项目组合管理(PPM)最容易被误解的地方,是把“项目看板很多、甘特图很完整”当成管理成熟。实际决策中,真正让组合失控的,往往是同一批关键人员被多个项目重复占用、战略优先级变了但预算没有跟着变,以及管理层看到的进度数据彼此矛盾。2026年挑选工具或模板,重点不是谁的功能列表最长,而是谁能把战略、资金、资源、交付状态和决策记录连起来,并让组织持续使用。

一、先讲核心结论:工具不是组合管理,决策闭环才是

1. 先判断自己缺的是系统,还是一套共同规则

我比较项目组合工具时,会先问一个不太“软件化”的问题:如果明天有三个项目争用同一位架构师,团队依据什么决定谁先做?如果答案是“看老板临时协调”,换成再高级的平台,通常只是把争抢过程电子化。

PPM的基本闭环至少包括四件事:提出项目、判断价值、分配资金与人员、根据实际进展调整组合。工具要支撑这条闭环,而不是只记录已经发生的任务。对不少组织而言,最先需要修复的是立项标准、容量口径和决策节奏,而不是马上购买复杂平台。

2. 七种方案,适合解决七类问题

本文比较七种常见选择:PingCode、Planview Portfolios、Jira Align、Microsoft Project与Power BI组合、Smartsheet、Asana,以及自建电子表格模板。前六类偏向软件能力,最后一种是低门槛的管理载体。它们的功能范围、部署方式和商业模式不同,不能把下表理解为统一版本下的实测排名。

方案 更适合的主要任务 需要重点验证的风险 我的初步判断
PingCode 研发型组织连接需求、项目、测试与交付信息 跨部门组合视图、权限模型、资源规划深度是否匹配 适合希望把研发流程信息放在同一工作体系内的中大型组织
Planview Portfolios 企业级项目、投资组合、资源和战略治理 实施周期、治理复杂度、数据准备成本 适合管理流程已经成形且需要强组合治理的组织
Jira Align 将企业战略目标与敏捷团队交付联系起来 敏捷实践成熟度、与现有协作体系的集成负担 适合规模化敏捷场景,不适合仅为做报表而上系统
Microsoft Project与Power BI 项目计划、里程碑跟踪和定制分析 数据源治理、模型维护、跨团队口径一致性 适合已有微软生态和分析能力的组织
Smartsheet 表格化工作流、跨部门追踪和轻量项目组合视图 复杂依赖、权限设计、规模扩大后的表格治理 适合希望平滑替代零散表格的团队
Asana 跨团队任务协同、目标与执行进度可视化 财务投资组合、容量规划等治理深度需逐项核实 适合以协同和执行透明度为主要诉求的组织
电子表格模板 试运行立项规则、建立初版项目台账和评审机制 手工更新、版本冲突、审计与权限控制 适合低复杂度起步,不应默认作为长期企业级系统

上表是基于各方案公开定位和典型使用方式整理的选型框架,不是采购结论。具体功能会随版本、授权、区域和实施方案变化,采购前应通过官方产品资料、演示环境和本组织的真实用例复核。尤其要区分“能够展示某个视图”和“能够以可靠数据持续维护该视图”。

3. 我建议先做一轮小型组合体检

如果现在还不能说清楚项目组合的规模、关键资源和决策机制,我不会建议直接启动大型平台采购。先用四至六周整理项目清单、投入人员、年度目标和关键依赖,再用一轮组合评审找出数据断点。体检结果能回答:组织需要的是容量管理、战略对齐、敏捷规划、流程协同,还是单纯的项目状态汇总。

核心结论可以压缩成一句话:先确定决策要改善什么,再选择承载决策的工具。如果管理层不打算据此调整项目顺序、预算或资源,PPM报表再漂亮也很难产生业务收益。

2026年项目管理革新:7款项目组合管理工具或模板全面对比

二、背景和真实场景:为什么项目越多,组合越容易失真

1. 单个项目看起来正常,不代表组合整体健康

组合管理关注的是项目之间的关系:它们是否争用同一批人员,是否依赖同一项技术改造,是否共同服务于某项战略目标,以及资源投入是否还值得继续。一个项目延期两周,可能只是局部偏差;十个项目都依赖一位已经超载的专家,则是组合层面的结构性风险。

项目团队通常最熟悉任务进度,财务团队熟悉预算,业务负责人掌握收益假设,技术负责人了解依赖和人员约束。问题在于,这些信息常常各自正确,却不能拼成同一张决策图。每个人都能回答“我的项目怎么样”,却没人能可靠回答“组织现在还能接多少项目”。

2. 典型场景:年度目标已经调整,项目队列还在按旧规则前进

设想一家有数百名员工的产品企业,年初同时启动市场增长、平台重构、合规改造和客户定制项目。第二季度客户需求和监管要求变化,管理层宣布合规改造优先,但旧项目仍占着关键工程师,新的优先级没有转化为资源重排,也没有明确暂停哪些低价值工作。

项目工具里可能显示每个团队都在“按计划推进”,但整体交付能力已经被分散。项目组合管理此时要解决的,不是再提醒成员更新百分比,而是识别哪些目标更重要、哪些依赖阻塞关键路径、哪些承诺必须重新谈判。

3. 规模扩大后,隐性协调成本开始显形

项目数量上升,会议、状态汇总和人工对表也会增加。管理者常把这种成本视为“项目多了正常”,但更值得检查的是每次组合决策要花多少时间准备数据、发现多少次重复投入、以及决策之后有没有人跟踪行动。重复填表并不会自动带来透明度,只会让维护数据的人把时间从交付挪到汇报。

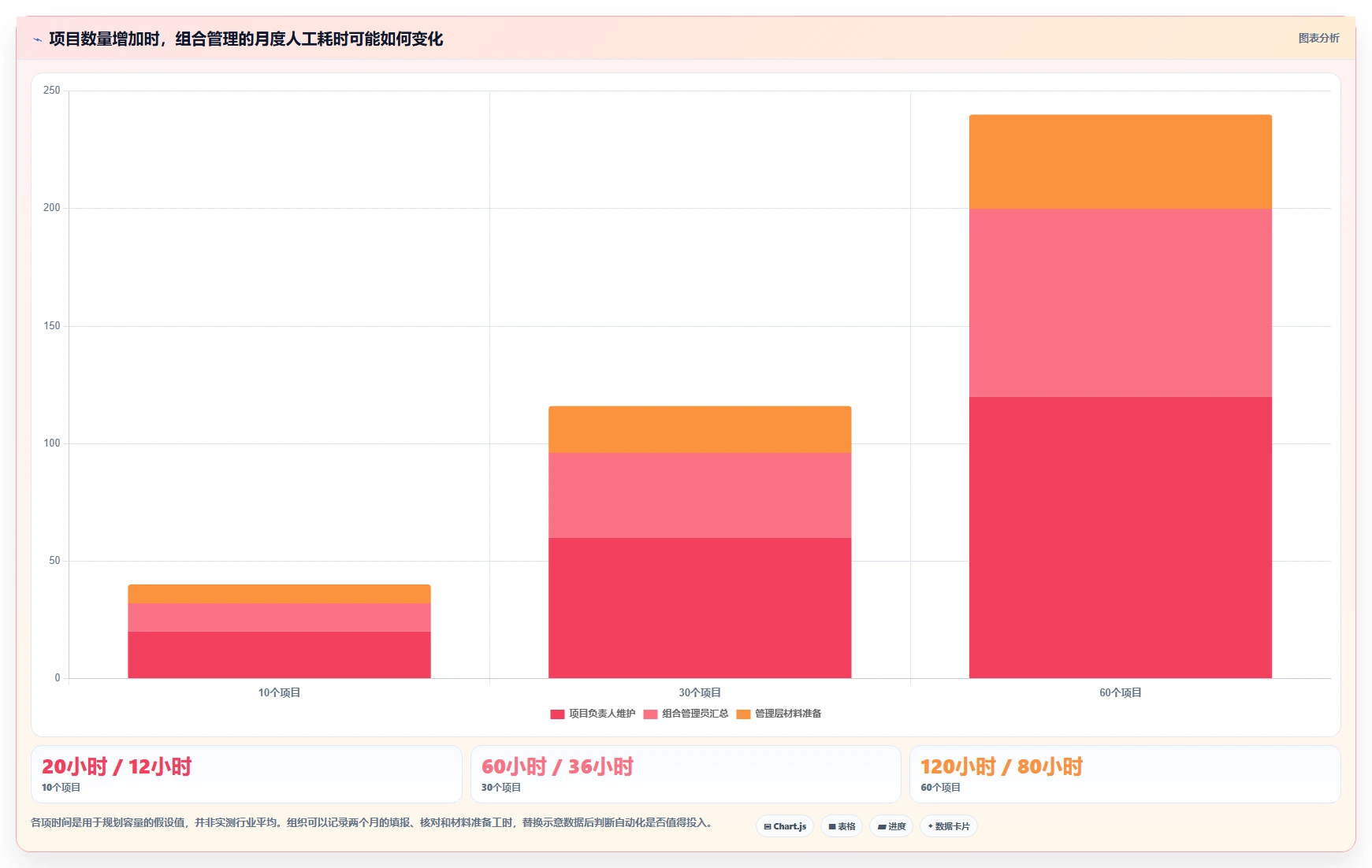

下面的示意模型展示一种常见成本结构,不是调查结果。它用每月耗时说明,为什么小团队可以靠模板维持,而跨部门组织会很快感到表格治理的压力。

2026年项目管理革新:7款项目组合管理工具或模板全面对比

4. 组合管理的“真实场景”应当能产生真实取舍

我会把一次评审是否有效,落在三个问题上:是否改变过项目排序,是否重新分配过稀缺资源,是否暂停或缩小过低价值项目。如果连续几个季度的评审只有颜色更新和风险通报,却没有以上任何动作,那么组织做的更像项目汇报,而不是组合管理。

这也解释了为什么采购演示不应只看仪表盘。要求供应商或内部实施团队演示一个具体冲突:两个高优先级项目争用同一位专家,一项新项目要求插队,一个旧项目预计收益下滑。看系统能否呈现依据、影响和决策记录,比看首页有多少图表更有意义。

三、拆解常见误区:七种看似合理、实则容易踩坑的判断

1. 误区一:项目越多,越应该立即买最重的系统

项目数量只是复杂度的一部分。十个项目如果目标独立、资源独立、状态结构相同,模板可能够用;五个项目如果共享稀缺专家、跨多个业务线、又受严格审计要求约束,治理难度反而更高。采购门槛应看依赖密度、决策频率和风险后果,而不是只看项目总数。

2. 误区二:状态完整就等于数据可信

所有项目都填了预算、进度、风险和负责人,不代表这些字段能比较。一个团队把“完成百分比”按任务数计算,另一个按主观判断填写;一个团队把已承诺人员算作可用容量,另一个只报实际工时。系统可以强制字段不为空,却不能自动消除口径分歧。

实用做法是先定义口径,再讨论字段。例如,把“项目健康状态”拆成进度、预算、范围、依赖和收益假设的独立判断。不要让单一红黄绿标签取代原因说明,否则管理层看到的是颜色,而不是可采取的行动。

3. 误区三:甘特图就是资源管理

甘特图能表达计划和依赖,不等同于能准确回答“某类资源在下个月还有多少可用容量”。资源管理还需要角色、技能、在岗比例、已承诺工作、休假与突发任务的口径。若这些数据并不可靠,甘特图上的负荷看起来精确,实则只是精确地展示了假设。

4. 误区四:仪表盘越多,管理越透明

组合仪表盘要服务具体决策。一个仪表盘至少应说明数据更新时间、口径、责任人和下一步动作。只展示项目总数、完成率和红灯比例,却不显示优先级变化、资源冲突和风险暴露,信息量可能很大,决策价值却很低。

5. 误区五:把模板当作免费且没有成本的方案

电子表格没有较高的软件门槛,但维护它需要人。谁负责版本,谁能改关键字段,重复项目如何识别,审批记录如何保留,接口数据如何校验,都是真实成本。模板不是零成本,而是把许可费换成流程维护、人工核对和出错风险。

6. 误区六:看功能清单,不看实施和数据迁移

工具是否有组合视图是一回事,组织能否把旧项目、预算、人员和目标映射进去是另一回事。最容易低估的是历史数据质量:项目名称不统一、负责人离职、实际成本无法对应、状态更新不及时。把这些问题留到上线阶段解决,往往会让系统实施变成数据清理项目。

7. 误区七:把上线率当作成功率

账号开通、培训完成、项目导入,只能说明系统已经部署。更值得关注的是管理者是否用它做了真实的资源调整,项目负责人是否减少了重复汇报,数据更新是否比原流程更稳定。上线后如果多维护一套表,多开一轮会,工具并没有替代旧负担,只是叠加了新负担。

在选型会上,我会要求每个看似优点的功能都补一个验证问题:这个功能会替代现在哪一步?由谁维护?依据什么数据?如果数据错误,谁能发现?没有这些答案,功能很可能只是演示环境中的装饰。

四、专业判断逻辑:用一套可复核的框架比较七种方案

1. 把需求拆成六个维度,而不是给厂商功能打总分

我建议从战略对齐、资源容量、财务与收益、执行协同、数据治理、采用成本六个维度评估。不同组织的权重不应相同:研发组织可能更看重需求到交付的追溯,资本密集型企业可能更看重预算、收益和组合风险,项目管理办公室则可能优先考虑跨项目资源和治理审计。

评估维度 需要验证的问题 容易被忽略的细节
战略对齐 项目是否关联可度量的目标,目标变化能否触发组合复核? 只关联目标名称,不代表能追踪投入和结果。
资源容量 能否按角色或技能查看需求、承诺和可用容量? 容量数据是否包含日常运维、假期和非项目工作?
财务与收益 是否能管理预算、预测、实际支出和收益假设? 财务字段是否需要额外建模或导出处理?
执行协同 战略层组合与团队级任务之间能否保持可追溯关系? 更新执行状态是否增加一线重复录入?
数据治理 权限、审计、字段定义、集成和历史数据如何管理? 报表口径能否由组织控制,而非依赖个人维护?
采用成本 上线、培训、维护、集成和迁移总成本是多少? 预算之外的管理工时是否被纳入商业评估?

2. 用“门槛项”与“加分项”分开筛选

采购比较常见的问题,是把所有功能放进一张打分表,最后由分数最高者胜出。我的做法是先设门槛项:数据驻留和安全要求、必要的身份管理、关键系统集成、审计要求、最低可用性。任何一项无法满足,都不应靠其他维度的高分补偿。

通过门槛后,再比较战略追溯、资源规划、分析灵活性、团队体验和实施复杂度。并且要明确权重由谁确定:如果是研发负责人、财务负责人和项目办公室分别打分,最终应当解释分歧,而不是简单平均成一个看似客观的总分。

3. 小范围试点要测工作流,不要只测产品功能

一个有效试点应覆盖完整决策链:提出一个候选项目,关联目标和收益假设,估算投入,检查资源冲突,经过评审后记录批准、延后或拒绝,最后根据执行信号触发复核。测试过程中要观察团队是否重复录入、管理者是否能查到依据、数据异常能否被发现。

我通常会把试点验收写成可观察的指标,而不是“用户觉得不错”。例如:组合材料准备耗时、项目数据按期更新率、评审后行动按期完成率、关键资源冲突识别提前量、同一字段的口径争议次数。指标基线应先测量,再对比试点结果,不能上线后才发明成功标准。

4. 综合评分只用于缩小候选范围

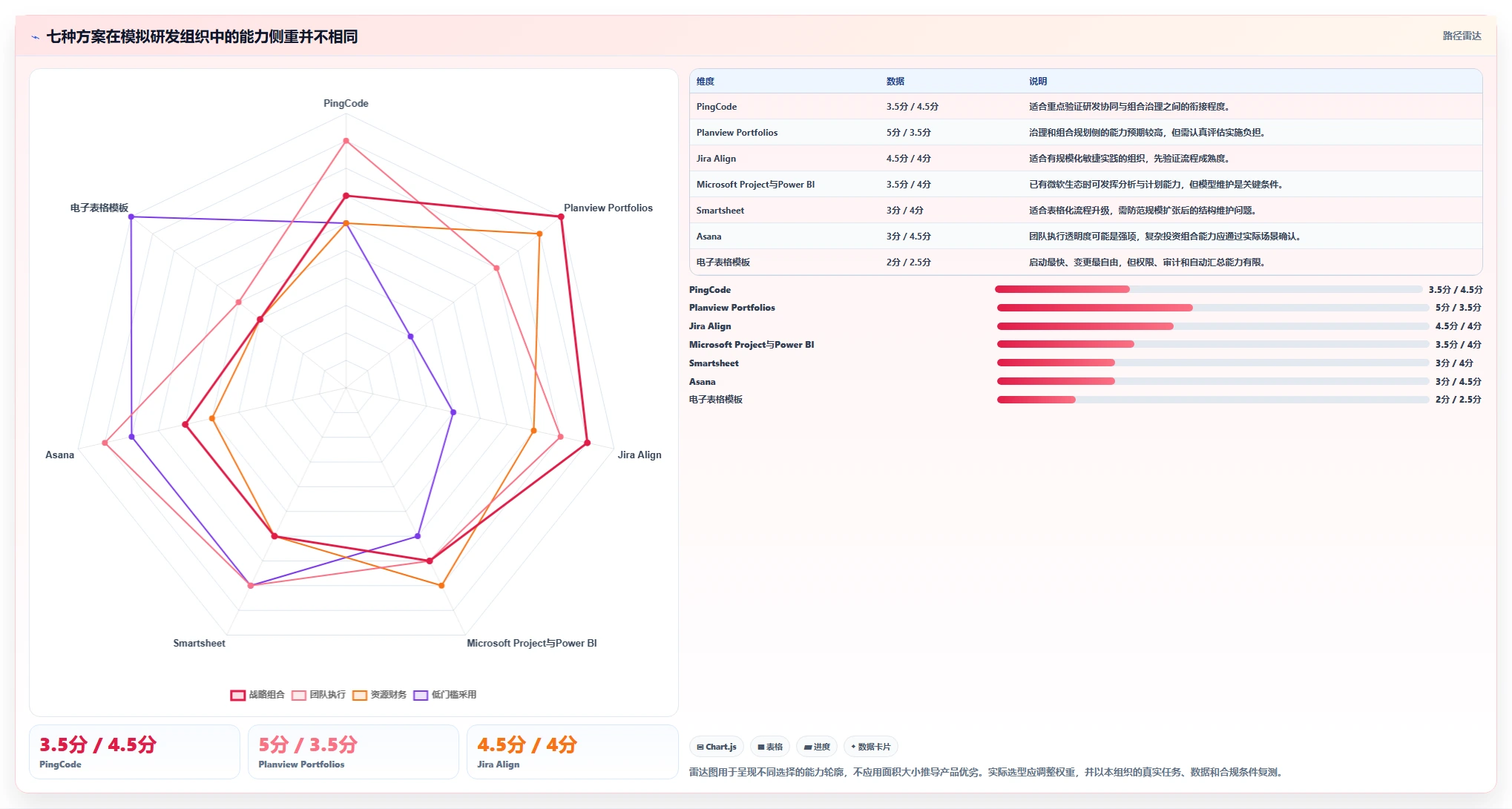

下表的分数是情景模拟,不代表产品的客观排名。假设一家数百人规模的研发与业务混合组织,已有常见协作工具,希望增强战略追溯、组合评审和交付可见性。评分采用一至五分,分数越高表示该方案在该情景下更值得进一步验证;实际结果取决于版本、配置、集成和实施能力。

方案 战略与组合治理 团队执行协同 资源与财务深度 初始采用难度 试点优先问题
PingCode 3.5 4.5 3.0 3.0 确认跨部门组合视图与容量管理如何满足治理要求
Planview Portfolios 5.0 3.5 4.5 4.5 核实治理收益是否足以覆盖配置与变更成本
Jira Align 4.5 4.0 3.5 4.0 确认组织是否具备规模化敏捷的运行基础
Microsoft Project与Power BI 3.5 3.5 4.0 3.0 验证数据模型和报表的长期责任人
Smartsheet 3.0 4.0 3.0 2.5 检查项目增加后权限和数据结构是否易维护
Asana 3.0 4.5 2.5 2.5 检查投资、容量和组合分析需求是否需要外部补充
电子表格模板 2.0 2.5 2.0 1.5 明确人工维护上限以及迁移触发条件

这张表不适合直接用于供应商排名,因为“采用难度”越高实际越不利,且权重因场景而异。它的用途是提醒采购团队把验证问题写进试点计划,尤其不能把某个产品在团队任务协作方面的优势,误认为它天然拥有企业级投资组合治理能力。

2026年项目管理革新:7款项目组合管理工具或模板全面对比

五、具体案例与数据观察:从混乱台账到可执行的组合评审

1. 案例设定:一家约两百人的多产品团队

以下是为了说明判断方法而构造的情景案例,不是某家客户的真实业绩,也不是任何产品的实测结果。一家约两百人的软件企业有二十四个在途项目,分布在产品研发、客户交付、合规和内部平台建设。月度评审需要从多个表格拼接状态,项目负责人会重复提交进度,管理层却很难看出同一位架构师同时被几个项目预约。

组织起初提出“采购一个能自动生成高管仪表盘的系统”。我会先暂缓讨论界面,要求他们补齐三类信息:每个项目服务哪个目标,未来八周需要哪些稀缺角色,项目价值假设最近一次复核是什么时候。整理后发现,最大的盲点不是进度,而是项目优先级变化没有带来资源调整。

2. 先建立一张能用于决策的项目卡片

每个项目的最小信息集不需要一开始就很复杂,但必须能支持排序和复核。我会把项目名称、责任人、目标关联、预期收益、投入区间、关键角色、依赖、阶段、风险、下一决策点设为基础字段。对收益估算仍不确定的项目,保留区间和假设,不强迫负责人填一个伪精确数字。

项目卡片的关键不是字段数量,而是字段之间的关系。一个项目关联多个目标,说明需要明确主要目标和次要目标;一项资源需求没有时间范围,就难以与其他项目比较;一个红色风险没有责任人和处理日期,就无法转化成行动。

3. 资源冲突要转成可讨论的情景,而非一句“人手不足”

假设架构师未来八周可投入二十个人日,项目甲需要十二天完成关键设计,项目乙需要十天处理平台依赖,另有运维工作预计占用六天。需求合计二十八天,已经超过容量。管理层真正要决定的不是“是否加班”,而是哪个项目先取得架构支持、哪个里程碑可以后移,以及推迟带来的业务影响是什么。

如果工具只显示“架构师超载”,它提供了提醒;如果还能展示不同调整方式对目标日期、成本和风险的影响,才开始支持组合决策。短期可以用容量表模拟,不必等所有人员工时都精确到小时。精细度要服从决策需求,过度细化会增加填报成本,却未必提升预测质量。

4. 用试点前后的指标观察流程变化

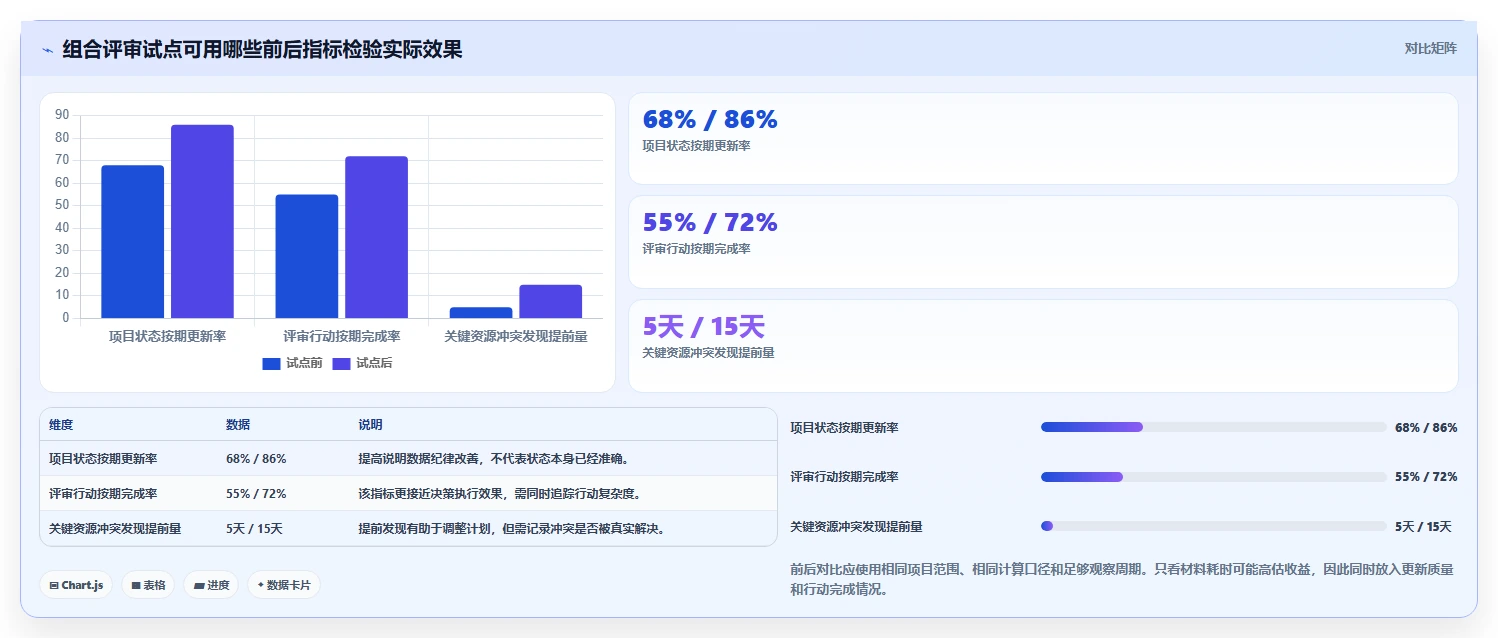

假设团队在试点前记录了材料准备时间、数据更新及时率、评审行动完成率和冲突发现时间。试点后再用同一口径观察,才能区分工具效果和季节性变化。下图是情景模拟数据,仅用于展示该怎么设计对比,不应被引用为某款软件的性能承诺。

2026年项目管理革新:7款项目组合管理工具或模板全面对比

5. 观察结果时要防止“指标变好、业务没变”

状态更新率上升,可能只是系统提醒更频繁;评审行动完成率上升,可能是行动难度降低;材料准备工时下降,也可能是管理层少看了重要内容。因此试点复盘不能只读数字,还要检查决策样本:哪些项目被调整,调整依据是什么,后续结果是否符合预期。

较好的验证方式是抽查一组项目,逐个确认目标关联是否真实、资源需求是否可执行、收益假设是否更新、决策记录是否完整。若仪表盘的数字改善了,却依然无法回答“为什么这个项目优先”,说明数据治理或决策规则仍然不足。

6. 关于证据来源和数字可信度

本文没有把模拟案例包装成第一手客户访谈或软件实测。工具定位和能力判断应以各厂商公开产品文档、当前演示和合同版本为准;本文中的工时、分数和前后数据均明确标注为情景模拟。正式采购时,建议保存功能演示记录、测试用例、报价范围和数据处理条款,避免把销售演示的可行性误读为合同承诺。

可复核的外部基线可以来自组织自己的历史台账、财务数据、工时或资源计划,以及项目管理办公室的评审记录。行业调查可以帮助理解趋势,却无法替代本企业的流程测量。对于组合管理,企业内部的项目流入量、暂停率、关键角色负荷和收益实现偏差,往往比跨行业平均值更能指导决策。

六、七款工具或模板逐一拆解:各自的长处和边界

1. PingCode:研发组织需要重点验证端到端追溯

PingCode可纳入研发型项目协作的候选范围,尤其适合中大型企业及百人以上组织评估需求、研发计划、测试和交付信息如何衔接。对这类组织来说,价值常在于减少研发链路中信息散落,而不是单独增加一个高层组合看板。

我会重点验证三件事:组合视图是否能覆盖业务与研发项目,资源规划是否细到组织真正使用的角色或技能,管理层能否从组合状态追溯到具体交付信号。若组织需要复杂的资本配置、收益预测或企业级资源优化,还要单独确认现有能力、配置方式和必要的集成,不能只依据研发协同场景推断。

2. Planview Portfolios:适合治理复杂度高的企业组合

Planview Portfolios通常会进入企业级组合治理的候选清单。它更适合已有项目管理办公室、投资决策机制和跨组合规划需求的组织。企业需要把战略、资源、预算和项目表现放进同一治理体系时,广度可能是优势。

边界在于实施和变更管理。若项目分类、收益口径和资源数据没有基本规范,复杂平台会让组织同时背负数据清理、流程重塑和系统配置三种工作。演示时应要求展示从项目提案到投资决策、容量冲突处理和组合复盘的完整过程,并明确哪些能力需要额外模块或服务。

3. Jira Align:先判断是否真的在做规模化敏捷

Jira Align的价值需要放在规模化敏捷规划和战略到团队交付的关系中评估。若组织已经有稳定的产品团队、迭代节奏和跨团队规划机制,战略目标与执行工作的连接可能比传统的静态项目汇报更有意义。

如果团队的敏捷术语、工作层级和规划周期都不统一,上平台之前先解决实践差异。否则系统会把不一致的流程固化下来。试点要检查战略主题如何映射到团队计划,跨团队依赖如何暴露,实际交付数据是否能支持管理决策,而不是让团队额外维护一份“敏捷汇报数据”。

4. Microsoft Project与Power BI:弹性强,但需要模型负责人

微软生态用户可能会考虑用Project相关计划能力配合Power BI构建组合视图。其吸引力在于可以按组织的分析习惯组合数据源和报表,不一定要把所有项目执行都迁进一套单体系统。

风险是把定制能力误认为免维护。数据刷新、字段映射、权限、计算逻辑和报表变更都需要明确负责人。若只有一个报表专家懂模型,人员变动就会形成单点风险。试点时要测试真实数据源断连、字段改名、项目归档和权限变更,而不只是展示预先整理好的仪表盘。

5. Smartsheet:适合从表格工作流走向协同管理

Smartsheet适合重视表格化操作、流程追踪和跨团队可见性的组织。团队通常容易理解行列、状态和表单,因此从散落文件转向共享工作流的阻力可能较低。对于项目数量中等、流程相对标准的业务部门,它可以作为评估对象。

需要注意,表格方式使用起来灵活,结构也容易越长越复杂。要确认项目增加后是否仍能保持字段一致、权限清楚和跨项目汇总可靠。若每个部门各自创建模板,最终可能只是把本地表格搬到同一平台,组织仍然没有统一的组合口径。

6. Asana:协同执行优先,治理能力按需核验

Asana适合以跨团队任务协作、工作透明度和目标追踪为主要诉求的组织。对于项目层级较轻、执行团队愿意持续维护任务的场景,清楚地看到负责人、依赖和进度,可能比先建立复杂的财务模型更有价值。

但如果企业的核心要求包括投资组合预算、复杂容量规划、收益预测或严格审计,应把这些项目作为单独的验收条件。不要因团队看板体验好,就推断其能够覆盖全部企业级组合管理需要。也要测量一线团队维护任务的额外成本,避免报表层信息增加而执行层负担加重。

7. 电子表格模板:快速起步,也要预先设计退出路线

模板适合少量项目、低风险场景和规则探索期。它的优势是成本低、字段可变、启动快,项目办公室可以先用它试验优先级规则、风险口径和评审节奏。对于刚建立组合管理机制的团队,这是合理的实验工具,而不是落后的代名词。

但一旦出现多人同时编辑、审批留痕要求、跨系统同步或高频资源调整,模板维护会变得脆弱。开始使用时就要指定数据负责人、文件权限、版本管理和迁移触发条件。例如项目数量、每月人工核对时长、错误记录数或审计要求达到阈值时,重新评估是否转为系统化方案。

2026年项目管理革新:7款项目组合管理工具或模板全面对比

七、不同情况下的行动建议:把选型变成可执行计划

1. 只有少量项目,管理规则还在形成

先用模板建立统一项目卡片、优先级评分、风险记录和月度评审节奏。试运行一个季度,重点看字段是否真的支持决策,哪些信息每次都没人用,哪些关键判断始终靠线下协调。不要一开始把全部历史项目搬进去,先选一组在途项目和新立项项目验证流程。

同时给模板设定退出条件。例如组合数量持续增长、多人编辑造成错误、管理层要求审计留痕,或人工汇总超过团队可接受的时间,就启动工具评估。没有退出条件的“先用表格”,很容易演变成多年维护的关键业务系统,却没有相应安全和治理能力。

2. 百人以上研发组织,需求与交付信息分散

把需求到交付的追溯、跨团队依赖、测试与发布状态作为试点主线,评估PingCode等研发管理方案是否适配。试点应包含一个真实的跨团队项目,检查研发团队是否减少重复录入,项目组合视图是否能从团队交付数据中获得可信更新。

如果财务投资、资源规划和企业级治理是同等重要的需求,不要只看研发协同体验。邀请财务、项目办公室、业务负责人共同确认字段和场景,再判断是否需要专门的组合管理能力或集成架构。工具间能否互通、数据由谁维护,应在设计阶段明确。

3. 规模化敏捷已经运行,管理层需要连接战略和交付

先画出组织现有的战略目标、投资主题、产品或项目群、团队计划之间的关系,再看Jira Align等方案是否能自然表达这些层级。若层级需要大量自定义才能接近组织实际,或者团队已在另一套系统中维护相同信息,要计算重复工作成本。

评估重点不该是敏捷词汇是否齐全,而是决策是否变快、依赖是否更早可见、团队是否能保持合理自主。组织如果仍靠项目经理逐层汇报,不妨先梳理规划节奏和责任边界,再部署系统。

4. 投资组合治理严格,预算和资源决策是核心

优先评估Planview Portfolios等企业级组合治理方案,要求其用实际投资情景演示预算分配、资源供需、项目暂停和收益复核。把业务、财务、人力和技术负责人都纳入验证,确保关键字段不是由单一部门定义。

复杂平台的试点应单独设定实施范围,避免一次性覆盖全部业务线。先选一个组合、一个决策周期和一组清晰的投资规则,验证之后再扩展。否则组织可能在流程尚未稳定时,把配置复杂度扩散到全企业。

5. 已深度使用微软生态,分析能力较强

对微软工具链成熟的组织,可以试验Project与Power BI组合方案。关键是先明确数据模型、刷新频率、权限边界和支持责任。最好安排第二位人员复现报表逻辑,以验证体系是否依赖单一分析人员。

如果报表已经很多但决策仍慢,优先整理指标定义和决策流程,不要再新增一层图表。把组合会议真正使用的五至十个问题写清楚,再判断现有数据源能否回答;无法回答的部分,才是需要补建的模型。

6. 跨部门协作多,但企业级投资治理暂时不复杂

可优先比较Smartsheet和Asana一类协同取向方案。以一个跨部门项目群做试点,验证责任、期限、依赖和状态是否清楚,团队是否愿意在日常工作中更新。如果财务和容量数据后续变得重要,再评估扩展或与专业系统集成。

试点还要观察使用公平性:管理层是否获得了信息,却让基层多做大量记录?项目负责人是否必须在原工具和新工具间双重维护?协同工具的收益应该体现在减少重复沟通、提高行动透明度,而不是增加填报要求。

7. 受审计、合规或安全要求约束

在讨论界面和效率之前,先列出身份管理、访问控制、数据位置、审计记录、保留周期、导出能力和供应商风险审查要求。让法务、安全、IT和业务共同确认门槛项,避免试点成功后才发现关键合规条件无法满足。

询问的对象不只是软件功能,也包括交付方式、支持服务、数据处理条款、备份与恢复机制,以及组织退出时如何取回数据。涉及高敏感数据时,必须依据企业自身安全制度和正式合同材料核验,不能只凭产品介绍判断。

八、不同方案之间的取舍:没有绝对最好,只有成本结构不同

1. 专业治理深度与落地复杂度之间的取舍

企业级平台可能覆盖更广的组合治理需求,但通常需要更清晰的数据、流程、角色和持续运营能力。轻量协同方案更容易启动,却可能在财务、容量和审计需求增长后需要补充系统。选择时要比较三年总成本,而不是只看订阅费用或第一年的实施报价。

总成本至少包括订阅与许可、实施与集成、数据清理、培训、系统维护、人工填报、报表运营和退出迁移。忽略人工成本,会让表格显得异常便宜;忽略实施和变更成本,则会让企业级平台显得异常划算。

2. 数据集中与一线自治之间的取舍

集中管理可以提高组合可见性,但如果所有团队都必须使用一套僵化流程,执行效率可能下降。完全自治则容易造成项目分类、状态和资源数据无法比较。更稳妥的做法通常是统一组合层的核心字段和决策规则,允许团队在执行层保留适合自己的工作方式。

试点时要分清哪些字段是治理必填项,哪些只是团队偏好。对必填项,说明为什么需要、谁使用、多久更新;对非关键字段,避免为了“完整”强制维护。每增加一个必填字段,都应该能说清它带来的决策价值。

3. 自动化与数据责任之间的取舍

自动同步可以减少人工重复录入,但同步后的数据仍需责任人和校验规则。系统把错误数据更快送到仪表盘,不是数据质量提升。项目负责人、数据管理员和组合决策者应分别承担更新、校验和使用责任,不能把所有责任都推给工具管理员。

自动化优先用于低争议、结构化、重复性高的数据,例如项目编号、负责人、里程碑日期;对收益预测、风险判断和优先级等需要专业判断的信息,应保留依据和复核机制。不要为了追求“全自动”,让关键判断变成没人负责的公式。

4. 单一平台与组合架构之间的取舍

单一平台降低系统切换成本,却未必适合所有职能。组合架构可以让研发、财务和协作工具各自发挥作用,但集成、身份、数据质量和故障排查会变复杂。组织要明确哪个系统是项目主记录、哪个系统是财务主记录,避免同一字段在多个地方都能被修改。

中型组织可以从“一个组合台账加若干执行系统”开始,先把项目标识、目标、负责人、状态、关键里程碑和依赖打通。等数据责任和接口稳定后,再决定是否集中执行管理。组合层不必强行接管所有团队任务,重点是让管理层能依据可靠信息做取舍。

5. 追求预测精度与承认不确定性之间的取舍

项目估算本来就有不确定性。让负责人填一个精确预算和完成日期,可能提高表格的整齐度,却不一定提高预测能力。对早期项目,可以采用区间、置信度和假设;随着项目进入执行阶段,再逐步提高估算精度。

组合评审的成熟,不是所有预测都准确,而是组织能及时发现假设变化,重新评估投入和收益。系统应该支持修订历史、理由和决策,而不是只保存最新数字。这个机制能帮助企业从偏差中学习,避免每次延期都被视为孤立意外。

九、从试点到长期运行:把决策流程设计在工具之前

1. 第一阶段:定义决策对象与口径

先确定组织管理的是项目、产品投资、项目群还是全部变革工作。不同对象有不同生命周期与财务口径。接着定义优先级、健康状态、资源需求和收益的基本含义,避免系统上线后才发现一个“红色项目”在不同部门代表完全不同的事。

同时建立轻量的数据字典,列出字段名称、定义、责任人、更新频率、来源系统和使用者。字典不需要做成庞大文档,但要能回答“这个数字从哪里来,谁来确认”。

2. 第二阶段:用真实项目跑通一个完整决策周期

选取有代表性的项目,不要只挑最整齐、最容易展示的项目。试点最好包含一个延期风险项目、一个跨部门依赖项目、一个候选新项目和一个需要继续或停止决策的项目。让管理层真实使用试点数据,留下决策记录和待解决问题。

记录过程中出现的人工绕路:复制粘贴、线下确认、另开表格、重复通知。如果这些动作无法通过系统或流程消除,就把它们列入总成本。用户绕路不是“培训不够”的默认证据,也可能说明工具与实际流程不匹配。

3. 第三阶段:把组合评审固定为可执行节奏

月度评审可以关注资源冲突、风险变化、项目优先级和行动项;季度评审可以检查战略目标、投资配置和收益假设。不是每个问题都应该每月讨论,也不是所有项目都要进入高管会议。明确议题层级,能减少会议变成逐个项目口头汇报。

会议前由数据责任人确认关键字段,会上只讨论需要决策的例外项,会上结束时记录决定、责任人和截止时间。下次会议先检查行动完成情况,再讨论新的冲突。工具的作用是让这套节奏可追溯,而不是替代管理者承担责任。

4. 第四阶段:定期检查系统是否仍然适用

每半年或每年复核一次工具与治理规则。项目数量、组织结构、监管要求、研发流程和数据架构都会变化。曾经适合的模板可能已经无法支撑审计,曾经合理的大型系统也可能因组织简化而形成不必要的操作成本。

复核时同时看使用数据和管理结果:活跃用户比例、按期更新率、数据错误率、组合评审耗时、调整决策数量、项目暂停或重排情况、预测偏差。指标应结合业务背景解释,避免为了提升活跃率而增加无意义操作。

十、结语:2026年的项目组合管理,关键是让“不做什么”也有依据

七种方案的差别,不只是功能多少,而是各自把成本放在哪里:企业级平台把更多成本投入治理和配置,轻量协同工具把更多责任留给组织设计,模板把软件投入压低、把维护责任交给人。没有一种选择能替代明确的战略优先级、资源约束和决策责任。

我最看重的判断标准不是“系统能不能把所有项目都显示出来”,而是它能不能让组织更早看见错误承诺,更清楚地解释为什么一个项目先做,也更敢于暂停不再值得投入的工作。组合管理真正的革新,不是把更多项目搬进软件,而是让有限资源有理由地流向更重要的工作。

下一步可以从一张项目清单开始:写出项目对应目标、关键人员、未来八周需求、主要依赖和下一次决策点。然后选三到五个真实项目,按同一口径做一次组合评审,记录准备耗时、冲突发现、决策结果和后续行动。只有当这些问题变得可见,组织才知道应该买工具、改流程,还是先把模板用对。

常见问题解答(FAQ)

1. 2026年做项目组合管理,7款工具或模板应该怎么比较?

我在给多个部门梳理项目组合时,发现工具对比表常把功能清单列得很长,却没说清它们解决的到底是不是同一个问题。我该按哪些实际场景比较,才不会把战略规划、敏捷协同和进度排期混为一谈?

先别按“功能多少”排座次,因为这些选项并非同一类产品。更有用的比较方式,是拿同一组决策任务逐一检验:能否看清战略目标与项目的关联、比较资源冲突、追踪收益和风险,以及让管理层在组合评审会上据此调整优先级。

可纳入对比的七种选择是:Planview Portfolios、Planisware、Jira Align、Asana 的组合视图、Smartsheet、Microsoft Project,以及一份自行维护的组合管理模板。前几者侧重企业级组合规划或战略与敏捷对齐;

Asana 和 Smartsheet 更适合可配置的工作管理;Microsoft Project 偏重进度与资源排期;模板则适合先验证管理流程。建议用一组虚拟但统一的测试数据:12个项目、3个战略目标、两个共享专家岗位、一个预算上限和一项延期风险。让每个候选方案回答同样的问题:哪项资源已超载?

削减10%预算时优先调整什么?延期会影响哪个目标?若只能导出进度表、不能解释取舍,说明它可能只是排程工具,不足以承担组合决策。选型时把结论分成“适配场景”和“代价”,不要只给总分。例如,企业级平台可能覆盖治理和情景分析,但配置与数据治理成本更高;

轻量工具上手快,却可能需要额外补齐跨项目资源和收益视图。以下比较方法是评估框架,不是对七款产品进行同环境实测后的性能排名。

2. 项目组合管理工具和Excel模板,什么时候该选哪一种?

我现在用表格跟踪一批项目,最困扰的是各部门填报口径不同,开会前还得手动合并数据。但如果直接上平台,我又担心流程没理顺就开始花钱,最后只是把混乱搬进新系统。有什么明确的升级信号吗?

表格并非天然落后,关键看它是否仍能支撑决策。若项目数量有限、更新频率低、负责人稳定,而且每次评审都能在半天内核对预算、状态和依赖关系,模板可能是成本最低的有效方案。此时先统一字段和责任人,比先买系统更重要。可以设三个升级信号:同一数据要重复录入多个文件;每次组合评审都要花大量时间对数;

管理层无法快速回答资源冲突、预算变化或项目依赖问题。为了避免凭感觉判断,连续记录四次评审的准备工时、数据返工次数和未决事项数量,再看这些成本是否持续影响决策。举例来说,模板可以固定项目编号、战略目标、负责人、预算、关键里程碑、资源需求、风险和决策状态,并规定每项数据的更新人及截止时间。

如果字段定义经两轮评审仍频繁变化,说明治理规则尚未稳定,先别急着自动化;若字段已稳定,却仍靠人工合并才能获得组合视图,才是考虑平台的好时机。迁移前做一次“影子运行”:新旧方式并行一到两个评审周期,比较数据完整率、准备耗时和管理层实际作出的决策。不要只看系统是否能导入历史表格;

更要验证项目负责人是否愿意持续更新,以及新增流程是否减少了返工。

3. 怎样判断项目组合管理软件是真的支持优先级决策,而不只是展示仪表盘?

我看过一些演示,仪表盘上的项目状态、预算和风险都很齐全,可一到预算收紧,还是没人说得清该暂停哪个项目。我想知道,演示或试用时应该怎么提问,才能识别工具是在帮忙做取舍,还是只把数据画得更漂亮?

关键检查点是“数据变化能否推动可解释的决策”。让供应商或内部试用者现场演示一个具体情景:预算减少10%,某关键岗位未来六周只能支持一个项目,同时一个高优先级项目预计延期。观察系统能否展示备选方案、影响范围、假设条件和责任人,而不只是把红黄绿状态重新排列。优先级也不应等同于一个看似精确的综合分数。

评审时先检查评分依据是否透明,例如战略贡献、预期收益、风险、法规约束和资源可行性分别如何计分;再问权重由谁批准、何时调整、不同部门能否查看理由。若分数无法追溯到输入和决策记录,它就容易制造“数字很客观”的错觉。

可用一个小型试点验证:选6至10个真实项目,让管理者在不知道系统建议前先记录人工排序,再用工具查看冲突和情景变化,记录排序差异及原因。值得关注的不是系统与人工是否完全一致,而是它有没有揭示此前遗漏的依赖、资源约束或收益假设,并让会议更快形成可执行的决定。

需要警惕两种演示陷阱:一是用已经清洗得很漂亮的样例数据,掩盖实际录入成本;二是只展示汇总图表,不追问底层字段如何维护。要求对方用你方现有字段和一个真实冲突场景演示,并确认每个建议都能追溯到数据、假设和审批记录。

4. 选择项目组合管理工具时,最容易忽略哪些成本和落地风险?

我担心采购时只比较许可费用,等上线后才发现还要做数据清洗、接口开发和培训。我们团队没有专职系统管理员,也不希望为了填报增加很多会议和表单,怎么在决策前把这些隐性成本算清楚?

先把总成本拆成至少五项:订阅或许可、实施与配置、与财务或工时系统的集成、数据清洗与迁移、持续管理和培训。再单独估算流程成本:项目负责人每周需额外更新多少字段,组合办公室每次评审要花多少时间核对数据。只比较报价单,通常会漏掉后面两项。

可以用一个可复算的估算式:年度总成本约等于许可与托管费用,加上一次性实施成本按计划年限摊分,再加内部维护工时乘以内部工时单价。内部工时不要只计算管理员;还要纳入项目负责人、财务伙伴和评审人员的时间。数字先用区间估算,并标出假设,避免把未经验证的节省当成确定收益。

落地风险通常来自数据定义不一致,而非缺少图表。例如,“完成率”可能分别指任务完成比例、里程碑达成率或预算执行率。上线前先统一项目状态、收益口径、资源单位、更新频率和审批责任;否则工具会把不同含义的数据汇总在一起,让仪表盘看起来完整、结论却不可靠。

对于人员和治理资源有限的团队,建议先选一个部门或一个项目群做有限试点,明确停止条件:如果数据更新负担明显增加、关键字段长期缺失,或评审会议仍需线下重做同一份表,就先修流程,不要继续扩大部署。真正适合的方案应减少重复核对,并让一线负责人能看懂为什么需要更新这些信息。

读者评论

石
石思源

文中把“项目状态完整”和“数据可信”分开讲很实用。我们现在也有统一看板,但各团队的进度口径不同,汇总后仍不能直接用于排资源。

王
王书瑶

四到六周先做组合体检这个建议比较稳妥。尤其是关键人员被多个项目重复占用时,先盘清容量和优先级,比急着采购系统更能暴露问题。

侯
侯天佑

对比表没有简单排出第一名,这点客观。实际选型还得用真实冲突场景验证资源、预算和决策记录能否串起来,不能只看演示里的仪表盘。

文章包含AI辅助创作:2026年项目管理革新:7款项目组合管理工具或模板全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/229167

赞 (0)
飞飞飞飞
项目经理必读:2026年最值得投资的5大项目管理工具盘点
上一篇 17小时前
项目经理必看:2026年7款热门项目计划制定软件深度测评
下一篇 17小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
