2026年评估项目进度开发工具,最容易踩的坑不是选错看板,而是把“任务看起来都在推进”误当成“交付风险已经可见”。我更关注工具能不能把需求、代码、测试、发布和风险连成一条可追踪的链路;下文按研发团队常见场景,对 PingCode、Jira、Azure DevOps、Linear、ClickUp 和 Trello 做结构化比较。评分和案例数据均为选型推演,不是厂商实测结果,实际采购前应以当前版本、套餐与试用验证为准。
一、先讲核心结论:工具的价值在于让进度差异提早暴露
1. 六款工具没有脱离场景的绝对排名
如果团队主要痛点是需求池混乱、研发流程缺少统一追踪,我会优先试 PingCode 或 Jira;如果组织的研发协作已经深度依赖微软生态,Azure DevOps 通常更值得进入短名单;如果团队小、节奏快、追求轻量迭代,Linear 的交互效率值得重点评估。
ClickUp 更适合希望把项目、文档、任务视图集中管理的团队,但需要提前约束空间和字段设计;Trello 上手最轻,适合流程简单、任务流动明显的团队,不宜仅靠增加卡片和标签来承担复杂研发治理。
我不会用“功能数量”给工具排座次。对研发项目来说,真正决定进度是否可信的,是依赖关系是否能被发现、状态变化是否有依据、跨团队阻塞是否有人负责,以及管理者能否从同一份数据中看出计划和实际的偏差。
2. 先按团队约束筛选,再谈功能对比
- 100人以上、多团队并行:重点验证权限、跨项目视图、流程配置、审计与数据治理,优先考察 PingCode、Jira、Azure DevOps。
- 小型产品研发团队:重点看任务录入和更新成本、迭代视图、代码协作衔接,可试 Linear、Jira 或 ClickUp。
- 非技术部门与研发混合协作:重点看业务人员能否理解状态、是否能共享路线图和文档,可比较 ClickUp、Trello、PingCode。
- 微软技术栈占主导:验证 Azure Boards、代码仓库、流水线和测试工作的实际串联程度,不要只凭生态名称下结论。
下表是面向“中型软件研发团队”的示意评分。评分表示按本文权重进行的选型推演,不代表市场份额、客户满意度或厂商性能排名;小团队、强监管团队或已有成熟工具的组织,结果可能完全不同。
| 工具 | 需求与研发追踪 | 跨团队协作 | 配置与治理 | 上手成本 | 更适合先试的场景 |
|---|---|---|---|---|---|
| PingCode | 较强 | 较强 | 较强 | 中等 | 中大型研发组织、需要统一项目协作的平台化团队 |
| Jira | 较强 | 较强 | 较强 | 中到偏高 | 流程复杂、依赖丰富生态和灵活配置的研发团队 |
| Azure DevOps | 较强 | 中到较强 | 较强 | 中到偏高 | 微软开发与交付体系占主导的组织 |
| Linear | 较强 | 中等 | 中等 | 较低 | 重视快速迭代和低操作摩擦的产品研发团队 |
| ClickUp | 中到较强 | 较强 | 中到较强 | 中等 | 希望把任务、文档和多种视图集中管理的团队 |
| Trello | 基础到中等 | 基础到中等 | 基础 | 较低 | 流程直观、角色少、任务流转简单的团队 |
3. 我的首轮筛选原则:不让工具替流程背锅
首轮筛选时,我会先写出团队必须解决的三个问题,例如“需求变更如何影响迭代承诺”“跨部门依赖由谁确认”“上线后缺陷怎样回连原需求”。如果一个候选工具只展示漂亮的看板,却无法让这三个问题在真实流程中有明确答案,就不应因为界面熟悉而入选。

二、背景和真实场景:进度管理正在从“报状态”转向“看证据”
1. 传统周报为什么越来越不够用
很多团队每周都能收到“完成百分之七十”的汇报,但这个数字经常无法回答三个问题:百分之七十是按任务数量、工作量还是主观感觉计算?剩余工作是否包含联调、回归和审批?若依赖团队延迟两天,发布日期会不会变化?没有口径的进度百分比,只是格式整齐的意见。
当项目规模扩大,问题会从“任务有没有人做”转成“不同系统里的事实能不能互相印证”。需求在项目工具里,代码在仓库里,缺陷在测试系统里,发布记录又在流水线或变更流程中;若每周靠人工拼表,管理者拿到的是滞后的快照,不是可追溯的过程。
因此,我把进度管理分成三层:计划层记录承诺和依赖;执行层记录工作状态与阻塞;结果层记录验收、发布和质量反馈。工具的价值不是让三个层次都塞进一个页面,而是让关键对象之间有稳定关联,减少重复抄录和状态口径冲突。
2. 2026年的变化不是“再多一块看板”
第一类变化是进度信息更强调来源。任务已完成,不等于功能已交付;如果需求没有验收记录、代码没有关联、测试没有结论,完成状态缺少可核验的证据。第二类变化是工具更常与代码协作、自动化测试和发布流程连接,减少手动同步。
第三类变化是团队开始把不确定性显性化。相比把每项工作都写成固定日期,明确阻塞、依赖、范围变化和置信区间,往往更有助于做管理决策。第四类变化是自动化和人工智能功能进入日常产品,但生成摘要或预测不能代替事实数据;输入不完整时,自动生成的“确定结论”反而可能掩盖风险。
我会把这些视为需要验证的趋势,而不是“所有团队已经采用”的行业统计。DORA 的软件交付研究长期强调交付速度与稳定性等能力指标;Scrum Guide 则描述了目标、增量和检视调整的工作机制。它们能帮助设计评估问题,但不能替代对具体工具、权限和业务流程的实测。
3. 一个项目进度问题通常藏在交接点
设想一家有 120 名研发、测试和产品成员的企业,团队正在交付一个面向客户的结算改造。产品已拆出 45 个需求项,研发任务看板显示大部分进入“进行中”,但接口团队的联调环境延后,测试仍等待稳定构建,业务部门也尚未确认迁移窗口。
此时,把所有需求的完成百分比平均一下,很可能得出一个令人安心的数字;但真正决定是否按期上线的,是少数关键路径节点。项目工具若不能呈现需求到接口依赖、测试结论和上线窗口之间的关系,管理者就要靠会议逐人询问,风险常在承诺日期临近时才暴露。

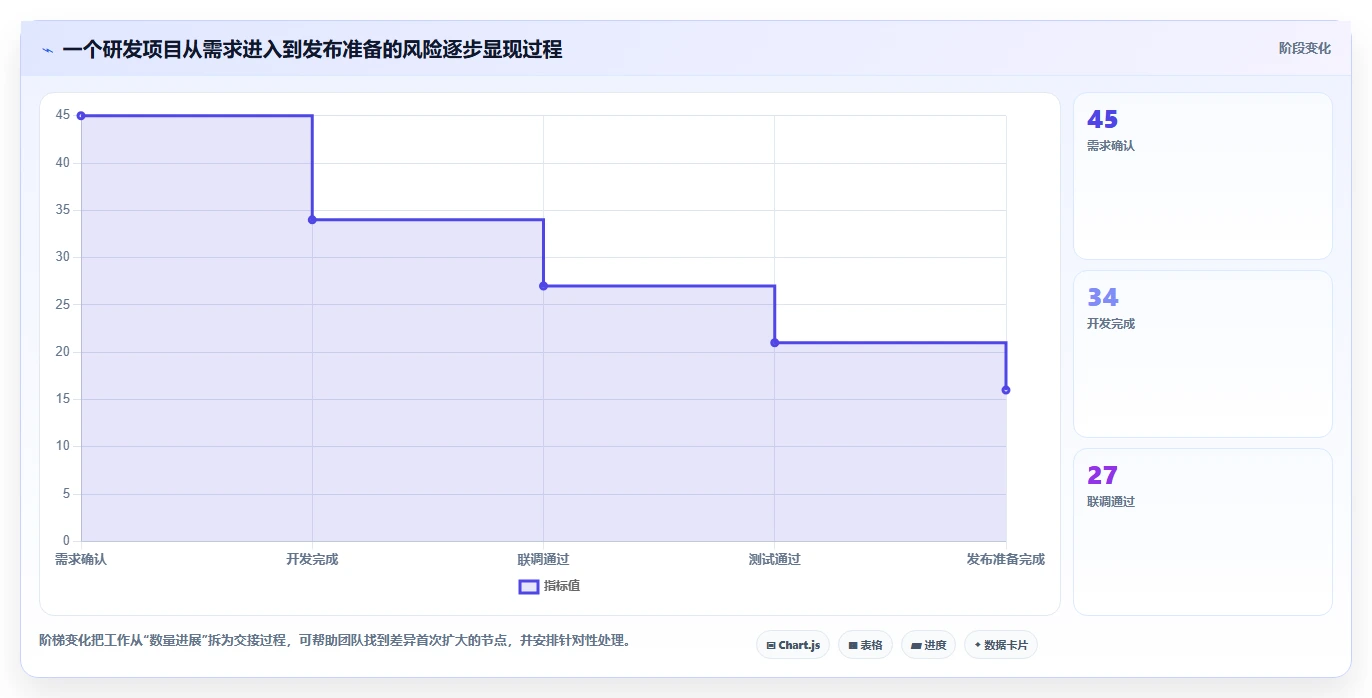

下图为这个场景的样本推演,并非某家企业的真实测量。它展示了为什么要分别看需求、联调、测试和上线准备,而不是仅用“任务完成率”概括进度。

4. 需要先确定组织真正想优化什么
有的团队想减少项目经理重复填表,有的团队想让高层同时看到多个产品的风险,还有的团队希望缩短从需求确认到可用版本的等待时间。这些目标不能用同一组指标衡量。若目标不清晰,采购评估容易变成“看哪个产品功能更多”,上线后却发现复杂度被转移给管理员和一线成员。
我通常要求发起人把目标写成可以观察的现状,例如“每周状态整理需 10 人时”“跨团队阻塞平均两天后才被升级”“计划变更没有统一记录”。即使基线只是内部抽样,也比“提高项目透明度”更能指导工具配置和试点验收。
三、常见误区:看起来有进度,不代表项目更可控
1. 误区一:任务关闭率高,就是交付健康
关闭率只说明任务状态发生了变化,不说明团队交付了正确的范围,也不说明结果通过验收。如果把大任务拆成大量低价值子任务,关闭率可以迅速上升;反过来,一项复杂但关键的集成任务可能长时间保持进行中,却对发布日期有决定性影响。
我的做法是把任务完成和交付证据分开:任务状态回答“工作是否做完”,验收记录回答“结果是否符合约定”,发布状态回答“用户是否真正获得可用能力”。三个状态不应被压成一个“完成”标签。
2. 误区二:甘特图越细,计划就越可靠
甘特图能表达时间安排、里程碑和依赖,但过度细化会制造维护负担。项目变化后,团队忙着改日期而不是解决工作;每个子任务精确到小时,也可能只是把未知数写成了精确数字。
我更愿意先保证关键路径、外部依赖、验收节点和缓冲假设可靠,再决定是否需要把工作拆到更细。对于探索性工作,写清楚阶段性决策点和退出条件,通常比承诺一个虚假的精确完成日期更诚实。
3. 误区三:插件越多,流程越完整
插件、自动化和集成可以补足能力,也会带来版本兼容、权限配置、数据字段重复、故障排查和续费成本。采用之前,我会先问:这个扩展解决的是核心工作流缺口,还是弥补了错误的信息架构?是否有人持续负责配置和升级?数据中断时谁来发现?
如果一个团队为了做汇总而安装多个看板插件,却没有统一的需求编号、状态定义和项目层级,最终可能得到更多仪表盘,而不是更可信的进度。先统一关键对象和口径,再决定哪些信息适合通过集成自动化。
4. 误区四:AI 自动摘要可以代替项目判断
自动摘要适合把长讨论整理成待办、提取风险关键词或生成会议回顾,但它不知道某项风险是否会影响客户合同,也未必理解团队对“已完成”的内部定义。若数据源中缺少延期原因或依赖关系,摘要可以写得流畅,却无法补出不存在的事实。
我会把智能功能安排在低风险的“建议层”:允许它汇总和提示,由负责人确认后再写入正式状态;涉及范围变更、发布日期、质量结论和资源承诺的动作,仍应保留明确责任人和审计记录。
5. 误区五:迁移历史数据就等于完成上线
把旧系统里的任务搬进新平台,只能证明数据被导入。若旧字段含义不一致、重复项目没有清理、历史关闭任务挤满新视图,团队会在第一天看到一堆不能行动的信息。
上线前应明确迁移目标:哪些未完成工作要继续追踪,哪些历史记录仅供查询,哪些字段必须保留,哪些可以舍弃。少量有用的历史上下文,通常比整库搬迁更能帮助新流程稳定运行。

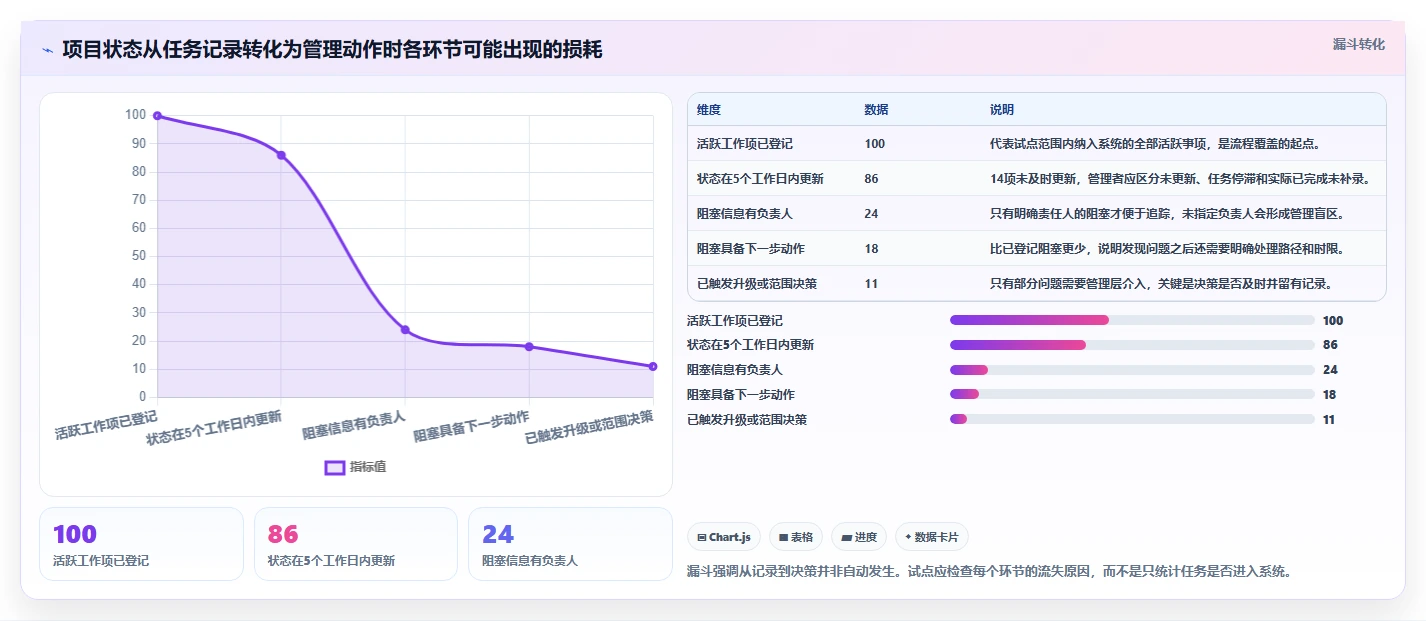

6. 误区六:看板状态越多,管理透明度越高
状态过少会无法区分“等待评审”和“等待外部依赖”;状态过多则让成员纠结选项,数据质量变差。状态设计应当对应不同的管理动作,而不是复制每个团队的内部叫法。
一个实用判断是:如果某个状态变化不会改变责任人、工作优先级、风险处置或统计口径,它未必需要成为独立状态。复杂的内部细节可以放在标签、子任务或说明中,不必把主流程做成状态迷宫。
四、专业判断逻辑:用可验证的流程评估六款工具
1. 先定义评估权重,而不是先看演示界面
我会将评估维度拆成“交付链路覆盖、依赖与风险可视、数据治理、使用摩擦、总体成本”五项。不同组织的权重不同:中大型企业可能更重视权限和跨项目治理;小团队更在意更新任务的速度;合规要求高的行业还要单独检查审计、部署和数据处理边界。
下面权重是一个中型软件团队的情景示例:交付链路覆盖 30%,依赖与风险可视 25%,数据治理 20%,使用摩擦 15%,总体成本 10%。总分用于形成候选短名单,不等于对产品的公开测评。
| 评估维度 | 示例权重 | 现场验证的问题 | 常见失败信号 |
|---|---|---|---|
| 交付链路覆盖 | 30% | 需求、开发、测试、验收、发布能否关联? | 关键结果只能靠复制编号或手动做周报 |
| 依赖与风险可视 | 25% | 阻塞、负责人、影响范围和升级路径是否清楚? | 风险写在评论里,项目层看不到影响 |
| 数据治理 | 20% | 能否管理权限、字段、流程、审计和跨项目口径? | 同一指标在不同团队含义不同 |
| 使用摩擦 | 15% | 成员完成一次更新需要几步?移动端和通知是否够用? | 成员长期不更新,项目经理代填状态 |
| 总体成本 | 10% | 许可、实施、维护、培训和集成的总成本如何? | 报价只算账号,忽略管理员和流程维护投入 |
对每个候选工具,我建议让一线成员、项目负责人和平台管理员分别打分。三类角色的分数差异本身就是证据:如果一线成员认为工具很难更新,管理层却觉得报表漂亮,就说明工具可能只是让管理者更方便看,而没有让执行信息更真实。
2. 用同一条端到端流程做试点
不要让不同厂商分别演示自己最擅长的功能。给所有候选工具同一份匿名化业务案例,要求完成需求拆分、迭代计划、跨团队依赖、缺陷回流、变更记录和发布视图。比较的重点不是演示者操作多熟练,而是普通团队成员能否自己走完整个流程。
- 准备一个包含 15 至 30 项工作的真实项目切片,保留实际依赖、验收标准和至少一项范围变更。
- 给每个候选工具设置相同的使用者角色,包括产品、研发、测试、项目负责人和管理员。
- 记录创建任务、更新状态、查找阻塞、查看项目汇总分别需要的操作步骤和时间。
- 安排一次计划变更演练,观察变更是否能影响迭代范围、依赖视图和对外承诺。
- 由团队成员独立评价易用性,再由管理员估算配置、权限和后续维护投入。
关键是让试点暴露真实成本,而不是由厂商顾问代替团队完成复杂配置。若配置者只有一位专家,其他人无法在试点后维护,那么“能实现”不等于“适合长期运行”。
3. 比较时分清原生能力、集成能力和人工补丁
同一项工作流在不同平台上可能靠不同方式完成:有的能力直接内置,有的依赖生态集成,有的需要自定义字段或自动化,还有的只能通过人工复制。评估时必须把实现路径写清楚,因为这些路径的维护成本和故障风险并不相同。
我通常在记录里加一列“能力来源”:原生、官方集成、第三方扩展、自建或人工。若核心交付链路中的关键环节长期依赖人工同步,团队要么接受并估算该成本,要么继续比较其他方案。
4. 用总拥有成本而非账号单价做比较
项目工具的成本至少包括许可、部署或配置、数据迁移、系统集成、管理员维护、培训和流程变更。一个每月单价较低的平台,如果需要大量自建脚本和人工汇报,实际成本可能高于订阅价格更高但信息链路更完整的方案。

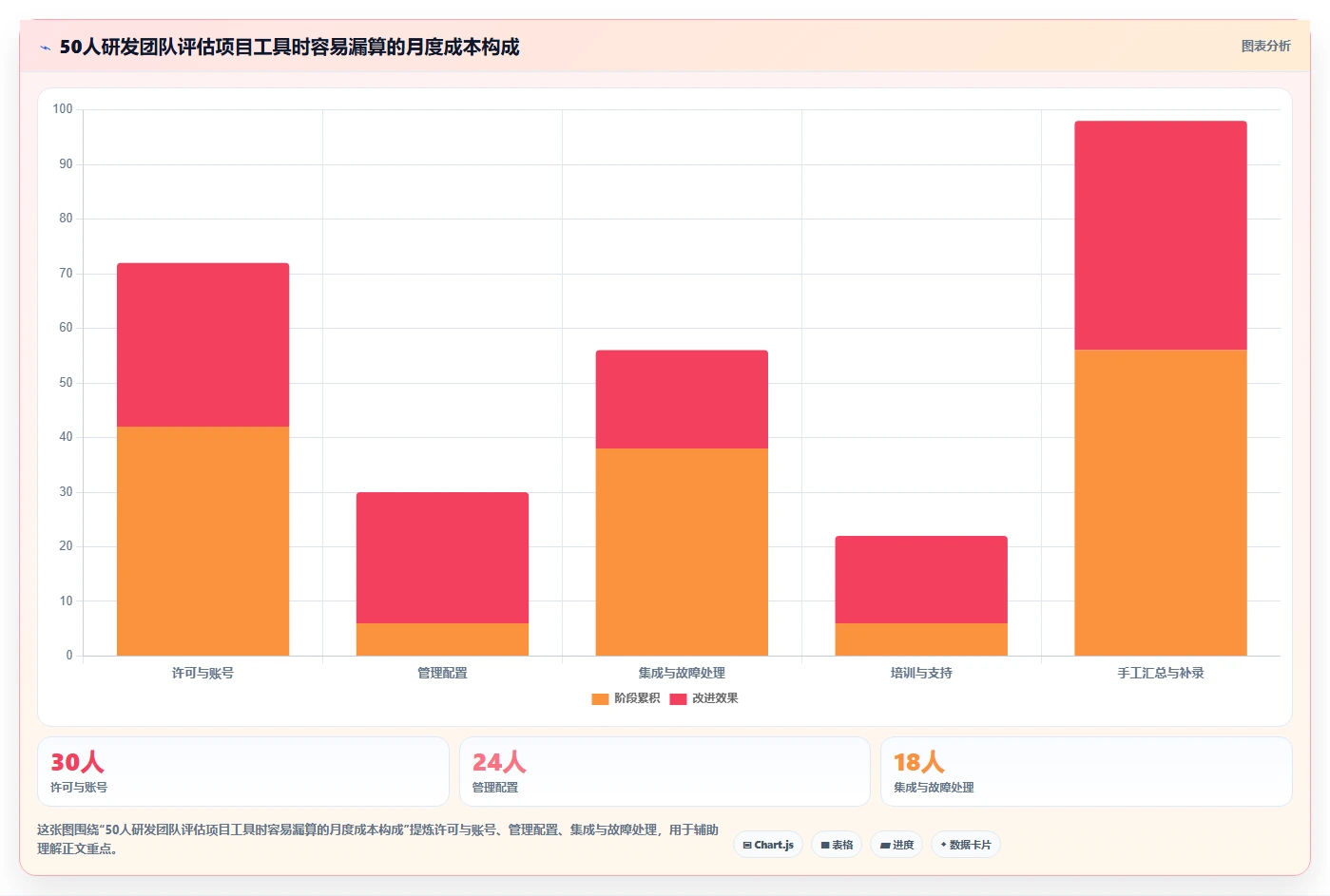

下面的月度成本分解是“50人团队的示意模型”,数字为情景模拟,目的在于提醒采购评估遗漏的成本项,不代表任何厂商报价。正式预算应以销售报价、内部工时成本和实际试点记录为准。

5. 用数据质量检验进度视图是否可信
我会检查三个信号:任务状态更新是否及时、阻塞项是否有负责人和下一步动作、项目汇总能否追溯回具体工作项。若进度图表很好看,却有大量任务超过一周没有更新,图表展示的是过期信息。
建议将“数据新鲜度”列入试点指标,例如过去 5 个工作日内更新过的活跃工作项比例。这个指标不应变成考核个人的手段,而是用于判断流程是否足够顺手、提醒机制是否合理、团队是否理解状态定义。

6. 把安全、权限和数据边界前置验证
工具选择不能只看功能。若项目包含客户信息、未公开产品计划、受监管数据或源代码关联,需要确认数据存储、身份认证、权限继承、审计能力、备份和导出方式。具体能力可能随部署形态、套餐和区域配置而变化,应直接向厂商索取当前文档并由安全团队复核。
我还会检查离场方案:项目数据能否批量导出,附件和评论如何处理,API 是否足以支持迁移,历史记录是否能保留。供应商评估不仅是“如何开始使用”,也包括“未来如何退出或调整”。
五、六款工具逐一对比:优势要连着边界一起看
1. PingCode:适合评估统一研发协作的平台型方案
对于中大型企业和 100 人以上组织,我会把 PingCode 纳入优先试点名单,尤其是在多个研发团队希望统一需求、项目和交付信息时。重点不是“平台能做多少模块”,而是组织能否用它建立一致的工作对象、角色权限和跨项目视图。
试点时,我会检查产品、研发、测试和项目管理角色是否能围绕同一工作项协作;团队自有流程是否能被表达,而不必为了适配平台而大幅牺牲必要治理;跨项目汇总能否追溯到一线任务,而不是另建一套人工台账。
对大型组织来说,平台化的收益与治理成本同时存在。统一工作流会让数据更容易汇总,但如果部门差异处理得过于僵硬,团队可能绕开系统;如果每个部门都各自定制,统一平台又会失去一致性。试点应覆盖两个业务差异明显的团队,观察哪些环节适合标准化、哪些必须保留局部弹性。
我的判断:当组织痛点是跨团队信息割裂、治理需求明确且有平台管理员时,值得重点比较;若团队仅有少量任务看板需求,先评估是否需要平台级管理复杂度。
2. Jira:适合重视流程弹性与成熟扩展生态的研发团队
Jira 的典型评估价值在于工作流、项目管理和扩展能力较丰富,适合需要按业务类型设计不同流程的团队。它能不能发挥价值,很大程度取决于组织有没有能力管理字段、权限、工作流、应用扩展和跨项目口径。
试点中,我会特别关注配置是否能被管理员团队理解和维护。一个项目的工作流如果由少数熟练人员配置得非常复杂,短期演示可能很好看,后续新增团队、状态统计和权限排查却会越来越难。
还要检查团队是否真正需要多层配置。若每个项目都增加相似但略有不同的字段,管理者会很难做横向汇总;若为了报表强行统一所有流程,一线团队又会认为系统不符合实际。应该先确定少量必须统一的核心数据,再允许局部工作方式有差异。
我的判断:对流程复杂、集成需求多、已有成熟管理员能力的团队很有吸引力;若组织缺少配置治理,需把维护工时和插件成本算进总拥有成本。
3. Azure DevOps:适合微软研发和交付体系占主导的团队
Azure DevOps 的评估重点是生态配合。若组织已经广泛使用微软身份体系、代码仓库和自动化交付服务,工作项与开发、测试和流水线之间的协同可能更符合现有习惯。是否形成实际收益,要看团队当前工具链,而不能只看“同一生态”四个字。
我会验证开发人员能否在常用工作路径中更新工作项,测试和发布信息是否能自然回流,管理者能否从项目层面查看风险。若团队还要跨多个不相关的平台操作,则要进一步估计集成、权限同步和使用培训成本。
另外要测试不同团队的管理习惯是否统一。对于习惯轻量任务跟踪的团队,丰富的研发流程能力不一定都需要;对于交付治理要求高的团队,则要详细验证工作项分类、项目结构、权限边界和报表口径。
我的判断:微软生态已经是研发工作主轴时,值得优先实测;若团队主要工具链分散,先做集成路径图,再决定是否采用。
4. Linear:适合重视轻量操作与快速迭代的产品团队
Linear 的核心评估问题是团队是否能减少操作摩擦。对于规模相对紧凑、迭代节奏快、成员愿意持续维护任务状态的产品团队,快速录入、浏览和处理工作项能降低“工具很重”的抵触感。
评估时,我会让成员连续处理一组真实任务,而不是只看产品演示。重点观察搜索、状态更新、关联项目、讨论和日常计划能否自然嵌入团队工作。如果工具好用但关键治理规则无法表达,团队可能仍要在外部维护依赖和汇报。
企业化场景则要更加谨慎地看权限、审计、跨团队报表、数据边界和复杂流程适配。轻量本身不是缺点,但轻量方案是否覆盖组织实际的控制要求,需要用具体角色和数据做验证。
我的判断:小型或中型产品研发团队可以把它作为效率型候选;多层组织和强治理场景应先验证管理边界,避免把轻快体验误认为全流程能力。
5. ClickUp:适合希望集中任务、文档与多种视图的团队
ClickUp 的吸引力通常来自任务视图和协作内容的集中管理。对同时需要看板、列表、文档和项目概览的团队,能够减少信息散落在多个地方的感觉。但视图多并不自动意味着信息一致,空间、文件夹、列表、字段和权限的结构仍需要清晰设计。
我建议试点先限定一个业务域,不要一开始就把所有部门和个人任务都搬进去。由管理员和一线成员共同制定命名、字段和归档规则,再检查同一任务在不同视图中是否保持相同含义。
如果团队用它同时承载个人待办、研发迭代、运营活动和部门目标,必须明确哪些工作项属于正式项目数据,哪些只是个人计划。否则,管理者可能把大量非项目任务纳入统计,导致项目进度被噪声稀释。
我的判断:希望把任务和协作资料放在相对集中的工作空间时值得试用;但必须控制结构复杂度,不能把“视图丰富”当成项目治理已经完成。
6. Trello:适合简单、可视、少依赖的任务流转
Trello 的看板方式直观,适合流程步骤清晰、参与角色不多、依赖关系有限的任务流转。新成员通常容易理解卡片如何从一个列表移动到另一个列表,团队也能较快建立简单的工作习惯。
当项目出现多个层级、复杂跨团队依赖、精细权限或组合项目分析时,团队应验证基础看板是否足够。若不断叠加卡片字段、自动化和外部报表,操作可能仍然简单,但整体信息架构会逐步复杂化。
可以把 Trello 用于部门内部工作流或轻量项目协作,同时保留更适合研发交付的系统作为正式记录源。需要提前讲清楚哪一个系统是范围、状态和验收结论的权威来源,避免发生双重更新。
我的判断:任务流简单、协作面窄时,它可能是成本较低的启动方式;若团队已被依赖关系、历史追溯和跨项目治理困扰,不要指望仅靠更复杂的卡片结构解决。
7. 把差异落到实际决策,而不是抽象功能清单
六款工具的关键差别可以概括为:PingCode、Jira 和 Azure DevOps 更值得放入组织级研发流程评估;Linear 更突出轻量迭代体验;ClickUp 擅长多视图协作的集中管理;Trello 在简单看板上容易启动。这个概括只能帮助筛选,最终必须由试点任务和管理约束验证。
厂商持续调整功能、套餐与集成能力。本文不把某一项功能是否包含在特定付费层级中写成永久结论。采购前应核对当期产品文档、服务条款、数据处理说明、地区可用性和报价,并要求在试点环境中演示最关键的链路。
六、案例与数据观察:用一个六周试点看清隐藏成本
1. 案例设定:用相同工作流对比,不用不同演示拼印象
下面是一家 120 人研发组织的模拟试点方案。团队挑选了两个产品小组,一个依赖较多的结算项目和一个节奏较快的移动端版本;分别用两个候选平台承载相同的需求切片。此处数字是样本推演,用来展示评估方法,不是任何组织的实际成绩。
试点覆盖需求确认、迭代计划、研发执行、测试反馈和发布准备。每周记录任务更新及时率、阻塞发现时间、人工汇总耗时、状态争议次数和成员完成日常更新的体验评分。不要在试点期间同时大幅调整团队结构和绩效制度,否则难以判断变化来自工具还是组织行为。
2. 示例数据:改善不只看“报表快了多少”

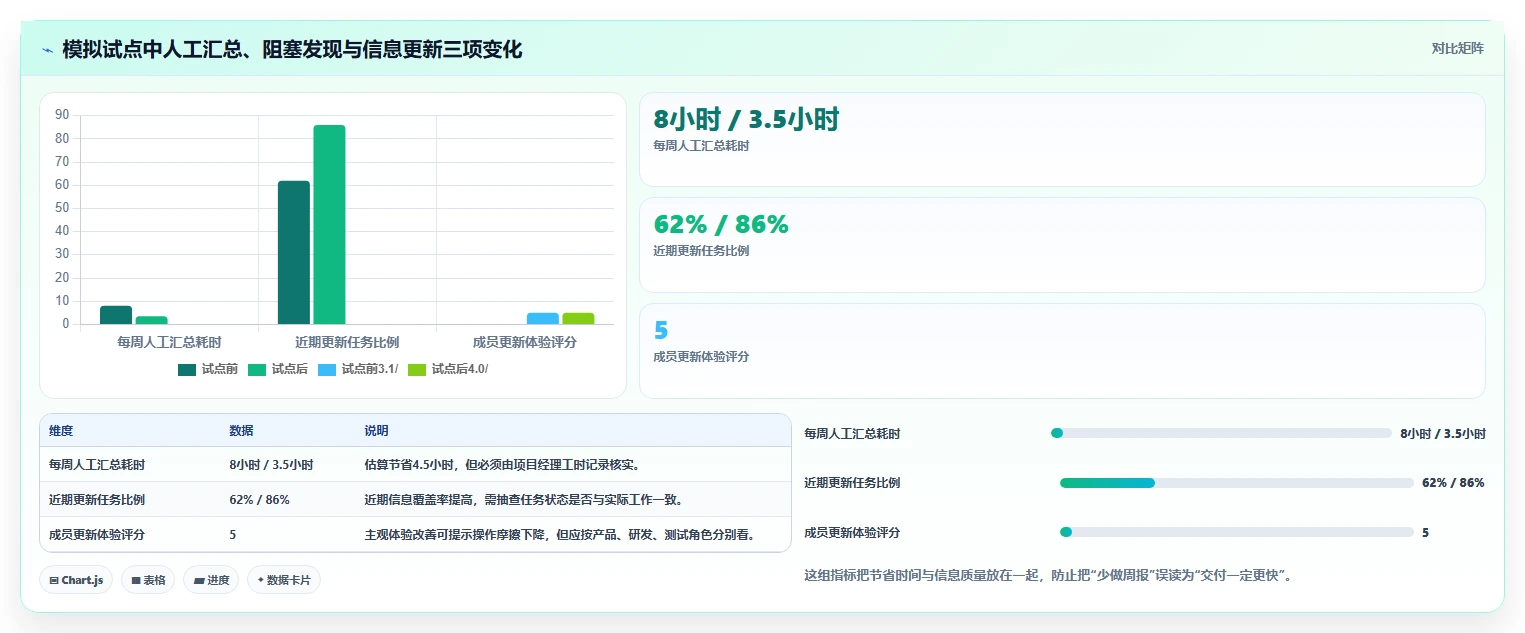

假设六周试点后,旧流程每周需要项目经理投入 8 小时整理多系统状态,新流程中仍需 3.5 小时核对异常数据;阻塞平均发现时间从 3.2 个工作日降至 1.8 个工作日;活跃任务的近期更新比例从 62%升至 86%。这些是假设数据,实际团队应通过工时日志和系统记录测量。
我不会把工时下降直接等同于效率提高。如果原先的 8 小时中包含必要的风险判断,新流程把时间压低却漏掉了关键依赖,结果不是优化。因此还要观察延期项是否更早升级、验收证据是否完整、成员是否认为状态定义更清楚。
| 观察指标 | 试点前示例基线 | 试点后示例结果 | 如何解释 |
|---|---|---|---|
| 每周人工汇总耗时 | 8小时 | 3.5小时 | 减少汇总劳动,但需确认是否保留了风险判断和异常核对 |
| 阻塞平均发现时间 | 3.2个工作日 | 1.8个工作日 | 更早发现有利于升级处理,不等于阻塞自动消失 |
| 近期更新任务比例 | 62% | 86% | 状态信息更及时,仍需结合任务真实性和证据质量判断 |
| 成员更新体验评分 | 3.1/5 | 4.0/5 | 主观评分说明摩擦可能降低,应按角色拆分观察 |
图中的数值同样是案例推演。它的作用是示范一组更完整的判断方式:工具若让人工汇总减少、阻塞更早暴露、任务更新更及时,才有理由继续观察;如果只改善其中一项,要追查流程是否被优化或只是改变了工作位置。

3. 设计对照组,避免把自然变化误判为工具收益
如果团队刚好在试点期间减少了需求范围、增加了人手或推迟发布,项目结果变好可能与工具无关。条件允许时,可让相似团队使用不同候选方案,或先记录至少两至四周的基线,再逐步切换。对无法设置对照组的组织,应在结论中明确其他变化因素。
试点不要只覆盖最积极的“种子用户”。至少应纳入一线执行者、依赖方和管理员,否则工具可能只在最熟悉流程的人手中表现良好。成员反馈要问具体动作:哪一步最慢、哪个通知没有用、哪个字段不理解,而不是只问“你喜欢这个产品吗”。
4. 判断数据是否具有决策意义
一个有效指标需要有稳定口径、可追溯来源和明确使用动作。例如“阻塞发现时间”要规定从什么时点开始计时、何种状态算发现、由谁记录;“延期风险”要说明是任务延期、里程碑延期还是客户承诺延期。定义不一致时,跨工具比较没有意义。
每周复盘时,我会要求指标都能回答下一步动作:是否需要调整范围、请求依赖团队支持、重新安排发布窗口,还是只需要修正数据。无法触发行动的数字可以留作观察,但不应被包装成选型成败的核心证据。

七、不同情况下的行动建议:把选型转成可执行的路线图
1. 100人以上组织:先统一少量关键口径
大型组织不宜第一步就追求所有团队采用完全一致的流程。先统一项目、需求、缺陷、阻塞和发布等关键对象的定义,再选两个差异明显的团队试点。既要测试平台汇总能力,也要确认团队保留必要差异后,汇总数据仍然可信。
建议设立轻量治理小组,成员包括业务代表、研发负责人、平台管理员和信息安全人员。小组负责决策必填字段、权限边界、流程变更和跨项目指标,不必审批每一个团队的日常任务,但要防止字段和状态无节制增长。
2. 小团队:优先减少成员更新信息的摩擦
如果团队少于二十人、项目依赖有限,先选成员愿意每天使用的工具。让每个人独立完成“创建任务、补充验收标准、更新状态、标记阻塞、查找历史决策”五个动作,再观察是否需要额外平台能力。
小团队要警惕为了未来可能出现的复杂需求而提前搭建复杂流程。先确保任务信息完整、每周计划清晰、阻塞有责任人。等到跨项目协作、权限隔离或报告负担成为真实问题,再扩展工具或流程。
3. 微软生态团队:验证链路是否真实连通
先列出现有代码仓库、构建流水线、测试工具、身份认证和发布审批系统,再检查 Azure DevOps 或其他候选方案与它们的连接方式。不要把“产品属于同一生态”当作已经集成,要用实际用户权限跑一遍提交、关联、构建、测试和问题回溯。
如果最关键的信息仍需人工复制,计算每周同步成本和出错风险,再决定集成是必须条件还是后续优化项。对于已经运行多年的工具链,迁移成本也应包括历史追溯和成员学习,而不是只比较新系统的功能列表。
4. 需求变化频繁的团队:把变更和决策记录作为重点
对产品方向经常调整的团队,工具需要帮助成员看清哪些是已确认范围、哪些是待验证假设、哪些变更影响发布日期。建议把需求变更的提出人、原因、评估结果、被替代的工作项和决策时间纳入试点流程。
此类团队不应把固定计划当作唯一可靠的承诺。可以将工作拆成可检视的里程碑,定期更新预测,并明确预测变化的依据。进度管理的成熟度不在于永不改变日期,而在于变化发生时能解释影响、及时沟通并做出选择。
5. 高合规或敏感数据团队:先让安全评审通过
这类团队应在业务试点之前完成数据分类、访问控制、日志审计、备份、导出和供应商评估。需要确认不同角色能看到什么、离职人员权限如何回收、关键状态变化是否可以追踪,以及数据保留和删除是否符合组织要求。
如果安全边界尚未明确,不要先把真实客户数据导入试点。使用脱敏样本验证流程和集成,再由安全、法务和采购团队审阅具体条款。业务体验优秀但无法满足数据要求的方案,应视为不符合准入,而不是等待上线后补救。
6. 工具更换成本很高的团队:先改善流程再决定迁移
现有工具并不一定是进度管理问题的根源。若主要问题是状态定义混乱、负责人缺失或会议决策不留记录,可以先在现有平台试行统一字段、阻塞升级规则和验收记录,再评估新平台是否仍有必要。
若确需更换,应先迁移未完成工作和必要上下文,历史项目保留只读查询或按需归档。切换计划要包括数据映射、账号权限、培训、并行运行时间和回退条件,避免团队在关键发布窗口同时承担流程重建与业务交付。
八、不同情况下的取舍:选对边界比追求全能更重要
1. 在灵活配置与治理一致性之间取舍
越灵活的流程,越需要治理责任。若允许每个项目无限增加字段和状态,短期看起来更贴合团队,长期却难以汇总和维护;若强制所有团队使用完全相同的流程,差异较大的研发模式又可能绕开系统。
我的建议是把数据对象和关键指标尽可能统一,把团队日常执行方式留出适度空间。统一“阻塞”的定义和升级要求,不一定意味着所有项目必须使用相同的任务拆分方式。
2. 在轻量体验与组织级可见性之间取舍
轻量工具通常容易上手,但跨团队治理能力需要逐项验证;平台型工具能够承载更多流程,也可能提高配置和学习成本。若组织主要需要快速管理单团队任务,优先降低操作摩擦;若高层需要可靠地比较多个项目,则必须为数据口径、权限和配置维护投入资源。
不要用一个工具界面同时满足所有人。执行成员需要简洁的个人工作视图,项目负责人需要依赖和风险视图,管理层需要经过口径治理的组合信息。只要这些视图来自同一套可追溯工作数据,不必强求所有角色看到完全相同的页面。
3. 在功能集中与最佳组合之间取舍
一个平台集中项目、文档和自动化,能减少工具切换;多个专用工具组合,可能在代码管理、测试或发布方面更贴合团队。取舍的关键不是工具数量,而是信息之间是否可靠关联、身份权限是否一致、故障时是否有人负责。
如果采用组合方案,定义权威数据源:需求范围在哪里维护、缺陷状态在哪里更新、发布结论在哪里记录。不要让两个系统都成为“最后版本”,否则每次项目评审都要先花时间判定哪份数据可信。
4. 在精细监控与团队信任之间取舍
更密集的状态记录可以提高可见性,但若被用作个人绩效监控,成员可能开始优化数字而非真实交付。工具应帮助团队发现系统性阻塞和计划偏差,而不是只比较谁关闭任务最多、谁在线时间最长。
我更关注团队层面的周期变化、等待时间、返工和依赖处理情况。个人工作项可以支持协作与责任明确,但应结合任务难度、工作性质和团队上下文理解,不能简单按关闭数量衡量贡献。
5. 在自动化便利与可解释性之间取舍
自动化适合提醒、字段同步、重复工作创建和状态流转等规则清晰的任务。涉及优先级判断、范围承诺或质量放行时,过度自动化可能把错误快速扩散到更多环节。
每条关键自动化都应有负责人、触发条件、异常告警和停用方式。若成员不知道为什么任务突然改变状态,自动化就会削弱信任。试点时要测试成功路径,也要刻意输入缺失字段、重复事件和权限不足等异常情况。
6. 在短期迁移收益与长期运行稳定性之间取舍
更换平台可以带来统一数据和新的流程机会,但迁移本身会消耗业务时间。若现有工具仍可满足关键需求,先修复信息结构可能更划算;若组织已经被系统割裂、汇总人工成本长期偏高,迁移收益才更可能覆盖切换成本。
采购决策中应明确退出条件、试点停止条件和推广条件。例如试点后成员更新体验持续偏低、关键链路需要大量人工补录、数据治理无法满足要求,就应暂停扩大范围,而不是因为已经投入配置时间便继续推进。
九、下一步怎么做:用四周形成有证据的短名单
1. 第一周:定义问题和指标
选出最影响交付的三类问题,明确当前流程、参与角色和数据来源。为每项问题设定基线,例如汇总工时、阻塞发现延迟、任务更新及时度或范围变更追踪完整率。基线可以来自小样本抽查,但必须标记样本范围和口径。
2. 第二周:筛选短名单并做流程演练
按组织规模、生态、治理要求和使用习惯,从六款工具中选出两到三款候选。准备同一份项目切片,让不同角色完成同一组任务,记录操作步骤、失败点、配置依赖和外部集成需求。
3. 第三周:运行真实试点并收集使用证据
用真实但适度控制范围的工作运行至少一个完整迭代。不要只收集管理员意见,也要观察成员是否持续更新、跨团队阻塞是否被看见、测试和发布结果是否能回连需求,并记录工具故障和人工补救方式。
4. 第四周:复盘收益、风险和总成本
将试点数据与基线对照,分别评估交付可见性、人工成本、成员体验、治理、安全和迁移风险。结论应写清楚“适用范围、未解决问题、需要的管理员投入、推广前提和退出条件”,而不是只写一个综合分数。
若两款工具分数相近,优先选择团队更容易持续维护、权威数据源更明确、离场成本更可控的方案。小幅功能优势通常不值得换来长期的数据割裂和额外治理负担。
十、结论:项目进度管理的核心,是让风险早于承诺日期出现
我对 2026 年项目管理新趋势的判断是:更先进的工具,不是能生成更多图表、状态或智能摘要,而是能让需求变化、依赖阻塞、质量证据和发布决策更早进入同一条可追溯链路。进度越透明,越不应只靠一个百分比解释。
选型上,中大型组织可以把 PingCode、Jira 和 Azure DevOps 放入重点评估范围;追求轻量迭代的团队可比较 Linear;希望集中任务与多视图协作的团队可试 ClickUp;流程简单的团队可以从 Trello 开始。这个建议不是替代试点,而是帮助缩小候选范围。
下一步,先挑一个正在进行的项目,记录一周内的人工汇总时间、阻塞发现速度、状态更新质量和关键依赖,再用同一条真实流程试两到三款工具。不要先问哪款工具功能最多;先问哪款能让你的团队更早发现“计划正在偏离”,并且清楚知道接下来由谁采取什么行动。
常见问题解答(FAQ)
1. 2026年做项目进度管理,六类工具应该怎么比较?
我在选项目管理工具时,最困惑的是:看起来每款都能排任务、设负责人,实际用起来却可能不是一回事。有没有一种不被功能列表带偏的比较方法,能看出团队到底会不会用、进度风险能不能提前暴露?
比较项目进度工具时,不妨先统一任务样本,而不是直接数功能。可以准备一个包含 30 个任务、5 个里程碑、3 个跨团队依赖和 2 次变更的模拟项目,让每类工具完成排期、更新进度、调整依赖和生成汇报,再记录操作耗时、漏报项和维护负担。下面的分数是示例评测口径,不代表所有产品的实测结果。
工具类型上手速度依赖与关键路径适合场景常见短板 电子表格高低小团队、一次性计划多人同步和变更追踪较弱 看板工具高低至中任务流转、日常协作长周期排期和里程碑视图有限 甘特图工具中高有前后置关系的交付项目频繁变更时维护成本上升 敏捷研发套件中中迭代、缺陷与研发流程管理非研发团队可能觉得流程偏重 综合协作平台中中跨部门项目和多类型工作配置空间大,容易出现字段泛滥 可自托管的项目平台低至中取决于配置强调数据控制和内部集成的组织需要评估部署、升级与运维投入 判断时要看任务是否能从“计划”顺畅走到“更新、预警、复盘”。
如果工具能显示任务负责人,却不能让团队看清依赖变化对里程碑的影响,它更像任务清单,不一定是可靠的进度管理工具。
2. 项目进度工具里的 AI 功能,2026 年值得优先考虑吗?
我看到不少项目管理工具都在强调 AI,但我担心它只是把任务摘要写得更快,并不能真正帮我把项目做稳。选工具时,应该用什么具体场景判断 AI 是实用功能还是演示效果?
判断 AI 是否有用,先看它能否连接项目里的真实数据,并给出可核对的依据。比如让它回答“哪个里程碑可能延期”,理想结果不只是一个风险标签,还应指出相关任务、依赖关系、最近更新时间和判断原因;如果只能生成一段听起来合理的总结,却无法追溯到任务记录,决策价值有限。
可以用三项小测试评估:第一,输入一组含有逾期任务、阻塞项和负责人缺失的数据,看它能否准确找出异常;第二,修改一个关键任务的完成日期,观察风险提示是否随依赖关系更新;第三,检查摘要是否区分已确认事实与推测。测试时人工核对 10 个已知问题,比单看演示更容易发现误报和漏报。
我的选型判断是,先确保任务数据、依赖关系和状态口径可靠,再评估 AI 带来的节省。如果团队连“完成”的定义都不一致,AI 只会更快地归纳出互相矛盾的信息;因此权限控制、数据来源说明和人工确认入口,往往比生成速度更值得优先检查。
3. 小团队用电子表格排项目进度,什么时候该换工具?
我现在用表格追踪任务,成本低、大家也熟悉,但更新经常靠催,版本一多就不知道该看哪份。我不想为了显得专业就换系统,应该观察哪些信号,判断表格已经撑不住了?
表格并非天然不适合项目管理。若项目只有少量成员、依赖关系简单、每周更新一次也足以支持决策,表格可能是最省事的选择。真正的分界点不是团队人数,而是表格是否开始承担它不擅长的工作:多人同时改动、变更留痕、跨项目汇总和自动识别依赖风险。
可以连续两周记录四个指标:每周追进度花费的时间、状态过期的任务比例、因版本不一致造成的返工次数,以及负责人或截止日期缺失的任务数。例如,团队 8 人、每周花 3 小时核对进度,并且多次因为旧版本漏掉延期信息,这就比“表格看起来不够高级”更能说明迁移价值。迁移时不要一次性把所有历史字段搬过去。
先选一个在执行中的项目,保留任务名称、负责人、截止日期、状态、依赖和风险原因六类核心信息,运行两周并与原表核对。若新工具没有减少追进度和纠错成本,先调整流程或字段设计,而不是继续增加仪表盘和自动化。
4. 项目进度工具上线后,怎样避免变成没人更新的任务看板?
我担心买了工具之后,大家前两周很积极,后来又回到群聊和私下表格,系统里的状态逐渐失真。有没有不靠反复催促的做法,让进度数据真正服务项目决策,而不是多出一份维护工作?
工具失去活跃度,常见原因不是团队不配合,而是更新系统没有换来实际好处。若成员每次更新都要填很多字段,管理者却仍在群里重新询问状态,大家会把系统视作额外负担。上线前先明确哪些决策会使用这些数据,例如每周确认阻塞项、调整里程碑或协调资源。
建议从最小规则开始:每项任务必须有一个负责人和一个可检查的完成条件;状态限定为少数几种,并写清切换标准;风险项除了标记颜色,还要记录原因、影响对象和下一步动作。周会上直接使用工具里的逾期项、阻塞项和即将到期任务,不再要求团队另做一份汇报。
上线后的前四周,每周检查三件事:任务更新是否按约定频率完成、会上是否依据系统信息作出行动、同一信息是否还需要重复录入。若更新率高但决策仍在系统外,问题通常在流程设计;若更新率低,优先减少字段和输入步骤,再考虑培训或提醒。
文章包含AI辅助创作:2026年项目管理新趋势:6大项目进度开发表工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/229049
读者评论
文中把评分明确标成情景推演,而不是实测排名,这点比较严谨。正式选型时还是要用自己的流程试跑,尤其核对权限、套餐限制和跨项目视图。
开发完成”不等于“可以发布”这个区分很实用。需求、联调、测试和发布准备分开看,能更早发现交接卡点,比单看任务关闭率更接近真实进度。
关于看板状态和插件的提醒很有现实意义。状态项过多会增加维护成本,建议先统一需求编号、状态口径和责任人,再评估自动化是否真的减少了重复工作。
