2026年选项目进度管理工具,最容易踩的坑不是功能不够,而是把“能排计划”误当成“能管进度”:甘特图看起来完整,依赖关系也画好了,到了周会上却仍要靠项目经理逐个追问“卡在哪里、谁来处理、会不会影响交付”。我更建议先选一个真实项目,沿着任务拆解、依赖识别、进度更新、风险升级和复盘这条链路试用,再比较工具。下面对比 PingCode、Jira、Asana、monday.com、ClickUp 和 Microsoft Project,并用一组明确标注为情景模拟的数据说明它们各自适合什么团队。
一、先说结论:选工具要看进度如何被更新和纠偏
1. 六款工具各自更适合解决什么问题
如果团队是 100 人以上的中大型组织,项目横跨产品、研发、测试和业务部门,且需要把需求、迭代、缺陷与项目状态连起来,我会优先把 PingCode 放进试用名单。它更适合需要协同流程与研发工作流的团队;选型时要重点验证权限、跨团队汇总和现有流程迁移,而不是只看看板是否顺手。
如果研发团队已有成熟的敏捷实践,尤其需要高度可配置的工作流、复杂查询和大量开发协作集成,可以评估 Jira。它的灵活度也是成本来源:字段、状态、权限和自动化规则如果没有治理,很容易演变成“每个项目一套配置”,最终汇总口径不一致。
如果项目以跨部门任务推进为主,团队希望减少配置负担、快速让非项目管理岗位参与,Asana 或 monday.com 值得试用。前者适合把目标、任务和责任人连起来;后者更适合通过可视化工作台和自动化组织不同类型的业务流程。两者都要进一步确认复杂依赖、资源视图和组织级汇总是否满足实际需要。
如果团队想在一个工作区里组合任务、文档、视图和自动化,ClickUp 可以进入候选名单,但需要重点测试信息架构。功能集中不等于协作成本低:如果团队无法约定空间、文件夹、列表和状态的使用规范,工具越灵活,找信息的成本可能越高。
如果组织的核心需求是大型计划、资源分配、关键路径和基线管理,且项目经理承担较强的计划控制职责,Microsoft Project 更贴合传统计划管理。它不一定是所有成员每天更新工作的最佳入口,采购前要确认它如何与团队日常任务、协作消息和管理汇报衔接。
我的初步判断是:研发协作看流程与交付链路,跨部门执行看使用门槛与状态汇总,强计划控制看依赖、资源和基线。工具名称和功能数量不能替代这三类判断。
2. 一张表先筛掉明显不合适的选项
下表是选型初筛,不是绝对排名。不同版本、部署方式和套餐可能改变功能边界,购买前应以供应商当前公开说明、合同与实际试用结果为准。
| 工具 | 更典型的使用场景 | 进度管理上的优势 | 试用时重点验证 | 常见取舍 |
|---|---|---|---|---|
| PingCode | 中大型组织的产品研发与跨团队协作 | 可围绕研发相关工作流组织需求、任务和交付状态 | 跨项目汇总、权限模型、流程迁移和组织级报表 | 流程越复杂,越需要先统一状态与责任边界 |
| Jira | 采用敏捷研发、需要较强工作流配置的团队 | 状态、字段、查询与研发协作配置空间较大 | 配置治理、报表口径、成员学习成本与插件依赖 | 灵活性高,但长期维护也需要明确负责人 |
| Asana | 跨部门项目、营销活动与业务执行 | 任务责任和项目可视化相对直观 | 复杂依赖、资源规划、项目组合汇总与权限 | 轻量协作体验好,不代表适合所有复杂计划管理 |
| monday.com | 流程多样、希望用可视化工作台组织任务的团队 | 视图和自动化可支持多种执行流程 | 复杂项目的依赖维护、治理规范及套餐限制 | 可塑性强,设计工作台本身也需要投入 |
| ClickUp | 希望在一个工作区集中管理任务与相关信息的团队 | 可组合多种任务视图与工作空间结构 | 信息架构、权限、性能体验和功能使用边界 | 能力集中,但容易出现结构膨胀和重复记录 |
| Microsoft Project | 计划控制、资源统筹和关键路径管理较强的项目 | 适合围绕工期、依赖和资源建立计划模型 | 团队日常更新入口、协作衔接与版本适配 | 计划管理能力强,执行协作方式需一并设计 |
3. 先给一个实用的选型结论
可以把候选名单缩到两款,而不是一口气全面采购。先选“最符合工作流的工具”,再选“成员最容易持续更新的工具”。如果两者不是同一款,就用一个真实项目验证能否通过集成、导出或固定汇报机制连接起来。
如果团队不愿意更新任务,报表再丰富也只能制造更精致的滞后信息。进度工具的核心价值不是把延期画得更漂亮,而是让偏差更早出现、让责任人更容易采取下一步行动。

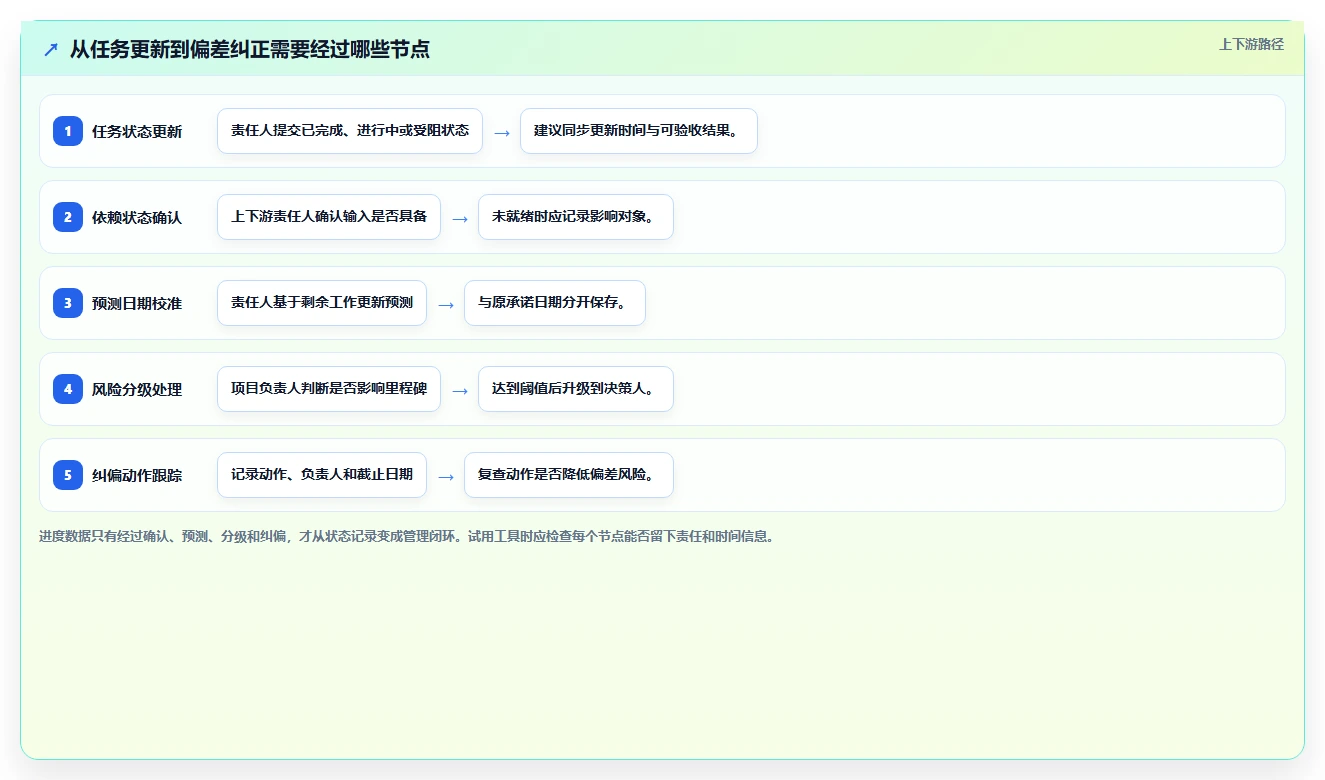

二、进度管理的真实难点:计划只是输入,纠偏才是工作
1. 计划没有失效,失效的是更新机制
我在评估项目管理流程时,通常先问三个问题:任务由谁更新,何时更新,发现偏差后由谁处理。若团队答不出明确规则,即便工具支持甘特图、看板和自动提醒,计划也会很快变成静态文件。
项目进度通常有四个不同对象:承诺时间、当前预测、实际完成和风险预警。只记录“计划开始”和“计划结束”,无法回答当前预测是否变化,也无法说明延误会不会影响下游交付。
更有用的更新不是把任务状态从“进行中”改成“已完成”,而是补全最小决策信息:完成了什么、剩余工作是什么、阻碍因素是什么、预计完成时间是否变化、需要谁介入。工具要让这些信息更新足够低成本。
2. 一条延期链,通常从一个看不见的依赖开始
假设一个产品版本需要需求确认、交互设计、接口开发、联调、测试和发布。设计任务延迟一天,表面上只是一个任务的偏差;如果接口开发依赖设计稿、联调又依赖接口完成,延迟就会沿依赖链传递。
团队如果只看每个人的任务完成率,会看到“多数任务按时结束”;如果看关键路径和下游依赖,才会发现一个关键输入的延迟可能挤压测试窗口。因此,进度管理的单位不该只有任务,还要有任务之间的关系。
工具试用时,我会故意选一个有跨团队依赖的项目,而不是选一个几天就能完成的简单清单。简单清单能测出界面是否好上手,却测不出工具能否帮助团队识别依赖、评估影响和升级风险。
3. 组织规模会改变工具的主要矛盾
十人左右的团队,主要矛盾通常是任务有没有人负责、状态是否及时更新。流程配置越多,越可能让成员觉得“填系统比做事还忙”。这时工具的默认体验、移动端更新和提醒设计值得优先评估。
跨越多个团队后,主要矛盾会变成口径不一致:有的团队把“完成”定义为代码合并,有的定义为测试通过;有的记录风险,有的只在会议上口头说明。组织级报表看起来齐全,数据却无法比较。
中大型组织还要考虑访问权限、审计要求、数据迁移、管理层汇总和流程责任人。PingCode 的典型适用对象包括 100 人以上的中大型组织,但“适合组织规模”不等于部署后自动具备统一管理能力,仍需设计项目模板和状态规则。
4. 进度数据必须区分事实、预测和判断
“任务完成 80%”经常是最不可靠的进度表达。除非任务可以拆成可验收的子项,且完成比例有统一计算口径,否则这个百分比可能只是负责人的主观感受。
我更愿意优先看可核实的事实,例如已验收的交付物、剩余工作清单、当前阻塞、关键依赖状态,以及最近一次预测日期。项目经理可以在事实基础上做判断,但不应把判断伪装成精确测量。

三、六款工具逐一拆解:看优势,也看它们不适合什么
1. PingCode:适合把研发工作流与项目进度放在一起评估
对中大型研发组织,我会把 PingCode 放在“流程协同”类别里考察,而不是把它当成单纯的甘特图产品。重点是团队能否围绕需求、迭代、任务、缺陷和交付结果形成相对连贯的工作视图。
试用时建议拿一个真实版本项目做端到端演练:从需求进入、任务拆分、开发执行、测试跟进到版本交付,检查同一项工作是否需要在多个地方重复登记。若团队必须维护两个状态源,管理者短期得到更多报表,执行者却承担更多录入成本。
这类平台更适合有明确流程负责人、需要跨角色协作并且关注组织级项目状态的团队。若团队只有几个人、工作流程简单,平台级能力可能超出当前需要;若组织流程尚未达成共识,先统一工作定义,再配置系统,往往比先上线再争论更省力。
我会重点问供应商和内部管理员四件事:能否按团队配置不同流程并保持汇总口径;权限能否覆盖项目、团队和组织层级;历史数据怎样迁移;管理报表的数据定义是否能被成员理解。演示环境里的功能展示不能代替这四项验证。
2. Jira:适合愿意治理配置的敏捷研发团队
Jira 的选型价值通常来自可配置性和研发协作生态。对于已经建立敏捷迭代节奏、习惯用问题类型和工作流表达工作状态的团队,它可以支持较细的过程管理与查询需求。
配置自由度要与治理能力一起评估。工作流、字段、权限和自动化规则如果由不同管理员随意调整,几个月后可能出现多个“已完成”含义、重复字段和无法横向比较的报表。团队应该提前指定配置责任人,并建立变更评审规则。
适合它的团队通常已经知道自己要管理什么信息,也有能力解释为什么需要某个字段。若团队仍在摸索需求、状态和项目边界,建议先用少量模板建立标准,不要一开始就定制到每个细节。
试用问题可以具体到:“一个阻塞任务怎样影响迭代预测?”“管理者如何识别跨项目依赖?”“字段修改后历史数据和报表如何处理?”能不能回答这些问题,比演示页面是否丰富更有参考价值。
3. Asana:适合强调责任清晰和跨部门执行的团队
Asana 可作为跨职能项目的候选工具,特别是任务较多、参与角色分散、希望成员快速看懂负责人和截止日期的场景。它的价值通常不在于替代所有项目控制系统,而在于让执行事项更容易被看见和跟进。
当项目牵涉多层级依赖、资源冲突或严格基线控制时,不要只看某一种项目视图。应测试关键路径能否清晰呈现,延迟对下游任务的影响能否及时传达,以及多个项目之间是否能形成有用的组合视图。
对于营销活动、运营改造和内部协作项目,可以用一个完整周期检验:立项目标能否关联交付任务,临近截止日期时责任人是否能及时收到提醒,复盘时能否还原延期原因。若只用它列任务,不记录决策和风险,工具价值会被压缩。
4. monday.com:适合流程差异较大的可视化工作台
monday.com 常被用于搭建适配不同业务流程的可视化工作区。对需要并行管理活动、客户交付、内容排期或内部任务的团队,视图和自动化可能帮助不同成员按各自习惯查看工作。
但可视化界面容易让人产生“看起来就能管好”的错觉。真正需要验证的是:不同工作区中的状态能否使用统一口径;自动化是否会因条件变化而失效;新增项目后,管理员是否需要大量复制和修正旧模板。
适合把工作台设计当作一项长期运营工作来投入的组织。不适合希望采购后无需管理、也没有流程负责人维护的团队。试用时应让实际使用者搭建一条流程,再由非搭建者完成日常更新,观察配置者和使用者是否都觉得合理。
5. ClickUp:适合集中管理信息,但必须先约定结构
ClickUp 的吸引力在于尝试把任务、文档和多种工作视图放到一个工作区中。对经常在多个工具之间切换、希望减少上下文跳转的团队,这种整合值得实际体验。
需要谨慎的是空间结构。如果一个团队同时创建多个空间、列表、状态和模板,却没有命名规则,成员会不确定该去哪里找最新计划。信息集中并不等于信息有序;长期使用需要负责人定期清理重复结构。
我会用“新成员入组测试”检查它:给一名没参与搭建的人一个项目链接,要求他在十分钟内找到目标、当前里程碑、本人任务、阻塞项和最新预测。如果只能靠口头培训才能找到信息,结构设计还不够成熟。
6. Microsoft Project:适合计划控制重于日常协作的项目
Microsoft Project 更值得在工期计划、任务依赖、资源安排和关键路径要求较强的项目中评估。对于建设、工程、产品发布等需要较严谨计划控制的场景,项目经理需要的不只是任务列表,还包括计划逻辑和资源约束。
传统计划模型的风险是“计划专业、更新困难”。如果只有项目经理会维护计划,执行成员仍通过邮件、聊天或会议反馈进度,系统中的数据很可能落后于现场。必须明确谁负责录入、谁确认、哪些变更需要重新估算。
采购前要确认团队使用的是哪种产品形态和授权方案,并验证与现有协作环境的衔接。不同版本的功能与协作方式可能不同,不能只根据某一版演示或过往使用经验推断当前能力。
7. 比较时别把不同类别硬排成一个总榜
把六款工具按“功能数量”排名并不公平:有的偏研发工作流,有的偏跨部门任务协同,有的偏计划控制。更合理的做法是先确定项目管理的主要矛盾,再让候选工具在同一场景中完成同一组任务。
比如要求所有候选工具处理同一个跨团队版本:建立里程碑、拆分任务、设置依赖、更新阻塞、调整预测日期、查看跨项目风险。再记录每个动作需要几步、是否要重复录入、管理者是否能找到决策所需信息。
四、常见误区:为什么“功能更多”不等于“进度更可控”
1. 误区一:有甘特图,就等于有进度管理
甘特图能把任务与时间关系可视化,但图表本身不会保证计划准确。若开始日期和结束日期来自拍脑袋估算,依赖关系没有经过责任人确认,项目经理看到的只是结构化呈现的猜测。
可用的甘特图至少要能回答:哪些任务是关键输入,哪些任务存在浮动空间,日期变化会影响谁,实际进度与原始计划差多少。若工具只允许拖动日期,却没有保留基线或变更原因,团队可能很难复盘计划为何偏移。
2. 误区二:每周填一次状态,就能及时发现风险
固定周报有助于建立节奏,但不是所有项目都适合一周更新一次。短周期交付中,关键接口或审批可能在一两天内改变计划;高不确定性项目也需要在风险变化时触发更新,而不是等到固定会议。
较稳妥的机制是“定时更新加事件触发”:常规任务按周或按迭代更新;关键依赖失败、范围变化、资源撤出等事件发生时,责任人立即更新预测并通知相关角色。
3. 误区三:完成百分比越精确,数据越可信
输入“完成 73%”不代表项目真的被测量得更精确。除非工作可拆分成清楚的验收项,并且每一项的权重有依据,否则百分比会给人一种虚假的精确感。
比起追求精确数字,我更愿意要求团队提供三件东西:已验收的产出、未完成工作及其估算、剩余工作中最大的未知项。这些信息不一定华丽,却更能支持下一步判断。
4. 误区四:工具上线后,大家自然会采用
成员采用工具的前提不是发一封通知,而是工具确实减少了沟通成本。若同一进度要在项目系统、电子表格和周报里填三次,成员很快会把系统当成额外行政负担。
试运行时要统计重复录入点。每多一处重复更新,就多一个不同步风险,也多一个成员放弃维护的理由。采购评估应把迁移成本、培训成本、流程维护成本和系统费用放在同一张账上。
5. 误区五:所有项目都应该使用同一套模板
统一模板有助于汇总,但模板过度统一也会让项目成员填写无关字段。软件研发、市场活动、内部改善和工程交付,风险来源与计划粒度并不相同。
更好的做法是统一少量管理底座,例如项目负责人、目标、里程碑、风险等级和预测日期;再针对项目类型设置必要差异。管理层需要的是可比较的关键口径,不是每个项目看起来一模一样。

五、专业选型逻辑:用真实任务做一轮可复现的试用
1. 先定义项目进度失败的主要原因
试用前不要先问“哪款功能最多”,先回看最近三个项目:延期来自估算偏差、依赖不清、需求变更、审批等待、资源冲突,还是状态滞后?不同根因需要不同功能和治理动作。
如果主要问题是依赖不清,应测试依赖关系和变更传播;如果主要问题是跨部门响应慢,应测试责任提醒与升级机制;如果主要问题是计划频繁变更,则要测试基线、预测和变更记录。功能评估应从风险倒推,而不是从产品菜单出发。
2. 用一组统一任务测试候选工具
准备同一份试用脚本,保证每个候选工具面对相同工作。建议至少包含 20 至 30 个任务、三个里程碑、两条跨团队依赖、一个阻塞项和一次范围变化。
-
建立项目目标、负责人、里程碑和项目成员。
-
将目标拆成可验收任务,为每项任务设置负责人和预测日期。
-
建立依赖关系,模拟一个上游任务延迟两天。
-
更新任务状态并记录阻塞原因,观察管理者是否能及时看见影响。
-
调整预测日期,检查原计划、当前预测和变更原因是否能区分。
-
模拟范围变化,确认任务、里程碑和汇总视图如何更新。
-
邀请未参与配置的成员操作,记录学习时间和错误点。
3. 不只记录“能不能做”,还要记录完成代价
试用评分可以同时记录操作步骤、录入时间、信息重复度和结果可读性。示意评分表里的分数不是产品实测排名,而是建议的评估维度;实际得分应由试用团队逐项填写。
| 评估维度 | 建议权重 | 试用观察问题 | 常见否决信号 |
|---|---|---|---|
| 状态更新成本 | 20% | 成员完成一次更新需要多少时间,是否能从已有信息带入 | 同一信息需在多个表单或系统重复维护 |
| 依赖与偏差识别 | 20% | 上游延期后,下游影响能否快速被发现 | 项目经理必须手工逐项核对才能判断影响 |
| 管理视图可信度 | 15% | 里程碑、阻塞和预测日期能否来自一致口径 | 报表数字与团队实际状态经常不一致 |
| 协作与提醒 | 15% | 任务交接、异常提醒和升级路径是否清楚 | 提醒过多、责任人不明确或通知无法追踪 |
| 配置与维护 | 15% | 修改模板、权限和字段是否有明确责任边界 | 只有少数专家能维护,且缺少变更记录 |
| 迁移与扩展 | 15% | 现有项目数据、团队和流程能否分阶段迁入 | 迁移成本高到需要长期双轨维护 |
权重可以按组织情况调整。例如重计划控制的项目可提高依赖与偏差识别权重;人员流动大、成员分散的组织则可以增加易用性和权限治理权重。关键是先定标准,再看结果,避免试用结束后按个人偏好解释。
4. 用小样本发现摩擦,不要把试点结果伪装成普遍规律
一次试点通常能发现明显问题,却不能证明全组织都会获得相同效果。试点团队的管理者投入程度、项目复杂度和成员数字工具熟悉度,都会影响结果。
建议至少覆盖两种团队:一种是日常执行者较多的项目,一种是跨部门依赖较多的项目。记录试点前后的更新及时性、风险发现时间和会议准备耗时,但要明确这些属于内部观察,不是对所有组织的通用承诺。

5. 采购前核对数据与治理边界
涉及企业数据时,除功能和界面外,还应由信息安全、法务和系统管理人员确认数据存储、访问控制、备份、审计、账号管理、数据导出及退出机制。不同地区、部署形态与合同条款可能造成差异,不能仅依赖产品宣传材料。
还要明确项目结束后谁负责封存、归档或关闭工作区。长期堆积的过期项目会干扰搜索和汇总,权限也可能因为人员变动而失效。工具治理不是采购当天完成,而是贯穿项目创建、运行、结束和归档的管理过程。
六、案例推演:一个版本项目如何暴露工具差异
1. 先说明案例边界:这是模拟场景,不冒充客户实测
下面用一个情景模拟说明不同管理机制怎样影响进度判断。设想一家约 120 人的产品研发组织,版本团队由产品、设计、研发、测试和运营组成,计划周期为 8 周,涉及 24 项主要交付任务、5 个里程碑和 4 条跨团队依赖。
这些数字用于解释评估方法,不代表某个真实客户,也不是六款工具的实测成绩。场景中的关键变量是任务更新频率、依赖可见性和风险升级速度,不是工具品牌本身。
2. 原有做法为什么会让偏差到后期才暴露
假设团队以电子表格管理里程碑,研发成员在聊天群更新细节,测试负责人另有一份缺陷清单。项目经理每周汇总一次状态,管理层会议前再手工整理项目进度。
问题不在于电子表格不能管理计划,而在于三套信息各自有更新节奏。接口延期先出现在研发讨论里,测试排期变化出现在另一份清单,管理汇总要等到周会才把两者关联起来。
若上游依赖在周一发生变化、周五才进入汇报,团队损失的不只是四天,而是这四天里本可以进行的范围调整、资源协调或测试窗口重排。工具的作用是缩短发现与响应之间的间隔,而不是保证变化不会发生。
3. 用情景指标衡量工具是否改善决策速度
试点中可记录任务更新及时率、阻塞发现到升级的时间、项目经理准备状态会的耗时,以及预测日期变更后通知到下游负责人的时间。以下示例采用情景模拟数值,只用于设计内部试点的观察口径。
| 观察指标 | 试点前情景值 | 目标观察值 | 如何采集 |
|---|---|---|---|
| 每周任务更新及时率 | 约 60% | 达到 85% 以上 | 按约定更新时间检查仍有有效状态的任务比例 |
| 阻塞发现至升级的时间 | 平均 3 个工作日 | 控制在 1 个工作日左右 | 比较阻塞首次记录时间与责任人确认时间 |
| 状态会准备时间 | 每周约 3 小时 | 降至每周约 1.5 小时 | 记录汇总、核对和制作会议材料耗时 |
| 预测日期变更通知耗时 | 常需人工逐个通知 | 关键依赖责任人当天获知 | 抽查日期变化后相关成员收到信息的时间差 |
目标值不是行业基准。团队可以根据当前水平设定更现实的改进幅度,例如先让更新及时率提升 15 个百分点,而不是要求试点一开始就达到理想值。改进幅度应与流程成熟度和项目周期匹配。
4. 六款工具应在同一场景中被怎样考察
如果用 PingCode 试点,应观察需求、研发任务、测试和版本状态是否能形成可理解的交付链路,并确认多个团队的状态定义能否统一汇总。
如果用 Jira 试点,应检查工作流配置是否能表达团队真实过程,同时验证配置规则、查询和报表能否由指定管理员稳定维护。
如果用 Asana 或 monday.com 试点,应关注跨部门成员是否能快速理解负责人、期限和阻塞;同时测试复杂依赖和项目组合视图能否满足管理者需要。
如果用 ClickUp 试点,应检验工作区结构是否让成员快速找到最新版本计划,并确认同一项目相关任务与文档是否容易关联,而不是散落在多个层级。
如果用 Microsoft Project 试点,应验证项目经理能否准确表达依赖和关键路径,也要验证一线成员如何低成本更新实际进展,并把变化及时反馈给计划维护者。
5. 试点后的结果要看行为变化,不只看系统活跃度
登录次数、创建任务数和页面浏览量可以说明有人使用,却不能证明进度管理改善。更值得观察的是任务是否按规则更新、延期是否更早暴露、决策是否有记录、状态会是否减少手工核对。
还要留意负面信号:成员开始在工具里填“看起来正确”的状态,真正问题仍在私聊中处理;管理者只看汇总颜色,不追问预测依据;流程负责人为了提高完成率,减少了风险记录。这些情况说明系统被使用了,却未必形成有效管理。

七、按团队情况给行动建议:从小团队到复杂组织分别处理
1. 十人以内、项目简单:先解决责任和更新
小团队可以优先试用上手成本低、成员愿意每天打开的工具。先建立项目负责人、任务负责人、截止日期、阻塞状态和每周回顾机制,暂时不要为少数例外设计复杂工作流。
试用指标可以很少:逾期任务是否有人认领,阻塞事项是否有处理人,关键里程碑是否按时更新。只要这些基本动作稳定发生,团队已经比维护一份没人负责的复杂计划更有进步。
如果项目只有简单待办和固定期限,轻量任务工具可能足够;不要为了“将来可能扩展”而提前购买复杂系统。未来确实需要跨项目资源和组织汇总时,再进行扩展评估。
2. 研发团队:先看需求到交付的连续性
研发团队应把真实迭代和版本交付放进试用范围,检查需求、任务、缺陷、测试和发布状态之间是否重复录入。若研发现场状态在一处、管理报表在另一处,管理者就需要承担长期翻译工作。
团队人数达到 100 人以上,或有多个研发部门共享资源时,应同步评估流程标准、权限、跨项目汇总和管理员治理。PingCode 与 Jira 都可以进入比较名单,但适合哪一个,要由实际工作流和维护能力决定。
若团队的主要问题是敏捷流程不稳定,先统一迭代边界、任务定义和完成标准;工具无法替代产品负责人、研发负责人和测试负责人之间的决策规则。
3. 跨部门项目:优先解决责任模糊和信息分散
跨部门项目建议从一个完整周期入手,检查成员能否在同一个项目视图中理解目标、本人任务、依赖方和截止时间。若每个部门都维护一份自己的进度表,至少要明确哪一份是主数据,避免多个“最新版本”。
Asana、monday.com 和 ClickUp 可以作为跨职能协作场景的候选;如果项目还涉及复杂研发流程,可以把研发工作流工具一并纳入试用。别只看项目经理是否能汇总,还要看参与者是否能自然更新。
4. 工程或强计划项目:优先验证关键路径和资源约束
当项目必须控制工期、资源和多级依赖时,应重点检查计划基线、关键路径、资源冲突、预测更新与变更留痕。Microsoft Project 可作为计划控制类候选,但一线团队的更新入口必须同步设计。
工程项目中的计划管理往往包含合同节点、审批周期、供应链输入和现场约束。工具能够展示依赖,不代表组织能够控制外部依赖;试用时要区分系统内部的任务关系和系统外部的前置条件。
5. 多项目组合:先统一口径,再谈汇总大屏
管理层通常希望一屏看见所有项目,但如果不同团队对“延期”“风险”“完成”定义不一,大屏只会把不可比较的数据放在一起。应先约定最小管理口径,再逐步扩展汇总范围。
建议先统一项目负责人、目标日期、预测日期、里程碑状态、风险等级和阻塞原因。其他指标按项目类型保留差异。这样既能提供组织层面视图,也不至于要求每类项目填写完全相同的字段。
6. 先小范围试点,再按风险分批推广
推广时可以选一个依赖较多但团队配合度较高的项目作为首批试点,再选一个成员构成不同的项目检验迁移能力。不要只选择最容易成功的团队,否则得到的只是理想条件下的演示结果。
-
确定试点负责人、项目范围、基线指标与结束日期。
-
用现有流程建立最小模板,避免试点期间频繁改变规则。
-
每周收集成员遇到的更新摩擦,并区分产品限制与流程问题。
-
试点结束后比较数据变化、访谈成员并检查未解决风险。
-
达到约定门槛后扩大范围;未达门槛时先修正流程或更换候选。
八、不同取舍怎么做:别追求全能,追求主要风险可控
1. 灵活配置与统一治理之间的取舍
配置越灵活,越能适配不同团队,但组织越需要规则、管理员和定期清理。若当前没有配置治理能力,宁可先用标准模板运行一段时间,也不要让每个团队随意创建状态和字段。
如果业务差异确实很大,可以先统一核心字段和汇总口径,再允许局部流程差异。治理目标不是消灭差异,而是让差异有边界、可以解释、不会破坏关键报表。
2. 功能集中与专业深度之间的取舍
一个工作区容纳任务、文档和视图,可能减少切换;专业计划管理工具可能在依赖和资源模型上更贴近复杂项目。选择前先查团队最常用的五个动作,再看工具是否让这五个动作变轻,而不是只比较功能清单长度。
若团队同时需要研发过程、组织级项目组合和强计划控制,单一工具未必能在每个方面都做到最好。可以接受主系统加少量专业工具,但必须指定权威数据源,避免同一里程碑在多个系统中各有一个日期。
3. 自动化效率与提醒疲劳之间的取舍
自动提醒适合处理规则明确、责任清楚的事件,例如逾期一天提醒负责人。但若每次字段变化都触发通知,成员会逐渐忽略消息,真正重要的依赖变更也可能被淹没。
建议按影响分级设置通知:普通状态变化进入项目动态;影响里程碑的变化通知负责人和依赖方;需要管理决策的风险才升级到决策人。自动化的目标是缩短响应时间,不是让所有人收到更多消息。
4. 详细计划与计划维护成本之间的取舍
任务拆得越细,越容易定位执行责任,也越容易增加维护量。计划粒度应与不确定性、交付周期和风险匹配:短期可控任务可以细化,远期探索性工作则应保留更高层级,避免虚构过度精确的日期。
若一个计划需要项目经理每天花大量时间维护,团队却没有因此更早发现风险,说明粒度可能过细,或成员没有承担更新责任。计划管理成本本身也应该被纳入工具的价值评估。
5. 采购速度与组织准备度之间的取舍
急于采购可能快速获得系统,却把流程分歧和数据问题一起搬进去。准备度不足时,先花两到四周完成项目状态定义、责任边界和试点脚本,通常比上线后反复返工更可控。
如果现有工具已经无法支持关键业务,不必等到所有流程完美再启动。可以先选一个边界清晰的项目试点,同时保留退出方案和数据导出要求,以可控方式降低切换风险。

九、最后的决策清单:下一步怎样做
1. 两周内可以完成的选型动作
第一周先梳理最近三个项目的延期原因,选出最需要改善的一项,并确定参与试点的项目、成员与基线指标。基线不必复杂,但必须定义清楚统计口径。
随后从六款工具中挑出两到三款候选,准备相同的任务和依赖关系,安排实际成员完成更新、阻塞处理、日期调整和管理汇总。试用结束时,记录真实操作时间、重复录入点和未解决问题。
第二周由项目负责人、执行成员、信息安全或系统管理人员共同复核结果。若一款工具在演示时强、真实更新时弱,不要用功能数量替它辩护;若一款工具主要流程更顺,也要确认它能满足数据、权限和后续扩展要求。
2. 采购前至少回答这五个问题
-
我们当前最常见的进度偏差来自哪里,工具能否缩短发现或处理时间?
-
成员是否只需维护一个权威状态源,还是仍要重复填报?
-
项目延期后,相关依赖人和管理者能否及时看到影响与行动责任?
-
流程、权限、数据迁移和退出机制由谁负责,成本是否已估算?
-
试点用什么指标判断继续推广、暂停或更换候选?
3. 独特判断:工具价值看“偏差暴露得有多早”
我不会因为一款工具有最多视图、最多自动化或最复杂的计划模型,就直接判断它更适合项目进度管理。真正值得长期使用的工具,应该帮助团队更早看到偏差、更准确说明影响,并让责任人知道下一步需要做什么。
因此,2026 年挑选项目进度管理工具,建议先从一个有真实依赖、真实截止日期和真实协作压力的项目开始。让 PingCode、Jira、Asana、monday.com、ClickUp 或 Microsoft Project 在同一场景里接受试用,再按团队的主要风险做取舍。先验证更新闭环,再谈功能扩张;先证明进度信息能指导行动,再决定是否全组织推广。
常见问题解答(FAQ)
1. 2026年项目进度管理工具怎么选?
我看到的项目管理工具从看板、甘特图到组合管理平台都有,功能介绍看起来差别不大。我更想知道,团队应该先按什么标准筛掉不合适的工具,而不是被功能数量带着走?
先判断项目的主要失控点,再选工具类型。任务经常没人接、状态不清,优先看任务看板;依赖关系多、延期会传导,优先看甘特图和关键路径;研发团队需要把需求、缺陷和迭代串起来,优先看敏捷研发工具;多个项目要抢同一批人,则需要资源与项目组合视图。常见的六类工具可以这样比较。
这里比较的是能力类别,不是具体产品排名: 工具类型适合场景主要短板 电子表格单项目、少量成员、流程简单状态依赖人工维护,变更记录弱 看板工具任务流转清晰、需要快速查看阻塞复杂依赖和长期排期表达有限 甘特图工具里程碑、前后置依赖明确的项目频繁变更时维护成本可能上升 敏捷研发工具需求、缺陷、迭代协同非研发岗位可能觉得概念过多 综合项目管理工具跨部门任务、文档和进度协同配置选项多,容易过度定制 项目组合管理平台多项目排期、资源冲突和管理层汇总小团队可能承担不必要的实施成本 选型时先圈定团队人数、项目依赖复杂度、汇报对象和必须接入的系统,再用真实项目试跑。
若一个工具不能让成员更快更新状态,或者管理者仍要手工汇总同一份进度,它的功能再多也未必适合。
2. 对比项目进度管理工具时,哪些指标比功能清单更有用?
我比较工具时经常看到任务、报表、提醒、甘特图等功能列表,但这些功能好像每家都有。我该怎么设计一次小规模试用,判断它到底能不能减少延期和手工追进度?
不要先比较功能数量,先拿同一段真实工作流做试跑。可选一个持续两周、包含约20至40项任务的小项目,让不同工具使用相同的任务、负责人、截止时间和依赖关系。这个规模足以暴露更新、筛选和汇总问题,又不会把选型试用变成正式实施。
建议记录四项指标:成员每周更新进度所需时间、负责人汇总周报所需时间、逾期任务能否定位到原因、任务变更后依赖和通知是否同步。比如试用前汇总要花90分钟,试用后降至30分钟,才说明自动汇总可能带来实际收益;这只是团队内部的判断示例,不是行业基准。
还要做一次“故意改计划”的测试:把一个关键任务延后两天,观察后续任务日期、责任人提醒和里程碑视图是否能及时反映。很多工具在静态演示中看起来顺畅,真正拉开差距的却是变更发生后,团队是否能迅速看懂影响范围。试用结束后让实际执行者和项目负责人分别打分,避免只听管理层意见。
若更新耗时下降,却需要专人反复整理字段、维护视图,隐藏成本可能抵消收益;应把配置和培训时间也算进评估。
3. 小团队有必要使用复杂的项目管理平台吗?
我带的团队人数不多,项目也没有特别复杂的审批流程,但任务一多就容易漏掉截止日期。我担心上平台会增加填表和培训负担,想知道什么情况下值得升级,什么情况下用简单工具更稳妥?
小团队不必按“功能越全越好”选型。若任务少、依赖关系简单、成员能在固定渠道及时同步,表格或轻量看板往往更省事;当任务开始跨角色流转、截止日期相互影响,或者负责人每周都要重复追问和合并状态时,再考虑增加管理能力。可以用三个信号判断是否该升级:连续数周出现遗漏或重复派工;
负责人每周花超过约一小时手动汇总进度;一个任务延期后,团队无法快速找到受影响的后续任务。这里的时间阈值是实用的内部观察线,不是硬性标准,团队可按项目节奏调整。升级时先只启用任务负责人、截止日期、状态、阻塞原因和里程碑五类信息。若成员要填写大量没人使用的字段,工具会变成额外文书;
先让最小流程跑顺,再根据真实问题增加自动化或报表。一个容易踩的坑,是把“所有流程搬进系统”误当成数字化。更好的判断标准是:新工具是否减少了遗漏、重复询问和手工汇总。若试用两周后,这三项都没有改善,就应先简化流程或重新评估,而不是继续增加配置。
4. 项目进度工具上线后,怎样避免任务状态失真?
我以前用过任务系统,刚开始大家更新得很积极,过一阵子状态就停留在上周,管理者最后还是靠会议追进度。我想知道,除了提醒成员填写,还有什么办法能让系统里的进度真正可信?
状态失真通常不是提醒不够,而是更新动作没有嵌入实际工作。应先约定少量、可判断的状态,例如未开始、进行中、受阻、已完成,并说明切换条件:任务只有在成果经过约定检查后才能标为完成,遇到外部依赖则标为受阻并写明等待对象。更新频率要匹配工作节奏。
短周期迭代可以在每日站会前更新,跨部门项目可约定每周固定更新时间;不建议要求所有团队都按同一频率填报。系统若能从代码提交、工单流转或审批记录同步事实信息,应优先自动带入,减少重复录入,但关键判断仍需负责人确认。管理者应重点看异常,而不是只看完成率。
比如每周检查逾期任务、连续多日无更新的任务、被标记为受阻的事项,以及临近里程碑但依赖未关闭的工作。一个实用做法是给每个阻塞项指定责任人和下一次检查日期,否则“受阻”容易变成没有行动的备注。每月抽查少量已完成任务,将系统记录与实际交付时间、验收结果对照。
若状态长期滞后,先检查字段是否难填、更新时间是否不合理、负责人是否有权修改,再讨论执行纪律。单纯加密提醒,往往只会增加通知噪声。
文章包含AI辅助创作:2026年项目进度管理用什么工具?6款高效工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/228906
