选 PDM 研发管理系统,最容易踩的坑不是买贵了,而是把“文件能上传、流程能审批”误当成研发数据已经受控。2026 年的工具选型,真正需要比较的是产品结构、图纸与 CAD 模型、工程变更、版本基线、制造协同和既有 ERP/MES 的连接能力。下文的 7 款产品不是按市场份额排出的名次,而是按不同企业的复杂度、部署约束和实施能力整理的候选清单;其中的效率数字均会标明是情景推演还是公开资料,避免把演示环境里的效果说成普遍承诺。
一、先讲结论:PDM 选型先看数据治理,不先看功能数量
1. 七款工具适合的企业类型并不相同
我会把候选产品分成三组:跨国、多事业部或复杂配置管理场景,优先考察 Siemens Teamcenter、PTC Windchill、Dassault Systèmes ENOVIA;需要在 ERP 生态中打通产品和制造数据,可考察 SAP PLM;强调平台扩展、定制开发的组织,可评估 Aras Innovator;国内制造业可将华天软件 Inforcenter PLM、鼎捷 PLM 纳入短名单。
这不是“谁最好”的排序。产品能力、实施质量、行业适配和本地服务都可能改变结果。某家工具在汽车供应链的多层级配置上成熟,不代表它就适合只有几十名研发人员、产品型号少且变更简单的设备厂。反过来,轻量工具初期上手快,也不一定扛得住多工厂、跨组织的版本追溯。
| 工具 | 优先考察的场景 | 选型时重点核实 |
|---|---|---|
| Siemens Teamcenter | 多学科研发、复杂产品结构、跨部门生命周期管理 | 实施范围、模块边界、CAD 与 ERP 集成费用 |
| PTC Windchill | 工程变更频繁、CAD 数据管理和配置控制要求高 | 设计数据迁移、变更流程与现有 CAD 版本兼容 |
| Dassault Systèmes ENOVIA | 围绕产品协同、设计与制造流程构建统一平台 | 平台组件组合、许可模式及部署架构 |
| Aras Innovator | 需要较强流程扩展能力、愿意建设长期平台能力 | 定制治理、合作伙伴能力与升级维护机制 |
| SAP PLM | 产品数据和物料、工艺、制造流程深度关联 | 现有 SAP 版本、部署方式和跨系统主数据边界 |
| 华天软件 Inforcenter PLM | 国内制造企业,重视本地实施与工程数据管理 | 行业案例、CAD 适配清单、跨工厂部署经验 |
| 鼎捷 PLM | 制造业研发与生产协同,关注与业务系统衔接 | 产品结构、变更闭环和 ERP/MES 集成的实际深度 |
对中大型组织,我还会把研发任务协同与产品数据管理分开评估。以 PingCode 为例,它面向中大型企业及 100 人以上组织,适合承接需求、研发任务、缺陷和迭代协作;但它不是 CAD 文件库,也不能替代 PDM 的工程版本、产品结构和变更基线管理。两类系统可以在流程节点上协作,不能因为都涉及“研发管理”就拿一个代替另一个。
2. 先确定“必须解决的问题”,再确定产品类别
我通常要求选型团队把需求写成可验证的业务结果,而不是只列功能名。例如,“ECN 流程”要进一步说明:谁发起、哪些对象受影响、审批后哪些图纸和 BOM 生效、旧版如何冻结、生产现场如何收到新版本。没有这些条件,供应商即使勾选了“支持变更管理”,双方说的也可能完全不是一件事。
最重要的初筛问题,是企业现在最贵的失控点在哪里:找不到文件、用错版本、BOM 不一致、变更漏通知、跨系统重复录入,还是审计追溯困难。先找到成本最高的一两项,再要求候选产品用真实业务数据演示,通常比一开始比几百个功能点有效。

二、背景和真实场景:PDM 管的不是文件,而是工程数据的关系
1. 一个文件夹无法表达产品的有效状态
成熟产品往往同时存在零件、图纸、三维模型、规格书、软件版本、工艺文件和供应商资料。文件各自有版本,但真正影响交付的是它们之间的关系:某个零件属于哪个总成,某张图纸对应哪个版本,某项变更从哪一批产品开始生效,哪些工厂或订单受影响。
共享盘可以存储文件,却很难自然地表达“当前有效版本”与“已批准但尚未生效”的区别。邮件可以传递审批意见,却不能可靠地保证现场只使用已经发布的资料。PDM 的价值不在于给文件加一个编号,而在于让产品对象、关系、状态、权限和变更历史成为可追踪的数据。
2. 研发、制造、采购看到的不是同一份“产品事实”
研发工程师关心设计意图和 CAD 结构;工艺人员需要工艺路线、制造 BOM 和工装信息;采购关注物料替代、供应商和交期;质量人员需要版本追溯与问题闭环。企业如果没有明确的主数据边界,各部门就会通过 Excel、邮件和本地副本补齐流程,系统上线后也可能只是多加一个录入入口。
我在评估方案时会追问一个细节:设计 BOM 转为制造 BOM 时,哪些字段自动继承,哪些由工艺部门补充,哪些变化必须回到研发确认?如果供应商只能展示一条“从设计到生产的无缝协同”动画,却说不清对象映射、数据责任人和异常处理方式,这个演示还不足以证明系统适配。
3. 标准是参照,不是“上系统就合规”的保证
ISO 10007 涉及配置管理指南,ISO 10303(STEP)涉及产品模型数据交换。它们可以帮助团队理解配置识别、变更控制和数据交换的概念,但不意味着采购某个 PDM 后就自动满足所有质量体系或行业审计要求。企业仍要定义配置项、审批权限、留档规则、有效性条件以及审计证据。
系统是否“支持标准”也需要拆解验证:是能导入某类格式,还是能保持属性和结构关系?是保存操作日志,还是能重建某一历史时点的产品基线?这些差异会直接影响后续迁移、审计和跨企业协同。
三、常见误区:看起来像功能差异,实际往往是治理问题
1. 误区一:功能清单越长,系统就越适合
功能清单容易制造一种错觉:支持越多,未来越有保障。但企业若连物料编码规则都不统一,复杂的产品配置功能只会更快地把混乱自动化。选型初期应优先关注核心链路是否闭环,再看高级能力是否确实会用到。
我建议把需求分成三层:第一层是上线必须具备的控制能力,如版本、权限、发布、变更追溯;第二层是半年内可验证的协同能力,如 CAD 集成、BOM 比较、ERP 传递;第三层是长期能力,如复杂配置、跨组织协同和产品全生命周期数据分析。第三层不是不重要,而是不应掩盖第一层的缺口。
2. 误区二:把演示环境中的“标准流程”当作企业现状
标准演示通常数据干净、角色清晰、接口畅通。真实企业的数据却可能存在重复编码、旧版图纸、文件名不一致、审批人在多个系统中重复维护等问题。要求供应商演示一条干净流程,只能说明产品能跑通理想路径,不能说明它能处理企业的异常路径。
更有效的演示方式是给出一组脱敏数据:一个多层级 BOM、两张存在历史版本的图纸、一项跨部门工程变更和一个替代料场景。让供应商现场完成导入、查找、影响分析、审批、发布和历史追溯,同时记录人工补录步骤和异常处理时间。
3. 误区三:把 CAD 集成等同于 PDM 集成
“能打开 CAD 文件”不等于集成充分。需要验证的是零部件属性能否关联、装配结构是否保真、签入签出是否可靠、文件引用关系能否维护、CAD 版本升级后历史数据是否仍可读取。还要确认离线工程师、外部供应商和多地点团队如何访问数据。
一个常被忽略的风险是客户端版本矩阵。研发部门可能同时使用多个 CAD 版本,插件升级还要经过终端管理和安全审核。如果供应商只演示单一版本的理想环境,项目上线后可能遇到大量兼容性工单。
4. 误区四:低代码或可配置,意味着后续维护成本很低
可配置性可以加快早期流程调整,但每个定制字段、脚本和接口都会进入长期维护范围。过度定制容易让升级依赖少数关键人员,最终形成“能改但没人敢改”的平台。评估扩展能力时,不只问“能不能做”,还要问升级兼容、测试、文档和交接由谁负责。
5. 误区五:上线率和登录量可以代表研发效率提升
系统使用率是过程指标,不是业务结果。研发人员每天都登录,不代表版本错误下降;流程在线化,也不代表审批更快。更有意义的指标包括从变更提出到有效发布的周期、受影响对象识别准确率、错误版本造成的返工工时,以及重复录入的减少量。
指标还要定义口径。例如“变更周期”从提交申请算起,还是从完整资料齐备算起?被退回补资料的时间是否纳入?不同定义会让同一个系统看起来表现完全不同。立项前先冻结口径,才能做上线前后对照。
四、专业判断逻辑:用五道筛选题缩小候选范围
1. 先判断产品复杂度和配置管理难度
产品只有少量零件、型号差异有限、变更频率低,未必需要最重型的平台。若产品包含大量选配、工程版本与销售配置互相影响,或者存在多工厂、多法规版本和长期售后追溯,则应重点评估配置管理、有效性控制和基线能力。
建议画出一张产品数据关系图,至少包含零部件、文档、BOM、变更、工艺、物料和供应商对象。关系越多、版本交叉越复杂,对系统模型和实施团队的要求越高。
2. 再核对 CAD、ERP、MES 的集成边界
集成评估不应停留在“有接口”。要逐项确认数据方向、触发条件、字段映射、失败重试、冲突处理和责任系统。比如设计 BOM 推送 ERP 后,如果物料编码尚不存在,是由研发创建、主数据团队创建,还是接口自动申请?流程没有答案,接口再先进也会卡在边界问题上。
准备接口清单时,建议用“对象,来源系统,目标系统,触发事件,失败责任人,回滚方式”六列描述。这样既能识别真实工作量,也能避免供应商把单向文件导出描述成完整系统集成。
3. 核算总拥有成本,而不只比较许可报价
PDM 项目的成本通常由许可与订阅、实施服务、数据清理迁移、CAD 插件、接口开发、基础设施、安全评估、培训和持续运维组成。不同厂商报价口径差异很大:有的按用户或模块计费,有的把实施、定制和维护分别报价。应将三年或五年的费用放到同一口径比较。
数据迁移常被低估。旧系统里可能存在重复文件、损坏引用、缺失属性和多个“最终版”。迁移不是把目录复制进新系统,而是决定哪些数据必须迁、如何识别可信版本、谁签字确认。若历史数据量大且质量不明,先做抽样盘点,通常比直接要求“一次性全量迁移”更稳妥。
4. 把服务能力当成产品的一部分来验收
PDM 项目最终要落地在工程对象、审批规则和业务责任上。供应商是否有相同行业、相近产品复杂度和相似 CAD/ERP 环境的实施经验,会显著影响项目风险。参考案例时,不要只听“客户很多”,应问清楚案例的用户规模、部署模式、上线范围和上线后由谁维护。
还要确认项目团队人员是否会在售前与交付阶段发生变化,关键顾问能否持续参与,问题升级路径是否明确。演示能力和交付能力不是一回事,最好要求交付团队参加关键场景答疑。
5. 用可复现的场景打分,避免主观印象主导决策
我倾向用同一组业务任务做概念验证(PoC),而不是让每家供应商各自挑最擅长的场景。每个任务应有输入数据、预期结果、评分规则和失败条件。比如“变更影响分析”不能只看系统生成了一张列表,还要核对遗漏对象、错误关联和人工补充项。
评分权重应由业务风险决定。对于高监管、高返工成本企业,版本控制与审计追溯的权重应高于界面美观;对于多系统并行的企业,集成、权限和数据映射可能比某个单点高级功能更关键。

五、2026 年度 7 款 PDM 研发管理系统工具推荐
以下介绍按工具定位和适用边界展开,不代表统一测评结论。我没有把不同产品放在同一套实验室环境中实测,因此不会用虚构的“分数、速度或市场份额”制造精确感。具体模块名称、许可方式、部署选项和地区服务政策可能随版本与合同变化,采购时应以厂商最新资料及书面方案为准。
1. Siemens Teamcenter:适合复杂产品和多学科数据管理
Teamcenter 通常进入复杂制造企业的候选范围,特别是产品结构层级深、工程角色多、需要管理不同学科数据和产品生命周期流程的场景。其评估重点不应只放在文档库,而要看产品结构、变更、配置和跨部门协同如何与现有工程工具链配合。
它更适合愿意投入较完整实施团队的组织。企业需要提前明确部署范围、模块组合、角色授权和数据模型边界,否则平台能力越广,初期蓝图和治理工作也越重。对于组织规模较小、产品模型简单的团队,可能出现“买了平台能力,却只用共享文件”的投入不匹配。
演示时应重点验证:多层级结构的建立与比较、变更影响分析、历史基线还原,以及 CAD 与 ERP 数据交换。还要要求供应商解释版本升级、接口维护和跨工厂授权如何计费与交付。
2. PTC Windchill:适合重视工程变更和 CAD 数据控制的团队
Windchill 常被工程数据管理要求较高的企业纳入评估。对 CAD 数据和工程变更敏感的团队,应重点观察签入签出、设计对象关系、版本管理、变更审批和制造协同的完整程度,而不是只比较界面或流程配置演示。
它是否适合某家企业,很大程度取决于 CAD 环境与实际部署条件。团队要列出正在使用的 CAD 软件、版本、插件、操作系统和外部协作场景,再要求供应商逐项确认支持范围。若版本矩阵与未来升级计划没有书面确认,后续兼容风险可能转化为大量人工操作。
采购时建议准备带有历史引用关系的数据做迁移验证,确认模型关联、属性和结构是否能正确保留。若企业只关注“文件能不能导入”,却不核对引用与版本关系,迁移成功率的表面数字可能掩盖关键业务数据丢失。
3. Dassault Systèmes ENOVIA:适合在产品平台上构建协同流程
ENOVIA 应放在 Dassault Systèmes 产品平台及企业现有设计工具链的整体环境里评估。对希望围绕产品数据形成跨团队协同的企业,重点要看产品对象、流程和设计制造活动如何衔接,而不是孤立地问“有没有某个审批模块”。
平台化能力可能带来协同优势,也意味着选型必须把组件边界、许可组合和部署方式说清。企业应要求供应商画出建议架构,并解释每个组件解决什么问题、哪些对象需要跨组件共享、后续扩展会增加哪些费用。
适合将其列入短名单的团队,通常已经有相对明确的设计工具链和流程负责人。若内部尚未确定产品结构、变更制度和数据所有者,建议先完成流程梳理,否则平台的横向能力不一定能转化为实际效率。
4. Aras Innovator:适合重视平台扩展和流程灵活性的企业
Aras Innovator 常被企业作为可扩展的 PLM 平台方案考察。对于业务流程变化频繁、内部有技术团队或稳定实施伙伴、希望逐步建设产品数据平台的组织,其扩展思路值得纳入比较。但“可配置”不等于“无需治理”,更不应把所有例外流程都做成定制功能。
重点考察的问题包括:扩展是否有文档规范,升级前如何验证定制兼容性,关键业务规则是否能由企业自行维护,合作伙伴退出后企业是否能接手。若供应商承诺“什么都能改”,却无法清楚说明升级与交接机制,应将长期维护成本列为风险项。
它更适合有平台负责人、能管理数据模型和变更流程的企业。没有明确产品负责人和技术治理机制时,灵活性可能演化为多套流程并存,最终增加而非减少维护负担。
5. SAP PLM:适合产品数据需要紧密连接企业业务系统的组织
如果企业已经在使用 SAP 业务系统,SAP PLM 值得与现有环境一并评估。它的关键价值点通常不是独立文件管理,而是产品数据如何与物料、制造、采购及其他企业流程协同。此时要看的是数据对象和业务流程的一致性,而不是简单比较“接口数量”。
评估时应明确 SAP 现有版本、部署架构、主数据治理和工厂范围,并核实哪些功能属于当前合同与技术架构。不同企业的 SAP 环境差异很大,不能因为同属一个软件生态,就推定实施复杂度相同。
如果企业 ERP 采用多套异构系统,SAP PLM 也需要放入整体集成架构评估,而不是假设其他系统会自然接入。建议用真实物料、BOM 和变更事件走一次端到端演示,检查数据同步、异常反馈和责任分工。
6. 华天软件 Inforcenter PLM:适合纳入国内制造业的本地化评估
华天软件 Inforcenter PLM 可作为国内制造企业的候选方案,尤其适合重点考察本地实施支持、工程数据管理和 CAD 适配的团队。这里的关键不是“本土”标签本身,而是供应商能否拿出与企业行业、产品复杂度、CAD 环境相近的实施证据。
在产品演示中,建议要求其使用企业的脱敏数据完成文档与模型关联、BOM 管理、变更审批、版本追溯和 ERP 交接。对于复杂装配或多工厂部署,还应专门验证结构比较、权限隔离、数据复制和现场访问方式。
采购团队需核实实施顾问的行业经验、可覆盖地区、服务响应机制、接口开发边界和升级政策。不要只根据售前演示判断交付质量;尽可能与同类型客户交流上线范围、实际使用率、迁移挑战以及后期运维投入。
7. 鼎捷 PLM:适合关注研发与制造业务衔接的企业
鼎捷 PLM 可以纳入制造企业的研发管理候选名单。评估时应把重点放在产品结构、工程变更、物料与工艺信息的流转,以及和企业现有 ERP/MES 的实际连接方式。对研发与生产之间反复核对数据的组织,这些业务边界比单纯的功能展示更值得优先验证。
团队应准备一条完整业务链进行概念验证:工程师修改设计对象,发起变更,相关角色审批,受影响 BOM 更新,再把结果传到下游系统。过程中记录自动处理步骤、人工补录步骤、异常日志和回退机制,避免仅凭演示流畅度下结论。
若企业有多工厂、多组织或较复杂的产品族,要检查权限、数据隔离、跨组织共享及变更生效条件。采购前也应厘清标准产品与定制开发的界线,尤其要确认后续升级时定制功能由谁负责测试与维护。
8. 七款工具横向比较:用匹配度而非名次做决定
| 评估维度 | 应问的问题 | 常见风险信号 |
|---|---|---|
| 产品结构与配置 | 多层级 BOM、变体和历史基线能否在同一业务规则下管理? | 只展示静态结构,无法解释变更前后差异 |
| CAD 集成 | 引用关系、属性、版本和签入签出如何处理? | 只演示文件上传与下载 |
| 变更控制 | 审批后如何定义生效范围、通知对象及旧版处置? | 流程结束即视为闭环,没有现场接收确认 |
| 数据迁移 | 如何识别可信版本,抽样验收由谁负责? | 按文件数量报价,不评估数据质量 |
| 系统集成 | 主数据归属、失败重试和异常责任如何界定? | 用“支持接口”替代接口规格与测试计划 |
| 长期维护 | 升级、定制、权限审计和人员交接如何安排? | 定制依赖个别顾问,缺少文档和回归测试 |
六、案例与数据观察:把“效率提升”拆成可核验的环节
1. 一个情景推演:约 140 人研发团队的设备企业
以下是用于展示评估方法的情景案例,不是某个客户的真实项目数据。假设一家设备企业有约 140 名研发人员、6 个产品系列,设计文件分散在共享盘和个人工作目录,BOM 通过表格在研发、工艺和 ERP 团队之间传递。企业在立项前先抽取一季度记录,发现主要损失集中在查找资料、核对版本和重复录入。
这个场景下,我不会先问“哪款系统最好”,而是设定三个可验证目标:降低查找和核对工时、缩短变更到发布的等待时间、减少错误版本进入制造环节的机会。然后选一条产品线做概念验证,并保留另一条产品线作为后续对照,避免把季节性订单变化误判为系统收益。

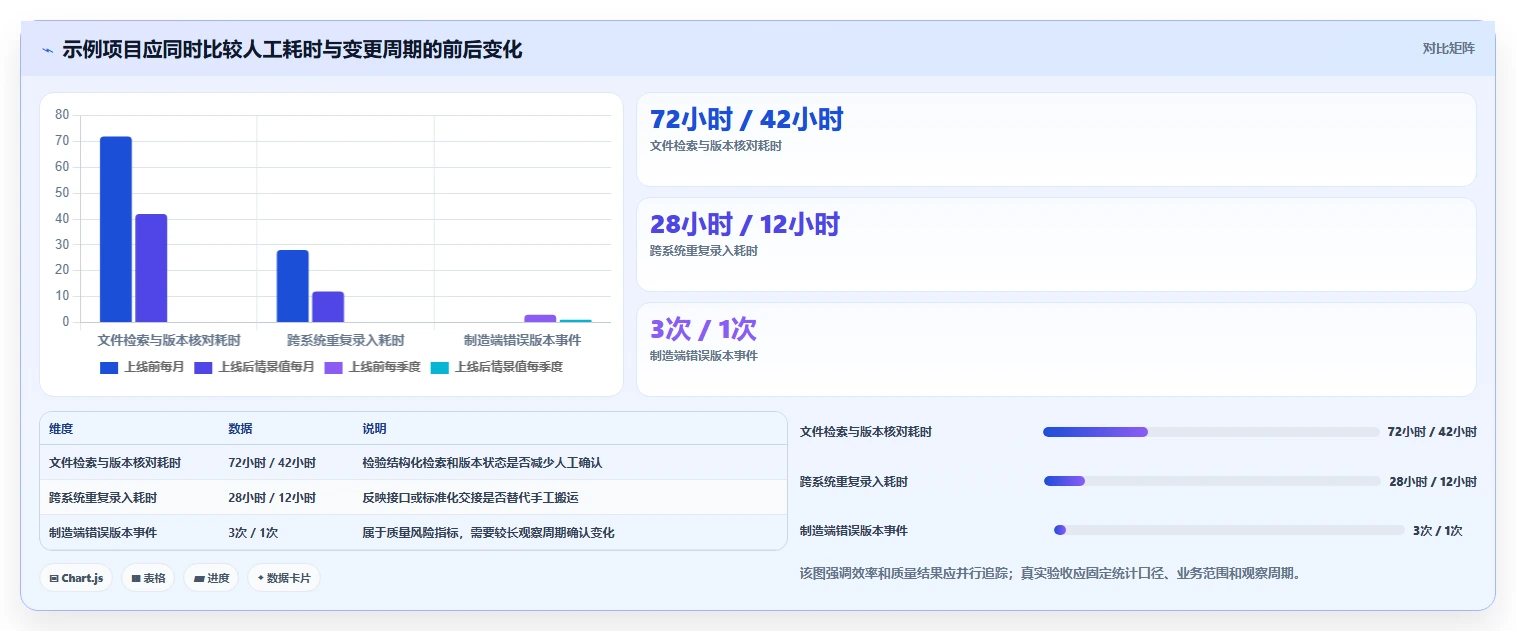

2. 用前后指标检查系统效果,而不是只看上线进度
为便于讨论,可设定一组示意基准:系统上线前,每月人工检索和版本核对约 72 小时,跨系统重复录入约 28 小时,完整工程变更从资料齐备到发布的中位周期为 8 个工作日。若上线后分别降至 42 小时、12 小时和 5 个工作日,代表流程可能改善;这些数值只是情景推演,不能作为任何厂商的效果承诺。
还必须同时观察副作用。例如审批节点减少后,变更周期变短,但若现场接收确认率下降,风险可能只是从研发端转移到生产端。效率指标和质量指标要成对看,不能只挑有利数字。

3. 还要检查数据质量是否拖慢了系统流程
系统上线后,如果大量旧数据缺少零件属性,或同一物料存在多个编码,工程师可能需要额外补录。建议按对象类型抽样检查完整性、重复率和引用关系,而不是只报告“迁移了多少万个文件”。文件数量是迁移工作量,不是迁移质量。
可以把数据质量拆成可验证指标:关键属性完整率、重复对象比例、CAD 引用关系有效率、历史版本可追溯率。每个指标都应注明抽样方法、分母和责任人。若抽样集中在结构最完整的产品线,结果会高估整体迁移准备度。

4. 识别收益归因中的偏差
上线前后对比可能被订单结构、人员变化、产品复杂度或同期流程改革影响。若上线期间企业同时调整编码体系、审批权限和供应商协同方式,就不能把全部变化都归因于 PDM。较稳妥的办法是记录同期改动,并按产品线、变更类型和月份切分数据。
如果条件允许,可以先在一个产品系列试点,另一系列暂时沿用旧流程,比较同类变更的处理时间和差错情况。对照并不需要做成学术实验,但要避免只拿“最好的一周”和“最差的一周”作比较。
七、不同情况下的行动建议:把选型变成一组可执行的任务
1. 数据分散、流程还没统一:先做盘点和规则定义
如果图纸和 BOM 散落在多个位置,审批规则因团队而异,第一步不是立即采购,而是对关键产品线做数据盘点。至少要列出对象类型、编码规则、版本状态、责任部门、主要存储位置和下游使用方。
随后选一个高频流程写清楚当前步骤和异常分支。比如工程变更从发起到生产生效,每个节点需要哪些数据,谁有权批准,什么情况下需要通知供应商。把规则写清楚后,才能比较候选系统是否真正适配。
2. CAD 数据是主要痛点:先用真实模型验证集成
若团队主要因为 CAD 文件版本混乱而考虑 PDM,应先列出 CAD 软件、版本、插件依赖、文件引用和外部协作要求。选择包含复杂装配关系的脱敏样本,验证签入签出、结构显示、属性同步、文件打开和历史版本恢复。
不要只在供应商的测试电脑上验证。还应检查企业终端环境中的安装权限、防病毒策略、网络延迟和离线访问。研发人员在实际工作环境中能否稳定完成操作,比演示环境里多一个按钮重要得多。
3. ERP/MES 集成是主要诉求:先锁定主数据责任
如果主要目标是研发与生产数据协同,应由研发、工艺、生产、信息化和主数据团队共同绘制对象流转图。先决定哪些对象由 PDM 管理、哪些以 ERP 为准、哪些由 MES 消费,再定义字段映射和变更触发规则。
在概念验证中,特意加入一个失败场景:例如目标系统缺少物料编码、必填字段为空或接口网络中断。系统如何反馈、谁负责修复、能否安全重试,往往比正常路径演示更能暴露实际集成质量。
4. 多组织和多工厂:优先核实权限与变更生效边界
多工厂企业需要区分共享数据和受限数据,也要明确总部设计变更对不同工厂、产品批次和在制订单的影响。演示时应验证用户能否只看到有权限的数据,以及变更是否能按工厂或生效日期进行控制。
权限策略不应只在上线时配置一次。岗位变化、供应商退出、组织重组和人员离职都可能改变访问边界。应把权限审查周期、日志留存和账号回收纳入运维制度,并在合同中确认审计能力及相关服务责任。
5. 组织规模较大:明确 PDM 与研发协作平台的分工
对于中大型企业,PDM 主要维护受控的工程对象和产品数据;研发协作平台则可负责需求、任务、缺陷、迭代和跨团队工作状态。以 PingCode 为例,它可用于研发过程协同,但不应被用来替代 PDM 对工程文件、产品结构和配置基线的管理。
如果两类系统都要部署,需定义稳定的关联方式,例如在研发任务中引用受控工程对象,或在变更流程中回链相关需求与缺陷。不要在两个系统里重复维护同一份版本状态,否则会重新制造“哪个系统说了算”的冲突。
6. 预算受限或团队较小:做范围克制的试点
规模较小的团队可以先选一条产品线、一个核心流程和一组关键数据,验证基本价值。试点范围要足够真实,但不要一开始就把所有历史文件、所有部门和所有例外流程纳入项目。
预算比较时,至少要求供应商拆分许可、实施、迁移、接口、培训和维保成本,并说明后续扩展是否需要重新购买模块。若预算只能覆盖上线而无法覆盖数据治理和运维,建议缩小范围,而不是牺牲上线后的维护能力。
八、不同情况下的取舍:速度、控制、灵活与长期成本

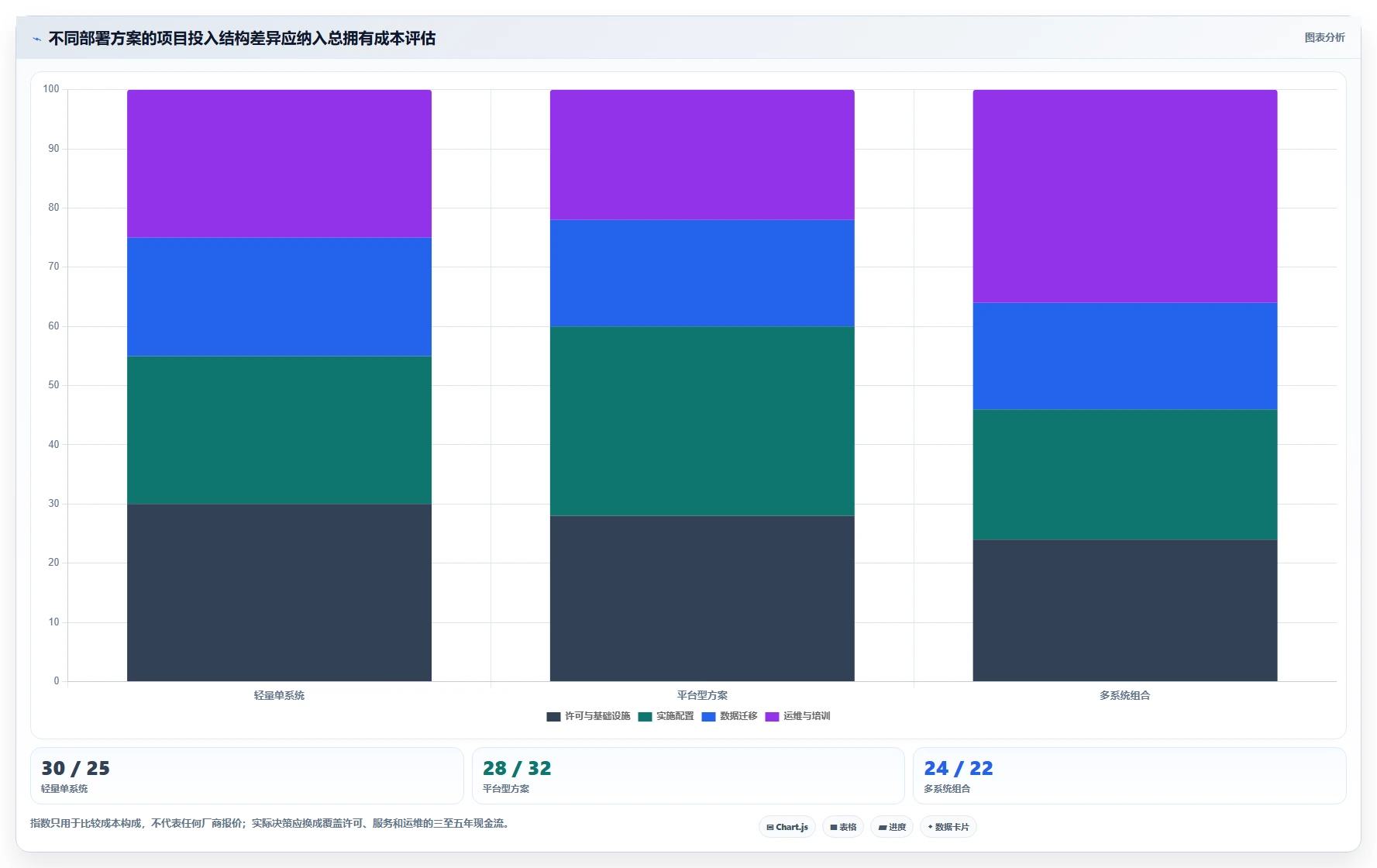

1. 轻量快速上线与完整平台能力之间的取舍
轻量方案启动快、组织阻力相对小,适合流程较简单且希望先解决文件版本问题的团队。代价是高级配置、跨工厂协同或复杂变更能力可能有限。重型平台覆盖面广,但流程蓝图、数据治理和集成实施通常需要更多时间与资源。
判断方法不是简单比较“轻量还是重型”,而是把未来两三年的复杂度变化写出来:新产品线是否增加、是否进入新市场、是否跨工厂生产、是否需要供应链协同。如果这些变化很确定,就要评估当前方案扩展时是否需要大规模重建。
2. 标准流程与定制流程之间的取舍
标准流程有利于升级和交接,也可能要求企业改变既有习惯;定制流程更贴合现状,却会增加测试和维护成本。我的建议是先区分“业务差异”和“历史习惯”:法规、质量和产品特性导致的差异通常需要保留;只是因为部门过去各自操作而形成的差异,应考虑统一。
每个定制点都应记录业务原因、受影响对象、替代方案、升级影响和责任人。若没有明确业务价值,不要为满足单个用户的偏好而扩大平台定制范围。

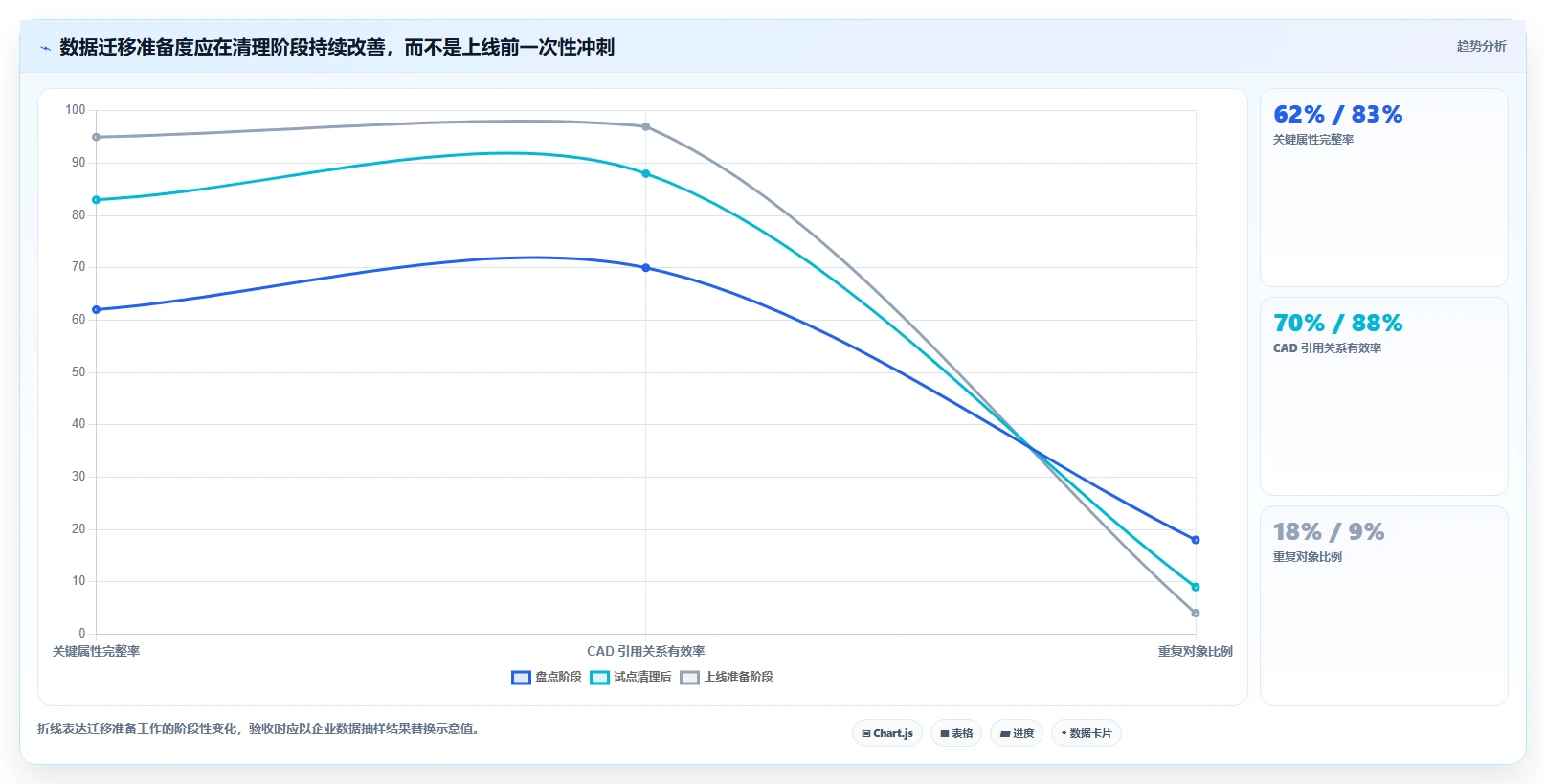

3. 全量历史迁移与分阶段迁移之间的取舍
全量迁移有利于统一查询,但若旧数据质量差,项目可能被清理任务拖住。分阶段迁移可以先保证当前有效产品和在制项目受控,再按使用频率和审计要求补充历史数据。
企业可将历史数据分为三类:当前生产和售后必需数据,需进入系统并验证关系;有审计或追溯要求的数据,按制度迁移或归档;低频且无业务价值的数据,保留只读归档或不迁移。分类规则必须由业务和质量责任人共同签字,避免技术团队单方面决定“删旧留新”。
4. 一体化平台与最佳组合之间的取舍
一体化平台可减少系统边界和重复维护,但未必在每一个专业环节都最强;多产品组合可以利用各自优势,也会增加接口、权限和主数据协调成本。企业需要把集成复杂度当作明确的成本,而不是默认它会自动消失。
比较时,画出系统责任地图:每类数据的权威来源是什么,状态更新由谁触发,冲突时谁拥有最终裁决权。若同一个 BOM、变更状态或文件版本被两个系统同时作为权威来源,组合方案就存在治理缺口。

九、落地与验收:用阶段关卡避免一次性大爆炸
1. 立项阶段:定义范围、责任人与验收口径
立项前明确业务发起人、数据负责人、流程负责人、系统负责人和验收代表。每个目标都要指定统计口径与基线。例如“减少版本错误”要定义错误事件如何认定、观察范围覆盖哪些产品、由质量还是研发部门确认。
同时列出不在本期范围内的事项。比如本次只管理研发 BOM,不包含供应商协同;或只迁移当前有效数据,不包含全部历史归档。范围边界越明确,后续变更请求越容易管理。
2. 概念验证阶段:用同一脚本比较候选方案
统一脚本建议至少包含五项任务:创建产品结构、关联 CAD 文档、提交工程变更、分析受影响对象、向下游系统发布并追溯。每项任务都记录完成结果、人工步骤、异常处理和响应时间。
演示结束后不要只评“好不好用”,而应收集业务代表的具体反馈:哪一步需要重复录入,哪个权限不符合岗位职责,哪些字段无法表达业务规则。明确的问题可以进入需求澄清,模糊的印象不适合作为采购结论。
3. 试点阶段:选高价值但可控的产品线
试点产品线既要有代表性,也要有足够清晰的责任人。过于简单的试点无法暴露复杂问题,范围过大的试点又容易让团队在上线前陷入全量清理。可优先选择变更较频繁、资料较完整、业务负责人愿意投入的产品系列。
试点期间每周记录问题类型、处理人、解决时间和是否需要定制。若问题集中在编码和流程责任,而不是软件功能,不要急着要求系统新增功能;先判断是否应该调整数据规则或岗位职责。
4. 验收阶段:同时验功能、数据和业务结果
功能验收检查系统是否按约定运行;数据验收检查结构、属性、权限和历史关系是否正确;业务验收检查实际人员能否完成核心任务。三类验收不可相互替代,尤其不能用“功能测试通过”推定迁移数据已经可信。
上线后至少持续跟踪一个完整业务周期,再判断结果是否稳定。建议保留基线、上线时间、流程改动、人员变化和异常事件记录,以便解释指标变化。若仅在上线后一周采集数据,往往只能反映培训期和集中支持期的状态。
十、最后的建议:选系统不是选功能,而是选一套可持续的工程数据规则

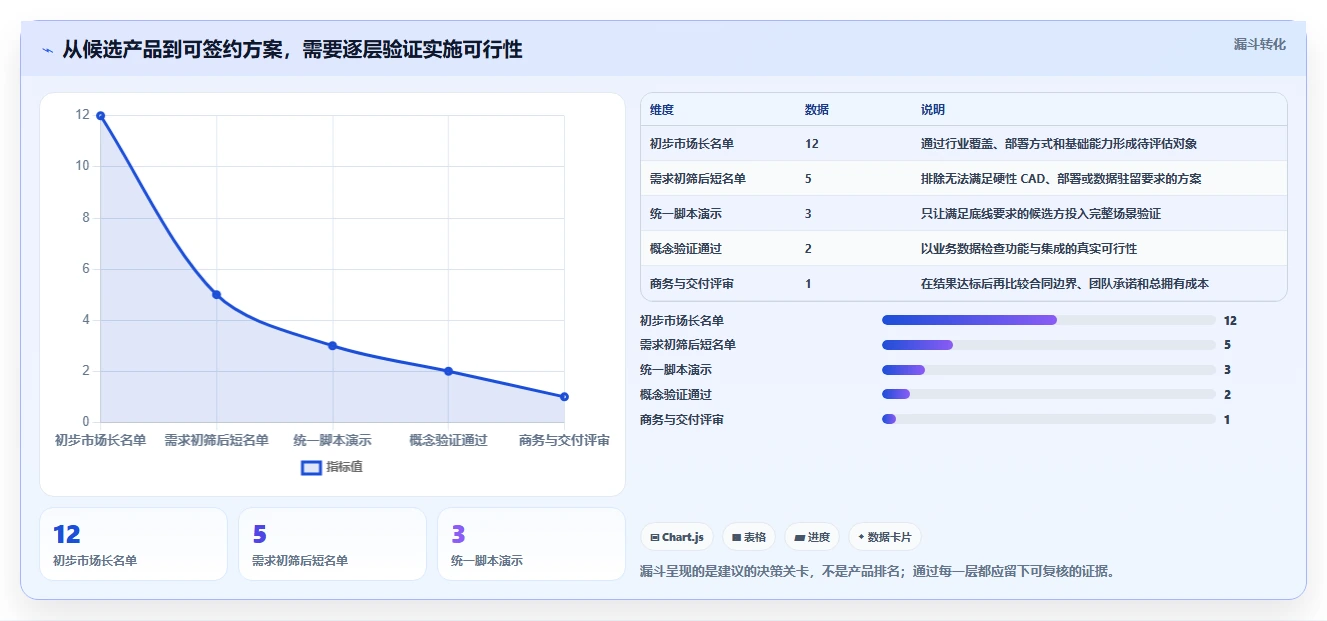

1. 对候选名单做一次有边界的验证
建议先选 3 至 5 款进入短名单,再用同一组脱敏业务数据验证。不要把全部供应商都拉进漫长演示,也不要把长名单直接压缩成一场商务谈判。先确认业务适配,再谈许可、服务和合同风险。
在短名单中,按企业实际条件分组:复杂配置与多学科协同优先看平台覆盖;CAD 控制要求高则重点看工程数据链;ERP 深度集成需求高则先审查主数据和接口架构;国内制造业则把本地交付团队、行业适配和长期支持纳入实质评分。
2. 把合同承诺落到可验收项目
合同和项目附件应写清模块范围、用户与许可口径、数据迁移边界、接口清单、性能与安全要求、交付物、培训对象、升级责任和验收方法。涉及效果的承诺,要约定测量口径和前置条件,避免把情景推演或售前估算误读为无条件保证。
还应约定关键数据和配置文档的交付方式、定制代码与接口文档的归属及维护安排。企业最好培养内部系统负责人,避免所有规则都掌握在外部实施团队手中。
3. 用三项行动开启下一步
第一,抽取一条真实产品线,绘制产品对象、文档、BOM、变更和下游系统之间的关系。第二,收集最近一个季度的版本错误、变更周期、资料检索和重复录入数据,建立可信基线。第三,编写统一的概念验证脚本,让候选供应商在同一业务场景下接受检验。
我的核心判断是:PDM 的价值不是让文件从线下搬到线上,而是让企业能回答“哪个产品状态在什么条件下有效、谁批准、影响了什么、下游何时采用”。先把这个问题回答清楚,再选工具;系统才可能减少返工,而不是把原来的混乱换一个界面继续运行。
常见问题解答(FAQ)
1. 2026 年值得关注的 7 款 PDM 研发管理系统有哪些?
我在整理研发管理工具时发现,很多榜单把功能清单当成推荐理由,却没说清楚不同规模的团队为什么会选不同产品。我想找一份能把适用场景和选型差异讲明白的参考,而不只是看到七个名字。
先说明边界:以下是按产品定位和常见选型需求整理的候选清单,不代表我对七款产品做过同条件的实机测试,也不构成排名。PDM、PLM 与云端协同产品覆盖的范围不同,选工具时应先确认自己要解决的是图纸与版本管理,还是完整的产品生命周期管理。
可纳入初筛的七款产品是:Siemens Teamcenter、Dassault Systèmes ENOVIA、PTC Windchill、Autodesk Fusion Manage、Aras Innovator、OpenBOM,以及华天软件 Inforcenter。
其产品定位、部署方式和实施复杂度并不相同,不能只按功能数量横向比较。实际筛选时,建议拿一条真实产品数据链路做演示:从设计文件签入、版本变更、工程变更审批,到 BOM 更新和 ERP 数据交接。若供应商只能演示首页和功能菜单,却不能完整走通这条链路,建议暂缓进入商务谈判。
2. 这 7 款 PDM 工具分别适合什么样的企业?
我担心推荐名单看起来都很强,实际部署时却因为企业规模、现有 CAD 或 ERP 环境不同而不适用。我想知道,应该按哪些条件把候选项缩小,而不是凭品牌知名度做决定。
可以先按复杂度和协同范围分层,而不是先排高低。Teamcenter、ENOVIA 和 Windchill 通常适合产品结构复杂、跨部门或跨地域协作、需要较完整流程治理的组织;这类系统能力覆盖广,但实施与数据治理工作也可能更重。
Autodesk Fusion Manage 和 OpenBOM 可作为关注云端协同、快速启动或特定 CAD 数据协作团队的候选;Aras Innovator 常被纳入需要较高可配置性与平台扩展能力的评估;Inforcenter 则可作为关注本地制造业业务适配和国内服务支持的候选。
具体能力、版本和交付范围应以供应商当前方案为准。缩小名单时,先核对三项硬条件:必须兼容的 CAD/ERP、部署与数据驻留要求、需要纳入系统的角色和地点。任何一项不满足,都比少一个高级报表功能更可能导致项目失败。
3. 选 PDM 系统时,哪些指标比功能数量更重要?
我看产品介绍时经常会遇到很长的功能清单,但不确定哪些功能真的会影响日常研发。我想知道,如果只能重点验证几项,应该测什么,以及怎样避免演示效果和实际使用脱节。
优先验证数据链路是否闭环:文件是否有唯一标识,版本与修订状态是否清楚,权限能否按角色控制,工程变更能否追溯到受影响的 BOM 和文件。功能名称相近,不代表流程行为一致,尤其要检查审批退回、变更撤销和多人并行修改等异常路径。
可用一组建议权重做初筛:数据与版本治理 30%、CAD/ERP 集成 25%、变更流程 20%、易用性与部署运维 15%、报表与扩展 10%。这不是行业统计值,而是便于团队讨论的评分起点;若企业最难解决的是系统集成,应相应提高该项权重。
演示时准备一份脱敏的真实样例,包含一个装配件、若干零件、两次版本变更和一次审批退回。记录完成每一步所需操作、是否需要管理员介入、数据是否能追溯,避免只凭演示人员的熟练程度判断产品好坏。
4. PDM 项目如何试点,才能降低选型和实施风险?
我担心系统选得不错,最后却卡在旧数据导入、员工不愿使用或 ERP 对接上。我想知道试点要控制多大范围、观察多久,以及出现哪些信号时应该先停下来调整。
试点不要一开始就迁移全部历史数据。建议选一个产品线或一个研发小组,纳入设计、工艺、质量和 IT 中确实参与数据交接的角色;范围要足以走完设计发布、工程变更和 BOM 交接,但不要大到无法定位问题来源。周期可按组织复杂度安排,例如先用两周梳理流程和数据,再用四至六周验证配置、迁移样本与用户操作。
这个周期是规划参考,不是保证值;旧数据质量、接口数量和审批层级都会改变实际进度。设定试点退出条件:关键文件能否追溯到正确版本、变更是否同步到相关清单、接口错误能否定位、普通工程师能否独立完成核心操作。若大量流程仍靠线下表格补录,或每次操作都依赖顾问代办,先修正流程和培训,再扩大范围。
文章包含AI辅助创作:提升研发效率!2026年度7大pdm研发管理系统工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/228425
读者评论
文中把“能打开 CAD 文件”和真正的数据集成区分开了,这点很实用。装配关系、历史版本和客户端兼容性都应该放进 PoC 场景里验证。
数据迁移的风险确实容易被低估。旧资料里多个最终版、缺失属性怎么判定,最好先抽样盘点并明确确认责任人,再估算全量迁移成本。
把 PDM 和研发任务协同分开评估很有必要。前者管产品结构、工程版本和变更基线,后者承接需求与任务,系统之间的责任边界也应在选型时说清楚。
