2026 年选 PDM 研发管理系统,最容易犯的错不是选错品牌,而是把“能存 CAD 文件”误当成“能管理产品数据”。当一次工程变更牵动三十多个零件、两个工厂和多份受控文档时,真正决定系统是否值得投入的,是版本、配置、流程和责任人能不能连成一条可追溯的链。本文对比 Teamcenter、Windchill、3DEXPERIENCE、Aras Innovator 与 Autodesk Vault,并给出一套先验证业务、再选工具的实操方法。

一、先讲核心结论:先选管理边界,再选系统

1. 五款工具没有脱离场景的总冠军

我不会把这五款工具排成简单的第一到第五。它们面向的产品复杂度、部署方式、CAD 生态和治理成本不同。只问“哪家功能最多”,通常会把团队带进功能演示;只问“哪家价格最低”,又容易忽略接口、迁移和运维的长期成本。

如果企业的核心任务是管理复杂产品配置、跨部门变更和多专业协同,优先评估 Teamcenter、Windchill 或 3DEXPERIENCE;如果需要按自身流程扩展、并愿意承担实施治理工作,可以评估 Aras Innovator;如果团队以 Autodesk CAD 为主,主要解决文件版本、权限和设计协作,Autodesk Vault 往往是更直接的起点。

这个判断不是产品能力排名,而是根据系统要承接的管理边界做初筛。PDM 管产品数据和工程过程;PLM 通常把产品数据管理进一步延展到产品全生命周期。实际产品的功能边界会因模块、版本、许可和实施方案变化,采购前必须对照当前官方产品资料和合同清单核验。

工具 更适合优先评估的情况 需要重点验证的边界
Siemens Teamcenter 复杂产品、跨专业协同、多层级配置管理 实施范围、组织变更、接口和运维能力
PTC Windchill 工程变更、产品结构、配置和流程管控要求较高 CAD 集成深度、定制治理与系统升级路径
Dassault Systèmes 3DEXPERIENCE 希望在统一平台上衔接设计、协作和生命周期流程 角色许可、平台边界、现有设计环境适配
Aras Innovator 流程差异明显,重视扩展性和模型化配置 实施伙伴能力、定制复杂度与持续治理
Autodesk Vault Autodesk 设计环境为主,首要需求是文件与版本管理 复杂跨 CAD、跨工厂配置和企业级 PLM 需求

如果只能带走一条结论,我建议记住:PDM 选型不是买功能清单,而是决定哪套规则将成为企业工程数据的权威规则。软件能不能管理版本只是起点,数据模型、变更责任、权限边界和集成策略才是长期成败的分水岭。

2. 用三道问题快速缩小候选范围

  • 产品有多复杂? 如果有多层级 BOM、多个配置或衍生型号、软硬件协同、跨专业数据关联,优先考察企业级 PDM/PLM 能力。
  • 设计环境是什么? 统计主流 CAD、办公文档、仿真工具和 ERP 的实际使用比例,不要只听供应商说“支持集成”。
  • 企业准备改变多少流程? 如果只想把文件从共享盘搬出来,轻量部署更合理;若要统一变更与配置治理,就必须把流程重构和组织投入算进项目。

我建议在正式招标前先做一页“选型边界说明”:列出必须解决的问题、暂不处理的问题、现有系统接口和试点范围。这一页比几十页功能需求更能阻止范围膨胀,也能让供应商用同一组真实业务场景回答。

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

二、背景与真实场景:为什么共享盘不够用了

1. 痛点不是文件太多,而是“哪个文件有效”说不清

一个常见的制造业场景是:设计人员在本地改了模型,采购团队下载了旧版图纸,生产现场又保留着打印件。每个人手里的文件都可能“看起来合理”,但企业无法迅速确认哪个版本已批准、哪个物料已生效、哪些订单受变更影响。

此时,把文件放进一个带权限的仓库并不自动解决问题。若系统没有明确的修订规则、生命周期状态、签审责任和发布记录,原来的混乱只是从共享盘搬到了新界面。文件集中不等于数据受控,流程线上化也不等于流程正确。

2. 工程数据链条通常跨越多个系统

PDM 系统面对的不是孤立的 CAD 文件。一个工程对象可能关联零件、图纸、规格书、测试记录、供应商资料、变更申请、制造 BOM 和 ERP 物料编码。不同企业的对象模型差别很大,这也是演示环境中看似顺滑的流程,到了真实数据上经常卡住的原因。

选型时应追问:数据从哪里来、谁负责维护、哪个系统是主数据源、变更如何向下游传播、出现冲突时以谁为准。没有这些答案,接口数量越多,未必越好;它可能只是把未经治理的数据更快地传给更多系统。

3. 研发协作平台与 PDM 不应混为一谈

需求、迭代、任务、缺陷和测试协作,与 CAD 文件、工程 BOM、修订版和设计发布有关联,但不是同一种管理对象。以 PingCode 为例,它更适合承接需求、项目协作、任务和测试等研发工作流;它不应被当成传统 PDM 的替代品,不能因为团队已经有研发协作平台,就默认产品数据治理也已解决。

对 100 人以上、角色多、项目并行的研发组织,可以让协作平台管理“为什么做、谁来做、做到哪一步”,让 PDM/PLM 管理“具体产品数据是什么、哪个版本有效、如何批准发布”。两类系统之间通过受控的对象链接或接口关联,而不是复制多份文件后再靠人员记忆同步。

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

三、拆解常见误区:选型失误通常从错误问题开始

1. 误区一:功能表里勾选越多,系统越适合

供应商功能清单往往把基础能力、扩展模块、第三方集成和定制开发放在同一张表里。勾选“支持”并不能说明这个能力已包含在报价、在目标版本可用,或能按照企业实际数据模型运行。

我会要求供应商把每个关键需求归入四种状态:标准配置可实现、需额外模块、需接口开发、需定制开发。还要在试点中亲自走通,而不是接受“项目实施时可以解决”作为结论。功能越多,越要问清维护责任和升级影响。

2. 误区二:看一次演示,就认为集成已经验证

演示常用干净数据、固定流程和理想网络,真实环境则有历史编码、重复文件、异常字符、跨部门权限和多版本 CAD。演示成功只能说明某条路径能跑通,不能说明数据量、异常处理、权限继承和升级兼容性都满足要求。

至少准备一组脱敏的真实样本:包含一个复杂装配、一个工程变更、一个历史版本、一份相关文件和一个下游接口。要求供应商在试点环境中完成导入、检索、审批、发布和追溯,并记录人工介入点。

3. 误区三:把 ERP 里的 BOM 当成完整工程结构

ERP 通常需要支持计划、采购、库存和制造,但设计阶段的结构可能包含临时件、替代件、可选配置、设计视图和尚未发布的对象。若不先定义工程 BOM、制造 BOM 和服务 BOM 的用途与转换规则,系统间的数据对不上时,团队就会在 Excel 里另建“最终版本”。

采购前要画出关键对象的来源与流向,并明确哪些字段由 PDM 管、哪些由 ERP 管、何时触发同步。接口的核心不是把字段连起来,而是建立冲突时可执行的主从规则。

4. 误区四:按许可证报价判断总成本

许可费用只是可见支出。项目还可能需要数据清洗、流程梳理、CAD 集成、ERP 接口、环境部署、培训、管理员投入、升级测试和历史数据迁移。轻量工具如果需要大量定制,未必便宜;企业级工具如果只启用必要模块,也可能比“功能齐全但无人治理”的方案更经济。

因此,我会用三年总拥有成本比较方案,至少包含许可、实施、接口、迁移、基础设施、维护、内部人力和升级改造。估算时把一次性投入和持续投入分开,避免用首年报价替代长期成本判断。

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

四、专业判断逻辑:用一套可复核的选型方法

1. 先把需求分为必需、重要和暂缓

需求工作坊不要从供应商演示开始,而要从最常见、最昂贵、最容易出错的业务事件开始。让设计、制造、质量、采购、IT 各自讲一个最近发生的真实问题,再把它们映射到系统能力。

  • 必需项:缺少就不能上线,例如版本控制、受控发布、权限、审计记录和关键 CAD 数据管理。
  • 重要项:可分阶段建设,但不解决会持续增加风险,例如复杂配置、跨工厂变更影响分析或多系统 BOM 协同。
  • 暂缓项:尚无清晰业务责任人,或当前数据质量不足以支撑的高级分析、自动化和全生命周期扩展。

需求条目要写成可验证的动作。例如,不写“支持变更管理”,而写“工程师提交变更后,系统能展示受影响的零件、图纸和已发布版本;批准前不得对生产端发布;批准后记录生效日期和责任人”。这类需求可直接转成测试脚本。

2. 用场景测试而不是功能演讲打分

建议每个候选工具完成同一组 5 到 8 个任务:新建产品结构、上传并关联 CAD 文件、创建修订版、发起变更、完成多人审批、查找历史版本、模拟权限越权、向下游系统发布数据。每项任务记录成功与否、耗时、人工干预、异常提示和需要开发的内容。

演示环境内的速度不能直接等同于生产性能。正式测试还应说明数据规模、并发人数、网络条件、客户端配置和服务端规格。若供应商只给出“支持百万级对象”而不交代检索条件与硬件环境,这个数字对容量决策帮助有限。

3. 评分权重应反映企业的失败成本

打分可以作为讨论工具,但不能制造伪精确。对于设计资料外泄风险高的企业,权限、审计和部署控制的权重应更高;对于高频变更、多工厂制造的企业,配置管理和变更闭环应优先;对于小型设计团队,使用门槛和维护能力可能比高级生命周期功能重要。

以下权重是一个可调整的示意基准,不是行业标准。评审小组应先分别评分,再讨论分歧项;平均分掩盖不了“IT 认为可集成、业务认为难使用”这类结构性冲突。

评估维度 建议初始权重 现场要验证的问题
产品结构与配置管理 20% 多层 BOM、变体、有效性和修订是否符合实际产品规则
变更与审批闭环 20% 影响分析、审批、发布、生效和追溯是否形成闭环
CAD 与工程文档集成 15% 签入签出、关联关系、版本识别和异常恢复是否可靠
系统集成与数据责任 15% ERP、协作平台等系统的主数据、同步和回滚规则是否明确
安全、审计与部署 15% 权限能否覆盖组织、项目、对象和生命周期状态等边界
实施治理与总拥有成本 15% 内部是否有人维护模型、流程、接口和升级节奏

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

4. 把定制能力和可升级性放在同一张桌上讨论

“能定制”不是无条件优势。每新增一段代码、一个特殊流程或一条数据转换规则,都可能带来维护成本和升级风险。评估可扩展平台时,要问清楚哪些属于配置、哪些属于代码、谁掌握源代码或模型、升级时如何回归测试、合作伙伴退出后由谁接手。

我会特别关注两个问题:第一,关键业务规则是否能通过受支持的配置方式实现;第二,出现系统升级或接口变化时,企业是否有能力识别受影响对象。能快速改出第一版,不等于能稳定维护五年。

五、五款工具逐一拆解:适配场景比名气重要

1. Siemens Teamcenter:复杂产品协同的候选项

Teamcenter 常被大型制造企业纳入 PLM 评估,适合把多专业产品数据、流程和生命周期协同作为长期建设目标的组织。评估重点不应停留在模块数量,而要检查产品结构、配置、变更、文档和制造相关环节能否按企业的治理模型落地。

更适合优先评估的团队,通常已有多个产品线、多部门和多系统协作需求,并愿意建立相对稳定的主数据治理机制。若组织还没有明确对象责任人,单靠引入大型平台不太可能自动解决流程分歧,项目范围和变更管理反而需要更强的高层参与。

试点时要用企业实际的复杂装配和变更样本,核实 CAD 集成、配置规则、权限和下游发布路径。还要了解部署架构、许可方式、实施伙伴经验、升级策略和内部运维要求;这些事项应以当前产品版本与正式商务文件为准。

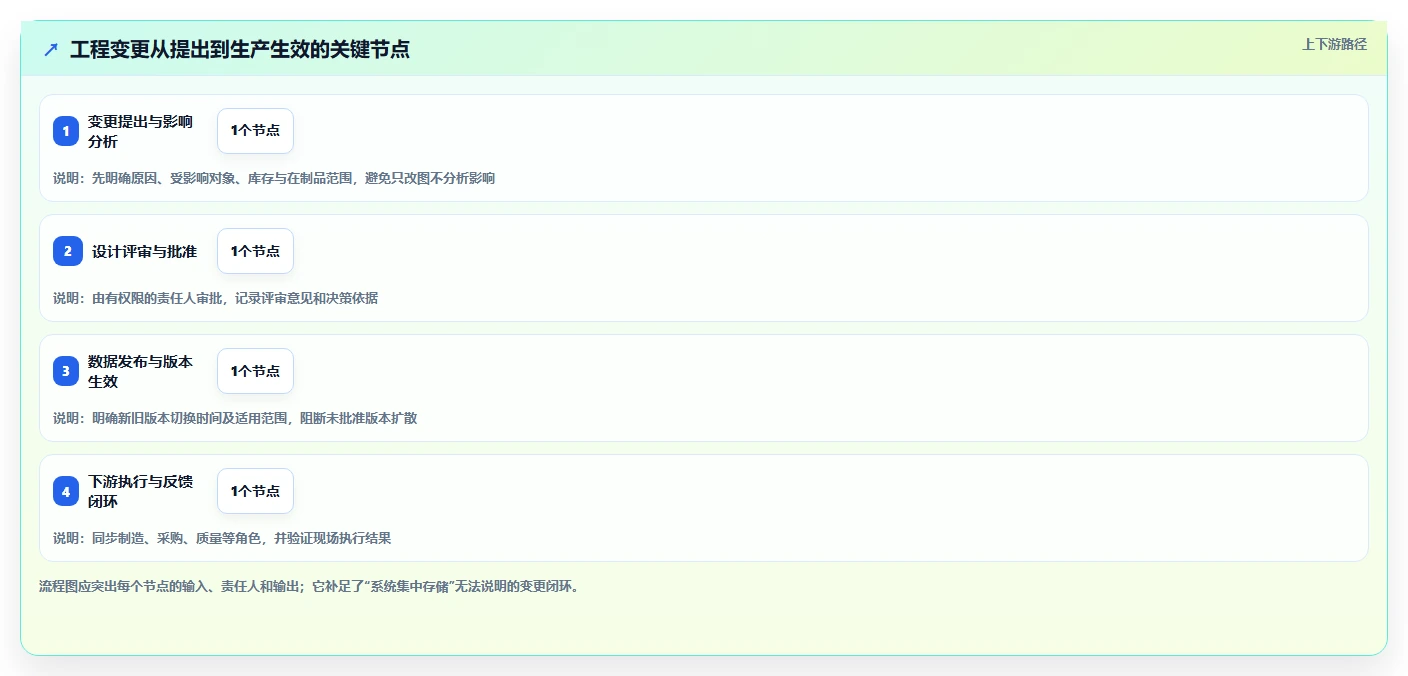

2. PTC Windchill:重点验证变更与配置治理

Windchill 值得纳入具有严格工程变更、版本和配置管理要求的企业评估。不要只看审批流程是否漂亮,要验证一个变更如何关联受影响的零件、文档、结构和已发布状态,并确认旧版数据在搜索、下载和下游使用时如何被标识。

如果团队以 Creo 等设计工具为核心,可以针对相应 CAD 集成做深入验证;若企业是多 CAD 环境,则需要逐一确认不同工具的集成深度、支持范围和限制。供应商所说的“支持”有时只代表文件可关联,并不代表原生工作流、结构同步和属性回写都达到同等水平。

对 Windchill 的评审也应纳入配置与定制边界:哪些规则能通过管理配置实现,哪些需要开发;未来升级时,定制项是否会增加回归工作。重点不是预设它复杂或简单,而是让候选团队用真实样本证明适配程度。

3. Dassault Systèmes 3DEXPERIENCE:看平台协同,也看角色边界

3DEXPERIENCE 是平台型方案,适合评估希望在统一环境中组织设计、协作和生命周期流程的企业。它的优势是否能转化为本企业收益,取决于团队使用的设计工具、平台角色配置、数据治理方式以及已有系统的边界。

选型时应把角色许可、功能可用范围、用户类型和跨团队访问方式问到可落地的程度。平台“理论上可以覆盖”的场景,不代表每位参与者都可以用当前许可完成任务,也不代表历史数据迁移和外部协同不需要额外设计。

建议用跨角色流程做试点:设计工程师提交版本,审阅者完成评审,制造工程师查看已发布数据,管理员追溯某次变更。若每个角色都要依赖少数“超级用户”代操作,表面统一的平台仍可能形成新的协作瓶颈。

4. Aras Innovator:扩展弹性背后要有治理能力

Aras Innovator 可以作为重视扩展性、流程适配和企业数据模型的候选平台。对于业务流程与标准模板差异较大的企业,灵活度可能有吸引力;但灵活度越高,越需要控制模型设计、定制范围和版本治理。

评估时不要只看实施伙伴能否快速做出演示,而要检查定制内容是否可维护、配置与代码的边界是否清晰、核心数据模型是否有文档、升级和回归测试由谁负责。项目团队还应确认合作伙伴人员变动或服务关系结束后,企业内部是否能持续运营。

若企业没有稳定的产品数据负责人和平台管理员,建议先做范围明确的试点,不要一开始就把所有产品线、全部历史数据和所有流程都塞进平台。扩展能力不是范围无限扩张的理由,而应成为逐阶段解决高价值问题的手段。

5. Autodesk Vault:Autodesk 设计环境下的务实起点

Autodesk Vault 值得 Autodesk 设计工具占比较高、首要问题是工程文件管理的团队优先考察。它可能更适合先解决文件受控、版本协作、查找和设计数据管理,而不是直接承担企业所有产品生命周期流程。

要重点验证设计人员实际使用路径:文件如何入库、如何签入签出、装配引用如何保持、版本如何比较和恢复、项目成员如何获得正确权限。若团队未来需要复杂产品配置、跨 CAD 协同、多工厂变更和更广泛的 PLM 流程,要确认当前方案的扩展边界和迁移路径。

不要因为产品名称相近,就把 Vault 与 Autodesk 的其他产品、模块或服务视作同一能力范围。采购文件应列清楚具体产品、版本、许可、集成范围、部署方式和支持服务,避免以品牌层面的“全家桶”描述代替可执行的交付承诺。

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

六、案例与数据观察:用小范围试点揭示大项目风险

1. 一个制造团队的情景推演

下面是一个匿名化的情景推演,不是对某家企业的实际调查,也不代表任何产品的实测成绩。假设一家约 160 人的研发制造团队,主营多型号设备,工程资料散落在共享盘和邮件,ERP 中已有物料与采购数据,研发团队另用协作平台跟踪需求、任务和测试。

团队的问题不是缺少“项目看板”,而是设计变更无法稳定传到制造和采购。试点目标因此限定为三个结果:能找到当前有效版本、能追溯一次变更的影响对象、能确认下游人员收到的是批准后的数据。

团队用一套真实但脱敏的产品结构开展四周验证:先选一个产品族,整理常用 CAD 文件、历史修订、变更记录和 ERP 物料映射;再让设计、制造、质量和 IT 分别走完同一变更流程。协作平台继续管理任务与测试状态,PDM 负责受控工程对象及发布,两者只关联关键事项,不重复存储权威文件。

2. 试点数据要测什么,而不是只测“觉得好不好用”

试点前后对比可以围绕查找耗时、版本误用次数、变更信息完整率、审批等待时间和人工补录量建立基线。下方数字是用于展示测量方式的情景模拟,并非行业平均值。真实企业应先测现状,再根据统一口径比较,不能把预设目标冒充上线成果。

观察项 试点前示意值 试点目标示意值 测量方式
找到有效文件的中位耗时 18分钟 6分钟以内 从收到任务到确认版本、状态和来源的计时记录
变更影响项完整率 约65% 达到90%以上 与跨部门评审确认的影响对象清单对照
审批后重复补录工时 每次约2.5小时 控制在1小时以内 记录 ERP、表格和邮件间的重复录入时间
未经确认的旧版使用事件 每月约4次 下降至每月1次以内 由质量或制造部门登记并复核事件定义

指标必须定义分母和边界。例如,“文件查找耗时”是否包括等待权限审批?“影响项完整率”以谁确认的清单为准?没有统一口径,试点前后的数字看上去精确,实际上无法比较。

3. 试点中最有价值的发现往往不是软件功能

情景推演里,最先暴露的风险可能是零件编码规则并不统一:相同对象在 CAD、ERP 和表格中有不同命名;也可能是制造部门把“已评审”理解为“可以投产”,设计部门却认为必须等正式发布。此类差异如果不先澄清,系统只会把分歧记录下来,不会替企业裁决。

所以试点复盘不能只写“用户满意度不错”。还应列出流程决策、数据缺口、接口异常、操作绕行和待定责任人。真正有效的试点,是在低风险范围内尽早暴露治理问题,而不是做出一段看起来顺畅的演示视频。

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

4. 把平台职责分清,减少重复系统和重复数据

在这个情景里,研发协作平台负责需求、计划、缺陷、任务和测试执行记录;PDM 负责工程文件、结构、修订、批准状态与发布;ERP 负责物料、采购、库存和制造执行所需数据。三者通过稳定标识和约定好的同步规则连接,而不是让一个系统勉强承担全部职责。

如果团队考虑用 PingCode 组织 100 人以上研发团队的需求和协作,可把它作为研发工作流的一部分评估;但不要把它的项目协同能力等同于 CAD 原生集成、工程 BOM 管理或受控文件发布。系统边界越清楚,用户越容易知道“该去哪里找权威信息”。

七、不同企业的行动建议:从最小可行治理开始

1. 小型设计团队:先解决版本失控与文件查找

如果团队人数不多、产品结构相对简单、设计工具较集中,先确认轻量 PDM 能否稳定解决版本、权限、检索、文件关联和备份。Autodesk 设计环境占主导时,可优先验证 Autodesk Vault;若团队使用其他 CAD,则应按真实工具栈比较相应方案。

不要因为未来“可能会做全球化”就一次性采购企业级全套能力。先定义文件命名、修订、发布状态和管理员职责,再用一个项目试点。若最基础的数据纪律尚未建立,复杂配置和全生命周期模块只会增加学习负担。

2. 中大型制造企业:从变更闭环和配置规则入手

产品多型号、多工厂、工程变更频繁的企业,应把配置管理、影响分析、下游发布和跨部门责任作为选型主线。Teamcenter、Windchill、3DEXPERIENCE 和 Aras Innovator 均可进入候选评估,但必须用同一套业务脚本对比,不能把不同供应商各自挑选的演示场景直接拼在一起。

建议先选一个产品族、一条关键变更路径和一个下游系统做试点,确保业务负责人、数据管理员和 IT 负责人同时参与。若只由 IT 部门验接口,业务绕行会被忽略;若只由设计部门验 CAD,制造端的版本使用风险也容易漏掉。

3. 多 CAD 环境:先做集成矩阵,不接受笼统承诺

把所有设计工具按使用人数、关键产品、文件类型和业务重要性列成矩阵。每一种关键 CAD 都要注明原生集成、文件关联、结构同步、属性传递、签入签出、版本识别和支持责任。对于低频工具,可以接受较轻的管理方式;对于核心产品设计工具,则应要求实际样本测试。

如果候选系统对不同 CAD 的支持深度不一致,不能只比较“支持数量”。应将高风险的关键工作流单独设置门槛,例如装配关系不能丢、修订不得误判、更新失败可恢复、用户能识别当前权威版本。

4. 强合规或数据边界严格:先确认架构和审计能力

对数据驻留、内外网隔离、审计、身份认证、权限分层和灾备有严格要求的企业,应在功能演示之前确认部署架构、访问路径、日志留存、数据导出和供应商支持方式。具体要求取决于所在行业、客户合同和适用法规,不能用“行业标准部署”一语带过。

将安全要求写成可验收的条件:谁能看哪些对象、离职账号如何撤销、外部协作如何授权、管理员操作是否留痕、灾难恢复目标是什么。涉及具体合规结论时,应由企业法务、安全和质量团队核实,不要以产品宣传替代合规审查。

5. 预算受限:砍范围,不要砍验证

预算有限时,可以缩小试点产品族、减少首期迁移范围、延后低价值模块,或分阶段打通接口;不建议取消数据抽样、真实流程验证、权限测试和升级责任确认。没有试点就签长期合同,省下的通常是前期验证费用,承担的却是后期返工风险。

可以先把历史数据分成当前有效、近期可查和长期归档三层。先迁移业务必需的有效数据,剩余数据按检索价值和合规期限决定迁移或只读归档。迁移范围应由业务责任人签字,而不是默认“全部搬过去最保险”。

选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点

八、选型中的取舍:每种优势都有对应成本

1. 平台能力越广,组织治理要求通常越高

大型平台可以承载更多产品数据和生命周期流程,但通常也要求更完整的角色设计、数据模型和变更治理。若企业没有明确流程所有者,功能丰富可能演变成配置选项越来越多、用户不知道该走哪条路。

轻量方案的优势是导入门槛相对可控、能更快解决文件管理问题;代价是遇到复杂配置、跨系统协同或多产品线治理时,可能需要补充系统或重新规划数据架构。评估时应把“今天能否用”和“未来如何扩展”分成两个问题回答。

2. 高度定制可以贴合业务,也会形成维护负担

标准流程迫使组织统一做法,可能减少个性化空间,却更容易保持升级和交接;高度定制能适配特殊业务,但增加测试、文档和人员依赖。若某条特殊规则只由一个顾问理解,或者离开原实施团队后无人维护,就已经形成运营风险。

解决方法不是禁止定制,而是为定制建立门槛:说明业务收益、替代方案、维护责任、升级影响和退出路径。能通过调整制度解决的差异,不一定值得写进系统代码;确实构成竞争优势或合规要求的流程,才值得投入长期维护成本。

3. 云部署与本地部署不能只按偏好判断

部署方式要结合数据边界、网络条件、运维团队、更新节奏和供应商服务模式。云服务可能减少部分基础设施维护,但仍需核实数据位置、租户隔离、备份恢复、接口连通和合同退出机制;本地部署给予企业更多基础设施控制,也意味着企业要承担容量、补丁、灾备和升级责任。

同一厂商不同版本、地区和合同下提供的部署选项可能不同。采购决策应以当前可交付架构、服务等级和责任边界为准,而不是以行业里对“云”或“本地”的抽象印象作判断。

4. 系统统一不等于所有业务塞进一个平台

统一平台能减少部分重复维护,也可能让不同类型的工作流相互牵制。需求管理、软件测试、产品结构、工程文件和制造执行各有数据对象与责任人。只要主数据边界明确,多个专业系统通过受控接口协同,通常比强行让单一工具覆盖所有细节更可治理。

判断是否需要整合时,应比较重复录入、同步延迟、权限冲突和维护成本,而不是追求“系统越少越先进”。对于 100 人以上研发组织,研发协作平台可以管理团队执行过程,PDM 管理受控工程数据,ERP 管理运营与制造主数据;关键是明确关联关系和权威来源。

九、采购前检查清单:把承诺变成可验收条件

1. 商务与产品范围

  • 确认具体产品、版本、模块、许可数量、用户类型和部署方式。
  • 要求区分标准能力、额外模块、接口开发和定制开发。
  • 核对订阅、维护、升级、培训、支持服务和续约条件。
  • 确认产品路线图属于计划还是合同承诺,不能把未交付功能当作现有能力。

2. 数据与流程范围

  • 定义产品、零件、文档、修订、变更和发布对象的责任人。
  • 确认有效版本、生命周期状态、编号规则和权限继承方式。
  • 标出 ERP、协作平台、CAD 和其他工程系统的数据主从关系。
  • 明确历史数据迁移范围、抽样验收、错误回滚和归档策略。

3. 试点与验收范围

  • 用同一组脱敏真实样本测试所有候选方案。
  • 记录任务成功率、耗时、人工干预、异常恢复和实际培训时间。
  • 检查越权访问、旧版识别、审批留痕和发布后的下游反馈。
  • 为每个关键指标明确口径、数据来源、验收人和不达标处理方式。

4. 项目治理范围

  • 指定业务发起人、流程负责人、数据管理员、系统管理员和接口负责人。
  • 确定需求变更的审批机制,防止试点期间范围不断增加。
  • 为培训、上线支持、问题升级和版本更新安排内部工时。
  • 设定分阶段退出条件:若关键流程未通过,先整改再扩围。

十、结尾:最好的 PDM,是让错误版本更难发生

1. 最后给出一条不同于“看功能选品牌”的判断

我认为,PDM 项目的价值不该用“上线了多少模块”衡量,而应看企业是否减少了版本歧义、重复录入和变更信息遗漏。系统的价值来自规则被持续执行,而不是功能被一次性配置出来。

Teamcenter、Windchill、3DEXPERIENCE、Aras Innovator 和 Autodesk Vault 都可能成为合适选择,也都可能在特定企业里不合适。决定结果的往往不是某个功能名,而是产品复杂度、CAD 环境、数据质量、组织治理和供应商交付能力之间的匹配。

2. 下一步按五个动作启动选型

  1. 选出最近发生、影响最大的三类工程数据问题。
  2. 为每类问题指定业务责任人和可测量的现状指标。
  3. 整理一组脱敏真实样本,覆盖结构、版本、变更和下游对象。
  4. 邀请候选供应商执行同一套试点脚本,并记录人工绕行与定制要求。
  5. 按三年总拥有成本和可验收业务结果做决策,再分阶段扩展。

不要先问“哪款系统最好”,先问“我们最不能接受哪种数据错误,以及谁有权阻止它发生”。能把这个问题回答清楚,工具清单会自然缩小,试点也会从一场产品演示变成真正有决策价值的验证。

常见问题解答(FAQ)

1. 2026年选PDM研发管理系统,最应该先看什么?

我正在筛选PDM系统,厂商演示时每家都说能管图纸、版本和BOM,我很难看出实际差别。我应该先按哪些具体标准筛选,怎么避免被功能清单带偏?

先别从功能数量开始比,先找出你们当前最容易出错、返工代价最高的研发流程。对多数制造企业,真正值得优先验证的是图纸和文档版本、物料清单(BOM)变更、审批留痕,以及与CAD、ERP之间的数据衔接。

可以用100分制做初筛:版本与权限管理25分,BOM及变更流程25分,CAD适配与集成20分,搜索和复用能力10分,部署与安全10分,实施及持续服务10分。评分必须基于现场任务,而不是销售演示;比如让对方现场演示“工程师改图,发起变更,审批,更新BOM,查到旧版记录”。

设置淘汰项比总分更重要:如果系统不能阻止非授权人员覆盖已发布文件,或无法查清某次变更影响哪些物料,即使界面漂亮、功能很多,也不宜进入最终名单。评分权重应按企业流程调整,不是通用排名。

2. PDM、PLM和项目管理系统有什么区别?企业需要一次性都买吗?

我所在的团队既要管理图纸和物料,也要跟进项目进度,大家常把PDM、PLM和项目管理系统混着说。我担心买了一个系统后,研发数据还是散落在共享盘和表格里,应该怎么划分边界?

可以把三者理解为解决不同问题的系统:PDM重点管理工程数据及其版本、权限、审批和BOM;PLM通常覆盖更广,可能延伸到产品全生命周期、配置和跨部门流程;项目管理系统重点跟踪任务、里程碑、资源和风险。具体边界会因产品而异,不能只凭名称判断。

判断是否需要分开采购,先追踪一条真实业务链:设计文件在哪里生成和受控,工程变更如何审批,生效后的物料信息如何进入ERP,项目计划又如何关联这些节点。如果某项目管理工具只记录任务状态,却不能保证图纸和BOM的唯一有效版本,它不能替代PDM。

预算有限时,优先把权威数据源定清楚:图纸、BOM和变更记录由谁维护,项目进度由谁维护,系统之间用什么编号关联。先实现稳定的流程和数据归属,再扩展更大范围的平台能力,通常比一次上线所有模块更容易控制风险。

3. 选PDM系统时,怎么验证CAD、ERP集成不是“演示能用、上线难用”?

我看过的演示里,CAD文件能上传、ERP数据也能展示,但真实上线后可能遇到属性对不上、版本不同步和接口报错。我该准备什么测试,才能在签约前看清集成能力?

不要只让厂商展示预先准备好的成功路径。挑一组脱敏但结构真实的数据做试点,例如30个零部件、5层BOM、2种CAD文件、3次工程变更,并包含一个被驳回的审批和一次旧版本回查。这个规模是便于验收的示例,不是适用于所有企业的固定标准。

测试时逐项记录:文件属性是否准确提取,零部件编码是否与ERP规则一致,审批通过后BOM何时更新,失败任务能否重试,重复提交是否会产生重复数据,用户是否能追溯是谁在何时修改了什么。尤其要验证异常路径,因为接口的维护成本往往藏在失败处理和数据对账里。

签约前把验收条件写成可复测的结果,例如“测试样本中所有变更均能追溯到审批单”“接口失败有日志和责任提示”“关键字段映射经双方确认”。不要把“支持集成”当作验收标准;它只说明可能有连接方式,不代表数据口径、异常处理和持续维护已经解决。

4. 五款PDM工具对比时,怎样算清总成本并避免选错部署方式?

我在比较不同厂商时,发现报价口径差异很大:有的按用户收费,有的把实施和接口单独报价,还有的强调云端或本地部署。我怎样比较才不会只看首年价格,后面才发现迁移、培训和维护费用超预算?

把五家候选方案放进同一张总拥有成本表,而不是直接比较报价单。至少列出首年软件或订阅费、实施配置、CAD及ERP接口、历史数据迁移、培训、运维、安全与后续扩容成本;同时记录报价包含的用户数、存储量、环境数量和服务响应范围。

可以用三年周期做内部估算:三年总成本=三年许可或订阅费+一次性实施与迁移费+接口维护费+内部投入工时成本。内部工时常被漏算,例如数据清洗、流程确认、用户培训和上线后答疑;这些工作即使没有单独付款,也会占用研发和IT资源。部署方式不要按“云一定省钱”或“本地一定安全”做判断。

若团队分布广、希望降低基础设施维护负担,可以重点核查云端的数据隔离、备份、权限和退出迁移机制;若有明确的内网、安全或定制要求,则应把本地部署的服务器、升级和运维责任一并计价。最终比较的应是满足同一验收范围的三年成本与风险,而非页面上的最低报价。

读者评论

许
许云舟

把“哪个文件有效”作为选型起点很实际。我们现在也遇到设计、采购各自留存版本的问题,后续评估会重点看变更批准后能否明确生效范围,而不只看文件检索功能。

贺
贺浩然

三年总拥有成本这部分提醒得很到位。报价里实施和接口费用容易被忽略,尤其历史数据质量不稳定时,迁移工时可能差很多。最好先抽样清洗一批数据再估算。

侯
侯雅楠

同一组真实样本让候选系统现场操作,比听功能介绍更有参考价值。建议测试时额外记录权限越权、异常回滚和人工介入情况,这些细节往往比顺利完成的演示更能看出适配度。

文章包含AI辅助创作:选择困难症?2026年pdm研发管理系统选型指南:5款必备工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/228397

赞 (0)
飞飞飞飞
2026年效率之选:6大wiki类软件工具深度对比
上一篇 3小时前
2026年pdm研发管理系统对比:6大热门工具助力高效研发
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
