团队明明有任务看板,为什么项目还是会在最后两周突然延期?我通常先检查一个容易被忽略的地方:团队是否只看“谁在做什么”,却没有看清“哪些事情必须先完成、哪个延误会传导到交付日期”。2026年选择任务进度网络图软件,关键不是找一款图画得最漂亮的工具,而是分清它能否表达任务依赖、识别关键路径,并让计划变化及时进入团队的日常协作。
提升团队协作:2026年不可错过的7款任务进度网络图软件工具
一、先讲结论:选工具之前,先判断你需要哪一种“网络图”
1. “任务网络图”不等于“甘特图”
在选型会上,我会先问一个问题:你说的网络图,是希望看到任务之间的前后依赖关系,还是希望按日历时间追踪进度?这两种需求经常被混为一谈,但它们解决的是不同问题。
项目进度网络图通常以节点表示活动、以连线表示依赖关系,适合分析先后顺序、并行路径和关键路径。甘特图则把任务放到时间轴上,适合回答“什么时候开始、什么时候结束、现在延误了几天”。同一项目往往需要两种视图,而不是二选一。
如果团队要做复杂排期、明确关键路径和资源约束,我会优先评估 Microsoft Project、Oracle Primavera P6 或 ProjectLibre。如果更看重跨部门协作、在线更新和轻量化执行,可以考虑 Smartsheet、monday.com、ClickUp 或 TeamGantt,但要特别核实:它们提供的依赖关系和甘特视图,是否等同于你需要的传统节点式网络图。

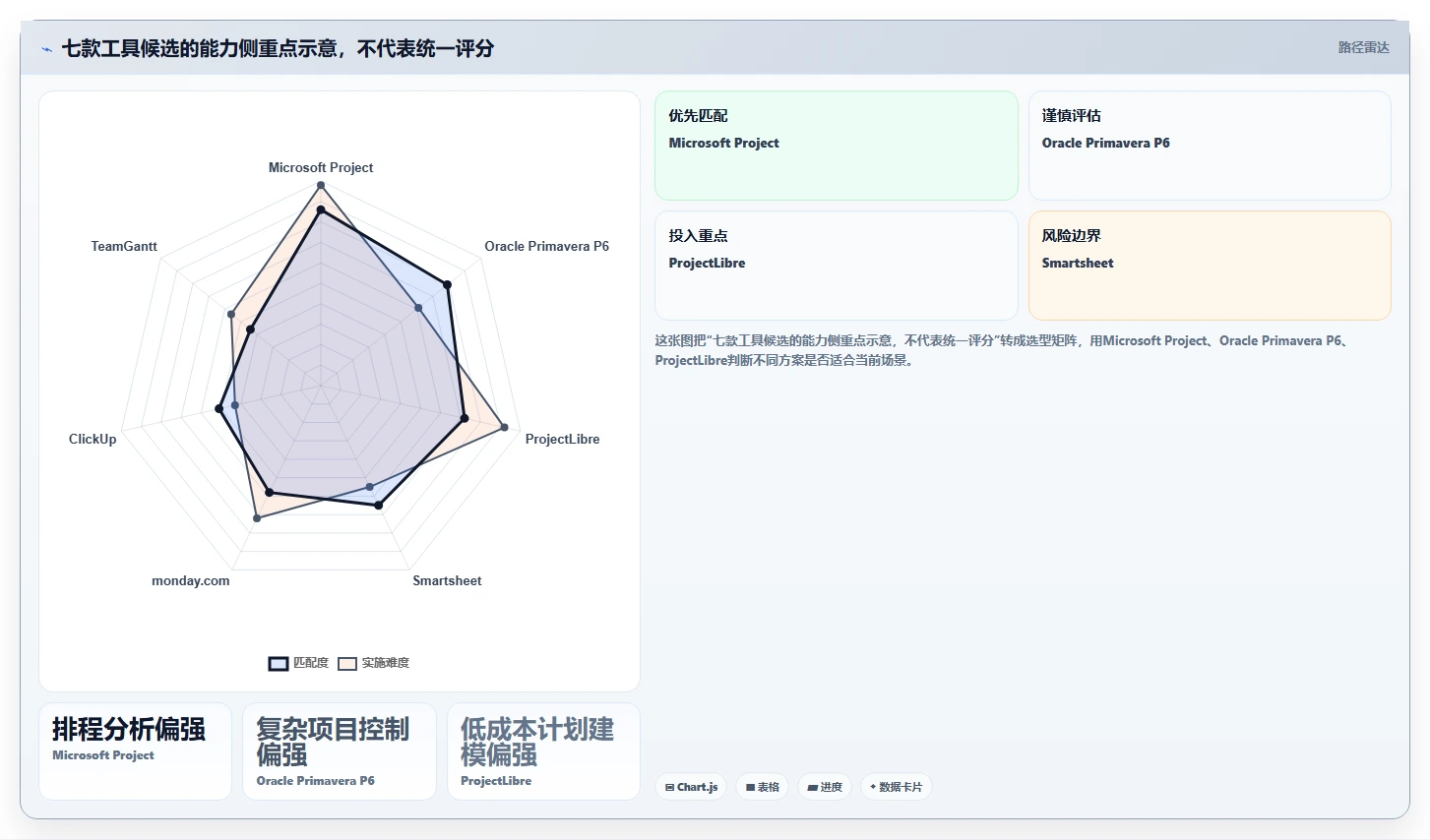

2. 七款工具的第一轮筛选结论
| 工具 | 主要优势 | 网络图相关能力判断 | 更适合的团队 |
|---|---|---|---|
| Microsoft Project | 进度计划、依赖关系、关键路径和基线管理较完整 | 适合需要传统网络图与排程分析的团队;具体功能取决于桌面版或订阅方案 | 项目管理成熟、计划复杂的中大型团队 |
| Oracle Primavera P6 | 适合大型、多项目、资源和日历约束复杂的工程计划 | 偏专业排程与进度控制,学习和实施成本较高 | 工程建设、能源、基础设施等项目组织 |
| ProjectLibre | 可作为桌面排程工具的低成本候选,支持任务依赖和项目计划视图 | 适合验证计划结构;企业级协作、权限和治理能力要单独评估 | 预算敏感、计划结构相对清晰的小团队 |
| Smartsheet | 表格、自动化和项目视图结合,跨部门上手相对直观 | 适合通过甘特图和依赖关系管理进度;不应默认等同于完整的节点网络分析 | 运营、市场、产品和项目办公室 |
| monday.com | 状态、负责人、自动化和协作视图配置灵活 | 适合让管理者快速看到时间线和依赖;高级排程能力需按版本核实 | 需要可视化协作、流程可配置的团队 |
| ClickUp | 任务、文档和协作功能集中,视图选择丰富 | 适合任务依赖和甘特排期;复杂关键路径管理不宜只凭演示判断 | 希望在单一工作空间内管理多类任务的团队 |
| TeamGantt | 以甘特计划和团队排期为核心,理解成本较低 | 适合直观展示任务时间关系,不是复杂工程网络分析的默认首选 | 小型交付团队、活动和内容项目团队 |
我的核心判断是:先按计划复杂度选排程引擎,再按团队协作方式选工作界面。不要因为一款工具有甘特图就认定它能做好网络计划,也不要因为它能连任务依赖线,就假定它能计算关键路径、识别日历冲突或管理资源负荷。

3. 先把七款工具分成两类看
第一类是排程分析型工具,重点是活动逻辑、关键路径、工作日历、基线和资源约束。Microsoft Project、Primavera P6 和 ProjectLibre 更接近这一类。它们适合计划本身就是管理对象的场景,例如多个施工标段、系统上线切换或跨团队产品发布。
第二类是协作执行型工具,重点是让团队成员认领任务、更新状态、查看时间表并处理协作事项。Smartsheet、monday.com、ClickUp 和 TeamGantt 更常被放在这一类比较。它们能帮助团队把计划变成持续更新的工作界面,但复杂网络逻辑是否足够,要通过真实项目验证。
这不是对工具能力的绝对排名。相同产品在不同版本、套餐和配置下,可能有不同的视图、自动化、权限或报表能力。正式采购前要把“原生功能、扩展功能、人工维护、额外付费”分开记录,而不是只看产品演示中的完整效果。
二、背景与真实场景:为什么进度表看起来正常,交付却会失控
1. 任务完成率不等于项目健康度
一个项目可以有80%的任务显示“已完成”,却仍然离延期很近。原因是剩下的20%可能包含验收、部署、法规审批或关键供应交付,而它们又处在所有后续任务的前置位置。简单地按任务数量计算完成率,会把低风险的小任务和高风险的关键活动放在同一分母里。
我分析项目计划时,会同时看三类信息:任务状态、依赖链条和剩余浮动时间。任务状态告诉我“现在发生了什么”,依赖链条告诉我“它会影响谁”,浮动时间则告诉我“项目还有多少缓冲”。只看状态,不看传播路径,通常只能发现问题,不能判断问题是否会影响最终日期。
2. 典型场景:产品发布前的跨职能依赖
以一个计划在12周内发布的产品功能为例,设计、研发、测试、法务和市场各有任务。界面定稿是研发联调的前置条件;数据埋点需要研发和分析口径确认;法务审查必须拿到最终页面与条款;市场素材则依赖产品卖点和发布日期冻结。
如果团队只用各自的部门清单,研发可能把“代码完成”当成结束,市场可能把“素材初稿完成”当成结束。真正影响发布的却可能是埋点验收、审核意见关闭和上线回滚演练。网络图把这些依赖显示出来之后,管理者才有机会判断:哪些任务可以并行,哪些节点必须设为准入条件,哪个日期一旦滑动就会传导到发布窗口。
3. 任务网络图的价值在“看见传导”,不在“图更复杂”
我不建议把每一个动作都画成独立节点。节点太细会让网络图变得不可读,也会增加维护成本。更有效的做法是把网络图拆成管理层级:高层展示可决策的里程碑与关键活动,执行层再拆分具体任务。只有当拆分结果改变责任人、依赖关系或风险判断时,细化才有价值。
网络图还要能回答“如果这个任务晚三天,会发生什么”。如果工具只画出连线,却没有清晰显示后续任务、关键路径变化或剩余缓冲,图形本身不会自动带来管理价值。团队需要把计划视图与风险讨论、变更决策和每周更新机制连起来。

4. 现实约束:数据质量通常比图表精美更重要
网络图的可信度依赖任务定义。若“开发完成”没有验收标准,任务负责人会按个人理解更新进度;若工期使用自然日、团队工作日和供应商日历混算,计划日期就会产生系统性偏差;若任务依赖只在会议记录中存在,工具中的关键路径也不会可靠。
因此,选型评审不能只让供应商展示一份准备好的演示项目。我会要求把团队自己的典型计划带进去,至少包含一个跨部门交接、一个外部审批、一个有日历限制的任务和一个变更场景。工具能否在这些条件下维持清晰计划,才是更有意义的验证。
三、七款工具逐一拆解:适用范围、边界与验证重点
1. Microsoft Project:需要严谨排程时的主力候选
Microsoft Project 的优势是项目计划和任务逻辑较完整,适合管理活动工期、前置关系、关键路径、基线和资源等信息。对于已经采用 Microsoft 生态、习惯由项目经理维护主计划的组织,它通常更容易进入既有工作方式。
它的使用门槛也不应低估。计划逻辑、工作日历、约束日期和实际进度之间存在关联,维护者如果不理解排程规则,很容易通过硬性日期把真实依赖“压平”。此外,不同产品形态和订阅方案的视图与功能存在差别,不要把某个版本的桌面功能直接假定为所有版本都具备。
我的验证重点是:用一份含有并行路径、里程碑、资源冲突和已批准基线的计划测试关键路径变化;再故意把关键活动延迟,观察后续日期和浮动时间是否按预期调整。若团队只需要共享任务清单,没有专职计划负责人,完整功能反而可能增加维护负担。
2. Oracle Primavera P6:大型工程项目的计划控制候选
Primavera P6 面向复杂项目和多项目控制,常见于工程建设、能源、基础设施以及需要细致进度控制的环境。它适合处理大量活动、复杂关系、不同日历和多个参与组织的协同计划,尤其是项目计划本身需要用于正式汇报和过程控制的场景。
它的代价是实施和治理要求较高。若项目没有统一编码规则、活动拆分标准、进度更新周期和计划责任人,复杂功能不会自动创造一致的项目管理方式。团队还需评估培训、管理流程、数据迁移和系统集成的总成本,而不是只比较软件许可费用。
我会在试用中重点验证活动结构是否符合组织的工作分解方式,外部承包方能否按约定口径更新进度,以及项目控制人员能否解释计划变更。若团队每周只需查看几个任务状态,使用此类工具可能是过度建设。
3. ProjectLibre:预算有限时验证计划逻辑的候选
ProjectLibre 可用于建立桌面项目计划,帮助团队梳理任务、工期和依赖关系。它的价值在于让团队以较低的起步成本理解排程结构,适合小型项目、课程项目、内部流程改造,或尚未确定是否需要企业级平台的团队。
需要谨慎的是,免费或低成本不代表整体使用成本为零。版本更新、多人协作、权限管理、集中数据治理、模板维护和企业集成等方面,都要按实际需求核对。团队若通过共享文件传递计划,还需考虑文件冲突、版本混乱和责任追溯问题。
我通常把它视为“计划逻辑验证器”:先用它建立一份结构清楚的计划,确认任务分解和依赖关系,再决定是否需要升级到在线协作或企业级排程平台。若管理者把多个本地文件当成唯一事实来源,工具成本虽低,信息风险可能更高。
4. Smartsheet:偏表格习惯的跨部门计划管理
Smartsheet 把熟悉的表格工作方式与项目视图、自动化和协作能力结合起来。对于运营、市场、产品办公室和项目办公室而言,表格结构容易理解,团队也较容易从已有台账迁移到统一工作空间。
它特别适合需要灵活字段、审批流、状态汇总和跨团队可见性的计划。但若项目依赖关系十分复杂,或者需要频繁分析资源平衡和多条关键路径,就要实测甘特视图及相关排程能力是否满足要求。表格灵活也可能带来字段不断膨胀、不同部门各自定义状态的问题。
验证时,我会检查依赖关系是否能按预期影响日期、基线变更能否追踪、成员更新能否被自动汇总,以及导出后的计划能否被下游系统消费。对跨部门团队来说,统一字段定义往往比增加更多列更重要。
5. monday.com:需要可配置协作视图的团队候选
monday.com 的长处在于把任务状态、负责人、时间信息、自动化和不同工作视图放在可配置的协作环境中。若团队希望不同角色看到不同视图,例如项目负责人看里程碑、执行成员看个人任务、管理者看汇总状态,这种灵活性会比较有吸引力。
需要分清“看见任务之间的联系”和“进行专业网络排程”并不是一回事。项目中若有大量强制前置关系、复杂日历、资源约束或严格关键路径分析,应通过真实数据验证,而不能只依据演示中的连线效果。不同功能也可能依赖具体产品方案或配置。
我会让团队模拟一次计划变更:把一个关键交付延后一周,观察受影响任务是否明显、日期是否更新、责任人是否收到提醒,以及管理报表是否保留变更背景。如果变更最终仍要靠项目经理逐个手动修改,自动化和协作价值就需要重新估算。
6. ClickUp:任务与内容协作集中管理的候选
ClickUp 常被团队用于集中管理任务、文档和协作信息,并通过不同视图服务于执行与汇报。对于希望减少多个任务系统切换、同时需要甘特排期与任务依赖的团队,它值得进入候选清单。
功能丰富不等于管理结构天然清晰。若团队没有约定任务层级、状态定义和空间边界,不同部门可能创建出重复任务、重复字段和彼此不一致的工作流。复杂项目还需确认依赖关系、关键路径显示、基线管理和报表能力是否达到计划控制要求。
试用时我会选一段真实工作流,而不是只建几个简单任务:至少加入跨部门前置条件、负责人交接、审批和临时变更。若工具能让执行人员更快更新,又能让项目负责人追踪计划偏差,它才真正解决了协作问题;如果只是把旧表格搬进新界面,收益有限。
7. TeamGantt:快速理解排期的轻量甘特工具
TeamGantt 以甘特式排期和团队任务规划为核心,适合希望快速看见任务时间安排、负责人和前后关系的小型团队。活动策划、内容制作、短周期交付和小型客户项目,通常更看重易读、易更新和快速共享。
如果项目需要的只是直观时间表,复杂排程功能未必必要;但如果项目要求正式网络图、关键路径计算、资源优化或多项目组合控制,就要验证其能力边界。不要把“甘特条之间有关系线”直接当成“已经完成网络分析”。
我会关注团队是否能用较少培训完成任务更新、管理者能否快速发现延期,以及项目扩张后视图是否仍然可读。轻量工具的价值不是功能少,而是以更低维护成本覆盖团队真正需要的管理动作。
8. 把功能宣传转成可验证的测试任务
七款工具没有脱离场景的通用赢家。为了避免被功能清单带着走,我建议把采购演示变成验收测试:给每家工具同一份项目数据、同一组变更条件和同一套问题,然后记录能否完成、由谁操作、用了多久、结果是否可追溯。
- 测试一个关键活动延期后,受影响的后续任务是否清楚可见。
- 测试增加一个审批前置条件后,里程碑日期和责任提醒是否同步变化。
- 测试团队成员能否快速更新实际开始、剩余工期和阻塞原因。
- 测试管理者能否区分计划日期、实际日期和批准基线。
- 测试导出、权限、历史记录和跨项目汇总是否符合组织要求。

四、常见误区:看起来像管理,其实会让计划更失真
1. 把“有甘特图”当成“有网络图能力”
甘特图很适合展示任务时间区间,但它未必能满足复杂网络分析。团队需要确认工具是否能表达明确的前置关系、识别关键路径、处理不同工作日历,并在工期或逻辑变化后重新计算计划。若这些能力并不在工具范围内,团队可以把甘特图用于沟通,但不要将其当作专业排程依据。
对大多数轻量项目,甘特视图加依赖关系已经足够。对工程、硬件、迁移、审批链条或多供应商项目,如果最终日期受许多串并行活动影响,则需要更严格地验证网络分析能力。选择标准应由项目风险决定,而非由产品术语决定。
2. 以任务数量计算完成率
“100个任务中完成了80个,所以项目完成80%”通常没有足够的管理意义。若剩余20个任务中包含系统联调、验收和上线审批,实际风险可能远高于完成率所显示的水平。任务数量没有体现工期、成本、重要性、依赖位置和失败后果。
更可靠的办法是把里程碑、关键活动和非关键活动分开观察,至少同时报告关键路径任务完成情况、延期活动数量、未关闭阻塞和里程碑预测日期。必要时还要采用加权进度或挣值等项目控制方法,但要确保团队理解口径,避免制造看似精确的数字。
3. 把“红黄绿状态”当成问题分析
颜色可以提示注意,却不能解释延期原因。一个任务变红,可能是负责人资源不足、上游输入不完整、估算偏差、审批等待或依赖关系错误。若管理会议只要求改颜色,不要求说明原因、影响和应对,状态更新就会变成形式工作。
我更愿意让每个高风险任务回答三个问题:偏差来自哪里,影响了哪些后续活动,团队准备采取什么行动。只有当原因与影响进入计划讨论,风险状态才具备决策价值。
4. 计划一旦建立就不再更新
计划不是项目启动时完成的一份附件,而是对当前执行路径的持续预测。外部审批、供应商交付和技术验证都会改变不确定性。若团队只维护最初承诺日期,实际计划与现场工作逐渐分离,网络图就会沦为归档文件。
更合理的做法是保留批准基线,同时更新当前预测。基线用于回答“我们当初承诺什么”,当前预测用于回答“按最新信息可能何时完成”。两者不能互相覆盖,否则团队既无法解释偏差,也无法形成可靠的经验数据。
5. 任务拆得越细,管理越精确
过度拆分会把项目计划变成个人日程清单。每个任务都很短,负责人需要频繁更新,管理者却不一定因此更早发现关键风险。网络节点数量过多时,依赖线交叉、层级不一致和状态维护成本都会上升。
我会用“是否改变决策”判断是否继续拆分:若拆分能明确不同责任人、关键输入、风险检查点或验收条件,就有价值;若只是把一个人的连续工作拆成十几个微任务,通常更适合留在团队的执行清单,而不是主计划。

五、专业判断逻辑:用一套评审框架选到“够用且可维护”的工具
1. 先按项目风险,而不是团队人数分层
人数是协作复杂度的信号,却不是排程需求的直接答案。二十人的工程项目可能有数百项严格依赖;两百人的内容团队也可能以独立任务为主。选型时,我会优先看项目延期的后果、依赖关系密度、外部约束和计划更新频率。
| 项目特征 | 优先能力 | 候选方向 |
|---|---|---|
| 任务少、依赖简单、交付周期短 | 快速录入、状态更新、基础甘特视图 | TeamGantt、ClickUp 或其他轻量协作工具 |
| 跨部门任务多、审批和状态汇总频繁 | 共享工作区、自动化、权限与报表 | Smartsheet、monday.com、ClickUp |
| 关键路径决定交付日期,需保留基线 | 网络逻辑、关键路径、实际进度与计划差异 | Microsoft Project 或经验证满足要求的排程方案 |
| 多项目并行、日历与资源约束复杂 | 组合计划、资源控制、标准化治理 | Primavera P6 等专业项目控制方案 |
| 先验证排程方法,预算或实施能力有限 | 依赖建模、计划可读性、数据导出 | ProjectLibre 等低成本候选 |
2. 给选型设置权重,而不是被功能数量左右
我建议用五项维度做评分:排程逻辑、团队更新便利性、资源与日历、权限和集成、总拥有成本。每项按团队风险设权重,再用实际任务进行验证。不要因为某工具有数十种视图,就把所有视图都当成收益;如果关键依赖关系仍需人工维护,功能丰富也无法弥补核心缺口。
评分时还应区分“能力存在”和“团队能用”。例如工具支持关键路径,但维护者没有排程基础,或者团队只在每月汇报前更新一次,那么名义上的能力无法产生真实效果。可以把完成同一项操作所需时间、错误次数和解释成本纳入试用记录。
3. 核对任务逻辑的五个关键问题
- 依赖关系是否表达清楚:支持何种前置关系,是否允许设置等待时间或交叠关系,团队是否能理解这些关系的含义。
- 工作日历是否符合现场:不同地区、供应商、班次和节假日是否能够合理处理,日期计算是否与组织口径一致。
- 关键路径能否解释:工具是否能指出决定最终日期的活动,计划变化后是否能重新计算,项目负责人能否追溯变化原因。
- 基线和实际进度能否并存:计划承诺、当前预测和实际完成数据是否可以分别查看,历史变更是否可追溯。
- 资源与责任是否真实:任务负责人、工作量和可用时间是否能被管理,还是仅有姓名字段而没有资源约束能力。
4. 把总拥有成本纳入选择
工具成本不只包括订阅或许可证。还包括配置和迁移、培训、维护模板、管理权限、集成接口、数据治理和更换平台时的导出成本。一个界面便宜但每周要靠两名项目协调人员手工汇总的方案,未必比许可费用较高但能减少重复维护的方案更省钱。
评估时可以先用一个月的真实记录估算:项目负责人每周花多少时间追状态、整理计划、改日期和制作汇报;执行成员更新一个任务要多少步骤;关键数据有多少次需要手工复制。不要把所有节省时间都直接算成现金收益,但这些观察可以帮助团队判断平台是否值得投入。
5. 先做小规模试点,再扩展到全组织
我不建议在没有验证的情况下,一次性把所有项目模板、字段和汇报口径固化到平台。先选一个依赖关系明确、周期适中、负责人愿意参与的真实项目,试点四到六周,记录状态更新率、计划变更次数、延期发现时间和手工汇总工作量。
试点的目的不是证明工具“好用”,而是找到它在哪些条件下能减少误判、在哪些条件下仍需人工补充。若试点项目本身没有明确里程碑、依赖和责任人,出现混乱时无法分辨是工具问题还是管理流程问题。先整理工作方法,再评价软件,结果才更可信。

六、案例与数据观察:用一个12周发布计划检验工具是否真正有效
1. 案例边界:这是情景模拟,不是企业实测
为了避免把模拟数字包装成真实案例,我用一个虚构但常见的产品发布场景说明评估方法:项目周期12周,约42项高层任务,涉及产品、设计、研发、测试、法务和市场六类角色,包含外部审批和一次发布窗口限制。以下数字是用于演示的情景假设,不代表任何软件的真实性能。
假设团队原本用共享表格更新状态,周会上才集中发现问题。主计划有任务负责人和预计日期,但依赖关系主要存在于口头沟通中。项目负责人需要在会议后手动核对表格、聊天记录和审批进度,才能判断发布日期是否仍然可信。
2. 建立工具评估前的观察基线
试点开始前,先记录四项数据:状态按时更新率、关键依赖完整率、发现关键阻塞的平均时间、每周人工汇总工时。这里的“关键依赖完整率”定义为:经项目负责人确认的关键前置关系中,已录入项目计划的比例。定义必须固定,否则试点前后无法比较。
再把关键路径上的任务与普通任务分开。若团队只记录总体延期任务数量,无法判断延期是否集中在关键交付链上。试点期间还要保留状态更新日期,避免把会议当天临时补录的状态误认为团队平时已经具备良好的更新习惯。
3. 用两次计划变更观察工具反应

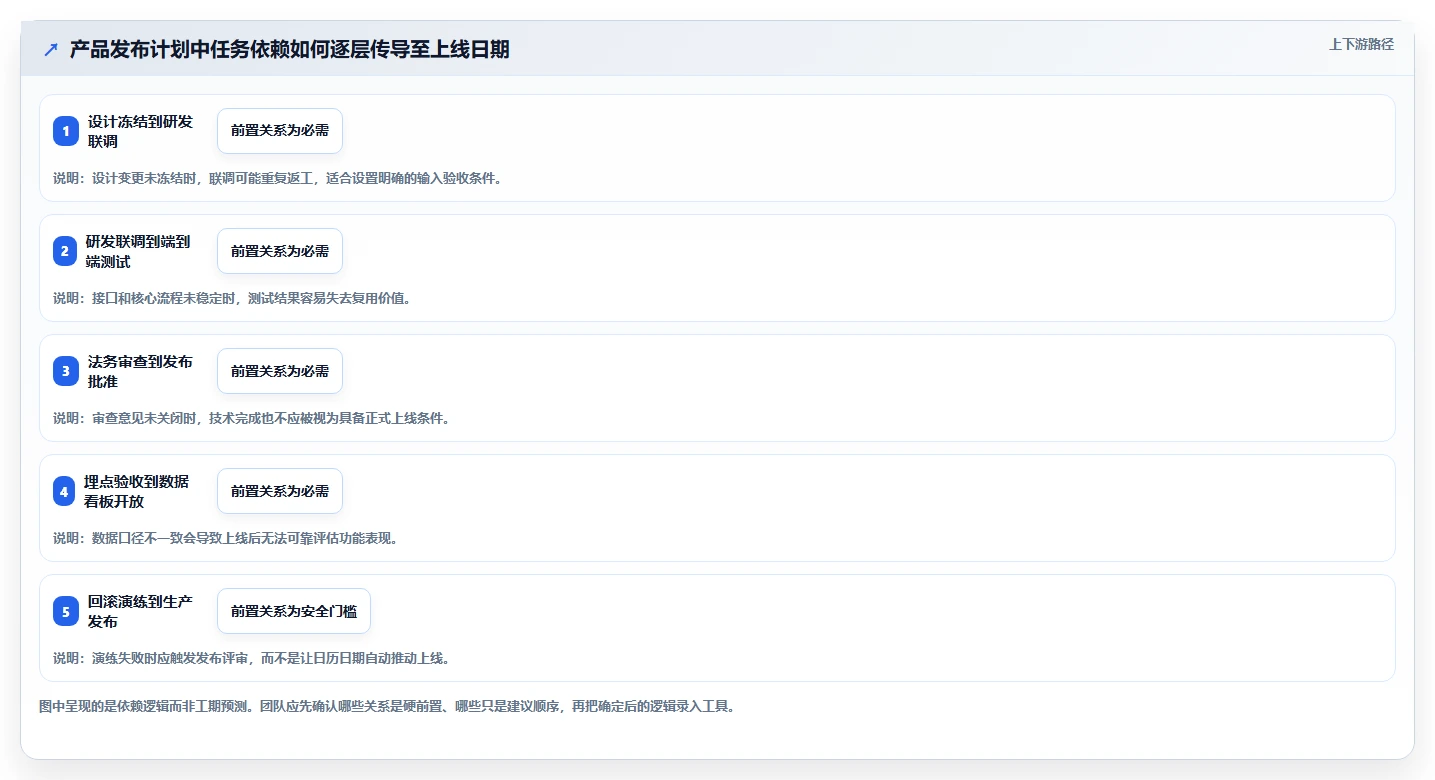

第一次变更可以模拟设计冻结延迟三天:检查研发联调、测试和上线日期是否受影响,负责人是否收到清晰提示,管理者能否看到缓冲空间。第二次变更可以模拟法务审批新增一轮审查:观察团队能否区分“审批任务增加”和“最终发布日期必须调整”这两类结果。
这两个测试比单纯比较页面功能更有价值。前者检验工具是否表达任务传播路径,后者检验团队是否把计划变化转换为决策。若工具只让负责人看到一个红色状态,却不能说明发布日期影响和可选应对方案,决策价值仍然有限。
4. 试点结果要看过程指标,不要只看最终日期

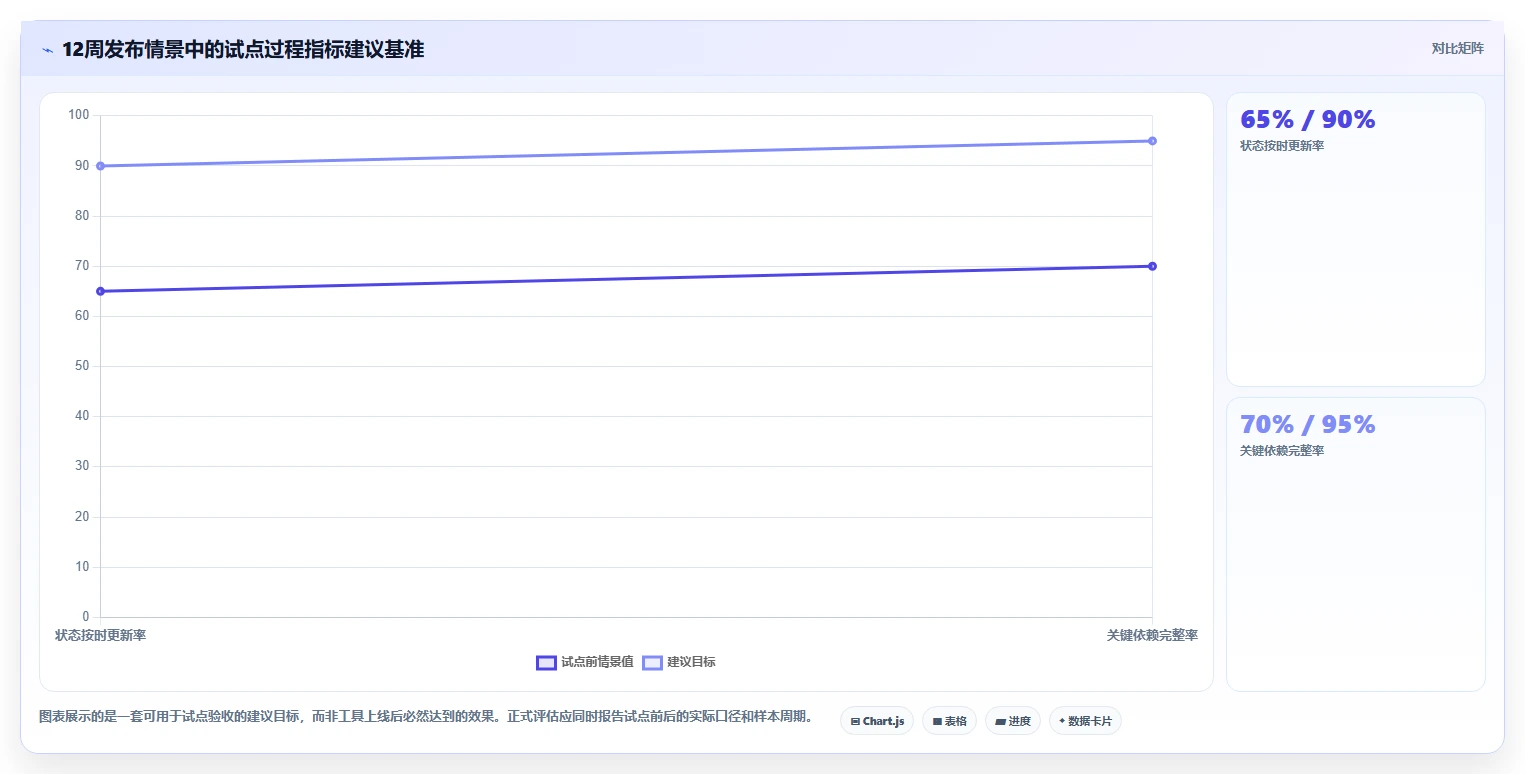

情景模拟中,假设试点目标不是保证项目按期,而是让团队更早识别计划风险。可设置目标基准:每周状态更新率达到90%以上;关键依赖完整率达到95%;关键阻塞从出现到进入项目计划的中位时间不超过两个工作日;每周手工汇总时间较试点前降低30%。这些都是建议基准,不是行业平均值。
即使最终日期没有提前,只要团队更早发现关键风险、减少重复追问并保留了计划变更原因,工具也可能创造管理价值。反过来,若日期看似按期,但风险是通过压缩测试或跳过审批来消化,不能把这种“按期”视为成功。

5. 解释数据时要区分工具效果和管理动作
如果试点后更新率上升,不一定全是软件带来的,也可能是项目负责人改变了会议节奏、明确了责任人或减少了字段。若关键依赖完整率提高,也可能源于团队做了一次集中梳理。评估报告应记录同期流程变化,避免把所有改善都归因于工具。
比较稳妥的做法是把“系统能力”和“管理机制”分开记录。例如,系统是否能自动提醒、显示关键路径、保留版本;管理机制是否规定每周更新、谁能批准基线变更、何时召开风险评审。软件负责提供信息和降低重复劳动,管理制度负责让信息进入行动。
七、不同情况下的行动建议:从当前团队状态开始
1. 你是小团队,项目依赖少
如果项目只有十几项任务,交付周期短,且多数工作能够并行,不必急着购买专业排程平台。先用轻量甘特工具或已有协作平台建立任务、负责人、日期和少量关键依赖,再确认团队是否愿意按固定节奏更新。
行动重点是减少维护字段,而不是增加图表。每个任务至少要有负责人、完成定义、预计日期和阻塞说明;真正影响交付的依赖单独标记。若几周后仍靠会议追问才能获得状态,问题很可能在更新机制,而不只是工具功能。
2. 你负责跨部门产品发布或营销项目
优先选择协作执行能力、审批流程、提醒和汇总视图较好的工具。Smartsheet、monday.com、ClickUp 和 TeamGantt 可以作为候选,但要把它们放到同一份实际发布计划中测试,而不是只看模板库和界面设计。
建议先统一里程碑、状态含义和交接验收条件,再配置自动化。自动提醒无法修复模糊任务;如果“待审核”没有明确谁审核、多久完成、需要哪些输入,自动化只会更快地重复发送无效通知。
3. 你管理工程、迁移或硬件交付项目
应优先确认专业排程能力、日历处理、基线管理和关键路径解释性。Microsoft Project 或 Primavera P6 可以进入重点评估,ProjectLibre 可用于初步验证计划结构,但最终选择还要结合承包商协作、数据交付、内部计划治理和组织培训能力。
对这类项目,建议把计划编码、活动拆分规则、更新频率、实际进度定义和变更审批写进项目控制规范。工具是否支持团队工作方式固然重要,组织是否能持续维护计划,更是决定数据可信度的关键因素。
4. 你正在从表格迁移到项目管理平台
不要一次性复制所有历史字段和旧任务。先挑一个近期项目,把表格中的任务按里程碑、交付物、风险和依赖重新整理,再导入必要数据。迁移前要确定谁有权改任务日期、谁负责维护依赖、谁批准基线变更。
迁移后至少保留一段双轨核对期,检查数据是否一致、汇报口径是否变化、团队是否出现重复录入。双轨期应设结束条件,否则表格和平台长期并存,最终会出现两个相互冲突的“最新版本”。
5. 你在采购评审阶段
把评估会改成场景演练,并要求候选工具完成同一组操作:导入项目计划、录入依赖、模拟延期、展示关键路径变化、导出管理汇报、检查变更记录。安排未来实际使用者参与,而不只是让采购或信息部门看功能演示。
评审记录至少包含:操作是否完成、耗时、是否需要管理员协助、信息能否追溯、额外费用或配置要求。涉及云端数据、敏感项目信息和外部协作时,还要评估权限边界、数据保留、审计记录和组织合规要求。
八、不同情况下的取舍:功能完整、易用与治理无法同时最大化
1. 复杂排程与快速上手之间的取舍
专业排程工具提供更丰富的计划控制能力,也要求维护者理解依赖、日历、基线和资源等概念。轻量协作工具通常更容易推动团队参与,却未必适合复杂的关键路径分析。团队要问的是:延期的代价有多大,复杂分析是否真的经常发生,组织是否有人负责维护。
若项目延期会造成重大合同、合规或供应链后果,应优先保证计划逻辑可解释,再投入培训降低使用门槛。若任务主要用于内部协作和短周期交付,团队普遍不愿维护复杂计划,则选择容易更新的工具往往更现实。
2. 灵活配置与统一治理之间的取舍
自定义字段和视图能适配各部门习惯,但自由度过高容易导致状态定义、指标口径和任务层级分裂。完全统一又可能让特殊项目被迫套用不合适的模板。更可行的做法是统一少数核心数据,例如项目、里程碑、负责人、状态、计划日期和风险等级,再允许团队扩展局部字段。
组织规模越大,越应明确哪些数据必须标准化,哪些数据由项目团队自行管理。标准化不是让所有人使用同一张表,而是保证跨项目汇总所依赖的信息具有稳定含义。
3. 自动化提醒与团队判断之间的取舍
自动化可以降低漏提醒和重复汇总,但它不应替代项目判断。系统可以提示日期变化、任务逾期和依赖阻塞,却无法独立判断团队是否应该推迟发布、增加资源或降低范围。关键决策仍需由有权限的人确认,并记录原因。
自动化规则应从低风险、可逆的动作开始,例如提醒负责人更新状态、在阻塞时通知项目负责人。涉及变更基线、对外承诺或正式上线的动作,应保留人工审批。自动化越多,越要检查规则是否过期、重复触发或产生通知疲劳。
4. 单一平台与专业工具组合之间的取舍
一个平台包办任务、文档、排程和报表,可能降低工具切换成本,但某些专业能力未必足够。专业排程工具与协作平台组合使用,能力更聚焦,却会带来接口、数据同步和主数据归属问题。
如果采用组合方案,要明确哪一个系统是任务状态的唯一来源,哪一个系统保存批准基线,谁负责同步,冲突时以哪边为准。没有这些约定,两个平台都会显示“最新状态”,项目负责人却不知道哪个是真的。
5. 选型后的90天行动路线
- 第1至2周:定义口径。确定任务层级、里程碑、状态、关键依赖、基线和责任人规则,并选定试点项目。
- 第3至4周:搭建最小模板。只配置必要字段、权限和提醒,避免在试点前过度定制。
- 第5至8周:运行真实计划。按固定节奏更新状态,记录计划偏差、阻塞发现时间和人工维护工时。
- 第9至10周:复盘变更。抽查延期传播、关键路径解释、数据追溯和团队更新体验。
- 第11至12周:决定扩展或调整。若核心问题仍是任务定义不清,先改流程;若功能边界确实不足,再更换或组合工具。
九、结论:真正值得投资的不是一张图,而是更早发现错误的能力
1. 我的最终判断
任务进度网络图软件的价值,不在于让项目看起来更专业,而在于把隐含的依赖变成可讨论的事实,让关键路径变化能够被及时发现,并让团队知道下一步该调整什么。图画得再清楚,如果任务定义模糊、状态长期不更新、计划变更没有责任人,最终仍然无法支撑可靠决策。
七款工具中,Microsoft Project、Primavera P6 和 ProjectLibre 更适合优先验证排程逻辑;Smartsheet、monday.com、ClickUp 和 TeamGantt 更适合从协作执行和时间可视化角度评估。这个划分是选型起点,不是绝对边界。版本能力、组织配置和团队使用习惯都可能改变最终结果。
2. 下一步怎么做
先拿一份正在执行的真实计划,圈出三条最重要的依赖链,再找出一个最近发生过的延期案例。用同一份数据测试候选工具,观察它能否解释延期如何传导、哪些任务受影响、当前预测是否变化,以及团队能否低成本持续更新。
我的独特建议是:不要先问“哪款软件功能最多”,先问“我们最晚能在什么时候发现关键路径上的错误”。如果工具与管理机制能让这个发现时点提前,同时减少人工追问和计划失真,它才是真正适合团队的任务进度网络图工具。
3. 资料与数据口径说明
本文对工具能力的讨论依据公开产品定位和常见功能类别整理,实际功能可能因版本、套餐、部署方式和配置而异。采购前应以厂商当前产品文档、试用环境及合同范围为准。网络计划和关键路径相关概念,可参照项目管理协会《项目管理知识体系指南》中进度网络图与关键路径法相关内容,以及各产品官方帮助中心对依赖、基线和关键路径功能的说明。
文中的产品发布案例、评估权重、试点指标和工作量数字均已明确标注为情景模拟或建议基准,不是厂商实测、行业统计或真实企业效果。团队应先记录自己的试点前数据,再用同一统计口径比较试点结果。
常见问题解答(FAQ)
1. 任务进度网络图软件和甘特图软件有什么区别?
我以前把甘特图上的箭头当成网络图,直到项目延期后才发现,时间条能显示任务排期,却不一定能让我快速看出哪些任务真正卡住了交付。我该用什么标准判断工具是否支持有用的任务网络图?
关键区别在于表达重点:甘特图按时间轴展示任务何时开始、何时结束;网络图则把任务及其前后依赖关系连起来,帮助识别哪些环节会影响最终交付。部分工具两种视图都有,但“能画依赖线”不等于“能计算关键路径”。
选型时可以做一个小测试:建 12 个任务,设置两条并行路径和一个共同交付节点,再把其中一个前置任务延迟两天。检查工具是否自动更新后续日期、标出受影响的关键路径,并允许你查看依赖关系。若只会移动甘特图上的条形,却不能解释延期会传导到哪里,它更适合排期展示,不足以支撑进度风险判断。
2. 2026年挑选任务进度网络图软件,应该重点比较哪些能力?
我看到的工具有的强调甘特图,有的强调协作看板,还有的主打项目排期,功能介绍看起来都很完整。我不想买完才发现依赖关系、关键路径或导出能力要额外付费,应该怎样用同一套方法筛选?
先用同一份样例项目测试,而不是逐个看演示视频:设置约 15 个任务、两条并行路径、一个里程碑和一项跨团队依赖,邀请一名成员更新任务,再检查依赖变更是否同步、关键路径是否可见、历史基线能否比较,以及是否能导出团队可读的视图。
候选名单可以从 Microsoft Project、ProjectLibre、GanttProject、Smartsheet、Wrike、ClickUp 和 monday.com 等工具开始,但不要只凭产品名称判断是否适合。不同版本、订阅层级和配置可能影响网络视图、关键路径或权限功能;
演示时应让供应商现场完成上述测试,并把必需功能是否包含在当前报价中写进评估表。对跨团队项目,我会把“依赖和变更是否清楚”排在界面美观之前:延期发生时,团队需要知道谁受影响、哪条路径变长、交付日期是否改变,而不是只看到一张更精致的图。
3. 为什么任务完成百分比很高,项目仍可能延期?
我遇到过周报显示项目已经完成八成,但最后一个关键环节迟迟过不了,交付日期还是被推迟了。我想知道网络图里的进度应该怎么读,才能避免被一个好看的百分比误导?
整体完成率和交付风险不是一回事。若剩下的任务恰好位于关键路径上,即使它们只占任务数量的少部分,也可能决定最终日期;相反,尚未完成的非关键任务有时仍有时间缓冲。因此,任务数量的完成比例不能直接代表项目按期概率。
例如,一个项目有 10 项工作,9 项已完成,但剩下的那项是发布审批,且没有可并行的后续路径,那么“完成 90%”并不能说明项目接近交付。每周更新时,建议同时记录关键路径上的未完成任务、预计剩余工期、依赖方确认状态和缓冲变化;有延期就更新预计结束时间,而不是只让负责人填一个百分比。
如果工作量差异很大,可按已完成工作量计算整体进度,而不是按任务项数平均。但无论采用哪种口径,都应把“完成率”和“关键路径风险”分开呈现,避免一个总百分比掩盖阻塞点。
4. 团队人数不多,免费任务进度网络图工具够用吗?
我带的团队规模不大,担心买专业工具会增加成本和维护负担,但用表格又经常出现依赖关系没更新、版本对不上的问题。有没有办法判断免费方案什么时候够用、什么时候已经开始拖慢协作?
判断标准不是团队人数,而是依赖复杂度和变更频率。若项目任务较少、负责人固定、排期很少调整,免费方案或共享表格可能足够;如果延期会连锁影响多个团队,或者每周都要重新评估交付日期,缺少依赖联动和变更记录就会形成实际管理成本。
可以连续两周记录三件事:排期更新耗时、因版本不一致导致的返工次数、发现依赖冲突的平均时间。比如更新一次计划要 40 分钟、每周两次,还经常靠会议才发现前置任务没完成,那么即使付费工具看起来贵,也应把这部分协调时间纳入成本比较。
付费前先确认四项:关键路径或依赖功能是否包含、外部成员能否按需访问、历史变更是否可追溯、数据能否导出。如果团队离不开某个高级功能才能避免延期,就把它当作必需条件;若只是为了更多图表或更漂亮的看板,则可以先不升级。
文章包含AI辅助创作:提升团队协作:2026年不可错过的7款任务进度网络图软件工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/228084
