局域网协同编辑软件的选型,最容易被误导的一点是:服务器放在企业内网,并不等于协作就可靠、数据就安全。真正决定成败的,往往是断网后能不能继续工作、多人同时改一份文件会不会丢内容、旧格式能不能无损往返,以及发生误删后能否在规定时间内恢复。2026 年做选型,我建议先把这些问题变成可验证的验收条件,再比较产品功能和报价。
企业协作新趋势:2026年局域网协同编辑软件选型指南
一、先讲核心结论:不要先选软件,先定义“协作边界”
1. 局域网不是一种产品形态,而是一组部署与使用约束
“局域网协同编辑软件”在采购沟通中通常指几类不同东西:部署在企业内网的在线文档套件、支持多人共同编辑的办公组件、以共享盘和文件锁为主的传统文档管理方案,以及为特定行业开发的内网资料平台。它们的能力边界并不相同,不能只凭“支持私有化”或“支持多人编辑”就放在同一条线上比较。
我会先问清楚:用户是在浏览器里共同编辑一份文档,还是先下载到本地再回传?服务器是否必须完全断开互联网?员工是否经常跨楼层、跨厂区访问?终端能不能安装客户端?这些问题的答案,会直接影响架构选择、部署成本和故障处置方式。
核心判断是:局域网协同的关键不是“有没有内网部署”,而是“在企业规定的网络边界内,协作链路是否完整、可恢复、可审计”。一份文件如果可以在内网打开,却仍要依靠公网身份验证、在线字体服务或云端授权才能保存,就不能算满足严格的离线环境要求。
2. 先区分三种协作模式
| 协作模式 | 工作方式 | 适合的情况 | 主要风险 |
|---|---|---|---|
| 实时共同编辑 | 多人在浏览器或客户端中同时修改同一份文档,系统合并变更 | 方案评审、会议纪要、制度编写、跨部门项目文档 | 格式兼容、并发冲突、弱网恢复、编辑权限配置 |
| 文件锁定后编辑 | 一人取得编辑锁,其他人只读或等待,保存后再交接 | 对复杂排版、宏、特殊插件依赖高的文件 | 锁未释放、交接缓慢、文件副本散落 |
| 共享盘加版本管理 | 用户在共享目录中打开、另存、覆盖或手工保留版本 | 预算有限、以归档和交换为主、并发编辑不多的团队 | 覆盖误操作、版本命名混乱、追溯困难 |
三种模式并非“新旧优劣”的简单关系。实时共同编辑解决的是并行协作;文件锁定保护的是单人独占修改;共享盘管理解决的是文件可访问和可存放。若企业把大量复杂表格交给多人同时编辑,产品是否有协同功能只是起点,还要检验公式、批注、数据验证和外部链接在多人编辑与保存后的行为。
3. 先用三个硬条件缩小范围
在进入产品演示前,我建议采购团队先写下三条不可妥协的边界:数据能否出网、哪些终端必须支持、出故障后允许中断多久。若这三条没有共识,后面的功能清单通常会越写越长,却无法帮助团队排除不合适的方案。
- 网络边界:明确是“内网可访问”,还是“物理隔离、无公网依赖、无外部回连”。这两个要求对应的部署和升级流程差别很大。
- 文件边界:列出必须兼容的格式、历史模板、宏、字体、页眉页脚和嵌入对象,不用“常见办公文件”这种模糊说法。
- 恢复边界:规定文件误删、节点故障或存储损坏时,可接受的数据丢失窗口与恢复时间,并要求供应商通过演练证明。
下面的判断流程是建议基准,不是行业统计。它的作用是让团队先过架构和业务门槛,再评估界面体验,避免在不符合安全边界的产品上投入大量试用时间。

二、背景与真实场景:内网协作难点常常不在“编辑按钮”
1. 物理隔离环境的重点,是依赖项能否在离线条件下闭环
在制造、能源、实验室、研发内网和部分政务环境中,所谓“不能上云”有时只是数据不出企业边界,有时则意味着工作网与互联网物理隔离。前一种环境可能允许经审批的内部更新代理;后一种环境则需要考虑离线安装包、许可证续期、漏洞补丁、字体与组件更新的完整交付流程。
演示时只看编辑页面,容易漏掉后台依赖。身份服务可能要连接外部认证端点,在线预览可能依赖公网字体,授权可能需要周期性回连,升级程序也可能默认访问外部下载站。选型时应要求供应商提供部署依赖清单,并在测试环境中对外网出口进行封闭,观察登录、编辑、保存、预览、授权和备份是否仍正常。
物理隔离的验收对象不是一张网络拓扑图,而是一条完整业务链路。从用户首次登录,到文档打开、协同修改、版本回退、权限撤销、审计导出和灾备恢复,每一步都要在目标网络条件下实测。
2. 多厂区企业面对的是“网络距离”,不只是同一局域网
企业常把总部机房和各地分支统称为内网,但用户实际经历可能包括专线、SD-WAN、无线漫游、跨网段访问和临时链路切换。用户在总部编辑时响应流畅,并不意味着异地工厂也能稳定工作。影响体验的因素可能是往返时延、丢包、并发高峰、代理策略,也可能是文件服务和协同服务部署在不同区域。
因此,多厂区试点不能只在同一办公网做。至少要覆盖一个网络条件较差的站点、一个高并发时段和一次链路中断恢复。若厂区网络偶尔断开,产品是否保留未提交内容、重连后能否识别冲突,比正常网络下每次操作快几十毫秒更重要。
3. 部门协作的真实摩擦,常出现在文档交接与责任追踪
一个常见场景是:业务部门在共享目录写初稿,法务下载后改名上传,负责人又通过邮件发出最终版,后续审计人员却无法确定哪个版本被批准。这里的问题不是缺少编辑器,而是文件身份、版本关系、审批状态和访问记录没有连起来。
另一个常见场景是会议纪要多人补充。若系统只记录最终文件,团队看不到谁修改了决策事项;若只记录操作日志,却没有按段落或版本查看差异的能力,追查仍然费时。选型时应把“能否共同编辑”与“能否解释文档如何形成”分开评估。
4. 经验数据要分清统计、试点和推算
我不建议把单个项目的测试结果包装成行业平均值。协同软件的性能高度依赖文件大小、网络状况、终端配置、浏览器版本、并发编辑方式和存储架构。下表中的测试场景是情景模拟,用于说明如何设计有区分度的验证,不代表任何产品实测成绩。
| 测试情景 | 建议输入条件 | 观察内容 | 为什么重要 |
|---|---|---|---|
| 常规共同编辑 | 8 人共同编辑一份 20 页方案文档 | 保存延迟、光标同步、评论可见性、版本差异 | 接近日常协作负载,能暴露内容覆盖和操作反馈问题 |
| 大文件打开 | 含图片、表格和批注的 80 MB 文档 | 首屏时间、内存占用、保存后文件大小和格式完整性 | 小文档顺畅不能代表资料型文档可用 |
| 弱网中断 | 模拟高时延和短时断连,编辑过程不断输入 | 本地暂存、重连耗时、冲突提示、重复内容 | 验证分支网络与无线漫游的真实风险 |
| 权限撤销 | 编辑者正在打开文档时撤销其权限 | 是否立即失效、是否能继续另存、审计记录是否完整 | 验证权限策略是否覆盖现有会话和导出行为 |

三、拆解常见误区:功能名相同,不代表能力相同
1. 误区一:部署在内网,就等于数据安全
内网部署降低了部分数据外流路径,但不会自动解决账号共享、过度授权、终端缓存、管理员越权、备份未加密和日志留存不足等问题。文档在内网服务器上,并不意味着它不会被下载到个人终端、复制到移动介质或通过错误的分享权限扩散。
我的判断方式是把安全问题拆成四段:数据进入系统的入口、系统内部的授权、数据落盘与备份、用户导出后的管理。每段都要有控制措施和责任人。例如,导出是否需要审批、管理员是否能查看业务内容、备份介质如何加密、离职账号多久停用,这些都比“采用了内网部署”更可操作。
2. 误区二:支持多人编辑,就一定是真正的实时协同
有些产品的“多人协作”实际是共享同一文件并配合锁定机制;有些支持多人输入,却可能只在保存或刷新后同步;还有些能同步正文,但对批注、脚注、修订模式和复杂表格的处理存在限制。需要让供应商说明并现场验证:并发编辑是按字符、段落还是整个文件合并,冲突如何呈现,用户能否恢复被覆盖的内容。
测试时不要只安排两个人在空白页输入。建议让一位用户改标题、一位用户删除段落、第三位用户添加评论,再让其中一人断网后继续输入。这样的测试更接近真实冲突,也能观察系统是保留双方版本、静默覆盖,还是要求用户手工选择。
3. 误区三:格式兼容只看“能打开、能保存”
文档格式兼容至少有三个层次:打开时元素是否完整,编辑时功能是否可用,保存后再由原生办公软件打开是否一致。页面没有报错,只能证明文件被解析,不代表分页、公式、字体、图表、目录、批注、修订记录和打印结果都正确。
建议从近一年实际使用文件中抽取样本,而不是让供应商准备演示文档。样本里应包含复杂模板、横向页面、嵌入表格、长文目录、批注、修订和特殊字体。验收时保存后重新打开,并对照原始文件做人工复核或文件差异检查。
4. 误区四:有版本历史,就等于可恢复
版本历史解决的是“能够查看或回退到某个已记录状态”,不一定能解决“整个服务不可用”或“存储介质损坏”。若历史版本和当前文件放在同一故障域,误删、勒索软件或存储故障可能同时影响两者。备份策略需要单独验证,至少确认备份频率、保留周期、异地副本、恢复权限和恢复演练记录。
我会把版本回退与灾备恢复列成两个验收项目。前者验证一个文件能否回到之前的版本,后者验证服务或数据损坏后能否恢复到可工作的状态。两者的对象、时间窗口和责任团队都不同,不宜混在一个“有备份”的回答里。
5. 误区五:功能越多,组织效率就越高
功能丰富不等于组织会使用。若员工仍通过邮件传附件,会议纪要仍存个人目录,项目结论仍依赖聊天记录,那么新增平台可能只增加一个入口。真正要评估的是关键流程是否迁移:文档是否有统一入口,权限是否沿用组织结构,审批是否能关联文件版本,外部协作者是否有受控访问方式。
选型讨论里我通常会问:如果平台上线 90 天,哪些旧动作会停止?如果没有明确答案,项目很可能是“系统上线”,而不是“协作方式改变”。这也是为什么试点指标要覆盖活跃使用和流程完成情况,而不能只统计账号开通数。
6. 误区六:用户培训可以弥补产品与流程缺陷
培训能解释功能,无法长期补偿不合理的权限模型、难以理解的版本关系和不稳定的弱网恢复。若用户需要记住“另存前先关闭窗口”“不同部门用不同命名规则”等特殊技巧,问题可能在产品设计或流程配置,而不是员工没有认真学习。
试点期间应记录用户遇到的问题,并区分为知识缺口、配置问题、产品能力限制和组织流程冲突。这个分类会影响后续投入:知识缺口可以培训,配置问题可以调优,能力限制可能需要更换方案,流程冲突则需要业务负责人决策。

四、给出专业判断逻辑:把选型转化为可复现的验收
1. 建立“先否决、再评分”的评估结构
如果把所有指标简单加权,界面体验和动画效果可能掩盖硬性缺陷。我更建议分两层:第一层是门槛项,任何一项不满足就不进入评分;第二层才比较使用体验、管理能力、扩展性和成本。这样可以避免一个安全边界不合格的方案,因为总分高而被误选。
| 评估层 | 项目 | 验证方式 | 判定建议 |
|---|---|---|---|
| 硬性门槛 | 外网依赖、目标格式、身份集成、关键权限、恢复要求 | 封网测试、样本文件回归、目录服务接入、恢复演练 | 未通过即停止,不用体验分抵消 |
| 核心能力 | 并发编辑、冲突处理、版本差异、批注与审计 | 多人脚本化场景和真实业务任务 | 按业务重要性设置最低分 |
| 可运维性 | 升级、监控、扩容、备份、故障定位 | 由运维团队执行部署和演练 | 不只看供应商工程师操作 |
| 用户体验 | 学习成本、常用动作、移动与无障碍支持 | 邀请目标岗位完成指定任务 | 记录完成率、耗时与求助次数 |
| 商业条件 | 授权口径、维护费用、升级费用、退出成本 | 核对合同、报价单和数据导出条款 | 比较三至五年总拥有成本 |
2. 用真实任务组成验证脚本
PoC(概念验证)不应是开放式体验。每项任务都要有起始文件、参与角色、操作步骤、预期结果和失败标准。比如“多人编辑”可以规定三位用户同时修改指定区域,随后一人断网 30 秒,恢复连接后检查重复文本、变更顺序、保存状态和版本差异。
- 选样本:从业务部门收集不少于 20 份代表性文档,按常见、复杂、关键三类分组,并去除不必要的敏感信息。
- 定角色:至少包含文档所有者、编辑者、评论者、只读者、外部协作者和管理员,验证不同权限的边界。
- 做压力场景:按照预计峰值并发、文件大小和网络时延设置测试,不以实验室默认环境替代目标环境。
- 留证据:保存操作录屏、日志、文件前后版本、耗时记录和问题单,确保不同候选方案可以横向复测。
- 设失败条件:如内容静默丢失、权限撤销后仍可持续编辑、备份无法恢复等问题,应直接记为重大缺陷。
3. 建议的评分权重是起点,不是标准答案
对于以日常办公协作为主的组织,可以将文档兼容、协作与冲突处理、权限与审计、运维与恢复、用户体验、总拥有成本分别评分。下方权重是建议基准,并非第三方调查结果。研发资料、法务档案和涉密资料占比高的组织,应提高权限、审计和恢复相关权重。
| 评分维度 | 建议权重 | 需要回答的问题 |
|---|---|---|
| 格式与模板兼容 | 20% | 企业真实文件能否稳定往返,关键元素是否保持一致? |
| 多人协作与冲突处理 | 20% | 并发编辑、断线重连和冲突恢复是否可解释、可操作? |
| 权限、审计与数据控制 | 20% | 身份、访问、导出、日志和管理员权限是否满足制度要求? |
| 运维、备份与恢复 | 15% | 内部团队能否独立维护,故障时能否在目标时间内恢复? |
| 用户体验与推广成本 | 10% | 目标岗位能否完成常见任务,是否明显增加操作步骤? |
| 三至五年总拥有成本 | 15% | 是否包含服务器、存储、维护、升级、培训和迁移成本? |
评分必须保留原始证据。比如“体验良好”不是可复核结论;“12 名目标用户完成 5 项任务,平均完成率 92%,有 3 人在权限切换时求助”才有分析价值。样本量较小时,不要把结果说成全公司使用表现,但可以用来定位流程和界面问题。

4. 让运维团队参与产品验证,而不是只做最后部署
协同软件上线后,运维人员会负责账号同步、证书更新、存储扩容、故障排查、日志留存和版本升级。如果产品只有供应商工程师熟悉,日常运营就会形成单点依赖。PoC 应要求内部运维人员完成一次安装、一次升级、一次备份恢复和一次常见故障定位,记录实际耗时与需要外部协助的步骤。
还要问清楚升级策略:版本升级是否中断服务,能否回滚,升级前是否有格式迁移,离线环境如何获得补丁,安全公告如何传递。对物理隔离环境,供应商交付一个安装包并不够,企业还需要明确校验签名、审批、传输介质和变更记录的流程。
5. 总拥有成本要覆盖“系统以外”的投入
采购报价只是成本的一部分。完整成本至少包括服务器和存储、备份空间、灾备资源、数据库或操作系统授权、实施服务、旧文档迁移、接口开发、用户培训、年度维护、升级和未来退出迁移。若系统需要额外部署高可用节点,或不同厂区要建立本地缓存,也必须计入预算。
建议把三年或五年成本拆成一次性投入与持续投入,并对用户增长和存储增长做两种情景测算。报价中“包含升级”也要继续追问:是包含版本更新还是大版本迁移?是否包含兼容性改造?若合同结束,数据能否以开放、可读的格式批量导出?这些条件决定后续议价能力和退出成本。

五、具体案例与数据观察:用小范围试点找出隐性成本
1. 情景案例:多厂区工程团队的文档交接
下面是一个情景模拟案例,用于说明如何组织试点,不代表某家企业或某款软件的实际项目结果。假设一家拥有总部和三座工厂的制造企业,工程、质量、采购和法务共约 240 名员工,日常文档包括工艺变更单、检验报告、会议纪要和供应商资料。企业要求业务资料留在内网,厂区网络质量不完全一致。
初期访谈发现,问题并非所有文件都需要实时共同编辑。约一部分资料需要多人协同编写;一部分属于正式记录,必须由责任人完成后再流转审批;其余主要是只读查阅和归档。若全量迁移到共同编辑,既会增加培训与治理成本,也可能让正式文件的责任边界变得模糊。
试点因此分成三类:会议纪要和改善方案试用实时共同编辑;受控工程记录保留审批与版本冻结;历史资料先做只读索引和权限治理。这个切分的价值在于,不让一种协作机制强行覆盖所有文档生命周期。
2. 把“感觉变快”拆成可记录的观察指标
试点前后应记录任务用时、版本错误、求助次数和恢复情况,而不是只问用户“喜不喜欢”。如果使用人数较少,可以对同一类任务做前后对比,并标明样本量、任务复杂度和网络条件;不能用几位积极用户的反馈推断全员接受程度。

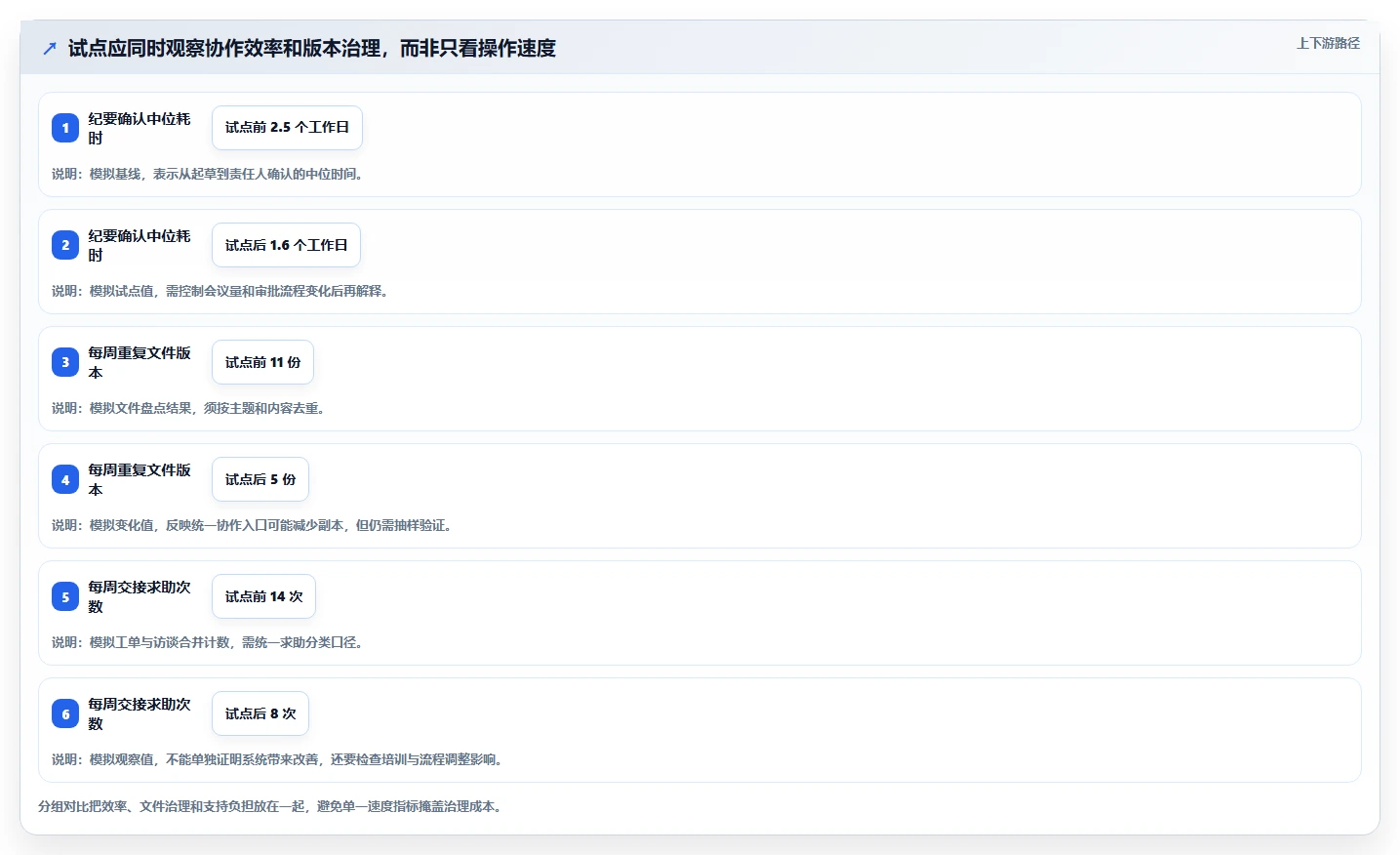

下表的数字是样本推演,用于展示复盘方式。假设对 16 名试点用户进行了两周观察,比较每周会议纪要从创建到确认的耗时、重复版本数量和文件交接求助次数。实际项目应以系统日志、计时记录和工单为准。
| 观察项 | 试点前情景值 | 试点后情景值 | 解读方式 |
|---|---|---|---|
| 纪要从起草到确认的中位耗时 | 2.5 个工作日 | 1.6 个工作日 | 需排除会议量和审批人变化,才能判断协作机制的影响 |
| 同一主题的重复文件版本 | 每周 11 份 | 每周 5 份 | 应通过文件标识和抽样检查统计,不能只数目录文件名 |
| 文档交接求助次数 | 每周 14 次 | 每周 8 次 | 还需区分权限问题、功能不熟和流程责任不清 |
| 断网后恢复成功率 | 未统一记录 | 演练 18 次中 16 次恢复成功 | 样本有限,需补测不同文件类型和不同厂区网络 |
这里最值得关注的不是耗时下降幅度,而是指标如何被定义。比如“重复文件”要明确什么情况算重复;“恢复成功”要明确内容完整、格式正确、版本可追溯是否都满足。口径不清的前后对比,很容易把操作习惯改变误判为系统效果。

3. 试点失败并不一定是产品失败
若用户仍然把文件下载后通过邮件传递,原因可能是系统入口不符合工作习惯,也可能是部门尚未认可平台上的审批版本为正式版本。若编辑冲突频繁,可能是产品并发机制不适合,也可能是团队在同一段落进行大量重写。若文件打不开,可能是格式能力限制,也可能是源文件本身包含已损坏对象。
因此,问题单应至少标注发生环境、文件类型、用户角色、网络状态、操作步骤、预期结果、实际结果和严重程度。供应商回答“这是个别情况”并不能关闭问题;需要用同一文件、同一操作和同一环境复现,或者明确给出无法复现的证据与替代方案。
4. 以故障演练验证恢复链,而不是只看备份报告
对于重要文档,至少做一次误删恢复、一次权限错误纠正和一次服务恢复演练。演练要由企业内部人员参与,记录发现故障、确认影响、启动恢复、核验内容、通知用户的时间。备份任务显示成功,只能证明任务执行过,不足以证明文件可恢复且恢复后权限、版本关系和审计记录仍然一致。
恢复验收时要明确两个业务指标:恢复点目标(RPO),即允许丢失多长时间内的数据;恢复时间目标(RTO),即业务中断后要求多长时间恢复服务。具体值应由业务负责人和信息部门共同确定,不宜由软件供应商单方面给出。

六、不同情况下的行动建议:按组织成熟度安排推进节奏
1. 小规模组织:先解决副本混乱,不急于购买复杂平台
如果协作人数不多、文档格式相对简单、并发编辑频率有限,可以先梳理目录结构、文件命名、权限责任和备份策略,再判断是否需要专门的协同平台。对于预算有限的团队,先统一“唯一正式版本在哪里”和“谁负责归档”,往往比新增大量功能更有效。
若采用共享盘方案,应明确编辑锁定、文件命名、版本保留和误删恢复流程,并用真实工作文件做测试。团队一旦出现跨部门同时改稿、版本追责或异地弱网需求,再评估实时协同和统一权限能力,避免过早引入超出维护能力的系统。
2. 百人以上、多部门组织:把身份、权限与流程一并纳入项目
中大型组织不应只由信息部门采购后再要求业务部门适应。应指定业务负责人、平台管理员、安全负责人、运维负责人和试点部门代表,分别对文件生命周期、身份接入、审计要求、服务稳定性和用户任务负责。
在 100 人以上、部门边界明显的组织中,重点检查组织架构同步、部门权限继承、跨部门协作、外部人员临时访问和离职账号处理。若权限主要依靠人工逐个维护,用户扩张后很容易积累过期授权。还要提前约定哪些文件属于正式记录、由哪个系统或流程确认其有效版本。
3. 物理隔离环境:把离线运维能力列为准入门槛
这类环境需要单独验收离线授权、安装介质校验、补丁导入、组件依赖、证书更新、故障日志导出和备份恢复。测试期间应让网络团队确认所有外联行为,而不是仅凭供应商的架构说明。若某项功能必须周期性连接外部服务,应在采购前决定是否接受、如何例外审批,而不是上线后才发现依赖。
还应明确离线环境的软件版本维护责任:谁接收安全公告,谁核验补丁,谁批准传输介质,谁执行升级和回滚。若这些职责没有落到人和流程,系统即使初始部署合格,长期也可能停留在无人敢升级的状态。
4. 多厂区或跨地域组织:先测最差站点,再谈统一推广
选择网络最不稳定、用户数量较多或业务影响最大的一个站点做试点。测试时记录高峰时段的时延、丢包、并发数、文档大小和编辑行为。不要只用总部的光纤网络代表所有厂区,也不要在网络条件不明时先承诺所有站点统一上线。
如果不同厂区的网络条件差异很大,可比较集中部署、区域节点和本地缓存等架构,但要把数据一致性、故障切换、版本冲突和运维复杂度一并纳入评估。更分散的架构可能改善访问体验,也会增加节点管理和数据复制的责任。
5. 高保密或受监管团队:按数据级别配置协作能力
不要默认所有资料都适合在同一协同空间流转。可按公开、内部、敏感和严格受控等等级定义可编辑角色、下载规则、外部访问、保留周期和审计要求。高敏资料可能需要限制导出或使用更严格的访问审批;普通资料则不必承受同等强度的操作摩擦。
如果制度要求审批、留痕和长期保存,应确认协同编辑产生的版本、批注、附件和审计日志是否能纳入企业档案或记录管理流程。协同平台不一定自动承担正式档案系统的职责,边界必须在流程设计阶段说清楚。
6. 遗留文件多的组织:先盘点,再迁移,不要一次性全量导入
迁移前按文件类型、使用频率、责任部门、权限和保留要求分层。高频活跃文件优先验证格式兼容;长期归档资料可以先做只读存储和检索;重复文件与责任人不明的资料,应先治理再迁移,否则新系统只是把旧混乱搬到新位置。
迁移抽样应覆盖最大文件、最复杂模板、历史版本、特殊字体、嵌入对象和损坏文件。确定批量迁移后,要保留原路径与新路径映射、失败清单、权限映射结果和回退方案。迁移完成并不代表业务验收,应由文件责任人确认关键资料可以打开、检索和继续使用。

七、不同情况下的取舍:没有“全都要”,只有可接受的边界
1. 实时协同与精细格式:用文件类型划边界
实时协同能减少来回传文件的等待,但对复杂排版、宏、特殊对象和特定桌面功能的支持可能不同。若团队主要编辑方案、纪要和基础表格,实时协同的收益可能很高;若核心业务依赖复杂模板或专用插件,保留单人编辑加锁定、审批后冻结版本,可能更稳妥。
可以把文件分成“适合共同编辑”“适合锁定编辑”“只读归档”三类,而不是要求所有文件采用同一种方式。分类规则应简单到员工能判断,也要有例外处理路径;否则用户会在遇到不兼容文件时回到个人硬盘和邮件附件。
2. 集中部署与区域节点:用一致性换体验,或用复杂度换速度
集中部署便于统一管理和备份,但远端站点访问体验会受到网络质量影响。区域节点或缓存可能改善访问,但会带来数据同步、节点升级、权限一致性和故障切换问题。决策前先用真实网络测量,确认问题确实来自部署距离,而不是终端性能、代理配置或单一链路故障。
若选择分布式部署,应明确断网期间哪些操作允许继续,恢复连接后如何合并变更,以及发生冲突时由谁决策。没有清楚的一致性规则,节点越多,协作结果越难解释。
3. 更严格的权限与更顺畅的协作:按资料级别分层
权限越细,维护成本通常越高;权限越宽,误读、误改和扩散风险越大。组织可以通过角色、部门、项目空间和资料等级建立分层规则,再把临时访问、外部协作和管理员特权作为例外单独审批。不要把所有部门都设成同一套权限,也不要依赖无限增加的个别授权来解决流程问题。
对权限变化要验证即时性:用户正在编辑时被撤销权限,系统应如何处理已输入内容、是否允许保存、操作日志如何记录。权限设计的重点不只是“谁能打开”,还包括“权限变化何时生效、内容如何处置、事后如何追溯”。
4. 一次性全量迁移与分阶段迁移:控制业务中断风险
全量迁移容易形成统一入口,但前提是文件清理、格式兼容和权限映射已经验证。资料量大、来源复杂或业务部门分散时,分阶段迁移通常更可控:先迁移高频协作文件,再迁移受控记录,最后处理长期归档资料。每一阶段都要保留回退条件和责任确认。
选择分阶段方案并不意味着长期双轨运行。应给旧系统设定只读时间、停止新增时间和最终下线时间;否则双轨会变成永久状态,用户继续在多个地方寻找“最新版本”。
5. 自建运维与托管服务:看内部能力,不只看服务器位置
完全自建给企业更多控制权,但也意味着内部团队承担补丁、监控、故障排查、备份、容量规划和升级验证。托管或供应商运维可以降低日常操作负担,却需要明确访问边界、服务数据处理方式、远程运维审批和责任追踪。服务器在企业机房,不代表运维一定由企业完成;这两件事要分别写进方案和合同。
如果内部没有稳定的平台运维团队,强行自建可能把部署自由变成维护风险;如果数据规则不允许外部人员接触运行环境,托管服务也可能不可行。可接受的方案应同时满足安全控制、服务连续性和实际运维能力。
6. 低价授权与可持续投入:把退出成本算进去
低价方案可能在授权费用上有优势,却需要额外接口开发、复杂迁移或较多人工管理;高价方案也不必然更适合。比较时应把三至五年的维护、升级、基础设施、培训、人力和退出迁移放在同一张成本表里,并核对用户数、并发数、节点数和扩容的计费口径。
退出能力也是成本的一部分。确认能否批量导出原始文件、版本历史、权限映射和审计数据,导出格式是否可读,合同结束后数据保留多久。若迁出只能依赖供应商定制服务,企业就需要把迁移费用和时间纳入决策。
八、结尾:下一步不是再看一轮演示,而是做一次可复现的试点
1. 用四周完成从需求到决策的最小闭环
如果企业还没有清晰的评估方案,我建议把第一轮工作压缩为四周左右的内部决策周期,具体长度取决于安全审批和样本准备速度。目标不是在四周内完成全公司上线,而是回答:哪些场景适合实时协同,哪些必须保留锁定或审批;候选方案是否满足网络和格式边界;内部团队能否独立运维。
- 第一周:收集典型文件和真实任务,明确网络边界、用户角色、数据等级及恢复目标。
- 第二周:筛选候选方案,核对离线依赖、部署架构、授权口径和数据导出条款。
- 第三周:按脚本验证格式、并发、弱网、权限撤销、版本回退和备份恢复。
- 第四周:与试点用户和运维团队复盘问题,完成加权评分、风险清单和分阶段推广建议。
2. 做出可审计的采购结论
最终评审材料不应只有一张总分表。至少应包含硬性门槛结果、样本文件测试记录、关键问题清单、试点用户反馈、恢复演练记录、三至五年成本估算和合同待确认事项。对未通过项目,要明确是否可通过配置解决、需要开发解决,还是应作为淘汰原因。
尤其要保留不确定性:小样本试点不能证明全公司规模下的稳定性,短期使用不能证明长期采用率,供应商演示也不能代替企业网络环境验证。把这些局限写进结论,并安排后续容量测试与阶段复核,比给出看似精确却没有证据支撑的单一分数更专业。
3. 最重要的独特判断:先设计协作制度,再让软件承载它
局域网协同软件不是一个“把文件放进内网”的采购项目,而是一次文件责任、权限边界、版本规则和恢复机制的重新设计。若制度没有规定哪个版本生效、谁能导出、谁负责归档,再强的协同功能也会被旧习惯抵消;若制度明确、验收可复现,工具才有机会把跨部门协作从附件接力变成有记录、可追溯的共同工作。
下一步请先拿 20 份真实文件、3 个高频任务和 1 次断网恢复演练,建立自己的验收清单。等候选方案在企业真实边界下通过这组测试,再讨论价格、界面偏好和推广范围。这样选出来的不是演示中最亮眼的软件,而是组织能够长期使用、维护、恢复并且解释清楚的协作系统。
常见问题解答(FAQ)
1. 局域网协同编辑软件适合什么类型的企业?
我在给团队筛选协同工具时,最纠结的是:局域网部署是不是天然比云端更安全、更适合所有公司?如果员工经常远程办公,局域网方案会不会反而增加访问和维护成本?
局域网协同编辑更适合有明确内网边界、需要控制文件存储位置,或生产网络与互联网隔离的团队,例如研发实验室、制造现场和涉密业务部门。它的价值不只是“文件放在公司”,还包括在外网不稳定或不可用时,内部用户仍能访问服务。但“局域网”不等于“全员随时可用”。
如果团队有大量跨地域协作人员,仍需确认是否支持经过审批的远程接入、移动端访问和异地容灾;否则,员工可能转而通过个人网盘或邮件传文件,反而形成新的数据风险。选型前先画出实际访问路径:用户所在网络、编辑服务、文件存储、身份认证和备份分别部署在哪里。
若远程用户占比高,可以把“内网编辑、受控远程访问、离线副本同步”作为必测场景,而不是只看产品是否支持本地安装。
2. 多人同时编辑时,怎样判断软件的冲突处理是否可靠?
我最担心的不是软件能不能打开文档,而是两个人同时改同一段内容后,系统到底保留了什么。我想知道应该怎样设计测试,才能避免演示时看起来顺畅、正式上线后却出现覆盖或丢稿。
不要只让两个人在不同段落打字。更有效的测试是让两名用户同时修改同一段文字、同一张表格中的同一单元格,并在其中一人断网后继续编辑,再恢复连接。分别检查实时显示、冲突提示、版本记录和最终内容,确认系统是合并、阻止覆盖,还是要求人工选择版本。
建议用一份包含标题、正文、表格、批注和图片的测试文档,安排至少3名用户连续编辑30分钟,并重复执行断网、重连、浏览器刷新和权限变更等操作。记录每次操作后的内容差异、恢复耗时和是否需要手动找回;这些是验收建议,不是任何产品的实测结论。判断重点不是“从未出现冲突”,而是冲突是否可见、可追溯、可恢复。
若系统静默覆盖内容,即使平时编辑很流畅,也不适合承载重要文档;若能保留版本并明确提示差异,用户才有机会做正确决策。
3. 部署在局域网的软件,安全和备份应该重点检查什么?
我原本以为服务装在内网服务器上,就已经解决了主要安全问题。后来才意识到,账号权限、补丁更新和备份恢复可能比服务器放在哪里更关键,想知道选型时该问供应商哪些具体问题。
把“数据在内网”拆成几项可验证的控制:是否支持统一身份认证或多因素认证、能否按部门和文档设置权限、是否记录下载与分享操作、管理员能否审计访问日志,以及更新包如何获取和验证。只问“是否私有化部署”无法判断这些控制是否实际可用。备份要检查恢复能力,而不只是确认存在备份文件。
可要求供应方说明备份频率、保留周期、是否异机保存,并在测试环境执行一次恢复演练;例如设定恢复点目标不超过24小时、关键服务恢复时间不超过4小时,再根据业务影响调整目标。一个常被忽略的风险是运维责任归属:服务器、数据库、附件存储、证书和软件补丁分别由谁维护?
如果合同或内部制度没有明确责任人,系统可能长期不更新,备份也可能从未验证。把责任人、恢复步骤和演练日期写进上线清单,比口头承诺更有用。
4. 2026年选型时,怎样用小规模试点比较不同局域网协同编辑软件?
我不想只看功能清单,因为每家都能说自己支持多人编辑、权限和版本管理。我更想用一轮低成本试点,判断哪款工具适合我们的网络、文档类型和运维能力,具体应该怎么设置比较公平?
用同一批用户、同一份文档和同一组网络条件做试点,避免一款产品在理想环境演示、另一款却被放进复杂场景。建议选择6至10名实际使用者,试用两周,覆盖日常编辑、多人冲突、权限变更、断网恢复和备份恢复五类任务。
可以给每项指标设权重:协同与版本恢复占30%,权限与审计占25%,局域网稳定性占20%,部署维护占15%,培训与迁移占10%。记录任务完成率、严重错误数、恢复耗时和管理员投入工时;权重是可调整的决策框架,不是行业统一标准。试点结束后不要只比较总分。
若某方案得分高,但每次升级都需要停机数小时,且团队无法承担维护,就未必是合适选择;反之,功能略少但冲突可追溯、权限清晰、恢复流程能由内部人员执行,可能更适合长期运行。最终应让实际编辑者和运维负责人共同签字确认验收结果。
文章包含AI辅助创作:企业协作新趋势:2026年局域网协同编辑软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/227122
读者评论
把“物理隔离”单独做验收很有必要。建议测试时不仅封外网,还检查授权、字体、升级和备份链路,避免演示环境能用、正式环境却卡在依赖项上。
格式兼容这部分比较实用,尤其是保存后再用原办公软件复核。我们实际选型时,模板、修订记录和嵌入表格往往比普通文档更容易暴露问题。
文章把版本回退和灾备恢复分开讲,容易被忽略但确实不是一回事。采购前最好把恢复时间和可接受的数据丢失范围写进验收条件,而不是只问有没有备份。
