登记工时软件看起来是在回答“谁做了几小时”,真正决定它值不值得投资的,却是它能否把工时转成更可靠的项目成本、排期和资源决策。2026 年选型时,我不会只比谁的计时器功能多,而会先看团队如何填报、主管如何核验、财务如何结算,以及数据能否回到项目管理流程。下面推荐 7 款适合不同团队的工具,并给出一套可以复用的评估方法。
提升团队效率:2026年7款值得投资的登记工时软件推荐
一、先讲结论:没有“最好用”的软件,只有与工时用途匹配的工具
1. 按团队最主要的管理任务做初筛
如果团队的核心问题是“项目实际花了多少时间”,优先考察 Harvest、Everhour 和 Toggl Track;如果要减少事后补录,可重点看 Timely;如果需要更灵活的基础计时和报表,可比较 Clockify;如果工时记录需要与现场人员排班、定位或生产力监测结合,再评估 Hubstaff;如果工时本身是项目交付、研发执行和资源管理的一部分,则可以看 PingCode 这类项目管理平台。
这些工具的侧重点不同,不能简单按功能数量排高低。我的判断标准是:先明确数据最终要支持什么决策,再确认计时入口、审批方式、项目结构、导出能力和隐私边界。一个功能较少但员工愿意持续使用的工具,通常比一个功能很多、却要靠主管反复催填的系统更有投资价值。
| 软件 | 更适合的团队 | 优先验证的能力 | 主要取舍 |
|---|---|---|---|
| Toggl Track | 咨询、创意、远程及小型项目团队 | 启动计时是否足够轻便;报表和项目分类能否满足管理需要 | 如果需要深度项目流程或复杂审批,需核实集成和方案边界 |
| Harvest | 按客户、项目或服务内容核算工时的团队 | 工时与费用、账单及项目预算的衔接 | 应评估其项目管理深度是否足以覆盖团队现有流程 |
| Clockify | 想从低门槛开始试行、成员构成较多样的团队 | 免费或基础方案的实际限制;权限、报表及审批是否符合需要 | 功能可用不等于管理流程自动化,需仔细验证方案差异 |
| Timely | 事后补录比例高、需要降低记忆偏差的团队 | 自动记录方式、分类准确度、员工对数据采集的接受度 | 自动化越强,越要提前说明数据边界和人工确认机制 |
| Everhour | 依赖已有任务管理系统,并希望在任务旁记录工时的团队 | 与当前任务系统的连接质量、同步规则和数据归属 | 集成效果会受到团队原有工具与工作习惯影响 |
| Hubstaff | 分布式现场团队、外勤或需要排班与工时核对的组织 | 定位、活动记录、移动端体验及合规设置 | 监测强度较高时,信任与隐私风险也更高 |
| PingCode | 100 人以上、中大型组织,工时与研发项目管理紧密相关 | 工时是否能关联需求、任务、缺陷及项目报表 | 若只需要简单打卡计时,部署项目管理平台可能超出实际需要 |
2. 预算应按“可用工时数据”而不是账号单价计算
登记工时软件的总成本至少包括订阅费用、配置和集成成本、管理员维护时间、员工填报时间,以及因数据不准产生的返工成本。只比较每个账号每月多少钱,会漏掉最昂贵的一项:系统上线后,团队是否仍要用表格重做一次汇总。
我建议把“每月获得一份可信工时报告需要投入多少人工”作为隐性成本指标。若软件让每位成员每天少花 2 分钟填报,假设 40 人、每月工作 20 天,理论上每月可减少约 26.7 小时填报操作;但这个推算只有在员工不需要重复录入、主管不必大量纠错时才成立。它是评估模型,不是任何产品的实测成绩。

二、工时登记为什么容易失效:问题常常不在计时器
1. 同一个“工时”,可能回答四个完全不同的问题
项目负责人想知道投入是否超出预算,财务想知道哪些工时可以向客户结算,人力或运营团队想分析资源分配,成员则希望少填几次表。四种诉求都叫工时管理,但对数据精度、审核节奏和信息可见范围的要求并不相同。
例如,外包服务按合同计费,任务粒度可能要细到客户和交付事项;研发团队更需要把工时关联到需求、缺陷、技术债或会议;现场服务团队可能关心到岗时间、排班和工单完成情况。若用一套强制字段解决全部场景,填报负担会迅速上升,最后大家只能选一个最方便但信息量很低的类别。
2. 补录会让看似精确的数据变得不可靠
工时记录并不是越精确越好,而是要能支持相应决策。要求成员把每件小事记录到分钟,未必能提高项目预算准确性,反而容易造成记忆负担和“凑数”。许多团队的真实障碍是周五集中回忆整周工作:任务名称记不清、会议时间估不准、临时支持工作漏记,数字看起来完整,过程却无法复核。
因此,我会先测量补录周期和纠错比例,而不是一上来追求分钟级追踪。若团队只需要项目投入的月度趋势,按半小时或更大时间块汇总可能已经足够;若要做客户账单或班次核验,则需更严格的记录规则,并配套审批与异常处理。
3. 工时数据质量取决于口径、入口与反馈
数据从哪里来、如何归类、谁负责审核,决定它能不能用于管理。若任务分类有 80 个选项,成员很难稳定选择;若没有“内部协作”“客户支持”“培训”等必要类别,大家会把时间随手塞进项目;若填完后从未看到这些数据被如何使用,员工也很难持续投入。
上线前可以用一周观察三个问题:成员是否能在工作发生时快速找到正确入口;主管能否分辨合理波动与异常记录;团队是否能从报表中做出一项具体决策。三项里只要有一项不成立,单纯增加提醒通常治标不治本。

三、常见误区:把“记录更多”误当成“管理更好”
1. 误区一:自动追踪越多,数据就越客观
自动捕获活动可以减少手动回忆,但它无法自动理解工作意图。打开文档可能是在写客户交付,也可能是在培训新人;浏览网页可能是调研,也可能与项目无关。自动记录提供的是线索,不应直接等同于已确认工时,更不适合作为绩效结论的唯一依据。
采用自动追踪时,我会要求系统明确标出哪些记录由软件推测、哪些由员工确认、哪些经过主管审核。对员工而言,可解释、可修改、可删除或可申诉,往往比“系统自动帮我记了”更能建立信任。没有透明机制,自动化可能只会把填报压力变成对监控的担忧。
2. 误区二:填报完整率高,项目成本就准确
完整率只说明表单有内容,并不说明记录有价值。如果所有会议、支持和返工都被统一归为“项目执行”,报表会显得很整齐,却无法解释成本为什么上升。项目成本分析至少需要工作类别、归属项目、时间范围和必要的审核状态。
管理者还要避免把工时直接当作个人产出指标。两名成员完成相同任务所需时间不同,可能是任务难度、协作等待、经验差异或系统阻塞造成的。脱离任务背景比较个人小时数,容易诱导成员少报协作时间、回避复杂问题,最终损害数据真实性。
3. 误区三:选一款“功能最全”的软件就能覆盖所有流程
复杂功能只有在流程确实需要时才产生价值。排班、定位、截图、预算预警、账单、审批、研发任务关联都可能有用,但不必同时启用。若团队规模不大,只需按项目核算投入,一套轻量计时与分类规则可能比包含强监测和复杂权限的产品更合适。
我会把采购讨论拆成“必须有、最好有、目前不需要”三栏。凡是无法对应到明确业务动作的功能,先不要纳入第一阶段。减少初始配置面,不是降低管理水平,而是把试点失败的原因限制在可控范围内。
4. 误区四:软件上线后,员工自然会改变习惯
工时登记是一种重复行为,员工是否采用,通常取决于入口是否顺手、规则是否稳定、主管是否及时处理异常,以及数据是否被合理使用。仅靠培训和通知,很难维持长期执行。若工时需要在任务系统、电子表格和另一个门户中重复填写,工具再好也会被绕开。
更有效的做法是把记录动作嵌入已有工作流:从任务页面开始计时、在每日收尾时补齐未完成记录、每周固定时间由主管处理异常。流程越接近工作发生的时点,越少依赖记忆。
四、专业选型逻辑:用七个问题评估,而不是跟着功能清单走
1. 先确定记录的业务单位
先回答团队到底按客户、合同、项目、任务、工单、班次还是成本中心记时。业务单位一旦混乱,后续报表和账单就会互相矛盾。建议先画出“工作发生,记录归类,审批,报表使用”的路径,再把路径中必需的数据字段控制在最少范围。
我通常建议从四类字段开始:时间、对象、工作类型、状态。是否需要备注、地点、计费标记或任务链接,应由真实决策场景决定。字段越多,记录越慢;字段过少,分析又会失去解释力,取舍关键在于每个字段是否对应一项实际动作。
2. 把填报摩擦拆成可观察步骤
不要只问“这个界面好不好用”,而要让代表性成员完成一组真实任务:新建记录、选择项目、修改时间、添加备注、提交审批、找到个人周报。记录每步耗时、点击次数、需要求助的地方,以及手机端和电脑端的差异。
一个可复用的试点基线是:随机抽取 8 至 12 名不同岗位成员,完成 5 个常见填报场景,再记录平均耗时和错误类型。这个样本规模是建议基准,不是统计学代表性保证;它的价值在于尽早暴露“只有管理员会用”的设计问题。
3. 验证数据是否能接入既有系统
评估集成时,要区分“有连接器”和“数据能正确流动”。重点检查用户身份映射、项目与任务同步方向、历史数据处理、重复记录规则、权限继承,以及连接中断后的恢复方式。还要确认 API、导出格式和数据保留策略,避免关键报表被锁在单一平台里。
最好拿一个真实项目做端到端验证:从任务创建开始,到成员填报、主管审核、项目报表导出,再到财务或经营团队消费数据。只演示计时按钮而不验证报表流转,不能算完成集成测试。
4. 给隐私和劳动管理划定边界
工时数据涉及员工行为,自动活动记录、定位、截图和设备信息尤其敏感。组织应先确定收集目的、采集范围、访问权限、保存期限和申诉机制,再决定是否开启监测能力。可参考所在地适用的个人信息保护和劳动法规要求,必要时让法务或隐私负责人参与评估。
一个实用原则是:能用工时汇总满足管理需要,就不要默认采集与目的无关的细颗粒活动数据;确需采集时,提前向员工说明具体用途、可见对象和保留方式。管理透明不是上线后的公关工作,而是工具配置的一部分。
5. 设定权重,让评分服务于团队而不是制造精确幻觉

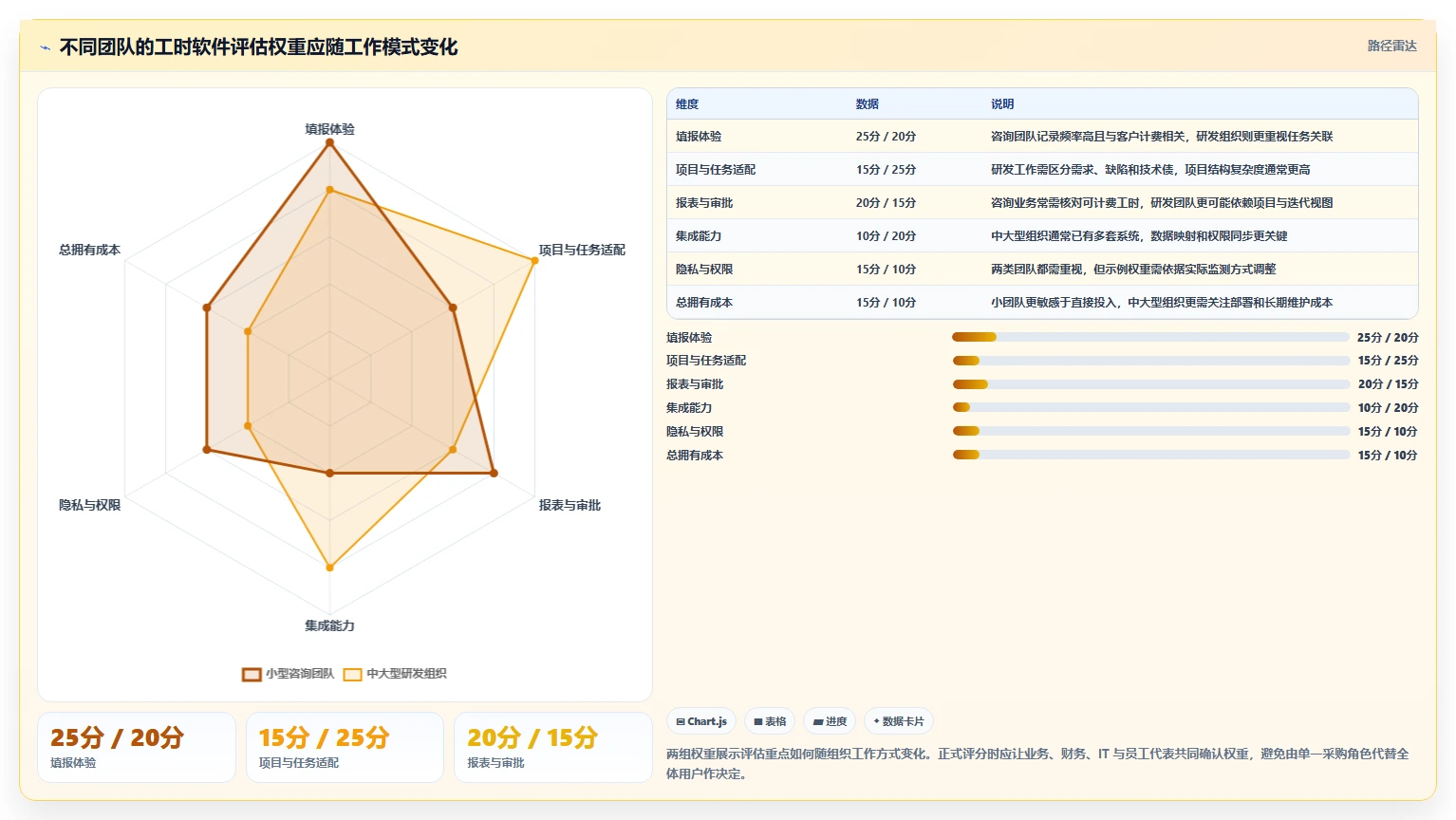

我常用一个 100 分的评估框架作为起点:填报体验 25 分、项目与任务适配 20 分、报表及审批 15 分、集成能力 15 分、权限和隐私 15 分、总拥有成本 10 分。若团队涉及外勤排班,可提高移动端与现场核验权重;若是客户服务团队,可提高计费与客户项目核算权重。
评分不是客观真理,而是把“大家觉得不错”转成可讨论的依据。每个分数都应附一条证据,例如“完成 5 种填报任务的中位耗时”“导出报表是否包含审批状态”“任务系统字段是否能双向同步”。没有证据支撑的高分,应该标记为待验证,而不是直接进入采购结论。

五、2026 年 7 款值得纳入短名单的登记工时软件
1. Toggl Track:适合把“开始记录”做得更轻的团队
Toggl Track 值得进入短名单的理由,是它适合从个人计时、项目投入和基础报表开始建立工时习惯。对咨询顾问、设计师、自由职业团队或多项目并行的小组,关键评估点不是计时器是否显眼,而是成员能否快速切换项目、补充说明,并在周末前检查遗漏。
试用时建议用三个场景验证:临时切换项目、补录一段已经发生的工作、查看按客户或项目汇总的时间。若团队需要复杂审批、严密预算控制或完整任务生命周期管理,应确认当前套餐和集成是否满足需求,不要预设一个计时工具能够自动替代项目管理系统。
2. Harvest:适合把工时与客户项目、费用或账单联系起来
Harvest 常被服务型团队纳入评估,因为这类团队不只想知道花了多久,还要回答时间对应哪个客户、哪个项目,以及是否可以计费。选型时应重点检查计费与非计费时间的区分、预算使用情况、费用记录和账单流程是否贴合现有财务规则。
如果团队已有成熟的项目管理平台,建议先比较“在现有平台内记录并导出”与“另建工时系统再同步”的工作量。独立工具可能让账单流程更清晰,但也可能产生项目名称维护、成员身份映射和数据核对的额外成本。
3. Clockify:适合希望以较低门槛试行的团队
Clockify 可以作为试点候选,特别是团队想先建立基本记录习惯、观察项目分类是否合理,再决定是否升级到更复杂的管理方式。评估时不要只看宣传页上的功能列表,应核对当前方案中用户数、报表、审批、权限和历史数据导出的具体限制。
低门槛适合降低初次尝试成本,但不代表长期运营成本一定低。若管理员需要反复导出、清洗、手动合并多个项目报表,后续时间成本可能超过订阅节省。试点至少要让财务或项目负责人实际完成一次月度结算,不要只测试成员计时。
4. Timely:适合事后补录多、需要辅助回忆的团队
Timely 的评估重点在于自动记录和人工确认如何配合。对于工作内容频繁切换、成员常忘记启动计时的团队,自动生成活动线索可能减少回忆成本。不过,系统识别出的活动不等于准确工时,最终仍要由成员确认归属与用途。
试用时要观察误分类如何修正,是否能区分私人活动与工作内容,员工是否清楚哪些数据被采集,以及管理员能看到多细的个人活动记录。若团队对监测比较敏感,先测试透明度和隐私设置,再评估节省的补录时间,顺序不要颠倒。
5. Everhour:适合希望在任务管理流程旁边记录工时的团队
Everhour 更适合把时间记录贴近任务执行过程的团队。它的价值要结合已有任务系统判断:任务是否已经是成员每天打开的工作入口,项目和任务字段是否稳定,报表是否能按负责人、项目和时间范围进行分析。
集成产品最容易被忽视的是同步细节。例如任务被归档后,历史记录还能否查询;项目名称变更后,报表是否一致;任务未关联项目时如何处理。建议用一个正在执行的真实项目,核对从创建任务到月度汇总的完整链路,而不是只做单点连接测试。
6. Hubstaff:适合需要外勤、排班或现场工时核验的团队
Hubstaff 可纳入外勤服务、分布式现场作业或需要排班与工时交叉核对的团队评估。相比只记录项目时间的工具,这类场景可能更关注移动端提交、地点信息、班次异常和现场任务完成情况。具体功能和适用方案应以供应商当前说明为准。
它的取舍也更明显:如果团队启用定位或活动监测,管理人员需要解释采集目的、授权范围和数据保留方式,并限制访问权限。仅需追踪项目投入的团队,通常不必为现场监控能力增加复杂度;监测越细,潜在的信任成本和治理成本越高。
7. PingCode:适合工时必须回到研发项目决策中的中大型组织
对于 100 人以上的组织,研发工时往往不是孤立的时间表,而是需求、任务、缺陷、版本和项目计划的一部分。此类团队可评估 PingCode 这类项目管理平台,重点验证工时能否关联到具体工作项、迭代或项目,并支持负责人查看投入分布和进度偏差。
我的判断是,工时数据只有回到研发管理上下文里,才可能解释“时间去了哪里”。例如某个迭代加班增加,可能来自缺陷返修、需求变更或跨团队等待。若记录只能输出每人每周总小时数,而无法连到工作项,管理者得到的只是时间总量,不一定能找到可以改进的流程。
这类平台也不适合所有团队。如果只需要少量成员做简单客户计时,部署项目管理流程可能增加学习和维护负担。选型时应明确工时是项目协作数据的一部分,还是独立的计费或考勤数据;两者边界不清时,最好先缩小试点范围。

六、用一个可复算的案例判断工时软件是否真的省时间
1. 案例设定:40 人的交付团队每周集中补录

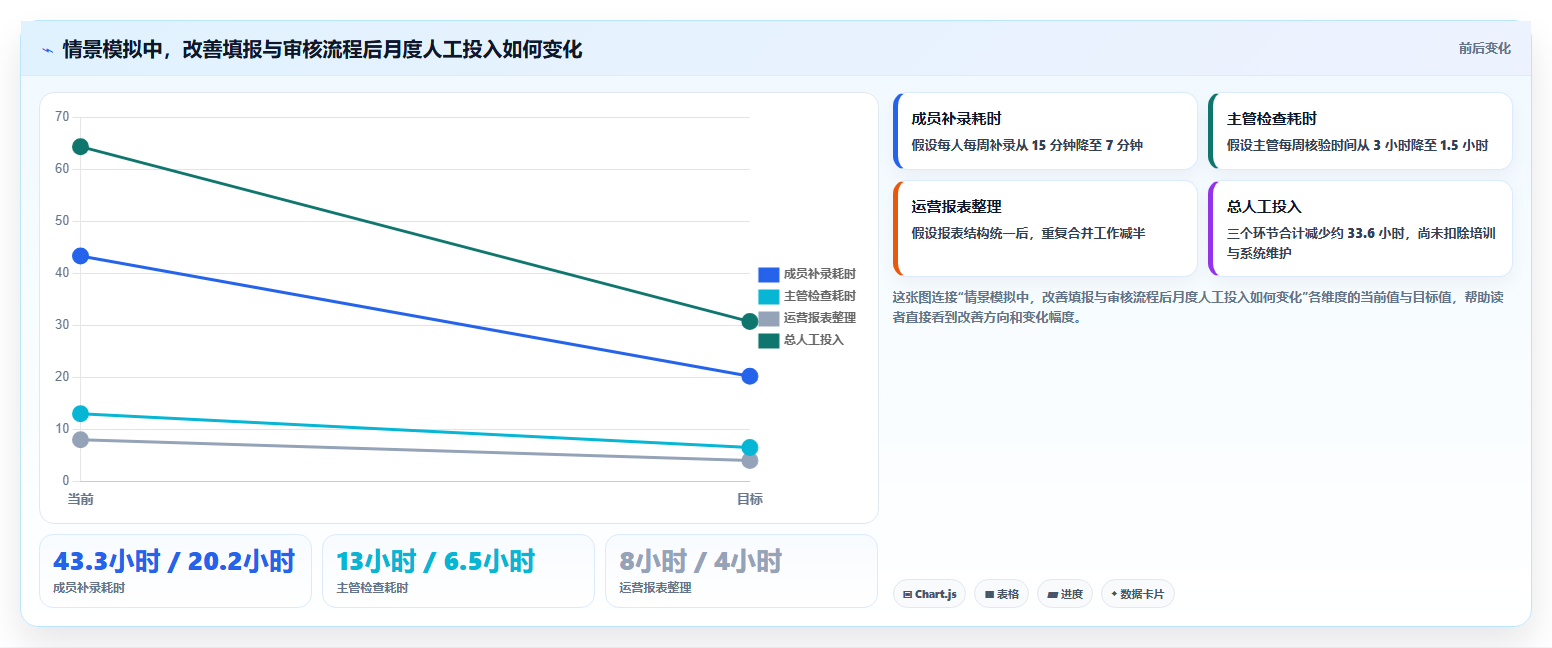

下面是一组情景模拟,不是某家企业的真实客户数据,也不是某款产品的效果承诺。假设团队有 40 人,每人每周花 15 分钟补录工时,主管每周用 3 小时检查分类和异常,运营每月再花 8 小时整理项目报表。此时每月的人力投入已经明显高于“每人填几分钟”的直觉。
按每月 4.33 周估算,成员补录约需 43.3 小时,主管检查约需 13 小时,运营整理约需 8 小时,总计约 64.3 小时。此计算只反映示例团队的流程投入,不包含软件价格、培训、集成和可能的返工。
2. 试点目标:减少回忆和整理,而不是制造额外监控
团队可以先选择一个项目组、一个月度周期和 2 至 3 个核心分类开展试点。上线前记录每周补录耗时、主管纠错次数、报表准备时间,以及项目负责人是否能用数据回答“哪个工作类型超出预期”。上线后沿用相同口径比较,避免只统计登录次数或计时器启动次数。
试点需要预先设定停止条件。例如员工对字段定义仍有大量疑问,项目归属准确度没有改善,或报表仍需在表格里二次重做,就先修流程而不是扩大采购。工具验证和流程验证要分开:软件功能没接好是配置问题,分类规则互相冲突则是管理设计问题。
3. 观察结果:节省时间只是收益之一
假设试点后成员补录平均减少到每周 7 分钟,主管检查减少到每周 1.5 小时,运营整理减少到每月 4 小时,那么情景模型中的月投入约为 20.2 小时、6.5 小时和 4 小时,合计约 30.7 小时。与基线相比约减少 33.6 小时,但这个结果完全依赖模拟假设,实际团队必须用自己的数据验证。
更值得追踪的不是节省了多少小时,而是这段时间有没有转成有价值的管理动作:提前发现项目超支、重新分配资源、识别高频返工,或缩短客户账单核对周期。如果节省下来的时间没有改善任何决策,项目的商业价值就需要重新评估。

七、不同团队怎么选:按问题类型制定行动方案
1. 小团队或自由职业团队:先用轻量规则验证习惯
如果成员少、项目结构简单,先确认项目分类和周报格式,再从 Toggl Track、Clockify 或 Harvest 中选出两款进行短试用。每位成员完成同一组记录任务,让项目负责人检查汇总是否清楚,财务或客户负责人检查计费字段是否够用。
这一阶段不建议一开始就配置大量权限、审批层级和自定义字段。先观察 2 至 4 周:补录是否下降,成员是否能独立完成记录,月底是否还要重做表格。若问题集中在规则不清,应先修改规则,不要急着换工具。
2. 咨询、代理和专业服务团队:优先看可计费工时链路
服务型团队应把客户、合同、项目、工作类别和可计费状态串起来,尤其要核对折扣、固定费用项目和内部投入如何处理。Harvest 可作为重点候选,同时比较其他工具与现有账单和财务流程的连接方式。
试点时抽取几个已完成项目,检查系统汇总是否能与原账单记录解释差异。不要为了让可计费比例更好看,要求成员把所有沟通和管理工作都算进客户项目;正确分类比漂亮的利用率数字更重要。
3. 研发和产品团队:选择能保留任务上下文的方案
若组织已有较成熟的项目协作流程,应评估 Everhour 与现有任务工具的连接,或考察 PingCode 这类能把工作项、计划和工时放在相近管理上下文中的平台。试点重点不是统计每个人忙不忙,而是分析需求变更、缺陷处理、会议协作和技术债的投入结构。
100 人以上组织还应检查权限模型、团队层级、跨项目报表和历史数据处理方式。数据访问如果只能由少数管理员手工导出,或跨部门权限无法准确控制,部署规模扩大后会产生明显的运营瓶颈。
4. 外勤或排班团队:先验证移动端与现场规则
外勤场景要测试弱网、移动端记录、班次调整、临时任务和异常申报。Hubstaff 可纳入对比,但是否需要定位或活动监测,应由业务核验目的决定。现场管理不等于必须持续跟踪位置,能用工单状态和班次签到满足要求时,应优先采用更少采集的方式。
建议在不同网络条件和不同类型的现场任务中进行小规模实测,并让一线员工参与检查流程。若移动端操作比原有纸面方式更复杂,或者定位误差造成大量申诉,系统的名义自动化并没有转成实际效率。

八、采购前的取舍与验收:把失败风险留在小范围内
1. 明确哪些能力值得付费,哪些先不开
团队愿意为减少重复录入、可靠审批、项目预算预警、可用报表和稳定集成付费,通常比为暂时用不到的复杂仪表盘付费更合理。自动追踪、定位和截图等能力,则应证明其必要性,并评估员工接受度、数据治理与法律合规成本。
如果供应商的套餐结构或功能边界不清楚,采购前应拿书面答复确认用户上限、报表导出、审批、单点登录、数据保留、API 和支持范围。产品说明页容易展示“能做什么”,但真正影响续约成本的,往往是“哪些功能要升级、哪些数据导不出来”。
2. 设置可量化的验收条件
试点开始前,选出 4 至 6 个团队能理解的指标,并明确采样方法。可选指标包括:按期提交率、记录分类纠错率、每周补录耗时、主管审核耗时、月报准备时间、任务关联率、员工使用满意度。不要把所有指标都设为“越高越好”,例如更高的记录频率不一定代表更好的数据质量。
建议把通过条件写成具体句子,例如“月度项目报表能在半天内完成,且不需要在第二张表重复整理”;“主要项目的任务关联率达到团队约定标准”;“员工能解释自动采集范围,并知道如何修正错误记录”。这比单纯要求全员登录更接近实际业务验收。
3. 让试点包含异常情况,而不只是理想流程
验收时要模拟成员请假、任务改名、项目关闭、工时撤回、跨项目支援、时区差异、审批人缺席和连接中断。日常主流程通常容易演示,真实运营负担却经常藏在例外处理里。若异常只能由管理员逐条修复,随着规模扩大,维护成本可能很快超过预期。
还要检查离职和项目结束后的数据处理方式,以及能否按权限导出必要记录。供应商切换并不常发生,但没有导出和迁移方案,会形成长期依赖。采购团队应把退出机制当作选型的一部分,而不是续约前才想起来的事。
4. 决定何时继续、调整或停止
- 继续扩大:员工能够持续完成记录,报表被真实用于项目预算、资源或账单决策,且维护成本在预算内。
- 调整后再试:系统操作顺畅,但分类口径不一致、审批责任不清,或集成字段仍需修正。
- 停止或换方案:团队必须重复录入,关键数据无法导出,监测边界难以解释,或者采购的复杂功能长期没有对应业务用途。
停止一个不合适的试点不等于管理失败。试点的价值之一,就是在扩大部署之前揭示产品与流程之间的错配。越早识别“问题不是计时器”,组织越能避免花预算去自动化一套本身不合理的流程。
九、结论:先让工时数据可信,再让它变得更细
登记工时软件真正值得投资的地方,不是让管理者看到更多员工活动,而是减少回忆、重复整理和无法解释的项目成本。七款工具各有适用边界:轻量记录、客户计费、自动补录、任务集成、现场核验和研发项目管理不是同一类需求,选型不应被单一排名替代。
我的建议是先挑一个正在发生、又确实需要改善的业务场景,记录上线前的人工耗时、纠错情况和报表用途;再用真实项目做 2 至 8 周的小规模试点,验证数据从产生到决策的完整链路。完成试点后,按总拥有成本和实际决策收益复盘,而不是按功能数量或演示效果做结论。
下一步可以先做三件事:写下工时数据要支持的一个具体决策;抽样检查现有记录中最常见的三类错误;邀请一线成员、项目负责人和财务或运营代表共同试用两款候选工具。能让成员愿意记录、让主管看得懂、让业务据此行动的方案,才是值得长期投资的方案。
常见问题解答(FAQ)
1. 2026年选择登记工时软件,7款候选产品应该怎么比较?
我正在给团队筛选工时登记软件,功能列表看起来都差不多,但价格、审批和报表差异不小。我不想只看演示视频,实际试用时应该重点测什么,才能知道哪款适合我们的工作流程?
先别按功能数量排序,先把候选软件放进同一套任务里比较:创建项目、分配任务、补录工时、提交审批、修改被退回的记录,再导出项目报表。建议用统一评分表:填写便利性占30%,审批与更正占25%,与现有项目或财务系统的衔接占20%,报表占15%,权限和导出占10%。
这样能避免某款工具靠一项炫目的功能掩盖日常操作的摩擦。试点时可选10至20人的真实团队,连续运行两周,记录工时提交率、每人每周补录次数、审批退回率,以及负责人汇总报表所需时间。比如把“周五提交率达到90%、月末汇总不超过30分钟”设为内部验收目标;这些是团队可自行设定的门槛,不是行业统一标准。
若试点成员需要反复跳转页面才能完成记录,即使报表漂亮,也可能难以长期使用。
2. 怎样减少员工对登记工时的抵触,同时保证记录可信?
我担心上线工时登记后,团队会觉得是在被监控,最后不是敷衍填数,就是到周末凭印象补录。有没有办法既降低填写负担,又让记录对项目复盘有实际价值?
关键是把工时记录解释为项目决策数据,而不是个人考核排名。上线前应明确谁能查看明细、数据用于排期还是成本核算、是否允许更正;如果管理者只强调“谁花得久”,员工就有动机把复杂工作报得更少,数据反而失真。不要把键盘活动、在线时长等监控指标当成工时真实性的替代品。
流程上,要求记录关联到具体项目或任务,并允许当天补记、注明原因;每周提醒一次通常比月底集中追填更容易回忆。可观察两个信号:提交是否及时,以及审批退回是否频繁。若连续几周都出现大量整齐的整数工时、备注空泛或月底集中提交,应先检查任务拆分和填写入口是否麻烦,再决定是否需要培训,而不是立刻加严考核。
3. 登记工时软件里的可计费工时,能直接代表团队效率吗?
我想用工时报表判断项目是不是越做越有效率,但有些工作不能向客户计费,比如内部评审、招聘和技术改造。只看可计费比例会不会把团队带偏?更合理的指标应该怎么搭配?
可计费比例适合回答“多少投入可以向客户收费”,不等于回答“团队效率高不高”。例如某团队一周登记160小时,其中120小时可计费,比例是75%;如果同一周发生返工、需求等待或线上故障,这个比例仍可能很好看,却不能说明交付顺畅。把单一比例用于个人排名,还可能诱导成员少报支持性工作。
建议把工时按可计费、内部运营、返工或故障处理等类别拆开,再与交付结果一起看:每个里程碑实际投入与计划的差异、返工工时占比、等待时间是否上升。比较时尽量使用同类项目和相近阶段,并在报表中保留任务类别。工时数据最有用的地方不是给人贴效率标签,而是指出预算偏差究竟来自需求变化、估算不足还是流程阻塞。
4. 上线工时登记软件前,应该怎样做试点和验收?
我担心一次性迁移后才发现审批流程不匹配,或者旧系统里的项目和任务无法对应,导致员工重复录入。试点阶段该选哪些人和数据,才能尽早暴露问题,又不影响正常交付?
先选一个项目边界清楚、负责人愿意配合的团队试点,不要一开始覆盖所有部门。迁移前至少核对三层关系:项目是否能区分客户与内部工作,任务是否有稳定的负责人,人员和角色是否对应正确。历史工时若只为留档,可先导入汇总数据;若要继续做趋势比较,则需要确认旧新系统的项目、任务和工时分类能够对齐。
试点两周后,用真实操作验收而非只看演示:普通成员能否快速登记,负责人能否退回并追踪修改,管理员能否导出明细和汇总,离职或转组后权限是否正确。还要实际测试补录、跨项目分摊、审批后更正和数据导出。只要其中一项必须依赖人工反复整理,就应先修流程或确认替代方案,再扩大范围;
上线前明确数据负责人和月末结账规则,能减少后续争议。
文章包含AI辅助创作:提升团队效率:2026年7款值得投资的登记工时软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225743
读者评论
把订阅费之外的配置、培训和纠错成本也纳入比较,这点很实用。尤其是数据最后还要人工汇总的团队,账号单价低不代表总成本低。
自动追踪不等于自动理解工作内容,文中强调员工确认、修改和申诉机制,我觉得比单纯比较监测功能更重要。
选型时用真实任务测试填报、审批和报表导出,比只看功能清单更有参考价值。建议试点时也记录重复录入和纠错情况。
