硬件项目延期,往往不是因为“任务没人管”,而是因为任务状态和真实产品状态脱了节:结构件已经改版,采购还按旧版下单;固件接口变了,测试计划却没有更新;试产问题关闭了,变更记录仍停留在邮件里。选硬件项目管理系统,真正要比较的不是看板有多漂亮,而是它能否把需求、设计、物料、验证、变更和量产决策串成可追溯的闭环。下面我按六类常见方案拆解能力边界,并用明确标注的情景推演说明不同团队该如何取舍。
一、先讲结论:硬件项目管理不是“买一块看板”
1. 先把六个候选方案放回各自的赛道
这六种产品并不处在同一层。Jira、Microsoft Project、OpenProject 更接近项目计划与协作管理;Teamcenter、Windchill、Arena PLM、Autodesk Fusion Manage 更接近产品生命周期管理,侧重点包括工程数据、物料清单、变更和质量流程。把它们不加区分地排成一张“功能榜”,会让选型结论看起来简单,却掩盖真正的实施风险。
我的判断顺序是:先问团队目前最大的损失发生在哪个交接点,再决定先补项目协同还是产品数据治理。若主要问题是任务责任、里程碑和跨部门依赖混乱,项目管理平台更容易快速见效;若主要问题是图纸版本、物料清单、工程变更和审计追溯,PLM 通常才是主系统。很多公司最后需要的是两类系统协作,而不是其中一个“包办全部”。
| 候选系统 | 更适合解决的问题 | 硬件研发中的主要价值 | 选型时要特别核实 |
|---|---|---|---|
| Jira | 跨职能任务、缺陷、迭代和依赖协同 | 流程可配置,适合软硬件混合研发和问题跟踪 | 工程数据、物料和变更控制是否需要外接系统 |
| Microsoft Project | 复杂进度计划、关键路径和资源安排 | 适合阶段、依赖和资源计划较重的项目管理 | 日常工程协作和产品数据追溯如何补齐 |
| OpenProject | 项目计划、任务协作和自主管理部署 | 适合希望控制部署方式、先建立统一项目流程的团队 | 本地化需求、集成能力与维护责任的实际成本 |
| Siemens Teamcenter | 复杂产品数据、配置、变更和生命周期管理 | 适合产品结构复杂、数据链路长、治理要求高的组织 | 实施范围、数据迁移、角色设计和总拥有成本 |
| PTC Windchill | 工程数据、物料结构、变更和协同制造 | 适合需要把 CAD、物料与工程流程关联管理的企业 | 现有设计工具、ERP、供应链系统的集成路径 |
| Arena PLM | 产品记录、物料、变更和质量流程协同 | 适合重视云端协作及供应商参与的产品团队 | 数据驻留、权限边界、区域合规与供应商访问方式 |
| Autodesk Fusion Manage | 可配置的 PLM 流程、变更和产品记录管理 | 适合希望围绕产品流程构建云端工作流的团队 | 流程配置是否匹配实际工程治理,而非只完成表单上线 |
表格里的“更适合”不是绝对排名,而是按产品公开定位归类。实际版本、授权范围和可用集成会随地区、套餐和实施方案变化,采购前应以厂商当前文档和正式报价为准。本文不把未实测的产品说成经过同一实验室基准测试,也不提供看似精确的市场份额或统一价格结论。
2. 按问题匹配,比按品牌热度匹配更可靠
如果团队的问题是“任务没人认领、里程碑反复滑动、软件和硬件节奏对不上”,先评估 Jira、Microsoft Project 或 OpenProject 这一类项目协同工具。如果问题是“同一个零件存在多个有效版本,供应商拿到的文件不确定,工程变更没有影响分析”,则应优先评估 Teamcenter、Windchill、Arena PLM 或 Autodesk Fusion Manage 这一类 PLM 系统。
一个实用的快速判断是:项目负责人最常问‘谁、何时、卡在哪里’,先补项目计划;工程负责人最常问‘当前有效的是什么、为何变更、影响了哪些产品’,先补 PLM。两类问题同时高频时,通常需要明确主数据归属,并设计集成,不宜让两个系统各自保存一份互不一致的产品事实。
3. 先读清楚本篇对比的证据边界
以下对比依据产品公开定位、常见工程流程和典型实施约束进行结构化评估,不等于我对六款产品在同一硬件团队、同一数据、同一版本上的实机跑分。文中提到的时间、评分和比例,凡无明确公开来源者均标为“情景模拟”或“建议基准”,用于帮助团队设计验证,不代表行业统计,也不能直接作为采购承诺。
这种边界说明很重要。硬件软件的价值,常常取决于配置、流程设计、数据治理和集成质量。两个团队即使使用同一产品,也可能因为 BOM 结构、审批层级、供应商参与方式不同,得到完全不同的落地结果。选型时应把产品能力和实施能力分开打分。

二、真实场景:硬件项目为什么会在“看起来都完成了”时失控
1. 硬件研发是一串相互制约的交接,不是一条任务清单
一个典型硬件项目可能同时包含需求冻结、电子设计、结构设计、固件开发、样机加工、物料采购、可靠性测试、认证、试产和量产准备。每个环节都依赖前一个环节输出,但依赖关系不只是“任务 A 完成后任务 B 开始”。例如,器件替代会影响 PCB 布局、热设计、固件驱动、验证用例和供应商交期。
这也是为什么软件团队熟悉的“任务状态”在硬件场景里容易失真。任务显示已完成,不意味着对应的图纸已发布;图纸已发布,不意味着采购拿到了正确版本;样机测试通过,也不意味着该测试覆盖了最新配置。系统若只记录状态,却不记录对象、版本和批准依据,管理者看到的是表面进度。
2. 一个常见的版本错位链条
假设产品团队正在准备第二轮样机。结构工程师在邮件里说明接口尺寸有调整,电子工程师同步修改连接器,采购已经按上一版物料清单发出询价,测试团队却沿用第一轮样机的夹具。每个人都完成了自己手上的任务,项目仍可能在组装时才发现零件不匹配。
这种问题不是“沟通不积极”那么简单。它至少涉及变更提起、影响分析、审批、版本发布、下游通知和验证确认六个动作。没有明确流程时,靠个人记忆和群聊补位,项目越忙,遗漏概率越高。系统需要让关键交接可见,而不是只把所有人搬进同一个工作区。
3. 工程变更成本在后段更难控制
变更并非越少越好。早期发现问题并及时调整,通常比带着错误配置进入试产更可控。团队真正要降低的是“晚发现、漏通知、重复返工”的成本。工程变更影响哪些物料、图纸、测试、采购订单和已制造批次,决定了处理成本,而不仅是变更单数量。
因此,系统评估应覆盖从需求到物料再到验证的链路。对于还没有成熟 PLM 的团队,可以先用轻量流程记录变更编号、受影响对象、批准人和生效版本;但如果多个部门长期维护各自的物料表和图纸副本,单靠任务工具往往会把混乱数字化,而不是消除混乱。

4. 硬件团队应从失败模式倒推工具需求
我建议在选型会议前收集最近三到五个项目的延期、返工或质量问题,不必先做复杂数据仓库。逐条问:问题何时首次出现、谁发现、信息存在哪里、有哪些人或对象未被通知、哪个决策缺少记录。几小时的复盘往往比一份功能愿望清单更能揭示系统缺口。
例如,如果延期主要来自供应商交期波动,系统可能需要的是采购风险和长周期物料跟踪,而非更复杂的需求管理;如果延期源于工程接口反复变化,就要重点检查配置管理和变更影响分析;如果管理层拿不到可信的阶段状态,则要先统一里程碑定义和“完成”的证据标准。
三、拆解常见误区:功能多、看板全,不等于研发更快
1. 误区一:把所有研发活动塞进一个项目管理工具
项目管理平台可以统一任务、里程碑、风险、会议行动项和缺陷,但它不一定能胜任正式工程数据的主记录。把图纸、物料、审批和制造变更都做成普通任务,短期看似整齐,后期可能出现一个任务对应多个版本、附件被覆盖、历史依据难以审计的问题。
反过来,PLM 也不一定能替代所有项目协作工具。跨团队的临时问题、软件迭代、项目资源平衡和管理层组合视图,可能需要更适合协作的工作台。判断关键不是系统数量,而是每种数据只有一个清晰的权威来源,并且跨系统的对象标识、状态和责任能对得上。
2. 误区二:把“有集成接口”当成“集成已经解决”
供应商演示中出现接口、连接器或 API,并不意味着企业现有环境能低成本集成。需要追问:同步方向是什么、哪些字段为主、失败如何重试、版本冲突由谁裁决、接口变更如何维护、测试环境是否可用。若答案只有“可以二次开发”,应把开发、测试、运维和升级成本写进总拥有成本。
硬件组织常见系统包括 CAD、EDA、ERP、需求管理、质量系统、代码仓库和供应商门户。集成范围不是越大越好。优先选择对项目决策有影响的对象,例如物料编号、图纸版本、变更编号、验证状态和交付里程碑。先让关键链路可靠,再扩展边缘信息。
3. 误区三:认为所有流程都应按“最佳实践”标准化
不同产品线可能有完全不同的风险等级、认证要求和供应链约束。消费电子、工业设备和医疗器械的审批证据、验证深度与追溯要求并不相同。把所有项目强行套入同一套长流程,可能造成低风险项目被拖慢;流程过度简化,又会让高风险变更缺少审查。
更稳妥的设计是建立共同骨架,再按风险等级和产品类型分支。共同骨架定义阶段门、责任和必须留存的记录;分支条件控制评审深度、批准角色与验证证据。系统是否支持这种“标准化加例外”,比流程页面有多少个配置项更重要。
4. 误区四:用任务关闭率证明研发效率提升
任务关闭率容易被统计,也容易被误读。团队可以通过把工作拆得更碎、提前关闭未验证任务来提高数字,却未必减少返工或缩短上市时间。更有价值的指标包括关键路径偏差、变更影响评估周期、问题发现阶段、试产缺陷关闭周期和版本错用事件。
指标必须能推动行动。例如,若变更平均批准时间上升,应进一步拆出等待评审、等待影响分析和等待供应商确认,而不是直接催工程师“处理快一点”。指标的用途不是给团队贴标签,而是找出系统性等待和交接断点。

四、专业判断逻辑:用可验证的流程,而不是宣传页选系统
1. 第一步:画出产品数据和项目状态的责任边界
开始比较产品前,先做一张“数据责任表”。需求由谁维护,图纸在哪个系统发布,物料清单以哪个系统为准,变更审批在哪里完成,测试报告如何关联样机,量产放行由谁签署。每一项都要有明确责任人和权威系统,不能用“大家都能改”代替治理方案。
如果同一份 BOM 同时在电子表格、ERP 和项目工作区维护,系统选型首先要解决主数据归属和迁移规则。若这一步不清楚,导入旧数据只会把重复和冲突一起搬过去。数据治理不是上线后的清理任务,而是选型范围的一部分。
2. 第二步:按风险权重评估,而不是所有功能同权
我通常建议把评估拆成六类:产品数据与版本治理、项目计划与依赖、变更与审批、验证与质量追溯、跨系统集成、实施与运维负担。对于产品结构复杂或需要审计的团队,前四类权重应较高;对于早期产品团队、产品结构简单且快速试错更重要的团队,部署时间和协作易用性权重可以提高。
评分必须附带证据。功能演示、现有客户案例、正式产品文档、试点结果和销售口头承诺不是同等强度的证据。对关键能力要求现场走通完整场景,而不是只看一页功能清单。例如,演示从工程变更发起,到影响评估、批准、发布,再到下游确认和验证关闭。
| 评估维度 | 建议验证问题 | 需要的证据 | 常见红旗 |
|---|---|---|---|
| 版本与配置 | 能否识别当前生效版本、历史版本及适用产品批次 | 真实对象演示、版本规则说明、权限配置 | 只展示附件上传,无法说明谁能发布受控版本 |
| 变更管理 | 变更是否能关联受影响物料、图纸、测试和订单 | 端到端变更案例、审批轨迹、通知记录 | 变更单只是独立表单,与产品对象没有关联 |
| 计划与依赖 | 关键路径变化后,责任人能否看到受影响里程碑 | 项目计划演示、资源冲突和基线管理说明 | 只有静态甘特图,没有变更责任和预警规则 |
| 验证追溯 | 测试结果是否绑定需求、样机配置、版本和环境 | 试验记录、失败问题和复测闭环演示 | 测试报告只作为无法检索的附件存档 |
| 集成与维护 | 接口失败、冲突和升级如何处理 | 接口清单、责任矩阵、运维服务边界 | 所有差异都以“后续开发”回应,却没有成本和负责人 |
3. 第三步:用脚本化场景做产品演示
给每家供应商同一份演示脚本,才能减少演示技巧带来的偏差。脚本可以选一个真实但脱敏的产品变更:新增替代料,影响一个结构件、一块电路板、两项测试和一个已发出的采购询价。要求演示从提出到关闭的全过程,同时展示权限、记录、异常和历史查询。
还要故意引入一个不顺利情形:批准人缺席、供应商确认延迟、版本冲突,或测试失败需要重新打开变更。成熟流程不只展示“主干路径”,更要说明例外怎么处理。硬件项目真正耗时的地方,常常不是理想流程,而是异常和跨组织等待。
4. 第四步:把实施成本纳入同一张账
软件许可费只是总成本的一部分。还要估算配置和顾问服务、历史数据清洗、接口开发、身份与权限治理、用户培训、内部管理员投入、升级维护和供应商支持。PLM 的价值可能很高,但若没有足够的流程负责人和数据责任人,昂贵系统也可能沦为低使用率的档案库。
项目协同工具通常更容易快速启动,但如果需求边界持续扩大,定制字段、自动化规则和插件可能不断增加。实施轻量不等于生命周期成本低。建议按三年周期估算成本,并把“变更一次流程需要多少人天”“升级后定制是否继续有效”写入评估。

5. 第五步:以小范围试点检验采用率与数据质量
试点不应只选最简单、最顺利的团队。更有代表性的试点至少覆盖一个硬件项目、一个跨部门变更场景、一个供应商或制造交接,以及一组真实历史数据。观察用户是否能在工作发生时完成记录,而不是项目周会前集中补录。
试点验收不应只看“系统已上线”。还要问:受控版本查询是否更快,变更影响分析是否完整,里程碑状态是否可信,重复录入有没有下降,例外处理是否留痕。建议连续观察四到八周,避免用首周热情或一次培训后的短期操作代替稳定使用情况。

五、六种系统逐一对比:能力、适用团队与主要代价
1. Jira:适合把跨职能工作变得可见,但要守住产品数据边界
Jira 的优势通常体现在任务、缺陷、工作流和跨团队协作的可配置性。对同时开发嵌入式软件、固件、电子硬件和应用软件的团队,它可以把问题、需求、迭代、评审行动项和里程碑放进统一协作视图,尤其适合已经形成敏捷或持续迭代习惯的组织。
硬件项目可以用它管理样机问题、设计评审行动项、验证失败和跨团队依赖,但应明确哪些对象只是协作记录,哪些对象属于受控工程数据。如果正式图纸、BOM 和批准版本仍由其他系统管理,Jira 中的事项应链接到权威对象,不应复制一份看似方便、实际可能过期的附件。
适用判断:软硬件协同、缺陷闭环和跨部门任务透明度是主要痛点,且团队愿意自行维护工作流时,可以优先评估。若核心诉求是复杂配置管理、完整产品结构或高强度审计追溯,应把其与 PLM 的协同方案一并评估,而不是假设任务系统自然覆盖这些要求。
2. Microsoft Project:擅长计划和依赖,不应被当作日常工程信息中枢
Microsoft Project 的典型价值在于计划、任务依赖、关键路径和资源安排。对项目阶段清晰、外部依赖多、需要做进度基线和资源负荷评估的团队,它能帮助项目经理回答“关键路径在哪里、某项延期会影响哪些里程碑”。多项目组合和阶段计划管理也可能是其评估重点。
它的局限通常出现在高频的工程协作与产品对象追溯上。计划表可以说明某项任务何时开始、何时结束,却未必能说明某个料号当前有效版本是什么、变更影响了哪些验证用例。若管理者把计划表当成全体工程师的唯一工作入口,容易出现计划维护和真实执行分离。
适用判断:项目计划复杂、关键路径管理成熟,且团队有专人维护基线时,值得纳入比较。若工程师需要每天处理大量缺陷、设计变更和跨系统对象,应验证实际工作流是否顺手,并考虑与协作平台或 PLM 建立清晰的数据分工。
3. OpenProject:自主部署和项目透明度有吸引力,治理能力要按需求实测
OpenProject 可作为项目管理与协作方案评估,适合重视部署控制、项目过程透明和统一任务管理的团队。组织可以围绕任务、阶段、责任和项目文档建立共同工作空间,减少不同部门各自维护计划表的情况。对于希望先把基础项目流程统一起来的团队,它可能是一种值得测试的路线。
但“可自主部署”并不自动等于“维护成本低”。组织仍需承担环境、安全更新、备份、权限管理、升级测试和内部支持。更重要的是,它不是因为能存放文件,就自动成为正式工程数据管理系统。对于严格的产品配置、工程变更和制造追溯需求,应核实当前版本和扩展方案能否满足要求。
适用判断:项目管理需求明确、部署控制重要、内部具备运维能力时,可以开展试点。若团队希望开箱即用地覆盖复杂 PLM 流程,或缺少系统管理员,应把定制与运维投入纳入总成本,不要只比较许可成本。
4. Siemens Teamcenter:适合复杂产品数据治理,实施范围要分阶段控制
Teamcenter 的核心评估方向是产品生命周期、配置和工程数据管理。对于多层级 BOM、多产品变体、跨地域工程协同以及严格变更控制的组织,产品数据关系和生命周期治理可能比任务看板更重要。选型时应重点验证产品结构、版本规则、权限模型和下游制造、服务数据的衔接。
这一类系统的典型挑战不是“功能够不够多”,而是组织能否定义清楚业务对象和流程。如果项目一开始就想把所有历史数据、所有部门和所有例外纳入大规模上线,数据迁移和流程确认会迅速扩大范围。更稳健的策略是先选一个产品线或一条关键变更链路,验证对象模型和审批逻辑,再逐步扩展。
适用判断:产品结构复杂、配置治理要求高、生命周期跨度长,并且组织愿意投入流程与数据治理资源时,值得进入深度评估。若团队规模较小、产品结构简单、短期目标只是改善周会和任务跟踪,应先核算实施负担,避免用重型治理系统解决轻量协作问题。
5. PTC Windchill:评估重点应落在工程数据、变更链和生态集成
Windchill 常被纳入工程数据与 PLM 选型范围,适合重点考察 CAD 数据关联、产品结构、版本控制、变更管理及跨组织协同等需求。对有较多工程数据、供应链交接和制造协同的硬件企业,演示时不应停留在文件检索,而应完整展示设计对象如何关联物料、变更和下游流程。
不同企业既有设计工具、ERP 和权限体系差异明显,因此集成方式是关键评估项。要确认 CAD 集成范围、BOM 的权威来源、工程变更向 ERP 或制造端传递的规则,以及供应商能否访问必要信息而不暴露不应共享的数据。只展示“系统支持集成”不足以证明当前场景可落地。
适用判断:工程数据主线清晰、变更治理和产品结构管理是核心需求的企业,可以把 Windchill 与其他 PLM 方案放在同一脚本中验证。若最大痛点是跨职能日常任务透明度,则还要评估其对普通项目协作的适配度,或规划与项目工具并行。
6. Arena PLM:适合验证云端产品协同,数据边界必须提前澄清
Arena PLM 可重点评估云端产品记录、变更、物料和质量流程协同能力。对于多地团队、外部供应商参与较多、希望减少本地基础设施维护的组织,云端协作可能带来便利。演示时要检查供应商参与方式、权限粒度、审批记录和受控文档分发,而不只是查看云端页面是否易用。
云端方案的评估重点不止是“数据放在哪里”。还要核实数据驻留、身份认证、备份与恢复、访问日志、合同中的服务边界、出口和迁移机制,以及企业所处行业的安全与合规要求。不同地区、套餐和合同条件可能不同,必须由信息安全、法务和采购共同核验正式材料。
适用判断:跨组织协同是主要诉求,云端部署符合企业政策,且希望将产品记录和质量流程串起来时,适合纳入演示。若有严格本地化、特殊隔离或复杂定制要求,应在试点前完成安全审查和关键流程验证。
7. Autodesk Fusion Manage:适合以流程配置改善协作,复杂度要靠试点验证
Autodesk Fusion Manage 可从可配置流程、产品记录和变更协同角度评估。对于希望逐步建立产品流程、改善审批透明度,同时不想一开始就改造全部系统的团队,可以检查它是否能承载最重要的产品对象、变更流程和角色权限。配置灵活性有价值,但必须对应明确的治理目标。
配置容易并不意味着流程设计可以随意。字段越多、分支越复杂,后续维护越难;如果把每个部门的习惯都固化为独立流程,系统会出现难以升级和难以统计的碎片化。验证时应观察普通用户能否理解状态、管理员能否维护规则,以及流程改动是否会影响已有数据和报表。
适用判断:团队需要逐步搭建产品相关流程,组织愿意设定流程负责人,并可从有限范围开展试点时,可以评估。若产品配置极为复杂、系统间存在大量深度依赖,应把大规模数据模型与集成测试作为门槛,不应仅凭低代码或可配置的印象作决定。

六、案例与数据观察:先用小范围闭环证明价值
1. 情景案例:一个 120 人硬件组织如何确定试点范围
以下是用于选型推演的情景案例,不代表某家真实客户或实测项目。一家约 120 人的工业设备团队,有机械、电子、固件、测试、采购和制造工程职能,年度并行开发多个型号。团队抱怨项目延期,但复盘发现最突出的三个问题是:长周期物料风险暴露太晚、设计变更通知依赖邮件、测试报告无法稳定关联到样机配置。
如果这家公司一上来只买项目看板,能改善任务可见度,却不一定解决版本和样机追溯;如果立即启动全范围 PLM 替换,项目范围和历史数据治理又可能过大。更合理的做法是先对一个产品线做试点:项目工具记录阶段、责任和风险;PLM 或现有工程数据系统管理受控对象和变更;接口只同步项目编号、变更编号、关键状态和相关链接。
2. 先定义基线,再设置可观察的结果指标
试点启动前,团队可从最近一个已完成项目提取基线:从变更提出到评审结论的工作日数、变更影响对象完整率、试产阶段发现的版本错用次数、长周期物料风险首次提出距离需求日期的提前量,以及周会整理状态所花的时间。数据不完整时,先标记缺失,不要为了做漂亮图表而补造数字。
对试点结果,建议关注“过程质量”和“结果变化”两层。过程质量包括必填对象关联率、批准记录完整率和下游接收确认率;结果变化包括返工工时、异常关闭周期、关键路径偏差和项目状态整理时间。短周期试点未必能证明上市时间缩短,但能看出流程是否更可信。
3. 用模拟数据演示指标如何解释,而非声称行业平均
下表是一组明确标记的情景模拟数据,用来展示团队可如何汇报试点结果。它不是行业平均,也不能直接用作软件收益承诺。实际项目应保留原始记录、统一统计口径,并比较相似复杂度的项目或阶段,避免把产品难度变化误认为系统贡献。
| 观察指标 | 试点前情景值 | 试点后情景值 | 解释时要核对 |
|---|---|---|---|
| 变更影响对象完整率 | 62% | 88% | 是否存在未纳入统计的口头变更或线下审批 |
| 变更评审中位周期 | 8 个工作日 | 5 个工作日 | 变化来自审批等待减少,还是变更复杂度下降 |
| 周会前状态整理耗时 | 每周 6 小时 | 每周 2 小时 | 系统报表是否替代重复汇总,还是只是把工作转移给管理员 |
| 试产版本错用事件 | 每轮 3 次 | 每轮 1 次 | 需核对批次范围、事件定义和样本数量是否一致 |
若变更周期改善,但变更影响对象完整率仍低,说明团队可能只加快了审批,没有补好影响分析。若周会准备时间下降,却新增大量系统维护工时,净收益可能不明显。要把指标放在一起解释,才不会把局部改善错判为整体效率提升。

4. 不要把模拟收益直接写进投资回报承诺
很多系统商业论证会把“每人每天节省半小时”乘以全年工作日,得出看似可观的节省金额。这种算法忽略了用户数量、实际采用率、节省时间是否可转化为有效产出,以及实施后新增管理工作。对硬件研发而言,减少一次严重版本错误可能比节省若干次会议整理更有价值,但它也更难用短期数据准确货币化。
建议把收益分为三类:可直接测量的人工时间、可观察但难直接货币化的质量与风险改善、长期才显现的产品组合和上市节奏改善。只对有数据支撑的项目做财务承诺;其他收益以风险下降、追溯能力提升或管理透明度改善呈现,并说明证据强度。
七、按团队情况给出行动建议与取舍
1. 小型团队或早期产品:先把最小可控流程跑起来
如果团队人数不多、产品结构尚简单、项目数量有限,不必一开始就搭建覆盖全生命周期的复杂系统。先确定需求、任务、问题、变更和文件的记录规则,明确谁维护基线,谁批准发布,如何通知采购、测试和制造。用轻量工具把责任和里程碑变得可见,再根据返工原因判断是否需要引入 PLM。
这类团队的取舍是:接受部分工程数据仍在专用工具中,但必须避免出现多份“权威版本”。先以清晰链接和编号保持追溯,等产品线、供应商和合规要求增长后,再评估结构化数据管理。不要因为当前规模小就忽略版本控制,也不要为了未来可能出现的复杂度一次性买入无法维护的流程。
2. 软硬件混合研发团队:项目协作与工程数据分层
如果固件、嵌入式软件、云端服务和硬件并行迭代,团队通常需要高频任务协作,也需要硬件对象和发布版本保持受控。可以让项目管理平台承载迭代、缺陷、依赖和里程碑,让 PLM 或工程数据系统承载图纸、BOM、工程变更和正式发布。两者通过稳定标识和关键状态连接。
关键取舍是接口复杂度。若短期无法建设高质量双向同步,优先做单向、少字段、可审计的关键链接,不要急着同步所有附件和字段。同步范围越广,冲突治理越重要。选型时要明确哪边负责修正、失败如何报警、历史状态如何保留。
3. 多产品线、大型企业:把数据治理和变更闭环放在首位
当多个产品线共享物料、设计平台、供应商和制造资源时,单个项目视图已不足以管理冲突。需要考虑产品配置、通用件复用、工程变更影响范围、跨项目资源和发布控制。此时,Teamcenter 或 Windchill 这类 PLM 方案可进入深度评估,云端 PLM 方案也可按部署政策和协作方式纳入比较。
这类组织的主要取舍是治理深度与实施速度。流程若不够统一,系统无法提供可信数据;流程统一得过度,又可能限制产品线差异。应由业务负责人、工程数据负责人、IT、安全和制造共同设计对象模型,并通过逐产品线推广降低一次性切换风险。
4. 供应商协同频繁:把外部访问和版本分发当成核心场景
如果关键零件由供应商共同设计,或图纸、质量问题和变更需要跨企业流转,供应商协同不能只靠邮件附件。评估时应确认外部账号管理、权限隔离、访问期限、文件下载控制、变更通知和确认记录。内部系统再强,若供应商仍只能靠邮件获取版本,链路仍存在薄弱点。
取舍在于便利性和信息保护。开放访问可以减少重复传递,但不能让外部伙伴看到不相关产品或内部成本信息。应按供应商、项目和对象设定最小权限,测试账号离职、合作终止和紧急撤权流程。合同和安全审查应先于大规模外部账号开通。
5. 监管或质量要求较高:以审计证据和配置追溯做否决项
在对质量体系、配置历史和验证记录要求较高的行业,不能仅凭系统有审批按钮就认定满足要求。要验证审计轨迹是否不可随意覆盖,电子记录、权限和变更是否符合企业质量体系,记录保留期限和导出机制是否明确。具体合规要求应由质量、法规和法务团队依据适用标准及市场法规确认。
此类场景的取舍是:宁愿缩小首期范围,也不要牺牲记录可靠性。若关键控制点无法通过系统验证,先用经过批准的受控流程兜底,同时把问题列为上线阻断项。工具不能替代质量体系,但可让体系执行更一致、证据更易查。
6. 行动清单:用四周完成有证据的初筛
如果团队还没有统一的选型方法,可以用四周完成一轮务实初筛。目标不是马上签约,而是形成可复核的需求、证据和风险判断。
- 第一周:选取最近三个项目,整理延期、变更、版本错用和返工案例,按根因归类。
- 第二周:绘制需求、图纸、BOM、变更、测试和采购对象的数据责任图,标出权威系统和责任人。
- 第三周:确定统一演示脚本与权重评分表,邀请候选厂商按同一流程演示,记录未覆盖项。
- 第四周:选择一个真实产品线或变更链路开展试点设计,估算三年总成本、集成责任和内部维护投入。
每一步都要留下可供管理层复核的证据:问题样本、流程图、演示记录、风险清单、成本假设和试点指标。这样即使最后不采购,也能减少团队对问题根因的分歧;如果决定采购,实施范围和成功标准也会更清晰。

八、最后的判断:选系统是在选择团队如何面对变化
1. 不要追求“功能最全”,要追求关键事实可被信任
硬件研发效率的核心,不是让每个人多填几个字段,而是让团队在需要决策时能相信手上的信息:当前版本是什么、变更影响谁、样机用了什么配置、测试结论对应哪一版、采购和制造是否拿到批准记录。任何系统若不能让这些事实更可靠,就很难仅凭功能数量证明价值。
因此,六种方案没有适用于所有企业的统一赢家。Jira、Microsoft Project 和 OpenProject 更适合从项目协同和计划透明切入;Teamcenter、Windchill、Arena PLM 和 Autodesk Fusion Manage 更适合围绕产品数据、变更和生命周期流程评估。具体选择取决于团队最昂贵的失效点,以及能否承担系统上线后的流程治理。
2. 下一步先做一场“变更演练”,再谈采购排序

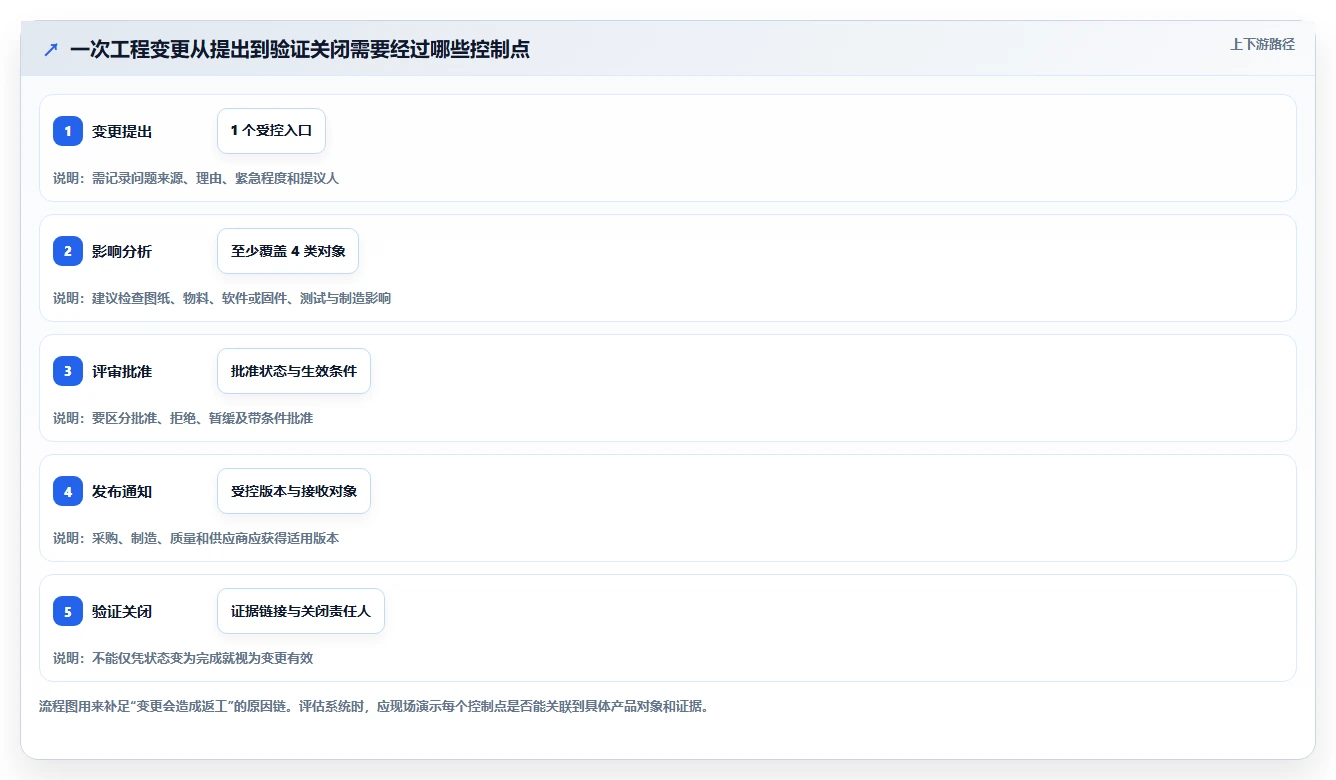

我建议选一个最近发生过的真实工程变更,脱敏后作为所有候选产品的统一演示案例。要求从提出、影响分析、评审、版本发布、供应商通知到验证关闭完整走一遍,并故意加入一次审批延迟或测试失败。记录每一步由谁操作、证据在哪里、异常如何恢复、数据如何追溯。
这场演练通常比产品功能清单更有决策价值。它能让团队看见系统是否符合真实工作方式,也能暴露尚未解决的数据治理和职责问题。最终选到的未必是功能最多的产品,而应是能让关键交接更少靠记忆、关键变更更容易追溯、关键里程碑更接近真实状态,并且企业有能力长期维护的方案。
把失败案例整理成基线,明确数据归属,设计统一演示脚本,再用有限范围试点验证。对于硬件研发团队,这比先追逐“全能系统”更稳,也更有机会真正缩短从设计决策到可靠量产的距离。
常见问题解答(FAQ)
文章包含AI辅助创作:硬件研发效率之选:2026年6大硬件项目管理系统深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225551
读者评论
把项目协同和PLM分开讨论很有用。我们现在的问题不是任务没人更新,而是采购拿到的BOM版本和工程发布版本对不上,确实该先厘清谁是产品数据的权威来源。
文中把变更拆成影响分析、审批、发布和验证几个控制点,比较贴近实际。建议试用时拿一条真实变更现场走流程,重点看采购、测试和供应商能否收到对应版本。
集成部分提醒得很实际,有接口不代表冲突和失败重试都解决了。选型时还应把接口维护、升级测试和数据归属算进成本,不要只比较演示里的功能。
