软件实施项目真正拖慢交付的,通常不是缺少一张甘特图,而是需求变更、跨部门依赖、验收证据和上线责任分散在不同地方。2026 年挑选实施项目软件,我不会先问“功能最多的是哪款”,而会先问:项目经理能否在十分钟内看清风险,实施顾问能否把问题追溯到需求,客户能否确认每个验收结论?下面这六款工具按工作方式拆解,不做脱离场景的绝对排名。
2026年软件实施项目软件大盘点:6款提升效率的顶级工具
一、先讲结论:选工具,先看它能不能接住交付链路
1. 六款工具各有适用位置,不存在通用冠军
我把软件实施项目拆成五条核心工作链:需求与变更、任务与依赖、缺陷与问题、客户沟通与审批、上线与验收。工具的价值,不在于把这五条链都塞进一个界面,而在于让团队在关键交接处不丢信息、不漏责任、能查证据。
如果项目以产品研发、需求迭代和缺陷闭环为主,可以重点评估 PingCode 或 Jira。前者更适合希望用一体化研发管理方式串起需求、测试和交付的中大型企业及 100 人以上组织;后者在复杂工作流、权限配置和研发团队协作上有较强的扩展空间,但配置与治理需要投入。
如果实施项目大量依赖跨部门协作、审批和管理层跟进,可以比较 Asana 与 monday.com。前者强调任务、目标和跨团队计划的可见性;后者更像可配置的工作管理平台,适合希望通过不同视图组织业务流程的团队。若重点是表格化追踪、预算和项目组合汇总,Smartsheet 值得纳入评估。若组织已深度使用微软生态,可以考察 Microsoft Planner 的高级计划能力及相关 Microsoft 365 协作服务。
| 工具 | 更适合的实施项目 | 优先验证的能力 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型组织的研发型、产品型实施项目 | 需求、迭代、测试、缺陷与交付能否形成闭环 | 需评估组织级治理、迁移和团队采用成本 |
| Jira | 研发流程复杂、需要细粒度配置的项目 | 工作流、权限、跨项目关联及插件治理 | 灵活性越高,越需要管理员和流程负责人 |
| Microsoft Planner | 已采用微软协作体系的业务实施项目 | 计划、任务、协作内容与许可方案的衔接 | 具体能力受版本、许可和组织配置影响 |
| Asana | 跨部门推进、管理层需要进度可见的项目 | 目标、任务依赖、项目组合视图和自动化 | 复杂研发追踪是否够用,需要以真实流程验证 |
| monday.com | 流程变化较多、需要可视化工作台的团队 | 字段、视图、自动化和外部协作方式 | 配置自由度要与统一口径、权限治理平衡 |
| Smartsheet | 表格驱动、预算跟踪及多项目汇总场景 | 依赖、汇总、报表和审批如何连接 | 复杂需求与缺陷链路可能需要额外设计 |
这张表是场景筛选器,不是产品测评得分。产品版本、套餐、地区可用性和安全配置会变化;采购前应拿目标版本做试用验证,而不要把某个功能名称直接当作可用能力。
2. 我建议先用三个问题缩小选择范围
- 项目成果主要是什么?如果结果是软件功能上线,需求、测试、缺陷和发布追溯优先;如果结果是业务流程切换,审批、培训、数据准备和责任分工优先。
- 谁必须持续使用?项目经理、实施顾问、客户负责人、研发人员是否都要进系统?若外部客户只需要确认里程碑,给客户开放复杂工作台未必是好设计。
- 失败最可能发生在哪里?是需求反复、跨部门等待、数据迁移、验收争议,还是上线后没人接手?应优先验证最可能导致延期或返工的那个环节。
我的判断是,工具选型要先降低交接损耗,再考虑界面偏好。团队已经用熟一款工具,却没有一致的责任人、验收条件和变更规则,换工具通常只会把混乱迁移到新系统。
3. 先建立适合自己项目的比较基准
下面的对比不把“功能数量”当作主指标,而看六个实际问题:关键记录是否可追溯,依赖是否可见,客户是否能参与,风险是否能升级,管理层能否汇总,维护系统需要多少治理工作。每项先按项目需要设权重,再由项目经理、实施负责人和系统管理员分别打分,避免由单一部门替所有人做决定。

二、背景和真实场景:实施项目的效率损失发生在交接处
1. 实施项目不是一张任务清单,而是一组相互依赖的承诺
一个常见的软件实施项目会经历调研、方案确认、配置开发、数据准备、测试、培训、上线和验收。看起来是顺序流程,实际上经常并行:客户还在确认字段定义,实施团队已经搭建配置;数据团队需要业务部门补历史数据,测试又依赖这批数据;上线窗口则受到财务结账、营销活动或生产排期限制。
这也是为什么项目计划“显示绿色”不一定表示项目安全。主计划可以按期,但关键前置条件可能没有被确认;任务可以显示完成,但交付物没有验收记录;会议纪要写了决定,却没有转成有责任人和截止时间的变更事项。工具应把这些承诺连起来,而不是仅仅收集完成状态。
2. 三类交接最容易制造返工
第一类是需求到交付的交接。业务提出“支持多组织结算”,实施团队需要知道这句话对应哪些角色、数据字段、页面行为、测试用例和验收条件。如果需求只留在会议纪要,后续发生争议时,团队很难判断是需求遗漏、理解偏差,还是范围变更。
第二类是客户到实施团队的交接。客户答应提供数据、指定审批人或确认接口,但口头承诺没有责任人和截止日期,实施团队只能不断追问。任务系统如果无法清楚标注“等待客户”“等待内部决策”等状态,管理者就可能把外部阻塞误判为内部执行慢。
第三类是项目到运营的交接。上线并不意味着交付结束。权限清单、运维联系人、已知问题、培训记录、数据校验结果和应急方案都可能影响稳定运行。验收材料如果散落在邮件和个人网盘中,后续支持团队接手时仍要重新调查。
3. 工具要映射真实的项目阶段与责任边界
我会先画出一条最小交付链,而不是先研究软件菜单:需求提出者是谁、谁确认范围、谁执行配置、谁提供数据、谁验证结果、谁批准上线、谁签署验收。每个节点都需要明确输入、输出和下一责任人。工具的页面、字段和自动化应服务这条链。
例如,客户提交接口问题后,项目团队不仅要记录问题描述,还要能判断它属于缺陷、需求变更、数据问题还是环境问题。分类错了,责任人就可能错;责任人错了,计划日期就会失真;计划失真后,项目组合报表再漂亮,也只是把错误汇总得更快。

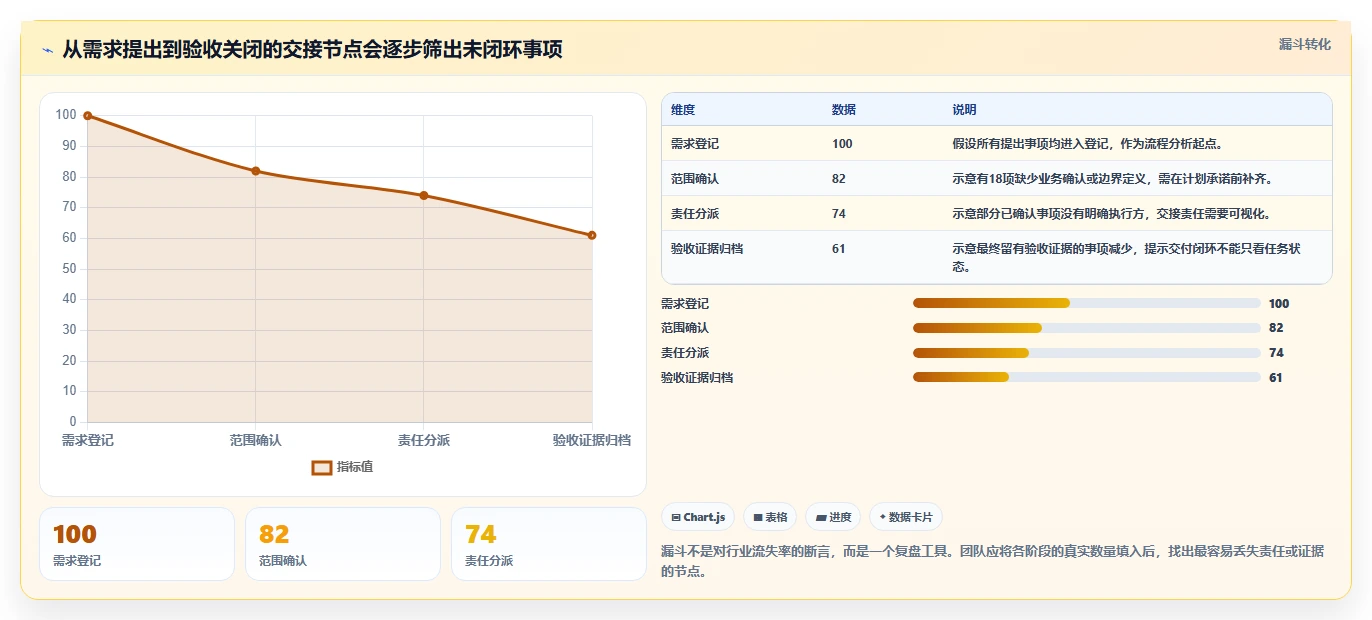

下面的流程图表是一个用于工作坊的示意模型。它不是行业统计,而是帮助团队发现风险究竟聚集在哪个交接点。实际比例应由自己的历史项目或试点数据替换。

三、常见误区:功能多、看板漂亮,不等于交付更稳
1. 误区一:把任务状态当作项目健康度
“完成了多少任务”只说明任务记录的状态,不说明关键路径是否有风险。一个项目可以有九成普通任务完成,却仍然卡在唯一一项数据迁移审批上。反过来,任务完成率较低也不必然意味着项目失控,因为某些工作尚未进入执行阶段。
我会要求团队把任务状态和交付风险分开看。至少单独识别:关键路径延迟、未关闭高严重度问题、待客户决策事项、未确认验收标准和资源冲突。否则,完成率越高,越容易让管理层产生不准确的安全感。
2. 误区二:把模板当成流程设计
模板能减少重复建项目的成本,但模板不会自动定义责任边界。一个项目复制了五十个阶段任务,如果没有判断哪些环节必须经过客户确认、哪些材料是上线门槛、哪些问题必须升级,模板只会复制原有缺陷。
我建议模板只固化稳定的部分,例如阶段名称、基本交付物、风险字段和例会节奏;项目特有的业务范围、接口数量、数据规模和监管要求应留给项目配置。若每个项目都需要管理员修改大量字段才能开始,模板本身可能已经过度复杂。
3. 误区三:认为自动化越多,管理越省事
自动化适合处理规则明确、重复发生、异常可发现的动作。例如任务到期前提醒负责人,或缺陷达到严重级别后通知项目经理。它不适合替代需要业务判断的决策,例如范围是否批准、风险是否接受、客户是否完成验收。
错误自动化的成本常被低估。状态字段含义不统一时,自动提醒会制造大量噪声;规则互相触发时,记录可能被重复更新;人员离职后,依赖个人账号的自动化可能悄悄失效。上线自动化之前,我会先用少量真实记录跑通,再核查失败日志和通知对象。
4. 误区四:只让项目经理试用,忽略其他角色
项目经理看重全局视图,实施顾问关注任务和问题处理,客户负责人希望快速确认事项,研发人员需要足够精确的需求与缺陷信息。让项目经理独自试用,很容易选出一款管理层看着舒服、执行团队却不愿更新的系统。
试用时至少邀请四种角色完成真实动作:提出一项需求、追踪一个问题、确认一项变更、提交一份验收证据。若任何一类用户只能通过线下表格或聊天工具完成关键步骤,项目记录就会再次分散。
5. 误区五:一次性迁移所有历史数据
历史数据不等于可用数据。旧系统中可能有重复任务、失效负责人、已经改变的字段含义和缺少上下文的附件。盲目迁移会让新系统从第一天就充满噪声,还可能把不该广泛访问的客户信息带入新的权限空间。
迁移前先定义保留期限、数据用途、访问权限和关联关系。通常优先迁移仍在执行的项目、未关闭问题、有效合同范围和必要的历史决策;已结束项目可考虑以只读归档方式保留。具体做法还要符合企业的数据治理和合规要求。
四、专业判断逻辑:用可复现的场景测试六款工具
1. 先定义必需条件,再比较偏好条件
选型打分不应让一个优秀的报表功能抵消安全、权限或追溯上的硬缺口。我通常分两轮。第一轮是门槛检查:单点登录、权限分层、数据导出、审计记录、外部协作方式和必要集成是否符合要求。第二轮才比较易用性、报表、自动化、视图和总拥有成本。
每个必需条件要有明确的“通过证据”。比如不要只问“有没有权限管理”,而是创建项目成员、外部客户和组织管理员三种角色,尝试查看、修改、导出和分享目标记录。若采购范围包含特定部署方式或数据驻留要求,应以供应商当前合同、产品文档和安全评估结果为准。
2. 用同一套试点流程,而不是听六场功能演示
演示时供应商通常会展示最顺滑的路径,试点则要暴露日常操作的摩擦。准备一份不含敏感信息的示例项目,至少包含二十项任务、三项依赖、两项需求变更、五个缺陷、一项客户待办和一套验收清单。六款工具尽量使用相同样本、相同角色和相同验收标准。
试点重点记录操作是否需要管理员介入、信息是否重复录入、变更能否找到原始依据、客户能否完成必要操作、管理者能否识别阻塞。不是只记录“做得到”,还要记录完成所需步骤、培训时间和后续维护成本。
3. 给不同评价人设置不同问题
- 项目经理:能否识别关键路径、等待事项和逾期风险?是否可以从单项目汇总到多个项目?
- 实施顾问:能否快速更新任务、关联问题、附上交付证据?移动场景和会议现场使用是否顺手?
- 客户负责人:能否只看到自己需要确认的事项?外部访问、通知和文件权限是否清晰?
- 系统管理员:字段、权限、工作流和报表修改需要什么角色?升级和离职交接是否可管理?
- 信息安全与采购:合同、数据处理、身份验证、审计与退出安排是否满足组织要求?
4. 用成本和风险一起判断,不只看订阅价格
总拥有成本至少包括许可费用、配置实施、数据迁移、培训、集成、管理员工时和用户日常维护时间。价格便宜但每周要人工整理多张表,未必比许可费用较高但记录集中更省钱。反过来,功能丰富的工具如果需要持续依赖少数管理员,也可能形成组织单点风险。
建议将第一年成本和稳定运行后的年度成本分开估算,并把一次性实施成本与持续维护成本分列。不要仅用“每用户单价乘人数”推算预算,也不要在尚未确认套餐、税费、地区和合同条件时,把公开页面上的价格当成最终采购报价。

五、六款工具逐一拆解:看工作方式,也看适用边界
1. PingCode:优先考察研发与交付追溯是否连贯
PingCode适合进入中大型企业及 100 人以上组织的软件实施项目评估,尤其是实施过程中伴随产品需求、研发迭代、测试和缺陷修复的团队。对这类项目来说,关键不只是建立任务,而是让需求讨论、研发工作、测试反馈和交付状态之间可以追踪。
我会重点验证一条真实链路:客户提出需求后,能否明确范围与优先级;需求拆分后,执行工作是否能关联回原始目标;测试发现的问题能否定位到相关需求和版本;上线前能否查看仍未解决的高风险事项。评估时应亲自操作试点环境,确认具体模块、套餐、权限和流程能否满足组织要求。
它的主要适用边界也需要诚实看待:组织级平台不能靠上线软件自动统一流程。若部门之间对需求定义、优先级、问题严重度和验收口径没有共识,先确定这些规则再配置平台,会比直接照搬现有表格更有效。中大型团队还应把权限模型、历史数据迁移、报表口径与管理员职责列入试点。
2. Jira:适合愿意投入工作流治理的复杂研发团队
Jira常被考虑用于研发项目管理,优势通常体现在流程配置、问题跟踪和生态扩展的灵活性。对有成熟研发流程、需要多项目追踪并愿意维护配置的组织,它可以承载较复杂的工作方式。
试用重点不是“能不能做一个看板”,而是工作流是否可理解、权限是否能按角色控制、跨项目报表是否口径一致,以及第三方扩展是否带来额外维护和安全审查。配置过多会让新人难以理解状态含义,也可能造成同一类问题在不同团队中被不同方式处理。
因此,我会把流程负责人和平台管理员纳入决策。若团队没有时间治理字段、权限、插件和变更规则,宁可采用更少的自定义,也不要先搭建一个只有原始配置者看得懂的系统。
3. Microsoft Planner:评估微软协作体系中的实际衔接
对已采用 Microsoft 365 的组织,Microsoft Planner 的计划能力和既有协作环境可能降低用户切换成本。评估重点是计划、任务、文件、会议和组织身份之间的实际连接,而不是看到产品名称属于同一生态,就假设所有数据天然打通。
应根据组织的订阅许可确认高级计划能力、权限边界、报表范围和地区可用性,并检查团队是否需要跨项目资源视图、复杂依赖关系或客户外部访问。产品组合和套餐可能调整,采购阶段要以当前合同和实际租户环境复核。
如果项目主要依靠任务分派、会议协作和部门内跟进,可以先做轻量试点;如果需要严密追踪需求版本、测试用例和缺陷之间的关系,则要进一步确认当前配置能否覆盖,必要时比较专用研发管理方案。
4. Asana:适合强调目标可见和跨团队推进的组织
Asana可以纳入跨部门业务实施项目的评估,尤其是管理者希望同时了解目标、任务、负责人和整体进度的情形。试点要验证项目计划与团队日常执行是否顺畅,以及不同层级的视图是否能服务不同角色,而不是让所有人面对同一张庞大任务表。
如果客户参与程度较高,重点检查外部协作、信息可见范围、通知设置和客户确认记录。对研发型项目,还需实测需求拆分、版本管理、测试与缺陷追踪是否适合团队现有工作方式,不应仅凭通用任务管理体验作判断。
常见风险是组织为了做管理报表而堆叠目标、项目和任务层级,导致员工需要重复维护相同进度。建议先定义一份状态口径,再试运行一条真实跨部门流程,观察信息能否一次更新、多处合理呈现。
5. monday.com:用灵活工作台解决差异流程,也要防止各自为政
monday.com适合列入需要可视化工作区、不同视图和流程自定义的评估。实施团队可以围绕数据准备、培训、问题处理和上线准备建立工作板,再按角色关注不同的信息面。
灵活不代表不需要标准。若每个项目经理都自行命名状态、创建字段和设置自动化,管理层就很难跨项目比较延期风险与工作量。试点时要检查模板治理、字段定义、权限、自动化通知和报表口径,并明确谁有权创建全组织复用的流程。
对客户协作项目,也要测试外部人员看到什么、能否导出或分享内容、如何保存批准记录。团队应根据当前套餐和安全要求验证具体能力,不应只根据演示页面判断外部协作是否符合组织政策。
6. Smartsheet:表格熟悉度是优势,复杂追溯要额外验证
Smartsheet值得表格驱动的项目团队考察,尤其是习惯以行列维护计划、预算、责任人和状态的组织。对多项目汇总、管理层报表和计划跟踪,表格结构可能容易被业务人员理解,也便于从既有工作方式过渡。
但表格熟悉不意味着适合所有关系复杂的工作。需求、缺陷、测试、版本和审批之间如果存在多层关联,要实测能否清楚表达关系、控制变更、保留审计证据。若团队必须靠复制多份表格追踪同一事项,信息不一致会快速抵消熟悉度带来的好处。
我会拿一个跨项目案例测试:同一类风险是否能汇总,项目级更新是否会影响组合视图,负责人变更是否可追溯,管理层报表能否区分已完成与待确认。若大多数答案需要额外手工汇总,就要把持续运营工时纳入成本。
六、案例与数据观察:让试点回答“少了什么返工”
1. 用一个三个月实施项目做试点样本
假设一家拥有 120 名员工的企业正在实施一套业务系统,项目涉及客户服务、财务、信息技术和外部实施团队,计划周期为 12 周。这个人数与项目复杂度是情景设定,不是实际客户案例。试点目标也不是证明哪款软件必然提高效率,而是观察统一管理方式能否减少追问、等待和验收遗漏。
在试点前先设定四个可测量指标:待确认事项平均关闭时长、关键任务逾期率、问题从提出到分派的耗时、验收证据齐备率。用过去 4 周或一个已结束的相似项目作为基线,并固定定义与统计口径;否则,前后数据不可比。
2. 把指标定义清楚,避免“效率提高”变成口号
待确认事项关闭时长从事项登记起算,到责任人给出可执行结论为止,不把“已转发”当作关闭。关键任务逾期率只统计标记为关键路径或阶段门槛的任务,并同时记录未到期数量,避免分母变化造成误读。
问题分派耗时从问题进入系统,到确认责任团队和负责人为止;验收证据齐备率按预先定义的必需材料计算,而不是事后挑容易收集的材料。若试点期恰好遇到人员调整、范围缩小或项目复杂度变化,也应在结论中说明。

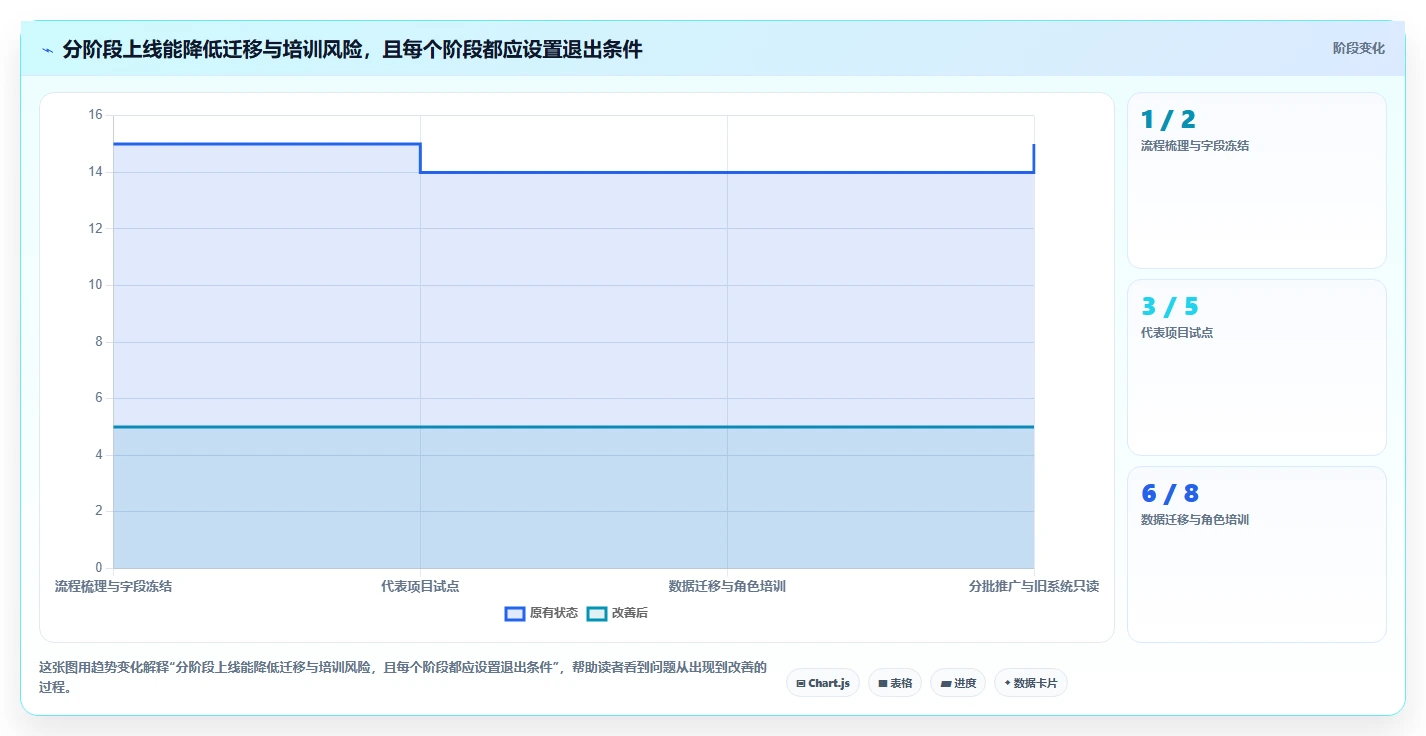

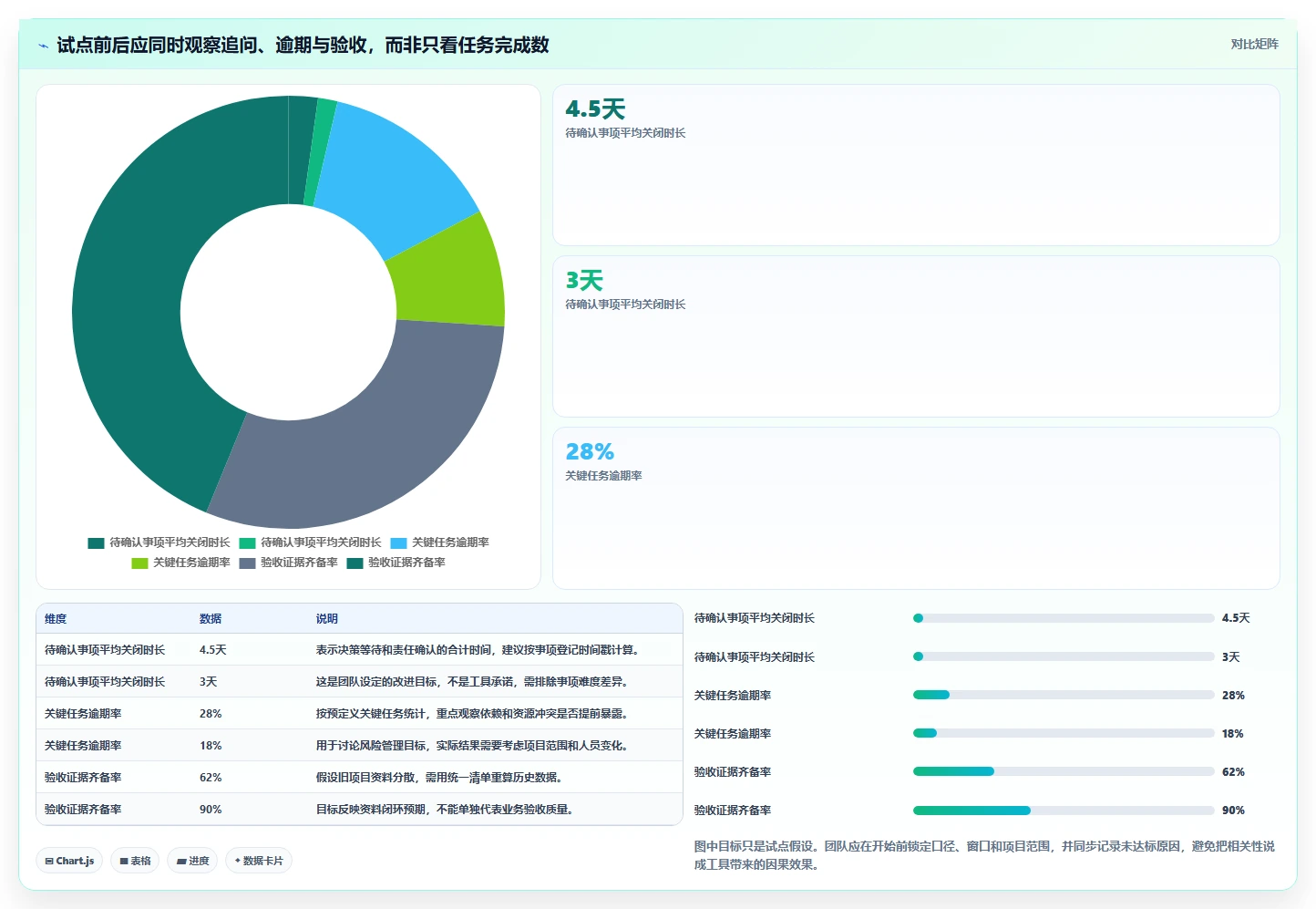

3. 情景模拟显示,最值得观察的是等待时间而非点击速度
下面的数字是用于设计试点的示意数据,不是供应商实测,也不是行业平均。它表达一种常见假设:如果责任、状态和确认记录集中,减少的可能主要是等待和反复询问,而非每次操作的几秒钟。实际项目应以真实日志替换。

4. 记录过程数据,才能知道改善来自哪里
只比较试点前后结果,很难知道改善究竟来自工具、项目经理加强跟进,还是项目刚好进入低风险阶段。建议同步记录每周未决事项数量、超过约定等待时间的事项、风险升级次数、重复登记比例和用户活跃角色。若结果变好但关键数据仍靠人工补录,改善可能不可持续。
还要关注反例:哪些事项仍然在线下处理?哪些客户不愿登录?哪些报表仍要手动合并?哪些自动提醒被关闭?这些“没进工具的工作”并非无关紧要,通常是系统与真实流程不匹配的早期信号。
七、不同情况下怎么行动:从采购前验证到上线后治理
1. 只有一个项目,先做最小试点,不要先建平台工程
单项目团队可以先整理一份最小流程:阶段、责任人、关键任务、外部依赖、问题分类、风险等级和验收材料。用一条真实交付链试跑两到四周,期间只新增真正必要的字段。试点的目标是找到信息断点,而不是一次性建立企业级制度。
若试点发现团队仍要在其他地方反复登记,先查清楚原因:是客户无法访问、协作方式不合适、还是记录结构太复杂?不要马上用更多自动化补救。对于小团队,维护成本过高的配置可能比适度的人工流程更差。
2. 多项目并行,优先统一指标口径和资源视图
多项目组织需要统一项目阶段、风险等级、重要里程碑和状态定义,才能合理汇总。先选三至五个代表性项目做组合试点,包含一个顺利项目、一个高风险项目和一个外部依赖多的项目。观察管理者能否识别冲突,而不是只看到汇总数字。
若团队有多个业务线,允许局部流程存在差异,但关键字段应有共同定义。比如“已完成”究竟是任务执行完毕、交付物已提交,还是客户已经验收,必须在跨项目报表中说清楚。
3. 研发与实施深度交织,先验证追溯链和发布门槛
研发型实施项目应从需求、开发工作、测试、缺陷、版本和上线审批中抽取一个完整场景。重点验证变更是否能回溯到决策、缺陷是否能追溯到版本、上线门槛是否能检查关键问题。若工具只能管理任务,却无法表达团队需要的关联关系,应在采购前确认补充方案和维护成本。
对 100 人以上的组织,建议让流程负责人、平台管理员、研发代表和实施负责人共同设计试点。组织规模越大,个别团队的配置选择越可能变成后续治理负担,应提前规定哪些配置可以自主管理、哪些需要统一审批。
4. 客户深度参与,先设计权限,再开放工作区
不要把内部项目空间直接开放给客户。先定义客户需要查看、提交、评论或批准的内容,明确哪些记录包含内部评估、合同信息或其他敏感数据。再用客户代表账号实测权限、通知、文件分享和退出访问流程。
如果客户不接受使用新平台,可以考虑保留受控的外部沟通渠道,但必须明确由谁把决定、承诺和验收材料回写到项目记录中。多入口可以存在,最终依据不能散落在无法追踪的私人沟通里。
5. 从旧工具迁移,先清理再搬运
迁移至少做四件事:确定哪些项目需要迁移,统一字段含义,清理重复与失效记录,验证附件和关联关系。选一批数据完整度较高、风险适中的项目先迁移,核对记录数、责任人、日期、状态和文件是否对应。
迁移完成后设置短期并行观察期,明确旧系统何时停止写入、例外如何处理、谁对数据差异负责。若没有冻结规则,新旧系统同时更新会产生双重真相,项目团队会花更多时间判断哪一边才是最新状态。

八、怎么取舍:把高风险能力留在系统,把低价值复杂度留在系统外
1. 选一体化能力,还是选多个专用工具
一体化平台的优势是记录和关系集中,管理者较容易从需求看到交付状态;多工具组合的优势是各团队可以使用更贴合本职工作的系统。但组合方案需要稳定的接口、明确的数据主责和跨系统故障处理机制。若团队没有集成维护能力,“各自最好用”可能变成“没有人知道哪个记录最新”。
我通常建议先决定关键业务记录的主系统:需求在哪里确认,缺陷在哪里关闭,验收结论在哪里留存。不是要求所有文件都放在同一个地方,而是让关键事实有唯一权威来源,其他工具只引用或同步必要信息。
2. 选灵活配置,还是选择更容易治理的标准流程
项目差异大、流程成熟度高且有管理员的组织,可以接受一定配置复杂度;团队规模小、人员变化频繁或流程尚未稳定时,应优先选择容易理解和维护的方式。过早配置复杂工作流,往往把尚未验证的管理假设固化成系统规则。
判断配置是否值得保留,可以问三件事:它是否降低高频错误?是否能减少有证据的返工?是否有人负责长期维护?如果三个问题都答不清楚,这个字段、自动化或状态很可能是装饰。
3. 选更强的控制,还是更低的录入负担
安全和审计要求高的项目不能以便利为由省略权限、记录和审批;但每项任务都要求填几十个字段,也会促使用户绕开系统。字段应按风险分级:高风险需求和上线审批记录完整证据,普通任务只保留必要责任、期限和状态。
可用性不是界面漂亮,而是用户在正确时点能完成必要动作。最好观察真实用户在会议、客户现场、移动设备和高压上线期间的操作,而非只在安静的演示环境中评价页面。
4. 以业务风险决定最终推荐,而不是以品牌热度决定
| 你的优先问题 | 优先评估方向 | 试点重点 | 需要接受的取舍 |
|---|---|---|---|
| 需求、测试与缺陷需要连贯追溯 | PingCode、Jira | 真实研发交付链、权限、工作流与维护责任 | 流程治理和配置投入不可忽略 |
| 跨部门任务和目标进度难以同步 | Asana、monday.com | 视图、责任交接、客户协作和通知 | 需确认研发细节与组织标准是否足够 |
| 组织已深度采用微软协作服务 | Microsoft Planner | 实际许可、身份、文件与计划能力衔接 | 能力范围受套餐和租户设置影响 |
| 表格仍是主要计划与汇总方式 | Smartsheet | 依赖关系、跨项目报表与变更记录 | 复杂对象之间的追溯能力要实测 |
| 多个部门各自维护不同项目流程 | 先选代表场景,再比较以上工具 | 共同字段、数据主责和组合风险 | 局部灵活性要让位于必要的共同口径 |
九、最终建议:先把一次交接做可靠,再谈全面数字化
1. 下一步可以按四周节奏执行
- 第一周:画出交付链。列出需求确认、责任交接、变更审批、上线准备和验收归档的实际责任人,找出最容易丢失记录的两个节点。
- 第二周:建立试点样本。准备一个脱敏项目,定义关键指标、用户角色、权限边界和成功条件,同时确认采购与信息安全的必需门槛。
- 第三周:对候选工具做同场景测试。让项目经理、实施顾问、客户代表和管理员各自完成真实操作,记录步骤、耗时、绕行和管理员介入次数。
- 第四周:评估采用成本与风险。核对数据准确性、用户反馈、持续维护工作量和未解决限制。试点不过关就调整流程或淘汰候选,不要为了证明最初判断正确而强行上线。
2. 记住一个不太讨喜但重要的结论
工具不会替团队做出范围决策,也不会自动让客户及时提供数据。它能做的是让承诺可见、风险更早暴露、交接有据可查。若团队没有明确谁可以批准变更、什么材料才算验收、谁负责维护项目记录,再多功能也只会把含糊的流程数字化。
我更看重“关键事项能否从提出走到验收”而不是“项目里有多少功能可用”。对大多数组织,最稳妥的下一步不是马上全员采购,而是选一个有代表性的实施项目,统一四项指标,邀请不同角色试用,再用真实数据决定采用、调整或放弃。六款工具的优劣,最终应由这条交付链上的证据来判定。
常见问题解答(FAQ)
1. 2026年软件实施项目管理软件怎么选?六款工具分别适合什么团队?
我在挑实施项目工具时,最纠结的是功能很多,却看不出哪款能真正管住进度、需求和交付。我想了解这六款软件各自更适合什么场景,而不是只看功能清单排个名次。
先按项目形态选,不要把“功能最多”当成“最适合”。实施项目的难点通常是跨部门协作、需求变更、里程碑验收和问题闭环;研发任务特别复杂的团队,与以客户交付和资源排期为主的团队,工具侧重点并不相同。
工具更值得优先评估的场景选型时留意 Jira软件研发任务、缺陷和迭代管理占比高实施顾问、客户和业务人员是否能顺畅参与 Asana跨职能任务协作和进度可视化复杂依赖、工时和交付模板是否满足实际流程 ClickUp希望在一个工作区集中管理多类任务的团队配置灵活度是否带来过多维护负担 monday.com重视看板、状态展示和快速搭建流程的团队复杂权限、审批和跨项目统计要用真实场景验证 Microsoft Project依赖关系、关键路径和资源排期较复杂的项目一线成员更新任务的门槛及协作体验 Wrike需要集中管理跨团队项目、审批和工作量的组织版本、权限和报表能力是否匹配采购方案 这不是固定排名:产品功能和套餐会调整,尤其要核对当前版本、权限限制、集成方式和数据存储要求。
建议先挑一个正在执行的项目做演示,要求销售或管理员现场走完“需求变更,任务调整,风险升级,验收留痕”,而不是只看预设好的漂亮看板。
2. 怎么判断项目管理软件到底有没有提升实施效率?
我担心团队换了工具之后,只是多了一处填表的地方,项目效率并没有变好。选型测试时应该看哪些数据,才能区分工具带来的改进和项目本身的偶然波动?
不要用“功能数”或“登录人数”代替效率。实施团队更应观察任务是否按期关闭、问题从提出到负责人确认用了多久、状态更新是否及时,以及项目经理每周花多少时间手工汇总进度。可以做一个两周试点:选一个有客户、顾问和研发参与的真实项目,固定记录基线;试点期间每周统计四项指标。
举例来说,按期关闭率=按期完成任务数÷到期任务数;更新耗时可用每周实际用于催报和汇总的时间记录。先定义口径,再比较前后变化,避免把任务难度差异误判成软件效果。下面的门槛只是试点建议,不是行业标准:若按期率提高但成员每周多花大量时间填字段,说明流程可能过重;
若信息更新更快、延期原因更早暴露,且额外维护时间可接受,才值得扩大试用。人数、任务范围和统计周期应保持一致,不能拿新项目直接对比旧项目下结论。
3. 软件实施项目有需求变更、验收和跨团队依赖,工具应该重点看什么?
我做实施类项目时最怕需求改了但计划没跟着改,最后验收时才发现责任和证据对不上。选软件时,除了甘特图和看板,我还应该重点验证哪些流程能力?
先验证变更能否形成可追踪链路,而不是只看有没有“需求”字段。一次变更至少要能关联提出人、影响范围、审批结论、受影响任务、计划调整和验收证据;如果这些信息散落在聊天、表格和任务卡片里,项目经理仍要靠人工拼接事实。再检查依赖关系能不能落到责任人和日期上。
比如接口联调延期,系统是否能让团队看见它影响了哪些后续任务、里程碑和客户承诺;只有画出依赖线,却不能及时提示受影响工作,往往只是展示,不是风险管理。试用时可拿一个已发生过的变更做回放:从提出变更开始,走到评估、审批、排期调整、执行和验收。
若关键节点只能靠备注补充,或审批记录无法关联具体交付物,说明工具需要大量线下补丁;这类缺口应在采购前写进验收清单。
4. 项目管理软件上线前,怎样避免迁移数据、权限和费用踩坑?
我担心采购之后才发现旧项目数据导不干净,客户看到了不该看的内容,或者关键功能要额外付费。上线前有没有一套低成本的检查顺序,能尽早发现这些问题?
先别一次性迁移全部历史数据。选一个已结项项目和一个进行中项目做样本,分别验证任务层级、附件、评论、负责人、日期、状态和关联关系;导入后随机抽查关键记录,并由业务负责人确认结果。只迁移任务标题而丢失变更原因、验收附件或历史责任人,可能让项目“看起来完整”,实际却无法追溯。
权限测试要用真实角色,而不是管理员账号自测。至少准备项目经理、实施顾问、客户联系人和外部协作方四类账号,逐项检查查看、编辑、导出、邀请成员等权限;特别确认跨项目搜索和报表是否会暴露其他客户的数据。
费用则按完整使用场景核算:除席位费外,逐项询问自动化次数、存储、访客权限、单点登录、审计日志、接口和高级报表是否另收费。先做小范围试点并写明退出时的数据导出格式、附件处理和账号停用流程,比只比较首年报价更能控制长期风险。
文章包含AI辅助创作:2026年软件实施项目软件大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225167
读者评论
把任务完成率和项目风险分开看这点很实用。我们之前主计划显示正常,但客户数据一直没交,最后还是卡在上线前;“等待客户”单独标记确实更容易升级处理。
漏斗里的数量明确写成情景示意,而不是行业统计,这个说明很重要。实际复盘时如果能按项目阶段统计验收材料缺失原因,会比单看最终延期更容易找到改进点。
试点让项目经理、顾问、客户和研发都做真实操作,比只听演示更有参考价值。尤其外部客户的权限和验收流程,建议也纳入安全与易用性验证。
