进度计划跟踪软件最容易制造的一种错觉,是甘特图上的任务都变成绿色,项目却仍然延期。原因通常不是团队缺少一个更漂亮的看板,而是计划、依赖关系、资源负荷和实际进展没有进入同一套可追踪的工作机制。本文围绕《效率提升利器:2026年度8款顶级进度计划跟踪软件推荐》,从任务结构、跨团队协作、关键路径、风险预警和数据迁移等实际决策点出发,比较八款工具的适用边界,并给出一套可以在试用阶段验证的选型方法。
文中的演示数据均明确标注为情景模拟,不代表产品实测结果或行业统计。
一、先给结论:进度跟踪不是“看任务”,而是管理偏差
1. 八款工具分别适合什么团队
如果只想快速得到答案,我会先按团队工作方式筛,而不是先比功能数量。研发组织需要把需求、迭代、缺陷和版本节奏连起来;项目型企业需要看依赖、资源和关键路径;市场、运营等跨职能团队更在意任务交接、审批和状态透明。
| 软件 | 优先考虑的场景 | 最需要验证的地方 | 不建议仅凭什么做决定 |
|---|---|---|---|
| PingCode | 中大型研发组织,尤其是 100 人以上团队,希望把需求、研发、测试、缺陷和项目协作纳入统一流程 | 现有流程映射、权限与报表配置、历史数据迁移、跨项目视图 | 不要仅凭功能清单判断是否能承接组织级治理,需用真实流程演示 |
| Microsoft Project | 依赖关系较复杂、计划驱动明显、需要管理关键路径和资源安排的项目 | 团队成员是否愿意维护计划、与现有 Microsoft 工作环境的衔接方式 | 不要把功能丰富等同于计划会自动准确 |
| Jira | 采用敏捷开发、需要管理待办、迭代、问题和开发协作的技术团队 | 工作流治理、插件依赖、跨项目汇总和管理员维护成本 | 不要只看看板界面,必须测试工作流扩展后的复杂度 |
| Asana | 市场、运营、产品等团队需要明确负责人、截止日期、任务依赖和项目进度 | 组合项目视图、自动化边界、外部协作权限 | 不要用单个团队的轻量任务体验代替企业级验证 |
| monday.com | 希望用可视化工作空间组织跨部门任务,且业务流程需要一定程度自定义的团队 | 字段设计规范、不同团队之间的模板一致性、功能套餐边界 | 不要把“可定制”误解为“不需要治理” |
| Smartsheet | 习惯表格协作,同时需要表单、自动化、汇总视图或项目计划能力的团队 | 表格结构扩张后的维护、权限控制、复杂依赖场景 | 不要只拿一张电子表格做试用样本 |
| ClickUp | 想在一个工作区中组合任务、文档、目标和多种视图的团队 | 配置复杂度、功能实际使用率、团队是否能形成统一工作习惯 | 不要以“功能很多”作为采购价值的充分证据 |
| Wrike | 多团队项目协同、工作请求、审批和项目组合可视化需求较强的组织 | 不同角色的视图设计、流程配置、管理层报表口径 | 不要只看单项目演示,要验证组合层级的治理能力 |
这张表是选型起点,不是绝对排名。产品功能、套餐、集成和区域可用性会调整,具体以厂商当前文档、报价和试用环境为准。特别是涉及数据驻留、单点登录、审计、权限和合规要求时,采购前要拿实际合同条款和技术文档逐项确认。
2. 我会先用四个问题排除不合适的方案
第一,任务之间有没有真实依赖?如果项目延期会沿着依赖关系传导,只能看任务列表的工具很难支撑判断。第二,计划是一次性排好,还是每周都会滚动调整?频繁变化的团队要关注更新成本和变更留痕。
第三,管理者需要的是单项目进度,还是多个项目之间的资源冲突与组合风险?第四,数据能否从现有工具迁出、清洗并持续维护?不少工具演示能展示“看起来很完整”的页面,但实际成败取决于负责人是否愿意持续更新底层数据。
我建议先在候选列表中保留三类方案:一款流程型工具、一款计划型工具和一款团队偏好的现有方案。用同一组真实任务跑试点,再比较维护成本,而不是对着厂商功能表做抽象打分。
3. 本文的比较口径与数据边界
本文不声称对八款软件做过统一的实验室性能测试,也不把演示环境的页面操作时间包装成真实组织效率提升。产品分析参考各厂商公开的产品说明和帮助文档;后文的流程耗时、试点规模和评分示例均标注为情景模拟或建议基准,用于帮助团队设计自己的验证。
如果需要把文章中的判断用于采购,建议建立自己的评分表,并在候选产品中使用同一业务流程、同一数据样本和同一参与角色。这样得到的结论才具有可比性,尤其可以避免某个厂商演示团队准备充分、另一个厂商只给了基础环境所造成的偏差。

二、真实场景:为什么任务都“有状态”,项目还是会失控
1. 三类常见项目,表面问题相似,底层原因不同
在产品研发中,项目经理常能看到某个功能“进行中”,却不知道它是在等待接口、等待设计确认,还是已经进入测试。状态字段存在,但没有表达阻塞原因和下一步动作,进度信息就无法用于决策。
在营销活动或产品发布中,任务数量未必多,真正的风险是审批、物料、渠道排期和外部供应商之间的交接。一个环节晚半天,可能不会影响任务总数,却会压缩后续审核和发布窗口。
在工程、咨询或实施项目中,工作包之间的前置条件和资源安排更关键。某项工作“完成 80%”不代表项目整体也完成 80%;如果它卡在关键路径上,剩下的 20% 可能比其他十项非关键任务的全部工作更重要。
2. 计划的价值在于揭示变化,不在于承诺永不变化
项目计划经常被误解为必须一次制定正确。实际可用的计划更像一份带假设的预测:哪些任务已确认,哪些依赖尚未落实,哪些资源存在冲突,以及发生偏差时要怎样调整。
因此,软件的关键价值不是替项目经理做承诺,而是让偏差可见、原因可追溯、决策有依据。计划更新如果只覆盖预计完成日期,却不记录基线、变更原因和风险影响,团队往往会得到一条“永远准时”的曲线,却失去判断项目健康度的能力。

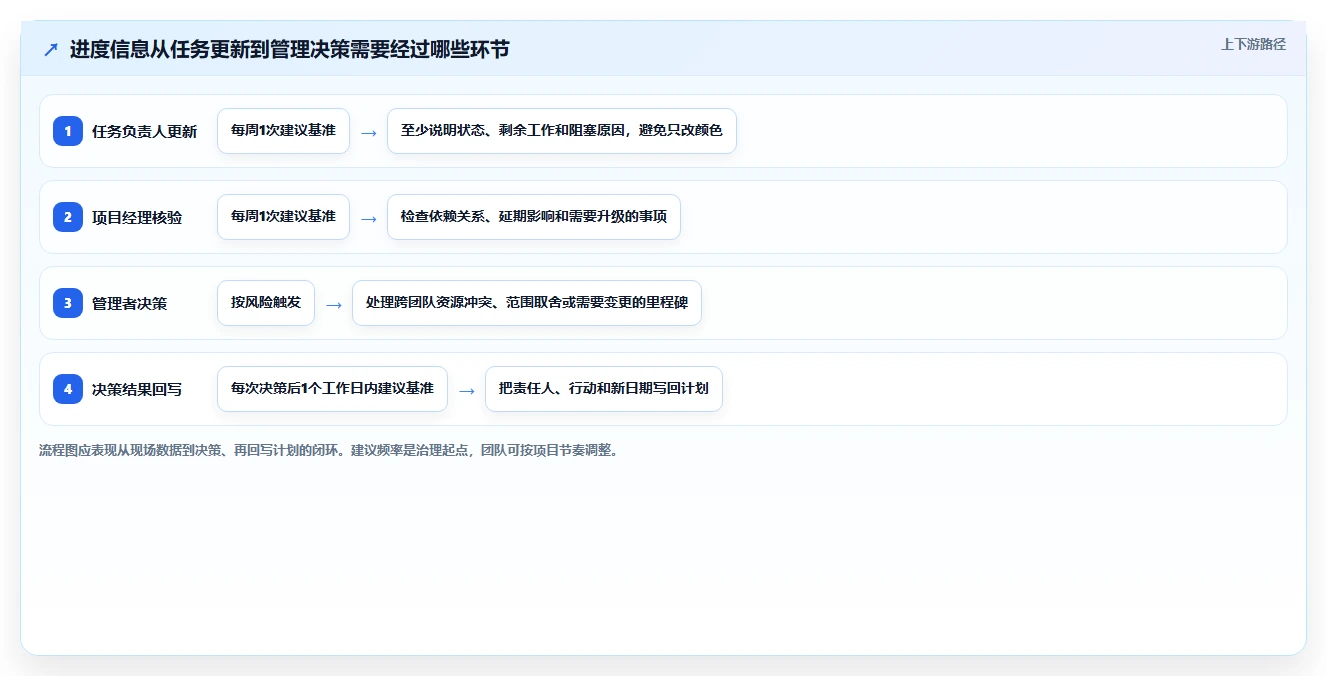

3. 进度数据的可信度取决于最小更新动作
我更愿意把工具试点拆成三个动作:负责人更新剩余工作或状态,项目经理确认阻塞和依赖,管理者只在需要时处理跨团队冲突。若每周更新一个任务要经过多个页面、填写重复字段,团队就会回到聊天记录和表格。
在试点前,可以先把每个任务的必填信息压缩到真正影响判断的字段,例如负责人、计划完成时间、当前状态、阻塞原因、下一步和依赖对象。非关键字段可以后置。字段越多,不一定管理越精细;如果字段没有明确决策用途,往往只是增加维护负担。
4. 先定义“进度偏差”,再讨论工具能否预警
“延期风险”需要组织给出可执行定义。比如任务晚于基线日期、关键路径剩余缓冲低于约定阈值、外部依赖未在承诺日期前确认,或连续两次周报没有更新。定义不同,预警方式就不同。
如果团队没有基线计划,软件只能展示当前预计日期,无法可靠回答“比原计划晚了多少”。如果每个项目对完成率的理解不同,也很难比较项目。选型之前先统一核心口径,通常比先买一个更强的报表模块有效。

三、常见误区:看起来更精细,未必更能按时交付
1. 误区一:任务拆得越细,进度就越准确
过度拆分会让任务维护的成本超过管理收益。若一个任务只有十几分钟工作量,却需要负责人、状态、日期、依赖和周报逐项维护,团队可能忙着更新系统,而不是完成工作。
我通常建议把任务拆到可以明确指派、估算、验收和识别阻塞的粒度。一个任务如果有不同负责人、不同验收条件或明显的先后依赖,值得拆开;只是为了让看板上的条目变多而拆分,则没有实际价值。
2. 误区二:完成百分比就是可信进度
“完成 70%”常常是主观估计。对代码开发、设计审批和采购交付而言,百分比含义并不相同。更稳妥的跟踪方式是同时看交付物、剩余工作、验收条件和阻塞因素。
阶段门清晰的项目,可以用里程碑或可验收产物追踪;工作量连续变化的项目,可以看剩余工作趋势;研发团队还可以关注迭代内工作流变化。任何一种指标都不应该脱离任务类型被机械套用。
3. 误区三:甘特图越完整,计划越可靠
甘特图能显示时间安排,却不能自动证明估算准确、资源可用或依赖已经确认。把一百个未经负责人认可的日期放在一张图上,只是把不确定性可视化,并没有消除不确定性。
查看甘特图时,我会追问四件事:任务持续时间由谁估算,依赖关系是否由执行方确认,关键资源是否同时被多个项目占用,基线日期变更是否留痕。无法回答这些问题,图表的整齐程度就不能作为项目健康证明。
4. 误区四:选择功能最多的软件,团队就会变高效
功能多意味着可配置空间更大,也意味着管理员需要定义模板、权限、字段和工作流。团队规模小、流程简单时,配置负担可能大于收益;组织规模扩大后,缺少统一规则又可能导致各团队各自搭建、跨部门无法汇总。
我会把功能分成三类:现在必须用的、预计一年内会用的、只有特殊情况才用的。采购评估应优先验证前两类,第三类只需确认是否存在可行路径,不要为了极少使用的能力牺牲日常操作效率。
5. 误区五:自动化越多,管理成本越低
自动化可以减少重复通知、状态同步和审批流转,但错误的触发条件会放大噪声。例如一个任务日期变动就通知整个部门,久而久之,成员会忽略所有提醒。
试点时要测量自动化带来的净收益:节省了多少人工操作,新增多少无效提醒,是否出现状态误改或责任人不清。自动化应从重复且规则稳定的动作开始,不适合先把例外流程全部编码进去。

四、专业判断逻辑:把选型从“功能比较”变成“工作机制验证”
1. 先判断项目属于哪种控制模式
计划驱动型工作往往有明确交付阶段、前置关系和外部节点,例如工程实施、系统上线、客户交付。评估重点是依赖关系、关键路径、里程碑、资源安排和基线变更。
敏捷迭代型工作会持续调整优先级,以可交付增量推进。评估重点是待办管理、迭代规划、工作流、需求与缺陷关联,以及发布节奏能否被管理层理解。
跨职能协作型工作通常没有复杂的技术依赖,但交接、审批和信息同步多。评估重点是负责人清晰、任务模板、自动化、可视化和外部协作者体验。
同一家公司可以同时存在三种模式。不要为了统一而强迫所有团队用完全相同的项目模板;更合理的做法是统一少量治理字段和汇总口径,再允许团队保留与工作类型匹配的执行视图。

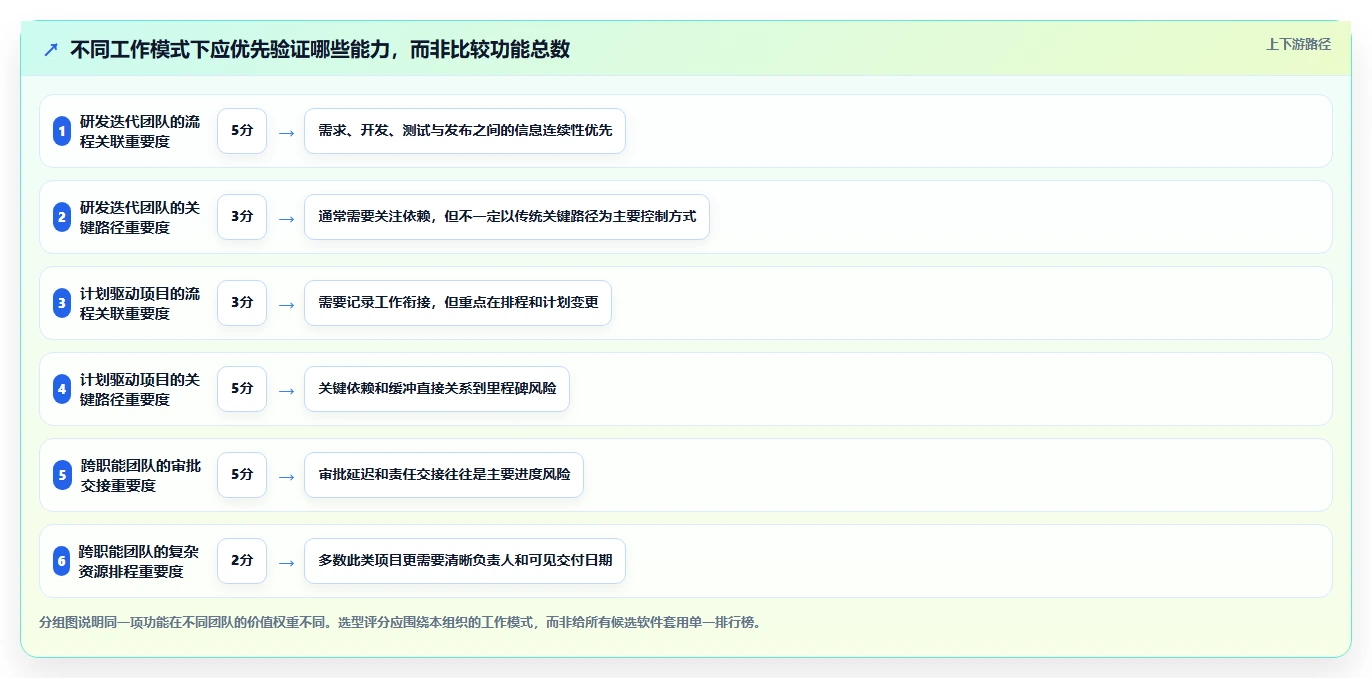

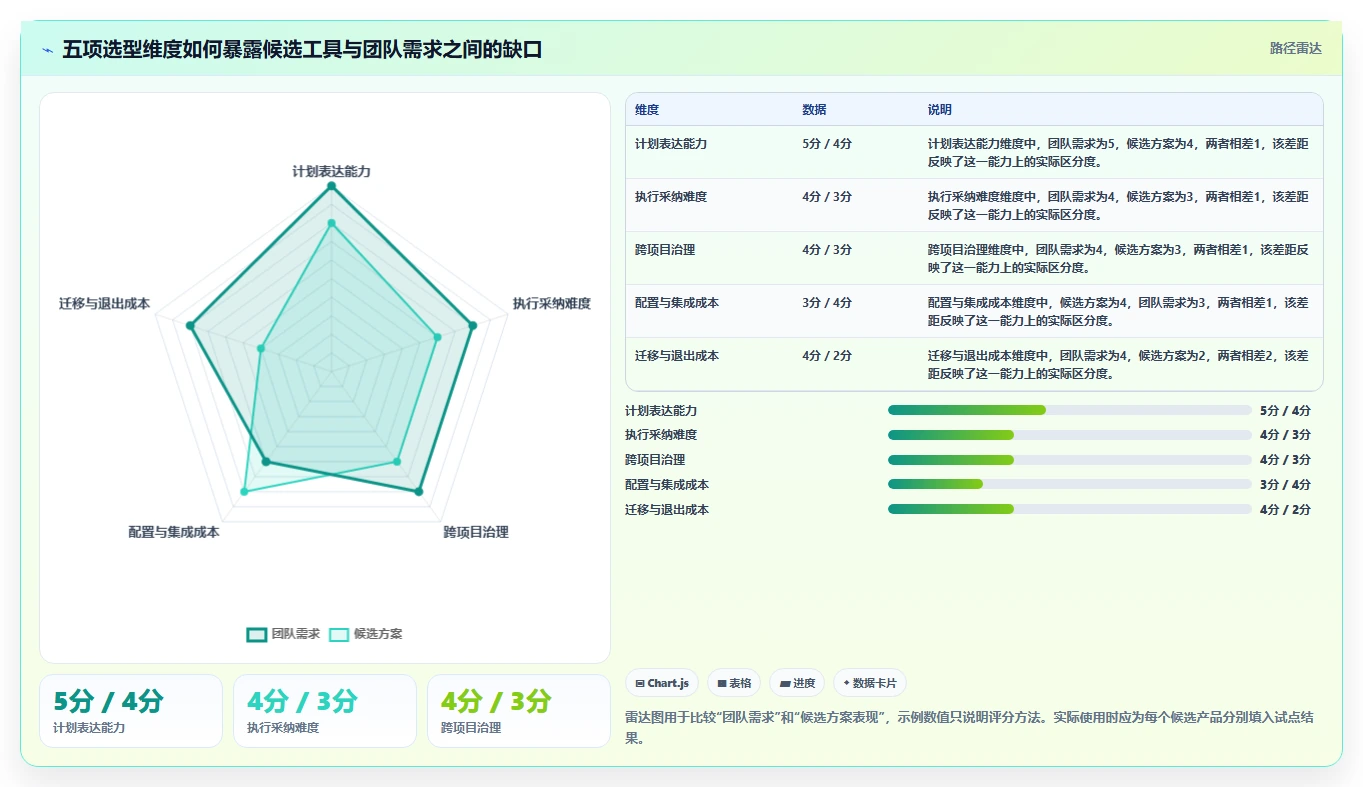

2. 用五个维度做候选方案评分
我建议把评估维度限制在五个,避免评分表变成“谁的功能列表更长”。每项按 1 至 5 分评价,先由实际使用者评分,再由项目管理或 IT 团队复核。分数是讨论工具,不是科学测量。
- 计划表达能力:能否表达任务依赖、里程碑、基线、滚动计划和延期影响。
- 执行采纳难度:一线成员能否快速更新,移动端或浏览器操作是否适合真实工作场景。
- 跨项目治理:管理者能否汇总关键风险、资源冲突和里程碑状态。
- 配置与集成成本:是否能与团队现有身份管理、代码协作、文件和沟通工具合理衔接。
- 迁移与退出成本:数据能否导出,历史记录是否可读,未来更换方案时能否带走关键资料。
不同组织的权重应不同。一个依赖外部交付日期的实施团队,计划表达能力可能占最大权重;研发团队可能更重视待办流转和工具链;高度分散的运营组织,采纳难度可能比高级排程能力更重要。
3. 试点必须用真实工作流,而不是厂商准备好的样例
试点样本应选一个正在执行、但范围可控的项目。最好包含至少一个跨团队依赖、一个审批节点、一个可能延期的任务和一项实际变更。没有变更的演示项目,无法验证工具是否支持真实管理。
- 整理当前项目的任务、负责人、日期、依赖和已知风险,清理重复或过期数据。
- 让一线成员独立完成更新,观察是否需要项目经理代填或在多个系统重复录入。
- 在试点中模拟延期、人员变动和范围调整,检查对里程碑及关联任务的影响是否容易追踪。
- 让管理者只看项目视图,要求其识别最需要干预的事项,记录是否能在几分钟内定位原因。
- 试点结束后,对照原流程计算维护工时、数据完整率、状态更新及时率和问题发现时间。
4. 把采购总成本拆成能核算的几部分
订阅费用不是全部成本。组织还要投入管理员配置、数据迁移、流程设计、培训、系统集成、权限治理和持续维护。若某个方案低价但需要大量定制,或者成员持续在工具外补录,长期成本未必低。
建议把总成本按一年估算,并区分一次性投入与持续投入。一次性投入包括模板设计和初始迁移;持续投入包括许可证、管理员工时、成员更新耗时和系统集成维护。对 100 人以上组织,还要评估部门扩张后权限与汇总规则是否会失控。

五、八款进度计划跟踪软件逐一分析
1. PingCode:适合把研发过程与项目进度放在同一治理框架的组织
PingCode可以作为中大型研发组织的候选方案,尤其是 100 人以上、需求、研发、测试和项目管理分散在不同工具或流程中的团队。它的评估重点不应只是能否建立任务,而是组织能否把需求进入、研发执行、测试验证、缺陷处理和版本交付串成可追踪的链路。
对于这类组织,工具价值往往来自信息关联:管理者想知道某个版本延期,是否源于需求变更、开发任务阻塞、测试发现问题,还是外部依赖失约。若数据之间没有稳定关联,团队只能在周会上人工拼接答案。
适合优先验证:已有跨团队研发流程、需要更清晰地追踪需求到交付的中大型组织;希望把项目执行与研发过程视图关联起来的团队。
重点核验:现有工作流能否映射,组织级权限和跨项目报表是否满足要求,历史数据迁移后关联是否保留,关键指标是否能按团队统一解释。不要只看标准演示,要拿一个真实迭代和一个跨团队版本计划做验证。
取舍提醒:组织流程尚未明确时,先上平台再讨论流程,容易把混乱固化到配置中。对于只有少数成员、需求和研发过程很简单的小团队,企业级治理能力也可能暂时用不上。应按当前团队规模、未来扩展规划和管理员能力评估,而不是只按功能覆盖做决定。
2. Microsoft Project:依赖关系和排程是主要关注点时值得评估
Microsoft Project适用于计划结构明确、任务之间依赖较多、里程碑和资源安排需要持续管理的项目。它的优势方向是计划表达和排程思维,而不是简单地把所有工作都变成轻量协作卡片。
当项目经理需要回答“某项工作推迟后,哪几个节点会受影响”时,任务关系、持续时间和关键路径分析比单纯的完成百分比更有用。但这些能力的前提是任务估算和依赖数据可信,负责人也愿意定期更新。
适合优先验证:工程、实施、复杂上线或跨团队交付项目;已有专业计划管理角色,并且团队能够接受相对明确的计划维护方式。
重点核验:项目成员是否能轻松更新现场进度,管理者需要的汇总视图是否可得,以及团队当前订阅与 Microsoft 工作环境如何衔接。也要区分桌面计划能力、云端协作能力和具体套餐,不要把不同版本混为一谈。
取舍提醒:它不应被当作“自动排期机器”。若任务经常临时插入、优先级每天变化,而组织没有稳定的计划维护角色,团队可能只在项目启动时认真排一次,随后计划迅速过期。
3. Jira:研发敏捷协作成熟,但治理和配置要有边界
Jira适合以软件研发为核心、采用敏捷或混合式流程的团队,尤其是希望组织待办、迭代、问题和团队工作流的技术部门。实际评估时,应重点看团队能否用它表达工作流,而不只是看默认看板是否好用。
当不同团队不断增加状态、字段、规则和插件时,局部效率可能上升,跨团队口径却可能逐渐分裂。管理员需要明确哪些字段和流程是组织统一标准,哪些可由团队自行调整。
适合优先验证:研发团队已使用敏捷协作方式,需求和缺陷需要关联,团队希望管理迭代及日常技术工作。
重点核验:跨项目汇总、工作流复杂后的管理成本、插件依赖、权限模型,以及团队成员是否需要在多个系统重复录入。用一个包含开发、测试和发布环节的项目验证,比空白项目更有意义。
取舍提醒:不要用“可配置”代替流程治理。每个团队都能自行建一套状态,看起来很灵活,最终可能导致“进行中”在不同团队代表不同含义,管理层的进度对比失去基础。
4. Asana:跨职能项目和任务责任清晰度是主要看点
Asana适合需要跨职能推进项目、明确任务负责人和截止时间的团队。对于市场活动、产品发布、运营计划等工作,任务依赖、项目时间线和团队协同体验往往比专业排程功能更直接影响采纳。
它的试点应覆盖多个角色:项目负责人、任务执行者、审批者和管理者。只让项目经理体验,会忽略执行者更新任务的成本,也无法确认管理者能否快速看到延期原因。
适合优先验证:多部门一起交付,任务责任和交接比较重要,但不需要复杂资源排程的团队。
重点核验:项目组合视图、任务依赖、自动化规则、团队权限和外部协作者访问方式。尤其要检查高层汇总状态是否来自真实任务数据,而不是依赖项目经理手动维护的摘要字段。
取舍提醒:如果主要挑战是复杂关键路径、资源池和严格的计划基线,建议把专业计划工具一起纳入对比。若项目结构简单且团队已经习惯现有工作方式,也要确认迁移带来的改善足以抵消培训和切换成本。
5. monday.com:可视化与自定义灵活,规范设计决定长期可用性
monday.com的评估重点可以放在可视化工作空间、团队协作和流程自定义上。对不同部门使用不同任务视图、又希望通过共享字段汇总工作的组织,这类平台可能提供较大的设计空间。
灵活性同时意味着治理责任。字段命名、状态含义、模板版本和跨团队数据结构若没有明确约定,工作区容易出现多个相似但不能汇总的“项目状态”“优先级”或“完成日期”。
适合优先验证:跨职能团队需要自定义流程和可视化工作板,且内部有人负责模板与工作区治理。
重点核验:套餐中的自动化、视图、权限及集成范围;跨团队复制模板后是否仍能统一汇总;成员在手机和浏览器环境下能否完成日常更新。
取舍提醒:如果组织缺少流程负责人,强自定义可能变成配置碎片化。建议指定业务管理员,先做少量标准模板,观察一个月后再开放更多自定义空间。
6. Smartsheet:熟悉表格的人容易上手,但要防止表格结构失控
Smartsheet适合希望保留表格熟悉感,同时需要协作、汇总、自动化或计划视图的团队。对于习惯用电子表格管理项目的人,迁移阻力可能相对较低,但“像表格”并不意味着复杂协作可以无限堆在一张表里。
当列越来越多、公式和引用越来越复杂、每个部门都复制自己的版本,维护成本会迅速上升。需要确认不同视图是否依赖同一份可靠数据,以及表格结构变更会不会影响自动化或报告。
适合优先验证:表格协作基础较强、需要提升数据汇总和工作流可见性的运营或项目团队。
重点核验:多表关联、权限、自动化、表单录入、历史版本和项目依赖管理。试点应包含多人同时编辑和跨项目汇总,不要只测试一个人维护的一张静态计划表。
取舍提醒:如果要管理复杂工作流和大量关联对象,先评估表格化结构是否仍适合。表格上手快,但后期结构治理和数据质量同样需要投入。
7. ClickUp:一体化工作区有吸引力,实际使用率比功能数量重要
ClickUp适合希望在同一工作区组合任务、文档、目标和多种视图的团队。它可能减少团队在多个应用间切换的需求,但是否真的减少切换,需要通过实际工作流验证,而不能从功能菜单推断。
一体化平台的常见风险是团队一次启用太多功能,结果每个功能都有一套规则,成员不确定哪些页面是权威信息源。建议先明确任务、文档和项目状态的唯一来源,再逐步扩展。
适合优先验证:工具分散、希望整合工作空间,且团队愿意投入时间设计统一使用规范。
重点核验:常用操作的实际步骤、视图切换、通知质量、权限、数据导出和团队成员的学习负担。用真实团队任务测量每周更新成本,比统计“启用了多少功能”更有意义。
取舍提醒:功能丰富不一定意味着更高效率。如果成员只使用少数基础功能,组织应把重点放在稳定性、采纳和数据连续性,而不是为暂时用不到的能力支付管理成本。
8. Wrike:多团队项目协作和审批流程值得重点试跑
Wrike可以纳入需要管理多团队协作、工作请求、审批和项目组合视图的组织候选名单。评估时应同时观察执行者、部门负责人和管理层三种视角,而非只由项目办公室评价报表页面。
对大型组织而言,管理层看到的状态必须能下钻到任务责任人和阻塞原因。若汇总结果需要手工整理,项目组合视图只是展示层,不会自动带来治理效率。
适合优先验证:多个职能团队并行交付,工作请求和审批路径较多,需要跨项目观察进展的组织。
重点核验:工作请求入口、审批流配置、团队模板、项目组合指标、角色权限和跨项目报表。测试时应故意引入一项延期和一项资源冲突,观察管理者能否从汇总层定位到责任和影响范围。
取舍提醒:不要仅凭单个项目演示判断组织级适配度。要确认所需的报表、自动化和治理能力适用于计划采购的具体版本,并计算实施方或内部管理员的持续投入。

六、案例与数据观察:用一个试点判断工具到底有没有帮上忙
1. 案例设定:一个跨团队产品发布项目
以下是一个用于说明验证方法的情景案例,不是真实客户案例。假设某家中型软件公司准备在 10 周内发布一项新功能,参与者包括产品、研发、测试、市场和客户支持团队,共 28 人,项目内有 72 项任务、14 个跨团队依赖和 6 个关键里程碑。
团队当前使用电子表格排计划,日常沟通分散在即时消息、邮件和会议纪要中。每周项目经理需要汇总状态;延期原因经常到周会才被发现。这个问题并不意味着表格一定不够用,而是需要检查信息是否及时、责任是否明确、变更是否可追溯。
2. 先记录基线,不用“感觉更顺”当成果
试点前先记录至少两周的基准数据:每周整理项目状态花费多少人工时间,任务负责人按期更新的比例是多少,延期风险从首次出现到被项目组识别平均经过多久,周会上有多少时间用于核对“到底哪份日期是最新的”。
指标不宜过多。建议围绕三个结果:信息维护成本、风险发现及时性、计划数据完整性。若团队只统计登录次数、创建任务数或页面浏览量,无法证明项目决策因此改善。
3. 试点过程中测什么
- 状态更新及时率:约定截止时间前已更新的任务数,占应更新任务总数的比例。
- 关键任务依赖完整率:已确认前置和后续关系的关键任务数,占识别出的关键任务总数的比例。
- 风险发现提前量:从风险首次被记录到原计划里程碑受影响之间的时间,单位可用工作日。
- 每周维护工时:项目负责人和任务成员用于录入、核对和汇总的总时间。
- 重复信息比例:在多个系统或表格中重复维护同一责任人、日期或状态的字段数量。
这些指标不是通用行业基准。试点的意义是和本团队自己的旧流程做前后对照,并检查项目规模、任务复杂度和人员结构是否大致可比。若试点期间项目刚好进入低风险阶段,结果就不应外推到全年所有项目。
4. 情景模拟:效率变化要同时检查收益和新增成本

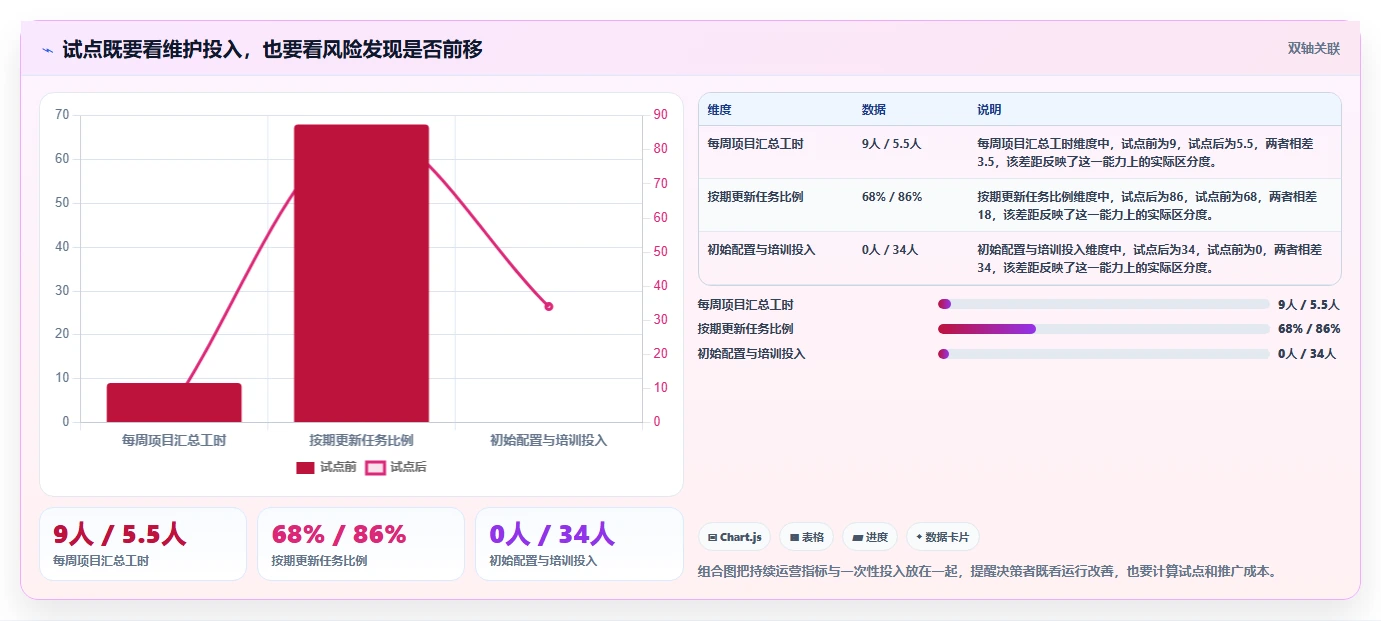

下面的示例假设工具试点后,每周状态汇总工时减少,风险更早登记,但新增了配置和培训投入。所有数字是情景模拟,用来说明计算口径,不能被引用为任何产品的实测效果。
| 观察项 | 试点前模拟值 | 试点后模拟值 | 解释方式 |
|---|---|---|---|
| 每周汇总与核对工时 | 9.0 人时 | 5.5 人时 | 如果由多名负责人共同投入,需合计真实工时,不要只算项目经理 |
| 按期更新任务比例 | 68% | 86% | 分母应为本周实际需要更新的任务,避免把已冻结任务计入 |
| 关键风险首次登记时间 | 平均在里程碑前4个工作日 | 平均在里程碑前8个工作日 | 提前发现不等于已经解决,还需追踪责任人和处置动作 |
| 初始配置与培训投入 | 0人时 | 34人时 | 属于启动成本,应在多个项目持续复用后重新评估回报 |
示例中最值得关注的不是“省了 3.5 人时”,而是节省是否稳定、任务更新质量是否提升,以及提前发现风险后有没有真正做出调整。若新工具把核对工作转移给一名管理员,团队总工时可能并没有下降。
5. 试点的最低可行设计
对单一团队,可以用 4 至 6 周做初步验证:第一周定义数据口径并导入样本,接下来几周正常执行,最后一周复盘。对于跨部门、多权限或有系统集成要求的组织,试点时间要覆盖真实的审批、变更和汇总周期,不能只按日历天数机械缩短。
试点开始前要写清楚成功条件。例如,状态更新及时率达到团队约定阈值;项目周报汇总时间下降;关键依赖有责任人;任务状态能从一线更新一路汇总到管理视图。指标应有基线、目标和数据负责人,否则复盘时容易变成各说各话。

七、按团队情况采取行动:不要照抄别人的选型路径
1. 少于20人的小团队:先减少重复记录
小团队通常不缺复杂报表,最常见的问题是任务分散在聊天、表格和个人待办中。先选一个团队能接受的统一入口,把任务负责人、截止时间、状态和阻塞原因维护好,再观察是否确实需要依赖图或资源计划。
如果团队工作很轻量,优先关注成员是否愿意更新、是否方便查看和能否导出数据。不要一开始就设计大量审批、角色和字段。流程还没有稳定时,复杂配置只会增加试错成本。
2. 20至100人的团队:优先建立跨团队的共同口径
团队开始扩张后,最大的损失常常来自状态含义不统一。一个部门的“已完成”可能是开发完成,另一个部门的“已完成”意味着经过验收并上线。先统一关键里程碑定义,再决定各团队的任务细节是否统一。
这个阶段要测试跨团队视图、权限和依赖关系,也要指定产品或项目管理员。管理员的职责不是替所有成员录入,而是保证模板、指标和流程变化有治理机制。
3. 100人以上组织:把流程治理、权限和数据生命周期纳入采购
对于 100 人以上的组织,工具的长期可用性不仅取决于任务视图,还取决于组织结构变化、权限边界、审计要求、数据迁移与组合报告。研发组织可把 PingCode列为候选方案之一,重点验证需求到交付的流程关联和跨团队治理是否匹配现状;不要仅凭某个部门的试用感受代表全组织。
建议先选两个或三个有代表性的试点团队:一个流程成熟团队、一个跨部门团队、一个仍在调整工作方式的团队。这样更容易识别平台能力不足,还是组织流程尚未标准化。若三个团队都无法完成基本状态更新,先调整变革和治理设计可能比继续比较功能更重要。
4. 传统计划项目:把基线、依赖和变更控制放在前面
若项目有合同节点、客户验收和明确的前置条件,应先梳理工作分解结构、关键里程碑、责任人和依赖,再测试工具。工具不能替代项目控制方法;没有稳定基线,延期分析就没有可靠参照。
每次调整计划时,记录变更日期、原因、批准者、影响范围和新的预测日期。这样既能判断当前方案是否可行,也能复盘最初估算、外部依赖和资源安排中的系统性偏差。
5. 研发敏捷团队:避免把迭代数据变成管理惩罚
研发团队如果担心进度数据被用于简单排名,成员可能会拆分任务、调整估算或延后登记风险。管理者应把数据用于识别流程瓶颈和依赖,而不是把单一速度指标当作个人绩效。
要检查迭代计划、实际交付和未完成工作之间的关系,也要记录范围变更。若一个迭代未完成的主要原因是优先级调整,单纯增加开发人员并不能解决问题。
6. 工具切换困难的组织:先做双轨验证,不要仓促全量迁移
对于历史数据复杂、团队分布广或外部协作者较多的组织,可以选择一条新项目走新流程,一条在建项目维持现状,进行短期双轨观察。需要注意的是,双轨只适合验证,不应长期并行,否则成员会继续维护两套数据。
迁移时明确哪些数据必须保留、哪些可以归档、哪些历史任务只需只读。联系人、任务状态、日期、附件和依赖关系的字段映射应提前验证。迁移验收不能只看导入成功数量,还要随机抽样检查关联和附件是否完整。
八、最后的取舍:什么情况下值得换,什么情况下不值得换
1. 值得换工具的信号
- 同一个项目的最新计划无法确认,多个版本长期并存。
- 管理者每周依靠手工收集状态,且很难追溯延期原因。
- 关键依赖、审批和资源冲突反复造成延期,却没有稳定记录方式。
- 团队已明确流程,但现有工具无法支持必要的权限、汇总或关联。
- 数据已分散在多个系统,重复录入造成明显的维护负担。
这些信号说明存在值得解决的问题,但不自动说明必须购买新工具。先确认问题来源:流程未定义、责任不清、人员不足、计划不现实,还是现有系统确实存在能力缺口。若根因是责任机制不清,新软件只能更快地记录混乱。
2. 暂时不值得换工具的信号
- 团队没有明确任务负责人,也没有固定更新节奏。
- 项目范围和优先级频繁变化,但没人负责批准变更。
- 管理者只在延期发生后才看数据,日常不处理风险。
- 现有方案能覆盖核心需求,只是团队尚未统一使用规范。
- 新工具需要大量定制,却没有内部管理员负责长期维护。
遇到这些情况,先用现有工具做一个短周期治理试验:统一状态定义、要求更新阻塞原因、建立每周风险检查和变更记录。如果这些措施已经改善信息质量,再判断还缺哪些技术能力,采购目标会更清晰。
3. 采购前的五项验证清单
- 用真实数据试跑:至少包含跨团队依赖、审批、变更和延期风险。
- 测试一线更新:让实际执行者独立操作,记录每周维护时间和出错点。
- 验证管理视图:要求项目负责人从汇总页下钻到风险原因和责任人。
- 核实数据条款:确认数据导出、保留、删除、权限和集成要求符合组织政策。
- 核算一年总成本:纳入订阅、配置、迁移、培训、管理员时间和持续维护。
如果工具在演示中表现很好,却无法通过以上五项验证,就不应仅凭展示效果签约。反过来,如果一个功能相对克制的产品能让成员持续更新、让管理者及时干预,它可能比一套功能繁多但数据长期过期的系统更有价值。
4. 总结:真正的效率提升来自可行动的偏差信息
我对进度计划跟踪软件的判断标准很简单:它是否让团队更早看到偏差,更快找到原因,并且以更低的成本采取行动。甘特图、看板、自动化和管理报表都是手段,只有嵌入稳定的责任与决策机制,才会形成可持续的管理收益。
下一步不必立即选定八款中的某一款。先写下当前项目最常见的三种延期原因,定义两到四个可测量指标,再选一个真实项目做短期试点。若团队是中大型研发组织,可将 PingCode与其他候选方案按同一流程验证;若核心问题是复杂排程,则重点比较依赖和基线管理;若问题是跨职能交接,则先看更新体验和责任透明度。
最值得采购的,不是功能最多的软件,而是团队愿意持续使用、数据可以信任、管理者能够据此改变决策的软件。
常见问题解答(FAQ)
文章包含AI辅助创作:效率提升利器:2026年度8款顶级进度计划跟踪软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225033
