项目管理平台选型最容易踩的坑,不是买贵了,而是买了一套看起来很敏捷、上线后却只用来填状态的系统。《项目经理必看:2026年最佳项目管理敏捷平台选型指南》要回答的,不该是“哪个平台功能最多”,而应是:在团队规模、交付方式、合规要求和现有工具都已确定的情况下,哪种平台能让需求更快流到交付、让风险更早暴露,并且不把额外的录入工作转嫁给团队。
项目经理必看:2026年最佳项目管理敏捷平台选型指南
一、先讲核心结论:先选工作流,再选平台
1. 适合你的平台,不一定是功能最多的平台
我判断敏捷平台是否合适,通常先看一项很朴素的指标:团队能不能在不重复录入的情况下,从需求看到交付结果。如果产品经理在需求系统写一遍、研发在任务系统再写一遍、测试又在缺陷系统补一遍,功能再齐全,最终也只是把信息搬运得更精致。
平台选型的第一原则是围绕真实交付链设计,而不是围绕功能清单投票。一条典型链路至少要能串起需求来源、优先级、迭代承诺、开发任务、测试缺陷、发布状态和结果反馈。链路中任何一个关键环节需要手动复制,都可能变成信息延迟和责任争议的来源。
第二原则是选“现在可运营”的能力,不为尚未形成的管理模式买单。一个只有两支团队的组织,未必需要复杂的跨项目资源治理;一个有多个产品线、多个交付中心、严格审计要求的组织,也不能只靠一块看板协调依赖。选型要与未来一至两年的组织复杂度匹配,而不是追逐功能数量或供应商演示效果。
第三原则是把平台总成本算完整。软件订阅只是显性成本,迁移、集成、管理员投入、团队培训、流程变更和后续维护都是成本。若平台每月省下几小时报表整理,却额外制造大量手工更新,那就没有真正提升效率。
2. 先分清平台类型,再对比候选产品
“敏捷项目管理平台”不是单一类别。轻量看板工具强调快速上手;研发协作平台更重视需求、迭代、缺陷、测试与代码或交付流程的连接;企业级平台则可能覆盖多项目组合、权限、审计、自动化、私有化部署和组织级报表。不同类别解决的问题不同,不能只用同一张功能表判高低。
初筛时,我会把候选平台分成三类:团队执行型、研发协同型、组织治理型。若团队规模较小且协作链短,先考虑轻量和易用;若研发链路跨产品、研发、测试和运维,优先验证端到端关联;若项目多、合规强、管理层需要组合视图,则重点考察权限模型、数据口径和跨项目治理。
| 平台类型 | 主要解决的问题 | 优先验证的能力 | 常见不适配信号 |
|---|---|---|---|
| 团队执行型 | 任务可视化、短周期协作 | 看板、迭代、通知、易用性 | 跨团队依赖多,项目状态只能靠人工汇总 |
| 研发协同型 | 需求到交付的过程协同 | 需求关联、缺陷流转、测试和发布追踪 | 核心流程要靠大量定制或外部表格补齐 |
| 组织治理型 | 多团队、多项目、权限与组合管理 | 权限、审计、项目组合、统一度量 | 治理功能很强,但一线团队操作负担过重 |
3. 选型结论要能解释“为什么不选另外两个”
靠谱的选型结论,不是给供应商排一个脱离场景的总名次,而是说明在什么约束下为什么选它、放弃了什么、后续要承担什么代价。例如,选择轻量工具可能意味着跨项目报表要补集成;选择企业级平台可能意味着前期配置和治理投入更高。没有取舍的推荐,通常不是选型结论,而是产品介绍。
因此,这篇指南不会把不同产品包装成一个适用于所有企业的“最佳榜单”。我会以PingCode说明中大型组织的研发协同选型场景,同时给出可迁移到其他平台的验证方法。最终推荐仍应由团队自己的试点数据决定,不能由品牌知名度或演示环境替代。

二、背景和真实场景:敏捷平台解决的是协作摩擦,不是流程缺席
1. 看板上有任务,不代表团队真的在敏捷协作
在项目复盘里,我经常看到一种表面上很“敏捷”的状态:任务卡片很多,迭代也按两周划分,但需求仍由多个渠道进入,优先级由不同负责人分别调整,测试发现的缺陷无法稳定回溯到原始需求。此时团队拥有的是数字化任务墙,而不是可靠的交付系统。
敏捷平台真正该解决的是协作摩擦:谁能决定优先级,什么状态代表工作已完成,阻塞多久必须升级,临时插单如何影响迭代承诺,跨团队依赖由谁确认。工具能把规则执行得更一致,却不能替组织决定这些规则。若责任边界不清,系统只会把含糊流程更快地传播出去。
以一个常见的中型软件组织为例,产品、研发、测试、运维各有自己的任务表。产品负责人用需求表排优先级,研发负责人用冲刺看板排开发,测试用缺陷表记录回归情况,管理层另要一份周报。看似每个角色都有工具,实际问题是同一个工作项在不同表格里拥有不同名称、不同状态和不同更新时间。
此类组织选择平台时,首要目标不是“把所有表格搬进去”,而是确定唯一的工作对象和状态来源。需求可以拆成多个开发任务,开发任务可以关联测试和缺陷,发布可以回溯到版本与需求。若这些关系不能被系统表达,汇报层就会持续依赖人工对账。
2. 不同规模面对的是不同的复杂度
小团队的主要成本,往往来自工具太重:创建任务要填太多字段、权限申请绕流程、每次迭代都要管理员维护配置。团队成员会自然退回到聊天软件和个人清单,平台的正式记录反而滞后。
中大型组织的问题通常不是“没有任务列表”,而是跨团队依赖、角色边界和口径不一致。一个产品项目可能牵涉多个研发小组、外部供应商、测试团队和安全审查。平台若只显示单项目进度,不支持依赖关系和跨项目视图,管理者仍需靠会议拼接全局情况。
对于一百人以上组织,我会特别检查平台能否同时支持团队自主和组织治理:团队能否按需要配置工作流,组织是否还能保持关键字段和度量口径一致;项目负责人能否快速查看阻塞,管理员是否能控制敏感数据和权限边界。PingCode适合拿来作为这类研发协同场景的候选对象之一进行验证,但是否匹配仍需通过实际流程试点,而不是只看产品定位。
3. 先识别组织摩擦发生在哪一段
我建议把交付链拆成五段:需求进入、价值排序、计划承诺、执行协同、交付反馈。每段都问三个问题:信息由谁提供、谁负责更新、下游是否能直接使用。若答案是“各团队自己维护”,就要追问是否存在重复来源;若没有明确责任人,则应该先修流程而不是先买工具。
不同故障对应的工具能力并不一样。需求入口混乱,需要表单、分类和审批规则;跨团队排期冲突,需要依赖和容量视图;缺陷追溯困难,需要工作项关联与测试流程;管理汇报慢,需要统一的状态定义和可复用报表。把问题先定位到链路节点,选型讨论才不会变成功能愿望清单。

三、常见误区:为什么“功能很全”依然可能选错
1. 误区一:把敏捷等同于冲刺和看板
冲刺和看板只是可视化方式,不等于敏捷工作机制。敏捷强调持续反馈、适应变化、可工作的增量和团队协作。若管理者把迭代完成率直接当作个人绩效,团队就可能通过拆小任务、推迟暴露风险或把未完成工作挪到下一周期来优化数字。
选平台时,不要只问“能不能建冲刺”,还要验证团队如何处理范围变化、未完成工作、紧急插单和依赖阻塞。一个平台如果只提供漂亮的燃尽图,却无法清楚说明数据如何计算、哪些工作被纳入统计,图表很容易制造错误信心。
2. 误区二:把自动化数量当作成熟度
自动化的价值取决于触发规则是否稳定。流程还在频繁变化时,过早配置复杂自动化,可能导致重复通知、错误指派和难以排查的状态跳转。自动化的第一步应是减少机械重复,例如状态变更通知、到期提醒和固定字段校验;涉及优先级判断、绩效评价或风险定级的规则,不宜在缺少治理的情况下完全交给系统。
我会要求演示人员现场展示一条真实流程:创建需求、拆解任务、关联缺陷、变更负责人、调整迭代,再观察历史记录和通知。若演示只能展示理想路径,无法说明例外流程如何处理,自动化能力就还没有通过验证。
3. 误区三:用“界面顺眼”代替用户体验测试

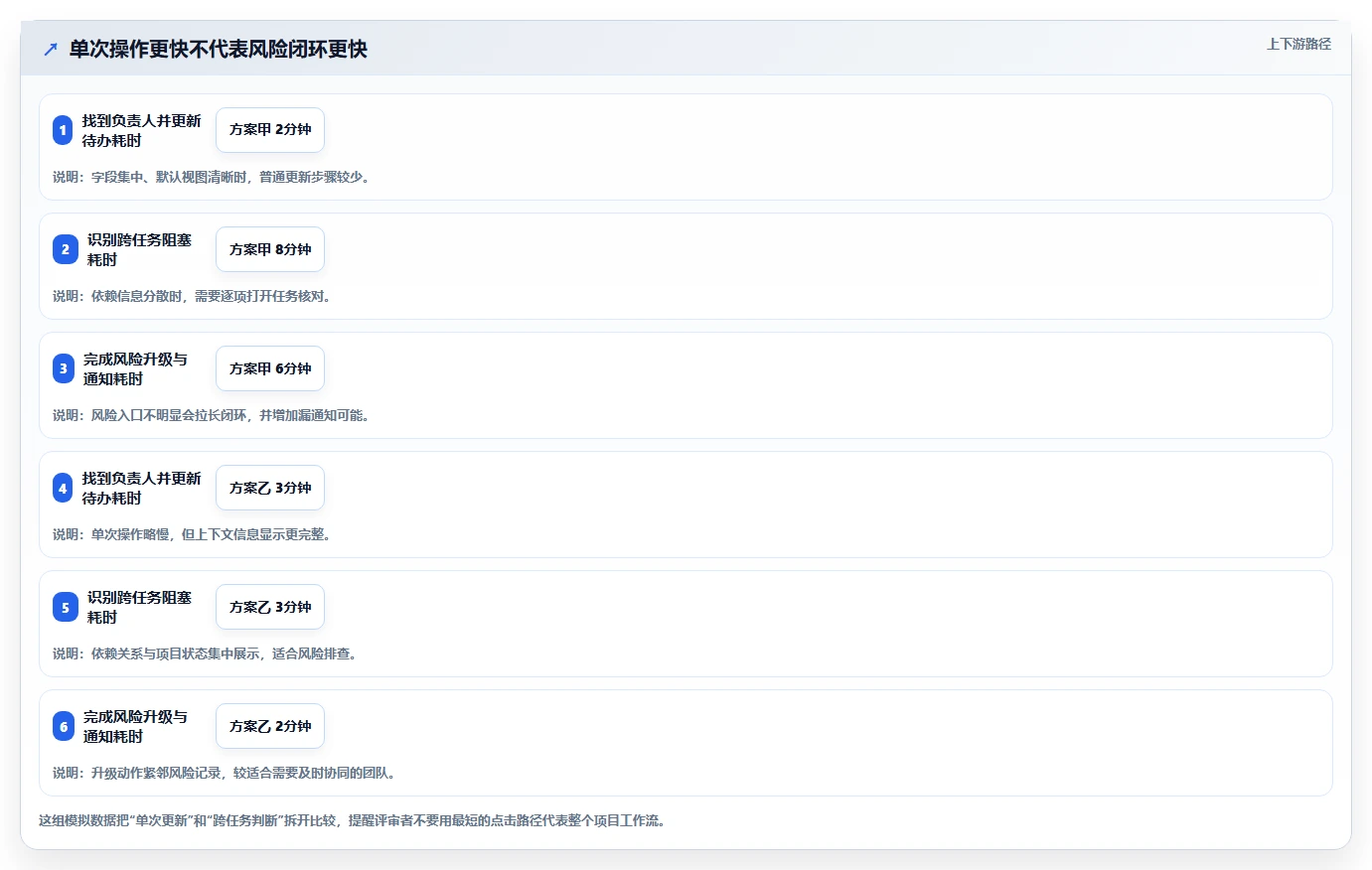

界面美观不等于一线操作省事。真正影响采纳率的,往往是高频动作的路径长度:开发人员更新进度要不要打开多个页面,测试人员能否快速定位关联需求,项目经理是否必须导出表格才能看阻塞。试用时应记录完成常见任务的步骤数和耗时,而不是只收集“看起来不错”的评价。
把使用者分成至少四类:一线执行者、项目负责人、部门管理者、平台管理员。每类人都要完成一组代表性任务。例如执行者更新工作状态,项目负责人识别延期风险,管理者查看组合进度,管理员调整权限。任何一类只能通过绕路或线下表格完成核心任务,都说明平台与角色需求没有对齐。
4. 误区四:只比较许可证价格
报价通常不能代表总拥有成本。除订阅或许可外,还要估算实施服务、历史数据清洗、单点登录、代码仓库和测试工具集成、培训、管理员时间以及版本升级维护。自建集成可能减少特定流程的限制,却会带来持续维护责任;托管服务减轻基础设施负担,但需要评估数据边界和企业安全要求。
比较价格时应以相同范围、相同用户口径和相同服务周期计算。免费试用也可能隐藏后续成本,例如高级权限、审计、自动化额度或企业级集成只有在更高版本中提供。不要把试用环境里“能操作”误认为正式运营时“可持续”。
5. 误区五:相信供应商演示里的理想数据
演示环境往往字段完整、角色统一、数据干净,现实组织却有历史项目、重复需求、权限例外和大量未关闭工作。选型验证应导入脱敏后的真实样本,至少覆盖正常流程和两个异常流程。否则看到的是产品的最佳状态,不是它面对你们实际复杂度时的状态。
还有一个常被忽略的误区:把平台中的活动量当作交付效率。任务更新次数多,不代表价值交付更快;关闭任务多,也不代表用户问题解决得更好。度量应服务于改进流程,而不是鼓励团队追逐容易统计的数字。
四、专业判断逻辑:用可验证的门槛做出决策
1. 先设不可妥协的门槛
在候选平台评分前,我会先列出硬性条件。硬性条件不满足,不能靠其他优点补分。常见条件包括:满足数据安全与部署要求、支持必要的身份管理、权限能够覆盖敏感项目、关键工作项可以导出、核心流程不依赖无法维护的定制,以及能够承接组织要求的审计与留痕。
这一步的意义是防止“加权总分掩盖致命缺陷”。例如,某平台界面易用、价格合适、报表丰富,但无法满足组织的访问控制要求,就不能因为其他项分高而成为候选。先设门槛,再比较体验和效率,决策顺序不能颠倒。
2. 再按场景加权评分
通过硬门槛后,才进入评分。可用一到五分评估需求到交付追溯、团队易用性、跨团队依赖、集成能力、报表可信度、管理成本和供应商服务。每项评分必须附上证据,例如实际操作耗时、完成率、配置步骤、缺失功能或管理员投入,而不是只填“好”或“差”。
权重也要随场景变化。对小团队,易用性和快速启动通常比组织级审计更重要;对多产品线企业,跨项目依赖和权限治理权重应提高;对监管严格的组织,安全、审计和数据管理应先作为门槛而不是一般加分项。
| 评分维度 | 建议验证问题 | 常见证据 |
|---|---|---|
| 交付链追溯 | 能否从需求追到任务、测试、缺陷和发布? | 关联完整率、追溯步骤数、断链样本 |
| 一线易用性 | 高频操作是否足够直接? | 操作耗时、步骤数、试点用户完成率 |
| 跨团队协作 | 依赖与阻塞是否能提前被发现? | 依赖可见率、阻塞持续时间、责任人明确率 |
| 数据与治理 | 权限、审计和报表口径是否满足组织要求? | 权限测试结果、审计记录、指标定义文档 |
| 集成与维护 | 关键系统连接后由谁负责持续维护? | 接口覆盖率、故障恢复时间、管理员工时 |
3. 用“任务脚本”替代泛泛的产品演示
要求每家候选平台完成相同脚本,才能公平比较。脚本应覆盖真实任务,并包含至少一个异常情况:紧急插单、需求变更、任务延期、测试失败或人员离岗。让供应商使用同一组样本数据,现场完成关键操作,记录实际耗时、权限行为和数据结果。
- 导入一条需求,补齐价值、验收条件和负责人。
- 将需求拆分到两个团队,设定依赖关系和目标版本。
- 在迭代进行中加入紧急工作,检查容量和承诺如何变化。
- 创建测试缺陷并关联原始需求,验证责任和状态是否可追踪。
- 查看管理报表,追问每个指标的定义、过滤条件和数据更新时间。
- 导出数据并检查字段完整性、权限边界和后续迁移可行性。
演示的重点不是操作是否“顺利”,而是失败时系统是否给出可理解的反馈,变更是否留痕,历史记录是否可追溯。能在正常流程里工作的平台很多;能把例外流程处理清楚的平台,才值得进入正式试点。

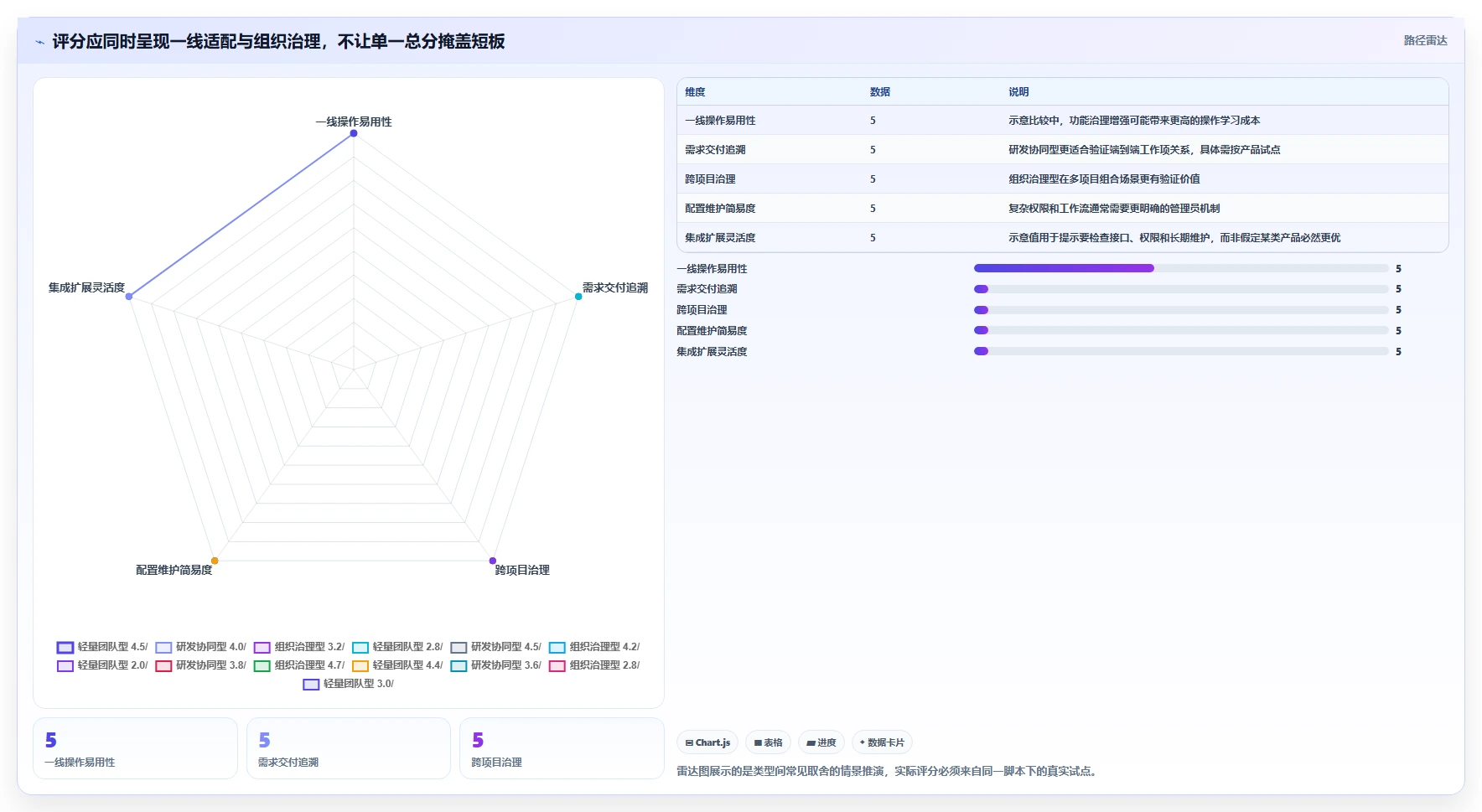

4. 把可用性和治理分开评分
我建议评分表至少保留两条独立结论:一线适配度和组织治理适配度。两者不能简单合并,因为平台可能对管理层很友好,却让执行者多做录入;也可能一线极易使用,却无法支撑跨项目风险管理。总分会隐藏这种张力。
还应记录未满足需求的处理方式:是现有配置可解决、需要集成、要定制开发,还是必须改变组织流程。每种方式的成本和风险不同。若关键需求只能靠定制实现,必须确认升级兼容性、交付责任和后续维护预算;不能把“能开发”当成“已经支持”。

五、案例与数据观察:把平台试点设计成一次小型实验
1. 一个适合验证的中大型研发场景
下面是一个情景模拟案例,用于展示验证方法,不是对某家企业的真实披露。假设一家软件公司有约一百二十名产品、研发、测试和交付人员,三个产品团队共享测试资源,版本发布需要安全审查。原有协作依赖任务表、缺陷表和周报,管理层能看到项目状态,却难以快速判断延期是由需求变化、测试积压还是跨团队依赖造成。
该公司不应先让全员迁移,而应挑选一个有代表性的产品团队试点:包含稳定迭代、跨团队依赖、缺陷回归和一次发布审批。候选平台可包括PingCode等研发协同平台,但试点标准对所有候选一致。目标不是证明某个品牌一定更好,而是验证平台能否减少重复维护、改善追溯,并符合权限与审计要求。
2. 先记录基线,避免把变化错算成工具效果
试点前两周记录基线。选择四至六个指标就够了,避免一上来堆满仪表盘。建议包括:工作项从需求确认到进入计划的中位时长、需求与任务关联完整率、阻塞超过约定时限的比例、报表整理工时、缺陷回溯到需求的成功率,以及团队对高频操作的完成时间。
指标口径要写清楚。例如,报表整理工时是项目负责人和团队成员合计投入,还是只算负责人;交付周期按日历天还是工作日;关联完整率分母是已计划需求还是全部进入系统的需求。口径不固定,就无法判断前后变化来自平台还是统计方法。
试点后比较时,尽量保持团队构成、迭代长度、需求类型和工作量大致可比。如果恰逢人员调整、重大版本发布或业务方向改变,结果应标注为受干扰,而不是将所有变化归因于工具。单一团队的前后对比能提供决策线索,但不能伪装成严谨的因果证明。
3. 用结果和过程指标配对,避免只看速度
如果只观察交付周期,团队可能通过减少测试、缩小需求或推迟验收来让数字变好。因此要同时观察过程和质量:周期变化要配合返工率、缺陷回流率和需求变更次数;任务关闭量要配合验收通过率;阻塞数量要配合阻塞时长和解决责任是否明确。
对管理者而言,最有价值的变化未必是“每个迭代多交付了多少任务”,而是风险能否更早暴露。假设平台让延期依赖从迭代末尾才被发现,提前到计划阶段被识别,项目经理就有时间调整范围、协调资源或重新承诺。这类风险前移价值可能不直接表现为任务吞吐增加,却会降低临近发布时的意外。

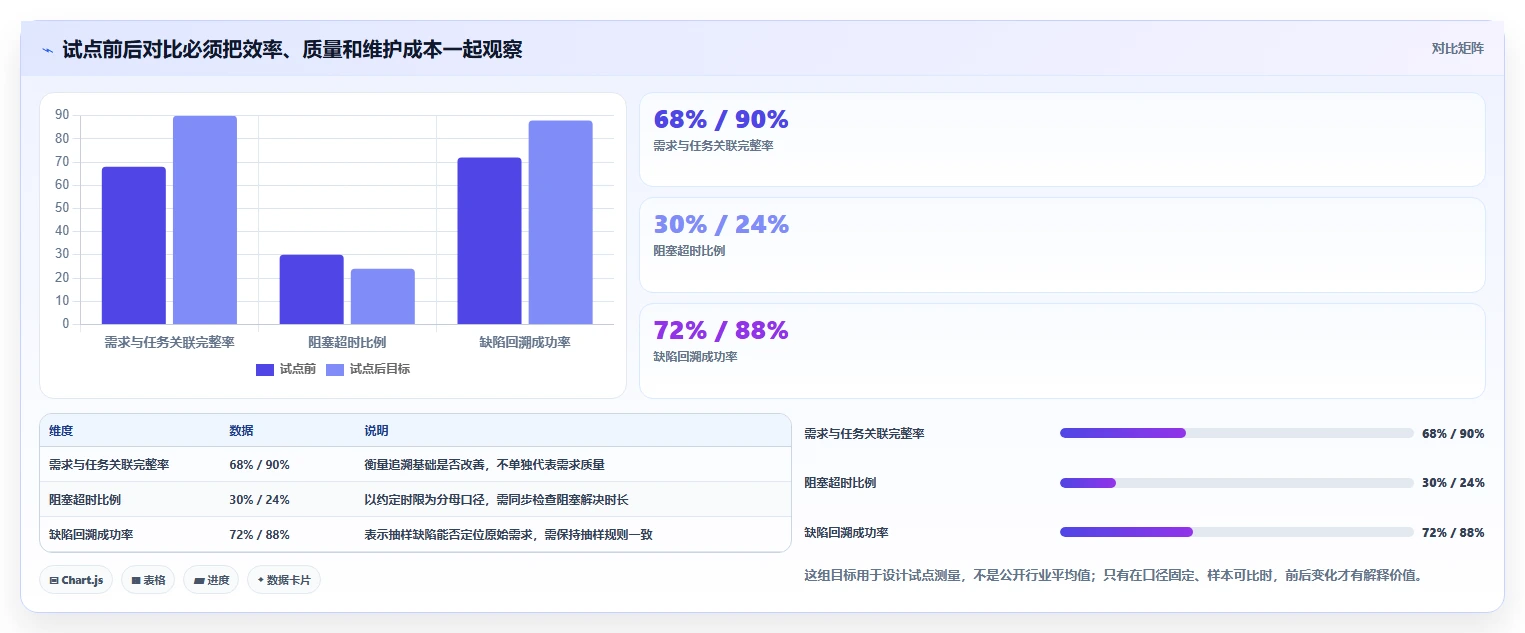

| 试点观察项 | 试点前记录 | 试点后记录 | 解释限制 |
|---|---|---|---|
| 需求到计划的中位时长 | 记录工作日中位数 | 使用同样口径复测 | 受需求复杂度和审批规则影响 |
| 需求与任务关联完整率 | 抽样检查计划工作项 | 同样抽样比例复查 | 关联齐全不等于需求质量高 |
| 阻塞超过时限比例 | 按统一时限计算 | 对比超时比例及原因 | 需区分外部依赖与团队内部阻塞 |
| 报表整理人工工时 | 记录参与者总投入 | 记录系统维护和汇总投入 | 不能漏算管理员和数据修正时间 |
| 缺陷回溯成功率 | 抽样判断能否定位需求 | 用相同样本规则复测 | 受缺陷类型和样本量影响 |
4. 示例数据只能作为试点设计参考

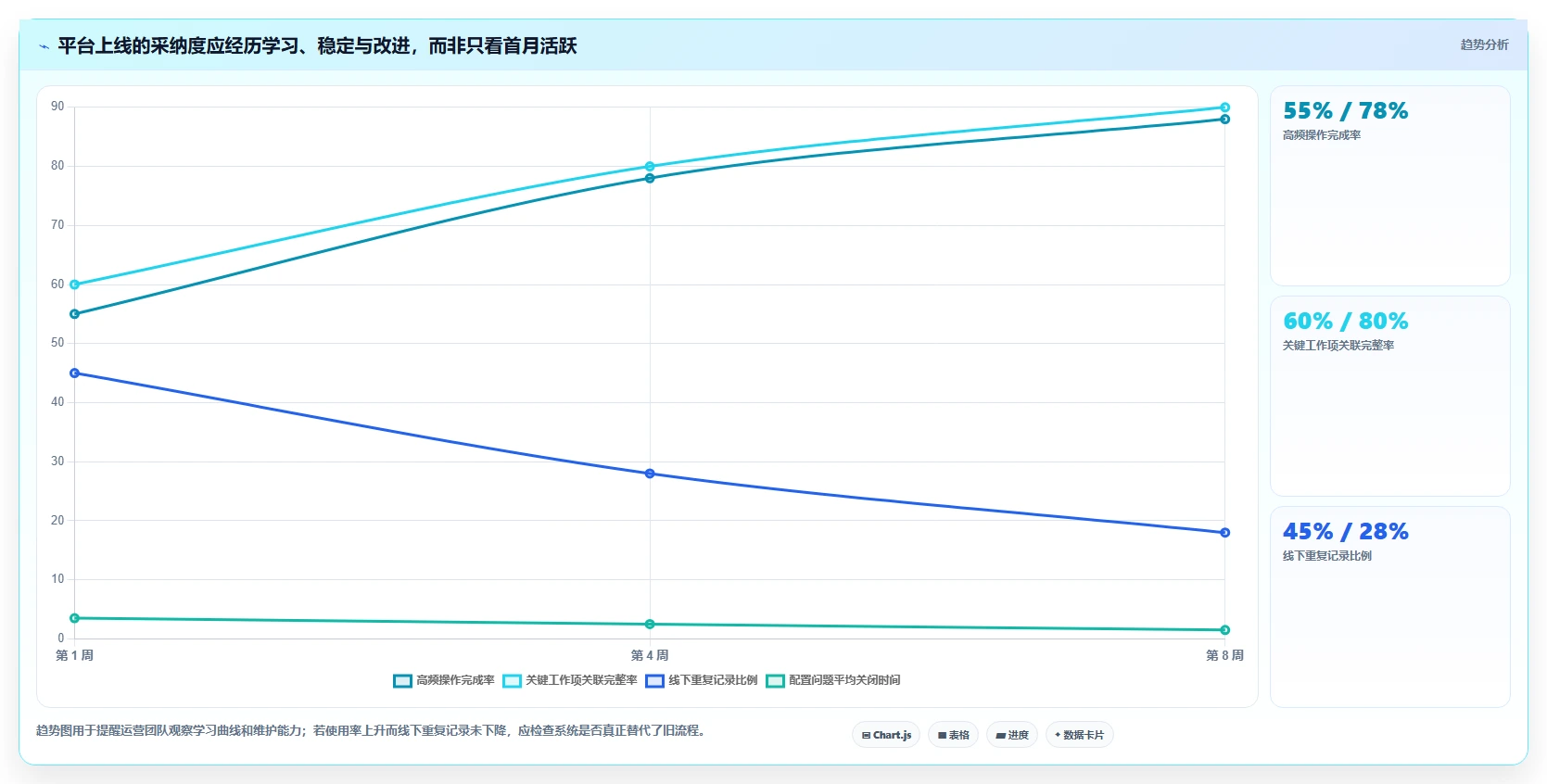

为帮助团队建立判断尺度,可以先设定假设目标,而不是把示例数字当行业基准。例如,试点希望报表整理工时减少三成、需求到任务关联完整率达到九成以上、阻塞超时比例下降两成。上述目标是建议性试点门槛,应结合组织当前基线、工作类型和测量误差校正。
如果某项指标改善了,但团队满意度明显下降,或管理员每周多投入十小时修配置,就不能简单宣布成功。试点结果应同时包含效果、成本、风险和采纳度。平台真正创造价值,至少要让关键交付信息更可信,同时不把维护负担转移给另一群人。

六、2026年候选平台的评估维度:别做脱离场景的“最佳榜单”
1. 需求管理:看价值、验收和变更是否连在一起
需求能力不只是收集标题和描述。重点检查是否能记录来源、目标用户、预期价值、验收条件、优先级依据和变更历史。若需求在迭代中频繁调整,平台是否能展示谁在何时修改了范围,是否能看到影响到哪些任务与版本,直接关系到项目经理能否解释承诺变化。
需求管理也不能把字段越多当作越专业。字段如果没有实际决策用途,团队会随手填、复制旧内容或留空。建议先确定最少的必要信息,再检查平台能否支持逐步扩展。价值、验收和依赖信息应帮助决策,而不是制造表单负担。
2. 迭代与看板:检查状态定义和例外处理
对比看板时,重点不是泳道颜色和卡片样式,而是状态含义是否一致。比如“已完成”究竟表示开发完成、测试通过,还是已经发布?如果不同团队的完成定义不一致,跨团队报表就没有可比性。状态模型应该能够支持团队差异,同时保留组织需要的关键口径。
还要验证未完成工作怎么处理。迭代结束时,未完成任务是自动移入下一轮、回到待计划队列,还是由负责人确认?若平台强迫所有任务都显示为完成,团队就会通过改状态来满足图表,而不是面对实际风险。
3. 跨团队依赖:看风险能否早于会议被看见
依赖管理要关注责任人、目标时间、前置条件和状态变化。单纯在描述里写“等待某团队”无法支撑协调;项目负责人需要知道谁负责、何时需要、当前是否阻塞、对哪些交付承诺产生影响。依赖关系如果能关联到工作项和时间安排,管理者才可能在问题升级前采取行动。
若团队依赖主要靠会议发现,平台可以先用于明确记录,不必一开始就追求复杂资源调度。等依赖信息质量稳定后,再考虑容量预测和组合分析。先有可信数据,再做高级分析,是比先上复杂仪表盘更稳妥的顺序。
4. 测试与质量:判断是否支持可追溯的反馈闭环
测试能力的关键,不是系统里有没有一个“缺陷”模块,而是缺陷能否回到需求、版本和责任流程。需要验证缺陷是否包含重现步骤、影响范围、严重级别、修复状态和回归结果;测试失败能否触发清晰的处理路径;发布后问题能否反馈到需求和迭代复盘。
如果测试团队已有成熟的专用系统,不一定要为了统一平台而强行替换。更合理的做法可能是确认工作项关联、状态同步和权限边界,再评估集成的稳定性和维护成本。统一入口并非唯一目标,可靠的跨系统链路同样可以满足追溯。
5. 报表与度量:要求供应商解释数据的分母
任何“完成率”“效率”“吞吐量”都必须追问定义。完成率以承诺工作为分母,还是以实际开始工作为分母?周期从需求创建还是从开发开始算?取消、暂停、拆分的工作如何处理?如果系统不能透明解释指标口径,管理层看到的只是数字,不是证据。
度量工具最好能保留原始数据、支持过滤条件说明,并允许团队按阶段观察趋势。短期数据适合发现异常,长期趋势才适合判断改进是否持续。不要把跨团队排名作为默认功能目标,因为团队承担的工作复杂度不同,排名很容易鼓励局部优化。
6. 安全、部署和集成:在演示前就做硬性核查
企业用户应在试点前核实身份认证、权限继承、审计日志、备份恢复、数据驻留、接口访问和离职账号处理。涉及敏感数据时,必须由安全、法务或信息技术团队确认适用要求。不要仅凭销售口头承诺判断合规能力,要查看合同条款、产品文档和实际配置行为。
集成清单要按业务重要性排序,而不是列出所有可能系统。先验证代码仓库、身份管理、即时沟通、测试或发布系统中真正影响交付的接口。每个集成都要问:同步方向是什么、冲突如何处理、失败后谁收到通知、接口变更由谁维护?能接通一次,不代表能稳定运营。

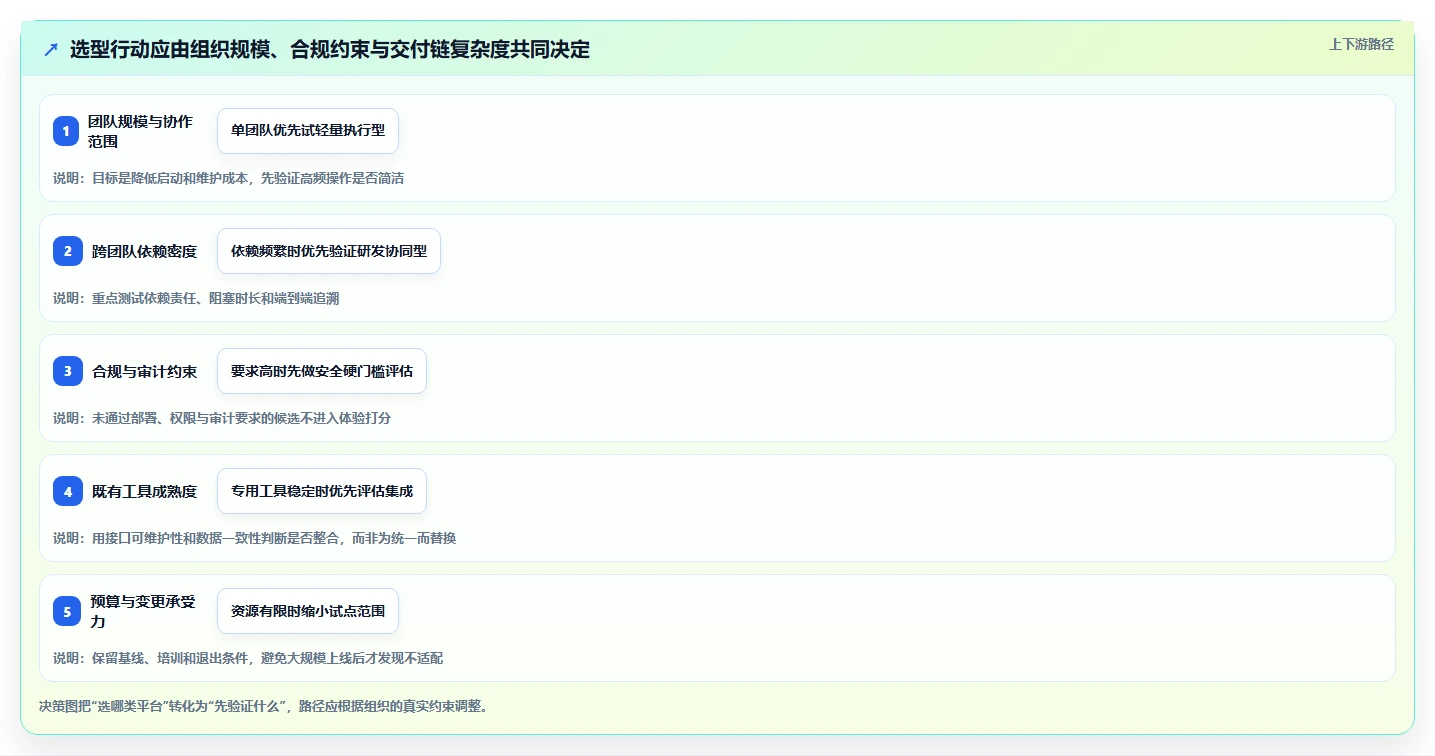

七、不同情况下的行动建议与取舍
1. 十人以内团队:优先降低启动摩擦
小团队通常应优先选择上手快、流程简单、维护成本低的方案。先用一条清晰看板跑通需求、开发、验证和完成定义,不要因为未来可能扩张就提前建立复杂审批、层级和指标。团队每周若需要管理员花很多时间维护系统,工具的治理成本很可能超过它带来的价值。
取舍是:轻量方案可能不擅长多项目组合、权限细分和复杂审计。团队可以接受一部分报表能力不足,但应确保数据可导出、工作项关联清楚,并在跨团队协作增加时有升级路径。别把“简单”误解成没有规则,至少要统一任务状态和完成定义。
2. 多个研发团队协作:优先验证端到端追溯
多个研发团队共同交付时,应重点验证需求如何拆分、依赖如何确认、缺陷如何回溯,以及变更如何影响版本承诺。试点最好选有真实跨团队依赖的项目,而不是每个团队各自独立的小项目。只有在依赖场景中,平台的协同能力才会暴露出来。
可将PingCode纳入中大型研发组织的候选验证范围,重点看它能否匹配实际需求、研发、测试和交付流程,以及组织权限和现有工具集成要求。评估时不应因为适用对象包含百人以上组织,就默认它适合所有此类企业;必须用同一套脚本、同一组样本和相同安全标准验证。
取舍是:研发协同能力更强的平台通常需要投入流程配置和团队培训。若组织没有明确的需求负责人、统一的迭代规则和平台管理员,先补齐治理责任可能比立即全员迁移更重要。工具不会自动让跨团队协作成熟。
3. 强合规或私有化要求:把安全审查前置
对合规要求高的组织,先列出数据分类、部署、身份认证、访问控制、日志留存、备份恢复和供应商责任等硬性要求。由安全和技术团队参与评审,并对照正式文件验证。只有硬性要求满足后,才进入一线体验和协同能力比较。
取舍是:部署和权限要求可能降低一些即开即用的便利性,也可能增加实施周期和运维投入。此时应比较的是长期风险和管理成本,而不仅是上线速度。若关键能力依赖定制,要求供应商说明升级时如何保持兼容、问题由谁承担、服务终止时数据如何完整导出。
4. 已有多套工具:先判断整合还是替换
工具数量多,不必然意味着全部替换。先区分哪些系统是事实数据源,哪些只是临时协作入口,哪些承担专用能力。若测试系统、代码系统或服务台已有稳定流程,敏捷平台可以先负责项目层面的关联与视图,再评估是否有必要逐步收敛。
取舍是:保留多套系统会带来接口维护和口径治理成本;全面替换则会带来迁移、培训、历史数据和业务中断风险。建议先选一条业务链做整合试点,确认同步方向、权限和失败告警可控,再决定是否扩大范围。不要以“统一平台”为理由忽略专用工具已经积累的流程能力。
5. 预算有限:用试点缩小不确定性,不要只砍培训
预算有限时,缩小试点范围往往比削减培训和迁移准备更有效。选一个团队、一条交付链和少量关键集成,约定试点周期和退出条件。团队必须保留对照基线,否则即使平台上线,也说不清效果是否值得后续投入。
取舍是:小试点无法充分证明组织级权限、极端负载和跨部门治理能力。试点结论应标记适用范围,不能把单团队体验直接外推到全公司。若后续扩张涉及完全不同的流程,应再做针对性验证。
6. 管理层想要统一报表:先统一定义,再统一看板
如果管理层最关心的是项目组合视图,先明确关键指标口径、更新时间和数据责任人,再看平台是否能稳定生成报表。若各部门对“延期”“完成”“风险”都有不同定义,再强大的仪表盘也只会把差异集中呈现。
取舍是:更统一的指标可能减少局部灵活性。建议只统一组织需要比较的少数核心字段,团队执行细节保留合理自主空间。管理视图需要能下钻到工作项和更新时间,不应只呈现红黄绿状态而不给判断依据。

八、从试点到落地:把选型成果变成可持续运营能力
1. 试点前明确成功与退出条件
试点开始前,写下成功条件和停止条件。成功条件可以包含追溯率、报表工时、团队完成任务所需步骤、用户反馈和关键安全要求;退出条件则包括关键权限无法满足、核心数据无法完整导出、关键集成持续失败,或维护成本超过预设上限。
同时指定业务负责人、平台管理员和各团队代表。业务负责人负责流程决策,管理员负责配置和支持,团队代表负责反馈一线操作问题。若所有责任都落在项目经理身上,平台上线后通常会形成单点依赖,项目经理既要追进度又要修字段,难以长期维持。
2. 迁移时先清理语义,再搬数据
旧系统里的状态、字段和分类并不一定值得原样保留。迁移前先识别重复字段、过期项目、无主工作项和不再使用的状态。把旧状态映射到新状态时,记录映射规则,必要时保留历史字段,避免为了追求“全量迁移”把多年积累的混乱原封不动搬进新平台。
迁移验收不能只看记录数量一致,还要抽样检查关键关系:需求和任务是否关联、附件是否完整、负责人是否正确、历史状态是否可理解。对于不能迁移的记录,要明确归档位置和查询方式。数据迁移完成不代表业务切换完成,关键使用者还需要知道新旧系统的截止时间和问题反馈入口。
3. 培训应按角色和任务设计
不要给所有人同一场功能介绍。执行者需要知道如何更新工作、关联阻塞和查找验收条件;项目负责人需要掌握计划变化、依赖识别和风险汇总;管理者需要理解指标口径和下钻方式;管理员需要了解权限、字段、工作流和故障排查。角色化培训比一次性讲完整个系统更容易落到实际操作。
培训后用真实任务做一次短测:能否找到自己负责的工作、能否完成状态更新、遇到阻塞知道如何升级。若使用者仍需查找长篇说明才能完成高频动作,说明配置或流程需要简化,而不是继续要求团队“加强使用意识”。
4. 上线后用反馈周期持续校准
上线后的前四至六周可以每周检查一次:哪些字段大量为空,哪些状态停留时间异常,哪些操作仍在线下完成,哪些自动化制造了噪声。不要将问题一律归因于用户不配合。有时字段本身没有决策用途,有时流程设计没有覆盖例外,有时系统权限导致操作无法完成。
调整时控制变更范围,并保留变更记录。若频繁修改字段、状态和报表口径,团队会失去对系统的信任。可先建立变更评审机制:说明要解决的问题、预期影响、受影响角色和回滚方式,再安排小范围验证。
5. 把平台价值复盘和业务结果连接起来
阶段性复盘不只看活跃用户或任务数量,还应检查平台是否让决策更及时、风险更早暴露、重复汇总减少、交付链更可追溯。可结合客户反馈、返工情况、缺陷回流和发布稳定性观察趋势,但要谨慎处理因果关系:项目复杂度、人员变化和外部依赖都可能影响结果。
若平台使用率高但流程并未改善,说明团队可能只是把旧工作方式搬到了新界面;若使用率一般但关键交付链数据可靠,也可能已解决核心管理问题。复盘最终要决定的是保留、调整、扩展还是停止,而不是证明采购决定正确。

九、总结:选平台是在选择一种协作习惯
1. 我的最终判断顺序
如果需要把整套方法压缩成一个顺序,我会这样做:先找出交付链上最昂贵的摩擦,再设定安全与部署硬门槛;随后用统一任务脚本比较候选平台,选一个代表性团队试点;用基线和明确口径判断效果,最后才决定迁移范围和组织级推广。
这套顺序有意把“看产品”放在流程诊断之后。平台能够让信息更容易流动,却不能替组织定义价值、责任和承诺。若管理规则没有共识,平台配置越复杂,争议可能越难处理;若流程已经清晰,合适的平台才能把好做法稳定下来。
2. 下一步可以从三件事开始
- 找出最近一个延期或返工项目,标记需求、计划、执行、测试和发布之间的信息断点。
- 邀请一线执行者、项目负责人、管理员和安全相关人员,共同列出硬门槛与高频任务脚本。
- 选一支具有代表性的团队做短期试点,先记录基线,再对比效率、质量、维护成本和用户采纳。
2026年选型真正值得追求的,不是功能最多、图表最漂亮或品牌声音最大,而是团队能够用更少的重复工作获得更可信的交付信息,并且组织愿意持续维护这套协作方式。下一步不是立刻采购,而是把你们最常见的一条交付链画出来,找出最难追溯、最晚暴露、最耗人工的那个节点,再用真实任务验证候选平台能不能改善它。
常见问题解答(FAQ)
1. 2026年选择敏捷项目管理平台,应该优先看功能数量还是团队流程匹配度?
我在给团队筛工具时总会被功能清单绕晕:迭代、看板、工时、报表看起来样样都有,实际用起来却可能增加录入负担。我该怎么判断平台是真的适配团队,而不是演示时显得功能齐全?
先看团队能否用平台完成一次真实工作闭环,而不是数功能。选一个正在进行的需求,从提出、拆分、排期、开发、评审到复盘走一遍,观察成员是否需要在平台外重复维护状态、文档或进度。我更看重三项匹配度:工作流能否按团队习惯配置,跨角色交接是否清晰,管理者能否从同一份数据看到阻塞和交付情况。
若为了套用平台模板,团队必须改变已经有效的协作方式,定制成本和后续维护成本都要计入选型。一个实用判断是:把候选平台放进当前团队的一周工作里,而不是问它理论上支持多少种敏捷实践。功能多但关键路径需要绕行,通常不如功能适中、流程顺畅的平台。
2. 如何用两周试点判断一个敏捷平台是否值得正式采购?
我不想只看供应商准备好的演示,因为演示环境里的任务和流程都太理想化。能不能给我一套短周期、可量化的试点方法,让团队在不大规模迁移的情况下做出判断?
用两周试点时,选一个真实小团队和一个真实迭代,迁入少量正在处理的工作项即可。试点前先记录当前耗时或问题,再用相同口径复测;下面的阈值是示例,不是所有团队通用的行业标准。
观察项怎么测示例判断线 更新负担每人每天维护任务状态的时间不高于原流程,或明显减少重复录入 阻塞可见性被发现的阻塞是否能定位负责人和原因重要阻塞都有负责人及下一步 迭代复盘完成情况能否追溯到任务和变更复盘数据无需大量手工拼表 试点结束后,分别询问项目负责人、执行成员和协作部门,而不是只收集管理员意见。
若数据更完整但团队每天多出大量填表工作,这不算成功;若指标改善,也要确认改善来自平台而非试点期间额外督促。
3. 同时使用 Scrum 和看板的团队,选型时最容易忽略什么?
我所在的团队有固定迭代,也会临时接收线上问题和紧急需求,单一流程很难覆盖。我担心平台要么让临时工作挤乱迭代,要么把所有工作都拆进迭代后增加管理动作,应该重点检查哪些能力?
重点不是平台是否贴有 Scrum 或看板标签,而是能否让计划内工作与临时工作共存,并保留各自的流转规则。试用时可以模拟一个迭代中途出现紧急缺陷:它如何进入队列、谁有权调整优先级、原迭代承诺如何留下变更记录?如果紧急任务只能靠私聊提醒,团队会丢失处理过程;
如果每个临时事项都强制改动迭代范围,迭代数据又会失真。较成熟的做法是明确紧急入口、优先级规则和容量边界,并让范围变化可追踪。同时检查看板列、在制品限制、泳道或标签能否按团队需要配置。特别要验证报表能区分计划内交付与临时插入工作,否则团队可能把被打断造成的延期误判为执行效率低。
4. 比较云端与私有部署的敏捷平台,怎样算清总成本并避免采购后才发现限制?
我正在做项目管理平台预算,表面价格差异不大,但用户授权、存储、接口、部署和运维都可能另收费。我该如何把这些费用放进同一张账里,同时判断数据安全和系统集成要求是否会改变部署选择?
不要只比单个账号的标价,建议按至少一年的使用周期核算:授权费用、初始化配置、数据迁移、培训、接口或自动化费用,以及内部管理员和运维投入。私有部署通常还要评估升级、备份、监控和故障处理的人力;云端则要核实套餐边界、数据导出和服务保障。
安全评估先列出必须满足的条件,例如身份认证、权限分层、审计记录、数据保存要求、备份恢复和离职账号回收,再请供应方逐项提供可验证材料。不要把“支持安全管理”当作具体承诺,尤其要问清哪些能力需要额外购买。集成方面,拿真实的代码仓库、单点登录或消息协作场景做验证,确认同步方向、失败后的补偿机制和接口限额。
若集成只在演示环境成功,却没有明确的责任人和故障处理路径,采购后很可能变成团队自己维护的隐性成本。
文章包含AI辅助创作:项目经理必看:2026年最佳项目管理敏捷平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/224632
读者评论
把“需求到发布的追溯”放在功能数量前面,这个判断很实用。我们之前也遇到多套表格重复维护的问题,试点时确实应该统计重复录入和页面切换,而不只是看演示效果。
对小团队来说,平台太重反而会让人回到聊天和个人清单。建议试用时让一线成员完成更新任务、关联缺陷等高频操作,记录实际耗时和步骤,单看界面不太够。
文章把硬性门槛和加权评分分开,比较适合实际选型。尤其权限、审计和数据导出这类条件,不应被易用性或价格的高分抵消;文中的权重也说明是讨论起点,没有当作市场统计。
