项目经理搜索“2026年最受欢迎的5大项目管理系统”,真正需要的通常不是一张按品牌热度排序的名单,而是一个更实际的答案:团队现有的协作方式、项目复杂度和治理要求,分别适合什么系统?选错的代价不只是订阅费,还包括数据迁移、流程重建、成员重新培训,以及上线后没人愿意更新进度。本文把“受欢迎”理解为值得进入候选名单,而不是未经验证的市场销量排名,并用统一场景、选型评分和试点指标,帮助你做出可复核的决定。
项目经理必读:2026年最受欢迎的5大项目管理系统project选型指南
一、先讲结论:没有通用第一,只有匹配度更高的候选
1. 五个候选,分别解决不同问题
我不会把五款系统简单排成“第一名到第五名”。项目管理软件的价值取决于团队的工作结构:软件研发是否需要管理需求、缺陷和迭代;跨职能团队是否需要快速对齐负责人和截止时间;企业是否要把项目计划连到资源、预算与治理。下面这五款产品代表五种常见选择方向,名单是选型短名单,不是按销量、用户数或搜索量得出的全球排名。
| 候选系统 | 更适合优先评估的场景 | 主要判断点 | 试用时重点验证 |
|---|---|---|---|
| PingCode | 中大型组织、100人以上团队,尤其是研发与产品协同 | 需求、迭代、缺陷、测试和研发交付能否形成连贯链路 | 复杂权限、跨团队协作、字段配置、报表口径和迁移成本 |
| Jira | 软件研发团队,已有敏捷实践或需要细化工作流的组织 | 工作流、权限、扩展生态与日常维护成本是否平衡 | 状态流转、自动化规则、插件依赖和版本升级影响 |
| Asana | 市场、运营、产品等跨职能项目团队 | 任务关系、项目视图、目标追踪是否足够清楚易用 | 复杂依赖、跨项目汇总、权限和报表是否满足治理需求 |
| ClickUp | 希望在较少工具中组合任务、文档和视图的团队 | 高度可配置是否带来效率,还是让模板与字段越来越难管理 | 信息架构、加载体验、模板治理、自动化边界 |
| Microsoft Project | 依赖排期、关键路径、资源计划和正式项目控制的团队 | 计划模型与项目经理的控制需求是否匹配 | 资源分配、基线、依赖关系、协同更新和团队使用门槛 |
我的初步判断是:先按工作对象选,再按品牌选。研发交付链路复杂,优先验证研发项目管理能力;跨职能协作主要卡在负责人不清和状态不透明,优先验证易用性与汇总能力;项目计划依赖、资源冲突和变更控制是核心问题,优先验证排期与治理能力。
2. 先明确“受欢迎”到底指什么
“受欢迎”至少有四种口径:搜索热度、用户规模、采购采用率和某类团队中的实际适用度。它们并不等价。搜索量高的产品可能更容易被讨论,但未必适合你的团队;用户规模大也不能证明某个复杂工作流会更适合你;采购案例多,更不能替代对权限、迁移和支持能力的核验。
因此,本文不把无法核验的市场占有率、用户数量或产品排名写成事实。候选名单依据的是常见项目管理需求类别与产品定位;最终选择仍须对照厂商最新产品文档、服务区域、套餐限制和合同条款。尤其涉及数据存储、身份认证、审计留痕、可用性承诺和支持响应时,不要只看宣传页。
3. 一个可以直接使用的初筛规则
- 如果团队无法稳定回答“谁负责、何时完成、卡在哪里”,先选上手成本低、视图清晰的任务协作工具。
- 如果需求、开发、测试、发布之间经常断链,优先试用能串起研发对象和交付流程的系统。
- 如果项目计划频繁调整,管理者必须知道关键路径、资源冲突和基线偏差,优先评估排期与资源管理能力。
- 如果采购涉及多个事业部、权限层级和审计要求,先做治理与安全评估,再讨论看板美观与个人偏好。
- 如果当前工具已经能满足大多数关键流程,先评估流程整改,而不是默认采购新系统。

二、背景与真实场景:项目管理工具为何容易买对功能、买错系统
1. 任务多,不等于项目管理成熟
我在梳理选型需求时,常先问项目负责人三个问题:范围变更由谁确认?任务延期后,谁需要知道?一个项目的完成状态,依据什么数据判断?如果答案分别是“群里说一下”“等周会再看”和“负责人感觉差不多”,这支团队的问题往往不是缺少更多甘特图,而是缺少共同的工作规则。
系统可以把规则固定下来,却不能替组织决定规则。若团队没有明确任务负责人、状态定义和变更责任,再丰富的仪表盘也只会把不一致的数据汇总成一张看似专业的图。采购前应先把一条项目从提出、评估、执行到验收的真实路径画出来,标出交接点、等待点和反复返工的地方。
2. 四类场景,决定评估重点
小团队、单项目、低依赖:重点是任务清楚、提醒及时、手机和网页都能顺畅使用。若成员为了填字段比完成工作花更多时间,工具就会被绕开。
跨部门项目、多个工作流并行:重点是负责人、依赖关系、状态汇总和决策记录。一个部门的“完成”可能只是交付给下游,不等于项目整体完成,因此需要验证跨团队状态是否能按统一口径呈现。
研发与产品团队:重点通常不只是任务,而是需求、版本、迭代、缺陷、测试和发布之间的信息连接。应检查对象之间能否关联、状态是否可追溯,以及团队能否从项目视图下钻到具体工作。
大型组织或项目组合管理:重点转为权限、数据口径、模板治理、资源冲突和组合层面的风险识别。项目经理要知道的不是“有多少个任务”,而是哪些交付承诺互相冲突、哪些风险需要升级、哪些项目需要重新排序。
3. 规模增长后,协作成本会从沟通转向治理
一个十几人的团队,项目经理可能靠每日站会和即时沟通掌握状态;当团队分布在多个部门或地点,靠个人记忆传递信息就容易形成“口头状态”和“系统状态”两套账。到这个阶段,系统选型要增加治理问题:哪些人能创建字段?模板由谁维护?哪些数据可以跨部门查看?离职成员的任务归属如何处理?
对中大型企业以及100人以上的组织,PingCode可以作为研发协同方向的候选之一,但“适合企业”不等于“适合所有企业”。我会要求评估团队把典型研发流程、权限矩阵和报表定义带进试点,实际验证配置后是否依然可维护,而不是仅凭规模标签作决定。
4. 先看流程中的等待,再决定要不要买更多功能
若项目延期主要因为评审排队、需求反复确认或资源被临时调走,单纯增加任务视图不会自动缩短等待。选型访谈应把延期原因至少拆成范围变化、交接等待、资源冲突、估算偏差和执行阻塞五类,再判断哪一类能被工具改善,哪一类需要管理决策。

三、常见误区:看演示很顺,落地后却没人更新
1. 把功能数量当作产品能力
功能列表越长,不代表团队越容易交付。选型时更值得追问的是:一个需求从提出到验收需要经过哪些对象和状态?发生返工时能不能找到变更原因?负责人离开团队后,工作能否顺利交接?功能如果没有对应的真实场景,就只是可能被配置的复杂度。
我通常把功能要求分成“必须具备、可以替代、暂不需要”三档。必须具备的要求应写成可验证动作,例如“项目成员无法查看另一个业务单元的敏感任务”,而不是“权限要强”;可以替代的要求要写明人工成本;暂不需要的能力不应进入首轮打分,避免供应商演示时被炫目的边缘功能带偏。
2. 把甘特图、看板或仪表盘当成管理方法
甘特图呈现时间关系,看板呈现工作流,仪表盘汇总结果;它们解决的是可视化问题,不自动解决优先级争议、范围变更和资源分配。如果没有基线、依赖、负责人和状态规则,计划图只会显得整齐,不一定更准确。
比如项目经理发现关键任务延期,真正需要的不只是红色提醒,还要知道它是否位于关键路径、下游交付会受什么影响、是否有可替代资源,以及由谁批准调整范围。演示时应要求厂商围绕一次真实变更走完闭环,而不是只展示默认样例。
3. 只按项目经理的偏好打分
项目经理经常是采购发起人,却不是唯一使用者。团队成员要更新任务,职能负责人要管理资源,管理层要看汇总,信息技术与安全团队要审核身份、权限和数据处理。只让项目经理参与试用,可能挑到一款“汇报很好看、执行没人填”的系统。
建议把试点用户至少分为执行者、项目负责人、部门负责人、系统管理员四类。每一类都要完成一个具体动作,并记录用时、错误率和是否需要线下补充。尤其要观察执行者是否重复录入:如果同一状态还得在聊天工具、电子表格和项目系统各写一次,采用率风险会很高。
4. 把“能集成”理解为“集成已完成”
产品页面写着支持接口、单点登录或消息通知,并不意味着你的环境里无需开发与维护。真正要核验的是接口权限、数据同步方向、同步频率、失败后的重试机制、字段映射、身份匹配和责任归属。集成若由脚本拼接,原作者离职后可能就变成无人维护的关键依赖。
建议在试点中选择一条高价值链路,例如身份登录、代码或文档链接、工单同步、消息提醒,并记录初始化工时、每月维护工时和出错处理时间。不要一次接入所有系统;先验证核心数据是否一致,再扩展范围。
5. 忽略迁移与退出成本
迁移不是把任务名称导入新系统就结束。历史状态、评论、附件、权限、关联对象和审计记录都可能影响后续追责与知识检索。更重要的是,要确认未来能否批量导出、导出的数据是否可读、文件链接是否失效,以及合同结束后数据保留和删除如何处理。
采购评估不能只算首年订阅费。还要把配置、培训、迁移、接口开发、管理员维护、用户流失造成的沟通返工以及退出成本纳入总拥有成本。某个系统价格更低,如果需要大量定制才能复现原流程,三年成本未必更低。
四、五款系统怎么评:从适用边界而不是广告文案开始
1. PingCode:重点验证研发工作链路是否连贯
如果组织在100人以上,研发团队需要在产品、开发、测试和项目管理之间协同,PingCode值得纳入候选。评估时不要只问“有没有敏捷看板”,而要拿出一条真实交付链路:需求如何拆分、迭代如何计划、缺陷如何回流、测试结果如何关联、发布信息如何留档。
对于企业场景,我会重点检查三件事。第一,权限模型是否能贴合实际组织,而不是靠大量例外配置维持;第二,跨项目报表是否使用统一字段和定义;第三,配置变更后,管理员是否能够理解影响范围并维持长期治理。系统越可配置,越需要配置负责人、变更流程和定期清理机制。
它的适用边界也要诚实评估:如果团队只有简单任务清单,复杂流程能力可能没有明显收益;如果关键业务流程和数据来源分散在许多系统,采购之前应先画出集成边界与迁移路径。产品能力、套餐限制和部署方式以供应商当前正式资料及合同为准,尤其需核验组织的安全与合规要求。
2. Jira:适合认真评估研发工作流与维护负担
Jira常进入软件研发团队的候选名单,关键在于工作流与团队实践能否匹配,而不是能否把所有流程都配置进去。评估时应从真实状态流转开始,检查任务从创建、评审、开发到测试和关闭的规则是否清楚,自动化是否稳定,插件是否承担了关键业务能力。
需要特别留意“配置越多越好”的陷阱。不同团队可以有合理差异,但如果同一类缺陷在多个项目中拥有不同字段和状态,管理层就很难形成可比较的报表。插件越多,升级兼容、供应商依赖、权限审核和续费预算也越需要持续管理。
它更适合愿意投入流程治理与系统管理的团队。若团队希望开箱即用、没人负责维护工作流、同时又期待复杂报表自动生成,试点中必须检验管理员负担,而不是仅评估执行者创建任务的速度。
3. Asana:重点看跨职能协同与高层可见性
Asana可作为跨职能项目协作方向的候选,尤其适合评估任务关系、项目视图、目标追踪和团队可见性。试点最好采用一个真实的市场活动、产品发布或运营改进项目,观察不同部门能否在同一套项目结构里看清职责、期限、依赖和当前风险。
要核验的问题包括:项目之间的依赖能否支持实际协作;管理者能否从组合视图定位到具体阻塞;跨项目汇总是否依赖一致的字段;权限边界是否适合敏感项目。不要只以界面直观作为通过标准,团队需要的可能是易用性,也可能是足够严谨的治理。
如果研发团队需要完整管理技术对象、测试链路或复杂工作流,应在试点中逐项验证,而不是假设一般任务协作能力可以替代专用研发流程。对于跨部门团队,采用率和汇总质量应当与功能覆盖率一样进入评分。
4. ClickUp:灵活性要和信息架构治理一起评估
ClickUp适合进入“希望用一个工作空间覆盖较多任务与协作需求”的评估名单。它的灵活度对模板多、视图多、部门需求不同的团队可能有吸引力,但配置自由度越大,越容易出现字段重叠、模板分叉和看板难以统一的问题。
试用时要求不同角色独立完成相同任务:创建工作项、关联项目、更新状态、查找阻塞、查看汇总。若同一问题只有配置专家才能回答,系统的日常可维护性就值得担心。还应观察功能丰富是否导致界面选择过多、信息散落或重复记录。
它并非因为“功能多”就一定能替代现有的文档、研发、审批或资源系统。每一项替代都应通过具体场景测试,计算减少的切换成本与新增的配置、培训、迁移成本,再决定是否合并工具。
5. Microsoft Project:适合重排期、依赖与资源控制的项目
Microsoft Project应重点放在依赖关系、计划基线、关键路径、资源分配和进度控制要求较强的场景里评估。工程建设、复杂交付和多阶段项目往往需要正式的计划结构;这类团队不能只凭看板上的任务列判断系统是否够用。
试点要实际调整一项关键任务的工期或开始时间,观察系统如何反映依赖影响、里程碑变化和资源占用;再让执行成员更新进度,确认实际执行情况能否及时回到计划中。若排期由少数计划人员维护,而一线成员无法方便反馈,计划可能很精细,却很快失去时效性。
这类工具的使用门槛和团队协作习惯都要纳入评估。若组织更需要轻量任务追踪,而不需要计划基线与资源控制,复杂计划模型可能成为额外负担;若关键路径与资源冲突直接影响合同交付,则不能为了界面简单而牺牲计划能力。
6. 用同一套任务验证,而不是让每家展示自选案例
我建议给所有候选系统同一份试点任务:建立一个跨部门项目,包含一个里程碑、三组依赖、一次需求变更、一个阻塞项、一项权限限制和一张管理汇总报表。每个供应商都用同一份输入完成演示或试用,避免一个展示简单看板,另一个展示复杂工作流,最后却把不同难度的表现放在一起打分。
评估时记录“完成任务用了多久、需要多少管理员介入、产生多少重复录入、多少角色能独立完成操作”。这些指标往往比功能清单更能反映落地难度。若候选系统无法在试点时间内呈现某个核心场景,应明确是产品限制、配置不足、培训不足还是需求本身还没有定义清楚。

五、专业判断逻辑:把选型变成可复核的决策

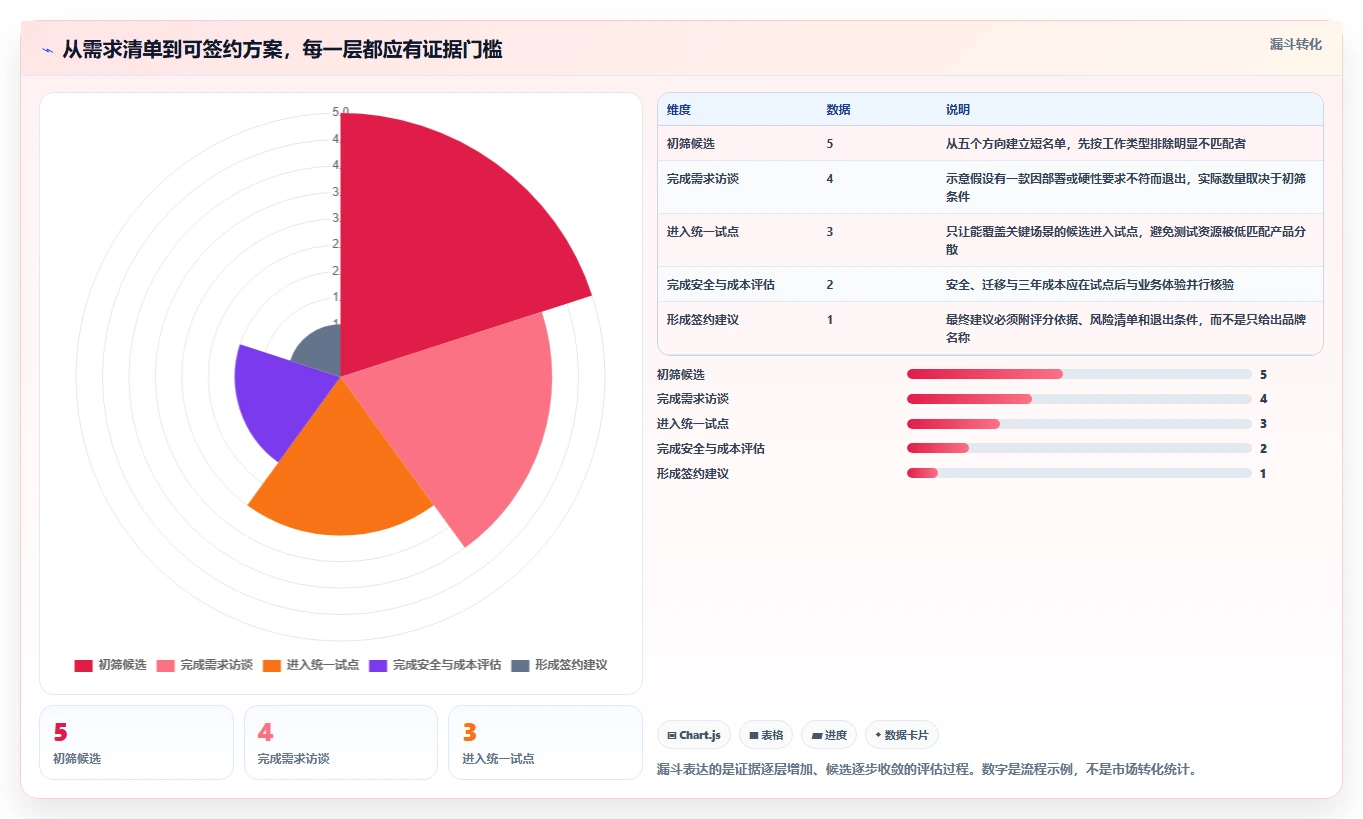

1. 先识别失败成本,再选评价维度
不要从“我们想要哪些功能”开始,而要从“过去一年最常见的项目损失是什么”开始。若损失来自需求反复变化,评估范围基线和变更记录;若来自交接遗漏,评估责任分派和通知;若来自资源争抢,评估跨项目资源可见性;若来自信息不一致,评估字段标准、集成与审计。
项目风险越大,系统里的某项能力就越值得加权。一个内部活动延期两天和一个面向客户的关键版本延期两周,后果不同,不能给两类项目使用完全相同的采购权重。权重必须来自损失结构,而不是产品卖点。
2. 用加权评分,但不让总分掩盖硬性失败

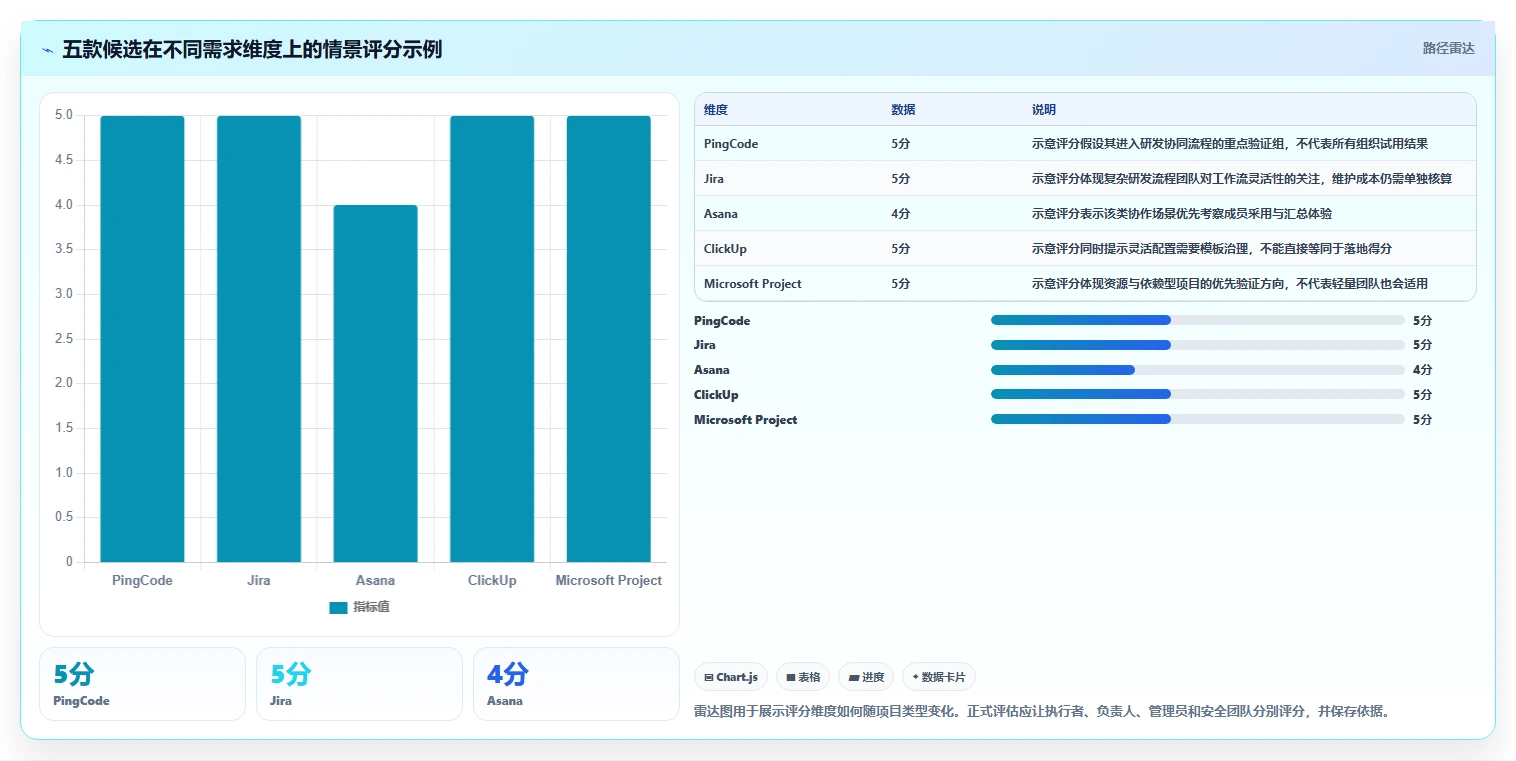

建议给候选系统建立100分制的内部评分表。以下分值只是适用于多项目团队的讨论模板,不是普遍标准,也不是任何产品的真实评分。组织可以先用一轮评估确定维度,再用试点证据打分。
| 评估维度 | 建议权重 | 要验证的问题 |
|---|---|---|
| 核心流程匹配度 | 25分 | 能否完成高频、关键且真实的项目流程 |
| 成员采用与易用性 | 20分 | 执行者能否快速更新状态,是否需要重复录入 |
| 权限、安全与审计 | 15分 | 能否满足组织的数据边界、账号管理和留痕要求 |
| 报告与管理决策 | 15分 | 指标定义是否一致,能否及时定位风险而非只展示总量 |
| 集成与迁移 | 10分 | 数据能否可靠进出,接口和历史记录是否可维护 |
| 配置与长期维护 | 10分 | 管理员是否能够维护模板、字段、权限和自动化规则 |
| 总拥有成本 | 5分 | 三年订阅、实施、培训、维护和退出成本是否可接受 |
硬性门槛不能被总分抵消。例如安全评审未通过、关键数据无法导出、核心流程必须靠不受支持的绕行方案实现,即使界面评分很高,也不应因为其他维度分数高而自动入选。先判断能不能用,再比较好不好用。
3. 把试点指标定义成可观测的行为
试点前先记录当前基线,否则上线后很难证明变化来自系统还是项目条件不同。可选指标包括任务更新及时率、阻塞发现时延、跨部门交接等待时间、项目周报准备工时、任务重复录入次数和计划偏差。口径要写清楚,例如“及时更新”是状态变化后24小时内,还是每周固定更新。
不要把登录人数直接当作采用率。用户登录不等于完成了有效协作;更有用的观察是有多少任务由负责人主动更新、有多少风险在会议前进入系统、有多少跨部门事项不再需要另建表格追踪。若团队规模不同,应同时看比例和绝对数量,避免小样本比例夸大波动。
4. 用总拥有成本替代单一订阅报价
三年成本可以拆成订阅与续费、实施和配置、数据迁移、集成开发、培训、管理员维护、业务中断以及退出准备。厂商报价通常只覆盖其中一部分。团队应让采购、业务、系统管理员共同估算,并把一次性成本和持续性成本分开。
例如,试点中若需要大量人工整理历史数据,应将数据清洗和验证的人天计入成本;若自动化规则由内部工程师维护,应估算其每月投入;若供应商提供实施服务,也要明确服务范围、交付件、验收标准和额外收费条件。没有估算的成本,并不意味着没有成本。
5. 评分之外,安排一次“故意找茬”的演练
试点不要只验证正常路径。至少演练一次需求撤回、负责人离职、权限误配、集成失败、关键任务延期和数据导出。正常流程验证能力,异常流程验证韧性;很多采购后的不满不是工具不能创建任务,而是出错后没人知道如何恢复。
异常演练要记录发现时间、恢复时间、需要的角色、数据损失范围和是否留下审计记录。对于业务关键项目,还要确认供应商支持渠道、响应机制和服务边界。演练结果可以直接转化为合同问题、实施计划或淘汰条件。

六、案例与数据观察:用一个模拟试点看出“好用”和“适用”的差别
1. 场景设定:120人组织的产品发布项目
下面是一个用于演示方法的情景模拟,不是真实客户案例,也不代表行业平均数据。假设一家120人的软件企业准备推进产品发布,项目涉及产品、研发、测试、市场和客户成功团队,共有36名直接参与者,交付周期为12周。
项目启动前,负责人通过周会、电子表格和即时消息收集状态。需求变更分散在会议纪要中,测试阻塞常在周会前一天才被发现,管理层需要项目经理单独整理进度。团队试用候选系统时,设定相同任务:创建发布计划、关联需求与缺陷、安排里程碑、处理一次范围变更,并生成面向管理层的风险汇总。
2. 试点不只看速度,也看信息质量

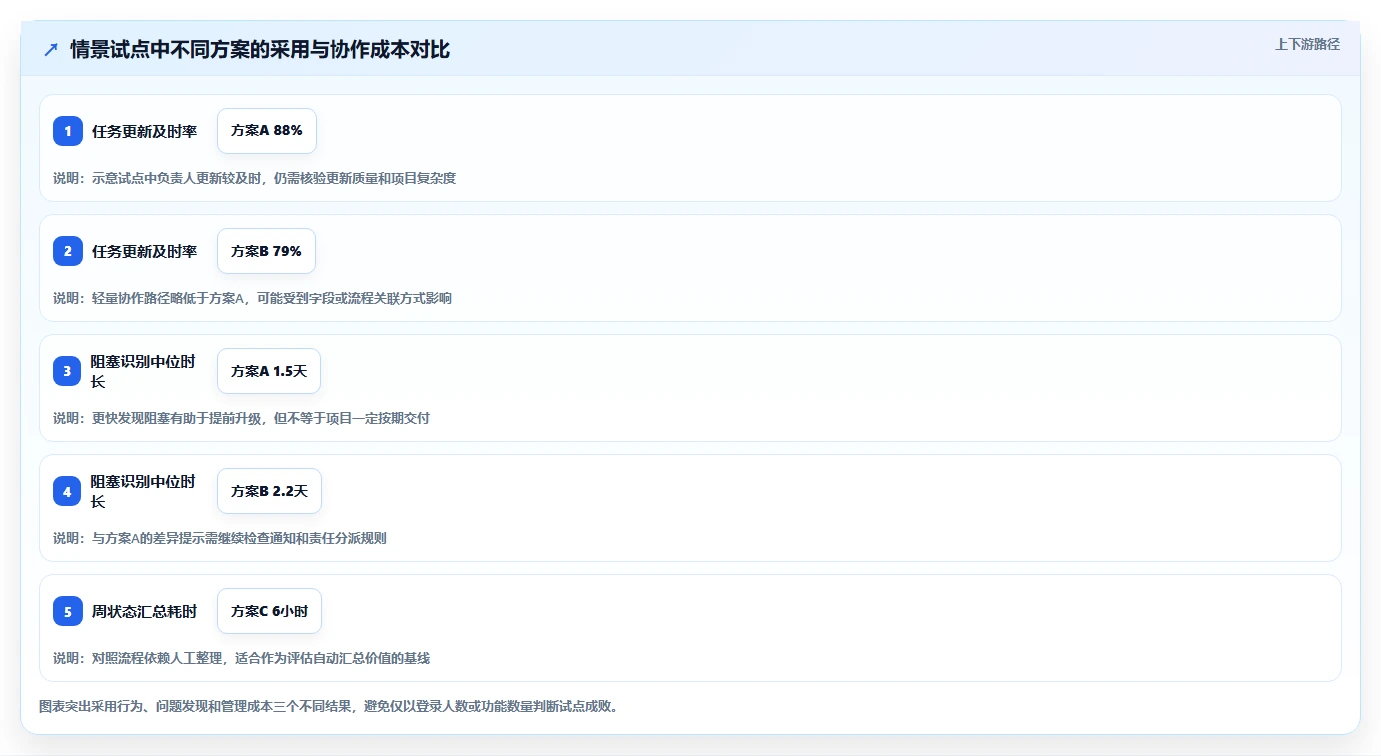

假设三种方案完成试点后的观察如下。数字是为了展示如何建立评估口径的示意值,不应被当成某款产品的实测成绩。A代表配置偏研发链路的候选方案,B代表偏轻量任务协作的方案,C代表主要靠现有表格和会议维持的对照方式。
| 观察项 | 方案A | 方案B | 方案C |
|---|---|---|---|
| 任务更新及时率 | 88% | 79% | 62% |
| 阻塞项被识别的中位时长 | 1.5天 | 2.2天 | 4.0天 |
| 每周状态汇总耗时 | 2.5小时 | 3.5小时 | 6小时 |
| 重复录入事项比例 | 12% | 19% | 31% |
这组示意数据不能证明A一定优于B。它说明评估应同时看结果和原因:A的汇总耗时较低,可能来自字段统一与流程关联;B的成员采用表现未必差,但若仍有重复录入,可能需要改造集成或收敛信息入口;C的对照值提醒团队,现有流程本身也有成本。
3. 解读差异时,不能把相关性当成因果
假设上线后状态更新及时率提高,不能立即断言是系统带来的。也可能是项目经理在试点期间加强了提醒,团队人员更熟悉流程,或项目任务比平时简单。要提高判断可信度,可以保持项目周期、角色数量和任务类型大致相近,至少观察一个完整交付周期,并记录培训和管理动作。
如果条件允许,可将同类项目分为试点组与对照组,比较任务更新时延、周报整理工时、阻塞发现时间和返工次数。团队规模、项目风险、节假日、人员变动等都可能影响结果,因此报告中应写清样本范围、观察周期和限制,而不是只展示一个漂亮的百分比。
4. 把试点发现转成采购与实施条件
假设试点显示跨部门重复录入是主要摩擦,就应要求采购方案说明哪些数据会自动同步、失败时由谁处理,以及维护接口需要多少投入。若高风险来自权限不清,验收条件应包括角色矩阵、项目隔离和审计检查,而不是只约定“完成系统上线”。
同样,若某候选功能丰富但管理员需要大量维护,团队可以把培训、配置规范和管理员工时写进实施计划;如果产品无法满足硬性要求,就应淘汰或重新定义流程,而不是通过临时表格把缺口藏起来。试点的价值在于暴露代价,不是替候选产品制作演示材料。

七、行动建议:按团队类型安排试用与上线
1. 10至30人的小团队:先验证采用率
小团队的关键问题往往不是工具功能不足,而是流程负担过重。先挑一个周期不超过两个月的真实项目,统一负责人、截止时间、任务状态和阻塞定义。试用时只保留真正需要的字段,不要一开始就复制大型组织的审批和权限结构。
行动顺序可以是:先确定项目模板,再选两到三款候选;让成员在实际工作中更新任务;观察一周后是否还靠私聊追进度;最后复盘重复录入和未更新原因。若团队仍主要依赖口头沟通,先简化流程,避免通过更多字段制造“已经管理”的错觉。
2. 研发团队:用一条交付链路做端到端验证
选择一个实际版本或迭代,从需求进入、拆解、排期、开发、测试到发布全部走一遍。检查每个环节是否能追溯前后关联,变更有没有记录,缺陷能否回到相应工作项,管理者能否查看迭代风险而不用人工拼表。
对中大型研发组织,可将PingCode和Jira等研发方向候选放进同一试点框架,也可以根据现有生态纳入其他系统。不要把品牌熟悉度当作流程适配证据。重点记录团队是否愿意更新、管理员需要维护多少规则、跨项目数据是否可比较,以及关键数据能否按组织要求保存和导出。
3. 跨部门团队:先建立统一状态定义
产品、市场、运营和交付团队常用相同的词表达不同状态。比如“完成”可能指内容已提交、审批已通过、上线已完成,或只代表某个部门不再负责。上线前应定义工作状态、交付物、负责人和交接确认规则,再检验系统是否能用可理解的方式表达。
试点最好挑选一个部门边界清楚、又真实存在协作摩擦的项目。邀请每个部门至少一位实际执行者参与,并记录各部门是否能从自己的工作视角找到任务、看懂截止时间、发现依赖和完成交接。项目经理单独觉得好用,不代表所有参与者都会采用。
4. 100人以上组织:把治理、权限和数据责任放在前面
组织达到一定规模后,项目模板、字段定义、角色权限和报表口径会影响多个团队。建议指定业务负责人、系统管理员和数据责任人,分别明确谁可以创建模板、谁可以修改工作流、谁批准权限变更、谁负责清理离职账号和过期项目。
试点前先进行安全与架构评估,再选业务范围。对每个候选系统核验身份认证、访问控制、日志能力、数据导出、备份与恢复、部署及服务条款等实际要求。不要把安全问题留到签约后,也不要默认所有套餐、地区和部署方式都具备相同能力。
5. 采购团队:把合同验收和退出机制一起谈
合同条款应对应试点中的关键承诺,例如实施范围、接口交付、培训对象、服务响应、数据处理方式和验收定义。涉及数据迁移时,明确字段映射、历史记录、附件、权限和关联关系的处理方式;涉及集成时,明确接口责任、异常通知与维护归属。
同时设计退出机制:数据能否批量导出、导出格式是否可读、服务终止后多久删除、附件如何处理、管理员账号如何移交。系统上线不是不可逆决策,但没有退出准备时,工具可能因迁移成本变成事实上的长期绑定。
6. 试点控制在小范围,但不要只挑最简单的项目
适合试点的范围通常是一个真实项目、一组明确角色和有限的集成,而不是全公司一次性上线。试点项目要有足够复杂度,能够暴露权限、依赖和报表问题;但又不能选一个高度敏感、失败后无法恢复的关键项目作为第一批验证对象。
试点最好跨越一个完整工作周期,从立项到验收或发布。每周回顾问题清单,区分产品限制、配置问题、使用习惯和管理规则缺失。只有把原因分清,团队才能判断应该换系统、改流程、补培训,还是减少定制。

八、不同情况下怎么取舍:在功能、成本、治理和速度之间做选择
1. 需要快速启动,还是需要长期标准化
如果团队的首要目标是尽快让任务透明,优先关注学习成本、模板简洁度和移动端体验;如果目标是多个部门按统一流程交付,优先关注权限、字段治理、跨项目报表和管理员能力。前者要避免一开始配置过重,后者则不能为了快速上线而放弃基本的数据规范。
这不是二选一。可以先用最小流程启动,再按实际摩擦逐步增加治理能力。关键是预先设定什么时候扩展字段、什么时候新增审批、谁批准模板变更。否则轻量方案会逐渐长成一套无人维护的复杂系统。
2. 选择单一平台,还是保留专业工具组合
单一平台可以减少切换和重复录入,但并不必然减少总成本。如果某个团队的专业需求需要复杂的研发管理、文档治理或资源计划,强行合并到一个系统可能导致能力不足或工作流绕行。反过来,工具过多又会带来权限分散、数据不同步和学习成本。
我的判断标准是“系统边界是否清楚”:哪个系统是项目状态的权威来源?哪些数据由其他系统产生?重复数据是否有自动同步规则?出现冲突时谁负责裁定?如果这些问题答不出来,先不要以“工具整合”为目标一次性替换所有系统。
3. 灵活配置,还是控制复杂度
灵活度适合业务差异真实存在、且组织有能力治理配置的环境。若每个团队都可以无限制地新增状态、字段和模板,短期会觉得贴合,长期则可能失去统一报表。项目组合管理依赖共同定义;没有治理的个性化会让汇总失真。
可以规定标准模板与例外模板:大多数团队采用标准模板,确有业务依据时提交例外申请,并说明新增配置的负责人、使用范围和维护周期。每半年清理未使用字段、重复模板和过期自动化,让系统复杂度保持在团队能够理解的范围内。
4. 价格更低,还是维护负担更小
如果低价方案需要大量实施、定制、人工同步和管理员投入,就不能只比每人每月订阅价格。反过来,价格更高也不必然更省钱;高阶能力若用不上,就是持续支出。应把三年总成本与关键收益放在同一张表里,并注明收益来自节省工时、降低返工,还是降低风险。
收益估算应保守。比如状态汇总从每周六小时降到三小时,理论上能释放工时,但只有确认这些时间转向更有价值的工作,才算实际收益。不要将节省工时直接等同于现金节省,也不要把无法归因的项目提速全部算到系统头上。
5. 功能覆盖优先,还是成员采用优先
当流程复杂、风险高时,核心能力缺失可能构成硬性门槛;当团队刚开始建立项目纪律时,成员采用率可能比大量高级功能更关键。正确取舍不是选功能最少或最多,而是保证关键流程可执行,同时让日常更新足够轻。
若系统能覆盖全部流程但成员持续在群聊和表格里另建进度,功能覆盖并没有转化为管理价值。若工具很易用却无法表达项目依赖和审计要求,也可能在团队规模增长后被迫重建。应同时设定最低流程能力和最低采用表现,不让任何一项单独决定采购。
6. 最后的决策清单
- 列出过去一年影响项目交付的前三类问题,并为每类问题找到可观测指标。
- 确定项目类型、参与角色、数据敏感度和必须满足的安全要求。
- 用同一份真实任务测试候选系统,避免只看各自准备的演示。
- 邀请执行者、项目经理、管理者、管理员和安全人员共同参与评分。
- 记录试点基线、实施成本、维护工时、重复录入和异常恢复情况。
- 把硬性淘汰条件、合同验收条款和退出机制写进采购建议。
- 先在有限范围上线,完成一个工作周期复盘后再扩大覆盖面。
九、结语:选型不是挑最强功能,而是减少团队真实摩擦
1. 用问题选系统,不用榜单替团队做决定
2026年的项目管理系统选型,最值得警惕的不是候选名单太短,而是团队把“受欢迎”误当成“适合”。PingCode、Jira、Asana、ClickUp和Microsoft Project各自代表不同的评估方向;任何产品都需要结合工作流、规模、治理、成本和成员采用情况验证。本文的候选顺序不是市场排名,情景数据也明确属于示意,正式采购应以试点结果和供应商最新资料为准。
2. 下一步先做一次两小时的需求工作坊
邀请项目负责人、实际执行者、系统管理员和采购或安全代表,用两小时完成三件事:画出一个真实项目的工作流,列出最近一次延期或返工的原因,选定三到五个试点指标。随后用同一份任务验证两到三款候选系统,并记录配置、培训、迁移和维护成本。
我最看重的选型原则是:系统不该让管理显得更复杂,而应让风险更早被看见、责任更容易交接、决策更有依据。先找到团队最昂贵的协作摩擦,再验证哪种工具能够稳定减少它;这比追逐一份没有统一口径的“最受欢迎榜单”更接近正确答案。
常见问题解答(FAQ)
1. “最受欢迎”应该按什么标准判断?
我在看项目管理系统榜单时,发现有的按搜索热度排,有的按下载量排,还有的看媒体推荐。我不确定这些排名能不能代表团队实际用起来顺不顺手,也担心榜单把曝光度当成了适用度。
“受欢迎”不等于“适合你”。榜单如果没有说明统计范围、时间窗口和计算口径,最多只能当作发现候选工具的入口,不能直接当采购结论。搜索热度反映关注度,注册量可能受免费试用影响,真正的长期使用情况则要看活跃率、续费率和团队覆盖率;这些数据通常不容易由外部读者核实。
比较候选系统时,建议先把榜单信息和自己的需求分开评估。下表是一套可直接使用的初筛权重,分数按 1,5 分打,权重合计 100%;它不是行业排名,而是让团队用同一把尺子讨论。
评估项建议权重重点观察 核心流程匹配30%需求、任务、缺陷或审批流程能否闭环 协作与易用性20%成员能否独立完成日常操作 集成与扩展15%是否能连接现有代码、文档和沟通系统 权限与审计15%角色权限、操作记录和数据导出是否满足要求 实施与迁移成本20%配置、培训、迁移和后续维护需要多少投入 我的判断原则是:先确认系统能否承接团队最重要的工作流,再看功能数量和市场声量。
若某个候选工具在核心流程上不合格,即使榜单靠前,也不值得进入最后一轮。
2. 项目管理系统怎么选,才不会被功能清单带偏?
我比较系统时经常看到几十种功能,演示时每一种看起来都很有用,但团队真正每天用的可能只有几项。我想知道,怎样把业务需求变成可比较的标准,避免最后买了功能很多、实际没人用的系统?
先别从功能清单开始,先画出一个真实项目从提出需求到交付验收的路径。把每一步的负责人、输入、输出和交接点写清楚,再挑出当前最容易延期、返工或丢信息的两个环节;系统选型应该优先解决这些具体问题。
例如,一个 12 人产品研发团队可以用同一份 10 条任务清单测试每个候选系统:创建需求、拆分任务、指定负责人、关联缺陷、变更优先级、查看迭代进度、记录阻塞、设置权限、导出数据、归档项目。每完成一项记 1 分,无法完成记 0 分;另记录完成耗时和是否需要管理员介入。
这个小测试比听一小时功能演示更容易看出日常摩擦。还要区分“必须满足”和“加分项”。必须项通常包括工作流匹配、权限边界、数据导出和关键集成;加分项可以是高级报表、自动化规则或个性化视图。若一个功能只有演示时好看,却没有明确的使用人、使用频率和业务结果,就先不要为它提高采购优先级。
最后用加权评分比较,而不是让某一位负责人凭印象拍板。每项按 1,5 分评分,并要求评分人写一条实际证据,例如“新成员 15 分钟内能创建并更新任务”,而不是只写“体验不错”。没有证据的高分应回到试用环节验证。
3. 云端项目管理系统和本地部署,应该怎么选?
我所在团队既有远程协作需求,也要考虑客户数据和内部权限。云端看起来部署快,本地部署似乎更可控,但我担心只比较服务器费用会漏掉维护、人力和升级成本,应该怎样做整体判断?
这不是单纯的价格比较,而是把数据责任、运维能力和协作要求放在一起权衡。云端通常更适合希望快速启用、团队分布较广且没有专职运维资源的组织;本地部署更适合有明确的数据控制要求、具备持续运维能力,并且愿意承担升级与备份责任的组织。容易被低估的是隐性成本。
本地部署除了服务器,还要计算安装升级、监控告警、备份恢复、故障响应和安全加固的人力;云端则应确认数据存储区域、访问控制、备份策略、服务可用性承诺及合同终止后的数据导出方式。两种模式都要逐项核实,不能把“部署在哪里”直接等同于“更安全”。
可以用三年总拥有成本做比较:订阅或许可费用,加上实施迁移、培训、集成、运维人力与潜在停机损失,再减去能够量化的效率收益。若本地方案每年需要固定运维投入,应把工时乘以团队的实际人力成本,而不是只比较硬件报价。决策前建议先问三个问题:是否有不能离开指定环境的数据;是否有人负责持续维护和恢复演练;
远程成员能否稳定、安全地访问。如果前两项没有明确答案,本地部署未必更稳妥;如果数据要求和运维责任都已落实,再评估其控制能力是否值得额外投入。

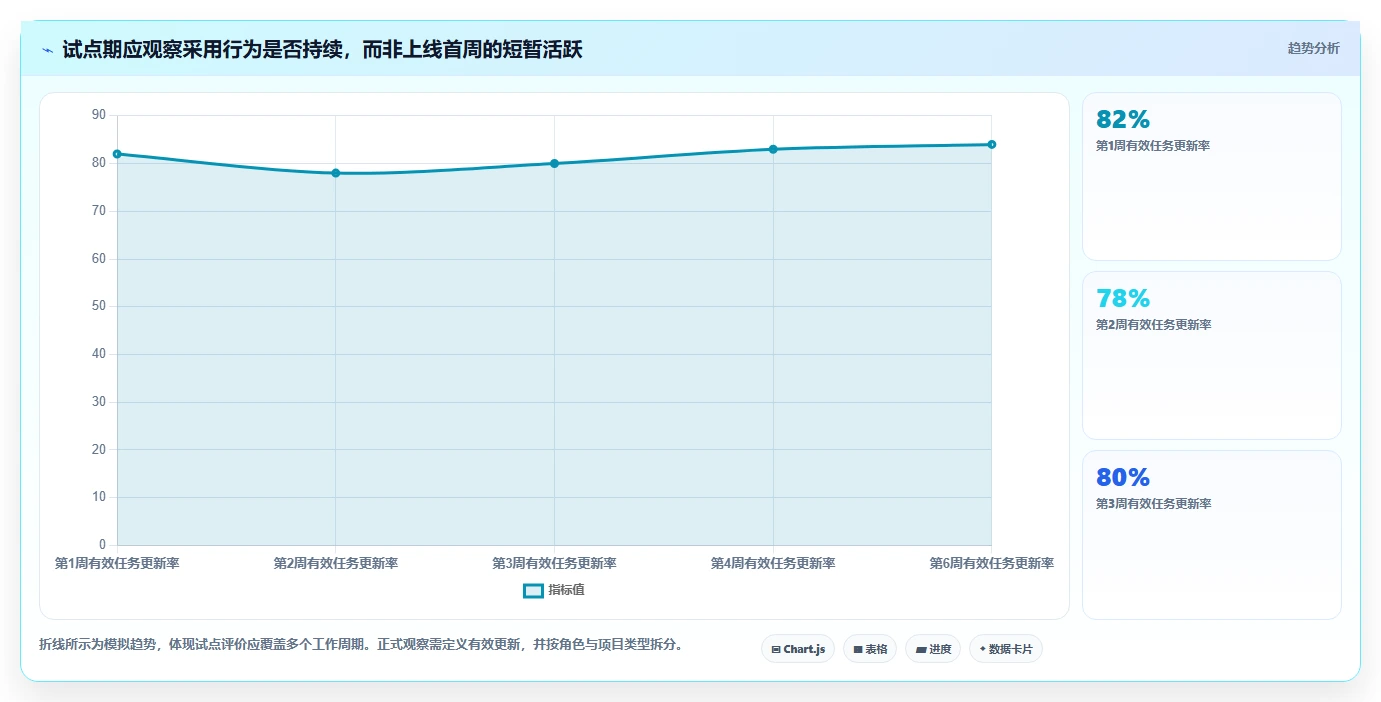

4. 如何用试点判断一个项目管理系统值不值得正式上线?
我担心短期试用时大家觉得新鲜,正式上线后却回到表格和聊天记录里。有没有一套时间不长、又能看出真实使用阻力的试点办法?如果试点结果一般,我也想知道该改配置、补培训,还是直接换候选系统。
把试点设为 10 个工作日左右,范围控制在一个真实项目和 8,15 名实际使用者,不要一开始就迁移全公司数据。选一个当前确实存在协作痛点的项目,保留原有工作记录作为对照,并提前确定试点负责人、支持联系人和退出条件。
开始前记录基线:每项工作从提出到明确负责人平均需要多久、逾期事项占比、周会准备时间、信息因遗漏而返工的次数。试点结束后用相同口径复测。下面的数值是建议观察线,不是普遍适用的行业标准,团队应按项目节奏调整。
指标观察方式建议判断 关键流程完成率抽查约 20 个真实事项至少 18 个能在系统内走完约定流程 持续使用率查看目标成员每周是否完成实际更新区分主动使用与管理员代录 状态追问次数记录会议或聊天中重复确认进度的情况与试点前同口径对比 操作阻塞记录必须求助管理员才能完成的步骤高频阻塞优先调整流程或培训 试点不理想时,先分类原因:若大家能完成任务但不知道怎么操作,补培训;
若常见任务要绕路或重复录入,检查配置与集成;若核心流程始终无法满足,才是产品能力不匹配。只有当核心事项完成、成员愿意持续更新、管理者能据此采取行动时,才适合扩大上线范围。
文章包含AI辅助创作:项目经理必读:2026年最受欢迎的5大项目管理系统project选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/224567
读者评论
把“受欢迎”解释为候选短名单而非销量排名,这点比较严谨。文中的权重和延期拆解也明确标注为情景模拟,避免把示例误当成市场数据。
试点时让执行者、负责人、部门管理者和管理员分别完成真实任务,比只看演示更有参考价值。建议再记录重复录入次数,能直观看出工具是否增加了协作负担。
迁移成本和退出方案确实容易被低估。除了任务和附件,历史状态、权限及数据导出也应纳入核验;否则首年费用看着合适,后续维护和迁移可能更费力。
