项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

项目连续延期,未必是团队执行力不够;产品、销售、研发各自都在完成任务,未必意味着组织在朝同一目标前进。面对这类管理难题,麦肯锡相关的管理工具真正有用的地方,不是把复杂问题包装成咨询术语,而是帮助项目经理把“感觉哪里不对”拆成可以验证、分派和复盘的具体问题。本文挑选七种常见框架,说明它们的适用边界、落地方法和容易踩的坑,并用一个标注为情景模拟的企业项目案例演示:怎样把分析工具与项目管理平台中的目标、任务、风险和数据连接起来。

一、先讲核心结论:工具不是答案,正确的问题才是

1. 七种工具分别解决七类管理难题

我把常见的“麦肯锡管理工具”分成七类:7S组织诊断、MECE问题拆解、问题树、假设驱动分析、80/20优先级判断、价值链分析,以及三大增长地平线。它们并不是七个可互相替代的模板,而是针对不同层级的问题:有的用来找组织障碍,有的用来拆问题,有的用来确定先做什么,还有的帮助团队规划中长期增长。

选择顺序很重要。若项目目标本身含糊,先用问题树把目标和影响因素讲清楚;若目标明确但推进受阻,再用7S检查战略、结构、流程与能力是否相互冲突;若任务过多、资源有限,则用80/20和价值链判断优先级。把工具顺序用反,往往会让团队更高效地做错事。

工具 主要回答的问题 适用场景 常见误用
7S模型 组织内部哪些要素没有对齐? 跨部门变革、流程改造、组织协作问题 把七个维度当成一次性打分表
MECE原则 问题拆分是否完整且尽量不重叠? 需求梳理、原因分类、汇报结构 为了分类整齐,制造没有业务意义的类别
问题树 一个结果由哪些可分析的因素构成? 延期、转化下滑、成本增加等结果型问题 一开始就画得很大,枝干却无法验证
假设驱动分析 目前最值得优先验证的解释是什么? 时间有限、数据分散、决策窗口短 先有结论,再挑证据支持结论
80/20优先级判断 哪些少数因素带来主要结果或风险? 资源受限、问题数量多、需要快速排序 把比例规律当成固定的80%与20%
价值链分析 价值在哪个活动环节产生,损耗在哪? 端到端流程、成本与体验改进 只优化单个部门的局部效率
三大增长地平线 眼前业务、相邻机会与长期探索如何平衡? 产品路线图、转型计划、组合投资 把三个地平线误当成严格的时间阶段

对项目经理来说,最实用的组合通常不是七选一,而是“问题树定位,假设排序,MECE补漏,80/20排资源,7S查组织阻力,价值链验收益,增长地平线排路线图”。这是一条工作路径,不是每个项目都要走完的固定流程。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

2. 先纠正一个容易被忽略的名称误区

“麦肯锡管理工具”更像是市场上的集合叫法,不等于所有框架都由麦肯锡发明,也不代表存在一套官方、固定且适用于每个组织的七件套。7S模型与麦肯锡相关的组织管理研究关系密切;三大增长地平线也常与麦肯锡的增长策略实践联系起来。MECE是咨询行业广泛使用的问题拆解原则;80/20规律源于帕累托观察;价值链则与迈克尔·波特的竞争战略研究密切相关。

因此,项目经理更应关心“这个框架是否有助于当前决策”,而非纠结它属于哪个品牌。本文会区分框架背景与具体用法,不把二手流行说法包装成权威结论。对于所有示例中的效果数字,我也会明确说明其为情景模拟或建议基准,不将演示数据冒充行业统计。

3. 选工具前先写出决策句

我建议项目负责人在打开模板或白板之前,先写一句决策句。例如:“未来六周是否应该优先修复审批等待,而不是增加研发人手?”这句话比“我们要提升效率”更有用,因为它说明了决策对象、候选行动和时间范围。

如果一句话里没有可选行动,说明团队可能还没把问题定义清楚;如果没有时间范围,优先级就难以比较;如果没有判断标准,讨论容易变成职位高低或表达强弱的竞争。先写决策句,之后每一种工具都能围绕它服务,而不会各自生成一份漂亮却互不相干的分析。

二、背景和真实场景:为什么项目问题常常不是项目组自己的问题

1. 跨部门项目的症状和原因经常不在同一处

一个产品项目延期,表面看起来可能是开发任务未完成;深入检查后,阻塞源头却可能是需求每周变化、关键人审批排队、测试环境未准备,或者销售承诺了尚未纳入计划的交付范围。项目经理只盯任务状态,看到的是“结果落后”;把流程、决策权和信息传递放在一起看,才有机会解释原因。

这类问题的难点在于责任边界分散。产品负责人掌握需求优先级,研发负责人安排人员,业务负责人确认规则,项目经理负责协调节奏。每个人可能都完成了自己定义的任务,但系统整体仍然延误。管理框架的价值,是让团队从“谁没做好”转向“哪个机制使正确行动变得困难”。

2. 管理工具解决的是思考过程,不自动产生事实

问题树能帮我们列出影响交付周期的因素,却不会自动告诉我们哪个因素占比最大;7S能提示我们检查能力与制度,却不能代替员工访谈、流程数据或客户反馈;80/20能提示团队寻找主要杠杆,却不能保证结果恰好符合80与20的比例。

如果团队只在工作坊里填表,没有把判断连接到数据和行动,工具就会变成一次性的讨论道具。我会要求每个重要分支都回答三个问题:它如何影响目标、我们掌握什么证据、下一步如何验证。不能回答的分支,先标记为待验证,而不是直接写成结论。

3. 项目管理平台适合承接执行,不适合替代判断

在百人以上、多团队协作的组织里,诊断结论需要落到目标、责任人、依赖关系、风险和复盘记录中。以 PingCode 为例,它可以作为项目与研发协作的承载环境之一,帮助团队管理需求、任务、进展和协作信息;是否适合某个组织,还需按当前产品能力、部署方式、权限模型、集成需求和采购条件实际验证。

我不会把平台当成管理方法本身。工具可以让任务和决策留痕,但不能替负责人决定哪项工作更重要,也不能只靠自动化修复目标冲突。一个成熟的做法是:先用管理框架得到清晰判断,再用平台建立任务关联与反馈机制,最后用实际数据修正原判断。

对于中大型组织,尤其是100人以上的团队,落地难点通常并非“有没有看板”,而是多个项目的状态定义是否一致、决策权是否明确、依赖是否可见、数据是否能支撑管理复盘。平台配置越复杂,越要先约定最小可用的工作规则,避免一开始就把流程做成只有管理员能维护的系统。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

4. 先区分三种项目状态

我通常先判断项目处于哪一种状态。第一种是目标不清:团队忙,但没人能用一句话说明成功标准。第二种是目标清楚、路径不清:大家认可结果,却不确定关键步骤或依赖。第三种是路径已知、执行受阻:计划和责任明确,但资源、审批或协作机制持续造成阻塞。

这一区分能快速缩小工具范围。目标不清,先做问题定义和问题树;路径不清,用假设驱动分析和价值链梳理;执行受阻,才需要进一步检查7S、责任机制和项目组合。若把三种状态混为一谈,团队往往会在目标还没对齐时就急着增加任务追踪频率。

三、拆解七种工具:作用、做法与适用边界

1. 7S模型:检查组织要素是否互相支持

7S模型将组织观察拆为七个要素:战略、结构、系统、共同价值观、风格、人员和技能。前面三个常被称为较偏“硬”的要素,后面四个则更关注组织中的人和行为。它的实用价值不是要求七项得分都高,而是帮助项目经理发现要素之间的冲突。

例如,公司战略要求缩短产品迭代周期,组织结构却让跨职能团队必须逐级申请资源;系统要求所有需求经过同一审批队列;管理风格又奖励“不要犯错”。此时团队即使知道要快,也会在制度和激励的合力下变慢。问题就不只是员工不够积极,而是组织发出的信号彼此矛盾。

我建议用7S做定性诊断,并为每个维度补充具体证据。不要写“技能不足”就结束,而要说明缺的是哪类技能、在哪些任务上造成了什么影响,以及通过培训、补员、外部支持还是重新分工解决。这个模型适合组织变革、流程调整和大型项目启动,不适合拿来替代日常任务跟踪。

2. MECE原则:让分类尽量不重叠、尽量不遗漏

MECE常用来描述一种拆分要求:各类别之间尽量互斥,整体又尽量覆盖待分析范围。它适合检查汇报结构和问题分类,却不是所有问题都能被一次性分成完美、永久有效的类别。真实业务常有边界模糊的情况,重点是让团队看见重复计算和明显遗漏。

比如分析项目延期原因,可以按“需求、决策、资源、技术、外部依赖”分类;也可以按“发生在计划、执行、验收阶段”分类。两种拆法都可能成立,但不应把两种维度随意混在同一层级,否则同一个审批延误可能同时落入“决策”和“执行”,团队就会重复统计。

具体操作时,我会先选一个清楚的分类轴,再逐层拆分。每个类别要能解释为什么属于该层级;如果某项同时落在多个类别,先确认是分类设计的问题,还是它本来就跨越多个环节。分类的目的是帮助分析,不是为了满足形式上的整齐。

3. 问题树:把结果问题拆成可以验证的分支

问题树从一个明确的结果问题开始,然后逐层拆解影响因素。比如“新功能发布周期为什么拉长?”可以先拆为等待时间和实际处理时间;等待时间再拆成需求澄清、审批、环境准备,处理时间则拆为开发、测试和返工。这样得到的分支比“协作不顺”更容易找到数据。

一棵好用的问题树不必追求枝叶越多越好。若团队无法为某个分支找到负责人、数据或验证动作,这个分支就还不是可操作的分析单元。通常先画两到三层,再选择影响较大、可验证的分支继续深入,已经足以启动行动。

对项目经理而言,问题树最大的风险是把“潜在原因”误当成“已证实原因”。我会用不同标记区分事实、假设和未知项,并为未知项指定验证方式。例如审批等待时间可以从流程记录计算,需求返工原因可能需要抽查变更单或访谈,而非依赖团队回忆。

4. 假设驱动分析:先验证会改变决策的判断

假设驱动并不是先拍脑袋定结论,而是先提出可检验的解释,再设计最小成本的验证动作。例子是:“项目延期的主要来源不是研发工时不足,而是需求确认等待。”这句话如果能被数据证实,就可能改变资源配置和治理方式;如果证据不支持,团队也能尽早调整方向。

我会优先验证同时具备高影响、高不确定性的假设。影响低的事项即使判断错误,也不值得占用大量分析资源;影响很高但已有可靠数据的事项,也许可以直接进入决策。真正需要先查的,往往是“一旦成立就会改变方案,而目前证据又不足”的判断。

验证方法可以很轻:抽查最近若干个项目的时间戳、比较变更前后周期、访谈关键角色、做小范围流程试点。重点不是把研究做得复杂,而是让验证结果足以支持下一步行动,并预先约定什么证据会推翻当前假设。

5. 80/20:识别高杠杆因素,而不是迷信精确比例

80/20常被用于提醒管理者:结果可能集中由少数因素推动,但比例并不固定。实际项目里,可能是少数关键依赖贡献了大部分等待时间,也可能是少数客户需求引发大量返工。判断依据应是数据分布,而不是先假定一定有20%的原因对应80%的结果。

可操作的方法是先选一个结果指标,例如总延期工作日、返工次数或未关闭高风险项,再按原因、团队、流程节点或需求类型排序。团队要查看累计贡献和长尾,而不是只挑最显眼的一项。对样本量较小的项目,要同时查看具体案例,避免百分比掩盖实际差异。

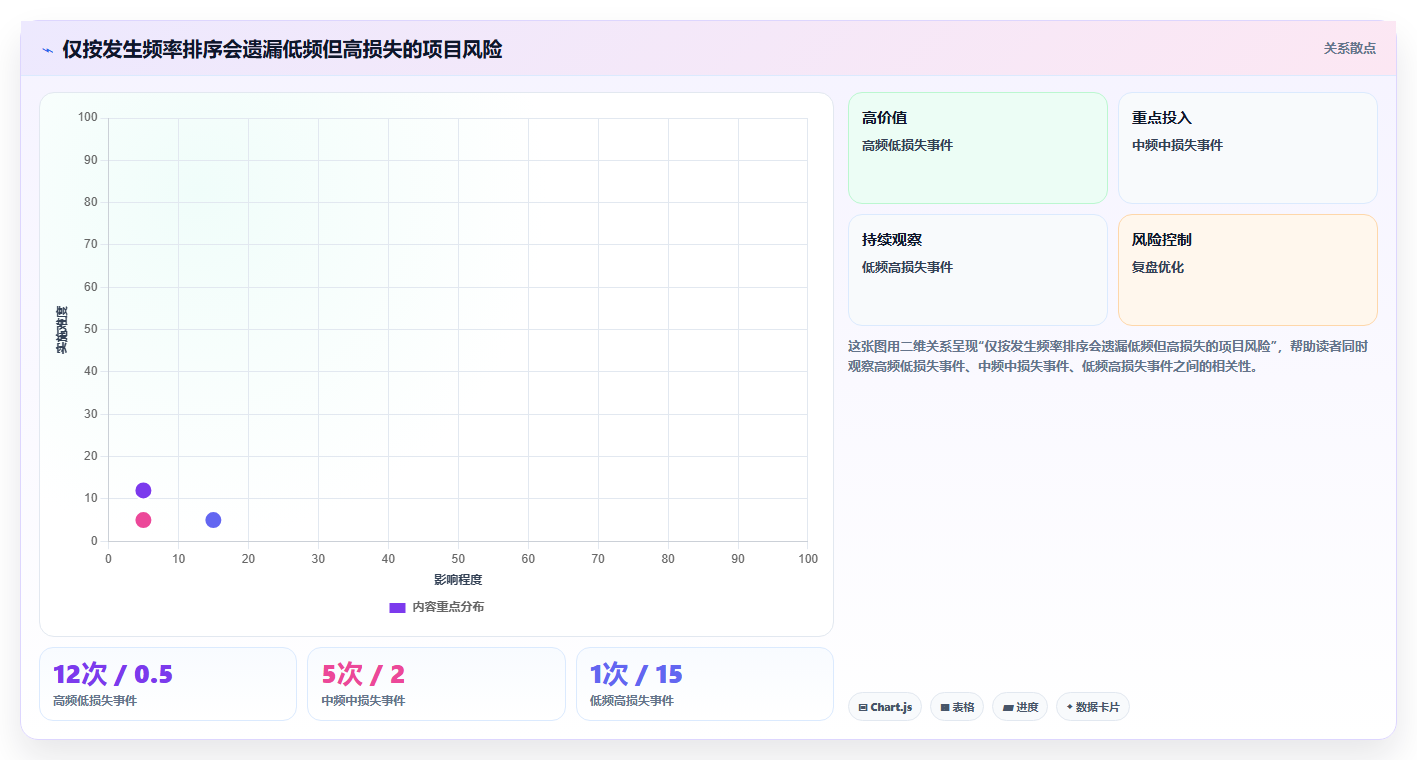

80/20最适合做资源排序,不适合替代风险管理。低频但影响极大的安全、合规或关键客户风险,可能不会出现在“高频问题”前列,却依然需要单独处理。排序时应把发生频率和后果严重度分开看。

6. 价值链分析:寻找端到端的价值产生点和损耗点

价值链分析把业务活动放到从需求、设计、交付到服务的连续过程里观察,追问每一步如何创造客户价值、消耗资源或引入等待。它的优势是能让团队看见局部效率与端到端结果之间的差别:某部门处理速度加快,不一定让客户更快拿到结果。

例如,需求评审会议缩短了两天,但需求进入评审前平均等待三周,整体周期几乎没有变化。若团队只优化会议时长,得到的是局部成绩;若追踪从需求提出到可执行任务的整体耗时,才知道瓶颈是否真的移动。项目经理需要把阶段交接和返工回路也纳入流程图。

价值链分析特别适用于跨部门流程与客户体验问题。使用时要谨慎界定范围:从哪一个事件开始计时,到哪一个业务结果结束?哪些活动是创造价值,哪些属于必要控制,哪些只是等待或重复处理?没有明确范围,不同团队的周期数据就很难比较。

7. 三大增长地平线:同时管理交付、扩展与探索

三大增长地平线常用于讨论业务组合:第一地平线维护并改善当前核心业务,第二地平线扩展相邻机会,第三地平线探索未来可能形成增长的新方向。它不是让所有团队机械地按固定年份分组,而是提醒领导者不要把所有资源都压在短期收入或眼前交付上。

项目经理可以把它用在产品路线图与资源讨论中。当前必须兑现的客户承诺属于近期交付;能复用现有能力的新行业或新场景,可能是相邻增长;仍需验证需求、技术或商业模式的尝试,则属于长期探索。不同地平线要采用不同的成功指标,不能用成熟业务的短期收入指标直接扼杀探索项目。

它的边界也很明确:该框架适合组合层面讨论,不适合把单个项目强行贴上“地平线三”的标签后就默认它值得投资。探索项目同样需要阶段性证据、停止条件和资源上限;长期并不等于无限期。

工具 需要的关键输入 输出物 不适合单独解决的问题
7S模型 战略、组织结构、流程、人员与行为证据 组织对齐差异和变革假设 具体任务排期
MECE原则 明确的拆解对象和分类维度 边界清楚的问题类别 判断哪一类最重要
问题树 可描述的结果问题和因果线索 可分析的影响因素结构 自动证明因果关系
假设驱动分析 可被证伪的判断与可获取证据 验证计划和决策依据 在数据不可用时保证结论正确
80/20判断 可比较的结果指标和因素分布 高影响因素排序 处理低频高损失风险
价值链分析 端到端流程边界与各环节记录 价值、等待和返工分布 单纯的部门绩效评估
三大增长地平线 业务组合、资源约束和阶段目标 短中长期投资组合视图 给单个探索项目作最终可行性证明

四、常见误区:框架看起来专业,不等于管理变好了

1. 误把框架名字当成权威背书

在会议里说“我们按麦肯锡方法做”,并不能提升结论质量。真正重要的是问题如何定义、证据是否可靠、相反解释是否被考虑、决策是否明确。引用知名机构名称而不交代方法和边界,反而可能压制团队提出异议。

我的做法是把框架名称放在次要位置,把决策问题放在第一页。团队即使不知道7S或MECE这些术语,也能看懂要检查什么、依据是什么、下一步做什么。工具负责组织思考,不负责制造权威感。

2. 误把分类完整当成结论正确

一个问题树可以拆得很完整,却建立在错误的起点上;一个分类表可以没有明显重复,却遗漏了外部政策变化或客户行为。结构清楚只能降低遗漏概率,不能证明假设成立。每个关键分支都要回到可查证的事实。

项目复盘里尤其容易出现“事后看起来合理”的解释。延期发生后,团队自然会找到几条说得通的原因,但这不等于它们在延期之前可以被识别。应区分事前可观测信号与事后解释,这会直接影响预警机制是否有用。

3. 误把80/20当作数学定律

有些团队为了把问题做成帕累托图,先规定前20%的原因必须占80%的影响,再调整类别来凑图形。这会把分析变成图表装饰。真实数据可能呈现长尾、均匀分布,也可能由单一事件主导;图形长什么样,应由记录决定。

当项目规模小、分类样本少时,排序结果容易受单个事件影响。此时应同时报告样本数和绝对损失,例如“某一原因对应3次、合计12个工作日”,不要只报百分比。绝对量能提醒决策者这只是有限样本中的观察。

4. 误把更多仪表盘当成更好的管理

增加指标未必增加洞察。如果团队每周盯着任务完成数,却不观察需求变更、审批等待、返工和跨项目容量,最终可能只是在追求“更多任务被标成完成”。指标需要连接业务结果与过程机制,并且能够触发行动。

在项目管理平台里,我更愿意先建立少量关键字段:项目目标、优先级、负责人、依赖、风险、里程碑和决策记录。等团队能稳定维护,再考虑增加细分指标。字段太多、口径不一、维护责任不清,都会让数据可信度下降。

5. 误把项目计划变更视为失败

计划不是承诺永不改变,而是当前信息下的最佳判断。发现关键假设不成立后及时调整范围、资源或里程碑,可能比坚持原计划更负责任。真正的问题是未经评估就改变目标,或发生变化后仍沿用旧基线向管理层汇报。

我会要求每次重大变更说明触发原因、受影响的交付物、资源与日期变化、批准人以及对业务结果的影响。这样既能保留应变空间,也不会让“敏捷”成为没有纪律的代名词。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

6. 误把平台上线当成流程变革完成

平台上线解决的是信息承载和协作能力问题,不自动改变权责关系、评审标准或团队激励。如果旧流程被原样搬到系统里,团队可能只是更快地重复原有低效步骤。上线前先识别哪些规则应保留、简化或取消,通常比讨论界面颜色更重要。

对于百人以上组织,变革需要明确业务负责人、平台管理员和一线使用者各自的责任。业务负责人决定流程规则,管理员负责配置与权限,一线人员反馈真实阻塞。如果所有问题都交给管理员,平台配置会不断叠加,业务却没人对结果负责。

五、专业判断逻辑:从问题定义到效果验证的七步工作法

1. 第一步:把症状改写成可决策的问题

“协作效率低”不是可决策问题,因为它没有结果边界,也没有比较对象。可以改写成:“本季度两个产品团队的需求从确认到进入开发的中位等待时间增加,是否应先调整评审机制?”新写法至少明确了对象、期间、现象和可能的决策方向。

目标指标最好与项目实际结果相连。周期类项目可以关注端到端周期、里程碑偏差和等待时间;质量类项目可观察缺陷逃逸率、返工量和验收通过情况;组织变革还需检查采用率、决策时长和职责清晰度。不要为了看起来全面,把所有能采集的数字都放进目标里。

2. 第二步:建立问题树,并为分支标注证据状态

团队可以把主要分支标成“已有证据”“待验证”“暂不纳入”。已有证据意味着有记录或可复现的观察;待验证意味着存在合理解释但缺少数据;暂不纳入则表示当前对决策影响较小或成本过高。这个标注能避免把每一个头脑风暴出的原因都当成事实。

问题树的分支数量要受制于分析时间。两小时工作坊里拆出几十个原因,往往意味着筛选机制失效。与其追求枝叶丰富,我宁愿团队选出三到五个高影响、可验证的分支,清楚指定谁在何时用什么证据回答什么问题。

3. 第三步:按影响与不确定性选择验证顺序

为每个假设分别评估影响程度和当前不确定性,不必强行做复杂的精确评分。高影响且证据薄弱的假设先验证;低影响的假设可以暂缓;证据已经充分的事项则进入决策或持续监控。评分的作用是促进讨论,不是制造科学精确的错觉。

如果团队成员对影响判断差异很大,我会追问:“如果这个假设成立,哪个指标会发生什么方向的变化?”把抽象影响改成可观察结果后,分歧通常更容易澄清。若仍有分歧,就记录不同解释,避免用投票把未知伪装成共识。

4. 第四步:用MECE做覆盖检查,不为形式改写事实

当主要问题分支确定后,再检查分类是否跨越多个维度、是否遗漏关键外部条件、同一事件是否被重复计入。先做业务上合理的拆解,再用MECE审查,比先追求完美分类更稳妥。遇到跨部门因素,可以保留交叉标记,但统计口径必须避免重复计数。

5. 第五步:按端到端影响排资源与行动优先级

用80/20视角识别高杠杆行动,用价值链视角检查行动会不会把成本转移到下游。比如减少需求评审时间,如果导致后续返工增加,就不是有效改进。优先级排序应同时考虑收益、实施成本、风险、依赖和可逆性,而不是单看“看上去能节省多少时间”。

对重大行动,我建议先做小范围试点,明确比较组或前后对照口径。若同期还有其他流程改变,应谨慎把结果全部归因于单一措施。项目环境不是实验室,但记录行动时间、对象范围和外部变化,仍然能提高复盘质量。

6. 第六步:用7S检查落地条件

行动方案确定后,再检查战略优先级是否一致、组织结构是否有责任人、工作系统能否承接流程、共享价值观是否鼓励新行为、管理风格是否支持试错、人员是否具备技能、岗位安排是否合理。不是每个项目都要全面改造七项,但至少要确认关键行动不会被现有制度抵消。

例如要求一线团队主动暴露风险,但绩效考核只奖励按期完成;要求跨团队快速协作,但关键资源仍由多个管理者重复审批。此时需要明确升级通道、决策时限或资源授权,而非只是再开一次“加强协同”的会议。

7. 第七步:定义复盘指标和退出条件

开始行动前,先定义基线、观察周期、成功标准和退出条件。基线最好来自相同口径的历史记录;若数据不足,就先说明样本限制,并把最初几周作为测量期。若试点没有改善,团队应知道何时调整假设、扩大范围或停止行动,而不是无限期维持“还在观察”。

一套小型验证卡可以包含:问题、假设、证据来源、责任人、截止日期、成功阈值、失败后的替代解释。对于多团队项目,可在 PingCode 等协作平台中把验证任务关联到项目目标、风险和里程碑,便于追踪责任与变化;具体字段和功能要以组织当前配置及产品实际能力为准。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

六、案例与数据观察:一个百人以上组织如何把诊断接到项目执行

1. 案例边界:这是情景模拟,不是客户成效承诺

以下案例是为说明分析过程而构造的情景模拟,组织规模、周期和指标均为示意,不代表某家企业的真实项目,也不构成任何平台的效果承诺。设想一家约180人的软件企业,产品、研发、测试、客户成功和交付团队共同推进一个客户功能改造项目。项目计划十周完成,进行到第四周时,关键里程碑已经落后。

管理层最初提出的解释是“研发人手不够”,准备从其他项目抽调工程师。但团队进一步观察到,任务在开发前经常等待业务确认,测试环境准备也不稳定。此时直接加人可能提高局部处理能力,却无法消除前置等待,甚至会增加在制工作和协调成本。

2. 用问题树拆分结果,而不是马上讨论责任

团队先把问题改写为:“为什么需求确认到客户验收的端到端周期超过计划?”再拆成需求确认、开发处理、测试准备、缺陷返工和客户验收五个环节。每个环节分别检查进入时间、完成时间、等待原因和变更记录,并区分事实与推测。

第一次汇总发现,开发工作量并非唯一解释:需求确认等待和变更引发的返工都值得进一步验证。团队于是没有把“研发缺人”作为默认结论,而是先检查这两个高影响假设。这里的数字只用于演示一种分析方法,真实项目必须使用自身数据重算。

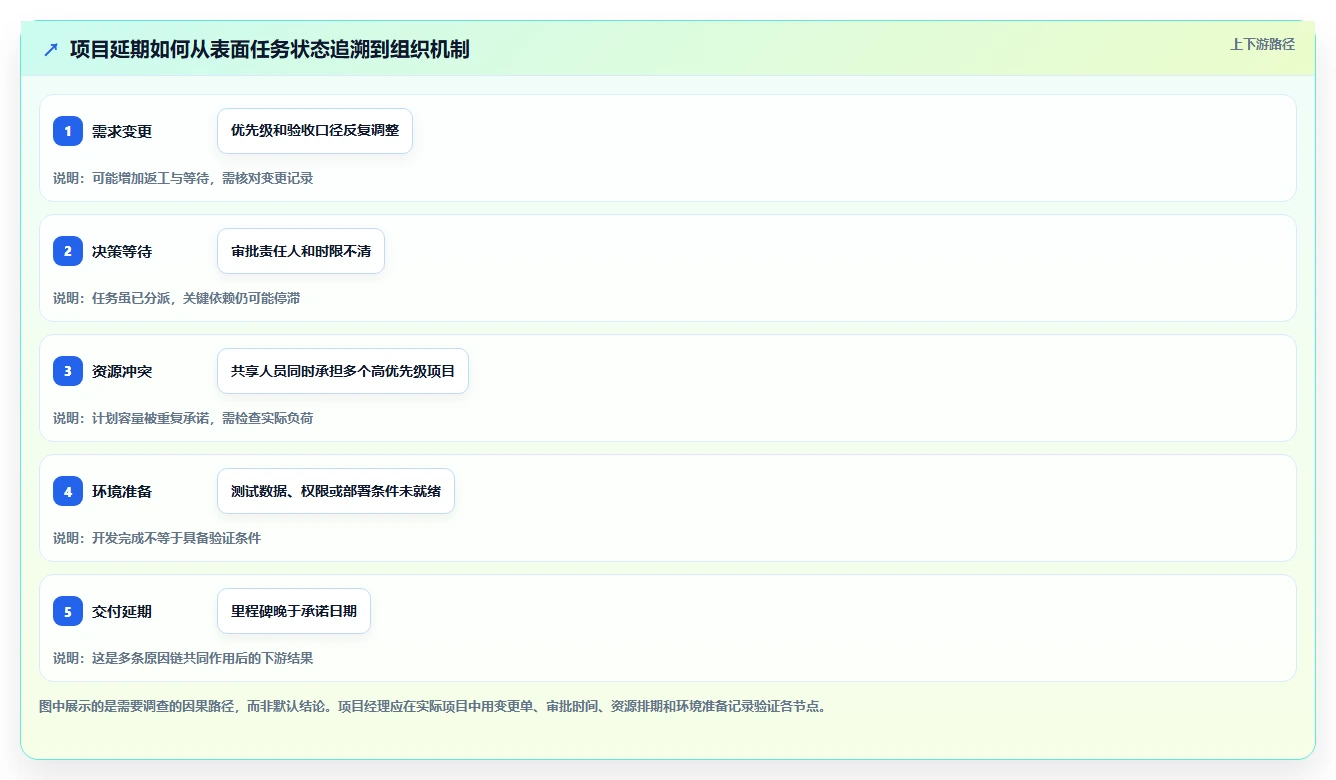

环节 情景模拟观察 需要进一步核实的证据 可能的管理动作
需求确认 平均等待6个工作日 评审时间戳、业务负责人响应记录 设定决策人和确认时限
开发处理 实际处理约12个工作日 任务类型、估算偏差、资源负荷 区分容量不足与需求不稳定
测试准备 平均等待3个工作日 环境、权限、测试数据就绪记录 在开发前设置准备检查点
返工 约四分之一需求发生二次修改 变更原因、验收口径和缺陷分类 前置验收标准并记录变更影响
客户验收 反馈等待约4个工作日 客户评审窗口、交付说明完整度 提前确认验收人和反馈机制

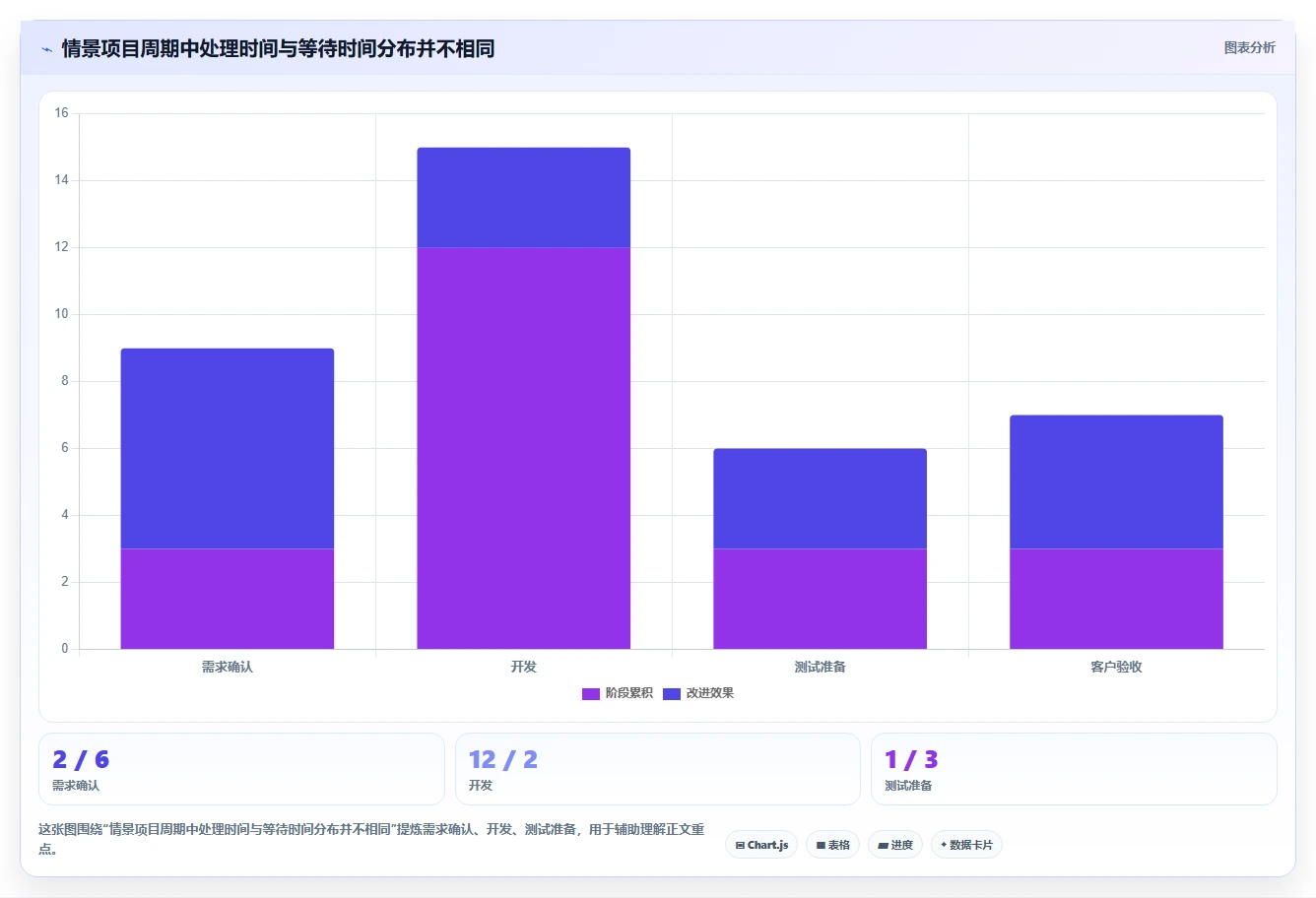

从这组示意数据能看出的第一点是:端到端周期由处理和等待共同构成,不能只看开发任务耗时。第二点是环节之间存在依赖,需求变更会影响开发与测试,测试准备又可能把已完成工作挡在验收之前。因此,改善方案要考虑整个流程,而非只优化某一部门。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

3. 用假设驱动判断,先验证会改变资源决策的事项

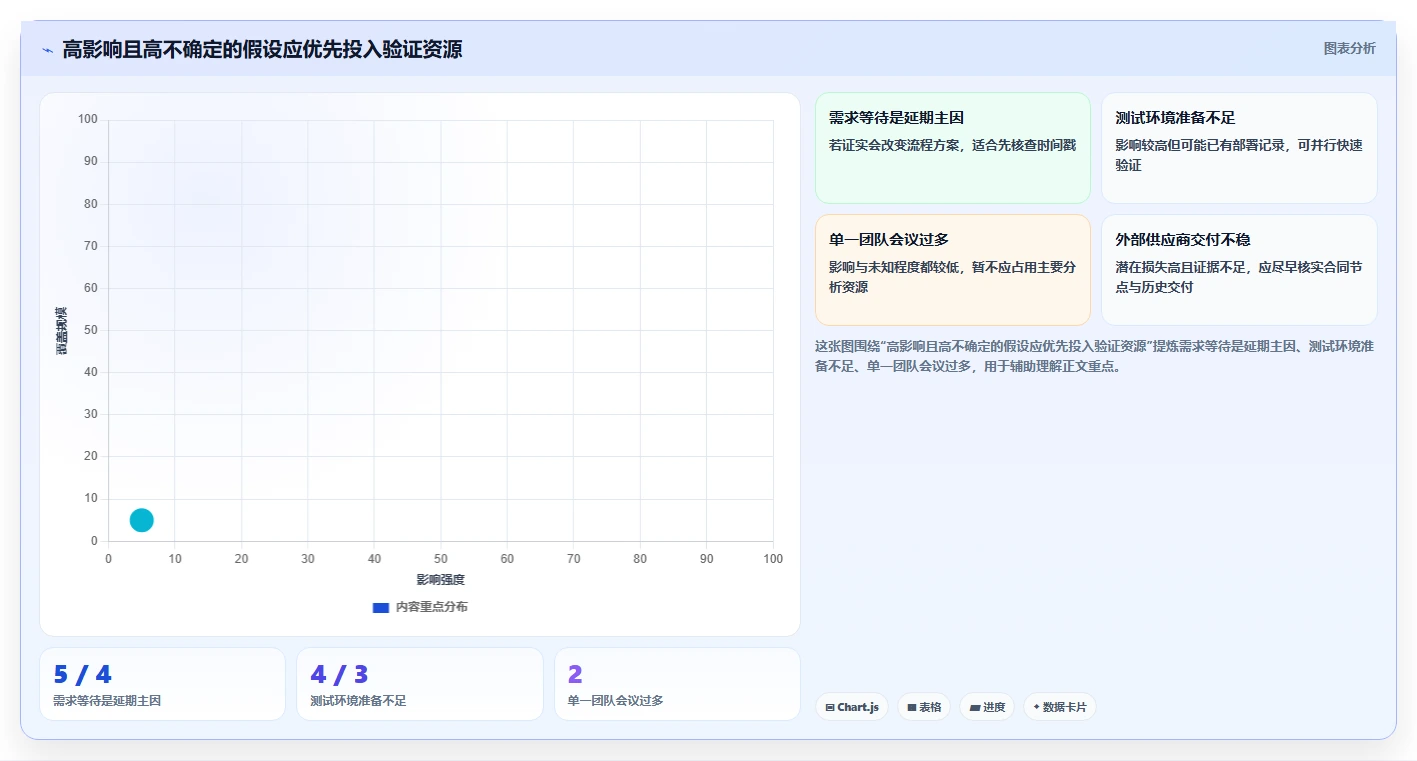

团队列出三个待验证假设:需求确认等待是主要瓶颈;需求变更显著增加返工;研发实际容量不足。第一项和第二项如果成立,优先动作分别是调整决策机制和完善需求验收;第三项如果成立,才需要考虑增员、外包或削减范围。团队先抽查近几周记录,而不是直接在会上投票决定。

假设验证的价值不在于为某个团队“定责”,而在于决定下一笔资源投向何处。如果抽查发现审批时间很长但研发利用率并不高,继续加人可能不是最佳动作;如果开发任务持续排队且其他阶段均已就绪,容量问题就更值得处理。判断必须随证据更新。

4. 用7S检查流程改动为什么可能推不动

团队决定试行一个短周期改进:为需求评审设定明确的业务决策人和反馈时限,提前发布验收条件,并把测试环境准备纳入迭代启动检查。接着用7S检查落地条件:战略上是否优先支持该客户需求,结构上谁有权拍板,系统里是否能记录变更,团队是否认同尽早暴露风险,管理者是否允许在证据不足时暂停承诺,成员是否会写可测试的验收条件。

检查发现,真正需要补充的不是一套更复杂的审批,而是决策责任和变更留痕。团队如果要求业务负责人在短时间内响应,却没有指定替补决策人,一旦负责人休假,等待仍会发生。改进方案因此加入代理人规则,并规定超时后的升级路径。

5. 用协作平台保留证据和责任链

在示例场景中,团队可用项目管理平台承接项目目标、需求、任务、依赖、风险和里程碑,把需求变更关联到对应交付任务,并记录审批人、变更时间与影响范围。以 PingCode 为例,若组织评估其当前能力满足需求,可考虑把需求与研发协作流程放在同一管理环境中;正式选型时仍应核实产品能力、权限、安全、数据迁移、集成和运维要求。

平台里的状态字段必须有明确含义。比如“待确认”究竟是等业务拍板、等补资料,还是等技术评估?若不同团队解释不同,仪表盘上的等待时长就失去比较价值。上线前应通过短文档和示例约定状态口径,并指定流程负责人处理异常状态。

6. 用前后对照评估,不把示意改善冒充已发生结果

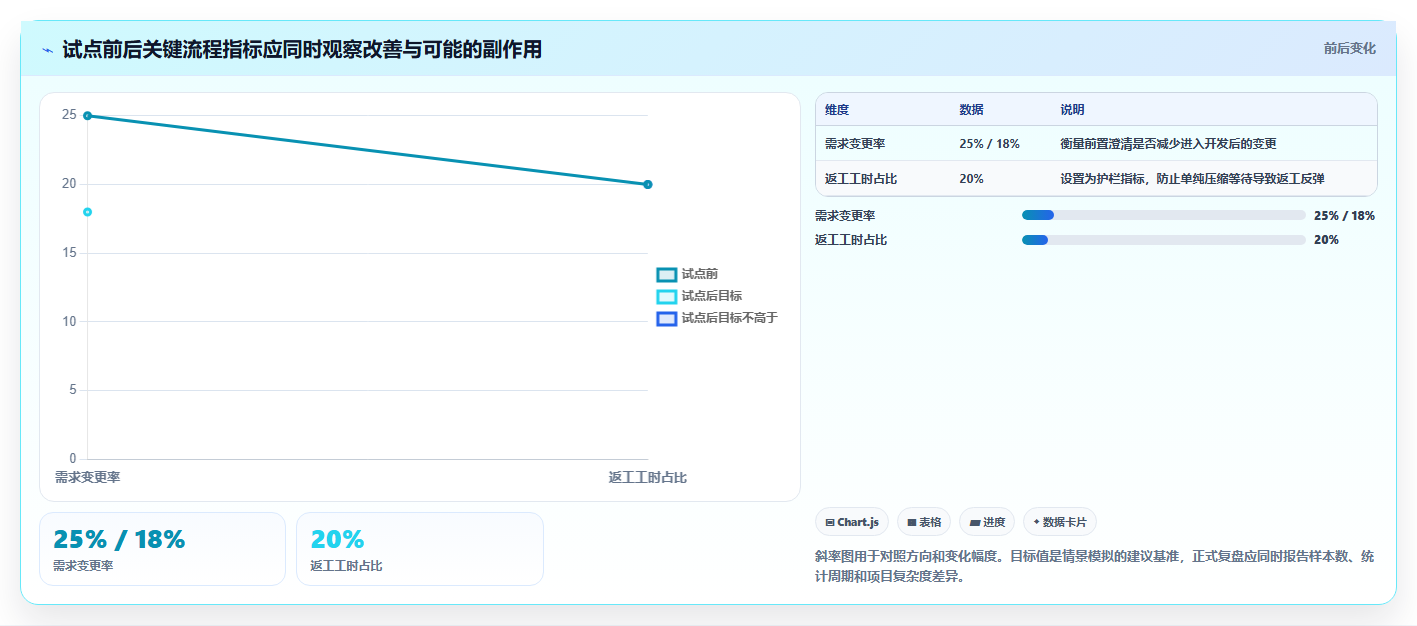

如果试点执行六周,团队可以比较试点前后的需求确认等待、需求变更率、环境准备等待和里程碑偏差。下面的图表只展示一种可用的评估模板,数字为情景模拟的建议基准,不代表上述虚构项目实际取得了改善结果。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

7. 复盘时要区分结果指标与护栏指标

需求确认等待时间可以作为主要结果指标;返工工时、缺陷数量、团队加班则可以作为护栏指标。若等待时间降低,但返工和加班显著上升,说明团队可能只是把成本转移到了下游或成员身上。管理改进要同时观察收益与副作用。

对于百人以上组织,单个项目改善后还需判断是否可复制。不同业务线的决策权、客户反馈节奏和技术复杂度可能差异很大。复制的应是经过验证的机制,例如清楚的责任人、变更记录和验收口径;不一定是同一套时限、字段和会议频率。

七、不同情况下的行动建议:项目经理可以从哪里开始

1. 目标含糊:先暂停任务拆分

当团队对“完成”没有共同定义时,先不要继续拆任务或加看板。召开一次短会,要求业务负责人说明目标用户、业务结果、验收标准和不能妥协的约束。随后用问题树列出影响结果的关键因素,选择一到两个最需要验证的分支。

若利益相关方对目标本身存在冲突,项目经理要把冲突呈现为明确的选择,例如交付日期、范围、质量或成本哪一项可以调整。把冲突写进决策记录,比在计划里同时保留互相矛盾的承诺更诚实,也更便于升级处理。

2. 项目延期但原因不明:先查时间结构

把每个阶段拆为工作时间和等待时间,优先核对任务进入、开始、完成和验收时间。再抽样检查变更、依赖阻塞和返工。不要先用团队主观估算拼出一张看似精确的原因图;记录缺失时应标明数据质量不足,并补建轻量的时间戳记录。

若是单个项目,可以先抽取最近若干个关键需求做手工复盘;若是多个项目反复出现相同阻塞,则需要进一步看项目组合资源、共享审批人和组织制度。单项目问题与系统性问题的改进范围不同,不能用一次局部调整替代组合治理。

3. 资源有限、待办过多:用影响和代价排序

用80/20视角检查哪些工作贡献主要业务结果,再用价值链视角确认它们不会在后续环节制造更大的返工或风险。对于低价值但高成本的工作,讨论是否缩减、延期或停止;对于低频高损失事项,单独保留风险评审,不要因为排名靠后就删除。

排序时建议记录负责人、预计投入、依赖、收益假设和停止条件。若团队无法解释某个项目与组织目标的联系,它不应仅因“已经投入很多”而自动获得最高优先级。沉没成本不是继续投入的充分理由。

4. 跨部门阻力明显:用7S诊断责任与机制

当不同团队都说“我已经完成职责范围内的工作”,却仍然没有整体结果,检查结构、流程和共同价值观是否冲突。重点不是给各部门打分,而是找出需要共同决策的接口:谁有最终决定权、谁提供输入、谁需要被告知、超时如何升级。

组织规模较大时,可选一个跨职能项目做小范围试点。先约定少量共同指标和状态定义,再扩展到其他团队。先证明协作机制可用,再增加制度覆盖面,通常比一次性发布全公司流程手册更容易形成稳定实践。

5. 需要规划产品或转型路线图:用三大增长地平线讨论组合

把当前核心交付、相邻业务扩展和长期探索放在同一张资源视图中,分别定义每类工作的目标、预算上限、阶段门槛和风险偏好。近期项目关注兑现与质量;相邻项目关注复用能力和市场反馈;探索项目关注关键不确定性是否得到验证。

如果长期探索一直因为短期收入指标被延期,说明考核体系可能只奖励第一地平线;如果探索项目长期没有用户证据或停止条件,也说明资源治理不足。框架不是为长期项目护航的借口,而是让组织能明确说明为什么投、投到何时、什么证据会改变选择。

6. 已经使用项目管理平台:先检查数据是否可用

若团队已使用 PingCode 或其他项目管理平台,先抽查字段定义、状态流转、权限、关联关系和历史数据完整度。平台是否适合,不要只看功能清单,还要看一线是否能以合理成本维护信息,管理层能否从数据中作出实际决策,以及团队是否能导出或复用所需数据。

可以从一个项目开始建立轻量闭环:每个目标对应可验收结果,每个关键风险关联责任人和处理计划,每项重大变更记录决策与影响,每次复盘回写证据和行动。等这个闭环跑通,再决定是否扩大模板、自动化和汇总报表。

项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐

八、不同情况下的取舍:七种工具什么时候该用,什么时候该停

1. 时间紧且影响范围小:轻量拆解优于完整框架

当问题范围明确、影响有限、可快速回滚时,用一页问题树、一个验证任务和一轮复盘就够了。为小问题召开多部门工作坊、做完整7S评估或搭建复杂指标体系,实施成本可能超过潜在收益。工具越重,越需要有足够大的决策价值作为理由。

轻量不等于随意。仍要写清楚负责人、截止时间、验证证据和失败后的动作。短周期、小范围的决策可以简化流程,但不能把责任和结果都省掉。

2. 影响范围大且不可逆:需要更强的证据与治理

涉及重大投资、客户承诺、组织调整、合规要求或长期技术路线时,单靠一次工作坊不足以支撑决策。需要多个来源交叉验证,记录反对意见和关键假设,并明确谁有权批准、何时复审以及什么条件触发停止。

这类决策可以组合使用问题树、假设驱动分析、价值链和7S,但不能因为框架多就认为风险已被控制。证据来源的独立性、样本边界和利益相关方的立场,往往比框架的复杂程度更重要。

3. 数据成熟:多做量化;数据薄弱:先改善记录

如果组织有稳定的项目记录、清楚的状态定义和一致的指标口径,就可以进行周期分布、分组比较和趋势观察。分析时仍需注意项目复杂度、团队差异和外部条件,不能把相关性直接解释成因果关系。

如果数据质量差,先做小样本时间线核对、访谈和文档抽查,再改进记录机制。不要用精确到小数点的图表掩盖输入数据不可靠。团队愿意坦诚说明“目前不知道”,比用错误数据制造确定感更有价值。

4. 当前重点是交付:三大增长地平线只保留组合视角

正在冲刺的项目通常需要优先解决范围、依赖和风险,而不是花大量时间讨论未来业务组合。只有当管理层需要重新分配跨项目资源、评估产品路线图或讨论长期能力建设时,三大增长地平线才更可能带来增量价值。

反过来,如果组织只关注当期交付、长期探索持续被挤压,也需要安排专门的组合决策机制。关键不是每个项目都贴上远期标签,而是让管理层看到不同时间跨度的资源投入与证据要求。

5. 追求平台统一:标准化和业务差异要同时考虑

中大型组织常需要统一项目状态、风险定义和决策记录,以便跨团队协作和管理汇总。但统一过度会让不同类型项目被迫套用同一节奏。平台治理应区分核心标准与可配置部分:核心标准保证可比较,可配置部分适应业务差异。

在评估 PingCode 或其他项目管理平台时,应由项目负责人、业务管理者、信息安全和一线使用者共同验证真实场景,而不是只让采购团队比较产品页面。选型评估至少包括流程适配、权限与审计、数据迁移、集成方式、部署和运维、培训成本、总体拥有成本,以及退出或迁移机制。

6. 需要快速见效:先处理等待,再决定是否扩充人力

当项目延期时,增加人手可能有效,也可能增加协调成本。若任务主要堆积在处理环节且工作拆分合理,容量补充值得考虑;若任务主要在审批、需求确认或环境准备处等待,先移除流程阻塞更有可能改善端到端周期。

这不是“永远先改流程”的教条。团队应把处理时间、等待时间、在制任务数量和质量护栏放在一起观察。正确的取舍取决于瓶颈位置,而不是管理者偏好“增员”还是“提效”。

九、最后的建议:把工具变成团队的判断习惯

1. 对项目经理来说,最值得保留的是三种能力

第一是把症状改写成可决策的问题;第二是把判断拆成可验证的假设;第三是把行动连接到责任、数据与复盘。这三种能力比记住七个框架的名称更重要,因为它们能迁移到产品项目、组织变革、流程改善和平台治理等不同场景。

我会把管理工具理解为一种“降低盲区的工作方式”,而不是一套保证正确的答案。问题树帮助我们看见可能原因,MECE帮助我们检查结构,假设驱动帮助我们节省验证成本,80/20帮助我们排资源,7S和价值链帮助我们理解组织与流程,三大增长地平线帮助我们平衡时间跨度。每种工具都有用,但它们都需要证据和业务判断。

2. 下一步可以这样做

  1. 选一个当前最困扰项目的具体问题,不要一次解决所有组织问题。
  2. 用一句话写清目标、范围、观察期间和需要作出的决策。
  3. 画一棵两到三层的问题树,并标出事实、假设和未知项。
  4. 选出影响高、证据不足的假设,设计成本最低的验证动作。
  5. 检查相关流程的等待、返工和责任接口,判断是局部瓶颈还是组织机制问题。
  6. 将通过验证的行动安排到团队工作流,明确负责人、期限、风险和结果指标。
  7. 设定复盘时间,同时查看收益指标与护栏指标,保留失败证据并更新判断。

如果团队使用 PingCode 等项目管理平台,可以把目标、需求、任务、风险和复盘记录串联起来;平台只是信息闭环的载体,适配性需要结合组织规模、流程复杂度和产品当前能力验证。数据字段越多不代表治理越成熟,能够持续维护、被共同理解并真正影响决策的数据,才值得留下。

3. 独特观点:管理工具最好的结果,可能是让某些项目停止

管理框架常被用来证明一个项目如何推进,但我认为它还有一个更重要的用途:帮助组织及时发现不值得继续投入的工作。如果证据显示关键假设不成立、价值链无法产生预期收益、组织条件短期内无法支持落地,暂停或缩小项目范围可能比继续加资源更负责任。

因此,选工具时不要问“哪一种看起来最像咨询项目”,而应问“当前哪一个不确定性最可能改变我们的行动”。先从那个问题开始,用最轻但足够可靠的方法取得证据,再决定是否扩大分析。项目经理真正的专业度,不在于把所有工具都用一遍,而在于知道何时继续、何时调整,以及何时该停。

4. 参考资料与事实边界

  • Waterman、Peters与Phillips发表于《McKinsey Quarterly》的组织管理文章《Structure Is Not Organization》,1980年,常被视为理解7S框架的重要背景资料。
  • Mehrdad Baghai、Stephen Coley与David White所著《The Alchemy of Growth》,1999年,讨论了三大增长地平线相关的增长组合思路。
  • 迈克尔·波特《Competitive Advantage》,1985年,系统阐述价值链分析相关思想。
  • 80/20规律通常与维尔弗雷多·帕累托关于财富分布的观察联系起来;本文将其用作资源集中度的管理启发,不将80%与20%视为固定比例。
  • 本文的企业案例、流程周期、前后对照目标和图表数值均已标注为情景模拟或建议基准,不应引用为行业统计、客户成效或产品承诺。

常见问题解答(FAQ)

1. 标题里的“7款麦肯锡管理工具”具体指什么?

我搜到的文章经常把各种咨询框架都叫作“麦肯锡工具”,但这些方法真的是麦肯锡原创的吗?如果我是项目经理,应该先了解哪几种,才不会把模型名称记住了,却不知道什么时候用?

先澄清一个容易被标题模糊的地方:“麦肯锡管理工具”通常是指麦肯锡咨询实践中常见、或被广泛归于咨询方法论的框架,并不意味着以下七种工具都由麦肯锡独家发明。对项目经理而言,区分“工具的出处”和“工具能否解决当前问题”,比背诵归属更有用。

工具主要用途适合回答的问题 麦肯锡7S模型检查组织要素是否协同战略已经定了,为什么执行仍然卡住?MECE原则拆分问题,尽量避免遗漏与重复问题范围如何拆得完整、清楚?问题树把复杂问题拆成可验证的子问题应该先分析哪些原因?80/20分析识别少数关键因素有限时间和资源该优先投在哪里?

价值驱动树连接目标、业务驱动因素与指标项目产出如何影响业务结果?利益相关者分析识别影响力、诉求与参与方式谁需要参与、支持或提前沟通?转型办公室与节奏管理统筹跨团队行动、风险与决策多个工作流如何持续推进和升级问题?

这七项并非同一类型:7S偏组织诊断,MECE和问题树偏分析,价值驱动树偏目标与指标连接,转型办公室偏执行治理。把它们都当成“开会模板”使用,是常见误区;工具应该对应一个明确的问题和决策。

2. 项目经理最值得优先掌握哪几种麦肯锡式工具?

我负责的项目经常同时遇到需求不清、部门协作慢和进度偏差,但团队时间有限,不可能把所有管理框架都学一遍。有没有一个实用的优先级,能让我先处理最影响项目结果的环节?

如果只能先学三种,我会按项目经理的日常决策顺序选择:先用问题树界定偏差,再用利益相关者分析找到决策与协作阻塞点,最后用价值驱动树确认交付物如何对应项目目标。这一组合覆盖“看清问题,推动相关人,验证结果”,通常比先完整套用组织诊断模型更直接。例如,项目延期时,不要一开始就把原因写成“沟通不足”。

可以先拆成需求变更、资源到位、依赖交付、决策等待四类,再为每类找可核验的数据。若延误主要集中在跨部门审批,利益相关者分析比继续细化甘特图更可能带来改善。7S模型更适合问题具有组织层面的特征时使用,例如新战略已经发布,但团队能力、流程、结构或激励方式与战略不匹配。

它的价值是提醒项目经理检查系统性矛盾,不是替代项目计划、风险登记册或明确的责任分工。

3. 怎样把这些工具落到项目里,而不是只做成汇报材料?

我担心做问题树、价值树最后只是多了几页PPT,团队的实际工作方式并没有变化。能不能用一个具体项目场景说明,如何从分析走到行动,并判断改进是否真的有效?

可以用一个明确标注为示例的场景说明:某跨部门系统上线项目计划在12周内完成,到了第6周,关键功能验收延迟。项目经理先将“验收延迟”拆成需求确认、测试环境、缺陷修复和业务审批四条分支,而不是先指定某个团队背负责任。

随后为每条分支定义证据:需求确认看待确认事项数量及平均等待天数,测试环境看环境可用率,缺陷修复看高优先级缺陷的关闭周期,业务审批看提交到决策的耗时。假设示例数据表明,过去两周的延期中,审批等待占总等待时间的45%,这只是待验证的观察,不应直接推断审批环节必然是根因。

接下来把改进动作绑定负责人、期限和指标:例如设置每周两次的集中决策时段,指定业务决策人,并跟踪审批中位时长是否从5个工作日降至2个工作日。若等待缩短、返工没有上升,才有理由认为措施有效;如果审批时间下降但缺陷返工增加,就需要检查决策质量,而不是只庆祝单一指标变好。

这套做法的关键不是案例中的数字,而是建立“问题假设,证据,行动,复核”的闭环。实际项目应使用自己的基线数据,并把指标口径、数据来源和复查日期写清楚,避免示例数字被误当成行业基准。

4. 使用这些管理工具时,最容易踩哪些坑?需要配套购买软件吗?

我见过团队为了显得专业,在每次汇报里都放一张框架图,但会后没有人知道下一步由谁负责。工具是不是用得越多越好?如果团队已经有协作平台,还需要额外采购管理软件吗?

最常见的坑有三个:把MECE误解为必须把现实切得毫无重叠;把80/20当成固定的80%与20%统计定律;把价值驱动树画成指标越多越完整。它们本质上是帮助思考的启发式方法,具体结论仍要接受数据和现场事实检验。第二个坑是“图表完成即分析完成”。

一张问题树如果没有待验证假设、证据来源和下一步动作,只是分类图;一次利益相关者分析如果没有对应的沟通安排,也不会自动改善协作。建议每张框架图至少落到一个负责人、一项行动和一个复查时间。是否需要额外软件,取决于协作复杂度,而不是框架名称。若项目人数少、依赖简单,表格和现有协作平台通常足够;

若有多个工作流、频繁变更、跨团队依赖和审计要求,应优先评估任务责任、版本记录、风险升级、权限与数据导出能力。先用一个真实项目做两周试运行,再依据遗漏、重复录入和追踪耗时决定是否采购,比先买工具再寻找用途更稳妥。

读者评论

徐
徐天佑

先写决策句”这点很实用。我们之前开会总说要提升效率,讨论半天也没结论;把问题改成“先优化审批还是增加人手”后,才知道要补哪些数据。

万
万舒然

问题树里把事实、假设和未知项分开,确实能避免把猜测当原因。不过实际项目往往缺少完整时间戳,文中提到的访谈和抽查变更记录可以作为补充。

贺
贺浩然

文章没有把七种框架说成必须全部套用,这个边界讲得比较客观。尤其是平台只负责承接任务和留痕,不能替代优先级判断;跨部门团队最好先统一状态定义和责任规则。

文章包含AI辅助创作:项目经理必读:2026年7款热门麦肯锡管理工具深度分析与推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/224265

赞 (0)
飞飞飞飞
2026年麦肯锡管理工具大盘点:6款助力企业效率提升的必备工具
上一篇 7小时前
2026年项目管理效率大提升:6款顶级项目进度追踪看板工具详解
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
