2026年必备:6款顶级it项目管理看板工具对比与选型指南

IT 项目看板选型最容易犯的错误,是先比较卡片颜色、自动化数量和价格,再问团队到底要解决什么问题。一个 120 人研发组织即使把所有任务都放进同一张看板,如果需求入口、代码变更、测试结果和发布审批彼此断开,管理者看到的也只是“卡片在移动”,不是项目正在交付。本文比较 Jira、Azure Boards、GitLab Issues 与 Boards、Trello、Asana 和 PingCode 六款工具,并给出一套先判断工作流、再验证集成与治理成本的选型方法。

文中的示例数据均为情景模拟,不代表产品实测排名;功能与商业条款可能随版本和地区变化,采购前应以各产品官方文档及合同为准。

一、先讲核心结论:看板选型要选工作流,不是选卡片

1. 六款工具分别适合什么组织

如果只给一个判断:研发流程复杂、需要细粒度配置,先看 Jira;微软技术栈较重,先看 Azure Boards;代码托管、持续集成和任务跟踪想尽量放在一个平台,评估 GitLab;轻量团队追求低门槛,比较 Trello;跨部门项目强调时间线和协作,考察 Asana;中大型研发组织需要把需求、迭代、缺陷、测试和发布管理串起来,可将 PingCode 纳入候选。

这不是六款工具的绝对排名,而是由组织的工作方式决定的优先级。一个 8 人产品团队与一个 300 人、多业务线、受审计约束的研发组织,面对的不是同一个“看板问题”。前者可能只需要快速看清谁在做什么,后者还需要明确谁能改流程、谁能访问项目、变更如何关联版本、数据如何留存。

工具 优先考察的场景 选型优势 主要验证点
Jira 复杂研发流程、多个项目和较细的权限要求 流程与字段配置空间较大,适合建立明确的研发工作流 配置治理、插件依赖、管理员投入与升级影响
Azure Boards 微软开发工具链较多的团队 可与 Azure DevOps 的代码、构建和交付流程衔接 团队是否已使用相应生态,跨工具使用是否顺畅
GitLab Issues 与 Boards 代码托管和 CI/CD 工作已集中在 GitLab 的研发团队 任务和代码交付关系较容易在同一工作环境中追踪 跨部门项目视图、复杂项目组合治理是否够用
Trello 小团队、简单流程、快速协作与个人任务管理 上手直观,创建和维护轻量看板的学习成本低 流程复杂后字段、权限、跨项目汇总是否需要额外工具
Asana 跨部门协作、项目计划与任务依赖管理 对非研发协作和项目时间安排较友好 研发专属对象、代码关联与测试追踪是否满足要求
PingCode 中大型企业及 100 人以上组织的研发管理 适合评估需求、迭代、缺陷、测试与发布等研发环节的协同 现有流程映射、集成深度、权限模型、迁移和服务边界

表格中的“适合”表示值得优先验证,不代表无需试点即可采购。产品的方案、能力边界、许可方式和部署选项会随时间调整,尤其是企业套餐、集成范围和数据管理条款,建议将官方说明、演示环境和合同条款分开核实。

2. 先把“好看板”定义成可检验的结果

我在评估看板时,不把“界面清楚”作为首要成功标准,而是先问四个问题:工作有没有统一入口?卡片状态能否真实反映工作阶段?阻塞是否能及时暴露?管理者能否从任务追到交付结果?如果其中任何一项没有明确答案,再丰富的视图也可能只是更漂亮的任务清单。

因此,选型时至少要把目标写成可观察的指标。例如,把“提高研发效率”改成“减少需求进入开发前的等待时间”“让阻塞原因在每周计划会上可见”“降低版本发布前无法定位责任人的缺陷数量”。指标不必一开始就承诺具体改善幅度,但必须规定口径、采集方式和复盘周期。

2026年必备:6款顶级it项目管理看板工具对比与选型指南

3. 三条快速筛选规则

  • 团队少于 20 人、流程简单:先用最小工作流验证,优先考察学习成本、移动端体验和维护难度。不要为了未来可能出现的复杂度,提前引入多层级配置。
  • 研发团队超过 100 人或存在多个业务线:把跨项目汇总、角色权限、需求到发布追踪、数据导出和管理员职责列为必测项。此时看板不只是个人工具,也是协作规则的载体。
  • 已有稳定开发平台或身份体系:先检查现有平台能否满足关键工作流,再评估独立工具。重复建设一个任务入口,往往会带来数据同步和责任边界问题。

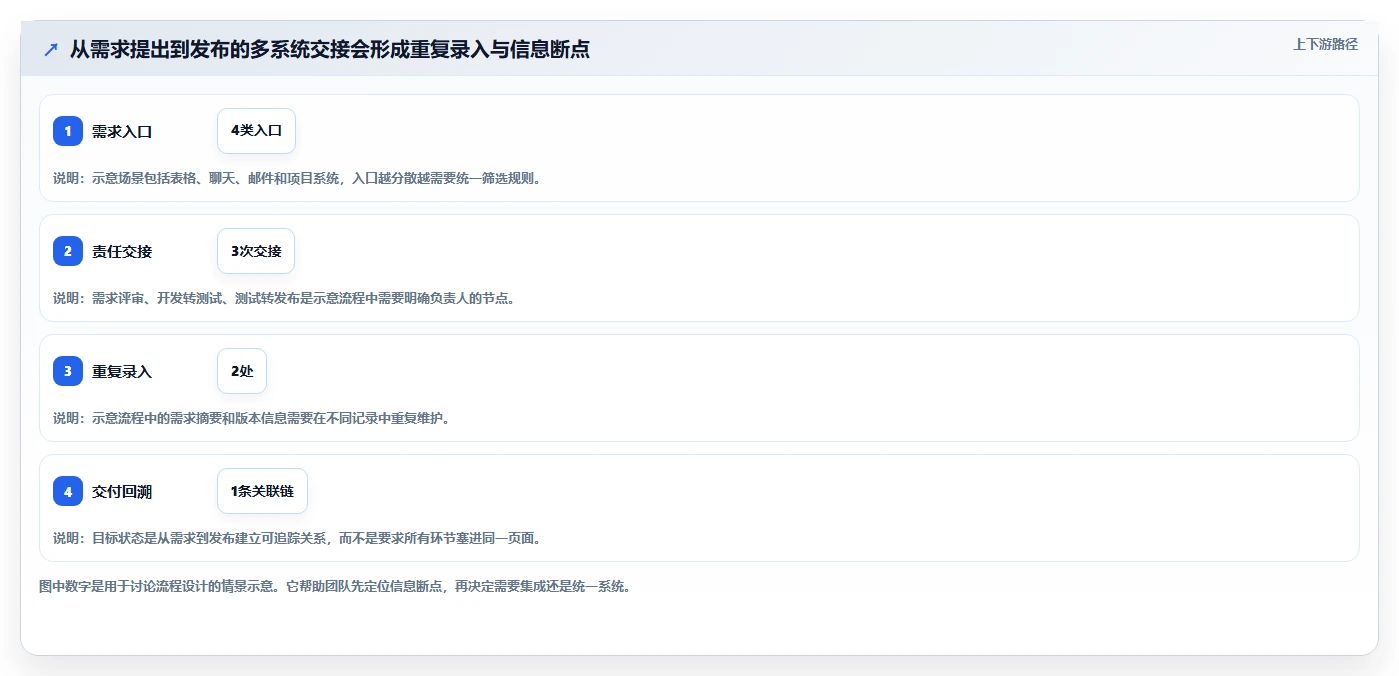

二、背景和真实场景:一张看板如何变成多套事实

1. 看板失效,通常不是因为缺少一个视图

一个常见场景是:产品在表格里整理需求,研发在看板里分配任务,测试通过缺陷系统追踪问题,项目经理再用汇报文档拼进度。每个系统局部看起来都合理,但需求名称、优先级、负责人和版本信息可能不一致。管理者于是花时间问“哪个数字是真的”,团队则重复录入同一条信息。

这类问题不能单靠增加仪表盘解决。仪表盘能展示已有数据,却无法自动弥补上游定义不一致。选型必须从“工作如何发生”出发:需求在哪提出,谁判断是否进入研发,开发与测试如何交接,什么条件算完成,变更如何关联发布。流程答案不清楚,软件只会更快地复制模糊规则。

2. 同一工具在不同规模下会显现不同成本

小团队里,负责人可能直接在群里分派工作,大家都知道卡片背后的背景。团队扩大后,口头上下文无法被每个人共享,跨团队依赖也变多。此时,过去“灵活”的做法可能变成隐性成本:卡片字段不统一、状态含义各自解释、负责人离职后流程无人维护。

反过来,过早追求完整的企业级流程也会拖慢小团队。若每次改一个字段都要审批,成员会绕开工具;若每张卡片必须填十几项信息,填写负担会侵蚀真实协作。规模不是采购的唯一依据,工作之间的依赖数量、交接频率、权限边界和合规要求,才是决定复杂度的关键变量。

3. 先区分任务流、项目流和产品交付流

任务流关心一件事从待办到完成经历什么状态;项目流关心目标、里程碑、依赖和资源;产品交付流还要追踪需求、开发、测试、缺陷、版本与发布之间的关系。工具比较时如果把三种需求混成“要有看板”,就容易拿简单任务工具去衡量复杂研发平台,或拿研发流程工具去管理一次短期行政活动。

我通常先让团队用一张纸画出从想法到交付的实际步骤,而不是让供应商直接演示功能。图中要标出每一次责任转移、每一种例外情况,以及需要留下的证据。流程画完后,才知道看板是核心系统、协作入口,还是只需要一个轻量状态视图。

2026年必备:6款顶级it项目管理看板工具对比与选型指南

4. 如何判断组织已经需要升级工具

升级工具的信号不是“大家说现在的软件不好用”,而是现有流程反复产生同一类可观察损失。比如周会需要逐张确认状态,项目经理每周花数小时拼接进度;缺陷无法回到对应需求;管理层看到的是已完成任务数量,却看不到未完成工作的年龄和阻塞原因。

这些现象也可能源于管理习惯,而不是工具能力。例如状态长期不更新,可能因为没有规定谁在什么时点更新;需求不断插队,可能因为没有明确变更入口。采购之前先找出问题的根因,才能避免把流程治理问题误诊成软件功能缺口。

三、六款工具逐一看:优势之外,更要看边界

1. Jira:复杂流程的可配置性要配套治理能力

Jira 常被纳入研发看板比较,主要原因是它能支持较多项目管理和工作流配置场景。对于多个团队需要不同状态、字段、权限或缺陷处理规则的组织,这种可配置性有价值。但“能配置”并不等于“配置越多越好”:项目越多、规则越复杂,维护者就越需要理解配置之间的影响。

试用时,我会让团队实际演练三件事:新增一个工作类型后,哪些流程、报表和自动化需要同步调整;跨项目查询能否得到统一口径;管理员离岗后,普通项目负责人能否读懂现有规则。若这些问题无法回答,风险就不是功能不足,而是配置知识集中在少数人手中。

适合:多项目研发、状态和字段确实存在差异、组织有能力维护治理规则。谨慎:团队希望“先全部开放配置,以后再整理”,或强依赖大量插件但没有版本和兼容性管理机制。

2. Azure Boards:生态协同价值取决于团队现有工作方式

Azure Boards 的评估重点,应该放在它与团队已有 Azure DevOps 使用方式是否连贯,而不是单独看看板页面。若代码、构建和交付工作已经在相应生态中开展,任务跟踪与开发活动的关联可能减少跨系统切换;若团队主要使用其他代码托管、身份或交付平台,集成体验就必须通过实际场景验证。

试点时要检查工作项如何关联代码变更、构建和交付记录,管理者能否在不增加重复维护的情况下看到工作状态。还要测试不同角色的日常路径:开发者能否从工作项进入代码活动,测试人员能否定位相关版本,项目负责人能否汇总多个团队的进展。

适合:微软开发工具链已是团队主要工作环境,组织愿意以现有生态为基础设计流程。谨慎:采购动机只是“同一厂商看起来更省事”,但没有验证跨工具用户体验、外部协作和管理报表。

3. GitLab Issues 与 Boards:任务离代码近,不等于覆盖所有项目管理

GitLab Issues 与 Boards 值得代码托管和 CI/CD 已集中在 GitLab 的团队评估。它的核心验证点是从工作项到代码活动、合并和流水线信息是否足够顺畅。对以工程交付为中心的团队,减少任务与代码之间的距离,有机会降低关联信息靠人工补充的负担。

然而,工程团队看板和企业级项目组合管理不是同一个问题。如果组织需要复杂的跨部门资源分配、年度计划、不同层级的治理审批或统一的项目组合视图,就应该用真实的管理场景测试,而不能仅凭代码工作流衔接顺畅来推断全面适配。

适合:工程任务与代码提交高度相关,团队已在该平台上开展主要开发活动。谨慎:项目管理对象超出研发任务较多,或组织需要面向非研发职能提供统一的项目视图。

4. Trello:简单是产品优势,也是一条明确边界

Trello 的价值在于让用户较快理解列表、卡片和移动状态的协作方式。对小团队的活动筹备、轻量需求收集、内容排期或个人工作流来说,低学习门槛本身就能减少推广阻力。团队若能在半小时内创建一张看板并开始协作,往往比先设计一套完整流程更有实际意义。

但当工作项开始拥有复杂层级、多个负责人、依赖关系、详细权限、跨团队报表或需求到发布追踪时,必须验证基础功能和可选扩展是否满足要求,以及管理这些扩展会不会引入新的维护工作。不要把“卡片足够灵活”误认为“复杂研发流程无需治理”。

适合:任务流简单、参与者少、流程变化快且无需大量审计信息的团队。谨慎:看板将成为多个业务线共同依赖的核心交付系统,或管理层需要从项目组合层面核对统一数据。

5. Asana:跨职能计划协作要与研发追踪需求分开评估

Asana 更值得从跨部门项目协作和计划管理角度评估。产品、市场、运营、设计等角色需要围绕目标、任务、时间安排和依赖协作时,项目视图与任务视图是否易于理解,通常比研发专属配置的丰富程度更重要。

研发团队则需要专门验证代码关联、缺陷生命周期、测试证据和版本追踪是否能满足现有工作方式。若团队希望让全公司使用同一入口,需明确哪些信息由项目协作平台承载,哪些仍由研发系统维护,避免仅为“统一平台”而制造双重录入。

适合:跨职能项目需要清楚的计划、责任人和依赖展示。谨慎:核心需求是复杂研发流程、测试管理或从需求到代码交付的深度追踪,而团队未确认现有能力或集成是否匹配。

6. PingCode:适合把中大型研发流程纳入同一选型评估

PingCode 主要服务中大型企业及 100 人以上组织,因此评估时不应只看单个小组的看板体验。更有价值的验证方式,是选取一条真实研发链路,检查需求、迭代、缺陷、测试和发布相关工作是否能按组织需要衔接,并测试不同团队在统一规则下是否仍可保留必要差异。

我会特别关注它是否适配组织的现有流程,而不是先把流程强行改造成演示环境中的样子。试点要让产品、研发、测试和项目负责人都完成真实任务,检查任务信息是否重复录入、跨团队状态是否能被理解、权限是否能表达实际边界,以及管理报表是否能还原管理者要回答的问题。

适合:研发组织规模较大,需求、迭代、测试和发布环节需要更系统地协同,且愿意进行跨角色试点。谨慎:团队没有流程负责人、需求定义不稳定,或期待采购软件后自动消除所有协作问题。产品的具体功能和服务边界需以官方资料、演示和合同为准。

7. 六款工具的横向对照应看“谁要做什么”

采购评审中,最好不要只让管理员给工具打分。至少让一名实际执行者、一名项目负责人和一名系统管理员分别完成同一条工作流。执行者判断是否好用,负责人判断能否看清风险,管理员判断能否长期维护;三种视角缺一不可。

评估问题 优先关注的工具类型 试点时要验证的证据
需求、缺陷和发布是否要串成研发链路 Jira、Azure Boards、GitLab、PingCode 从需求到代码、测试和版本是否存在可追踪关系
团队是否已深度使用特定开发生态 Azure Boards 或 GitLab 集成是否减少切换与重复录入,而非增加配置工作
非研发职能是否是主要用户 Asana、Trello 任务创建、时间安排和跨部门协作是否容易采用
是否需要统一管理多个研发团队 Jira、PingCode 等研发管理候选 权限、字段口径、跨项目报表及治理职责能否落地
是否有能力维护配置和集成 所有候选都需评估 明确管理员、维护工时、升级流程和数据出口

四、拆解常见误区:功能更多不代表项目更可控

1. 误区一:卡片移动得快,项目就交付得快

看板上的“完成”可能指开发完成,也可能指测试通过、发布上线或只是负责人手动拖动。若团队没有统一完成定义,完成率会产生虚假的确定感。项目管理者看到卡片不断进入完成列,却未必知道功能是否已发布、问题是否已验收。

选型时应在每个工作类型上定义退出条件。例如开发任务完成是否要求代码评审通过,缺陷关闭是否要求验证环境和复测结果,需求完成是否要求产品验收。工具要能够承载这些规则,但规则本身必须由团队定义。

2. 误区二:字段越多,管理透明度越高

每个必填字段都会增加填报成本。若某字段没人用来决策、不能触发流程,也没有审计价值,它很可能只会变成一项“看起来专业”的负担。字段越多,团队越可能填默认值、填“无”或绕过系统,最后数据丰富而可信度下降。

我建议对每一个必填字段追问三件事:谁在什么时间使用它?它会改变什么决策?没有它会造成什么可验证的风险?答不上来,就先不要设为必填。对于需要管理层统一分析的字段,应统一定义和口径,而不是让每个项目各自命名。

3. 误区三:自动化越多,流程越成熟

自动化可以减少重复操作,也可能把错误规则更快地传播到更多项目。比如状态变化自动通知所有人,可能造成通知噪声;自动生成任务如果没有去重规则,可能让队列膨胀。判断自动化质量,不能只数规则条数,应观察它减少了多少人工步骤、增加了多少误触发和维护负担。

试点阶段优先自动化低风险、可逆、频次高的动作,例如状态变化后的提醒或明确条件下的字段同步。涉及权限变更、对外发布和不可逆数据处理的自动化,应先定义审批、失败处理和日志审计,再决定是否启用。

4. 误区四:一套流程适用于所有团队

团队之间确实需要共同语言,但共同语言不等于所有工作必须经过同一组状态。产品探索、客户定制、平台研发和基础设施运维的工作节奏可能不同。强行统一状态,可能导致某些团队长期停留在不适用的列,或创建大量绕行规则。

更稳妥的做法是统一少数管理语义,例如“尚未开始、执行中、已完成、存在阻塞”,再允许团队在局部过程上有合理差异。跨团队汇总只对齐需要管理的口径,不为形式上的整齐牺牲工作现场的准确性。

5. 误区五:试用用户说“喜欢”,就说明可以采购

初次体验的满意度受界面新鲜感和演示流程影响,无法说明工具在真实负载下是否好用。试点应让团队完成至少一个真实迭代或一段完整项目周期,覆盖新增需求、变更、阻塞、缺陷返工、权限调整和报表复盘等场景。

满意度仍然值得收集,但要与行为数据结合。例如,试点期间有多少工作项没有责任人,任务状态平均多久未更新,问题从提出到明确负责人的时间是多少。若用户说好用,实际却持续在聊天工具中绕过看板,说明采用障碍尚未解决。

2026年必备:6款顶级it项目管理看板工具对比与选型指南

五、专业判断逻辑:用流程、治理、集成和成本做决策

1. 先画工作流,再列功能需求

开始选型前,选一条最常见、也最重要的工作流,画出从提出到完成的步骤。不要从“想要甘特图、仪表盘、自动化”开始,而要写出每个步骤的触发条件、负责人、输入信息和完成证据。功能需求是对工作方式的支持,不应成为流程本身。

建议至少画两条流程:常规交付和异常处理。常规流程能验证工具是否方便,异常流程能暴露边界:需求改变时谁批准,任务阻塞如何升级,发布失败如何回滚,缺陷重新打开后状态如何处理。只演示“从待办拖到完成”,几乎无法证明工具适合真实项目。

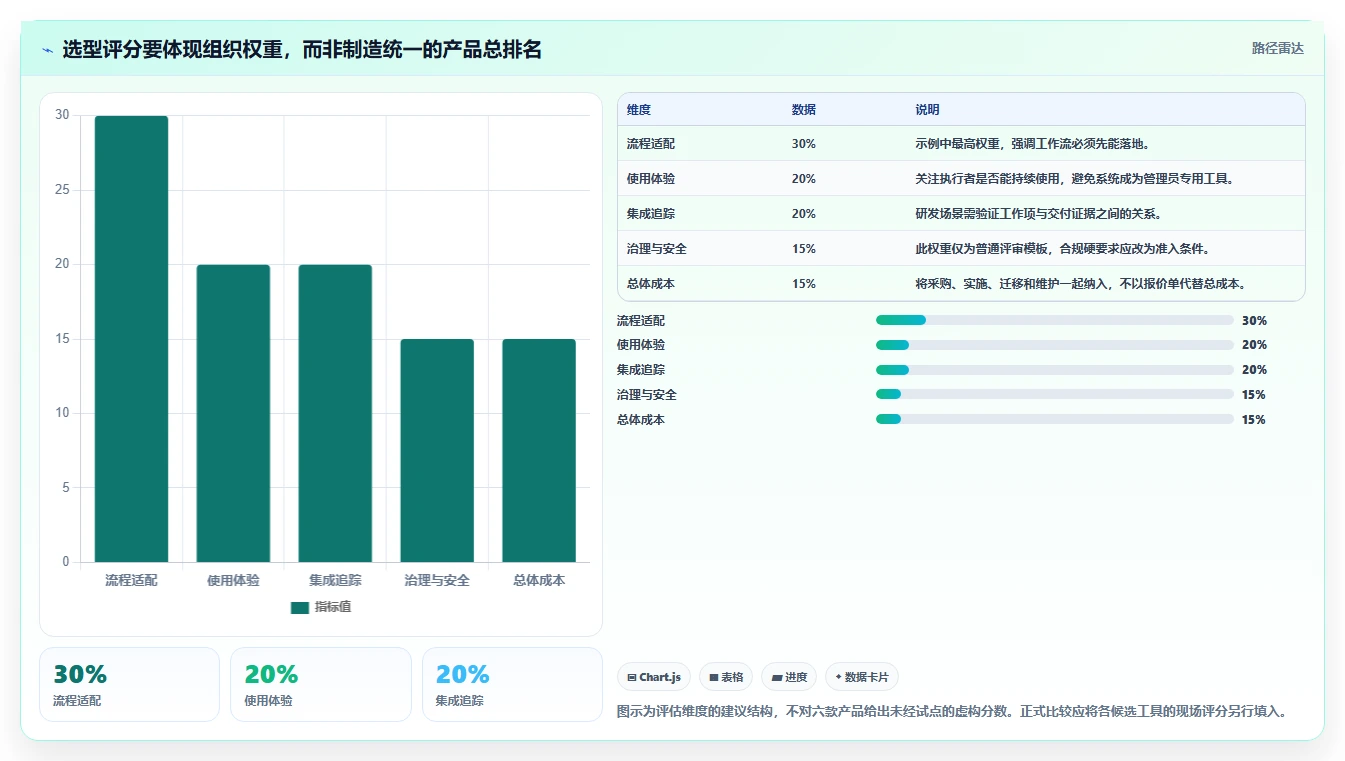

2. 用五个维度做评审,而不是凭演示印象打分

我会用五个维度建立评审表:流程适配、使用体验、集成追踪、治理安全、总体成本。每项都要有验证任务和证据,避免出现“看起来不错”这种无法复核的评分。评分可以采用 1 至 5 分,但每个分数必须附一句说明,并标记哪些是硬性门槛。

维度 权重示例 现场验证任务 不能忽略的边界
流程适配 30% 创建需求、拆分任务、处理阻塞并完成验收 是否为了满足工具而改变关键业务定义
使用体验 20% 执行者独立完成常用操作,不依赖管理员代录 初次培训后仍需多少帮助和绕行步骤
集成追踪 20% 从工作项追到代码、测试或发布证据 集成是双向、实时还是需人工维护,失败如何发现
治理与安全 15% 配置角色权限、跨团队可见范围和离职交接 审计、备份、数据导出和身份管理是否符合要求
总体成本 15% 估算采购、迁移、维护、培训与退出成本 不能只比较订阅价格或首年折扣

权重只是可供启动讨论的建议基准,并不适用于所有组织。如果组织受严格合规约束,治理与安全应当成为硬性门槛而不是低权重加分项;如果团队使用周期短,迁移和学习成本可能比高阶报表更重要。

2026年必备:6款顶级it项目管理看板工具对比与选型指南

3. 把集成测试做成端到端任务

“支持集成”是一句太宽泛的话。需要进一步问:触发来自哪里,写回什么数据,更新延迟多少,失败时谁会收到通知,权限如何继承,重复事件如何去重?这些问题决定集成是否能减少工作,而不只是让系统列表变长。

以研发团队为例,选一个工作项,完成代码变更、评审、构建、测试和发布关联。记录每一步由人执行还是自动完成、是否需要切换工具、状态是否正确同步。若核心环节仍靠成员手工复制链接,集成价值就要按实际节省工时重新评估。

4. 总成本应按完整生命周期计算

许可费用只是总成本的一部分。评估时还应考虑数据清理与迁移、流程设计、管理员投入、用户培训、第三方集成、历史数据保留、系统升级以及将来退出时的数据导出。对中大型组织来说,管理员的持续投入和跨团队协调时间,可能比第一年软件费用更容易被低估。

可以把成本拆成一次性和持续性两类。一次性成本包括流程梳理、配置、迁移、培训;持续成本包括订阅、维护、权限审查、报表治理和用户支持。对比候选方案时,要采用同一时间范围和同一用户规模,不要拿某工具的首年优惠去比较另一工具的多年完整报价。

5. 对评分设置“否决项”

综合评分不能覆盖所有风险。若工具不能满足企业的数据处理要求、缺少必要的数据导出能力、权限粒度无法满足敏感项目隔离,或关键工作流需要大量不可维护的绕行方案,就不应靠高分抵消这些问题。

在正式打分前,先列出三个到六个不可妥协的条件。每项写清验证材料、责任人和结论依据。否决项通过之后,才比较易用性、报表和自动化等差异,决策会更透明,也更容易向采购、信息安全和业务负责人解释。

六、具体案例与数据观察:用一个中大型研发试点验证选择

1. 案例背景:先描述组织,不把示意当实测

下面用一个情景模拟说明如何比较工具。假设某软件企业有 160 名研发、测试和产品人员,分属 8 个团队;代码托管与持续集成已经有固定平台,但需求入口分散在产品文档、客户反馈和内部工单中。管理者每周需要整理进展,测试人员常常需要追问版本,团队对“完成”的理解也不完全一致。

这不是某家企业的公开调研结果,也不是对六款产品的实测评分。它的用途是展示试点设计:先限定问题、统一任务、观察过程,再根据组织的实际数据判断候选工具。若读者的团队结构、现有生态或合规要求不同,试点结果也会不同。

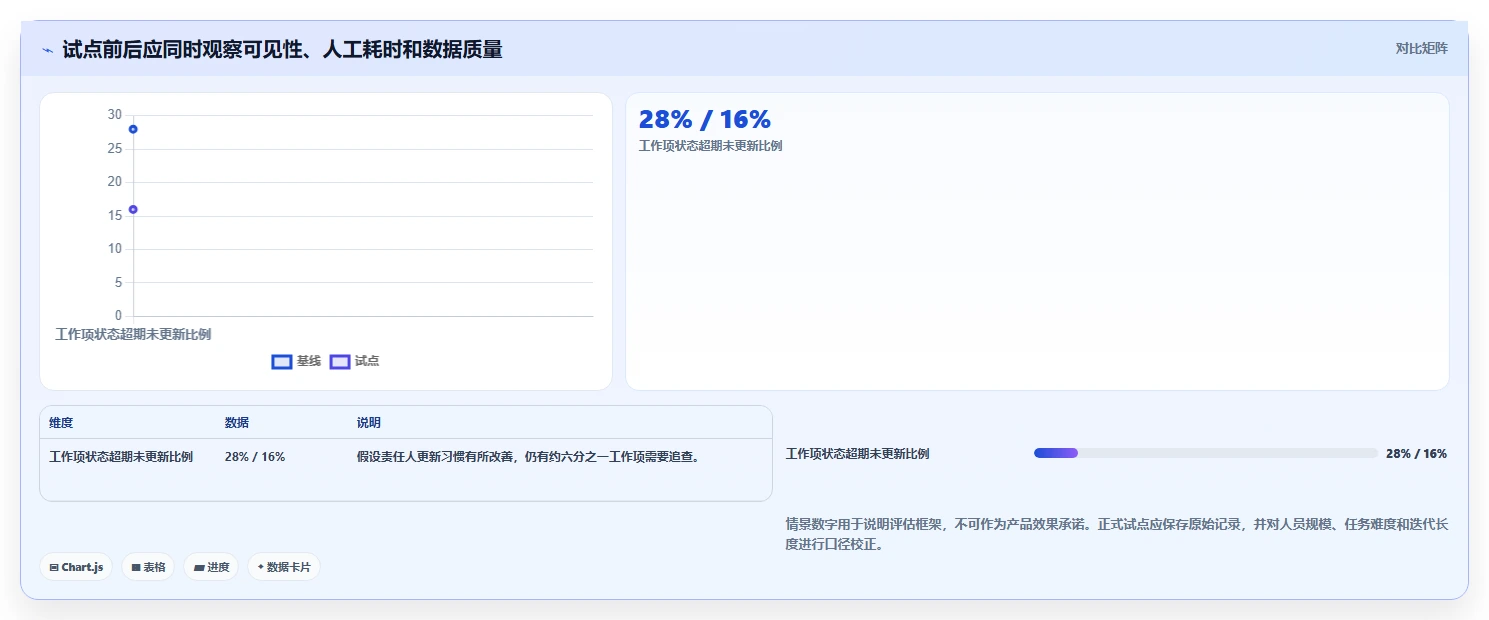

2. 将问题改写成可记录的试点目标

试点开始前,我会把“提升项目透明度”拆成几项观察指标:需求从进入待评估到有人负责的时间;工作项状态未更新超过约定周期的比例;从需求追到代码或测试结果所需的人工步骤;项目负责人整理周报所花时间;试点用户绕过工具处理任务的次数。

基线至少记录一个完整迭代,试点再覆盖一个完整迭代。若工作波动很大,最好延长观察区间,并记录人员变化、临时紧急任务和发布窗口等影响因素。只有前后口径一致,才能判断变化是否可能与工具有关。

3. 同一组任务测试所有候选工具

试点中不要为每款工具设计不同演示流程。准备同一组真实但不敏感的工作项:一个新需求、一次需求变更、一个开发任务、一项阻塞、一个缺陷修复、一次测试失败和一次版本发布。每款工具都按同一流程操作,记录耗时、漏填信息、人工切换和无法表达的规则。

  1. 请产品负责人创建需求,写明验收条件,并说明需求变更如何记录。
  2. 请研发负责人拆分工作项,明确责任人、优先级和依赖关系。
  3. 模拟任务阻塞,观察谁能看到、如何升级、恢复后怎样继续追踪。
  4. 让开发和测试角色关联代码、测试结果和缺陷,核对信息是否需要重复录入。
  5. 完成发布或模拟发布,检查管理者是否能沿工作项回看关键交付证据。
  6. 由管理员调整一个字段或权限,观察变更影响、通知范围和维护步骤。

如果团队使用 PingCode 作为候选之一,应让其与其他候选经历同一组场景,而不是只做单向演示。特别要确认需求、迭代、缺陷、测试和发布相关环节是否符合本组织的实际责任分工,并验证中大型团队所需的角色、权限、汇总和数据管理要求。选型结论应基于现场记录与官方能力确认,而不是仅依据产品定位。

4. 记录过程指标,避免被单一结果误导

假设试点团队发现周报整理时间下降,但任务状态更新仍然滞后,那么结论不应是“工具已经提效”。更合理的解释可能是数据汇总自动化有效,但责任更新机制尚未建立。又例如,工作项到代码的追踪变得容易,但用户创建任务的步骤明显变多,就需要继续优化入口或评估采用成本。

我建议同时记录至少三类指标:过程指标,例如状态更新延迟;结果指标,例如周报整理时间和缺陷定位耗时;风险指标,例如权限配置错误、重复任务和重要信息缺失。只看“完成卡片数量”,会把项目规模差异、工作复杂度和返工情况都压成一个不可靠的数字。

2026年必备:6款顶级it项目管理看板工具对比与选型指南

5. 把“改善”拆成原因,不要急着归功于工具

试点前后指标变化,不自动等于工具造成的变化。可能是流程规则更清楚、管理者开始定期追踪、项目负载变轻,或团队经历了培训。为了尽量避免把相关性误当因果,可以让部分团队先试点、部分团队沿用原流程,或分阶段上线并记录差异。

对 8 个团队而言,也不必一次性迁移全部项目。可以挑选两个流程相近的团队进行首轮验证,再选择流程复杂度不同的团队检验边界。若第一批团队成功,第二批却需要大量定制,说明工具可能适合局部流程,但组织级推广还需要治理设计。

6. 如何把试点结果转成决策

试点结束后,不要只汇总每款工具的总分。还应呈现:哪些硬性要求通过、哪些需要配置、哪些仍需人工绕行、管理员每周预计投入多少、历史数据迁移如何处理,以及退出时数据能否带走。每项结论附上操作记录或官方材料,便于决策者复核。

若候选工具在关键工作流上差异不大,优先选更符合现有生态、团队容易采用、维护责任清楚的一款。若某款工具功能更全但需大量重构流程,则应把改造成本和组织变更一起纳入项目预算,而不是将其当作“免费功能”。

七、不同情况下的行动建议:把选型变成小步验证

1. 小团队正在从聊天和表格迁移

先从一个团队、一类工作和一张看板开始。规定最少的状态、责任人和完成条件,先观察成员是否持续更新。可以从 Trello、Asana 或团队现有开发平台中的轻量看板能力开始比较,关键是确认当前工作流足够简单、数据不需要复杂治理。

迁移时不要把所有历史任务原样复制进新系统。先迁移仍在执行、需要追溯或涉及持续维护的工作,其余历史内容保留为只读资料。这样可以避免新系统一上线就被过期卡片淹没,也能让团队集中验证新的协作方式。

2. 研发团队工具分散,追踪经常断档

选型先聚焦从需求到交付的关联链路,而不是先比较首页布局。若团队已重度使用某一开发平台,优先验证该生态中的工作项和代码交付关联;若流程跨越多种角色和系统,再比较 Jira、PingCode 等研发管理候选与现有平台的集成方案。

一次只解决最明显的断点。例如先让需求、缺陷和发布版本能够互相追踪,再评估是否要替换测试管理或项目组合系统。一次性切换所有平台会扩大迁移风险,也会让团队无法判断改善究竟来自哪项改变。

3. 组织超过 100 人,需要统一跨团队管理

把管理员、项目负责人和实际执行者都纳入选型小组。先统一跨团队需要的最少字段和状态语义,再允许团队在局部工作流上保留必要差异。PingCode 可作为中大型研发组织的候选之一,与 Jira、Azure Boards 等方案按同一业务链路验证。

重点检查权限模型、项目空间划分、跨团队汇总、身份管理、历史数据迁移、审计要求和管理员维护成本。不要把“统一工具”当作管理目标;更实际的目标是统一必要的决策口径,同时避免所有团队为统一而填报无用字段。

4. 团队已有成熟开发生态,不想增加切换成本

先做“原平台增强”与“引入独立平台”的对照。计算新平台带来的信息完整度和管理价值,同时记录额外登录、同步、培训、管理员职责和数据重复维护。如果现有生态已经满足核心流程,增加第二套系统未必更先进。

若确实需要更专业的项目管理能力,先确认系统之间的主数据归属。需求、缺陷、代码、测试和发布信息分别由哪个系统负责?哪些字段会同步?冲突以谁为准?没有这套约定,集成之后可能只是把数据冲突自动化。

5. 项目管理流程还没有共识

先用短期工作坊统一最少的工作定义,不要一边采购、一边要求供应商替组织决定流程。挑一条代表性工作流,明确入口、负责人、完成条件、例外处理和复盘指标,再让候选工具验证是否能承载。

若不同团队对“完成”的理解不同,先承认差异并找到共同管理语言。工具可以促使问题显性化,却不能替代管理层协调目标、优先级和职责边界。流程未对齐时,先做小范围试点比全公司上线更稳妥。

6. 对数据安全、部署或审计有硬性要求

先把要求转换成可验收条款:数据存储与处理范围、身份认证方式、权限粒度、审计日志、备份与恢复、数据保留、导出格式、供应商支持和退出安排。不要把安全要求只写成“符合企业级标准”,而要由信息安全和法务人员确认具体材料。

采购评审中,演示内容与合同承诺应分开保存。对重要要求,确认对应的是当前版本、拟采购方案还是额外付费能力;若涉及部署方式或服务等级,要以正式文件和合同为准,不要只依据销售演示口头承诺。

八、不同情况下的取舍:明确放弃什么,才能选得稳

1. 复杂度与易用性之间的取舍

高度可配置的平台可以适应更多流程,却会带来学习和治理成本;轻量工具容易推广,却可能在团队扩大后遇到字段、权限和汇总边界。不存在同时“零配置、零培训、零维护、无限适配”的工具。要选择的是当前最重要的约束,以及组织愿意为未来弹性付出的代价。

若当前流程稳定、组织规模较大,配置能力的长期收益可能超过初始学习成本;若流程尚在探索、小团队变化频繁,轻量方案可能更合理。可以通过限定试点范围、设定升级触发条件,避免为了假设中的未来问题提前承担全部复杂性。

2. 统一平台与最佳单点工具之间的取舍

统一平台有助于减少系统切换和数据孤岛,但未必在每个环节都最强;最佳单点工具可能满足具体岗位,却提高集成和治理成本。选择前先区分“必须统一”的核心对象与“可以保留独立”的专业环节,并定义数据由谁维护。

若组织选择多工具组合,必须有人负责集成健康、字段映射、变更通知和故障处理。若没有明确责任人,所谓最佳工具组合往往会变成用户各自维护的多套事实。若选择统一平台,也要检查其在关键专业场景上的能力,而不是因为界面统一就默认流程完整。

3. 标准化与团队自治之间的取舍

标准化有利于跨团队比较和管理汇总,自治则有利于贴合实际工作。可以把标准化限制在真正需要汇总的少数元素,例如工作类别、优先级定义、关键完成状态和责任归属。团队内部的细节状态可以根据工作方式灵活设置,但必须能够映射到共同的管理语义。

如果组织要求所有项目使用完全相同的字段和流程,应说明每个字段的管理用途并定期清理。若什么都允许自定义,跨团队报表又会失去可比性。合理取舍不是“全部统一”或“完全自由”,而是明确哪些必须一致、哪些允许差异。

4. 低采购价与低总成本之间的取舍

报价低不一定意味着总体成本低。如果团队需要大量手工同步、额外插件、定制开发或管理员维护,长期成本可能高于表面价格。反之,功能多也不代表值得为未使用的能力付费。要根据实际用户规模、角色结构、集成和支持要求逐项计算。

向供应商询价时,应统一用户数量、期限、部署方式、所需能力和支持范围,并单独列出实施费用、迁移费用和续费条件。采购前还要确认扩容、降配、数据导出与终止服务的安排,避免只比较首年折扣。

5. 快速上线与稳妥迁移之间的取舍

大范围一次性上线能更快形成统一入口,但会同时放大数据清理、培训不足和流程不适配的风险;分阶段上线速度较慢,却更容易发现问题并控制影响。组织越大、流程差异越多,越应优先考虑分批迁移。

迁移范围建议先覆盖活跃项目、未完成任务、必要的历史追溯和关键配置。上线前明确回滚条件、数据核对责任人和支持渠道;上线后安排固定复盘,而不是把“系统已经开通”当作项目完成。

6. 采购前的最终检查清单

  • 是否有一条由业务负责人确认的端到端工作流,而不只是功能需求列表?
  • 所有候选是否使用相同的试点任务和相同的评估周期?
  • 是否分别记录执行者体验、管理可见性、管理员成本与集成维护?
  • 试点数据是否注明口径、来源和局限,是否避免把情景模拟写成真实效果?
  • 关键安全、权限、审计、导出和服务要求是否得到书面确认?
  • 是否明确历史迁移范围、主数据归属、上线节奏和退出方案?
  • 上线后由谁维护流程、培训新成员、清理字段并定期复盘?

如果这些问题仍没有答案,建议先不要进入全组织采购。用两到四周完成流程梳理、候选初筛和小范围试点,通常比上线后再补治理规则更可控。试点时长应根据团队迭代周期和工作复杂度调整,不必为了赶时间压缩关键验证场景。

九、结尾:看板不是项目控制的替代品,而是事实的载体

1. 最后的判断原则

六款工具各有适用边界:Jira 的评估重点是配置能力与治理投入;Azure Boards 的价值要结合微软开发生态判断;GitLab Issues 与 Boards 要看任务是否紧邻代码交付;Trello 擅长轻量协作,但复杂度增长后要验证治理能力;Asana 更应从跨部门计划协作切入;PingCode 可以面向中大型研发组织纳入比较,重点验证实际流程、集成和权限要求。

我更看重的不是候选工具拥有多少功能,而是团队能否在它里面形成可信的工作事实:谁负责、现在在哪一步、什么阻碍了交付、完成依据是什么。当一个看板能减少重复确认、暴露真实风险并支持更快决策,它才在创造管理价值;如果它只是增加填报和报表,就算功能再丰富,也不是好选择。

2. 下一步怎么做

今天就可以先选一个真实项目,画出需求到交付的流程,标记每次交接和重复录入;再写下三项最重要的改进指标与三项不可妥协的要求。之后挑选两到三款最符合组织场景的候选,用同一组任务试点,保存操作记录、耗时、绕行次数和用户反馈。

等试点数据出来,再比较采购费用、维护投入、治理风险和迁移成本。这样的顺序看起来比先看排行榜慢,但它避免了最昂贵的错误:买到一个“功能很强”的工具,却没有解决团队真正的交付问题。

常见问题解答(FAQ)

1. 2026年挑选IT项目管理看板工具,最应该先比较什么?

我在为团队选看板工具时,最纠结的不是功能多少,而是怎样避免买到看起来全面、实际却没人愿意用的系统。我们团队既有研发任务,也有跨部门需求,我应该先按什么顺序筛选?

先比较团队的工作方式和工具的约束条件,而不是先数功能。建议先确认是否需要私有化部署、细粒度权限、跨团队汇总、外部协作和审计记录;这些条件一旦不满足,后续再丰富的报表或自动化也补救不了。

接着用同一张清单比较六款候选工具:任务是否能从需求流转到发布、看板字段能否按团队调整、负责人和截止时间是否容易维护、自动化是否需要额外付费。把“必须满足”和“加分项”分开,避免被演示页面里的功能数量带偏。

一个实用的权重示例是:流程适配30%、协作体验25%、权限与安全20%、集成能力15%、总拥有成本10%。权重应由实际决策人共同确认;受监管行业可以提高安全权重,小型团队则可提高易用性权重。

2. 怎么公平地对比六款看板工具,而不是只看宣传页?

我看了几款产品的介绍,几乎每款都说自己支持敏捷、自动化和报表,但演示时看不出日常使用的差别。我想设计一个低成本的试用办法,能不能用一组真实任务快速判断它们是否适合团队?

不要把宣传页上的功能描述当成实测结果。可准备一组脱敏样本:20个任务、3种优先级、4个状态、2个团队、若干阻塞关系,以及一次需求变更;让同一批用户在每款工具里完成建板、分派、更新、筛选和汇报。

检查项建议记录示例验收线 上手效率新成员完成首个任务所需时间不超过20分钟 流程维护状态、字段和权限配置耗时常规调整无需管理员介入 信息可靠性任务更新后看板与报表是否一致抽查任务无遗漏 协作成本一次跨团队交接所需操作数关键交接信息无需重复录入 这些数字是试点验收线的示例,不是行业平均值。

试用结束后让实际使用者分别评分,并记录失败场景;如果某工具需要大量培训或人工维护,哪怕功能清单更长,也可能带来更高的长期成本。

3. 看板工具的免费版或低价版,够不够一个研发团队使用?

我担心免费版前期够用,等团队把任务、文档和流程都放进去后,才发现权限、自动化或历史记录受限。怎样判断低价方案是真的够用,而不是把成本推迟到以后?

不要只按当前人数判断方案是否够用,还要检查关键能力是否被套餐限制。重点核对成员上限、项目或看板数量、权限粒度、自动化额度、附件空间、历史记录保留期限、单点登录及数据导出;这些限制常在团队扩张或审计时才暴露。建议把一年成本拆成订阅费、管理员维护时间、迁移成本和集成成本。

可用“月均人工维护小时数×团队内部小时成本”估算隐性支出,再分别模拟团队人数增加一倍和自动化任务量增加一倍后的费用,避免只比较首年标价。若团队规模小、流程简单且能定期导出数据,免费或低价方案可能合适;

若权限隔离、审计追踪或业务连续性是硬要求,就应先确认相关能力所在的具体版本,并让供应方书面说明限制,不能只依赖销售演示。

4. 从旧工具迁移到新看板,怎样降低数据丢失和团队抵触?

我准备把团队从旧系统迁到新看板,担心历史任务、附件和评论导不过来,也担心大家觉得新流程更麻烦而继续用表格。迁移时应该先搬全部数据,还是先挑一部分试运行?

通常先做小范围试迁移,比一次性全量搬迁更稳妥。选一个边界清晰、近期仍在运行的项目,先核对任务标题、负责人、状态、日期、附件、评论和关联关系;不要只检查任务条数,还要抽样验证字段含义是否在新旧系统中一致。迁移前建立字段映射表,并约定哪些历史数据只读、哪些未完成任务需要继续流转。

试迁移后由项目负责人抽查关键任务,再让实际成员完成一次从接单到关闭的完整流程;发现状态映射或通知规则错误时,先修正模板再扩大范围。降低抵触的关键不是要求所有人参加一次长培训,而是减少重复录入和额外点击。迁移初期设置明确的切换日期、问题反馈入口和回退方案,同时保留旧系统只读一段时间;

只有当任务、权限和报表都通过验收后,再关闭旧入口。

读者评论

蒋
蒋诗涵

把六款工具按场景而不是总分比较,这点比较实用。尤其图表注明是编辑判断、不是实测排名,避免把示意评分当成采购结论。

欧
欧阳可欣

文中提到先画需求到发布的流程,再看工具,确实比先看功能清单更靠谱。试点时最好把代码关联、测试交接和权限也纳入实际演练。

唐
唐明远

对小团队来说,Trello上手快是优势,但流程变复杂后还得看跨项目汇总和责任交接。文章提醒不要过早堆配置,也别把简单看板误当成完整研发管理。

文章包含AI辅助创作:2026年必备:6款顶级it项目管理看板工具对比与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/224034

赞 (0)
飞飞飞飞
智能制造时代:如何选择最适合你的mes工时集成系统?2026年版
上一篇 38分钟前
项目经理必备:2026年最值得投资的5款bug跟踪软件哪个好全面分析
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
