项目进度失控,常常不是因为团队没有表格,而是表格里只有“计划完成日期”,没有负责人、依赖关系、剩余工作量和更新时间。讨论《轻松掌控项目进度:2026年7款热门excel项目管理工具深度分析》时,我更愿意先把问题说清楚:这里的“Excel 项目管理工具”既包括电子表格本身,也包括用表格视图管理项目的在线平台。它们不是七种同质产品,真正要比较的是:在你的团队规模、协作方式和变更频率下,哪一种能让进度信息持续可信,而不是只在汇报前被集中补齐。
一、先说结论:工具选型的关键不是表格长什么样
1. 项目越小,表格的优势越明显
如果项目只有一名负责人、十几项任务、每周更新一次,而且任务之间的依赖关系简单,Excel 或 Google Sheets 通常足够。它们启动成本低,团队容易上手,汇报格式也容易调整。此时硬上复杂系统,可能只是把“维护进度”变成“维护系统”。
但当项目进入多人并行、任务频繁变化、跨部门交接或需要追踪审批时,单张表格很容易产生版本分叉、负责人不明确和状态口径不一致。表格不是不能管复杂项目,而是需要大量规则、权限控制和人工维护,隐性成本会迅速增加。
2. 七款工具没有脱离场景的绝对优胜者
本文比较 Microsoft Excel、Google Sheets、Smartsheet、Airtable、monday.com、Asana 和 ClickUp。前两者是通用电子表格,后五者提供表格或类似表格的项目视图,但产品定位并不完全相同。下文不会把它们包装成同一类产品,也不以“功能最多”直接推导“最适合”。
我建议先按三个问题筛选:项目状态是否需要多人实时更新;任务是否有明确依赖、审批和责任链;管理者是否需要从任务记录自动汇总到项目风险。若三个问题的答案都是否,优先用轻量表格;若其中两个或以上为“是”,就应该评估带权限、自动化和多视图能力的平台。
3. 先看维护成本,再看功能数量
我在设计项目台账时,会把“每周维护工时”作为第一道筛选指标。一个看起来功能齐全的工具,如果每次周会前都要花两小时核对状态,未必比一张结构清晰的表格更有效。相反,一个能自动提示逾期、汇总阻塞任务并保留变更记录的工具,即便界面不够灵活,也可能更适合持续运行。
下表是用于选型讨论的情景评分,不是产品测评实验,也不是公开市场排名。评分采用 1,5 分,评估对象是“20,50 人团队、约 100 项任务、每周更新、需要跨角色协作”的假设场景。使用者应按自己的项目重新打分。
| 工具 | 表格熟悉度 | 多人协作 | 依赖与进度视图 | 自动汇总潜力 | 更适合的起点 |
|---|---|---|---|---|---|
| Microsoft Excel | 5 | 3 | 3 | 3 | 个人或小团队计划、预算和清单 |
| Google Sheets | 5 | 4 | 2 | 3 | 需要多人在线编辑的轻量台账 |
| Smartsheet | 4 | 4 | 4 | 4 | 表格习惯明显、同时需要项目视图的团队 |
| Airtable | 4 | 4 | 3 | 4 | 任务与内容、客户或资产记录需要关联的团队 |
| monday.com | 3 | 4 | 4 | 4 | 重视可视化看板和团队状态跟进的项目 |
| Asana | 3 | 4 | 4 | 4 | 以任务责任、协作和项目组合为中心的工作 |
| ClickUp | 3 | 4 | 4 | 4 | 希望在一个工作区组合多种任务视图的团队 |

二、背景与真实场景:为什么“有进度表”不等于“掌控进度”
1. 项目表格真正要解决的是信息延迟
我在梳理项目进度时,最常见的失真不是有人故意报喜,而是任务状态更新晚于实际变化。负责人周一发现供应商交付延迟,周四的周报仍显示“进行中”;项目经理在周会上才得知影响了联调,却没有时间提前调整资源。此时表格记录的不是当前状态,而是几天前的历史。
因此,进度管理首先是信息流设计:谁在什么节点更新什么字段,哪些变化必须触发提醒,谁负责判断影响范围。工具只能承载这套规则,不能自动替团队形成共识。
2. 表格适合做任务清单,不天然适合表达依赖
一行一个任务、几列写负责人和日期,是最容易开始的结构。但如果任务 B 必须等任务 A 完成,任务 C 又需要 B 和另一项审批同时结束,仅靠开始日期和截止日期就难以看出真正的关键路径。团队可能看到每项任务都有日期,却看不出哪项延迟会推动整个项目延期。
小项目可以通过“前置任务”列和人工检查维持关系;任务数量增加后,则需要甘特图、依赖字段、里程碑和变更提醒。选择工具时,要验证这些能力是否存在于实际使用方案中,而不是只看宣传页面上是否出现“时间线”或“自动化”字样。
3. 不同团队口中的“Excel 工具”可能不是同一件事
有些团队要的是可下载模板,方便本地排期;有些团队要的是在线协作表格;另一些团队要的是类似表格的项目平台,能在任务记录上叠加权限、自动提醒和仪表盘。若没有先定义需求,比较产品时就会把“会不会做甘特图”“能否共同编辑”和“是否能关联数据”混成一个问题。
本文把七款产品放在同一张决策地图上,是为了帮助读者选择工作方式,不表示它们可以无差别互换。采购前应实际验证:导入现有数据是否顺畅、任务关系是否保留、权限能否按角色划分,以及导出后是否仍能获得可用记录。
4. 进度信息的可信度由更新节奏决定
一个实用台账至少需要定义更新时限。例如,普通任务每周更新一次;阻塞、范围变化和预计延期应在发现后一个工作日内更新;项目经理在固定节奏检查逾期、依赖和资源冲突。这个约定比增加十几个状态选项更重要,因为没人按时更新,再精细的字段也只是空壳。
下图是一个明确标注为情景推演的更新链路,不代表行业基准。它展示为什么“发现问题到管理者看到问题”的时间,比单纯统计任务数量更值得追踪。

三、常见误区:看起来更完整的表格,未必更能控进度
1. 误区一:任务拆得越细,项目越可控
把一个任务拆成几十个微小动作,短期会显得进度颗粒度很高,长期却可能增加维护负担。若每个任务都需要单独更新状态,负责人会把精力花在点选字段上;管理者看到大量“已完成”,却不一定知道交付物是否达到验收标准。
我更倾向于把任务拆到可分派、可验收、可估算的程度。一般而言,一项任务应当有单一主要负责人、明确交付物和可判断的完成条件。若一项工作无法在一个迭代或合理的短周期内验证进展,再考虑继续拆分,而不是为了让表格看起来细致而拆分。
2. 误区二:用颜色标记代替风险判断
红黄绿状态很直观,却容易掩盖原因。黄色可能表示“依赖未确认”“进度落后但可追回”或“负责人尚未更新”;三种情况需要的动作完全不同。颜色只能是结果标签,不能代替风险分类。
建议至少拆开记录“进度状态”和“风险原因”。例如,状态字段只允许未开始、进行中、已完成、阻塞;风险原因则记录依赖延误、资源不足、范围变更、质量返工等。这样周会上可以讨论原因和应对,而不是争论一项任务到底应该标黄还是标红。
3. 误区三:计划日期等同于预测日期
基线计划回答“最初打算何时完成”,当前预测回答“根据最新信息预计何时完成”。把两者覆盖在同一个截止日期字段里,会让延期历史消失,也让管理者无法判断偏差是偶发还是持续扩大。
较稳妥的做法是保留基线日期、当前预计日期和实际完成日期。若项目不需要正式基线,也至少保留最初承诺日期与最新预测日期。这样才能计算延期天数,并分辨计划变化来自范围调整、依赖延误还是估算偏差。
4. 误区四:自动化越多,协作越高效
自动提醒可以减少漏更新,但并不会自动判断某个延期是否影响关键路径。自动化规则过多,还可能制造提醒疲劳:负责人收到大量重复通知,最后把通知全部忽略。真正有价值的自动化,应当针对明确的决策动作,例如“逾期两天且状态未更新时提醒负责人”“阻塞超过一天时通知项目经理”。
开始配置前,我会先问:如果没有这条自动化,哪一个具体错误会发生?发生后谁需要采取什么动作?若回答不清楚,规则大概率只是增加系统噪声。
5. 误区五:模板越漂亮,越容易落地
模板能缩短启动时间,但不等于适配项目。字段多、颜色丰富、公式复杂的模板,可能是为了展示完整,而非为了让团队坚持更新。若使用者不清楚字段定义,表格很快就会出现多种写法:有人用“待确认”,有人用“未开始”,还有人留空。
模板的第一目标是统一口径。上线时先保留项目名称、任务、负责人、状态、基线日期、当前预测日期、前置任务、风险和更新时间等核心字段;运行两到三周后,再根据决策需要增删字段。
四、专业判断逻辑:我会怎样筛选七款工具
1. 先判断工作对象是“行”还是“关系”
如果项目核心是一批互相独立的任务,表格行就是主要管理对象,Excel 或 Google Sheets 往往够用。如果核心是多张表之间的关联,例如任务关联客户、内容、版本、供应商或资产记录,Airtable 一类带关联记录思路的工具会更值得评估。
如果核心是责任分配、依赖、里程碑和团队跟进,则应重点测试 Smartsheet、monday.com、Asana 或 ClickUp 的项目工作流。这里的关键不是工具有没有“表格视图”,而是从表格视图切换到时间线、看板或汇总视图后,责任关系和数据是否仍然一致。
2. 再判断多人协作是“共同编辑”还是“共同治理”
共同编辑只是几个人能同时改数据;共同治理还包括谁能新增任务、谁能调整截止日期、谁能关闭任务、谁负责处理冲突,以及修改后如何追溯。小团队可能只需要共享权限;跨部门项目往往需要更细的角色边界。
试用时不要只让管理员演示。至少让一名项目经理、一名任务负责人和一名只读管理者分别操作一次:创建任务、修改日期、更新状态、查看汇总、导出记录。不同角色都能顺利完成自己的动作,才算通过基本协作验证。
3. 用维护工时估算总拥有成本
选择工具时,不应只比较订阅费用。导入与清洗历史数据、配置字段和权限、培训用户、处理重复任务、维护自动化和制作汇报,都属于项目管理的实际成本。一个低价工具如果每周多花三小时整理数据,长期可能并不便宜。
可以用下式做粗略比较:月度总成本=订阅与部署费用+每月维护工时×团队综合时薪+因信息延迟造成的返工成本。后两项往往比软件标价更难估,却更影响项目是否值得迁移。

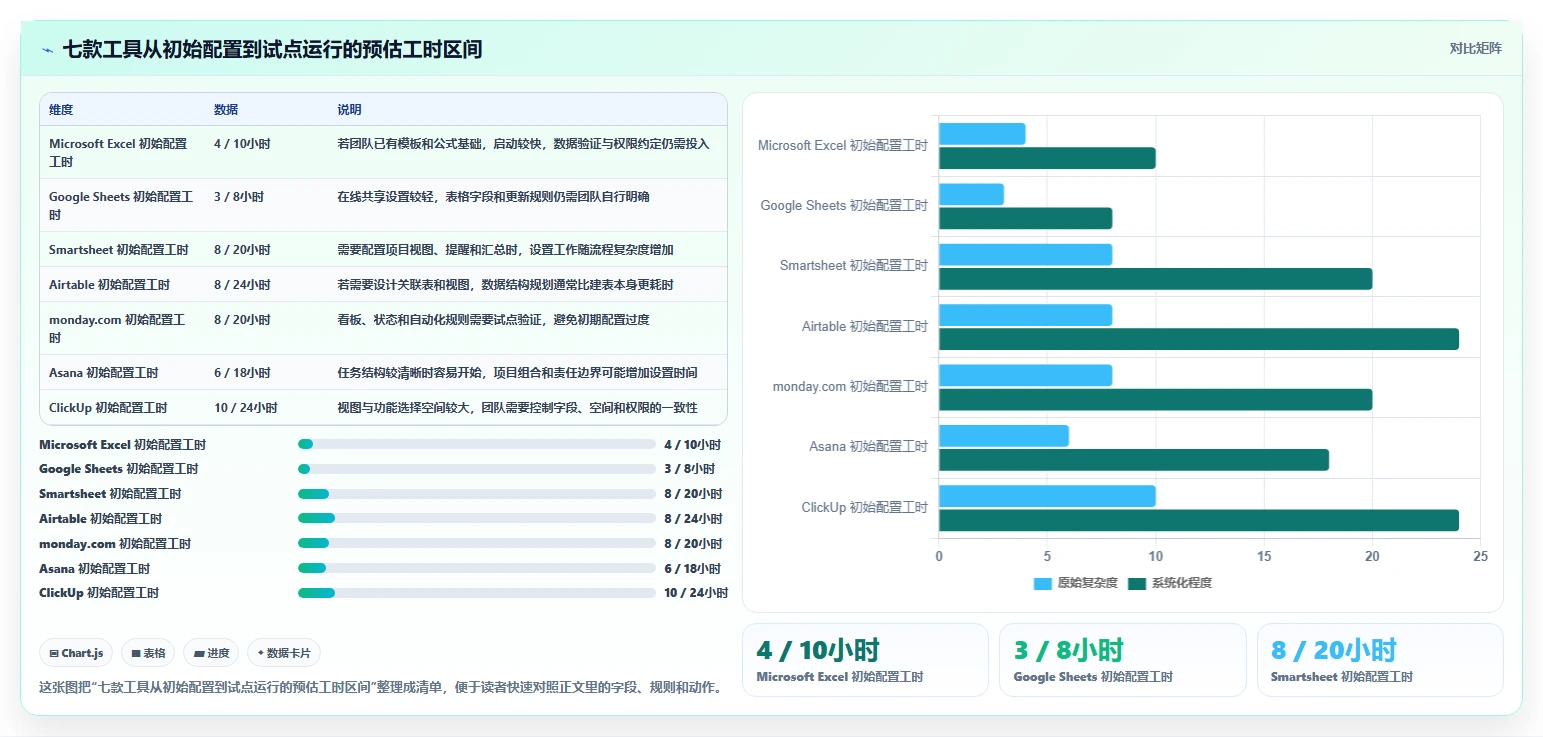

4. 用小试点验证,不要先做全公司迁移
建议选一个周期为四到六周、任务量适中、负责人配合度较高的项目做试点。选用同一套字段和更新频率,记录每周维护耗时、逾期任务发现时间、状态缺失率、变更追溯成功率。这样比较的是工具是否改善工作方式,而不是谁的演示页面更好看。
以下预算区间是供团队安排试点的情景估算,并非产品官方价格或行业统计。实际工时会随历史数据质量、权限复杂度和团队规模变化。

5. 预先设定退出条件,避免试点变成无限期折腾
试点前应约定何时继续、何时调整、何时停止。比如,连续两周任务更新时间达标率仍低于团队设定值,可能说明流程设计或工具学习成本不合适;如果状态缺失下降,但维护时间显著上升,则应检查字段是否过多;如果依赖风险仍靠口头传递,说明工具视图或更新规则尚未解决核心问题。
设定退出条件不是为了尽早否定工具,而是防止团队把已经投入的配置成本当成继续使用的理由。工具的价值应由持续运行的结果证明。
五、七款工具深度分析:分别解决什么问题,代价又是什么
1. Microsoft Excel:适合从个人计划走向轻量项目台账
Excel 的核心优势是熟悉、灵活、可处理公式与结构化数据。对于项目预算、任务清单、风险登记和阶段排期,用户通常不需要从零学习一种全新工作方式。它也适合需要大量本地计算、导出和临时分析的场景。
它的风险在于,文件一旦被多人复制、通过邮件或聊天反复传递,“哪一份是最新版本”就可能变成隐性管理任务。可以通过云端共享、表格格式、数据验证、条件格式和受控字段降低错误,但这些设置需要有人维护,复杂的依赖关系和跨项目汇总也不一定自然。
适合:个人计划、小型交付、固定周期的部门任务、预算与进度合并管理。
谨慎选择:多人同时修改、任务依赖频繁变化、需要持续留存审计轨迹或自动汇总多个项目。
2. Google Sheets:适合低门槛的在线共编
Google Sheets 的主要使用价值是在线共享与共同编辑。团队成员可以在同一份表中更新任务,减少本地文件来回传递。对分布式团队或临时项目,这种协作方式往往比部署复杂的流程工具更快。
短板是,在线共编不等于项目治理。若团队需要复杂权限、严谨依赖、跨项目资源管理或标准化审批,应先验证现有功能和账号方案能否满足要求。表格变大后,公式、筛选和多种自定义写法也可能降低可维护性。
适合:远程小组、活动排期、共享任务台账、临时跨职能协作。
谨慎选择:要求复杂工作流、严格数据权限或长期维护大量互相关联记录的项目。
3. Smartsheet:适合想保留网格习惯、又需要项目视图的团队
Smartsheet 的表格结构容易让习惯电子表格的人理解,同时面向项目管理提供更丰富的视图和工作流能力。团队可以评估它是否适合把行级任务管理延伸到时间线、状态提醒和项目汇总。
真正要验证的不是“有没有甘特图”,而是依赖变更后日期是否容易维护,跨项目汇总是否能支持管理者的决策,普通成员更新任务是否足够简单。若团队只需要一张普通清单,平台带来的配置与培训可能没有必要。
适合:习惯网格录入、又需要项目状态和时间线视图的团队。
谨慎选择:项目极小、任务之间几乎没有依赖,或者团队无法安排管理员维护流程的场景。
4. Airtable:适合任务与其他业务记录相互关联的团队
Airtable 更适合从“管理一张任务表”扩展到“管理彼此关联的记录”。例如,内容项目里的任务可能关联主题、渠道、素材和审核人;产品运营工作可能关联活动、负责人、资源和发布时间。关联结构设计得当,可以减少重复填写。
但关系结构不是白送的效率。团队必须决定哪些信息应该成为独立记录、哪些字段需要统一、谁维护关联关系。若只把它当成更漂亮的电子表格使用,可能会忽略其数据结构优势;若把所有流程都塞进同一个空间,又容易让设计变得复杂。
适合:内容运营、活动管理、产品资料管理以及任务需连接多类业务记录的场景。
谨慎选择:项目成员不愿维护数据结构,或需求仅仅是简单排期和任务勾选。
5. monday.com:适合重视可视化状态跟进的协作团队
monday.com 的工作方式更强调以板、状态和不同视图组织工作。它适合希望快速看出任务负责人、当前状态和工作分布的团队。对管理者而言,统一的状态字段和可视化视图可能比一张密集的公式表更容易用于例会。
风险是界面灵活度和可配置能力容易诱发“先搭一堆板再想流程”。试点时要明确哪些字段是全团队共用,哪些只属于某个项目;还应测试跨板汇总和自动化规则在真实权限下能否正常工作。
适合:协作节奏快、状态沟通频繁、希望看板与时间线互相补充的团队。
谨慎选择:成员不愿主动更新,或组织没有能力约束字段、模板和工作区数量的情况。
6. Asana:适合以任务责任与团队协作为中心的项目
Asana 的使用重点是任务分派、协作和项目组织,而不是把电子表格的全部能力搬进项目空间。若团队的问题是任务散落在消息里、负责人不清楚、截止时间没人跟进,这种任务导向的产品思路值得评估。
选型时要检查现有工作是否依赖复杂计算、自由数据透视或高度定制的表格结构。如果是,任务管理平台未必能直接替代电子表格;可能更合理的方式是保留数据分析工具,同时把责任和状态交给项目平台维护。
适合:跨职能协作、任务责任明确、需要在项目与团队工作间建立联系的场景。
谨慎选择:大量工作依赖复杂公式、二维数据分析或必须保持原有电子表格操作习惯的团队。
7. ClickUp:适合想在一个空间组合多种工作视图的团队
ClickUp 提供多种组织和查看工作的方式,适合希望在任务、列表、看板和其他工作视图间切换的团队。它的灵活度可以支持不同职能查看同一批工作,也可能减少工具分散。
灵活度同时意味着治理责任。若每个小组都自建字段、状态和命名方式,跨项目汇总就会变得困难。建议试点期先规定一套最小字段和状态,再允许局部扩展;否则功能选择会挤占真正的项目执行时间。
适合:需要多视图协作、愿意建立统一配置规则,并能安排工作区管理者的团队。
谨慎选择:只想要一张简单进度表,或没有人负责控制配置边界的团队。

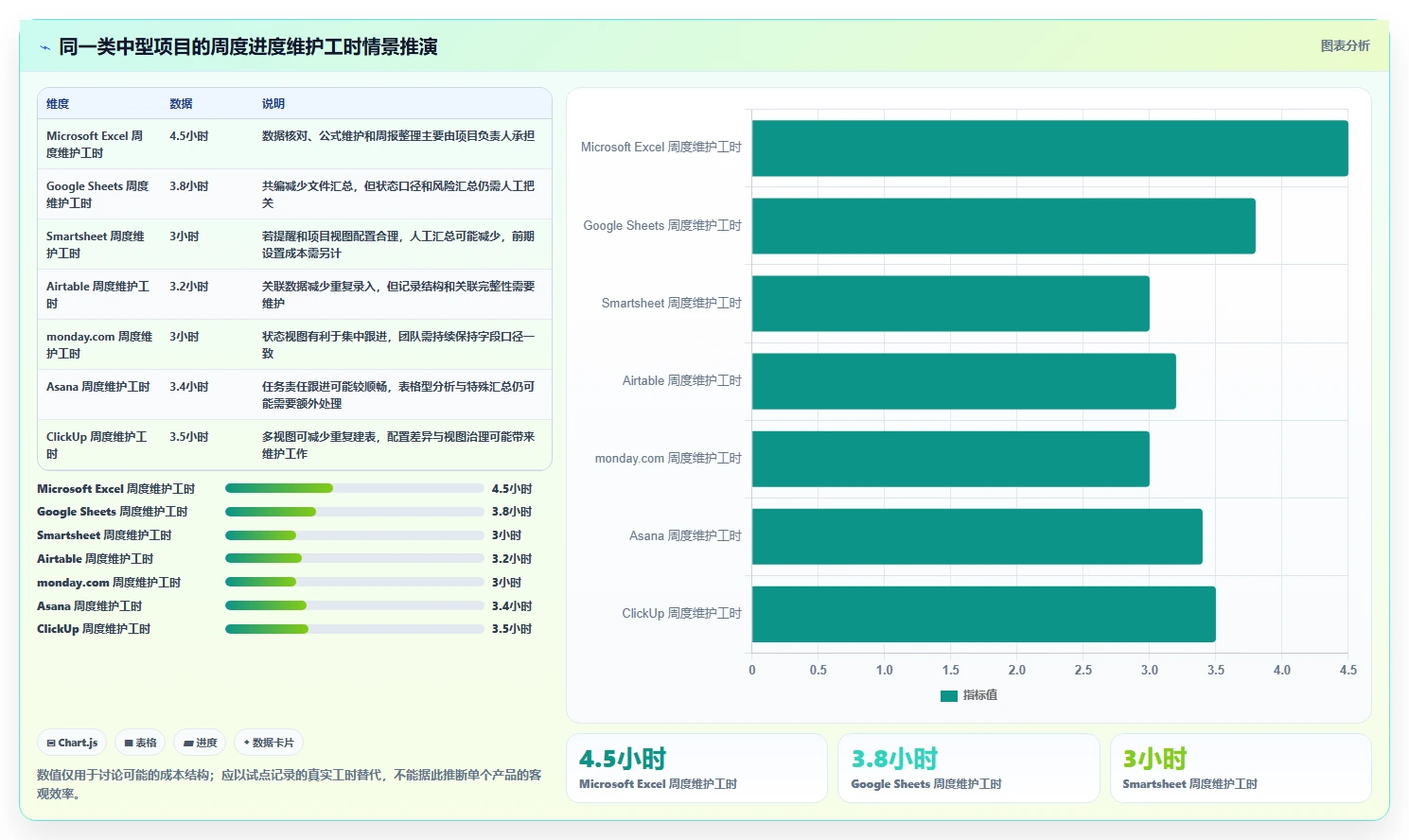

8. 用维护时间对照功能收益,而不是追求功能清单最长
下面的数值是情景模拟:以一个每周更新约100项任务的项目为例,估算每周用于核对状态、整理汇报和处理格式问题的人工时间。它不是七款产品的实际测试结果,也不意味着安装某个工具就会自动达到对应工时。
这组模拟的重点是提醒团队:节省维护时间取决于数据规则、更新习惯和汇总自动化是否同时成立。工具只改变操作路径,不会凭空消除职责不清或任务拆分不合理。

六、具体案例与数据观察:用一个交付项目检查进度表是否有效
1. 场景设定:六周上线一个面向客户的新服务
假设一个跨部门小组要在六周内上线新服务,参与者包括产品、运营、设计、技术、测试和客服,共有32名相关成员,拆出约120项任务。项目包含需求确认、原型评审、开发、数据准备、测试、培训和正式发布等阶段。
这个案例是用于说明方法的模拟项目,不应被误认为某家企业的真实业绩。它的价值在于任务类型常见,足以暴露表格项目管理中的三个关键问题:前置依赖是否清楚、延期是否及时上报、项目负责人能否从任务记录推导出决策。
2. 原始表格的问题:日期齐全,风险却不可见
第一版表格有任务名称、负责人、计划开始日、计划完成日和状态五列。看起来已经“有计划”,但同名任务无法区分,状态更新时间没有记录,延期后的日期直接覆盖原日期。项目负责人每周会前要逐一私信确认,周报仍无法解释为什么测试准备连续两周落后。
这个结构的缺口不是字段不够漂亮,而是缺少能支持决策的证据:原定承诺是什么、当前预测是什么、任务依赖谁、阻塞从何时开始、最后一次更新时间是什么。没有这些字段,管理者只能看到结果,无法判断是否该协调资源或调整范围。
3. 重构字段:少而关键,先让每条任务可执行
我会先把任务台账改成一条任务一行,并至少加入任务编号、任务名称、交付物、唯一主要负责人、协作人、状态、基线完成日、当前预测完成日、前置任务、阻塞原因、更新时间和验收标准。并非所有项目都要一开始启用全部字段,但日期和状态至少应能区分计划与预测。
其次,为状态字段写清定义:未开始是尚未投入;进行中是已有实质工作且预计日期仍有效;阻塞是存在外部条件或决策等待;已完成则必须满足交付物验收条件。状态不能由个人随意解释,否则汇总图表看起来一致,含义却不一致。
4. 观察四项指标,验证工具有没有产生管理价值

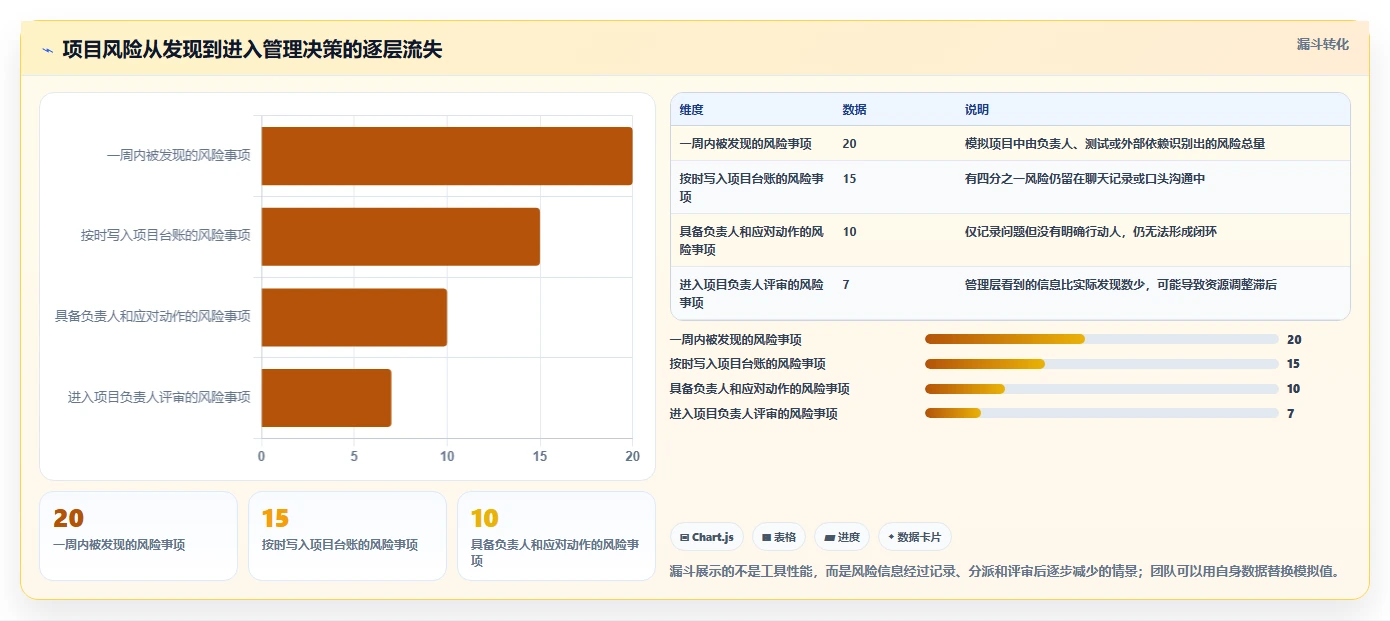

试点不应只统计“完成了多少任务”。我会同时观察更新时间达标率、逾期任务的提前发现时间、阻塞任务关闭周期和每周人工维护工时。四项指标分别对应信息质量、预警能力、问题处理效率和工具维护成本。

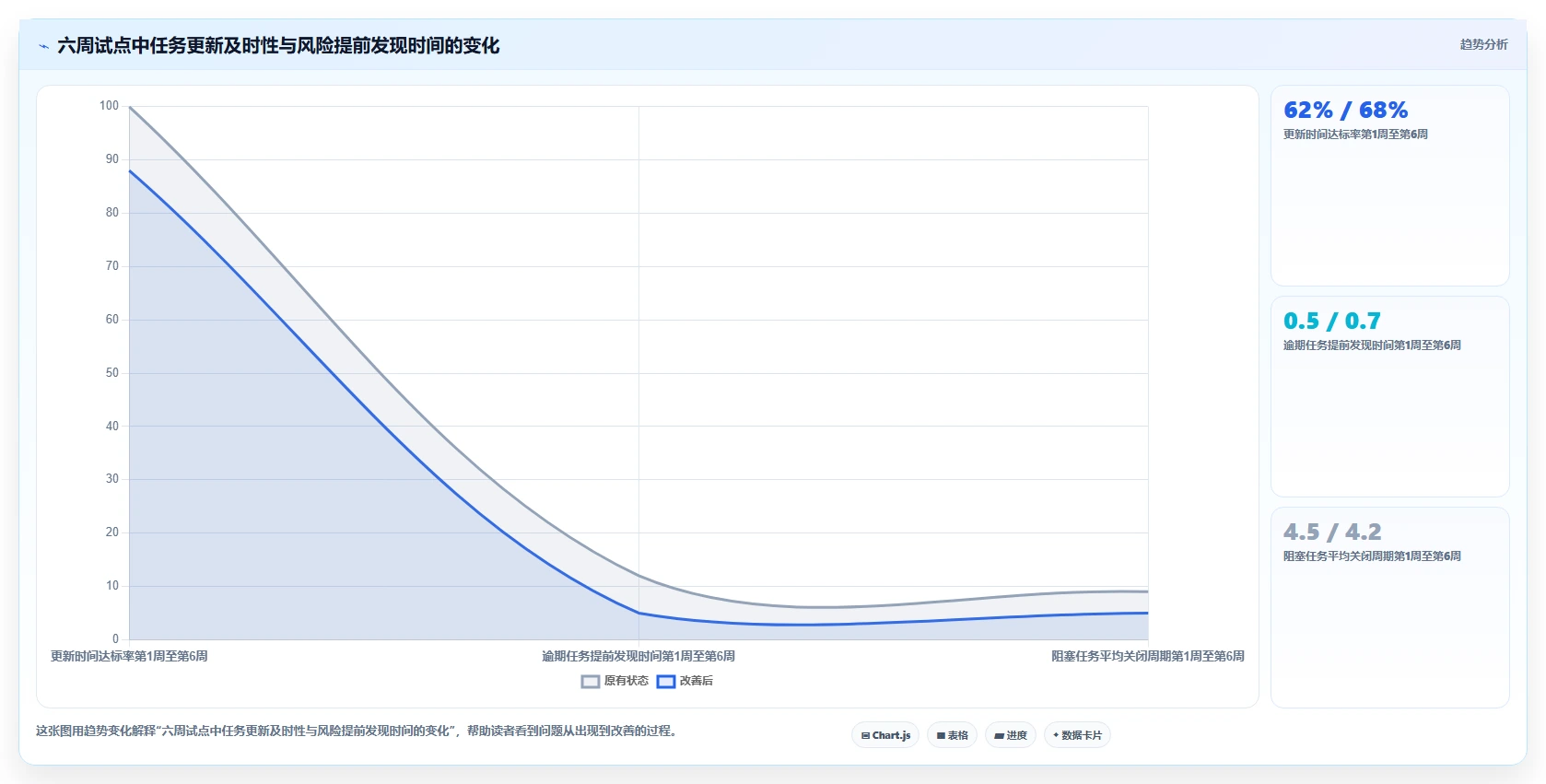

下面以一个模拟的六周试点为例,展示指标变化的读法。数值是情景推演,不是产品实测或行业基准;团队可以沿用指标定义,替换成自己的起始值和目标值。

5. 读数时看因果链,不要把相关变化当成工具功劳
如果更新时间达标率上升,首先要确认是提醒机制起作用,还是项目经理在周会前集中补录;这两种情况在表面指标上可能相似,管理效果却不同。可以抽查更新时间与实际变更时间是否接近,并访谈任务负责人为什么更新。
如果逾期提前发现时间增加,但阻塞关闭周期没有下降,说明团队可能更早知道问题,却没有解决问题的资源或决策权。此时继续换工具帮助有限,应该调整升级机制、明确决策人,或重新审视项目范围和资源配置。
6. 汇报设计应回答决策问题
项目周报不必把全部120项任务复制出来。管理者更需要看到:未来两周关键里程碑是否可达;哪些任务已影响其他任务;哪些风险需要跨部门决策;若不采取行动,预计会推迟几天。任务明细留给执行者,管理层视图则围绕需要采取的行动组织。
如果工具无法直接生成这类视图,初期可以通过筛选和透视汇总实现;但只要每周都要手工复制粘贴,就应把这项工作记录为维护成本,并评估是否值得改造流程或迁移平台。
七、不同情况下的行动建议:把选型变成可执行的步骤
1. 一个人负责、十几项任务:先把 Excel 做规范
若项目由一位负责人维护,任务数量有限且依赖简单,我会从 Excel 开始。不要先购买工具或下载大型模板,先建立一张清晰的任务表,设置负责人、状态、预计日期、交付物和更新时间,并用筛选查看即将到期与已阻塞事项。
每周花十分钟检查四件事:下周到期任务、未更新任务、已逾期任务和没有负责人的任务。若这四项已经能稳定管理,就没有必要为了“看起来专业”增加系统复杂度。
2. 多人异地共编、工作流程简单:优先试在线表格
若团队的主要痛点是文件版本混乱,而任务逻辑不复杂,可以先试 Google Sheets 等在线表格。上线前约定唯一主表、列字段含义、编辑范围和更新时间;禁止每个成员另存一份再回传,否则在线协作优势会被版本分叉抵消。
当在线表格开始出现大量重复数据、公式容易被误删,或项目负责人需要花很多时间整理不同工作表时,就应评估下一阶段的工具,而不是不断叠加公式和脚本。
3. 任务有依赖、跨部门协调频繁:安排平台试点
若延期会影响其他团队,或多个里程碑需要统一管理,应测试具有项目视图、依赖或工作流能力的平台。试点可从 Smartsheet、monday.com、Asana、ClickUp 等方向中选择两款进行对照,但比较时要使用同一组任务、同一套状态定义和同一批角色。
试点结束后比较的不只是使用者满意度,还包括逾期风险发现时间、任务信息完整度、维护工时和管理者获得关键视图所需时间。若平台带来了更多填报,却没有改善决策速度,就应重新设计流程。
4. 任务需连接多类记录:验证数据结构能力
如果项目任务需要关联内容、客户、产品版本、供应商或资产记录,可测试 Airtable 的关联记录思路。先画出实际信息关系,再建立最小数据结构,避免把所有业务对象都塞在一张表里。
试点中要检查关联记录的新增、修改、权限和导出体验。如果不同团队只需要共享一份任务列表,而不需要维护复杂关系,关联设计可能增加学习成本而没有相应收益。
5. 已有企业系统和安全要求:先做约束清单
在中大型组织里,工具选型还要考虑账号体系、数据保留、访问权限、外部协作者、审计要求、导出格式和管理员工作量。不要等到项目已迁移后才发现访客权限、数据区域或审批流程不符合组织要求。
把无法妥协的约束写成清单,逐项让产品方案方或内部管理员确认。涉及合同、隐私和合规的判断,应以组织法务、安全与采购部门的正式意见为准,不要仅凭产品演示或未经核验的网络评价做决定。
6. 试点的四周安排
- 第一周:定义任务口径。选一个项目,明确状态、责任人、基线日期、预计日期、更新频率和试点指标。
- 第二周:建立最小配置。只配置必要字段、视图、权限和提醒;暂不迁移无关历史数据。
- 第三周:按真实节奏运行。让负责人照常更新,记录遗漏、重复录入、维护时间和周会中仍然需要口头补充的信息。
- 第四周:复盘并决定。对照起始数据,判断继续、调整字段、换工具或退回轻量表格,并写清决策依据。
八、不同情况下的取舍:什么时候不该换工具
1. 留在 Excel 或在线表格的情况
若项目规模小、变更少、参与者有限,且现有表格能及时反映真实情况,就应优先保留。工具迁移本身需要清洗数据、培训成员和重建工作习惯;如果这些成本大于当前痛点,迁移可能只是把熟悉的问题换成新的维护负担。
继续使用表格并不等于不专业。只要字段统一、责任明确、更新及时、数据有备份,轻量方案就能非常有效。关键是定期检查工作量是否已经越过表格的可维护边界。
2. 迁移到项目平台的情况
如果表格中已有多个版本、任务依赖靠口头传达、管理者无法及时发现风险,或者每周都要人工复制数据生成汇报,迁移就值得评估。优先解决最昂贵的一个问题,而非试图一次解决所有管理问题。
迁移前确定唯一数据来源和保留策略。旧表格要么归档为只读,要么明确结束使用日期;若新旧系统长期并行,却没有规定谁负责同步,错误数据反而会更多。
3. 需要混合使用的情况
有些团队适合让项目平台承担任务责任、状态和提醒,让 Excel 承担复杂预算、临时分析或特定格式的外部汇报。混合使用不是失败,但必须规定哪类信息在哪个系统是权威来源。
例如,项目状态以任务平台为准,财务测算以受控工作簿为准,月度汇报只从权威来源提取。若同一个截止日期在两个系统中都能随意修改,混合方案就会变成双重维护。
4. 不要仅凭单一功能做采购决定
“有甘特图”“能自动提醒”“有 AI”都不是充分选型理由。更重要的是功能能否融入团队真实流程,普通成员愿不愿意更新,管理者能否快速采取行动,以及组织是否能长期维护权限与模板。
功能清单适合初筛,真实任务演练才适合定夺。让团队完成一次从任务创建、依赖变更、风险上报到项目汇总的完整流程,往往比看十场产品演示更接近实际使用体验。
九、最终判断:先修正信息流,再决定要不要升级工具
1. 工具解决的是管理摩擦,不是管理责任
我对项目管理表格的独特判断是:一张表格的价值,不取决于它包含多少列,而取决于每条关键信息是否能在需要决策之前到达正确的人。一个简单但坚持更新的表格,可能胜过一套配置精致却没人维护的平台。
因此,项目进度管理的优先级应该是:先定义任务和状态,再明确更新责任与风险升级路径,然后选择承载方式,最后才考虑自动化与仪表盘。顺序颠倒,工具很容易沦为汇报装饰。
2. 下一步怎么做
现在就拿一个正在进行的项目,抽查20项任务:是否都有负责人和可验收交付物;是否同时区分原始计划与当前预测;是否能找到前置依赖;是否记录了最近更新时间;阻塞事项是否有人负责推动解决。
如果其中三项以上无法回答,先修整进度规则,再挑一款工具做四周试点。记录维护工时、状态缺失率、风险提前发现时间和阻塞关闭周期。让数据决定是否升级,而不是让工具的功能列表替你做决定。
3. 选型的底线
轻量项目不必复杂化,复杂项目也不该长期靠口头追进度。最终的选择不是“哪款工具最热门”,而是“哪种工作方式能以团队承受的成本,持续提供可信、及时、可行动的项目信息”。这才是轻松掌控项目进度的真正起点。
资料核验说明:产品能力会随版本、地区、账号方案和组织设置变化。正式选型前,应查看各产品官方帮助中心与方案说明,重点核验共享编辑、视图、权限、自动化、导入导出和数据管理能力。本文中的评分、工时及案例数据均已明确标注为情景评估或模拟推演,不代表厂商实测、官方承诺或行业调查结果。
常见问题解答(FAQ)
1. 2026年挑选 Excel 项目管理工具,不能只看模板好不好看吗?
我准备给团队找一款能管项目进度的 Excel 工具,搜索结果里常按功能多少或热度排名,但这些排名能说明它适合真实协作吗?如果团队规模、任务依赖和汇报方式都不同,我应该用什么标准横向比较?
模板好看不等于项目好管。建议用同一份虚拟项目做试用:设置 12 人团队、8 周周期、60 项任务、3 个里程碑,并安排任务延期、负责人变更和周报导出,观察工具能否让信息持续更新,而不只是展示得整齐。
可以给每款工具按 1,5 分打分,再按实际重要性加权:任务录入 30%、依赖与进度更新 25%、多人协作和版本管理 20%、报表 15%、权限与数据管理 10%。这些权重是选型起点,不是行业排名;如果团队主要靠周报推进,就应提高报表和协作的权重。
比较七类工具时,最好分清桌面表格、在线表格、表格数据库、甘特图工具、看板工具、综合项目管理平台和可本地部署的平台。它们解决的问题不同,不能仅凭“都能做表格”就放进同一个功能榜单。
2. 项目做到什么规模,Excel 就不再适合管理进度?
我现在用表格跟踪任务,规模不算特别大,但经常要在群里确认谁改了日期、哪个版本才是最新版。我担心换工具会增加学习成本,也想知道有没有比“任务数量”更可靠的判断信号。
任务数量不是唯一门槛,真正的预警通常是信息开始依赖人工对账。比如同一任务在多个表里重复维护、延期后还要手动通知相关人、负责人变更容易漏改,或者周报要花很久核对状态,这些都说明表格的维护成本正在上升。
可以把“约 40 项活跃任务、3 名以上同时编辑、每周至少一次跨团队汇总”当作一次复盘触发点,而不是硬性淘汰线。若其中两项持续出现,再试用支持任务责任人、变更记录、依赖关系和自动提醒的工具;如果只是单人维护的小型清单,继续用表格通常更省事。
一个实用的判断方法是记录两周的管理耗时:统计催进度、合并版本、修正重复数据和制作周报各花了多少分钟。新工具只有在试点中确实减少这些工作,且团队没有增加大量重复录入,迁移才有意义。
3. Excel 模板、在线表格和专门的项目管理平台,分别适合什么场景?
我看到有些团队用 Excel 模板就能排期,也有人推荐在线表格或专门的平台。我不想为暂时用不到的功能付出迁移和培训成本,应该根据哪些具体场景来选?
可先按协作方式而不是功能数量选择。下面的对比是常见决策框架,具体能力会随产品版本、套餐和配置变化,试用时应以实际权限、导出和协作表现为准。
类型更适合重点检查常见代价 Excel 模板个人计划、固定格式汇报、轻量任务清单公式维护、版本来源、多人编辑限制提醒、依赖和变更追踪常需手动处理 在线表格多人共用数据、需要云端更新和基础筛选权限粒度、历史记录、导出兼容性复杂排期和跨项目资源管理可能不足 专门的项目管理平台跨团队协作、任务依赖、持续跟踪里程碑上手时间、报表能力、数据迁移与权限可能带来配置和培训成本 如果项目主要是“列任务、填状态、定期汇总”,先从模板或在线表格试起;
如果延期会影响下游任务,且需要追踪责任人、变更和提醒,才更值得评估专门平台。不要为暂时用不到的高级功能买单。
4. 从 Excel 迁移项目数据,怎样避免换了工具反而更乱?
我担心导入后负责人、截止日期和任务关系对不上,最后变成新旧表格并行维护。有没有一种风险较低的迁移办法,能先验证团队是否真的适应新工具?
不要一开始就迁移所有历史表。先清理一份正在执行的项目,只保留任务名称、负责人、状态、开始与截止日期、优先级、依赖任务和备注,并统一状态选项与日期格式;空白负责人、重复任务和含义不明的颜色标记要先处理。
接着用一个真实但范围可控的项目试行两周,指定一名维护负责人,约定唯一的数据来源,并记录三项结果:每周汇总耗时、逾期任务发现时间、重复录入次数。试点期间不要让团队长期同时更新两套系统,否则数据冲突会让评估失真。
试点结束后再决定扩大范围:若任务关系、权限和报表能正常工作,且团队愿意按约定更新,就分批迁移;若主要问题是字段设计混乱,先修流程和表格结构,不要误以为换工具本身能解决管理问题。
文章包含AI辅助创作:轻松掌控项目进度:2026年7款热门excel项目管理工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223847
读者评论
把“基线日期”和“当前预测日期”分开这点很实用,之前我们只改截止日期,复盘时就很难还原延期是从什么时候开始的。
文中的评分明确说是情景判断、不是实测,这个说明很重要。实际选工具时,我还会补测导入导出和权限设置,避免试用时看着顺手,落地后才发现流程接不上。
风险漏斗里的数字是模拟值,不过它提醒了我:问题不只在工具里有没有记录,还要看有没有负责人和应对动作。我们团队准备先统一阻塞事项的更新时限,再考虑自动提醒。
