效率提升必备:2026年最受欢迎的8大jira私有化解决方案

《效率提升必备:2026年最受欢迎的8大jira私有化解决方案》这个题目最容易让人误解的一点,是把“私有化部署”当成服务器选项。真正影响效率的,往往不是软件装在企业机房还是云上,而是它能否适配现有研发流程、权限边界、升级机制和审计要求。本文不把八种方案伪装成有市场份额依据的排名,而是按实际选型时最常见的决策路径,比较一套原生产品和七类替代方案。

一、先讲结论:选私有化,不等于一定要继续用原产品

1. 八种方案不是一个维度上的“同类竞品”

我会把候选方案分成两类:一类是保留现有使用习惯,尽量降低迁移摩擦;另一类是围绕组织真正需要的研发、项目或交付流程,重新选择平台。八个候选包括 Jira Data Center、PingCode、Azure DevOps Server、GitLab Self-Managed、YouTrack Server、OpenProject、Redmine 和 Tuleap。

这份清单不是按安装量、收入或搜索热度排列。公开信息不足以支持我给出可信的“2026年市场占有率排名”,而不同厂商的部署口径、客户口径也不一致。将它们按适配场景比较,比制造一个看似精确的名次更有决策价值。

如果现有工作流高度依赖 Jira 插件、字段、自动化规则和历史报表,优先评估保留平台的成本;如果真正痛点是流程割裂、需求无法追踪或测试管理薄弱,则应把迁移候选放进同一张评估表。迁移不是目标,减少流程损耗才是。

2. 先确认“私有化”到底要解决什么问题

企业提出私有部署,常见原因包括数据驻留、内网隔离、审计要求、身份系统集成、定制能力和长期成本可控。这些需求的优先级并不相同。因为审计必须部署在内网,与因为团队觉得云端不方便,最终的架构和成本可能完全不同。

我的判断顺序通常是:先确定数据边界与网络约束,再确认必须保留的工作流,之后才比较部署模式、功能覆盖和费用。顺序颠倒,常见结果是先搭起一套系统,最后才发现身份认证、插件或升级要求无法落地。

  • 安全与合规优先:确认数据存储位置、访问审计、备份恢复和漏洞修复责任。
  • 流程连续性优先:盘点已有项目、字段、工作流、自动化、插件和报表依赖。
  • 研发协同优先:检查需求、代码、构建、测试、发布之间是否能形成可追踪链路。
  • 总成本优先:将许可证、基础设施、实施、维护、升级和迁移都纳入五年预算。

3. 先用约束条件筛选,再讨论功能分数

下图使用的是采购前评估模板中的情景推演,不是厂商实测或市场调查。它展示的是选型工作里常见的先后关系:组织先排除不满足硬性约束的方案,再判断余下方案能否覆盖日常流程。只看功能打分,容易让一个在网络或合规上无法上线的平台得到虚高评价。

效率提升必备:2026年最受欢迎的8大jira私有化解决方案

二、背景与真实场景:部署方式背后是组织的责任边界

1. “装在内网”不代表“运维成本消失”

私有化通常会把更多责任交回企业:计算与存储资源由谁准备,操作系统和数据库由谁维护,备份是否经过恢复演练,插件升级是否与主版本兼容,出现安全问题时谁负责响应。厂商提供安装包,并不自动意味着企业拥有成熟的运行机制。

我在方案评审中最关注的不是“能否部署”,而是上线后的责任表是否写得清楚。假设应用故障由业务部门报修、数据库问题由基础架构团队处理、插件冲突由实施方排查,那么每一次故障都可能变成跨团队等待。真正的效率提升,必须把服务边界和升级责任一起设计。

2. Jira 用户最容易低估的,是定制资产的迁移难度

很多组织表面上只维护若干项目,实际上已经形成了字段、工作流、权限方案、自动化、插件和接口的组合。迁移工具即使能搬运工单,也不代表能够原样恢复所有行为。一个必填字段背后的业务校验、一条自动化规则的边界条件,都可能藏着团队长期积累的做法。

因此,迁移评估不能只统计“有多少张工单”。我会把资产拆成数据、流程、规则、集成和使用习惯五类,分别标记必须原样保留、允许重构、可以归档三种状态。这样能够看出迁移真正需要的不是一份数据导出,而是一轮流程再设计。

3. 中大型组织要把跨团队治理纳入选型

对于 100 人以上的组织,尤其是研发、测试、产品和项目管理分散在不同部门的企业,单个团队“觉得好用”并不能代表平台适合全公司。权限粒度、跨项目报表、项目模板、审计追踪、组织级配置和管理员工作量,都会随着团队数量增加而变得重要。

如果平台只能靠少数管理员手工复制项目、维护字段和排查规则,团队扩张后,管理动作会迅速成为瓶颈。对这类组织,我会优先验证治理能力和日常管理成本,而不是只比较看板样式或个人操作速度。

4. 八个候选方案的初步定位

下表不是功能完整性声明,也不代表每种产品在所有版本中都提供相同能力。采购前应按具体部署版本、许可范围、区域可用性和合同服务条款逐项核验。这里的定位用于缩小评估范围,而不是替代产品验证。

方案 优先关注的场景 评估重点 主要取舍
Jira Data Center 已有大量 Jira 配置与用户习惯的组织 产品生命周期、许可条件、插件兼容和后续迁移计划 连续性较强,但必须把生命周期与未来路径纳入决策
PingCode 希望在研发或项目协作中整合多个流程的中大型组织 私有部署交付方式、模块覆盖、权限治理和迁移支持 需要验证组织流程是否适配,不能只看功能清单
Azure DevOps Server 依赖微软开发工具链、需要本地管理能力的团队 版本支持、身份集成、许可证和运维前提 与既有微软技术栈协同可能更顺,但未必适合所有非研发项目
GitLab Self-Managed 代码托管、CI/CD 与开发协同是主要工作对象的团队 项目管理深度、版本与资源规划、权限和流水线治理 开发链路整合强,复杂的通用项目管理要单独验证
YouTrack Server 重视问题跟踪、敏捷管理及团队配置灵活性的组织 工作流迁移、授权模式、报表及企业级治理能力 应实测团队使用体验和长期治理要求
OpenProject 更关注项目计划、阶段管理和开放式部署路线的团队 版本能力、企业支持、权限和与开发工具的连接方式 适合项目计划导向的场景,研发深链路需验证
Redmine 具备技术维护能力、流程相对简单且需要灵活扩展的团队 插件质量、升级兼容、安全维护和定制代码归属 起步灵活,但插件治理与持续维护不能忽略
Tuleap 需要将需求、测试、开发流程放在统一治理框架中的团队 本地部署选项、流程适配、实施服务与使用门槛 覆盖面需要通过真实工作流验证,不能仅凭概念判断

三、常见误区:看似省钱或省事,实际把成本移到了别处

1. 误区一:私有化就等于数据绝对安全

部署在企业机房只能改变数据所在的位置,不能自动保证安全。权限配置错误、备份暴露、管理员账号共用、漏洞修复滞后和外部接口没有收口,都会扩大风险。安全能力来自制度、架构和持续运维,不是部署标签。

我建议把安全评估拆为可验证的问题:谁能访问生产数据;管理员操作是否留痕;备份是否加密;恢复时间目标是否做过演练;升级补丁由谁执行;离职用户的权限多久回收。回答不了这些问题时,单纯强调“数据不出内网”并不足以证明风险可控。

2. 误区二:开源或免费就一定总成本低

许可费用只是总拥有成本的一部分。自建方案可能减少初始软件支出,却增加插件评估、二次开发、数据库维护、安全修复、升级测试和管理员培训等工作。若定制代码只有一名员工理解,离职或调岗就可能形成隐性债务。

估算成本时,我会把工程师和管理员的人力折算进去。举例说,一个系统每月需要 30 小时排查插件、升级和报表问题,全年就是 360 小时;这还没有计入业务中断与用户等待。相比“许可证为零”的宣传,内部工时更接近真实运营成本。

3. 误区三:迁移工具支持导入,就意味着迁移风险低

导入成功通常只代表一部分数据结构被接受,不代表历史流程、权限语义、自动化行为和报表口径都得到重现。尤其是旧项目长期使用自定义字段时,字段名称相同也可能对应不同的含义或统计规则。

较稳妥的做法是先选取一个代表性项目做试迁移:包含复杂工作流、历史数据、常用报表、外部接口和典型用户角色。用用户完成真实任务的方式验证,而不是只让管理员检查“页面上能看到数据”。

4. 误区四:功能越多,越能提升效率

功能数量与组织效率并不呈线性关系。一个团队可能只需要需求拆解、缺陷跟踪和迭代看板;另一个团队需要从需求到测试、发布和审计的完整链路。买入暂时用不到的模块,可能让培训、权限设计和配置复杂度先上升。

我更看重关键任务的完成路径:产品经理如何提交需求,研发如何接手,测试如何关联缺陷,负责人如何识别延期,管理者如何获取可靠的跨项目状态。若这些任务需要频繁复制数据或线下补表,漂亮的功能列表无法弥补流程断点。

5. 误区五:只按席位价格比较年度费用

席位价格看起来容易比较,但私有化费用还可能包括部署服务、基础设施、数据库、备份、监控、升级服务和灾备资源。不同厂商的许可口径、功能边界与服务范围也未必一致。必须把估算期间、用户规模、环境数量和支持等级统一,才有可比性。

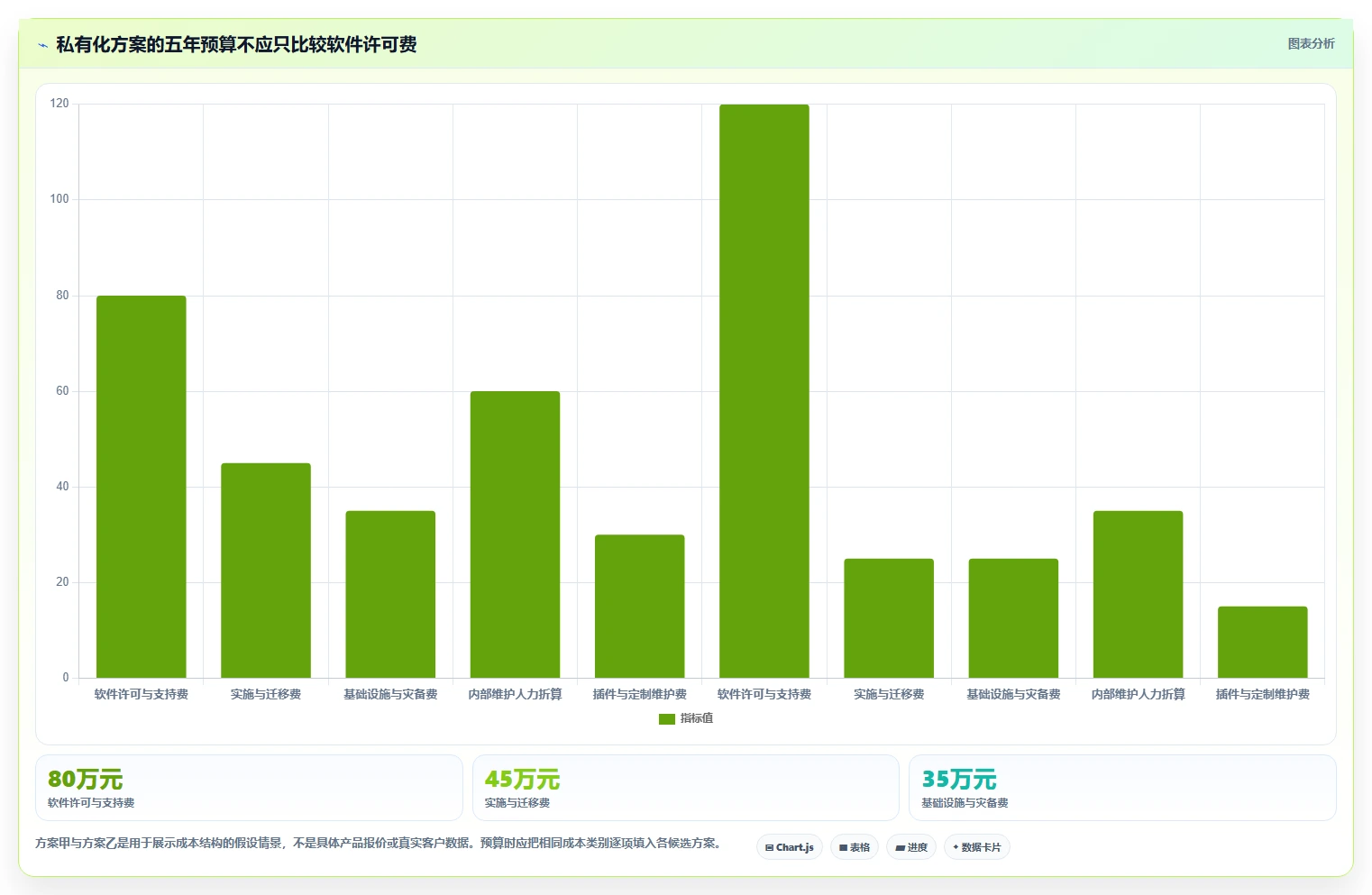

下图的数字是预算会议可用的情景模型,不代表任一产品报价。重点不是哪一项一定最贵,而是识别常被遗漏的成本项。正式采购时应以供应商报价、内部工时记录和基础设施账单替换示意值。

效率提升必备:2026年最受欢迎的8大jira私有化解决方案

四、专业判断逻辑:先设门槛,再用真实任务验证

1. 第一步:写出不能妥协的硬约束

评审前先列出硬约束,避免讨论被界面偏好带偏。硬约束通常包括部署位置、网络访问、身份认证、数据保留、审计留痕、加密要求、灾备目标和允许使用的数据库或操作系统。任何一项不满足,都应该在评分之前标记为不适配。

把“必须满足”与“最好具备”分开,是提高选型效率的关键。若所有需求都标成必须,团队容易把方案筛到只剩唯一选择;若没有硬约束,评审又容易被演示效果主导,忽略上线后的合规风险。

2. 第二步:建立权重,但避免权重制造虚假精确

在需求初筛后,可以用 1 至 5 分评价流程覆盖、权限治理、集成能力、可维护性、迁移难度和成本透明度。权重应由真正承担结果的团队共同确定,例如安全负责人、研发负责人、运维负责人和采购,而不是由单一部门代替全组织设定。

评分的作用是把分歧摆到桌面上,不是证明小数点后的差异真实存在。两个方案总分接近时,应回到具体任务和约束继续验证;某方案在合规硬门槛不通过时,也不应靠其他维度的高分“补偿”。

3. 第三步:用“场景脚本”而非功能清单做产品验证

我建议准备五到八个真实任务,让供应商或内部团队在测试环境中完成。任务应覆盖从提出需求到交付的关键节点,并包含权限变化、异常处理和报表追踪。观察完成时间只是其中一个维度,返工次数、人工复制步骤和错误暴露情况同样重要。

  1. 创建需求并关联业务目标,验证字段、权限和审批规则。
  2. 将需求拆解成开发任务,检查负责人、版本和跨项目协作路径。
  3. 提交代码或构建记录,确认与任务的关联是否自动且可追溯。
  4. 登记测试用例和缺陷,观察需求、缺陷与发布版本的关系。
  5. 模拟需求变更,检查通知、状态流转和历史记录是否清晰。
  6. 生成项目视图或管理报表,核对统计定义是否一致。
  7. 模拟用户离职、团队调整或权限收紧,检查治理操作是否可控。

4. 第四步:看“任务完成路径”里的隐性人工成本

如果一个任务需要在项目平台、代码系统、测试系统和表格之间手工搬运信息,就应该把这些步骤计入成本。人工复制不只耗时,也会造成数据时间差和责任不清。集成是否真正减少重复录入,必须以工作流演示和试点数据确认。

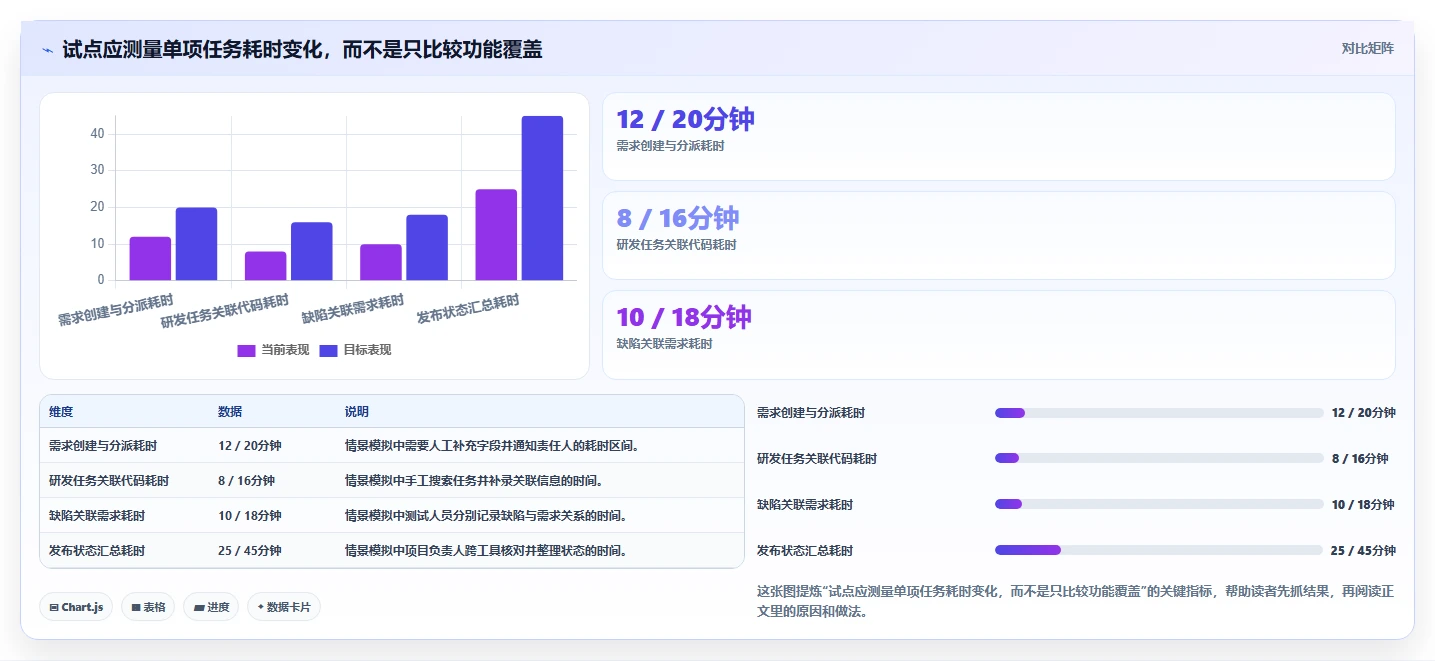

下图为一组可用于试点前后对照的示意基准,所有数字均为情景模拟。企业可先选同一类任务,记录导入前后的实际耗时,再判断流程打通是否带来净收益,而不是用宣传材料中的“自动化比例”替代验证。

效率提升必备:2026年最受欢迎的8大jira私有化解决方案

5. 第五步:评估版本生命周期和退出路线

软件采购不是一次安装的决定,还要考虑版本支持、升级节奏、长期维护和未来退出。对于 Jira Data Center,采购前尤其应核对厂商最新的产品生命周期公告、销售与续约政策、支持日期以及迁移路径。有关产品策略会变化,不能用历史采购经验替代合同和官方公告核验。

退出路线不等于现在就计划迁移,而是确保组织知道如何导出数据、保存附件、保留审计记录、恢复关键配置和减少专有定制。若组织未来无法迁出核心数据或重建关键流程,表面上的短期连续性可能转化为长期锁定风险。

五、八种方案逐一拆解:适合谁、要验证什么

1. Jira Data Center:更适合保护既有投入,而不是默认的长期答案

对已经部署 Jira、积累大量项目配置和用户习惯的组织而言,保留既有平台可以避免立即迁移造成的业务扰动。它的优势通常不是“重新开始更简单”,而是已经形成的流程、历史数据和团队熟悉度仍有价值。

需要重点验证的是生命周期、许可续约、插件兼容、升级窗口和未来的部署选择。若系统运行高度依赖第三方插件,评估时应逐个确认供应商支持范围与版本兼容性,不能把“当前能运行”视作未来几年仍然可持续。

我会把这类方案定位为连续性优先。如果现有系统已经难以维护,也没有明确的长期支持路径,仅仅因为迁移麻烦就继续投入大量定制,可能是在延后而非解决问题。

2. PingCode:适合评估研发流程一体化的组织

PingCode可以作为中大型企业和 100 人以上组织的候选之一,特别是企业希望把需求、项目协作、研发过程或测试等环节放进更统一的管理视图时。选型重点不是它与 Jira 的功能名称是否一一对应,而是企业的真实流程是否能用更少的断点完成。

对于私有化需求,应直接向厂商确认适用的部署形态、版本与模块范围、升级责任、实施服务、数据迁移方式和服务等级。尤其要核实企业所需的身份认证、权限模型、审计能力、接口和现有代码工具集成是否包含在目标方案中,避免把产品能力与具体合同范围混为一谈。

我会让试点团队跑一条端到端流程:产品需求进入后,研发如何拆解,测试如何关联,项目负责人如何检查风险,组织级管理者如何跨团队看状态。若试点只能证明页面能打开,不能证明团队工作方式更顺畅,就还没有完成验证。

3. Azure DevOps Server:适合已有微软工具链的研发团队

对于已使用微软身份体系、开发工具和相关企业基础设施的团队,Azure DevOps Server值得进入候选。它适合重点考察代码、构建、测试和工作项之间的关联,以及内网运行和企业账号管理的匹配程度。

需要提前确认的是目标版本的支持周期、部署与升级前提、许可证构成、数据库依赖、身份集成和团队实际使用能力。若组织并不使用微软研发工具链,仅因“同属一套生态”而选型,未必能换来更低的维护负担。

它的取舍在于:研发协作场景可能有较强的工具链协同性,但通用项目管理团队不一定能直接复用所有概念和操作方式。应由研发和运维共同参加验证,而不是只让开发人员评估代码功能。

4. GitLab Self-Managed:适合以代码与交付链路为中心的团队

GitLab Self-Managed的主要评估价值在于自托管开发协作与软件交付流程。若团队希望把代码托管、合并请求、流水线和交付过程连起来,它可以成为研发平台候选。不过,它不应被简单等同于完整的企业级项目管理套件。

验证时应测试需求如何进入开发任务,任务怎样关联代码和流水线,测试结果如何回到项目状态,权限如何覆盖多项目和外部协作。也要评估实例资源、备份恢复、版本升级和管理员能力,避免把平台运行负担全部留给少数研发工程师。

如果主要业务是跨部门项目计划、预算审批或非研发事项,GitLab的开发链路优势未必能覆盖这些需求。此时应判断是否需要与其他系统集成,或者选取覆盖面更贴近组织管理方式的平台。

5. YouTrack Server:适合重视问题跟踪与敏捷协作的团队

YouTrack Server可以纳入问题跟踪、敏捷团队协作和工作流配置的比较范围。对原有工具负担较重、希望重新整理任务状态和团队协作规则的组织,评估时应重点关注任务建模是否自然、工作流是否易于管理,以及常用视图能否支持团队日常决策。

试点不能只检查创建任务和看板拖动。要验证历史记录迁移、复杂状态变化、权限切换、跨团队汇总以及外部工具集成。管理员也需要实际操作配置和权限维护,确认系统是否能被现有团队持续管理。

它是否适合大型组织,不能只依据单一团队的使用感受判断。应以组织级模板、管理员角色、报告口径和版本维护为测试内容,并根据实际部署版本确认支持范围。

6. OpenProject:适合以项目计划和阶段管理为核心的团队

OpenProject值得那些关注项目计划、阶段推进和项目管理可视化的团队评估。尤其在管理重点是项目进度、任务依赖和阶段协同,而不是深度绑定代码平台时,应验证它能否匹配组织的管理语言和流程。

采购时需要区分不同版本的功能与服务边界,确认私有部署的实施方式、升级路径、权限能力和支持安排。项目计划工具真正的价值取决于数据能否及时更新;如果团队仍需在线下表格维护主进度,项目平台的视图再完整也难以成为可信事实来源。

对以研发流水线为核心的组织,应额外验证与代码、测试和发布系统的连接方式。若需要大量自行开发接口,就要把接口开发和后续维护工时写进总成本。

7. Redmine:适合技术维护能力强、流程较简洁的团队

Redmine适合放入那些有技术团队维护能力、需求相对明确并且重视可控扩展的组织的候选清单。它的灵活性可能吸引希望自主管理流程的团队,但插件和定制代码也可能使实际系统与标准产品逐渐分离。

评估时,先把现有插件列成清单,记录每个插件的负责人、版本、使用范围、数据影响和替代方案。对于关键插件,要验证安全维护、升级兼容和人员交接;对于没人敢碰的定制逻辑,则应考虑简化或重写,而不是在迁移时照单全收。

它的核心取舍是把部分软件成本转换为企业自身的维护责任。技术团队有能力持续维护,且流程愿意保持克制时,这种路线可能有价值;反之,插件越叠越多会让低许可成本变成高运营风险。

8. Tuleap:适合需要较完整研发过程治理的组织

Tuleap可以作为研发全生命周期管理候选,适合需要统一管理需求、测试、开发和交付过程的团队进行验证。其是否合适,取决于它能否与组织实际流程对应,而不是功能模块是否覆盖了相似名称。

建议试点选择一个包含需求变更、开发任务、测试用例、缺陷修复和版本交付的项目,检查信息能否保持可追溯。再由管理员测试工作流调整、权限管理、报表维护和用户加入离开等日常操作,确认维护成本是否可接受。

如果组织流程高度定制,或者团队过去依赖多个系统的特殊能力,应提前核对实施服务范围和定制策略。能覆盖关键流程不等于可以无成本照搬旧流程,有些流程可能值得重构而非复刻。

六、案例与数据观察:真正该比较的是流程耗损,而不只是功能

1. 用一个跨职能研发团队做情景推演

假设一家企业有 180 名研发、测试和产品人员,多个团队共用项目平台,需求管理、代码管理、测试和项目汇总分散在不同系统。管理层提出私有化要求,但团队真正抱怨的是每周重复整理状态、需求变更后通知不完整和跨项目依赖难以追踪。

这个场景里的首要问题不是“哪家产品功能最多”,而是厘清数据从哪里产生、在哪些节点被重复录入、谁承担核对工作。团队先对 20 个代表性任务做流程观察,按任务记录人工复制次数、等待时长和问题返工,再在试点环境测量候选平台的变化。

下图为分析流程耗损的示意数据,不是任何真实客户的项目记录。它展示了一个常见的因果链:重复录入越多,信息不一致的机会越大,后续状态核对也更费时。企业应以自身试点日志替换数值。

效率提升必备:2026年最受欢迎的8大jira私有化解决方案

2. 试点要测“净收益”,不要只测操作速度

某个操作从 10 分钟缩短到 6 分钟,并不一定意味着组织效率提升。如果新的流程增加了管理员配置、审批等待或数据修复,团队整体成本可能反而提高。因此,我会同时记录一线操作时间、管理员维护时间、等待时间和错误返工率。

建议给试点设定明确的观察周期和范围,例如选择一个团队、一个项目类型和一条交付链路,连续记录四到六周。时间不是通用标准,周期要覆盖团队实际迭代节奏;若无法观察完整的需求到发布闭环,就不应把试点结论扩展到全组织。

3. 关键数据要能追溯到原始记录

试点数据最好来自操作日志、工时记录、问题单和访谈笔记,而不是会后凭印象打分。对耗时类指标,先定义起止点;对错误率,先明确什么算错误;对满意度,记录受访角色和样本量。否则,迁移前后的数字看似可比,实际统计口径却可能不同。

我建议把结果分为三层:输入条件,如任务复杂度和团队规模;过程指标,如手工录入次数、等待时间和管理员工时;结果指标,如交付周期、缺陷返工和报表准备时间。这样的结构能帮助判断变化究竟来自平台、团队流程,还是项目类型差异。

七、不同情况下的行动建议与取舍

1. 现有 Jira 已深度定制:先审计资产,再决定迁不迁

如果多个关键项目依赖复杂工作流、插件和自动化规则,第一步不是立即替换,而是盘点这些资产是否仍被使用、是否有明确负责人、是否能简化。对过时字段和无人维护的规则,可以在保留平台期间清理,降低未来升级或迁移的复杂度。

随后比较两条路线:继续使用现有平台并管理生命周期风险,或分阶段迁移并重建关键流程。要把业务中断、双系统并行、用户培训和历史查询需求一并估算。如果迁移带来的新能力不能抵消这些成本,就不必仅为“换平台”而迁移。

2. 有明确的内网与合规约束:先做架构与运维评审

对有明确内网、数据驻留或审计要求的组织,先让信息安全、基础架构和业务负责人共同确认部署边界。确认数据、附件、日志、备份和监控数据是否都在允许范围内,再核验身份源、网络访问、漏洞响应和灾备要求。

取舍在于,私有化增加了控制空间,也增加了维护责任。若企业没有足够的运维人员,可以评估厂商托管支持、合作伙伴运维或更标准化的部署方式,但必须通过合同确认数据访问、事故响应和责任归属,不能只凭口头承诺。

3. 研发与测试流程割裂:优先评估端到端追踪能力

如果团队的主痛点是需求、代码、测试和发布之间互相断开,应优先比较研发链路,而不是先筛选通用项目计划能力。验证任务与代码提交、测试结果、版本发布之间的关联能否自动形成,追溯是否可靠,管理者是否能从同一套数据理解状态。

可能的代价是平台整合后,团队需要重新学习任务模型和操作习惯,也可能需要迁移现有代码与测试流程。先做小范围试点,并确保开发、测试、产品和运维都参与验收,避免研发部门觉得方便、其他角色却增加手工工作。

4. 团队规模小、流程简单:避免为未来可能性过度建设

对于人数不多、项目关系简单且技术维护能力充足的团队,轻量方案或开源方案可能更合适。若需求只是问题跟踪、负责人分派和基本进度管理,企业不一定需要复杂的多层治理和大量扩展模块。

但轻量不等于无治理。至少要指定系统管理员、记录插件和定制代码、建立备份与恢复流程,并约定账号回收和升级责任。团队快速增长时再评估扩展性,不代表现在可以完全不做风险准备。

5. 多部门、多项目并行:把治理和自助能力放到高权重

中大型组织要测试项目模板、跨项目报表、权限继承、组织变更和管理员分工。若每个新团队都必须由核心管理员逐项手工配置,系统可能无法支撑组织扩张。平台应尽量让部门在受控范围内自助创建项目,同时避免配置标准彻底失控。

取舍通常是灵活度与治理一致性之间的平衡。完全统一可能压制团队差异,完全开放又会产生无数字段、工作流和统计口径。更稳妥的做法是先定义组织级最小标准,再允许团队在明确边界内扩展。

6. 对未来迁移保持开放:把数据可移植性写进验收

不论选择哪种方案,都应在验收阶段测试数据导出、附件完整性、历史记录保留和关键配置文档。通过抽样核对原系统与导出结果,确认数据不仅可下载,而且能被理解、检索和用于后续业务。

可移植性会增加当前项目的验收工作,却能降低未来供应商变更或架构调整时的依赖风险。特别是高度定制的组织,应把字段字典、工作流说明、接口清单和管理员手册纳入交付物,而不是只验收软件是否运行。

八、落地路线:用六个阶段降低选型和迁移风险

1. 阶段一:盘点现状,建立资产清单

记录用户规模、项目数量、活跃项目、字段、工作流、权限方案、自动化、插件、接口、报表和历史数据保留要求。除了数量,也要记录负责人和最近使用时间,以便区分核心资产与历史遗留配置。

这一步的产出应是一份能被业务、技术和采购共同阅读的清单。若信息只能由单个管理员口头解释,说明知识已经集中在个人身上,需先补齐文档再进入迁移设计。

2. 阶段二:确认约束,形成候选短名单

将法规要求、网络边界、身份认证、部署环境和支持周期列为筛选条件,再根据组织核心流程选择三到四个候选进行深度验证。八个方案都可作为初始研究范围,但没有必要让每个供应商都进入完整的试点阶段。

候选短名单应附带“不适配原因”,例如无法满足某项关键部署要求,或缺少组织必须的集成能力。这样即使项目后续重新启动,团队也不必从头重复调研。

3. 阶段三:统一脚本,开展场景演示

向所有候选使用相同的任务脚本和数据样例,不接受只展示厂商预设案例。脚本中要包括正常流程和异常情况,如需求撤回、负责人调整、权限收紧、缺陷重开和发布延期,以观察平台在真实工作压力下的行为。

安排业务用户亲自完成任务,并记录卡点、说明文档依赖和管理员介入次数。若演示全程由厂商顾问代操作,团队就无法判断日常用户是否能独立使用。

4. 阶段四:估算五年总拥有成本

把许可证、实施、数据迁移、硬件、备份、灾备、维护人力、插件、培训和升级成本放进统一预算表。设置低、中、高三种使用规模情景,特别检查用户增长、环境扩容和支持等级变化带来的成本变化。

预算中还要写明哪些数字来自正式报价,哪些是内部估算,哪些只是风险预留。将来源标注清楚,有助于管理层理解预算不确定性,也能避免把示意模型误当成供应商承诺。

5. 阶段五:小范围试点,验收行为而非承诺

试点至少覆盖一个真实业务周期和多个角色。明确验收指标,例如任务完成路径、错误返工、管理员维护时间、报表准备耗时、用户培训时间和关键数据可追溯性。指标应与项目痛点对应,不必为了凑数量而采集无关数据。

发现问题后要区分三种原因:产品能力缺口、配置不合理、旧流程本身需要重构。把所有问题都归咎于软件,可能导致不必要的定制;把所有问题都归咎于用户,又会掩盖平台适配不足。

6. 阶段六:分批切换,保留回退能力

确定迁移后,先选择依赖关系较少、代表性足够的团队切换,设定数据冻结时间、验证责任人、故障升级路径和回退条件。并行阶段应限制为必要周期,避免双系统长期运行导致数据分叉和用户混乱。

切换后至少持续跟踪一段观察期,检查账号、权限、附件、历史记录、报表和接口。宣布上线不是项目结束;只有关键任务稳定运行、用户问题有明确处置流程,迁移才算进入运营阶段。

九、最终决策:把“最受欢迎”换成“最适合我的约束”

1. 八种方案的取舍可以浓缩为四个问题

第一,企业最不能接受的风险是什么:数据边界、业务中断、维护负担,还是长期锁定?第二,现有平台中哪些配置是真正的业务资产,哪些只是历史遗留?第三,关键工作是否需要贯通需求、开发、测试和交付?第四,组织是否愿意并有能力承担私有化后的持续运维?

这些问题的答案往往比产品排名更能决定最终选择。若回答不清楚,先补齐需求和资产盘点,通常比立即进入价格谈判更节省时间。

2. 下一步可以在两周内完成的工作

  1. 召集业务、研发、测试、安全、运维和采购负责人,确定硬约束与优先目标。
  2. 盘点现有项目、插件、工作流、接口和报表,标注负责人及使用情况。
  3. 从八个候选中筛出三到四个符合约束的方案,并用统一脚本演示。
  4. 选取一个真实项目进行试点,记录人工步骤、等待、返工和管理投入。
  5. 汇总五年总成本、生命周期风险、迁移路径与退出能力,再做最终决策。

我的核心判断是:私有化项目的效率收益,不来自把软件搬进自己的机房,而来自减少流程断点、降低重复劳动,并让系统维护责任可持续。先验证最痛的业务链路,再讨论平台替换;先识别真实资产,再决定哪些配置值得保留。把这两步做好,工具选型才会从“换一个系统”变成一项可衡量的效率投资。

3. 参考与数据口径

本文未将候选方案描述为经独立市场份额调查确认的热门排名,也未引用无法核验的客户效率提升数字。产品生命周期、部署形态、支持服务与许可条款可能随时间和地区变化,尤其涉及 Jira Data Center 时,应在采购前查阅 Atlassian 官方产品生命周期与许可公告,并以正式合同为准。

文中涉及成本构成、任务耗时和流程关系的图表均明确标注为情景模拟或示意数据,用来演示评估方法,不应作为行业基准或报价依据。企业应通过供应商正式报价、内部工时、基础设施账单、试点日志和安全审查记录建立自己的证据链。

常见问题解答(FAQ)

1. 2026年所谓“8大 Jira 私有化解决方案”具体指什么?

我看到不少文章把“最受欢迎”当成确定排名,却没有说明统计口径。我想知道,挑选私有化方案时,应该按产品品牌、部署方式还是适用场景来理解这“8大”?

先别把“8大”直接理解成有统一销量或用户数依据的排行榜。公开信息通常缺少可比较的私有部署装机量、续费率和真实并发数据;如果文章没有给出数据来源、统计时间和样本范围,“最受欢迎”更像编辑判断,而不是经过验证的市场排名。

更有用的做法,是把候选方案按交付形态拆开:Jira 自托管版本、私有云托管、企业内部集群部署、由服务商代运维的专属环境、兼容型项目管理平台、开源自建系统、基于现有平台的二次开发,以及从旧系统逐步迁移的混合方案。这八类不是八个品牌,也不代表性能或安全性排序。

我会先筛掉不满足硬性条件的类型,再比较剩余候选。比如必须完全断网的单位,应优先核实离线授权、升级包和依赖组件供应;允许专属云但不要求设备进机房的团队,则要重点检查数据地域、运维访问审计和故障责任边界。

2. 公司该选 Jira 原生私有部署,还是迁移到兼容型项目管理平台?

我正在评估团队未来几年的项目管理系统,担心迁移后工作流、权限和报表都要重做。对我来说,应该怎样判断保留原有体系的价值,是否真的大于长期授权和维护成本?

不要只按“能不能私有化”做决定,先盘点哪些 Jira 配置已经成为业务规则。建议抽样检查至少 20 个真实项目,记录工作流分支、自定义字段、权限方案、自动化规则、插件依赖和报表使用频率;配置越复杂,迁移成本越容易被低估。

如果团队高度依赖专用插件、复杂自动化和跨项目报表,保留原体系通常能降低短期重建风险,但要把授权、升级、插件兼容和运维人力计入三年成本。如果多数团队只使用任务、看板、缺陷和基础报表,兼容型平台可能更值得进入验证名单,前提是关键操作可迁移且导出数据可读。我的判断标准是“关键流程等价”,而不是界面相似。

让业务负责人现场完成创建需求、跨状态流转、权限拒绝、统计报表和数据导出五项任务;其中任一关键流程只能靠手工绕行,就应把差异写进迁移成本与风险清单。

3. Jira 私有化选型时,性能测试和验收应该怎么做?

我不太相信厂商演示环境里的流畅度,因为演示数据量和真实团队差别很大。我想知道,怎样设计一轮规模不大但能暴露问题的测试,尤其是高峰期、搜索和附件场景?

先用接近真实的数据结构,而不只是导入一批任务标题:包含历史项目、评论、附件、自定义字段、权限规则和常用筛选器。测试前记录生产环境预计的用户数、日活比例、峰值并发、附件增长量及备份窗口,否则不同方案的测试结果无法公平比较。可以把验收拆成四类:登录与常见操作、复杂筛选与报表、批量导入导出、备份恢复。

对一个约 100 人的试点团队,可先用预计峰值并发的两倍进行压测;例如把列表打开、搜索、状态流转和附件上传混合运行,观察响应时间、错误率、CPU、内存和数据库等待,而不是只看单个页面的最快成绩。阈值应由业务共同确认,不存在适用于所有团队的通用秒数。

特别要做一次恢复演练:记录从备份开始到用户恢复工作的总时间,并验证附件、权限、历史记录和索引是否完整。只证明“备份任务成功”,不等于证明系统可恢复。

4. 比较 8 类 Jira 私有化方案时,怎样避免只看首年报价?

我拿到的报价有的只写软件费用,有的把实施、运维和升级拆成多个项目,直接比较总价很困难。我想建立一个能用于采购评审的口径,也想提前发现后续容易追加费用的地方。

统一按三年总拥有成本比较,而不是只比较首年授权费。建议至少列出:软件及订阅、服务器或专属云资源、数据库与备份、实施迁移、插件或接口、升级验证、日常运维、培训,以及退出时的数据导出和迁移支持;同时标明一次性费用与持续费用。

用同一组场景要求候选方书面报价,例如用户规模翻倍、增加一个隔离环境、升级失败需要回滚、核心运维人员离职、合同结束后导出全量附件和历史记录。报价里若没有说明超额用户、存储增长、版本升级和驻场支持如何计费,先不要把它当成低价方案。

最后做一张风险对照表:每项功能标记“原生支持、配置实现、需开发、无法支持”,并给每项补上责任方与验收证据。采购决策时,能否稳定升级、能否独立备份恢复、能否完整退出,往往比演示时多一个漂亮看板更影响长期效率。

读者评论

熊
熊清越

把迁移资产拆成数据、流程、规则、集成和使用习惯挺实用。我们之前只验证工单导入,后来才发现自动化和报表口径对不上,试迁移确实不能只看数据有没有搬过去。

罗
罗亦辰

五年成本把内部维护人力也算进去,这点容易被忽略。不过文中的金额是情景示意,实际比较时最好统一用户规模、支持等级和基础设施口径,否则不同方案还是不太能横向对照。

姜
姜嘉宁

对内网部署的理解比较到位:数据留在机房不代表安全责任就解决了。身份权限、备份恢复和补丁维护都要明确负责人;如果没有稳定运维团队,私有化未必比托管方式省心。

文章包含AI辅助创作:效率提升必备:2026年最受欢迎的8大jira私有化解决方案,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223815

赞 (0)
飞飞飞飞
2026年必备:7款顶级Linux文档管理软件全面对比
上一篇 41分钟前
项目经理必看!2026年度5大excel项目管理工具推荐榜单
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
