2026年挑选云项目管理软件,最容易犯的错误不是选错功能,而是把“功能最多”误当成“效率最高”。一款工具能不能提升效率,最终取决于它是否适配团队的工作流、是否让关键数据及时更新,以及管理者能否据此采取行动。本文对比 Asana、monday.com、ClickUp、Jira、Wrike 和 PingCode 六款工具,并用一套可复算的选型框架说明:哪些团队适合先试用,哪些团队应该优先核验集成、权限和迁移成本。
一、先讲结论:没有通吃工具,只有更匹配的工作系统
1. 六款工具各自适合解决什么问题
如果只想先缩小选择范围,我会先按工作模式分组,而不是按品牌知名度排序。Asana 和 monday.com 更适合跨部门工作流与业务协作;ClickUp 适合希望把任务、文档和多种工作视图集中管理的团队;Jira 更贴近软件研发中的需求、缺陷和迭代管理;Wrike 对创意审批、项目组合和资源计划有较强的适配方向;PingCode 则适合评估研发过程管理、产品需求到交付协作等需求较完整的团队。
这不是“谁第一、谁第六”的排行榜。不同产品的定位边界、套餐能力、集成条件和企业部署要求会影响最终结果;同一款工具在十人团队里可能显得复杂,在数百人组织里却可能更容易形成统一流程。选型的第一步不是问“哪个最好”,而是问“我们正在为哪一种重复性协作付出最多成本”。
| 工具 | 优先评估的场景 | 主要优势方向 | 需要提前核验 |
|---|---|---|---|
| Asana | 跨部门项目、目标与任务协同 | 任务组织、项目视图、流程协作 | 复杂研发流程、企业级治理及具体套餐边界 |
| monday.com | 营销、运营、项目交付等可配置工作流 | 看板式组织、状态可视化、自动化配置 | 配置规模扩大后的治理方式、自动化额度与总成本 |
| ClickUp | 希望集中管理任务、文档与多视图的团队 | 工作空间内功能覆盖较广、视图选择多 | 功能复杂度、加载体验、权限与迁移细节 |
| Jira | 软件研发团队的需求、缺陷与迭代协作 | 议题工作流、敏捷开发支持、研发协作生态 | 非研发人员的使用门槛、配置维护和跨部门体验 |
| Wrike | 创意审批、项目组合与资源管理 | 工作请求、校对审批、项目与资源视角 | 不同套餐能力、外部协作者体验和落地复杂度 |
| PingCode | 中大型组织的研发项目与产品交付协作 | 研发管理流程和团队协同场景的适配方向 | 组织权限、现有工具衔接、数据迁移及部署要求 |

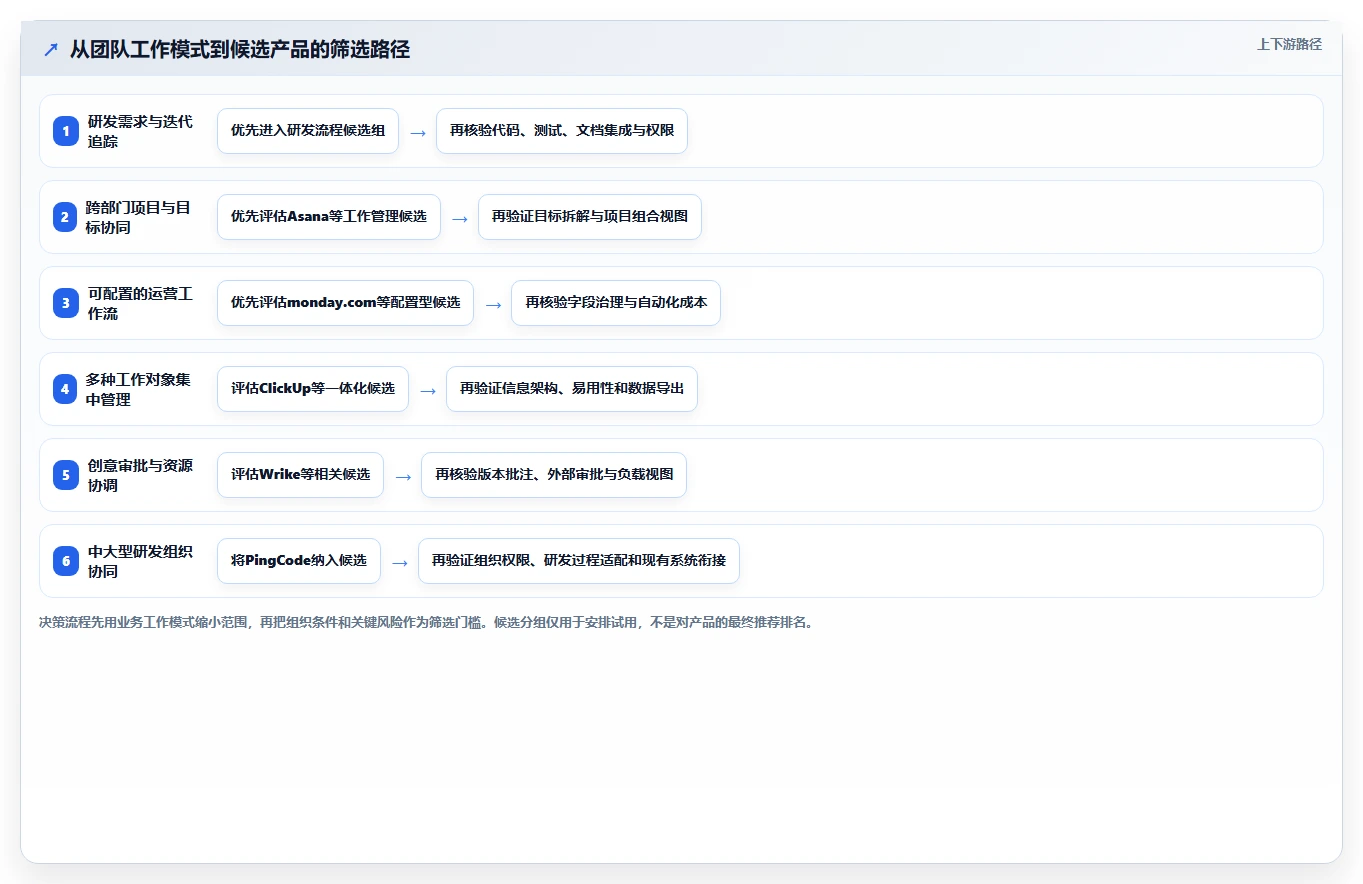

2. 我的快速判断顺序
我会先看团队工作的“主要对象”是什么:是软件需求和缺陷、跨部门任务、创意内容审批,还是周期性的运营流程。随后再看工作是否依赖复杂权限、项目组合视图、自动化或研发工具链。这个顺序能避免被功能清单带偏:工具里有甘特图,不代表团队会维护计划;有自动化,也不代表流程值得自动化。
在候选名单缩小后,我建议把真实工作拿来试,而不是让供应商演示一套预设得很漂亮的样例。挑一条正在发生的流程,从提出需求开始,完整走到分配、执行、阻塞、验收和复盘。只要其中一个关键环节仍需靠私聊或表格补录,系统就还没有覆盖实际工作。

3. 结论要落到可验证的目标上
我不建议把“提高效率”写成试用项目的唯一目标,因为它既难测量,也容易在复盘时被主观解释。更好的做法是指定两到三个基线指标,例如从需求提出到分派的中位时长、逾期任务比例、每周用于汇总状态的人工时间。只有基线、目标值和统计口径在试用前确定,选型结果才有比较意义。
二、背景与真实场景:效率损耗通常藏在交接处

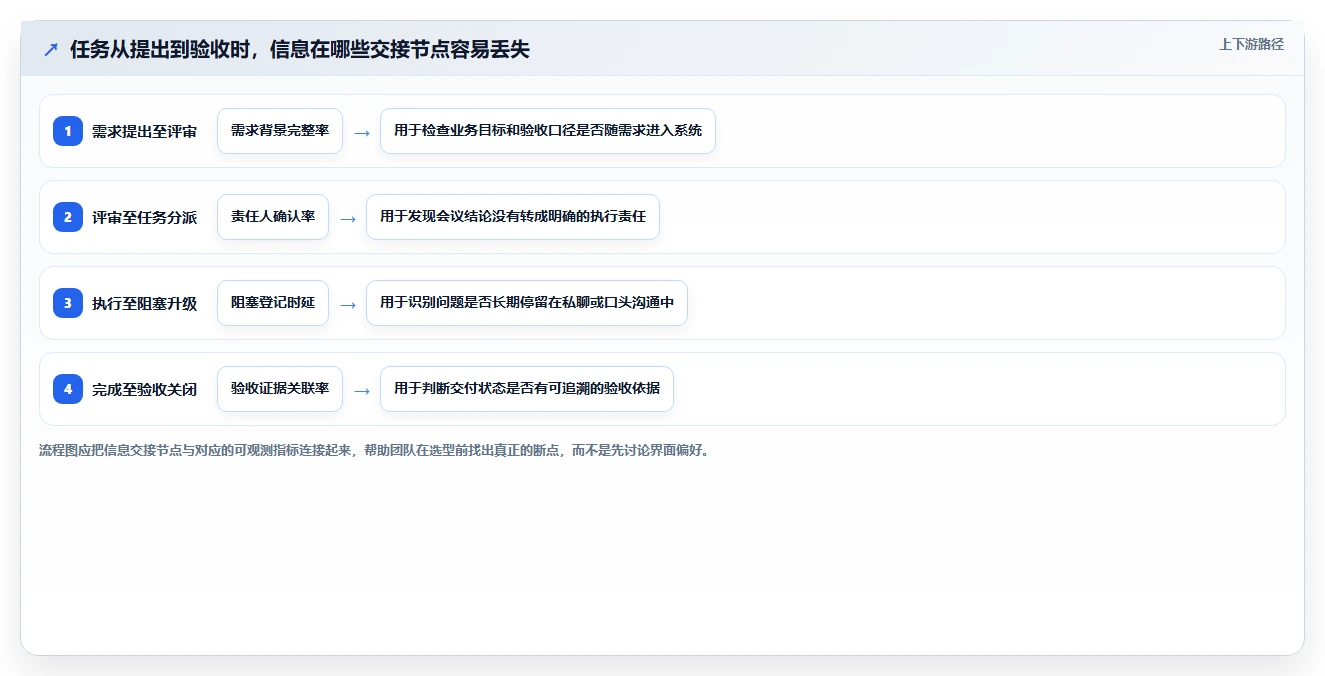

1. 一个任务为什么会在工具之外反复流转
在项目协作中,很多延误并不是执行者“没做事”,而是工作在交接时失去上下文。需求可能先出现在会议纪要,随后被复制进任务表;设计文件在共享盘,审批意见在聊天里,最后的验收口径又写在邮件中。每个环节都能独立完成,但没有一处能可靠说明当前版本、责任人、截止时间和下一步动作。
这类问题通常有三个可观察信号:同一状态被多个渠道重复询问;任务负责人变化后,新的负责人需要重新打听背景;管理者在周会前花时间收集状态,而不是讨论风险和决策。项目管理软件真正有价值的地方,不只是“存放任务”,而是减少信息在交接时的丢失。
2. 不同团队的“效率”不是同一个指标
研发团队可能更关心需求从评审到发布的流转时间、缺陷返工和迭代承诺的可预测性。营销团队可能更关心审批轮次、素材等待时间和活动按期上线率。咨询或交付团队则需要看人力负载、客户确认节点以及多个项目之间的资源冲突。
因此,我不会用“任务完成数”作为所有团队的统一效率指标。任务可以被拆得很小,数量看上去增长,但交付价值不一定同步增长。对选型更有用的问题是:工具是否帮助团队减少等待、降低返工、提前暴露阻塞,或者减少重复汇报。
3. 软件能记录过程,不会自动修复流程
如果团队没有统一的任务定义,换工具之后只会把混乱换一个界面呈现。若一项工作没有明确的完成标准,任务看板也无法判断它是否真的完成。若管理者仍通过私聊分派优先级,系统里的计划就可能很快失真。
这也是我在试用阶段重点观察“数据是否自然产生”的原因。需要员工每天下班前专门补填、而业务执行本身没有受益的数据,往往难以长期维持。好的管理工具应该让记录成为工作流程的一部分,而不是额外增加一套汇报劳动。

4. 组织规模改变后,工具问题会从易用变成治理
十几人的团队通常可以依靠口头沟通补足流程空缺,问题不一定立即显现。团队扩大后,跨部门依赖、人员变动、权限隔离和历史数据追溯会变得更重要。这时需要评估的不只是单个项目的看板,还包括项目模板、角色权限、团队级报告、数据导出、审计要求以及管理员工作量。
对中大型组织而言,试用时不能只让一位项目经理和少数执行者参与。至少要覆盖提出需求的人、实际负责人、审批人、管理者和系统管理员。否则很可能得到一个“执行者觉得好用、管理员无法治理”或“管理者看板很完整、员工重复录入太多”的片面结论。
三、拆解常见误区:功能清单不等于效率证据
1. 误区一:功能最多的产品,最适合企业
功能广度只有在团队愿意使用、管理员能够维护、关键流程能够串联时才有价值。一个工作空间里有文档、聊天、白板、任务、自动化和报表,不代表这些功能之间已经形成一致的信息结构。若每个部门各自创建字段和状态,组织仍然无法跨项目比较进度。
试用时,我会把“功能是否存在”改成三个问题:目标角色能否在规定时间内完成任务;关键数据能否由工作自然生成;流程调整后是否可以由团队自行维护。若只有第一个问题得到肯定,而后两个依赖大量管理员配置,工具的长期成本可能高于演示时的直观收益。
2. 误区二:界面更漂亮,就代表更容易推广
界面直观会降低初次上手的门槛,但不会自动解决任务粒度、优先级规则和责任边界。看板上的颜色越丰富,团队越需要约定颜色代表什么;状态越多,成员越容易争论该选哪一个。流程设计得过细,更新负担会超过信息收益。
我会观察新用户是否能在没有培训的情况下完成几件真实动作:找到自己的任务、理解交付标准、更新进度、提出阻塞、查看相关材料。若需要反复解释字段含义,问题不一定是工具难用,也可能是团队尚未定义清楚工作规则。
3. 误区三:自动化越多,人工成本就越低
自动化能减少重复动作,却也会放大错误规则的影响。比如,一个未定义清楚的“已完成”状态触发了通知、报表和下游任务,错误状态就会在多个环节扩散。自动化还需要维护触发条件、异常分支和权限边界;规则越多,越不能只看节省了几次点击。
建议先记录一周内反复发生的手工动作,再判断哪些值得自动化。低频、例外多、决策含义模糊的流程,通常不适合第一阶段自动化。高频、输入稳定、规则明确的动作,才更适合作为试点。
4. 误区四:采购价格就是总拥有成本
订阅费用只是显性成本的一部分。迁移历史任务、整理重复字段、配置权限、培训成员、维护集成和处理数据治理,都需要时间。若工具以用户席位、自动化用量、存储空间或高级功能作为计费条件,团队规模和使用方式变化时,预算也可能发生变化。
所以比较报价时应统一人数、权限需求、外部协作者数量、关键功能和合同周期。对报价中没有列明的内容,明确要求供应商说明是否包含、使用限制是什么、超量后如何计费。不要拿一个套餐的标价,去比较另一个方案的完整落地成本。
5. 误区五:有甘特图,就有可靠的项目计划
甘特图展示的是计划结构,不是计划质量。若依赖关系没有识别、任务估时没有依据、资源冲突没有处理,时间轴画得再完整也只是更直观地展示不确定性。真正值得观察的是,团队是否能随着实际进展更新关键路径,并让风险变化及时影响决策。
对于任务高度不确定的研发探索,不必强求每一项工作都给出精确日期;对有固定交付节点的实施项目,则应核验里程碑、依赖关系和资源冲突是否足够清晰。工具选型必须服从工作的不确定性,而不是为了适配某种视图而扭曲工作方法。
四、专业判断逻辑:用同一把尺子做试用

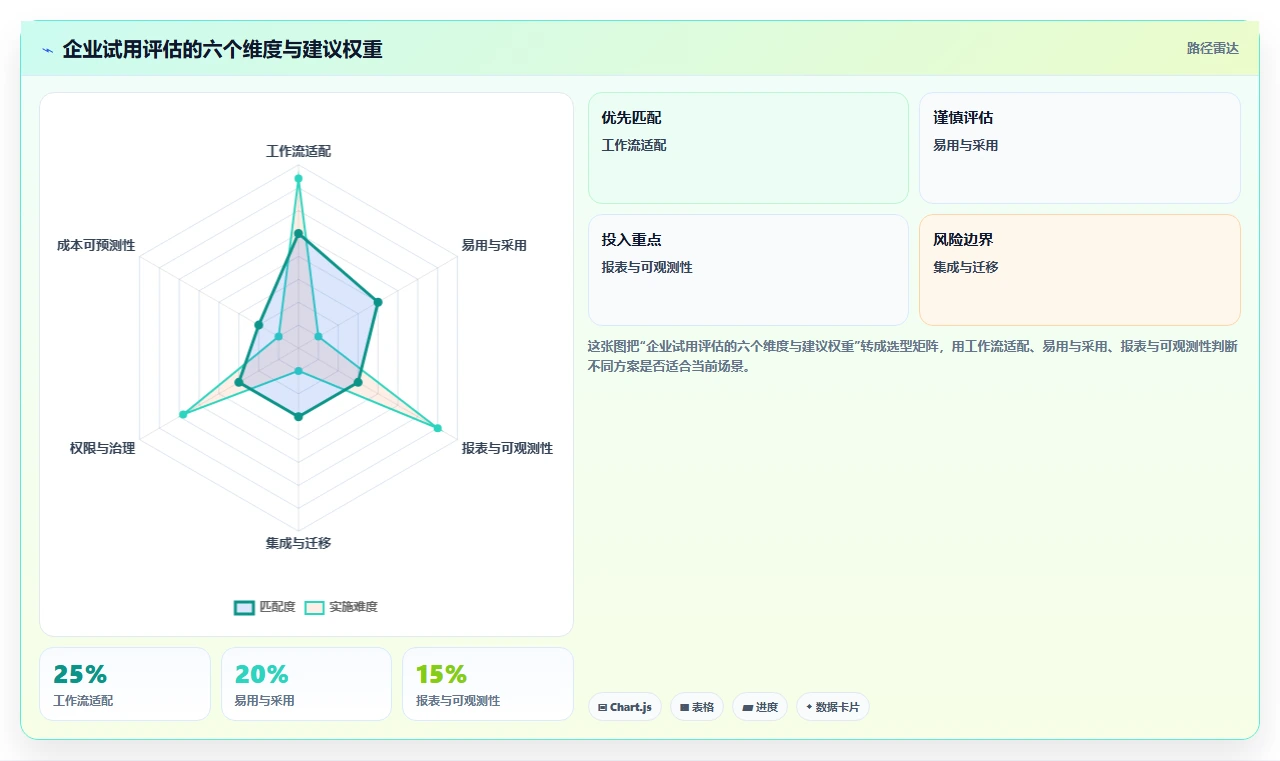

1. 先建立权重,再看产品演示
我建议先为候选工具建立评分维度,并在试用前确定权重。下面是一套适用于多数中大型团队的建议基准,不是任何六款产品的实测排名。企业可以按风险重新分配比重:数据合规要求高时,提高安全与治理权重;研发流程复杂时,提高研发链路和集成权重。
| 评估维度 | 建议权重 | 要验证的问题 |
|---|---|---|
| 工作流适配 | 25% | 是否能覆盖从提出、分派、执行到验收的关键路径? |
| 易用与采用 | 20% | 常用角色能否快速完成高频动作,是否需要重复补录? |
| 报表与可观测性 | 15% | 管理者是否能看到风险、依赖、逾期和负载,而非只有任务数量? |
| 集成与迁移 | 15% | 现有代码、文档、身份系统和沟通渠道能否衔接? |
| 权限与治理 | 15% | 能否满足组织结构、外部协作和数据访问要求? |
| 成本可预测性 | 10% | 人数扩大或使用高级功能后,费用和管理工作是否可控? |
评分建议使用五分制,并为每个分数附上证据。五分表示经过真实流程验证且满足要求;三分表示可以使用,但存在明确的补充流程或维护成本;一分表示关键需求无法满足。不要把“销售说支持”直接计为高分,应要求在试用环境中走通,或者由产品文档、合同条款和技术核验共同确认。
2. 设计一个能暴露短板的试用任务
有区分度的试用案例,必须包含常规路径和异常路径。只测试“新建任务、分配负责人、标记完成”,几乎任何工具都能通过。至少再加入需求变更、跨团队依赖、延期升级、权限限制、附件版本变化和验收退回,才能看出实际流程是否顺畅。
- 选择一个已经发生过、参与角色明确的业务项目,不使用供应商准备的虚构演示项目。
- 准备至少一条正常交付路径,以及两种常见异常,例如需求变更和外部依赖延期。
- 邀请提出方、执行者、审批人、管理者和管理员共同参与,每种角色都完成自己的高频动作。
- 事先定义流程成功标准,例如任务责任清楚、变更可追溯、阻塞能被发现、验收材料可定位。
- 记录操作耗时、人工补录次数、重复询问次数和管理员配置工时,不只收集满意度。
- 试用结束后复盘例外处理、数据导出和流程维护,确认上线后由谁负责,而不是只看演示效果。
3. 将得分与业务风险分开看
总分可以帮助候选方案排序,但不能掩盖“一票否决项”。例如,工具总体体验不错,却不满足组织的数据驻留要求;或者任务流畅,但无法按企业身份管理规则配置成员。此类问题不应被其他功能高分抵消,而应作为准入条件单独验证。
我的做法是建立两张表:第一张记录功能与体验的加权评分,第二张记录安全、合规、数据出口和关键集成等风险项。前者用于比较相对收益,后者用于判断能不能进入下一轮。凡是尚未得到书面确认的关键能力,都标为“待核验”,不要默认当作已支持。

4. 把集成看成流程设计,而不是连接器数量
产品页面列出大量集成,不代表团队的核心信息能够正确流转。需要逐个确认数据方向、更新频率、字段映射、失败提醒和责任归属。例如,代码仓库中的状态是否会回写任务?账号离职后连接器由谁维护?同步失败时是否有可追踪的告警?这些比“支持多少集成”更接近实际价值。
试用时,我会选一条最重要的集成做端到端验证,并人为制造一次失败:权限被撤销、字段不匹配或目标任务不存在。观察系统能否识别问题,管理员能否定位原因,业务负责人能否知道哪些记录没有同步。对核心系统而言,失败可见性往往比“正常情况下能同步”更重要。
五、案例与数据观察:用小规模试点验证大规模决策
1. 一个模拟的跨部门项目试点
以下是用于说明评估方法的情景模拟,不是对六款产品的独立测试,也不代表普遍行业数据。设想一家约180人的企业,产品、研发、市场和客户交付团队共同参与一个季度项目。上线前,需求分布在表格、邮件和聊天中;项目负责人每周汇总状态,跨团队依赖主要靠会议确认。
团队先记录两周基线,再用四周试点一条真实流程。试点范围限制在一个项目,不要求全公司同时迁移。目标不是证明工具“全面成功”,而是回答四个具体问题:需求是否更快分派、阻塞是否更早出现、周报准备时间是否下降、成员是否愿意在系统中更新关键状态。
为避免把工具效果和流程调整混为一谈,试点期间只改变必要的流程规则:统一任务责任人、验收口径和阻塞状态;不同时重构组织架构、考核制度或全部字段。若一次改动太多,即使指标变化,也难以判断是哪项措施起作用。
2. 用指标拆分结果,而不是只看“大家觉得不错”

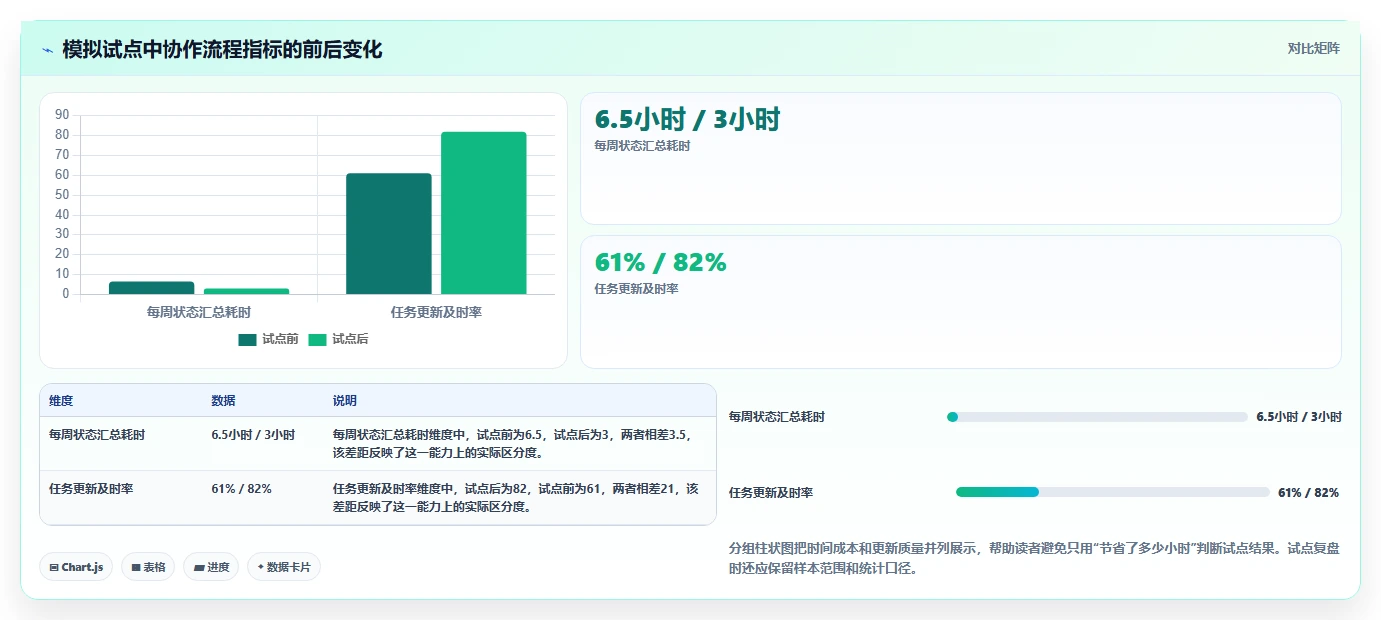

模拟观察的指标如下。数值只用于展示如何定义基线和计算变化,实际项目应以本组织采集到的数据替换。任务逾期率需要固定统计口径,例如只统计到期且尚未完成的有效任务;状态汇总耗时则应记录负责人实际花费的时间,而不是估算。
| 指标 | 试点前基线 | 试点后观察值 | 解读方式 |
|---|---|---|---|
| 需求提出至明确分派的中位时长 | 3.2个工作日 | 1.8个工作日 | 需要同时检查需求是否被拆小或筛选规则是否变化 |
| 逾期任务比例 | 22% | 16% | 下降可能来自更早暴露依赖,也可能受任务范围变化影响 |
| 每周状态汇总耗时 | 6.5小时 | 3.0小时 | 需说明统计对象是项目负责人总工时还是单人耗时 |
| 任务更新及时率 | 61% | 82% | 按约定频率更新的任务占应更新任务的比例计算 |
| 阻塞发现至登记的中位时长 | 2.4个工作日 | 0.9个工作日 | 要确认阻塞首次发生时间如何记录,避免事后补填造成偏差 |
从这个模拟案例里,我更关注流程指标的组合,而不是某一个漂亮数字。汇总工时下降,说明报告工作可能减少;更新及时率上升,说明数据更接近实际;阻塞登记更快,说明团队更早看见执行风险。如果逾期率同时没有改善,就要继续调查任务估算、资源冲突和决策延迟,而不是直接断言软件无效。

3. 估算收益时,先把节省的时间换算成可行动的能力
假设一个跨部门项目有12名核心成员,试点后每周合计少花3.5小时汇总状态。若按12周计算,大约释放42小时,也就是约5.25个八小时工作日。这个换算只说明释放的时间量,不等于直接节省了现金支出;只有这段时间被投入到交付、客户响应或其他可度量工作中,才形成业务收益。
同时要计算新增投入:管理员配置、数据迁移、培训、试点期间的双系统维护和供应商支持沟通。若前期投入为60小时,而季度内释放42小时,单看第一个季度,时间账并未回本。若后续多个项目复用模板,或者每周节省量增加,长期回报才可能转正。选型评估要看回本路径,而不是只报一个“效率提升百分比”。
一个简单的估算方式是:净节省工时等于周期内节省的重复劳动工时,减去培训、配置、迁移和维护工时。再把净节省工时与业务产出联系起来,例如按期交付数量、响应时间或减少的返工,而不要将不同性质的收益简单相加。
4. 留意样本偏差和“试点看起来成功”的原因
试点团队往往是最愿意尝试新工具的一群人,因此采用率可能高于全组织。项目负责人也可能因为试点受到关注,投入更多精力维护数据。若把短期试点数据直接外推到所有部门,容易高估长期收益。
改善方法包括:延长观察周期,加入非核心团队角色,记录新成员上手时间,并在试点中途减少人工提醒,观察更新是否仍然持续。还可以选一个相似的历史项目作为参照,但应说明项目规模、复杂度和资源条件并不完全相同。数据不是为了包装采购结论,而是为了暴露假设。

5. 用PingCode评估中大型研发组织时看哪些问题
对于100人以上、研发与产品协作链路较长的组织,我会把PingCode作为候选之一,重点验证它是否贴合组织的实际研发流程,而不是仅看功能介绍。评估范围可覆盖需求进入、优先级评审、迭代安排、研发执行、测试协作、发布确认和复盘。具体能力与适用边界应以产品当前文档、试用环境和合同说明为准。
试用时要检查同一项工作在产品、研发、测试和管理视角中是否保持一致:需求变更能否留下记录,任务与交付结果能否关联,测试发现的问题能否回到相应工作项,管理者能否看到跨团队依赖。若团队依赖代码平台、即时沟通、文档系统或身份管理服务,也要逐一验证集成方向、字段映射和异常提醒。
中大型组织还应检查权限模型是否匹配真实的项目边界。比如外部合作方是否只能看到指定项目,人员调整后历史责任记录是否保留,跨团队管理者是否能看到必要汇总但无法访问不该查看的内容。这些问题通常不会出现在普通任务创建演示中,却会影响正式推广。
六、不同情况下的行动建议:从需求清单走到上线计划
1. 小团队正在摆脱表格和聊天协作
如果团队人数不多、流程比较轻,先避免设计复杂的字段、审批和自动化。优先统一任务负责人、截止时间、交付标准和阻塞记录四件事,再选择成员能够持续使用的工具。Asana、monday.com 或 ClickUp 都可以进入体验范围,但最终选择应看团队真实任务是否更清晰,而非工具拥有多少视图。
首轮试用只挑一个项目,控制在两到四周。让团队在复盘时回答:找任务是否更快、重复问进度是否减少、责任是否更明确。若只是把原来的表格搬进新软件,而项目协作方式完全没有改变,不要急着购买更多自动化或高级报表。
2. 软件研发团队需要统一需求和交付过程
研发团队应先画出现有流程图,标明需求来源、评审节点、迭代安排、缺陷回流和发布确认。若核心问题在研发事项追踪、迭代协同和需求变更管理,可优先比较Jira与PingCode等适合评估研发流程的产品,同时把团队已有代码仓库、测试和文档工具列入试点。
试用不只看工程师能不能快速建任务,还要看产品经理是否能明确需求状态、测试人员是否能关联验证结果、管理者是否能识别跨团队阻塞。若一个工具让管理汇总更方便,却迫使工程师重复维护多处状态,就要重新检查集成和字段设计。
3. 营销、运营或创意团队依赖频繁审批
这类团队应挑一项真实内容生产流程做验证,从请求提交、素材制作、内部校对、客户确认到发布归档。monday.com、Wrike、Asana 或 ClickUp 可按配置能力、审批路径、文件批注、外部协作与资源视图进行比较。不同产品的具体能力可能受版本和套餐影响,需要在试用环境确认。
尤其要检查“等待审批”是否可见:谁还没有反馈、反馈是否对应正确版本、超时后如何提醒、意见修改后是否有记录。审批流程若依赖邮件往返,系统任务可能仍然只是一个不完整的状态壳子。把最终文件版本和验收意见纳入验证,比只看任务看板更有意义。
4. 多项目交付团队同时管理资源和客户节点
咨询、实施和客户交付组织,往往需要跨项目看人员负载、里程碑冲突和客户等待。应在候选中着重验证项目组合视图、资源计划、外部协作者权限、时间记录与报表能力。Wrike可以进入创意与项目管理需求评估,其他候选也应按实际套餐和配置能力核验,而不是根据产品类别直接下结论。
建议选取至少三个并行项目做压力测试,而不是只演示一个项目的甘特图。模拟关键人员同时被多个项目占用、客户审批延后、交付范围临时扩大等情况,观察负责人是否能发现冲突并作出调整。如果系统只显示计划日期,却不能帮助确认可用资源,资源管理价值就有限。
5. 数据治理或合规是采购前提
先列出不可妥协的准入条件,再进入功能评分。例如身份认证、权限分层、数据导出、数据保存地点、审计记录、合同条款和安全评估所需材料。每一项都应指定内部确认人,并要求供应商提供可核验的说明;没有确认前,标注为未通过或待核验。
不要把“企业客户很多”“支持单点登录”这类概括宣传当成合规结论。具体部署形态、套餐等级、数据处理条款和功能配置会影响最终判断。必要时让信息安全、法务和业务负责人共同参与,避免采购完成后才发现关键控制项无法满足。

6. 设定分阶段上线,而不是一次性全员迁移
相对稳妥的上线节奏可以分为四步:先梳理工作规则和数据基线,再试点一条真实流程,然后扩展到相邻团队,最后才考虑统一治理和深度自动化。每一步都应有退出条件,例如关键指标没有改善、数据更新率持续偏低、管理员维护时间超出预算时,先停下来修正流程。
迁移历史数据时,区分“仍在执行的记录”和“用于查询的旧档案”。并非所有旧任务都值得完整迁入;重复、过期或缺少责任人的记录,迁移后会增加噪声。开始迁移前,应确定字段映射、附件处理、旧系统只读期限和失败回滚方式,并保留抽样核对过程。
七、不同情况下的取舍:把优先级说清楚
1. 易用性与流程治理之间如何取舍
轻量团队通常更需要低摩擦的任务维护;大型组织则更需要一致的权限、字段和项目视图。若一味追求标准化,团队可能绕开系统另建表格;若只追求自由配置,管理者又无法横向比较。我的建议是把少数关键字段统一,其余流程允许团队按需扩展,并规定谁有权新增全局规则。
团队尚未形成稳定流程时,不要过早追求全公司一套复杂模板。先找到可以跨项目复用的最小共同结构,例如责任人、状态、优先级、截止时间和验收条件;等实际运行一段时间后,再识别哪些差异确实需要扩展。
2. 一体化平台与专业工具之间如何取舍
一体化平台可以减少系统切换,让任务、文档和协作信息更集中,但也可能在某些专业流程上不够贴合。专业工具往往在特定工作对象上更深入,却会带来更多连接器、账号、数据出口和维护责任。不要只比较软件数量,应计算团队需要维护的系统边界和信息重复度。
如果团队正在使用稳定的研发或设计工具,不一定要为了“统一平台”立即替换。先验证项目管理工具能否通过可靠集成提供必要的进度和依赖视图。如果同步不可靠、权限难以管理,才评估是否有必要调整整体工作栈。
3. 云服务便利性与组织控制之间如何取舍
云端协作通常更方便远程访问、版本更新和跨地点工作,但企业仍需评估数据处理方式、账号生命周期、访问控制、导出能力和供应商服务条款。是否适合云服务不能只看部署速度,也要看组织的安全政策、数据分类和监管要求。
评估时应把技术问题和业务问题分开:信息安全团队确认控制措施,业务团队确认流程适配,采购与法务确认服务条款和成本边界。若某项要求不能通过配置解决,应在签约前确认可接受的替代方案,而不是上线后依赖人工补救。
4. 低价格与低总成本之间如何取舍
低价方案可能适合需求简单、人员稳定、管理要求有限的团队;一旦需要高级权限、组合视图、自动化、集成或更高服务等级,实际成本可能增加。相反,高价产品也未必更划算,如果团队只使用基础任务功能,复杂能力可能成为闲置成本。
因此,预算比较应至少看未来一至两年的三种情景:当前人数、人员增长后的规模、关键高级功能启用后的费用。把管理员工时、培训投入和迁移维护也纳入估算。财务上更有用的问题不是“哪款单价最低”,而是“在我们的约束下,哪种方案能以可接受成本稳定产生可验证收益”。
5. 何时不应该立刻换工具
如果团队还没有统一任务负责人、验收条件和状态定义,先做流程梳理可能比立即购买更重要。如果现有工具已经能满足工作需求,但成员不更新数据,优先排查工作规则、负责人机制和管理习惯。如果数据安全条件尚未明确,也不应为了赶进度先签约再补评估。
换工具应当解决具体瓶颈,而不是制造“看起来在变革”的动作。至少能说清楚当前哪类损耗最严重、它发生在流程什么位置、试点用什么指标验证、失败后怎样回退,才适合开始正式选型。
八、总结:用工作证据选工具,而不是用功能数量选信心
1. 最值得记住的选型原则
六款工具没有脱离场景的统一冠军。Asana适合评估跨部门项目协作,monday.com适合评估可配置工作流,ClickUp适合评估一体化工作空间,Jira适合评估软件研发议题流程,Wrike适合评估创意审批与资源视角,PingCode适合中大型组织评估研发交付协同。它们只是候选方向,真正结论必须来自团队的流程验证和组织约束。
我更看重的不是演示时能展示多少功能,而是试用之后是否出现三种变化:执行者少做重复更新,管理者更早看到依赖和风险,数据管理员能以合理成本维护规则。若这些变化没有发生,即使评分表很漂亮,也不应急着规模化推广。
2. 下一步可以这样做
把最近一个真实项目拿出来,记录需求分派时间、状态汇总工时、逾期比例和阻塞登记时延;邀请不同角色共同确定一条试点流程;从工作模式匹配的工具中选出两到三款,按统一脚本验证常规路径和异常路径;最后把试用结果、风险项、总成本和上线责任人写进决策记录。
云项目管理软件不是效率的替代品,而是让协作规则变得可见、可追踪、可调整的基础设施。先找到工作真正卡在哪里,再让候选工具证明它能减少哪一种损耗。能够用数据说明收益、用流程解释边界、用试点暴露风险的选择,才更可能在2026年之后继续有效。
常见问题解答(FAQ)
1. 2026年比较6款云项目管理软件,应该重点看哪些指标?
我正在替团队筛选云项目管理软件,发现每家都强调任务、看板和报表,功能列表看起来差不多。我更关心的是,试用时怎么判断它是否真的能减少协作成本,而不是多出一套需要维护的系统?
不要先比功能数量,先用同一组真实工作验证流程是否顺畅。建议选两个协作方式不同的团队,连续试用10个工作日,每个团队放入约30项真实任务,覆盖任务分派、跨部门依赖、延期处理和项目复盘。
重点记录四个指标:任务从提出到明确负责人的时间、逾期任务比例、负责人能否在一分钟内找到当前状态,以及每周用于催进度和整理报表的时间。试用前先约定目标,例如减少重复录入、让逾期事项更早暴露;这些是团队的评估门槛,不是任何产品的性能承诺。
对比时还要看异常场景:负责人离职、需求临时变更、多个项目争用同一资源时,系统是否仍能找到责任人和决策记录。能处理异常流程的工具,通常比演示时看起来最丰富的工具更值得优先考虑。
2. 云端项目管理软件适合所有企业吗?怎样评估数据安全和部署方式?
我担心把项目资料放到云端后,权限配置一旦出错,客户信息或内部文件就可能被不该看到的人访问。我应该在采购前向服务商确认哪些具体事项,才能区分真正的安全能力和宣传用语?
先按数据敏感程度和管理要求判断部署方式,而不是简单地把云端或本地部署视为绝对更安全。采购前请逐项确认数据存储区域、传输与静态加密、单点登录、多因素验证、角色权限、操作审计、备份恢复、数据导出和合同终止后的删除机制。可以用一个具体场景验收权限:项目成员能否查看任务但不能下载受限附件?
外部协作者能否只访问指定项目?管理员能否追溯谁在何时修改或导出数据?要求服务商现场演示,并把可提供的审计材料、服务承诺和责任边界写进采购记录。如果企业有数据驻留、内网访问或定制审计要求,应让安全、法务和业务负责人共同评审,并先用非敏感数据完成试点。不要仅凭“符合安全标准”几个字做决定;
关键是标准覆盖范围、适用产品版本和发生问题后的处置流程。
3. 从旧项目管理系统迁移到新软件,怎样避免任务和历史记录丢失?
我准备把团队从旧系统迁到新平台,但担心导出的表格只能保留任务标题,评论、附件、负责人和依赖关系会丢。我应该先迁哪些数据、怎么验证映射结果,才能避免上线后大家回头查旧系统?
先做数据盘点,再决定迁移范围。通常需要核对项目、任务、负责人、状态、截止日期、评论、附件、标签、依赖关系和权限;其中负责人账号映射、状态名称转换和附件关联最容易出现静默错误。建议先选一个已完成项目和一个进行中项目做小批量迁移,逐项抽查至少20条任务,核对字段、评论时间线、附件打开情况和任务链接。
把旧系统中的状态先对应到新系统的状态,例如“待评审”是否归入“进行中”,不要直接按名称相似自动转换。正式切换前设定冻结时间、数据核验负责人和回退方案。保留旧系统只读访问一段明确的过渡期,并公布新旧系统各自的使用边界;否则迁移后继续双边更新,容易产生重复任务和责任不清。
4. 项目管理软件里的AI功能值得付费吗?应该怎样验证实际价值?
我看到不少云项目管理软件加入了AI摘要、任务生成和风险提醒,但担心它只是把信息重新说一遍,或者漏掉关键依赖后反而误导团队。我想知道,试用时应该拿什么任务测试,怎样衡量它是否值得额外付费?
先把AI功能拆成具体工作,而不是按“是否带AI”做采购判断。可选择会议纪要转任务、周报汇总、风险提示三类场景,使用同一批脱敏材料,分别记录人工完成时间、建议被采纳比例、事实错误数量,以及团队需要花多少时间核对。风险提示尤其要检查依据是否可追溯:系统是否指出相关任务、负责人、截止日期和依赖关系?
如果只给出“项目可能延期”却没有证据,团队很难据此采取行动。涉及客户信息、合同或人事内容时,还要确认输入数据如何处理、是否用于训练以及管理员能否关闭相关功能。只有当试点显示节省的时间稳定大于核验和纠错成本,并且关键结论能由人复核时,才适合扩大使用。
先定一个小范围试点和停止条件,比因为功能新颖就全员启用更稳妥。
文章包含AI辅助创作:2026年云项目管理软件大比拼:6款顶级工具助力企业效率提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223478
