《2026年效率革命:6大任务工时管理系统全面对比》真正要回答的,不是哪款软件的功能按钮最多,而是工时数据能不能帮助团队更早发现计划偏差、估准交付成本,并减少月底“补填数字”的时间。我的判断是:工时系统首先是经营数据的采集机制,其次才是计时器;如果只记录员工坐了多久,却无法对应任务、项目和决策,系统越精细,团队反而可能越忙于填表。

一、先讲结论:工时系统不是计时器,而是决策链路

1. 六类方案各自解决不同问题

本文把“六大系统”定义为六种常见的工时管理方案,而不是六个软件排行榜。原因很简单:同一款产品可能同时具有任务协作、计时和报表能力,但企业购买时真正面对的,往往是不同的管理路径和数据治理成本。

方案类型 适合解决的问题 主要优势 最容易踩的坑 优先考虑的团队
专用时间追踪系统 快速记录个人、项目或客户工时 启动轻、计时流程直接 任务上下文和交付状态可能分散在别处 咨询、设计、自由职业及小型服务团队
项目协作平台内置工时 把任务、负责人、计划与实际工时放在同一链路 工时较容易关联任务和进度 字段、权限和工作流配置不当会增加填写负担 项目并行较多、需要跨角色协作的团队
考勤与排班系统 上下班、班次、加班和出勤合规 适合处理固定班次与考勤规则 在岗时长不等于任务投入,也不等于项目成本 门店、生产、客服、轮班团队
专业服务自动化系统 项目预算、客户交付、资源利用率和账单 连接项目执行与财务核算的能力较强 导入与流程治理成本高,小团队可能用不满 咨询、代理、实施交付及专业服务机构
企业项目管理平台 跨项目、跨团队的计划、资源和工时治理 有机会形成统一的任务和管理数据链 需要明确数据标准、角色责任和推广节奏 中大型企业及百人以上组织
表格与轻量自建方案 快速试行、简单汇总或验证流程 门槛低、改动快、团队熟悉 版本、口径、权限和维护容易失控 需求尚未稳定的小团队或短期试点

这些方案没有绝对的优劣顺序。专用计时器可能比企业平台更快落地,企业平台也可能比考勤系统更适合项目成本分析。选型要先确认“要管理的时间是什么”:出勤时间、任务实际工时、客户可计费工时,还是未来资源容量。四者有关联,却不能直接互相替代。

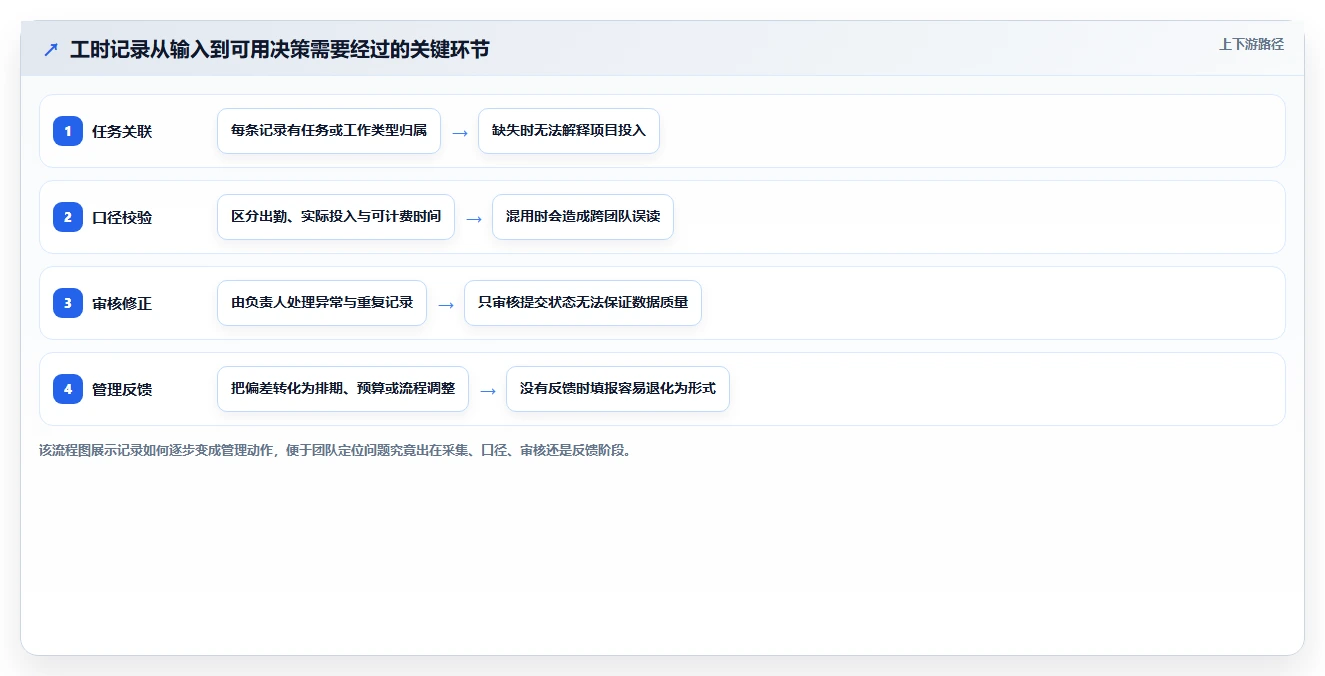

2. 我会先看数据能否支持三类决定

我评估工时系统时,通常先问管理者准备拿数据做什么。第一类是交付判断:项目是否偏离计划,哪些任务可能拖期。第二类是资源判断:团队的时间被什么工作占用,是否存在持续超载。第三类是经营判断:报价是否合理、客户项目是否盈利、哪些工作需要重新定价。

如果业务只需要核对上下班和加班,应优先看考勤规则、设备接入和合规审批,而不是项目工时功能。如果管理者需要将每周实际投入与任务估算对照,项目协作平台或企业项目管理平台通常更值得评估。若核心是客户账单和利用率,专业服务自动化方案往往更贴近问题。

3. 首选建议:先试流程,再选系统

我的默认建议不是立即全员上线,而是选一个边界清楚的项目做四周试点。试点至少要覆盖任务创建、工时记录、负责人审核、项目汇总和一次管理复盘。只有当团队能说清楚“本周投入为什么偏离计划”,数据才开始具备管理价值。

对百人以上、同时管理多个产品或交付项目的组织,我会优先验证企业项目管理平台能否把任务、工时、计划和权限放在同一工作链路中。例如评估 PingCode 时,应把它当作需要实际验证的企业级平台,而不是假设某项能力能自动适配现有流程。最终要核对的是配置适配、数据迁移、权限治理、集成与实施支持。

2026年效率革命:6大任务工时管理系统全面对比

二、背景和真实场景:为什么工时数据常常“填了也没用”

1. 一个常见现场:工时表完整,项目仍然失控

我见过不少团队,月底工时表填写率接近百分之百,项目却依然频繁延期。原因通常不是员工不认真,而是记录动作与管理动作脱节:成员填了“开发六小时”,负责人无法判断对应哪个需求;项目经理看到实际投入,却不知道计划估算、返工原因和外部等待时间。

当管理层只检查“有没有填”,团队自然优化的是填报完成率,而不是记录准确度。为了赶截止时间,成员会把一周工作按比例分摊到几个项目;数字看起来整齐,却没有足够的信息支持资源调整、报价复盘或项目预测。这是工时系统最隐蔽的失败方式:表面合规,决策失真。

2. 四类时间不要混成一个数字

出勤时间回答“人在什么时间到岗”,任务实际工时回答“某项工作投入了多久”,可计费工时回答“哪些投入可以向客户收费”,计划容量回答“未来还有多少可用时间”。将它们压成一个“工时”字段,短期看起来省事,后续却容易产生错误比较。

例如,一名工程师一天在岗八小时,其中包含会议、协作、学习、支持请求和中断。若系统要求他把八小时全部归入项目任务,数据会把组织协作成本藏起来。反过来,如果客户账单系统把所有工作都算作可计费时长,企业也会高估项目收入。

时间口径 回答的问题 常见来源 不能直接推断的结论
出勤时间 是否按班次到岗、是否存在考勤异常 考勤记录、排班表 不能直接推断任务产出或项目效率
任务实际工时 任务执行投入了多少时间 任务日志、计时记录、周报 不能单独证明投入有效或产出合格
可计费工时 哪些投入按合同或费率计费 客户项目、费率表、审批规则 不能等同于全部实际投入
计划容量 未来可供项目使用的时间有多少 假期、排班、承诺工作、容量计划 不能简单用标准工时减去已录入工时代替

3. 团队形态决定工时记录的颗粒度

产品研发团队更关心任务投入、计划偏差、缺陷返工和跨团队等待;咨询团队更关心客户、合同范围、可计费比例与预算消耗;门店或客服团队更关心排班、覆盖率和峰值时段的人力。若拿同一套填报规则覆盖三类团队,系统要么过于粗糙,要么复杂到没人愿意维护。

因此,我会把“团队差异”视为选型前提,而不是上线后再补的配置项。先画出每类员工一周内真实的工作类型,再决定字段、必填条件和审核频率。对于变化频繁的任务,按天或按任务记录可能有价值;对于稳定班次,排班与异常记录可能更实际。

4. 工时数据的价值取决于反馈闭环

记录是输入,不是结果。若员工提交工时后,管理者既不调整计划,也不排除障碍、不复盘估算,团队很快会认为系统只是监督工具。反过来,如果数据能让负责人发现某类工作长期低估,并据此调整排期或减少临时插单,成员就更容易理解记录的意义。

我建议把每次工时复盘限制在一个具体问题上,例如“本月哪个阶段的计划误差最大”。不必把所有人的个人工时逐条审问。复盘目标应是改进工作设计、范围管理和资源安排,而不是把时长当作个人绩效的替代指标。

2026年效率革命:6大任务工时管理系统全面对比

三、拆解常见误区:高完成率不等于高质量

1. 误区一:记录越精细,管理越科学

每十五分钟记录一次看起来精确,却不一定更真实。对于经常被消息、会议和突发支持打断的工作,员工可能只能在一天结束时回忆重建;记录颗粒度越细,回忆偏差和填报成本越高。精度的前提是业务确实需要这种分辨率,而且团队能在工作发生时方便记录。

我更关注“最小可用颗粒度”:记录到足以区分项目、任务类型和计划偏差即可。若企业需要客户账单或合同审计,可能需要更细的审批和描述;若目标只是发现团队的时间结构,按半天或工作类型汇总可能已经足够。颗粒度应由决策需求决定,而不是由软件能否支持决定。

2. 误区二:每天八小时都要分配到任务

将标准工作日全部摊到任务上,会掩盖会议、沟通、培训、招聘、内部支持和恢复时间。短期可能让报表“没有空白”,长期却会导致项目投入虚高,或让协作性工作看起来像低效率。记录规则应允许必要的非项目工作存在,并且能够被单独分析。

我会先建立少量稳定的工作类别,再观察团队是否真的需要细分。类别过多会让填写者纠结,类别过少则无法解释差异。一个实用标准是:新增类别能否改变某个管理决定;如果答案是否定的,就不应为了报表好看而增加字段。

3. 误区三:计时器自动启动,就会自动得到准确数据

自动计时减少了手工输入,却不代表它知道员工正在做哪项任务。应用窗口活跃、键盘有输入、浏览器停留在某页面,都不能充分证明这段时间属于哪一项工作。对隐私敏感的团队,过度自动化还可能把工时项目变成监控争议。

如果考虑自动采集,我会要求供应商明确数据采集范围、员工可见性、修改机制、保留期限和管理员权限。更重要的是,自动记录必须能让员工确认、修正和说明上下文。自动化的目标应是减少重复劳动,而不是把无法解释的数据包装成客观事实。

4. 误区四:实际工时超过计划,说明员工效率差

计划误差可能来自需求变更、等待审批、环境问题、返工、估算偏差或跨团队依赖。只看“实际比计划多了多少”,就把多个组织因素压成个人评价,容易造成成员少报、任务拆分失真和风险上报延迟。

我的复盘顺序通常是先看范围是否变化,再看依赖和阻塞,然后检查返工与计划假设,最后才讨论执行方式。只有把可控因素与不可控因素分开,工时数据才适合用于改进工作,而不是单独作为绩效结论。

5. 误区五:换一套软件,填报问题就会消失

系统只能降低某些操作成本,不能替组织定义“什么算工时”“谁负责校验”“哪些工作可以不记录”。如果管理规则含糊,换成界面更漂亮的软件,也只是把旧问题迁移到新系统。尤其是多团队组织,先统一指标定义和责任人,通常比先讨论首页布局更重要。

我会把上线准备拆成两个问题:第一,流程能否在真实业务中运行;第二,系统能否让这个流程更轻、更可追溯。前者没有答案时,不适合进入大规模采购。先用低成本工具验证规则,往往能避免为尚未定型的流程购买过度复杂的能力。

6. 误区六:工时利用率越高,组织效率越好

利用率过高可能意味着团队没有处理意外工作的空间,也可能意味着计划容量把会议、支持和休假忽略了。若每个人都被排满,任何紧急缺陷或需求变更都只能通过加班、延期或挤压质量来处理。满载不是效率的同义词,很多时候它只是缓冲不足的信号。

因此,我不会单独用一个利用率数字给团队排名,而会与交付准时率、返工、阻塞、质量和需求变化一起观察。对稳定服务团队,排班覆盖可能比项目利用率更重要;对研发团队,持续超载和计划偏差可能比单周看起来“闲”更值得关注。

2026年效率革命:6大任务工时管理系统全面对比

四、专业判断逻辑:用七个问题筛选系统

1. 先定义最终决策,不先罗列功能

选型会议常常从“有没有自动计时、有没有甘特图、能不能导出”开始,最后得到一张很长的功能清单,却没人说明系统上线后要改进哪项决定。我会要求业务负责人写出三条具体用途,例如提前识别预算超支、减少月底对账时间、发现跨项目资源冲突。

每一条用途都要能够对应一个数据输入和一个负责人。比如要预测项目超支,需要任务估算、实际投入、范围变化与预算;要分析加班,则需要班次、审批和异常原因。若数据链条缺一环,单独购买工时模块不一定能解决问题。

2. 核对记录对象和主数据

系统里的工时究竟挂在项目、任务、客户、产品模块还是工作类型上,会直接影响后续报表。项目名称重复、任务层级混乱、客户编码不一致,都会让汇总结果失真。数据治理不是上线后的清理工作,而是选型时就应该验证的基础能力。

试点前应确认项目、任务、人员、部门、客户和费率等主数据由谁维护。若多个系统各自保存一份独立名单,还要确认同步方式、更新责任和冲突处理规则。否则员工可能在几个相似项目之间选错对象,管理员月底再花时间手工修正。

3. 评估填报摩擦,而不只看演示速度

供应商演示通常展示最顺畅的流程,真实使用却会遇到任务找不到、手机端不便、定时提醒打断工作、审批退回原因不明确等细节。我会让实际使用者完成一条真实记录,再完成修改、补录、审批和报表查询,记录每步花费的时间及需要的解释。

测试时尤其要覆盖异常情况:任务已关闭怎么办、跨午夜的班次如何记录、临时支援归到哪里、客户账单已锁定后如何更正。平时最顺畅的路径不是系统的全部体验,异常路径才决定管理员是否会被大量人工工单淹没。

4. 判断系统是不是适合组织规模

小团队需要快速试错、低维护和低学习成本;中大型组织则更关注跨部门权限、审计、数据隔离、流程配置、集成和规模化支持。一个功能丰富的平台,不一定适合人数少、流程简单的团队;一张灵活表格,也不一定能承载多法人、多项目和复杂审批。

对百人以上组织,我会额外验证组织架构变化、角色权限、批量导入、历史数据迁移和报表访问边界。若不同事业部的工时口径不同,需要先判断是统一流程还是允许受控差异。平台应帮助组织治理,而不是迫使所有团队使用不符合业务现实的单一模板。

5. 先算总拥有成本,再看订阅价格

软件成本不只包括许可证。实施配置、数据整理、接口开发、员工培训、管理者复核、持续维护和流程变更,都会占用真实人力。低价工具如果每月需要大量人工汇总,未必比订阅费用较高、但能减少重复对账的方案便宜。

我会将成本拆成一次性投入与持续投入,并把节省的时间按角色分别估算。比如成员节省补录时间、项目经理减少追数时间、财务减少核账时间,价值不应混成一个模糊的“效率提升”。对难以量化的协作改善,可以在试点中设定可观察的代理指标,而不编造收益数字。

6. 检查数据权限、隐私和审计能力

工时信息可能揭示员工工作节奏、项目成本、客户费率和组织资源配置。采购时应逐项确认员工能看什么、直属负责人能看什么、跨部门管理员能看什么,数据导出后如何管理,离职账号和历史记录如何处理。

若产品包含自动活动采集、屏幕监控或位置记录,不能只看功能介绍。组织还应评估当地法律要求、员工告知与同意流程、目的限制和数据保留策略。采集越多不等于管理越可靠;超出决策所需的数据,往往会增加合规和信任成本。

7. 设定淘汰条件,避免试点变成长期试用

试点开始前就应写下停止或调整的条件。比如任务关联率持续偏低、管理员仍要手工合并大量表格、成员补录时间明显增加,或者管理者无法根据数据采取行动。没有退出条件,试点容易因“已经投入了时间”而无限延长。

同样要预先设定成功条件,但避免只看登录率和填报率。更有意义的检验是:管理者是否更早发现计划偏差,月底对账耗时是否减少,异常记录是否更容易追溯,项目复盘是否能定位到范围、依赖或估算问题。

2026年效率革命:6大任务工时管理系统全面对比

五、六类系统全面对比:能力、成本与适用边界

1. 专用时间追踪系统:适合先解决“记录太麻烦”

专用时间追踪系统的优势是入口直接,适合记录个人、任务、客户或项目的时间。常见做法包括手动填写、启动与停止计时、补记以及导出报表。对于以客户项目交付为主的小团队,这类工具通常能较快验证“工时记录是否能帮助核算投入”。

它的边界也很明确:如果任务计划、负责人、依赖和交付状态在另一套系统里,工时数据就可能需要二次关联。采购前应测试项目与任务导入、标签规范、费率设置、审批以及数据导出能力。若团队需要预测跨部门资源,而工具只擅长个人计时,后续可能还要再接一套计划系统。

这类方案适合工作边界清晰、项目数量有限、计费规则简单的团队。若员工经常在多个内部项目间切换,或希望依据任务计划管理交付风险,就要认真评估上下文切换的记录成本。专用计时功能做得再顺,也不能自动替代项目管理和资源规划。

2. 项目协作平台内置工时:适合将记录贴近任务

把工时功能放在项目协作平台中,最大的价值是减少任务上下文丢失。成员可以围绕具体任务记录投入,项目负责人也更容易将计划、状态、负责人和实际工时放在一起查看。对项目并行较多的团队,这种整合有助于发现计划估算与真实执行之间的偏差。

不过,工时字段与工作流若配置过度,团队可能需要在多个页面重复填写。试点时应检查任务关闭后的补录、工时审批、跨项目视图、导出及权限继承。要特别确认“谁能修改已审批数据”,因为这直接关系到报表可信度与审计追踪。

如果团队已有稳定的任务协作流程,优先评估平台内置能力通常比另起一个孤立计时器更自然。若现有任务结构本身混乱,先整理任务模板、工作类型和项目层级,再启用工时功能,才不至于把混乱数据采集得更快。

3. 考勤与排班系统:适合管理人在岗,不适合代替任务账

考勤系统擅长处理上下班记录、排班、请假、加班和异常审批。对于轮班、门店运营、客服值守和生产岗位,它能帮助管理者看见某时段是否有人覆盖,并依据出勤规则核验工时。这些能力与现场运营相关,和项目任务计时不是同一个问题。

常见误用是把“员工在岗八小时”直接算成“项目投入八小时”。这样会把会议、等待、交接、培训和非项目工作都混入项目成本。若企业同时需要出勤和项目工时,最好明确两套数据的用途及关联方式,不要要求一张报表承担完全不同的管理任务。

评估考勤方案时,应核对班次跨日、补卡、休息时间、加班审批、移动端或设备接入及异常处理。排班稳定的团队,复杂项目工时模块可能不是当务之急;若企业主要是研发、咨询或实施交付,单靠考勤系统则很难支持任务级别的成本分析。

4. 专业服务自动化系统:适合客户项目与账单链路

专业服务自动化方案通常关注项目预算、资源安排、客户、费率、工时审批与账单准备,适合咨询、设计、实施和代理服务机构。其核心价值不是让员工多记几条日志,而是让项目投入能与合同范围、预算消耗和收入确认形成可核对的链路。

这类方案的实施前提是业务对象相对清晰:客户、项目、费率、合同范围和计费规则需要有人维护。若报价模型经常变化、项目结构不稳定,系统配置和主数据维护会占去不少精力。小团队若没有专职运营支持,应避免为暂时不存在的复杂审批购买过多模块。

选择时要用真实项目做端到端测试:从任务记录、审批、预算消耗到开票所需数据,检查每步能否追溯。还应模拟不可计费工作、客户争议和已结账记录更正。真正的价值在于降低收入与投入之间的核对盲区,而不只是提供一张漂亮的利用率报表。

5. 企业项目管理平台:适合跨团队资源和流程治理

企业项目管理平台适合在多个团队、项目和管理层级之间建立统一的任务、工时与计划视图。对于百人以上组织,优势可能体现在权限、流程、项目组合管理、数据汇总及组织级治理;但这些能力只有在管理规则明确、平台有人负责运营时才会兑现。

以 PingCode 作为评估对象时,我会重点验证它在组织现有项目流程中的适配程度,而不会仅凭产品定位就认定它能覆盖所有场景。中大型企业应准备典型项目、角色权限、历史任务和报表需求,实际演练配置与数据流,并确认不同团队的口径差异如何管理。

企业平台的主要代价是前期治理和变更管理。项目结构、字段、权限、集成及管理员职责都需要定义。如果希望一次性统一所有团队,往往会遇到业务差异和推广阻力。更稳妥的做法是先统一核心指标,再允许少量受控的团队级差异,并设定定期复核机制。

6. 表格与轻量自建方案:适合验证,不适合无限扩张

表格的优点是熟悉、低门槛、字段可快速修改。若团队只有少量项目,近期只是想知道工时记录能否帮助复盘,用共享表格或轻量表单启动试点是合理的。它能让团队先确认字段、工作类别、审核频率和报表需求,不必在流程未知时先承担复杂实施。

表格的问题通常不是功能不足,而是规模增长后责任不清。多人同时修改、公式被覆盖、项目名称不一致、历史数据缺少审计轨迹,都会增加核对成本。再加上离职交接、访问权限和跨部门汇总,原先节省的软件费用可能转成管理员的持续维护工作。

我会给表格方案设置明确的升级信号:每月人工核对持续增加、同一数据被重复录入、权限无法按项目隔离、历史变更无法追溯,或管理者需要跨项目预测。满足其中几项,就应该重新评估系统,而不是不断叠加公式和脚本。

方案 初期上手速度 任务上下文 考勤管理 客户计费 跨项目资源治理 主要适用边界
专用时间追踪系统 通常较快 需检查任务关联 通常不是核心 视产品能力而定 依赖报表和集成 不要默认它能取代项目计划
项目协作平台内置工时 已有平台时较快 通常较强 通常不是核心 需核验审批与费率 取决于计划和汇总能力 需先治理任务结构
考勤与排班系统 规则明确时较快 较弱 强 通常较弱 面向排班覆盖而非项目资源 在岗时间不能替代任务投入
专业服务自动化系统 配置工作较多 以客户项目为中心 通常非主要方向 强 面向服务项目的资源安排 依赖稳定的合同与费率主数据
企业项目管理平台 通常需要规划实施 可覆盖多层级任务 需看集成与业务范围 需看财务链路配置 适合组织级治理验证 需要治理责任人和变更机制
表格与轻量自建方案 最快启动 依赖人工字段设计 可做简单记录 适合小规模试算 随规模增加而变复杂 需提前定义升级与退出条件

2026年效率革命:6大任务工时管理系统全面对比

六、案例与数据观察:四周试点怎样验证是否值得上线

1. 试点案例:把“月底补工时”拆成可测的问题

下面用一个情景案例说明验证方法,所有数字均为样本推演,不代表某家企业实测。一家约120人的软件交付团队,项目经理反映月底集中催填,财务要花较多时间核对项目记录。团队先选两个交付项目和一个内部产品项目,覆盖约30名成员,试行四周。

试点前先定义四项观察指标:按时提交率、任务关联率、每人每周补录耗时、项目负责人月末核对耗时。另设两项保护指标:员工对记录负担的反馈、因工时填报引发的纠错量。这样既能判断操作效率,也能避免只靠提高提交率证明方案成功。

2. 试点阶段一:不急着上软件,先统一字段

第一周先梳理工作分类,只保留项目任务、缺陷与支持、会议协作、内部建设、假期与休息等必要类别。要求项目任务尽可能关联现有任务编号;无法归入项目的工作,允许选择明确的内部工作类别,而不是强行挂到客户项目上。

这一阶段的关键不是把所有边缘情况一次性规则化,而是找出最常发生的缺口。比如“临时帮别的项目排障”是否需要改变归属,会议时间是否要记录到具体任务,项目负责人能否修改已提交条目。规则先覆盖高频场景,少量低频例外可以保留人工说明。

3. 试点阶段二:用真实工作流比较三类方案

第二周让成员各完成一条任务记录、一次修改和一次补录;项目负责人完成审核与跨项目查询;管理员检查导出和权限。若在评估企业平台,还要测试组织角色、项目模板和历史数据导入;若评估计时器,则要观察员工切换任务时的操作负担。

不要只让系统管理员参加演示。员工、项目经理、财务或交付运营人员都应完成自己的典型任务。每个角色都记录“完成动作需要几步”“是否需要离开当前工作页面”“出现错误后能否自己修正”。演示中的流畅感不如真实人员完成真实工作可靠。

4. 试点阶段三:对比基线并复盘数据偏差

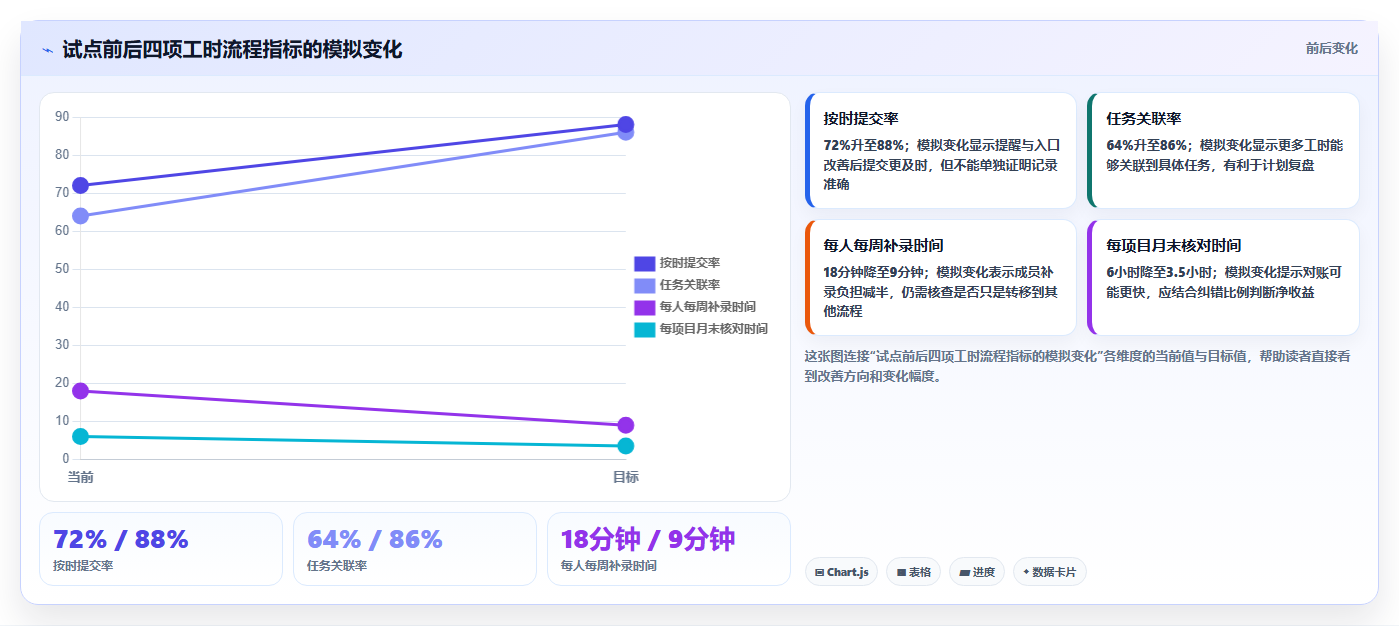

第三周和第四周采集同口径数据,与试点前基线比较。假设样本推演中,按时提交率从72%升至88%,任务关联率从64%升至86%,每人每周补录时间从18分钟降至9分钟,项目经理月末核对时间从每项目6小时降至3.5小时。这组示意数据不是行业平均,也不能直接当成采购收益承诺。

更值得追问的是结果为什么变化:是提醒更及时、任务入口更方便,还是项目经理在周中反馈更快?如果按时提交率上升,但补录时间和纠错量也增加,说明系统可能只是把工作前移,却没有降低总成本。复盘要对照流程变化,而不只看最终百分比。

5. 试点阶段四:判断数据是否触发管理行动

试点结束时,我会抽取两到三个实际偏差较大的任务,检查数据能否解释差异。可能是原始估算漏掉测试,可能是中途需求增加,也可能是外部审批等待。若工时记录只能说明“用了更多时间”,却不能连到计划、变化和阻塞,就要改进数据结构或复盘方式。

还要确认管理者有没有据此采取动作,例如重新估算后续同类任务、调整项目容量、减少无效交接,或把反复出现的支持工作纳入正式排期。没有发生管理动作,不一定代表系统失败,也可能说明目标本来就不需要任务级工时;这时应重新审视采集范围,避免为了保留系统而制造报表需求。

试点指标 模拟基线 四周模拟结果 判断重点
按时提交率 72% 88% 看提醒与流程是否改善,不要单独等同于准确率
任务关联率 64% 86% 判断工时是否能连接到具体执行对象
每人每周补录时间 18分钟 9分钟 比较成员的持续填报负担,而非只看管理员工作量
每项目月末核对时间 6小时 3.5小时 检查减少的人工对账是否真实、可持续
记录纠错比例 基线待采集 应持续跟踪 提交更快但纠错变多,可能意味着质量问题被转移

2026年效率革命:6大任务工时管理系统全面对比

6. 怎样估算系统投入回报

我不会用“节省了多少小时”直接换算成确定的财务收益,因为节省下来的时间不一定会自动变成可计费产能或更高收入。更保守的估算方式,是分别记录工时系统上线前后的人工核对耗时、补录耗时、返工修正次数和项目预测偏差,再由业务负责人判断这些改善的实际价值。

若需要量化成本,可以使用团队自己的薪酬与管理成本假设,计算节省的人时价值,并将实施、集成、培训和维护费用纳入同一周期。计算结果应标注假设条件,至少做保守、基准和乐观三种情景,不要把示意推算包装成确定回报。

2026年效率革命:6大任务工时管理系统全面对比

七、不同团队的行动建议:从最小可用方案开始

1. 自由职业者与小型工作室

如果团队人数少、项目边界清楚,先选操作顺手的专用时间追踪系统或表格试行即可。优先验证项目分类、客户费率、可计费与不可计费区分、月末导出是否满足账单核对。不要一开始设计十几种工作标签,也不要为了“看起来专业”购买复杂资源模块。

小团队的判断重点是维护成本:谁在改项目名称,谁在确认遗漏,谁在处理账单争议。如果这几件事可以由少数人稳定完成,简单方案可能更划算。等到人工对账持续变重、成员超过管理跨度或多个客户项目相互抢资源,再升级系统更稳妥。

2. 咨询、实施与专业服务团队

这类团队应把客户、合同、项目预算、费率、可计费规则和审批链路放在同一张流程图里。若只有计时没有预算消耗视图,管理者可能直到项目结束才发现工时超过合同范围。重点测试预算预警、不可计费时间、客户争议记录和已审批数据的更正流程。

负责人还应区分“可计费利用率”和“人员忙碌程度”。内部培训、售前支持和知识建设可能不能对客户收费,却可能是业务长期需要的投入。若只奖励可计费比例,团队就可能减少必要的能力建设,并把短期账面利用率误当作组织健康度。

3. 产品研发团队

研发团队不应把工时记录变成对每个人的逐分钟监督。更有用的做法是按任务类型、迭代或项目记录实际投入,再结合计划估算、缺陷返工、等待依赖和需求变化复盘。若工时数据没有改善估算、排期或优先级判断,就要考虑降低记录颗粒度。

对已有项目协作平台的团队,先验证内置工时与任务流程能否自然衔接。对多个产品线或跨团队研发组织,则可评估企业项目管理平台的权限、项目组合和资源视图。无论选哪种方案,都应明确工时不能单独代表个人产出,更不能代替代码质量、交付价值和协作贡献。

4. 轮班、门店与客服运营团队

这类团队优先解决排班覆盖、缺勤、交接、加班审批和高峰时段人力安排。选择考勤与排班系统时,用历史班次和真实异常测试跨日、临时换班、休息时间与补录规则。若还要核算具体客户或项目支持投入,再评估是否需要额外的任务记录机制。

不要让一线员工同时在考勤系统和另一套工具重复提交相同的班次信息。应明确哪个系统是出勤事实来源,哪个系统记录任务投入,并规定数据同步或对账方式。重复录入越多,越容易出现两个系统各自“正确”、结果却对不上的情况。

5. 百人以上的中大型组织

中大型组织应先指定业务负责人和系统运营负责人。前者决定工时数据要支持哪些经营和交付问题,后者负责配置、权限、模板、培训与数据质量。两种责任如果都交给 IT,容易变成技术项目;如果都交给项目管理办公室而缺少业务投入,也可能出现流程漂亮、采用率低。

建议按业务单元分批试点,优先覆盖流程相似、管理者愿意参与、数据边界清楚的团队。先统一核心指标与身份权限,再逐步扩展特殊工作流。评估 PingCode 等企业项目管理平台时,应让试点包含跨项目协作、权限隔离和真实管理复盘,避免只在一个简单项目里验证。

6. 流程尚未稳定的团队

若团队的项目定义、任务拆分和审批规则还在频繁变化,先用轻量表格或短期试点验证记录口径,通常比直接上复杂平台更稳妥。试点重点是发现哪些字段确实能帮助决策,以及哪些步骤只是管理者想象中的控制点。

但轻量试点也要设截止时间和数据责任人。建议在试点结束时形成一份简短的流程说明,包括数据口径、字段定义、异常处理、权限和升级触发条件。没有文档的试点容易变成个人表格,人员一换,组织又要从头试一次。

2026年效率革命:6大任务工时管理系统全面对比

八、不同情况下的取舍:该多花钱、少采集,还是先不换

1. 追求快速上线,接受有限分析深度

如果最紧迫的问题是月底补录或账单对账,而组织结构简单,优先选择上手快、导出稳定、任务或客户关联清楚的方案。此时不必追求覆盖所有管理场景,先把高频记录做好。取舍是:跨项目资源预测和复杂权限可能仍要依赖其他工具。

团队应提前说明这是一项局部改进,而不是企业级数据平台。否则后续管理者会把“当前版本没有的能力”误认为供应商承诺。先用试点验证价值,再决定是否需要更完整的平台,是降低采购风险的有效办法。

2. 追求统一治理,接受实施和变更成本

当多个业务单元需要统一项目口径、权限和资源视图时,企业项目管理平台可能值得投入。但组织必须准备管理员、数据责任人和业务推广资源,不能把上线责任全部外包给供应商。标准化程度越高,越要提前识别哪些差异是真正的业务必要,哪些只是历史习惯。

这类选择的取舍是前期投入更重、短期灵活度可能下降,但有机会降低重复系统和人工汇总成本。评估时不要只看系统是否支持配置,还要看组织是否有能力持续治理配置。没有运营机制,再强的平台也会积累字段、流程和报表债务。

3. 追求员工体验,减少监控式采集

若团队对隐私和信任敏感,应优先考虑任务级记录、明确的工作分类和可解释的审批流程,谨慎采用隐蔽式自动采集。对于需要审计的行业,管理者可以保留必要的变更轨迹,但要限制数据用途和访问范围,并向员工解释为何采集。

减少监控并不等于放弃管理。团队仍可通过计划与实际偏差、项目结果、阻塞原因和整体资源负载进行复盘。把系统设计成帮助发现组织问题,而不是持续评估个人在线状态,往往更利于形成长期稳定的数据质量。

4. 追求账单准确,接受更严格的审批

客户计费要求高的团队,需要对客户、费率、可计费规则、记录修改和审批做更严格的控制。这样会提高流程成本,却能减少账单争议和收入核算中的不确定性。关键是把审核重点放在异常、超预算和合同范围边缘,而不是要求管理者逐条机械确认所有记录。

这类团队应模拟实际客户争议:谁能解释记录,谁能更正,修改后如何保留历史,已开票的时间如何处理。若系统只支持常规提交、不支持更正追踪,日常看起来够用,遇到争议时却可能无法还原过程。

5. 预算紧张,选择表格或轻量系统

预算紧张时,优先把有限资源用于明确口径和减少重复录入,不要为了低订阅价忽略人工维护成本。轻量方案可以先覆盖一个团队和有限指标,但要保留稳定字段、固定负责人、版本权限和定期备份。若表格中的公式和脚本只有一个人理解,方案风险已经超过表面成本。

这时最重要的取舍是接受分析有限,而不是假装轻量工具能够承载所有治理需求。明确何时升级、哪些历史数据需要迁移、谁有权修改模板,可以避免后续扩张时重新清理全部数据。

6. 跨系统已经很多,先整合还是先替换

如果组织已有考勤、项目、财务和客户系统,先画清数据流,再决定整合还是替换。统一到一个平台可能减少重复录入,但迁移成本和业务影响也更大;保留多套系统可能更符合专业分工,却需要可靠的主数据映射和接口维护。

我倾向于先明确每类数据的唯一权威来源:考勤由谁记录,任务由谁创建,客户费率在哪里维护,实际工时以哪套记录为准。再评估接口是否能减少重复动作。只有当整合后的操作更少、错误更少、管理决策更快,迁移才具有清晰理由。

九、结尾:先治理时间口径,再决定买哪套系统

1. 真正的效率提升,来自减少无效时间与无效解释

我对工时管理系统最重要的判断是:它不应该把每一分钟都变成考核对象,而应帮助组织减少无法解释的时间损耗。好的系统让团队更早看见计划偏差、重复返工、等待依赖和资源冲突;不好的系统只是让成员更快提交一张没人使用的表。

六类方案各有边界:专用追踪器强调记录,协作平台强调任务关联,考勤系统强调出勤与排班,专业服务自动化强调客户与账单,企业平台强调跨团队治理,表格适合低成本试验。与其问“哪款最好”,不如先问“我们要用工时数据改变哪项决定”。

2. 下一步:用一张试点清单开始行动

在采购或换系统之前,我建议团队先完成以下步骤:

  1. 写下最希望改善的三项管理决定,并说明需要哪些数据支持。
  2. 区分出勤、实际任务投入、可计费工时和计划容量,不把它们合成一个口径。
  3. 选一个代表性项目和一组真实使用者,覆盖成员、负责人及数据管理员。
  4. 连续试行四周,记录提交、关联、补录、核对和纠错,而不只看登录率。
  5. 复盘数据是否带来了排期、预算、资源或流程上的具体调整。
  6. 根据实测的操作成本、治理要求和总拥有成本决定扩展、调整或停止。

如果试点后团队仍无法用数据解释计划偏差,就先修流程,不要急着扩大采购。如果数据已经可靠,却因为跨项目、权限或集成问题无法支持组织决策,再评估更完整的平台。工时系统选型的成功标准,不是记录得有多细,而是同样的时间投入,能否换来更好的计划、更少的返工和更可靠的交付判断。

常见问题解答(FAQ)

1. 2026年任务工时管理系统怎么选?六类工具的差别是什么?

我在给团队做工具选型时,最困惑的不是功能多少,而是同样写着“工时统计”,有的工具适合填报,有的却能把工时和任务、预算、人员安排连起来。我想知道,2026年常见的六类系统到底该怎么比较,才不会被功能清单带偏?

先说结论:不要把六类工具排成一个脱离场景的“最好到最差”榜单。真正影响结果的是工时数据能不能自然地产生、能否对应到任务,以及管理者是否会根据数据采取行动。下面按产品形态比较,不代表对具体厂商的实测排名。

类型适合场景主要优势常见短板 轻量工时填报型小团队、简单日报或周报上手快、填报成本低任务关联弱,数据常需手工整理 项目任务一体型按项目交付的研发、设计、咨询团队任务状态与工时可关联若任务拆分不规范,统计仍不可信 资源排期型多人并行、跨项目调度便于查看负载和未来容量计划工时容易被误当成实际工时 计费与服务交付型按工时收费的服务团队便于区分可计费与非计费时间内部协作和产品研发分析可能不够细 企业流程型多部门、多层级审批组织权限、审批和汇总能力较强配置与推广成本较高 可私有化配置型有数据边界或定制流程要求的组织数据部署和流程控制空间大实施、维护和升级需要内部投入 选型时要区分三种数字:计划工时、实际投入工时、对外可计费工时。

它们回答的是不同问题。把它们混为一个字段,短期看报表整齐,长期却会让排期、成本和客户结算彼此矛盾。我的判断是,任务与工时关系紧密的团队优先评估项目任务一体型;核心问题是人员过载,则重点看资源排期;需要按工时结算,则优先验证计费规则和审批留痕。不要为暂时用不到的企业级功能支付迁移与培训成本。

2. 小团队和大型团队分别适合什么样的工时管理系统?

我负责的团队规模不大,但项目数量在增加,最近开始出现有人忙不过来、有人却没任务的情况。我担心直接上复杂系统会增加填表负担,也想知道团队扩大到多个部门后,选型标准会不会完全变掉?

小团队先解决“记录是否真实、是否有人维护”,大型团队才需要进一步解决“跨项目如何汇总、权限如何划分、流程如何审计”。规模不是唯一标准:一个十来人的顾问团队可能需要计费与审批,一个人数更多但工作模式简单的团队反而只需要轻量记录。如果团队不超过约20人,先选填报步骤少、能关联任务、可导出数据的方案。

试用时观察成员能否在一分钟内完成一条记录;若每次都要填多个重复字段,月底再好的报表也可能建立在低质量数据上。约20至100人的多项目团队,应检查人员负载视图、项目维度汇总、角色权限和逾期提醒。重点不是看首页图表有多丰富,而是能否回答“谁在下周超负荷”“哪个项目持续超出预算”这类具体问题。

跨部门或更大规模的组织,需要提前验证审批链、组织架构同步、数据访问范围、历史数据迁移和系统接口。建议让实际使用者、项目负责人和财务或人力相关角色共同参加演示;仅由采购人员验收功能,容易漏掉日常填报与管理流程之间的冲突。

一个实用的筛选办法是先写出三条必须解决的问题,再把功能分成“必须有、可以后补、不需要”。例如,小团队的必须项可能是任务关联、周报汇总和导出;大型交付组织的必须项则可能是多层审批、项目成本口径和权限审计。先匹配问题,再比较产品类型。

3. 怎么用两周试点判断工时管理系统是否真的有效?

我不太相信演示环境里的漂亮报表,想在正式采购前做一个小范围试点。但我不知道两周够不够,也不确定该看登录率、填报率还是项目利润,才能判断这套系统是否值得继续推广?

两周可以验证易用性和基础数据链路,但不足以证明长期效率提升或项目利润改善。建议选一个真实项目、一个完整工作小组和一名负责人,试点期间不要同时更改任务流程、绩效规则和考勤政策,否则很难判断变化来自哪里。

开始前先记录基线:每周补填工时的人数、负责人整理报表所需时间、任务估时与实际投入的偏差,以及项目延期或资源冲突次数。基线要用同一口径统计;如果之前没有数据,第一周可作为观察基线,不要把它包装成精确的历史对照。

下面是一组用于说明计算方法的假设数据,不是任何产品的实测结果:12人团队试点两周,按时提交记录的人数由9人增至11人,负责人汇总报表时间由每周3小时降到1.5小时,任务估时偏差中位数由35%降至28%。这说明填报与汇总可能改善,但还不能据此断言团队效率提高了。

指标计算方式判断用途 按时填报率按期提交人数÷应提交人数判断流程是否容易执行 记录完整率有效且关联任务的记录÷全部记录判断数据能否用于分析 汇总耗时负责人整理周报实际用时判断人工整理是否减少 估时偏差实际工时与估算工时的差异辅助改进计划,不用于简单排名 试点结束后,至少访谈两类人:一线成员说清楚哪些操作最费力,负责人说明哪些决策因数据变得更快或更准。

若填报率上升但任务关联率很低,或汇总省时却没有改变排期决策,下一步应先改流程,而不是立即扩大采购范围。

4. 工时管理系统最容易踩哪些坑?如何避免把记录变成监控?

我想用工时数据改进排期和成本估算,但团队成员可能会把它理解成逐分钟监控,甚至担心工时越多越显得努力。我应该怎样设定规则,既拿到可用数据,又不让系统变成填表和绩效排名工具?

最常见的坑,是把“记录得更细”误认为“管理得更好”。要求员工逐分钟补录会抬高维护成本,也容易诱发事后编造;要求每项任务都填到极细,则会让短暂沟通、切换工作和突发支持无处归类。记录粒度应服务于决策,而不是追求表面精确。

建议先按用途定义数据口径:项目成本按项目和任务归集,资源安排看未来容量,客户结算单独标记可计费时间。对不足15分钟的零散事项,可合并为日常协作或支持类记录;具体阈值应由团队工作节奏决定,并在试点中验证,而不是照搬固定规则。第二个坑是用工时长短直接评价个人。

高工时可能意味着估算失准、需求反复或协作阻塞,并不等于贡献更大;低工时也可能来自经验积累或自动化。管理者应先看趋势和团队级别的异常,再结合任务复杂度、质量和交付结果解释数据。第三个坑是忽视数据权限与用途告知。上线前应明确谁能查看个人记录、数据保留多久、是否用于计费或绩效,以及员工如何纠正错误。

只收集完成管理目的所需的信息,并让成员知道数据不会被用于未经说明的用途,有助于减少“为了好看而填”的行为。最后,先算清楚总成本,而不只看许可费用:还要计入配置、培训、数据迁移、接口维护和每周填报时间。可用“每月节省的汇总与协调工时价值-系统月成本-新增维护成本”估算净收益。

若净收益依赖于员工长期加班填表,或数据无法推动任何排期、预算与流程决策,这套系统就还没有创造实际价值。

读者评论

钱
钱梓萱

把出勤、任务投入和可计费工时分开讲很实用。我们之前把会议时间也摊进项目,月底看起来投入充足,复盘时却说不清成本差异。

石
石启航

四周试点比直接全员上线稳妥,尤其要观察填报是否增加负担、负责人能不能根据偏差调整计划。只看提交率,确实容易把形式合规当成数据质量。

尹
尹沐阳

利用率不宜单独用来评价团队,这点认同。排期排满后,一次临时支持就可能挤压原计划;不过文中的负载与准时率是情景模拟,实际还得按团队历史数据验证。

文章包含AI辅助创作:2026年效率革命:6大任务工时管理系统全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223326
