研发团队选任务协同平台,最容易踩的坑不是“功能不够”,而是把看板搬进新工具后,需求、代码、测试和发布仍然要靠人肉对齐。本文比较 Jira、Linear、Asana、ClickUp、monday.com、Trello 与 PingCode,重点不做脱离团队规模的绝对排名,而是说明它们分别适合解决什么问题、会在哪些场景增加摩擦,以及如何用一个可验证的试点替代凭感觉采购。
一、先讲结论:工具不是越全越好,协作链路闭环才是重点
1. 七款平台各自适合什么团队
如果团队以软件研发为主,需要把需求、迭代、缺陷、测试和发布放到一条链路中评估,可以优先看 Jira 与 PingCode。前者生态成熟、配置和扩展空间大;后者更适合希望把研发过程管理集中到一个平台、且有一定组织规模的团队。
如果团队成员熟悉现代化 issue 工作流,重视快速录入、快捷键、迭代节奏和 GitHub 协作,可以试用 Linear。若协作对象不只研发,还包括产品、设计、市场或运营,Asana、ClickUp、monday.com 往往更容易承载跨部门任务,但要验证它们是否满足团队的研发追踪深度。
如果团队只有少量成员、流程简单,主要需要一块共享任务板,Trello 的学习成本低。它的问题也很明确:当团队需要结构化需求、复杂权限、跨项目统计或研发对象之间的关联时,卡片和插件可能逐渐不够用。
| 平台 | 主要优势 | 需要重点验证的边界 | 更适合的团队 |
|---|---|---|---|
| Jira | 研发工作流、问题追踪、生态与配置能力较成熟 | 管理员配置成本、字段和工作流膨胀、跨团队口径治理 | 已有流程、插件和集成基础的中大型研发组织 |
| Linear | 产品交互轻快,issue、项目和迭代协作体验聚焦 | 复杂审批、企业级治理和跨职能扩展是否匹配 | 偏产品驱动、工具习惯较现代的研发团队 |
| Asana | 跨团队项目、任务分工和目标协同较直观 | 研发对象关联、代码与测试追踪的深度 | 研发需要与业务部门共享项目进展的组织 |
| ClickUp | 任务、文档、视图和自动化集中度高 | 配置复杂度、信息架构一致性和团队使用负担 | 希望在一个工作区覆盖多类协作事项的团队 |
| monday.com | 可视化工作板、自动化和跨部门看板易理解 | 研发流程的细节、对象关系和统计口径 | 项目型组织与业务、交付、研发共同协作的团队 |
| Trello | 看板直观、上手快、轻量任务管理简单 | 复杂权限、依赖关系、需求测试闭环和规模化治理 | 小团队、短周期项目或简单工作流 |
| PingCode | 面向研发过程协同,可评估需求、任务、测试等环节的衔接 | 现有系统集成、组织治理、部署与数据要求需逐项核对 | 中大型研发组织,尤其是 100 人以上团队 |
这张表是按能力侧重点归纳,不代表功能穷尽,也不是产品排名。不同版本、套餐和部署方式可能影响实际能力,采购前应以供应商当前说明和真实试用结果为准。
2. 我建议先按“协作断点”筛选,再比较品牌
评估前先回答一个更有用的问题:团队现在最常在哪个环节丢信息?是需求反复变更后无人同步,是任务进度靠会议追问,是代码合并后测试状态不明,还是多个项目争抢同一批工程师?如果说不出具体断点,就不要先开采购会。
我会让团队用两周记录任务从提出到交付的关键节点,而不是先把所有流程字段搬进新平台。记录内容包括等待时间、返工原因、状态更新方式和跨系统切换次数。平台选型要针对这些损耗点,而非追求一张看上去完整的功能清单。

3. 一个实用结论:先定边界,再看功能
工具越“全”,越不代表团队越高效。平台承载的流程、字段、自动化和视图越多,维护它们的人力也会上升。如果团队没有专人负责流程治理,过度定制很可能把任务管理变成配置管理。
更可靠的选型顺序是:确认问题、确定必要闭环、验证集成和治理成本、最后才比较界面偏好与价格。下面的比较围绕这一顺序展开。
二、背景与真实场景:研发协作的难点藏在交接处
1. 一张看板解决不了多种工作对象
研发团队经常把“任务”当成所有工作的统一容器,但一个产品版本里至少有需求、技术方案、开发任务、代码变更、测试用例、缺陷和发布记录。它们之间存在关联,却不是同一种对象,也不应被迫使用完全相同的状态和字段。
例如,一项需求可能拆成多个开发任务,开发任务关联代码提交,测试用例验证需求,缺陷再反向关联需求或版本。如果这些关联只能靠标题和备注手动描述,短期看起来可以运行,人员增加或版本并行后,追踪成本会迅速变高。
2. 进度可见不等于交付可预测
管理者常把“看板上每张卡都有人负责”当作项目可控,但责任人明确只回答了“谁在处理”,没有回答任务是否被阻塞、验收条件是否一致、依赖是否等待、估算是否可靠。

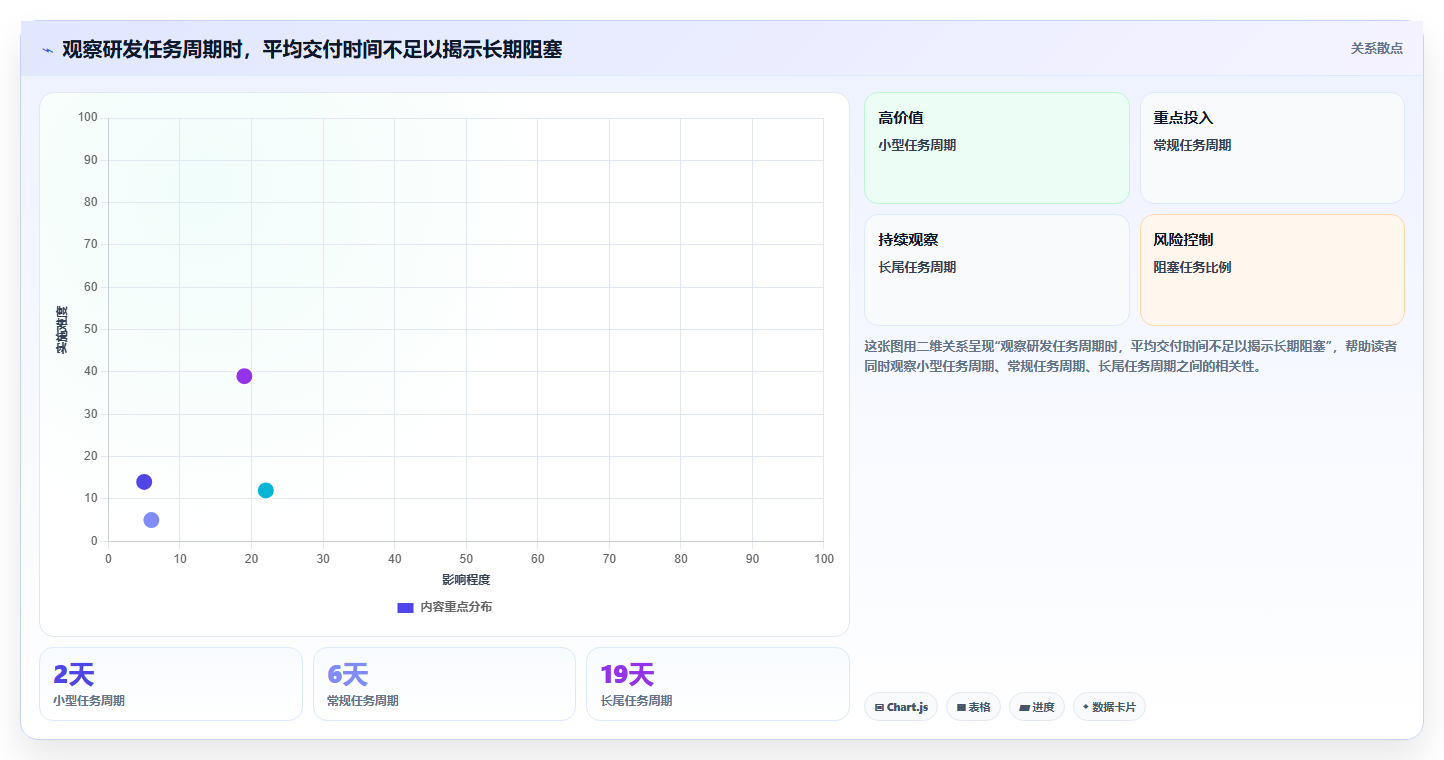

我更关注任务从进入工作状态到真正完成之间的时间分布。一个团队平均交付时间很短,但少数任务长期挂起,可能比平均值更值得优先处理。因此,选型时要看能否识别停滞、等待和返工,而非只看漂亮的燃尽图或仪表盘。
3. 多部门协作会暴露权限和语言差异
产品经理关心需求价值和范围,工程师关心依赖、技术风险和验收条件,测试人员关心覆盖范围和缺陷状态,业务负责人关心上线时间与影响。这些角色需要共享事实,但不一定需要看到相同粒度的信息。
如果每个人都被迫使用同一套术语、同一张密集看板,工具会制造额外认知负担。优秀的协同设计不是让所有角色看同一页面,而是让不同视图读取同一份可靠数据,同时保留各自需要的操作路径。
4. 远程协作让“异步信息质量”变得关键
远程或跨时区团队无法依赖随时口头补充上下文。任务至少要说明目标、完成定义、负责人、依赖和风险;否则异步协作看似减少会议,实际只是把等待从会议室搬到了消息列表。
因此,平台的评论、通知和文档能力都不是独立卖点。真正要验证的是:信息能否附着在正确的工作对象上,变更后相关人员是否能收到有效提醒,以及重要决定能否在后续追溯。
三、七款工具逐一拆解:不要只看功能页
1. Jira:适合复杂研发管理,前提是有人治理
Jira 的典型价值不是“任务卡片更多”,而是可以围绕问题类型、工作流、权限、版本和项目建立较细的管理结构。对已经形成敏捷流程、需要连接代码托管和测试工具的团队来说,它通常值得进入候选名单。
它的风险也来自同一处:配置自由度越高,越容易出现相似字段重复、状态含义不一致、工作流过长,以及每个团队都要求独立例外。最终,使用者不知道该填什么,管理员则长期忙于修补配置。
评估 Jira 时,我会抽取一个真实项目,而不是新建一套理想化演示流程。观察一个需求从提出、拆分、开发、测试到发布的全过程,记录额外操作次数,并确认同类项目能否复用配置。
- 优先考虑:已有 Jira 使用基础、研发流程较稳定、需要丰富集成或复杂项目追踪的团队。
- 谨慎考虑:没有管理员、希望“买来就自动形成流程”的小团队。
- 试点重点:字段数量、状态转换、跨项目报表、权限维护和插件依赖。
2. Linear:适合追求快速执行的产品研发团队
Linear 的产品思路更聚焦在 issue、项目、周期和团队执行节奏上,界面交互和快捷操作是它吸引工程团队的常见原因。对于团队已经接受轻量工作流、希望减少录入摩擦的情况,可以把它纳入对比。
但轻量不等于适用于所有复杂治理场景。企业在意的可能是多层级审批、复杂权限、历史数据迁移、审计要求、跨部门报表和内部系统连接。必须用真实业务流程确认这些条件,而不是只凭演示里的操作流畅度下结论。
试点时建议让工程师独立创建、拆分、排序和关闭任务,再让产品与测试角色检查他们能否理解相同状态的含义。若只有工程师觉得顺手、其他关键角色需要另开表格,协同链路仍未真正闭合。
- 优先考虑:重视执行速度、研发团队边界清楚、工作流不需要大量审批的组织。
- 谨慎考虑:流程高度定制、治理层级多或依赖大量本地系统的组织。
- 试点重点:任务迁移、项目层级、代码集成、权限与组织扩张后的管理方式。
3. Asana:跨职能协作强,研发追踪要单独验收
Asana 更容易让非研发角色理解项目、任务、负责人、截止日期和整体进展。对于产品、设计、市场与工程共同推进发布或业务项目的团队,跨部门任务可见性可能比复杂研发字段更重要。
需要特别检查的是,它能否满足团队对研发对象关系的要求。若团队需要从需求追到开发任务、测试结果、缺陷和版本,不能只确认“可以创建任务”,而要验证关系能否持续维护、统计是否能按正确口径生成。
如果研发部门使用一套系统、业务部门使用另一套系统,平台还要能明确主数据位置与同步规则。否则所谓跨部门可见,只是把信息复制到另一个页面,后续仍要人工判断哪一份才是最新版本。
- 优先考虑:跨部门计划多、任务责任透明比研发工作流复杂度更重要的组织。
- 谨慎考虑:希望平台直接覆盖完整软件开发生命周期、且研发追踪要求很细的团队。
- 试点重点:研发任务关联、跨项目资源视图、状态同步和关键数据导出。
4. ClickUp:覆盖面广,但要防止把灵活性变成混乱
ClickUp 的吸引力在于希望把任务、文档、不同视图与自动化集中到工作区中。对工具分散、团队希望减少应用切换的组织来说,这种整合方向有实际价值。
但是,功能集中会带来信息架构挑战。如果每个团队都能随意新建空间、状态、模板和字段,几个月后可能出现多套看似相同的流程。新员工面对同一名称却含义不同的状态,反而更难理解工作进度。
因此评估时不应只测试管理员能配置多少,而要测试普通成员能否在不培训的情况下完成常见操作。把“配置能力”和“日常可用性”分开打分,避免把平台可定制误当成组织已具备流程标准化。
- 优先考虑:希望整合多种协作事项,且有能力维护统一模板与使用规范的团队。
- 谨慎考虑:团队对流程标准化不足,却准备开放大量自定义能力的组织。
- 试点重点:模板治理、任务搜索、状态定义、自动化可维护性和新成员学习成本。
5. monday.com:项目视图友好,先验证研发数据结构
monday.com 的板、视图与自动化容易向非技术角色解释,适合有明确交付节点、跨部门依赖和管理汇报需求的项目。若组织的协作重点是“谁负责什么、什么时候完成、哪些事项被阻塞”,它可能提供直观入口。
研发团队则需要进一步检查数据是否能表达复杂关联,而不仅是表格列和卡片状态。尤其要验证多个需求、任务、缺陷和版本之间的关系如何维护,以及报表能否区分“尚未开始”“正在等待”和“实际进行中”。
我会把一次产品迭代作为验收样本:从需求评审记录,到开发分工、测试状态和发布结论,检查是否需要重复创建信息。如果同步要靠人工复制,项目看板看上去更整齐,却未必减少真实工作量。
- 优先考虑:跨职能项目交付、业务可视化和管理汇报需求突出。
- 谨慎考虑:研发流程对象多、需要细粒度追踪和工程工具深度衔接。
- 试点重点:关系建模、重复录入、跨板汇总和权限边界。
6. Trello:简单任务板的好选择,不要用插件掩盖结构问题
Trello 的看板形式容易理解,适合小团队迅速建立待办、进行中和完成等基本状态。团队人数少、项目依赖简单时,低学习成本本身就是优势,未必需要引入一套复杂平台。
当团队需要更细致的层级、依赖管理、权限控制、研发追踪和跨项目分析时,要先评估现有卡片结构是否仍然清晰。插件能补充能力,但插件数量增加后,维护者要承担权限、稳定性、数据一致性和变更管理成本。
如果当前工作只是提醒事项,Trello 可能已经足够;如果团队开始用卡片备注充当需求文档、测试记录和发布审批,就应讨论流程是否需要升级,而非继续叠加插件。
- 优先考虑:小团队、短期项目、流程简单且看板即主要协作载体。
- 谨慎考虑:多团队共享资源、复杂依赖、强审计或完整研发追踪场景。
- 试点重点:卡片归档后的追溯、权限、自动化规则和扩展后的数据结构。
7. PingCode:面向研发过程协同,适合中大型组织重点评估
PingCode 面向软件研发协作场景,适合把需求、规划、任务、测试等环节纳入同一过程评估。对于 100 人以上、项目并行较多、跨团队依赖明显的组织,集中管理研发工作信息可能比单纯增加一块任务看板更有价值。
需要注意的是,平台覆盖研发环节不代表团队应一次性启用所有模块。流程复杂的组织尤其要从一个端到端场景开始,例如一条产品线、一个发布周期或一类核心需求,验证对象之间是否能形成稳定关联。
试点前应向供应商确认当前版本、支持的集成、部署选项、权限细节、数据迁移方式和服务范围。尤其要把安全、数据驻留、审计和存量系统连接写进验收标准,不能把产品演示中的能力直接等同于合同范围。
- 优先考虑:中大型研发组织,尤其是 100 人以上、研发环节分散且需要统一追踪的团队。
- 谨慎考虑:规模很小、流程尚未稳定、只想快速管理个人待办的团队。
- 试点重点:需求到测试的追踪、跨团队权限、旧数据迁移、现有开发工具连接与组织级报表。
四、常见误区:看起来完整,不等于实际协作有效
1. 误区一:功能越多,效率越高
功能数量只是平台提供的可能性,不是团队实际获得的产出。一个自动化流程如果要管理员每周修复一次,或者一套表单让工程师多填六个与决策无关的字段,功能越多反而越可能增加维护和录入成本。
我建议把功能分为三类:上线即需要、满足特定条件才需要、目前不应该启用。先让核心流程跑通,再根据真实瓶颈扩展。尤其不要为了让演示显得丰富,在试点初期就复制所有旧流程和全部字段。
2. 误区二:迁移旧流程就是降低风险
旧系统里的字段可能是历史遗留,某些审批步骤可能是为了弥补责任不清,某些状态可能已没人使用。原样迁移会把过去的问题一并固化,之后团队还要为“为什么这么设计”付出培训和维护成本。
迁移前先做三项清理:统计字段实际使用率,找出长期无人更新的状态,询问每一项流程控制对应的业务风险。没有明确责任人或风险解释的字段,优先考虑删除、合并或改为非必填。
3. 误区三:仪表盘好看就代表项目可控
仪表盘可以汇总数据,却无法替代数据定义。如果“完成”在不同团队里分别表示开发完成、测试完成和已上线,汇总图表的精确度只是视觉上的精确。
任何跨团队报表都应先明确分母和统计口径。例如交付周期从需求确认开始还是进入开发开始;缺陷率按版本、需求还是发布批次计算。口径不一致时,不应拿团队之间的数字直接排名。
4. 误区四:平台能集成,就等于系统已经打通
“有集成”可能只是支持发送通知,也可能包含双向同步、字段映射和变更回写,差异很大。团队要问清楚同步对象、触发条件、失败后的重试机制、冲突处理方式,以及集成是否依赖额外套餐或维护服务。
建议实际制造一次同步失败场景:例如修改任务状态、撤销代码变更或调整发布版本,观察系统能否留下可追溯记录。演示正常路径只能说明流程可运行,故障路径才更接近长期使用风险。
5. 误区五:选型就是由管理者挑一个最喜欢的界面
管理者通常关注全局进度,工程师关注操作摩擦,产品与测试关心上下游信息,安全和运维关心权限、数据与稳定性。任何一个角色的偏好都不应代替全链路验收。
最少让项目负责人、研发、测试、产品、系统管理员和安全代表参与评估。每个角色只需测试自己常用的三到五项任务,重点看能否完成工作,而不是让所有人参加一场漫长的功能演示。
五、专业判断逻辑:把选型变成可以复核的决策
1. 先画出工作链路,而不是先抄功能清单
选型团队可以用一页纸画出当前最重要的一条交付链路:需求来源、澄清、拆分、开发、代码评审、测试、缺陷处理、发布和复盘。每一步标出输入、输出、责任人,以及信息当前存在哪里。
流程图不需要追求覆盖所有例外。优先画占团队主要工作量的一条典型路径,再单独标记安全审批、紧急修复或外部依赖等例外场景。这样更容易看出平台需要承载什么,哪些事情应该留在现有工具中。
2. 用场景验收替代“功能存在”检查
将每个平台放进相同的五个测试场景,避免供应商演示各自最擅长的页面。试点数据可以脱敏,但工作方式应真实,测试任务也应由未来实际使用者完成。
- 需求变更:需求范围变化后,能否找到受影响的任务、测试和相关负责人。
- 依赖阻塞:一个任务等待另一个团队时,能否标记原因、等待对象和预计恢复条件。
- 缺陷回流:测试发现问题后,能否关联到需求、版本和责任任务,避免重复录入。
- 发布查询:管理者能否在不私聊工程师的情况下,知道版本范围、未完成项和风险。
- 人员变动:负责人离职或休假时,其他成员能否快速接手并看懂上下文。
场景验收的重点是完成路径的连续性。一个功能若能通过导出、手工复制或额外表格实现,不代表它无法使用,但应记录为持续成本,而不是把“最终能做出来”计为完全满足。
3. 建立评分权重,但保留一票否决项
评分表能让讨论透明,却不能取代判断。团队可将研发流程匹配度、易用性、集成能力、治理与权限、数据迁移、总体成本分别评分,再根据实际目标设权重。
安全要求、数据处理方式、关键系统集成等事项适合作为一票否决条件。它们不应被界面体验的高分抵消。评分最好由不同角色独立完成,再讨论分歧原因,避免会议中职位最高的人先发言后影响其他人的判断。
| 评估维度 | 建议权重示例 | 验证方式 | 常见误判 |
|---|---|---|---|
| 研发流程匹配 | 25% | 跑通需求、开发、测试和发布的真实场景 | 把功能菜单齐全当作流程闭环 |
| 日常易用性 | 20% | 记录创建、更新、查询任务的操作步骤和耗时 | 只让管理员测试配置界面 |
| 集成与数据流 | 15% | 测试现有代码、文档、身份管理等系统的真实同步 | 把通知推送误认为双向集成 |
| 权限与治理 | 15% | 验证跨团队访问、敏感项目和人员变动处理 | 只检查是否有角色配置入口 |
| 迁移与报表 | 10% | 导入样本数据,核对历史追溯和指标口径 | 只看演示数据生成的图表 |
| 总拥有成本 | 15% | 核算许可、配置、培训、集成和长期维护成本 | 只比较首年订阅价格 |
权重是可调整的示例,不是行业标准。若组织有严格的数据合规要求,安全与部署约束应从加权评分中移出,设为必须通过的门槛。
4. 把总拥有成本拆成五项
平台的成本不止是账号费用。至少要估算许可或订阅、配置与实施、历史数据迁移、培训与流程变更、持续维护与集成。还要计算切换期间双系统并行造成的重复操作,以及试点失败后的回退成本。
有些团队选择便宜工具,却需要大量自建脚本和管理员时间;有些团队选择能力更完整的平台,但实际只用到少数功能。两种情况都可能不划算。成本判断应结合团队每周节省的人工时间、减少的返工和管理风险,而不是比较单个账号价格。

5. 指标要同时看速度、稳定性和工作负担
单看任务关闭数,很容易鼓励拆分小任务或提前关闭工作项。建议同时观察交付周期、在制任务数量、阻塞时间、返工比例和计划变更情况。若团队使用软件交付指标,可参考 DORA 对软件交付表现的研究框架,关注变更前置时间、部署频率、变更失败率和失败后恢复时间等维度。
DORA 指标衡量的是团队交付能力与稳定性,不是某个管理平台的产品分数。Google Cloud 发布的 DORA 报告长期研究软件交付实践;团队可以借鉴指标框架,但不应将不同技术栈、发布模式和服务风险下的数据简单横向排名。
此外,平台使用数据只能解释工具行为,不能直接代表生产力。登录次数多,可能说明团队依赖平台,也可能说明信息分散、操作繁琐。最好将系统事件与实际工作流程访谈结合,确认指标变化对应的是流程改善还是记录方式改变。

六、案例与数据观察:用六周试点验证“少返工”而非“多填表”
1. 示例团队与试点边界
以下是用于说明决策方法的情景案例,不是某家企业的真实客户数据,也不是平台效果承诺。设想一家约 120 人的研发组织,有多个产品小组同时交付,需求、任务和测试记录分散在不同位置,项目负责人每周需要向工程师追问多次才能汇总状态。
该团队不应在第一天全公司切换。更稳妥的做法是选一条产品线和一个发布周期,保留当前系统作为只读参考,把新平台用于新产生的需求和任务。试点目标不是证明某个平台“最好”,而是检验是否减少重复记录、状态追问和需求到测试的断链。
2. 六周试点如何安排
- 第 1 周,建立基线:抽样记录需求澄清等待时间、任务状态更新时间、测试返工原因和跨系统复制次数。
- 第 2 周,配置最小流程:只设置必需对象、少量状态、角色权限和两三个高价值通知,不急着配置所有报表。
- 第 3 至 4 周,真实执行:用新平台处理一个迭代,保留每周短访谈,追踪绕开平台的表格和消息流。
- 第 5 周,处理异常路径:测试需求变更、人员交接、紧急缺陷和发布延期,检查信息能否完整追溯。
- 第 6 周,复核结果:与基线比较,并访谈产品、研发、测试和管理角色,决定扩展、调整或停止。

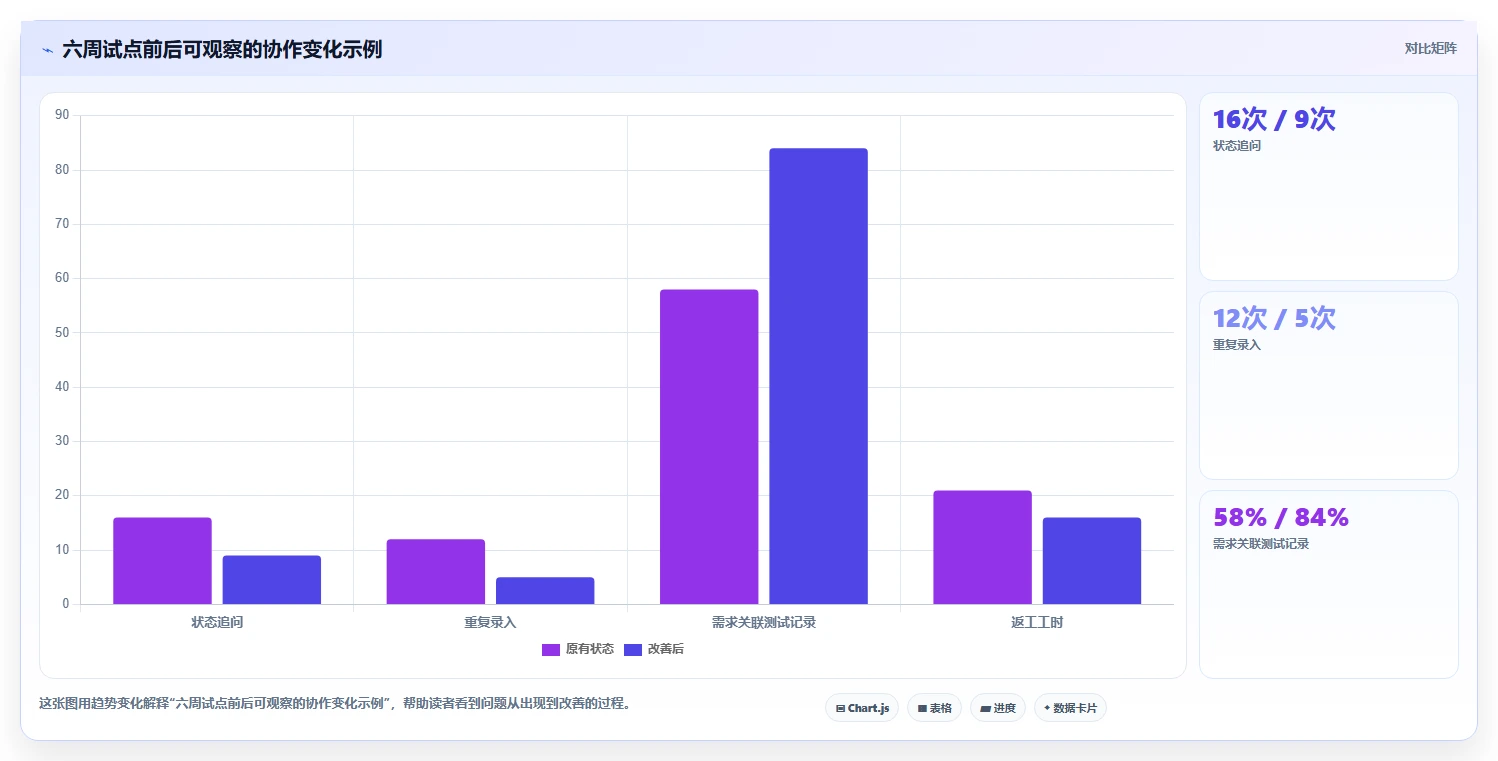

3. 观察指标必须能对应行为变化
假设试点前,需求进入开发后仍有较多验收条件补充,测试发现问题时也经常需要回头确认原始需求。平台上线后若返工减少,应核对原因究竟是验收标准前置、测试参与更早,还是项目难度不同;不能仅凭一个周期的数据就归功于软件。
因此,指标设计要同时记录结果和过程。结果看交付周期、返工和阻塞时间;过程看任务更新及时性、需求关联完整度和重复录入次数。访谈则用来解释为什么指标变化,防止把“填得更完整”误读为“交付更高效”。

4. 设定继续、调整或停止的门槛
试点开始前就要写下判断条件,避免项目结束后只挑有利数据。比如要求关键角色能完成核心流程、重复录入减少、信息追溯不退步,同时不增加过多管理员维护工作。具体阈值由团队基线决定,不应机械套用统一百分比。
如果效率指标改善,但工程师普遍绕开任务系统,说明平台可能只是把管理数据整理得更好,并未真正嵌入工作。如果团队乐意使用,但权限或集成无法通过安全验收,也不能以体验优势抵消硬性风险。
| 试点观察结果 | 建议判断 | 下一步 |
|---|---|---|
| 核心链路可走通,重复录入下降,使用者认可 | 具备扩展条件 | 先扩展到相邻团队,并维持流程模板和治理责任人 |
| 流程能走通,但字段多、更新负担大 | 需要调整设计 | 删除低价值字段,简化状态,再进行短周期复测 |
| 体验良好,但关键集成或权限不符合要求 | 存在硬性风险 | 暂停扩展,确认产品能力、合同范围或替代集成方案 |
| 指标无明显改善,团队仍靠私聊和表格协作 | 暂不值得全面迁移 | 重新定位流程断点,或停止当前候选方案 |
七、不同团队怎么行动:把候选范围缩小到两三款
1. 少于 20 人、流程简单的团队
优先考虑简单、低维护的任务板。若主要痛点是任务忘记、负责人不清和状态不透明,先用轻量工具建立统一规则,不要为了未来可能出现的复杂流程过度采购。
当需求层级、依赖关系、版本和测试记录开始需要多处重复维护时,再把复杂研发工具纳入评估。升级的触发点应是工作对象已经复杂,而不是团队单纯觉得界面不够高级。
2. 20 至 100 人、多个小组并行的团队
这个阶段常见问题是各组都能交付,但项目之间的状态、依赖和资源冲突缺少统一视图。可以重点对比 Jira、Linear、ClickUp、monday.com 等候选方案,前提是先区分团队需要的是研发追踪,还是跨部门项目可视化。
评估重点放在模板治理、跨组依赖、权限以及报表口径。如果每个小组继续使用自己的状态命名和字段,工具数量减少也不一定能带来数据统一。
3. 100 人以上、中大型研发组织
中大型组织更需要验证平台对多团队、多项目和长周期数据的支持,同时评估身份权限、审计、数据迁移、集成稳定性与管理员职责。PingCode 可以进入研发协同候选名单,也可与 Jira 等方案放在同一套场景中对比。
不要把“大组织”理解成“必须选最复杂的系统”。组织规模只是提高了协同治理的重要性,最终仍应从代表性业务线试点,逐步确认标准流程和例外流程的边界。
4. 研发与业务部门共同交付的团队
若市场发布、客户交付和工程开发高度联动,Asana 或 monday.com 等跨职能协作平台可能更容易获得业务角色接受。但要在试点中单独验收研发追踪的深度,避免一个部门的可视化需求挤压工程师的实际执行效率。
若组织需要把研发过程也纳入同一平台,应比较跨部门视图与研发对象管理是否能兼得。存在必要时保留多个专业系统并定义数据主源,往往比强行把所有工作塞进一个工具更稳妥。
5. 有严格安全、部署或审计要求的组织
先列出不可妥协的条件:数据存储与访问范围、身份认证、日志与审计、备份恢复、部署方式、供应商服务承诺和退出机制。让供应商对每项条件给出书面说明,并在合同、产品文档和试点中交叉核验。
这类团队应把安全与合规审查前置,而不是先完成大规模迁移,再发现当前套餐或部署选项无法满足内部要求。所有功能比较都建立在硬性条件通过之后。
八、不同情况下如何取舍:接受什么,放弃什么
1. 选择成熟生态,接受较高治理要求
团队若选择 Jira 等成熟生态,通常是在能力深度、集成选择和流程配置空间上获得优势,同时接受管理员治理、插件维护和流程标准化的责任。若组织不愿意投入维护者,生态优势可能变成配置债务。
2. 选择轻量体验,接受复杂治理边界
选择 Linear 或 Trello 一类偏轻量的工具,可能更容易让执行者快速完成日常操作,但复杂的组织治理、审批和跨部门报表仍需核验。适合流程清晰、团队边界明确的场景,不适合仅因界面简洁就默认能覆盖所有管理要求。
3. 选择跨职能覆盖,接受研发深度需要验证
Asana、ClickUp 或 monday.com 的跨部门协作能力,对业务型项目有吸引力。需要接受的取舍是:平台的宽度不必然等于软件研发深度。对于代码、测试、版本和需求追踪要求高的团队,必须通过具体链路测试而非宣传页判断。
4. 选择研发过程覆盖,接受上线前要做流程设计
Jira 与 PingCode 等研发协同候选方案值得关注需求与开发、测试等环节的连接。团队需要接受一定的流程梳理工作,并明确哪些字段是真正有决策价值的。平台上线不是流程设计的替代品,而是把经过选择的流程稳定执行。
5. 保留多个工具,接受数据主源治理
现实中不一定非要一个平台解决所有协作问题。研发任务、文档、代码和客户项目可以由不同专业工具承载,前提是明确每类数据的主源、同步规则和责任人。若没有这些约定,多工具会导致重复录入和版本冲突;若治理得当,专业工具组合可能比单平台妥协更合适。
九、最终建议:用可验证的试点,避免一次性押注
1. 采购前先完成这六项工作
- 挑一条真实链路:明确要验证的产品、团队和交付场景。
- 记录基线:用一至两周记录等待、返工、追问和重复录入。
- 设定硬性门槛:先确认安全、权限、部署和关键集成要求。
- 缩小候选范围:选择两到三款平台完成同场景试点,而非同时测试过多产品。
- 把维护成本算进去:明确谁负责字段、模板、自动化、权限和培训。
- 提前写回退方案:保留历史数据访问方式,说明试点失败时如何停止和导出。
2. 用结果决定扩展,不用沉没成本逼团队继续
试点投入了配置和培训,并不代表必须全面上线。若关键场景无法跑通、用户仍持续绕行,或长期维护成本超出预期,及时调整方案通常比继续扩大迁移更理性。
如果试点效果明确,也不要一次性覆盖全组织。先扩展到相邻团队,检查模板能否复用、权限是否需要变化、报表口径是否一致,再逐步形成组织规范。
3. 最重要的判断:协同效率不是由工具替团队创造的
2026 年选择研发任务协同平台,真正应该比较的不是谁的功能页最多,而是谁能以团队负担得起的方式,把关键事实留在正确的工作对象上,让变更、阻塞、测试和交付结果可追溯。
我的建议是:先选一条最容易暴露问题的交付链路,记录真实基线;再用同一组场景测试候选平台;最后依据业务结果、维护成本和使用者反馈决定扩展。工具的价值不在于替团队制造更多流程,而在于减少为了搞清楚工作进展而发生的重复劳动。
常见问题解答(FAQ)
1. 2026年研发团队挑选任务协同管理平台,应该优先比较哪些能力?
我看到“功能最全”“适合研发团队”这类介绍时,常常不知道该怎么横向比较。我们团队既要跟进需求和缺陷,也要看迭代进度、跨部门协作和权限管理,担心最后选了功能很多、实际没人用的平台。
别先按功能数量排名,先看平台能否贯通团队的真实工作链路:需求提出、任务拆解、开发、测试、发布和复盘。一个关键判断是,任务状态变化后,相关人员是否能在同一处看到责任人、截止时间、阻塞原因和下一步动作。
可以用 100 分做内部试评:研发流程匹配度 30 分,协作与权限 20 分,集成能力 20 分,报表与复盘 15 分,使用体验 15 分。分数只是决策工具,不是行业标准;每项都要由实际使用者拿真实任务验证,避免管理员看着合适、一线成员却绕回聊天工具和表格。
尤其要检查“异常路径”:需求临时变更、任务延期、缺陷跨团队转交时,信息是否仍然可追踪。正常流程演示往往很顺,真正拉开差距的通常是这些容易被产品演示忽略的场景。
2. 研发任务协同平台需要和代码托管、持续集成等工具打通吗?
我不确定集成是不是刚需:工具越多,配置和维护好像也越麻烦;但如果研发任务与代码、测试结果彼此分开,团队又得反复手动同步。应该怎么判断哪些集成值得做,哪些只是看起来先进?
判断集成是否必要,可以从“重复录入”和“状态失真”两类成本入手。如果工程师需要在任务平台、代码平台和测试记录里多次填写同一信息,或者任务已经完成但进度仍显示进行中,集成就可能直接减少协作摩擦。
优先验证三条链路:任务能否关联代码变更,构建或测试失败能否回到对应任务,发布后能否追溯本次交付包含哪些需求与缺陷。不要只看是否有集成入口,还要确认失败时谁收到通知、权限如何继承、链接失效后是否能定位问题。可以先挑一个迭代做小范围试点,记录每周手动同步次数和状态不一致案例。
若试点没有减少重复操作,或维护集成所花的时间超过节省的时间,就不必为了“工具齐全”继续扩建集成链路。
3. 换用新的研发协同平台,怎样降低迁移成本并避免团队抵触?
我担心迁移时历史任务、附件和讨论记录丢失,也怕团队觉得又多了一套流程,最后继续用原来的表格和聊天记录。有没有一种不需要全员一次性切换、还能判断迁移是否值得的做法?
先别把所有历史资料一次性搬过去。更稳妥的方式是先确定必须保留的内容,例如未完成任务、仍有效的缺陷、关键决策记录和必要附件;已关闭多年且很少查询的事项,可以保留只读归档,避免迁移工作挤占研发时间。选一个真实迭代做两周试点,范围控制在一个团队或一条产品线。
开始前记录基线:每周需要手动追问进度的次数、逾期任务数量、任务缺少负责人的比例;试点结束后用同样口径复测。指标不改善时,先检查流程配置和使用习惯,不要立刻归咎于成员不配合。抵触往往来自重复劳动,而不是成员天然排斥新工具。迁移时要明确唯一的任务更新入口,并删掉重复填报字段;
同时安排一名熟悉业务的试点负责人收集问题,优先解决影响日常工作的卡点,再逐步扩大范围。
4. 带 AI 功能的任务协同管理平台值得选吗?研发团队要注意什么?
我看到不少平台把 AI 摘要、任务生成和进度预测作为卖点,但研发资料里有代码、缺陷细节和客户信息,我不想为了省几分钟就增加数据风险。怎样判断 AI 功能是真能改善协作,还是只适合做演示?
先把 AI 能力拆成具体任务评估,而不是按功能名称判断。会议记录转行动项、长讨论提炼决策、缺陷描述补全复现步骤,通常比“自动判断项目一定会延期”更容易验证,也更方便由成员检查和纠正。试用时准备一组经过脱敏的真实样例,逐条检查输出是否保留负责人、截止日期、依赖关系和不确定信息。
可记录建议被直接采用、修改后采用和弃用的比例;如果生成内容看似流畅,却频繁编造任务状态或遗漏约束,就不应让它自动改写正式计划。正式启用前,确认数据是否用于训练、保存多久、谁能访问、能否关闭相关功能,以及敏感项目是否可以限制使用。优先选择“AI 提建议、负责人确认”的工作方式;
在权限、审计和数据处理规则不清楚时,不要把未公开代码或客户信息提交给生成式功能。
文章包含AI辅助创作:2026年研发团队必备:7款顶级任务协同管理平台工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223149
读者评论
把等待需求澄清、状态追问和重复录入拆开统计,比直接问大家想换什么工具更有参考价值。文中也注明数据是情景模拟,这点很重要,实际试点还是得用团队自己的记录。
我们团队跨产品、研发和测试协作,最头疼的是需求变更后测试信息没同步。选型时确实应该拿一条真实迭代跑完整流程,光看演示里的看板不太能判断是否减少了重复维护。
对小团队来说,Trello这类轻量看板可能已经够用;但人数和项目一多,权限、依赖和统计会成为新问题。文章没有简单按功能多少排名,这种按团队场景判断的思路比较实用。
