《2026年效率革命:6大小程序任务完成系统工具深度对比》最容易被误读的地方,是把“能在手机上勾选任务”当成“能让任务完成”。在我做选型评估时,真正拉开差距的通常不是界面多漂亮,而是任务有没有负责人、截止时间、验收条件和逾期后的处理路径。本文比较六类适合从微信等移动入口使用的任务系统,重点看它们怎样把待办变成可追踪的交付,并给出一套可以拿去试用的评估方法。
一、先讲核心结论:工具的价值不在“建任务”,而在减少任务失联
1. 六类工具分别解决什么问题
我不会把“有任务列表”直接等同于“任务完成系统”。一张待办清单适合记住要做什么;一个任务系统还要回答谁负责、何时完成、怎样验收、卡住时通知谁。选型时,先判断团队主要缺的是记录、协作、流转还是追责,再看产品功能。

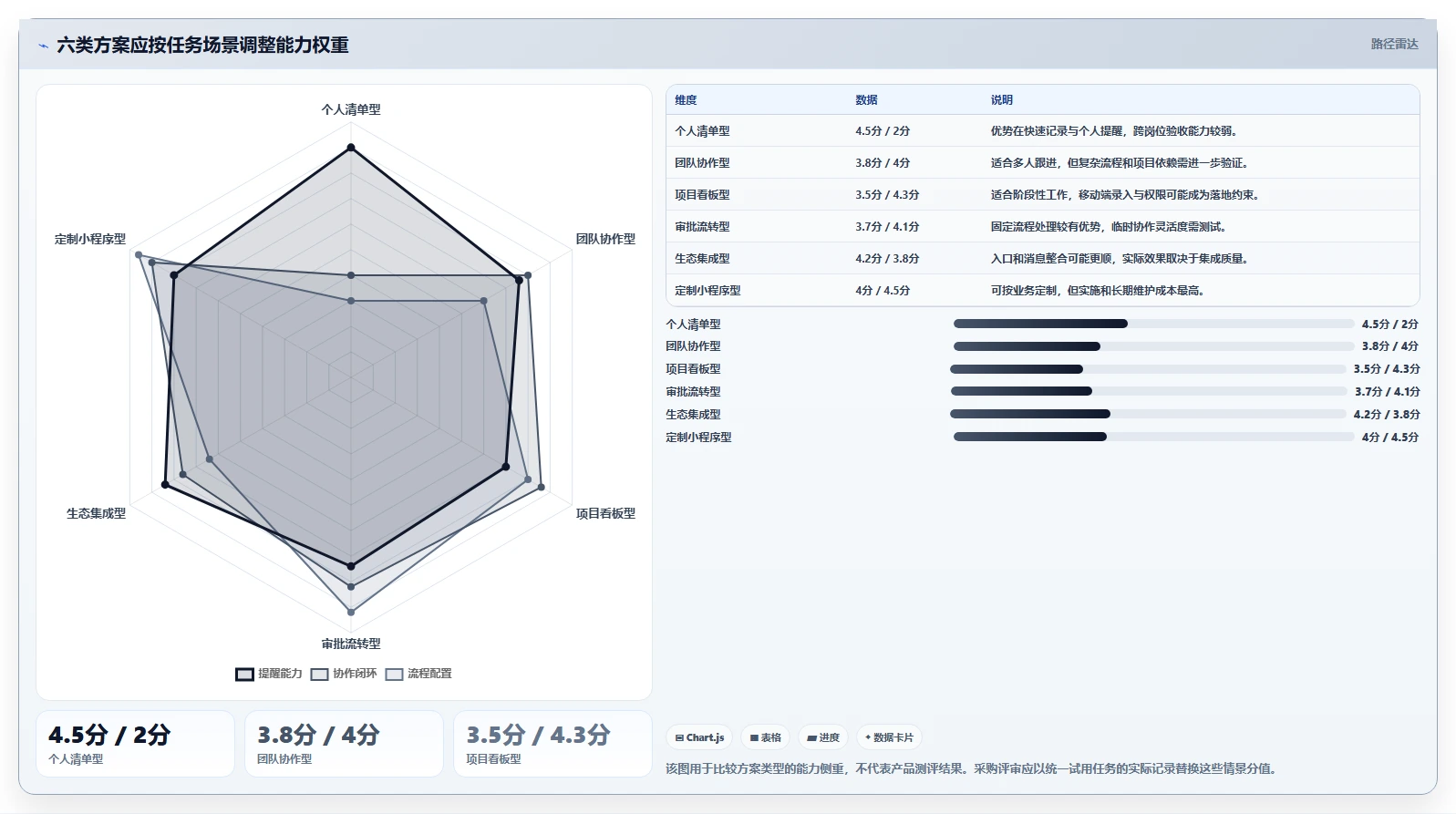

| 方案类型 | 更适合的场景 | 主要优势 | 常见短板 | 建议优先验证 |
|---|---|---|---|---|
| 个人清单型 | 个人日程、轻量提醒、周期性待办 | 启动快,学习成本低 | 团队协作与验收链路弱 | 重复任务、提醒可靠性、数据导出 |
| 团队协作型 | 小团队分工、跨岗位日常跟进 | 评论、协作者、状态更新较直接 | 复杂依赖和权限设计可能不足 | 责任人变更、任务交接、消息闭环 |
| 项目看板型 | 产品、运营、交付等多阶段工作 | 看板和阶段状态帮助发现阻塞 | 移动端填报可能不如桌面端完整 | 依赖关系、筛选、报表、移动端操作 |
| 审批流转型 | 报修、巡检、门店整改、申请审批 | 字段和流程比较规范,适合固定业务 | 流程外的临时协作不够灵活 | 退回、转派、超时提醒、流程改版成本 |
| 生态集成型 | 已有办公平台中统一消息和协作入口 | 减少切换应用和重复通知 | 实际体验依赖账号、权限和集成质量 | 消息是否可追踪、外部成员如何参与 |
| 定制小程序型 | 任务流程高度贴合业务、用户范围明确 | 界面和规则可以按业务设计 | 研发、维护、升级和合规责任由组织承担 | 全生命周期成本、数据迁移、故障响应 |
表格中的“型”是选型分类,不是某个产品的官方功能承诺。落到具体候选工具时,应以当前版本的官方说明、试用账号和实际设备测试为准。移动入口、企业账号体系、第三方应用授权政策可能变化,购买前尤其要验证入口是否仍然可用。
2. 我的判断顺序:先看任务链,再看功能清单
我建议先画出一条最短闭环:任务从哪里来,谁接单,怎么更新进度,什么条件算完成,谁确认,逾期后通知谁。若一个候选工具能用较少步骤完成这条链路,通常比功能菜单更多、但需要员工频繁跳转的方案更容易落地。
核心结论是:轻任务选低摩擦,跨岗位任务选责任闭环,标准流程选表单加自动流转,复杂项目选有依赖与权限治理的系统。工具适配度不应按功能数量排,而要看关键任务从创建到验收的失败概率和人工追问量。

3. 不要把“完成率高”直接当作工具效果
系统里的完成率只是状态字段的统计结果。员工如果为了清空列表而点完成,或者任务没有明确验收条件,完成率可以很漂亮,实际交付却未必合格。因此我会同时看按时率、返工率、逾期任务年龄、验收一次通过率和主管追问次数。
二、背景与真实场景:小程序入口缩短了操作距离,却没有自动消除协作成本
1. 移动入口适合“发生在现场”的任务
小程序式入口的优势,往往不是让复杂工作在手机上全部完成,而是让现场人员能及时接收、拍照、补充字段或更新状态。比如门店巡检发现货架缺价签,现场提交位置、照片和责任门店,比回到办公室再登录电脑录入更容易保留上下文。
但如果任务涉及长文档、复杂依赖、批量调整或多维报表,手机入口适合做快速反馈,不一定适合做完整管理。选型时需要区分“移动端能发起任务”与“移动端能完成全部工作”,两者不是一回事。
2. 典型场景:门店整改任务为什么容易拖过截止时间
以一个有多家门店的零售团队为例,区域负责人巡店后提交整改任务,店长安排员工处理,区域负责人复核。如果系统只保存“问题描述”和“完成按钮”,执行人员可能不知道照片要拍什么角度,负责人也无法判断整改是否有效。
我会把这类任务拆成五个必要字段:问题类别、门店与位置、责任人、截止时间、验收证据。再加上一个异常入口:无法按时完成时,责任人必须选择原因并提交新的预计完成时间。这个设计比多加几个状态更能减少“已完成但没改好”的假闭环。
3. 入口越轻,越要补足任务上下文
移动端提交通常追求少填字段,但字段过少,会把信息缺口转成后续追问。我的经验判断是,提交页只保留决定分派和验收的字段,其余信息通过条件字段、模板或后续补充收集。门店整改与设备报修的必填项不应完全相同。
可用一个简单公式评估提交摩擦:任务提交总耗时,加上因信息不足产生的沟通耗时。如果减少两项字段,却让每个任务多出一次人工确认,所谓“轻量”可能只是把成本转移给接单人。

4. 先梳理入口,再谈整合
企业常同时使用办公平台、表格、群消息和项目工具。新系统如果只是再增加一个入口,员工会把任务继续留在熟悉的聊天群里。上线前应盘点任务来源,确定哪些任务由系统创建、哪些消息只负责提醒,以及群聊中的决定如何沉淀为可追踪记录。
三、常见误区:看起来更先进的工具,未必更容易完成任务
1. 误区一:功能越多,管理越成熟
功能多只说明系统能覆盖更多动作,不代表团队已经具备相应流程。若团队连“谁有权关闭任务”都没有约定,增加自动化规则可能只是把含糊的责任固化到系统里。我的做法是先用一个高频场景跑通最短闭环,再评估是否需要扩展。
2. 误区二:小程序体验好,就能推动全员使用
入口轻可以降低第一次操作门槛,但持续使用还取决于通知是否有效、任务是否合理、管理者是否按系统记录做决策。员工每天收到几十条提醒,却分不清哪些需要立即处理时,移动入口很快会变成另一个被忽略的消息源。
3. 误区三:买下工具,流程就会自动规范
系统无法代替组织定义责任边界。比如“协助人”是否承担交付责任,“验收人”能否退回,“任务转派后原负责人是否仍可见”,这些规则需要先说清楚。没有规则,状态字段只是把争议搬到屏幕上。
4. 误区四:把所有工作塞进同一套任务模板
不同任务的交付证据不同。销售跟进关注下一步动作和客户节点;设备维修关注故障现象、备件和恢复时间;内容审核关注版本、意见和最终批准。强行统一字段会让模板过长,过度拆分又会让管理报表失去可比性。
5. 误区五:把统计口径当作常识
“逾期任务”可能按截止时间、工作日历、任务暂停状态或验收时间计算。不同口径会得出不同结果。如果管理者只看总完成数,可能忽略高风险任务长期挂起;如果只看逾期率,也可能惩罚那些主动暴露风险并及时申请延期的团队。
我建议先写下指标定义,再开报表:分母是什么、任务暂停是否计入、转派后责任归谁、返工任务算一次还是多次,都应在试点开始前确认。指标口径不稳,后续对比就没有解释力。

四、专业判断逻辑:用六个维度做对比,而不是凭演示界面做决定
1. 第一维:任务闭环完整度
把候选工具放进同一个真实任务,逐项检查创建、分派、执行、补充信息、验收、退回、转派和关闭。特别要测试退回后的责任人、原始记录和时间线是否保留。演示通常展示顺畅路径,真正决定可用性的往往是异常路径。
2. 第二维:操作摩擦与现场适配
我会把一次任务提交拆成实际点击和填写步骤,而不只听“移动端支持”。由一名不熟悉工具的员工,用手机完成创建、上传证据和更新状态,记录总耗时、失败次数和需要求助的地方。现场网络不稳定时,也要测图片上传失败后的恢复方式。
3. 第三维:责任和权限是否清楚
检查谁能创建、分派、改截止日期、查看附件、转交任务和关闭任务。对外部承包商、门店人员或临时协作者,重点确认其能否只看到相关任务,而不是被迫开放整个项目空间。权限越复杂,越需要实际账号验证。
4. 第四维:提醒能否形成行动,而非制造噪声
提醒要和任务状态关联:新任务提醒负责人,临近截止提醒仍未完成者,逾期提醒负责人及约定的升级对象。若所有状态变化都通知全员,信息噪声会迅速累积。试点时记录每人每日收到的有效提醒与无效提醒,优化通知规则。
5. 第五维:数据可追溯和可迁移
至少确认任务、附件、评论、操作记录和用户信息如何导出,导出格式是否可读,历史记录能否保留。即使当前没有更换系统的计划,也要把数据迁移当作退出条件来评估。无法导出的数据,实际上会形成长期依赖。
6. 第六维:总拥有成本
比较费用时,不能只看账号单价。还应估算配置时间、培训时间、流程维护、接口开发、管理员投入、数据整理和退出迁移。一个低价工具如果需要大量人工催办,真实成本可能高于报价更高但流程闭环更顺的方案。
| 评估维度 | 建议权重 | 可观察证据 | 不通过信号 |
|---|---|---|---|
| 闭环完整度 | 25% | 责任、期限、验收、退回和转派可追踪 | 完成状态无法解释由谁确认 |
| 现场操作效率 | 20% | 手机端提交耗时、上传成功率、补录次数 | 关键操作必须回到桌面端 |
| 权限与审计 | 15% | 不同角色可见范围和操作记录清晰 | 临时协作者需获得过宽权限 |
| 提醒与升级 | 15% | 提醒对象、频率和升级条件可配置 | 只能群发,不能按任务状态触发 |
| 报表与数据出口 | 15% | 关键指标可筛选、可导出、口径可解释 | 数据只能看不能取,字段含义不明 |
| 实施与维护成本 | 10% | 配置周期、管理员工时和升级路径可估算 | 改一个字段就必须依赖供应方开发 |
权重不是通用标准,而是评审起点。比如门店整改可以提高现场操作和验收权重;复杂项目可以提高依赖关系与数据报表权重;个人任务则不必为企业级权限买单。

7. 用同一组测试任务做公平对比
我通常准备三类任务:一项简单待办、一项需要两人接力的任务、一项包含退回和再次验收的异常任务。每个候选方案使用相同的任务描述、账号角色和网络环境,记录完成耗时、漏通知次数、信息补充次数和验收通过情况。
- 指定同一名发起人、执行人和验收人,避免角色差异影响结果。
- 要求执行人全程使用日常手机入口,不允许评审人员代操作。
- 人为加入一项缺失资料或负责人请假场景,观察转派与补充流程。
- 导出任务数据,核对状态历史、操作人、时间戳和附件是否齐全。
- 结束后分别询问发起人、执行人和验收人,记录各自最难的一步。
五、案例与数据观察:一组可复用的试点测量方法
1. 案例设定:12家门店的月度整改试点
以下案例是用于说明测量方法的情景模拟,不是某个客户的真实项目数据,也不是任何产品的实测结果。假设一家连锁团队有12家门店,每月产生约240项整改任务,涉及店长、区域负责人和现场员工三类角色。
试点前先观察两周,记录任务从提出到验收的时间,以及催办和返工次数。试点期间不同时更换考核制度或增加人手,否则无法判断变化来自工具还是管理动作。保留原有工作方式作为基线,再按同一口径对照。
2. 指标怎么定义,才不容易自欺
按时完成率的分母,应是到期且未被正式暂停的任务;首次验收通过率应以首次提交验收的任务为分母;平均周期应明确从创建到最终验收关闭的时间,并单独观察极端长尾。催办次数则建议按人工主动催促记录,不把自动系统提醒混在里面。

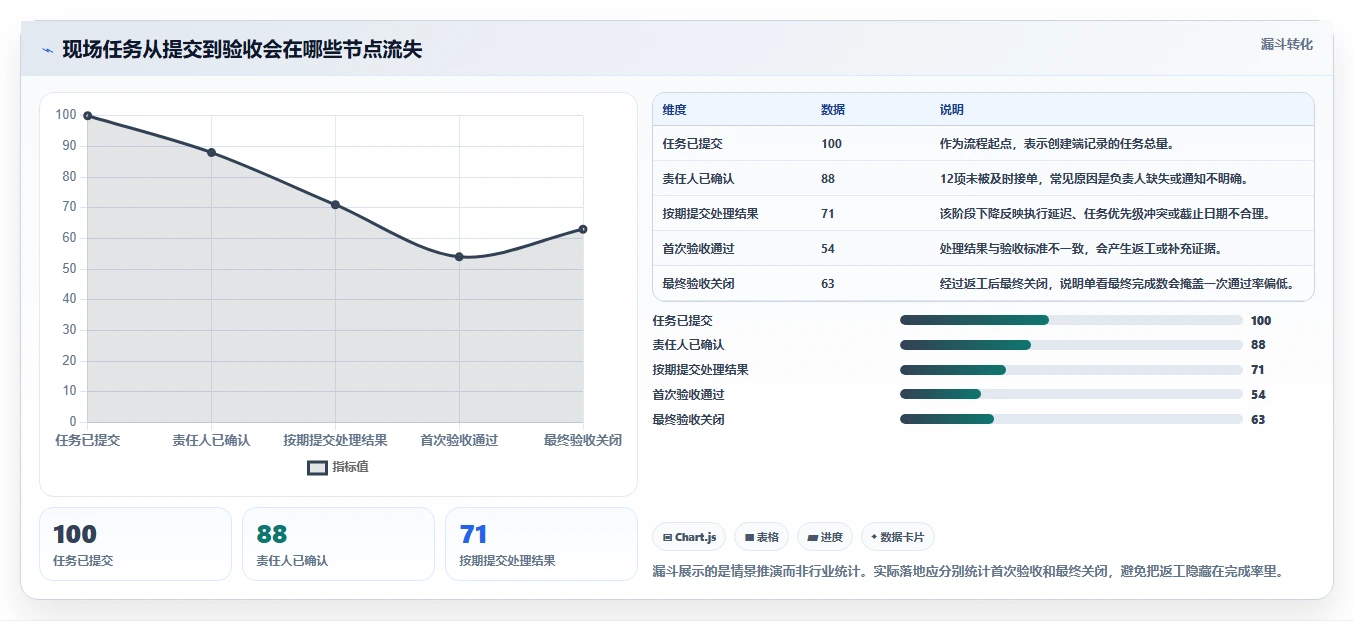

我还会看任务年龄分布,而不是只看平均周期。平均值可能被少数超长任务拉高,也可能掩盖大量短任务掩护下的长期积压。对管理者更有用的问题是:超过三天未更新的任务有多少,分别卡在哪个角色或流程节点。
3. 情景数据如何解读

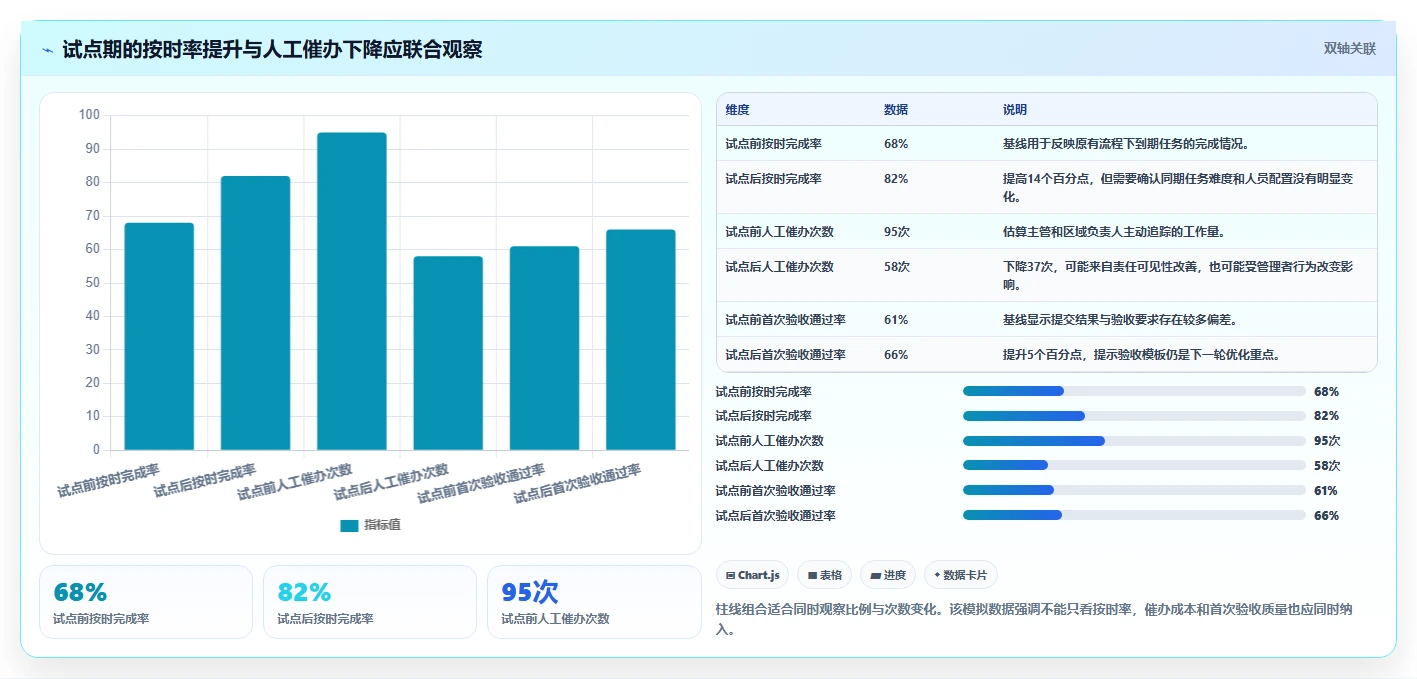

下面的模拟数据展示一种可能的试点结果:按时完成率提高,但一次验收通过率改善有限。这通常意味着提醒机制发挥了作用,而任务说明或验收标准仍需优化。若只看最终关闭数量,就会错误地把流程问题归功于工具。
| 观察指标 | 试点前情景值 | 试点后情景值 | 解释重点 |
|---|---|---|---|
| 按时完成率 | 68% | 82% | 提醒和责任人确认改善了任务可见性,但需排除任务难度变化。 |
| 首次验收通过率 | 61% | 66% | 改善幅度较小,提示验收定义或提交证据模板仍不够清楚。 |

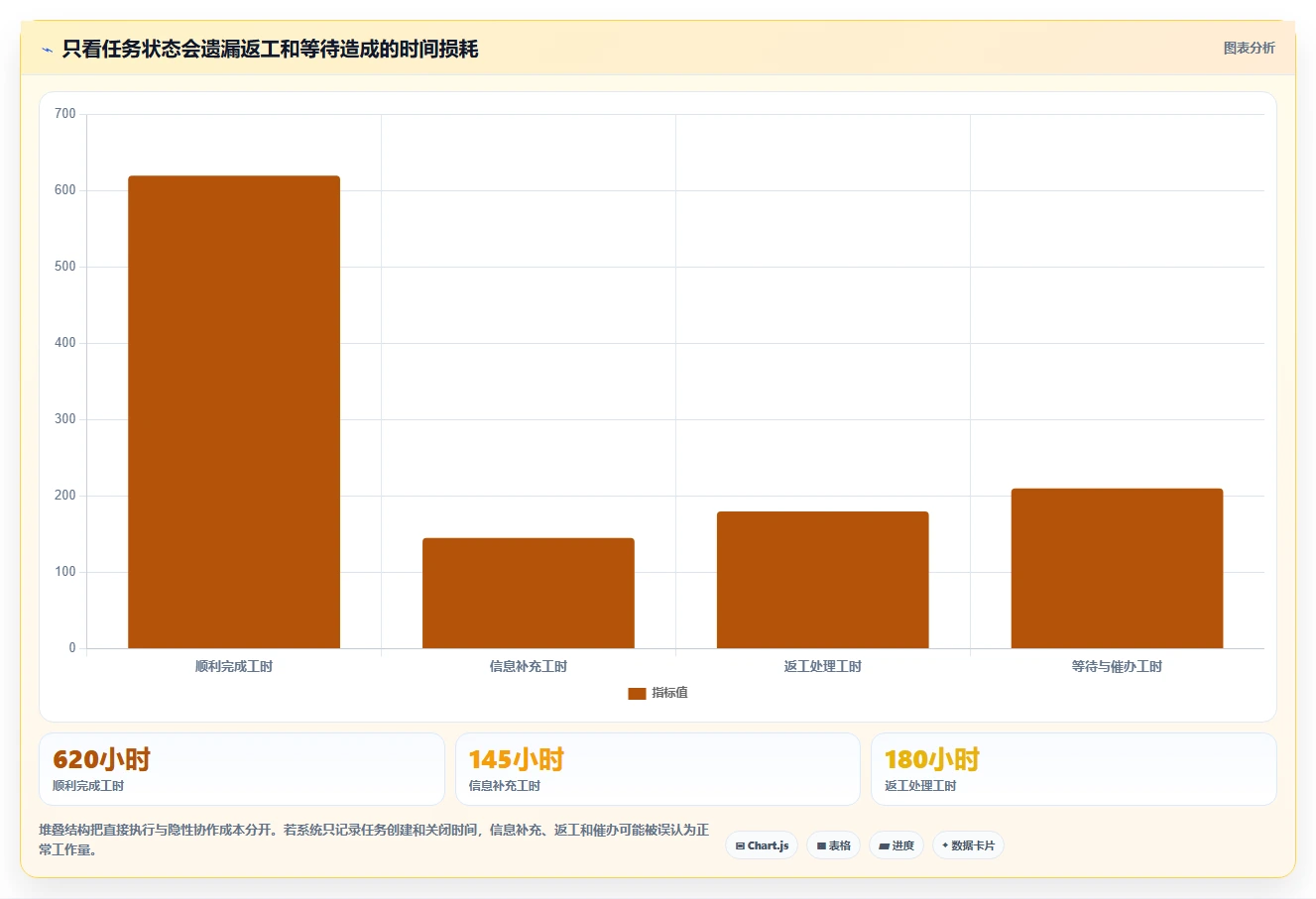

| 人工催办次数 | 每周约95次 | 每周约58次 | 下降反映追踪成本减少,但仍应检查催办是否转为系统提醒。 |
| 任务平均关闭周期 | 3.8天 | 3.1天 | 周期缩短需结合任务年龄分布,避免极长尾任务被平均数掩盖。 |
| 逾期任务中位年龄 | 5.2天 | 3.6天 | 中位数下降表示积压任务整体更快被处理,而非少数任务带来的波动。 |
这些数字仅用于示范如何设计基线和结果表,不能作为行业基准、供应商承诺或投资回报预测。真正的评估至少要覆盖一个完整业务周期,并把季节性、人员调整和任务难度变化写进结果说明。

4. 试点失败也有价值,但要能定位失败点
如果员工按时更新状态,但负责人仍在群里重复询问,问题可能是通知没有送达,或者管理者不信任系统记录。如果提交很快但验收频繁退回,问题更可能在任务模板和标准。若只有少数门店持续积压,则应先查人员负荷和权限流程,而不是马上全组织换工具。
5. 将观察结果转成下一轮改进
我会把结果拆成三组:工具问题、流程问题、管理问题。工具问题包括操作失败、消息丢失、权限配置不当;流程问题包括缺少验收标准、转派规则不明;管理问题包括负责人未及时接单、主管仍用私聊绕开记录。不同问题应由不同责任人处理,避免把所有缺口都交给系统管理员。
六、不同情况下的行动建议:从小试点走向可持续使用
1. 个人或两三人小组:不要购买过度复杂的管理能力
如果主要任务是个人提醒、例行清单和简单共享,优先验证创建是否快、重复任务是否顺手、提醒能否按时到达、数据是否可导出。试用时用真实的一周工作,不要用厂商准备的演示任务替代自己的工作流。
此类场景的失败成本通常不是缺少复杂报表,而是维护负担过高。若每次新增任务都需要填大量字段,团队很可能回到聊天记录或纸面清单。先使用简短模板,只有在出现稳定的重复问题后再加字段。
2. 10至50人团队:重点看分工与交接
团队规模变大后,任务常跨角色流转。选型时优先测试多人协作、责任人变更、任务评论、截止时间调整和逾期升级。把“休假时谁接手”“任务被退回后谁负责修改”当成正式测试项,而不是上线后再临时补规则。
先挑一个任务量稳定、责任人明确的团队试用两至四周。每周复盘任务漏接、重复创建和人工催办的具体案例,不要只开一次培训就宣布全面上线。管理者必须用系统记录来做跟进,否则员工会认为系统只是额外填报。
3. 100人以上或多部门组织:把权限、集成和治理放到前面
中大型组织不应只比较界面和账号价格。需要评估组织架构同步、角色权限、操作审计、数据保留、接口能力、服务支持和管理员责任。某项目管理平台等面向中大型团队的系统,可以纳入候选范围,但仍应围绕实际任务链和数据治理要求进行验证,不应因产品类别或宣传定位直接下结论。
如果任务属于产品研发、跨部门交付或有明显依赖关系的项目,应该额外测试里程碑、依赖、风险和版本管理。若任务主要是标准审批和现场服务,则应重点测试表单、派单、升级与移动端反馈。组织规模只是复杂度信号,不是功能采购清单。
4. 多门店、物业、维修或巡检:优先验证现场证据和异常转派
这类业务先选一个现场闭环:发现问题、定位对象、指派负责人、上传处理证据、复核关闭。重点测弱网恢复、照片压缩、定位精度、二维码或设备编号录入,以及任务转派后的历史留存。不要在试点初期同时引入过多审批层级。
5. 规则变化频繁:先验证配置边界,再决定是否定制
如果业务字段和流程每个月都变,先了解普通管理员能否自行调整模板、状态和提醒规则。若每次微调都要开发排期,维护成本可能快速上升。只有当差异化流程能带来明确业务价值,并且组织愿意承担持续维护,才适合评估定制开发。

6. 适合定制的判断条件
定制不应只是因为“想要完全按我们的方式做”。我通常要求同时满足三个条件:流程差异确实影响关键业务结果;现成方案无法通过合理配置满足;组织明确指定产品负责人和长期维护预算。缺少其中任何一项,都应先验证标准化方案。
七、最终取舍:什么情况下选轻,什么情况下必须选稳
1. 选轻量方案:任务简单、团队小、失败后果可控
如果任务大多是个人提醒或轻量协作,优先选择操作简单、数据出口明确的方案。不要为低频的复杂需求牺牲每天的使用体验。需要时可通过规则约定和模板补足,而不是一开始就做重型流程。
2. 选流程型方案:重复任务多、字段和审批相对固定
报修、巡检、整改、申请等重复业务,通常适合先规范表单和流转规则。关注异常流程是否可恢复、退回原因是否留痕、任务关闭是否需要验收。流程越固定,越能从自动分派和状态升级中获得价值。
3. 选项目型方案:任务依赖强、交付跨阶段
当一个任务是否能开始取决于另一个任务,或者多个团队共同完成一个里程碑时,清单式工具很容易只呈现局部。此时要验证依赖关系、风险状态、资源分配和阶段报表。手机端可以负责反馈和提醒,复杂规划未必需要强行放到小程序里操作。
4. 选定制方案:业务差异带来的收益能覆盖持续成本
定制的优势是贴合流程,代价是组织承担产品演进责任。应把需求变更、供应商退出、代码或数据归属、故障响应和迁移计划都写入评估。短期看起来省操作,长期却无人维护的系统,最终可能成为新的业务风险。
5. 给出取舍时,明确哪些需求不做
选型评审常常只记录“希望有的功能”,很少列出“暂时不做什么”。我建议把需求分成必须满足、试点验证、未来观察和明确不做四档。把边界写出来,才能避免方案被临时需求无限膨胀,也能让供应方对交付范围给出清晰回应。
- 必须满足:缺少就无法完成核心任务闭环,例如责任人、期限和验收记录。
- 试点验证:价值看起来重要,但需通过真实任务证明,例如自动升级或复杂报表。
- 未来观察:当前任务量不足以支撑投入,待业务增长后再复评。
- 明确不做:与核心场景无关,或维护成本明显高于预期收益的功能。
6. 下一步怎么做:用两周完成一轮有证据的试选
不需要先写几十页需求书。可以用十个工作日完成一轮初筛,形成一页可审阅的决策记录。重点是让真实使用者参与,并留下可复核的任务数据,而不是让评审会被演示效果带着走。
- 第1至2天:选出一个高频任务,画出创建、分派、执行、验收和异常处理流程。
- 第3至4天:为任务定义责任人、截止时间、验收证据和指标口径。
- 第5至7天:用同一组任务测试候选方案,记录操作耗时、失败点和通知情况。
- 第8至9天:让执行人与验收人独立反馈,核对数据导出、权限和异常处理。
- 第10天:按闭环、摩擦、风险、成本和可迁移性评审,决定继续试点、调整流程或淘汰方案。
我的最终判断是:2026年的效率提升,不来自把更多任务塞进系统,而来自减少任务在交接、等待、返工和验收中的损耗。先选一条真实任务链,测清楚它现在在哪里失联;再用统一场景对比候选工具;最后根据数据决定扩展、简化或停止。下一步就从一个高频、责任清晰、两周内能观察结果的任务开始,而不是先为全组织寻找一个“什么都能做”的平台。
常见问题解答(FAQ)
1. 2026年对比6类小程序任务完成工具,应该重点看哪些指标?
我正在给团队挑一款任务工具,发现每家都在强调协作、提醒和统计,但这些功能看起来差别不大。我更想知道,怎样设计一套公平的对比方法,避免最后只选到界面最好看、实际却不好用的工具?
先别比功能数量,先把六类常见方案放到同一条工作流里比较:轻量清单型、看板项目型、工单流程型、日历提醒型、团队协作型和行业专用型。它们解决的问题不同,直接数功能会让流程复杂的工具占便宜,却未必更适合你的团队。
建议用同一组任务做试用,例如让10名成员在5个工作日内处理20项任务,覆盖新建、指派、延期、评论、附件、验收和关闭。记录每项操作耗时、漏提醒次数、重复录入次数,以及任务从创建到关闭的完整率;试用数据是团队自己的对照结果,不应包装成行业实测排名。
评估项建议权重观察方式 任务闭环完整率30%抽查任务是否有负责人、期限、结果和关闭记录 上手与操作成本25%记录新成员完成首次派单所需时间 提醒与协作20%检查提醒是否及时、是否可追溯,是否造成重复打扰 权限与数据管理15%验证角色权限、导出、留存和离职交接 费用与维护10%合计订阅、实施、培训及后续维护成本 评分时可以采用加权总分:每项按1,5分打分,再乘以权重。
更重要的是先设淘汰条件,例如任务不能导出、关键流程无法设权限,或成员必须反复切换入口才能完成闭环;这类短板通常不是高分界面体验能弥补的。
2. 小程序任务工具的任务完成率,怎样算才不被漂亮数字误导?
我看到一些工具会展示完成率,但有的把点击完成就算结束,有的还要求验收或填写结果。我担心团队为了让数字好看,把任务提前关掉了;有没有更接近真实交付的算法?
先把完成定义写进流程:任务有明确负责人和截止时间,完成后留下结果凭证,并由指定角色验收或确认。对于不需要审核的简单事项,可以省略验收,但仍应保留完成时间和必要备注,否则统计只能说明有人点了按钮,不能证明工作交付了。建议同时看三个指标,而不是只看一个完成率。
按期完成率=截止日前完成的任务数÷到期任务数;闭环率=具备负责人、期限、结果记录和必要验收的已关闭任务数÷已关闭任务数;逾期存量则统计当前未完成且已过期的任务。分母要固定,并排除取消、重复创建等任务时保留原因。举例:一个团队本周有100项到期任务,70项按时完成,20项逾期后完成,10项仍未完成。
那么按期完成率是70%,而不是90%;若70项按时完成的任务中只有60项留下了要求的结果记录,闭环情况也不能直接按70项交付计算。把迟交、未交和取消分开,管理者才看得出瓶颈在哪里。还要防止指标被操作:不要把临近截止日期改期后仍算按时,也不要允许未验收任务自动进入完成数。
每周抽查少量已关闭任务,核对记录与实际交付是否一致;抽查发现口径不一致,就先修正流程定义,再讨论团队绩效。
3. 小程序任务系统适合哪些团队,什么时候应该考虑更完整的项目管理工具?
我想让一线同事通过手机快速接收和处理任务,但团队还有跨部门协作、审批和进度复盘的需求。我拿不准是先用轻量的小程序,还是一步到位选功能更全的平台,担心前者不够用、后者又太复杂。
如果任务多为单人执行、周期短、字段固定,例如门店巡检、每日检查和简单报修,小程序入口轻、现场填写方便,通常更容易推动使用。选型时重点验证弱网下能否保存、照片或定位是否可用、任务是否能批量派发,以及现场人员是否能用少量步骤完成反馈。
当任务存在多阶段依赖、多人交接、版本变更、跨部门审批或资源排期时,轻量清单容易出现信息散落和责任断点。此时应重点考察流程配置、关联任务、权限、变更记录和报表能力,而不是只看是否有看板或提醒按钮。一个实用判断法是统计最近两周的任务:若多数事项只需一个负责人、一个期限和一次结果反馈,先从轻量方案试点;
若频繁发生任务拆分、等待审批、反复转交或需要追溯决策,优先验证流程型或项目型系统。数据可以由现有任务记录抽样统计,不必凭印象判断。也可以先做一个10个工作日的小范围试点:选一个流程稳定的团队,记录任务处理时长、漏单、重复登记和催办次数。
若操作更快却仍需在多个地方补录数据,说明入口便利并没有减少总工作量;这时要评估系统集成和统一记录能力,而不是单纯扩大试点人数。
4. 试用任务完成系统时,怎样发现提醒、权限和迁移方面的隐性坑?
我试用工具时,演示流程看起来很顺,但真正上线后还要面对人员变动、数据导出和消息打扰。我不想等到全员使用后才发现任务无法迁移,或者普通成员能看到不该看的内容,试用阶段应该专门测什么?
提醒测试不要只确认消息能不能发出。建议模拟负责人变更、截止时间调整、任务被退回和成员离职等情况,检查系统是否通知到正确的人、是否能区分新消息与重复提醒,以及用户能否找到通知对应的任务。提醒过多会促使成员关闭通知,最终让真正重要的消息也被忽略。
权限测试至少用三种角色验证:管理员、普通执行人和只读或审批角色。分别检查谁能查看、编辑、导出和删除任务,附件是否继承任务权限,离职账号的历史记录是否仍可追溯。不要仅依据产品说明判断,最好用真实角色账号完成一次权限验证。迁移测试应在试用早期进行,而不是签约后再问能否导出。
先导出一批包含负责人、状态、日期、评论和附件的样例数据,再检查字段是否完整、日期格式是否可读、附件能否批量取回。若只能导出表格却丢失评论和操作记录,要提前估算后续审计与交接风险。最后把费用算到总拥有成本里:除账号订阅外,还要问清实施、培训、存储扩容、接口调用和数据导出的收费方式。
建议在采购前写出退出条件,例如关键数据可完整导出、权限测试通过、试点团队连续两周愿意使用;达不到条件就先暂停扩张,而不是靠培训掩盖产品与流程不匹配。
文章包含AI辅助创作:2026年效率革命:6大小程序任务完成系统工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221868
读者评论
把首次验收通过率和最终关闭数分开看很有必要。只看最终完成量,返工其实被藏起来了;门店整改这类场景尤其应该明确照片标准和验收人。
文章提醒了移动端的边界:现场适合提交照片、更新状态,复杂依赖和报表还是要验证桌面端能力。试用时让一线员工实际操作,比只看演示更有参考价值。
六维评估里数据导出和迁移容易被忽略。建议试点时就导出任务、附件和操作记录,确认字段可读、历史信息完整,免得后期更换系统才发现数据带不走。
