项目管理软件里最容易被误读的数字,往往不是“项目用了多少人天”,而是“计划 20 人天、实际用了 31 人天”这类偏差。工时工作量核算软件能记录时间,却不一定能解释超出的 11 人天来自需求变更、等待审批、返工,还是估算过于乐观。本文推荐 PingCode、Jira、Worktile、Teamwork.com 和 ClickUp,不按无法核实的市场份额排名,而按工时记录、工作量规划、成本核算与团队适配度比较;
涉及版本、插件和权限的功能,请以采购时的官方说明为准。
一、先说结论:软件选型的关键不是“能不能填工时”
1. 五款工具适合的团队并不相同
我会先把这五款工具分成三种使用路径:把工时管理嵌入研发交付、把时间记录和资源计划连起来,以及优先让业务团队低成本落地。工具名称本身不是结论,关键是你的团队需要解决哪一种工作量问题。
| 工具 | 更值得优先评估的团队 | 工时核算侧重点 | 选型时重点核实 |
|---|---|---|---|
| PingCode | 100 人以上、研发流程相对复杂的中大型组织 | 围绕需求、迭代、缺陷等工作项记录投入,并观察计划与实际偏差 | 工时字段、报表口径、权限与组织配置是否覆盖企业实际流程 |
| Jira | 已采用 Jira 管理研发任务、需要扩展工时或资源核算的团队 | 以工作项和工作日志为基础;更细的工时审批、成本或资源视图常需评估插件 | 核心能力与插件能力的边界、插件费用及升级兼容性 |
| Worktile | 希望在项目协作平台中统一任务、进度和工时信息的团队 | 以项目任务为载体,适合评估日常投入记录与项目汇总 | 工时统计维度、跨项目资源计划与导出能力是否满足管理要求 |
| Teamwork.com | 以客户项目、服务交付、咨询或代理业务为主的团队 | 关注项目时间记录、预算消耗和交付成本之间的联系 | 本地化、数据合规、账单规则和团队使用习惯 |
| ClickUp | 希望用统一工作空间管理任务,并逐步建立时间记录习惯的团队 | 围绕任务记录时间,再结合计划、视图或报表观察投入 | 功能配置复杂度、权限管理以及所需报表是否依赖特定方案 |
这不是五款产品的绝对优劣榜。PingCode 和 Jira 更容易被放进研发流程讨论;Teamwork.com 更贴近服务交付和客户项目;Worktile、ClickUp 则适合进一步验证项目协作与工时追踪能否在同一工作界面中完成。具体能力会受版本、套餐、插件和部署方式影响,不能只凭产品首页的功能名称下结论。
2. 按你真正要回答的问题选工具
如果管理层问的是“哪个项目超预算、为什么超”,优先看工时与预算、项目阶段、工作项的关联能力;如果问“下个月谁会过载”,优先看资源计划、人员日历和跨项目容量;如果问“客户合同能不能准确计费”,则要先确认计费规则、可计费标记、审批和导出流程。
我的选型原则是:先选能形成可信数据闭环的工具,再谈功能丰富度。任务、工时、人员、预算四类数据若不能用一致的项目编码和口径串起来,漂亮的仪表盘只会把不一致包装得更好看。

3. “受欢迎”不等于“适合所有组织”
标题中的“最受欢迎”更适合理解为值得进入候选名单,而不是有统一口径的销量排名。不同地区的采购渠道、免费用户数量、企业部署偏好和插件生态都不同;在没有可比的第三方市场份额数据时,直接给五款软件排出精确名次并不严谨。
因此,本文按典型业务场景做推荐,并把需要验证的地方写出来。若你所在企业有严格的数据驻留、单点登录、审计或私有化要求,应将这些条件放在功能体验之前筛选,而不是等试用结束才补做合规核查。
二、为什么工时和工作量核算在 2026 年更值得重新审视
1. 远程协作让“工作发生在哪里”变得更难判断
任务在一个平台、会议纪要在另一个系统、代码提交在研发工具、时间记录又在表格里,这种分散并不会自动带来透明度。管理者看到的是多个系统的局部记录,员工则要重复填写。最终常见的情况是:工时有总数,却无法回到具体工作项解释。
这不是“远程办公效率更低”的证明,而是数据链路变长后,管理者更需要可追溯的工作上下文。工时系统能否让员工在完成任务时顺手记录投入,往往比它能否生成十几种报表更影响数据质量。
2. AI 可以辅助整理工作,却不能替组织定义核算口径
越来越多的工作平台把智能摘要、任务生成或自动化纳入产品路线,但自动归纳并不能决定“需求评审 30 分钟算在哪个项目”“跨项目支持如何分摊”“休假日的可用容量如何扣除”。这些是管理规则,不是模型能够替公司拍板的问题。
我建议把自动化放在录入之后:先明确任务分类、项目归属、计费规则和审批边界,再用提醒、模板、自动汇总减少重复操作。顺序反过来,自动化可能只是更快地生成口径不一致的数据。
3. 对交付型业务,工时偏差会传导到毛利和客户关系
咨询、软件实施、设计服务和外包交付,常用工时判断项目成本或合同消耗。如果预算剩余 20 小时的项目已经发生 25 小时投入,而系统直到月底才发现,团队失去的不是一个统计数字,而是调整交付范围、排期或沟通客户的时间窗口。
但工时并不等于价值。把低投入当成高效率,可能惩罚复杂问题的解决者;把长时间当成高贡献,又会奖励低效。数据应该用于发现过程偏差和改进估算,而非简单变成个人排名。
4. 工时数据的质量先受录入习惯制约
一个常见的试点现象是,团队起初很认真填工时,几周后便出现周五集中补录、描述写成“处理事情”、同一时间重复归到两个项目等问题。软件能提供必填项和提醒,但它不能替代团队对记录用途的理解,也不可能仅靠强制录入保证真实性。
比起“每天必须填满八小时”,我更倾向于要求记录能够解释关键投入:工作项是什么、投入多少、是否可计费、是否出现偏差。非项目事务也要有合理归类,否则团队会把无法归属的时间塞进随意选择的项目。

三、五款工时工作量核算软件怎么选
1. PingCode:适合把研发工作量放回交付流程中看
对 100 人以上、拥有多个研发团队或多个并行项目的组织,我会把 PingCode 放进优先评估名单。它更适合从需求、迭代、缺陷和项目协作等研发对象出发,讨论投入记录如何服务交付复盘,而不是把工时孤立成一张员工填报表。
这类产品的关键验证点,不是演示时能不能看到工时字段,而是企业能否按自己的工作流配置项目、任务类型、权限、状态和统计口径。试点时可以挑一个有需求、开发、测试和上线阶段的真实项目,检查工时能否从迭代汇总下钻到工作项,并确认计划投入和实际投入是否可对照。
我会特别检查三件事:不同角色是否只能看到适当范围的数据;项目之间的工作项类型是否统一;报表能否导出并解释到业务负责人关心的粒度。若组织还要进行跨部门资源调度,就要另外验证人员容量和未来计划能力,不要把“能统计历史工时”误认为“能预测未来负载”。
适合:研发流程较成熟、管理者需要按项目或迭代复盘投入、且组织愿意建立统一工作项规范的中大型团队。
谨慎:团队只有少量临时任务、成员不愿遵循统一流程,或者采购目标只是简单计时。复杂配置未必能带来回报,应先用小范围试点检验使用负担。
2. Jira:已有工作项体系的团队,可评估原生能力与扩展组合
Jira 的优势通常在于研发团队已经用它管理工作项,工时记录可以围绕已有任务展开,减少另起一套任务目录的成本。它的工作日志与工作项模式适合做基础投入追踪,但若企业需要预算、审批、费率或资源规划等更完整能力,常常需要进一步检查应用市场中的扩展方案。
我不会只比较某个插件的功能清单,而会把插件纳入总拥有成本:订阅价格、用户数增长后的费用、版本升级兼容、数据导出、管理员维护时间以及插件停止支持后的迁移成本。一个功能看起来只多了几项报表,长期却可能增加独立配置和运维负担。
在演示中,要求供应商或实施方现场展示从工作项录入到项目汇总的完整路径,并追问:日志修改是否留痕?审批后能否改写?不同项目是否能使用不同费率?不安装扩展时缺少哪些能力?这些问题比看一张默认仪表盘更接近实际采购风险。
适合:已经依赖 Jira 工作流、希望在既有研发体系上补充工时管理的团队。
谨慎:企业希望开箱即用覆盖工时审批、成本核算和资源规划,却没有专人维护插件生态的情况。
3. Worktile:适合将项目协作与工时追踪一并验证
对于希望任务、沟通、进度和投入在同一协作环境里衔接的团队,Worktile 值得列入试用。实际评估时,我会把它放进项目负责人每天使用的路径里:创建任务、分派成员、记录时间、更新状态、查看项目汇总。流程能否自然完成,比单项功能是否存在更重要。
不要预设所有“项目统计”都等于资源管理。历史工时汇总能回答已经投入多少;工作量排期要回答接下来谁会忙不过来。试用时要分别核实这两类能力,尤其关注跨项目人员视图、可用工时计算和计划变更后的更新方式。
如果团队要管理客户项目,还需要确认是否能区分内部沟通、可计费工作和售后支持,并验证报表是否能按客户、项目阶段或成员汇总。若主要诉求只是任务协作和基础投入统计,过度追求高级资源管理可能会带来不必要的配置成本。
适合:重视中文协作体验,希望减少任务与工时分散记录的项目团队。
谨慎:需要复杂费率、合同计费或多层资源预测的组织,应把这些场景作为采购前的专项验证,而不是假设协作平台天然具备。
4. Teamwork.com:更贴近服务交付和客户项目的核算逻辑
Teamwork.com 可以作为咨询、代理、专业服务和客户交付团队的候选工具。这些团队常常要追踪的不只是“做了多少”,还包括预算已经消耗多少、哪些时间可以向客户计费、项目是否可能超过约定范围。
试用时建议设计一笔完整业务:建立客户项目和预算,分配任务,记录不同角色的投入,标记可计费与不可计费时间,最后核对项目成本或交付报表。任何一个环节需要手工拼表,都要估算月末结算的持续工作量。
跨境团队还要同步核实数据存储、访问权限、税务与账单流程、时区和本地化体验。工具适合服务交付,不代表它天然符合所有地区的合规、采购或中文支持要求。
适合:交付按客户和项目核算、需要对照预算与实际投入的服务型团队。
谨慎:以复杂研发工作流、需求追踪和缺陷管理为核心的团队,应比较其研发流程适配性,而不是只看时间追踪能力。
5. ClickUp:适合希望从统一工作空间逐步建立记录习惯的团队
ClickUp 常被用来把任务、文档、视图和自动化放在一个工作空间内讨论。对于还没有固定工时流程、希望先从项目任务上开始记录投入的团队,它可以进入候选名单。真正要验证的是:员工是否可以用最少操作完成记录,负责人能否从记录得到可信的项目视图。
功能丰富也意味着配置可能变复杂。团队要在试用中限制范围,不要第一周就同时启用大量自定义字段、自动化规则和视图。先定义少量任务类型、项目编码和记录要求,再检查新成员能否理解该怎么填、主管能否看懂报表。
如果要做企业级权限、跨部门汇总或更严格的数据审计,应把相应方案和权限层级纳入测试。工具的灵活性是优势,也可能让不同团队各自建立字段和口径,最终造成汇总困难。
适合:希望统一任务协作和时间记录、愿意通过标准模板逐步治理工作空间的团队。
谨慎:多个部门要求完全一致的核算规则,但缺少平台管理员和配置治理机制的组织。
6. 用同一组任务测试五款工具,而不是看五场演示
我建议让所有候选工具处理同一组脱敏样例,而不是接受各自准备好的演示项目。样例至少包含需求变更、跨项目支持、休假、不可计费事务和一条需要审批的工时记录。这样才能看出它们面对管理例外时的真实表现。
- 录入测试:让员工在任务完成后记录投入,计时操作是否顺手,能否补录并说明原因。
- 汇总测试:让项目负责人按项目、阶段和任务类型查看计划与实际投入。
- 资源测试:检查跨项目成员是否能被识别为过载,未来计划是否会随排期变化更新。
- 审计测试:修改一条已提交记录,确认是否保留修改人、时间和审批信息。
- 导出测试:把数据导出到财务或管理报表流程,核对字段、时区、金额和项目编码。

四、选型中最常见的误区:把记录量当作管理质量
1. 误区一:填报率越高,数据就越真实
填报率只说明有多少记录完成,不说明工作归属正确、描述有意义,也不说明投入时间符合真实情况。团队为了达到每日时长要求,可能把等待、会议和处理邮件随意归类;系统里的小时数看起来完整,管理者却无法据此优化项目。
更有效的质量检查,是随机抽取若干记录核对任务上下文、时间范围和描述质量,并观察补录比例、错误归属率和重复记录率。检查的目的应是修正规则,而不是用少数异常记录给个人贴标签。
2. 误区二:计划工时是承诺,超出就是执行不力
估算本身存在不确定性。早期需求不清、依赖团队未交付、客户反馈改变范围,都会造成实际投入偏离计划。若管理者只追究“为什么多用了几小时”,团队会倾向于报高估算、隐藏风险或把时间写到别的工作项。
更好的复盘方式,是把偏差拆成需求变更、等待依赖、返工、估算误差和临时支持,并区分哪些因素可以由团队控制。这样工时记录才可能帮助改进下一轮估算,而不是成为事后问责的单一依据。
3. 误区三:一个人在多个项目上各排满 100% 仍然可行
多个项目分别计划某位成员投入每周 20 小时,表面上都没有超出半职容量;但如果这些投入集中在同一周,或任务都依赖同一时段的评审与沟通,实际负荷会远高于日历上的数字。工作量计划需要考虑可用时间、并行任务切换和关键依赖。
我会把会议、休假、支持值班和固定行政任务纳入容量基线。容量不是合同工时的简单复制,而是可用于项目工作的现实时间。它通常需要团队共同校准,不能由软件默认的标准工时直接代替。
4. 误区四:把利用率当作个人绩效总分
利用率适合回答“可用于项目的时间里,有多少被计划或核算为项目工作”,但不适合单独回答“这个人贡献有多大”。研发探索、故障处理、帮助同事和高复杂度问题,可能产生很大价值,却未必能被稳定归到可计费项目。
如果企业把利用率和奖金、晋升或末位淘汰直接绑定,记录行为会迅速改变:成员更愿意接收可计费任务,不愿承担团队公共工作。最终指标表面变好,组织协作可能变差。
5. 误区五:买了软件就能消灭表格
采购上线后,财务可能继续维护费率表,项目经理继续用表格排期,团队则在工具里补录工时。原因往往不是员工抗拒,而是新系统没有覆盖结算、权限或历史数据迁移的真实要求。
上线前应先画出数据流:谁创建项目、谁维护预算、谁录入工时、谁审批、谁结算、哪些系统需要接收结果。若系统之间不能直接连接,就要明确由谁负责导出、核对和异常处理,不能把“支持导出”误当成流程已经打通。
五、专业判断逻辑:从业务口径到试点指标
1. 先定义“工作量”到底指什么
工作量可能指估算人天、已投入小时、剩余工作量、未来排期容量,或对客户可计费的时间。这些概念互有关联,但不能混为一个数字。项目经理看剩余工作量,财务看可计费工时,人力资源团队关注容量时,往往需要不同的口径。
建议先写一页简明口径说明,至少定义时间单位、工作日长度、非项目事务如何处理、跨项目工作如何归属、计划值由谁维护、实际值何时提交。要先统一语义,再讨论看板和报表。
2. 将“计划,实际,剩余”拆开管理
计划工时是对未来或任务规模的估算;实际工时是已经发生的投入;剩余工作量是对尚未完成工作的判断。三者的更新频率和责任人不同,若系统只存一个数字,团队就很难分辨估算变化还是实际消耗。
我偏好的复盘口径是同时看计划值、实际值和剩余值,并保留关键变更记录。比如需求范围扩大后,原始估算不应被直接覆盖,否则月末看起来像是团队始终按计划推进,管理者无法还原判断何时改变。
3. 按决策用途确定最小数据集
如果主要目标是项目成本控制,最小数据集可能包括项目、工作项、人员角色、投入时长、可计费状态和费率规则;如果目标是研发复盘,则还需要需求类型、迭代、缺陷或变更原因;如果目标是容量规划,则必须有人员可用时间和未来工作计划。
字段越多并不意味着管理越成熟。每增加一个必填项,都要说明谁会使用它做什么决策。没人使用的字段会增加填报阻力,也会降低真正重要字段的完成质量。
4. 用权重评估,不被演示效果牵着走

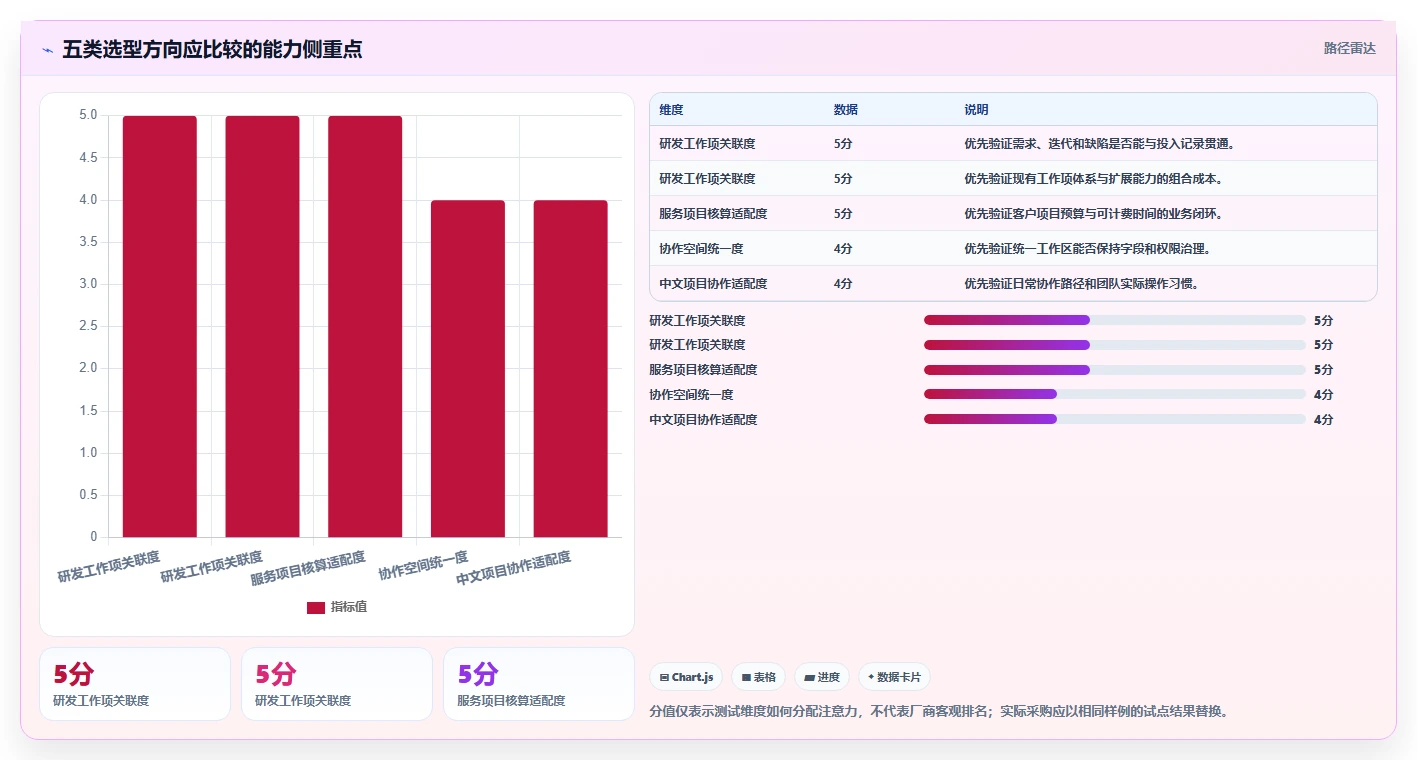

比较软件时,可以按企业目标设定权重,而不是所有候选产品套同一张功能勾选表。下面是一组适用于项目交付团队的示意权重,不是行业标准。研发组织可以提高流程关联和权限治理权重,服务团队则可提高计费、预算和客户报表权重。
| 评估维度 | 建议权重 | 验证问题 |
|---|---|---|
| 工时记录便利度 | 20% | 员工能否在任务上下文中快速记录、修正和补充说明? |
| 计划与实际对照 | 20% | 能否按项目、阶段和任务查看估算、实际投入与剩余工作? |
| 资源与容量视图 | 15% | 能否发现跨项目冲突,并说明容量计算口径? |
| 审批和审计 | 15% | 修改、审批和导出是否有记录,权限能否按角色控制? |
| 报表与数据导出 | 15% | 业务负责人能否按需要汇总,财务能否复核字段与口径? |
| 实施与维护成本 | 15% | 配置、培训、集成、插件和日常运维需要多少持续投入? |
5. 用试点中的行为数据替代主观印象

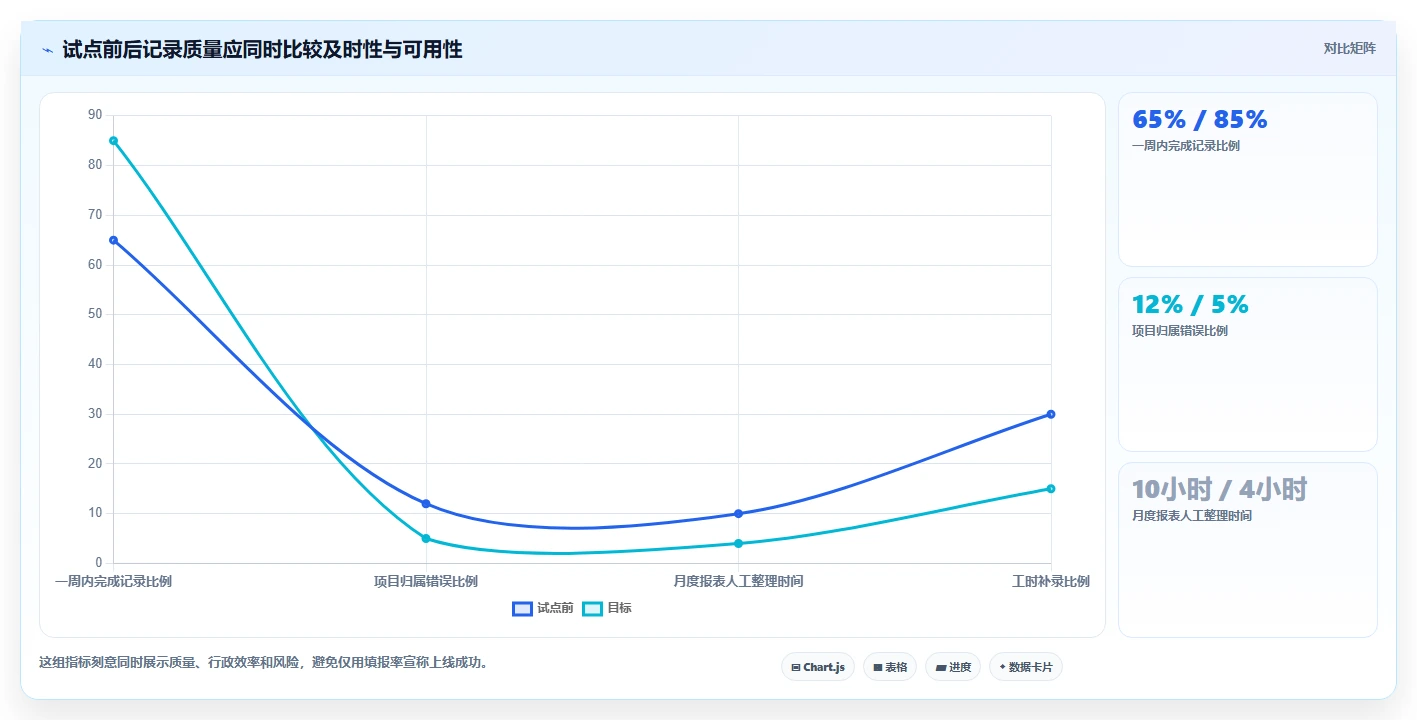

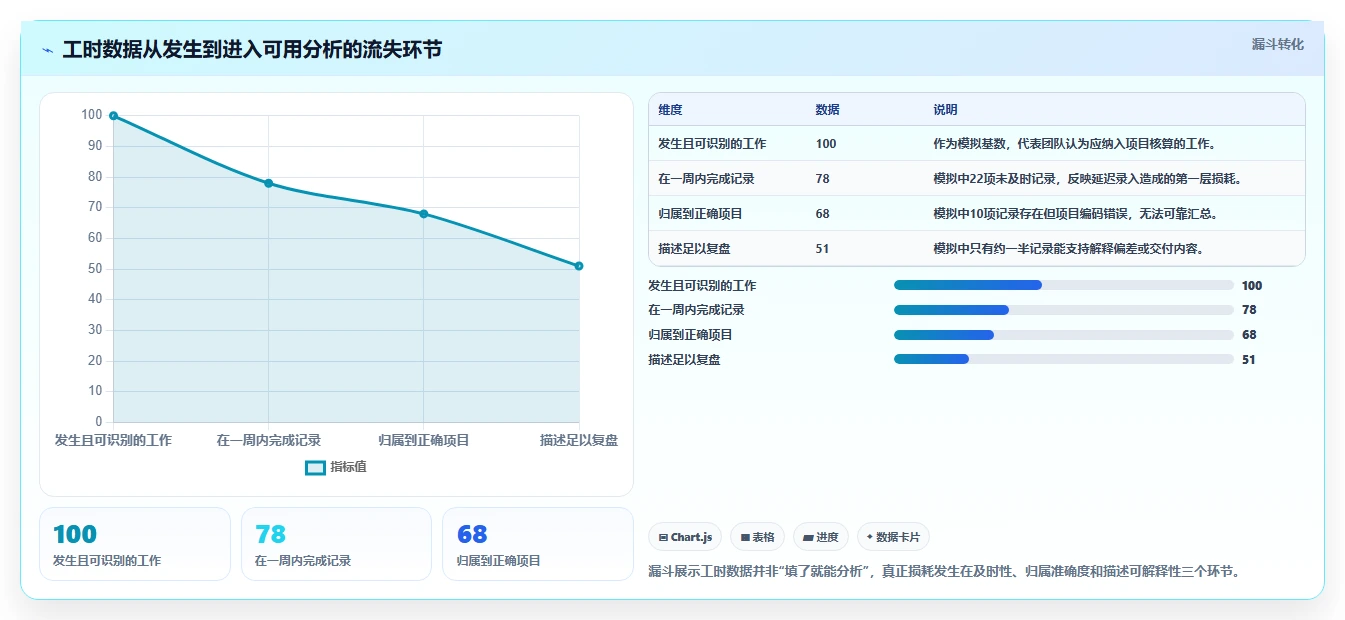

试点期间不需要先追求“全员打卡”。可以观察记录延迟、无效描述、错误归属、补录和报表准备时间。每项都要明确统计口径,比如“延迟记录”定义为工作发生超过 24 小时后才提交,避免团队对指标理解不同。
下面的表格是试点设计示例,数字是建议关注的观察项,不是任何产品的实测表现。团队可以在试点开始前记录基线,结束后比较变化,并判断改善是否值得投入成本。
| 观察项 | 试点前基线示例 | 试点目标示例 | 解释方式 |
|---|---|---|---|
| 一周内完成记录比例 | 65% | 达到85%以上 | 检验记录是否及时,不代表工时内容一定准确。 |
| 项目归属错误比例 | 12% | 低于5% | 检验项目编码与工作分类是否足够清楚。 |
| 月度报表人工整理时间 | 每月10小时 | 减少至每月4小时以内 | 核算自动汇总能否替代重复复制和核对。 |
| 记录补录比例 | 30% | 低于15% | 观察工作流是否自然融入日常操作。 |

6. 计算总拥有成本,而不只看订阅价格
软件订阅费通常只是成本的一部分。还应计入实施配置、历史数据清理、单点登录或财务集成、管理员维护、员工培训、插件订阅、报表制作和迁移退出成本。对已有多套工具的组织,重复数据录入带来的劳动成本也要纳入比较。

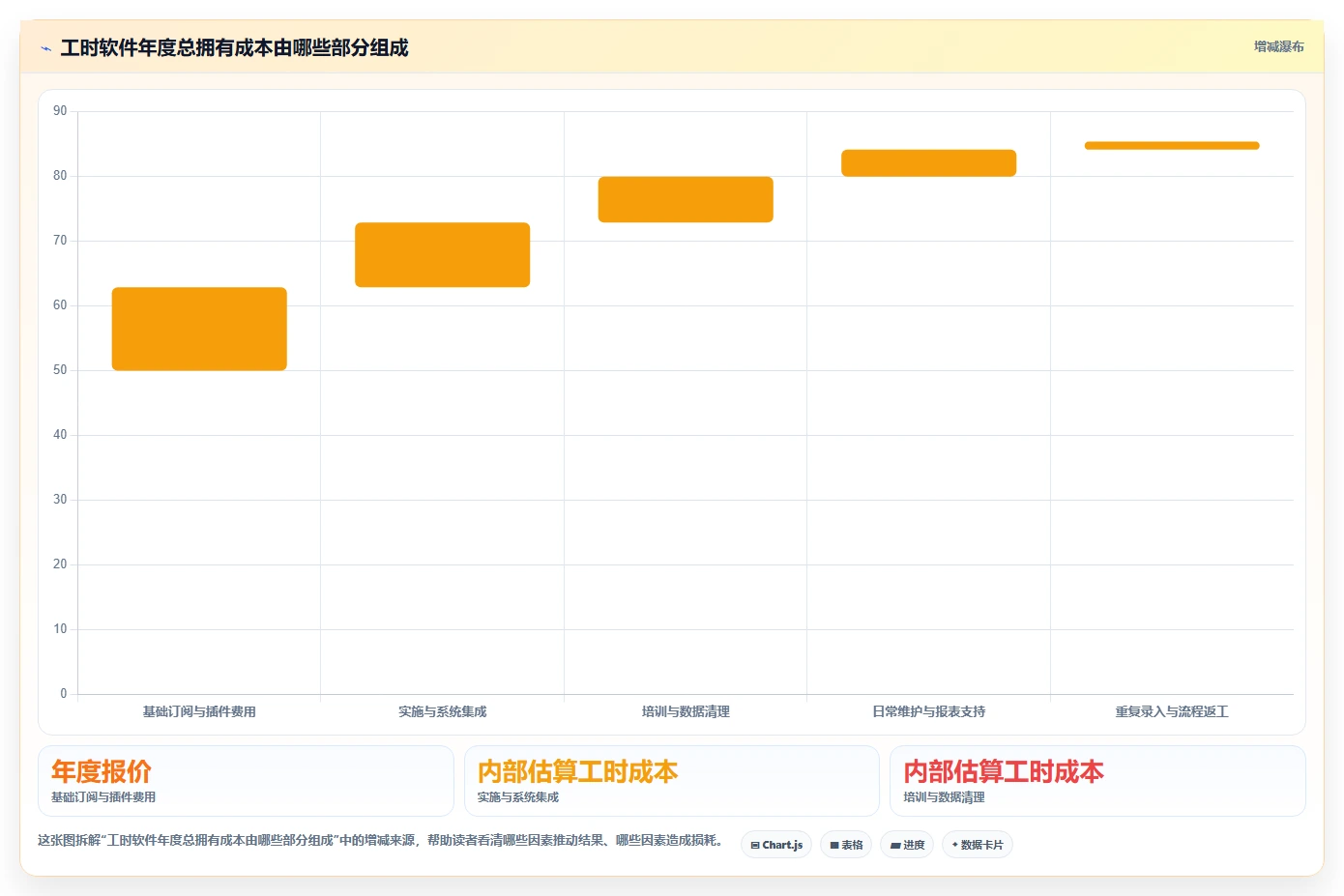

可用一个简单公式做初步估算:年度总成本=订阅与插件费用+实施与集成费用+培训工时成本+日常维护成本+重复录入成本。若节省的报表工时、减少的超预算风险和提高的计费完整度无法被具体描述,就先不要把“效率提升”写成确定收益。

六、案例与数据观察:一个虚拟研发项目如何用工时发现偏差
1. 场景设定:计划没有失控,记录方式却先失灵
下面是一个用于演示核算逻辑的模拟案例,不对应真实客户或真实产品测试。某研发团队有 24 人,计划在 8 周内完成一项客户门户改造。项目初始估算 320 人天,分为需求与设计 45 人天、开发 175 人天、测试 65 人天、发布与支持 35 人天。
第三周客户增加了两个权限规则,第四周接口依赖延迟,测试阶段又发现历史数据兼容问题。若团队只看项目总工时,可能到第七周才发现投入已经偏离;若每条工时记录能关联阶段和变更原因,负责人就有机会更早评估范围、排期和客户沟通方案。
2. 关键不是超支数字,而是偏差发生在哪个阶段

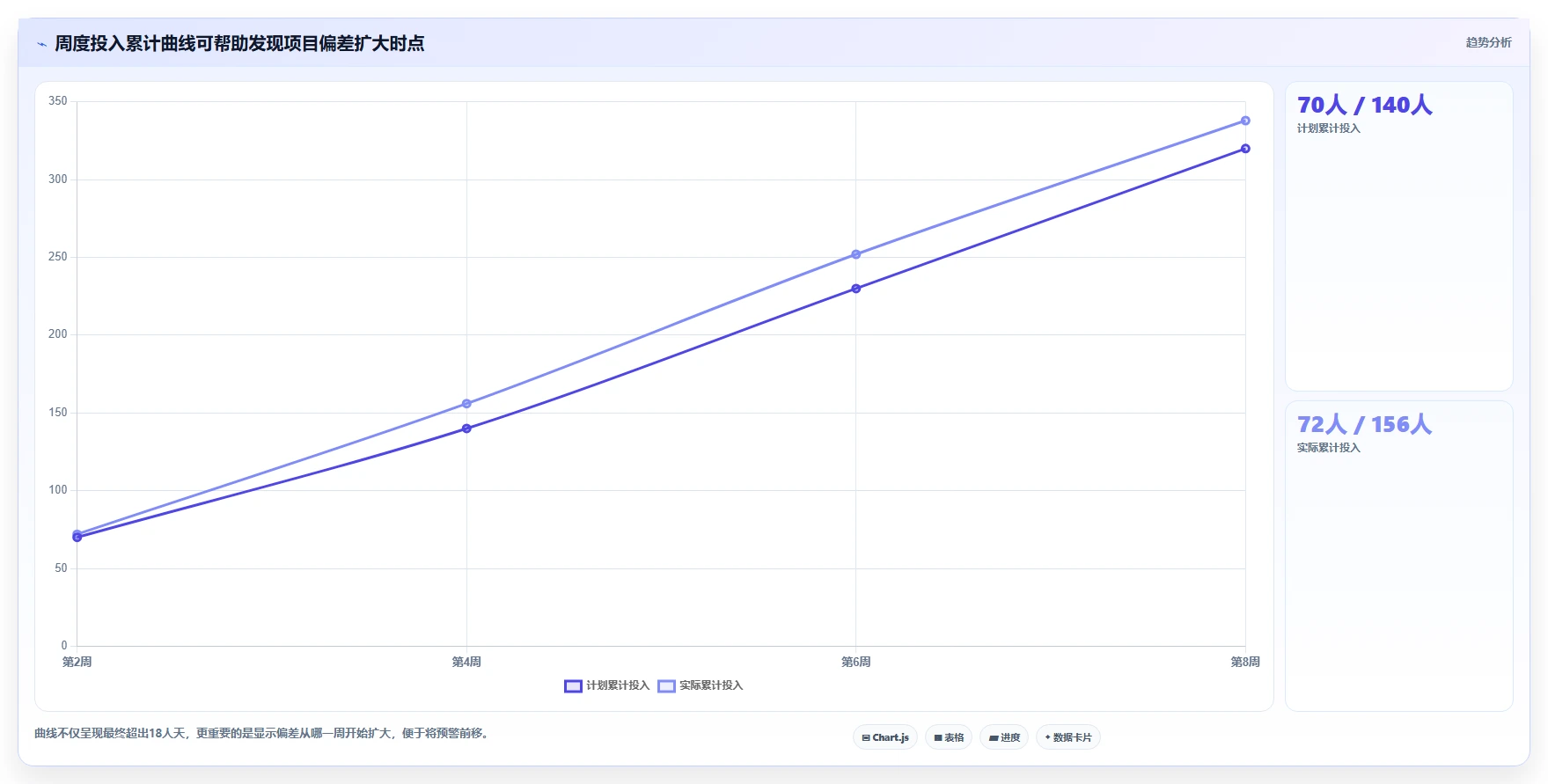

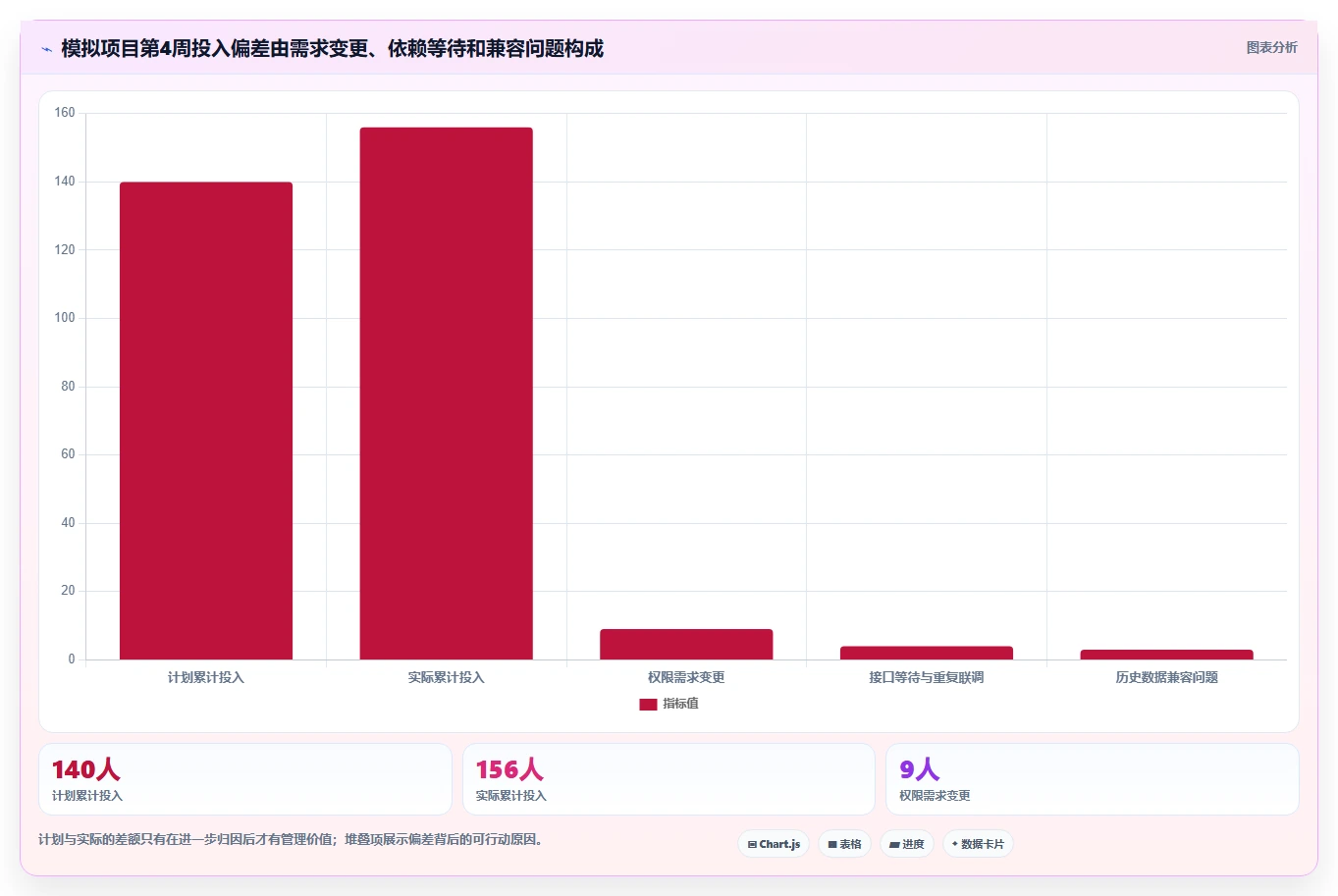

在模拟数据中,项目第 4 周的实际投入为 156 人天,累计估算消耗为 140 人天。差额 16 人天本身不能说明责任,但拆分后发现,权限变更带来 9 人天,接口等待与重复联调 4 人天,历史数据兼容问题 3 人天。
这些分类会产生不同动作:范围变更需要确认是否调整合同或排期;依赖等待需要改进接口责任和联调时间;兼容问题则可能要求补充测试样本。若系统只有总工时,没有阶段、工作项和偏差原因,团队就只能在月底做猜测性解释。
3. 同一组工时可以支持三种管理动作
项目经理可以据此更新剩余工作量和里程碑;交付负责人可以评估权限变更的范围影响;研发管理者可以检查接口联调是否应提前。财务或客户成功团队则可判断额外工作是否属于原合同,而不是看到超支后才追问“谁多用了时间”。
在真正的工具试点中,我会关注从记录到动作的间隔:偏差是否在周内暴露,责任人是否能追溯上下文,决策是否留下记录。若数据只在月末汇总,软件再强也难以发挥早期预警作用。

4. 用每周滚动观察替代月底一次性追责
工时复盘适合采用固定节奏:每周查看计划与实际偏差,每两周检查剩余工作量,阶段结束时回顾估算质量。并非所有项目都需要每天汇报,但重要偏差不应等到财务关账后才进入管理视野。
可以为项目设置一个内部预警阈值,例如某阶段实际投入超过估算 15%,或剩余工作量连续两周上升。这里的 15% 是示意规则,不是普适行业标准。复杂度不同、估算成熟度不同,阈值就应不同;关键是提前规定什么情况需要复核,而不是事后挑选标准。

七、不同组织的行动建议与取舍
1. 小团队:先解决记录成本,不急着上复杂核算
成员少、项目并行度低的团队,先统一项目名称、任务分类和简单记录节奏,往往比立即引入复杂资源计划更有效。可以先试用现有项目协作工具的时间记录能力,用四周验证员工是否愿意在任务完成时填写,而不是月底集中补账。
取舍重点是:减少配置和培训,接受报表深度有限。若客户需要按角色计费、项目预算频繁变更或项目之间共享人员,基础记录可能很快不够用,此时再升级到更完整的项目成本或容量管理。
2. 100 人以上的研发组织:先治理口径和权限,再扩大覆盖
中大型研发组织可优先评估 PingCode、Jira 等围绕研发工作项管理的方案,同时验证 Worktile 或 ClickUp 等协作平台是否更适合现有工作习惯。最终选择应由流程、数据治理和维护能力决定,不要把工具类别等同于部署结果。
建议从一个跨职能项目、一个研发团队和一个业务负责人开始试点,覆盖需求、开发、测试和发布;明确不同角色能看见哪些项目和工时数据。若项目编码还不统一,先完成编码治理,否则跨团队报表会把分类差异误当成真实投入差异。
取舍重点是:较高的配置与治理投入,换取跨项目、跨团队的可解释性。若组织没有持续维护字段和流程的责任人,过度定制会变成技术债。
3. 服务与咨询团队:把可计费时间和总投入分开
服务型团队应把可计费工时、内部沟通、售前支持、返工和客户变更区分开。候选工具中,Teamwork.com 可重点验证客户预算与时间记录闭环;也可以比较 Worktile 或其他协作平台能否覆盖团队的交付和本地化要求。
取舍重点是:更细的计费维度有助于分析项目毛利,但录入规则会更复杂。不要让每一类时间都需要员工判断一长串选项;先保留真正用于合同、结算或管理决策的分类。
4. 强合规组织:部署与审计能力优先于界面偏好
金融、医疗、政府和大型集团等组织,需先确认数据存储、权限隔离、操作审计、身份认证、备份、数据保留与供应商服务条款。具体部署形态、功能差异和合规适配需要以产品当前版本及企业法务、安全团队审查为准。
取舍重点是:更严格的安全治理可能缩小候选范围,也可能增加实施周期。先做安全与架构准入,再进行用户体验评分,避免团队花数周试用后才发现方案无法通过企业准入。
5. 尚无统一流程的团队:先做流程试点,再做全面采购
如果不同部门对“项目”“任务”“工时”都有不同定义,先用简化流程跑一个月。试点目标不是证明某款产品好,而是暴露规则争议:跨项目工作如何分摊,会议算不算项目投入,补录是否允许,谁有权修改已审批记录。
取舍重点是:暂时接受小范围试点和人工核对,换取规则成熟度。没有统一口径时直接全员推广,通常只会更快地产生大量无法比较的数据。
八、采购清单:从试用走到上线的具体步骤
1. 第一步:写清楚要解决的三个业务问题
不要用“提升透明度”作为唯一目标。改写成能观察的问题,例如:项目负责人是否能在每周例会前看到阶段投入偏差;财务能否按项目导出已审批的可计费时间;资源负责人能否提前发现同一成员被多个项目重复排满。
每个问题都要指定使用人、决策时点和数据来源。没有明确使用者的报表需求,暂时不要列入采购验收项。
2. 第二步:准备脱敏样例和异常场景
准备至少两周的匿名任务、人员角色、估算投入、实际投入、预算和例外记录。除了正常工作,还应包含需求变更、请假、跨项目支持、错误录入和审批修改,避免只用理想数据测试。
如果没有真实样例,可以使用模拟数据,但必须把它标注为模拟。供应商演示数据往往经过整理,不会自然暴露字段缺失、重复项目编码或历史记录迁移等问题。
3. 第三步:安排员工、项目经理和财务共同试用
员工重点验证记录是否顺手,项目经理重点验证计划、进度和实际投入能否一起复盘,财务重点验证可计费规则、审批、导出和对账。只让管理员试用,通常只能判断设置好不好用,判断不了一线流程是否成立。
试用周期建议覆盖至少一个完整的项目周节奏;若项目周期很长,可用一个阶段验收,不必为了等项目结束而无限延长试用。开始前记录当前报表耗时和错误比例,结束后才能判断改善是否真实。
4. 第四步:把成本、合规、迁移与退出写进决策
采购评审除了订阅报价,还要明确用户数增长的价格变化、插件续费、服务支持、数据迁移、集成费用和合同退出条款。对关键数据,应确认能否以可复用格式导出,以及导出是否包含附件、审批历史和字段定义。
对需要长期使用的系统,退出能力不是消极假设,而是数据治理的一部分。若企业无法在合同结束后完整取回自己的项目与工时数据,未来的系统更换成本会被低估。
5. 第五步:用可验收指标决定是否扩大上线
试点结束时,不要只问“大家觉得好不好用”。核对及时记录比例、项目归属准确率、补录情况、报表耗时、权限问题和员工反馈,并分析差异来自工具、流程还是培训。若核心指标没有改善,先调整流程或模板,再决定是否扩大范围。
- 记录质量:及时性、归属准确性、描述可解释性。
- 管理效率:项目报表准备时间、人工核对次数、异常发现时点。
- 业务结果:预算偏差能否提前识别、可计费时间是否减少漏记、人员冲突是否更早暴露。
- 落地成本:培训时间、配置维护量、插件或集成费用、员工额外操作步骤。
九、最终建议:选能让偏差更早被解释的工具
1. 五款候选工具的取舍总结
如果你是 100 人以上、研发流程复杂的组织,可优先把 PingCode 纳入试点,并和现有研发工作项体系做同一场景对比;如果团队已经深度使用 Jira,先算清原生能力与插件组合的维护成本;如果更重视中文项目协作和日常任务衔接,可以验证 Worktile;客户交付和计费核算优先的团队,可重点试用 Teamwork.com;希望从统一工作空间逐步建立记录习惯的团队,可以评估 ClickUp。
这不是说其他工具不能做相应工作,而是它们各自更值得被验证的起点不同。产品版本会变化,实施效果也会被流程成熟度、配置能力和员工接受度影响,最终决策应回到真实任务样例、数据口径和全生命周期成本。
2. 我最看重的不是“记录了多少小时”,而是“异常能不能被行动”
工时管理真正的价值,不是把每个人的时间都变成数字,而是让项目负责人更早看见估算偏差、让交付团队更快识别范围变化、让组织知道哪些投入值得复用。若系统只能月底汇总,它是记账工具;若记录能关联工作、解释偏差并触发决策,它才开始成为项目管理能力的一部分。
下一步可以先选一个正在进行的项目,整理计划、实际、剩余工作、变更原因和项目成员容量,再用同一组样例测试两到三款候选产品。用四周观察记录质量、报表耗时和偏差发现时间,然后按业务价值、维护成本与风险边界做决定,而不是按功能数量或宣传排名做决定。
常见问题解答(FAQ)
1. 2026年工时工作量核算软件怎么选?
我在给团队挑工时工具时,发现排行榜上的“热门”不等于适合自己的流程。我们是应该先看功能数量,还是先看项目类型、核算口径和现有协作工具?
先确定要解决的是“记录时间”“核算工作量”还是“预测项目成本”。这三件事常被混为一谈:工时记录是投入了多少时间,工作量核算通常还要结合任务规模、人员能力和完成情况,成本核算则进一步关联人力单价、预算与利润。目标不同,软件的优先级也不同。
可以把 Clockify、Toggl Track、Harvest、Jira 和 Microsoft Project 放在候选清单里,但它们代表的侧重点不同:前三者更偏时间记录、报表或费用跟踪;后两者更侧重项目计划与任务协作。它们并非同一类工具的简单排名,也不应仅凭“2026年热门”决定采购。
建议用一周做小范围试用,拿一个真实项目核对三项结果:任务是否能对应到工时记录、报表能否按项目和人员筛选、导出数据能否进入现有财务或绩效流程。若团队每周要花大量时间手工对表,集成与导出通常比多一个看板视图更值得优先考察。
2. 工时和工作量有什么区别,软件应该按哪个口径核算?
我之前把员工填报的小时数直接当成工作量,后来发现加班多的人看起来贡献更高,任务复杂度却没有体现。想知道工时、工作量和产出到底怎么区分,才能避免考核失真?
工时是投入时间,工作量是完成任务所需或实际承担的工作规模,产出则是交付结果。三者有关联,但不能互相替代:一项任务耗时较长,可能因为范围大,也可能是需求反复或流程受阻;只按小时比较,很容易把低效误判成高贡献。一个可复核的做法是同时记录“任务规模、计划工时、实际工时、完成状态和变更原因”。
例如,同类缺陷修复的计划工时为4小时,实际用了7小时,不能立刻认定执行者效率低;还需要看是否新增了复现范围、等待外部依赖或发生需求变更。软件配置上,先统一任务粒度和填报规则,再决定是否启用估算点数或成本费率。若团队任务类型差异很大,可用工时做资源与成本分析,用交付量、质量和变更情况辅助评估;
不要把单一的填报小时数直接做个人排名。
3. 团队不愿意填工时,怎样提高数据准确率而不增加太多负担?
我担心上线工时系统后,团队每天多出一项行政工作,最后大家集中在周五补填,数据看起来完整却不可信。有没有办法让记录更接近真实发生过程,而不是变成打卡任务?
先把填报成本控制在每天几分钟,并说明数据用途。若成员不知道工时会用于项目估算、资源平衡还是成本核算,往往会把填报理解成监控;用途不清时,要求更细的粒度通常只会增加抵触,并不自然带来更准确的数据。
落地时可从“项目、任务、日期、时长”四个字段开始,限制任务分类数量,并允许对会议、支持工作和等待阻塞单独归类。试运行两周后抽查记录:如果大量条目是整齐的8小时、任务描述高度重复,或周末集中补填,就应先修正流程和提醒机制,而不是简单要求团队填得更细。管理者也要承诺不把单周工时直接等同于绩效。
把工时数据用于发现估算偏差和容量冲突,例如某类任务连续三周超出计划30%,再讨论原因,团队才更容易相信记录能换来流程改进,而不是只增加监督。
4. 试用工时核算软件时,怎样判断它是否真的值得采购?
我试过一些工具,演示时功能很多,但真正使用后才发现报表口径不一致,导出还要人工整理。想在正式采购前设计一套简单的验证方法,避免只被界面和功能清单说服。
不要用“功能是否齐全”作为试用结论,应该让候选工具跑完一个真实核算闭环:创建项目与任务、分配人员、记录计划和实际工时、处理任务变更、生成报表,再把数据导出给财务或项目负责人复核。选取一个范围明确、周期较短的项目,通常比搭建虚拟演示数据更容易暴露问题。
可以设置三项验收指标:成员每日填报中位耗时不超过3分钟;项目负责人生成周报不超过10分钟;抽查20条记录时,任务归属和时长差异均能解释。指标不是行业标准,而是试点团队的决策门槛;若现状本来更复杂,应在试用前据实调整并固定口径。最后核对权限、数据保留、单点登录、导出格式、接口限制和退出后的数据迁移。
若工具能记录时间,却无法按你们的核算维度稳定汇总,或关键报表仍需反复手工修正,采购后很可能只是把电子表格换了个入口。
文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的5款工时工作量核算软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221748
读者评论
把历史工时统计和未来资源排期分开评估,这点很实用。团队常把“能汇总投入”误当成“能提前发现谁会超负荷”,试用时确实应该分别验证。
对已经使用 Jira 的团队,插件费用、升级兼容和后续维护都应算进总成本,不能只比较功能清单。文章列出的演示追问比单看报表更有参考价值。
工时数据质量不只是软件问题,项目归属和及时记录也会影响结论。文中的漏斗是情景模拟而非行业统计,这个说明比较严谨;实际试点最好用本团队数据复核。
