提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

提升研发效率,往往不是把站会缩短十分钟,也不是再添一张看板。到了 2026 年,团队更需要回答一个不太好听的问题:需求为什么总在等待、代码为什么反复返工、上线为什么必须靠人盯?挑选敏捷开发管理软件时,我不会先问“哪款最热门”,而会先看工具能否让工作流里的等待、交接和风险变得可见。下面盘点五款常被纳入评估的软件,并给出适用边界、选型方法和一组明确标注为情景模拟的流程数据。

一、先说结论:没有一款软件能替团队“安装敏捷”

1. 五款软件各自适合解决不同问题

本文把“受欢迎”理解为:在 2026 年仍值得进入企业选型清单、拥有明确的目标用户和相对成熟的协作能力,而不是声称存在一份可信的全球市场份额排名。产品热度会随地区、行业、云服务政策和团队规模变化;若供应商没有公开同一口径的活跃用户或付费席位数据,就不应把营销数字包装成排名。

按典型使用场景看,我会优先把 Jira、PingCode、Azure DevOps、GitLab 和 Linear 放进第一轮比较。它们解决的问题并不相同:有的擅长跨部门工作流,有的覆盖产品研发管理,有的靠近企业开发工具链,有的强调代码到交付的一体化,还有的以轻量和快速操作见长。

软件 更适合的团队 主要优势 选型前必须验证
Jira 需要可配置流程、跨团队协作和成熟生态的团队 工作流、权限、项目视图和扩展生态较丰富 配置复杂度、插件依赖、管理与维护成本
PingCode 通常是中大型企业及 100 人以上研发组织 可围绕产品、研发、测试、交付等研发活动建立协作链路 复杂流程是否匹配、历史数据迁移、权限与集成落地方式
Azure DevOps 已经采用微软云与开发服务、需要计划和工程工具协同的团队 工作项、代码库、构建发布等环节能够形成较紧密的工具链 组织现有技术栈、地区可用性、权限治理和实际配置负担
GitLab 希望把代码托管、流水线和交付管理放在相对统一平台的团队 代码与持续集成、持续交付流程关联紧密 非工程角色的易用性、企业级治理要求和部署运维成本
Linear 产品与工程边界较清楚、追求轻快迭代体验的团队 界面与操作路径精简,适合重视速度和低摩擦协作的团队 复杂权限、深层流程定制、企业集成及本地化需求

快速判断:如果组织主要痛点是跨部门需求治理,优先比较流程与权限;如果痛点是代码到发布的断点,优先比较工程工具链;如果痛点是多人协作下的研发过程透明度,可以评估面向研发全生命周期的管理平台。先定问题,再定产品,远比先看功能清单有效。

2. 我的排序方法不是“谁功能最多谁第一”

我会把选型拆成三层。第一层是硬约束,例如部署方式、数据驻留、身份认证、审计要求和预算。第二层是流程匹配,例如需求是否能关联迭代、缺陷、代码变更、测试结果和发布记录。第三层才是体验和扩展,包括操作速度、报表、自动化和生态集成。

前三层的顺序不能颠倒。一个界面很漂亮的软件,如果无法满足合规或接入现有代码平台,直接淘汰;一个功能很多的平台,如果普通成员每天要花大量时间维护字段和状态,也可能是低效选择。工具评估的目标不是找到功能最多的产品,而是减少关键工作流里的摩擦,同时不引入更大的治理负担。

3. 先把“效率”定义成可观察的流程结果

研发效率不等于每个人一天关闭多少任务。若团队把任务切得很碎,关闭数会变好看,却不一定更快交付用户价值。我至少会同时观察交付周期、在制品数量、等待时间、返工比例、发布频率和线上变更失败情况,并把指标按服务、团队或工作类型拆开。

SPACE 研究框架提醒我们,开发者生产力涉及满意度、绩效、活动、沟通协作和效率等多个维度,不能用单一代理指标代替整体表现。DORA 的软件交付研究则长期围绕交付速度与稳定性等维度展开。它们共同支持一个实用结论:单独追求“更快”,可能只是把成本转移到了故障、加班或后续返工。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

二、为什么研发团队买了管理软件,交付却没有变快

1. 真正拖慢交付的,常常是工作流中的等待

我更愿意把交付过程看成一串队列:需求澄清、设计评审、开发、代码审查、测试、发布,每一段都可能积压。团队在“开发中”花了三天,不代表这三天全是有效编码;其中可能有一天在等接口定义、半天在等测试环境、几小时在找历史决策。

管理软件能否提效,首先取决于它是否把这些等待显露出来。任务从“待澄清”到“准备开发”的时间、代码审查等待时间、缺陷回到开发后的返工次数,比一个笼统的“项目进度 80%”更能告诉负责人瓶颈在哪里。

2. 组织规模改变后,协作成本会换一种形态

十人以内的团队,成员通常可以口头同步上下文;超过数十人后,单靠记忆和聊天记录很难维持统一认知。进入百人规模,问题通常不只是任务变多,还包括多产品线并行、共享组件依赖、权限边界、跨团队发布窗口以及指标口径不一致。

这也是为什么同一款工具会在小团队里显得“太重”,在中大型组织里却刚好能承接治理要求。工具的复杂度并非天然缺点,关键在于复杂度有没有对应明确的组织价值。如果流程、权限和报表没人负责,丰富的配置选项只会变成维护债务。

3. 研发效率指标必须带上边界条件

周期时间要说明起点和终点:是需求提出到上线,还是开发开始到合并?返工率要说明怎么定义:缺陷回流、需求变更,还是代码回滚?没有口径,两个团队的数字无法比较;把不同类型的任务混在一起,也会让复杂项目看起来天然低效。

例如,安全修复、平台改造和用户界面小改动的工作周期天然不同。合理做法是先按工作类型建立基线,再观察同类工作是否改善。我不会因为一个团队周期更短,就直接判断它更高效;还要看工作复杂度、质量结果和未完成工作积压是否同步变化。

4. 工具最该先解决的是信息断层,而不是报表不足

许多团队的第一反应是增加仪表盘,但报表只是已采集数据的展示层。如果需求、代码提交、测试结果和发布记录之间没有稳定关联,报表就会建立在手工补录之上,成员不得不重复录入,负责人得到的也未必是可信信号。

因此,我会先检查一条关键工作项能否追踪到代码变更、验证结果和上线版本。数据链路成立之后,再讨论图表和管理视图。否则,仪表盘看起来丰富,背后却可能是每周一次的人工“数据美容”。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

三、五款敏捷开发管理软件:优势、边界与真实选型问题

1. Jira:流程可塑性强,前提是有人治理配置

Jira 常被纳入敏捷研发选型,原因不只是看板或迭代功能,而是它能承接较多工作流、权限和项目管理需求,也拥有丰富的扩展选择。对已经围绕相关生态建立协作的团队而言,迁移阻力可能较小;对多项目、多角色组织而言,细粒度配置也能满足差异化流程。

它的风险恰恰来自可配置性。不同团队各自增加状态、字段和工作流后,同一类工作可能出现多套口径;插件用得越多,升级、兼容、权限审计和故障排查的责任也越重。上线前应该把“谁能新增字段、谁维护工作流、插件由谁评估”写进治理规则,而不是等系统变复杂后再补救。

我会让候选团队用 Jira 走完三个真实场景:一个正常迭代需求、一项跨团队依赖、一次线上缺陷回滚。如果每个场景都要靠额外插件、手工表格和管理员介入才能闭环,就要把长期维护成本纳入总成本,而不是只看初始许可费用。

2. PingCode:适合评估研发全流程协同的中大型组织

PingCode 面向研发管理场景,尤其值得中大型企业及 100 人以上组织评估。此类组织通常不止需要“把任务放上看板”,还要处理产品规划、需求拆解、迭代协作、测试管理、发布过程和管理视图之间的关联。若企业希望减少多个工具之间的信息断点,可以重点验证它能否覆盖自己的端到端流程。

但“覆盖较多研发环节”不等于每家公司都应该一次性启用全部模块。流程尚未稳定的团队,如果先把审批、字段、角色和报表全部配置到位,可能是把现有混乱固化进系统。我的建议是先选一条高价值产品线,明确需求到上线的最短闭环,跑通之后再复制;让制度跟着真实工作流演进,而不是一次性做出看似完整的流程图。

对于 100 人以上的组织,我会把三个问题列为试点评审门槛:不同角色看到的数据是否恰当;跨项目依赖能否被及时识别;管理报表能否直接从团队日常数据产生,而不要求每周手工汇总。还要测试历史数据迁移、单点登录、审计要求及与现有代码平台的集成方式。具体功能、版本范围和部署选项应以供应商当前公开资料及试用环境为准。

3. Azure DevOps:已采用微软开发服务的团队可优先看工具链连贯性

Azure DevOps 的评估重点通常不是“它有没有任务看板”,而是工作项、代码、构建、测试和发布之间能否形成团队想要的关联。若组织已经采用相关云服务和身份治理体系,它可能减少不同系统之间的身份、权限和数据同步成本。

不过,工具链整合不代表迁移没有代价。已有代码仓库、流水线、测试平台和发布规范如果分布在多套系统里,就需要比较迁移成本、集成方式和团队培训成本。尤其要区分“平台能集成”和“集成后有人维护”:连接器可以建立链接,却不一定自动解决字段映射、权限继承和失败重试等问题。

4. GitLab:适合把工程执行和交付协同放在同一视野中

GitLab 的吸引力在于工程团队可将代码托管、持续集成与交付过程、合并请求和部分项目协作放在相对统一的平台里评估。若组织的主要目标是缩短开发到发布的反馈链路,它可能比只关注管理看板的软件更贴近工程工作现场。

选型时要避免只让工程负责人试用。产品经理、测试、运维、安全和管理者都应完成各自的关键任务。工程功能强并不自动意味着非工程角色也能轻松参与;还要评估部署、备份、升级、权限分层以及企业内部的安全基线。自托管方案带来控制力,也意味着团队要为运行维护负责。

5. Linear:适合重视轻量体验、流程复杂度较低的团队

Linear 经常被看重快速操作和轻量项目管理体验的产品工程团队纳入评估。对流程相对简洁、团队边界清楚、希望少花时间维护工具的组织,轻量体验确实可能降低日常协作摩擦。

不过,轻量工具并非复杂治理问题的捷径。若组织需要多层权限、复杂审批、细粒度合规审计、深度自定义或特定本地化能力,必须通过试用确认边界,而不能从产品宣传页的“快速”“简洁”推导出适配性。小团队的顺滑体验,也不必然能原样复制到多事业部环境。

6. 不把五款产品排成伪精确的“第一到第五”

如果没有统一的真实用户数、市场份额、用户满意度和实际交付改善数据,给五款软件打出精确名次是一种误导。产品评价应建立在组织场景上:对于工程工具链优先的团队,GitLab 或 Azure DevOps 可能更值得先测;对于复杂流程治理,Jira 或 PingCode 更应进入深测;对于轻量团队,Linear 可能有更低的使用摩擦。

我会把候选名单压缩到两至三款,然后使用相同的任务、相同的试点周期和相同的验收标准。这样得到的不是广告式排名,而是对本组织更可靠的答案。凡是试点期间临时开发大量定制功能才能通过验收的产品,都应把这部分成本计入,而不能只记录最终“能用”。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

四、常见误区:看起来像敏捷,实际可能只是增加管理动作

1. 把敏捷等同于 Scrum 模板

迭代、每日站会、回顾会和看板都只是实践载体,不是敏捷本身。团队可以使用 Scrum,也可以采用看板或混合方式;判断重点是能否更快获得反馈、调整优先级并稳定交付。给所有团队强制套同一套迭代节奏,有时会让运维、平台和长期研究类工作被错误切分。

如果工作经常被紧急事件打断,固定迭代计划的承诺准确率可能很低。此时应先区分计划性工作与突发工作,观察插单比例和在制品,再决定采用迭代还是流动式管理。工具应容纳实际工作,不应为了让看板整齐而把工作伪装成另一种形态。

2. 以任务关闭数衡量个人贡献

关闭数容易被拆分粒度影响。一个人把同一项工作拆成十个小任务,数字会比另一个人处理复杂问题更高,但不代表贡献更大。以个人排名驱动指标,还可能诱发挑容易任务、推迟难题上报或把质量问题留给下游。

我更倾向于用团队层面的流程指标定位问题,再通过复盘和实际交付了解原因。涉及个人绩效时,应结合责任范围、工作复杂度、协作贡献、质量和长期结果,由组织制定公平且透明的评价制度,不能让管理软件的默认统计自动变成考核结论。

3. 把所有需求都塞进一个看板

一个看板里混合产品需求、线上故障、技术债、安全修复、客户支持和内部运营工作,表面上统一,实际上会让优先级和周期指标失真。不同工作类型可能需要不同服务等级、验收标准和补充字段。

解决办法不是无限增加看板,而是先定义工作类型及其最少必要属性,再确定哪些队列需要共享、哪些需要单独呈现。组织级视图可以汇总关键状态,团队级视图保留实际执行所需细节,二者不必使用完全相同的字段和状态。

4. 忽略迁移与日常维护成本

采购评估容易盯着许可价格,却低估数据迁移、系统集成、培训、流程治理和持续运维。若一套工具每月节省的软件费用不多,却需要专人长期维护复杂插件和同步脚本,总拥有成本可能远超预算。

迁移也不只是把任务导入新系统。历史关联、附件、用户身份、权限、状态映射、审计记录和报表口径都可能丢失或改变。迁移演练要用真实样本,随机抽查关键项目与跨系统链接;“导入成功”不等于“业务上下文完整”。

5. 把自动化数量当成自动化价值

规则越多不代表效率越高。自动分配、状态同步和提醒若频繁误触发,会产生更多人工纠正;通知如果没有优先级,成员很快会忽略重要提醒。自动化应该瞄准高频、规则明确、出错可恢复的动作。

我建议每条自动化规则都写清触发条件、预期收益、失败处理人和停用方法。试运行期间记录触发次数、误触发率、节省的人工时间和新增的维护时间。如果收益无法衡量,或规则需要长期依赖某个人解释,就不应该因为“已经配置了”而永久保留。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

五、专业选型逻辑:用真实工作流做一场可复盘的试点

1. 第一步:把痛点写成可验证的问题

不要把需求写成“要有看板、报表和自动化”。这类描述几乎任何产品都能回应,却无法帮助做选择。我会把需求改写成可验证的问题,例如:“跨团队依赖超过三天未响应时,负责人能否看到并定位?”或“从需求进入开发到首次可测试版本,团队能否获得可信周期数据?”

每个问题都要指定业务负责人、观测指标和验收方式。验收标准越具体,供应商演示就越难只展示理想路径,也越容易发现某个流程是否依赖大量手工操作。

2. 第二步:把需求分成硬性门槛与加分项

硬性门槛是不能妥协的条件,例如合规、部署方式、身份认证、数据导出、审计能力、地区服务可用性或必要集成。候选软件只要不满足其中一项,就不进入综合评分。

加分项则用于区分通过门槛的产品,例如易用性、报表灵活度、自动化体验、模板成熟度和生态扩展。这样能避免“某款软件功能很多”掩盖硬性要求不满足,也能降低评审会被主观印象带偏的概率。

3. 第三步:用同一组任务完成对照试用

我建议选择一条包含正常需求、跨团队依赖、缺陷修复和发布验证的真实业务链路。试点成员要覆盖产品、研发、测试和管理角色,不能只让系统管理员在演示环境里操作。

在每款候选软件中使用相同样本和相同验收表。记录成员完成常见任务所需时间、额外补录次数、配置变更耗时、数据关联完整度和关键流程失败数。若某项结果来自主观评分,应说明评分者角色与依据,不要假装它是客观测量。

  1. 准备 10 至 20 条匿名化真实工作项,覆盖正常路径和异常路径。
  2. 约定需求、缺陷、阻塞、发布等字段定义,避免不同候选方案使用不同口径。
  3. 让各角色独立完成指定任务,并记录步骤数、耗时和求助次数。
  4. 挑选至少一项复杂流程,测试权限变化、需求变更和工作项回退。
  5. 结束时汇总结果、问题和未验证项,明确哪些结论仍需供应商确认。

4. 第四步:评估数据是否能可信地产生

管理视图里的数据要能从团队日常行为自然产生,而不是靠成员每周补表。试点期间可以抽查工作项状态变更、代码关联和发布记录,检查数据完整性与更新时间。如果一个关键指标必须由负责人手动拼接三个表格才能得到,就要判断这是短期过渡,还是工具架构的长期限制。

还要留意数据定义变更对历史趋势的影响。若团队在试点中途改变“开始开发”的定义,前后周期数据就不能直接比较。所有口径变化都应记录生效时间和原因,必要时重新建立基线。

5. 第五步:把不可量化风险也放进决策记录

有些风险不容易变成一个分数,例如供应商支持响应、关键集成的可持续性、数据导出能力和系统退出成本。它们仍然要写进评审结果,说明验证状态、责任人和后续安排。

正式签约前,我会要求团队回答:如果两年后更换工具,数据能否以可用结构导出?关键自动化是否能重建?团队是否理解系统配置,而不是只有实施人员掌握?退出路径越清楚,未来谈判与运营的主动性越强。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

六、案例与数据观察:一个百人研发组织如何避免“上系统即改革”

1. 案例背景:问题不在任务太少,而在依赖太晚暴露

下面是用于说明方法的情景模拟,不是某家企业的真实客户案例,也不是 PingCode 或其他产品的实测结果。假设一家 120 人的研发组织有多个产品小组,共用平台团队和测试资源;过去主要靠聊天、电子表格和不同团队的项目看板协调工作。

这类组织常见的表面症状是延期、需求变更和缺陷增加,深层问题却可能是依赖信息没有在计划阶段暴露。例如,业务需求已进入开发,接口团队才发现字段定义未确认;测试窗口被其他项目占用,直到迭代末期才产生排队。

2. 先测基线,再确定不超过三个试点目标

模拟团队先观察四周,不急着迁移全部项目。基线包括需求从澄清完成到进入开发的等待时间、代码审查等待时间、发布准备阶段的人工核对次数,以及跨团队阻塞超过两天的工作项比例。

试点只设三个目标:提前暴露跨团队依赖;减少发布前人工核对;让管理者能从系统内查看同一口径的需求状态。它没有把“增加完成任务数”设为目标,因为那会诱导团队调整拆分方式,却未必减少用户价值交付时间。

3. 用数据记录变化,同时解释数据为何变化

情景模拟中,团队把需求进入开发前的依赖确认设为轻量检查,并让阻塞项有明确责任人。另一个变化是关联工作项与代码、测试和发布记录,减少上线前集中核对。假设试点持续八周,数据变化如下;数字仅用于演示分析方式,不应引用为行业基准。

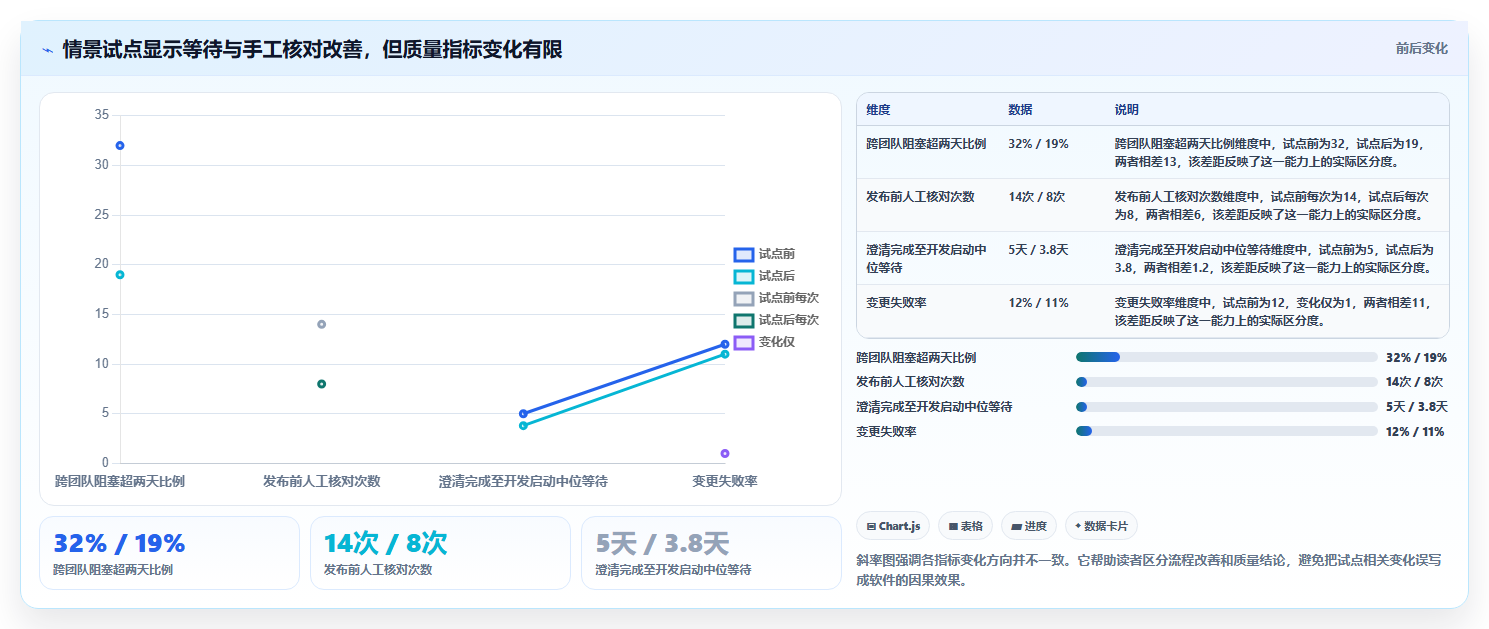

观察项 试点前模拟值 试点后模拟值 应如何解读
跨团队阻塞超过两天的工作项比例 32% 19% 阻塞更早被标记,但还需确认是否有更多工作被准确记录
发布前人工核对次数 每次发布 14 次 每次发布 8 次 关联信息更完整后,重复确认减少;不代表风险检查可以取消
需求澄清完成到开发启动的中位等待时间 5.0 天 3.8 天 中位数下降,仍应按工作类型和团队拆分检查
变更失败率 12% 11% 变化幅度很小,不能据此宣称质量显著改善
试点成员每周额外录入时间 模拟 46 人时 模拟 18 人时 若字段和关联自动化减少重复录入,成员负担可能下降

这组示意数据最重要的地方不是“所有数字都变好”,而是质量指标只轻微变化,团队因此没有宣称工具让质量提升。试点的合理结论是:协作可见性和人工核对有所改善;变更失败率仍需更长观察,并结合事故类型、发布规模与回滚记录判断。

4. 为什么不能把试点前后差异直接归功于软件

八周内可能同时发生人员调整、项目难度变化、发布频率变化和流程培训。仅仅看到一项指标下降,并不能证明软件造成了改善。更稳妥的办法是保留对照团队或分阶段推广,至少比较相似工作类型,并记录同期发生的流程变化。

如果没有合适的对照组,也应把因果结论降级为“试点期间观察到相关变化”。这听起来不够营销,却更符合管理决策的真实性。工具是否值得继续推广,还要结合成员反馈、维护负担、关键流程覆盖和质量结果。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

七、按团队情况选择:不同组织需要不同的取舍

1. 小团队:优先减少维护,不要提前建设复杂治理

如果团队人数不多、产品线少、权限需求简单,最重要的可能是低学习成本、快速建任务和清晰的迭代视图。此时应优先选能满足必要需求、又不要求专人维护复杂工作流的方案。轻量工具可能更适合,但必须核对未来迁移、数据导出和关键集成。

小团队尤其要避免把“以后可能会用到”当成现在配置一整套治理体系的理由。先建立最小可用流程,待并行项目、依赖数量或合规要求明显增加,再扩展权限和报表。短期不配置的东西,只要能被清楚记录,通常比过度设计更容易调整。

2. 100 人以上组织:把跨团队依赖、权限与数据口径放在前面

中大型研发组织不应只比较界面和单个团队的操作速度。要看项目组合视图能否揭示依赖,团队是否能保留必要自治,权限和审计是否符合要求,指标能否跨团队使用统一定义。可以评估 PingCode、Jira、Azure DevOps 等候选方案,但应依据流程样本验证,而不是只按产品定位做决定。

建议由研发管理、产品、测试、平台工程、信息安全和采购共同参与试点。每个角色要有自己的验收项,同时指定一位流程负责人维护字段和状态口径。没有治理责任人的平台,即使上线顺利,也可能在半年后出现重复字段、失效自动化和彼此冲突的报表。

3. 工程链路优先:先确认代码、测试与发布关联的真实深度

如果团队最痛的是开发到发布的过程断点,先画出当前代码仓库、构建服务、测试平台、部署平台和变更审批的连接关系。重点验证关联是否自动更新、失败是否可见、权限是否能继承,以及流水线信息能否被非工程角色理解。

对这类团队,GitLab 或 Azure DevOps 可能更值得优先试测,但不能只看集成数量。连接器越多并不一定越好;如果集成链路需要定制脚本,却无人维护,统一平台的预期收益会被运维负担抵消。

4. 强治理或深度定制:把灵活性和复杂度一起估算

复杂流程、较多业务线和细粒度权限会让 Jira 或面向研发全流程的管理平台更有评估价值。真正的取舍不是“能不能配置”,而是配置是否可被解释、复用、审计和持续维护。每一项例外流程都应该有业务原因和责任人,不应无限增加特例。

若必须依赖大量第三方扩展或定制开发才能满足关键要求,要把升级兼容、故障排查、数据迁移和人才依赖加入风险清单。软件的扩展能力是资源,也可能变成组织对少数管理员的单点依赖。

5. 合规与部署要求高:不要在功能演示后才问数据问题

对于受行业监管或内部安全规范约束的团队,部署选项、数据存储区域、身份管理、日志审计、备份恢复和供应商支持都可能是硬门槛。相关问题应该在候选名单阶段就确认,并保存书面说明;若有任何项仍待核实,应标成未通过验证,而不是假定供应商“应该支持”。

云服务和自托管方案各有取舍。云服务可能减少团队自身维护基础设施的工作;自托管可能提供更多控制空间,但会增加升级、备份、扩容和安全维护责任。选择哪一种,要看企业实际能力和风险承受度,而不是把部署方式简单等同于安全高低。

6. 预算紧张:用总拥有成本而不是首年折扣做决策

预算有限时,可以缩小试点范围、减少非必要模块,或先使用已有生态中的能力。但不应只比较单个席位价格。试点要估算管理员工时、培训时间、集成开发、历史数据清理和后续维护;如果节省下来的许可费被更多人工报表抵消,整体上仍可能更贵。

可以把成本拆成三年情景:低配、预期和扩张三种假设。分别测算席位增长、集成数量、数据量和管理员投入,并询问供应商当前报价有效期、版本能力和续费条件。这里不提供固定价格,是因为套餐、地区和采购协议会变化,最终应以正式报价和合同条款为准。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

八、落地后的前九十天:先建立可信闭环,再逐步扩大范围

1. 前三十天:确定口径和最短工作流

第一阶段不追求把所有历史项目搬进来,而是选定一条真实产品线,明确需求、缺陷、阻塞、代码关联和发布状态的定义。删掉暂时没人用、没人负责的字段;给每个必要状态写一句进入和退出条件,减少团队对同一个状态各自理解。

同时建立基线:选取少量可测指标,说明统计范围、时间窗口和排除条件。最好先记录数据,而不是立即设置硬性目标。基线的意义是让团队看到真实分布,避免以不合理指标逼迫成员改变记录行为。

2. 三十一至六十天:测出摩擦,不急着叠加功能

第二阶段集中观察成员实际使用。每周抽样检查工作项是否缺少必要信息、代码链接是否有效、状态变化是否及时,以及手工补录主要发生在哪一步。遇到问题先区分流程定义不清、培训不足、工具限制和自动化缺陷,再决定如何调整。

自动化规则宜一次只解决一类明确摩擦。每条规则上线前写下预期减少的动作和失败回退方式,试用两周后评估。如果规则增加提醒噪声或出现无法解释的状态变化,应及时修正或关闭。

3. 六十一至九十天:复核效果,再决定是否扩面

第三阶段复核试点目标是否实现,并把改善和未改善的指标分开。对改善项检查是否存在工作复杂度变化或记录习惯改变;对未改善项,判断问题是否不属于软件能解决的范围。工具不应该背负组织结构、优先级冲突和人员能力问题的全部责任。

扩面前还要准备模板、治理规则、管理员备份人选和支持流程。推广方式可以按产品线或团队分批,避免全组织在同一时间迁移。保留旧系统只读或数据导出的方案,并明确新旧系统的切换日期和权威数据源,防止两套系统长期并行造成信息分裂。

4. 用“停止条件”保护团队,不让试点变成无期限项目

试点开始时就约定停止条件:核心流程无法闭环、关键合规要求未满足、成员额外维护负担持续上升,或集成必须依赖不可持续的自定义代码时,暂停扩面并重新评估。即使已经投入培训和配置,也不应因为沉没成本而强行推广。

相反,若工具在少量定制下就能稳定支持核心流程,数据链路可追踪、成员愿意持续使用、治理成本可控,并且观察到合理的流程改善,再逐步扩大范围。能退出、能调整、能复核,是比“一次选对永不更换”更现实的管理能力。

提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点

九、最后的判断:买的是协作机制,不是看板外观

1. 选择软件前,先回答三个问题

第一,当前交付最常见的等待发生在哪个环节?第二,哪些信息需要被关联,才能让团队更早发现风险?第三,谁负责维护流程、数据口径和自动化?这三个问题如果没有答案,再精细的功能比较也容易变成围绕界面偏好的争论。

回答之后,再按组织规模和约束筛选候选产品。小团队优先关注使用摩擦与维护成本;百人以上组织优先关注跨团队协同、治理和数据口径;工程链路优先的团队深测代码、测试和发布关联;强合规团队先过安全与部署门槛。

2. 最受欢迎不等于最适合,功能完整也不等于效率提升

Jira、PingCode、Azure DevOps、GitLab 和 Linear 都有各自值得评估的使用场景,但没有脱离组织条件的绝对赢家。任何产品的公开功能和服务条款都可能更新,最终应以当前官方文档、合同、实际演示和试点结果为准。本文对产品定位的比较是选型起点,不是市场份额排名或性能测试结论。

我对研发管理软件的核心判断是:工具价值不在于把所有工作搬进系统,而在于让重要工作少等待、少重复录入、少靠个人记忆,并让质量风险更早暴露。如果工具只增加了字段、会议和报表,却没有改善这些事情,它就没有真正提升效率。

3. 下一步行动:用两周做一次小而真实的验证

你可以从一个产品小组或一条关键交付链路开始,选出两至三款候选软件,拿十几条真实但已脱敏的工作项进行对照试用。记录耗时、补录、依赖暴露、代码与发布关联、成员反馈和维护工作量,最后把结果连同不确定性一起交给决策者。

如果试点显示流程变清楚但交付周期没变短,不必急着否定工具;再检查瓶颈是否转移到资源排队、决策等待或质量返工。如果成员操作负担下降、依赖更早暴露、数据可信且维护成本可控,再逐步扩大范围。真正稳妥的选型不是押注一款“最热门”的软件,而是用真实工作验证哪种协作机制适合自己的团队。

常见问题解答(FAQ)

1. 2026年值得纳入对比的5款敏捷开发管理软件有哪些?

我看到“最受欢迎”时,最想知道它依据的是用户数量、搜索热度,还是团队实际使用效果。我不希望只凭一个没有说明口径的榜单选工具,应该怎么理解这类推荐?

“最受欢迎”没有统一口径:搜索热度、付费客户数和团队活跃度衡量的并不是同一件事。若没有公开数据来源和统计方法,不宜把任何五款软件说成权威排名。更稳妥的做法,是先把常见候选放进同一张比较表,再按团队流程筛选。

候选工具更适合优先考察的场景需要重点验证 Jira需要细化工作流、权限和项目追踪的团队配置复杂度与日常维护成本 Azure DevOps希望把开发计划与代码、构建等研发环节衔接的团队现有技术栈集成是否顺畅 Linear重视轻量协作和快速操作的产品研发团队工作流和报表能否满足组织要求 ClickUp希望在一个平台上管理多类工作事项的团队配置后是否仍然清晰易用 Trello流程简单、以看板协作为主的小团队复杂迭代和跨团队追踪是否够用 这是一份候选清单,不是2026年市场份额排名。

产品功能、套餐与价格可能调整,选型时应核对官方最新信息,并用团队的真实流程做短期试用。

2. 小型研发团队应该怎么选敏捷开发管理软件?

我带的小团队人不多,最怕为了上工具花几周配置流程,最后大家还是回到聊天软件里派活。我应该优先选功能多的平台,还是能快速上手的看板工具?

小团队通常先要解决“任务有没有负责人、优先级是否明确、卡点能不能被看见”,而不是先购买最复杂的流程能力。若团队只需要待办、进行中、完成等基本状态,轻量看板往往更容易形成稳定习惯;如果已有多个项目、审批权限或复杂发布流程,再评估更强的工作流配置能力。

建议用一个真实迭代做两周试用,只设置必要字段:负责人、优先级、迭代、验收条件和阻塞原因。观察每周是否有人维护任务、会议是否能直接基于看板讨论,以及任务状态是否及时更新;若维护动作明显多于协作收益,就先删字段和自动化规则,而不是继续加功能。可把“新成员能否在半小时内创建并更新任务”作为易用性检查点。

这是团队内部的测试标准,不是行业基准;真正重要的是大家能否持续使用,而不是演示时看起来功能齐全。

3. 敏捷开发管理软件真的能提升研发效率吗?

我想给团队引入工具,但担心只是把线下表格搬到线上,工作量没减少,反而多了填字段和维护状态的任务。怎样判断效率提升是真实的,而不是看板变得更漂亮?

工具本身不会自动缩短开发周期;它更可能通过减少信息查找、重复同步和任务交接中的遗漏,改善协作效率。如果瓶颈是需求频繁变更、测试资源不足或决策等待时间长,换一款软件通常不能单独解决问题。

试点前先记录两周基线,再选一个团队和一个迭代周期比较:从任务开始到完成的中位时长、迭代承诺完成率、阻塞任务平均等待时间,以及每人每周用于状态同步的时间。不要只看任务关闭数,因为拆分方式一变,关闭数就失去可比性。

例如,一个假设性的团队每周花5小时整理进度,试点后降到3小时,同时阻塞等待时间没有增加,才有理由认为工具减少了同步成本。这个数字只是演示计算方法,不是实测结论;判断时要同时观察交付质量和返工情况。

4. 从旧工具迁移到新的敏捷管理软件,最容易踩什么坑?

我担心迁移时把历史任务、迭代和附件一股脑搬过去,结果新平台上线后数据很多却没人看,团队还得重新学一套流程。迁移前应该先做哪些取舍,才能避免上线变成一次性搬家?

最常见的坑不是少迁了几条旧任务,而是把过时字段、重复状态和没人维护的流程也一起复制。迁移前先区分仍在执行的工作、需要查询的历史记录和已经失效的数据;通常应优先迁移进行中的项目与必要上下文,历史资料则确认检索需求后再决定是否导入。

先挑一个小团队做端到端演练,检查负责人、状态、截止日期、附件、权限和通知是否正确映射。至少抽查不同状态的任务,并让实际使用者完成创建、更新、关闭和搜索,避免只由管理员检查“数据导入成功”。正式切换前,明确旧系统的只读时间、问题反馈入口和回退方案;上线后安排固定答疑,而不是同时维护两套系统数月。

若关键字段映射错误、权限不符合要求或用户无法独立完成日常操作,就先暂停扩大迁移范围。

读者评论

廖
廖天佑

把“受欢迎”与市场份额排名区分开,这点比较严谨。选型时确实应该先看部署、权限和现有技术栈,再比较功能,不然容易被功能清单带着走。

丁
丁明远

文中的漏斗数据明确标注为情景模拟,避免被误当成行业基准。实际落地时还得按需求类型拆分,并统一每个节点的统计口径,否则数量变化很难说明具体瓶颈。

严
严明远

对轻量工具的边界分析挺实用。小团队用着顺手,不代表扩到多事业部后还能满足审计和权限要求;建议试点时让产品、测试和工程角色都走一遍真实流程。

文章包含AI辅助创作:提升研发效率:2026年最受欢迎的5款敏捷开发管理软件盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221363
