项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA,关键不在于谁的版本按钮最多,而在于能否让团队回答三个问题:当前哪一份才是有效版本、谁改了什么、出了问题怎样恢复。尤其是带有 VBA 宏的 Excel 文件,文件能保存多个历史版本,不等于团队能看懂宏代码的差异。本文把“VBA”按 Office 宏文件的版本治理场景处理,并将五类工具放到同一套项目流程中比较;文中涉及的效率数字均会明确标注为情景模拟,不冒充真实客户数据。

一、先讲核心结论:别把“有历史记录”当成“版本管理做好了”

1. 五款工具分别解决不同层次的问题

我会先把工具分成三类:面向 Office 文档协作的内容平台、面向页面知识库的项目文档平台,以及面向文本和代码变更的版本库。它们都可能保存历史记录,但记录粒度、恢复方式、权限模型和差异可读性并不相同。选型时先定工作对象,再比较产品,比先看排行榜稳妥得多。

本文重点比较 Microsoft SharePoint、Google Drive、Atlassian Confluence、GitLab 和 Dropbox Business。这里的“五款”不是跨行业绝对排名,而是五种常见治理路径的代表。不同版本、订阅档位和管理员配置会影响具体能力,采购前应以厂商当前官方说明及试用环境为准。

工具 更适合的文档对象 版本管理的主要价值 需要特别验证的边界
Microsoft SharePoint Office 文件、团队文档库、审批资料 文档库版本、权限和 Microsoft 生态协作 版本策略、同步方式、宏文件共编行为
Google Drive 在线协作文档及团队共享文件 在线编辑过程中的版本历史与共享协作 原生格式和上传文件的历史能力并不完全相同
Atlassian Confluence 需求、决策、会议纪要、项目知识页 页面历史便于回看内容变更和恢复 附件版本与页面正文版本要分别治理
GitLab VBA 导出的源文件、脚本、配置和文本资料 提交记录、差异比较、分支和评审流程 二进制工作簿不能像文本源文件那样逐行审阅
Dropbox Business 跨设备文件同步与共享文件 文件历史、恢复和团队文件协作 版本保留期限、权限和外部共享策略需核对

表格里最容易被忽略的是:文件版本、页面版本、代码版本是三种不同的治理对象。如果项目把需求写在知识库、把预算放在电子表格、把宏代码藏在工作簿里,只采购一款产品未必能把三类变更都管理好。

2. 我的选型结论:先确定“权威副本”,再决定工具组合

如果组织主要使用 Office 文件、需要统一权限和审批,我会优先评估 SharePoint。如果多人同时编辑在线文档且团队已经采用 Google Workspace,Drive 通常更顺手。如果痛点是项目决策散落、交接找不到依据,Confluence 这类页面型知识库更值得优先看。如果最在意 VBA 源码的逐次变更审阅,GitLab 应作为源文件版本库,而不是把整个二进制工作簿当成普通代码仓库来期待。

Dropbox Business 更适合以文件同步、共享和恢复为中心的团队。它未必替代知识库或代码评审系统,但可能成为文件协作链中的一环。对于混合型团队,最终答案常常不是“五选一”,而是明确由哪一个系统承载哪一种权威内容,并通过链接而不是重复上传来串起项目资料。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

二、为什么 2026 年版本管理更值得重新审视

1. 项目文件正在从“附件”变成工作流程的一部分

过去不少团队把版本管理理解为文件名末尾加日期,或者在共享盘里留一份“最终版”。但项目文件如今往往直接连接审批、交付、自动化报表和客户承诺。一个预算表的公式被改动,可能影响采购决策;一个 VBA 宏被替换,可能改变报表汇总口径。版本治理的结果不只是找回旧文件,而是能否解释一次决策为什么发生。

因此,我在评估时会把版本管理放进完整链条:谁提出修改、修改针对哪个需求、谁审核、何时生效、旧版本如何撤回、最终交付对应哪个批准记录。工具如果只留下“文件在某时被某人修改”,却没有需求编号、评审记录或发布状态,追溯能力仍然有限。

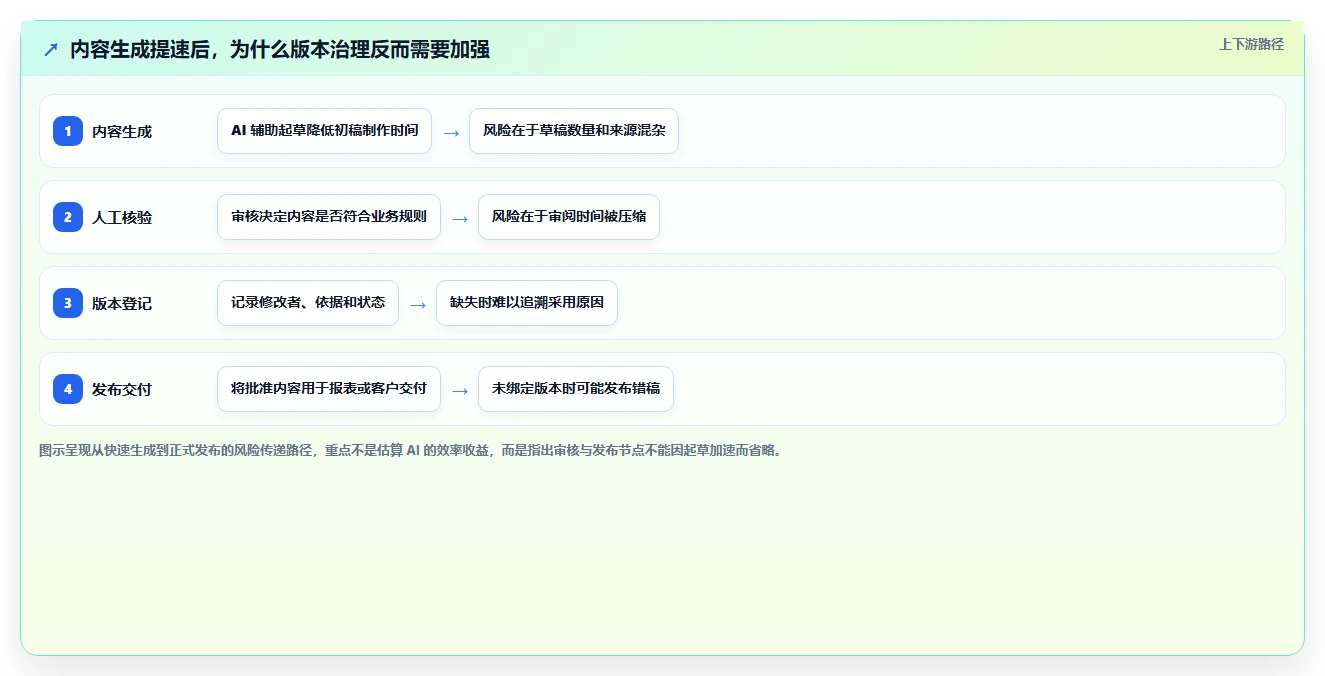

2. 生成式 AI 提高了产出速度,也放大了变更审查压力

AI 助手可以帮助起草会议纪要、整理需求、生成公式说明或辅助编写宏代码,但生成速度快并不等于变更可信。团队越容易产生文档副本,越需要判断哪份内容经过人工核对、哪些修改影响业务规则。我的判断是,2026 年的变化不是“AI 替代版本管理”,而是内容生成更便宜之后,来源、审核和责任链更值钱。

尤其是宏文件,自动生成的代码可能看起来合理,却没有覆盖异常输入、权限限制或旧版本兼容。若只有一个不断覆盖的 .xlsm 文件,团队可能知道它何时被上传,却很难快速看懂逻辑变化。将代码变更与工作簿发布记录分开治理,是降低这一盲区的实际办法。

3. 文件保留政策和恢复能力会变成治理问题

版本历史不是无限存储,也不必然等于备份。不同产品、订阅方案、管理员设置和保留策略可能影响历史版本数量、恢复窗口及删除后的处理方式。项目团队常在发生误删、覆盖或离职交接时才发现默认配置不符合业务需要。选型时应拿真实文件做恢复演练,而不是只看产品页面上的“版本历史”功能介绍。

我建议把恢复目标拆成两个问题:第一,误改后多久能恢复到可用状态;第二,恢复后能否确认这份内容就是经过批准的版本。前者属于可恢复性,后者属于可追溯性,两者不可互相替代。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

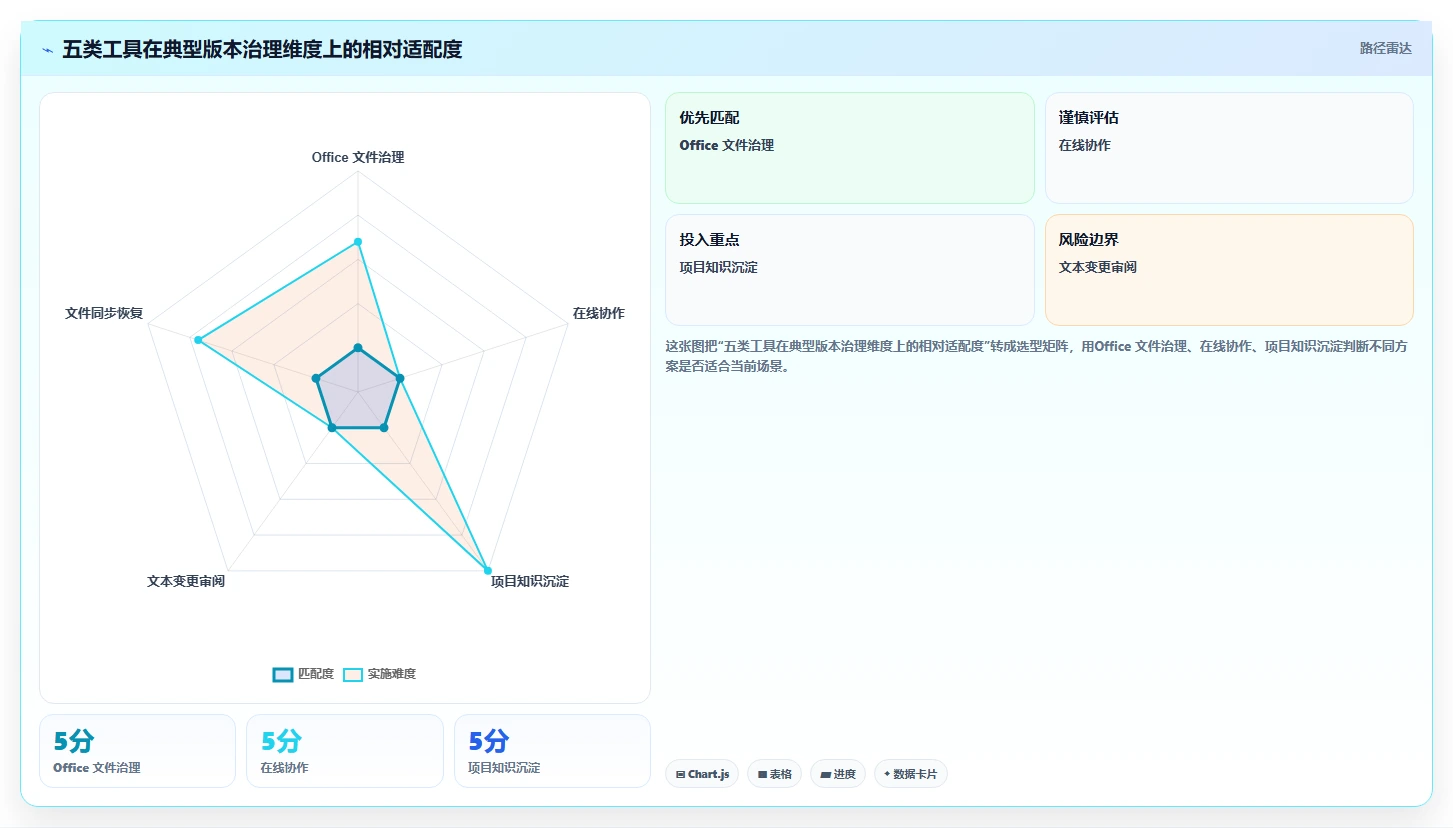

三、五款工具怎么选:按实际工作对象拆开看

1. Microsoft SharePoint:适合把 Office 文档纳入团队治理

SharePoint 的主要优势不是一个孤立的“版本按钮”,而是文档库、权限、团队协作和 Microsoft 生态的组合。对于大量使用 Word、Excel、PowerPoint 的组织,团队可以在共享位置管理文件,并按需要配置版本策略。实际落地时,我会检查版本是否启用、主要库的保留设置、文件夹权限继承是否清晰,以及用户是通过浏览器、桌面客户端还是同步目录访问文件。

宏文件需要额外验证。Excel 工作簿可能包含 VBA 项目、公式、外部连接和数据模型。即使平台保留多个历史文件版本,也不代表能对宏代码进行方便的逐行差异比较。多人同时打开或保存同一个宏工作簿时,团队还要明确谁是编辑责任人、何时锁定交付文件、如何避免同步冲突。

适用边界:如果目标是让 Office 文件更容易共享、授权和恢复,SharePoint 值得进入短名单;如果目标是查看每次 VBA 逻辑改了哪几行,它通常需要配合源代码导出和版本库,而不是单独承担代码审查。

2. Google Drive:在线协同体验强,但要区分文档类型

Drive 的价值常体现在团队已经采用 Google Workspace、需要浏览器内协作和快速共享的场景。Google 原生文档与上传的 Office 文件,在编辑路径、版本体验和协作方式上可能不同。评估不能只拿一份原生在线文档演示,再推断所有 Excel 宏工作簿也能获得相同体验。

涉及 VBA 时,重要问题是宏文件能否按团队要求打开、编辑、保存和重新发布,以及保存过程是否改变文件格式或协作方式。测试时要用生产中具有代表性的 .xlsm 文件,检查宏是否可用、历史版本是否可恢复、评论与批准信息是否容易关联到发布文件。具体兼容能力会随客户端和产品更新变化,需在目标租户中验证。

适用边界:适合优先考虑在线协作和共享治理的团队;如果大量业务依赖 Excel 桌面端宏流程,需把兼容性验证放在采购前,而不是上线后。

3. Atlassian Confluence:管理项目知识,不宜把附件历史当成全部治理

项目需求、技术决策、会议纪要和操作规范,往往比文件本身更需要解释。Confluence 一类页面型平台便于把内容组织成知识空间,并通过页面历史查看变更。对项目经理而言,这能减少“文件在共享盘里,但没人知道为什么这么改”的情况。

不过页面正文和附件不是同一个对象。团队若把关键预算表、验收表或宏工作簿作为页面附件,仍要核实附件替换后的历史保留、权限、下载路径及引用链接行为。仅有页面历史不代表附件差异易读,也不代表发布流程已得到控制。

适用边界:适合解决知识沉淀、决策背景和文档关联问题;不适合单独承担复杂 Office 文件的宏代码级审查。建议让页面记录“为何修改、批准了什么”,让文件系统或版本库承担相应文件历史。

4. GitLab:把 VBA 源文件当代码审阅,而不是把二进制工作簿当文本

GitLab 的核心长处是面向代码变更的提交、比较、分支和评审工作流。VBA 项目中的模块、类模块、窗体和部分资源可以从 Office 工程导出为文本文件,纳入版本库。这样,团队可以让评审者看到具体逻辑变化、关联任务或缺陷,并在发布前进行代码审查。

但 .xlsm 本体通常仍是复杂的二进制容器。把它直接放进 Git 仓库,不会自动变成可读的逐行差异。常见做法是将可审查的 VBA 源文件与构建、导入或发布说明一起保存,并在受控流程中生成或更新工作簿。若团队缺少导出脚本、命名约定或发布责任人,版本库可能出现“代码是新的,交付文件却没更新”的分裂。

适用边界:适合有技术人员负责宏代码、希望建立审查和回滚流程的团队;若使用者只是偶尔修改个人工作簿,完整 Git 流程可能显得过重,可以先从关键宏模块试点。

5. Dropbox Business:适合文件同步和恢复,不等同于完整项目知识管理

Dropbox Business 常被纳入比较,是因为许多团队首先遇到的是跨设备同步、文件共享和误改恢复。对于分布式协作或外部合作较多的团队,集中管理文件访问和版本恢复可能直接改善日常工作体验。

选型时要把恢复范围、版本保留期限、管理员控制、外部共享和离职交接一项项验证。它是否适合你的宏文件工作流,不能只看同步速度:还要检查团队是否清楚“哪个文件是正式发布版”,以及项目决策和批准记录是否保存在别处。

适用边界:适合以文件流转和恢复为重点的团队;如果需要结构化项目知识、需求追踪或宏代码差异审阅,应考虑与其他系统分工,而不是把一个文件同步平台当成全能项目治理系统。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

四、常见误区:历史记录不等于安全、协作或可审计

1. 误区一:版本越多,管理越好

版本数量增加,可能只是保存了更多无法辨认的副本。如果文件名依然是“汇总表最终版最终版”,审批状态、修改原因和负责人仍然缺失,团队只是把混乱从文件夹搬进了版本历史。真正有用的版本记录至少要能回答:修改发生在什么时间、由谁完成、依据什么需求、是否审核、当前是否生效。

我会建议团队先建立最小命名和状态规则,例如“草拟、评审中、已批准、已发布、已废止”,再决定是否需要更多流程。规则过多会让人绕开系统,规则过少则难以判断权威副本。两者之间应根据文件风险分级,而不是统一要求所有日常草稿走重审批。

2. 误区二:云端自动保存就等于可靠备份

自动保存有助于减少丢失编辑内容,但不能代替独立备份、保留政策和恢复演练。用户可能误删文件,管理员也可能因权限调整或生命周期策略改变可访问范围。版本历史解决的是某类变化回退问题,备份策略解决的是更广泛的故障和保留问题。

对重要文件,我会至少安排一次模拟恢复:由非文件所有者尝试找到指定日期版本、恢复副本、核对内容并记录耗时。如果恢复操作只能由一个管理员完成,团队就要把管理员角色、交接机制和应急联系人纳入治理方案。

3. 误区三:二进制文件有历史版本,就能看出业务差异

一个工作簿从 10:00 保存到 10:30,平台可能确实保存了前后两个文件,但使用者未必能回答公式是否变了、哪个宏模块被替换、数据连接有没有更新。文件级回滚能够帮助“退回去”,却未必帮助“理解发生了什么”。

因此,VBA 项目应区分至少两层内容:工作簿容器版本,以及可读的宏源代码版本。对于关键业务逻辑,后者应能关联任务、审阅意见和发布编号;对于普通格式调整,则不必强迫团队建立复杂代码审查。

4. 误区四:把一个平台当成所有文档的唯一答案

项目资料既有持续协作的在线页面,也有需要签署的 PDF、复杂公式工作簿、宏代码和正式交付包。要求所有对象都在同一界面完成编辑、审批、差异审阅和归档,容易导致平台选型妥协,或者团队私下建立未受控副本。

更可行的做法是为每类对象指定权威来源,再通过链接和元数据建立关系。例如,知识库记录决策和验收背景,文件库保留批准的工作簿,版本库保存宏源代码。这样系统数量可能不止一个,但责任边界更清楚。

5. 误区五:把恢复权限当成普通编辑权限

日常编辑者需要修改文件,不代表所有编辑者都应能删除历史、改写权限或恢复到任意版本。权限过宽会增加误操作和恶意覆盖风险;权限过窄则会让恢复依赖单个管理员,延长停工时间。权限设计应按角色拆分创建、编辑、审核、发布、归档和恢复能力。

对于含有财务逻辑、客户报价或业务自动化的宏文件,我倾向于让维护人员和发布人员职责尽量分离。小团队无法完全分岗时,至少要求关键变更由第二人复核,并留存发布前后文件的校验信息。

五、专业判断逻辑:用一套可复现的评估流程做选择

1. 先盘点对象,而不是先收集产品功能

选型第一周不要急着做产品演示。我会先抽取一段真实项目资料,记录文件类型、所有者、协作人数、修改频率、外部共享情况、出错后影响和当前恢复方式。抽样应覆盖普通文档、关键表格、宏文件、附件和正式交付物,避免只测最容易处理的文件。

盘点结果要能区分“需要多人实时编辑”的文件和“只需保留批准版本”的文件。前者看协同体验和冲突处理,后者看权限、审批和归档;宏代码还需要观察变更能否审阅。对象分类清楚后,产品演示才有明确问题可问。

2. 用风险权重替代功能清单打勾

我建议把候选工具按照适用场景评分,而不是把每个功能都当成同等重要。举例来说,某个团队最怕错误宏发布,那么差异审阅、审批和回滚应权重更高;如果主要困扰是客户文件外发失控,外部共享和权限治理更重要。总分高但关键风险项不过关的工具,不应因为其他功能丰富而胜出。

评估维度 建议权重示例 现场验证问题
版本可追溯 20% 能否看到版本时间、修改者、修改依据与审批状态?
恢复可操作 20% 普通项目成员能否按授权恢复?恢复后能否核对内容?
协作与冲突处理 15% 两人同时编辑、离线修改、同步冲突时会发生什么?
权限与外部共享 15% 能否限制下载、转发、外部访问和离职后的继续访问?
VBA 变更审阅 20% 宏源文件能否导出、比较、审核,并与交付工作簿对应?
迁移与运营成本 10% 导入旧版本、培训用户、维护权限需要多少人天?

这是一组可调整的示例权重,不是行业标准。若组织不使用宏文件,可以降低 VBA 审阅权重;若宏直接影响结算或客户结果,则应提高它,并设置“关键风险项必须通过”的门槛,避免平均分掩盖硬伤。

3. 让候选工具完成同一组破坏性测试

产品演示常展示顺利路径,真实项目更容易在冲突、误删、权限变更和旧文件迁移时出问题。我会准备一套可复现测试,让所有候选方案使用相同文件、用户角色和任务步骤,记录结果而不是依赖销售口头说明。

  1. 上传含公式、外部链接和 VBA 的代表性工作簿,确认打开、编辑、保存和再次打开后的行为。

  2. 由两名用户同时修改文件,观察系统是否提示冲突、覆盖或生成独立副本。

  3. 故意改错一个公式或宏模块,测试能否定位版本、恢复内容并确认恢复对象。

  4. 撤销某位成员权限,再检查其旧链接、同步文件和下载副本是否仍可访问。

  5. 将批准后的文件发布到模拟交付目录,验证交付版本能否追溯到需求、审阅意见和责任人。

每项测试都记录成功条件、失败现象、补救步骤和耗时。不要把“功能存在”记成通过;只有团队使用预定账号、按预定路径完成操作,才算满足需求。

4. 把采购成本扩展到迁移与长期运营

订阅价格只是总成本的一部分。旧文件清理、权限重建、用户培训、宏源码导出、自动化脚本维护、恢复演练和管理员支持都会消耗时间。一个许可成本较低的工具,如果需要大量手工维护,长期总成本可能并不低;反过来,功能较复杂的平台若能减少重复整理,也可能值得投入。

试点时可将成本拆成一次性迁移人天、每月管理工时、每月异常恢复次数、培训工时和用户绕行率。尤其要观察用户是否继续把文件发到私人邮箱或聊天群:这不是单纯的用户“不配合”,往往说明正式流程太慢、权限过严或查找体验不合格。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

六、VBA 文档版本治理:把“代码变化”和“工作簿发布”连起来

1. 先判断宏是否属于关键业务资产

不是每个含 VBA 的文件都需要完整的软件开发流程。个人临时整理数据的小宏,与每天生成财务汇总、客户结算或生产排程的宏,影响等级显然不同。我会先问三个问题:宏结果是否会影响对外承诺?错误是否可能造成经济或合规后果?是否只有一个人理解代码?任一答案为“是”,就应提高版本和审核要求。

按风险分级,可以避免两种极端:把所有简单自动化都纳入沉重审批,导致成员绕开流程;或把关键宏当普通附件,发生问题后无法判断何时、为何、由谁改动。

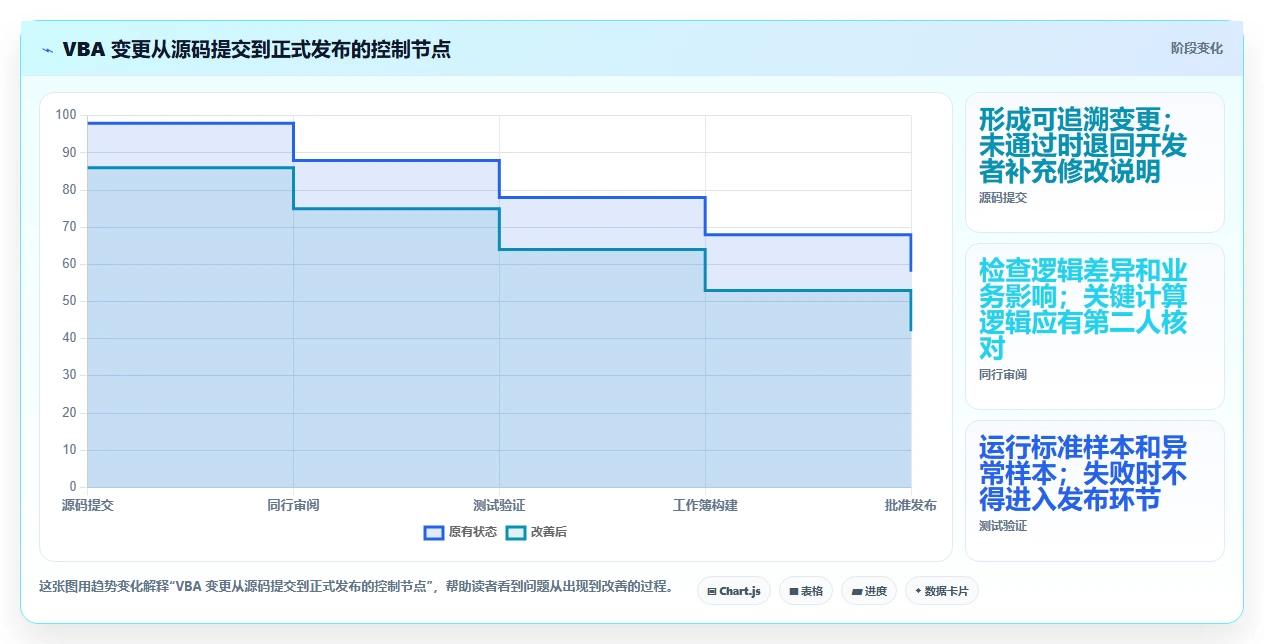

2. 将可读源文件与交付工作簿建立稳定关联

核心做法是把 VBA 模块导出为可审阅的文本文件,采用一致的目录和命名规则,并在每次发布时保存对应的工作簿版本标识。版本库管理源文件及其评审记录,文件协作平台管理发布工作簿和业务附件,项目知识页记录目的、审批和操作说明。三者通过任务编号、发布编号或固定链接关联。

团队如果能自动化导出和导入流程,可以减少人工遗漏;暂时不能自动化时,也可以先采用受控的人工清单。关键不是一开始就搭建复杂流水线,而是保证评审的源代码确实进入最终交付文件,并留有可核对证据。

3. 用清晰的发布记录替代“已更新”这种模糊描述

发布记录应写清楚改动目的、影响范围、审阅人、测试结果、适用版本和回退方案。若宏依赖特定工作簿布局、外部数据源或桌面环境,还要记录这些前提条件。只写“修复报表问题”无法帮助下一位维护者判断是否与现有故障相关。

我建议把发布说明控制在能读懂的长度:一项变更对应一项业务原因,风险高的变更附测试证据;不需要把每次格式调整写成正式技术报告。记录的目标是让维护者快速判断,不是增加文书工作。

4. 为宏文件准备最小测试集

宏能运行一次,不代表它对边界数据正确。至少为关键宏准备正常输入、空数据、异常值、重复记录和旧格式文件等测试样本。测试结果可以是人工核验表,也可以逐步自动化;重要的是每次发布都按同一标准复查,而不是依赖作者记忆。

对于涉及敏感数据的工作簿,测试样本应使用脱敏数据,并限制宏执行权限和来源。版本管理不能替代宏安全治理:来源可信、签名策略、宏设置和终端防护仍需由组织的 IT 安全政策决定。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

七、场景化行动建议:不同团队不必走同一条路

1. 100 人以上的中大型组织:先定义治理边界和管理员责任

中大型组织通常不只是文件多,还会出现跨部门权限、外部合作、离职交接和合规留存等问题。我建议先指定文档所有者、平台管理员、项目发布负责人和安全责任人,明确哪些内容由平台统一管理,哪些内容需要额外审批。没有责任归属,工具功能越多,配置差异反而越难管。

可以选择一个部门或一类高频项目做试点,覆盖真实文件、真实权限和真实恢复演练。若组织已采用某项目管理平台管理需求和测试,可让需求编号或任务链接进入版本发布记录,形成“任务,变更,审核,交付”的关联;但不要因此把所有文件复制到多个平台。

2. 小型项目团队:从三条简单规则开始

规模较小的团队,不一定需要立即建立代码分支和自动发布流程。先做好权威位置、命名规则和恢复责任三件事,通常比采购复杂系统更有价值。规定一个正式文件位置、一种发布编号和一个恢复负责人,能快速减少“我电脑里那份才是最新”的争论。

若只有少数关键宏,再挑选这些文件试点源码导出和第二人审核。不要一开始把所有旧文件全部迁移,先验证流程可持续,再处理低风险资料。

3. 高度依赖 Excel 宏的团队:优先测试源码审阅和桌面兼容

这类团队选型的首要问题不是在线编辑是否流畅,而是宏的行为有没有变化、哪些人能执行、错误能否回退。试点必须使用真实但经过脱敏的工作簿,覆盖桌面客户端、共享位置、宏安全设置、外部数据源和发布流程。只测一个空白样例工作簿没有参考价值。

如果宏逻辑复杂、修改频繁且影响业务结果,建议将源代码版本管理与工作簿文件管理分开,建立每次发布的映射记录。若当前人手不足,先对高风险模块做手工审核,不要因为无法一次实现自动化就完全不留痕。

4. 以项目知识沉淀为主要痛点的团队:先治理页面和决策记录

如果团队的问题是找不到需求依据、会议结论反复变化、交接后没人知道为什么选了某方案,那么页面型知识库可能比单纯文件历史更能解决核心问题。把决策记录、变更原因和责任人放在可搜索的页面中,并链接到正式文件,通常能明显改善上下文查找。

但不能把所有附件都当成知识页面正文的一部分。关键交付物仍需有明确文件权威位置、版本保留策略和权限治理;页面负责解释背景,附件或代码库负责保存相应对象的版本。

5. 外部协作和客户交付频繁的团队:把权限撤销纳入选型演练

外部合作场景容易出现链接转发、人员变动和项目结束后权限遗留。选型时不要只测试如何邀请用户,也要测试如何撤销访问、限制下载、检查外部共享清单,以及合作结束后如何保留正式交付记录。不同方案在这些控制能力上的细节,应以当前租户和订阅级别为准。

对于客户交付文件,建议另设“已批准交付”位置,由发布负责人将经过确认的文件复制或发布到该位置,并记录版本标识。这样普通编辑区继续迭代时,不会意外覆盖客户已经收到的内容。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

八、案例推演:一次宏文件误改,怎样衡量版本管理是否有效

1. 场景设定:报表结果变化,但没人确定从哪次修改开始

以下是情景推演,不是某客户的真实事故记录。某项目团队每周使用一个 Excel 宏工作簿汇总多个部门数据。一次更新后,汇总结果与上周不同。文件库里有几个日期版本,聊天记录里有人说“只是加了一个筛选条件”,但没有明确说明修改的是宏逻辑、数据源还是公式。

若团队只有文件历史,可以尝试恢复前一个文件,但仍要安排人员逐项检查差异、确认数据源和验证结果。若宏源代码单独留有提交记录,团队可能更快定位具体修改;若发布记录还关联需求和测试结果,则可以判断变更是否按预期完成。版本管理真正节省的不是点击次数,而是事故中反复问“到底改了什么”的调查成本。

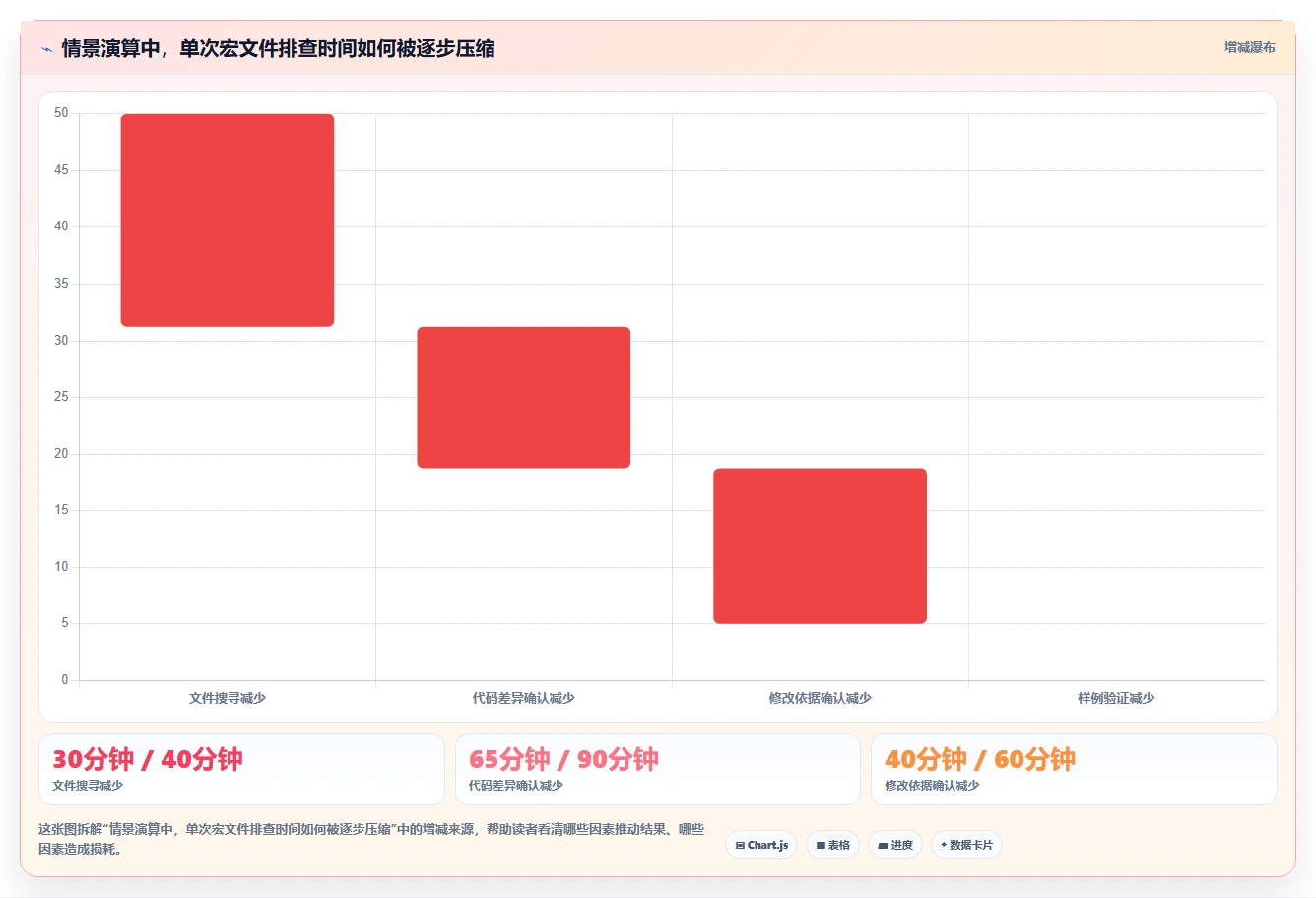

2. 用情景数据比较流程,不伪装成行业平均值

为便于讨论,我用一组明确标注的模拟数据说明流程差异。假设团队每次排查由两名成员参与,旧流程需要先寻找副本、比对工作簿、询问修改人,再重复跑样例;新流程保存宏源文件提交、审核意见和发布编号。以下数字仅用于预算演算,真实团队应在试点中自行计时。

排查环节 旧流程情景耗时 改进流程情景耗时 差异解释
找到可能的历史文件 40分钟 10分钟 统一发布位置减少在个人目录和聊天附件间搜寻
确认宏代码改动 90分钟 25分钟 可读源文件差异缩短逐项人工排查
联系修改人与确认依据 60分钟 20分钟 提交说明和任务关联减少事后回忆依赖
复跑样例并验证结果 50分钟 45分钟 验证时间仍然存在,版本工具不能替代测试
单次排查总耗时 240分钟 100分钟 模拟节省140分钟,需用实际事故数据验证

这个比较特别强调一件事:流程改进主要压缩寻找和解释的时间,并不会消除必要的业务验证。若团队只追求“恢复得快”,却不核对结果是否正确,可能只是更快地恢复到一个错误版本。

项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA

3. 试点时应记录什么,才能判断改进是否成立

项目开始前,先记录同类任务的平均搜寻时长、恢复成功率、宏文件变更说明完整率、发布后返工次数和权限异常处理时长。试点四到六周后,使用相同口径复测。若版本记录更完整,但团队每次发布要多花大量时间,也要进一步调整流程,而不是仅凭记录数量宣布成功。

试点中还要观察绕行行为:成员是否继续通过邮件发送未登记附件,是否用个人网盘保存“备份”,是否把审批意见留在聊天窗口。绕行率上升通常说明流程的便利性、培训或权限设计存在问题。治理是否有效,最终要看团队的实际工作路径是否进入受控流程。

九、取舍与落地:选得合适,比一次选全更重要

1. 什么时候应该优先统一到一个内容平台

如果团队文件类型相对单一、主要使用同一办公生态、权限结构简单,而且首要问题是找不到共享文件,那么统一到一个内容平台可能最省运营成本。此时要优先确保目录结构、所有者、共享规则和恢复演练都落实,而不是为少数低风险例外引入多套系统。

不过,统一平台并不代表把不同对象混成一种流程。Word 文档的审阅、知识页面的更新、宏代码的发布仍然可能需要不同的审核方式。平台统一可以简化入口,流程仍要按对象分层。

2. 什么时候值得接受多系统组合

如果关键 VBA 逻辑需要专业评审,项目决策需要长期沉淀,而业务文件又依赖 Office 协作,单一工具可能无法同时提供良好的页面治理、宏代码审阅和文件权限控制。此时多系统组合是合理的,但前提是每类内容都有唯一权威位置,并通过可追溯链接互相关联。

多系统最大的风险是重复存储与责任不清。团队要明确哪个位置允许编辑、哪个位置用于审批、哪个位置是正式交付。若同一份文件在多个系统都能被修改,必须指定最终发布者和发布标识,否则组合方案会制造比单平台更多的版本歧义。

3. 什么时候不应急着购买新软件

如果团队还没有稳定的文件所有者、没有基本命名规则、没人负责恢复演练,购买新系统不一定立刻解决问题。可以先用现有工具整理权威副本、清理公开共享链接、划分高风险宏文件,并选一项项目做恢复演练。治理目标和测试标准清楚后,采购比较才更有意义。

同样,如果用户无法解释当前最常见的版本事故是什么,也不应只因“2026 年趋势”而追新。趋势是重新审视工作流程的理由,不是立刻迁移的理由。迁移本身会带来权限重建、旧链接失效、宏兼容和培训成本,必须计算这些风险。

4. 一个可执行的四周启动计划

  1. 第一周:盘点。抽取代表性项目文件,区分 Office 文档、知识页面、宏文件、正式交付物和外部共享资料,标出负责人及影响等级。

  2. 第二周:定规则。明确权威位置、版本命名、审核角色、发布状态、恢复责任人和外部共享要求。高风险文件先定规则,低风险草稿保持轻量。

  3. 第三周:并行测试。让候选方案执行同一组恢复、冲突、权限撤销、VBA 差异和发布映射测试,记录结果、人工耗时与失败边界。

  4. 第四周:试点复盘。比较试点前后的搜寻时间、恢复耗时、变更说明完整率和用户绕行情况,决定扩大、调整或停止。若结果不达标,先修流程再扩面。

十、结论:版本管理的核心不是留住过去,而是证明现在可信

1. 最终建议

五款工具没有脱离场景的绝对冠军。SharePoint 更适合以 Office 文档和权限协作为中心的环境;Google Drive 强在在线协作体验;Confluence 更适合项目知识与决策记录;GitLab 更适合可读的 VBA 源文件审阅;Dropbox Business 更适合围绕文件同步和恢复的协作需求。以上判断是能力侧重点,不替代针对当前产品版本、订阅方案和安全政策的验证。

如果只记住一个判断,请记住:文件历史解决“能不能回去”,可读差异解决“改了什么”,审批和发布映射解决“为什么采用这一版”。三者缺一,关键项目的版本治理就可能只完成了表面工作。

2. 下一步怎么做

本周先挑一份出错代价较高的真实文件,记录它的所有者、权威位置、最近一次变更、恢复耗时和批准依据。如果它含有 VBA,再检查宏代码是否可以独立审阅、是否与交付工作簿对应。接着用同一文件对候选工具做恢复和冲突测试,而不是先从产品功能清单开始。

最后,把试点数据和流程问题一起复盘。版本治理的成熟,不是历史记录越来越长,而是团队能在需要时迅速回答:现在用哪一版、为什么可信、出了问题谁负责恢复。选到能让这些答案更清晰的方案,才是 2026 年值得投入的项目管理升级。

常见问题解答(FAQ)

1. 2026年挑选文档版本管理软件,管理VBA文件时最该实测什么?

我在给团队筛选工具时,最担心的是演示环境里版本历史看起来很完整,实际遇到多人改同一个Excel文件却说不清谁改了什么。有没有一套不依赖厂商宣传的测试方法?如果只有一两天试用时间,我该优先验证哪些环节?

先别按功能清单打分,拿团队真实流程做一次小型验收:准备一个含VBA模块、窗体和公式的.xlsm文件,让两人分别修改代码与表格内容,再依次执行保存、上传、恢复旧版和导出差异。重点观察恢复的是整个文件还是单个版本、修改人和时间是否可追溯,以及恢复后宏能否正常运行。

我建议把验收指标预先写成门槛,而不是凭界面观感判断:例如,关键版本恢复成功率达到100%;从历史记录定位并取回指定版本不超过5分钟;两人并发修改时,系统必须明确提示冲突,不能静默覆盖。这里的数字是可采用的验收目标,不是某款产品的实测结果。

还要记录一个容易漏掉的成本:每次改VBA后,是否必须由管理员手工导出模块、重新打包、再上传。若团队每周发布多次,这段人工操作比版本历史页面是否漂亮更影响实际效率。

2. VBA项目用Git管理,还是用网盘和文档平台的版本历史更合适?

我手头既有需要多人协作的宏代码,也有必须保留完整格式的Excel工作簿,常看到有人建议统一放进Git。可.xlsm文件本身不太容易看出代码差异,我该怎么判断是用代码仓库,还是用带版本历史的文档平台?

判断标准不是团队是否“懂Git”,而是主要需要追踪什么。如果核心资产是VBA源代码,适合把.bas、.cls等可导出的文本模块纳入Git;如果核心资产是完整工作簿、模板和业务附件,文档平台通常更方便,因为它保留原文件并支持按版本恢复。

实际设计中可以分层管理:将导出的代码模块、变更说明和发布脚本放入代码仓库;将正式.xlsm文件放在具备权限控制、版本历史和备份能力的文档平台。需要提前约定谁负责把工作簿中的代码导出到仓库,否则仓库里的代码可能落后于真正交付的文件。不要把网盘同步等同于协同合并。

两个成员同时编辑同一工作簿时,系统可能生成冲突副本,也可能只保留其中一个版本;先用两台设备做并发编辑测试,再决定是否允许多人直接改同一份文件。

3. VBA代码版本冲突能自动合并吗?为什么有版本记录仍然难以找出改动?

我遇到过工作簿能恢复到昨天的版本,却看不出究竟是哪段宏被改了。团队里有人说只要有版本历史就够了,也有人主张把所有宏代码拆出来管理;这两种做法分别会带来什么问题?

版本历史解决的是“找回某个文件状态”,不一定解决“解释代码改动”。.xlsm通常包含压缩的二进制内容,常规文档比较功能未必能稳定显示VBA模块的逐行差异;即使能还原整个文件,也可能无法快速定位改动原因。

更稳妥的做法是定期导出VBA组件:标准模块保存为.bas,类模块保存为.cls,窗体通常还伴随.frx等资源文件。把文本组件放入支持差异比较的版本库后,代码行级变化会更容易审阅;但窗体资源、工作表结构和公式变化仍需通过工作簿本身或专门检查流程验证。也不要默认冲突可以自动合并。

两个人改动同一过程时,文本工具或许能显示差异,却不能判断业务逻辑是否兼容。团队应指定单一集成人员处理冲突,并用一组固定输入运行关键宏测试;至少验证正常输入、空值和边界值,而不是只确认文件成功保存。

4. 团队上线VBA文档版本管理,权限、宏签名和备份应该怎么设置?

我准备把散落在共享盘里的宏文件迁到统一平台,但担心开放协作权限后,代码被误改或宏签名失效。除了定期备份,我还应该把哪些控制放进日常流程,才能既留痕又不拖慢发布?

先把“谁能看、谁能改、谁能发布”分开。普通成员可以读取已发布版本,维护者提交修改,少数发布负责人负责替换正式文件;至少保留版本责任人、修改时间、变更说明和恢复记录。共享文件夹里只设一个所有人都能覆盖的正式文件,通常不是可靠的权限方案。

VBA代码变更后,数字签名可能需要重新签署,因此签名证书及私钥不应随工作簿一起共享,也不宜让每位编辑者都能发布已签名文件。可以把签名安排在受控发布环节,并在发布清单中记录版本号、签名状态和验证结果;具体做法需结合组织的终端策略与证书管理制度。备份要验证恢复,而不只是确认文件存在。

每季度抽取一个历史版本,在隔离目录恢复并运行关键宏;同时确认平台保留策略、离职账号处理和外部共享范围。工具选型时,优先淘汰无法说明删除后保留多久、如何恢复以及谁能导出数据的候选方案。

读者评论

任
任云舟

把 VBA 源码导出后再做差异审阅,这个区分很实用。直接把 .xlsm 放进版本库,并不能解决代码改动看不清的问题。

米
米可

文中提醒先做恢复演练很有必要。版本历史的保留期限和权限设置会影响实际可恢复性,采购前用真实文件测试比只看功能介绍可靠。

沈
沈静怡

我觉得按文档对象选工具比单纯排榜更有参考价值。项目知识页、Office 文件和宏代码的治理需求不同,混用时也要明确哪份是权威版本。

文章包含AI辅助创作:项目管理新趋势:2026年最值得关注的5款文档版本管理软件VBA,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221052

赞 (0)
飞飞飞飞
选对文档库管理工具事半功倍:2026年6大热门工具对比
上一篇 1天前
2026年文档库管理工具大盘点:8款提升效率的顶级选择
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
