测试团队的缺陷数量降了,发布质量不一定变好:如果团队只是少提了问题,或者把未解决缺陷挪到下个迭代,仪表盘上的数字反而会显得更漂亮。2026年做测试平台任务与 Bug 分析,我建议先盯住缺陷从发现、分派、修复到验证的完整路径,再选择五类能解释“卡在哪里、为什么卡、该先改什么”的图表,而不是先看平台内置了多少张报表。

项目管理效率飙升!2026年5大测试平台任务bug分析图表推荐

一、先讲核心结论:五张图够用,前提是它们回答不同的问题

1. 图表的价值不在于展示缺陷,而在于改变下一步行动

我评估测试平台的缺陷分析能力时,通常先问一个问题:看完这张图,团队是否知道下一步应该做什么?如果图表只能告诉大家“本月新建了 286 个 Bug”,却说不清哪些缺陷正在拖延发布、哪些模块反复返工、哪些任务没有明确责任人,那么它更像装饰,而不是管理工具。

对大多数研发团队,我建议先把五类图表做扎实:缺陷流转漏斗、缺陷原因帕累托图、缺陷修复时长与积压年龄图、任务与缺陷负载图、版本质量逃逸图。它们分别回答“缺陷在哪个环节流失或停滞”“少数哪些原因制造了多数返工”“积压是否正在变老”“工作是否分配失衡”“问题是否逃到了更晚的测试阶段或生产环境”。

图表不是越多越好。如果同一缺陷数据被拆成十几种颜色、多个重复口径,团队容易把注意力花在解释报表上。真正有效的仪表盘通常有一个总览、几张可钻取的分析图,以及清楚的口径说明。

推荐图表 主要问题 适合谁看 优先采取的动作
缺陷流转漏斗 缺陷在哪个状态停留或退回 测试负责人、迭代负责人 检查状态规则与交接责任
缺陷原因帕累托图 哪些原因造成主要返工 研发负责人、质量负责人 针对高频根因做专项治理
修复时长与积压年龄图 修复是否变慢,老问题是否堆积 项目经理、版本负责人 拆分超龄缺陷并设清理责任人
任务与缺陷负载图 工作量是否失衡,是否有人被集中阻塞 团队主管、迭代经理 重新分配任务或处理依赖
版本质量逃逸图 问题在哪个测试阶段被发现或遗漏 质量负责人、发布负责人 补齐测试前移与发布门禁

表里的五类图不是五个孤立报表。它们最好能够从版本、模块、责任人、迭代和缺陷类型相互钻取。比如从版本质量图发现某模块生产缺陷上升,再跳转到原因分布和修复时间,最后定位具体任务与处理人,才形成可执行的分析链路。

2. 先统一口径,再讨论图表样式

同一支团队里,“已修复”“已关闭”“已验证”经常被混为一谈。我的建议是把“开发完成修复”和“测试确认通过”作为两个独立事件记录。否则,修复效率看起来很高,实际问题可能仍在待验证队列里,发布风险也会被低估。

至少统一缺陷创建时间、首次分派时间、开始修复时间、修复提交时间、验证完成时间、重开时间、严重级别、发现阶段、所属版本和根因分类。缺少其中某个字段时,不要用推测值补齐;应明确标记为未知,并把数据完整率放在仪表盘旁边。

3. 平台选型要看数据能否闭环,而不是图表数量

测试平台、项目管理平台和研发工具的边界并不总是相同。有的产品擅长测试用例与执行记录,有的擅长需求、任务、缺陷的关联,有的更适合组织级权限、跨项目报表与流程治理。选型时,我会验证需求、测试计划、用例、缺陷、版本和发布记录能否关联起来,以及数据是否能导出、追溯和审计。

对 100 人以上、多个项目并行的组织,可以把 PingCode 这类面向中大型团队的项目管理平台纳入评估范围,重点验证它与现有测试流程、缺陷字段、权限体系和版本管理方式是否匹配。不要仅根据产品介绍判断具体报表能力;应以试用环境、当前版本、实际配置和接口验证结果为准。

二、背景与真实场景:为什么缺陷总量很容易误导决策

1. 缺陷数受测试投入、产品变化和记录习惯共同影响

某个迭代新增缺陷从 120 个涨到 180 个,不能直接得出质量变差的结论。也可能是测试覆盖率提高、自动化结果开始回写、测试人员补录了历史问题,或者本期上线模块数量增加。反过来,缺陷数下降也可能来自测试时间缩短、提单门槛升高或问题被记在聊天记录里。

因此,我不建议单看“新增缺陷数”或“关闭缺陷数”。至少要把它与测试范围、版本规模、执行用例数、需求数量、严重级别构成和阶段分布放在一起观察。分母不稳定时,绝对数只能作为工作量线索,不应直接当成质量结论。

2. 一个常见现场:关闭很多,发布前仍然拥堵

下面用一个情景模拟说明为什么要看流转过程。假设某产品团队有 8 名测试人员、22 名研发人员,一个为期两周的迭代新增 240 个缺陷。看板显示其中 205 个已关闭,关闭率约为 85%;但版本冻结前,仍有 31 个缺陷待验证、17 个缺陷等待产品确认。

如果只看关闭率,团队可能认为处理顺畅;如果再按状态停留时间拆开,就会看到测试验证队列和需求确认队列同时拥堵。此时继续催开发“多修几个”未必有效,真正的瓶颈可能是验证资源不足、验收规则不清或产品决策延迟。

这个案例的数据是为说明分析方式而构造的样本推演,不代表行业统计,也不代表任何特定团队的真实成绩。实际应用时应使用自己的项目数据,并记录统计窗口、版本范围和缺陷纳入条件。

项目管理效率飙升!2026年5大测试平台任务bug分析图表推荐

3. 跨团队比较前,先确认统计范围是否可比

团队 A 的缺陷数比团队 B 多,不代表 A 的质量更差。A 可能覆盖更多端、更多浏览器,或者更严格地记录轻微问题;B 也可能把缺陷合并为需求,或者只统计严重问题。比较之前,应先统一严重级别、重复缺陷处理方式、生产问题纳入规则和时间窗口。

对不同产品线做横向比较时,我更愿意先比较流程信号,例如超龄缺陷占比、重开比例、验证等待时长和高严重级别逃逸数。即便这些数据也需要结合业务复杂度解释,它们通常比“总 Bug 数排名”更接近团队可以采取的改进动作。

三、常见误区:看板漂亮,不代表判断准确

1. 把缺陷数量当成质量分数

缺陷总量是结果变量,不是质量的单一评分。新增缺陷变多,可能意味着产品质量下降,也可能意味着测试覆盖改善;新增缺陷变少,可能意味着代码更稳定,也可能是测试范围缩小。只有把数量与测试投入、版本规模、缺陷严重度和发现阶段一起看,才有解释空间。

如果管理者把缺陷数直接用于团队排名,团队很容易出现反向激励:降低提单意愿、扩大“非缺陷”分类、把问题延后登记。此时看板越整洁,数据反而越不可信。缺陷分析的目的应该是降低重复问题和交付风险,不是奖励谁的数字更好看。

2. 把关闭率当成修复效率

关闭率通常是已关闭数除以某个统计口径下的缺陷数,但不同平台可能按创建日期、关闭日期或当前状态计算。若一个迭代里集中关闭了上个季度的历史问题,关闭率会显著上升,却不能说明本迭代的处理速度变快。

我更倾向于同时查看队列年龄、首次响应时间、从开始修复到验证关闭的时长,以及重开比例。关闭率可以作为总体状态提示,但不能替代修复时长分布。尤其要区分中位数和平均值:少数拖延数月的缺陷会抬高平均值,而中位数可能看起来完全正常。

3. 用平均值掩盖长尾问题

假设 80 个缺陷在两天内关闭,另有 20 个缺陷超过 20 天才处理,平均修复时长可能仍不算刺眼。对发布负责人而言,真正危险的却可能是那 20 个超龄问题,因为它们更可能跨版本、跨团队或涉及难以复现的边界场景。

因此,修复时长图应至少包含中位数、较高分位数、超龄占比和按严重级别分层的情况。图上只放平均修复时间,通常不足以支撑资源安排,也难以解释为什么某个版本的风险仍然偏高。

4. 把重开都归咎于开发修复质量

缺陷重开确实值得关注,但重开原因不止一种:修复不完整、复现环境不一致、验收标准含糊、测试数据不同,或者验证记录关联错了缺陷。若平台没有保存重开原因和对应版本,团队往往只能在复盘会上凭记忆争论。

重开分析至少应记录首次关闭时间、重开时间、重开原因、修复负责人是否变化以及验证环境。只有先分清原因,再讨论责任归属,才能避免把流程缺陷简单归结为个人失误。

5. 用大屏替代流程治理

图表不会自动让缺陷有人处理。如果任务没有负责人、严重级别没有定义、待验证状态没有时限,再精美的仪表盘也只能把混乱展示出来。上线图表前,先检查必填字段、状态流转权限、重复记录规则和通知机制,通常比增加更多可视化组件更有收益。

我的判断顺序是先修数据和流程,再谈展示。当同一个问题在不同团队里有不同定义时,先做字段映射和口径治理;当数据一致但行动仍滞后时,再用提醒、负责人视图和超龄预警推动闭环。

四、专业判断逻辑:按问题选择图,不按平台菜单选择图

1. 先把管理问题翻译成可验证的问题

在配置图表之前,我会要求提问者把“质量不太好”“开发修得慢”改写成可验证的问题。例如:“过去三个版本中,严重缺陷从发现到首次响应是否变慢?”“高频重开是否集中在某个模块或某类根因?”“发布后发现的问题主要来自哪些测试阶段未覆盖?”明确问题后,才知道需要什么字段与图表。

一个可执行的问题应包含对象、时间范围、指标定义和可能采取的动作。比如“本季度核心模块 P1 缺陷的验证等待中位时长是否超过 24 小时;若超过,由版本负责人调整测试资源”。这种问题能直接连接数据与行动,而不是止于描述。

2. 检查数据质量和口径完整度

图表准确性取决于数据记录质量。配置前可抽查最近 30 至 50 条缺陷,确认创建时间、责任人、版本、严重级别、状态、根因和关闭原因是否真实可用。样本抽查不是统计推断,而是发现字段漏填、状态跳转不规范和重复记录的快速办法。

如果关键字段完整率低于团队可接受的门槛,先把完整率本身呈现出来,不要假装分析结果足够可靠。比如根因字段只填写了一半时,根因分布图只能反映已分类记录,不能直接推断未分类问题与已分类问题具有相同结构。

3. 给每张图设定一个主要决策动作

一张图最好对应一个主要动作。缺陷流转图用于找队列,帕累托图用于挑治理优先级,年龄图用于清理长期积压,负载图用于处理分配失衡,逃逸图用于调整测试前移与发布门禁。如果一张图同时承担团队排名、个人绩效和版本风险评估,通常会引发口径冲突。

例如,帕累托图发现接口契约不一致占已归因问题的 35%,下一步不是在仪表盘上加一个“接口问题”标签,而是检查接口变更评审、契约测试和联调环境同步机制。图表的终点应是流程调整或资源决策,而不是看过即止。

4. 分层维度不能无限增加

模块、版本、严重级别、平台、团队、根因和责任人都可能是有用的切片,但同时铺满屏幕会让读者无法辨别主要信号。我的做法是总览保持少量核心指标,钻取页再提供团队、模块与版本等维度,并明确哪些维度适合比较、哪些只用于定位。

涉及个人姓名的缺陷数据应谨慎呈现。个人任务数可以用于团队内部负载协调,但不能脱离任务复杂度、值班安排、代码变更范围和协作关系做简单绩效排序。若图表可能被用于绩效决策,必须先明确用途与访问权限。

5. 观察时间窗要适配业务节奏

两周迭代团队可以按天观察待验证队列和超龄缺陷;月度或季度发布团队则需要结合里程碑和版本阶段。时间窗太短,数据会被偶发事件放大;太长,问题出现的时间点和责任环节又会被平均掉。

通常可以同时设置短周期运营视图与长周期趋势视图:前者用于当天分派、阻塞处理和发布决策,后者用于判断流程改善是否持续。不要把不同节奏的数据混在一张折线图里,再期待读者自行理解波动原因。

五、五大图表推荐:从发现问题到安排行动

1. 缺陷流转漏斗:定位交接损耗与积压入口

漏斗适合呈现一批缺陷从创建到最终验证关闭的状态变化。它能回答“多少记录进入了流程、多少完成了分派、多少已修复、多少验证通过”,尤其适合测试、研发和产品之间存在多个交接节点的团队。

配置时要区分状态快照与事件流。状态快照表示某个时间点各状态的当前数量;事件流表示一批缺陷在观察期内依次经过哪些节点。两者不能混算。如果图表把“本周新建”与“当前已关闭”放在同一个漏斗里,就可能并非同一批问题,比较结果没有意义。

漏斗的行动方式很明确:先找相邻环节之间差距最大的节点,再按停留时间和严重级别排序。若“已修复”到“已验证”之间差距大,优先处理测试验证容量、环境稳定性和验证排期;若“新建”到“已分派”之间差距大,优先检查必填责任人、自动分派规则和跨团队接收机制。

它的局限也需要讲清楚:漏斗展示数量,不直接展示等待时间;单看数量差距,无法判断差异来自流程阻塞还是大量问题刚刚进入该状态。因此应与年龄图配合,而不是将漏斗当作完整的瓶颈诊断。

2. 缺陷原因帕累托图:把改进资源投入高频根因

帕累托图将缺陷根因按数量降序排列,并显示累计占比,适合回答“哪些问题值得优先治理”。常见根因可按团队实际情况设置为需求歧义、接口契约偏差、数据边界遗漏、环境配置差异、兼容性问题、并发与性能问题等。

根因分类不能只由提单人随手选择。可以先限定少量一级分类,再允许补充二级原因;在缺陷关闭或复盘时由责任团队确认。分类过细会造成大量低频类别,分类过粗则无法指导改进。每月抽样复核分类一致性,比一开始就设计几十个标签更稳妥。

帕累托图也不是“数量最多的根因一定最严重”。建议同时呈现缺陷数、严重级别权重或受影响用户范围。一个发生频繁但影响很小的问题,治理优先级可能低于数量较少却会阻断核心交易的缺陷。权重应由业务风险规则明确制定,而不是事后为了得到预期结论临时调整。

图上发现高频根因后,团队需要把原因转为预防措施。例如需求歧义较多,就审查验收标准和边界案例;接口问题较多,就检查契约测试和版本兼容策略;环境差异突出,就核对配置管理与测试数据管理。只有跟踪措施是否减少对应根因,帕累托图才有持续价值。

3. 修复时长与积压年龄图:区分短期波动和长尾风险

建议同时展示修复时长分布和当前未关闭缺陷的年龄分布。前者关注已经完成的处理周期,后者关注仍在队列中的风险。把两者混成一个“平均关闭时长”,会忽略正在变老、但尚未完成的高风险问题。

常用指标包括从创建到首次响应的时间、从开始修复到提交验证的时间、从提交验证到关闭的时间,以及当前未关闭缺陷距创建的天数。对于发布管理,按严重级别分层的较高分位时长,往往比总体平均数更值得关注。

图表上可以给出建议阈值,但阈值应来自团队自己的服务承诺和版本节奏。例如内部约定高严重级别缺陷 4 小时内响应、24 小时内给出处理计划,这只是管理规则示例,并非通用行业标准。旧问题应标注原因:等待产品决策、依赖外部团队、难以稳定复现、暂缓修复或排期未定。

如果某个缺陷长期停留,不要简单把它从统计中排除。可以保留原始创建时间,同时记录暂停区间和暂停原因。否则通过改状态、重复创建或重新打开来“刷新年龄”,会让积压看起来改善,却没有真正降低风险。

4. 任务与缺陷负载图:识别资源不均和隐藏阻塞

负载图关注的不只是每个人手上的任务数量,而是任务复杂度、缺陷严重级别、待处理状态和依赖关系。一个人负责 3 个跨服务改造任务,可能比另一个人负责 12 个小型文案缺陷更忙。简单柱状图只能提示分布差异,不能直接等同于实际工作量。

我更常用散点或气泡图做初步定位:横轴放未完成任务数,纵轴放超龄任务占比,气泡大小表示预估工作量或高严重级别缺陷数。位于右上区域的人或团队值得关注,但仍需检查请假、值班、跨团队支援和任务类型,避免把工作负载问题误读为个人效率问题。

任务与缺陷关联后,还能识别“任务已完成但缺陷未关闭”或“缺陷已修复但原需求仍未验收”等断链情形。对中大型组织,这种跨项目关联尤其有用,因为一个共享组件的修复可能影响多个产品线,而单项目报表未必看得到完整依赖。

负载图的目标应是协助调度,不是制造排名。可采取的动作包括重新分配未开始任务、指定缺陷协调人、减少关键人员并行工作、先解除环境或接口依赖。图表如果只显示名字和数字,却没有团队能采取的调整权限,通常不会带来效率提升。

5. 版本质量逃逸图:找出缺陷在何处被发现

逃逸分析按问题被发现的阶段分类,例如开发自测、系统测试、验收测试、灰度阶段和生产环境。它帮助团队判断测试活动是否覆盖了主要风险,而不是简单比较谁提了更多缺陷。核心关注点是高严重级别问题是否在更晚阶段集中出现,以及相同类型问题是否反复越过已有门禁。

分析时要定义“逃逸”的参照边界。对某些团队,进入验收测试才发现的问题已属于测试前移不足;对另一些团队,只有生产环境发现的问题才算逃逸。定义不同,图表结论就不同。把阶段定义写在图表说明里,比追求一个看似标准的术语更重要。

可以按版本比较各阶段发现的严重缺陷数、生产缺陷率、生产问题修复时长和回滚或热修复次数。若版本规模变化很大,应考虑按需求数、发布变更数或业务交易量做归一化,并在旁边保留绝对值,避免比例改善掩盖实际影响扩大。

逃逸图适合做版本复盘,不适合单独用于追责。生产环境问题可能由测试覆盖、需求变更、上线配置、监控告警和用户操作共同造成。定位后要进一步关联变更记录、测试用例覆盖和环境差异,找到能预防复发的环节。

六、用一组情景数据演示:从图表读到行动,而不是读到结论

1. 情景设定与数据边界

为了展示五张图如何配合,下面构造一个包含 3 个连续版本的样本团队。团队规模为 30 人,版本周期为两周;数据仅用于分析方法演示,不是公开行业基准,也不代表真实客户结果。假设团队已经统一严重级别定义,并把生产环境问题回写到同一缺陷库。

样本中,版本 A、B、C 的缺陷创建量分别为 198、221、240 个;已验证关闭数量分别为 162、181、174 个;生产环境发现的高严重级别缺陷分别为 4、5、9 个。仅看创建量,可能觉得版本 C 的质量明显变差;结合验证关闭减少、生产问题增加,风险信号确实值得进一步查证,但仍不能仅凭这三组数字判定根因。

2. 把原因、过程和结果连起来

进一步假设帕累托统计显示,接口契约偏差、测试数据边界和环境配置差异是前三类已归因根因;其中接口契约偏差在版本 C 明显增加。修复时长图又显示,高严重级别缺陷的验证等待中位时长由版本 A 的 9 小时增至版本 C 的 18 小时。这里形成了两个待验证假设:接口变更沟通是否不足,验证资源是否在版本后段出现瓶颈。

注意,这些数字仍是情景模拟,不能包装成“团队实测提升”或行业统计。真实分析应把每个结论追溯到原始记录,明确分母、排除项和版本差异,并在图表旁记录取数日期。若版本 C 的需求规模比版本 A 大很多,绝对缺陷数还需要结合规模指标一起解释。

项目管理效率飙升!2026年5大测试平台任务bug分析图表推荐

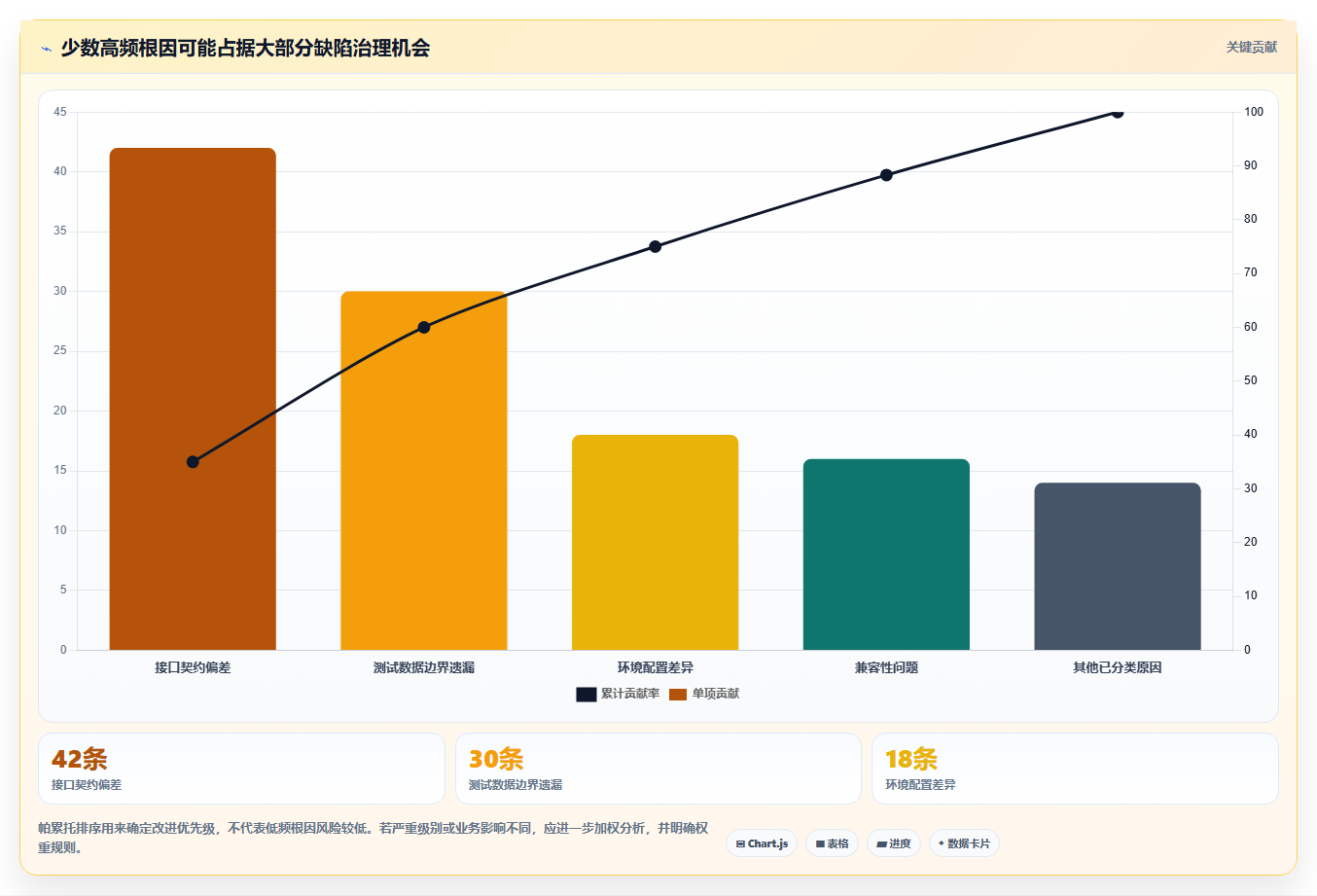

这张图能帮助团队确定先查什么,却不能替代现场核实。下一步可以抽查 42 条接口契约偏差,确认它们是否集中在少数服务、同一类型变更或某个联调窗口。如果分散在多个团队,改进点可能是组织级变更通知;如果集中在一个服务,局部测试和接口约束更可能见效。

3. 观察年龄,而不只看已完成周期

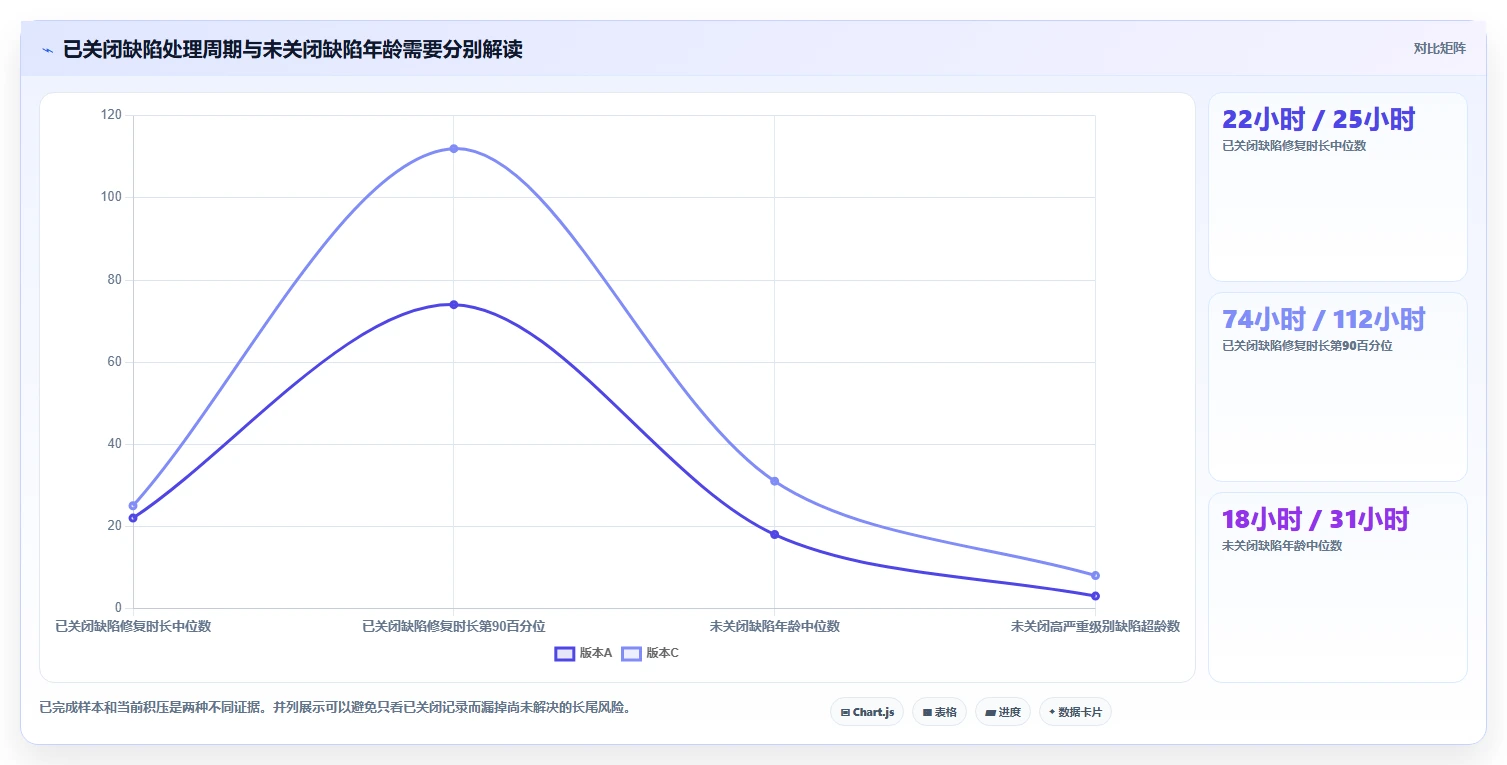

假设版本 C 在发布前最后四天新增了较多缺陷,团队在统计截止日看到待验证记录增加。此时,已关闭缺陷的平均修复时间还可能正常,因为最新一批问题尚未进入“已完成”样本。只分析关闭记录会产生幸存者偏差:慢问题仍留在队列中,暂时没有进入时长统计。

解决办法是并排看已关闭缺陷的完成周期和未关闭缺陷的当前年龄,并标记严重级别。若高严重级别问题在未关闭队列中持续变老,版本风险就是真实存在的;若只是新近进入队列且已明确责任人,则应观察后续处理,而非马上宣布流程失效。

项目管理效率飙升!2026年5大测试平台任务bug分析图表推荐

4. 按证据链分配行动

在这个样本中,我不会直接下结论说“开发效率下降”。更稳妥的结论是:版本 C 的生产高严重问题增加,同时验证等待变长,接口契约偏差在已分类根因中占比最高。接下来要分别验证变更管理、接口测试覆盖和测试验证容量,而不是把所有现象归到同一支团队。

可以将行动拆成三条:一是抽查接口变更与缺陷的时间线,验证需求或接口是否在测试后期变更;二是把高严重级别缺陷待验证队列按责任人和环境分组,检查是否存在测试资源或环境阻塞;三是对生产逃逸问题逐条关联发布变更和测试用例,确认缺失的是用例、执行、数据还是发布门禁。

每条行动都应设负责人、截止时间和复核指标。例如“补充接口契约测试”不能只记录为任务完成,还要在后续两个版本观察同类根因数量和生产逃逸情况。如果问题没有减少,应回头检查措施是否覆盖了实际根因,而不是继续叠加更多规则。

七、不同情况下的行动建议:先识别团队成熟度与当前瓶颈

1. 小团队、缺陷量不大:先做轻量闭环

团队人数少、迭代较短时,不必一开始搭建复杂数据仓库。先统一缺陷严重级别、责任人、版本、状态和根因字段,做一个缺陷列表视图、一个超龄视图和一个版本汇总视图,基本能覆盖日常决策。

如果平台支持保存筛选条件与定时导出,可先验证数据口径,再决定是否开发定制图表。小团队更应避免把维护成本放在图表上:若每周需要人工修正大量标签,先解决字段设计和提交流程,不要继续增加可视化复杂度。

2. 多项目并行:建立组织级字段映射和统一指标

多个团队各用一套严重级别、状态名称和根因分类时,组织级比较会很困难。先梳理各项目现有字段,把状态映射成少数统一阶段,例如待分派、处理中、待验证、已关闭;同时保留项目本地状态,避免强行抹平业务差异。

组织级仪表盘应把跨项目共用的指标控制在少数几项,并提供从汇总到项目的下钻路径。只有在状态映射、时区、版本命名和历史数据处理完成后,才值得做跨项目趋势比较。否则平台可能把不同含义的记录合并,生成貌似精确、实际不可比的数字。

3. 发布风险高:优先监控严重缺陷和逃逸,不追求全面覆盖

金融交易、医疗服务、工业控制等高风险场景,建议先把高严重级别缺陷的责任人、处置时限、验证证据和发布决策记录完整。此类团队不应依赖一个总体缺陷率判断风险,还需要结合变更范围、故障影响、回滚能力和关键链路覆盖。

发布门禁可以设置为:未解决的阻断级缺陷必须有明确决策记录;高严重级别缺陷必须完成复核或由授权角色接受风险;核心测试证据必须关联到具体版本。门槛不宜只靠图表颜色表达,应写进流程和审批规则中。

4. 自动化比例较高:关注结果关联和误报处理

自动化测试会产生大量执行结果,但“失败次数”不等于“缺陷数量”。环境不稳定、测试数据冲突、脚本维护滞后都可能造成失败;同一根因还可能触发许多测试用例失败。需要把测试执行、构建、环境和缺陷关联起来,并制定失败归类与去重规则。

可以单独观察自动化失败重试率、确认缺陷比例、非产品原因占比和从失败到人工确认的时间。若自动化结果直接生成缺陷而没有复核机制,错误记录会迅速污染缺陷库,后续帕累托图和质量趋势也会失真。

5. 正在更换或整合平台:先验证迁移样本

迁移时不要只对比旧平台和新平台的功能清单。抽取一批真实需求、测试用例、缺陷、版本和附件,验证历史关系、状态变更、权限、评论、时间戳和审计记录是否完整。缺陷记录迁过去但丢失需求关联或关闭原因,后续趋势分析就可能断档。

可以选择一个非关键项目做短期并行验证,记录字段映射差异、报表误差、用户培训时间和接口维护成本。待关键流程稳定,再迁移更多项目。迁移期间要明确数据主库和修改规则,避免同一缺陷在新旧平台分别更新。

八、不同方案的取舍:内置报表、项目平台和数据分析层怎么选

1. 使用测试平台内置图表:上线快,但容易受字段模型限制

内置图表的优势是配置快,通常能直接使用测试用例、执行记录和缺陷字段,权限与项目上下文也较容易保持一致。对于单团队或单产品线,内置视图往往足以支撑迭代复盘和日常队列管理。

局限是复杂跨项目分析能力可能受产品版本、权限配置、字段类型或报表组件限制。试用时应验证筛选条件、历史趋势、数据导出、图表钻取和刷新频率,而不是只确认“支持统计报表”。

2. 使用项目管理平台统一需求与缺陷:闭环更强,配置治理要求更高

当需求、任务、测试活动、缺陷和发布记录需要关联时,项目管理平台可以帮助团队减少在多个系统间手工对照的成本。PingCode 等面向中大型团队的平台可以作为评估对象,重点验证团队是否能按自身流程配置字段、权限、状态和关联关系,并确认具体版本是否满足测试管理需求。

这类方案的风险不是“功能不够多”,而是组织流程设计不足导致配置过度复杂。若不同团队各自创建字段、状态和分类,平台内虽然记录更多,跨团队数据却更难汇总。上线时应先确定公共字段和本地扩展边界,再逐步推广。

3. 接入数据分析层:适合复杂对比,但会增加维护与治理成本

当数据分散在缺陷管理、代码仓库、持续集成、发布系统和监控平台时,数据分析层可以建立跨系统视图,支持版本规模归一化、长周期分析和自定义指标。其代价是需要维护数据同步、字段映射、权限继承、口径文档和异常监控。

不建议因为“想做一个大屏”就直接投入复杂数仓建设。先列出内置报表无法回答的决策问题,再估算这些问题的重要性和维护成本。如果无法说明谁会依据报表采取什么行动,数据集成很可能变成长期维护负担。

方案 适用范围 主要收益 主要代价 优先验证项
测试平台内置图表 单团队、单产品或迭代运营 配置快,离执行数据近 跨项目与自定义分析受限 筛选、下钻、历史趋势和导出
统一项目管理平台 需求、任务、缺陷需要协同闭环 上下游关联更容易追溯 需要统一字段与流程治理 关系模型、权限、字段扩展和版本适配
数据分析层 跨系统、跨产品线和长期趋势分析 可按组织问题自定义指标 建设、运维与口径维护成本高 数据质量、同步延迟、审计与责任归属

4. 选型时用试点验证,而不是按功能数量打分

我建议准备一份包含真实流程的验收清单,至少覆盖新增缺陷、重复缺陷、跨团队分派、修复后重开、版本变更、权限隔离和历史数据迁移。每个场景都要验证从操作到报表的完整路径,而不只是确认页面上存在相应按钮。

评估中可记录配置耗时、字段完整率、报表与原始记录的一致性、跨团队协作步骤、接口同步失败率和用户培训投入。试点结果需注明测试版本、数据样本和配置条件,避免把一次演示环境的表现直接当作生产环境承诺。

九、落地路线与复盘机制:先能解释,再追求自动化

1. 第一阶段:统一事件和字段定义

先确定缺陷生命周期中哪些时间戳必须记录、哪些状态允许流转、哪些字段为必填。给严重级别和根因分类编写简短定义,并提供正反例。团队成员对“高严重级别”理解不一致时,图表再精细也无法形成可信比较。

建议由测试、研发、产品和发布角色共同评审字段定义。字段不要追求一次覆盖所有未来场景,先保留能回答当前决策问题的信息;对于长期不被使用、维护成本高且没有明确责任人的字段,可以考虑合并或停用。

2. 第二阶段:抽样核验与建立基线

上线图表前,抽查代表性项目和不同严重级别的记录,核对状态、责任人、时间戳和根因。把缺失率、重复率、状态异常率记录为数据质量基线。第一次看到的结果不一定是业务问题,也可能是历史数据录入习惯造成的偏差。

建立基线时应锁定时间窗口和计算规则。例如修复时长是否包含等待产品确认、暂停时间如何处理、关闭后重开的周期是否重新计时,都要写清楚。日后规则变化时,应在趋势图上标注口径变更日期。

3. 第三阶段:让每张图连接一个团队例会动作

缺陷流转图可用于每日阻塞检查,年龄图可用于每周清理积压,根因图可用于迭代复盘,逃逸图可用于版本复盘,负载图可用于资源协调。固定使用场景有助于团队形成稳定的行动节奏,也能减少重复汇报。

会议不必逐项朗读仪表盘。更有效的做法是提前标记异常,只讨论超过约定阈值、持续恶化或涉及发布风险的部分,并记录决策、责任人、完成期限和复核指标。没有行动记录的图表会议,往往会很快退化为状态汇报。

4. 第四阶段:验证改善是否真实且持续

采取措施后,要观察同类缺陷是否减少、长尾是否缩短、重开是否下降,以及测试阶段分布是否发生符合预期的变化。短期波动可能由版本规模、人员安排或测试范围变化导致,不能因一个迭代的数据好看就宣布成功。

比较前后数据时,尽量控制版本范围和统计口径,并保留原始数值。若某项改进只是把问题从测试阶段推到了生产环境,或者把状态转换得更快但没有改善用户影响,便不能视为真正的效率提升。

5. 第五阶段:把分析经验固化为复用规则

当团队通过多个版本验证某类根因的预防措施有效后,可以将做法固化为代码检查、测试用例模板、发布清单或平台规则。图表负责发现偏差,流程和工程实践负责降低复发概率,两者不能互相替代。

成熟团队还可以定期复审指标:哪些图表持续触发行动,哪些已经长期没有变化,哪些造成错误激励。停止维护没有决策价值的图表,是仪表盘治理的一部分。减少噪音,通常比继续增加指标更能提升阅读效率。

十、结尾:图表的终点不是看见问题,而是缩短解决问题的路径

1. 用五类图表建立可行动的缺陷分析闭环

测试平台的任务与 Bug 分析,不应停留在“缺陷有多少、关闭多少”。流转漏斗帮助定位交接损耗,帕累托图帮助确定治理优先级,修复时长与年龄图识别长尾风险,负载图辅助资源协调,逃逸图检验测试与发布流程是否守住风险。

我更看重图表能否把一个异常一路追到任务、负责人、版本、原因和后续措施。只展示结果的图表很容易制造焦虑;能连接上游原因、处理过程和下游影响的图表,才真正有机会改变团队决策。

2. 下一步从三个动作开始

第一,选一个近期版本,抽查 30 至 50 条缺陷,验证状态、严重级别、版本、根因和时间戳是否可信。第二,先配置流转漏斗、超龄视图和根因分类,不要一开始搭建覆盖所有部门的大屏。第三,给每张图指定一个例会场景、负责人和行动规则,再用后续版本检验措施是否有效。

我建议把“数据是否可信、异常是否能定位、措施是否能复核”当成测试分析体系的三道门槛。通过这三道门槛后,再考虑更复杂的跨项目分析和自动化告警。平台选型可以帮助团队打通关系与协作,但效率提升最终来自口径一致、责任清楚和持续复盘。

常见问题解答(FAQ)

1. 2026年挑选测试平台时,任务与 Bug 分析图表应该重点看什么?

我在评估测试平台时,最容易被漂亮的仪表盘吸引,但真正影响日常效率的往往是数据能不能追溯到具体任务和缺陷。我想知道,除了图表数量,还该用什么标准判断平台是否适合团队?

别先数图表模板,先检查一张图能否回答三个问题:数据来自哪个项目和版本、指标如何计算、点击后能否定位到任务或缺陷。无法追溯来源的图表,适合展示,不适合排期、验收或复盘决策。

可以按团队主要工作方式比较五类平台能力: 平台类型更适合重点核验 综合项目管理型任务、缺陷和迭代需要统一管理缺陷字段与图表筛选是否可配置 测试管理型测试用例、执行记录和缺陷关联较复杂用例到缺陷的追踪链路 缺陷跟踪型研发团队主要围绕缺陷流转协作状态流转、责任人和版本统计 数据分析型需要跨项目汇总或自定义指标数据同步时效和口径维护成本 可自托管定制型有部署、权限或流程定制要求升级、运维和二次配置成本 选型时用同一组真实任务和缺陷做试运行:创建一个迭代、导入一批缺陷、配置负责人和状态,再尝试从图表钻取到原始记录。

若团队每周都要手工导表或修正字段映射,这类隐性成本可能比缺少几张图表更值得担心。

2. 测试项目最值得优先配置哪些任务与 Bug 分析图表?

我不想把仪表盘做成一排看起来很专业、开会时却没人用的图。我想先配少量图表,让测试负责人能发现阻塞,让项目经理能判断迭代是否有风险,应该从哪些图开始?

优先配置能触发行动的图,而不是单纯展示总量的图。通常先做四张:缺陷趋势、缺陷年龄、按严重级别与状态分布、迭代任务燃尽或完成趋势。缺陷趋势回答“问题是在增加还是收敛”,应同时显示新增与关闭数量,不能只看累计缺陷数。

缺陷年龄回答“哪些问题长期无人处理”,建议按未关闭时长分组,例如 0,2 天、3,7 天、超过 7 天;超过 7 天不必自动等于严重,但应进入人工检查清单。严重级别与状态分布适合定位风险集中点,但要固定统计范围,例如同一项目、同一版本、同一时间区间。燃尽图则要结合任务估算口径;

若团队任务大小差异很大,只看任务数量会产生误导,可改看工时或统一的工作量点数。实践中可先让每张图对应一个动作:缺陷年龄过长就指定负责人和处理期限;新增持续高于关闭就检查需求变更或回归质量;高严重级别缺陷未关闭就重新评估发布条件。没有对应动作的图表,通常不值得放在首页。

3. Bug 趋势图为什么有时显示缺陷减少了,项目风险却反而变高?

我看过缺陷总数下降的周报,但上线前仍然出现了高优先级问题。以前我会把缺陷变少理解成质量变好,现在想弄清楚哪些统计口径会让图表给出过于乐观的结论。

缺陷总数下降不等于风险下降,关键要看缺陷的严重程度、状态和统计分母。比如关闭了 20 个低优先级问题,同时新出现 2 个阻塞发布的问题,单看总量可能显示改善,发布风险却明显升高。建议把趋势拆成新增、关闭、重新打开和未关闭存量,并按严重级别分层。还要明确重复缺陷、取消缺陷和跨版本遗留问题如何计数;

若每个项目的规则不同,跨项目对比就不可靠。

例如,以下数字仅用于说明统计口径: 指标上周本周应如何解读 新增缺陷1812新增减少,但不能单独证明质量改善 关闭缺陷1520处理速度提升,需核验关闭后是否重开 未关闭高严重级缺陷13发布风险上升,应优先复核 更稳妥的判断是把缺陷指标与测试覆盖、执行进度和版本范围一起看。

图表应标注时间窗口与筛选条件,否则同一份数据在不同过滤条件下很容易被讲成相反的故事。

4. 团队如何用一周试用,判断测试平台的图表是否真的能提升效率?

我担心试用期间大家只把数据录进去,最后得到一堆图,却看不出日常工作有没有变快。我想用一个短周期验证平台是否有用,应该观察哪些具体场景和数据?

一周试用不要追求把所有流程搬进去,挑一个真实迭代或一条关键测试链路即可。先记录基线:每周整理状态和缺陷报表耗时、缺陷从提出到分派的中位时间、关键任务逾期数,以及图表数据需要人工修正的次数。第 1 天统一字段和口径,例如缺陷状态、严重级别、所属版本;第 2,3 天让测试与研发按真实流程更新记录;

第 4 天配置少量仪表盘;第 5 天用图表开一次项目检查会,记录是否能直接定位到具体任务或缺陷。比较前后结果时,不要只看“报表制作时间缩短”。例如报表从 90 分钟降到 30 分钟是一个有用信号,但如果负责人仍要手工核对大量字段,自动化收益可能被高估。

还应检查缺陷分派时间是否缩短、逾期任务是否更早暴露,以及会上能否减少逐条询问进度。可用一个简单门槛做决定:数据来源可追溯、关键统计口径一致、至少一个重复性人工步骤明显减少,并且相关角色愿意持续更新数据。若图表好看但依赖专人维护,先调整字段和流程,再决定是否扩大使用范围。

读者评论

吴
吴文博

文中把“已修复”和“已验证关闭”分开看很实用。我们以前只盯关闭率,发布前才发现待验证缺陷堆积;漏斗能更早暴露交接瓶颈。

高
高子涵

帕累托图的前提是根因分类可靠。文章提到抽查缺陷和展示字段完整率,这点很重要,否则分类不全时,图表容易把治理优先级带偏。

贾
贾依诺

任务负载图适合协调资源,但不宜直接拿来排个人绩效。任务复杂度和协作成本差异很大,结合版本风险、阻塞原因一起看会更客观。

文章包含AI辅助创作:项目管理效率飙升!2026年5大测试平台任务bug分析图表推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/220377

赞 (0)
飞飞飞飞
提升测试效率的秘诀:2026年最值得投资的7款测试必备工具
上一篇 11小时前
2026年测试必备工具大盘点:8款提升效率的顶级选择
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
