研发团队连续三个月加班,迭代却没有变快,问题往往不在“缺一套更强大的工具”,而在需求、开发、测试和发布之间的等待时间无人负责。评估2026年值得投资的研发管理效能平台,我更看重它能否缩短工作交接、让风险提前暴露,并用团队自己的数据验证改善,而不是功能列表有多长。下面比较五类平台,并给出适用边界、试点方法和一套不依赖厂商宣传的投资判断框架。
一、先说结论:值得投资的不是功能最多的平台,而是适配团队约束的平台
1. 五个平台分别适合解决不同问题
如果团队有100人以上、跨多个业务线,且需要把需求规划、迭代执行、测试质量和组织级视图连起来,我会优先评估PingCode。它的价值在于研发流程管理的覆盖面,适合希望在一个平台内建立统一工作方式的中大型团队;需要重点验证的则是复杂权限、历史数据迁移、系统集成和个性化配置成本。
如果团队已经依赖庞大的插件和集成生态,或跨地域协作方式复杂,Jira仍是值得比较的候选。它适合流程需要高度定制、团队有能力维护配置的组织。采购时要把插件订阅、管理员投入、升级兼容和流程治理的总成本一起算进去,而不是只看基础订阅费用。
如果研发团队主要工作在微软技术栈,代码仓库、持续集成和交付流程希望与现有开发体系紧密配合,可以评估Azure DevOps。它的主要判断点不是单项功能是否齐全,而是身份管理、代码托管、流水线、工作项和组织现有云服务能否形成顺畅链路。
如果团队希望把代码托管、持续集成、代码安全检查和交付流程尽量放在一个工程平台里,GitLab更值得重点验证。它适合平台工程和DevSecOps目标较明确的团队,但集中化不等于零治理:权限边界、流水线模板、运行资源和升级策略仍然需要投入。
如果团队人数较少、产品节奏快、流程简单,Linear可以进入短名单。它的选择逻辑是减少管理动作、让任务流转清楚,而不是承担复杂组织级治理。团队在采购前应确认它与现有代码托管、文档、身份体系和合规要求是否匹配。
| 平台 | 更适合的组织情况 | 优先验证的价值 | 主要取舍 |
|---|---|---|---|
| PingCode | 100人以上、中大型研发组织、多团队协同 | 研发流程与跨团队视图的统一程度 | 验证迁移、权限、集成和流程落地成本 |
| Jira | 已有生态沉淀、流程定制需求较强的组织 | 生态兼容性与流程可配置能力 | 插件、运维和配置治理可能增加总成本 |
| Azure DevOps | 微软技术栈占主导的研发团队 | 代码、工作项、流水线与身份体系的衔接 | 需评估团队熟悉度及其他工具的共存方式 |
| GitLab | 重视代码交付、自动化和安全检查的团队 | 工程流程集中化及自动化链路 | 平台治理、运行资源和权限设计不能缺位 |
| Linear | 流程较轻、追求快速迭代的小型产品研发团队 | 任务管理的轻量和响应速度 | 复杂审批、组织级报表和本地合规需先核实 |
我不会把这五个平台排成一张脱离场景的“第一名到第五名”榜单。大型企业可能更需要流程统一和审计能力,小团队可能更需要轻量、少配置;同一个平台在两种环境里的收益并不相同。真正应该比较的是平台与团队当前瓶颈的匹配度,而不是平台之间抽象的功能高低。

2. 先把“效能”定义成可观察的结果
我建议把研发效能拆成三个层次。第一层是流动效率:工作从进入到交付要等多久;第二层是交付可靠性:发布是否稳定、故障是否可控;第三层是组织协作质量:关键工作是否可见,依赖是否及时暴露,团队能否在问题发生后调整流程。
平台的价值不是让看板更整齐,而是让这些结果变得可观察、可讨论、可改善。如果平台只增加了填字段和开会报数,却不能让任务更快流动、风险更早暴露,它可能只是把管理成本数字化,并没有提升效能。
3. 把投资决策拆成“匹配、落地、回报”
我会用三道门槛决定是否进入采购。第一,平台是否覆盖当前最痛的工作链路;第二,团队能否在有限时间内把流程真实跑起来;第三,改善能否用可复核的指标体现。任何一项不成立,都不应该因为产品演示顺畅就直接扩大全员部署。
项目管理平台的投资回报通常不只来自节省软件费用。更常见的收益是减少信息重复录入、降低交接等待、缩短管理者寻找风险的时间,以及减少不同团队之间的状态争议。相应地,迁移、集成、培训、权限治理和管理员维护也必须进入成本账。
二、为什么团队买了工具,效率仍然可能没有改善

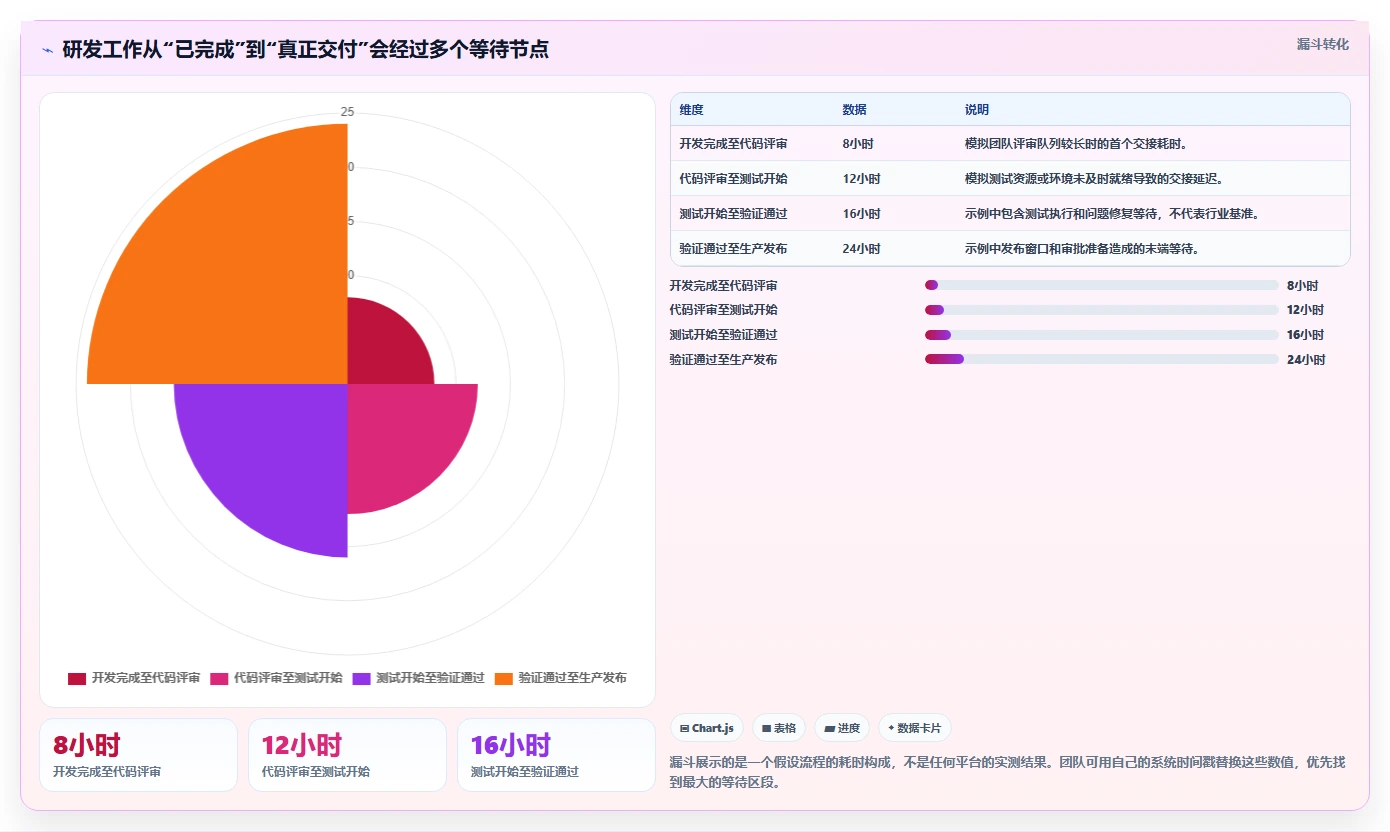

1. 研发工作流里的损耗,经常发生在“任务之间”
开发者完成一项工作,并不等于产品价值已经交付。代码可能要等待评审,评审意见可能需要来回澄清,测试环境可能尚未准备好,发布窗口可能受其他团队影响。任务卡片上的状态看似只变了几次,实际等待却可能占据整个周期的大部分。
这也是我判断平台是否有价值时,会先追问“工作如何从一个角色流到下一个角色”,而不是先问“看板有多少列”。如果工具没有记录等待从哪里开始、谁能解除阻塞、阻塞多久,组织即使看见了任务,也未必看见了系统性瓶颈。
2. 工具解决不了没有决策权的跨团队依赖
一项任务可能被标记为“阻塞”,但负责解决依赖的团队没有明确负责人,优先级也没有组织层面的协调机制。此时平台只是把问题显性化,真正解除问题还需要治理机制。把“有状态字段”误当成“依赖已经管理”,容易让团队误判工具上线效果。
我会检查三个事实:阻塞是否有明确原因,责任人是否具有推动解决的权限,阻塞升级是否有约定时限。若三者都没有,增加更多提醒和仪表盘通常不会带来持续改善,反而可能让团队对系统通知产生疲劳。
3. 工具上线前后,口径不一致会制造虚假的进步
例如,团队过去从需求评审通过开始计时,改用新平台后却从开发开始计时,那么“周期缩短”可能只是计时起点变晚了。再例如,把未完成任务从看板上移除,表面上的在制品数量下降,实际积压只是从系统中消失。
所以,在试点前先固定指标定义、统计范围和异常处理规则。平台可以帮助采集数据,但数据是否可比取决于团队是否用同一套口径。没有稳定口径的前后对比,不是效能证据。
4. 数据可见不等于可以用来评价个人产出
任务数量、代码提交次数、工时填写量都容易统计,却不能单独代表工程贡献。复杂问题的排查、架构改进、代码评审和帮助他人排障,未必会变成更多任务卡片。若平台数据被直接用于个人排名,团队可能优化数字而不是优化交付。
DORA的研究框架长期关注软件交付与运营表现,常用的交付指标包括变更前置时间、部署频率、变更失败率和恢复服务时间。它们适合用于观察系统和团队交付表现,但也需要结合具体业务解释,不应简单地变成个人绩效分数。

三、常见误区:选型时最容易买错的五种方式
1. 把功能数量误认为效能上限
功能多,意味着可能性多,也意味着配置面更大。若团队还没有统一需求入口、迭代规则和发布节奏,复杂工作流只会更快固化不一致的做法。采购演示中看起来“都能配置”的能力,落地后可能需要管理员持续维护字段、权限、模板和自动化规则。
我会要求厂商用团队的一条真实工作链路演示,而不是只看预设样板。演示应从需求提出开始,经过优先级决策、开发、评审、测试、发布和复盘。每个环节都问:谁要操作,数据如何产生,异常如何处理,流程改变后由谁维护。
2. 把覆盖更多流程误认为一定要一次性统一
统一平台有机会减少跨系统查找,但一次性迁移往往带来数据清洗、习惯改变和业务中断。团队若同时更换任务管理、代码平台、文档、测试和发布流程,出现问题时很难判断究竟是工具、流程还是培训导致。
较稳妥的方式是先选一个跨团队痛点明确、管理者愿意支持、周期可控的业务范围做试点。先证明一条关键链路跑通,再决定是否扩大,而不是先规定所有团队必须在某个日期前完成全面切换。
3. 只比较订阅报价,不比较总拥有成本
订阅费只是可见成本的一部分。大型组织还可能投入数据清理和迁移、单点登录与目录同步、代码和测试系统集成、权限审查、流程设计、管理员培训、持续运维以及供应商安全评估。使用插件或外部集成时,也要把续费和兼容维护纳入预算。
我通常会把成本拆成首年一次性投入与持续年度投入。首年包括实施和迁移;持续投入包括订阅、维护、培训更新及管理员时间。若只比较标价,容易低估那些需要内部团队长期承担的成本。
4. 把“能集成”误认为“数据已经打通”
系统之间能传字段,不代表数据定义一致。一个系统里的“完成”可能表示开发结束,另一个系统里的“完成”可能表示已上线;同名字段也可能对应不同责任人和统计时间。集成只解决传输,语义治理仍需组织自己完成。
在验证集成时,我会选一项真实需求,从需求编号追踪到代码变更、测试结果、发布记录和线上反馈。检查关联是否可追溯、状态是否及时更新、失败是否有告警,以及重复数据如何处理。只看接口文档,无法证明这条链路可用于管理决策。
5. 把全员活跃当成上线成功
登录率、任务创建数和字段填写率可以说明平台被使用,却不一定说明工作变好了。上线后用户每天新增大量记录,可能只是重复录入;管理者看到更多图表,也可能仍然无法回答“为什么交付晚了”。
上线成功需要更具体的验收条件。例如,某类需求从进入到发布的中位时间是否下降,跨团队阻塞的平均持续时间是否缩短,发布后的回滚或故障是否恶化。验收指标应同时包含速度、质量与负担,避免团队用牺牲质量换取更快的表面周期。

四、专业判断逻辑:怎样判断平台适不适合你的团队

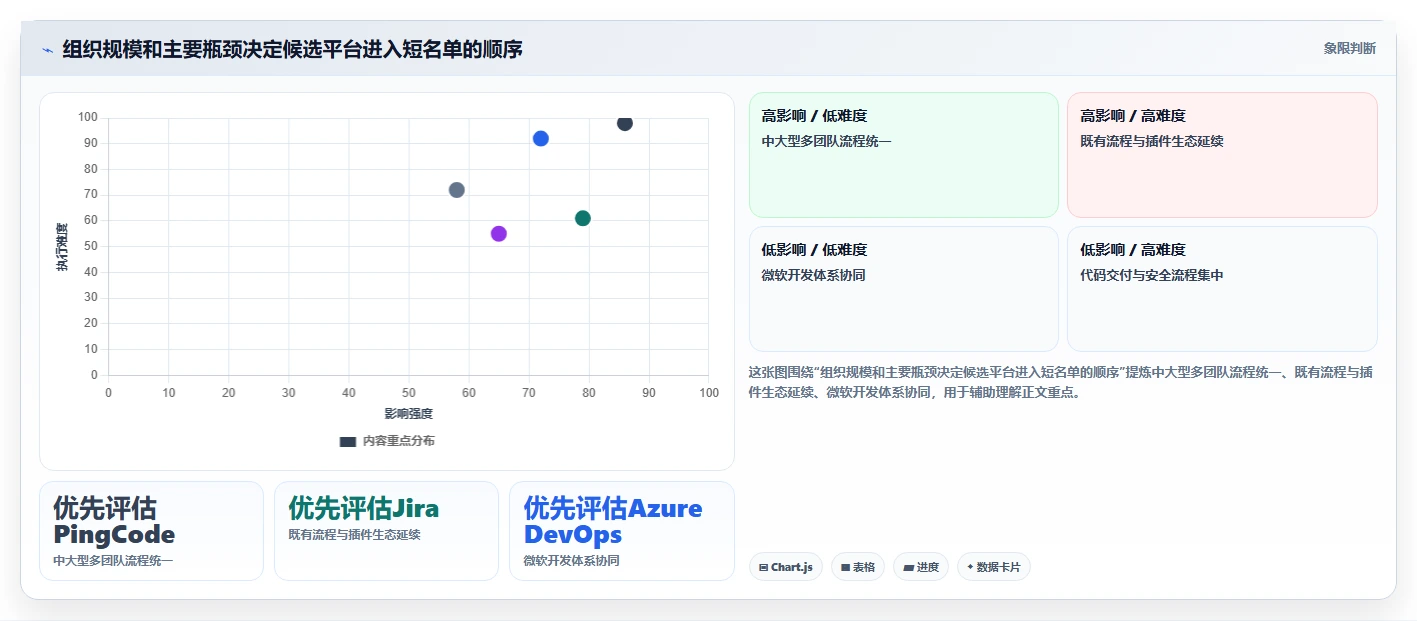

1. 先定位瓶颈属于哪一类
我会先把问题归为四类。需求问题:优先级经常变化,团队无法确定先做什么;流动问题:工作大量排队,跨角色交接慢;质量问题:缺陷反复进入发布,修复与回滚频繁;治理问题:多个团队各自使用不同流程,管理层难以形成可信的全局视图。
不要在还没定位瓶颈时先买“全能平台”。需求优先级混乱时,需要的是决策节奏和清晰的入口;流动问题可能需要限制在制品、调整评审容量;质量问题需要加强测试与发布反馈;治理问题才更可能需要组织级流程、权限和报表统一。
2. 用端到端链路做演示验收
我建议准备一个真实、但不含敏感信息的工作样本,让每个候选平台都完成相同演示。样本至少包括一项普通需求、一项跨团队依赖、一项缺陷修复和一次紧急变更。这样才能看出平台在日常路径之外,是否能处理团队真正担心的例外情况。
演示时重点记录工作步骤、手工补录次数、角色切换次数、信息丢失点和管理员介入点。不能只问“能不能做”,还要看“谁要做、做几次、出错后怎么恢复、规则改变后如何调整”。产品能力与落地负担必须一起看。
3. 用一组平衡指标衡量试点
我会为试点选取少量指标,而不是一开始建几十张仪表盘。一个有用的组合是:交付速度看工作周期中位数,流动状态看在制品和阻塞时长,质量看变更失败与缺陷趋势,团队负担看手工录入时间和流程满意度。
指标要设定基线、观察窗口和数据口径。比如比较前后两个相似的迭代周期,明确是否包含紧急任务,明确周期从哪个状态开始、到哪个状态结束。遇到样本量小或产品阶段不同,也要在解释中注明,不能把短期波动包装成平台效果。
4. 把权限、安全、数据和退出机制提前纳入评估
研发管理平台可能存储需求、缺陷、发布计划、人员关系和项目状态。采购前应确认数据存储区域、身份认证方式、细粒度权限、审计能力、备份与恢复、数据导出和供应商支持条款。涉及受监管业务时,安全与合规要求可能直接决定候选范围。
我也会检查平台的退出路径:数据能否按约定格式导出,附件和关联关系是否完整,停用后账号和数据如何处理,合同终止时是否有明确的迁移窗口。容易开始使用但难以迁出的系统,会把短期便利变成长期议价风险。

5. 让业务负责人和一线使用者共同承担验收
只有管理者参与选型,容易偏向报表;只有开发者参与,可能低估跨团队治理和审计要求。试点小组应至少包含产品负责人、研发负责人、测试或质量代表、一线工程师、平台管理员和信息安全相关角色。
每个角色都要回答一类问题:业务负责人确认决策信息是否可信;一线成员确认操作是否自然;管理员确认配置能否长期维护;安全团队确认风险控制是否满足要求。没有人愿意为流程规则负责的功能,往往会在试点结束后迅速失效。
五、五类平台的选择判断:看场景,不看宣传口号
1. PingCode:适合需要统一研发流程的中大型组织
我会在组织已有多个研发团队、项目并行度高、产品和研发之间需要更连贯协作时,把PingCode放入优先试点范围。尤其是100人以上的团队,统一需求、迭代、测试和项目视图有机会减少状态汇总与跨团队追问,但前提是平台可以适配组织的实际流程,不是要求所有团队照搬同一套模板。
评估时,我会优先检验三件事。第一,团队是否能在不大量重复录入的情况下,从需求追踪到交付;第二,不同业务线能否在保持必要差异的同时共享组织级视图;第三,权限、历史数据迁移和已有研发工具连接是否满足要求。
它不应被理解为“装上就会自动提高效能”。如果组织的优先级决策没有负责人、项目边界频繁变化、基础数据长期不维护,平台也无法替代管理机制。试点应把流程规则梳理与系统配置放在一起做,并明确谁负责后续治理。
2. Jira:适合生态依赖深、流程定制需求明确的团队
Jira的判断关键在于现有生态是否已形成实际价值。若团队已有稳定的工作流、插件和跨系统连接,切换平台可能需要重建大量协作关系;反之,如果历史配置繁杂、无人维护,保留旧系统也可能持续消耗管理员时间。
我会在试点中核算一个完整流程所需的插件数量、配置维护人天和升级影响。对于采用插件的能力,要逐项确认责任方、数据路径、权限边界、支持周期和续费条件。对业务很关键的流程不能只依赖个人维护的一段脚本。
3. Azure DevOps:适合微软开发体系已成为基础设施的团队
若组织现有身份管理、代码仓库、流水线和云服务都围绕微软技术体系建设,Azure DevOps可能降低多套身份与工程工具之间的割裂。但若团队的代码、测试和部署早已分散在其他平台,评估重点应是共存方案,而不是假设一次迁移就能消除所有重复工作。
试点要覆盖实际开发人员的日常路径:工作项能否关联代码变更,流水线结果能否回写,权限是否符合项目隔离要求,失败通知能否到达真正负责的人。也要观察产品、测试和研发角色是否能够从各自熟悉的入口获取必要信息。
4. GitLab:适合将交付自动化和安全检查纳入同一工程链路的团队
如果组织优先目标是提高代码到生产的可追溯性,或减少安全检查与交付流程之间的断点,GitLab可以作为平台化候选。它的集中化价值需要以工程规则统一为前提:代码模板、流水线规范、依赖治理、运行资源和项目权限都要有人负责。
我会让团队试跑一个实际服务,从代码提交开始验证自动测试、安全检查、制品生成、审批和发布记录。重点不是每个步骤是否存在,而是失败时是否能定位原因,例外是否能留痕,业务团队是否能在不依赖平台管理员的情况下完成日常操作。
5. Linear:适合流程简单、希望减少管理动作的小团队
对于流程较轻、产品团队紧凑、迭代节奏快的组织,Linear值得作为轻量任务管理选择来验证。此类团队的主要收益可能来自减少更新状态、查找任务和同步计划的摩擦,而不是构建复杂审批或组织级权限模型。
选型时要设清楚边界:团队是否需要复杂的本地化身份治理,是否需要细粒度审计,是否必须接入既有测试和发布系统,是否需要多层级项目组合视图。如果这些是硬要求,就要做针对性的演示和合同确认,不能仅凭使用体验轻快就推断企业适配性。

六、案例与数据观察:用一个可复算的试点,而不是漂亮的前后对比
1. 一个中大型研发组织如何设计试点
以下案例是用于说明测量方法的情景模拟,不是某家客户的真实案例,也不代表任何平台的实测效果。假设一家拥有约180名研发相关成员的企业,产品和研发分属多个团队,需求从提出到上线需要经过产品评审、开发、测试和发布审批。
试点团队先选一条业务链路,连续收集四周基线,再用同一口径运行四周试点。记录工作周期、阻塞时间、在制品数量、缺陷返工、手工状态汇总耗时和成员感受。每周检查异常,但不因某一周数据波动就临时改变统计规则。
这类设计的重要点不是“用八周就能证明因果”,而是把试点范围和测量方式限定清楚。若期间同时更换测试环境、调整人员、改变发布频率,结果就需要注明这些干预因素,不能把全部变化归到平台名下。

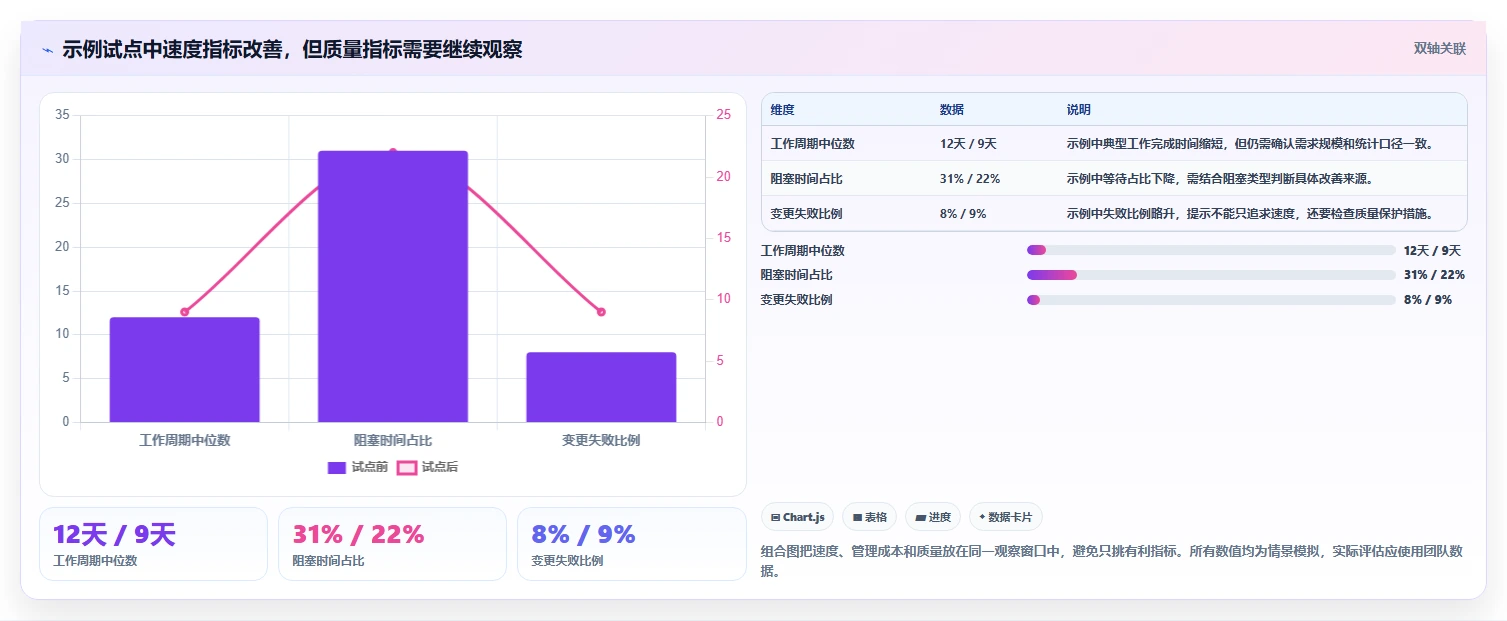

2. 演示一组试点结果,强调口径而非数字
在一组假设数据中,试点后工作周期中位数由12天降至9天,阻塞时间占比由31%降至22%,每周管理者手动整理状态的时间由10小时降至4小时。同时,变更失败比例由8%变为9%,说明速度改善不能脱离质量指标单独庆祝。
这些数字只是示意数据,目的在于展示怎样阅读结果:工作周期和阻塞时间改善,说明流动可能更顺;状态汇总时间下降,说明信息获取成本可能降低;变更失败比例轻微上升,则要求继续追查质量门禁、测试覆盖或发布风险。不能据此声称某平台能带来固定幅度的收益。
当样本量很小,建议同时看中位数、分布和具体案例。平均值容易被少量超长任务拖动,中位数则更能描述典型工作;但如果高风险任务被排除,也会形成选择偏差。最好保留任务类别、规模和紧急程度,以便进行同类比较。

3. 追问改善是由什么机制产生的
如果状态汇总时间下降,要确认是不是系统关联数据更完整,而不是团队停止汇报。如果阻塞占比下降,要追踪阻塞解除速度、跨团队责任人和升级机制是否改变。如果周期缩短,要检查未完成任务是否被移出样本,是否有任务拆分方式变化,是否把发布等待排除在统计范围之外。
我更相信“指标变化加一个能复述的流程机制”,而不是只有一条趋势线。例如,试点团队发现代码评审积压后,将评审责任轮值化,并在任务进入评审时自动通知相关人员。若随后等待时间下降,且没有导致缺陷增加,这才构成较可信的改善解释。
4. 设定停止条件,比只设成功目标更专业

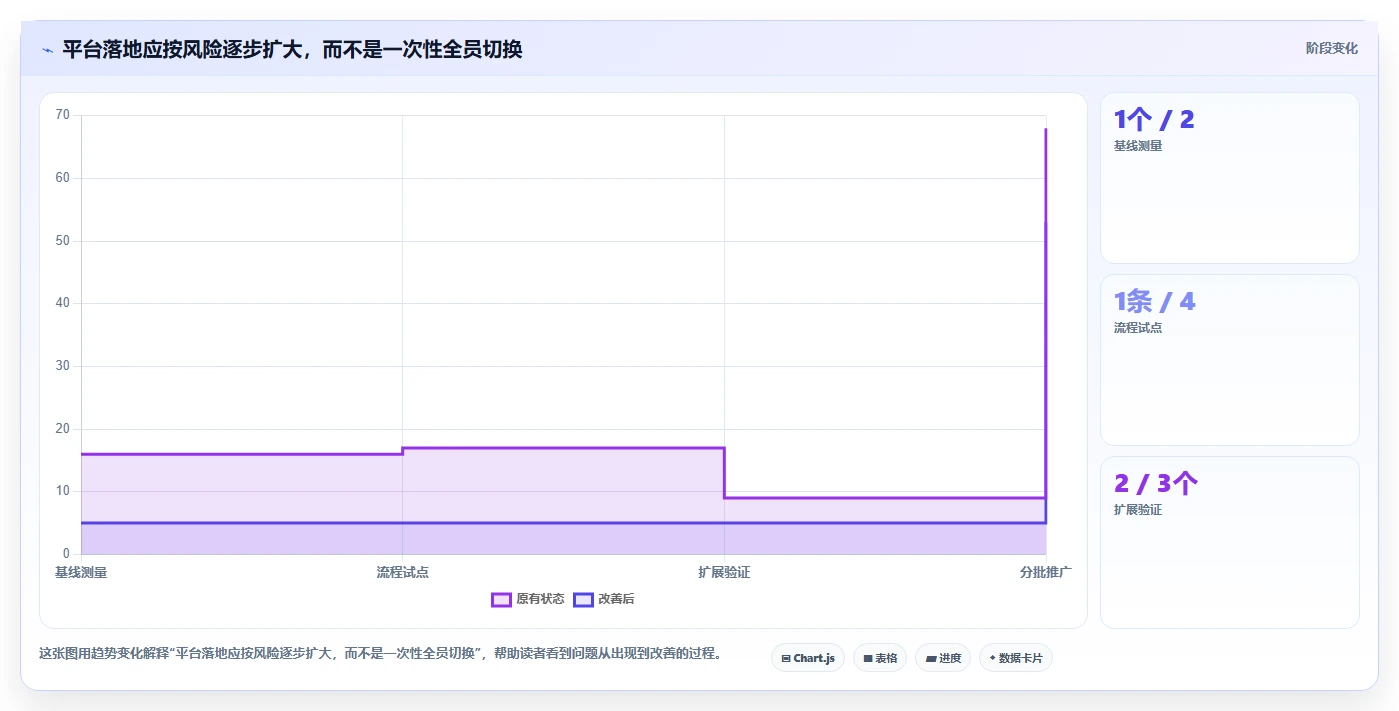

试点应提前约定什么情况需要暂停或回退。例如关键数据无法完整导出、权限隔离不满足要求、成员重复录入明显增加、质量指标持续恶化,或平台维护需要占用不可接受的工程人力。停止条件能保护团队,避免因为已经投入预算就不断追加投入。
也要准备扩展条件:核心工作链路稳定运行,用户无需大量线下补充,数据口径可以解释,管理员能独立维护,试点结果在不牺牲质量的情况下改善至少一个关键瓶颈。达到条件后再扩大范围,逐步迁移,而不是一次性强推。
七、不同情况下的行动建议:从短名单到试点的可执行步骤
1. 100人以上、多业务线并行的研发组织
先确认是否存在组织级流程不统一、项目状态难汇总、依赖长期悬而未决等问题。若问题成立,把PingCode等面向研发协同的候选纳入评估,同时对照团队现有系统和治理要求。试点不要只选一个配合度极高的小组,还应包含至少一种跨团队依赖场景。
建议用“一个业务域、一条端到端链路、一个明确负责人”启动。将产品需求、研发任务、测试状态和交付结果连起来,试点期间由业务负责人主持每周一次的阻塞复盘。平台配置以最低可行流程为准,避免把旧流程所有例外都提前搬进新系统。
2. 依赖微软开发体系的团队
把Azure DevOps作为候选时,先盘点身份、代码、流水线和云服务的现状,画出数据流向。测试一项普通需求、一项安全修复和一次回滚,确保工作项到代码、测试到发布的关联在真实权限下成立。
若团队仍保留其他代码托管或发布平台,明确系统主记录在哪一边,避免两套系统都被要求更新。集成边界不清晰时,试点数据会重复、状态会冲突,最终让工程师承担系统之间的同步责任。
3. 对代码安全与交付自动化要求较高的组织
优先验证GitLab或现有工程平台是否能把代码检查、自动测试、制品和发布记录放入一致的工作流。安全团队应参与流水线例外和风险豁免的设计,避免所有告警都变成阻断,或者为了赶进度而长期关闭检查。
同时评估运行资源、流水线排队、权限隔离和审计留痕。集中平台的好处是链路可见,风险则是共用组件配置错误可能影响多个项目。平台治理应设置模板维护人、变更审查机制和故障回退办法。
4. 小型团队只想减少任务管理摩擦
优先选择试用成本低、学习负担小的方案,Linear可进入这类团队的候选范围。先用一个短周期确认成员能否在日常工作中自然更新任务,产品负责人能否掌握优先级,团队能否看见阻塞和待办,而不需要另开一套表格。
不要为尚未出现的问题预先搭建多层审批。若团队规模和合规要求增长,再复核权限、报表、数据迁移和集成能力。轻量不是短板,前提是组织清楚它解决什么、不解决什么。
5. 已经有成熟平台,只是觉得效率一般
先别急着换。抽取最近一批已交付工作,检查从需求进入到上线的各段时间,找出排队最长的一环。若瓶颈在评审容量、测试环境、发布审批或优先级反复变更,更换项目管理平台未必能解决根因。
可以先通过调整在制品上限、明确评审责任、自动化状态回写、治理紧急插单和固定发布节奏来验证。若现有工具无法采集必要数据、流程难以维护或集成成本持续上升,再将平台替换列入正式决策。
6. 采购、信息安全与研发意见不一致时
把争论从“谁的产品更好”转成“哪些条件是硬约束,哪些是偏好”。硬约束包括数据驻留、审计、身份体系、合同责任和必要集成;偏好可能包括界面习惯、特定看板形式和少量流程差异。先筛掉无法满足硬约束的方案,再比较体验与成本。
建立一张由各方共同确认的验收表,记录测试场景、通过标准、风险责任人和证据链接。这样即使最终未选择某个平台,也能解释决策依据,减少采购结束后重新讨论同一问题。

八、最终取舍:选能解决当前瓶颈的工具,也保留改变主意的空间
1. 什么时候值得为统一平台付出迁移成本
当多个团队反复手工汇总状态、需求和交付无法追踪、跨系统信息长期不一致,且组织愿意为流程规则和数据治理安排明确负责人时,统一平台更可能带来持续价值。此时迁移成本不是单纯的“换工具成本”,还可能换来更可靠的决策信息与更低的协作摩擦。
如果组织没有人负责统一口径,也不准备改变重复录入和多头审批,平台迁移很容易把旧问题原样搬过去。应先把责任、数据定义和目标流程讲清楚,再决定哪些系统需要被替换。
2. 什么时候应该优先保留现有工具
现有工具已经稳定、集成可用,团队的主要问题来自优先级、人员容量或发布治理时,保留工具并改善工作规则往往更划算。换平台会带来培训、迁移、适应期和短期生产力波动,只有当新平台能补足明确的能力缺口时,切换才有充分理由。
还有一种情况是企业正处于重大产品转型或组织调整期。此时流程本身尚未稳定,过早建设大量定制字段和自动化规则,未来调整成本可能很高。先用简单结构积累真实需求,再逐步固化更稳妥。
3. 如何防止试点变成没有终点的实验
试点必须有负责人、时间窗口、基线、验证范围和决策日期。到期后明确作出继续、调整或停止的决定;若继续,写明扩展范围和未解决风险;若停止,说明数据导出、账号回收和流程回退方式。
没有决策日期的试点会让团队同时维护新旧两套流程。双重维护最容易掩盖真实成本,也会消耗使用者对变更的信任。若试点价值无法在约定周期内说明,先缩小问题和范围,而不是无限延长观察。
4. 下一步怎么做:用一周形成可执行的候选清单
-
第1天:写出三个最昂贵的协作问题。例如跨团队等待、状态汇总耗时、发布风险或重复录入。每个问题都要写出发生场景和受影响角色。
-
第2天:确定两到四项基线指标。为每项写清定义、统计范围、数据来源和负责人,避免把无法稳定采集的指标列为核心验收项。
-
第3天:按硬约束缩小候选范围。核对身份、安全、数据、集成和合同要求,再结合团队规模与瓶颈决定优先试用哪些平台。
-
第4天:准备统一演示样本。选择真实需求、依赖、缺陷和紧急变更,让所有候选方案按同一流程演示,记录手工步骤、权限问题和异常处理。
-
第5天:确定试点团队和回退条件。明确负责人、时间窗口、成功标准、停止条件、迁移范围以及数据导出办法。
我对2026年研发管理平台投资的判断可以归结为一句话:不要为“管理得更细”付费,要为“工作流动得更顺、风险发现得更早、决策依据更可信”付费。五个平台各有适用场景,真正重要的是先识别瓶颈,再让候选方案在同一条真实工作链路上接受验证。
下一步,先选一个跨角色、跨系统且经常延迟的工作流程,记录两到四周基线,再安排小范围试点。若新平台不能减少等待、降低重复操作或提高风险可见性,就不要因为已经做了演示、签了试用或投入了迁移成本而勉强扩张。好的选型不仅能开始,也应当允许组织用证据决定继续、调整或退出。
参考依据:DORA《Accelerate State of DevOps Report》及其软件交付与运营指标框架;SPACE研究论文《The SPACE of Developer Productivity》。本文的平台适用性判断为场景化分析,不构成产品性能排名。图表中的情景数字均已标明用途,不应作为行业基准或采购报价。
常见问题解答(FAQ)
1. 研发管理效能平台的投入回报,应该怎么计算?
我负责团队预算时,最难回答的不是“工具多少钱”,而是它到底省下了什么。只看工单数量或登录人数,我担心会把活跃度误当成效率提升;有没有一套能落地的算法?
先别把“节省工时”直接等同于“省下人力成本”。平台通常先减少等待、重复录入和状态同步,只有团队因此更快交付、少返工或避免新增成本,才形成可验证的业务回报。建议选一个试点团队,记录上线前后各四周的需求从进入到上线的中位天数、阻塞时长、返工缺陷率和每周手工汇报时间。
用中位数而非平均数,能降低少数超长项目对结果的干扰。举例:假设30人团队每人每周少花2小时整理状态,一年理论上释放3120小时(30×2×52)。这只是容量估算,不是现金节省;还要检查交付周期或返工是否改善,并避免把同一段时间同时记到多个收益项里。
一个实用的决策门槛是:试点后至少有一项业务指标改善,且数据采集成本没有抵消收益。若只看到登录率上升、会议照开、交付周期不变,就不应把它包装成投资回报。
2. 2026年挑选研发管理效能平台,五类能力应该怎么比较?
我在看平台时发现,有的强在需求和迭代,有的强调研发流水线,还有的更擅长测试或资源视图。它们都宣称能提升效率,我不想按功能数量排个名就做决定,应该先判断团队缺哪一环?
与其把候选平台排成通用榜单,不如先按要解决的问题划分五类能力:需求与项目流程、敏捷迭代协作、代码构建与交付衔接、测试质量管理、跨项目组合与资源分析。很多产品会覆盖多类,但覆盖不等于适配。如果团队主要卡在需求反复和责任不清,优先验证需求变更记录、依赖关系和验收标准;
如果卡在发布等待,重点看代码、构建、部署状态能否连起来;若管理层看不到项目风险,再测试组合视图是否能追溯到具体任务与阻塞原因。试用时用同一个真实流程做对比:从一个需求进入,到拆任务、测试、发布和复盘,记录手工补录次数、状态延迟、跨系统跳转数及关键权限配置耗时。
演示环境里漂亮的仪表盘,如果靠专人维护表格,落地成本可能很高。最终可按“业务流程贴合度、集成与迁移成本、权限和审计、数据可导出性、持续运营负担”评分。权重由团队当前瓶颈决定;不要让功能清单最长的平台自动胜出。
3. 研发管理平台里的 AI 功能,怎么判断是真提效还是演示效果?
我看到不少平台把 AI 摘要、任务拆解和风险预测放在核心卖点里,但演示往往只展示一次生成结果。我更关心它能否读懂我们团队的上下文,以及错误结果会不会悄悄进入项目计划,该怎么测?
不要先问 AI 能生成什么,先定义哪些错误可以接受。会议纪要漏掉一个普通讨论点,与把未确认的交付日期写成承诺,风险完全不同;后者必须有来源引用、人工确认和修改记录。可以抽取约50条脱敏的真实样本,覆盖需求拆解、会议摘要、缺陷归类等任务,由两位熟悉业务的人独立评分。
记录可直接采用比例、需要修改比例、关键事实错误比例和单条审核时间;这是一套试测方法,不是行业基准。测试时还要加入边界样本:信息缺失、多人意见冲突、旧文档与新决策不一致。观察系统是明确提示不确定,还是流畅地补出不存在的结论。后者即使回答看起来专业,也不适合直接写入任务或风险看板。
只有当审核后的净耗时下降、关键错误可追溯、敏感数据处理满足团队要求,AI 功能才值得进入生产流程。先从摘要或检索等低风险任务试点,再考虑自动改写计划、分派任务等高影响操作。
4. 研发管理效能平台上线时,最容易踩的坑是什么?
我担心平台买完以后,团队还是继续用表格、聊天记录和旧系统,最后变成多填一份数据。迁移、流程配置和推广应该按什么顺序做,才能尽早发现这个问题?
最常见的坑不是员工“不愿改变”,而是新旧流程同时存在:任务在平台登记,真实进展仍靠聊天确认,管理者又要求重复填报。此时新增的是维护成本,不是协作效率。先选两个流程相近、负责人明确的团队做四周试点,不要一开始迁移所有历史项目。第一周只统一状态定义、必填字段和责任边界;第二周接入必要的数据源;
后两周观察任务更新延迟、重复录入次数和团队反馈。迁移时优先导入仍在执行的事项、未关闭缺陷和必要的决策记录。历史数据若没有明确检索需求,可以先只读归档;全量搬迁看似完整,却容易把过期字段、重复任务和旧流程一起复制过来。
设置一个停止条件:如果试点连续两周出现重复录入增加、关键状态仍需线下追问,先修流程或集成,不要急着扩大范围。扩容应基于实际使用证据,而不是上线日期或培训签到率。
文章包含AI辅助创作:提升团队效率:2026年最值得投资的5大研发管理效能平台,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/219814
读者评论
把等待时间拆到评审、测试和发布环节来分析,比单看任务完成数更有参考价值。尤其要先统一统计起点,否则换工具前后的周期数据很难比较。
成本账里把管理员维护、数据迁移和集成也算进去,这点很实际。我们之前只看订阅报价,后来发现权限梳理和历史数据清理也占了不少人力。
平台适配场景的判断比较清楚,不过定性评分不能替代试点。建议按文中思路选一条真实业务链路,记录交付周期、阻塞时长和质量变化再决定是否扩大。
