选对工具事半功倍:2026年研发管理系统PDM选型指南

选对工具事半功倍:2026年研发管理系统PDM选型指南

选研发管理系统PDM,最容易犯的错不是买贵了,而是把“管理产品数据”和“管理研发项目”当成同一件事:设计团队想要图纸版本受控,项目负责人想要进度透明,采购想要BOM准确,最后却被一套看起来什么都能管、实际关键流程都要绕行的系统拖慢。我的核心判断是,先定义企业要管住哪类对象、哪条变更链,再谈品牌、功能和报价;否则,演示越热闹,落地风险可能越高。

一、先讲核心结论:PDM选型先判定“管什么”,再判定“买什么”

1. PDM不是研发管理软件的统称

PDM通常指产品数据管理,重点是管理产品相关的工程数据及其生命周期,例如CAD文件、图纸、零部件、BOM、版本、变更和审批。它要回答的是:某个产品当前有效的设计数据是什么、由谁修改、修改影响哪些零部件、哪些部门已经收到并执行。

但不少企业把“研发管理系统PDM”当作一个宽泛说法,实际需求可能包括研发项目计划、需求池、缺陷跟踪、测试管理、代码交付,甚至跨部门任务协同。这些能力与产品数据管理有关联,却不等于同一种系统。若需求核心是工程文件、图纸、BOM与设计变更,应优先评估PDM;若重点是需求到研发交付的全过程协作,则应评估研发项目管理平台或ALM类系统;若两者都重要,应提前设计集成架构。

选型第一步不是列功能,而是用一句话写清系统要成为哪类事实来源:工程数据的唯一来源、研发执行的唯一来源,还是二者之间的受控连接层。这个定义会决定后续的系统边界、数据责任和验收指标。

2. 先用四个判断快速缩小范围

  • 主要对象是文件、零部件和BOM:优先看专业PDM或PLM,检查CAD集成、版本控制、结构管理、变更控制和权限追溯。
  • 主要对象是需求、任务、缺陷和迭代:优先看研发项目管理或ALM能力,检查需求追踪、计划、测试、代码仓库协同和交付度量。
  • 核心痛点是ERP、CAD、MES之间数据不同步:选型重点不是界面,而是对象编码、接口机制、失败补偿和主数据归属。
  • 企业规模不大、流程尚未稳定:先建立字段、版本和变更规则,不要急着用系统把混乱固化成审批链。

这四个判断不是产品分类的全部,却能避免第一轮演示就被“功能很多”带偏。需求边界不清时,供应商往往会按最擅长的模块讲解,而不是按企业真正需要的对象和过程来证明适配。

3. 我更看重闭环,而不是功能清单长度

我评估PDM方案时,会让供应商现场跑通一条完整链路:创建或导入工程数据、产生新版本、提交变更、识别受影响对象、完成审批、发布生效、通知下游,再验证历史版本能否还原。每一步都要明确“谁操作、系统记录什么、失败如何处理”。这比单独展示一个漂亮的BOM页面更有判断价值。

如果关键链路必须靠线下表格、人工改文件名或管理员直接改数据库才能完成,系统就没有真正承担流程责任。功能模块再多,也只是把工作入口放到了一处,不能算形成了可审计的数据闭环。

二、背景与真实场景:为什么PDM项目常常卡在系统之外

1. 研发数据一旦失控,影响会沿着交付链扩散

一张图纸改了尺寸,看似只是设计动作;但如果旧版本仍被生产、采购或供应商使用,影响可能变成错料、返工、库存报废、延期交付和质量追溯困难。PDM的价值并非“把文件放到服务器”,而是让组织知道哪个版本在什么状态、何时生效、影响谁,以及旧数据如何被隔离。

因此,PDM项目经常横跨设计、工艺、质量、采购、制造、IT和供应商管理。每个部门对“正确数据”的定义可能不同:设计关心可编辑源文件,制造关心已发布图纸,采购关心可执行BOM,质量关心变更依据和生效批次。系统上线前若不处理这些差异,用户只会把线下习惯搬进新系统。

2. 三种常见企业场景,选型重点并不一样

(1)多专业设计、文件版本复杂

机械、电子、结构、软件协同设计的企业,首先要确认系统是否支持实际使用的文件类型、关联关系、版本规则和权限模型。只证明能上传文件不够,还要测一次真实的打开、修改、签入、签出、引用和恢复流程。对大型装配而言,文件之间的依赖关系比单个文件容量更重要。

(2)产品型号多、BOM频繁变更

产品配置和BOM管理是选型中的高风险区。要确认工程BOM、制造BOM、服务BOM之间的映射规则,替代料、生效日期、选配件、版本差异和变更通知如何表达。若同一个零件在不同产品、工厂或批次中有不同适用条件,单纯用一张静态表格很难准确承载。

(3)研发项目多,但主要诉求是进度与协作

这类企业可能把“PDM”当作研发系统的简称,实际想解决的是需求拆解、任务推进、缺陷和测试追踪、跨团队依赖以及交付预测。此时要先确认是否需要CAD文件和BOM的深度管理;若不需要,直接采购重型工程数据系统,可能增加维护成本,却没有解决项目透明度。

3. 组织流程的成熟度,会决定工具发挥上限

我会把流程成熟度拆成三个问题:数据对象是否有统一标识,角色是否知道自己对哪个状态负责,变更是否有明确的影响评估与生效规则。若这三项都没有共识,系统中的“审批通过”可能只是形式,不代表制造、采购和质量已经采取一致行动。

这也是为什么我不建议用供应商的标准流程直接替代企业流程。标准模板适合做讨论起点,不适合未经验证就成为全公司的制度。先把高频、损失大、责任边界清晰的流程规范下来,再逐步覆盖低频特例,落地通常更稳。

选对工具事半功倍:2026年研发管理系统PDM选型指南

三、常见误区:看起来省事,落地时最容易付出代价

1. 把“支持文件管理”误当成“具备PDM能力”

普通文档管理能存储、检索和授权文件,但专业PDM通常还要处理工程对象、文件间引用、零部件结构、生命周期状态、版本派生和变更影响。两者不是简单的功能多少之分,而是数据模型不同。企业若只需要受控文档,轻量文档系统可能够用;如果需要CAD结构、BOM和工程变更联动,就必须用真实业务样本验证。

演示时不要只让供应商上传一个文件。请提供一组经过脱敏的真实工程样本,至少包含一个装配、若干关联零件、一份图纸、一个变更单和一个下游使用场景。观察系统是否能识别对象关系,修改其中一个零件后能否提示影响范围,以及发布后旧版本是否仍能追溯。

2. 认为功能越全,未来扩展越轻松

功能多并不自动等于适配好。多出来的模块意味着更多权限、字段、流程、接口和升级测试,也可能增加用户培训和管理员维护工作。对流程尚未稳定的团队,先上复杂配置,容易把短期习惯写成长期规则,日后每次优化都要承担数据迁移与历史兼容成本。

我会把“是否可配置”与“是否可治理”分开评估。前者问系统能不能改,后者问改动由谁批准、如何测试、怎样回滚、历史记录如何保留。一个系统配置自由度很高,但没有变更治理机制,未必比受控平台更适合大型组织。

3. 只盯着软件许可价,忽略五年总拥有成本

总成本通常包括软件许可或订阅、部署实施、CAD集成、ERP/MES接口、历史数据治理、环境与存储、升级维护、用户培训、内部产品负责人投入,以及业务停摆或错误版本造成的风险。采购报价只展示其中一部分,不能代表项目真正需要的预算。

特别要把接口成本和数据治理成本单独拆开。历史文件命名混乱、物料编码重复、BOM字段不一致时,迁移脚本并不能替企业决定数据应该如何归并。若供应商把“数据迁移”写成一个固定包价,却没有明确清洗口径、抽样验收方式和异常责任,后续容易发生范围争议。

4. 把“上线率”当成“使用效果”

系统账号开通、培训完成、文件导入,只能说明项目动作发生了,不能证明业务改善。更有意义的问题是:受控变更占比是否上升,旧版本误用是否减少,BOM错误是否降低,变更影响分析是否更快,跨部门执行确认是否可追踪。

上线初期活跃度可能很高,因为员工在迁移和集中培训;过几个月后,如果关键流程仍在邮件和表格中运行,系统活跃数据会与真实工作脱节。验收时应把业务结果和过程纪律并列观察,不要只拿登录人数作为成功证明。

5. 以为上云或本地部署就是选型的主要分界

部署方式很重要,但不是第一判断。医疗、航空航天、国防、汽车供应链等场景可能有数据驻留、审计和供应链安全要求;一般制造企业也可能因为工厂网络、CAD文件传输和供应商协同而选择混合架构。需要先明确数据分级、访问边界、离线需求、灾备目标,再比较云、本地或混合部署。

单看“数据在本地”不等于安全,单看“云服务有冗余”也不等于符合企业控制要求。应逐项核验身份认证、权限继承、日志留存、备份恢复、密钥管理、漏洞响应、服务连续性和数据导出能力,并把责任写进合同及验收条款。

选对工具事半功倍:2026年研发管理系统PDM选型指南

四、专业判断逻辑:用业务链路和可验证证据做选型

1. 先画出系统边界和数据主权

选型时要逐个回答:CAD文件由谁产生,PDM是否保存原生文件,物料编码由哪个系统分配,BOM在哪个阶段成为制造依据,变更批准后由谁通知ERP、MES和供应商,产品配置数据最终以哪里为准。若两个系统都声称拥有同一对象的最终解释权,迟早会出现冲突。

我建议为每类关键数据指定一个主系统和一个责任角色。例如,PDM管理工程零部件及工程BOM,ERP管理采购与库存事务,MES管理生产执行记录;系统之间交换哪些字段、何时同步、冲突如何解决,都需要明确。架构图上的箭头必须对应真实的数据责任,而不是仅仅表示“有接口”。

2. 用评分卡比较“适配度”,不要让单项功能决定结果

可以把候选方案按业务重要性评分。权重不是行业标准,应由企业在选型前共同确定;示例权重的作用是迫使团队讨论优先级,而不是生成看似客观的排名。每个维度都应有证据:测试结果、配置演示、接口文档、合同承诺或客户参考验证。

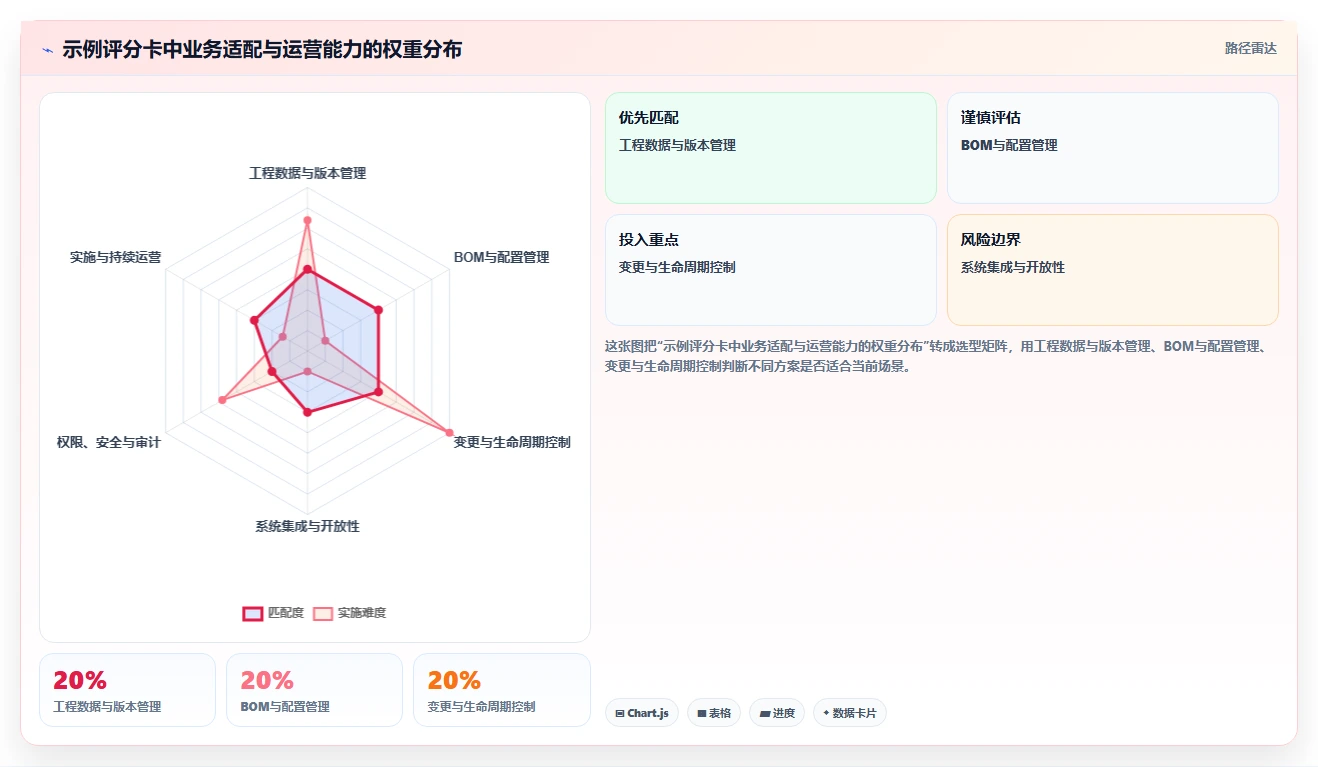

评估维度 建议权重示例 现场验证问题 常见扣分信号
工程数据与版本管理 20% 能否处理真实CAD文件关系、版本分支和历史追溯? 只能展示上传下载,无法解释关联对象与版本生效规则
BOM与配置管理 20% 能否表达替代料、选配、有效日期及多视图转换? 依赖大量线下表格维护特殊配置
变更与生命周期控制 20% 能否追踪提出、影响分析、审批、发布和下游回执? 审批完成后无法确认实际执行状态
系统集成与开放性 15% 接口失败能否重试、补偿、对账并保留日志? 接口依赖人工导出导入或专有定制不可升级
权限、安全与审计 10% 能否按项目、产品、角色和外部伙伴控制数据? 权限粒度不足,或无法导出完整审计记录
实施与持续运营 15% 谁负责升级、培训、配置治理和数据质量? 方案只谈上线交付,不谈后续运营责任

评分最好采用“证据分”而不是“印象分”。例如,需求满足可以暂记为“演示证明、样本验证、客户验证、合同承诺、尚未验证”五种状态。关键需求若只有口头承诺,应在决策会上显式标记风险,不要将其与已经现场验证的能力看成同等可靠。

3. 设计一套所有候选方案都必须完成的脚本

供应商演示通常经过精心准备,企业如果不提供统一任务,比较结果就会被演示风格左右。应提前准备真实但脱敏的样本和固定问题,要求每家都在相同约束下操作。任务要覆盖正常流程和例外情况,尤其要看失败时系统怎样提示、恢复和留证。

  1. 导入一组有关联的图纸、模型和零部件数据,检查识别、查重和映射方式。
  2. 对一个零件发起修改,建立新版本,并检验旧版本的访问与引用状态。
  3. 创建工程变更,查看系统能否列出受影响的产品、BOM、工艺及下游对象。
  4. 将变更退回或中止,检查流程回滚、版本状态和审计轨迹是否完整。
  5. 批准并发布变更,验证ERP或其他系统收到的数据是否一致,失败是否可补偿。
  6. 以普通用户、管理员和外部协作者身份分别操作,验证权限边界和可见范围。

每个任务都要记录完成时间、人工步骤、异常提示、数据准确性和是否依赖供应商后台人员。这里的时间不是为了选“操作最快”的产品,而是帮助识别隐形人工成本:某方案界面操作快,但每次发布都需要管理员手工修数据,整体效率仍可能更低。

4. 将接口能力拆成“传输、语义、运维”三层

接口不是“有API”就算具备集成能力。传输层要看协议、频率、批量能力和限流;语义层要看编码映射、字段定义、对象版本和状态转换;运维层要看失败告警、重试、幂等、对账、权限和接口升级责任。很多集成故障并非网络不通,而是两个系统对“已发布”“生效”或“替代件”的解释不一致。

我会要求供应商对一个具体接口说明:源系统发生什么事件,目标系统收到什么对象,失败后谁能看到,修复后如何补发,重复发送是否会造成重复记录。答不清楚这些问题,接口可能只适用于演示环境,不一定适合长期生产运行。

选对工具事半功倍:2026年研发管理系统PDM选型指南

五、案例与数据观察:用一个可复核的试点判断是否值得扩展

1. 试点应选“有代表性且可控”的产品线

为了避免把理论讨论当作实施经验,我用一个明确标注的情景案例说明测算方法:某制造企业有多个产品系列,计划选择一个型号数适中、变更频率较高、又不会直接影响全部产线的产品族做试点。案例中的数值是情景模拟,不是客户实测或行业平均,目的在于展示如何建立上线前后的比较口径。

试点范围不宜只挑最简单、最干净的数据,否则无法验证高风险能力;也不宜一开始就把所有工厂、所有历史数据和所有外部伙伴纳入。较好的边界通常包含一条真实工程变更链、一组可识别的BOM、一两个下游系统接口,以及明确的业务负责人。

2. 用基线数据区分“系统效果”和“业务波动”

在上线前先观察一段稳定周期,记录变更处理时间、版本误用事件、BOM核对工时、退回次数和跨系统对账差异。统计口径必须固定,例如处理时间从变更单提交到正式发布,还是从提出到所有下游确认;两种定义不能混用。

随后用同一口径观察试点运行。若产品结构、人员配置或产量发生明显变化,要在解释结果时标注,不要把外部变化全部归功于系统。对于样本量较小的试点,可以用事件复盘补充指标,但不能把几次成功案例包装成统计规律。

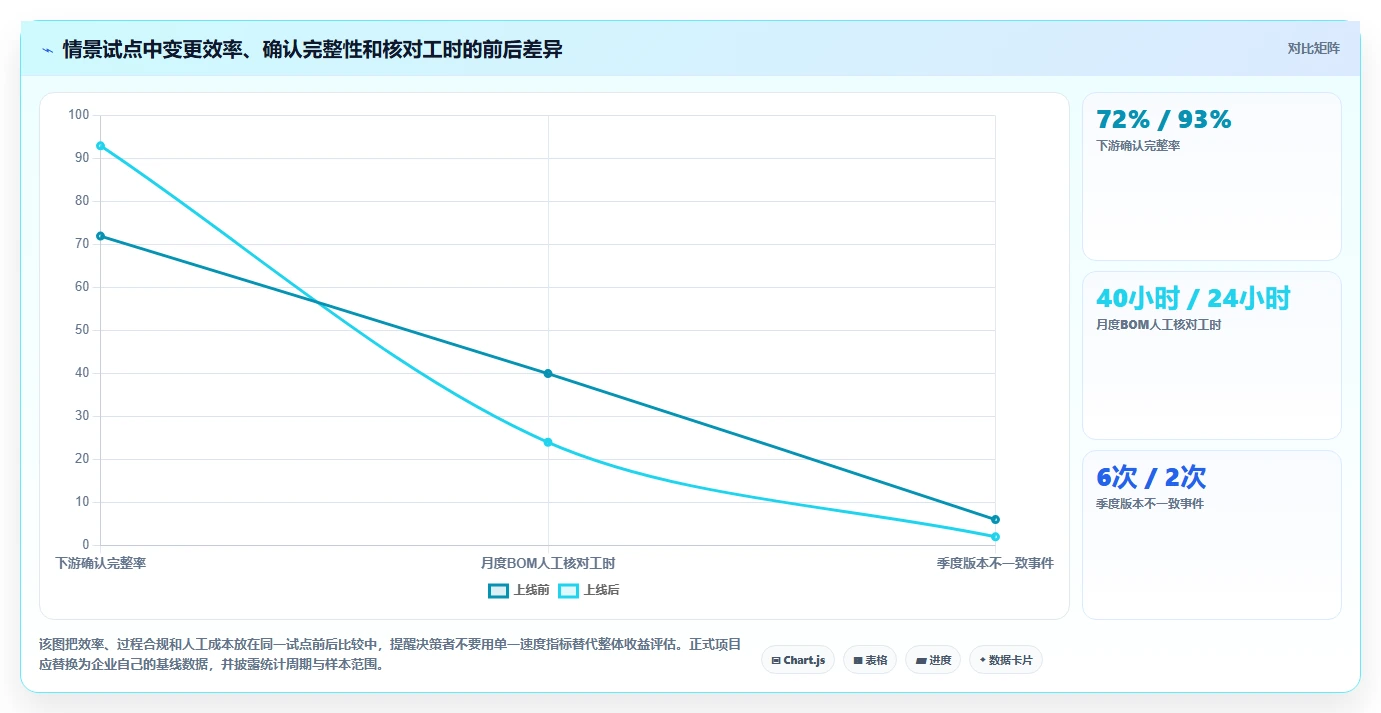

观察指标 模拟试点前 模拟试点后 解读方式

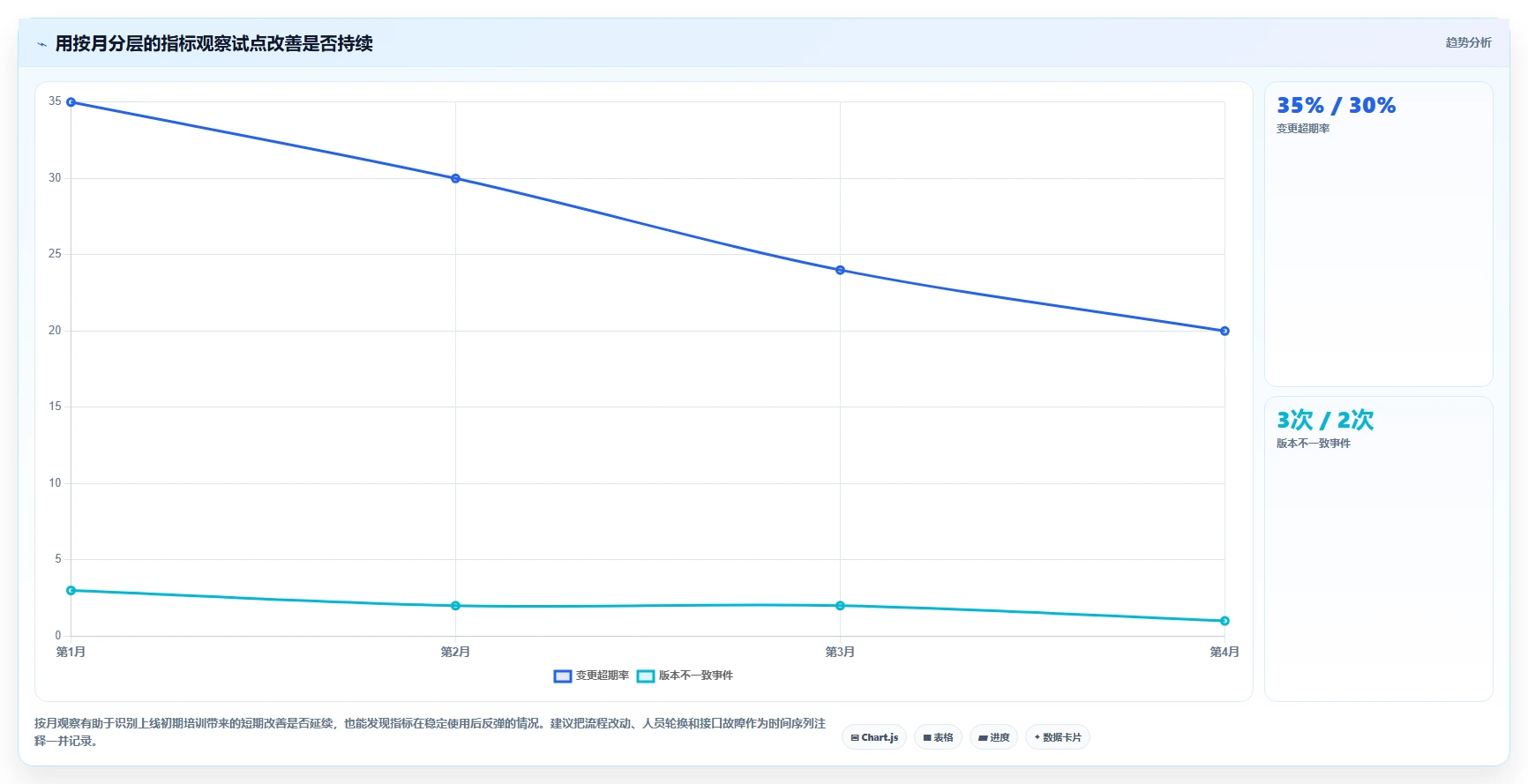

变更从提交到发布的中位时间 8个工作日 5个工作日 关注中位数及长尾,不只看最快的一单
下游确认完整率 72% 93% 确认完成应有记录,不以邮件发送成功替代
月度BOM人工核对工时 40小时 24小时 需确认节省时间是否来自流程改善,而非工作被转移
版本不一致事件 每季度6次 每季度2次 按事件严重程度分层,低风险差异不能与停线风险等同

这组模拟数据说明的不是“系统上线就能节省多少”,而是试点应该怎样构成证据链:时间变化、执行完整性、人工投入和风险事件要一起看。假如处理时间缩短,但下游确认率不变,就可能只是审批更快,实际执行并未改善;如果人工核对工时下降,却由IT团队承担了额外对账,也不能称为企业整体效率提升。

选对工具事半功倍:2026年研发管理系统PDM选型指南

3. 计算收益时,避免把“理论节省时间”直接当现金收益

如果团队每月少花16小时做BOM核对,这首先代表可释放工时,不必然等于现金节省。只有当这部分时间确实转化为减少外包、缩短交付、避免加班或承接更多有效工作时,才能进一步量化经济价值。反过来,版本错误造成的返工和报废也应使用企业实际财务记录测算,不能用供应商宣传案例替代。

比较稳妥的收益模型分三层:第一层是可直接核算的现金支出变化;第二层是可测量的工时释放、等待时间缩短和返工减少;第三层是风险降低,如追溯能力和错误版本控制。第三层重要但难以精确货币化,应单独披露假设和风险情景。

4. 小心用平均值掩盖最危险的长尾

研发变更的平均处理时间可能下降,但极复杂、跨部门的变更仍然卡住。除了平均数,建议同时看中位数、最长时长、超期比例和按变更类型分层的数据。若样本量有限,列出每个案例的起止时间和阻塞原因,往往比一个漂亮的汇总数字更能帮助管理层决定下一步。

选对工具事半功倍:2026年研发管理系统PDM选型指南

六、不同情况下的行动建议:从需求盘点到合同验收

1. 如果你还不能说清PDM与研发协同的边界

先不要进入供应商竞标。组织一场短时需求澄清会,分别邀请设计、项目管理、制造、采购、质量和IT代表,让每个部门说出当前最常见的三类数据问题,并用一个具体事件说明后果。把问题归类为工程数据、项目执行、跨系统集成或组织治理,再决定哪些纳入本次采购。

建议先做一张“对象,责任人,主系统,消费系统,更新时机”表。若团队无法判断某项数据由谁负责,就应把治理决策列为项目前置工作,而不是留给供应商在实施阶段猜测。

2. 如果你是多专业、多工厂的制造企业

把工程BOM、制造BOM、工艺信息、批次生效和变更影响列为核心测试范围。务必拿一组真实结构测试性能与操作路径,并要求解释大装配、重复零件、替代件和多工厂规则。接口要按业务重要性排序,先保障关键主数据与变更发布,不要在一期同时连接所有系统。

还要评估权限与供应链协同:供应商能看到哪些数据、如何限制下载、数据何时失效、合作结束后怎样撤权。外部协作不是简单给一个账号,尤其要核实数据的可见范围和审计责任。

3. 如果你主要想管理需求、迭代、测试和交付

先确认是否确实需要专业工程数据管理。如果目标是让产品需求、开发任务、缺陷、测试和发布过程关联起来,应重点检查追踪关系、跨团队计划、权限、报告和与代码仓库、测试工具的连接。此类情形可把研发协同平台作为评估对象,而不是只因为名称中有“研发管理”就采购重型PDM。

例如,PingCode可以作为研发协同平台类别中的候选方案进行验证,重点检查其当前版本对需求、项目执行和研发协作的适配程度,以及是否能与企业现有工程数据系统形成清晰边界。它不能因为覆盖研发协作,就被默认视为CAD文件库、工程BOM或专业PDM的替代品;具体能力仍须通过当前产品文档和现场测试确认。

4. 如果企业人数较少、流程还在变化

先从最有损失的一个流程入手,控制首期用户和系统范围。把文件命名、版本状态、零件编码和变更责任做成明确规则,再用轻量试点验证。小团队不一定需要一次采购大型平台;但若产品结构复杂、客户审计严格或错误版本代价很高,也不能仅凭人数少就排除专业PDM。

关键是把“当前规模”和“未来扩展”分开决策。不要为五年后可能出现的复杂需求购买过多未使用模块,也不要选择无法导出数据、无法扩容或升级路径不明确的工具。合同中应确认数据可携带性、服务终止后的导出格式及迁移配合责任。

5. 如果信息安全与合规要求高

将安全要求做成可验证清单,而不是采购问卷中的“支持”。检查身份联邦、强认证、权限继承、下载控制、操作日志、数据备份、灾难恢复、漏洞响应和服务商人员访问管理。对于受监管业务,还要结合企业适用的法规、客户合同和行业标准,由法务与安全团队确认具体要求。

标准参考可以从企业实际适用范围出发。例如,质量体系中的配置管理实践可参考ISO 10007的相关原则,信息安全管理体系可参考ISO/IEC 27001;它们提供管理框架,不会自动证明某一产品符合企业全部监管要求。采购方仍需验证系统能力、服务控制和内部流程是否匹配。

6. 如果已经有ERP、CAD或PLM系统

先盘点现有系统的真实使用状况,不要仅凭合同名称判断是否已有PDM能力。确认哪些模块被实际使用、数据质量如何、接口由谁维护、升级是否受限。有些企业不是缺系统,而是同一功能分散在多个系统且责任模糊;新购平台可能只会再增加一个数据副本。

接口路线建议分阶段:先确定数据主权和对象映射,再打通高价值、低歧义的主流程,最后处理历史数据和特例。上线后保留接口对账和异常回补机制,并指定业务所有者;把接口交给IT维护并不意味着业务语义可以无人负责。

七、不同情况下的取舍:轻量、专业与平台化方案怎么选

1. 轻量文档管理、专业PDM和PLM的边界

方案类型 更适合的情况 主要优势 必须接受的取舍
轻量文档或文件管理 文件受控、审批和检索是主要需求,产品结构较简单 上手较快,流程和维护负担相对较低 复杂CAD关联、BOM、配置和变更影响能力可能不足
专业PDM 工程数据、版本、零部件结构和变更控制是核心 更聚焦工程数据对象及其生命周期 实施需要明确编码、流程、权限和系统集成规则
PLM平台 需要覆盖产品全生命周期及跨部门、跨系统治理 适合承载更广泛的产品过程和协作范围 范围、投入和组织变革要求更高,首期边界必须克制
研发协同或ALM平台 需求、项目、测试、缺陷和软件交付协同是核心 更贴近研发执行和交付跟踪 不能默认替代专业工程文件、BOM和CAD生命周期管理

这些类别在市场上可能出现功能交叉,产品名称也未必严格遵循行业定义,所以最终要以对象模型、流程能力和接口责任为准。企业可以采用组合架构,但组合并不意味着把所有模块都放在一个供应商名下;真正关键的是数据一致、责任明确和故障可恢复。

2. 标准产品与定制开发之间的取舍

标准能力通常有利于版本升级、培训和后续维护,但企业需要调整部分流程去适应平台。定制可以贴合复杂场景,却会提高测试、升级和人员交接成本。我的判断标准是:差异是否来自企业真正的竞争流程,还是长期形成的历史习惯;若只是历史遗留表单样式,不值得轻易开发定制模块。

对必须定制的功能,要在设计阶段写清业务所有者、验收样例、升级兼容策略、源代码或配置归属、性能要求和退出方案。任何“后续再说”的定制都可能在升级时变成长期负担。

3. 云端、本地与混合架构的取舍

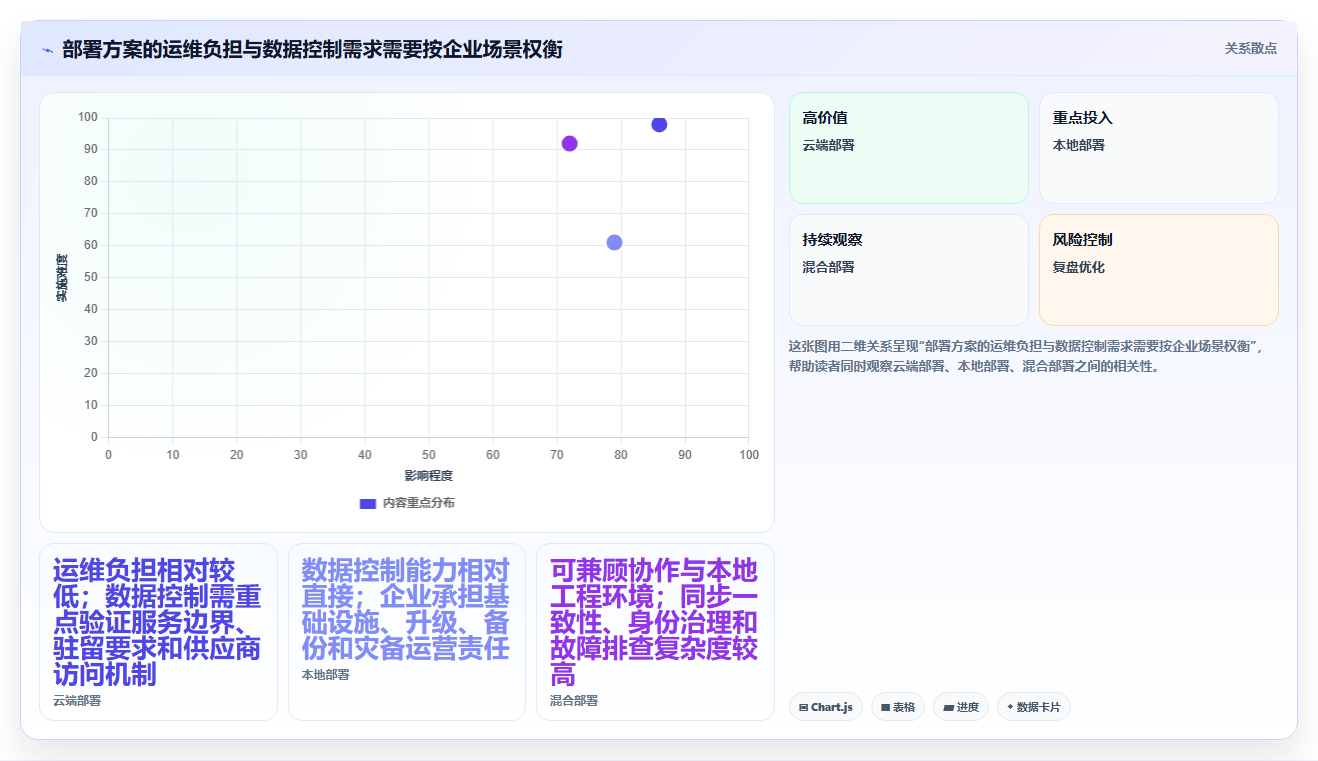

云端可能降低基础设施运维负担,并便于跨区域协作;本地部署可能更容易满足特定的数据控制和工厂网络要求;混合架构则可能同时连接云端协作和本地工程环境,但需要额外管理身份、同步和网络边界。哪一种更适合,取决于数据敏感性、CAD使用方式、工厂网络、外部协作和企业运维能力。

不要只比较首年服务器成本。应估算五年内的升级、人力、备份、灾备、网络、终端部署和跨区域访问成本。对任何部署模式,都要做一次数据恢复演练;没有通过恢复验证的备份方案只是文件存在,不代表业务能够恢复。

选对工具事半功倍:2026年研发管理系统PDM选型指南

八、落地与验收:把选型承诺变成可持续的业务规则

1. 上线前先完成数据治理最小集

迁移前不必把所有历史数据一次性清理到完美,但必须规定哪些数据要进入新系统、哪些作为只读档案、哪些可以淘汰。对于每一类数据,明确编码、版本、所有者、状态、来源系统和校验规则。若不这样做,迁移错误会让新系统从第一天起就背负旧问题。

历史数据治理建议采用分层策略:当前在产产品和正在执行的变更优先;高风险、仍被制造或维护使用的历史产品其次;长期不再使用且无合规保留要求的数据最后。抽样验收要覆盖不同文件类型、复杂结构和异常记录,不能只检查批量导入总数。

2. 把培训拆成岗位任务,而非一次性讲功能

设计人员需要练习签入、签出、版本比较和变更提交;审批者需要识别影响范围、风险和生效条件;制造与采购需要确认如何获取当前有效信息并回执;管理员需要处理权限、失败接口和数据质量问题。培训材料应以岗位任务为单位,减少“菜单介绍式”讲解。

上线前还要明确系统管理员和业务产品负责人不是同一个角色。管理员负责平台配置和运行,业务负责人维护对象定义与流程规则;二者需要共同评审重大配置变更。若所有问题都依赖供应商顾问处理,企业就没有形成持续运营能力。

3. 验收分成技术、数据、流程和业务四层

  • 技术验收:权限、性能、可用性、备份恢复、接口监控和安全控制达到约定要求。
  • 数据验收:抽样对象、版本、BOM关系、字段映射和历史追溯符合预先确认的规则。
  • 流程验收:变更、发布、回退、异常补偿和下游确认能按真实角色跑通。
  • 业务验收:试点指标按统一口径改善,且没有把工作量简单转移到其他部门。

验收条款应尽量使用可观察的结果,例如“指定样本中对象关系一致率达到约定阈值”或“接口失败可被告警并重放”,而不是“系统运行正常”“满足业务需要”等难以判定的描述。阈值应由企业结合风险和样本质量确定,不应照搬未经验证的行业数字。

4. 上线后用季度复盘维持系统可信度

系统上线不是项目结束,而是治理开始。每季度至少复盘一次:数据主系统是否仍清晰,例外流程是否过多,关键字段质量是否下降,接口失败是否积累,权限是否随岗位变化及时调整。若指标恶化,要区分是工具限制、流程设计、培训不足还是组织责任缺位,不能一律归因于用户“不愿使用”。

还要设定配置变更的发布规则。流程字段和权限改动应先在测试环境验证,重要接口要做回归测试,变更后保留版本和回滚办法。系统越关键,越需要把“如何安全地修改系统”纳入日常管理。

九、最后给决策者的行动清单:先验证风险,再承诺规模

1. 采购立项前做五件事

  1. 用一句话界定本次采购要解决的是工程数据管理、研发协同还是两者集成。
  2. 列出高风险数据对象和最关键的三条业务链,指定业务责任人。
  3. 盘点现有系统、数据质量、接口责任和可复用能力。
  4. 建立上线前基线,固定指标口径、采集周期和样本范围。
  5. 明确不可妥协的安全、合规、部署、数据导出和服务连续性要求。

2. 供应商评估时做四项验证

第一,要求候选方案使用企业脱敏样本完成统一脚本,不接受只看预制演示环境。第二,针对每项关键需求收集可核验证据,区分现场验证与口头承诺。第三,核算包括实施、迁移、集成和运营在内的五年总拥有成本。第四,联系与企业业务和规模接近的参考用户,重点询问上线后维护、升级和接口运行情况,而不只问项目是否按期上线。

3. 最终选择应能解释“为什么不选另外两种”

一个可信的决策,不只是说中选方案功能最好,还能说清楚为什么轻量工具不够、为什么暂不需要更重的PLM、哪些需求留待二期、哪些风险通过合同或流程控制。若决策依据只能归结为“领导喜欢”“功能最多”或“报价最低”,就还没有完成专业选型。

我对PDM选型最重要的判断是:系统价值不在于保存了多少数据,而在于企业能否对“当前有效数据、变更影响和下游执行状态”形成共同事实。先把事实来源、流程责任和指标口径定义清楚,再通过真实样本跑通关键场景;能证明闭环的方案,才值得扩大投入。

下一步,建议先组织一次跨部门需求澄清会,选出一条近期真实发生的工程变更,按“对象、版本、审批、发布、下游执行”逐步还原。用这条链路制作统一演示脚本和试点基线,再邀请候选供应商现场验证。先买一条可验证的业务闭环,再决定是否建设更大的系统范围,通常比先签下庞大功能清单更稳妥。

常见问题解答(FAQ)

1. PDM 和研发管理系统是一回事吗?选型时应该先买哪一种?

我在看研发管理系统时,发现不少产品都把 PDM、需求、任务和测试放在一起介绍,越看越分不清边界。我担心先选错系统,后面还得重复录入物料、图纸和研发进度。有没有一个更实际的判断方法?

先看团队最常发生的“断点”在哪里:如果问题集中在图纸版本混乱、物料信息重复、变更后生产拿错文件,优先评估 PDM 能否管好产品数据及其变更关系;如果主要痛点是需求无人跟进、任务延期不透明、测试缺陷无法追溯,则应优先看研发流程管理能力。

两类能力可以集成,但不能只凭同一个产品里都有相关菜单,就认为它们同样成熟。评审时任选一个真实产品,沿着“需求,设计文件,物料,变更,测试,发布”画出责任人和数据流。凡是需要人工复制粘贴才能跨环节传递的地方,都是要重点验证的集成风险。

若企业尚未建立统一物料编码和文件命名规则,先治理基础数据,往往比先采购更多模块更有效。

2. 2026 年选 PDM,怎样做产品对比才不会只看功能清单?

我准备整理一份选型表,但各家功能名称相似,演示时也都能把流程走通。我更想知道真实使用时会不会卡在版本、权限或变更上,应该拿什么任务去现场验证?

不要用厂商准备好的演示数据做结论,带一组脱敏的真实样本:例如 30 个零部件、10 份图纸、2 个历史版本和一次跨部门设计变更。让供应商现场完成检索、借用、修订、审批、影响范围识别和旧版追溯,并记录每一步是否需要管理员介入、是否产生重复数据。

评分可拆成数据治理、变更追溯、CAD 协同、权限审计、集成能力和易用性六项,再按业务风险分配权重。建议把“关键场景能否闭环”设为门槛,而不是让大量低风险功能加分抵消核心缺陷。试点中同时记录任务完成时间、人工补录次数和错误数;这些指标比演示页面数量更能说明工具是否适合团队。

3. PDM 与 CAD、ERP 或研发流程系统集成时,最容易踩什么坑?

我担心系统买回来以后,图纸、物料和订单仍然要在不同平台重复维护。供应商都说可以集成,但我不知道该问哪些细节,才能判断是稳定同步还是仅仅能导入导出。

最常见的隐性问题不是“能不能连”,而是哪个系统是某类数据的唯一权威来源。例如物料编码由 ERP 管理、图纸版本由 PDM 管理、研发任务由流程系统管理,就要明确字段归属、同步方向、触发时机和冲突处理规则。否则一旦两边都能改同一字段,短期看似同步,实际会出现覆盖和版本不一致。

选型时要求演示一条异常路径:接口中断后如何补偿、重复消息如何去重、同步失败谁能看到、修复后能否追溯。合同或实施方案应写清接口范围、数据责任人、日志保留和验收样例。先用少量关键对象做端到端验证,再扩大迁移范围,通常比一次性导入全部历史数据更容易控制风险。

4. PDM 选 SaaS 还是本地部署?怎样判断投入是否值得?

我所在团队既担心本地部署的维护成本,也担心云端方案的数据安全和长期费用。除了看报价,我想知道怎样结合团队规模、供应链协作和历史数据,判断哪种方式更合适。

部署方式应由数据约束、协作对象和运维能力共同决定,而不是简单按企业规模划线。若有明确的数据驻留要求、复杂内网环境或必须由内部团队控制升级节奏,本地部署更值得评估;若团队需要快速上线、跨地点协作且能接受标准化运维方式,云端方案可能更省实施与维护精力。

无论选哪种,都要核对备份恢复、权限审计、数据导出和服务终止后的迁移安排。计算投入时,把许可或订阅费之外的实施、数据清洗、接口开发、培训、运维和升级成本也纳入三年总成本。收益不要只写“效率提升”,可在试点前后比较一次变更的平均处理时长、查找正确版本所需时间、重复录入次数和因错版返工的工时。

若试点无法建立可信的基线数据,就先补测量,再决定是否全面采购。

读者评论

苏
苏天佑

文中把工程数据管理和研发进度协作分开讲,这点很实用。我们之前选型时也把两类需求混在一起,后来发现任务看板解决不了BOM版本追溯。

马
马知夏

变更流程里强调下游回执,比只看审批是否通过更贴近实际。建议演示时加上接口失败或生产未确认的情况,看看系统能否提示并保留处理记录。

丁
丁景行

成本拆分提醒得比较到位,尤其数据清洗和接口测试常被低估。评分权重最好让设计、制造、采购一起确认,否则容易变成采购部门单方面打分。

文章包含AI辅助创作:选对工具事半功倍:2026年研发管理系统PDM选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/219708

赞 (0)
飞飞飞飞
项目管理新趋势:2026年最受欢迎的5大科研团队工作平台对比
上一篇 19小时前
2026年研发绩效管理软件大盘点:6款提升团队效率的顶级工具
下一篇 19小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
