2026年效率之选:6款顶级网络计划图软件全面对比
网络计划图软件最容易被买错的地方,不是功能少,而是把“能画出箭头”误当成“能算出项目什么时候完成”。我做项目排程评审时,通常先问三个问题:任务之间的依赖关系能否计算,关键路径能否随工期变化自动更新,团队能否按同一份计划协作。答案不同,Microsoft Project、Primavera P6、ProjectLibre、Asta Powerproject、OmniPlan 和 Lucidchart 的价值就完全不同。
本文比较的不是谁的功能清单最长,而是六款工具分别适合什么类型的项目、需要付出多少实施成本,以及什么时候不值得上。为避免把产品宣传当作实测结论,我会把“功能定位”“选型判断”和“情景模拟数据”分开说明;软件功能与授权方案可能随版本、地区和订阅变化,采购前应以厂商当前文档和试用结果为准。
一、先讲核心结论:先确定要算计划还是要画关系
1. 六款软件并不是同一种工具
如果你要的是可计算的进度计划,优先比较 Microsoft Project、Primavera P6、ProjectLibre、Asta Powerproject 和 OmniPlan。它们的核心价值是录入任务、设置逻辑关系、计算日期或关键路径;但各自面向的规模、行业和协作方式有明显差异。
Lucidchart 更适合快速绘制、展示和评审网络关系图。它的长处是多人协作、图形表达和沟通,不应被等同于完整的进度排程引擎。若任务工期变化后,团队还需要手动检查整张图,说明你需要的不只是画图工具。
我的结论很直接:小型、单项目、预算敏感的团队先试 ProjectLibre;熟悉 Microsoft 生态、需要通用计划管理的团队先评估 Microsoft Project;大型工程、多项目资源统筹优先看 Primavera P6 或 Asta Powerproject;苹果设备上的个人或小团队可以试 OmniPlan;只需说明依赖关系、不负责计算进度时,Lucidchart 更轻便。
2. 选型前先区分三种“网络计划图”需求
- 计算型排程:任务有工期和前后置关系,软件需要计算最早开始、最晚开始、总时差和关键路径。
- 协同型计划:除了计算,还要分配负责人、维护状态、处理变更,并让跨职能团队看到最新计划。
- 表达型图示:重点是把流程或依赖画清楚,用于方案说明、评审或汇报,工期计算不是核心。
这三种需求经常同时存在,但采购时必须确定主次。一个团队如果主要需要表达型图示,却买了大型工程排程系统,最后可能只用到绘图和导出;如果项目存在大量硬性依赖,却只选了普通白板,变更后又会靠人工追箭头。
3. 先用“最小必要能力”筛掉不合适的方案
我会把试用验收压缩成五项:能否建立任务关系、能否识别循环依赖、调整工期后关键路径是否变化、能否管理基准计划、能否导出团队实际需要的格式。若某款软件在其中一项关键能力上不满足业务,就不必先被仪表盘、模板数量或界面动画吸引。
| 主要场景 | 优先考察 | 关键验证点 | 不应忽略的成本 |
|---|---|---|---|
| 个人或小型项目 | ProjectLibre、OmniPlan | 任务关系、关键路径、文件协作 | 团队是否能共同维护同一份计划 |
| 通用企业项目 | Microsoft Project | 计划计算、生态集成、许可与版本 | 桌面端与在线协作能力是否匹配 |
| 大型工程或多项目组合 | Primavera P6、Asta Powerproject | 资源、日历、基准、项目组合控制 | 顾问、培训、数据治理和维护投入 |
| 流程讲解和图示沟通 | Lucidchart | 多人编辑、版式、导出与评审 | 图形不会自动等于可计算的进度计划 |
二、背景和真实场景:为什么一张图会影响交付日期
1. 网络图真正解决的是“变化会传到哪里”
甘特图让人容易看懂任务何时开始、何时结束;网络计划图则更适合回答任务之间为什么不能并行、某个环节延迟后会影响谁。比如,原型评审结束后才能冻结结构设计,结构冻结后才能开模,开模完成后才能试产。只展示日期,不解释依赖,计划看起来完整,实际却很难用于判断风险。
我在排程评审里最常见的失真,不是某一项工期估错一天,而是依赖关系录得过于乐观:测试和开发被设成同时开始,物料确认被当成可选条件,审批任务没有放进网络。等到团队发现前置条件未完成时,原先那条“按时交付”的计划已经失去解释力。
2. 延期的影响取决于路径,而不只取决于延误天数
假设项目有两条从启动到交付的路径:A路径总工期为20个工作日,B路径为17个工作日。A路径延迟1天,通常直接推迟项目完工;B路径延迟1天,则可能先消耗3天时差,并不立即改变最终日期。只看任务状态颜色,无法分辨这两种延误的性质。
这也是我不建议把网络计划图当成“更复杂的甘特图”的原因。它的价值不在于画面更专业,而在于暴露约束、时差和风险传播路径。如果团队既不维护逻辑关系,也不按变更重新计算,网络图只是比普通清单更精致的静态图片。
3. 项目类型会改变软件价值
产品发布通常会有需求评审、开发、测试、合规审查和上线窗口等依赖,任务数量可能不少,但资源调配方式与施工项目不同。工程项目往往涉及工作日历、分包商、现场工序、多专业协同和基准计划;软件开发团队更关心需求变更、缺陷流转和版本状态。把一个领域的排程习惯原样套到另一个领域,往往会增加维护负担。
因此,比较工具时我会先拿真实项目的一段计划做样本,而不是用厂商演示里的十个任务。至少抽取一条关键路径、一条有时差的路径、一个跨团队交接点和一次工期变更,看看工具是否让这些问题更清楚。
4. 网络图既是计划模型,也是团队约定
依赖关系并不是软件自动发现的事实。它通常来自业务规则、技术限制、合同约束或团队对执行顺序的判断。软件可以计算“如果这些输入成立,日期和时差会怎样”,但不能代替项目负责人确认这些输入是否真实。
比如“测试必须等全部开发完成”可能是团队的惯例,不一定是技术上的硬约束。若拆成模块测试与集成测试,部分任务就能并行;但若软件只允许粗粒度任务,计划模型再准确也难以体现实际执行方式。工具的价值取决于模型颗粒度是否和业务决策相匹配。

三、六款工具怎么选:按真实使用边界逐一比较
1. Microsoft Project:通用计划管理的稳妥起点
Microsoft Project 适合已经习惯任务、工期、前置关系和资源分配这套语言的团队。其桌面版本长期提供网络图视图和进度计划相关能力,适合从任务列表建立逻辑,再切换视图检查关系结构。对许多企业来说,它的优势不只是排程本身,还包括与常见办公流程相接的熟悉度。
需要特别留意的是,Microsoft 的项目管理产品与订阅方案会持续调整,桌面版、在线能力及不同许可层级并不应被混为一谈。采购时应确认团队要的是单机排程、多人在线维护,还是和其他工作管理工具协同;不能仅凭“Microsoft Project”这个名称就假定所有版本都包含相同功能。
适合:希望采用成熟的通用排程方法、项目规模中等、团队已有相关使用经验的组织。
谨慎:跨部门协作要求高,但团队没有明确的计划维护人;或者采购方还没确认具体版本和许可证范围。
2. Primavera P6:复杂工程和多项目控制的重型选择
Primavera P6 的典型价值,在于大型项目和项目组合管理中的排程、逻辑关系、资源与基准控制。它更适合任务数量大、日历和约束复杂、多个项目需要统一审视的工程场景。对成熟的工程计划团队来说,严谨的编码结构、分层计划和基准管理可能比界面是否轻巧重要得多。
但重型能力意味着更高的组织要求。任务编码怎么定、日历谁来维护、计划多久更新一次、基准变更如何审批,都要有规则。若团队只有一个小项目、几位兼职成员,却没有排程管理经验,P6 的配置和培训成本可能先于业务收益出现。
适合:大型建设、工程交付、复杂项目组合,且组织已有计划控制或项目控制职能。
谨慎:期待软件自动替团队做出工期判断,或没有资源投入维护统一编码、日历和计划基准。
3. ProjectLibre:预算敏感团队验证排程逻辑的入口
ProjectLibre 的吸引力在于可以作为桌面排程工具进行低门槛尝试,帮助团队学习任务结构、依赖关系和关键路径概念。对于单项目、有限人数、预算受限的团队,它适合拿一段真实计划做初步建模,判断网络排程是否能改善现有管理方式。
它与成熟企业平台的差别,往往不只在某个单点功能,而在协作机制、组织级权限、版本管理、集成、支持服务和规模化治理。若计划文件需要多人同时修改,必须提前试验文件冲突、版本交接和权限边界,不能把“能打开文件”视为“能顺畅协作”。
适合:先验证排程方法、管理一个范围有限的项目,或希望减少软件预算的团队。
谨慎:需要跨团队实时协作、审计轨迹、复杂权限或企业级支持服务的组织。
4. Asta Powerproject:工程现场排程的专业化选项
Asta Powerproject 面向建筑和工程排程等场景。它适合需要把施工活动、逻辑关系和项目进度联系起来的团队。与通用任务管理软件相比,垂直场景工具的价值通常体现在对行业工作方式的贴合,而不是所有行业功能都更丰富。
选择它时,建议让计划工程师、现场负责人和项目经理共同试用一份实际工程计划,验证活动拆分、日历规则、更新流程和对外交换数据是否符合项目要求。若团队只是需要一张简洁的依赖示意图,专业工程排程能力未必能转化成实际收益。
适合:建筑、施工或工程项目中,排程是核心工作之一,团队能投入专业人员维护计划。
谨慎:任务关系少、主要用看板追踪进度,且没有需要控制的正式进度基准。
5. OmniPlan:苹果生态内的项目排程选择
OmniPlan 适合偏好苹果设备、希望在较清晰的界面中管理任务、依赖和资源的小型团队或个人项目管理者。它的重点是让排程和项目计划在苹果生态中较自然地使用,适合先在本地或小范围验证项目结构。
真正要评估的不是它能不能画出网络关系,而是协作者是否都能在合适的平台上使用、团队如何交换文件、版本同步是否可靠,以及计划是否需要接入组织的其他系统。若主要协作者使用不同操作系统,跨平台兼容和数据流转应列为试用的必测项。
适合:苹果设备占主导、项目规模有限、排程由少数负责人集中维护的团队。
谨慎:需要大型企业级统一治理,或团队设备和协作工具高度异构的组织。
6. Lucidchart:表达关系的图示工具,不是完整排程替代品
Lucidchart 的优势是视觉化表达和协作绘图。需要在评审会上解释系统依赖、审批流程、交付阶段或任务关系时,它能帮助团队快速把结构讲清楚。对于方案讨论、流程梳理和非正式计划说明,绘图工具的灵活性往往比复杂排程系统更有用。
边界也很明确:手工绘制的关系图不会天然拥有排程软件的日期计算、资源日历和关键路径维护能力。若任务工期变化后,图上的日期和风险仍要人工更新,团队必须为这种维护方式留出责任人和复核步骤。
适合:需要讨论和展示逻辑关系,图形表达比进度计算更重要的团队。
谨慎:合同交付、工程进度或项目承诺依赖自动排程与基准追踪的场景。
| 软件 | 主要定位 | 更适合的组织 | 选型时优先核实 |
|---|---|---|---|
| Microsoft Project | 通用项目排程 | 需要成熟计划管理方法的企业团队 | 产品版本、许可证、协作模式 |
| Primavera P6 | 复杂工程与项目组合控制 | 大型工程和专业计划控制团队 | 治理、培训、日历与基准管理 |
| ProjectLibre | 轻量桌面排程 | 预算敏感、单项目或验证阶段团队 | 协作、文件版本和组织级支持 |
| Asta Powerproject | 工程排程 | 建筑施工及工程项目团队 | 行业流程适配与数据交换 |
| OmniPlan | 苹果生态内的项目计划 | 苹果设备为主的小型团队 | 跨平台协作与文件同步 |
| Lucidchart | 协作绘图与关系表达 | 重视沟通展示、不依赖自动排程的团队 | 手动维护日期和依赖的责任机制 |
四、常见误区:看起来像计划,不等于计划可靠
1. 误区一:图形越复杂,排程越专业
节点多、箭头多、配色丰富,不等于计划质量高。图上的每条关系都应该能解释其业务依据:为什么前一项不完成,后一项就不能开始?如果答案只是“以前一直这么排”,就要确认这究竟是硬约束、风险缓冲,还是历史习惯。
我会优先检查关系是否过密、是否出现循环、是否大量使用固定日期约束。若每个任务都被直接锁定开始时间,软件的逻辑计算空间就会变小;当实际发生变化时,计划可能只能靠手工修补,而不是通过依赖关系反映影响。
2. 误区二:有关键路径,就能准确预测完工日期
关键路径是基于当前任务、工期、日历和逻辑关系计算出的结果,不是对未来的保证。输入工期若只是拍脑袋,缺少审批、采购或测试等关键工作,关键路径即使算得再漂亮,也只代表模型内部自洽。
此外,资源冲突可能改变现实执行顺序。两个任务在逻辑上可以并行,不代表同一个人或设备能够同时做。排程软件是否支持团队需要的资源平衡方式,以及团队是否会维护资源数据,都要纳入评估。
3. 误区三:把所有任务都拆到最细,计划就更准确
过细的任务拆分会带来维护成本。假如一个团队要管理数百项短任务,但每周只有时间更新几项,计划的精细程度就会超过实际数据质量。相反,任务太粗又会掩盖交接和风险。我的经验判断是:任务颗粒度应细到可以分配责任、观察进度、识别依赖,而不是细到每个操作动作。
4. 误区四:把“多人可编辑”当成“多人能协作”
多人编辑只是技术条件。协作还需要任务负责人、更新频率、变更规则和冲突处理方式。若没有这些约定,所有人都能改计划,反而可能出现版本不一致、工期随意调整、基准被覆盖等问题。
团队试用时,我会让两名不同角色的成员完成同一个任务:一人更新进度,一人调整依赖,然后检查谁能看到变化、是否留有记录、关键路径是否同步变化。这个小测试比看产品演示更能发现协作断点。
5. 误区五:只比较软件价格,不计算采用成本
软件订阅费只是直接成本。培训、模板建设、数据迁移、计划治理和每周维护都需要工时。对小团队而言,最贵的方案可能不是标价最高的软件,而是一个上线后没人维护的系统;对大型工程而言,专业团队和计划控制流程则可能是工具发挥价值的前提。

五、专业判断逻辑:用一个小样本验证软件是否真适合
1. 建立可比较的试用样本
不要用一份过于简单的演示计划测所有工具。建议准备一段包含12至20项任务的真实样本,至少包含两个并行分支、一个审批节点、一个资源冲突、一个外部交付和一次工期变化。任务数量只是试用建议,不是行业标准;重点是样本要覆盖团队最常遇到的决策。
随后把同一份任务清单录入候选工具,统一日历、工期、关系类型和约束,再记录建立计划、解释关键路径、调整计划和导出结果分别花了多少时间。比较时不要让熟练使用某一款工具的人负责全部操作,否则得到的可能只是个人熟练度差异。
2. 先检查关系计算,再评估界面效率
可以从两个串行分支开始:A路径总工期20个工作日,B路径17个工作日。若B路径中有3个工作日时差,把其中一项延迟1天,最终完工日期理论上不应立刻变化;若把A路径延迟1天,完工预测则应同步推迟。实际结果还受日历、关系类型和软件设置影响,因此应记录测试设置,而不是只看屏幕上的日期。
接着再试一次资源冲突:让两个并行任务指向同一个关键资源。观察工具是只显示逻辑并行,还是能识别资源不可同时投入;若需要手动调整,记录操作过程。这个测试可以区分“网络逻辑成立”和“团队真的能执行”这两个层面。
3. 把总拥有成本拆成一次性和持续性投入
我通常把采用成本拆成四类:许可或订阅费用、初始配置与迁移工时、培训和模板建设、持续维护与计划更新。各团队的金额差异很大,不应在没有报价和工时记录的情况下假设某款软件一定更便宜。
小团队可以按人时估算:第一次建模用了多少小时,每周更新要多少小时,出现变更后重算和沟通花多少时间。大型组织则还要统计计划管理岗位、数据治理、权限配置和跨项目报告的投入。若工具减少了排程时间,却增加了大量重复录入,总效率未必提升。
4. 设定试用通过线,而不是凭感觉选界面
试用结束前,建议团队自己约定验收门槛。例如:关键路径变更能被负责人解释;计划文件可以由指定角色维护;导出格式满足合同或汇报要求;新增任务不会导致依赖关系失控。门槛应从实际业务风险出发,而不是照搬厂商的功能列表。
对于高风险项目,可以要求试用覆盖一次真实变更,例如供应商交期延后、测试失败或审批推迟。观察软件是否帮助团队识别影响范围,也观察团队是否有机制决定如何恢复计划。工具只有和决策流程接上,才能减少“图在更新,行动没变化”的情况。
5. 关注维护质量,而不是只盯初次建模速度
初次录入时很快,不代表长期维护轻松。一个计划每周都需要改动时,更新步骤、权限和版本记录比首次建模速度更重要。可以在试用期内模拟连续两周的更新,并让实际负责人操作,不要只让软件管理员代劳。
还要检查数据出口:计划能否导出团队需要的表格或报告,是否方便留存基准快照,任务标识能否在其他系统中对应。导出和归档不是边缘需求;当项目进入审计、复盘或交接阶段,它们会直接影响计划数据能否继续使用。
六、具体案例与数据观察:一条关键路径如何改变工具判断
1. 情景案例:产品版本发布计划

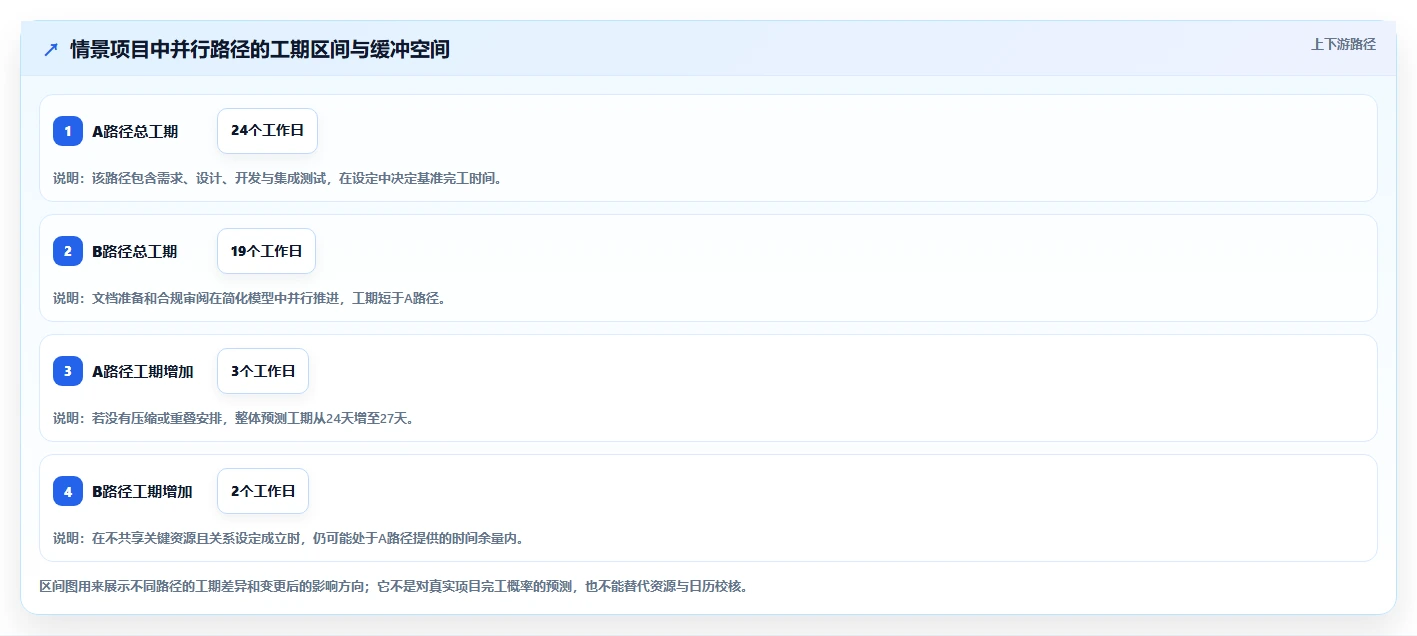

以下是一个用于说明判断方法的情景模拟,不是对某家企业实际项目的统计。假设团队准备发布一个产品版本,任务包括需求确认、方案设计、开发、测试环境准备、集成测试、合规审批和上线。关键路径的预计工期为24个工作日,另有一条并行的文档准备路径为19个工作日。
计划初版把“测试环境准备”安排在开发完成之后,导致测试无法提前配置。项目负责人认为可以并行推进,技术负责人则指出环境依赖接口定义。讨论后,团队将其拆成“基础环境准备”和“接口配置”两项:基础环境可提前开始,接口配置仍需等待方案冻结。这个调整没有减少测试工作量,却让依赖结构更接近真实执行方式。
这类变化中,排程软件要帮团队回答三件事:哪些任务可以提前,哪些任务仍受前置条件约束,关键路径是否因此改变。如果工具只提供自由绘图,关系调整后需要手动更新所有日期;若使用计算型排程,团队则可以更快发现关键路径是否转移。但后者仍依赖准确录入任务和日历。
2. 用关键路径和时差解释延期风险
情景数据中,A路径由需求确认、设计冻结、开发和集成测试组成,总工期24个工作日;B路径由文档准备和合规审阅组成,总工期19个工作日。若两条路径共享一个审批节点,实际时差还要根据关系结构重新计算,不能简单把路径工期相减当作最终时差。
在最简化的并行模型里,B路径比A路径短5个工作日。若B路径延迟2天,A路径仍可能决定整体完工日期;若A路径的开发延长3天,项目完工预测就可能被推迟3天。工具比较时,关键不是软件显示了“关键”标签,而是这些变化能否被正确计算并向团队解释。

3. 工具选择要跟执行系统分工
对于中大型产品研发组织,计划排程和日常研发协作往往需要不同层次的工具。以 PingCode 为例,它更适合承载需求、任务、缺陷、版本协作等研发过程;如果团队需要的是传统关键路径计算、工程基准控制或正式网络图评审,还要确认相应排程能力是否由专门工具承担。
这不是要求一个平台包办所有工作,而是要明确数据责任:哪个系统记录任务状态,哪个系统维护正式日期和逻辑关系,变更后由谁同步。若两套系统都能改工期,却没有主数据约定,团队会很快出现“执行看板显示完成,主计划仍未更新”的双账问题。
我更倾向于让日常执行系统管理团队正在做什么,让排程系统管理依赖、日期、基准与预测;两者通过明确的任务标识和更新节奏衔接。只有项目确实需要关键路径控制时,才增加专门排程层,否则系统数量本身也会成为协作成本。
4. 用试点数据判断是否值得推广
在上述情景里,可以先设定几项试点观察值,而不是声称工具上线必然提高多少效率。比如记录初次建模耗时、每周更新耗时、变更影响识别耗时、未关联前置条件的任务数。第一轮试点的目的,是拿到组织自己的基线,而不是制造漂亮的提升百分比。
如需比较两轮试点,必须保证项目规模和人员熟练度相近,或明确说明差异。新工具带来的效率变化可能来自模板、培训或计划负责人经验,并不一定完全由软件功能造成。把这些因素拆开,结论才更适合用于采购决策。

七、不同情况下的行动建议与取舍
1. 如果你是个人或小团队
先确认项目是否真的需要关键路径。如果只有十余项任务、依赖简单、延期影响容易口头追踪,一张清晰的任务清单或轻量计划可能已经足够。若有多个交接点、并行路径或固定交付日期,再用 ProjectLibre 或 OmniPlan 试做一份样本计划。
优先选择团队愿意维护的工具,而不是功能最全的工具。让实际负责人完成录入和每周更新,观察是否愿意持续使用;如果每次调整都要找某个“软件专家”,这套方法很难形成稳定流程。
2. 如果你管理通用企业项目
将 Microsoft Project 纳入短名单时,先确认具体产品版本、许可证范围、协作方式和组织已有办公生态的兼容性。随后用跨部门项目验证任务关系、状态更新和报告输出;不要只测一个项目经理在本地完成建模的速度。
如果组织已经使用其他项目协作系统,先定义两者分工。需要排程的正式计划是否在 Project 中维护?执行状态是否从协作平台回写?每周由谁核对差异?回答不清楚之前,不建议同时让多个系统成为“唯一真相”。
3. 如果你管理大型工程或项目组合
优先考察 Primavera P6 和 Asta Powerproject 等专业工程排程方案,但把试点范围延伸到治理和人员能力。让计划控制人员参与模板、日历、编码和基准规则的设计,再让现场团队验证更新过程是否可执行。
这类组织不应只问“能不能画网络图”,还要问多项目之间如何统一口径、合同进度如何归档、资源与日历变更如何审查,以及计划偏差如何进入管理决策。如果没有明确的治理责任,系统投入越大,数据维护不一致的代价也可能越大。
4. 如果你的主要目标是讲清流程
选择 Lucidchart 这类协作绘图工具,通常比引入完整的工程排程体系更轻。把图上节点标注为流程步骤、关键审批或责任交接,并注明图示不等同于实时进度计划,可以减少读者误把流程图当承诺日期的风险。
若后续开始需要日期计算和延误预测,再把流程转成可计算任务模型。转换时不要简单把每个图形复制成任务,而要补充工期、日历、负责人、外部约束和关系依据。
5. 如果你还没想清楚需求
不要先买,也不要先做全公司标准化。拿一个近期、范围可控、具备真实依赖关系的项目进行两到四周试点。设一位排程负责人和一位业务负责人,共同记录维护时间、变更响应和数据缺口;试点结束后再决定是否扩展。
- 挑选一段近期项目计划,覆盖并行任务、审批和至少一次外部依赖。
- 统一任务工期、日历、关系类型和版本信息,建立可重复的测试样本。
- 用同一份样本试用两到三款候选软件,记录建模、更新和变更处理耗时。
- 让实际负责人操作,不以供应商演示人员的熟练度代替团队能力。
- 根据试点结果明确主数据系统、更新责任人和推广边界。
6. 取舍原则:少一点功能,换来持续使用
如果组织没有专职计划控制人员,优先选择团队能够稳定维护的轻量方案;若项目具有合同进度、资源统筹或关键路径审查要求,就不能只为界面简单而放弃必要的计算与审计能力。最合适的工具,取决于项目失控的代价,而不是功能数量。
还要接受一个现实:不存在同时在专业深度、协作易用性、部署成本、跨平台能力和行业适配上都最优的工具。买到“更全面”的软件,常常意味着培训和治理要求更高;买到“更轻便”的软件,则可能要接受资源控制、权限或数据追溯方面的边界。
我的最终建议是:先明确你需要的是计算、协作还是表达,再选一个真实项目做小样本验证。对网络计划图软件而言,最重要的不是图画得多漂亮,而是任务变更时,团队能否说清楚影响在哪里、下一步由谁处理,以及预测日期依据什么成立。
下一步可以先整理一份包含12至20项任务的试点计划,标出关键前置条件、共享资源和外部审批,再用两到三款候选工具完成同一轮测试。把每周维护工时、变更影响识别时间和计划数据完整度记录下来;这些来自你自己项目的数据,比任何通用排行榜都更能说明哪款软件值得留下。
常见问题解答(FAQ)
1. 挑选网络计划图软件时,最应该比较哪些功能?
我在给团队筛选网络计划图工具时,发现功能列表越长不一定越好,真正影响排期质量的往往是依赖关系和变更后的联动。我应该先看哪些能力,才能避免买到“能画图、却管不住进度”的软件?
建议先检查四项:任务依赖是否支持前置关系,修改工期后日期是否自动重算,是否能识别关键路径,以及基线和实际进度能否并排查看。只支持拖动条形图、却不能根据依赖自动调整后续任务的工具,更像绘图软件,不适合管理复杂排期。
可以用同一组测试任务比较候选产品:设置 10 项任务、3 条并行路径、1 个延迟 2 天的前置任务,再观察后续日期和关键路径是否更新。下面的评分是选型用的建议权重,不是产品实测排名。评估项建议权重验证问题 依赖与自动排期30%前置任务延误后,后续计划是否联动?
关键路径与浮动时间25%能否定位真正影响完工日期的任务?基线与进度跟踪20%能否比较原计划、当前计划和实际进度?协作与权限15%负责人能否更新任务而不误改全局计划?导入导出与报表10%能否导入现有数据并导出可复核的计划?
2. 免费版网络计划图软件够用吗,什么时候值得升级?
我想先用免费版把项目排起来,但担心任务一多就遇到协作人数、历史记录或报表限制。我该怎么判断免费版是适合长期使用,还是只适合做概念验证?
免费版通常适合个人排期、短周期试用或任务依赖较少的小团队。是否够用,不应只看项目数量上限,而要确认关键路径、基线、权限、历史记录、导入导出等功能是否被限制;这些限制一旦碰上,可能直接影响复盘和责任追踪。
升级前可先用一个真实项目运行两周,记录三类问题:是否需要多人同时更新、是否经常调整依赖关系、是否要留存计划变更记录。如果只是需要更多看板或视觉样式,未必值得升级;如果无法追溯延期前后的排期,或关键进度只能靠人工汇总,付费功能带来的管理收益就更容易衡量。
3. 网络计划图软件能自动算出项目真实完工日期吗?
我以前把任务工期填进计划后,得到的完工日期看起来很精确,但实际执行时还是不断延期。我想知道自动排期到底能替我判断什么,又有哪些现实因素必须由项目负责人补进去?
软件能依据任务工期、依赖关系、日历和约束条件计算计划日期,并识别在当前模型下影响完工日期的关键路径,但它算出的是“输入假设成立时的日期”,不是对现实的保证。漏掉审批等待、供应交付、团队休假或跨部门交接,计算结果再精确也会偏离现场。实用做法是把等待和交接显式建成任务或里程碑,而不是把它们藏在备注里;
再区分工作日历与自然日,并为高不确定性任务记录估算依据。若关键任务没有缓冲、负责人也无法说明工期来源,应把完工日期视为初步预测,并通过情景计划展示风险,而不是对外承诺为确定日期。
4. 从电子表格迁移到网络计划图软件,怎样减少排期混乱?
我手头已经有一份维护多年的项目表格,里面有任务、负责人和日期,但依赖关系并不完整。如果一次性全部导入新工具,我担心旧数据里的冲突会被直接带进新计划,迁移应该从哪里开始?
先不要把整张表格原样搬过去。建议先选一个进行中的项目做试点,清理重复任务、统一日期格式和负责人名称,并确认每项任务的开始条件、结束条件及交付物;没有明确依赖依据的关系先标记待确认,不要凭经验随手补齐。试点时按顺序完成导入、依赖校验、关键路径复核和负责人确认,再比较新旧计划的里程碑日期。
重点检查摘要任务是否被误当成可执行任务、周末和节假日日历是否一致,以及导入后任务日期是否被自动重算。迁移验收可以设为:关键里程碑无未解释的日期差异,任务负责人已确认分工,计划变更有记录,之后再推广到其他项目。
文章包含AI辅助创作:2026年效率之选:6款顶级网络计划图软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/219274
读者评论
把“能画关系图”和“能计算关键路径”分开比较,这点很实用。试用时用真实任务改一次工期,看下游日期是否自动变化,比看功能列表更能判断是否适合。
小团队选轻量工具也要先测文件交接和版本冲突。文章提到这一点很关键,计划即使算得准,多人维护时出现多个版本,实际也容易失效。
大型工程工具的价值不只在排程功能,还取决于日历、编码和基准管理有没有人负责。若团队没有专职维护机制,采购重型系统未必能换来更可靠的进度。
