团队连续买了代码托管、项目管理、自动化测试和监控工具,版本发布却还是要等人、等环境、等审批,这并不罕见。研发效率的瓶颈往往不是“少一款软件”,而是工具之间没有形成能交付价值的工作流。下面这份选型指南不按热门程度排名,而是从代码变更如何走到用户手中出发,拆解 2026 年值得优先评估的八类软件工具,并说明哪些团队该买、哪些问题先别靠买工具解决。
一、先讲结论:优先打通交付链路,再考虑扩充工具
1. 八类工具的价值,不在数量而在衔接
如果只能记住一个判断:工具选型的目标不是把研发流程“软件化”,而是降低从需求形成到可靠上线的总摩擦。一款工具即便单项功能很强,如果让工程师重复录入信息、让负责人无法追踪交付状态,或者增加新的权限与维护负担,它就可能让整体效率变差。
我会把研发工具按一条交付链路来审视:需求和协作、代码编写、版本管理、持续集成与交付、测试、安全、运行监控,以及知识沉淀。这八类工具不是要求团队一次性全部采购,而是帮助你判断当前流程在哪个环节损耗最大。
| 工具类别 | 主要解决的问题 | 选型时最该验证的结果 | 常见误用 |
|---|---|---|---|
| 代码编辑器与 IDE | 编码、调试、代码理解 | 任务完成时间、调试反馈速度、团队配置一致性 | 只比较插件数量和界面 |
| 版本控制与代码评审 | 变更管理、协作、质量把关 | 变更等待时间、评审有效性、回滚可追溯性 | 把合并请求数量当作产出 |
| 需求与项目协作 | 明确目标、责任人、依赖和状态 | 需求等待时间、阻塞可见性、信息重复录入量 | 把所有工作都变成填表和审批 |
| CI/CD 与构建发布 | 自动构建、验证、交付 | 提交到可发布状态的时间、失败恢复时间 | 流水线自动化了,审批和环境仍靠人工接力 |
| 自动化测试 | 尽早发现回归与兼容性问题 | 有效缺陷发现率、反馈时间、维护成本 | 只看用例数量或覆盖率 |
| 可观测性与故障管理 | 定位线上异常、判断影响范围 | 发现时间、诊断时间、用户影响时长 | 告警很多,却没有责任人与处置路径 |
| 安全与依赖治理 | 识别代码、组件和供应链风险 | 风险处置时长、误报负担、关键路径覆盖度 | 只扫描,不分级、不修复 |
| 文档与知识协作 | 减少知识断层和重复解释 | 信息查找时间、文档更新率、新人独立上手时间 | 把文档堆积当成知识管理 |
2. 先找约束点,不要先做采购清单
一个工具值不值得引入,取决于它能不能改变当前的约束点。比如团队的主要问题是代码评审平均等待两天,增加一套测试平台未必有帮助;如果构建和部署完全依赖一位工程师手工操作,买更多协作软件也很难缩短交付时间。
我建议先把最近四周的工作按阶段拆开:需求等待、开发、评审、构建、测试、发布、线上观察。无需追求精密的工时系统,先用流水线记录、工单时间戳和少量人工抽样,找到等待时间最长、返工最多或故障影响最大的节点。
下面的阶段时长为情景模拟,用于说明如何识别瓶颈,不代表行业基准。若团队的大部分周期消耗在评审等待,决策重点应该是评审分配和变更拆分,而非盲目采购新的开发环境。

3. 以结果定义“效率”,避免把忙碌误认为进步
效率不是每天关闭多少任务,也不是每位开发者提交多少行代码。更值得关注的是:用户价值交付得是否更快、质量是否稳定、团队是否能持续工作。DORA 的软件交付研究长期关注交付速度与稳定性;SPACE 研究框架则提醒团队,开发者生产力需要从满意度、绩效、活动、协作和效率等多个维度观察。
因此,任何工具试点都要同时看速度、质量和使用成本。例如,自动化部署让发布时间缩短了,但如果变更失败率上升、值班负担变重,不能简单得出“效率提高”。工具效果应当体现在端到端结果,而不是某个页面上的漂亮数字。
二、先理解真实场景:同一款工具,对不同团队可能是负担
1. 小团队的瓶颈通常是上下文切换
人数较少、产品尚在快速验证的团队,往往没有专职平台工程、测试和安全人员。成员需要在需求沟通、写代码、部署和客户反馈之间频繁切换。此时工具的首要价值是减少重复操作和信息搬运,而不是构建一套复杂的治理系统。
比如,一个六人团队每周发布数次,代码仓库、自动化构建、轻量任务看板和错误追踪可能已经足够。若为了“流程规范”配置多层审批、复杂权限和大量必填字段,开发者会绕过工具,或把维护工具本身变成固定工作。
小团队尤其要评估上手和维护成本。新工具上线后,谁维护流水线模板?谁处理失效的测试?权限规则多久复核一次?如果答案总是“由最懂的人顺手处理”,这个隐形成本迟早会以单点依赖的形式出现。
2. 中大型团队的瓶颈常在依赖关系与治理边界
跨多个产品线、平台团队和安全团队的组织,难题往往不是缺少单项功能,而是系统之间缺少一致的身份、数据和流程连接。需求状态在项目平台,代码变更在仓库,部署信息在流水线,线上故障又在另一套系统,管理者需要人工拼接事实。
规模越大,越要重视可集成性、权限模型、审计能力、数据导出和服务等级。一个工具在单个团队里体验很好,不代表它能支持多组织、多项目、多环境的治理需求。选型时应测试真实的跨团队场景,而不是只用管理员账号走一遍演示流程。
例如,评估需求协作工具时,不只看是否能创建任务,还应模拟产品、研发、测试、安全和运维共同参与的变更:谁能看到哪些信息?依赖项如何提示?状态变化能否同步到代码和发布记录?团队离开平台后能否完整导出数据?这些问题决定工具能否融入组织,而非成为孤岛。
3. 遗留系统和受监管场景,要优先看可控性
遗留系统常见的约束包括构建时间长、自动化测试薄弱、发布窗口有限、系统依赖缺少文档。此时直接替换一整套工具风险很高。我通常建议从局部试点开始:先让一个服务具备可重复构建和部署能力,再逐步统一模板、权限与观测方式。
金融、医疗、政务及其他受监管场景,还需明确数据存储位置、审计保留期限、身份认证、加密、备份恢复、供应链安全和离线部署要求。不能只根据产品页面上的“支持安全”作判断,应要求供应商或内部平台团队提供可核验的控制项和责任边界。
此类团队的工具价值有时不体现在更快发布,而体现在可证明、可追溯、可恢复。比如同一次生产变更能否追溯到需求、代码审查、构建产物、审批记录和部署环境。没有完整链路,出了问题之后再补材料的成本会非常高。
4. 先记录基线,才能判断工具是否真的有效
正式试点前,我建议至少选择三个可观察指标:一个速度指标、一个质量指标、一个负担指标。速度可选变更交付周期或构建反馈时间;质量可选变更失败率、线上缺陷或回滚频次;负担可选工具维护工时、重复录入次数或告警处理量。
观察窗口不必很长,但需要足以覆盖团队日常波动。对于发布频繁的服务,可以比较试点前后四至六周;对于低频发布系统,则应按变更批次而非自然周对比。同期还要记录人员变化、业务高峰和重大故障,避免把外部变化误判为工具效果。
三、选型前先拆掉四个常见误区
1. 误区一:功能最多的工具,带来的效率最高
功能列表越长,通常意味着学习、配置、权限治理和升级维护的工作也越多。真正应该比较的是团队在高频任务里能否少做步骤、少等反馈、少犯错误。低频功能若没人负责配置,最后可能只是采购清单上的一行字。
我会把评估分成“必须有”“需要验证”“暂不需要”三层。必须有的能力是无法妥协的硬约束,例如单点登录或自托管;需要验证的能力应通过试点证明,例如跨仓库追踪变更;暂不需要的功能,不应因演示效果好就拉高采购复杂度。
2. 误区二:自动化比例越高,研发就越高效
自动化能降低重复工作,却也会把错误更快、更广地传播。没有稳定测试和清晰回滚策略时,自动部署可能只是把人工发布风险换成自动发布风险。对关键系统来说,自动化的成熟路径应包含可观测、可暂停、可回退和明确的责任人。
类似地,自动生成代码、测试或文档也不意味着人工审核可以消失。团队应关注输出是否符合仓库规范、是否引入安全隐患、生成内容是否可维护。若工具节省了十分钟编写,却增加半小时核验和修复,净收益就是负数。
3. 误区三:采购了就会自然采用
采用率并非靠培训一次就能解决。若工具要求工程师在多个系统里重复填写相同信息,或关键流程仍在即时消息和私聊中完成,团队很容易回到旧习惯。常见原因不是员工“抵触变化”,而是新流程没有解决真实摩擦。
上线前应选一个高频、痛感明显的任务验证闭环,例如从需求进入开发、关联代码评审、触发构建,到发布后回收问题。若关键字段需要重复录入,就要检查是否可以从仓库、目录服务或流水线自动带入;不能带入时,应该明确为何要保留这一步。
4. 误区四:团队活动量增长,就代表产出增加
提交数、工单关闭数、代码行数和在线时长很容易统计,却不能直接代表价值。指标一旦和个人考核绑定,团队可能拆分无意义任务、追求小而频繁的提交,或避免接手复杂但重要的工作。
更稳妥的做法是把指标用于发现系统问题,而不是给个人排位。若评审等待变长,检查评审人负载、变更大小与领域知识分布;若构建失败增多,定位失败类型和恢复时间。指标要引发改善行动,而不只是产生更多报表。
5. 误区五:把工具替换当成流程改革
换平台能解决旧系统的性能、支持或维护问题,但无法自动修复职责不清、需求反复和决策迟缓。若旧流程中的审批层级、重复录入和串行等待原样搬到新工具,最终只是用新界面承载旧摩擦。
因此,选型项目最好同时列出“保留的控制点”和“准备删除的步骤”。例如,安全审批可能必须保留,但可以把风险扫描前移并按风险等级分流;变更记录需要留存,但可以由代码和发布事件自动生成,减少人工填表。
四、八类必备工具:按交付链路逐一评估
1. 代码编辑器与 IDE:看任务流是否顺畅,不看插件清单
编辑器和 IDE 的核心价值,是帮助开发者快速理解代码、编写变更、定位问题并保持一致的开发环境。选型时,应优先测试团队真实语言栈、调试器、代码导航、重构、安全提示和远程开发能力。对于大型代码库,索引速度和内存占用可能比界面主题重要得多。
我会让试用者完成三种任务:在陌生模块中追踪一个调用链;修改一处行为并运行相关测试;定位一个预先准备的故障。记录完成时间、卡住的步骤和是否需要切换外部工具。这样的测试比“看起来顺不顺手”更接近日常工作。
团队还应检查配置能否共享。格式化规则、静态分析、测试命令和运行配置如果每个人各自维护,代码差异和环境问题就会增加。对新人而言,可复现的开发环境和清晰的项目启动说明,常常比编辑器的高级功能更有价值。
不建议所有团队强制使用同一种编辑器,除非安全、合规或平台兼容确实要求统一。更可行的边界是统一代码规范、测试入口、插件安全要求和项目级配置,同时允许个人选择熟悉的界面。
2. 版本控制与代码评审:关注反馈质量和变更可追溯性
版本控制平台不只是存放代码的地方,也承载分支策略、代码评审、变更讨论和发布追踪。选型要验证并发协作、权限颗粒度、审计、合并策略、自动检查和外部集成,并确认仓库迁移或数据导出是否可行。
代码评审的效率不应以“每个变更多快被点通过”衡量。真正重要的是评审能否及时发现风险、知识是否在团队中流动,以及修改建议是否清楚。把评审人分配、变更大小、等待时间和返工情况一起看,才能判断问题来自平台还是团队工作方式。
如果团队长期出现超大变更,可以从拆分任务和保持分支短生命周期入手;如果评审排队严重,可以设置轮值、领域责任人和合理的通知机制。仅靠增加评审审批按钮,通常不会让反馈更快。
3. 需求与项目协作:管理事实和依赖,避免填表驱动
项目协作工具适合统一需求背景、负责人、优先级、依赖、进度和决策记录。评估时,重点不是看它有多少视图,而是确认团队是否能用较少重复输入回答几个问题:现在做什么、为什么做、谁负责、卡在哪里、下一步是什么。
对于跨职能团队,关系链比单个任务卡片更重要。需求、缺陷、代码变更、测试结果和发布记录最好能互相追溯。若系统支持开放接口和自动同步,需进一步验证同步失败时如何告警、冲突如何处理,以及谁是各字段的权威数据源。
工作流要服务于决策,不应把每种例外都设计成一个状态。状态过细会增加维护成本,也会让团队花时间争论“这个任务到底处于哪一格”。先用少量状态覆盖主要交付阶段,再根据真实数据识别是否需要新增控制点。
4. CI/CD:先稳定构建,再追求更短发布周期
持续集成与持续交付工具的价值,是让代码变更以可重复、可验证的方式通过构建、测试和发布。评价流水线不能只看“能不能自动部署”,还要看失败是否容易诊断、任务能否复用、密钥是否安全、构建产物是否可追溯,以及高峰期是否稳定。
一个常被忽略的指标是失败反馈的等待时间。流水线十分钟后才报错,工程师可能已经切换到别的任务;如果失败原因还需要人工翻找日志,自动化就没有真正缩短问题定位周期。应分别测量排队时间、执行时间、失败重试率和恢复时间。
对生产环境,部署策略要与服务风险相匹配。低风险服务可用自动部署和快速回滚;关键服务可采用灰度、分批发布或人工确认,但审批应针对风险,而非无差别阻塞所有变更。将构建和部署模板沉淀为可维护的共享能力,比每个团队复制一套脚本更容易长期治理。
5. 自动化测试:用反馈速度和缺陷拦截能力评价
测试工具包括单元、集成、端到端、性能和兼容性测试框架,也包括测试数据与环境管理。选型时不要单独追求覆盖率。覆盖率说明代码被执行过多少,不说明断言是否有效,也不说明关键业务路径是否被保护。
我更关注测试组合是否分层:开发者能否快速运行核心检查,合并前能否获得可靠的回归反馈,发布前是否覆盖关键用户路径。若每次改动都跑完整套慢速端到端测试,团队可能为了赶进度跳过测试;若测试太少,线上就成了主要验证环境。
试点时可以记录误报率、测试波动、平均运行时间、缺陷逃逸情况和维护工时。测试失败若经常是环境抖动而非产品缺陷,团队会逐渐忽视红灯。稳定性不足的测试套件需要先治理,再扩大它在发布门禁中的权重。
6. 可观测性与故障管理:让信号能推动行动
可观测性工具通常覆盖日志、指标、链路追踪、告警和事件管理。工具的价值不在于收集了多少数据,而在于团队能否快速回答:发生了什么、影响哪些用户、从哪次变更开始、谁负责处置、恢复后如何避免重演。
选型要看数据采集方式、查询体验、保留期、跨服务关联、告警抑制、权限和成本计量。数据量持续增长时,按主机、请求、日志体量或保留天数计费都可能造成预算波动。应先定义重要服务和关键事件,避免默认采集所有内容后再面对高昂账单。
故障流程同样重要。告警必须有明确接收人、升级路径、静默规则和事后复盘机制。若告警数量很大,却没有区分用户影响与内部噪声,团队会出现告警疲劳。工具能帮助呈现证据,但不能代替服务责任制和复盘文化。
7. 安全与依赖治理:让风险早发现,也让修复能落地
安全工具可覆盖静态代码分析、开源组件漏洞、密钥泄漏、容器镜像、基础设施配置和软件供应链。选型时要确认扫描范围、规则更新方式、误报处理、风险分级、例外审批和修复追踪。仅有扫描结果而没有责任人和关闭机制,风险并没有真正被管理。
团队可按业务影响、可利用性、暴露范围和修复成本设定优先级,而不是一律按工具给出的严重级别排序。一个只在开发环境可触达的低风险组件,与面向公网、已知被利用且涉及敏感数据的组件,处置时限不应相同。
供应链安全也不止于依赖扫描。NIST 的安全软件开发框架 SP 800-218 提供了将安全实践纳入开发生命周期的参考;团队可结合自身风险,逐步落实组件清单、构建来源、签名验证和漏洞响应,而不是把合规要求误解为“安装一个扫描器”。
8. 文档与知识协作:让答案靠近工作发生的位置
知识工具的价值,是让关键上下文可以被找到、理解和更新。架构决策、服务运行手册、开发环境搭建、故障复盘和业务规则,通常比泛泛的项目周报更值得优先沉淀。新工具若无法与代码、任务和故障记录关联,知识仍可能散落在多个空间。
选型时测试一次真实检索:让不了解某服务的工程师找到本地启动方法、近期重大决策和告警处置步骤。记录搜索耗时、是否找到可信版本、是否需要询问原作者。这个过程能暴露文档过期、命名混乱或权限隔离的问题。
文档维护要有责任人和触发条件。比如架构变更后更新决策记录,发布流程变化后更新运行手册,重大故障后补充排查路径。没有更新机制的知识库,很快就会从团队资产变成误导来源。
五、用证据做判断:指标、试点和一个情景案例
1. 用一组平衡指标检验工具价值
对于研发工具试点,我建议将指标分成三层。第一层是结果,例如变更交付周期、线上故障影响时长;第二层是过程,例如代码评审等待、构建反馈、测试执行时间;第三层是成本,例如许可证费用、平台维护人天、重复录入次数。
工具效果不能只看一个指标。若构建时间下降,但故障率上升,团队需要查明是测试门禁被削弱还是部署频率增加。若任务状态更透明,却多出大量人工更新工作,可能需要自动同步或简化字段。指标组合的目的,是防止局部优化掩盖整体损失。
下表展示一组示意数据,不是行业平均值,也不应直接作为团队承诺。它说明一个团队试点前后可以怎样同时观察交付、质量和负担。

2. 做一个有对照的试点,而不是全员一次性迁移
合适的试点范围应当足以验证真实工作,又不会把整个组织绑在尚未成熟的流程上。可以选择一个交付频率稳定、依赖关系清楚、团队愿意参与的服务或项目,设定四至六周观察期,并记录试点前基线。
如果条件允许,可选一个业务特征相近的团队作为对照;若无法对照,则至少比较同一服务在相似工作类型下的前后表现,并记录同期变化。不要用一个低风险小项目证明工具能适用于所有关键系统,也不要把一次故障改善归功于平台更换。
试点结束时,除了询问“大家喜不喜欢”,还要做一次任务回放:新成员能否找到资料并启动项目?开发者能否从需求追到测试与部署?出现失败时能否定位原因?管理员能否导出审计记录?这些可操作的问题比满意度单项评分更能揭示短板。
3. 案例推演:十二人团队为什么先改流水线,而不是换项目平台
下面是一个匿名化情景推演,数字为示意数据,并非公开企业案例。某产品团队有 12 名工程师,每两周发布一次。成员反馈“任务不透明”,管理者一度准备采购新的项目平台;但抽样查看最近 20 项变更后,发现最明显的问题是测试环境排队和构建失败定位困难。

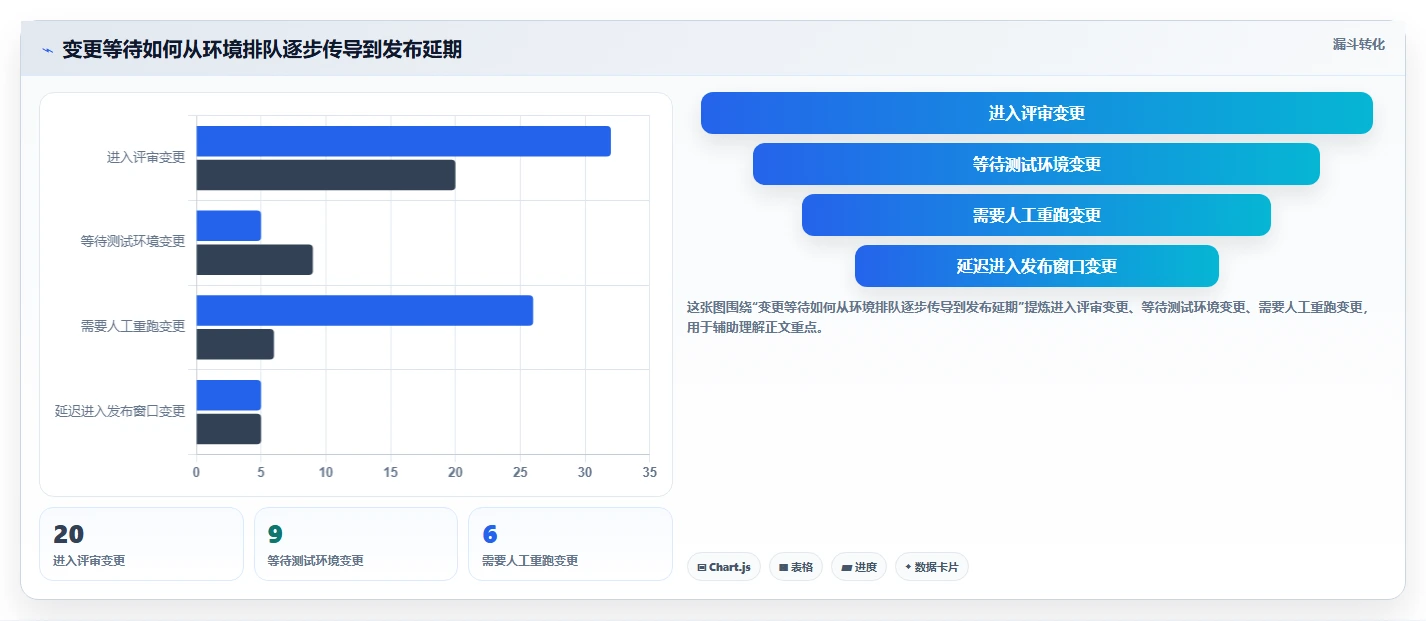

团队用两周记录变更从评审通过到可发布的时间。中位等待约两天,其中约一天用于等待共享测试环境,另半天用于重新运行失败任务和人工确认结果。与此同时,任务看板已有负责人、优先级和依赖字段,只是发布状态没有从流水线同步回来。
团队于是没有先迁移任务系统,而是把测试环境按服务隔离、为常见失败补充错误归类,并让流水线自动回写构建和部署状态。六周后,模拟观察数据显示,评审通过到可发布的中位时间从 3.8 天降至 2.6 天,环境冲突从每周 9 次降至 4 次,任务状态人工更新由每周约 3 小时降至 1 小时。
这并不能证明所有团队都该先优化流水线。关键在诊断过程:团队先找到具体等待点,确认原有项目平台并非主要障碍,再围绕环境、反馈和状态同步做小范围改造。若他们只看管理者的主观感受,很可能会把采购预算花在并不支配周期的环节。

4. 计算总拥有成本,而不只看订阅单价
总拥有成本至少包括许可证或云服务费用、实施迁移、集成开发、培训、管理员时间、数据治理、备份和退出成本。按人头计费的工具,随着团队增长可能迅速变贵;自托管方案表面上没有高额订阅费,却可能需要长期投入升级、安全补丁和可用性维护。
采购前可以做三年期粗算,分别列出固定费用、随使用增长的费用和一次性迁移费用。对日志、构建分钟数、存储、并发席位和高级权限等易增长项目设置预算预警。报价中的免费额度不应被当成长期成本假设。
| 成本项 | 容易遗漏的内容 | 建议的核算方法 |
|---|---|---|
| 许可证与用量 | 高级功能、活跃用户口径、存储和调用量超额费 | 按当前规模及预估增长分别估算 |
| 实施与集成 | 身份接入、数据迁移、接口开发、流程改造 | 记录内部人天与外部服务费 |
| 运维与治理 | 升级、权限审查、备份、安全响应、模板维护 | 按月估算责任团队投入 |
| 采用与培训 | 新员工培训、旧流程并行、团队迁移期间的效率损失 | 关注达到稳定使用所需的周期 |
| 退出与切换 | 数据导出、格式转换、合同期限和历史记录保留 | 在采购前验证导出样本,而非只看承诺 |
六、专业判断逻辑:从需求到决策的六步选型法
1. 把抱怨改写成可验证的问题
“研发协作效率低”无法直接指导采购。要把它改写成具体问题,例如“需求进入开发后,平均两天才有人确认依赖”,或“主干构建失败后,平均需要四十分钟才能找到责任模块”。问题越具体,越容易判断工具是否有作用。
访谈时分别询问开发者、测试、产品、运维和管理者。不同角色描述的常常不是同一个问题:管理者看到的是状态不可见,工程师感受到的是等待和重复录入,测试人员看到的是环境不稳定。选型应围绕共同的流程事实,而不是满足最有话语权角色的偏好。
2. 先列硬约束,再列体验偏好
硬约束包括部署方式、数据驻留、身份认证、审计、系统兼容、合同条款和预算上限。偏好项可能是界面习惯、视图丰富度、搜索方式或个性化能力。把两者混在一起,团队容易用某个好看的演示功能掩盖不能满足关键合规要求的事实。
建议把每项要求标注为“必须满足”“试点验证”或“暂不考虑”,并写明验收方法。例如,“支持审计”要具体到哪些事件、保留多久、能否导出;“支持集成”要落实到真实接口、同步方向和异常处理。模糊需求无法成为可靠的供应商比较依据。
3. 用真实任务做场景化演示
演示环境经常经过精心准备,数据干净、权限简单、流程顺畅。团队应准备自己的典型任务,包括一个跨模块需求、一个代码评审、一次失败构建、一次回滚和一个需要审计的变更,让候选工具完成真实路径。
每个场景都记录步骤数、等待时间、是否需要管理员介入、数据是否重复输入和结果能否追踪。重要问题不要接受“理论上可以”,而要现场操作或要求提供可验证的配置说明。接口文档、导出样本和权限测试,往往比销售演示更有决策价值。
4. 通过评分矩阵减少偏好争论
评分矩阵不要求算出绝对真理,它的作用是让权重和证据公开。团队可为安全合规、工作流适配、集成能力、易用性、运维成本、供应商支持和退出能力设定权重,然后要求每个分数附上试验记录或文档证据。
| 评估维度 | 建议权重示例 | 高分证据 |
|---|---|---|
| 流程适配与集成 | 25% | 真实任务能贯穿多个系统,状态同步失败可监控 |
| 安全与治理 | 20% | 权限、审计、数据处理和身份控制通过检查 |
| 可用性与学习成本 | 15% | 目标用户能独立完成高频任务,培训负担可接受 |
| 运维和扩展性 | 15% | 升级、备份、扩容和故障恢复责任清楚 |
| 总拥有成本 | 15% | 三年费用、内部人力和用量增长均有估算 |
| 数据可携带与退出 | 10% | 关键数据可导出,迁移限制和合同约束明确 |
权重应随场景调整。受监管团队可以提高治理和审计权重;早期产品团队可以提高试用速度和集成便利性;已有内部平台的组织则应优先检查兼容性和重复建设风险。分数只是讨论起点,不能代替淘汰硬约束不合格方案。
5. 把集成和数据迁移当成产品能力来评估
集成不是“有 API”就结束。要确认认证方式、速率限制、事件延迟、重试机制、字段映射、删除同步和故障告警。两个系统一旦分别维护同一字段,谁是权威数据源必须明确,否则会出现任务已关闭但发布系统仍显示未完成的状态冲突。
迁移测试应使用真实但经过授权和脱敏的数据,至少验证用户、权限、附件、历史记录、链接关系和时间戳。抽样检查成功率之外,还要验证失败数据如何补偿。迁移方案最好保留短期只读旧系统,直到团队确认关键记录完整。
6. 设定停止条件,避免试点变成无期限并行
试点开始时就约定成功、调整和停止的条件。例如,关键工作流完成率达到预设水平,某项等待时间有可解释的改善,维护成本没有超过团队承受范围;如果关键集成不稳定或审计要求不满足,就停止推广。
同时设定决策日期和负责人。没有明确期限的试点往往会长期双轨运行,团队既要维护旧工具,又要维护新工具。双轨期间的支持负担、数据不一致和用户困惑都应计入成本,而不能视为免费的过渡。
七、不同团队的行动建议与取舍
1. 初创和小型团队:控制工具数量,保留可迁移性
小团队可以优先确保代码托管、自动构建、基础测试、轻量需求跟踪和线上错误告警形成闭环。购买前先检查已有云服务或代码平台是否已包含足够能力,避免为尚未出现的规模问题提前配置重型系统。
适合优先投入的场景,是重复发布、协作交接或环境搭建已经明显拖慢开发;不适合的场景,是团队流程仍在快速变化、职责尚未稳定,却希望用复杂工具固化工作方式。此时应保留易导出数据、接口开放、配置可版本化的能力,为未来变化留空间。
小团队的主要取舍是“省时间”与“少维护”。自建一套流水线模板可能更贴合业务,但也要有人负责安全和升级;托管服务降低运维负担,却可能带来用量成本和数据边界约束。选择哪个方案,应看团队真正有多少平台维护能力,而不是单看月费。
2. 快速增长团队:优先统一底座,避免各组重复搭建
团队从十几人扩张到多个小组时,个性化流程容易变成重复建设。此阶段适合逐步统一代码模板、基础流水线、权限规则、服务目录和事件命名,同时保留产品团队在局部工作流上的合理差异。
不建议一开始就把所有工具和流程一刀切。先统一身份、审计、代码安全和构建基础能力,再依据不同业务风险开放差异化配置。平台团队要提供清晰的默认路径,让使用标准方案比自建更省事,否则所谓“统一”最后只会形成审批部门。
增长期的取舍重点是短期灵活与长期一致。统一太早会压住团队实验速度,统一太晚又会导致工具碎片化、成本不可见和知识分散。可通过服务等级或风险分层决定哪些能力必须共享、哪些可以由团队自主选择。
3. 大型与受监管组织:把审计、边界和退出能力放在前面
大型组织应优先验证多组织权限、单点登录、审计留痕、数据驻留、备份恢复、管理员职责分离和大规模迁移能力。工具是否能支撑不同业务单元独立运作,同时提供组织层面的风险视图,往往比单个团队的界面偏好更重要。
关键系统应采用分阶段迁移:先建立集成和审计试点,再迁移非关键团队,最终处理核心业务。回退计划必须明确数据如何恢复、旧系统何时只读、迁移中发生权限错误如何发现。合同中也要核实服务终止、数据删除和导出条款。
这类组织的取舍是控制强度与交付弹性。每项变更都采用统一人工审批可能降低个别风险,却也制造长期队列。更合理的做法是按环境、数据敏感度和变更风险分级,把自动检查用于低风险路径,把人工判断留给真正需要判断的例外。
4. 平台工程团队:把内部开发者体验当成产品来经营
平台工程团队如果负责提供构建、部署、观测和安全能力,应把内部开发者视为用户。要有清晰的服务目录、支持渠道、使用说明和版本变更机制,也要收集平台使用中的等待、失败与绕行情况。
平台能力的评价不应只看覆盖多少仓库,还应关注团队能否自助完成常见任务、平台故障造成的影响范围、支持请求处理时间和模板升级负担。若所有变更都要平台工程师手工介入,平台只是把原有瓶颈集中到了一个团队。
平台化的取舍在于标准化深度。把常见路径做成可靠默认值,可以减少重复劳动;把所有团队锁进一种流程,则可能迫使特殊业务建立影子系统。应提供可扩展接口和明确例外机制,并定期删除已不再使用的配置。
5. 若当前没有明显瓶颈:先不买,先建立可观察性
团队有时会因为行业趋势或管理层要求而开始采购,但说不清要改善什么。此时最稳妥的决定可能是暂缓购买,花两到四周建立轻量基线:记录变更周期、评审等待、构建耗时、线上故障、重复录入和工具维护投入。
如果基线显示团队交付稳定、使用成本可接受,新增工具未必值得;如果数据暴露出明确约束,再针对约束寻找方案。不采购也是一种选型结果,前提是团队知道自己为什么暂时不需要。
八、最终决策:把工具选型变成持续改进,而不是一次采购
1. 采购前回答五个问题
- 要改变什么:把问题写成可观察的等待、返工、故障、风险或维护负担。
- 谁会使用:区分日常用户、管理员、审批者和受影响的下游团队。
- 怎样证明有效:定义基线、试点周期、结果指标和成本指标。
- 如何融入现有系统:明确数据权威来源、接口异常处理和迁移步骤。
- 如何退出:确认数据导出、合同限制、替代路径和回滚安排。
如果这五个问题答不清楚,通常还没到比较产品的阶段。继续收集报价或观看演示,只会让选择看起来更忙,却不一定更接近正确答案。
2. 将成功定义为净收益,而不是功能上线
工具上线后,团队应回看使用率、结果指标和维护负担。若系统已经部署,但成员仍靠私聊确认状态,说明工作流没有真正迁移;若自动化任务每天需要人工修复,说明维护模型尚未成立;若收益主要来自某个积极推动者个人加班,也不能算可持续改进。
净收益的判断可以很朴素:省下的等待、返工和风险成本,是否持续大于订阅、运维、培训和治理成本。即使无法精确换算成金额,也要把双方的时间和风险写出来,避免只统计供应商报价而忽略内部投入。
3. 我的最终判断:好工具不是功能最多,而是摩擦最少、证据最清楚
研发工具选型没有一份对所有公司都适用的固定答案。对一个团队来说,最重要的可能是代码搜索和快速调试;对另一个团队来说,可能是可靠发布、权限审计或知识可追溯。工具的价值取决于它能否贴合团队的约束,并让改善结果被验证。
下一步不必马上整理八类产品名单。先挑一条最近真实发生的变更,画出它从需求到上线的完整路径,标出等待、重复录入、失败重试和人工交接;然后只选一个最影响交付的节点,建立基线并运行小范围试点。能用证据解释为什么要买、为什么要选、为什么值得继续,才是 2026 年真正有效的研发工具选型。
本文涉及的公开方法参考包括:DORA 的软件交付研究与交付表现指标、SPACE 开发者生产力框架(ACM Queue,2021),以及美国国家标准与技术研究院发布的安全软件开发框架 SP 800-218。文中的团队规模、周期、成本和试点对比均明确标注为情景模拟或示意数据,不应误读为行业统计或特定企业实测结果。
常见问题解答(FAQ)
1. 2026 年软件工具选型,研发团队应该优先评估哪八类工具?
我准备给研发团队梳理一套工具清单,但市面上的产品类别很多,担心买得太全反而增加维护负担。哪些能力是团队日常交付真正需要的,哪些可以等到出现明确瓶颈后再补?
别先从“热门工具排行榜”出发,先检查研发流程里有没有重复录入、交接等待、质量问题发现过晚这三类损耗。常见的八类能力是:需求与项目协作、代码托管与评审、持续集成与交付、自动化测试、监控与故障响应、技术文档与知识管理、团队沟通,以及代码与依赖安全。这八类不等于要采购八套独立产品。
小团队可以用一体化平台覆盖多个环节;已有成熟代码托管和沟通工具的团队,则应优先补齐最影响交付的短板。AI 编码、智能测试或自动生成文档,更适合作为横跨这些环节的能力评估,而不是因为“2026 年必备”就单独立项。
一个实用判断方法是追踪需求从提出到上线的路径:如果需求状态靠人工同步,先解决协作与项目可见性;如果代码频繁合并失败,优先看评审与 CI;如果上线后才发现问题,先补测试、监控或安全检查。工具应对应一个已确认的流程问题,而不是替代问题诊断。
2. 软件工具选型时,怎么设计评分表,避免被演示效果带偏?
我参加过几场产品演示,界面看起来都很顺,功能列表也几乎一样,但真正落地后团队可能用不起来。我想要一套可以让不同候选工具公平对比的评分方法,应该看哪些指标、怎么分配权重?
先设不能妥协的准入条件,再做加权评分。准入条件可以包括身份与权限管理、数据导出、必要的部署方式、合规要求和关键系统集成;任一项不满足,就不应靠其他高分抵消。这样能避免某个产品演示出色,却在安全或迁移上不适用。通过准入后,建议按团队实际目标分配权重,而非所有项目平均打分。
下面是一组可调整的示例权重: 评估维度示例权重验证方式 核心流程适配30%用真实任务走完需求到交付流程 集成与迁移成本20%连接现有代码、身份与通知系统 安全与管理能力20%检查权限、审计、备份和数据策略 易用性与采用门槛15%观察新用户完成任务所需时间 总拥有成本15%计算订阅、实施、培训与维护投入 每项按 1,5 分评分,并为每个分数附上证据,例如完成某类任务耗时、需要多少手动步骤、导出是否完整。
评分表的价值不在于算出一个看似精确的总分,而在于让分歧暴露出来:如果团队对“易用性”打分差异很大,就回到同一项任务重新测试,而不是依赖销售演示或个人印象。
3. 怎么通过试点判断新工具真的提升了研发效率?
我担心试点最后变成“大家觉得不错”或者“功能都能跑”的主观结论,正式采购后却没有明显改善。我应该把试点安排多长时间、选哪些任务、记录什么数据,才能判断它是否值得推广?
试点要验证一个具体假设,例如“减少代码评审等待时间”,而不是笼统地验证“提升研发效率”。选择一个工作类型相近的小团队,记录试点前的基线,再用同一类任务观察试点后的变化。若同期更换了流程、人员或发布节奏,也要记录下来,避免把变化全部归功于工具。

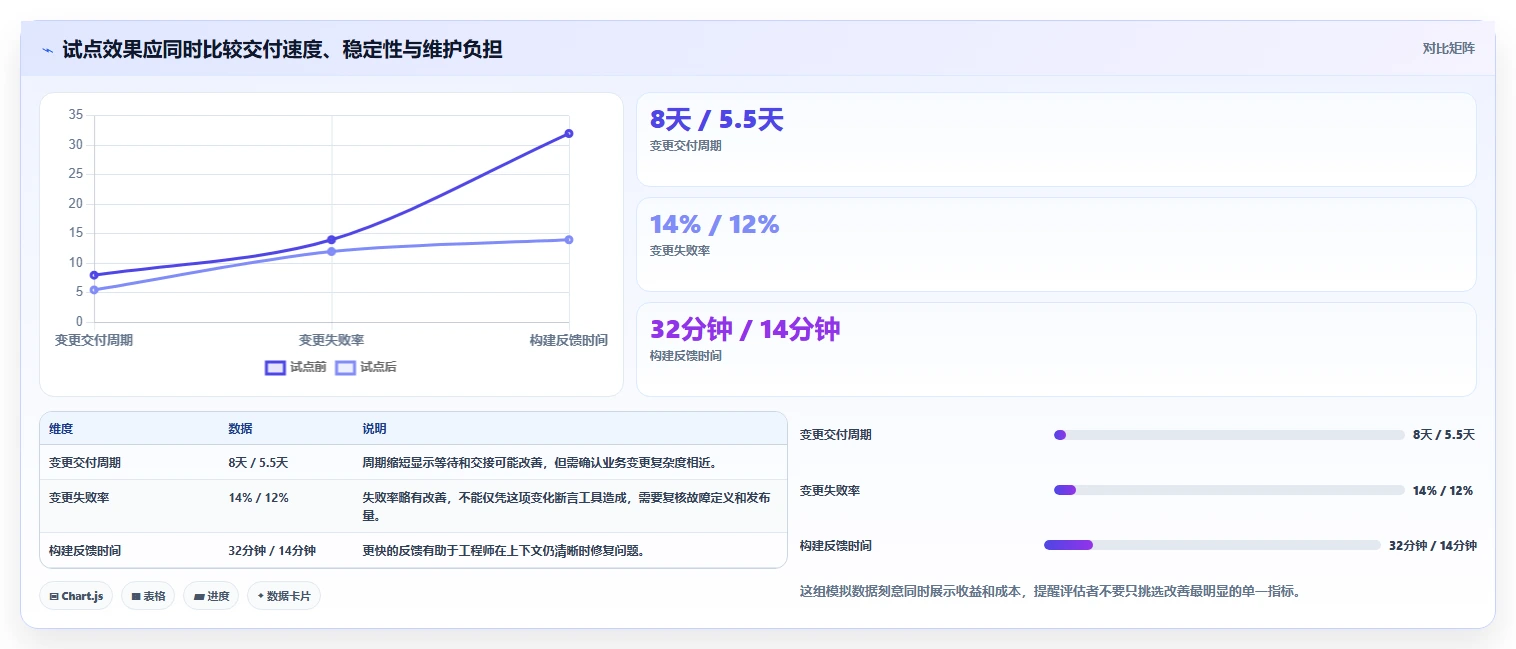

可用两到四周作为初步试点窗口,覆盖真实任务,而非只做配置演练。建议至少追踪:任务从开始到完成的周期、评审等待时间、构建失败率、缺陷逃逸情况,以及每周用于手动同步和维护工具的时间。数据不足时,宁可延长试点,也不要凭少数案例下结论。
例如,以下数字只是演示如何解读数据,不代表行业基准:某团队的评审等待中位数从 18 小时降至 12 小时,但构建失败率从 8% 升至 14%。这不应被直接判定为成功;要继续查明是否因为新流程引入了不稳定检查,或者只是把等待转移到了 CI 阶段。只看单个指标,很容易把局部提速误认成端到端效率改善。
试点结束前,询问实际使用者哪些步骤变少、哪些新负担出现,并检查核心数据是否能导出。可设定继续、调整、停止三种结论:目标指标改善且没有显著新增负担,进入有限推广;改善不清晰但问题可修正,延长或调整试点;关键场景不适配或维护成本过高,则停止投入。
4. 比较软件工具时,如何算清 AI 能力、安全风险和真实总成本?
我看到不少工具把 AI 功能列在核心卖点里,但不确定它能不能实际节省时间,也担心代码或内部资料被不恰当地使用。报价之外还可能有实施和维护费用,我该怎样把这些因素放进同一套决策里?
把 AI 当成待验证的工作流功能,而不是采购理由本身。先选一个高频、可复核的任务,例如生成测试草稿、整理变更说明或检索内部文档,再对比使用前后的完成时间、人工修改比例和错误类型。若节省的是撰写时间,却增加了审核和返工,净收益可能为零。
安全评估要落实到具体数据路径:哪些输入会发送到外部服务、是否用于模型训练、保存多久、管理员能否关闭相关功能、权限是否沿用现有身份体系。对代码建议,还要测试它能否处理团队实际使用的语言、框架和仓库结构,并要求工程师在合并前按现有规范审查,不能把生成结果视为已验证代码。总拥有成本不只是席位订阅费。
可以按年度估算:许可费用+实施与集成工时+培训投入+管理员维护工时+数据迁移成本+额外用量或基础设施费用。举例来说,若 30 人团队每周每人多花 10 分钟维护新流程,全年按 46 个工作周计算,新增投入约为 230 小时;这类隐性成本值得与节省的时间放在一起比较。
决策时分别记录“可量化收益”“尚未验证的收益”和“必须满足的安全条件”。只有当核心任务在真实数据和权限设置下验证通过,且净收益高于新增成本,AI 功能才应进入推广范围。若供应商无法清楚说明数据处理方式,或者无法满足团队的数据治理要求,再高的演示效果也不足以抵消风险。
文章包含AI辅助创作:编写软件工具选型指南:2026年提升研发效率的8大必备利器,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/219128
读者评论
先按交付阶段找等待时间,再决定买什么,这个思路比按热门榜单采购实用。文中的10天周期是情景模拟,适合说明分析方法,不应当作团队效率基准。
我们是小团队,最怕新增工具后又多一套字段要维护。文章提到重复录入和维护责任,确实应该在试点时一起算进去,不能只看功能演示。
监管场景里,能否追溯需求、评审、构建和部署记录很关键。不过文中八类工具覆盖较广,实际评估时最好先明确数据存储、审计和导出等硬性要求。
