《项目经理必看:2026年达人任务管理系统选型指南TOP8》最容易踩的坑,不是工具买贵了,而是把“能找到达人”“能发布合作任务”和“能管完整项目”当成同一件事。一个平台可能擅长撮合,却不负责跨平台排期;另一个系统可能能管审批和交付,却没有达人资源。我的结论是:先按业务链路选工具,再看品牌排名。下文的 TOP8 是按适用场景整理的候选清单,不是未经验证的市场份额榜单;产品能力和准入规则应以采购时的官方说明、账号权限及合同为准。
一、先讲核心结论:选系统,先选它要接管的那段工作
1. TOP8不是同类产品的硬排名
达人任务管理涉及达人发现、邀约、报价、合同、寄样、脚本、审稿、发布、验收、结算和复盘。市场上的工具通常只覆盖其中一部分:平台型产品提供站内撮合与合作流程,营销 SaaS 更侧重达人库、关系管理和分析,项目协作工具则擅长审批、任务与跨部门协同。
因此,本文所说的 TOP8 是一份“优先纳入评估的八类候选产品”,不是对八家供应商进行同一环境下的实测排名。不同产品的服务区域、数据权限、行业覆盖和收费方式不完全相同,不宜将表格中的适配建议误读为功能承诺。

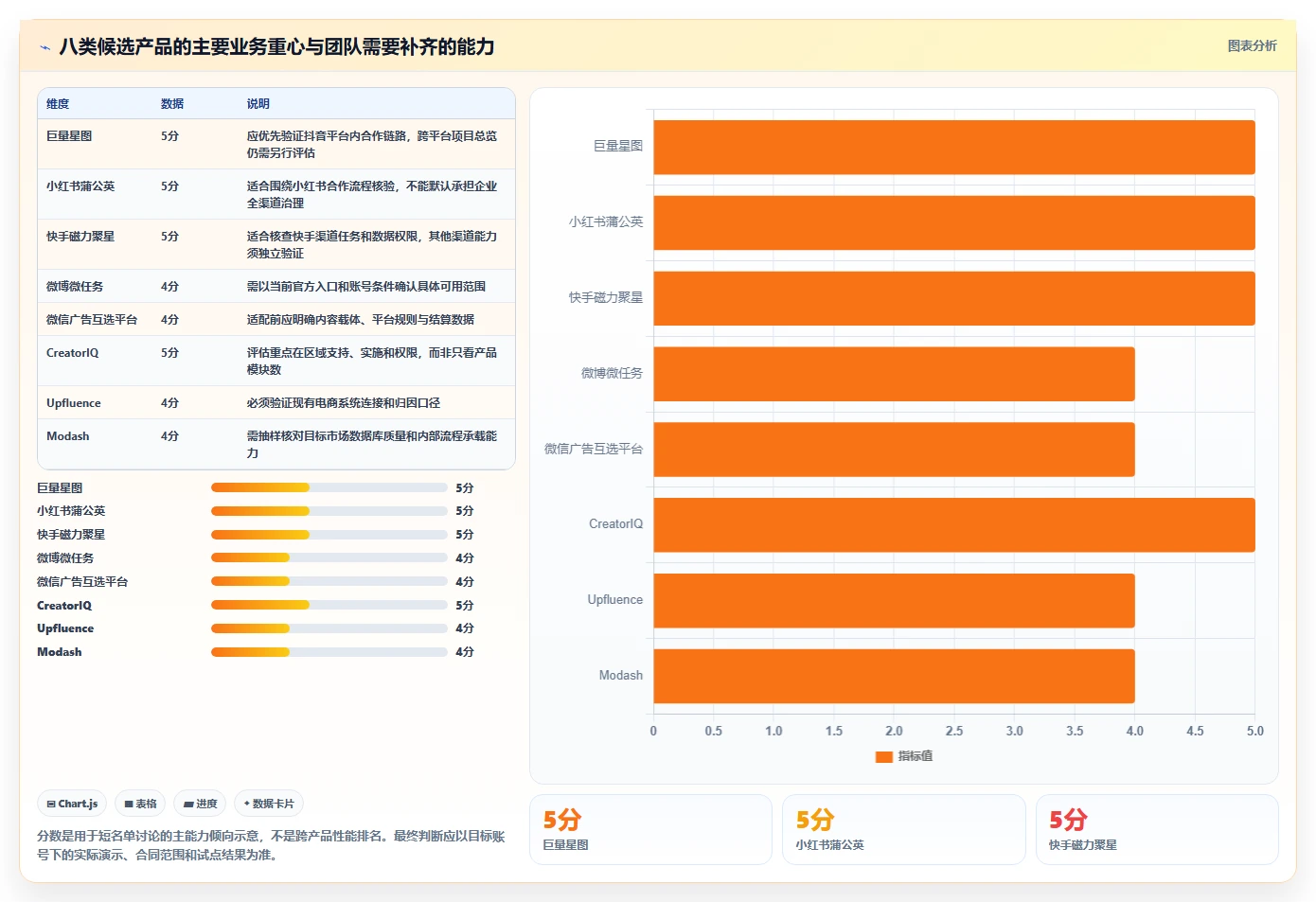

| 候选产品 | 更适合的任务 | 选型时重点核实 | 不应默认它能解决的事 |
|---|---|---|---|
| 巨量星图 | 抖音达人商业合作与站内任务执行 | 类目准入、任务规则、费用与数据口径 | 全平台统一项目管理 |
| 小红书蒲公英 | 小红书达人合作与内容投放协作 | 账号资质、合作形式、内容审核与数据可见范围 | 跨平台达人档案统一 |
| 快手磁力聚星 | 快手达人合作与商业任务协同 | 行业适配、任务发布条件、数据回传方式 | 其他社媒渠道的排期和结算 |
| 微博微任务 | 微博内容合作与传播任务 | 当前任务入口、账号范围和合作流程 | 完整的品牌项目工作流 |
| 微信广告互选平台 | 微信生态内容合作相关业务 | 可用产品形态、账号条件、合同及结算规则 | 通用达人库和全渠道效果归因 |
| CreatorIQ | 跨市场、跨团队的创作者项目治理 | 区域支持、集成范围、数据权限和实施成本 | 国内平台数据自动全量打通 |
| Upfluence | 达人营销管理与电商相关工作流 | 电商系统适配、目标市场覆盖、数据口径 | 所有本土内容平台的原生合作能力 |
| Modash | 创作者发现、筛选及合作管理场景 | 目标平台覆盖、数据库更新和账户权限 | 本土平台官方任务规则的替代入口 |
这张表刻意不按“功能数量”排高低。对只投一个平台的团队,平台原生工具可能更稳妥;对多市场品牌,集中管理和数据整合可能更重要;对每天要处理大量审稿、寄样和跨部门审批的团队,项目协同能力甚至比达人搜索更影响效率。
2. 我会先给系统划定三个边界
第一,平台原生合作入口不等于全流程项目系统。它可能把任务发布、达人报名、内容提交和平台内数据串起来,但品牌侧的预算审批、样品物流、法务审核、跨渠道排期仍可能留在表格、邮件或其他软件里。
第二,达人数据库不等于可用达人池。数据库里“可搜索”不代表账号近期活跃、报价可接受、受众匹配,也不代表合作可以通过目标平台的商业规则。真正的可用性需要人工核验。
第三,功能列表不等于工作量减少。若系统必须由员工重复录入达人信息、再把审批截图发到群里,工具只是把线下流程搬到了线上,并没有消除返工。
3. 一句话选型建议
-
主要在抖音做商业达人合作:优先把巨量星图列入试点,再单独评估团队的排期、审稿和复盘需求。
-
预算集中在小红书:先验证蒲公英的合作流程、品牌账号条件和内容审核机制,不要只看达人数量。
-
快手、微博或微信生态占比高:优先核实对应平台的当前合作入口及准入政策,再考虑是否需要外接协同系统。
-
同时经营多个国家或地区:把 CreatorIQ、Upfluence、Modash 纳入国际化候选,但要先验证目标地区、平台和电商栈是否支持。
-
最大问题是任务拖延和重复返工:别先买达人发现工具,先把流程节点、责任人和验收标准梳理清楚。

二、背景和真实场景:达人项目不是一次发布,而是一条交付链

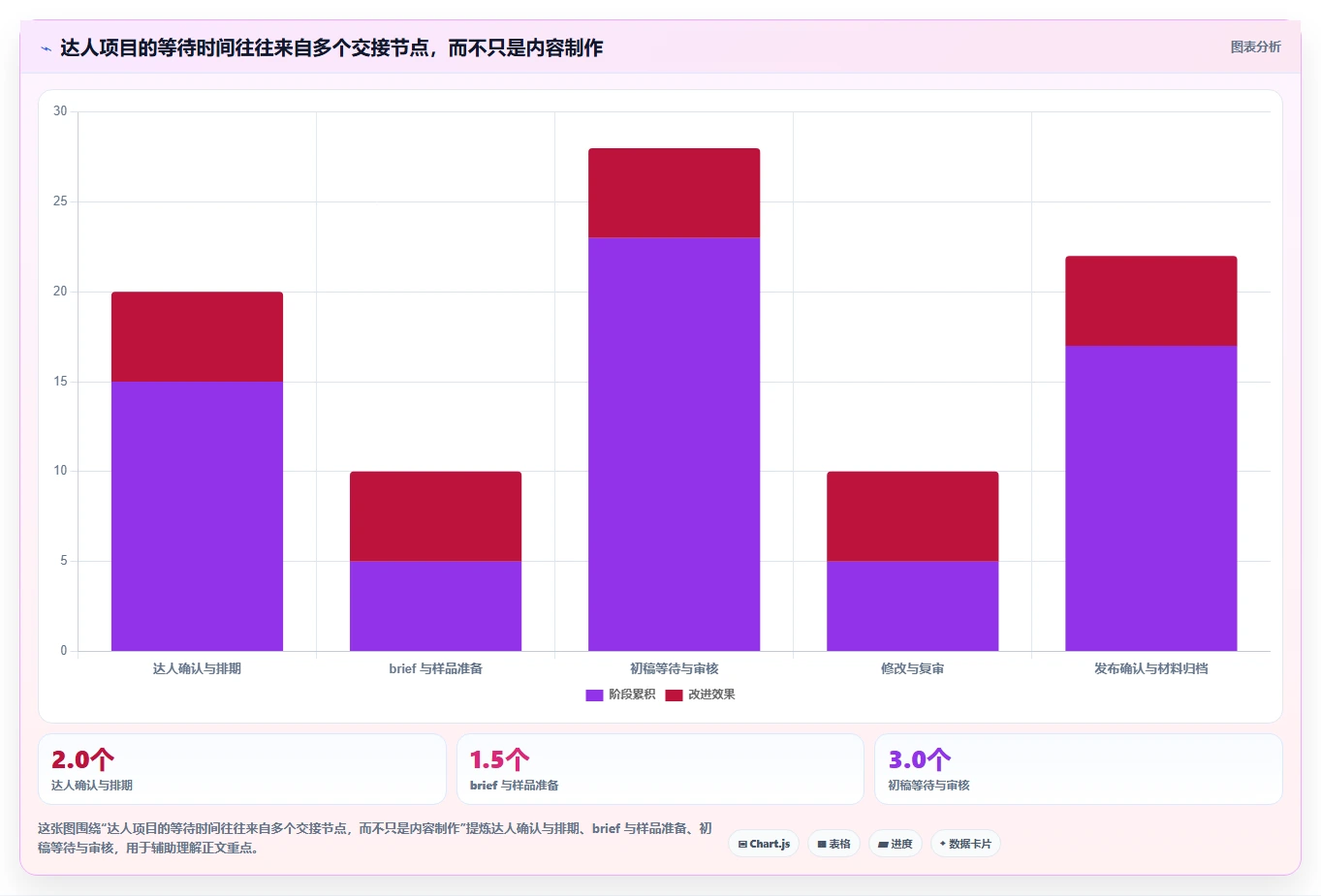

1. 一个合作至少牵涉六种不同的工作
我在拆解达人项目流程时,会先把工作分成六段:找人、谈合作、准备内容、发布执行、验收结算、复盘复用。每一段的输入和输出都不同,工具如果只记录“达人姓名、报价、链接”,看起来有台账,实际上没有管理住交付。
找人阶段需要候选条件和筛选依据;谈合作阶段要记录价格、权益、排他约束与档期;内容阶段涉及 brief、脚本、素材和审核意见;发布阶段要跟踪时间与链接;验收阶段要对照合同确认交付;复盘阶段则要留下可复用的表现数据和合作评价。
最容易出现责任断层的,是“口头确认”和“正式交付”之间:商务认为达人已经答应,内容团队却没有收到 brief;达人发来初稿,审核人没有明确时限;内容按时发布了,财务却找不到合同、验收截图或结算凭证。
2. 三种常见业务形态,决定了系统侧重点
(1)单平台、短周期、批量合作
例如新品上市时在一个内容平台集中安排多位达人。此时最重要的是平台任务规则、批量排期、内容审核和异常追踪。团队可以接受平台内完成大部分执行,但要确认品牌侧是否仍要另建预算台账和交付记录。
(2)多平台、统一主题、分批发布
同一场活动需要在不同渠道按节奏上线。此时平台原生工具各管一段,项目经理还要维护跨平台总日历。系统价值主要体现在统一任务状态、人员责任和风险提醒,而不是把所有平台都塞进一个达人搜索框。
(3)长期种草、持续合作、反复复用
这类项目重点不只是某一条内容的曝光,而是达人关系、品类适配、内容稳定性和复投决策。要能保留历史沟通、合作结果、授权期限和不适合复用的原因,否则每次换负责人都要从头判断。
3. 谁在流程里做决定,必须写进系统设计
达人项目常见角色包括品牌负责人、达人商务、内容编辑、法务、采购、财务、代理商和达人本人。系统若只按部门建权限,却没有区分“提交、审核、批准、知会”,就容易出现所有人都能看、关键人却没收到提醒的情况。
我的经验判断是,先画出一张责任矩阵,比先开软件演示会更有用。每个节点至少明确一个责任人、一个最终决策人和一个完成条件。一个任务如果有两个“最终负责人”,通常意味着出了问题后仍要靠群聊找人。
4. 先测量现状,再谈系统带来的收益
在试点前记录两周基线即可,不必一开始追求复杂指标。建议至少记下每个合作的从立项到发布天数、审批等待时长、初稿返工次数、延期比例、验收材料缺失比例,以及单个有效合作的人力投入。
这些数值不能直接证明系统一定能提高效率,却能帮助团队在试点后判断问题到底改善了没有。如果上线前没有口径,上线后只报“任务完成量”,很可能把新增合作数量误当成流程效率提升。

三、常见误区:为什么买了工具,项目还是靠表格和群聊
1. 误把达人数量当作采购价值
供应商演示中常见“覆盖多少达人、支持多少账号”等数字,但总量并不等于目标品类的有效覆盖。团队应该抽取一小批真实候选,逐个检查内容方向、近期更新、粉丝与互动异常、地区属性、历史合作冲突和联系方式可用性。
我会把“有效候选率”定义为:在抽样核验中,符合当前项目条件且可以进入沟通的达人数量,除以抽样总数。这个指标比数据库总量更接近采购价值。若供应商无法说明数据更新频率和失效账号的处理方式,名单规模再大也只能算销售展示指标。
2. 把自动化理解成无人管理
自动提醒可以降低漏催风险,但不能替项目经理判断内容是否符合品牌要求、报价是否合理、受众是否适配。特别是脚本审核和品牌安全,必须保留人工决策与可追溯记录。
更好的自动化方式,是把重复动作自动化,把判断留给责任人。例如系统可以在初稿逾期时提醒编辑,却不应在没有人工确认的情况下自动判定内容通过;可以检查发布链接是否存在,却不应把链接存在等同于交付合格。
3. 只演示“顺利路径”,不测异常流程
产品演示往往从创建项目、选择达人、发布任务一路顺滑走到完成。但真实项目最耗时间的地方,通常是达人临时取消、寄样延迟、初稿超期、审稿意见冲突、内容需下架、合同条款变化或数据权限不足。
演示时要现场问:取消任务后预算状态如何处理?修改记录能否追溯?达人改期是否影响其他任务?审核人休假时能否转交?发布后无法取得某项数据时,系统如何记录限制?如果这些问题没有明确答案,不能用“后续支持定制”代替验收。
4. 把平台数据当成跨平台统一口径
曝光、播放、阅读、互动和转化的定义,可能因平台、合作形态及数据可见权限而异。某些数据需要达人授权或满足特定的结算规则,有些则只能由账号侧查看。把不同平台的“播放量”放在同一列里直接比较,容易形成错误结论。
建议在项目字段中同时记录指标名称、平台来源、统计时间点、截数方式和可见权限。若无法得到统一定义,复盘时先做平台内比较,再谨慎做跨平台解释。
5. 先买全套,再补流程
工具购买后才发现,品牌没有统一 brief 模板,法务没有合同版本控制,预算审批也没有明确权限。此时系统里只能新增字段、增加审批节点,最终把原本混乱的线下流程原样搬进去。
我的判断是,流程不必在上线前做到完美,但至少要统一任务状态、负责人、截止时间、验收标准和取消规则。没有这些基础定义,系统越复杂,团队越容易绕开它。
四、专业选型逻辑:用场景、能力、风险和成本一起打分
1. 先分清四类能力,不要用一张功能清单打天下
| 能力层 | 要解决的问题 | 现场验证方式 |
|---|---|---|
| 达人发现与筛选 | 是否能找到符合品类、市场和受众要求的人 | 用真实筛选条件抽样核验 20 至 30 个结果 |
| 合作与关系管理 | 报价、档期、沟通记录和历史合作是否可追溯 | 模拟同一达人二次合作,检查历史信息能否复用 |
| 任务与内容交付 | brief、初稿、修改、发布和验收是否连成闭环 | 实测一次延期、一次改稿和一次取消 |
| 数据与复盘 | 是否能按统一口径回看成本、交付和表现 | 要求导出原始字段,核对来源、时间和权限 |

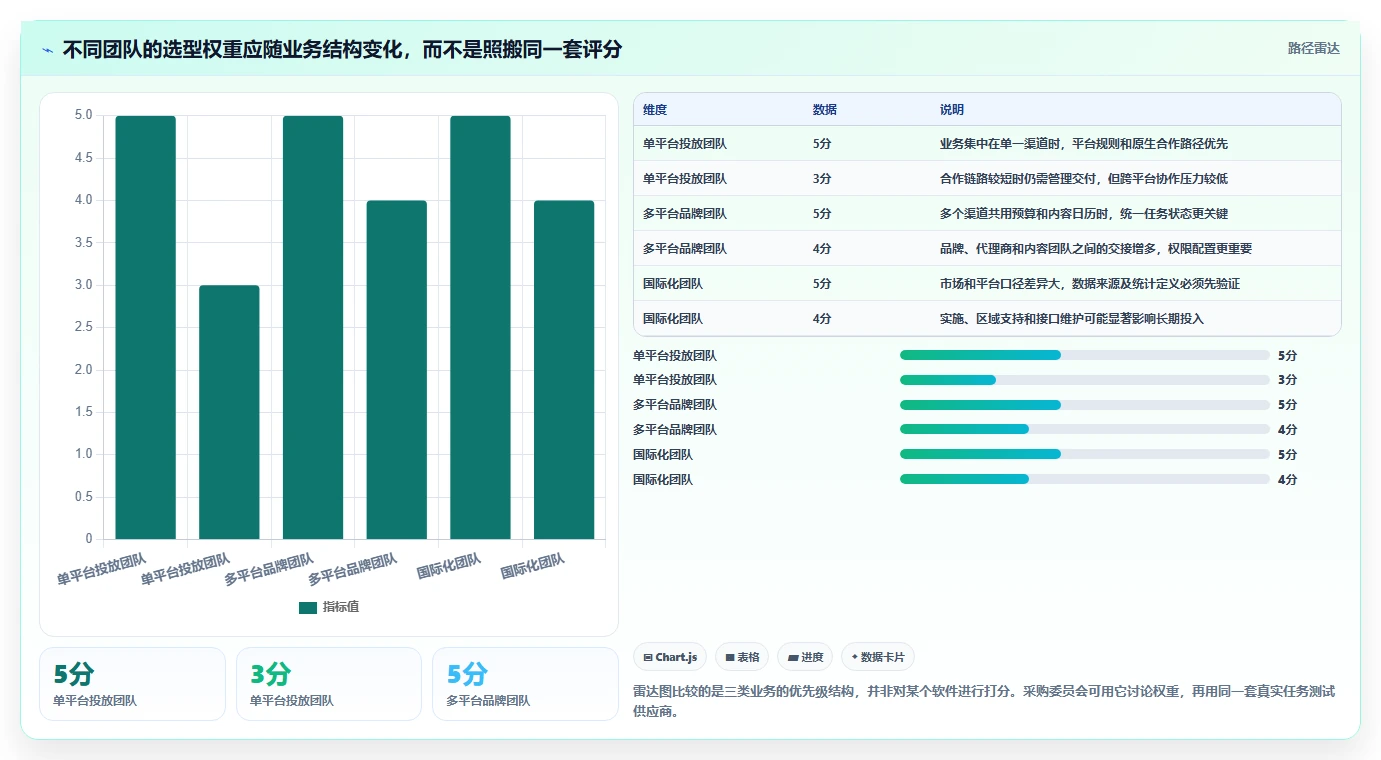

2. 用加权评分,而不是用“感觉最好”做决定
我建议把试点评分设计为五个维度:流程覆盖 25 分、平台和市场适配 25 分、数据可信度 20 分、协同与权限 15 分、总拥有成本 15 分。分值不是行业标准,权重应按团队目标调整,但必须在供应商演示前确定,避免演示结束后临时改变评价标准。
每个维度按 1 至 5 分评分,并记录证据,而不是只留一个总分。例如“数据可信度 4 分”必须说明抽样账号的核验比例、数据日期和无法获取的数据项。没有证据的高分应降为待验证,而不是当作通过。
(1)流程覆盖:看任务是否能走完
至少验证从立项、达人确认、合同或合作信息记录、brief、审核、发布、验收到结算归档的路径。某些节点若仍需要外部工具,也要写清楚谁负责同步、同步字段是什么、失败后谁补救。
(2)平台适配:看目标平台和地区,不看“支持多平台”四个字
要求供应商逐项说明目标平台的支持形态:原生合作入口、公开数据抓取、人工导入、第三方授权,还是仅提供联系人线索。不同支持方式的更新频率、稳定性和合规边界完全不同。
(3)数据可信度:看来源、时间和口径
随机选达人和内容,核对系统显示值与平台端可见值是否一致。对比时先统一统计时间点,再检查数据是否因权限、延迟或内容删除而缺失。供应商应能解释数据来源,而不是只说“系统自动更新”。
(4)协同和权限:看谁能看、谁能改、谁能批准
至少模拟品牌、代理商、采购和财务四种角色。检查报价、合同、达人个人信息和内部预算是否按权限隔离;也要检查离职或外包人员退出后,历史记录是否保留、访问是否可撤销。
(5)总拥有成本:把实施和维护算进来
除订阅费或平台服务费,还要计算实施配置、数据迁移、培训、账号权限、接口费用、人工录入、年度续约和退出成本。一个报价低但每个合作要重复录入的平台,最终未必比高价工具省钱。
3. 用四周试点建立可比较的证据
-
第一周:定范围。选一个品类、一个渠道或一个小型活动,确定任务状态、角色、验收材料和基线指标。
-
第二周:跑真实任务。不要只导入历史数据,至少安排实际邀约、内容审核、发布跟进和验收。
-
第三周:制造异常。模拟达人改期、审核退回、负责人变更和数据缺失,检查任务是否可恢复、责任是否清楚。
-
第四周:算账复盘。对比等待时长、人工处理时长、返工次数、数据完整率和操作负担,决定扩大、调整或停止试点。

4. 将合规和可退出能力放进验收清单
达人信息、沟通记录、合同、内容素材和效果数据可能涉及个人信息、商业秘密和授权范围。选型时要问清楚数据存储地点、访问权限、导出能力、保留期限、删除机制及供应商使用数据的范围,并由法务或信息安全负责人审核。
同样重要的是退出机制:合作结束后能否导出项目、达人档案、附件和历史状态?导出格式是否可读?接口关闭或账号到期后,哪些数据仍可访问?只问“系统是否支持导出”不够,最好现场下载一份完整样例检查。
五、TOP8候选逐个看:谁适合哪段链路,边界在哪里
1. 巨量星图:适合以抖音商业合作为核心的项目
如果团队的主要达人合作发生在抖音,平台原生合作入口值得优先纳入短名单。它的价值在于围绕平台内的商业任务开展协作,项目经理应重点核实当前账号是否具备所需权限、任务形式是否适配品类,以及合作结果能看到哪些数据。
它不应被默认当成企业级跨渠道项目中台。品牌若还要同步小红书、微博或线下活动,需要额外定义统一任务编号、发布日历和结果字段,避免同一合作在平台和内部台账中出现两套状态。
适合:以抖音为主、任务规则清晰、需要通过平台机制开展合作的团队。谨慎:多渠道审批、复杂样品流转和跨部门预算管理占主要工作量的团队。
2. 小红书蒲公英:适合小红书合作流程和内容场景
当项目目标与小红书内容合作高度相关,蒲公英应进入候选清单。评估时不要只问达人是否能搜索,要把账号资质、合作形态、内容交付要求、审稿流程和数据可见范围逐项核实。
小红书内容合作的难点常在内容方向与品牌表达的平衡。项目经理应通过试点观察 brief 是否足够清晰、修改意见能否有记录、达人是否能按约定交付,以及团队是否能沉淀可复用的合作判断。
适合:预算与内容工作主要集中在小红书的品牌团队。谨慎:希望在一个平台内完成全渠道达人档案、跨渠道预算和统一归因的团队。
3. 快手磁力聚星:适合快手渠道合作的流程验证
如果业务覆盖快手,磁力聚星可作为该渠道的优先评估对象。项目经理要在当前业务账号下核对任务创建条件、合作对象范围、可见数据和结算规则,不能只依据销售演示或过往经验做判断。
特别要验证平台任务与内部项目的衔接:合作状态是否能导出,延期和取消如何记录,品牌侧如何留存审核意见。如果外部平台不能承载全部审批,至少要保证内部任务编号可以映射到平台合作记录。
适合:快手是稳定投放渠道、团队有明确的达人合作流程。谨慎:团队期待一个入口直接管理所有渠道、所有供应商和全部内部审批。
4. 微博微任务:适合评估微博内容任务与传播协作
微博业务的合作入口、开放权限和服务形态可能随平台政策变化,因此选型前应先确认当前官方路径是否适用于团队账号。若合作主要用于内容发布与传播,应把发布要求、内容留存、链接核验和效果截数约定写进任务流程。
项目经理还应检查它与其他渠道的配合方式。微博传播常与新闻发布、热点节点或其他社媒内容联动,单条任务完成并不代表整体活动闭环。内部总日历、风险审批和事件响应通常仍需由品牌自己的流程承接。
适合:微博是传播组合的一部分,且项目目标、发布时间和交付标准明确的团队。谨慎:把它当作独立的全功能达人关系管理系统。
5. 微信广告互选平台:适合验证微信生态中的合作路径
微信生态的合作形态、产品入口和准入条件需要按采购时的官方说明核对。品牌应确认可合作的内容载体、账号条件、报价和结算规则,以及项目所需数据能否在合作后取得。
不能因为团队在微信生态运营,就假设平台覆盖了所有公众号、视频号或私域合作场景。不同业务形式可能有各自的合作机制,采购评审应要求供应商或平台方按具体账号、内容形式和目标动作进行演示。
适合:项目明确落在微信生态相关内容合作,且账号条件满足平台规则的团队。谨慎:需要统一管理所有自有账号、私域社群和外部达人合作的团队。
6. CreatorIQ:适合评估跨市场创作者项目治理
对于在多个国家或地区运营、需要跨团队管理创作者项目的企业,可把 CreatorIQ 纳入国际化候选。重点不是看产品介绍中有多少模块,而是验证目标市场、目标平台、地区服务能力、集成范围、权限设计和项目数据能否按企业要求汇总。
试点时建议用一个真实区域团队和一条跨区域活动链路,检查总部是否能看到必要的汇总信息,同时让本地团队保留适当的执行空间。国际化软件的隐性成本可能来自实施、培训、区域支持和系统对接,应计入总拥有成本。
适合:有跨地区治理需求、具备相对成熟流程和实施资源的组织。谨慎:只在单一地区做少量合作,却需要承担复杂配置成本的团队。
7. Upfluence:适合评估达人营销与电商工作流连接
如果达人合作需要与电商业务协同,可把 Upfluence 作为候选之一。关键问题是它是否支持团队正在使用的电商系统、目标市场和业务流程,哪些转化数据可被连接,数据归因采用什么规则。
不要将“支持电商”直接等同于“能证明达人带来销售”。归因受优惠码、链接、用户跨设备行为、平台隐私限制和购买周期影响。评估时应要求看到原始字段、回传延迟和无法归因的情况,再决定它是否足以支持预算判断。
适合:达人合作与电商转化有明确协作需求、技术栈和目标市场较匹配的团队。谨慎:需要覆盖所有本土内容平台原生交易数据的团队。
8. Modash:适合评估创作者发现和初步合作管理
Modash 可进入关注创作者发现、筛选和合作管理的团队候选名单。试用时要拿目标市场和目标品类做抽样,不要以数据库总量替代真实的筛选有效率;同时确认目标平台数据、联系人信息和历史表现的更新方式。
如果团队需要复杂的内部审批、合同归档、跨部门预算和本地平台任务执行,应检查这些环节是否原生支持,还是需要另配工作流工具。采购后的整合工作量,有时比搜索功能本身更影响团队采用率。
适合:需要提高创作者筛选效率,并愿意验证数据覆盖范围的团队。谨慎:希望一个产品自动替代所有本土平台、审批和结算流程的团队。

六、具体案例与数据观察:小团队试点如何证明系统有没有用
1. 用一个 30 位达人活动做流程压力测试
以下是用于说明评估方法的情景模拟案例,不代表某家企业的真实项目数据,也不构成行业平均值。假设一个消费品牌要在 4 周内安排 30 位达人,覆盖两个内容渠道,涉及品牌、商务、内容和采购四个角色。
上线前,团队用表格记录达人和报价,用群聊确认档期,审稿意见散落在文档和消息里。项目经理每周手工核对一次进度。模拟基线设置为:每个合作平均需要 5 次状态追问,初稿平均经历 1.8 轮修改,按时发布率为 78%,验收材料齐全率为 70%。这些数值仅用于演示如何建立对照口径,不能引用为行业基准。
试点并不急着采购完整套件,而是先让候选工具承载统一任务编号、截止时间、责任人、稿件版本和验收材料。没有原生支持的内容仍保留在原平台,但通过任务链接和字段映射建立关联,避免双重录入。

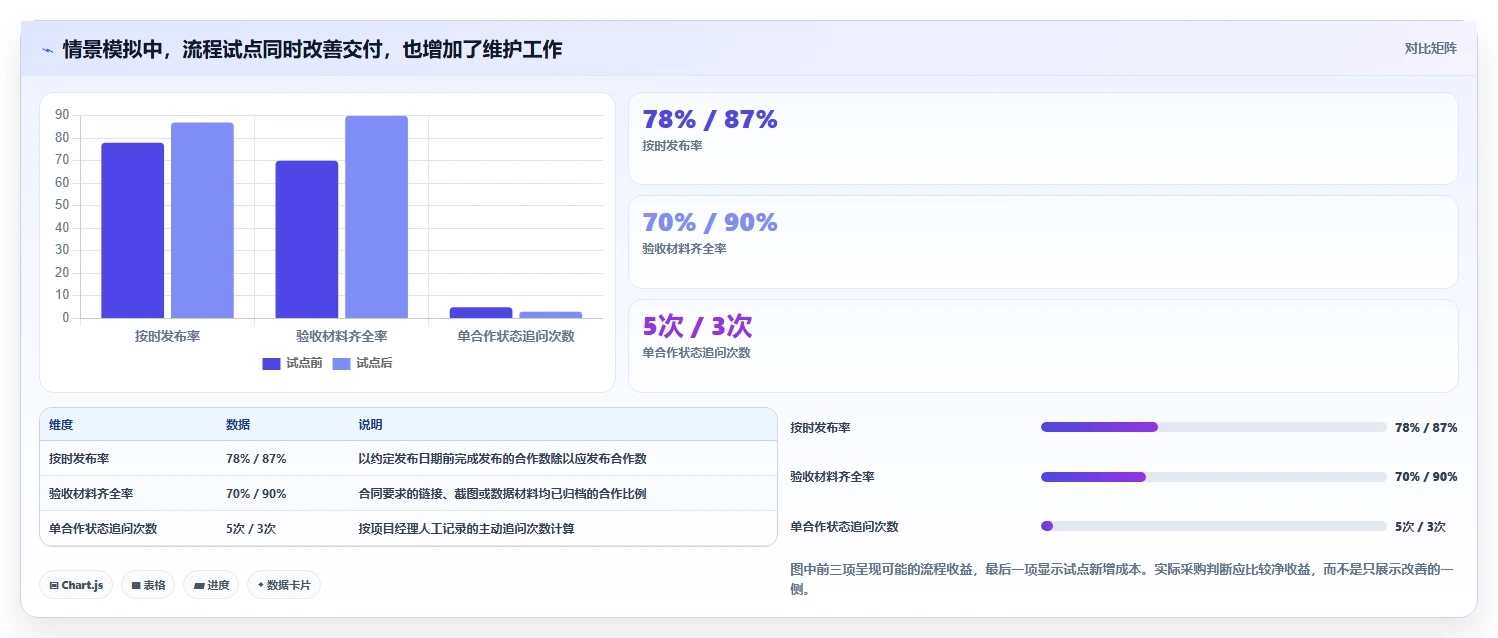

2. 试点要观察“改善了什么”,也要观察“增加了什么”
假设四周后,试点团队把状态追问从每个合作 5 次降至 3 次,按时发布率从 78% 提升到 87%,验收材料齐全率从 70% 提升到 90%。这组变化只是情景模拟,不是任何候选产品的实测结果。真实团队必须用自身基线、相同口径和可复核记录重新计算。
同时还要记录新负担:例如商务是否需要重复录入报价,内容编辑是否要在两个地方上传初稿,代理商是否无法访问品牌侧任务。若某项指标变好,但团队每周额外花 10 小时维护系统,试点不能只报效率收益而隐藏操作成本。
一个实用的核算方法是,把“减少的人工时长”和“新增维护时长”放在同一张表里。再用团队的完全人工成本估算净节省,而不是只以订阅费用和一个理想化的效率提升百分比做商业论证。
3. 让项目数据能追溯到可检查的证据
每条任务至少留下三个时间点:任务进入某状态的时间、责任人完成动作的时间、审核人作出决定的时间。这样才能区分“制作慢”与“等审核慢”,也能判断提醒机制是否真的降低了等待。
每个交付结论都要能回到证据:发布链接、平台截图或可导出的统计数据、合同约定、审批记录和验收人。若系统只保存一个“已完成”状态,后续复盘就无法确认完成依据,也难以处理费用争议。

4. 一个“看起来更快”的结果,可能掩盖了质量下降
试点中若初稿审批速度明显提升,项目经理还要看退稿率、发布后纠错次数和品牌安全事件是否上升。只追求审批时长,可能促使审核人匆忙通过内容,最后把成本转移到上线后的处理。
同样,达人合作数量增长也不一定意味着营销效果变好。需结合有效交付比例、受众匹配、互动质量、内容授权和转化目标,判断新增合作是否值得。项目管理系统能改善过程透明度,却不能替代营销策略对效果的判断。
七、不同情况的行动建议:按团队成熟度和目标选路线
1. 每月合作少、只有一两个负责人
先用轻量台账或已有协作工具统一任务编号、报价、档期、截止日期和验收材料。若平台原生合作入口已经覆盖主要任务,暂时不必为“全流程自动化”采购重型系统。
当合作数量增加到人工无法及时检查、延期频繁发生,或多人开始重复维护数据时,再启动正式选型。升级的触发条件应是清晰的业务痛点,而不是团队觉得“同行都在用”。
2. 合作量增长快,主要痛点是延期和返工
优先评估任务编排、截止提醒、审核版本和异常处理。试点中要专门选一项容易延期的任务,观察提醒是否找到正确责任人、审批是否有时限,以及逾期后是否能升级处理。
若平台原生入口无法覆盖内部审稿和物流,保留平台执行、另用协作层管理总任务通常更现实。两个系统之间应固定任务编号和核心字段,避免把“同步全部数据”当成不切实际的第一阶段目标。
3. 多渠道运营,想建立统一达人资产
先定义统一达人标识和档案字段,例如平台账号、内容类目、受众区域、合作历史、报价更新时间、授权限制和风险备注。不同平台的同一个创作者可能拥有多个账号,不能只按昵称合并。
再按渠道制定数据口径和权限规则。某些平台数据只能在特定授权下获取,某些合作记录则来自人工维护。系统需明确标记数据来源,避免团队把人工估算或过期信息误当成平台事实。
4. 跨区域或跨国家团队
把时区、语言、货币、隐私要求、合同模板、供应商支持时段和数据存储要求列入试点。国际化产品的核心风险不是界面翻译,而是本地平台覆盖和实际实施支持不足。
不要一上来要求所有区域共用同一套流程。总部可统一核心字段、风险规则和报告口径,本地团队保留适应当地平台和审批要求的空间,再通过标准化接口汇总。
5. 代理商与品牌共同执行
先明确数据归属和协作边界:达人联系方式由谁维护,沟通记录能否被品牌查看,报价和服务费是否分开记录,项目结束后素材与数据如何交接。合同中应明确系统权限和账号退出后的资料处理方式。
试点时至少让品牌和代理商各自用真实角色完成任务,而不是由供应商代操作。双方如果对“已提交”“已通过”“已交付”的定义不同,再好的系统也会把分歧留在状态字段里。
八、不同情况下的取舍:什么可以先放弃,什么不能妥协
1. 预算有限时,先买确定性,不先买宏大愿景
如果预算只能支持一个系统,优先解决最常发生、最容易出错且损失可量化的环节。对单平台团队,这可能是平台合作执行;对多渠道团队,则可能是统一排期与交付追踪。
不要为暂时不会用到的复杂分析模块付费,也不要因低价忽略导出、权限和数据更新。预算紧张时可以分阶段采购,但必须保证现有数据可迁移、核心流程不断档。
2. 数据覆盖有限时,接受人工核验,但要记录不确定性
达人数据不可能在所有场景下都完全自动更新。若产品能提供清晰的来源和更新时间,团队可以用人工抽样补足;若数据来源不明、更新时间不透明,就不应把它用于高风险预算决策。
建议把每个关键字段标记为平台回传、达人提供、人工核验或系统推算,并记录核验日期。这样即使数据不完美,团队也知道哪些结论可靠、哪些仅供初筛。
3. 原生平台流程与跨平台中台无法兼得时,采用分层架构
平台原生入口通常更贴近渠道合作规则,跨平台管理工具则更适合统一责任和流程。两者并不必然互相替代。可以让原生平台负责渠道交易与任务执行,让内部协作层负责预算、排期、审核、风险和复盘。
分层架构会带来数据同步成本,因此只同步决策所需字段:任务编号、达人账号、合作金额、关键日期、状态、链接和验收结论。不要为了追求“一处看全”而建设难以维护的复杂接口。
4. 自动化与人工控制之间,关键节点不能全部放手
提醒、字段校验、重复任务检查和到期通知适合自动化;内容审核、品牌安全、异常费用审批和数据解释需要明确的人类责任人。系统应留下决定过程,不能让自动状态覆盖人工意见。
尤其是内容修改和下架风险,要设置清楚的升级路径。谁有权暂停发布,谁通知达人,谁保留证据,谁对外沟通,应该在上线前演练一次,而不是发生争议后再找权限。
九、采购前检查表与结尾:把演示变成可验证的决策
1. 采购评估会议上直接问这十个问题
-
目标平台和目标市场是否在当前合同范围内,具体支持方式是什么?
-
达人资料和内容数据的来源、更新时间、授权条件分别是什么?
-
能否用本团队的真实筛选条件抽样检查达人结果?
-
报价、排期、合同、brief、审核、发布和验收分别由谁操作?
-
延期、取消、改稿和发布后下架如何留痕、通知和升级?
-
品牌、代理商、采购和财务能否设置不同的查看与编辑权限?
-
关键数据如何导出,导出后是否保留来源、时间和统计口径?
-
系统能否将任务与现有表格、协作工具或电商系统衔接,接口成本如何计算?
-
试点和正式上线分别需要多少实施时间、内部人力和额外费用?
-
合同结束后,数据如何导出、保存或删除,账号权限如何撤销?
2. 用三个通过条件决定扩大还是停止
流程通过:真实任务从创建到验收可以走完,异常场景不依赖供应商临时人工救场。
数据通过:核心字段能够追溯来源,抽样核对结果可解释,导出文件可被团队独立使用。
经济性通过:减少的等待和返工,足以覆盖订阅、实施、维护和迁移的总成本,且没有把工作量转嫁给另一支团队。
3. 最后的判断:好系统不是替团队找人,而是让项目不再靠记忆运行
达人任务管理系统的价值,不应该只看它能搜索多少人、自动发出多少提醒,或仪表盘有多少图表。更实际的判断是:项目负责人能否回答每个合作现在卡在哪里、谁需要行动、交付是否合格、数据能否复核,以及下一次是否值得继续合作。
我的建议是,先选一条真实业务链路做四周试点,用同一口径记录基线和试点结果,再决定购买或扩容。先把任务定义清楚,再把流程交给系统;先证明团队少返工、少漏项,再谈全面数字化。这比追逐一张看似权威的功能排名,更能降低采购失误。
常见问题解答(FAQ)
1. 2026年达人任务管理系统选型,最应该优先看哪些能力?
我在给达人合作流程做工具选型时,最困惑的是:任务看板、表格和自动提醒看起来都差不多,怎么判断系统是否真的适合团队?如果只看功能清单,我担心买完以后仍要靠群聊和人工催进度。
先从一次合作的完整链路检查,而不是从功能数量开始:建任务、分配达人、确认交付要求、审核内容、跟进发布、收集数据、核对结算。任何一环需要反复复制信息或回到聊天记录找凭证,都是流程断点。
可用100分做内部评估:流程与任务配置25分,达人资料和合作记录20分,内容审核与修改留痕20分,数据及结算核对15分,权限与审计10分,导入导出和集成10分。权重应按团队风险调整;例如结算争议频繁的团队,可以提高数据核对的权重。
选型时尤其要现场演示“改期后通知谁、退回修改如何留痕、发布链接如何关联原任务”。这类边界场景比首页看板更能暴露系统是否只是任务列表,还是能承接真实协作。
2. 品牌方、达人机构和小团队,应该选择同一种达人任务管理系统吗?
我负责的合作规模不大时,常会想直接照着大型团队的方案选工具;但复杂流程可能增加维护成本。我想知道团队类型不同,究竟应该优先解决什么问题?
通常不必追求同一套配置。品牌方更需要活动、预算、审批和效果数据之间可追溯;达人机构往往更在意多人并行跟进、达人档案复用、交付审核和结算;小团队则应先减少重复录入与遗漏,避免为暂时用不到的权限和自动化买单。可以用三个问题初筛:是否有多人同时更新同一合作?是否需要保存修改记录和审批责任人?
是否要把发布结果与费用逐笔核对?若三项里只有一项成立,轻量看板加规范模板可能已够用;若三项都成立,再测试多角色权限、批量操作和报表能力。别只按团队人数判断。五个人若同时管理上百个交付节点,复杂度可能高于十个人分工清晰的团队;更可靠的尺度是每周任务量、跨角色交接次数和出错后的返工成本。
3. 面对“TOP8”候选系统,怎样比较才不被演示和功能清单带偏?
我看选型榜单时,经常发现每家都说自己能管任务、协作和数据,但演示场景往往很顺。我想用同一套标准比较候选项,避免演示结束后才发现关键流程跑不通。
要求每个候选系统完成同一组试跑,而不是看各自准备的展示。可准备10个模拟合作任务,覆盖正常交付、延期、内容退回、达人更换、链接补交和费用调整,并让实际使用者独立操作。记录四项结果:完成全流程所需时间、人工补录次数、关键凭证找回时间、错误或遗漏数量。
再检查导出数据是否能保留负责人、状态、时间和修改记录;只展示汇总图表,却无法追溯单条合作的数据来源,后续复盘会很吃力。所谓“TOP8”更适合作为候选池,而非不分场景的绝对排名。没有统一测试口径、版本信息和适用团队说明的名次,参考价值有限;应以试跑结果和团队的高风险环节决定最终排序。
4. 上线达人任务管理系统前,怎样设计试点并判断是否值得采购?
我担心系统上线后大家仍习惯在群里跟进,最后变成多维护一份数据。我想知道试点要观察多久、看哪些数字,才能分辨工具是真的省事,还是只把工作从一个地方搬到了另一个地方。
先选一个合作周期较短、参与角色齐全的活动做试点,建议连续运行2至4周,并保留一组相似流程作为上线前基线。记录每项任务从创建到关闭的耗时、逾期率、资料补齐次数、审核往返轮数,以及月底核对合作费用所用时间。试点前设定团队自己的通过线,而不是把通用数字当行业标准。
例如,可以要求关键交付凭证完整率达到95%以上,重复录入明显减少,且结算核对时间比基线缩短。若看板更新及时率很低,先检查字段是否过多、责任人是否明确,不要马上把问题归咎于系统。采购决策还要把迁移、培训、接口、权限维护和退出时的数据导出算进总成本。
试点结束后,让实际执行者独立完成一次从建任务到结算的操作;如果仍必须依赖管理员代填,说明流程或配置还没有真正落地。
文章包含AI辅助创作:项目经理必看:2026年达人任务管理系统选型指南TOP8,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218958
读者评论
把平台原生合作和跨部门项目管理分开评估,这个提醒很实用。我们常把达人名单数量当成系统价值,实际更该抽样看有多少人符合当前项目条件、能进入沟通。
试点前记录审批等待、返工和验收材料缺失率,比上线后只看任务量更能判断效果。文中也说明漏斗和周期拆分是情景模拟,没有把它们说成行业基准,这点比较客观。
选型演示最好加入延期、取消和数据权限不足等异常场景。顺利流程看起来都差不多,真正影响日常使用的往往是变更能否追溯、责任人能否及时转交。
