软件缺陷管理平台的选型,真正拉开差距的往往不是“能不能建缺陷”,而是缺陷能否从用户反馈一路关联到需求、代码、测试、发布和复盘。团队常见的隐性损耗是:同一个问题在工单、聊天记录、测试表格和代码仓库里重复登记,发布前才发现没人能说清它影响了哪个版本。2026 年做平台对比,我更建议先比较闭环能力和组织适配度,再看功能数量与报价。

2026年软件质量管理革新:6大软件缺陷管理平台全面对比

一、先讲结论:缺陷管理选型,先选闭环而不是界面

1. 六个平台各自更适合解决什么问题

本文比较 PingCode、Jira、Azure DevOps、GitLab、Bugzilla 和 MantisBT。它们不是同一类产品:有的平台将缺陷管理放在研发协作体系中,有的平台以代码仓库或工作项为中心,也有的平台专注传统缺陷跟踪。把它们简单排成第一到第六名,会掩盖团队在流程、开发工具和治理要求上的差异。

我的判断是,若团队需要将需求、测试、缺陷和发布串成统一流程,优先评估覆盖研发全生命周期的平台;若研发已深度依赖特定代码托管与持续集成体系,优先验证其原生工作项是否足够;若需求只是低成本登记和跟踪缺陷,则应避免为暂时用不到的复杂流程买单。

平台 更适合的团队 主要优势 重点验证的短板或边界
PingCode 中大型研发组织,尤其是 100 人以上、需要跨团队协同的组织 适合从需求、测试到缺陷和交付建立统一管理视图 确认现有流程能否映射,重点评估权限、迁移、集成和复杂报表
Jira 已有相关工作流、插件和管理经验的研发团队 工作项、流程配置和生态扩展能力受到许多团队关注 需要核实实际版本、插件依赖、维护成本和流程复杂度
Azure DevOps 以微软研发工具链为主、需要工作项与交付协同的团队 工作项管理可与代码仓库、构建和发布环节协同 需检查非微软工具接入、权限模型和团队实际使用门槛
GitLab 代码仓库、合并请求和持续集成集中在同一平台的团队 缺陷可靠近代码变更与流水线信息管理 验证测试管理深度、跨团队工作流和非代码角色的使用体验
Bugzilla 有技术运维能力、希望采用专门缺陷跟踪系统的团队 长期用于结构化缺陷跟踪,适合明确的问题管理流程 评估界面体验、集成维护和面向非技术团队的协作成本
MantisBT 预算有限、偏好轻量缺陷登记与跟踪的团队 可用于建立相对直接的缺陷处理流程 需评估插件、升级、权限细分及规模扩大后的治理能力

上表是选型方向,不是产品功能承诺。具体能力会受版本、部署方式、许可方案、插件和配置影响。采购前应要求供应方按真实业务流程演示,并将关键能力写入验收清单,而不是只依赖产品介绍页中的功能名称。

2026年软件质量管理革新:6大软件缺陷管理平台全面对比

2. 哪些决策可以直接影响候选名单

  • 需要跨生命周期追踪:需求、测试用例、缺陷和发布必须互相查得到,先比较综合研发管理平台。
  • 工具链已经固定:开发不愿离开现有仓库和流水线时,先检查原生工作项是否能承载缺陷流程。
  • 只需要登记与分派:流程简单、团队规模小、报表要求低时,轻量工具更可能减少管理负担。
  • 组织有严格治理要求:把权限隔离、审计记录、部署方式、数据迁移和服务承诺列为准入条件。

我不会用“功能最多”作为结论。缺陷管理平台的价值,是让问题从发现到验证关闭的状态可信、责任明确、过程可追溯。平台功能如果增加了大量录入动作,却没有减少信息断层,团队得到的可能只是更完整的表单,而不是更好的软件质量管理。

二、背景与真实场景:为什么缺陷看板越来越忙,质量却未必变好

1. 一条缺陷通常会穿过多个信息边界

一个线上问题可能从客户反馈进入客服系统,转给产品经理判断影响,再由测试人员复现,研发人员关联代码变更,发布负责人判断修复版本,最后由测试或客户成功确认结果。每跨过一个系统或角色,丢失上下文的风险就增加一层。常见丢失项包括复现环境、影响版本、优先级依据和验证人。

当团队以聊天记录和个人记忆充当流程接口时,缺陷看板可能仍然有状态,却无法回答关键问题:哪些未解决问题阻塞发布?已修复的问题是否在目标版本验证?同一根因是否导致多个缺陷?哪些高严重度问题被降级,谁批准了这个决定?

2. 从“记录问题”转向“管理质量决策”

记录缺陷只是入口。管理者需要判断问题对用户、业务、合规和交付节奏的影响;测试人员需要知道如何复现和验证;研发人员需要知道影响代码和版本的上下文;发布负责人需要看到风险是否可以接受。平台若只提供状态字段,却没有可靠的关联关系,信息虽然存在,决策仍然要靠人工拼接。

这也是我评估平台时会追问“关闭”定义的原因。关闭可能表示代码已合并、测试已通过、版本已发布,也可能只是工单被人为改成完成。若所有团队对关闭的含义不同,关闭率、平均处理时长和遗留缺陷数都不具备横向比较价值。

3. 把缺陷闭环画出来,再问平台是否接得住

  1. 发现:明确问题来源、发现时间、环境、版本和报告人。
  2. 分诊:去重、复现、严重度判断,并确定处理责任人与优先级。
  3. 修复:关联代码变更、评审记录和目标版本。
  4. 验证:记录验证环境、测试结果和验证人;失败时重新打开或创建关联问题。
  5. 发布与复盘:确认实际发布版本,统计影响范围,识别可预防的根因。

选型演示时,我会要求供应商用同一条案例走完整条流程,而不是逐页介绍功能。重点观察跨角色切换时是否需要重复录入、关联关系是否自动保持、异常路径能否记录,以及最终报表能否追溯到原始数据。

2026年软件质量管理革新:6大软件缺陷管理平台全面对比

4. 2026 年评估重点:自动化要有证据链,智能建议要可复核

近年来,研发平台逐步引入自动分类、相似问题提示、摘要生成和测试辅助等能力。对缺陷管理来说,自动化是否有用,不应只看演示效果,而要看它能否降低分诊耗时、减少重复工单,同时不掩盖误判。若系统建议把问题标记为低优先级,却没有依据和人工确认入口,效率收益可能转化为风险。

我建议将智能功能拆成三个验收层次:是否节省人工操作、建议是否能说明依据、错误结果是否容易发现和撤回。自动化可以帮助整理信息,但严重度、发布风险和业务影响这类高后果判断,仍应有明确责任人。

三、常见误区:为什么“功能很全”仍然可能选错

1. 把缺陷数量当成质量水平

缺陷数量上升,不一定意味着软件质量变差。可能是测试覆盖提升、用户规模增加、历史问题集中补录,或者统计范围发生变化。同样,缺陷数下降也可能只是团队减少登记、合并多个问题,或把缺陷转移到其他系统。数量需要和版本范围、用户量、测试投入、严重程度及重复率一起解释。

因此,不要单独用“每月缺陷总数”考核团队。若把低缺陷数变成目标,团队可能会降低问题登记意愿。更可用的组合是观察高严重度问题、逃逸缺陷、重复打开比例、验证等待时间和问题来源变化,并结合具体发布背景做判断。

2. 把状态数量当成流程成熟度

状态设置越多,不代表控制越严。若一个缺陷要经过“待确认、确认中、待评审、评审中、待开发、开发中、待验证、验证中”等一长串状态,而每次状态变化都没有清晰责任,团队只会花更多时间维护看板。状态应对应真实的交接或决策,而非把每个动作都变成一个新状态。

我更重视状态转换的规则:谁可以推进?进入下一状态需要什么证据?验证失败如何退回?超时由谁处理?这种问题比状态名称更能检验流程是否可执行。

3. 以“能集成”替代“集成有效”

产品页面写着支持代码仓库或持续集成,并不能证明团队所需的关联能正常工作。需要确认关联是双向还是单向、是否支持目标分支和版本、历史数据能否迁移、身份如何映射,以及集成失败是否有告警。还应检查不同仓库、项目空间和权限角色下,数据是否会错误暴露。

集成验收必须使用团队真实的仓库策略。若团队使用多个代码托管平台、多个发布流水线,或存在离线构建环境,单一演示账号跑通一次并不足以证明方案可用。

4. 只测管理员体验,不测一线填报体验

管理员通常关注字段、权限、流程和仪表盘;一线人员关注的是能否快速提交、搜索是否可靠、通知是否可控、移动端是否可用。填报负担一旦过高,问题会回到聊天工具和临时表格。最终平台有数据,却只覆盖了愿意配合的那部分工作。

我会让测试、研发、产品和支持人员分别完成同一组任务:创建缺陷、补充信息、关联需求或代码、完成验证、查询版本风险。记录每类角色花费的时间、遇到的阻塞和需要重复填写的字段,比只看管理员配置页更有参考价值。

5. 用最低订阅价代替总拥有成本

订阅费用只是成本的一部分。迁移、字段治理、流程设计、集成开发、权限梳理、培训、运维和升级验证,都会消耗团队时间。开源或低价不等于零成本;大型平台也不等于一定昂贵,实际取决于部署方式、许可、使用人数和服务范围。

比较报价时,应将一年或两年的实施与运行成本纳入同一张表,并区分一次性投入、周期性费用和容易被低估的人工维护成本。还要明确增购用户、存储、环境或高级能力后的价格变化。

6. 看到智能功能,就默认缺陷处理会自动变快

智能能力通常依赖工单描述质量、历史数据完整度和团队术语一致性。若问题标题只有“页面坏了”,描述中没有环境、步骤、预期结果和实际结果,自动分类也很难给出可信建议。先治理输入数据,通常比先追求自动化更重要。

评价自动化时,建议用一组历史工单做盲测:由人工先完成分类和去重,再比较系统建议的准确度、人工修改率和节省时间。不能只展示最成功的案例,还要记录误判类型,尤其是把高风险问题错误压低优先级的情况。

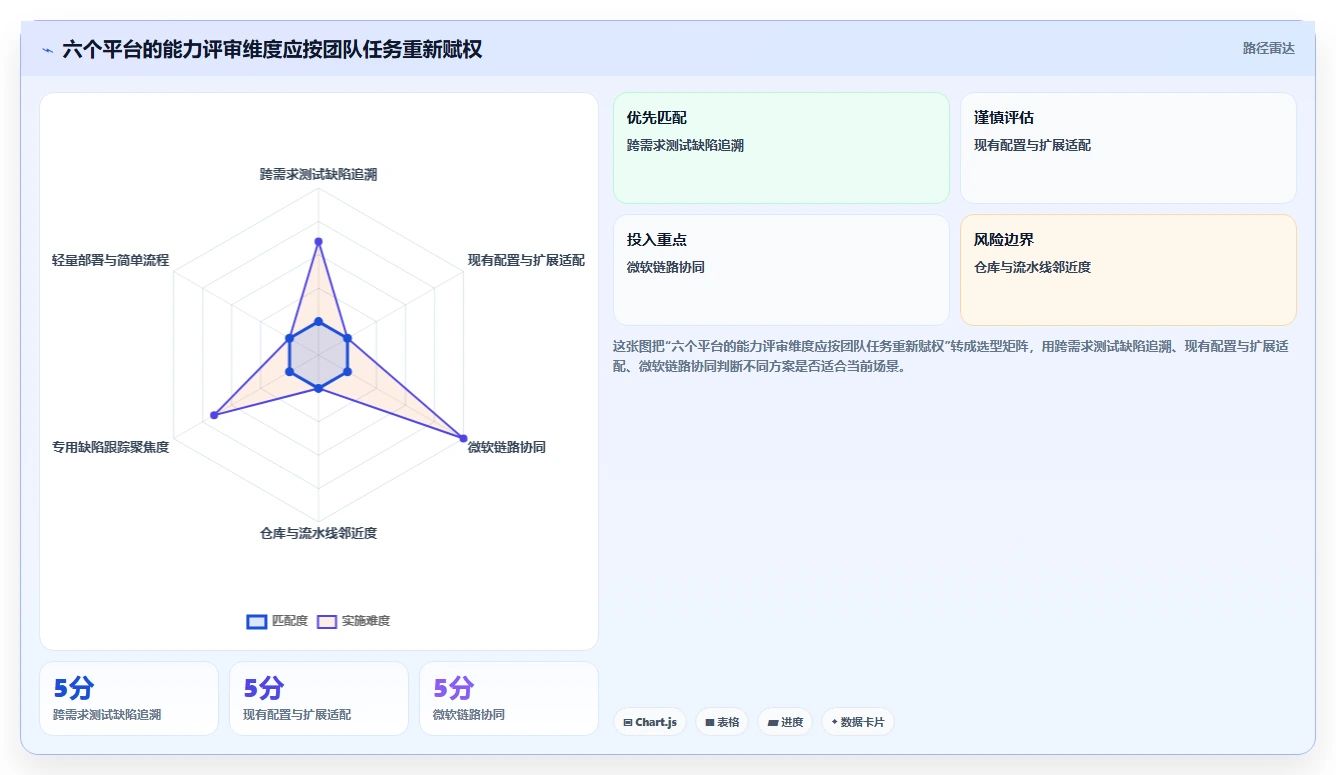

四、六个平台逐项对比:优势之外,更要看适用边界

1. PingCode:适合把缺陷放进完整研发流程的组织

PingCode适合纳入候选名单的典型场景,是企业希望把产品需求、测试活动、缺陷处理和交付状态放进同一套协作框架,中大型研发团队需要跨部门查看工作进展,且现有流程已不止是简单的工单登记。对于 100 人以上组织,尤其要看不同项目、业务线和角色之间如何共享信息又保持权限边界。

评估时,我会检查从需求到缺陷的追溯路径、测试计划和执行结果如何关联问题、缺陷与版本如何对应,以及跨团队报表能否按统一口径汇总。演示不应只展示“可以创建缺陷”,还应展示需求变更后如何定位受影响的问题、测试失败如何回流、发布前如何筛选未关闭风险。

要谨慎判断的是流程适配和迁移工作。平台功能覆盖较广,不等于现有组织可以不做流程梳理直接上线。若企业的项目空间、角色、字段和审批规则已有多年历史,先设计最小可行流程,再逐步扩展,通常比照搬旧表单更稳妥。

2. Jira:适合已有生态与流程资产的团队

Jira 的吸引力通常来自可配置的工作项流程、扩展生态和团队积累的使用经验。对于已经形成规范工作流、拥有内部管理员,并且现有插件或周边系统与其配合成熟的团队,迁移的机会成本可能高于继续治理现状。

评估 Jira 时,不要只检查流程编辑器。更应盘点团队依赖的插件、插件维护责任、版本升级影响、字段和状态数量、跨项目报表口径,以及新成员是否能快速理解现有配置。如果缺陷处理必须依赖多个插件拼接,需将插件授权、兼容性和故障排查纳入总拥有成本。

常见风险是配置逐年累积:不同团队对严重度、优先级、修复版本使用不同字段,仪表盘看似丰富,却难以做跨项目比较。若选择继续使用,应先统一关键字段和状态语义,再清理低使用率配置。

3. Azure DevOps:适合微软研发工具链占主导的团队

Azure DevOps 值得重点评估的情况,是团队已经依赖微软相关研发环境,希望工作项与代码、构建或发布流程协同管理。它的价值不应仅由工作项页面判断,而要通过实际团队的身份、仓库、流水线和发布策略做端到端验证。

现场测试应覆盖:提交代码时如何关联缺陷,合并后状态是否按规则更新,版本或发布信息如何回写,权限能否匹配现有团队边界。若组织同时使用其他代码托管和测试工具,还要验证双向同步、冲突处理和数据延迟,而不是只确认“有接口”。

边界在于工具链组合。若不同团队各自使用不同平台,统一到单一工作项系统未必自动降低成本。迁移会涉及用户习惯、历史记录和权限映射,必须估算并设置回退方案。

4. GitLab:适合让缺陷靠近代码与交付过程

GitLab 的特点是将软件开发中的多个环节放在相对集中的平台环境里。对于仓库、合并请求和持续集成主要集中管理的团队,缺陷与代码变更的距离较近,适合验证开发过程中的关联和自动化。

演示时要关注非研发角色的参与体验:产品、测试、客服是否能找到合适入口,问题是否能关联到需求和测试证据,跨项目的缺陷趋势能否按业务线汇总。平台靠近代码,不意味着所有管理者都能自然获得所需的质量视图。

如果团队要管理复杂测试资产、多个业务部门的审批或较强的跨系统质量治理,应验证这些流程是否可原生支持,还是要依赖额外工具或自定义集成。不要用流水线运行成功来替代缺陷流程验证。

5. Bugzilla:适合需求清晰、技术维护能力充足的缺陷跟踪场景

Bugzilla 是专门用于缺陷跟踪的成熟选择之一,适合组织已经明确问题分类、责任分配和处理流程,并愿意安排技术人员负责部署、配置、集成和维护的情况。若核心目标是结构化登记、搜索和跟踪问题,专用工具可能比综合平台更直接。

需要认真评估的是现代协作体验和周边集成。让非技术角色试用创建、补充和查询问题,观察他们是否需要额外培训;再检查与代码、测试和发布系统的连接能否满足追溯要求。功能可以通过自定义或周边系统补足,但维护责任必须有人承担。

若组织希望快速获得统一的管理仪表盘、丰富的跨角色体验或完整的研发协作流程,不能只凭其“能追踪缺陷”就认定足够。应把需要补建的报表、接口和权限能力转换成实施工作量。

6. MantisBT:适合轻量问题跟踪与预算敏感团队

MantisBT 适合流程较简单、希望快速建立缺陷登记和状态跟踪机制的团队。它可以作为轻量方案进入初筛,尤其适用于不需要复杂需求管理和多层审批、且具备基本技术维护能力的环境。

选型前应测试用户权限、字段扩展、邮件通知、搜索、备份恢复和升级路径。轻量平台经常在小团队阶段表现足够,但随着项目数、角色数和报表要求增加,组织可能逐渐靠插件、脚本或人工汇总补足能力。

如果预计未来两年会扩大团队规模,建议把“升级到更完整平台的迁移成本”提前计算。轻量并不等于错误,关键是管理层是否接受一定的流程取舍,以及是否为数据可迁移和系统维护留出资源。

2026年软件质量管理革新:6大软件缺陷管理平台全面对比

五、专业判断逻辑:用同一把尺子评估产品与团队

1. 先定义业务结果,再定义功能需求

我建议先写出选择平台要改变的三个业务结果,例如减少缺陷重复登记、缩短从分诊到责任人确认的时间、提高发布风险可见性。每个结果必须能对应当前基线和目标口径。若目标只是“上线一个新平台”,团队很容易把实施完成误认为质量管理改善。

例如,“提高关闭效率”需要进一步拆成等待分诊时间、修复时间和验证时间。缺陷总周期变长,原因可能不在开发,而在测试环境等待、责任人不明确或版本发布频率低。只有把周期拆开,才能判断平台要支持什么流程控制。

2. 建立准入项、评分项和否决项

把需求分为三类,避免一个总分掩盖高风险缺口。准入项是缺失就不能采购的能力,例如部署和数据要求;评分项用于横向比较体验和效率;否决项则用于识别不可接受的风险,例如关键权限无法隔离、历史数据无法导出或必要集成不能稳定运行。

评估类别 示例 建议验证方式
准入项 部署模式、身份认证、数据保存、审计要求 文档核验并由安全、法务或运维共同确认
评分项 缺陷录入耗时、跨角色易用性、报表灵活度 用真实工作流完成任务并记录操作结果
否决项 关键数据不能导出、权限不满足隔离要求 要求供应商现场演示并形成书面确认
实施项 字段映射、历史数据清理、集成和培训 进行迁移样本测试并估算人天

3. 用权重处理“好用”与“适合”的差别

评分权重应由实际业务风险决定。需要严格追溯的团队,可以提高需求、测试、代码和版本关联的权重;代码仓库集中且开发流程成熟的团队,可以提高流水线关联和开发人员使用效率的权重;预算和运维能力有限的团队,则应增加部署维护成本与培训成本的权重。

一个可操作的方法是让研发、测试、产品、运维和安全代表分别独立打分,再讨论分歧最大的指标。若测试团队认为验证追踪最重要,而研发团队认为录入负担最重要,这个分歧本身就是流程设计问题,不能简单用平均分消除。

4. 试点要验证真实复杂度,而不是做漂亮演示

试点应使用真实项目、真实用户角色和真实历史工单样本,至少覆盖正常流、退回流和异常流。正常流验证创建到关闭;退回流验证测试失败后如何重新打开;异常流验证重复缺陷、无法复现、跨版本影响、权限拒绝和集成失败时如何处理。

建议记录每个任务的完成时间、人工重复录入次数、错误关联数、需要管理员介入的次数和用户主观阻塞点。不要只统计“试点参与者觉得好不好用”,因为短期新鲜感和项目成员经验会影响评价。

5. 给指标明确口径,避免上线后各说各话

  • 分诊时长:从缺陷首次提交到责任人和处理优先级确认的时间。
  • 修复时长:从进入处理中到修复提交的时间,排除或单独标记等待外部依赖的阶段。
  • 验证时长:从修复可验证到验证结论完成的时间。
  • 逃逸缺陷率:在明确统计范围内,进入生产或用户环境的问题占问题总量的比例。
  • 重新打开率:已标记修复或关闭的问题中,因验证失败等原因重新打开的比例。
  • 重复缺陷率:被判定为重复登记的问题占已处理问题的比例,并明确重复判定规则。

这些指标不能脱离业务环境做横向排名。迭代周期、产品复杂度、用户量和测试策略不同,都会影响结果。更实用的用途是观察同一团队、同一口径随时间的变化,再用具体案例解释变化原因。

六、案例与数据观察:用模拟场景展示如何把选型变成验证

1. 一个 120 人研发组织的评估场景

下面是为选型方法说明构造的情景模拟,不是某家企业的真实项目数据。假设一个 120 人研发组织由产品、研发、测试和运维组成,过去使用多个系统登记需求、缺陷和发布信息。管理层发现发布前反复追问“缺陷是否验证、影响哪个版本”,于是决定评估统一平台。

团队没有先订阅全员账号,而是抽取一个包含两个研发小组的项目做试点。样本包括 180 条历史缺陷、三类用户角色、两个发布周期和一个真实代码仓库。试点目标不是比较谁的页面最漂亮,而是验证从问题发现到发布确认能否留下一条完整记录。

2. 试点流程中需要被测量的具体动作

  1. 从历史缺陷抽样,去除重复记录并统一严重度口径。
  2. 选择三个候选平台,用相同字段和相同流程配置,不为某一家单独定制优势场景。
  3. 要求报告人提交缺陷,测试负责人完成分诊,研发关联修复,测试人员验证关闭。
  4. 插入重复问题、验证失败和跨版本影响等反例,检查平台是否能保留判断过程。
  5. 由发布负责人查询未关闭风险,并将结果与原始工单逐条核对。

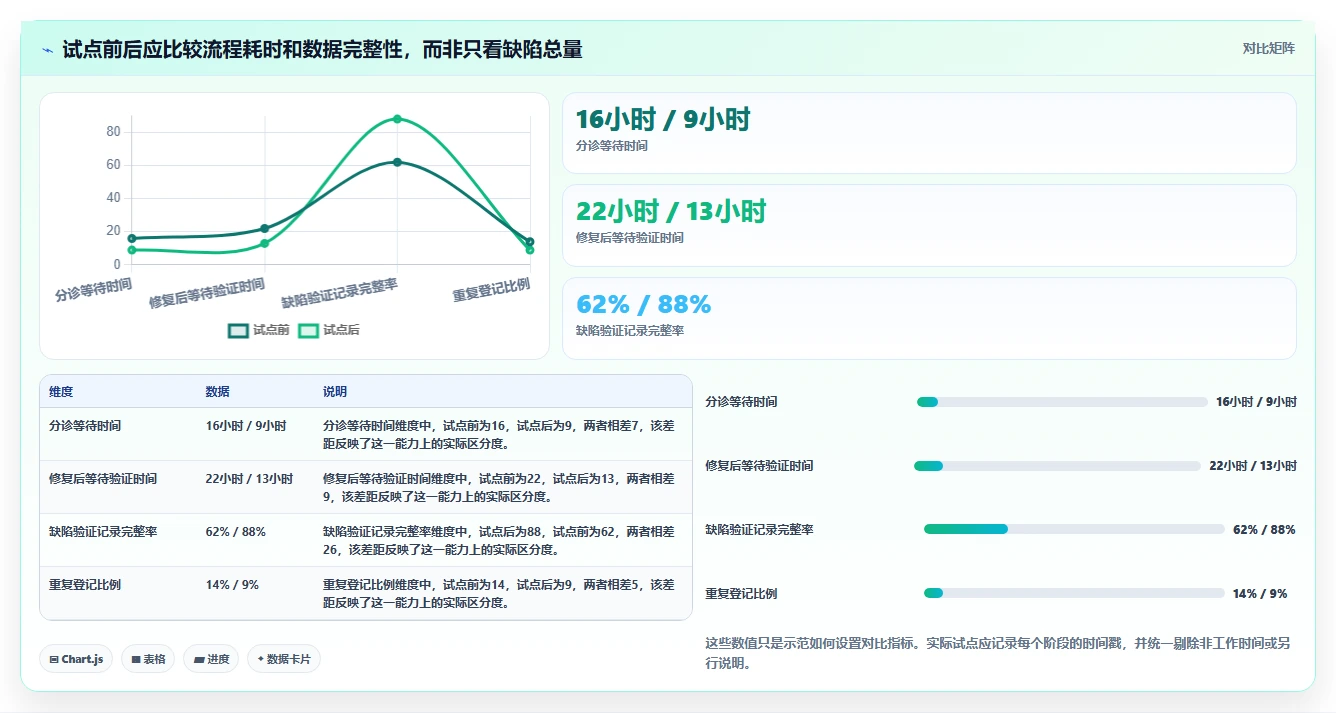

在这个场景中,模拟记录的焦点不是“哪个平台得分最高”,而是操作摩擦发生在哪里。假设方案甲功能覆盖广,但测试人员每条缺陷平均要重复录入两个字段;方案乙字段较少,然而跨版本风险需要人工汇总;方案丙上线快,但无法满足组织的权限隔离要求。三种情况分别意味着流程优化、报表补齐和候选淘汰,不能用一个总分简单抵消。

3. 用基线和目标判断试点是否值得推广

试点开始前,先从现有系统抽取近两个迭代的数据,明确缺陷统计范围和时间口径。再为每个候选方案设定可检验的目标,例如分诊等待时间下降、重复填写减少、关闭前验证记录完整度提高。目标值应结合现状制定,而不应直接套用行业数字。

如果团队当前大量问题没有记录验证人,那么第一阶段的成功标准可能是提高验证记录完整率,而不是立即缩短总修复时间。平台能让过程更透明,初期反而可能暴露出更多积压问题;这不代表质量变差,而是可见性提高后的统计变化。

2026年软件质量管理革新:6大软件缺陷管理平台全面对比

4. 关注反例:平均效率提高,关键风险仍可能恶化

假设平台上线后,普通缺陷的分诊时间下降,但高严重度问题被错误归入低优先级,整体平均数会掩盖风险。试点因此必须单独观察高严重度问题的责任人确认时间、首次响应时间和发布前遗留数量。质量管理关注的不仅是效率,也包括低概率、高影响事件有没有被及时识别。

同样,如果平均处理时间缩短,却有更多问题在关闭后重新打开,可能说明团队为了追求速度而降低了验证质量。任何效率指标都应搭配质量和风险指标,尤其是在组织准备将平台数据用于绩效评价时。

2026年软件质量管理革新:6大软件缺陷管理平台全面对比

5. 将分数拆成“操作证据”和“产品能力”

试点结束后,建议把结果分成两张表。第一张记录平台是否具备所需能力,例如关联版本、设置权限、保存审计信息;第二张记录团队完成实际任务的过程,例如平均操作时间、培训问题、人工修正次数。产品能力达标,不等于组织能够低成本使用。

对于表现不佳的环节,应先判断是平台限制、配置不当还是业务规则未定义。例如“版本字段没有被正确填写”,可能是表单设计不合理,也可能是研发团队没有统一版本命名。直接把问题归咎于工具,往往会错过流程治理机会。

七、按团队情况给出行动建议:从初筛到上线的可执行路径

1. 小团队或初创团队:先让登记和反馈闭环跑起来

如果团队规模较小、角色少、迭代节奏快,优先保证提交缺陷容易、负责人明确、状态含义清楚和搜索可用。先建立最少字段:标题、影响范围、复现步骤、预期结果、实际结果、严重度、负责人和目标版本。只有字段真正支持决策时,才增加复杂度。

这类团队可以把 Bugzilla 或 MantisBT 纳入轻量方案比较,也可评估现有代码协作平台是否已经足够。关键是明确谁维护权限、备份、升级和集成。如果技术维护无人负责,低订阅成本也可能转化成较高的中断风险。

2. 中型研发团队:先治理一致性,再扩展自动化

当多个项目组对优先级、严重度和关闭状态理解不同,首先应统一定义和跨团队报表口径。可用一到两个迭代作为治理窗口,清理重复字段,规定缺陷何时进入待验证、何时可以关闭,以及由谁确认发布影响。

此时 Jira、Azure DevOps、GitLab 和 PingCode 都可能进入候选范围,具体取决于现有工具链与流程边界。不要让各项目组分别配置出互不兼容的流程,再期望总部报表自动统一。共用的数据定义应先于大规模仪表盘建设。

3. 100 人以上组织:把权限、变更与迁移放到选型前段

中大型组织经常要处理多业务线、多环境、外包协作、审计和数据隔离。评估时需要把权限模型和组织结构一起设计,确认项目之间是否存在敏感数据、人员变更如何回收权限、供应商或临时成员能看到什么,以及管理操作是否可追溯。

若选择覆盖面较广的平台,要先定义最小统一流程和允许的团队差异,避免全组织只有一种流程造成抵触,也避免每个团队都完全自定义。PingCode 可作为这类组织的候选方案之一,重点验证其需求、测试、缺陷和交付信息能否符合实际治理结构,而不是仅凭平台定位作决定。

4. 微软链路集中:从实际工作项和流水线协同开始验证

如果组织现有研发过程集中在微软相关工具链,优先用真实仓库、构建和发布流程验证 Azure DevOps 的工作项闭环。检查团队是否能在不增加重复登记的情况下关联代码和缺陷,并确认项目负责人能否得到符合发布决策需要的视图。

若组织仍有多个外部系统,试点必须包含跨系统数据同步与身份权限场景。避免仅在单一示范项目里验证成功,就推断所有团队都能直接迁移。

5. 仓库与流水线集中:重点检查跨角色质量视图

如果开发工作主要集中在 GitLab,先验证缺陷和代码变更的关联是否自然、流水线失败是否能支持问题定位,再让产品、测试和运维角色完成完整操作。缺陷管理不能只服务提交代码的人,还要支撑发布把关、用户反馈和质量复盘。

若跨团队测试、需求追踪或组织级报表不足,应把补充集成的建设和维护成本列入评估。平台内的工作项与代码流程相连只是闭环的一部分,还需确认外部反馈和发布结论能回到同一条问题记录。

6. 预算敏感或倾向自主管理:用维护能力换取许可成本优势

专用或轻量方案可能降低采购门槛,但组织必须有能力处理备份、升级、安全修复、插件兼容、数据迁移和故障恢复。若这些工作长期依靠一名兼职管理员,系统的真实风险和成本可能被低估。

采购前做一次恢复演练:备份是否能还原,用户权限是否能重建,附件和历史关联是否完整,迁移失败时如何回退。把这些结果作为方案评审材料,而不是上线后才开始补做。

7. 用四周左右的评估节奏控制试点范围

  1. 第一阶段:确定业务目标、流程边界、准入项和候选平台。
  2. 第二阶段:配置真实样本流程,准备历史数据和测试账号。
  3. 第三阶段:由不同角色完成正常、退回和异常场景,记录耗时和错误。
  4. 第四阶段:复盘指标、成本、权限和迁移风险,决定推广、调整或淘汰。

评估周期不必机械固定四周;复杂组织可能需要更长时间。关键是给每个阶段设定交付物和停止条件。如果关键准入项无法验证,就不应因为试点投入已经发生而继续推进。

八、取舍与落地:选得合适,比选得“全”更重要

1. 流程覆盖与上手速度之间的取舍

综合型平台通常能承载更多流程,但配置和治理要求也更高。轻量工具上手快、初期操作简单,却可能在需求追溯、跨项目报表和权限治理上逐渐出现边界。团队应明确未来一到两年要解决的问题,而不是为了想象中的复杂需求一次性引入所有能力。

如果团队现阶段主要困扰是问题没人处理,先解决责任人和分诊机制;如果主要困扰是无法判断发布风险,先打通版本、验证和未关闭问题;如果主要困扰是审计与隔离,再把权限和留痕作为首要条件。不同痛点对应不同平台价值。

2. 原生集成与跨平台灵活性之间的取舍

原生集成通常减少接入摩擦,但可能让组织更依赖单一生态;跨平台组合能够保留现有工具,却增加同步、身份映射和故障排查复杂度。评估时不要只比较接口数量,而要看故障出现时由谁发现、谁负责修复、数据冲突如何裁决。

对于多工具环境,建议把每条集成写成责任清单:数据从哪边产生、谁有权修改、同步周期多长、失败如何告警、人工补偿如何记录。没有责任人的集成不是自动化资产,而是未来的隐性工单来源。

3. 统一流程与团队自治之间的取舍

完全统一容易牺牲局部效率,完全自治又会使组织级报表失去可比性。较稳妥的做法是统一少数关键语义,例如严重度、修复版本、验证结论和关闭定义;在字段展示、团队视图和部分审批环节留出经过治理的差异。

统一标准要有例外申请和变更审查机制。否则团队会用外部表格绕开平台,形成“系统看起来统一、实际数据分散”的假象。管理规则的目标应是提高可追踪性,而不是让所有项目的工作方式完全相同。

4. 自动化收益与判断责任之间的取舍

自动分派、相似问题提示和信息补全,适合处理重复、低风险、规则明确的工作。涉及安全、隐私、合规、重大客户影响和发布阻断的问题,应保留人工复核及责任记录。自动化的价值是让人更快看到证据,而不是让责任消失。

如果使用智能摘要或分类能力,应观察人工修改率、误分类风险和处理时间变化,并明确数据如何使用。若系统无法解释某条建议为何出现,组织就应限制其用于高影响决策。

5. 迁移成本与路径依赖之间的取舍

继续留在旧平台,可能避免一次性迁移,但也可能让历史配置和人工补丁继续累积;更换平台则可能改善流程,却需要承担数据映射、培训和生产切换风险。决策时应比较未来的持续维护成本,而不只比较迁移当天的工作量。

迁移不必一次搬完所有历史数据。可按活跃项目、未关闭缺陷、最近版本和合规留存要求确定范围,较早的历史数据可以只读归档或分阶段迁移。无论采用哪种方式,都要先测试附件、关联关系、评论、用户和时间戳的完整性。

6. 下一步行动:在采购前完成这份最小验证清单

  • 选出一个真实项目,抽取近期缺陷样本,并统一数据口径。
  • 画出当前发现、分诊、修复、验证和发布流程,标出人工交接点。
  • 确定三项业务目标、准入条件、评分权重和不可接受风险。
  • 邀请研发、测试、产品、运维和安全角色参加同一场景试点。
  • 测量操作耗时、重复录入、验证记录完整度、重新打开率和实施工作量。
  • 核对许可、迁移、集成、培训、运维和退出成本,要求候选方案书面确认关键约束。
  • 在推广前设定数据治理负责人、流程所有人和定期复盘机制。

我的最终判断是:软件缺陷管理的革新,不是把更多状态、自动化和图表放进一个平台,而是让每条重要问题都能说明来源、责任、影响、修复证据和验证结论。选型时先用真实业务链路筛掉不适配方案,再用小范围试点证明效率与风险指标确实改善。下一步不必立即采购,先抽取一个迭代的缺陷数据,画出闭环中的断点,再让候选平台用同一组真实案例接受检验。

常见问题解答(FAQ)

1. 2026年对比6类软件缺陷管理平台,最该看哪些指标?

我在看这类选型文章时,常发现功能清单很长,却很难回答哪个工具适合自己的团队。我更想知道,除了缺陷创建和指派,哪些指标能真正反映上线后的效率?

别先按功能数量排名,先看缺陷从发现到关闭能否形成可追溯的闭环。建议用同一组场景评估六类平台:独立缺陷管理、应用生命周期管理、测试管理集成、项目协作、低代码流程和企业级研发管理平台。每类平台都用同一批样例验证:创建缺陷、关联需求与测试用例、分派处理、提交修复、回归验证、关闭或重开。

记录每一步的操作耗时、必填字段是否合理、状态流转是否留痕,以及跨团队协作是否需要反复复制信息。一个实用的评分表可设置五项:流程匹配度30%、与现有研发工具的集成25%、报表与追溯能力20%、易用性15%、部署和维护成本10%。这些权重不是行业标准;

如果团队受合规审计约束,应提高追溯能力权重,如果团队规模小、流程简单,则应提高易用性权重。

2. 软件缺陷管理平台的AI功能,怎样判断是真提效还是噱头?

我看到不少平台把智能分类、自动总结或缺陷推荐列为亮点,但演示时往往只展示理想输入。我担心真实团队的缺陷描述很乱,想知道应该怎样测试,才能判断AI功能是否值得为它付费?

不要只看演示效果,准备一组脱敏的历史缺陷样本做盲测,至少覆盖描述完整、信息缺失、重复提交、日志过长和跨模块问题等情况。可以先抽取约50至100条样本,分别记录人工处理结果与系统建议,并由熟悉业务的人复核。

重点观察四项:重复缺陷推荐的准确性、分类建议被接受的比例、摘要是否遗漏复现条件、自动生成内容是否引入不存在的事实。比如系统建议把问题归到错误模块,哪怕摘要写得流畅,也可能增加返工,因此不能只用生成速度衡量收益。最终应计算净节省时间,而非AI功能调用次数:每周节省工时减去复核、纠错和维护规则的工时。

样本量较小只能用于初筛,不能据此宣称普遍准确率;还要确认数据权限、日志留存和模型服务边界,再决定是否扩大使用。

3. 团队选软件缺陷管理平台时,怎样设置权重并做出可复核的对比?

我担心选型会变成各部门凭印象投票:开发看集成,测试看用例,管理者看报表,最后谁的声音大就选谁。我想要一种能把偏好变成证据、又不需要做几个月评测的方法。

先确定必须满足的门槛,再给可比较项评分。门槛可包括权限隔离、数据导出、缺陷状态可配置、关键操作留痕和现有身份认证支持;任一项不满足就先淘汰,避免用漂亮界面抵消合规或流程风险。剩余候选项可采用五分制,按团队实际目标设置权重。

例如研发与测试协作占30%、集成占25%、追溯和报表占20%、上手成本占15%、总拥有成本占10%。每个分数必须附证据,如测试记录、配置截图或报价条款,而不是只写“体验好”。

做一轮两周左右的试点通常比看完所有功能演示更有判断力:选一个真实小项目,邀请开发、测试和负责人分别完成固定任务,记录完成时间、错误次数和需要管理员介入的次数。评分后再做敏感性检查:把最重要的一项权重上下调整10个百分点,若结论立刻反转,说明团队目标还没对齐。

4. 更换软件缺陷管理平台前,怎样估算迁移成本并降低风险?

我担心迁移不只是导入缺陷记录,还会牵涉历史附件、评论、状态和人员权限。若旧系统还能用,我想知道什么情况下值得迁移,以及怎样避免切换后查不到旧问题的处理过程。

迁移成本不应只看数据导入报价,还要盘点字段映射、附件搬运、账号与权限重建、自动化规则重做、报表替换、培训和并行运行。先抽取不同年份、状态和项目的样本,核对缺陷编号、创建时间、处理人、评论、附件及关联关系是否能完整保留。建议先做小批量试迁移,再由业务人员逐条抽查。

可预先设定验收条件,例如关键字段完整率不低于约定门槛、附件可访问、历史关闭记录可追溯、抽样记录的状态与旧系统一致;具体门槛应根据审计要求和数据质量确定,不宜照搬固定数字。如果旧平台的主要问题只是报表配置或流程规则,先评估局部改造是否更便宜。

若迁移能解决跨团队协作受阻、维护成本持续上升或审计追溯不足,再制定只读保留期、回滚方案和切换负责人,并在新旧系统并行验证关键项目后逐步停用旧系统。

读者评论

黄
黄梓萱

把“关闭”定义拆成代码合并、测试通过和版本发布几种状态,这点很实用。不同团队口径不一致时,缺陷关闭率确实很难比较。

石
石思源

文章提醒用真实仓库和发布流程做集成验收,而不是只看演示,这对多工具链团队尤其重要。权限映射和失败告警也建议纳入清单。

胡
胡嘉禾

轻量工具并非没有成本,迁移、升级和维护都要算进去。不过文中的漏斗是情景模拟,实际选型时最好用团队自己的工单数据替换。

文章包含AI辅助创作:2026年软件质量管理革新:6大软件缺陷管理平台全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218580

赞 (0)
飞飞飞飞
企业效率提升利器:2026年最值得投资的5款软件缺陷管理平台
上一篇 39分钟前
2026年研发管理利器:7款顶级进度表制作软件工具选型指南
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
