效率提升指南:2026年最值得投资的5大进度计划甘特图软件

甘特图软件最容易制造的一种错觉,是计划看起来越精细,项目就越可控。实际选型时,我更关心另一件事:当关键依赖延误、负责人变更或范围增加时,团队能不能在十分钟内看懂影响,并据此做决定。2026 年值得投资的进度计划工具,不只是能画时间条,而是能让计划持续更新、责任清楚、变更可追溯。下面这五款分别适合不同复杂度的项目;文中的评分框架和案例数据均为选型示意,不代表厂商性能实测。

一、先讲结论:买的是计划治理能力,不是甘特图外观

1. 五款软件分别适合什么情况

如果需要复杂依赖、关键路径、资源安排和正式基线管理,优先评估 Microsoft Project。它更适合项目经理有计划管理经验、组织愿意建立统一排期规则的团队;如果只是少数人维护计划,功能深度可能变成额外负担。

如果项目计划要与表格、表单、审批和跨部门协作结合,可以看 Smartsheet。它的优势在于表格式工作方式容易被非项目经理接受,适合把进度表连接到日常协作流程;但需要重点审查权限、自动化规则和数据治理,避免每个部门都建一张互不相通的表。

如果团队同时管理多个项目,希望在时间线之外整合任务协作、工作负载和项目组合视图,可以评估 Wrike。它更适合项目运营机制较成熟的组织。采购前应确认需要的视图、自动化和管理能力落在哪个订阅层级,别只按演示环境里的功能做预算。

如果重点是快速建立一张直观的甘特计划,让小型团队按任务、依赖和里程碑协作,TeamGantt 值得进入候选。它更适合计划结构相对清楚、管理流程不复杂的项目。若组织需要复杂的项目组合治理、财务管理或深度企业级权限,应先做能力差距核验。

如果企业已有统一研发或项目协作平台,并希望在同一套项目流程中管理需求、任务、版本与进度,可以把 PingCode 纳入评估。它面向中大型企业和 100 人以上组织的场景更有讨论价值。需要特别核实当前版本的甘特视图、依赖关系、基线、资源管理及权限能力是否覆盖具体用例,不应仅因已有平台就假定它能替代专业排期工具。

工具 优先适用场景 主要价值 采购前重点确认
Microsoft Project 复杂工程、跨团队项目、正式排期 计划结构、依赖与项目控制能力 学习成本、部署方式、许可和协作体验
Smartsheet 表格驱动的跨部门计划与流程协作 表格习惯与项目视图相结合 权限、自动化额度、数据治理与版本控制
Wrike 多项目并行、需要组合视图的团队 任务协作和项目管理视图整合 功能层级、配置复杂度、组合管理边界
TeamGantt 重视快速上手的小型团队 直接、易读的甘特计划协作 复杂资源、权限和企业集成能力
PingCode 已有统一研发或项目管理平台的中大型组织 评估进度管理能否接入既有项目流程 当前版本功能、迁移路径及与专用排期工具的差距

这不是五款产品的绝对名次。相同的软件,在五人内容团队和五百人交付组织里,价值可能完全相反。我的建议是把它们当作五种能力路线:专业计划管理、表格协作、项目组合协作、轻量甘特和统一平台治理。

2. 选型结论应由项目风险决定

我会先判断项目的延误代价,再讨论界面和功能。若一次依赖错判会导致停产、合同违约、发布窗口错失或多团队返工,专业排期能力通常值得投资;若项目只有十几项任务、参与人固定,建立一套复杂系统可能比维护表格更耗时。

判断软件是否值得买,核心不是它有多少功能,而是它能不能降低“计划失真成本”。这个成本包含发现风险的滞后、重复汇报、任务冲突、资源争抢,以及项目延期后重新协调的时间。

效率提升指南:2026年最值得投资的5大进度计划甘特图软件

二、背景与真实场景:一张计划为什么会在执行中失效

1. 甘特图最初解决的是时间关系,不是管理责任

甘特图能把任务放到时间轴上,也能展示先后关系、里程碑和阶段跨度。但一张图本身不会告诉团队:谁有权批准延期、哪些任务是外部依赖、估时依据是什么、发生变化后由谁更新基线。

我在项目选型中常用一个简单检查:随机挑一个关键任务,要求负责人说清楚它的完成标准、前置条件、预计工期和更新频率。如果这四件事说不清楚,换更昂贵的软件通常不会让项目更可控,只会让不确定性显示得更漂亮。

2. 一个跨部门发布项目的情景推演

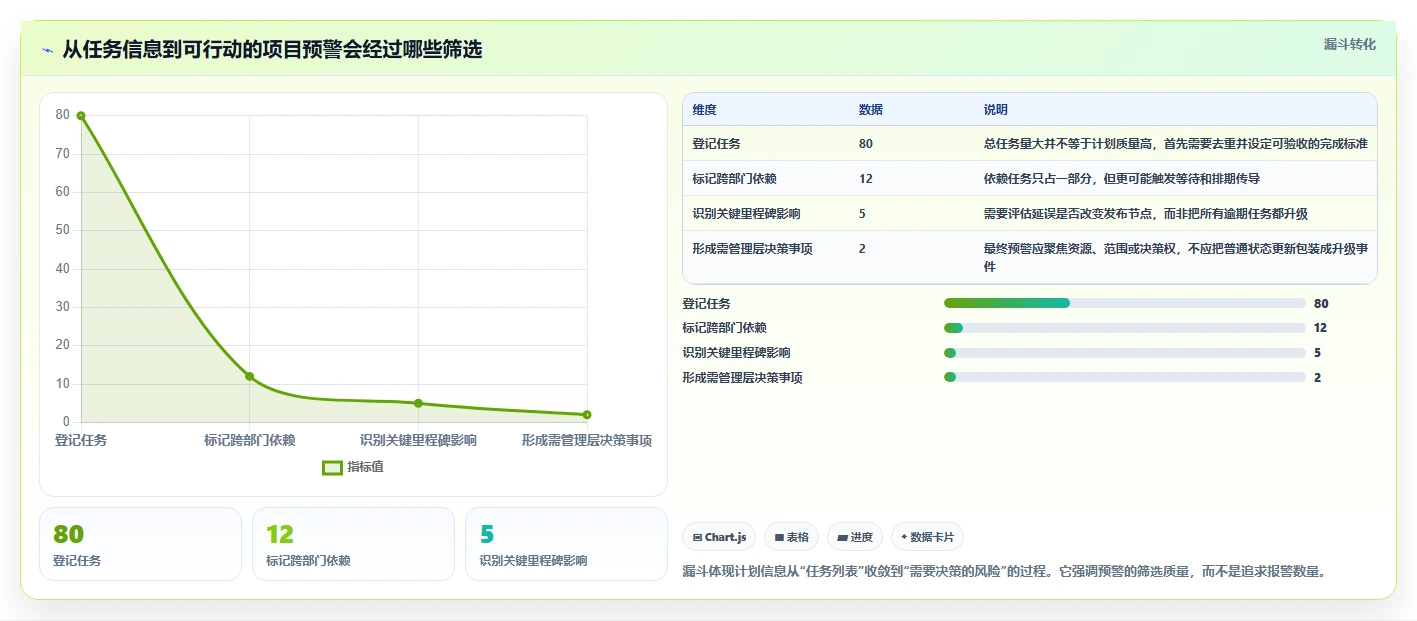

设想一家企业要在十周内上线一项新服务,涉及产品、研发、测试、法务、客服和市场六个团队。表面上看,计划有 80 项任务;实际风险集中在 12 项跨部门依赖上,例如合规审查要在对外文案定稿前完成,客服培训要等流程冻结后启动。

如果每个团队各自维护表格,项目经理每周收集一次进度,信息可能在汇总时就已经过期。某项审批周二延迟,相关任务周五才被发现,团队便会把原有计划继续当作承诺;真正的问题不是工具不会画图,而是变更没有及时进入共同计划。

我会把此类项目拆成三个视图:管理层看里程碑和风险,项目负责人看依赖和关键任务,执行者看自己近期要完成的工作。工具若只能给所有人看同一张大图,信息再完整也不代表决策效率高。

3. 先区分三种“进度”

第一种是任务完成率,即已完成工作量占计划工作量的比例。它容易统计,却可能被大量低风险小任务拉高。

第二种是里程碑达成率,关注关键节点是否按期完成。它更适合管理层快速判断项目状态,但无法单独解释延期原因。

第三种是依赖健康度,关注阻塞任务、外部输入和关键路径上的变化。它往往比整体完成率更早暴露风险。采购时,至少确认工具能否同时支持这三类视角,或能否通过可配置报表实现。

效率提升指南:2026年最值得投资的5大进度计划甘特图软件

三、五款进度计划工具逐一拆解

1. Microsoft Project:适合需要严肃排期管理的项目

我会在项目有大量前后置关系、明确的工期估算、资源冲突和正式里程碑时优先评估这类专业计划工具。它的价值不只是甘特视图,而在于让项目负责人把任务关系、时间安排和项目控制逻辑集中管理。

它的风险也很明确:若团队没有人负责计划维护,功能越多越容易出现“只有计划员看得懂”的情况。采购时要测试普通参与者如何更新状态、管理者如何看偏差、计划负责人如何调整依赖,不能只让项目管理专家完成演示。

适用判断:关键路径和资源约束是日常管理问题,且组织愿意指定计划负责人。反之,如果项目成员主要在移动端轻量更新,团队更需要低门槛协作,而不是更深的排期功能。

2. Smartsheet:适合从表格工作流升级的团队

很多团队已经用电子表格维护任务,只是遇到多人修改、提醒跟进和汇总困难。此时,表格型项目平台的优势是迁移阻力可能较低,团队可以沿用行列式思维,再逐步引入甘特视图、自动化和状态面板。

我会重点检查一个容易被忽视的问题:表格是不是变成了新的“个人数据库”。如果每个部门都有自己的项目表,缺少统一字段、唯一项目编号和权限规范,表面上流程自动化了,实际跨项目统计仍需要人工拼接。

适用判断:任务数据适合表格化,审批和更新动作相对标准,用户希望少培训就能开始工作。若需要复杂的资源容量计算或强制执行统一项目治理,应在试点中做压力测试,而非假设表格视图自然等于企业级治理。

3. Wrike:适合多项目协作和组合可见性要求较高的组织

当项目不再是单一团队的一张排期表,而是多个项目共享设计、测试或运营资源时,工具需要帮助管理者判断工作负荷和组合优先级。此时,任务讨论、状态更新、工作分配和项目视图能否连在一起,比甘特图的颜色和主题更重要。

评估时我会拿真实流程试做:从项目申请开始,经过负责人指派、任务拆分、风险升级,再进入组合视图。如果关键字段要靠手工重复录入,或只有少数管理员能维护汇总,平台可能增加新的运营岗位,而没有减少协调成本。

适用判断:团队同时运作多个项目,有明确的项目运营职责,并且愿意配置模板和权限。若组织只是想替换单项目排期表,先核算配置和维护的长期投入。

4. TeamGantt:适合希望快速建立共享时间线的小团队

轻量甘特工具的价值通常体现在启动快、图表清晰、成员容易理解。小型工程、营销活动、网站改版或供应商交付计划,往往需要的是一张所有人都能看懂并定期更新的时间线,而不是复杂的项目组合系统。

但项目一旦出现多层审批、不同角色数据隔离、跨项目资源共享或大量自动化需求,简单界面不一定能覆盖管理复杂度。试用时应故意加入延期任务和依赖变化,看看更新后的时间线是否容易理解,而不是只看新建计划有多快。

适用判断:团队小、任务关系容易解释、主要目标是透明进度。若未来一年会迅速扩张,需提前确认数据导出、权限扩展和迁移成本。

5. PingCode:适合把进度纳入统一项目流程评估

对于已经采用统一研发或项目协作平台的中大型组织,我不会默认再引入一款独立甘特软件。更合理的做法是先看现有平台是否能把项目目标、任务执行和交付节点串起来,再判断哪些排期能力仍然缺失。

PingCode适合纳入这类评估,是因为它定位面向中大型企业和 100 人以上组织的场景。这里的关键不是规模标签,而是组织是否需要统一项目流程、角色权限和跨团队协作。具体是否支持所需甘特视图、依赖计算、基线比较、资源管理和组合汇总,应以当前产品版本和试用结果为准。

我会把它与专业排期工具放在同一张验证表中,而不是先入为主地认为平台整合一定更好。若项目需要复杂的资源优化或关键路径控制,统一平台可能仍需配合专业工具;若排期以任务协作和里程碑追踪为主,减少系统切换反而可能更有价值。

四、常见误区:为什么买了工具,计划还是没人信

1. 把“任务很多”误认为“计划成熟”

任务拆得很细,不等于计划可信。若每项任务都没有验收条件,负责人只能凭感觉报完成率;如果依赖关系没有定义,系统就无法帮助团队评估延误影响。计划颗粒度应服务于决策,而非追求任务数量。

我的实践原则是:任务必须能够被某个角色接受或验收,且预计在一个合理的跟进周期内产生状态变化。若任务跨度很长,就拆出可检查的交付节点;若任务太细,更新成本反而会淹没真正的项目风险。

2. 只看整体完成率,不看剩余工作和阻塞

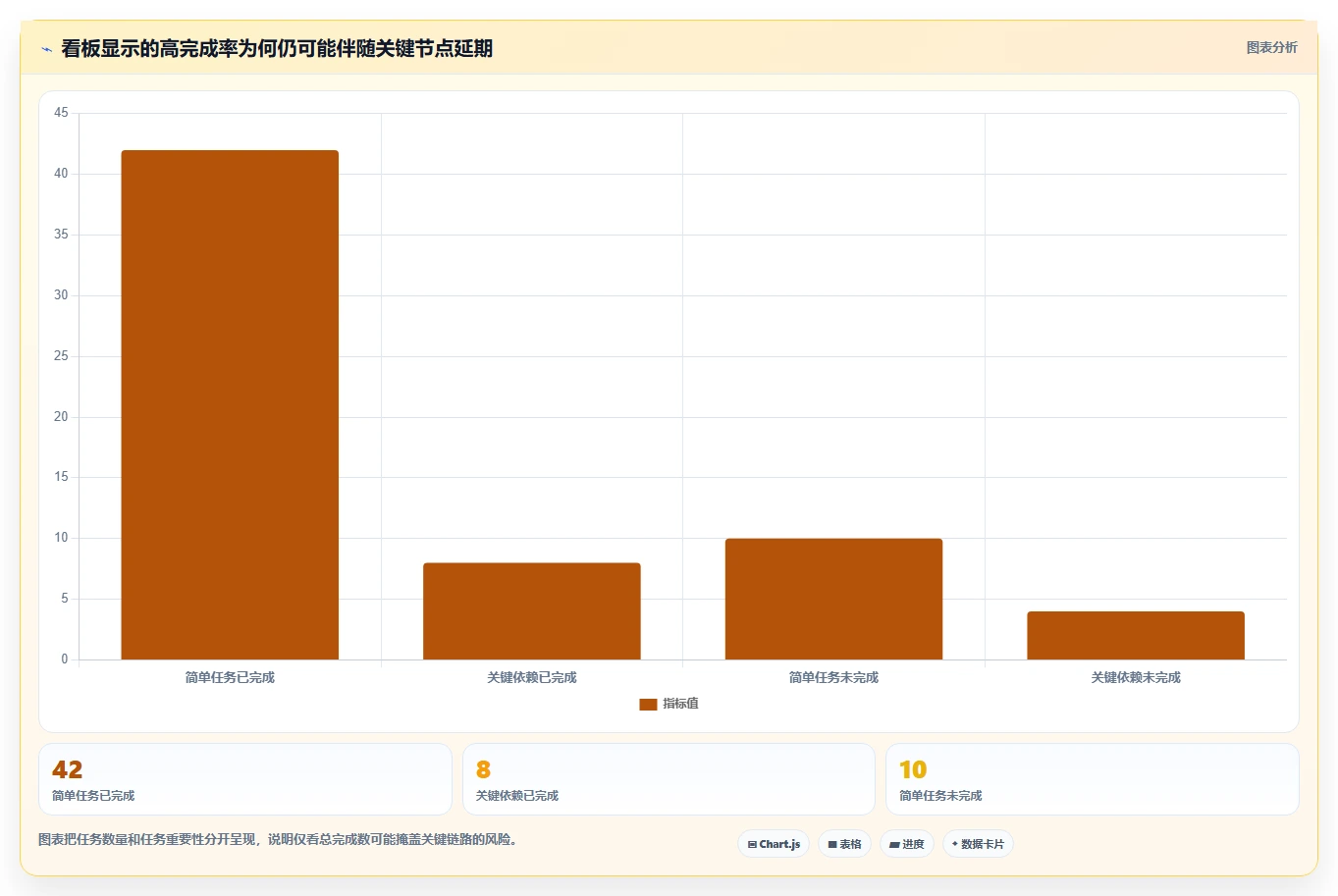

项目完成率达到 70%,不代表距离交付只剩 30% 的难度。早期任务可能较简单,剩下的集成、合规、性能验证或客户验收反而风险更高。管理者应该同时看关键里程碑、未完成工作、阻塞时长和剩余估算。

工具试用时可以准备一个反例:让团队先完成一批简单任务,再把一个关键依赖设为延期。观察仪表板是否仍然显示“进度健康”,以及用户能否一眼看到风险传播。一个漂亮的整体百分比若遮住关键节点,反而会造成虚假的安全感。

3. 把模板当作方法论

模板能节省建表时间,却不能替组织决定谁来批准范围变化、缓冲时间怎么设置、什么时候升级风险。照搬模板后,任务名称再标准,也可能只是在复制其他团队不适用的治理方式。

我倾向于先把模板限制在项目阶段、角色、必填字段和里程碑,再根据试点中发现的真实差异逐步扩充。字段越多,填报负担越高;每增加一个字段,都要说明它支撑哪类决策。

4. 认为自动化越多,管理成本越低

自动提醒可以减少追问,却也可能制造通知噪音。若一个任务状态变化就通知所有人,团队很快会忽略真正重要的提醒。自动化的目标不是多发消息,而是让正确的人在正确的节点采取行动。

试点中应统计提醒触发次数、实际处理率和重复通知比例。对关键依赖设置升级规则,对普通任务只做周期汇总;遇到状态无变化时,提醒负责人更新,而不是给全组织广播。

效率提升指南:2026年最值得投资的5大进度计划甘特图软件

五、专业选型逻辑:用可验证的标准代替功能清单

1. 先定义项目复杂度和失败代价

我会先给项目画像,而不是打开产品官网逐项打勾。至少记录参与团队数、关键依赖数量、里程碑数量、计划更新频率、项目间共享资源程度,以及延期的业务后果。

复杂度高不一定代表要买最贵的工具。若组织缺少计划维护角色,复杂系统可能只是把混乱数字化。反过来,项目数量不多但监管、交付或合同风险很高,基线、审计和变更记录就可能具有明显价值。

2. 用五类能力做初筛

  • 排期能力:能否建立任务依赖、里程碑、基线和延期影响视图。
  • 协作能力:执行者是否容易更新任务,管理者是否能按角色看信息。
  • 治理能力:权限、变更记录、模板、审批和项目组合视图是否满足组织要求。
  • 集成能力:是否能与身份管理、文档、代码、工单或财务流程衔接。
  • 退出能力:任务、附件、评论和历史记录能否以可用格式导出,迁移是否有现实路径。

这五项不必一律给相同权重。对工程交付项目,排期与治理可能最重要;对营销团队,协作和易用性可能决定采用率;对已有统一平台的企业,集成与退出能力不应被忽略。

3. 做一次用真实项目的试点,而不是产品演示

我建议选一个正在执行、规模中等且有真实依赖的项目做试点。试点不是让厂商替团队搭好一张漂亮计划,而是让使用者亲自完成计划导入、任务更新、依赖变更、风险汇报和数据导出。

  1. 挑选 20 至 40 项真实任务,确保包含跨团队依赖和至少一个里程碑。
  2. 由实际负责人更新任务,而非只让管理员操作。
  3. 模拟一项关键前置工作延期,观察系统如何呈现影响。
  4. 记录计划维护时间、状态更新完成率和重复录入次数。
  5. 试点结束后导出数据,验证字段、历史记录和附件是否可迁移。

试点周期可按团队工作节奏设定,例如两到四周。这是建议的验证窗口,不是行业标准。若团队一周才开一次计划会,试点就至少覆盖几次完整更新周期,否则很难判断工具是否真正进入日常工作。

4. 把许可费用之外的总成本算出来

订阅价格只是显性成本。真正的总投入还包括配置和培训、管理员工时、数据迁移、身份集成、流程调整、报表维护,以及未来更换工具的迁移成本。

我通常把成本分成一次性实施投入和每月持续投入。若工具每月节省了协调时间,却需要额外安排专职人员维护字段和自动化,净收益就应以实际工时核算,而不是用产品功能数量估值。

效率提升指南:2026年最值得投资的5大进度计划甘特图软件

六、案例与数据观察:如何判断工具有没有真正提效

1. 用一组模拟项目观察实施前后的变化

以下以一个包含六个团队的服务发布项目为例,构造试点前后情景。设项目组在上线工具前,每周花 12 小时收集状态、核对版本和整理报告;试点后,通过统一字段和责任人更新,周投入降至 7 小时。这个差值不是任何产品的实测效果,而是说明企业应如何建立自己的测量方式。

另一项可观察指标是关键依赖的发现时间。若过去依赖任务平均到每周会议才暴露,试点后负责人在状态变化时更新,风险可能更早进入共同视图。是否真的提前,必须用风险首次出现时间与正式升级时间的时间戳验证。

我不会只用“计划完成率提升”证明成功,因为软件可能让状态填报更完整,却未改变实际交付。更可靠的衡量组合,是协调工时、状态及时率、关键风险提前量、里程碑偏差和用户实际采用率。

2. 设定能被团队复核的指标

  • 状态及时率:约定周期内按时更新的任务占比。
  • 依赖发现提前量:从首次出现风险信号到影响里程碑之间的时间。
  • 计划维护工时:项目经理和任务负责人用于汇总、核对及修订的时间。
  • 里程碑偏差:实际日期相对基线日期的变化,并注明批准的范围调整。
  • 重复录入比例:相同信息需要在多个系统或表格中重复维护的频率。

指标要有统一口径。例如“按时更新”需要先定义更新时间窗口;“延期”要区分未经批准的延误和正式批准的范围变更。没有口径,试点前后的数字不可比,部门之间也容易通过改变定义制造改善。

效率提升指南:2026年最值得投资的5大进度计划甘特图软件

3. 观察反例:数字变好,体验却可能变差

试点期间,状态及时率从 60% 上升到 90%,表面上很成功。但如果团队为了按时更新,把大量任务统一标为“进行中”,状态质量反而降低。又或者项目经理每天花两小时催填,更新率上升却没有释放任何时间。

所以我会同时做抽样核验:随机检查若干任务的完成证据、负责人和下一步动作。若状态与实际交付不一致,先调整任务定义和更新规则,而不是继续增加提醒频率。

七、不同情况下的行动建议:按组织成熟度逐步落地

1. 五人到二十人的团队:先降低维护门槛

如果项目少、成员固定、依赖简单,不必一开始就采购复杂系统。先找一款轻量甘特工具或现有协作平台,统一任务名称、责任人、开始和结束日期、前置条件及完成标准。

管理动作应保持简单:每周固定一次更新,里程碑变化时立即更新。若团队在短周期内仍需大量人工核对,再评估更强的自动化和报表能力。

2. 二十人到一百人的多团队组织:先统一数据口径

此阶段的核心痛点通常不是缺一张甘特图,而是部门对状态、优先级和延期的定义不同。建议先选一个跨部门项目做试点,规定项目编号、任务负责人、依赖关系、风险等级和变更审批方式。

如果使用 Smartsheet 或 Wrike 这类协作型工具,应避免先铺开几十种模板。先建立少量共用模板,并用真实项目验证是否能减少重复汇报。项目之间的差异确实存在,标准化不等于强迫每个团队使用完全相同的流程。

3. 一百人以上或多项目并行的组织:把治理和平台边界说清楚

对于中大型企业,应确认项目组合层面的角色分工:谁维护计划标准、谁审批基线变化、谁管理跨项目资源、谁负责权限与数据生命周期。没有这些规则,采购统一平台也可能只是把分散的表格搬进一个更大的系统。

可以将 PingCode 纳入现有平台评估,重点判断它能否承接企业需要的任务协作和项目流程。如果关键路径、资源调度或正式基线控制超出当前能力,再与专业排期工具组合使用,并明确哪个系统是权威数据源。

4. 工程、研发和交付项目:围绕依赖验证,而非只看日期

这类项目经常遇到环境、供应商、审批、测试和发布窗口的多重依赖。建议试点时选择一个关键链路,验证依赖变化是否能被及时发现,风险是否能关联到里程碑,以及项目负责人是否能查看未决事项。

若研发任务已经在另一套系统维护,不要贸然要求成员双重录入。先确认接口、同步字段、更新频率和冲突解决规则。无法避免重复录入时,要把它计入总成本,而不是当作使用者“适应一下”即可解决的问题。

八、不同情况下的取舍:选功能,也选愿意承担的复杂度

1. 选专业深度,还是选普及速度

专业工具更能覆盖复杂排期和项目控制,但通常需要计划角色、培训和维护纪律;轻量工具更容易启动,却可能在资源管理、权限或组合视图上较早触顶。最好的折中不是折中功能,而是用项目风险决定团队愿意承担多少管理复杂度。

如果当前最大问题是进度信息不透明,先买更复杂的排期能力未必是优先事项;若每周都因依赖变化重做计划,专业能力就可能比界面简洁更重要。

2. 选统一平台,还是专用工具

统一平台减少系统切换和重复录入,也更容易把需求、任务和交付串联起来。但它不一定拥有最深的排期能力。专用工具通常更聚焦时间关系,却可能带来数据分散、权限重复和集成维护。

做组合选型时,明确主数据归属:任务状态以哪套系统为准,里程碑由谁维护,延期如何同步,附件和决策记录存在哪里。若这些问题没有答案,购买两套工具往往只是把责任边界也复制两遍。

3. 选低成本,还是低迁移风险

低价订阅不等于低总成本。若数据无法导出、模板过度依赖特定配置,未来迁移会产生显著的人力成本。采购前应做一次真实导出和恢复演练,至少确认任务、依赖、附件、用户和历史记录的处理方式。

企业可以在合同与内部治理中约定数据保留周期、导出格式、管理员权限交接和停用流程。工具的退出能力不只是技术细节,也是控制供应商依赖的重要措施。

4. 不要把采购决策一次做成永久承诺

较稳妥的做法是分阶段投资:先用一个代表性项目验证核心工作流,再决定是否扩展到部门,最后才建设组合级治理。每一阶段都设定继续、调整或停止的判断条件。

例如,若试点期间更新率提高但维护工时没有下降,就先修正流程;若数据质量改善但依赖风险仍无法关联到里程碑,就评估更强的排期能力;若成员普遍绕开系统,则优先调查工具摩擦和重复录入。

九、采购前核对清单:把演示环境变成真实压力测试

1. 功能核验

  • 关键任务是否支持依赖关系、里程碑和日期变化追踪。
  • 是否可以识别关键链路,或至少清楚展示受影响任务。
  • 能否保存基线并区分计划变化与实际进度。
  • 是否支持不同角色看到适合自己的视图和信息范围。
  • 自动化、报表、集成和权限是否受到版本或许可限制。

2. 使用体验核验

让真实执行者完成一次任务更新,让项目经理完成一次风险汇总,再让管理者查看里程碑状态。记录每个角色完成任务需要几步、是否要切换多个界面、是否理解状态定义。

产品演示往往突出顺畅路径,采购方应主动测试异常路径:负责人离职、任务延期、日期被修改、依赖取消、项目范围增加和权限收回。真正影响采用率的,常常是这些不顺利的时刻。

3. 数据与安全核验

对于涉及客户、研发或监管信息的组织,应检查身份认证、权限控制、审计记录、数据存储和备份机制,并由安全与法务团队按企业要求评估。不要仅依赖销售材料中的通用合规表述。

同时确认数据迁移责任、导出格式、接口限制、服务中断处理和支持响应方式。功能清单回答“能不能做”,这些问题回答的是“出问题时能不能继续运营”。

4. 采购决策的最终判断

我会把最终选型归结为三道门槛:团队愿不愿意持续更新,管理者能不能据此作出更早的决定,组织能不能在需要时迁移数据。三者缺一,甘特图很可能只在立项时完整,到了执行阶段就变成历史截图。

2026 年值得投资的进度计划软件,不一定是功能最多或最受关注的一款,而是能把项目不确定性转化为及时行动的一款。下一步不必立刻采购:先选一个真实项目,量出每周协调工时、关键依赖数量和风险发现时间,再用同一组任务让两到三款候选工具完成试点。用实际更新、变更和导出结果做决定,通常比比较十页功能表更可靠。

常见问题解答(FAQ)

1. 2026年挑选甘特图软件,怎样判断哪类最值得投资?

我准备给团队换一套进度计划工具,看到的推荐榜单经常把功能清单当成排名依据。我们团队既有固定周期项目,也有临时插单,我该怎么验证工具是否真的适合,而不是买完才发现协作方式对不上?

先别把“功能最多”当成“最值得投资”。甘特图工具是否合适,关键看它能不能把任务依赖、负责人、工期变化和实际进度连成一条可维护的工作流。建议先按使用场景筛出五类候选:轻量任务排期、跨团队项目协作、复杂依赖管理、资源负载管理、企业级组合计划;这比照抄一份没有适用条件的排行榜更可靠。

用一个真实项目做两周试用:选 30,50 个任务、至少 3 个团队、包含一次范围变更,并记录计划更新时间、任务逾期发现时间和成员实际使用率。下表可作为初筛权重,分数按 1,5 分填写,重点看低分项是否触及团队的硬性需求。

评估项建议权重验证方法 依赖与关键路径25%改动一个前置任务,观察后续日期是否合理联动 更新与协作成本25%统计每周维护计划所需的人时 资源与跨项目视图20%检查冲突是否能定位到人和时间段 权限、集成与数据导出15%模拟外部协作和数据迁出 总拥有成本15%计入培训、实施和管理员工时 如果团队每周要花大量时间手工修正日期,或只有项目管理员维护计划,就算工具功能强,也可能不是好的投资。

试用结论应以团队能否持续更新为准,而不是演示时能否生成漂亮的甘特图。

2. 甘特图里的任务依赖和关键路径,怎样验证是否真的有用?

我以前用表格排期,任务延期后要逐项改日期,经常漏掉后续影响。换成甘特图软件后,我不确定依赖关系是不是建得太细;如果只连关键任务,又担心项目风险看不出来。

依赖关系的价值不在于把每个任务都连起来,而在于准确表达“谁的完成会改变谁的开工或交付”。先从会影响里程碑的任务建模,再逐步补充必要依赖;把所有任务都设成前后相连,容易形成脆弱的长链,一次小调整就让整张计划表大面积漂移。

可以用一次变更测试验证:将一个关键前置任务延后 3 个工作日,检查后续任务是否按依赖关系移动、里程碑是否更新、关键路径是否变化。再确认工具能否区分硬性约束与可调整日期,并能显示是哪条依赖造成延期,而不只是给出一个新的结束日期。判断建模是否过度,可以抽查 20 个任务:让执行者解释每条依赖为何存在。

如果团队成员说不清原因,或实际工作中经常绕过这条关系,通常说明模型比工作流程更复杂。相反,若关键交付物遗漏了前置验收、审批或外部输入,计划表看似完整,预测能力仍然有限。

3. 甘特图软件的投入回报应该怎么算,怎样避免只看订阅价格?

我在比较几款计划工具时,发现席位价格差别不小,但报价里通常看不到上线后的培训和维护成本。老板希望我说明投资回报,我想知道除了节省排期时间,还该统计哪些指标,才不至于把收益说得过于理想化?

不要只比较每个席位的月费。更有决策价值的口径是年度总拥有成本:订阅或许可费用,加上实施配置、培训、管理员维护、数据迁移,以及为适配工具而增加的流程成本。若需要单点登录、审计记录或更高权限控制,也应把对应版本和部署成本纳入,而不是等采购后再补算。

收益侧先选两个可观测指标,避免把“团队效率提高”这种难以核验的说法直接折算成金额。例如记录每周编制与更新计划的人时,以及从风险出现到负责人发现风险的平均天数。用试用前后各 4 周做对照,并注明项目类型、团队人数和工作量是否相近;样本条件不同,就不要把变化全部归因于软件。

可用以下公式做保守估算:年度净收益=节省的人时×内部小时成本+经验证的返工或延期成本减少额-年度总拥有成本。若收益主要来自减少会议,要确认会议确实取消或缩短,而不是改成另一种同步成本。试用期数据不足时,先把收益写成区间,并明确假设,通常比承诺一个精确回报率更可信。

4. 为什么甘特图上线后没人更新,怎样降低维护负担?

我见过项目计划刚上线时很完整,过两三周就和实际进度脱节,最后大家回到群聊和表格里报状态。我担心这不是员工不配合,而是工具设计和更新流程出了问题;上线前应该先改哪些做法?

计划失效通常不是因为缺少更多提醒,而是更新动作没有嵌入日常工作:任务负责人不知道何时更新,状态定义不一致,或者每次改动都要重复填写多个字段。先约定最小更新规则,例如负责人在每周计划会前更新剩余工期和阻塞原因,项目经理只维护依赖、里程碑和跨团队冲突。

首月可以跟踪三个信号:按约定时间更新的任务比例、逾期后仍显示为正常的任务数、每周维护计划所花的总人时。比如 40 个活跃任务中,若连续两周只有 20 个及时更新,不要先增加催办频率;先访谈未更新任务的负责人,确认是字段难填、权限受限,还是计划本身与实际流程脱节。

另一个常见坑是把所有工作细化到小时级,导致计划维护成本高于决策价值。对不确定性较大的工作,先用里程碑和较粗的时间区间管理;临近执行再拆分任务。只有当细粒度排期能帮助发现资源冲突、关键路径风险或明确交付责任时,才值得持续维护。

读者评论

邓
邓宇轩

把评分和案例明确标成示意数据这点比较重要,避免读者误把情景推演当成产品实测。实际选型时,我也会把关键依赖延期作为试用测试,而不是只看新建甘特图是否顺手。

郭
郭佳宁

表格型工具迁移门槛低,但文中提到的字段统一和数据治理确实容易被忽略。若各部门项目表的状态定义不同,后续做跨项目汇总还是会回到人工整理。

钱
钱承宇

用完成率判断项目进度容易失真,尤其是后期集成和验收任务风险较高。把里程碑、阻塞时长和剩余工作一起看,比单看一个百分比更能支持决策。

文章包含AI辅助创作:效率提升指南:2026年最值得投资的5大进度计划甘特图软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218548

赞 (0)
飞飞飞飞
企业级边缘节点管理平台选型攻略:2026年必看的5大关键指标
上一篇 2小时前
2026年项目管理必备:6大进度表制作软件工具全面对比
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
