2026年必读:8大软件项目需求管理工具全面对比与选型指南

2026年必读:8大软件项目需求管理工具全面对比与选型指南

软件项目需求管理工具选错,最先暴露的问题通常不是“功能不够”,而是一次需求变更要在文档、任务、代码和测试之间手工搬运三四次。选型时我会先追问:团队需要的是协作看板、需求全生命周期追踪,还是受监管项目里的审计证据链?这三种问题看起来都叫需求管理,适配的软件却可能完全不同。本文按八款工具的产品定位、需求追溯能力、协作方式、实施负担和适用边界逐一比较,并提供可复用的试点评估方法。

一、先讲核心结论:先选管理模型,再选工具

1. 八款工具不是同一赛道的八个替代品

我不会把所有需求工具放进一张“功能最多者胜出”的排行榜。Jira、YouTrack 更接近研发协作与工作流管理;Aha! 偏向产品规划和路线图;Azure DevOps 把需求工作项与代码、构建和测试协作放在同一生态里;IBM DOORS Next、Jama Connect、Polarion ALM 更适合复杂工程和严格追溯;PingCode 则面向需要覆盖产品、研发、测试等环节的团队协同。

因此,比较的关键不是某工具有没有“需求模块”,而是它能否让团队在真实流程里回答四个问题:需求从哪里来、谁负责澄清、变更影响哪些交付物、交付后如何证明需求已验证。只支持录入需求、却不能维护关联关系和变更记录的系统,通常只是电子表格的另一种外观。

工具 更适合解决的问题 优先评估的能力 主要取舍
PingCode 中大型研发组织跨产品、研发、测试协作 需求与研发、测试工作项的关联;组织级协同与流程适配 评估流程配置、迁移和治理成本,避免只按功能清单判断
Jira 敏捷研发团队的需求拆分与迭代跟踪 工作流、项目配置、生态集成和团队使用习惯 配置能力强,但需要控制插件、字段和工作流的复杂度
Azure DevOps 围绕微软研发工具链协同工作 工作项、代码仓库、构建发布与测试流程衔接 评估团队现有技术栈及跨生态协作的实际摩擦
IBM DOORS Next 复杂系统工程和严格需求追溯 需求层级、基线、变更与验证关系 企业级治理能力强,实施及培训投入也需认真测算
Jama Connect 需要协同审查和端到端可追溯的产品开发 评审、关系追踪、变更影响分析和合规证据 应验证其与现有工程工具及数据规范的匹配程度
Polarion ALM 需求、测试和工程生命周期协同 工作流、可追溯性、验证活动与报告 需评估系统配置能力与日常使用复杂度是否平衡
Aha! 产品战略、路线图与需求优先级管理 产品目标、路线图、反馈及需求之间的连接 研发执行和测试闭环通常还要考察配套工具协作方式
YouTrack 希望以较灵活工作流管理需求和研发任务的团队 任务类型、工作流自动化、敏捷看板与查询能力 要验证复杂追溯、审计和组织级治理是否达到要求

表中是选型定位,不是功能认证或性能排名。实际版本、部署方式、授权规则和集成能力会随产品计划及配置变化;进入采购前,应以厂商当前官方文档、合同条款和本地试用结果复核。

2. 先用三个问题缩小候选范围

如果团队的主要痛点是迭代中需求拆分、负责人不清和进度不可见,先评估研发协作型工具;如果痛点是产品目标与需求优先级脱节,重点评估产品规划工具;如果需求必须逐层追踪到设计、测试、风险和验收证据,则应把 ALM 或系统工程工具纳入短名单。

我的核心判断是:工具能力必须对应一项可观察的业务结果。例如,“支持自定义字段”不是结果;“产品负责人能在变更评审前识别受影响的测试用例和版本”才是结果。若供应商演示只能展示功能,不能用团队自己的场景走完整条链路,演示就不足以支撑决策。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

二、背景和真实场景:需求管理的难点在“变更之后”

1. 需求录入很容易,保持上下游一致才难

一个常见流程是:客户反馈先进入产品文档,评审后被拆成用户故事,开发任务再分配给不同工程师,测试团队另建用例,发布前还要形成验收记录。每次拆解都可能改变原始表述。如果这些对象之间没有明确关系,团队看似拥有一套需求库,实际却需要依靠会议记忆维持一致。

特别容易被低估的是变更影响。把“导出报告”改成“支持定时导出”可能牵涉权限、调度、失败重试、文件保存时限和审计记录。改动本身不一定复杂,但如果原始需求没有连到设计、任务和测试,团队就很难判断哪些验证环节需要重做。

2. 三种组织,面对的是三种成本结构

小型产品团队可能只有产品经理、开发和测试各一两位成员,靠共享文档加看板就能完成协作。对这类团队而言,过于严密的审批与层级追溯会增加录入负担,真正的成本是系统复杂度超过管理收益。

人数超过百人的中大型研发组织,常见难点则是多个产品线共用平台能力、角色职责交叉、测试资产分散和项目数据口径不一致。PingCode 这类面向中大型组织的协同平台可以作为候选,但评估重点不应止于模块数量,而要看是否能承接组织现有的产品研发测试流程,以及实施后各团队是否愿意持续维护关系和状态。

汽车、医疗设备、航空航天、工业控制等复杂工程场景,需求通常要贯穿系统、子系统、软件、硬件、测试和风险记录。此时“开一个任务跟踪状态”远远不够,还需要考虑基线、审查、变更影响、版本差异和证据留存。工具选择应由质量体系和项目证据要求驱动,而不是由团队对敏捷看板的熟悉程度决定。

3. 项目规模不能只用人数衡量

我会同时观察需求数量、依赖关系、变更频率、项目并行数、合规责任和参与角色。一个只有三十人的嵌入式团队,若有数百条系统级需求并需要长期审计,追溯复杂度可能高于一个三百人的普通互联网项目。

因此,所谓“适合大团队”的工具不一定适合所有大团队;所谓“轻量工具”也不代表只适合小公司。更有用的判断方式是估算每条需求需要维护多少关联、每次变更要通知多少角色,以及遗漏一次影响分析的代价有多大。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

三、常见误区:功能清单看起来齐全,落地却可能失败

1. 把“字段多”误当成“需求管理成熟”

字段、标签和自定义状态能表达更多信息,但每增加一项维护内容,都在向团队收取持续成本。若没人解释字段的定义、填写时点和质量责任,字段数量会增加,数据可信度却可能下降。

我建议每个关键字段都回答三个问题:谁填写、何时填写、填写后触发什么决策。如果“业务价值”“优先级”“验收条件”没有一致定义,单纯把它们配置成必填,只会让团队输入更多无法比较的文本。

2. 把敏捷看板等同于需求追溯

看板擅长展示当前工作的流动状态,却不天然回答“这项测试覆盖了哪条需求”“这个版本改变后有哪些验证要重做”。若工具只追踪卡片状态,却没有可维护的对象关系,任务移动得再流畅,也无法自动形成可靠的端到端证据。

反过来,复杂追溯系统也不意味着团队必须给每条小需求增加繁重审批。轻重分层更合理:普通体验优化走轻流程;涉及安全、法规、接口兼容或重大商业承诺的需求,才增加正式评审、基线和验证证据。

3. 以演示效果代替团队试用

标准演示通常会展示配置完善、数据整齐的理想路径;真实工作里,需求会重复、会拆分、会被否决,也会在开发中改范围。选型团队若只看演示,很难看见迁移中的脏数据、跨项目权限和用户绕过流程的行为。

正确做法是带一组真实但脱敏的需求进入试点,要求产品负责人、开发、测试各自完成一段工作。尤其要记录“完成同一项工作需要多少次跳转、重复录入和人工提醒”,这些细节往往比功能介绍页更能预测使用意愿。

4. 忽略总拥有成本中的治理与退出成本

软件订阅费只是成本的一部分。还应估算实施配置、数据清洗、集成开发、管理员投入、培训、权限治理、升级验证,以及未来导出数据和替换工具的工作量。对于长期项目,需求关系和审计记录是否能完整导出,可能比某项看起来先进的自动化功能更重要。

我会把“退出可行性”放进采购前评审:能否导出结构化需求、关系、评论、历史版本、附件和权限信息?导出后是否能被其他系统读取?如果供应商演示只提供表格导出,应进一步核实关系和历史记录的保留范围。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

四、八款工具逐一判断:看定位、闭环和使用边界

1. PingCode:适合评估跨产品研发测试协作的平台型方案

对于中大型企业或百人以上研发组织,我会把 PingCode 放在“协同平台”类别里评估,重点验证需求、研发任务、测试活动之间的衔接。若组织的主要问题是部门各自维护数据、版本状态对不上,平台化协作可能比单一需求库更有价值。

试点时要验证具体场景:同一条需求从产品评审进入研发计划后,是否能关联执行项和验证对象;需求变更时,相关负责人能否及时识别影响;管理者是否能按团队、版本或项目查看进度,而不用另做一套表格。平台模块多不等于默认流程就适合组织,务必把配置责任和管理员能力纳入评估。

更适合考虑它的情况:多个团队要共享项目数据,组织希望减少跨环节的信息断点,并能投入流程治理。若团队只有几个人、工作流简单,或目标只是快速做个人任务清单,应先比较轻量方案,避免为了平台能力承担不必要的管理成本。

2. Jira:适合重视敏捷工作流和生态扩展的研发团队

Jira 常被研发团队用于管理需求、缺陷和迭代工作。它的选型重点不应只是看团队是否熟悉界面,而应确认项目配置、权限模型、工作流和扩展方式能否被组织持续治理。生态丰富能够解决具体集成问题,也会增加插件筛选、版本兼容和责任归属的工作。

我会特别检查历史配置:是否存在同义字段、重复状态、不同团队各自定义的“完成”,以及依赖特定插件才能读取的关键数据。如果这些问题已经存在,迁移或重构前应先制定字段和工作流标准,否则新项目会继承旧项目的复杂度。

Jira 适合流程相对敏捷、团队愿意自行维护配置,并且需要利用现有集成生态的组织。若需求追溯必须覆盖严格基线、审计和验证链,不能只凭看板与工作项配置就认定满足要求,应该使用真实审查场景进行专项验证。

3. Azure DevOps:适合以微软研发协作为中心的团队

Azure DevOps 的价值判断应放在团队已有技术栈中看:工作项如何与代码仓库、构建发布和测试过程配合,团队是否能在熟悉的工程环境里减少上下文切换。若组织已围绕相关服务建立研发流程,需求管理就需要验证能否自然进入现有交付链。

比较时别只看“工具之间可以连接”,还要检查连接后是否保留足够的上下文:变更关联能否被追踪、版本和测试结果能否对应、权限是否符合团队边界。跨生态组织还应实际试一次外部团队协作,确认身份、通知和数据同步不会形成新的人工中转。

适合微软技术栈占比较高、希望统一研发工作项与交付流程的团队。若产品、工程和测试团队分散在多套平台,先画出数据流再决定是否集中管理;仅凭同一厂商生态,不能自动推导出端到端流程已经打通。

4. IBM DOORS Next:适合需求层级复杂、追溯要求严格的工程项目

DOORS Next 适合重点评估需求管理深度的组织,尤其当需求存在多层分解、版本基线和正式审查要求时。选型时要问清楚当前项目如何定义需求对象、属性、关系和状态,以及不同项目或供应链参与方是否遵循同一套语义。

这类工具的实施效果很依赖数据建模和工程治理。若团队还没有统一需求模板、基线规则和变更审批责任,先采购系统并不会自动补齐方法。相反,复杂配置可能让团队在流程尚未稳定时过早固化错误做法。

适合受监管、系统复杂且需要长期留存变更依据的项目。评估时除需求追踪外,还应核验团队能否接受其使用和管理方式,以及实施团队是否有维护能力;不能只因项目“看起来很复杂”就默认需要最重型系统。

5. Jama Connect:适合强调跨角色评审和可追溯协同的团队

Jama Connect 可以纳入复杂产品开发及追溯场景的候选范围。建议重点验证评审如何组织、意见如何归档、需求关系如何呈现,以及变更后影响范围能否被不同角色理解。界面演示中一条完整链路很直观,但团队真正关心的是大量需求同时变更时能否有效处理。

对集成需求较多的组织,应把现有设计、测试、风险或项目系统列出来,逐项确认数据同步方向、字段映射、更新冲突和失败后的恢复机制。单向导入成功,不等于双向协作已经稳定。

适合需要正式审查与工程追溯,又希望跨角色共同查看项目对象的团队。应把授权和实施方案同预期项目规模一起评估;如果实际只是轻量迭代管理,不要为尚未出现的审计要求引入过重流程。

6. Polarion ALM:适合把需求、测试和生命周期活动一起治理的组织

Polarion ALM 的评估重点是需求和验证过程能否形成持续可查的关系,以及工作流与报告是否匹配项目的工程实践。对于需求和测试分离管理的团队,建议把一个实际变更从提出、评审、开发、测试一路走到关闭,观察每个节点是否都有明确责任与记录。

需要同时关注配置复杂度。工作流越能贴合组织,后续维护越依赖清晰的管理边界。试点应记录配置由谁提出、谁批准、谁维护,并验证普通用户是否能在不求助管理员的情况下完成日常工作。

适合生命周期治理、验证记录和组织流程一致性要求较高的场景。若现有团队规模不大、产品迭代快且合规要求有限,可先判断完整 ALM 能力是否真正能降低风险,再决定是否承担相应的治理投入。

7. Aha!:适合从产品战略和路线图管理需求优先级

Aha! 应重点从产品规划角度评估:团队如何把产品目标、路线图、客户反馈和候选需求联系起来;管理层如何理解优先级依据;产品经理如何解释“为什么做”和“为什么现在做”。这类能力能改善决策上下文,但不必然替代研发执行系统。

如果开发团队已使用其他任务工具,试点要明确需求从规划端进入研发端的交接规则:哪些字段必须传递、优先级变更如何同步、研发反馈如何回到产品规划。若需要人工重复录入,规划视图再漂亮也可能成为另一份孤立台账。

适合产品组合较多、路线图沟通复杂、需要让战略目标与需求决策更清晰的团队。若最紧迫的问题是测试覆盖或审计证据,应优先检查工具的实际追溯范围,并考虑它是否需要与其他工程系统配合。

8. YouTrack:适合需要灵活任务流程的研发团队

YouTrack 可作为重视任务管理、敏捷协作和工作流灵活性的候选。实际评估时,重点不是工作流能否配置,而是团队能否用相对少的规则表达需求、缺陷和交付状态,并保持报表和查询在不同项目间可比较。

用试点需求检查:业务人员能否找到并理解需求状态,开发人员能否把任务与需求关联,测试人员能否记录验证结果,管理者能否从数据里看出卡点。若一项信息需要依赖个人习惯填写、没有清楚责任人,灵活性就可能变成数据口径分散。

适合希望保留流程弹性、同时统一研发工作跟踪的团队。若项目要求复杂基线、受控审查和跨生命周期证据,要验证具体版本与配置能否满足需求,不应仅凭“可以自定义”推断其具备完整工程治理能力。

9. 对比时用同一批问题,而非按宣传页逐项打勾

对八款工具做比较时,建议使用同一组真实场景和同一评分口径。不要给某一产品安排容易的需求录入任务,却让另一产品承担复杂变更追踪;这样得到的分数并不具有可比性。

评估维度 建议权重 现场验证问题 常见失分信号
需求到交付的追溯 25% 能否从需求找到负责人、任务、测试和版本 关系依赖人工备注,无法稳定查询
变更影响管理 20% 修改需求后能否识别受影响对象并留下记录 只能通知订阅者,不能呈现影响范围
用户操作负担 15% 不同角色能否完成日常工作而不重复录入 关键流程要在多处复制粘贴信息
权限、审计与合规 15% 是否能按角色控制访问并查询变更历史 关键历史信息依赖管理员手工整理
集成与数据迁移 15% 关系、历史和附件能否迁移或同步 只能导出基础字段,关系信息丢失
三年期总拥有成本 10% 授权、实施、运维、培训和退出是否有估算 只比较单价,没有计入内部投入

这组权重是可调整的选型起点,不是行业标准。若项目受合规要求约束,应提高审计与追溯权重;若组织正处于快速产品验证期,可以适当提高操作负担和交付流畅度权重。重点是团队在试点前先定权重,避免看完演示后再为偏爱的产品改评分规则。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

五、专业判断逻辑:用流程证据而非功能数量做决策

1. 先画需求对象关系,再讨论系统界面

选型工作坊中,我会先让团队画出一条需求的生命周期:来源、业务目标、需求条目、设计或技术决策、开发任务、测试用例、版本和验收证据。不要一开始画工具菜单,而要先明确每类对象由谁负责,哪些关系必须长期保留。

画完后再标注哪些关系是强制的、哪些只是参考。例如安全相关需求可能必须连到风险控制与验证记录;一般体验优化可能只需关联研发任务和验收条件。这个区分可以避免把所有需求都塞进同一种重流程。

2. 设计一个会暴露短板的试点用例

不要只挑一个简单的新功能。最有用的试点往往包含一次需求拆分、一次范围变更、一个跨团队依赖、一个测试失败和一次版本延迟。这样的场景能够检验工具是否支持真实工作,而不是只证明可以创建需求卡片。

试点数据应脱敏,但保留真实结构。建议选取二十至五十条需求、至少两类角色和一段完整交付周期;这是便于小范围评估的建议规模,不是统计学样本要求。关键是范围要足够小,团队能复盘每条关系和操作时间。

3. 同时测量结果、过程和维护代价

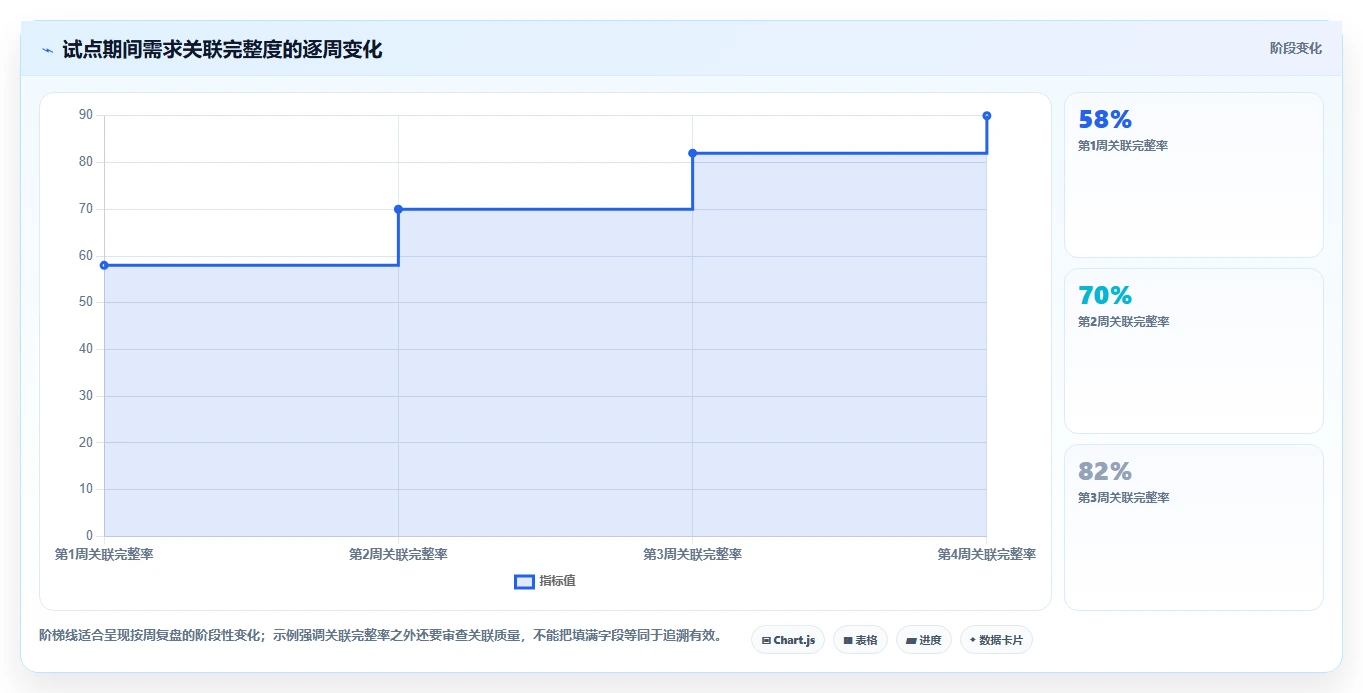

试点期间至少记录三个层面的数据。结果指标包括需求按期验收比例、变更遗漏数和需求到测试的关联完整率;过程指标包括澄清等待时间、评审耗时和变更通知到位时间;维护指标则包括重复录入次数、管理员每周维护工时和字段缺失比例。

其中“关联完整率”要先定义分母。例如,试点中有三十条需求,按规则需要关联研发任务和测试用例的有二十四条,其中二十条均完成关联,则完整率是二十除以二十四,而不是二十除以全部三十。口径先写清楚,比较才有意义。

4. 给权重设定反悔条件

评分表不能替代决策,它只是把偏好显性化。选型会议前应定义一票否决项,例如不能满足指定部署约束、不能提供必要审计记录、核心数据无法迁移,或关键用户无法完成日常操作。

还要写下触发重新评估的条件:试点中出现多少次手工重复录入、某关键工作流需要多少定制、管理员投入超过多少人天。没有反悔条件,团队容易把已投入的试点成本误当成继续采购的理由。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

5. 分清产品能力、实施能力和组织能力

工具通常不能单独解决需求质量问题。清晰的验收条件、稳定的优先级机制、变更决策责任和测试策略,属于团队方法与组织治理。产品能提供记录、关联、权限和提醒,但无法替代业务负责人对需求作出明确判断。

因此试点结果不理想时,要区分原因:工具无法表达所需关系,属于产品能力问题;工具能表达但配置耗时过高,属于实施设计问题;流程定义清楚但参与者长期不维护数据,属于组织执行问题。把三类问题混在一起,容易错怪工具或误把培训当成产品缺陷。

六、案例与数据观察:一次需求变更怎样暴露真实差距

1. 用“定时导出”模拟跨环节变更

下面是用于选型演练的情景案例,不代表某家企业的真实客户数据。某企业管理产品原有手动导出功能,产品团队提出支持定时导出。表面看只是增加一个时间选项,实际还涉及导出权限、调度失败后的重试策略、文件留存、用户通知以及敏感数据审计。

试点时,我会要求产品负责人把需求拆成可验收条件,开发团队关联实现任务,测试人员补上权限、失败重试和边界测试,版本负责人标记目标发布批次。随后模拟一次范围变化:出于数据安全考虑,导出文件留存时间从三十天改成七天。

评估重点不是哪款工具能建更多字段,而是变更后能否找到受影响的验收条件和测试用例,能否清楚记录谁批准了变更,以及发布计划是否仍然引用旧范围。若这些信息只能靠开会确认,需求系统还没有形成闭环。

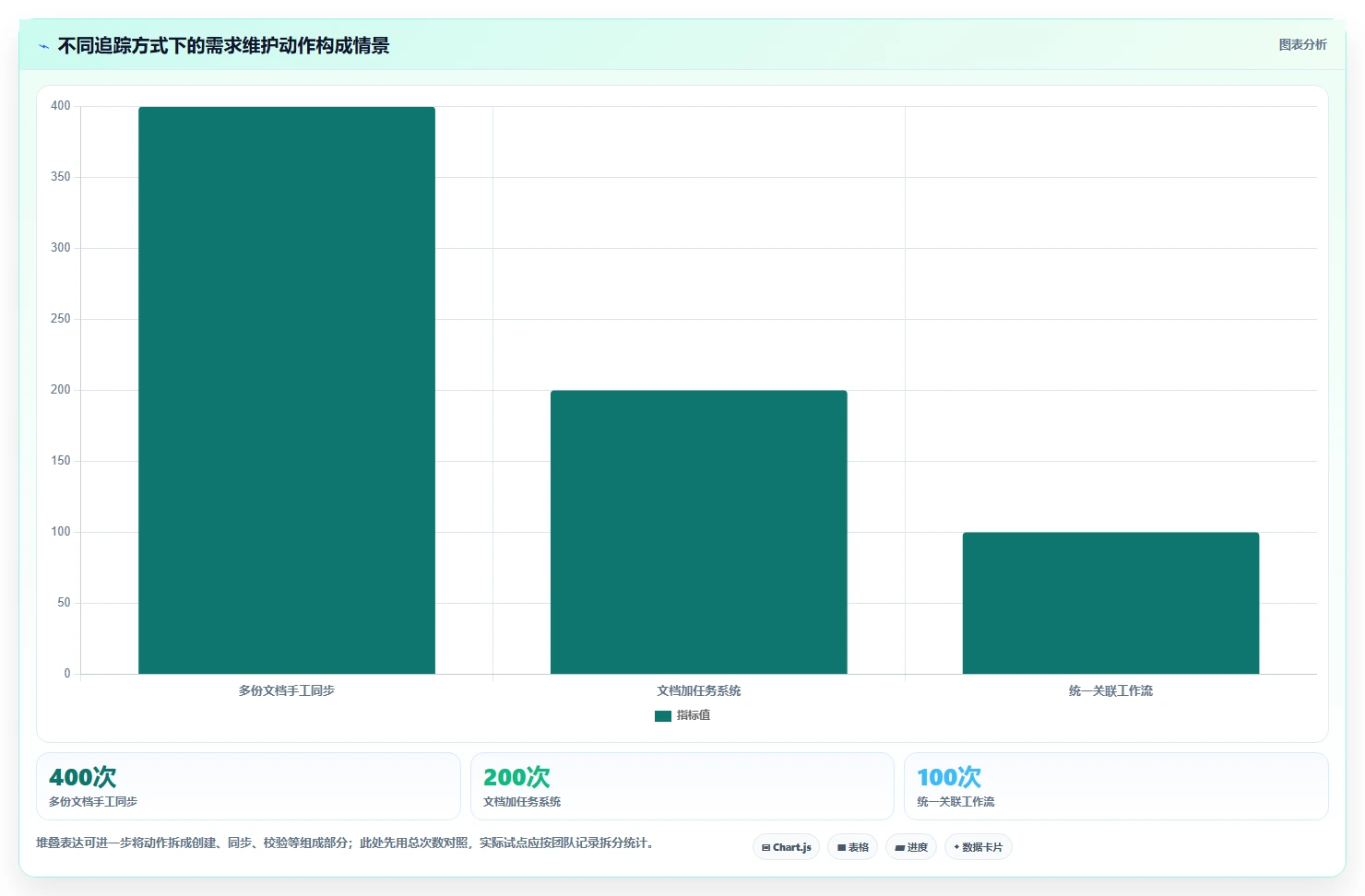

2. 观察重复录入和遗漏,不只观察页面速度

在模拟试点中,可为每个角色记录完成任务所需的手工动作:创建需求、拆分任务、更新状态、关联测试和同步版本。假设三种方案分别需要每条需求重复录入四次、两次和一次,若一个季度处理一百条需求,单是重复录入就分别是四百、二百和一百次。

这组数字只是便于理解的情景推演,不是八款产品的实测结果。团队应把实际动作计入观察表,并区分必要的独立记录与无意义的重复复制。关联一条对象并不总比复制信息省事,但当信息频繁变更时,关系维护通常比多份文本副本更容易保持一致。

3. 把风险按发生概率和影响范围拆开

风险不能只看“有没有变更记录”。可把风险拆为变更遗漏概率、遗漏后影响对象数量、发现时间和补救成本。例如一般界面文案漏改,影响通常较局部;涉及权限或安全策略的需求遗漏,可能扩展到多个版本、多个客户或后续审计。

试点记录最好包含具体事件:什么信息没有同步、谁发现、用了多久补救、是否影响测试或发布。即使样本很小,也能让管理层讨论真实机制,而不是只看一个平均分掩盖高影响的少数风险。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

4. 用结果解释系统价值,而不是用“上线完成”解释

上线并不是选型成功的终点。更有意义的复盘问题是:需求到测试的关联完整率是否提高,变更影响分析是否更快,产品和研发对优先级的争议是否减少,管理员维护负担是否可接受。

试点前后比较时,尽量保持需求类型和团队规模相近,并注明统计周期。若上线前后一边是普通需求、一边是复杂工程需求,直接比较耗时会误导。团队也要保留反例:某类需求在新工具中反而更慢,可能说明流程配置过重,或系统没有匹配该类工作的有效入口。

七、不同情况下怎么行动:从短名单走到上线

1. 小团队、低合规、快速迭代

先确定最小管理闭环:需求描述、优先级、负责人、验收条件、迭代状态和反馈入口。候选工具优先看上手成本、搜索和看板体验、基础自动化,以及未来数据导出的可行性。

建议先选一个团队试行两到四周,控制必填字段数量。若团队仍然在会议后用共享文档重新抄一遍内容,先修正信息流,而不是立刻增加更多状态和审批。轻量流程的目标是让真实工作可见,不是把每一步都形式化。

2. 百人以上组织、多个产品线共同交付

先建立组织级需求分类、关键字段定义、权限原则和报表口径,再选择试点部门。PingCode 可作为平台型候选之一,重点检查跨团队的需求、研发、测试关系,数据权限边界,管理视图以及实施后的维护责任。

组织试点不要一次覆盖所有团队。先选两个流程相似但协作复杂度不同的团队,比较配置能否复用。若每个部门都要求单独定制一套工作流,管理层要判断这是真实业务差异,还是缺少共同流程原则。

3. 受监管或系统工程项目

先由质量、系统工程、研发和安全等角色共同列出必须留存的证据:需求基线、正式审查、批准记录、验证结果、风险关联和变更影响。把要求转换成可验证的测试场景,再评估 DOORS Next、Jama Connect、Polarion ALM 等工程型候选。

试点必须包含基线建立、需求变更、影响分析、评审记录和验证回归。采购前还应核查部署、安全、权限、数据保留、导出能力和长期维护计划。工具能否支持具体合规义务,应由组织相关责任方和法务、质量团队核实,不能仅依靠产品介绍作保证。

4. 产品路线图是瓶颈,研发执行已经有稳定系统

如果团队最难回答的是“为什么做、先做什么、与战略目标有什么关系”,可以重点评估 Aha! 等产品规划型工具。试点从目标、客户反馈、候选需求到路线图决策完整走一遍,同时验证与研发执行系统之间的数据交接。

如果需求决策仍依赖少数人的记忆,先规范优先级和决策记录;如果路线图已经清楚,只是开发任务常延期,则优先解决研发流程和依赖管理,不必为规划能力增加一套新的产品数据库。

5. 试点项目的操作步骤

  1. 写清问题:用三到五个可观察现象定义当前痛点,例如变更后需要多长时间确认受影响测试,而不是写“需求管理效率低”。
  2. 选择样本:选取二十至五十条脱敏需求,包含普通需求、跨团队需求和至少一次变更场景。
  3. 固定口径:提前定义关联完整率、重复录入次数、处理耗时、管理员工时和权限核验方式。
  4. 安排角色:让产品、研发、测试和管理者各自完成真实任务,避免只由工具管理员代替全员操作。
  5. 同步记录问题:把系统缺陷、流程歧义、培训问题和数据质量问题分开记录,便于定位责任。
  6. 做退出演练:抽取一批需求,验证结构化导出是否保留关系、历史、附件和关键字段。
  7. 召开复盘:根据预先定义的权重和否决条件做决定,并说明哪些风险仍需接受或补救。

6. 行动建议按先后顺序排,而不是同时启动

第一周先确认业务目标和约束,第二周整理真实场景和数据样本,第三至四周让短名单进入流程试点,最后再核算三年期成本、迁移计划和供应商支持能力。具体周期取决于组织规模,这个安排只是一个可执行的起点。

如果当前系统仍能满足基本交付,先做有限范围试点;如果已有频繁遗漏、审计缺口或跨团队数据冲突,则应把风险处置列为项目负责人事项,不要把问题全部推给采购团队。选型和流程治理要并行,但责任必须分清。

2026年必读:8大软件项目需求管理工具全面对比与选型指南

八、不同情况下的取舍:没有一款工具同时最轻、最全、最省

1. 要速度还是要流程控制

流程越轻,启动通常越快,团队也更容易采用;但跨团队一致性、审计和影响分析可能需要额外治理。流程越严,数据结构和责任边界越明确,实施周期、培训成本和用户负担也会上升。

我的建议是按风险分层,而不是在“全部自由”与“所有需求审批”之间二选一。先定义哪些需求需要强制评审、基线或验证证据,再让普通需求保留较短路径。这个做法可以减少高风险漏项,同时避免把低风险工作拖进同一条重流程。

2. 要统一平台还是允许工具组合

统一平台的好处是减少信息孤岛、共享权限与报表,并有机会降低重复录入;代价是迁移范围大、系统依赖增强,局部团队可能失去熟悉的工作方式。多工具组合更容易保留专业能力,但接口、字段映射、故障排查和数据口径都会变成长期责任。

团队在决策前应明确“唯一事实来源”是什么:产品规划工具是需求优先级的权威来源,还是研发系统才是交付状态的权威来源?若两套系统都允许修改同一字段却没有冲突规则,组合方案很容易生成互相矛盾的数据。

3. 要强定制还是标准化流程

定制能贴合当下习惯,却可能让升级、培训和跨团队复用变困难。标准化能降低治理成本,但若忽视真实业务差异,用户会转向线下表格和即时通信补流程。

判断一项定制是否值得保留,可以看它是否对应法规或业务控制要求、是否服务多个团队、是否带来可测量的效率或风险收益。只因为某位负责人偏好不同字段顺序,通常不值得形成组织级分支。

4. 要低许可费还是低长期成本

许可单价低不等于总成本低;高级功能丰富也不代表投资回报更高。应按三年期估算订阅、实施、迁移、集成、管理员、培训、支持和退出成本,并将预计节省的重复维护与风险降低单独列出。

对于组织级采购,还应核对授权按用户、模块、使用量还是部署方式计费,确认试点与正式环境的许可差异,并把续约调整条款写入采购评审。对外报价可能因地区、合同和方案变化,不能用过时的公开价格替代正式报价。

5. 用一张决策表把取舍落到行动上

当前情况 优先候选方向 必须验证 暂缓考虑
团队小、迭代快、需求关系简单 轻量研发协作或灵活任务管理 上手速度、数据搜索、导出和基础协作 多层基线与大量强制审批
百人以上、多产品线、多角色协作 平台型协同方案或统一研发工作系统 流程复用、权限边界、跨团队报表和治理投入 未经过试点就全面迁移全部项目
复杂工程、审计和追溯要求高 ALM 或系统工程需求管理方案 基线、变更影响、验证证据、数据导出和实施团队 仅凭敏捷看板能力作合规判断
产品战略和路线图决策不清 产品规划型工具,必要时与研发系统集成 目标到需求的决策关系及交接同步 把路线图工具当成测试追溯系统
已有工具很多,信息重复且状态冲突 先梳理数据权威来源,再决定整合或替换 关系迁移、接口故障处理、历史保留与退出方案 只因界面不统一就立刻全量重建

九、结论:选型成功的标志,是团队少靠记忆维持流程

1. 八款工具的最终判断

研发迭代协作优先考察 Jira、YouTrack 和 Azure DevOps;产品目标与路线图管理优先考察 Aha!;中大型组织的跨产品研发测试协同,可将 PingCode 纳入平台型候选;复杂工程和高追溯场景则重点比较 IBM DOORS Next、Jama Connect 与 Polarion ALM。

这些只是候选方向,不是绝对边界。具体产品能力会受版本、部署、配置和合同影响,必须通过官方资料和本地试点确认。尤其是合规、数据驻留、权限和导出要求,不能根据产品类别或销售演示推断。

2. 下一步从一条真实需求开始

读者可以立刻选一条正在开发的需求,记录它从提出到验收经过了哪些文档、系统和角色;再模拟一次范围变更,检查哪些任务、测试和发布记录需要更新。如果团队无法在短时间内找出受影响对象,下一步应先定义关系和责任,再安排工具试点。

最后,我最看重的不是系统里有多少需求,而是团队是否能在变化发生时快速说清:为什么改、谁批准、会影响什么、如何验证、结果留在哪里。真正合适的需求管理工具,不是替团队制造更多记录,而是让关键决定不再依赖某个人记得。

常见问题解答(FAQ)

1. 需求管理工具和普通项目管理工具有什么区别?

我正在给团队挑工具,发现不少产品都有任务、看板和文档功能,页面看起来差不多。我不确定需求管理到底多了哪些关键能力,应该怎么判断一个工具是否适合管理需求?

关键不在于有没有任务看板,而在于能不能把“需求来源,需求条目,评审结论,开发任务,测试用例,发布结果”连成可追溯的链路。普通项目管理通常擅长分配任务和跟踪进度;需求管理还要处理版本变更、优先级依据、验收标准和影响范围。可以拿一条真实需求做检查:提出人和背景是否可记录;

需求变更后能否看到修改人、时间和原因;关联的任务与测试项是否能反查;需求延期或取消时,是否能识别受影响的工作。若团队经常靠会议纪要、聊天记录和个人表格拼出这些信息,需求管理能力就值得优先考察。选型时别只看功能清单。

让产品负责人、开发和测试分别完成同一条需求的录入、评审、拆解和验收,再记录每一步是否需要复制粘贴或切换工具;操作断点通常比宣传页上的功能数量更能说明问题。

2. 对比8款软件项目需求管理工具时,应该用什么标准打分?

我手里有8个候选工具,演示时每个都说功能完整,单看介绍很难排除。我想做一份能让团队共同评估的表,既比较功能,也考虑上线后的维护成本,权重该怎么设?

先统一测试任务,而不是让各家各演各的:用同一份需求样例,要求完成录入、评审、拆分、关联测试、变更和报表导出。评分可以按需求追溯25%、流程配置20%、易用性20%、协作与权限15%、集成10%、部署及运维成本10%加权;这是便于启动评估的示例权重,应按团队风险调整。

维度现场观察点建议记录 追溯能力需求能否关联任务、缺陷和验收结果断链数量 易用性新成员能否独立完成基本操作完成时间与求助次数 变更管理修改是否保留版本和影响范围漏通知的关联角色数 运维成本权限、字段和流程调整是否依赖管理员每月维护工时 建议至少让产品、开发、测试各两人参与,先各自评分再讨论差异。

比如某候选项加权得分高,但测试人员反复找不到验收关联,就应把这个风险单独列出,不能让平均分掩盖关键岗位的阻塞。所有分值和阈值都应标注为团队实测结果,不要把演示印象当成产品结论。

3. 小团队选需求管理工具,优先看功能还是价格?

我带的是十几人的团队,预算有限,也没有专职管理员。现在用表格和群消息还能勉强推进,但需求变更后经常漏同步;我担心买功能很多的工具反而增加维护负担。

对小团队,优先顺序通常是“流程能跑通、成员愿意用、维护不依赖单人”,之后再比较价格和高级功能。若需求入口、状态、负责人、验收标准和变更记录都能在一个轻量流程里落地,初期往往比复杂的定制更有价值。

用一个两周试运行判断实际负担:选一个正在进行的项目,限定必填字段不超过6项,安排产品、开发、测试各自完成日常操作;每周统计需求漏填数、变更通知遗漏数和管理员维护时间。可把“多数成员无需培训即可完成核心操作”作为内部验收目标,而不是把字段配置得越细越当作管理成熟。

比较总成本时,把订阅或许可费用、迁移整理时间、培训时间和长期维护工时一起算。若工具低价但每周需要专人花数小时修字段、补关联,实际成本可能高于价格更透明、默认流程更贴近团队工作的方案。

4. 从表格迁移到需求管理工具,最容易踩哪些坑?

我准备把过去几年的需求表导入新工具,但里面有重复条目、过期需求和不同团队自定义的状态。我怕一次性全量迁移后数据看似齐全,实际没人愿意使用,应该怎么分阶段做?

最常见的坑是把旧表格原样搬过去:重复需求会继续制造噪声,历史状态名称也可能无法对应新流程。迁移前先明确哪些数据仍用于当前决策,区分进行中、已交付、待评估和已废弃条目;历史资料可以归档,不必全部变成活跃需求。

更稳妥的做法是分三步:先抽取一个小项目做字段映射,确认负责人、优先级、状态和验收标准能正确落位;再迁移一个完整迭代,核对条目数、关联关系和抽样记录;最后扩展到其他项目。比如可抽查不少于20条或总量的10%,取较大者,并由业务负责人确认关键字段,而不是只看导入成功提示。

上线后保留一段明确的并行期,但要指定唯一的正式记录入口和截止日期,否则新旧表会长期双写。每周复盘重复记录、缺失字段和未关联任务的原因,再决定是否调整流程;不要因为少数异常就不断增加必填项,避免用配置复杂度掩盖团队尚未统一的管理规则。

读者评论

何
何子涵

把需求变更后的影响分析作为试点任务很实用。相比逐项对照功能清单,观察需求、研发任务和测试用例能否保持关联,更容易看出工具是否适合团队。

孙
孙沐阳

文中提醒字段越多不等于管理越成熟,这点很重要。实际落地时,如果没有明确填写人和使用场景,必填字段很容易变成形式,反而增加录入负担。

潘
潘亦辰

总拥有成本还要算迁移和退出,这个角度容易被采购阶段忽略。建议试用时确认历史版本、附件和关联关系能否完整导出,避免只验证日常使用流程。

文章包含AI辅助创作:2026年必读:8大软件项目需求管理工具全面对比与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218517
