2026年效率之选:10大进度跟踪软件工具深度对比

2026年效率之选:10大进度跟踪软件工具深度对比

进度跟踪最容易失真的时刻,往往不是项目延期之后,而是所有任务都显示“进行中”,却没人说得清下一项交付何时完成、卡在谁手里、会影响哪个节点。挑选进度跟踪软件时,我不会先比看板有多漂亮,而会先问:它能不能把任务状态、依赖关系、负责人、风险和决策连成一条可验证的进度链?本文对比十款常见工具,并用明确标注的情景模拟说明评分方法和适用边界;功能与套餐可能随厂商更新,正式采购前应以官方最新信息为准。

一、先讲结论:进度跟踪工具不是同一种东西

1. 最重要的判断:你跟踪的是任务,还是交付承诺

如果团队只需要知道“谁在做什么”,看板型工具通常足够;如果还要预测里程碑、管理任务依赖、协调多团队资源,就要关注时间线、基线、工作负载与组合视图;如果工作的核心是研发交付,还要看需求、缺陷、迭代、版本与发布之间能否保持关联。

我把“进度跟踪”拆成三个层次:任务状态回答“现在在哪一步”;交付预测回答“按当前情况能否按时完成”;管理控制回答“发生偏差后,谁能调整范围、资源或顺序”。很多工具第一层做得不错,后两层却需要人工补表。选型时只看任务卡片,很容易买到一个“更整齐的待办清单”,却没有买到真正的进度管理能力。

快速筛选可以从这组判断开始:研发团队可优先评估 PingCode、Jira 或 Linear;跨职能项目、营销活动与运营协作,可看 Asana、monday.com、ClickUp 或 Trello;复杂排期与多项目资源协调,可重点比较 Microsoft Project、Smartsheet 与 Wrike。这个分组不是绝对排名,而是缩短试用名单的起点。

工具 更适合的主要场景 进度跟踪的突出能力 选型时要验证的边界
PingCode 中大型研发组织、跨职能产品研发 围绕研发过程组织需求、任务与交付协作 验证组织流程配置、报表口径和实施治理成本
Jira 软件研发、敏捷团队与复杂工作流 工作项、流程、迭代与研发协作生态 检查配置复杂度、跨项目汇总和维护责任
Asana 跨部门项目与业务协作 任务责任、项目视图和团队协同 确认高级计划、报表及权限能力是否符合需要
monday.com 业务流程、运营和项目组合协作 可视化工作板、状态字段与自动化 确认字段规范,避免不同团队各自定义“完成”
ClickUp 希望在一个工作空间集中管理多类任务的团队 多视图和较广的工作管理功能 防止功能过多造成配置膨胀和使用负担
Wrike 多团队协作、项目组合与工作量管理 项目可视化、审批和资源协作能力 确认团队是否有能力维护项目结构与流程
Smartsheet 偏表格习惯的项目管理和跨项目汇总 表格化管理、项目视图与汇总思路 验证复杂依赖、权限与数据维护方式
Microsoft Project 计划驱动、排期与资源协调要求较高的项目 计划、任务关系和项目排程 评估团队学习成本及与现有办公环境的衔接
Trello 小团队、轻量协作与流程可视化 低门槛看板和任务状态流转 项目变多后,检查汇总、依赖和资源能力是否够用
Linear 偏软件研发、重视快速迭代的团队 研发工作项、周期与团队执行节奏 评估非研发团队协作、管理报表及流程适配情况

这张表回答的是“先试谁”,不是“谁在所有组织里最好”。同一款工具在一个团队里可能很轻快,在另一个组织里却会因为权限、集成、流程治理或审计要求而不合适。工具名称本身不能替代场景判断。

2. 十款工具的取舍速览

下面的适配分是我设计的选型启发式评分,不是厂商评分、用户调研结果或实测排名。评分按典型使用场景估计,仅用于帮读者形成试用优先级;组织规模、套餐版本、配置方式和团队习惯都可能改变结论。

工具 研发团队适配 跨职能适配 复杂排期适配 总体判断
PingCode 高 中 中 重点评估研发流程和组织治理匹配度
Jira 高 中 中 适合需要可配置研发工作流的团队
Asana 中 高 中 跨部门项目表达直观,重点验证汇总需求
monday.com 中 高 中 灵活可视化有优势,需统一字段与口径
ClickUp 中 高 中 覆盖面广,需控制配置和功能选择
Wrike 中 高 高 适合管理复杂协作,实施设计不可忽略
Smartsheet 中 高 高 表格型管理容易上手,需验证依赖管理
Microsoft Project 低至中 中 高 适合计划与排程要求明确的项目环境
Trello 低至中 中 低 轻量任务跟踪有优势,复杂管理需补充工具
Linear 高 低至中 中 研发执行节奏优先,非研发需求要试用验证

表中的“高、中、低”是按场景匹配程度作出的编辑判断,不等于功能是否存在。采购团队仍应逐项验证具体版本、地区可用性、数据驻留、权限控制、API、单点登录和服务条款。

二、背景和真实场景:进度为什么会越跟越不准

1. 状态更新不等于进度透明

我在设计项目进度评估时,会把“状态已更新”和“进度可信”分开。任务状态显示“进行中”,只说明有人选择了一个状态值;它并不能证明负责人已经识别剩余工作、外部依赖已确认、验收标准没有变化。进度透明需要足够的上下文,至少包括负责人、计划完成时间、当前阻塞、依赖对象和验收条件。

团队规模越大,这个差异越明显。十个人围绕一个交付物协作,开会口头确认或许还能兜住遗漏;多个团队并行推进时,一个任务晚两天可能影响测试窗口、发布审批和客户承诺。此时,任务状态要能向上汇总,且汇总不能只靠项目经理每周手工复制。

2. 三种常见工作场景,要求完全不同

场景一:小团队日常执行。五到十人的团队要跟踪内容制作、客户交付或内部活动,主要问题通常是任务遗漏、责任不清和状态过期。低门槛看板比复杂甘特图更实用,关键是负责人愿意持续维护。

场景二:跨职能项目。产品、设计、研发、法务、市场与销售共同完成上线或活动。核心风险不只是任务拖延,而是前置条件未满足、决策迟迟未定、部门交接后信息丢失。工具需要明确依赖、截止时间、审批节点与跨项目视图。

场景三:多项目研发组织。一个产品版本可能同时涉及需求澄清、技术方案、开发、测试、发布和缺陷处理。此时,团队需要从需求追溯到交付,也需要按迭代、版本或团队观察工作量。PingCode、Jira、Linear 这类研发导向工具应进入试用名单,但最后仍要看实际工作流和治理要求。

3. 每周汇报的人工成本容易被低估

表格并非天然低效,真正的问题是重复录入:任务先在工具里更新,再被项目成员复制到周报,负责人又把不同版本拼成汇总表。一次重复看起来只有几分钟,但当项目数、协作人和汇报频率上升,整理时间会变成固定运营成本。

下面的数字是用于选型讨论的情景模拟,不是行业调查结果。假设一个 20 人项目组每周做一次状态汇总,每人平均花 15 分钟整理,团队每周约花 5 小时;如果工具和流程把个人整理时间降到 5 分钟,理论上每周可释放约 3.3 小时。实际收益取决于数据是否自动汇总、团队是否及时更新,以及是否仍需要额外审批。

2026年效率之选:10大进度跟踪软件工具深度对比

4. 工具改变不了没有定义的管理规则

如果团队对“完成”没有共同定义,软件只会更快地显示不同人对“完成”的不同理解。设计稿交付给研发算完成,还是通过评审算完成?代码提交算完成,还是通过测试算完成?这不是字段配置的小事,而是进度数据能否用于预测的基础。

我建议先统一最小规则,再配置工具:状态名称尽量对应可观察的工作事实;延期必须带原因;阻塞要有责任人和下一次检查时间;关键里程碑要有验收条件。规则越清楚,软件越容易提供有价值的提醒和汇总。

2026年效率之选:10大进度跟踪软件工具深度对比

三、常见误区:功能越多,不代表进度越可控

1. 把看板当成完整项目计划

看板擅长显示任务流转,不能自动回答所有排期问题。若任务之间存在硬依赖,例如“合规评审通过后才能上线”,单纯将卡片从左向右拖动,不会自动计算延期对关键节点的影响。项目规模较小、任务依赖少时,看板足够清楚;一旦多个里程碑相互牵连,就要额外检查时间线、依赖关系和变更管理能力。

反过来,也不要因为项目涉及截止日期,就给所有任务都画上甘特图。若日期只是粗略估计,依赖关系从未更新,图表会产生“精确到天”的错觉。可视化越精细,越需要稳定的数据输入和维护责任。

2. 把活跃度当成产出

任务创建数、评论数、更新次数通常反映活动,不等于交付结果。一个团队可能每天有大量状态变更,却仍因需求反复、验收迟延或关键人过载而无法交付。用活动数据考核个人,可能诱发拆小任务、频繁更新等行为,反而污染进度信号。

更稳妥的看法是组合观察:计划完成任务的按期比例、阻塞持续时间、里程碑偏差、未完成工作量以及变更原因。单一指标只能回答一个问题,不能替代判断。特别是不同类型项目之间,不宜直接比较“完成任务数”;任务粒度不同,数字没有可比性。

3. 把自动化当成流程治理

自动化适合减少重复动作,例如任务进入某状态时通知负责人、截止日期临近时提醒、审批通过后推进下一阶段。它不适合替团队决定模糊条件:如果“高优先级”没有定义,自动化只会更快地通知更多人;如果负责人字段经常为空,提醒规则也找不到真正的执行者。

我通常建议先人工跑通一轮流程,再自动化稳定规则。试点阶段记录哪些动作重复、哪些提醒被忽略、哪些例外频繁发生,然后只把高频、低争议的规则固化。这样比一次性配置几十条自动化更容易维护。

4. 忽视工具之外的总拥有成本

采购成本不只是订阅费用。还应计算迁移与清洗数据、流程配置、权限治理、集成开发、培训、管理员维护和用户切换成本。低价工具如果需要大量人工拼报表,未必便宜;功能更完整的平台如果维护团队没有能力管理,也可能带来隐性负担。

比较成本时,至少要把“每月软件费用”和“每月维护工时”放进同一张账。若需要企业级权限、审计、数据导出或单点登录,也要核对相应版本和实施条件。不要假设基础版与企业版只有人数差异,具体边界应以厂商当期合同和文档为准。

5. 误以为一次迁移就能解决数据质量

旧表格里常有过期任务、重复项目、无人负责的事项和不一致的状态。把它们原样导入新工具,通常只会得到一个更大的脏数据仓库。迁移前先明确哪些项目仍有效、哪些任务需要保留历史、哪些字段必须映射、哪些记录应归档。

建议在小范围试迁移中检查三类问题:字段是否对应、权限是否正确、报表能否复现关键管理口径。业务团队要参与验收,因为技术上导入成功,不代表使用者能继续完成原来的工作。

2026年效率之选:10大进度跟踪软件工具深度对比

四、专业判断逻辑:怎样比较十款软件而不是比较宣传页

1. 先定评分维度,再看产品

我建议用一个轻量评分模型筛选试用名单。对一般进度跟踪项目,可以将任务与流程适配设为 25%,进度可视化与依赖管理设为 20%,跨团队汇总设为 15%,集成与数据导出设为 15%,权限与治理设为 15%,上手与维护成本设为 10%。这些权重是建议基准,不是行业标准。

研发组织可以提高需求追溯、迭代规划、版本关联和研发协作的权重;工程建设或长期项目可提高依赖、基线和资源排程的权重;小型业务团队则应提高易用性和部署速度的权重。若某项是硬性要求,例如数据驻留或审计能力,不应只给它加权,而应设置为一票否决条件。

评估维度 建议基准权重 试用时要验证的问题 常见误判
任务与流程适配 25% 状态、负责人、验收条件是否能按真实流程配置 只看默认模板,不测例外流程
进度可视化与依赖 20% 能否识别任务关系、里程碑和延期影响 把时间线展示当成依赖计算
跨团队汇总 15% 多个项目能否用一致口径汇总与筛选 只检查单项目页面
集成与数据导出 15% 能否连接现有协作工具并可控地导出数据 把有集成入口误当成满足全部同步需求
权限与治理 15% 角色、项目边界、审计和管理要求是否满足 只用管理员账号测试
上手与维护成本 10% 普通成员能否快速更新,管理员是否能持续维护 由项目经理代替所有人完成试用

2. 用同一份真实样例做横向比较

不要让供应商各自演示最漂亮的场景。准备一份脱敏的真实项目样例,包含约 30 到 50 个任务、3 个里程碑、至少 5 个跨团队依赖、2 个延期风险和 1 次范围变更。这个规模足以暴露任务关系、报表口径和维护负担,又不会让试用变成大规模实施项目。

每款工具都用同一组数据完成同样的任务:创建项目、分配负责人、登记依赖、修改截止时间、查看关键里程碑、生成周报、导出数据、模拟成员离职或角色调整。记录完成这些动作的时间、错误和人工补救步骤。这里测的是“完成工作所需的总努力”,不只是点击数。

3. 看管理者视图,也看执行者的输入负担

很多系统对管理者很友好,却要求一线成员填写大量字段。若每次更新都需要重复写周报、风险说明和预计完成日期,数据质量往往会随时间下降。试用时应让真实执行者参与,并观察一周后的更新完整率,而不是只让项目负责人体验演示环境。

建议同时记录两个方向:管理者获取一次可信状态需要多少分钟;执行者更新一项任务需要多少步骤或时间。管理视图省时、执行输入也可持续,才可能形成稳定闭环。若只优化一端,另一端的负担最终会反映到数据质量上。

4. 让评分反映取舍,而不是制造假精确

五分制可以帮助团队记录意见,但不要把总分小数点后两位当作客观结论。不同评估者对“易用”“灵活”的理解可能不同。每项分数都应附上一个可复核的观察,例如“新增依赖需要管理员配置”或“跨项目视图能否筛出逾期任务”。

最后用硬性条件和加权评分组合决策:先淘汰无法满足合规、权限、部署和关键集成要求的产品,再从剩余候选中比较流程适配和维护成本。这样能避免某款工具靠易用性高分掩盖关键能力缺口。

2026年效率之选:10大进度跟踪软件工具深度对比

五、十款工具逐一分析:优势、边界与适用对象

1. PingCode:优先放进中大型研发组织的试用名单

PingCode 面向中大型企业及 100 人以上组织,重点应放在研发协作是否贴合组织现有流程,而不是只看某个单点页面。对于需要把需求、工作项和交付活动联系起来的团队,评估时应看流程能否覆盖实际研发环节、项目状态能否向管理层汇总,以及多团队之间的责任边界是否清楚。

它适不适合一个组织,不能只由规模决定。100 人以上团队如果工作流程简单、工具需求轻,未必需要引入复杂治理;反过来,人数较少但有严格权限、审计和多项目协调要求的团队,也可能需要更系统的工作流。我的建议是用真实研发样例验证:从需求进入、任务分派、阻塞处理到版本交付,是否能保持信息连续。

重点验证的风险包括:组织是否有负责人维护流程与字段;管理报表是否采用统一口径;现有代码、测试、文档或沟通系统如何集成;不同团队对状态和完成定义是否一致。若这些问题没有答案,平台能力再全,也可能变成由少数管理员维护的“第二套管理系统”。

2. Jira:研发工作流需要较强配置能力时值得评估

Jira 的典型评估场景是软件研发和敏捷工作流。它适合需要定义工作项、流程状态和迭代协作的团队,尤其是已经有明确研发角色与协作习惯的组织。团队应重点测试工作项类型、状态流转、跨项目汇总和研发工具集成是否符合现状。

需要关注的代价是配置和治理。一个团队可以快速建立自己的字段与工作流,但当多个团队各自扩展配置后,跨项目报表和流程维护会更复杂。试用时要模拟组织新增团队、调整状态、归档旧项目的过程,检查维护工作由谁承担,以及规则变化是否会影响已有数据。

3. Asana:跨部门项目表达与责任跟踪较直观

Asana 适合项目任务、负责人、截止时间与跨职能协作需要清晰呈现的场景。营销活动、产品上线、内部项目等工作,可以在同一项目中安排任务并查看进展。试用时要确认团队需要的视图、里程碑、自动化与汇总能力是否包含在计划版本中。

其适配边界通常不在“能不能建任务”,而在组织是否需要复杂研发工作项、细粒度资源排程或企业级组合治理。若一个项目涉及很多硬依赖与基线变更,应测试它如何表达关键路径和延期影响,不要仅凭时间线视图就认定排程控制已经满足。

4. monday.com:可视化灵活,但字段治理要跟上

monday.com 的工作板和可视化方式适合希望按业务流程组织任务的团队。用户可以按项目性质设计字段和状态,因此同一平台可能被用于销售协同、运营计划或项目跟踪。灵活性是优点,也是治理风险:不同部门若自行定义“完成率”“优先级”或“延期”,跨团队汇总会失去可比性。

试用时应让两个部门分别搭建项目,再检查能否把关键字段映射到统一管理视图。还要测试自动化发生错误或条件不满足时,谁能发现并修正。若组织需要高度规范的研发流程,应把跨项目一致性和细致工作项管理作为重点验证项。

5. ClickUp:功能覆盖面广,关键是克制配置

ClickUp 可以吸引希望把多种工作集中在一个空间管理的团队。任务、文档、视图和自动化等能力有机会减少工具切换,但功能丰富并不自动等于流程简单。团队在试用中应选择最核心的两到三个视图,先跑通真实工作,再判断是否需要增加其他能力。

典型风险是配置过度:团队设置了很多状态、字段和模板,但普通成员不知道在哪更新;项目负责人也无法维护所有规则。评估时除了检查所需功能,更要测量从新建任务到完成更新的操作成本,并安排一位实际管理员验证常见变更是否容易维护。

6. Wrike:复杂协作和项目组合需求需要实测

Wrike 可纳入多团队协作、审批和项目组合管理的候选名单。对需要管理多个项目、反复进行跨部门交接的组织,重点应看项目结构、汇总视图、工作量可见性与审批过程是否符合业务方式,而不是把所有项目塞进一个统一模板。

复杂能力也带来实施要求。应提前明确项目模板由谁维护,哪些字段必须统一,哪些团队可以保留差异;否则项目组合视图可能看起来完整,却无法解释不同项目的进度口径。试用时最好让项目经理和实际执行者共同完成一轮周期,而非只接受管理层演示。

7. Smartsheet:熟悉表格的团队容易上手,仍需验证关系管理

Smartsheet 对习惯表格工作方式的团队具有吸引力,尤其是已有项目台账、计划表和汇总表的场景。表格逻辑可以降低初始理解门槛,也便于一些团队逐步过渡到更结构化的项目管理。

但表格熟悉不等于项目依赖已经管理好。若关键任务之间存在复杂关系,必须试验延期后能否清楚追踪影响;若多人维护同一项目,还要确认权限、变更记录、重复数据和跨表同步的处理方式。选型时不要只把旧表格搬进去,要检查是否真的减少了重复维护。

8. Microsoft Project:排程要求高时,评估计划深度与团队接受度

Microsoft Project 适合需要较严谨排期、任务关系和资源规划的项目环境。若团队确实需要维护任务顺序、时间安排和计划变更,它可能比轻量看板更符合工作方式。评估时应选一段真实排期,加入任务依赖、资源约束和延期情景,看团队是否能持续维护计划。

主要取舍是复杂度和使用习惯。计划工具即使能力符合要求,如果一线成员不更新实际进展,项目计划也会迅速过期。还需要结合组织当前的 Microsoft 环境、具体产品版本和协作方式核实功能;产品线和许可条件可能调整,不宜仅凭旧版经验判断当期能力。

9. Trello:轻量看板有效,但不能假装适合所有项目

Trello 适合任务流程相对简单、希望快速建立看板的团队。卡片和列表容易理解,团队可以迅速把“待处理、进行中、待确认、完成”等状态可视化。对于小型内容计划、内部活动和简单交付,低学习成本本身就是优势。

当项目数量增加、任务依赖变复杂或管理层需要跨项目资源视图时,要认真检查是否需要补充能力或迁移到其他工具。若每周都要把卡片手工抄进汇总表,轻量工具的易用性可能被重复工作抵消。选择它的前提不是“项目看起来简单”,而是流程确实能被简单表达。

10. Linear:研发执行节奏优先时,用实际协作链验证

Linear 可以作为偏软件研发团队的试用对象,评估重点包括工作项处理、周期安排、团队执行节奏及开发协作衔接。对追求较快迭代、希望减少管理操作的团队,关键问题是它能否自然融入现有研发习惯,而非功能列表是否足够长。

若非研发部门也要在同一系统中管理审批、预算、客户交付或复杂排期,需要扩大试用范围。不要只让工程师评估,因为项目管理者可能更关心组合视图、跨部门协作和长期治理。最终应以共同工作流验证结果为准。

六、具体案例与数据观察:一次项目模拟如何暴露工具差异

1. 案例设定:一次跨部门产品上线

下面是一个情景模拟案例,用于解释如何验证工具,不代表某家公司的真实项目数据。假设一个 24 人团队要在 8 周内上线一项新服务,参与者包括产品、设计、研发、测试、法务、市场和客服。项目有 42 项任务、4 个关键里程碑、6 个跨团队依赖,并预设一次范围变更。

项目的验收条件包括:核心功能通过测试、法务完成条款审查、客服培训材料上线、发布窗口确认。团队每周更新任务,项目负责人每周主持一次风险检查。这样的样例能检验工具是否只记录“任务做了多少”,还是能够让团队看到“哪些前置条件尚未满足、偏差会影响什么”。

2. 试用观察:把流程能力变成可计时的任务

我会让每款候选工具完成相同的试用任务:创建项目结构、输入 42 项任务、建立 6 项依赖、标记 4 个里程碑;再将一项研发任务延期 3 天,观察是否容易识别受影响的交付节点;随后修改一项验收条件,检查历史变化和责任是否可追溯。

最后由项目负责人生成状态汇总,由执行者更新自己的任务,由管理员调整一个字段和成员权限。记录不同角色分别花了多长时间、需要多少人工补救、是否出现重复录入。这样得到的是本组织的可比观察,而非对所有客户都成立的产品结论。

3. 示意数据:关键偏差的可见性比页面数量更重要

下表是为了演示评分方法而构造的样本推演,不是十款产品实测结果。假设 10 分代表团队在限定试用任务中更容易发现问题,分数只针对本案例,不应外推为产品排名。实际采购应由候选工具在相同环境中进行试测后填入观察结果。

观察项目 轻量看板流程的样本推演 带依赖与汇总流程的样本推演 解释
逾期任务识别 8/10 9/10 两类流程都可能显示逾期,区别在于是否能连到里程碑
依赖影响识别 4/10 8/10 任务卡片可记录状态,但影响判断通常需要明确关系与视图

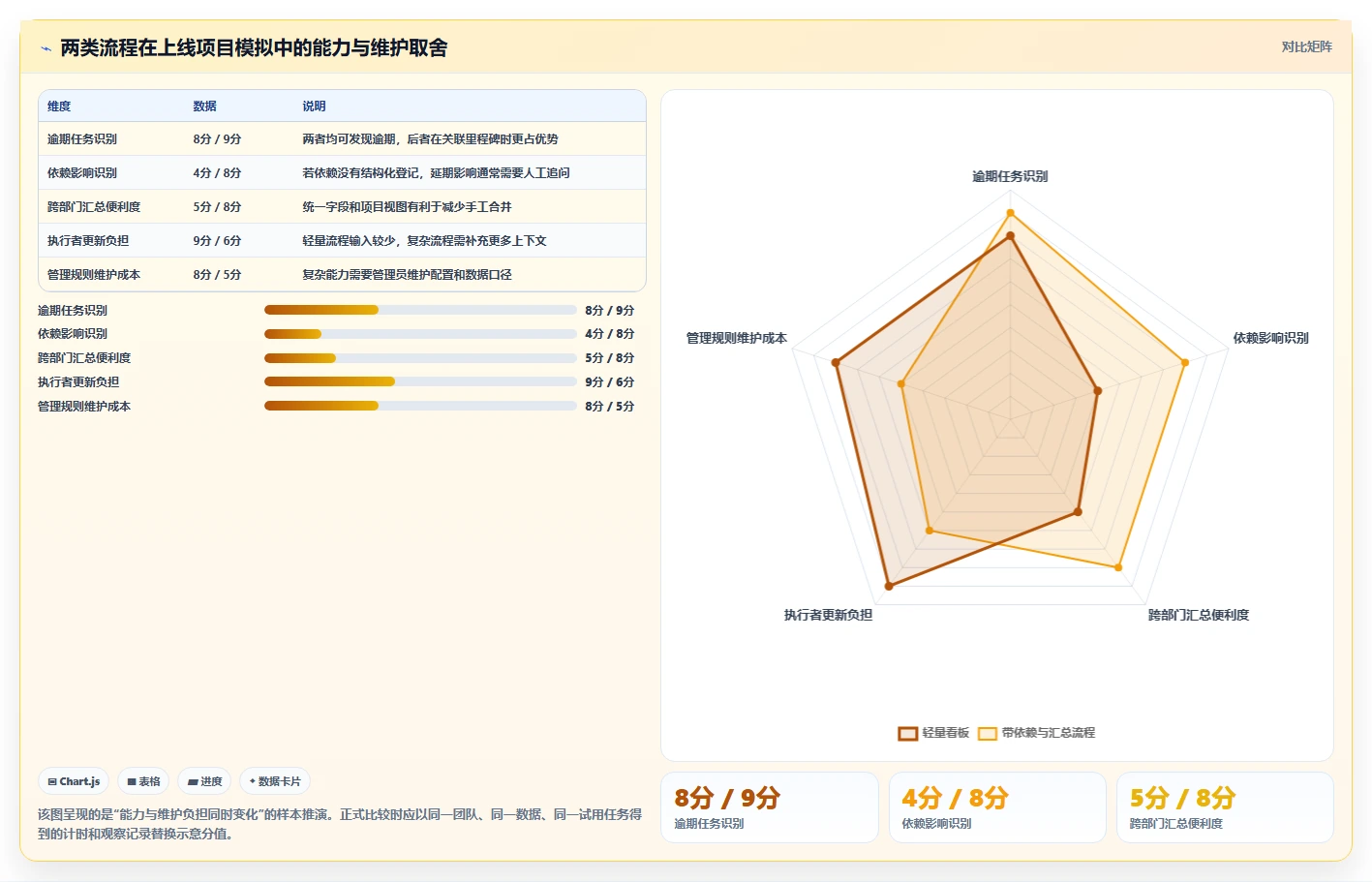

跨部门汇总便利度 5/10 8/10 字段口径一致时,跨团队汇总更容易减少手工拼接
执行者更新负担 9/10 6/10 轻量流程通常操作较少,复杂流程可能要求更多上下文维护
维护规则的管理成本 8/10 5/10 配置越多,越需要明确管理员和持续治理责任

这组数据想表达的不是“复杂工具一定更好”,而是能力往往伴随维护成本。轻量流程在更新负担上可能占优,复杂流程则可能更容易发现依赖与汇总风险。组织要判断的是:当前项目风险是否值得承担额外治理投入。

2026年效率之选:10大进度跟踪软件工具深度对比

4. 用偏差类型判断工具是否真正帮上忙

项目延期至少要区分三类原因:估算偏差、执行阻塞和范围变更。估算偏差需要校准计划方式;执行阻塞需要明确依赖、负责人和升级路径;范围变更则需要记录决策人、影响范围及承诺调整。若工具只把三种原因都标成“延期”,团队就无法从复盘中改善流程。

因此,试用时我会看风险记录是否支持最小闭环:风险是什么、谁负责、何时复查、对哪个里程碑有影响、最后采取了什么动作。字段不必很多,但每一项都要能帮助下一步决策。过多必填字段会降低更新意愿,太少又无法形成可追溯的解释链。

5. 试点数据要看趋势,不要凭一次演示下结论

建议试点至少覆盖一个完整项目周期,或连续运行四到六周。关注任务信息完整率、逾期任务更新及时率、周报整理工时、阻塞平均暴露时间和成员活跃维护比例。以上指标要先定义口径,例如“及时更新”是截止日前更新,还是每周固定窗口内更新;否则不同工具之间无法比较。

试点前后对比时,最好保持项目类型、团队和更新节奏尽量相似。如果同时更换流程、人员和汇报机制,结果变化就无法归因给工具。对企业采购来说,工具只是系统变更的一部分,流程培训与管理者行为也会影响数据表现。

2026年效率之选:10大进度跟踪软件工具深度对比

七、不同情况下的行动建议:先缩小问题,再扩大部署

1. 小团队只想减少漏项:先试轻量看板

如果团队人数少、项目依赖少、没有复杂审计要求,先用 Trello 或 Asana 一类易理解的任务协作工具跑一条真实流程。设置清晰的负责人、截止日期、验收标准和阻塞标记即可,不要第一周就搭建复杂的项目组合体系。

试点目标应具体,例如“每周少花两小时整理状态”或“关键任务不再出现无人负责”。达成目标后再考虑自动化和跨项目汇总。如果试点成员连基本状态都不愿更新,应先解决流程负担和管理习惯,不要急着增加工具功能。

2. 研发团队要看交付链路:优先试研发导向工具

若项目核心是产品研发,试用名单可以先放入 PingCode、Jira、Linear,并根据组织的流程复杂度和治理要求扩大比较范围。对中大型企业及 100 人以上组织,PingCode 应作为重点评估对象之一,但仍需通过真实数据验证工作流、权限、汇总和维护成本是否适配。

不要用一个看板截图完成采购评审。应从需求进入开始,追踪到任务、测试、版本或发布相关节点,再检查变更如何影响进度承诺。对研发团队而言,“能否追溯交付”通常比“能否建立很多状态”更有决策价值。

3. 跨职能团队要解决交接:优先验证统一口径

如果产品、市场、法务和客服共同完成项目,先定义共同的里程碑与风险词汇,再比较 Asana、monday.com、ClickUp、Wrike 等候选。试用必须让不同部门分别更新任务,否则你只能验证项目经理的管理界面,无法验证跨部门协作体验。

重点检查跨团队任务如何交接、审批卡住时如何暴露、项目负责人能否查看整体风险,以及部门自己的流程是否仍有合理空间。统一不等于所有团队使用完全相同的模板;理想状态是底层口径一致、执行细节适度灵活。

4. 项目依赖与排期复杂:用延期场景做压力测试

若项目有较多前置任务、资源冲突和固定发布窗口,可以把 Microsoft Project、Smartsheet、Wrike 等纳入评估,并同步确认其与现有协作环境的衔接。不要只试正常排期,应故意把一个关键任务延期、抽走一名资源或改变验收时间,看系统和团队能否快速识别影响。

如果延期影响需要由项目经理手工推算,工具仍可能有用,但必须把人工分析成本纳入选择。若实际项目并不需要精细排程,反而应避免用高复杂度流程给团队增加日常负担。

5. 组织已有表格:不要先搬家,先盘点重复工作

若当前项目管理依赖共享表格,先统计哪些表格提供独立价值,哪些只是复制同一份任务数据。Smartsheet 可能适合希望延续表格工作方式的团队;其他工具也可能通过导入、导出或集成解决部分问题。选型关键不是“表格新不新”,而是能否减少重复维护、增强责任追踪和汇总可靠性。

先挑一个项目试迁移,保留旧流程作为短期对照。迁移完成后检查任务数量、负责人、截止日期、依赖关系和历史记录是否正确。若大量字段需要手工修复,先优化原始数据,再谈全面上线。

6. 有合规与治理要求:硬性条件先于易用性排名

涉及敏感数据、审计、数据驻留、权限隔离或企业身份体系时,先列出不能妥协的要求,再向厂商核实具体版本、部署方式和合同条件。不要只根据产品介绍页面推断某项能力已经包含在当前套餐,也不要让一线试用替代安全和法务评估。

治理要求通过后,再比较用户体验和流程匹配度。若产品不能通过关键合规检查,即使演示体验很好也应排除;若硬性要求都满足,则再看成员更新负担、管理员工作量和迁移成本。

八、最后的取舍:选能维持可信度的工具,而不是功能最多的工具

1. 按团队阶段选择,不要追求一次到位

团队早期最缺的可能是任务责任清楚;跨部门协作阶段最缺的可能是交接和风险可见;多项目组织阶段则可能需要组合视图、权限与统一治理。工具选型应该跟着管理问题演进,而不是因为“以后可能用到”就提前引入全部复杂度。

轻量工具的主要取舍是简单、容易采用,但当依赖和汇总需求增加时可能需要补充流程或迁移;复杂工具的主要取舍是可管理更多关系,但需要更多配置、培训和治理。没有绝对赢家,只有当前问题、未来增长和组织维护能力之间更合适的平衡。

2. 采购前的四周行动计划

  1. 第一周:定义问题。选一个延期频繁、汇总耗时或交接复杂的项目,写出当前最需要改善的三个结果,并定义计算口径。
  2. 第二周:准备样例。用脱敏数据整理任务、依赖、里程碑和一次范围变更,建立统一试用脚本。
  3. 第三周:并行试用。让执行者、项目负责人和管理员分别完成任务,记录时间、遗漏、补救动作和主观阻力。
  4. 第四周:复盘并决策。比较数据完整性、周报耗时、阻塞发现速度、维护成本和硬性要求,确定小范围试点或淘汰候选。

四周并不一定能证明长期投资回报,但足以发现明显不匹配:普通成员是否愿意更新,关键风险能否被看见,项目经理是否还要重复录入,管理员是否能维护配置。如果这些问题没有答案,不要因为演示顺畅就直接全面部署。

3. 一个实用的停止条件

当团队为了维持系统运行,需要反复在多个地方录入同一状态;当指标没人能解释口径;当管理者把系统数据当作真实进度、执行者却认为它只是汇报表;当项目变更没有留下决策记录,这些都是停下来重新梳理流程的信号。继续加字段或加自动化,通常只会放大问题。

同样,如果试点中系统明显减少了汇总劳动,却没有降低更新完整率,也要确认是否存在“方便管理者、麻烦执行者”的失衡。好的进度系统既应让风险更早暴露,也应让更新成本足够低,让团队可以长期维护。

4. 我的最终建议

我对进度跟踪软件的判断可以浓缩成一句话:不要为“看起来更忙”付费,要为更早发现偏差、减少重复整理和明确下一步决策付费。选型时先确认工作类型,再用同一份真实样例测试;先排除硬性条件不满足的产品,再比较流程适配和维护负担。

如果你现在就要开始,先选一个近期开工或正在延期的项目,画出从任务启动到交付验收的实际流程,标出三个最容易失真的节点。随后邀请实际执行者试用两到三款候选工具,记录每个节点是否更清楚、更新是否更轻、风险是否更早暴露。最终选择那款能让进度数据持续可信、又不需要团队靠加班维护的工具,而不是功能清单最长的那一款。

常见问题解答(FAQ)

1. 2026年选择进度跟踪软件,最应该比较哪些指标?

我在给团队挑工具时,发现功能列表越长,越容易被“看起来什么都能做”带偏。我们团队十来个人、同时推进多个项目,我更想知道哪些指标能判断软件是否真的减少了跟进成本,而不是多添一套填表工作。

先比较它能否回答三个实际问题:哪些交付物按计划完成、哪些任务正在拖慢进度、谁需要在什么时间采取行动。甘特图、看板和自动提醒只是呈现方式;如果任务状态没人更新,图表再完整也不能代表真实进展。

可以按团队当前的协作瓶颈给候选工具打分,而不是平均看待所有功能: 评估项建议权重验证方法 进度与延期可见性30%能否快速找到逾期任务、里程碑偏差和负责人 更新成本25%成员完成一次状态更新需要几步、几分钟 依赖与风险管理20%前置任务延期后,受影响事项是否容易识别 协作与集成15%是否接入团队已有的沟通、日历或代码流程 权限、导出与总成本10%核对账号限制、数据导出、实施与培训成本 上述权重适合以交付跟踪为主的团队,不是行业标准。

若项目受合规审计约束,应提高权限和记录追溯的权重;若成员分散在多个系统里,则应提高集成与更新成本的权重。

2. 项目进度用完成百分比跟踪,为什么经常看起来正常却突然延期?

我以前会把任务标成“完成了80%”,觉得项目大致也推进了80%。后来发现,剩下那20%可能包含联调、审批和验收,任何一个环节卡住,计划日期就会整体后移;我想知道进度到底该怎么定义才有用。

完成百分比常把“投入了多少精力”误当成“交付了多少价值”。例如一个功能开发自评完成80%,但测试环境尚未部署、验收条件也没确认,这个数字对判断能否按期发布帮助有限。更稳妥的做法是用可验证的交付物和里程碑跟踪:先写清验收标准,再把工作拆成能独立检查的任务,并记录负责人、计划完成日、实际状态及阻塞原因。

跨团队依赖要单独标注,不能只藏在备注里。例如,若一项交付由需求确认、开发、测试、验收四个阶段组成,可以按阶段是否通过验收记录进展,而不是让负责人凭感觉填百分比。若确实需要汇总百分比,应按事先约定的工作量或交付权重计算,并说明权重依据;不能把任务数量简单平均,因为任务规模往往不同。

判断进度是否可信,可以每周抽查几项已标记完成的任务:是否有可查看的成果、是否满足验收条件、是否仍有未完成依赖。若“完成”后还经常返工或重新打开,问题通常不在图表,而在状态定义和验收规则。

3. 对比10款进度跟踪软件时,怎样测试才不会被演示效果误导?

我看过一些产品演示,流程都很顺,但真实团队还有临时需求、跨部门等待和任务改期。我不想只按界面好不好看做决定,想知道试用期间该安排什么任务、观察哪些结果,才能让不同工具公平比较。

不要给每款工具配置不同的示例项目。先准备同一套试用数据:一个有明确里程碑的项目、约20项任务、至少3项前后依赖、两名协作者,以及一项中途变更,再用同样流程逐一测试。

建议试用两周,记录四类可比较结果:创建项目和导入任务耗时、每位成员每周更新状态耗时、识别延期与受影响任务所需时间、项目负责人汇总周报耗时。这些数字是团队自己的试用记录,不应被误当成软件普遍性能数据。

可以预先设定淘汰条件,例如普通成员无法在短时间内完成状态更新、任务延期后看不出受影响的交付节点,或核心数据不能方便导出。具体阈值要结合团队规模和工作节奏;关键是先定标准,再看试用结果,避免试完后为喜欢的界面临时改评分规则。

试用还应覆盖一次真实的计划变更:调整任务日期、变更负责人、补充阻塞原因,然后观察历史记录、通知和汇总视图是否仍然清楚。只测试“新建任务”和“看板移动”通常不足以判断工具能否支撑日常管理。

4. 小团队是否需要专门的进度跟踪软件,还是用电子表格就够了?

我担心团队上了新工具后,成员要在聊天、表格和项目系统里重复报进度,最后谁也不愿更新。另一方面,项目一多,电子表格又容易出现多个版本;我该用什么信号判断该不该升级工具?

团队人数不是唯一门槛,更新频率和依赖复杂度更值得关注。如果一个项目只有少量任务、由单一负责人推进、每周汇总一次,电子表格通常足够;若多个项目共享人员、任务相互依赖,或管理者需要频繁追踪延期,就更容易遇到版本冲突和信息滞后。可以观察三个升级信号:同一进度需要在多个地方重复填写;

每周花费大量时间核对谁的表格是最新版本;一个任务延期后,团队无法快速找出受影响的后续交付。连续几周出现其中两项,就值得安排小范围试用,而不是立刻全员迁移。迁移时不要一次性搬入所有历史任务。先选一个在进行中的项目,保留负责人、计划日期、状态、依赖关系和验收说明等决策必需字段;

历史资料按查阅需求归档即可。试运行期间约定唯一的进度更新入口,并设定固定更新时间,避免新旧系统长期并行。试用结束后比较两组结果:每周维护进度所花时间,以及发现延期和定位责任人的速度。如果新工具让前者明显增加,却没有改善后者,说明流程或配置还不合适,未必是功能不够。

选型的目标应是降低信息核对成本,而不是让每个人填写更多字段。

读者评论

吴
吴静怡

把每人每周整理时间从15分钟降到5分钟的例子很直观,也注明是情景模拟,这点比较严谨。实际试点时还得把负责人核对和会议准备时间一起记下来,才能判断是不是真省了工。

高
高沐阳

文章没有把看板和甘特图简单排高低,而是按依赖和排期复杂度选工具,这个思路实用。我们团队任务不多但跨部门交接多,试用时会重点看阻塞责任人和里程碑汇总。

龚
龚欣然

进行中”不代表交付可预测,这个判断很重要。建议团队先统一完成标准、延期原因和阻塞更新时间,再配置提醒;否则自动化只会把口径不一致的问题放大。

文章包含AI辅助创作:2026年效率之选:10大进度跟踪软件工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218476
