项目管理 IT 系统选错,最常见的后果不是“功能不够”,而是团队多了一套需要维护的数据:任务留在新工具里,决策还在群聊里,进度最后又由项目经理手工拼成周报。选型时,我更看重系统能不能缩短“提出工作,明确责任,暴露阻塞,完成复盘”的链路,而不是功能清单有多长。本文用一套可复核的选型框架,比较 PingCode、Jira、Asana、ClickUp 和 Microsoft Planner,并把适用边界、实施成本和容易被忽略的风险一起摆出来。
如何选择最适合你的项目管理IT系统?2026年5款热门工具详细评测
一、先讲核心结论:先选工作机制,再选软件
1. 五款工具各自适合解决什么问题
如果只记住一条结论:先确定团队要管理的是产品研发、跨部门项目、个人与小组任务,还是 Microsoft 365 环境里的轻量协作,再挑工具。同一款工具可以在不同团队中表现悬殊,因为工具的价值取决于流程、权限、数据和成员习惯是否匹配。
| 工具 | 更值得优先考察的场景 | 选型时重点验证 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型研发组织、产品研发协作、需要把需求与交付过程串联的团队 | 需求到研发任务的映射、权限与流程配置、组织级报表、部署与安全要求 | 需要认真设计流程与治理规则;若只管理简单待办,可能显得过重 |
| Jira | 已采用敏捷研发、有复杂工作流或依赖丰富开发生态的团队 | 工作流维护成本、插件依赖、管理员投入、跨项目口径一致性 | 灵活度高,但治理不足时容易形成配置复杂、报表难统一的局面 |
| Asana | 市场、运营、设计、业务部门共同推进跨职能项目 | 任务责任与目标关联、跨团队视图、自动化规则及外部协作方式 | 若研发团队需要深度管理代码、测试和发布流程,需验证集成是否足够 |
| ClickUp | 希望在一个工作区里集中任务、文档和多种视图的成长型团队 | 功能是否过量、模板是否可治理、成员能否快速理解统一规则 | 覆盖面广,但“什么都能配”不等于“团队会持续按同一方式使用” |
| Microsoft Planner | 已深度使用 Microsoft 365、以团队任务分配和进度跟踪为主的组织 | 所购订阅包含的能力、与 Teams 等服务的衔接、项目复杂度上限 | 进入门槛较低;复杂研发治理、跨项目组合管理通常要额外验证 |
这张表是初筛,不是排名。不同厂商的套餐、功能边界、部署选项和地区可用性会变化,尤其不能只凭产品首页判断企业版能力。采购前应以厂商当前官方产品说明、合同和试用环境为准,逐项核对权限、审计、集成、数据保留和支持服务。
2. 我会先设三条“否决条件”
我做工具选型时,不先给五款产品打分,而是先看有没有不可妥协的条件。因为一项硬性约束不满足,其他几十项优点都无法抵消。例如公司要求特定部署方式、需要审计记录,或必须与现有身份体系打通,这些都应该在试用前确认。
- 安全与合规不满足:确认数据存储、访问控制、审计、备份、数据导出和供应商支持条款;不要把“支持企业客户”直接理解为符合本公司的全部要求。
- 关键流程无法闭环:用真实工作样本验证需求、任务、缺陷、审批或交付物能否按团队规则关联,而不是听演示人员口头承诺。
- 总拥有成本超出承受范围:把订阅、实施、管理员投入、培训、集成维护和迁移成本放在一起估算,不能只比较单用户价格。
有一类看似合理、实际很危险的采购方式,是把所有需求都写成“必须有”。需求清单越长,供应商越容易逐条回答“支持”,但团队仍不知道哪些能力是日常必需、哪些只是少数场景会用。我的做法是把要求分成硬约束、关键场景和加分项,试用只围绕前两类展开。

3. 五款工具不应被理解成同一类产品的高低档
把所有工具放进一张“功能多少”的榜单,很容易得出错误结论。研发平台的价值可能在于工作项模型、流程可配置性和开发协同;跨部门任务工具的价值,可能是让不同职能的人看清责任与交付日期;办公套件中的任务工具,则可能胜在组织已经拥有账号、日历和协作入口。
因此,本文不是宣称某一款在所有团队中最好,而是提供一套决策路线:先辨认团队的主工作流,再验证工具对关键约束的支持程度,最后比较落地成本与采用风险。如果核心工作流都不一致,功能评分再精细也只是把不适合的选项排出名次。
二、背景与真实场景:为什么“上了系统”不等于项目变透明
1. 项目管理系统真正管理的是协作关系
项目管理系统表面上管理任务,实际管理的是一组关系:谁对结果负责、何时需要交付、工作依赖什么、状态由谁更新、阻塞如何升级、完成后如何证明。若工具只记录任务名称和截止日期,却没有责任人、验收条件、依赖关系和变更记录,管理者看到的仍只是“看起来有进度”的列表。
我会把一个任务记录拆成最小可执行信息:明确的结果、单一责任人、可判断的完成标准、预计时间、关联项目或目标、当前阻塞。不是每个任务都要填十几个字段,但如果连“完成”意味着什么都不清楚,系统无法替团队补上这块管理工作。
另一个常见问题是状态定义不一致。有人把“进行中”理解为已经开工,有人理解为正在等外部反馈,还有人只是先把任务从待办里移走。此时仪表盘再漂亮,也只是把不一致的数据画得更整齐。工具上线前需要先约定状态的含义、进入条件和退出条件。
2. 三种团队结构,决定了系统的重心
(1)产品研发团队:关键在工作项之间的可追溯
研发团队常需要把用户反馈、产品需求、技术任务、缺陷、测试结果和版本交付联系起来。管理难点不只是“任务有没有完成”,而是“这个版本解决了哪些需求、还剩哪些风险、延期会影响什么”。如果一条需求拆成多个开发任务,最后又无法汇总回版本目标,团队就会依赖人工整理。
对于 100 人以上、涉及多个产品线或研发小组的组织,PingCode 可以作为重点候选进行验证。评估时不应停留在功能介绍,而要拿一条真实业务链路做演练:需求提出、评审、拆解、研发执行、测试验收、版本发布、复盘归档。组织越大,越要观察跨团队口径和权限治理是否能跟上,而不是只看单个小组的看板是否好用。
(2)跨部门项目团队:关键在责任边界与依赖透明
市场活动、系统上线、门店改造或组织项目,常由多个部门共同推进。每个部门都能完成自己的任务,但总项目仍可能延期,因为“谁先交什么、交付物如何验收、延迟后谁调整计划”没有被写清楚。此类团队通常更需要共享时间线、负责人、里程碑和跨团队依赖。
这类场景里,Asana 或 ClickUp 可能值得纳入试用,但要针对实际复杂度判断。比如一个市场项目若只是任务分工和日历安排,轻量视图可能足够;若包含预算审批、合规审查、系统变更和多层依赖,不能仅凭模板丰富就推定它能满足治理要求。
(3)Microsoft 365 深度用户:关键在减少切换而非追求全能
若成员每天已经在 Teams、Outlook、SharePoint 等环境中工作,Microsoft Planner 的价值可能来自入口和协作习惯,而不是项目管理功能最深。对于团队任务、责任分配和常规跟踪,它可能降低学习与切换成本。若项目跨越多个部门、涉及复杂依赖、组合级资源管理或研发全链路,应先验证当前订阅与配置能否覆盖,不要预设基础工具一定够用。
这里有一个重要判断:工具的采用成本不仅是培训时间,也包括用户需要离开日常工作入口、重复录入信息和寻找最新版本的次数。用户不愿使用,往往不是态度问题,而是系统在工作流里增加了摩擦。
3. 应该把哪些数字纳入选型观察
项目系统的效果不宜用“登录人数”或“创建了多少任务”单独衡量。前者可能只是强制登录,后者可能代表拆分过细。我建议在试点前记录一个基线,试点后用相同口径复测,至少关注任务信息完整率、阻塞暴露时间、跨部门交付准时率、周报整理耗时和重复录入次数。

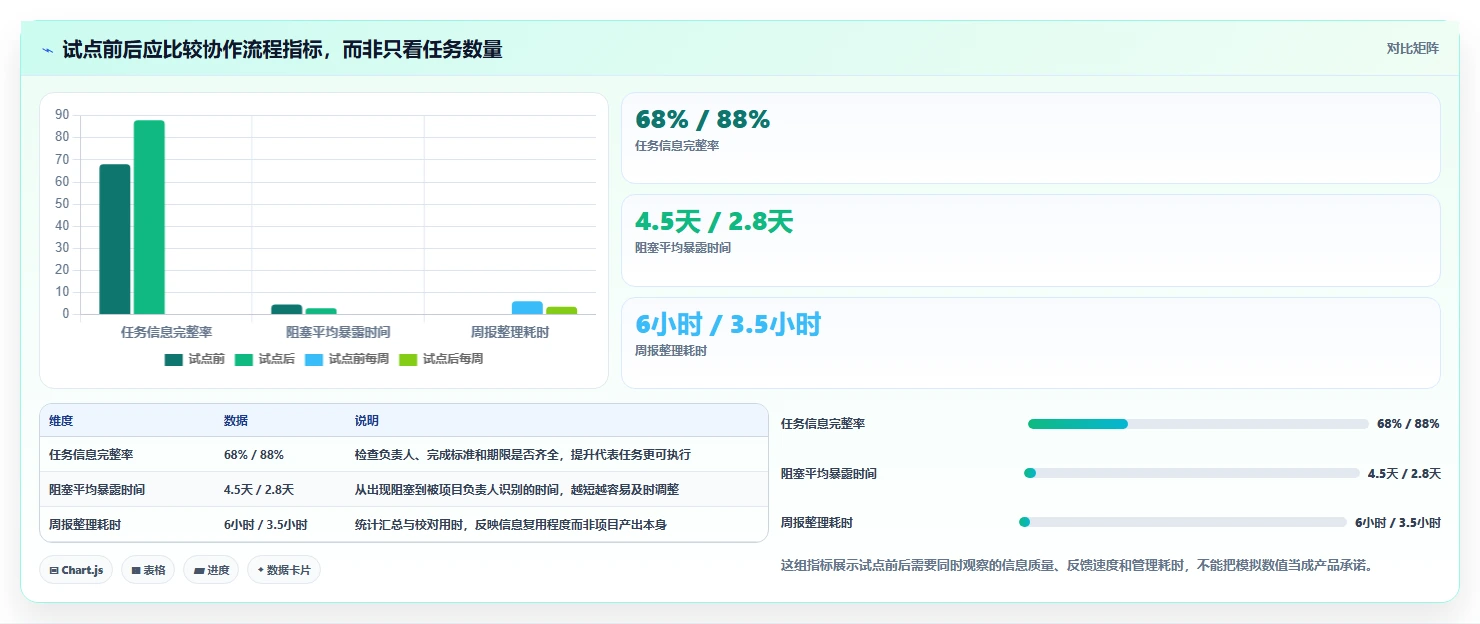

以下图表是一个情景模拟,用于说明测量方法,不是五款产品的实测成绩,也不是任何行业的平均水平。假设一个 60 人团队试点前后各观察四周,若结果改善,也需要检查项目难度、人员配置和同期流程变化,不能直接把改善全部归因于软件。

三、常见误区:买到功能不等于买到项目能力
1. 误区一:功能越多,团队能力越强
复杂功能只有在有人维护规则、理解数据并持续使用时才有价值。一个能配置大量状态、字段和自动化的系统,如果每个团队都自行定义,几个月后就可能出现同名不同义、同义不同名的字段,管理层也无法可靠汇总。功能的另一面是治理成本。
试用时我会问三个问题:普通成员是否能在短时间内完成创建、更新和查找;项目负责人是否能用已有数据回答关键问题;管理员是否能解释每个字段为什么存在。若只有管理员懂配置,普通成员靠口头培训记规则,这套系统很可能把协作问题变成运维问题。
2. 误区二:看演示顺畅,就认定实际流程顺畅
产品演示通常使用准备好的数据,路径简洁、角色明确、权限和例外情况都被提前处理。真实项目却会发生需求变更、负责人离职、临时插单、跨团队延期、审批退回和版本回滚。只看演示容易漏掉最耗时的部分:谁维护字段、谁处理重复数据、旧项目如何迁移、失败操作怎样恢复。
我的建议是用“脏样本”试用:拿一份近期真实项目数据,保留重名任务、缺失负责人、重复需求、延期记录和跨部门依赖。观察团队能否完成整理、分派、汇总和复盘。能在整洁演示里工作,不代表能在真实数据里运行。
3. 误区三:只比较每月订阅费
采购报价是成本的一部分,不是全部。可将首年成本拆成软件订阅、实施配置、历史数据迁移、集成开发、培训、管理员投入、流程调整和退出成本。免费或低价方案若需要大量人工维护,未必更便宜;高价平台若被大部分成员当作任务清单,也可能是过度采购。

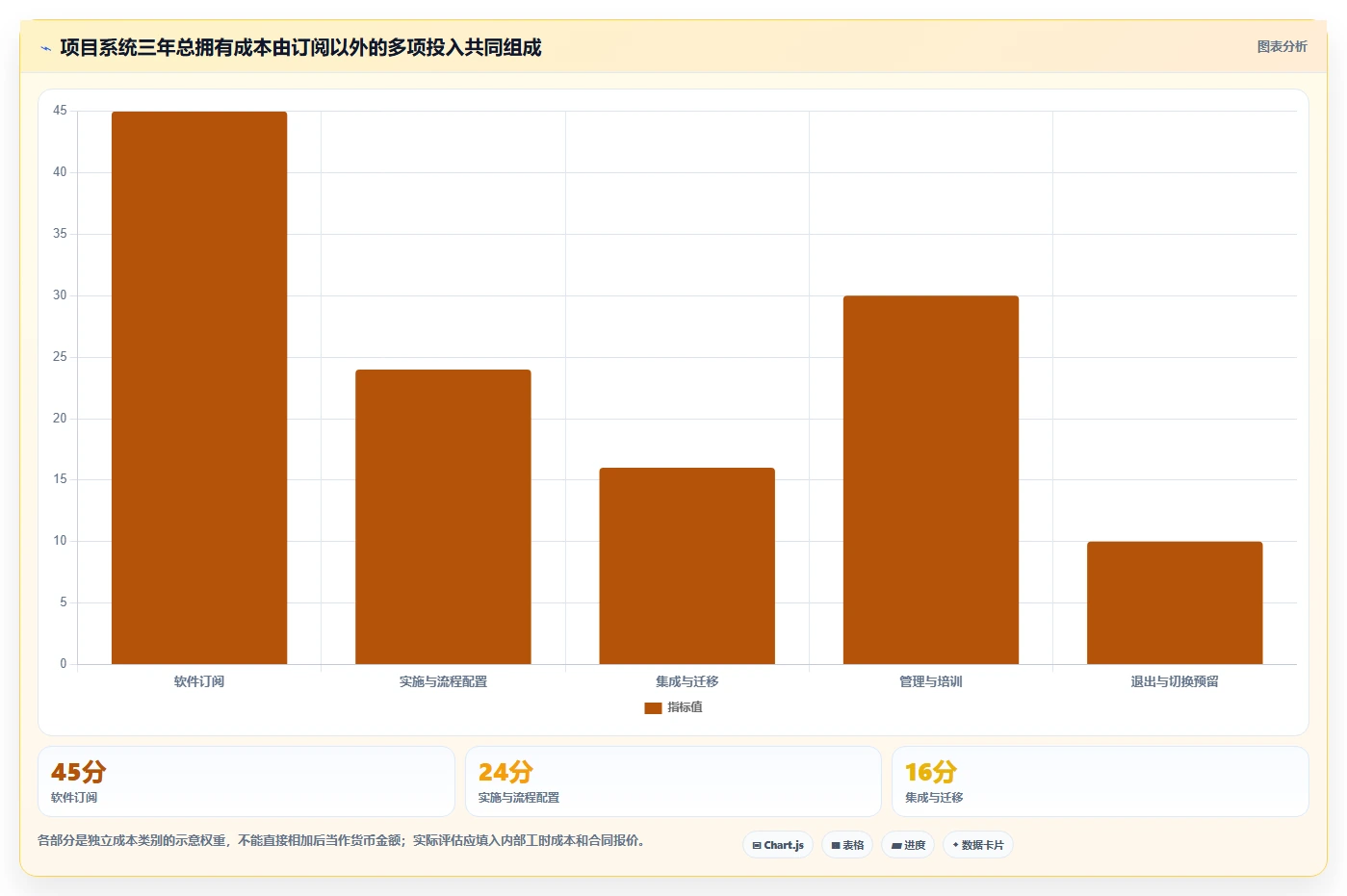

下面提供一个三年期的成本估算模型,单位为“相对成本分”,用于团队内部比较方案,不对应任何厂商报价。各项权重可按实际调整,但必须为所有候选使用同一套假设,例如成员人数、实施范围、接口数量和管理员工时。

4. 误区四:上线后再补流程规范
系统会放大原有规则的清晰度,也会放大原有规则的混乱。若团队对“需求何时算确认”“任务何时可以关闭”“风险由谁升级”没有一致答案,软件配置只是把分歧固化成选项。上线后再试图统一,通常会带来字段迁移、报表失真和成员抵触。
不是说所有流程都要先设计完美才上线。更现实的方式是先明确最小规则:核心状态、责任人规则、完成标准、项目归属和升级路径。其他字段等试点暴露真实需要后再加。先把必要规则写清楚,再让工具承接;不要让工具替管理者做决定。
5. 误区五:把使用率当作成效
登录频次高,可能说明工具有用,也可能是员工被要求每天打卡更新;任务多,可能说明工作被拆分,也可能说明系统里堆着没人清理的旧事项。指标必须对应管理问题。例如想减少延期,就看交付准时率和延期原因;想减少信息追问,就看状态数据完整性和问题响应时长。
我建议每个试点最多设三到五个结果指标,并明确计算口径、数据责任人和观察周期。指标太多会增加填报负担,也会诱发“为了好看而更新数据”。如需加入活跃度,只把它作为诊断信号,不把它单独作为成功标准。
四、专业判断逻辑:用同一套场景测试五款工具
1. 先把需求从功能词改写成工作问题
“需要甘特图”“需要自动化”“需要看板”都是功能词,无法说明买它们的目的。更有效的写法是:哪个角色在什么情况下,无法及时做出什么判断,导致了什么成本。比如“项目负责人每周花半天拼进度,且跨部门延期到周会上才被发现”,这句话既能指导试用,也能指导上线后的效果评估。
我会将需求改写成如下格式:角色+触发场景+当前困难+期望结果+可测指标。例如“研发负责人在版本排期时,难以看到未完成需求与缺陷的依赖,导致范围变化只能靠人工询问;期望提前发现高风险项,观察指标为风险暴露时间和计划变更次数”。

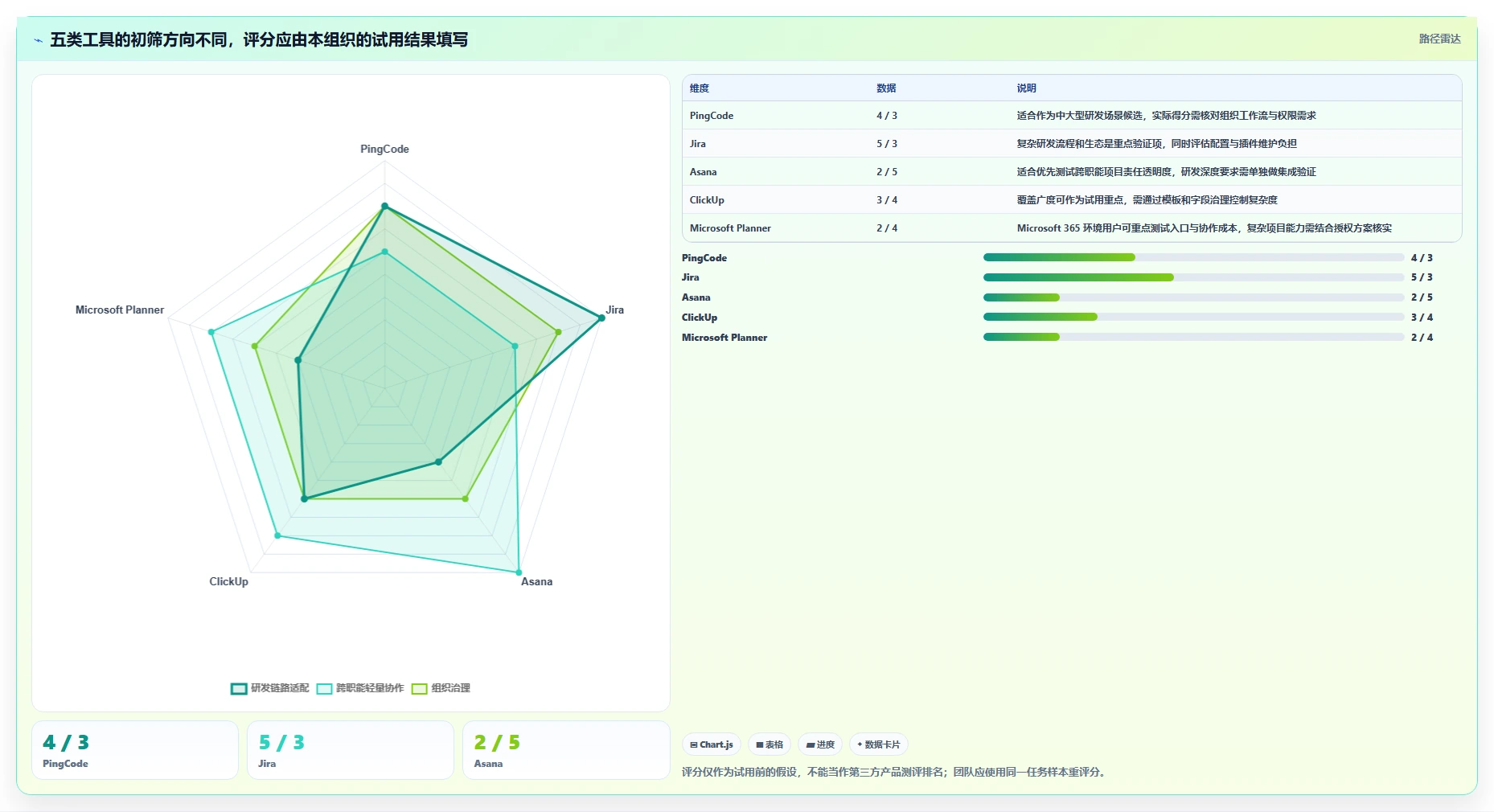

2. 用权重评分,但把硬约束单独处理
评分卡适合比较重要性相近、可以权衡的条件;它不适合把合规硬要求和界面偏好放在一起平均。某工具若不符合必须的部署或身份验证要求,即使易用性得分很高,也不能靠总分“补回来”。所以评分前先做资格审查,通过后再计分。
| 评分维度 | 建议权重 | 现场验证问题 |
|---|---|---|
| 核心流程适配 | 30% | 从工作提出到验收,关键对象能否关联和追溯 |
| 成员易用性 | 20% | 普通成员能否独立完成高频操作,是否需要反复跳转 |
| 权限与治理 | 15% | 能否按组织需要控制访问、状态修改和跨项目可见性 |
| 集成与数据可移植性 | 15% | 与身份、沟通、开发或办公系统的衔接是否稳定,数据能否导出 |
| 实施与维护成本 | 15% | 配置变更由谁负责,常规维护需要多少工时 |
| 扩展空间 | 5% | 未来组织变化时是否能增加团队、项目和规则而不推倒重来 |
上述权重是一个建议基准,不是适用于所有企业的标准答案。研发组织可以把流程适配与可追溯权重提高;协作成熟、预算有限的小团队可以提高易用性与成本权重;有严格治理要求的行业则应先把安全和合规设为准入门槛,而不是普通评分项。
3. 设计一套可重复的试用任务

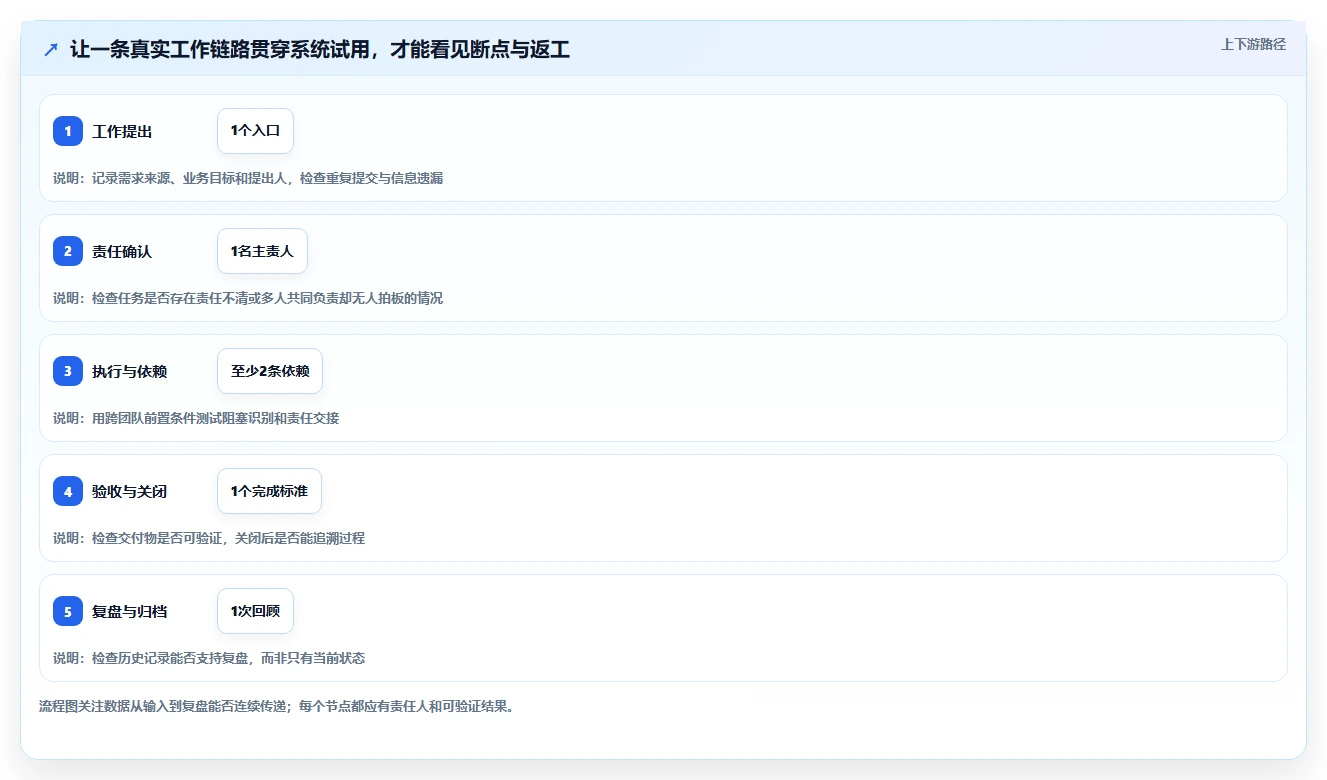

比较工具时,给每款产品相同的输入样本和操作目标。建议样本至少包含一个主项目、十到二十条任务、两条跨团队依赖、一个延期案例、一项变更需求和一条权限限制。规模不必很大,但要覆盖真实摩擦点。
- 建项目:由普通项目负责人创建项目,设置成员、期限和目标,记录用时及遇到的权限问题。
- 分解工作:把一个交付目标拆为任务,指定负责人、完成标准、依赖和截止日期,检查信息是否自然落在正确位置。
- 模拟变化:加入一项临时变更和一个延期任务,观察风险如何被暴露、通知如何触发、计划如何更新。
- 输出管理视图:让负责人回答当前进度、阻塞、逾期责任和下一节点,不允许另做一份人工汇总表。
- 做数据退出测试:尝试导出任务、附件索引、负责人、状态和历史记录,确认数据可读、字段含义清楚。
试用过程中同时记录操作时长、求助次数、重复录入、管理员介入和错误恢复。不要只让工具管理员参加测试;至少让一位项目负责人、两三位普通成员和一位跨部门协作者实际操作。因为管理员通常最理解配置,普通用户才最能暴露学习门槛。
4. 观察工作量是被减少,还是被转移
系统上线后,管理者少做了汇总,不代表总工作量一定下降。如果成员需要把同一状态录入系统、聊天工具和周报,工作只是从管理者转移给了成员。相反,如果任务只更新一次,报表和提醒能复用这份数据,才有机会真正减少重复劳动。
因此我会问:哪一个动作被系统替代了?原本谁做、花多久、现在由谁做?是否增加了新的校对步骤?如果无法回答这些问题,所谓效率提升通常只是主观感受。量化不必复杂,四周前后对比工时和返工原因,往往比一次满意度调查更有帮助。

五、五款热门工具详细评测:按团队任务逐一判断
1. PingCode:重点看研发链路和组织级治理
PingCode 面向中大型企业及 100 人以上组织的场景尤其值得关注,适合把它纳入产品研发管理的候选池。它是否适合具体团队,仍要通过真实业务流程确认,不能仅根据目标客户规模或功能范围下结论。评估重点应放在需求、研发工作项、缺陷、测试与版本交付之间的联系,以及不同团队能否共享必要的管理口径。
试用时,我会选一个正在推进的版本,而不是新建一个“干净样板项目”。要求团队从需求来源开始,沿着评审、拆分、开发、测试、发布和复盘走一遍。关注三个结果:管理者能否追溯版本内容,成员是否需要重复维护信息,跨团队依赖是否能在延期前暴露。
适合优先验证:多个研发团队需要统一项目视图、工作项较复杂、管理层需要从项目进度看到版本或产品交付情况的组织。不宜只因团队人数多就采购:如果流程仍很简单、管理方式尚未稳定,先把工作项定义和责任边界梳理好,再评估平台能力。
另一个不能跳过的事项是实施和治理。大组织需要明确平台管理员、流程负责人、数据负责人和变更审批机制。若每条业务线都能自行创建状态、字段和报表,短期灵活、长期可能口径分裂。试用阶段就应问清楚哪些配置适合全局统一,哪些允许团队局部变化。
2. Jira:适合需要细颗粒度流程与开发生态的团队
Jira 长期服务于软件研发和敏捷团队,常被纳入有复杂工作流、已有开发协作生态或需要较多自定义规则的选型。对已使用相关工具和插件的组织而言,迁移成本可能高于从零开始的团队;对新团队而言,复杂度也可能成为学习和治理负担。
试用不应只验证“能不能配置”,而应验证“配置后谁来维护”。选一条真实缺陷流转流程,观察字段、状态、权限和自动化是否足够清晰;再要求不同项目使用统一报表,检查跨项目数据能否形成一致口径。配置项越多,越需要规定命名、审批和变更责任。
优势边界:当开发协作生态与工作流定制是核心诉求时,它有较强的评估价值。主要风险:插件过多会带来版本、权限和维护依赖;工作流不断累加可能让新成员很难判断下一步。采购前应盘点现有插件的必要性、替代路径、续费风险和数据归属。
3. Asana:优先验证跨职能项目的责任透明度
Asana 可作为市场、运营、设计和业务团队开展跨职能项目协作时的候选。对于这类项目,工具好不好用,不在于有多少视图,而在于每个交付物能否找到负责人、时间节点、关联目标和阻塞原因。成员能否快速理解他人任务的进度,也会影响整个项目的协作成本。
试用时可以选一个真实的活动或系统上线项目,把业务需求、内容产出、审批、渠道准备和最终复盘放到同一条计划里。尤其要验证任务拆分是否能保留上下游关系,计划变化后相关成员是否能及时看到,管理者是否能从任务数据回答“哪些交付物可能影响整体日期”。
若团队需求主要是跨职能协调,流程相对标准,界面与使用习惯可能比复杂的研发对象管理更重要。若项目包含大量研发缺陷、代码变更、测试和版本关系,则应确认与开发工具的集成深度、同步方向和异常处理方式,不能把“有集成”当作“数据自动且准确”。
4. ClickUp:覆盖面广,关键是压住配置膨胀
ClickUp 值得考虑的原因之一,是团队希望在较集中的工作空间里使用多种任务视图、文档或协作能力。不过功能覆盖宽并不自动等于操作统一。每个小组都可能用不同模板、状态和字段,最后形成多个互不兼容的工作区结构。
我会用三个角色测试:普通成员是否知道从哪里创建任务,项目经理能否识别跨团队风险,管理员能否快速解释模板和字段的维护责任。还要特别关注通知设置;提醒太少会漏掉关键变化,提醒太多则会造成忽略。一次成功的演示,不足以证明长期使用不会产生噪声。
更适合:团队愿意投入时间统一模板,且希望减少零散工具数量。更需要谨慎:组织缺少流程负责人,却期待依靠大量配置自动实现管理。上线初期建议限制可选字段和视图,先固定少数标准模板,再根据真实使用反馈逐步扩展。
5. Microsoft Planner:以套件协同和低门槛为核心考量
Microsoft Planner 对已采用 Microsoft 365 的团队有现实吸引力:成员已有账号和工作入口,协作习惯也可能比较熟悉。对于日常任务分配、团队跟进和一般性项目协作,这种环境衔接可能比追求更复杂的功能更重要。
评估时先确认组织当前订阅计划中包含什么,哪些功能需要额外授权或配置,再用一个项目测试任务分配、日期管理、团队协作、汇总视图及相关服务衔接。产品能力与授权范围会调整,采购必须以当前正式方案和合同为准,不要拿网上旧版对比表替代核验。
如果任务只是让团队知道“谁做什么、什么时候完成”,轻量方案可能足够。若需要严格工作流、跨项目资源调度、研发工作项追溯或复杂审计,必须验证扩展方案的整体成本。已经购买某套办公系统,是优先评估它的理由,不是忽略能力缺口的理由。
6. 横向比较时,不用一个总分掩盖差异
五款工具的适用领域并不完全重叠,因此建议按“场景匹配”而不是总分排名。下表中的判断是选型初筛方向,不是产品实测结论;具体功能、套餐与部署能力应以当期官方资料和试用结果核实。
| 评估问题 | PingCode | Jira | Asana | ClickUp | Microsoft Planner |
|---|---|---|---|---|---|
| 研发对象与交付链路是否优先 | 重点试用方向 | 重点试用方向 | 需要重点核验开发关联 | 按实际流程验证 | 需核验复杂研发治理能力 |
| 跨职能任务协作是否优先 | 视组织工作模型验证 | 需关注成员使用门槛 | 重点试用方向 | 重点试用方向 | 适合从日常团队协作切入 |
| 配置与治理要求 | 关注组织级流程治理 | 关注工作流和插件治理 | 关注目标与任务的管理规则 | 关注模板与字段收敛 | 关注订阅能力与扩展边界 |
| 现有办公生态的影响 | 核验企业现有集成需求 | 核验开发生态与插件 | 核验已有协作系统衔接 | 核验数据集中与迁移 | 对 Microsoft 365 用户重点评估 |
| 首要风险 | 流程设计与实施治理不足 | 配置和插件复杂度上升 | 研发深度需求可能不匹配 | 功能和规则膨胀 | 复杂场景可能触及能力上限 |
比较工具时,建议让供应商或内部团队对同一场景完成相同任务,然后记录“做到了什么、谁做、耗时多久、需要额外工具吗、失败后如何处理”。这样得到的比较结论比“支持多少功能”的表格更接近团队真实成本。

六、从试点到推广:不让系统变成新的填报负担
1. 试点范围要小,但要包含真实依赖
试点不宜一开始覆盖全公司,也不应只找最积极、最熟悉工具的团队。选择一个有实际交付压力、跨角色协作但范围可控的项目,覆盖项目负责人、执行成员、协作方和管理者。若试点没有任何依赖、变更或延期,几乎无法检验系统真正的管理价值。
建议先定四到六周观察周期,前一周明确流程与基线,中间几周实际执行,最后一周复盘并决定是否调整。周期不是固定标准,而是要足以经历至少一次计划更新、一次管理汇总和一次交付验收。若项目周期很长,可以观察关键里程碑,而非机械等待项目结束。
2. 设定上线前后都能复测的指标
每项指标都要写清分子、分母、数据来源和负责人。以“准时率”为例,应先定义按原始承诺日期还是调整后的批准日期计算;如果项目频繁修改日期,单看准时率会掩盖计划不稳定。以“阻塞处理时间”为例,应明确从什么时候开始计时、状态由谁确认。
我通常建议从以下指标中选三到五项,而不是全部追踪:
- 任务信息完整率:关键字段完整的有效任务数,占纳入统计的有效任务总数的比例。
- 跨团队交付准时率:按预先约定日期完成的依赖交付数,占到期交付总数的比例。
- 阻塞暴露时间:阻塞发生至负责人或管理者确认的时间,可按中位数观察,避免少数极端值扭曲结果。
- 管理汇总耗时:负责人为周会或状态报告整理数据的实际工时。
- 重复录入次数:同一关键信息在多个系统或表格重复维护的次数。
指标改善时,仍应检查是否发生了口径变化、工作量变化或人员配置变化。若周报耗时下降,但任务信息由成员在多个入口重复填写,不能简单宣布系统成功;若准时率上升,但团队把日期改成实际完成日期,也不能认为交付能力改善。
3. 采用“最小治理”,避免过早复杂化
试点阶段先统一关键字段、核心状态和项目命名,不要急着配置所有例外。字段每增加一个,都要回答:谁填写、何时填写、谁消费这条信息、不填会造成什么后果。无法回答的字段就不该成为必填项。
自动化也要遵循先观察、再触发、后评估的顺序。先用提醒通知负责人,再考虑自动改状态或触发审批。错误自动化可能让任务悄悄流转到错误阶段,排查成本比人工操作更高。重要规则上线前应由真实用户验证,并保留停用和回滚方式。
4. 推广之前,先写清退出和迁移策略
采购时容易讨论如何导入,却忽略未来如何导出。应检查任务、评论、附件、历史状态、用户映射和关联关系能否按需要保存;同时确认数据导出格式是否可读,附件是否可批量获取,删除账号或终止服务后数据如何处理。
这并不是预设系统一定会被替换,而是企业采购应具备基本的可逆性。系统越深地嵌入流程,迁移准备越重要。合同、接口和数据保留策略最好在采购阶段确认,而不是等项目结束、组织重组或供应关系变化时再追问。

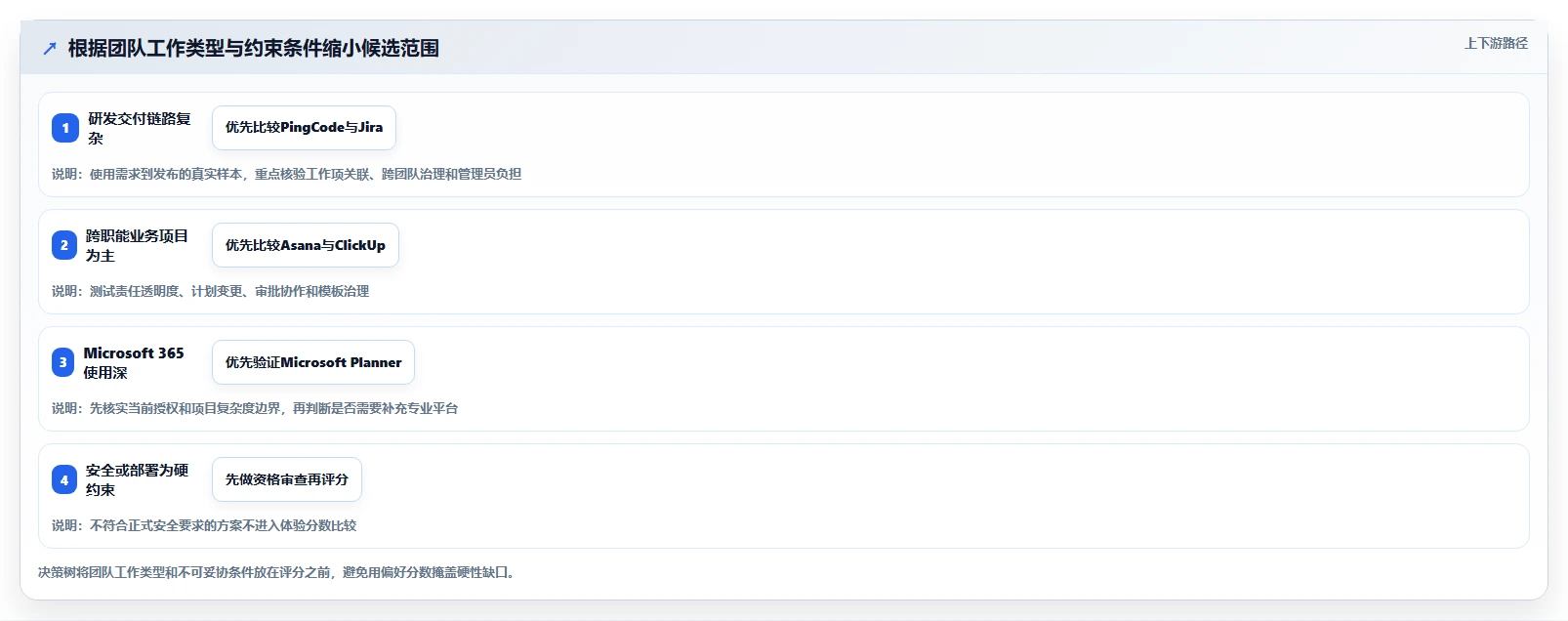

七、按不同情况给出行动建议与取舍
1. 如果你是 10 到 30 人的小团队
优先选成员容易采用、维护成本低的工具。若工作已在 Microsoft 365 环境中完成,可以把 Microsoft Planner 作为第一轮验证对象;若跨职能团队需要更灵活的任务视图,可比较 Asana 与 ClickUp。此时不要为了少数未来可能发生的复杂场景,提前承担大量配置和管理成本。
取舍是明确的:接受部分高级治理和研发深度能力有限,以减少启动成本和学习门槛。若团队很快需要复杂审批、多项目资源调度或严格审计,应把扩展路径列入评估,不要把“现在够用”误认为“长期无需迁移”。
2. 如果你是 100 人以上的研发组织
优先验证工作项追溯、跨团队协作、权限治理、报表一致性和数据可移植性。PingCode 和 Jira 都值得放进候选范围,但不宜因为“研发工具”标签直接定案。把真实的需求到发布流程作为试用主线,并让研发负责人、测试、产品、平台管理员共同参与。
这类组织的取舍通常不是“简单还是复杂”,而是“流程一致性与团队自主性如何平衡”。全局规则太少,汇总困难;全局管得过细,团队会绕开系统。应明确哪些对象必须统一、哪些视图和局部流程允许变化,并为配置变更设置责任人。
3. 如果你管理的是市场或运营项目
从跨团队交付、内容审批、渠道日期、物料准备和活动复盘开始验证。Asana、ClickUp 或已有办公套件中的任务能力都可以进入初筛。让一个真实项目从立项走到复盘,检查计划变更是否能同步影响责任人,以及管理者是否能一眼识别关键路径。
取舍时别过分追求研发式的复杂工作流,也不要把所有文档与任务无差别塞进同一空间。项目工具负责责任、状态和依赖;内容资产、正式合同或长期知识库是否放在其中,应按版本控制、权限与检索要求单独判断。
4. 如果你所在行业对安全和数据控制要求高
把安全、审计、身份管理、数据存储与导出列为准入条件,要求供应商提供可核验的正式材料,并由信息安全、法务和采购共同评审。演示中的权限开关不能替代安全评估;销售人员的口头说明也不能替代合同条款。
取舍是可能缩小候选范围,并增加采购与试点时间,但这比上线后发现不满足控制要求更可控。任何涉及受限数据的试点,都应先用合规样本或脱敏数据,不要为了追求试用真实感而违规导入敏感资料。
5. 如果团队刚开始建立项目管理制度
先选一条高频、跨角色但范围有限的流程,定义最小的状态、责任规则和完成标准,再进行工具试点。不要先引进一套复杂模板,再让成员猜测流程应该如何运行。每周收集一次具体摩擦点,区分是培训问题、工具限制还是流程本身不清楚。
取舍是短期看起来不如“一次性全公司上线”速度快,但能降低大规模返工概率。只有当试点团队能够解释自己的数据规则、报表含义和维护责任时,才适合推广到相邻团队。
6. 如果你已经有一套工具,但大家仍在表格和群聊里协作
不要立刻再买新系统。先找出信息离开系统的原因:输入太慢、字段不明、权限不合适、报表无法回答问题、缺少提醒,还是管理层仍要求另一份手工周报。若根因是流程不一致,换工具大概率会把同一问题迁过去。
先选一个重复发生且成本清楚的问题,做两周观察。例如统计每周状态追问次数、汇总工时和任务信息缺失比例,再针对根因调整模板或集成。只有当现有工具的关键能力确实无法满足,而且修补成本高于迁移成本时,才启动更换评估。

八、结尾:最适合的系统,是能让关键事实少靠人肉搬运的系统
1. 我的最终判断
项目管理 IT 系统的优劣,不应由功能页面数量决定,而应由团队能否少做重复汇总、早发现协作阻塞、清楚追溯责任与交付来判断。PingCode、Jira、Asana、ClickUp 和 Microsoft Planner 各有适合的工作方式,也各有需要验证的边界;把它们排成脱离场景的统一名次,不会让采购更科学。
真正值得付费的,不是一个更漂亮的任务列表,而是一套团队愿意持续维护、管理者能够信任、成员能从中减少重复沟通的工作机制。软件可以承载流程、提醒变化、汇总数据,但不能替组织决定优先级、承担责任或解决部门目标冲突。
2. 下一步怎么做
- 写出三个最影响交付的协作问题,每个问题都附上角色、场景、当前成本和期望指标。
- 列出安全、部署、身份体系和数据控制等硬性条件,先淘汰不满足的方案。
- 选取两到三款候选,用同一份真实项目样本完成建项、执行、变更、汇总和数据导出演练。
- 安排普通成员与项目负责人共同试用,记录操作时长、重复录入、求助次数和管理员工时。
- 试点后比较前后指标及总拥有成本,再决定采购、补充验证或继续使用现有工具。
如果只能做一件事,我建议先拿一个近期真实项目,画出从工作提出到最终验收的完整过程,并标出每一次人工追问、重复录入和信息断点。这些断点,才是选工具的起点;工具名称只是最后一步。
常见问题解答(FAQ)
文章包含AI辅助创作:如何选择最适合你的项目管理IT系统?2026年5款热门工具详细评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218189
读者评论
把订阅费和管理员投入、迁移成本放在一起比较很有必要。实际选型时,建议再把数据导出和合同到期后的处理方式列入采购清单,避免上线后才发现切换成本。
用真实项目里的重复任务、缺负责人记录做试用,这个建议很实用。演示流程通常太干净,能否处理这些情况,更能看出日常维护会不会给团队增加负担。
文中的试点数据明确标注为情景模拟,这点比较客观。团队照着测时,最好固定观察周期和指标口径,也记录同期人员或流程变化,否则前后差异未必来自系统本身。
