企业数字化转型选零代码企业管理系统开发平台,最容易踩的坑不是功能少,而是把“拖拽出一个页面”误当成“建成一套可长期运行的业务系统”。我在评审这类方案时,会先追问三件事:业务规则变化有多频繁,数据需要跨多少系统流动,出了故障谁负责恢复。答案比功能清单更能决定平台能不能用三年。
企业数字化转型必备:2026年零代码企业管理系统开发平台选型指南
一、先讲结论:别先比页面数量,先看业务能否闭环
1. 选型的核心不是“能不能搭”,而是“能不能持续改、稳定跑、管得住”
零代码平台把表单、流程、数据表和页面配置交给业务人员或实施人员,减少从需求到上线的编码工作。但它不会自动替企业梳理流程,也不会自动解决权限、数据质量、系统集成和运维责任。平台的价值,取决于它能否把业务规则变成可追踪、可修改、可审计的运行机制。
因此,我建议把选型判断拆成四道门槛:业务适配、技术边界、治理能力和全生命周期成本。任何一项明显不合格,都不应该用“功能很多”来弥补。尤其是涉及财务、员工数据、客户信息和跨部门审批时,稳定性与权限边界不能留到上线以后再补。
我采用的简化判断式是:平台适配度=业务覆盖度 × 可维护性 × 集成能力 × 治理成熟度。这不是一个用于市场排名的真实评分模型,而是提醒团队:某一项接近零,整体价值也会被拉低。再便宜的工具,如果上线后只能由一个顾问维护,实际成本可能比开发系统更高。
2. 先区分三种常被混为一谈的产品
市场上“零代码”“低代码”“企业管理系统”经常出现在同一份方案里,但它们解决的问题并不相同。零代码平台强调配置式搭建,适合表单、流程、轻应用和部分数据看板;低代码平台通常允许在可视化配置之外补充脚本或代码,能够覆盖更复杂的个性化逻辑;成品管理软件则把常用业务流程预先产品化,企业主要做参数配置和流程适配。
例如,企业要管理工单、请假或采购申请,首先应比较成熟成品软件与平台搭建的总体成本。如果业务规则高度独特、变化快,且成品软件无法承接跨部门流程,平台的灵活性才会更有价值。若需求只是标准审批,把它重新搭一遍往往不是数字化创新,而是重复造轮子。
| 方案类型 | 适合解决的问题 | 主要优势 | 常见边界 |
|---|---|---|---|
| 成品管理软件 | 流程相对标准、希望尽快上线的业务 | 功能成熟,常见场景经过产品化 | 特殊规则和跨系统流程可能受限 |
| 零代码平台 | 流程可配置、业务变化频繁的轻中型应用 | 业务人员可参与搭建,迭代门槛较低 | 复杂逻辑、性能和治理能力需要验证 |
| 低代码平台 | 需要配置能力,同时存在定制逻辑的应用 | 可视化与扩展代码兼顾 | 需要具备代码维护和发布管理能力 |
| 定制开发 | 高复杂度、强差异化或关键核心系统 | 架构和业务逻辑控制力较强 | 开发周期、持续维护和人员依赖较高 |
3. 平台不应该独自承担所有管理问题
企业选型时容易把平台想象成“万能系统”:把需求、项目、工单、资产、采购和人事全放进去,期望一个入口解决所有协作问题。现实中,统一入口不等于统一数据模型,更不等于所有专业能力都能被通用表单替代。
以 PingCode 这类面向中大型组织、常见为100人以上团队的研发项目管理平台为例,它的价值在于承接研发协作、需求与项目管理等专业场景;它并不是零代码应用开发平台。这个区分很重要:企业可以让专业系统负责专业业务,再通过接口、自动化或数据集成连接其他管理流程,而不是为了“平台统一”把不同类型的软件混成一个产品类别。
首轮选型时,我会要求项目组写出一句话定义:“我们准备让平台替代哪一段工作、连接哪几个角色、产出什么业务结果?”如果这句话说不清楚,说明现在还不该采购平台,应该先梳理流程和责任。
二、背景与真实场景:零代码真正适合的,是变化快又有边界的业务
1. 需求来自流程缝隙,而不是软件采购计划
零代码项目常从一个不起眼的痛点开始:区域团队用不同模板报销,采购申请靠邮件流转,客户问题分散在群聊里,管理人员每周手工合并多个表格。单个问题看似不大,但当数据重复录入、流程状态不可见、责任人不明确时,管理成本会持续累积。
这类项目的共同特点是“规则存在,但还不够稳定”。企业知道审批需要哪些信息,却可能还在调整审批层级;知道要追踪工单,却还在确认分类、优先级和关闭条件。传统定制开发可能把尚未稳定的规则过早固化,零代码平台则可以让团队用较低成本先验证流程。
然而,“规则变化快”不等于“随时都能改”。如果每个部门都可以自行增加字段、修改权限、另建一套台账,短期看是灵活,长期会产生重复数据和互相矛盾的口径。零代码项目最需要的不是无限自由,而是有治理边界的快速迭代。
2. 一个常见的跨部门场景:设备报修从群消息走向闭环
设想一家有多个办公地点和仓储点的企业,设备故障先发到工作群,行政人员再手动登记,维修人员通过电话确认,月底才发现部分工单没有关闭。这里的问题并非缺少一张报修表,而是从申报、派单、处理、验收到复盘的状态链断了。
在平台上搭建这类流程之前,我会先把“闭环”拆成可验证的事件:谁提交、提交时需要哪些信息、谁判断优先级、谁接受任务、维修结果如何验收、超时怎么提醒、重复故障如何统计。只把表单上线,最多解决了“信息有地方填”,不代表企业解决了“故障有人处理”。
这个场景也能说明零代码的适用边界:如果派单规则只是按地点、设备类型和人员班次匹配,配置规则通常可行;如果需要实时接入大量设备传感器数据、进行复杂预测和高并发调度,就应先评估专用系统、接口平台或定制开发,而不是把所有计算逻辑塞进表单流程。
3. 先画价值链,再决定哪些环节放到平台上
我建议以一次完整业务事件为单位画流程,而不是从部门组织架构出发列软件模块。比如采购事件可能经过申请、预算核对、比价、审批、下单、收货、入账和供应商评价。平台未必需要替代所有环节,但必须明确每个环节的系统归属、数据责任和状态交接方式。
以下表格中的边界判断是选型讨论用的示意框架,不代表任何行业的通用统计。企业应根据交易量、风险等级、数据敏感度和现有系统重新标注。
| 业务特征 | 平台搭建的优先级 | 优先验证的问题 |
|---|---|---|
| 字段和审批规则经常调整 | 高 | 业务人员修改后是否可追溯、可回滚 |
| 流程稳定且行业标准化程度高 | 低至中 | 成品软件是否已经覆盖主要需求 |
| 需要连接多个既有系统 | 中 | 接口、身份、错误重试和数据对账能力 |
| 涉及核心账务或高敏个人信息 | 谨慎 | 审计、权限隔离、合规与灾备证明 |
| 规则复杂且吞吐量要求极高 | 谨慎 | 负载测试、扩展方案和架构可控性 |
在正式采购前,最好用同一个真实流程做小型验证:选一个有明确负责人、但不属于生命安全或核心账务的流程,模拟从提交到归档的全周期。小范围试验的目的不是证明平台一定成功,而是尽早暴露权限、集成、维护和变更方面的问题。

三、常见误区:看起来省事的选择,可能把成本推迟到上线之后
1. 误区一:零代码就是零成本
平台减少了部分代码开发工作,却不意味着项目没有实施成本。需求访谈、流程设计、数据清洗、权限建模、接口配置、测试、培训和运营维护都需要投入。更容易被忽略的是业务人员的时间:如果关键员工花数周反复改流程,这些时间同样是项目成本,只是没有出现在供应商报价单里。
我建议把成本分成一次性建设成本和持续运营成本。前者包括平台许可、实施服务、数据迁移、接口开发和上线培训;后者包括年度订阅、环境与存储、运维人力、版本升级、权限审计、流程重构和退出迁移。只比较软件报价,会系统性低估长期费用。
一个实用的反问是:假设供应商明天不再提供实施服务,企业内部谁能定位流程错误、调整字段权限、检查接口失败并完成版本发布?如果答案是“只有原实施顾问”,这项依赖需要计入总拥有成本。
2. 误区二:拖拽速度快,就代表迭代速度快
拖拽一个表单可能只需要半小时,但要安全地调整一条跨部门流程,通常还要检查现有数据、判断字段影响、通知使用人、测试审批规则、确认权限,再安排发布时间。平台的配置操作简单,不等于组织里的变更管理可以省略。
真正需要测试的是“变更后是否容易理解和恢复”。平台是否记录配置修改人、修改时间和变更内容?能否在测试环境验证?是否支持发布版本和回滚?如果只提供编辑界面、没有完整的变更治理,业务越活跃,误操作风险越高。
3. 误区三:有 API 就等于集成没问题
“支持 API”只说明存在某种调用方式,并未回答接口权限如何管理、调用失败如何重试、数据重复如何去重、字段变更如何兼容、接口问题由谁监控。更不能证明系统间数据口径一致。集成项目最常见的麻烦不是接口完全不可用,而是少数边缘状态没有被处理。
例如,报销审批已通过,但财务系统暂时不可用。如果平台把流程标记为完成,财务人员可能误以为数据已入账;如果平台一直保持处理中,却没有错误告警,申请人也不知道该联系谁。选型测试要覆盖失败路径,不能只演示一次成功调用。
我会要求供应商或实施团队现场走一遍至少三种异常:目标系统超时、数据格式错误、重复触发。每一种都要说明系统状态、告警方式、人工补偿步骤和审计记录在哪里,而不是只看一张接口能力清单。
4. 误区四:权限配置越细,安全就越好
权限颗粒度很细却没人维护,最后可能比简单权限更危险。部门调整、员工转岗、项目结束后,如果角色、共享范围和临时授权没有清理机制,旧权限就会积累。安全不是菜单里有多少个权限开关,而是权限能否被解释、审批、审计和撤销。
对于企业系统,至少要区分登录身份、数据访问范围、流程操作权限和管理配置权限。一个人能看见应用入口,不代表他应该能看见所有记录;能编辑某条业务数据,也不代表能修改平台的全局流程配置。
涉及个人信息或商业敏感数据时,还要结合企业适用的法律法规、等保要求和内部制度评估。平台提供安全功能只是起点,企业仍需明确数据分类分级、账号生命周期、日志留存、备份恢复和供应商访问控制责任。
5. 误区五:先搭起来再说,后面总能整理
没有数据模型约束的快速上线,常出现字段重复、状态定义不一致、业务口径各自为政等问题。一个部门叫“已完成”,另一个部门叫“已关闭”,报表上看似是同一状态,实际定义却不同。应用数量增加以后,治理成本会随之放大。
平台试点可以快,但需要先设定最低限度的治理规则:应用命名、数据负责人、字段说明、状态定义、权限审批、上线验收和停用流程。它们不必一开始就形成厚重制度,但必须有人负责执行。

四、专业判断逻辑:用七个问题筛掉不合适的平台
1. 判断业务规则能否被平台表达
首先要把“灵活”翻译成具体规则:表单字段是否支持条件显示,审批节点是否支持分支,是否能根据金额、部门、地区或业务类型路由,是否支持超时提醒、撤回、转派和会签。每个功能都要用真实业务条件验证,不能只问“有没有流程引擎”。
对复杂审批,至少准备三组测试数据:正常情况、边界条件和异常情况。例如采购金额刚好达到审批阈值、申请人跨部门、审批人休假、申请被撤回后重新提交。平台如果只能演示标准路径,说明复杂规则可能依赖大量人工补救。
2. 判断数据模型能否支撑后续分析
表单数据不是自动成为可靠的数据资产。需要检查平台如何处理主数据、关联记录、唯一标识、历史版本、附件、删除和导出。若每个应用都重新录入供应商名称、部门名称和员工编号,系统很快会出现重复值和报表口径冲突。
我会特别关注跨应用关联是否可靠。采购申请、订单、收货和付款最好通过稳定的业务编号或关联关系串联,而不是依靠“名称相同”来拼接报表。企业还要确认导出的数据是否保留关联键、时间戳和必要的变更记录,否则未来迁移会非常被动。
3. 判断扩展边界,而不是只看功能上限
平台演示一般展示“可以做什么”,企业更应该查明“做到什么程度后会变慢、变贵或必须定制”。要核实应用数量、用户规模、并发、数据量、附件大小、自动化次数和接口调用限制的计费方式。限额可能藏在版本、套餐或合同条款中。
技术评估需要对照预计的业务规模做压力和容量测试。比如不是只问能不能存十万条记录,而要问高峰时多少人同时提交、列表筛选需要多久、流程触发时能否按时完成、报表刷新会不会影响一线操作。厂商给出的理论上限,不一定等于企业真实负载下的体验。
4. 判断集成机制能否处理失败与恢复
集成设计应覆盖身份认证、字段映射、数据校验、错误告警、重试策略、重复请求处理和对账机制。企业要确认接口是实时还是定时同步,失败之后由谁处理,补偿操作能否留下记录,以及供应商调整接口时是否会提前通知。
若平台提供连接器,也要核对连接器覆盖的是哪些产品版本、哪些对象和哪些操作。预置连接器可能大幅缩短常见配置,但不能替代字段映射和异常处理设计。对于关键流程,建议把“断网或目标系统停机后如何恢复”写入验收案例。
5. 判断权限与审计是否可运营
至少验证单点登录或统一身份管理的对接方式、角色继承、数据级权限、管理员分权、离职账号处理、操作日志导出和审计检索能力。还应确认日志保留周期、日志是否可防篡改、供应商运维人员如何临时访问,以及访问结束后如何撤权。
不同企业的安全要求不同,不能仅凭“通过认证”就认定满足自身要求。采购团队应把适用的安全制度与产品证据逐项对应,并让安全、法务、IT 和业务负责人共同评审。涉及敏感数据时,数据存储位置、备份位置、跨境传输和数据删除方式都应查清。
6. 判断配置生命周期是否完整
成熟的平台项目不是在生产环境里边用边改。理想流程至少包含需求记录、开发或测试环境配置、业务验收、审批发布、版本记录和问题回滚。企业要确认不同环境之间如何同步,配置能否复制,发布后如何识别影响范围。
如果平台允许随手编辑生产流程,却没有变更审查和恢复办法,短期能加速试错,长期则容易把业务稳定性绑在少数熟练人员身上。选型时应直接要求演示一次“修改已有流程,测试,发布,回退”的完整操作。
7. 判断退出和迁移是否可行
选型时就要问退出问题:数据能否批量导出?附件是否可以一并带走?流程定义和字段结构能否形成文档?历史日志是否可以保存?合同到期后数据保留多久、如何删除?这些问题不是悲观,而是企业降低供应商锁定风险的基本手段。
数据可导出不代表应用可迁移。企业可以用一个试点应用做小规模导出验证,检查字段编码、附件关联、时间格式、状态记录和关联数据是否完整。只有实际导出并打开验证,才能判断退出条款是否具有操作意义。

五、案例与数据观察:用一个流程试点检验全生命周期能力
1. 情景案例:多地点企业的设备报修流程改造
下面是用于说明方法的情景案例,数字为样本推演,不是某家企业的实际经营数据。假设一家拥有800名员工、4个办公与运营地点的企业,原来通过群消息和电子表格管理设备报修,月均约260件。管理者无法稳定回答三个问题:哪些工单超时、哪些设备反复故障、维修费用集中在哪些地点。
团队没有一开始就建设复杂的资产管理系统,而是先定义最小闭环:员工提交地点、设备编号、故障描述和照片;服务台判断类别与优先级;维修人员接受任务并填写处理结果;申请人确认;系统对超时和重复故障发出提醒。
试点只选择一个办公地点、两类设备和一个月的真实工单。这样做的目的不是把样本包装成成功案例,而是控制变量:如果流程无法在小范围正常运行,继续扩大只会让错误影响更多员工。
2. 先记录基线,再评价上线效果

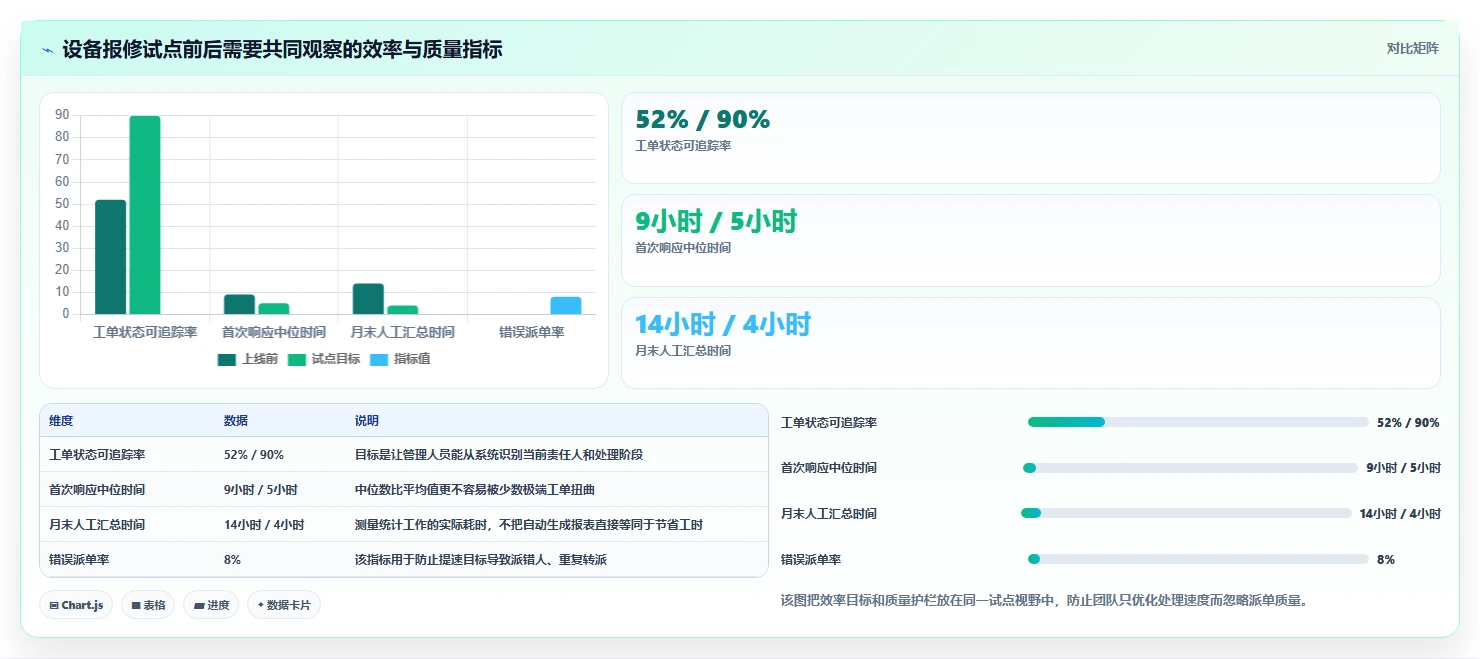

试点前要固定统计口径。例如“首次响应时间”从工单提交到维修人员首次确认;“按时关闭率”以服务承诺时限为分母;“重复报修率”按同一设备在规定时间窗口内出现相近问题计算。口径没有定下来,前后对比就可能只是算法变化。
情景模拟中,团队预先设定以下观察值:上线前工单状态可追踪率为52%,上线后目标为90%;首次响应中位时间由9小时降至5小时;月末人工汇总时间由14小时降至4小时。这些数字只用于演示如何设定验收指标,不应被引用为零代码平台的普遍效果。
试点还需要记录负面指标:错误派单率、重复记录率、撤回率、超时提醒误报率和员工补填时间。只看效率提升,会掩盖系统给一线人员增加录入负担、或把问题从电话转移到另一张表格的情况。

3. 把结果拆解到过程节点,才知道平台贡献在哪里
如果试点指标改善,仍要确认改善来自哪里。状态透明可能减少员工反复询问;自动提醒可能缩短等待;统一分类可能让重复故障更早暴露。这些机制才是可复制的经验。反过来,如果结果改善只是因为试点地点工作量较轻,扩大后未必继续成立。
建议每周抽取一批工单,追踪从提交到关闭的关键时间点,并访谈提交人、派单人和维修人员。把系统日志与人工反馈对照,可以发现表单字段是否过多、某个审批节点是否造成等待、提醒是否太频繁。对流程的调整应留版本记录,方便比较变更前后的影响。
4. 案例的成功标准不是“上线”,而是可持续运行
一个月试点结束后,不要只问“大家会不会用”。还要问有没有业务负责人接手规则维护,权限变更是否有人复核,报表口径是否稳定,接口失败是否有人处理,应用是否有培训材料,停用和迁移方案是否明确。
如果试点必须靠实施顾问每天手动检查才能正常工作,说明系统尚未达到可运营状态。此时继续扩大应用范围,会放大人力依赖。合理做法是先补齐告警、权限和责任机制,再决定扩展,而不是把“全公司推广”当成项目验收的默认下一步。
六、选型落地:从需求清单走到可验证的试点
1. 第一步:选一个足够重要、但风险可控的业务
试点流程既要有足够痛点,也不能把企业核心命脉押在未经验证的平台上。适合的对象通常满足:有明确业务负责人、每月重复发生、结果可以衡量、用户范围可控,并且可以在试点失败时回到现有处理方式。
避免一开始选择核心财务结算、全员薪酬、关键生产控制或涉及重大安全责任的流程。它们对权限、审计、恢复和连续性要求更高,需要完成更严格的技术与合规评估之后再考虑。
2. 第二步:把需求写成验收场景,而不是功能愿望清单
“要支持灵活审批”“要有报表”“要能接系统”都不是可验收需求。把它改写成具体场景:当申请金额超过某个阈值时,系统应增加哪一级审批;当业务系统返回超时,申请记录应保持什么状态、谁会收到告警;当员工离职时,其待办如何转交。
我建议每个关键需求都同时写明正常结果和失败结果。测试人员需要知道流程成功时发生什么,也要知道数据缺失、权限不足、重复提交或目标系统故障时系统应怎样响应。这个写法能迅速区分真正满足需求的平台和只会展示理想路径的产品。
3. 第三步:用同一套脚本评估所有候选方案
候选产品不应各自演示最擅长的场景,而应接受同一组测试。最好提前准备脱敏数据、角色账号、流程图和异常案例。演示中记录完成配置所需时间、需要厂商协助的次数、变更后的影响范围和测试证据。
| 测试主题 | 现场验证动作 | 观察结果 |
|---|---|---|
| 流程配置 | 新增条件分支并完成测试发布 | 配置是否清晰,发布是否可追踪 |
| 权限控制 | 用不同角色查看同一批业务数据 | 是否能限制记录范围与敏感字段 |
| 数据关联 | 从申请追踪到后续处理记录 | 关联键是否稳定,导出后是否保留 |
| 异常恢复 | 模拟接口失败并执行补偿 | 是否有告警、重试和责任人机制 |
| 变更管理 | 修改已有字段或审批规则并回滚 | 是否能够验证版本差异和恢复状态 |
| 退出迁移 | 导出测试应用及关联数据 | 结构、附件和历史记录能否读取 |

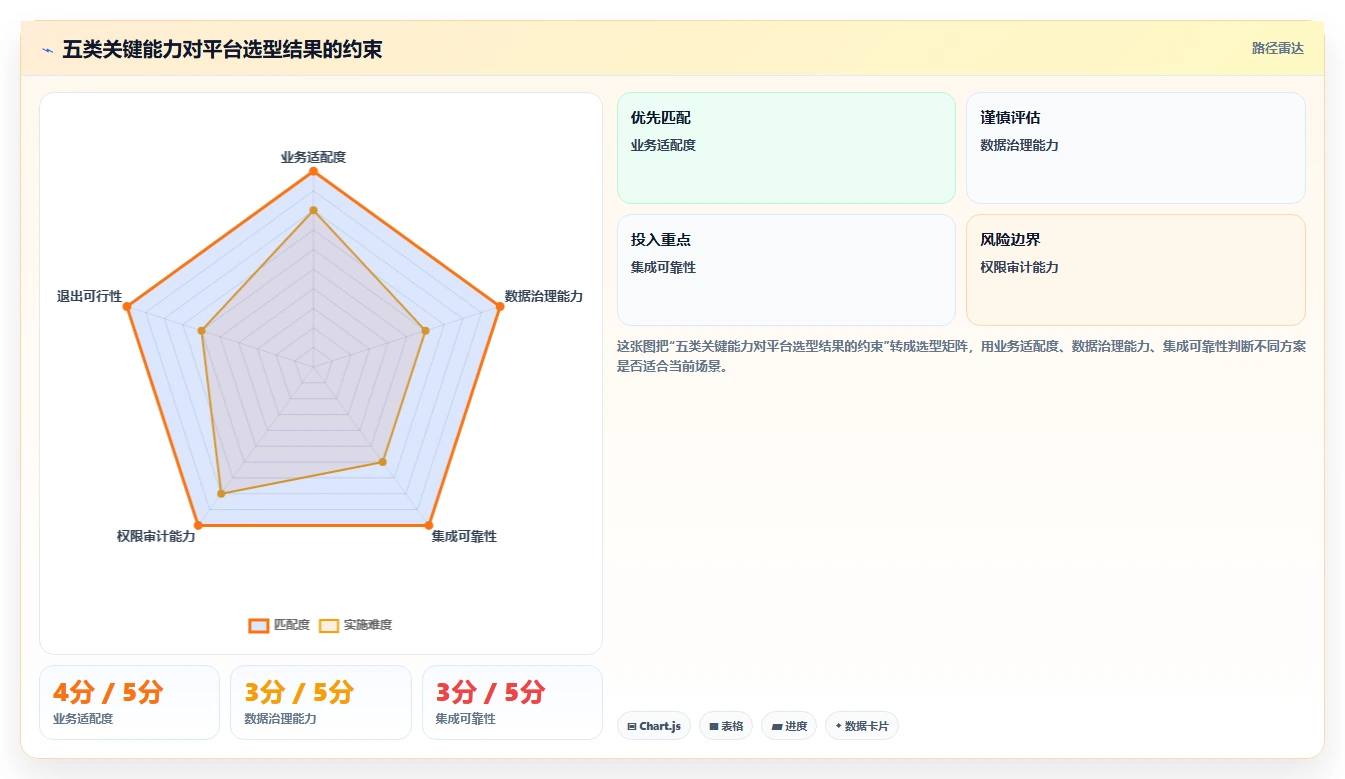

4. 第四步:设定加权评分,但保留一票否决项
评分有助于团队把讨论从“谁更喜欢哪家”转成“证据是否充分”。但评分表不能把所有能力都折算成可补偿的分数。比如数据无法完整导出、安全要求不满足、关键流程无法回滚,这类问题应设为一票否决,而不是用界面体验高分抵消。
可以将评分分成业务适配、集成能力、治理安全、易用性、实施支持和总成本六类。权重由业务风险决定:流程简单、数据不敏感的部门应用,可以提高易用性和配置效率权重;跨系统、高敏业务则提高安全、审计、恢复和退出能力权重。
评分时必须保留证据链接或测试记录。供应商口头承诺、功能介绍页和实际操作结果应分开记录。对尚未验证的能力标注“待验证”,不要为了完成评分而打一个看似精确的分数。
5. 第五步:合同与验收同步定义
合同中应明确用户数、应用数、存储空间、接口调用限制、超额费用、服务等级、故障响应、数据归属、数据导出、版本变更通知和终止后的删除流程。涉及实施服务时,还要约定交付物,例如流程说明、字段字典、权限矩阵、接口文档、测试记录和管理员培训。
验收条件要对应业务结果和系统行为,不宜只写“完成部署”。例如,规定某角色只能查看授权区域的记录,接口失败后能够产生告警并保留待处理状态,业务负责人可在测试环境完成指定流程变更。可验收的描述能减少上线后双方对“已经交付”的理解分歧。

七、不同情况下的行动建议:按企业成熟度和业务风险选择路径
1. 小团队、流程少、希望快速验证
先选一个单部门、低风险、数据量有限的流程,优先验证表单易用性、权限、消息提醒和导出。不要一开始就建设平台治理委员会,也不要一次性采购过多应用额度。用轻量规则记录应用负责人、数据口径、用户范围和停用方式即可。
如果流程高度标准化,应先比较成品软件的实施周期和订阅成本。零代码平台只有在流程确实需要频繁调整、并且团队愿意承担后续维护时,才值得进入候选名单。
2. 中型企业、跨部门流程逐渐增多
此时重点是建立“平台应用目录”和轻量治理机制。每个应用应有业务负责人、技术联系人、数据分类、接口清单、权限责任人和服务目标。还应建立字段复用和主数据规则,避免多个团队分别搭建同一套客户、部门或供应商信息。
技术上要明确开发、测试和生产环境之间的发布方式,并规定高风险变更必须经过评审。对跨部门流程,建议设立流程负责人而非单纯指定某个 IT 管理员,因为业务规则变更最终需要业务部门判断。
3. 大型组织、系统多、治理要求高
大型组织不能把“谁都能搭应用”当作平台目标。更现实的做法是按风险分层:低风险应用由业务团队在标准模板内搭建;中风险应用接受架构、安全和数据评审;核心、高并发或强监管系统优先使用经过充分验证的专业系统或定制架构。
还要考虑组织级身份管理、日志汇聚、数据生命周期、环境隔离、灾备恢复和供应商管理。平台可以成为企业应用组合的一部分,但不应被视为绕过架构治理的捷径。对于专业领域的软件,应允许它继续承担专业能力,再通过集成形成协作闭环。
4. IT 人力紧张,但业务部门推动积极
业务人员可以参与需求定义和应用搭建,但需要一个懂平台治理的人负责权限、数据结构、版本发布和接口风险。若完全没有平台管理员,也没有外部服务保障,最初的快速上线可能在几个月后变成无人维护。
可以采用“业务配置、技术把关、平台负责人治理”的分工:业务负责人决定流程规则,技术团队评估集成与安全,平台负责人管理模板、命名、权限和变更。把职责明确下来,比单纯购买一个更易用的产品更重要。
5. 已经有多个系统,想通过平台统一入口
先梳理现有系统的数据权威归属:客户信息由哪个系统维护,员工组织信息从哪里同步,财务数据由哪个系统最终确认。统一入口可以聚合待办和状态,但不应随意复制每个系统里的全部数据。
优先集成高频、低风险、能减少重复录入的流程,再逐步覆盖复杂场景。每一次集成都要定义主数据源、同步方向、更新时间、失败处理和对账办法。否则“系统互通”可能只是在多个地方复制不一致的数据。
八、不同情况下的取舍:灵活性、控制力与长期成本无法同时最大化
1. 追求快速上线,还是追求深度定制
零代码平台通常更适合快速组合常见组件,定制开发更适合表达复杂规则和特殊性能要求。企业要看需求的稳定程度:需求仍在探索时,配置方式可以降低试错成本;业务规则已稳定且高度差异化时,长期依靠大量绕行配置可能反而复杂。
不要把“最快上线”设为唯一目标。上线快但流程没人维护,会把成本推迟;定制很深但需求持续变化,也会让每次调整都变成排期和开发费用。合理的取舍,是先把不确定性高的流程小范围验证,再决定哪些规则值得固化为长期系统能力。
2. 业务自主搭建,还是集中治理
完全集中治理可以保持一致性,却可能形成 IT 排队;完全开放搭建有利于响应业务,但容易产生重复应用、权限失控和数据孤岛。多数企业更适合分级治理:低风险应用开放模板化搭建,涉及敏感数据、跨部门核心流程或系统集成的应用进行审查。
平台治理不应只靠审批卡住需求。集中团队应提供可复用的字段规范、流程模板、权限模式和接口标准,让业务部门在安全边界内自主配置。治理的目标是把重复决策变成标准,而不是让每个应用都重新等待一次人工批准。
3. 单一平台统一管理,还是专业系统组合
单一平台能减少入口分散、统一部分配置体验,但可能难以覆盖每个专业领域的深度需求。专业系统组合能保留领域能力,却需要处理身份、数据和流程衔接。选择时应比较实际业务边界,而不是把“平台数量少”直接等同于“系统复杂度低”。
当某业务具有成熟行业产品、复杂合规要求或高可靠性需求时,保留专业系统通常更稳妥;当流程横跨多个系统、主要痛点是信息传递和审批编排时,平台可以承担轻应用和流程连接层角色。两者并不冲突,关键是避免多个系统重复维护同一份权威数据。
4. 云部署便利,还是本地控制优先
云部署通常便于快速开通和集中升级,但企业需要确认数据驻留、访问控制、备份恢复、服务中断补偿和供应商运维边界。本地部署能提高部分环境控制能力,却会增加基础设施、补丁、监控、容量和灾备责任。
部署模式应由数据要求、既有基础设施、团队运维能力和业务连续性共同决定。不能只因为企业“有本地机房”就认定本地部署更安全,也不能只因为云服务方便就忽略合同中的数据处理、故障通知和迁移条款。
5. 选择功能更多的平台,还是选择更容易维护的平台
功能数量只有在真实业务会使用时才有价值。演示中很少被提及的功能,不应自动成为采购加分项;相反,配置界面是否易懂、错误是否容易定位、日志是否可查、文档是否完整,往往决定平台是否能在供应商离场后继续运行。
我更愿意看到候选平台把一个关键流程的修改、测试、发布和回滚清晰演示出来,而不是展示几十个未经验证的功能模块。在企业长期运营中,可解释、可恢复、可交接,通常比功能清单更接近真正的灵活性。
6. 现在采购,还是先补齐流程治理
如果业务负责人不明确、审批规则互相矛盾、数据口径没有共识,平台上线只会更快地复制混乱。此时应先完成流程梳理、责任确认和数据定义,再进入平台试点。基础工作不必追求完美,但至少要回答谁负责、什么算完成、异常由谁处理。
如果流程已经有基本共识,问题主要在手工传递、状态不可见和重复录入,就可以通过小范围试点验证平台价值。不要把流程梳理和平台采购拆成完全隔离的两个阶段,也不要把“先上平台”当成免除管理讨论的理由。
九、结尾:先买可验证的能力,再扩大应用范围
1. 选型之后,建立第一年的运营节奏
平台上线后,建议按月检查应用使用率、流程失败率、人工补录次数、接口错误、权限变更和业务反馈。按季度复核应用目录,识别重复应用、长期无人使用的应用和没有明确负责人的流程。数字化资产也需要定期维护,不能把上线日期当作项目终点。
每个应用应记录业务目标、负责人、数据来源、流程状态、用户范围、关键接口和退出方式。这样当负责人离职、业务调整或合同续约时,企业仍能理解这个应用为什么存在、由谁维护、停用会影响什么。
2. 下一步可以这样做
-
选出三个真实业务痛点,分别记录发生频率、影响角色、当前耗时和失败后果。
-
为每个痛点指定业务负责人,画出从触发到完成的流程,并标注数据从哪里来、最终由哪个系统确认。
-
排除核心账务、高风险生产控制等暂不适合试点的流程,选一个风险可控、价值可测的场景。
-
把需求写成正常路径、边界路径和失败路径,邀请候选平台按同一测试脚本演示。
-
用真实数据做小范围试点,记录基线、效率指标、质量护栏、维护工时和用户反馈。
-
在扩大部署前,确认配置交接、权限审计、接口告警、数据导出和退出方案都能实际执行。
3. 最终判断:零代码不是少做管理,而是把管理规则显性化
企业选择零代码平台,不是为了把所有业务都做成表单,而是为了让变化频繁、边界清楚的流程更容易验证和改进。它的优势来自低成本试错,风险则来自规则失控、数据孤岛和对少数维护人员的依赖。
最稳妥的选型方法,不是先采购再找场景,也不是先追求全公司统一,而是从一个可衡量的业务闭环开始:明确谁负责、怎样验收、如何处理异常、怎样迁移退出。当这四个问题都有实际答案,再扩大应用范围;如果答案仍停留在演示和承诺阶段,就继续验证,而不是急着签约。
常见问题解答(FAQ)
1. 零代码企业管理系统适合替代哪些流程?
我想把部门里靠表格和群消息推进的流程搬到零代码平台上,但担心只是把混乱从一个地方复制到另一个地方。我该怎么判断哪些流程适合先做,哪些应该暂缓?
先挑“规则相对稳定、重复发生、结果可核对”的流程,而不是先挑最复杂或最受关注的流程。比如采购申请通常有明确的申请字段、审批节点和金额规则,适合作为试点;跨部门战略项目若职责和决策规则都在变化,直接固化到系统里,往往只是把争议变成流程配置。
一个实用筛选法是给候选流程各打 1,5 分:发生频率、规则稳定度、错误成本、参与人数、例外比例。优先试做频率和稳定度高、例外比例低的流程。例外很多并不代表不能数字化,而是应先查清例外原因,避免用大量分支把流程做成难以维护的“电子迷宫”。试点时选一个完整闭环,例如从提交申请到审批、执行、归档;
记录上线前的平均处理时长、退回次数和人工催办次数。先确认系统能让这些指标可追踪,再讨论自动化程度。若流程负责人说不清“什么算完成”,先梳理规则,不要急着搭页面。
2. 2026年选零代码平台,应该如何设计可比较的评分标准?
我看选型资料时,发现每个平台都在强调易用、灵活和安全,单看功能清单很难分出差异。我希望有一套能带着业务人员实际试用的评分办法,而不是靠演示效果或销售承诺做决定。
不要按功能数量打分,按真实任务的完成成本打分。建议先设四项硬门槛:数据能否完整导出、权限能否按角色配置、关键操作是否留痕、接口与身份认证是否满足现有要求;任一项不满足,就先暂停评分,避免高分体验掩盖不可接受的风险。
评分维度建议权重验证任务 业务人员独立配置25%不求助供应商,完成表单、条件和通知调整 流程与权限适配25%验证跨部门审批、转交、撤回和数据可见范围 集成与数据治理20%测试身份同步、接口失败提示和数据导出 运维与可迁移性20%检查版本回退、配置变更记录及批量导出 学习与支持成本10%统计培训时间、求助次数和问题响应路径 每项按 1,5 分评分,并要求评审人写下证据,而不是只填分数。
例如“权限灵活”应对应一项已完成的测试:普通员工看不到其他部门记录,主管能查看本部门数据,审计人员能查到变更轨迹。权重不是行业标准,可按企业风险和业务重点调整,但所有候选平台必须使用同一套任务。
3. 零代码平台的安全、权限和系统集成,选型时怎样验证?
我担心演示环境里权限看起来没问题,真正接入员工账号、客户数据和现有系统后才暴露漏洞。我不太确定应该向供应商问哪些问题,也不知道哪些测试必须自己动手验证。
把安全问题拆成“谁能登录、谁能看、谁能改、出了问题能否追溯”四类。现场演示时不要只看管理员账号:分别用普通员工、部门负责人和审计角色登录,检查列表、搜索、导出、通知和移动端是否遵循同一套权限规则。尤其要测试离职账号停用后,历史任务和数据如何交接。集成测试应验证失败路径,而不只是成功路径。
让平台接收一条格式错误或重复的数据,观察是否提示原因、是否留下日志、是否可能生成重复记录;再模拟接口暂时不可用,确认恢复后能否补偿处理。若涉及单点登录或组织架构同步,还应测试转岗、兼职和部门变更,而不只测试新员工首次登录。
评审时索取可核验的材料:数据存储与备份说明、权限模型、审计日志示例、数据导出格式、故障处理流程和合同中的数据处置条款。不要把“支持权限控制”当作验证结果;应把关键测试截图、账号角色、测试日期和结果记录下来,作为上线验收清单。
4. 如何估算零代码企业管理系统的真实成本,并降低平台绑定风险?
我看到的平台报价有的按账号收费,有的按应用或用量收费,担心上线后因为自动化、接口或存储增加而超预算。我也想知道,如果将来更换平台,哪些东西能带走,哪些可能要重做。

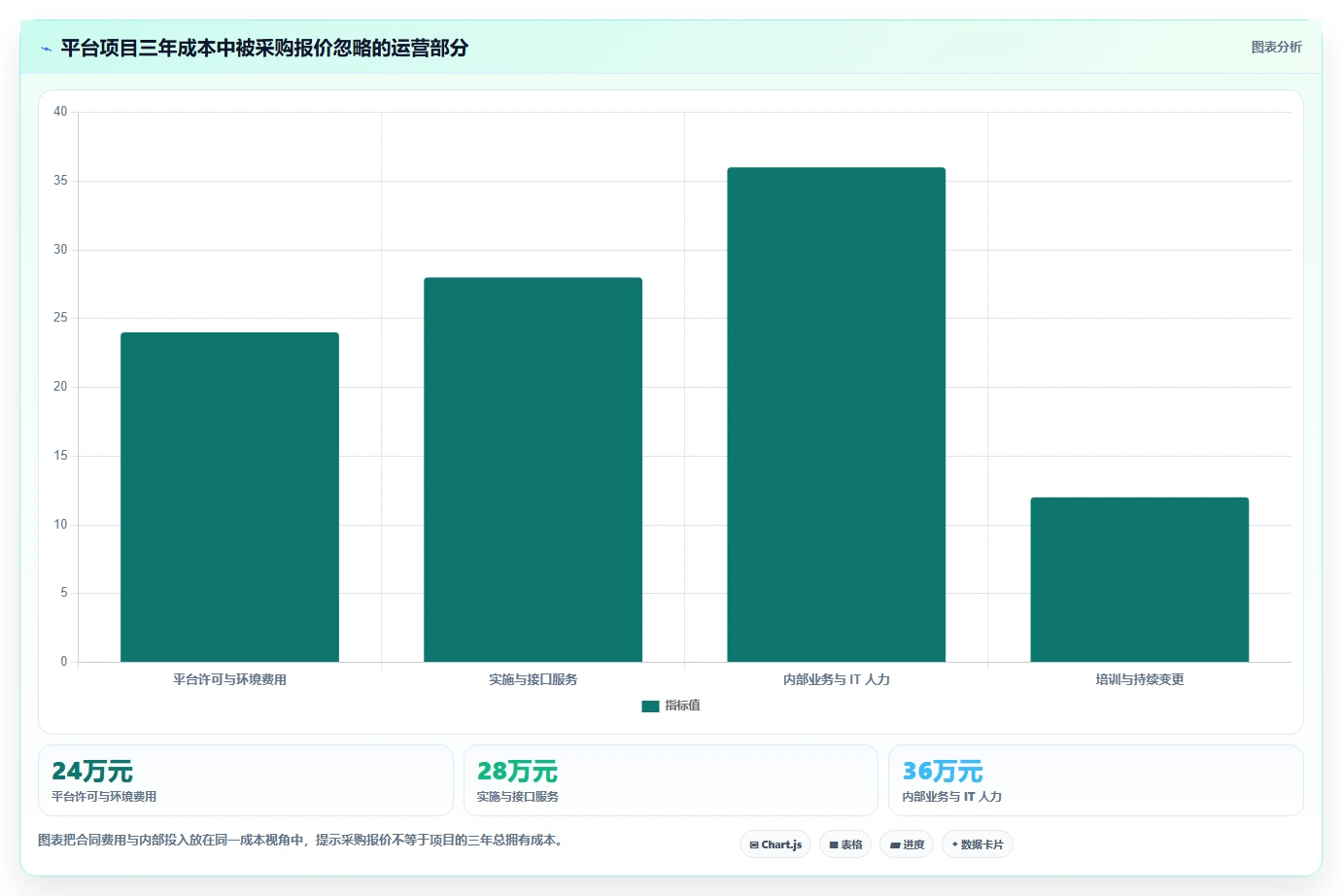

先算三年总拥有成本,而非只比较首年订阅费。可以用这个口径:平台许可与增购项+实施和迁移+接口开发与维护+培训和内部管理员工时+备份、审计及退出迁移成本。特别要把内部维护时间计入;如果每周都需要开发人员修补流程,低订阅价未必代表低成本。
举例来说,某团队可在试点预算中假设 20 名用户、3 条流程、2 个系统接口,并记录每项实际耗时。若配置与培训共花 60 小时、每月维护 8 小时,就把这些工时按企业内部成本折算,再与许可费用合并比较。这里的数字只是测算示例,不是市场报价;正式决策应替换成供应商报价和本企业工时数据。
降低绑定风险,关键是把可迁移性写进试点和合同:定期导出结构化数据,保存字段字典、流程图、权限矩阵和接口文档;确认附件、历史记录、操作日志是否也能导出;明确合同结束后的取数方式、期限和费用。
试点结束时做一次“退出演练”,让团队实际导出并核对记录数量与关键字段,别等到续约前才发现数据能下载、业务规则却无法复原。
文章包含AI辅助创作:企业数字化转型必备:2026年零代码企业管理系统开发平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218168
读者评论
把“故障报修”拆成提交、派单、验收和复盘来验证,比只看表单能不能搭更实用。流程负责人和完成标准没定下来,平台再灵活也难形成闭环。
三年成本把内部业务与 IT 人力算进去,这点容易被忽略。建议试点时顺便记录需求沟通、测试和维护工时,后续比较方案才不会只看合同报价。
接口测试覆盖超时、格式错误和重复触发,比较贴近实际。采购时还应明确异常由谁处理、多久响应,否则“支持 API”不一定能保障业务连续性。
