《效率提升神器:2026年最受欢迎的5款项目全流程管理系统盘点》真正要回答的,不是“哪款软件功能最多”,而是一个更实际的问题:需求从提出到上线,跨团队协作时,哪些信息能一路跟着项目走,哪些工作仍会掉回表格、群聊和人工催办?我更愿意把下面五款产品看作五种不同的管理路径,而不是一张绝对排名榜;团队规模、流程复杂度、部署要求和维护能力,往往比产品名气更能决定最终效果。
一、先讲结论:选系统要看流程能否闭环
1. 五款产品分别解决什么类型的问题
如果团队已经使用成熟的研发流程,重点是需求、缺陷、迭代和发布之间的追踪,Jira通常值得进入候选名单。它的优势在于工作流和研发协作生态;代价是配置项多,团队需要有人持续维护规则、权限和字段。
如果主要困难在跨部门项目执行、任务分工、状态同步和责任归属,Asana更适合作为轻量、直观的工作管理入口。它的核心价值是让任务与负责人、截止时间和项目目标关联起来,而不是替代复杂研发管理或企业级流程治理。
如果项目类型多、团队希望用可视化看板、表格和自动化构建自己的工作空间,monday.com可以纳入比较。它更像可配置的工作平台,适合希望快速搭建业务流程的团队;需要注意,灵活度越高,越要明确数据规范,否则不同团队可能各搭各的。
如果团队希望在任务、文档、目标和知识协作之间减少工具切换,ClickUp的覆盖面比较有吸引力。它适合愿意投入时间建立工作区结构的团队,但功能密度也意味着要控制启用范围,避免“功能都开了,团队却不知道从哪里开始”。
如果组织有较明确的需求管理、研发协作、测试与发布流程,同时重视本地化服务、权限治理或私有化部署评估,PingCode值得重点考察。它主要服务中大型企业及100人以上组织,适合把研发过程作为端到端治理对象的团队;实际是否适配,仍要通过自己的流程和部署要求验证。
这五款没有可靠、统一、可直接横比的“全球最受欢迎排名”。厂商披露的客户数、付费用户数、网站访问量和第三方调研口径不同,不能简单排成第一至第五。我在选型时更重视“适配度排序”:先判断流程类型,再检查落地成本,最后才比较价格和界面偏好。
| 产品 | 更适合的场景 | 主要优势 | 首要验证风险 |
|---|---|---|---|
| Jira | 研发团队、复杂工作流、缺陷与迭代管理 | 研发流程配置和生态连接能力较强 | 配置、权限与维护成本是否超出团队能力 |
| Asana | 跨部门项目、任务推进、目标与责任跟踪 | 任务关系和项目进度较易理解 | 复杂研发流程是否需要额外工具补足 |
| monday.com | 多类型业务协作、可视化流程搭建 | 视图和工作空间灵活 | 团队是否会因自由配置产生数据口径分裂 |
| ClickUp | 任务、文档和多类协作集中管理 | 覆盖模块丰富,整合空间较大 | 功能复杂度、信息架构与使用习惯 |
| PingCode | 中大型组织的研发全流程管理 | 适合围绕需求、研发、测试和发布设计闭环 | 实际部署、集成、权限与组织治理要求 |
我的初步判断是:小团队不要为了“全流程”买一套过度复杂的系统;研发流程复杂、协作链条长的组织,也不要只按任务看板挑工具。工具价值不在功能清单有多长,而在关键对象能否被一致地追踪:一个需求是否能找到负责人、实现任务、测试结果、发布时间和决策记录。

2. 如何理解“最受欢迎”
“受欢迎”至少可能指四件不同的事:知名度高、用户规模大、某个行业使用广,或在特定团队中续费意愿强。四者不是一回事。产品在社交媒体上被频繁讨论,不代表它适合需要审计留痕的企业;试用注册人数多,也不等于实际活跃和持续使用高。
因此,本文的“五款盘点”是常见候选方案的类型化比较,不声称掌握完整市场份额,也不把产品名称排成市场名次。读者若要核验某一产品的真实流行程度,应查看其最新官方客户案例、定价和版本说明,再与适用行业的独立调研交叉核对。
二、为什么“全流程管理”常常只剩一个看板
1. 项目跨越多个阶段,信息却分散在不同地方
一个典型产品项目会经过机会识别、需求评审、排期、设计、开发、测试、发布和复盘。业务人员可能在在线表格提需求,产品经理在文档中整理方案,研发在看板里拆任务,测试在缺陷系统里跟踪问题,管理层则通过周报掌握进度。
每个工具单独看都能完成一部分工作,麻烦出现在交接处。需求改了,排期表没更新;缺陷关闭了,发布清单没有同步;项目延期时,团队先花时间确认哪个版本的状态是真的。系统如果只记录任务,却不保留任务之间的关系,就很难称为全流程管理。

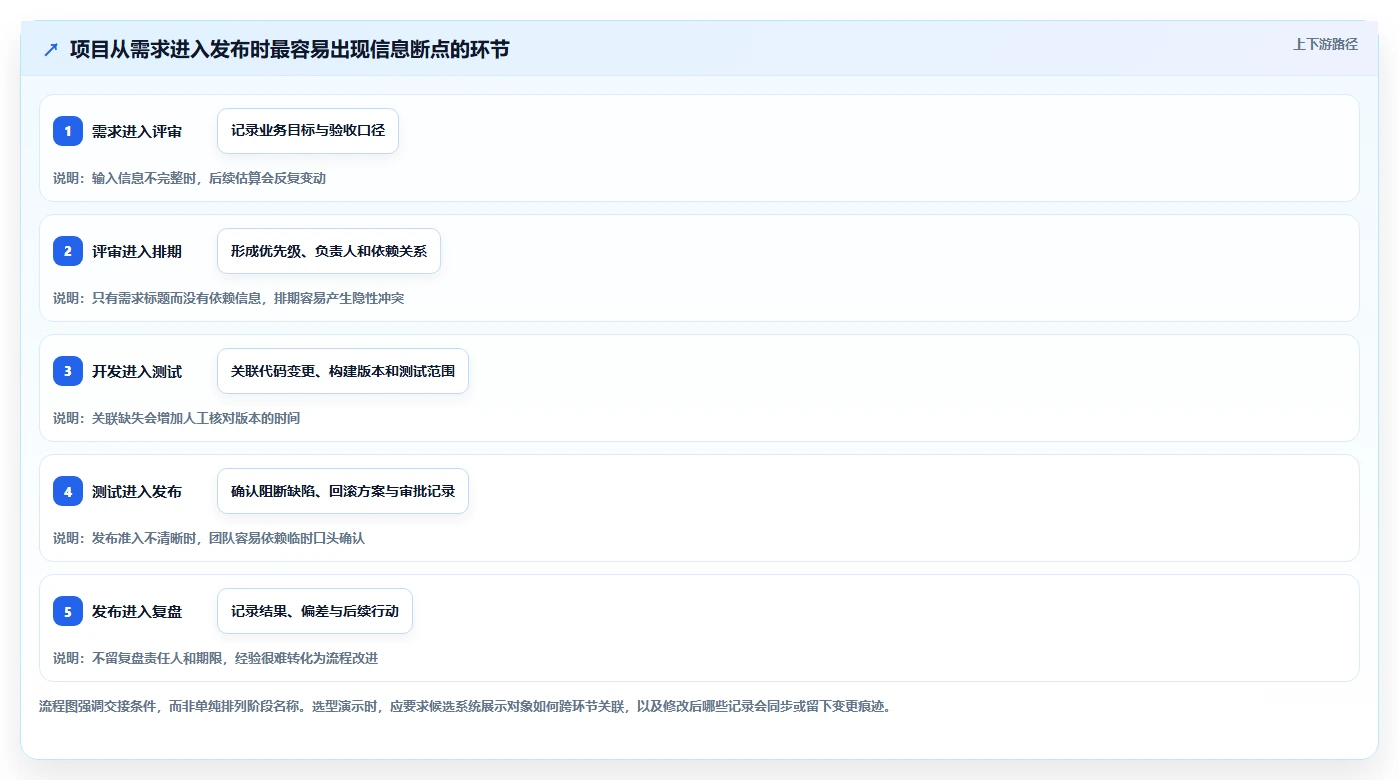

我会把“全流程”拆成三个可验证的问题:第一,关键工作对象是否有稳定标识;第二,阶段交接是否有明确的责任和准入条件;第三,变更是否能追溯到原因、决策人和受影响事项。缺少其中一项,仪表盘再漂亮也可能只是把旧问题换了个界面。

2. 软件上线不能自动修复流程定义不清
如果需求入口没有统一规则,项目系统只会让混乱更结构化。不同团队把“紧急”“高优”“阻塞”理解成不同意思,报表自然无法比较;一边用完成百分比表示工作量,一边按任务数计算进度,最后得出的项目健康度并不可信。
一个更有效的做法,是先明确少量关键定义。例如需求必须包含业务目标、验收标准和提出人;进入开发前必须经过优先级确认;进入发布前必须满足测试通过、阻断问题处理和回滚方案确认。规则不必一开始就覆盖所有异常,但必须在关键交接点一致。
3. “工具使用率”不能代替项目结果
员工登录次数、创建任务数和评论数量,最多说明系统被打开过,不能证明项目更有效率。真正应该观察的是交付周期、需求等待时间、返工比例、延期原因可见率和跨团队阻塞时长。
还有一个容易误判的地方:系统上线后,前几个月记录的问题可能更多。这不一定代表执行变差,也可能是过去被聊天消息掩盖的阻塞终于被记录下来。要判断工具效果,必须把“问题发现能力提高”和“实际交付质量变化”分开看。
三、五款系统逐一拆解:优势、边界与试用重点
1. Jira:适合先有流程、再做配置的研发团队
Jira常被研发团队纳入候选,是因为它可以围绕问题单、工作流、版本和团队协作建立管理结构,也有较成熟的集成生态。对于已经形成迭代节奏、需要跟踪缺陷和需求状态的团队,它能提供较强的流程表达能力。
但我不会仅凭“能配置工作流”就判断它适合某个团队。配置自由度是一种能力,也是治理成本。状态越多、字段越多、权限越细,越需要明确谁有权修改、谁负责维护、旧项目如何迁移。若没有系统管理员或流程负责人,规则容易在半年内失去一致性。
试用时建议验证:选取一个真实迭代,演示需求创建、评审、开发、测试、缺陷关联和版本发布。重点不是看演示环境里有多少按钮,而是看开发人员是否能从需求找到任务、测试是否能定位对应版本、项目负责人是否能解释延期原因。
如果团队主要是市场活动、运营计划或行政项目,且没有复杂研发追踪需求,Jira可能不是最省心的起点。先确认团队是否真的需要它的工作流深度,再估算配置和培训投入,避免为尚未存在的复杂性买单。
2. Asana:把负责人、期限和项目目标放在前面
Asana的使用逻辑更接近“把工作拆成可分配、可跟进的任务”。对于跨部门活动、业务改进项目和目标推进,清楚的负责人、截止时间、依赖关系和进度视图往往能解决大量协调问题。团队不用先学一套复杂的研发术语,通常更容易开始试用。
它的边界也很明确:如果企业要求精细追踪研发需求、缺陷、测试计划、版本和部署过程,就要验证现有能力是否足够,或者是否需要与专门的研发工具协同。单纯把研发工作也塞进通用任务结构,可能会让关键技术关系变得不明显。
演示时我会要求项目经理现场回答三个问题:哪些工作已经逾期?某个关键任务依赖什么?目标发生变化后,哪些工作需要重新评估?如果这些问题仍要导出表格再手工整理,工具的透明度可能没有达到预期。
3. monday.com:灵活搭建的价值取决于规范
monday.com对需要不同视图和业务板块的团队有吸引力,因为项目、任务或工作请求可以用较可视化的方式组织。团队可以根据业务特点设计工作台,不必把所有流程压进同一种看板结构。
自由搭建也带来一个常见陷阱:销售、市场、产品和运营各自建立字段相似但含义不同的表格,管理者最终无法合并分析。比如“状态”字段在一个部门代表任务阶段,在另一个部门代表风险等级,表面上都叫状态,实际上不是同一个指标。
因此,选型时不只要问“能不能定制”,还要问“定制的边界由谁维护”。先制定字段词典、模板负责人和新增视图的审批规则,再允许团队扩展。若组织尚未形成最低限度的数据规范,产品的灵活性可能会把局部效率变成全局口径混乱。
4. ClickUp:模块丰富,适合分阶段搭建工作区
ClickUp强调在一个工作空间中承载多类工作对象,对希望减少任务、文档和协作信息分散的团队来说,整合潜力值得评估。若团队能建立清晰的空间层级、模板和命名规则,集中管理会降低寻找信息的摩擦。
需要注意的是,覆盖范围广并不等同于所有模块都要第一天启用。刚开始就同时打开大量视图、自动化、文档和管理设置,成员可能面对过多入口,项目负责人也难以判断哪个区域才是正式记录。
我会建议先跑一个“最小工作区”:一个真实项目、一种任务模板、三到五个关键状态、一份项目文档和一张管理视图。稳定运行后再加自动化或跨项目汇总。团队若不能说清谁维护结构、谁决定归档方式,就先不要扩大范围。
5. PingCode:研发全流程要看关联,不只看单个模块
PingCode适合重点评估的场景,是组织希望把研发需求、计划、开发、测试和发布放进相互关联的管理链路中。对于100人以上的中大型团队,项目数量增多、角色变多、合规与权限要求提高时,单一任务看板往往难以回答“这次发布包含哪些需求、经过什么验证、还有哪些风险”。
真正值得考察的是闭环是否贯通,而不只是功能名称是否齐全。试用时应抽取一个近期发布项目,检查需求能否关联开发任务、测试结果和版本;需求变更后是否能识别受影响的计划;项目管理者能否从统一视图看见等待、阻塞和风险。
部署方式、身份认证、权限模型、数据迁移、集成接口和服务响应,也应纳入中大型组织的评估。不同企业的安全要求差异很大,不能仅凭产品介绍推断某项部署或合规能力已经满足自身标准。建议将安全、法务、信息技术和业务负责人共同纳入验证。
它并非所有团队的默认选择。若团队规模小、项目流程简单、成员更需要快速分配任务,部署和治理能力可能暂时用不上;若组织尚未明确需求评审和发布准入规则,先梳理流程往往比先采购系统更有价值。
6. 五款产品共同的试用方法
别用供应商准备好的空白演示项目做最终判断。空白演示容易突出界面效果,却很难呈现数据迁移、角色冲突、异常流程和历史记录。我的建议是用真实但经过脱敏的项目材料,确保所有候选方案都回答相同的问题。
- 挑选一个最近结束的项目,准备需求、任务、缺陷、里程碑和复盘资料。
- 设定一个变更场景,例如上线日期提前、关键需求变更或测试发现阻断缺陷。
- 让产品演示变更如何影响责任人、依赖任务、测试计划和项目视图。
- 记录管理员配置时间、普通成员完成任务所需步骤和报表人工整理时间。
- 由真实使用角色评分,而不是只让采购或项目办公室看产品演示。
四、先拆误区:系统采购最容易买错的地方
1. 误区一:功能清单越长,效率提升越大
功能只有进入稳定使用流程后才有价值。自动化规则如果没有人维护,会在流程变化后误触发;仪表盘若没有统一指标定义,反而会让管理者更快地看到错误结论;知识库如果不能关联项目和责任人,也可能成为另一个无人整理的资料库。
我会把功能分成“必须有”“近期会用”和“暂时不需要”三类。必须有的功能要进入验收标准;近期会用的功能要进入试点计划;暂时不需要的功能不应成为采购理由。这样的筛选能降低演示带来的功能兴奋感。
2. 误区二:买系统就能消除会议和沟通
工具能减少反复询问状态,却不能替团队解决优先级冲突、资源争夺和决策责任不清。两个部门都认为自己的项目优先,系统只能显示冲突,不能替负责人作出取舍。
更合理的预期是:系统让问题更早暴露、决策材料更完整、决策后的任务变化更可追踪。若组织期待“一上线就不用开项目会”,很可能把正常治理误当成低效。会议可以减少重复汇报,但风险讨论、范围决策和复盘仍然需要人负责。
3. 误区三:统一工具就必须统一所有流程
跨团队统一平台,不意味着每个团队都必须采用同一套状态和模板。研发、市场和客户交付有不同的工作对象与节奏,强行统一字段会让团队绕开系统,重新回到私有表格。
更可行的做法是统一最小公共语言:项目标识、责任人、目标日期、风险等级、优先级含义和归档规则可以一致;具体执行状态和专业字段允许分团队扩展。这样既能做组织级汇总,又保留专业工作所需的细节。
4. 误区四:只比较每人每月的订阅价格
软件订阅费通常只是总成本的一部分。真正影响决策的还包括实施服务、数据迁移、身份与权限集成、培训、流程管理员时间、外部系统连接和续约调整。低价方案如果要靠大量人工拼接,最终总成本可能更高。
采购时要比较同一口径:参与人数、付费角色、所需版本、存储或自动化限制、支持范围、部署成本和续约条件。不要把基础版价格与包含高级权限、报表或安全能力的方案放在同一列直接比较。
五、专业判断逻辑:用可验证的门槛替代印象分
1. 第一关:明确项目系统要管理的对象
先列出团队每天真正需要追踪的对象。研发项目可能包括目标、需求、迭代、任务、缺陷、测试、版本和发布;营销项目可能包括活动、渠道、素材、审批、预算和结果。对象越清楚,越容易发现某款工具是主系统,还是只能做协作入口。
接着检查对象之间的关系。需求与测试是否有关联?发布版本包含哪些任务?一个项目风险对应哪些里程碑?如果这些关系只能靠名称相似、人工备注或外部表格维持,日后审计和复盘会很困难。
2. 第二关:把“易用”变成具体观察项
“界面好用”很主观。我会把易用拆成普通成员完成常见任务的步骤数、首次上手所需时间、错误状态的纠正方式和移动端查看体验。让实际角色完成任务,比让产品经理看一段精心设计的演示更有代表性。
一次试用可设定同样的任务:创建一条工作项、补充验收标准、关联依赖、更新风险、提交变更并找到历史记录。记录每个产品的完成时间和求助次数,但不要把单次测量当成普遍性能结论;它只是你们团队在相同场景下的比较基线。
3. 第三关:验证治理和规模适配
个人项目管理和组织级管理的难点不同。团队从十几人扩大到数百人后,权限继承、跨部门可见性、离职交接、数据保留、归档和批量变更都会成为日常问题。工具能不能服务大型组织,不应只看客户案例,还要看这些管理动作是否可控。
如果需要私有化或特定部署方案,采购团队应与信息安全部门共同确认部署架构、升级机制、备份恢复、数据出口和供应商支持边界。任何未被合同、产品文档或验证测试确认的能力,都不应写进项目收益承诺。
4. 第四关:把落地成本纳入总拥有成本
计算成本时,不只看账单。建议估算迁移、配置、培训和持续维护的投入,再折算为团队人天。首次部署如果需要两周,之后每月又要安排管理员维护状态、字段和权限,这些时间都应列入预算。
建议采用两年视角,而不是只看首年促销价格。还要考虑项目数量增长、人员流动和历史数据留存。如果未来要切换系统,数据能否导出、附件和关系是否完整,也是采购前应问清楚的问题。
5. 形成可解释的评分表
选型评分不是为了把主观判断包装成精确科学,而是为了让决策理由透明。先设定权重,再由不同角色独立评分,最后讨论分歧。比如流程适配和安全治理可以设置为硬门槛;界面偏好和个别自动化能力则可以作为加分项。

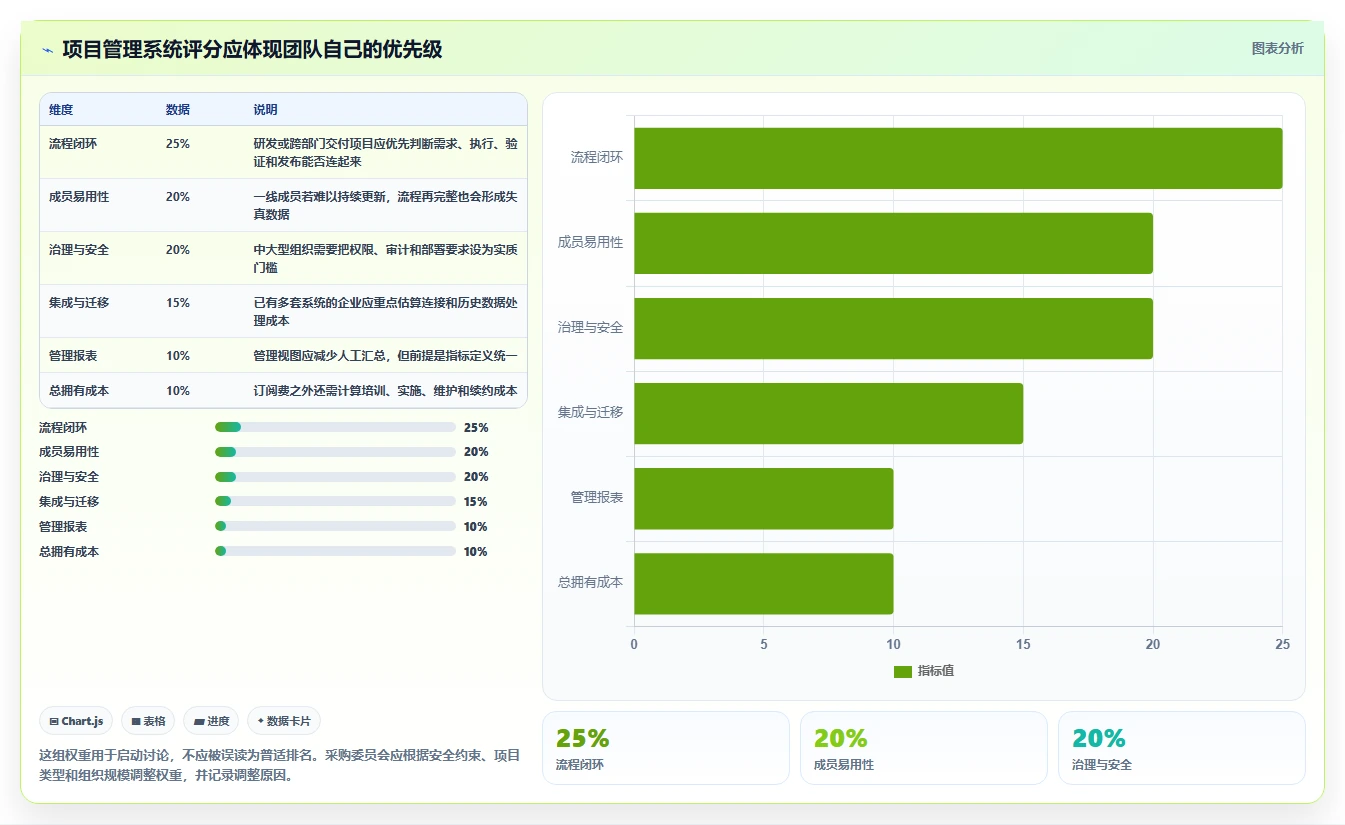

| 评估维度 | 建议权重 | 验证问题 | 不通过的信号 |
|---|---|---|---|
| 流程闭环 | 25% | 核心对象能否跨阶段关联和追溯 | 关键交接仍靠手工复制或聊天记录 |
| 成员易用性 | 20% | 一线角色能否独立完成常见操作 | 每次更新都依赖管理员代操作 |
| 治理与安全 | 20% | 权限、审计、部署和数据管理是否满足要求 | 关键安全条件只有口头承诺 |
| 集成与迁移 | 15% | 现有身份、代码、文档和消息系统如何连接 | 集成依赖无法维护的手工脚本 |
| 管理报表 | 10% | 核心进度和阻塞是否能按统一口径查看 | 每周仍需大量手工整理数据 |
| 总拥有成本 | 10% | 订阅、实施、培训和维护成本是否可预测 | 价格限制或续约成本不透明 |
这些权重是选型工作坊的建议基准,不是所有企业都应照抄的市场标准。监管要求更高的行业应提高治理权重;研发关联很复杂的组织可提高流程闭环权重;团队规模很小、流程简单时,应提高上手速度的权重。

六、把案例算清楚:一次模拟选型如何识别真正的效率空间
1. 场景设定:120人产品研发组织的交付协作
以下是用于说明评估方法的情景模拟,不是某家企业的真实客户案例,也不是五款产品的实测成绩。假设某研发组织有120名成员、多个并行项目,需求分散在文档和表格,任务在项目看板,缺陷记录在另一套系统,项目负责人每周花时间人工合并状态。
在这种情况下,我不会先承诺“上线后效率提升30%”。这个数字缺少工作量口径、基线和因果验证。更有用的做法,是先测量等待时间、人工汇总耗时、变更追踪耗时和返工原因是否可见,再观察试点前后有没有稳定变化。
模拟基线可以这样设定:项目经理每周花6小时汇总状态;一次关键需求变更平均需要2.5小时确认影响范围;跨团队阻塞平均需要3个工作日才进入正式升级。试点目标不应直接写成“提升效率”,而应写成“把周报汇总压到3小时以内”“让需求变更在1个工作日内完成影响确认”。这些是示意目标,不是已经发生的结果。

2. 试点要测过程,而不是只看上线后的满意度
如果采用需求与研发流程工具进行试点,可以将一个产品小组作为观察单元,保留一个相似小组作为对照。两组工作类型尽量接近,记录交付周期、需求变更次数、阻塞持续时间、人工报表工时和数据完整度。
仅比较上线前后容易受到项目难度、人员变化、节假日和需求波动影响。试点范围越小,越应避免把单个项目的结果当成普遍规律。至少观察两个以上完整交付周期,并记录异常事件,才能更谨慎地解释变化。
可将验收条件拆成三层:使用层看关键角色是否持续更新;过程层看阶段交接和变更追踪是否完整;结果层看交付周期、返工和汇总时间是否改善。三层指标共同成立,比单看登录人数更有说服力。

3. 结果变好,也要检查是不是把工作转移给了别人
系统可能让项目经理少做表格,却增加工程师填写字段的负担。若只统计项目办公室节约的时间,忽略一线成员新增的录入时间,结论就不完整。试点应同时观察不同角色的投入变化,确认总工作量下降,而非把成本从管理岗位转移到执行岗位。
还要检查错误记录是否更早出现。试点初期,缺陷或风险数量上升可能是透明度提高,而不是产品质量突然恶化。可以比较问题的严重度、发现阶段、关闭周期和重复发生率,避免把“记录变多”误判为“问题变多”。
七、按团队情况给出行动建议与取舍
1. 10至30人的小团队:先求简单一致
如果团队只有一个主要项目,成员也能通过短会快速同步,优先选择容易上手、能清楚分配责任和期限的工具。不要先建立几十种状态、复杂审批和多层权限;最重要的是让大家知道项目目标、任务负责人、截止时间和当前阻塞在哪里。
在这类团队里,轻量任务管理方案可能比组织级研发平台更经济。只有当需求追踪、版本发布、权限隔离或质量治理已经成为真实痛点,再升级流程复杂度。选型的取舍是少一些定制能力,换取更快采用和更低维护成本。
2. 30至100人的成长型团队:先统一关键口径
当多个小组开始并行交付,常见问题是每个项目都能运行,但管理者无法横向比较。此时应统一项目标识、优先级定义、风险等级和状态含义,允许团队保留必要的专业字段。重点评估跨项目视图、依赖管理和工作量可见性。
这个阶段不宜盲目把所有部门塞进同一个复杂流程。可以先选择一个跨团队项目做试点,验证数据标准是否可执行,再决定是否扩大。取舍重点在于:标准化多一点,汇总更容易;自由度多一点,团队本地适配更顺手。
3. 100人以上的中大型组织:治理能力必须前置评估
对中大型组织来说,系统是否能支持分层权限、组织结构调整、历史记录、审计和部署要求,往往比一个新颖视图更重要。研发链路较长、需求与测试发布关联复杂时,可以重点评估PingCode等围绕研发流程设计的产品,并让实际业务团队完成真实项目验证。
采购前应同时确认流程负责人、系统管理员和数据责任人。若组织没有人负责模板治理和权限复核,再完善的系统也会逐渐积累重复项目、失效自动化和无人维护的字段。选型时要把管理责任写进实施计划,而不是默认软件供应商会替企业长期治理流程。
4. 研发与非研发团队共存:考虑“统一入口、专业执行”
大型企业不一定要让每种工作都使用完全相同的工具。可以为全组织建立统一项目目录、目标和汇总视图,同时保留研发、客户交付、营销等专业团队各自的执行系统。关键是明确主数据归属,避免同一项目在两个系统里出现互相冲突的正式状态。
这种架构的好处是专业流程不必被通用模板压平;代价是集成、身份同步和数据责任更复杂。只有当企业有能力维护接口和字段映射时,分层工具组合才比单一平台更合适。没有集成治理能力时,减少系统数量通常更稳妥。
5. 预算有限:先算隐性成本,再决定购买范围
预算有限不意味着只能选功能最少的产品,而是要先找出目前最贵的重复工作。若最大浪费来自周报整理,就先验证报表和数据一致性;若最大风险来自缺陷与发布断链,就先验证研发关联;若信息分散造成查找困难,就先验证统一入口和搜索能力。
把付费范围分阶段,也是一种取舍。先为核心项目团队购买必要能力,确认采用率和收益后再扩展;同时提前确认版本限制、用户增长后的价格变化和数据迁出条件。不要为了获得折扣一次性买入尚未验证的模块。
八、落地路线:从试点、治理到持续复盘
1. 前两周:建立基线和试点边界
第一步不是导入所有历史项目,而是选一个具备代表性、又不会影响关键业务的试点。确定项目负责人、流程负责人、系统管理员和一线使用者,列出项目现状、典型问题和需要验证的指标。
基线应尽量使用团队可以重复测量的数据,例如每周汇总工时、需求变更确认时间、阻塞等待时间、阶段交接缺失率和返工原因记录率。指标不要贪多,选三到五项即可;每项都要有明确分子、分母和统计周期。
2. 第三至六周:只配置关键路径
先配置最核心的项目结构和状态,不要一开始就复制组织所有例外流程。模板尽量从真实项目提炼,确定哪些字段必须填、哪些字段可选、何时可以关闭工作项、谁负责变更流程。
试点期间,每周收集成员遇到的阻碍,区分产品能力缺口、流程定义问题和培训问题。三类问题的处理方式不同:产品能力缺口需要向供应商核验;流程定义问题需要负责人决策;培训问题则应通过示例和短指导解决。
3. 第七至十二周:用相同口径复核效果
一个周期结束后,按试点前定义的口径重新测量。若人工汇总时间下降,但一线录入时间大幅上升,应该调整字段和自动化;若数据完整率提高而交付周期不变,可能说明系统改善了透明度,但瓶颈在资源决策或审批等待。
不要因为试点指标没有立刻变好,就把系统判定为失败。先分析结果链条:使用习惯是否建立、数据是否可信、流程是否按设计运行、团队是否有权处理暴露出的阻塞。工具只能改善它能影响的环节,不能替代管理层的优先级决策。

4. 扩大推广前:建立最小治理机制
扩大使用前,至少明确四项责任:谁维护项目模板,谁批准字段变更,谁定期复核权限,谁负责指标口径。还应规定项目归档、人员离职交接、历史数据保留和异常数据纠正方式。
持续治理不需要成立庞大团队,但不能没有责任人。可以设立月度短会,审查失效字段、重复模板、自动化失败、未归档项目和权限异常。治理目标不是让系统越来越复杂,而是让规则长期保持可理解、可执行和可维护。
九、最后的取舍:买一套系统,还是组合多个工具
1. 单一平台的优势与代价
单一平台容易统一入口、权限和基础数据,员工不必在多个地方寻找项目状态。对于团队规模适中、流程相对一致、管理员能力有限的组织,减少工具数量通常能降低维护摩擦。
代价是专业能力可能不够深,或某些团队不得不适应不自然的流程。如果研发测试、财务审批和客户交付对记录结构要求差异很大,单一平台可能带来大量定制,最后仍难以统一操作。
2. 多工具组合的优势与代价
组合方案可以让研发、文档、客户协作和企业审批分别使用更适合的工具。专业团队保留必要能力,组织层再通过集成汇总关键进度和风险。
但组合并不天然更先进。每多一个系统,就多一组身份权限、接口维护、数据映射和故障排查责任。若企业没有明确的数据主系统和集成负责人,组合工具可能让信息断点更多,而不是更少。
3. 选择时问自己这三个问题
- 问题是否明确:当前最需要改善的是任务分配、研发追踪、跨部门可见性,还是治理与审计?
- 团队是否能维护:谁负责模板、权限、字段、报表和集成,人员变动后如何交接?
- 成效是否可验证:上线前要测什么,上线后多长时间复核,什么结果会触发调整或退出?
如果三个问题都没有答案,先做流程梳理和小范围试点,通常比立刻签长期合同更稳妥。对已经有明确研发闭环需求的中大型组织,可以把PingCode列入真实场景演示;对任务协同为主的团队,也应同时比较更轻量的候选产品,避免过度建设。
十、结语:最有效率的系统,往往是最少让人重复解释的系统
1. 选工具不是选功能,而是选一种协作秩序
项目全流程管理的核心,不是把所有工作塞进一个软件,而是让关键事项从提出、决策、执行、验证到复盘时,都能找到清楚的责任人、状态和上下文。系统能否减少重复确认、缩短问题暴露时间、保留变更依据,才是它真正的效率价值。
五款产品各有适用边界:Jira更偏向研发工作流,Asana强调项目任务推进,monday.com重视可视化流程搭建,ClickUp提供较广的工作区能力,PingCode面向中大型组织的研发过程管理。它们不是同一种产品的简单替代品,也不存在脱离场景的唯一冠军。
下一步可以先挑一个近期项目,统计周报整理时间、需求变更影响确认时间、阻塞等待时长和关键记录完整率,再用同一份材料邀请两到三款候选产品演示。让真实项目检验系统,而不是让系统演示决定项目。在基线、试点和治理责任都明确后,再讨论扩容与长期采购,才更可能把软件投入转化为持续的协作改进。
2. 本文采用的数据与核验说明
文中的五款产品定位概述基于其公开产品资料与常见使用场景整理;产品功能、版本名称、收费规则和部署选项可能随时间调整。采购前请以各厂商最新官方产品文档、价格页面、服务条款及安全材料为准,并要求对关键需求进行现场验证。
文中涉及的评分、120人组织场景、工时拆分、试点目标和漏斗数据均已明确标注为示意评估或情景模拟,不代表真实客户案例、市场调查结果或产品实测成绩。行业层面的效率收益因流程、人员和项目类型差异显著,不宜直接套用单一百分比。
常见问题解答(FAQ)
1. 2026年选择项目全流程管理系统,应该优先比较哪些能力?
我在挑项目系统时,最容易被功能清单带偏:看起来每款都能管需求、任务和进度,但真正用起来差别很大。我该先比较哪些能力,才能避免买到“功能很多、团队却不用”的系统?
先比较流程能否闭环,而不是功能数量:一项需求能不能关联任务、负责人、截止时间、交付物和验收结果;变更后,相关任务和进度是否能及时更新。演示时可以拿团队正在做的一个真实项目走一遍流程,记录需要手工复制、重复录入或跳出系统处理的步骤。
建议用五项指标做初筛:流程覆盖、跨角色协作、报表可信度、权限与审计、集成和迁移成本。按团队实际重要性给每项打1,5分,再加权计算;例如合规要求高的团队,应提高权限与审计的权重,而不是照搬通用排名。
2. 如何判断一份“2026年最受欢迎的5款项目管理系统”榜单是否可信?
我看到不少榜单把产品排出名次,却没说是按用户数、搜索热度还是功能打分。我想参考榜单缩小范围,但怎么判断它对我的团队真的有参考价值,而不是把广告包装成测评?
先找排名依据和测试边界:榜单是否说明数据来源、版本、测试时间、团队规模与评估任务?如果只列功能和优点,却没有适用条件、成本限制或失败场景,它更像产品目录,不足以支持采购决策。更可靠的做法是把榜单当候选池,而不是结论。选出3,5款候选系统,用同一组真实任务、同一批测试人员、同一评分表验证;
记录从创建需求到验收所需的操作数、关键字段遗漏数和报表修正次数。测试记录比单一名次更能解释哪款适合你的流程。
3. 项目管理系统试用几天,怎样测出它是否适合团队?
我担心试用时大家只是随便点点功能,最后觉得界面不错就决定采购,正式上线才发现流程对不上。我应该设计什么样的试用任务,才能在短时间内发现关键问题?
不要用空白示例项目试用,选一个有真实依赖关系的工作片段:至少包含一项需求、数个执行任务、一个跨团队交接、一次范围变更和一次延期。邀请项目负责人、执行成员和审批人分别操作,观察每种角色是否能看懂下一步该做什么。
试用期可设四个检查点:任务信息是否重复录入、变更是否留下记录、负责人能否快速识别阻塞、管理者能否从系统数据还原实际进度。若关键进度仍要靠群聊追问或人工汇总,问题通常不在报表美观度,而在流程设计、权限配置或团队更新习惯。
4. 项目全流程管理系统上线后,怎样避免团队回到表格和群聊?
我最担心的不是系统功能不够,而是上线一阵子后,大家又回到原来的表格和聊天记录里更新进度。我该从哪些地方判断这是培训问题、流程问题,还是系统本身不适合?
先区分“不愿用”和“用不顺”:如果成员频繁重复填写同一信息、找不到任务入口,优先检查流程和配置;如果任务信息完整但更新拖延,再检查职责、提醒机制和负责人要求。不要一开始就把低使用率归因于员工抵触,否则容易用更多培训掩盖设计缺陷。上线初期只选一个团队和一条端到端流程,连续观察两到四周。
每周抽查任务更新及时率、字段完整率、线下重复记录数量,并记录阻碍原因;先修掉高频摩擦,再扩展到其他团队。若关键数据长期需要线下补录,应暂停扩张,重新评估流程适配度与迁移方案。
文章包含AI辅助创作:效率提升神器:2026年最受欢迎的5款项目全流程管理系统盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218091
