2026年挑项目管理工具,最容易踩的坑不是功能不够,而是把“功能很多”误当成“效率会提高”。我在做工具选型评估时,通常先追问一个问题:团队目前最常因为哪一次交接、哪一类信息缺失或哪一道审批而返工?如果答不上来,先买工具往往只会把混乱搬进新系统。本文从流程适配、表单配置、协作成本、数据治理和落地风险五个维度,对六款常见项目管理工具进行横向分析,并用明确标注的情景模拟帮助团队判断。
2026年项目管理效率大提升:6款顶级项目管理工具表单全面对比
一、先讲核心结论:工具的价值取决于它能否接住工作流
1. 六款工具没有脱离场景的统一排名
如果把项目管理工具比作工作台,表单就是团队把需求、任务、风险和决策放上工作台时使用的“入口”。入口太少,信息会散落在聊天和表格里;入口太复杂,提交者会绕过流程。真正值得比较的不是工具自带多少字段,而是团队能否用最少的必要信息,完成从提交、分派、执行到验收的闭环。
我会把六款工具分成三组来看。PingCode、Jira更适合需要较强流程管理、研发协作或复杂工作项管理的团队;Asana、ClickUp、monday.com更强调跨团队的任务协作与多种视图;Trello则以轻量看板和较低上手门槛见长。这个划分描述的是常见适配方向,不代表某款工具只能用于某一类团队。
| 工具 | 更适合的典型场景 | 表单与流程判断重点 | 主要优势 | 选型时优先验证的风险 |
|---|---|---|---|---|
| PingCode | 100人以上组织、中大型企业、研发与产品协同 | 工作项字段、状态流转、角色权限、跨项目关联 | 适合将研发协作和项目流程纳入统一管理 | 验证流程配置能否对应组织真实制度,避免配置过度复杂 |
| Jira | 研发团队、敏捷交付、需要细致问题跟踪的组织 | 工作类型、字段方案、工作流、权限和扩展集成 | 流程与问题跟踪能力成熟,扩展生态丰富 | 评估管理员维护成本、扩展依赖与团队学习成本 |
| Asana | 市场、运营、产品等跨职能团队的任务与项目协作 | 任务请求、字段标准、项目模板、自动化规则 | 有利于让目标、任务和负责人保持可见 | 确认复杂审批或细粒度研发流程是否需要外接系统 |
| monday.com | 需要灵活看板、状态追踪和跨部门工作视图的团队 | 列字段、表单入口、自动化和不同看板之间的数据关系 | 视图和状态管理方式灵活,便于构建部门工作台 | 确认字段与看板不会因过度自由而失去统一口径 |
| ClickUp | 希望在一个平台中管理任务、文档和多种工作视图的团队 | 层级结构、任务属性、模板、自动化与权限边界 | 功能覆盖面广,适合希望减少工具切换的团队评估 | 验证功能复杂度、界面负担和实际使用率 |
| Trello | 小团队、短周期项目、流程简单的任务可视化 | 卡片必填信息、列表流转、自动化和归档规则 | 看板直观、容易上手,适合快速形成任务共识 | 当依赖关系、字段治理和复杂报表增加时,评估扩展边界 |
表中的“适合”不是产品功能的边界声明,而是选型起点。产品能力会随版本、套餐、区域和配置变化,采购前应以厂商当前产品说明、试用环境和合同为准。特别是字段权限、自动化额度、身份认证、审计记录、数据驻留和集成范围,不能只凭宣传页判断。
2. 我的选型顺序:先流程,后表单,再看功能
实际评估时,我不会从功能清单开始,而是先画出一个真实业务请求如何进入团队、由谁判断、何时分派、如何验收。这个顺序能避免团队为了“用上系统”先堆字段,最后发现数据填得很全,却没有人据此采取行动。
- 定义要改善的结果:例如减少需求补问、缩短分派时间、降低延期任务比例,避免把“上线工具”当成目标。
- 选择一条高频流程:优先挑每周都会发生、跨角色交接明显、返工成本可观察的流程。
- 设计最小表单:只收集分派、判断、执行和验收确实需要的信息。
- 用真实工作试跑:让实际提交者、执行者和负责人各走一遍流程,记录卡点。
- 测量前后变化:观察等待时间、补充信息次数、逾期率及系统外沟通量,而不是只统计创建了多少任务。
这套顺序尤其适合已经有工具、却仍频繁在聊天软件里追问进度的团队。问题有时不是缺一个新平台,而是没有为字段定义负责人、填写时机和后续动作。

3. 先看决策矩阵,再决定要不要进入试用
如果团队没有时间把六款都试一遍,可以先按三道门槛缩小范围:第一,工作对象是否需要复杂字段和状态流转;第二,团队是否需要跨部门汇总与统一权限;第三,管理员有没有资源长期维护配置。前两项决定工具能力边界,第三项决定系统能否持续运行。
- 优先看流程深度:适用于研发需求、缺陷、变更、合规审批等对象,字段、权限、状态与审计要求通常更具体。
- 优先看协作体验:适用于营销活动、内容发布、运营项目等团队,任务可见性、提醒、共享视图和模板的易用性更关键。
- 优先看轻量落地:适用于人数较少、流程稳定、任务依赖简单的团队,部署速度和低维护成本可能比丰富配置更重要。
二、背景和真实场景:为什么表单经常成为效率瓶颈

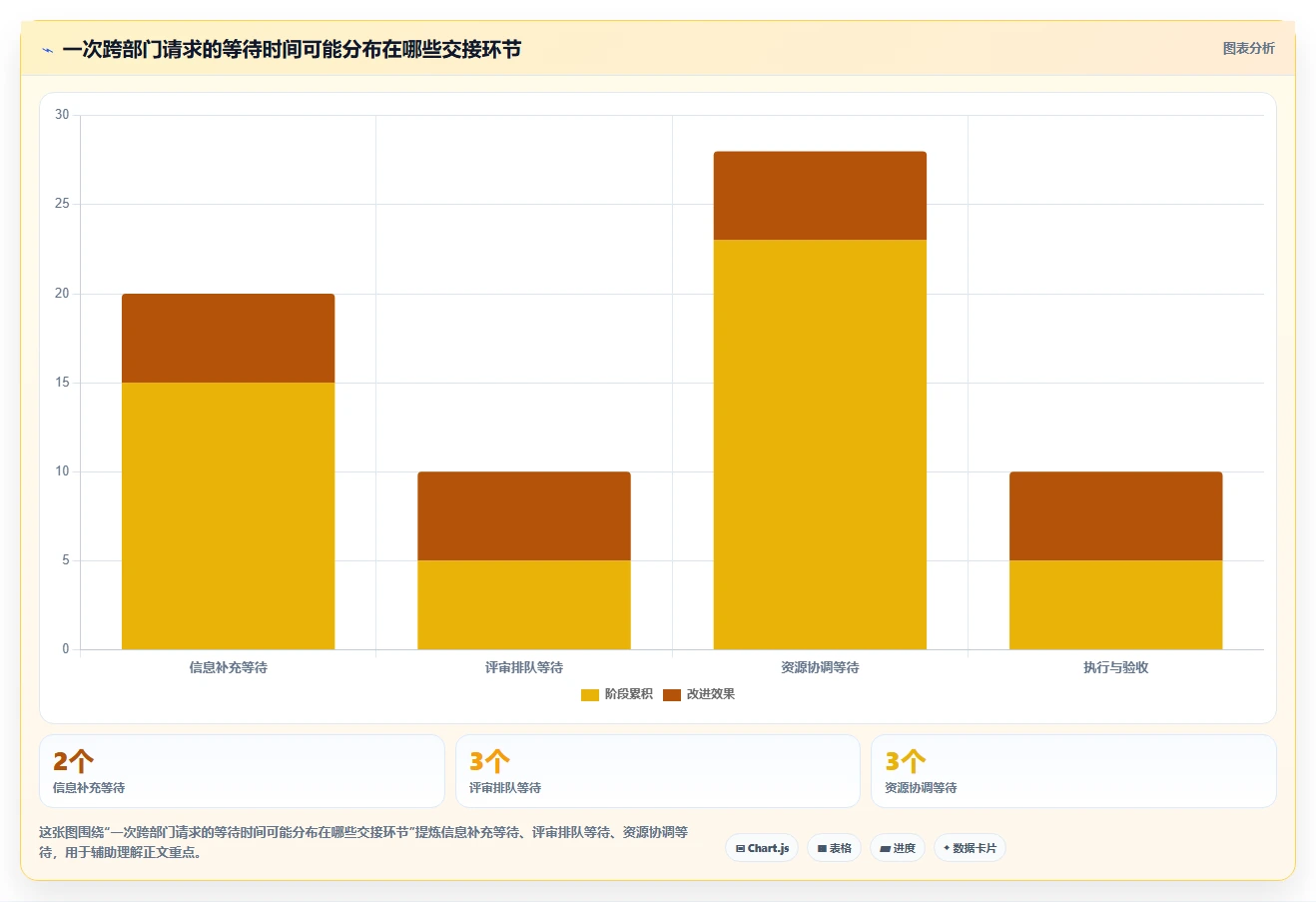

1. 团队的损耗通常发生在交接处
不少团队并不是没有记录任务,而是记录位置太多:需求在邮件里,负责人写在表格里,变更原因留在群聊,最后的验收结果又被放进文档。一个请求在不同载体之间搬运时,信息会被重复解释,负责人也容易对“当前有效版本”产生不同理解。
表单的价值,是把关键上下文在工作开始前集中起来,并把输入转成可执行的判断。举例来说,市场团队提交“需要设计一张海报”并不足以支持排期;至少还要明确投放渠道、目标受众、尺寸规范、上线日期、审批人和验收标准。字段如果只收集“项目名称”和“截止日期”,系统并没有消除后续追问。
但字段越多也不代表信息越可靠。若提交人不知道为什么要填写“业务优先级”或“预计影响”,就可能随手选最高等级;如果选项没有清晰定义,报表里看似整齐的数据也无法用于决策。表单质量取决于字段与业务动作之间是否存在明确关系。
2. 用一个跨部门请求场景检验工具
假设一家拥有约150名员工的企业,产品、研发、市场和客户成功团队共同承接客户需求。客户成功提交请求后,产品负责人判断是否属于产品问题,研发评估工作量,市场或客户团队补充客户影响,最终由项目负责人确定优先级和交付窗口。
这个流程同时包含结构化信息、不同角色权限、评审结论和交付状态。对它来说,工具必须回答的不仅是“谁在做”,还要回答“为什么做、谁批准、依赖谁、变更之后如何追溯”。因此,试用时应该用一条完整真实流程,而不是让每位参与者只创建一张演示任务。
对于100人以上组织,我会特别检查共享字段的治理方式。一个部门把“紧急”定义为客户阻塞,另一个部门把“紧急”理解成领导要求,最终的优先级排序就失去可比性。PingCode可作为此类中大型组织的候选平台进行验证,重点不是它是否能配置大量字段,而是能否让工作项、流程、权限和团队协作方式对齐,并控制管理员长期维护的工作量。
3. 六款工具对同一业务场景的不同侧重
在上述跨部门请求场景中,Jira值得重点验证工作项类型、工作流和项目权限是否能承接研发评审;PingCode则适合放进中大型组织的研发及产品协作评估,进一步检验管理边界和跨团队衔接。两者都不能只看默认演示流程,需要确认实际配置和管理责任。
Asana、monday.com和ClickUp更适合从跨职能工作空间角度检查:请求入口是否清楚、任务与项目之间是否能追踪、负责人是否能快速看到待办。Trello适合先把流程做成简单看板,若业务对象不多、状态清晰,较少配置就可能足够;但当需要复杂字段权限、跨项目依赖或细致审计时,要重点评估其扩展方式及治理成本。

4. 表单设计需要兼顾四类使用者
表单不只是提交者的界面。执行者需要从字段中快速理解任务,负责人需要据此决定优先级,管理员需要维护规则和权限,管理者则需要用汇总信息发现瓶颈。只满足其中一类角色,通常会把工作转嫁给其他人。
- 提交者:希望知道填什么、为什么填、提交后会发生什么。
- 评审者:希望快速判断价值、紧急程度、风险和资源需求。
- 执行者:希望看到边界清楚、验收标准明确且变更有记录的任务。
- 管理员与管理者:希望权限可控、数据口径一致、汇总结果可解释。

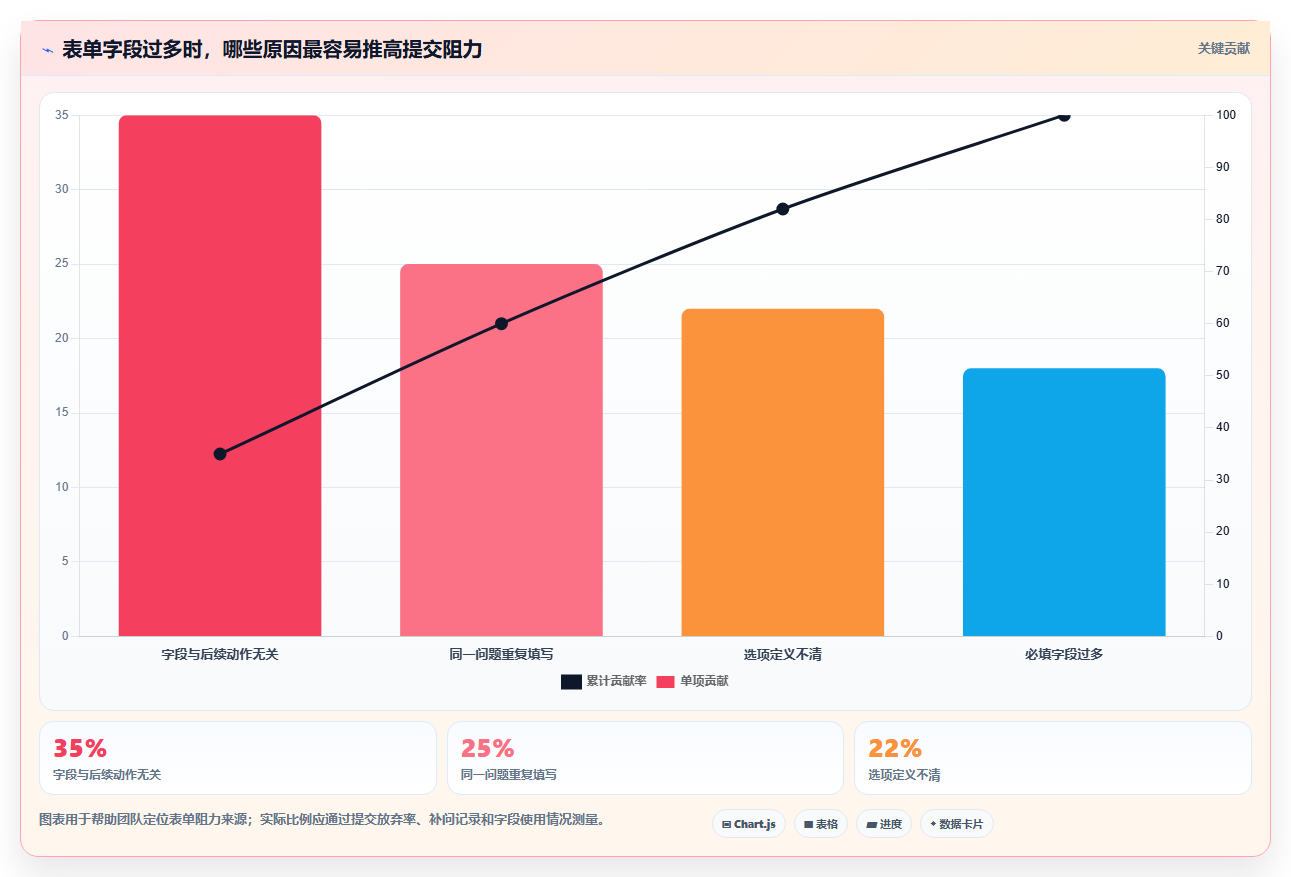

三、常见误区:功能、表单和效率之间并不存在简单等号
1. 误区一:字段越多,需求质量越高
字段堆叠的表单看起来严谨,却可能让提交者复制旧内容、选择默认值或跳过不理解的项目。更关键的是,字段必须对应后续动作。例如“影响范围”若没人依据它调整优先级,收集这项信息只会增加提交成本。
我更常用“必要字段、条件字段、系统生成字段”三类来整理表单。必要字段是评审或分派不可缺少的信息;条件字段只在特定请求类型出现;系统生成字段由平台记录创建时间、提交人或状态变化,避免让用户重复填写。
2. 误区二:把所有请求放进同一张万能表单
产品需求、缺陷反馈、营销设计和内部服务请求的判断标准并不相同。把它们塞进同一表单,结果通常是大量字段对多数请求无关,或者各团队在同一个字段里填入不同含义。表单越通用,维护者越容易不断加选项,最终形成难以统计的字段集合。
更稳妥的做法是建立一个统一入口,再按请求类型呈现不同问题。统一入口用于减少“我该去哪里提”的困惑;分支表单用于保持每类请求所需信息的准确度。平台是否支持条件字段、模板复用或类型区分,需要在试用中验证,不能默认所有方案都能用同一种方式实现。
3. 误区三:自动化越多,人工管理越少
自动化可以减少重复提醒、字段复制和机械分派,但规则本身也需要维护。若“紧急”状态触发通知所有人,“逾期”规则却没有排除暂停任务,自动化可能放大噪声。真正有价值的自动化通常有明确触发条件、责任人和异常处理方式。
试点阶段建议从三类规则开始:提交后自动确认收到;信息完整后进入待评审队列;状态长时间未更新时提醒明确的责任人。先验证规则有没有减少实际等待,再扩大覆盖范围。不要在流程尚未稳定时一次性部署大量规则。
4. 误区四:工具界面好看,就代表团队更容易采用
上手体验确实重要,但更需要观察团队在高压、赶工和跨时区协作时是否仍愿意更新信息。一个任务板平时看起来清爽,如果更新状态需要重复录入,成员最终会回到聊天工具汇报。选型时要让真正执行工作的人参与试用,而不是只由项目管理者或采购人员打分。
5. 误区五:试用成功等于长期可用
演示环境通常数据少、角色简单、权限需求低。上线后,团队会面对历史数据迁移、人员变动、字段变更、权限调整、外部协作和归档规则。试用时只验证“任务能否创建”,不能代表平台能否承受持续的运营要求。
我建议把上线后的管理责任写清楚:谁能新增字段,谁维护流程,谁审批自动化,谁处理离职人员权限,谁负责数据口径。没有责任人的配置往往会越来越散,最后系统表面上仍在运行,实际使用却分裂成多个互不兼容的习惯。

四、专业判断逻辑:如何把表单能力变成可比较的选型标准
1. 先定义表单的完整生命周期
我评估表单能力时,会把它拆成六个环节:创建入口、采集信息、评审判断、任务分派、执行更新、验收归档。只看入口页面或字段设置,容易忽略表单进入流程以后能不能继续被使用。
- 创建入口:入口能否按团队或请求类型区分,并让提交者找到正确路径?
- 采集信息:能否设置字段类型、必填条件、帮助说明和默认值?
- 评审判断:能否记录评审人、评审结论、理由和下一步责任人?
- 任务分派:能否把已确认请求转成执行对象,并保留原始上下文?
- 执行更新:能否追踪负责人、状态、依赖、变更及风险?
- 验收归档:能否记录验收结果、关闭原因和复盘所需数据?
六款工具都应在同一条流程上接受验证。对复杂工作流,字段本身的数量并非决定因素;字段和状态之间是否能形成可维护的关联,才是关键。例如,提交阶段让用户判断“开发完成了吗”没有意义;这个状态应由执行过程或责任角色更新。
2. 用评分卡拆开“功能强”和“适合我”

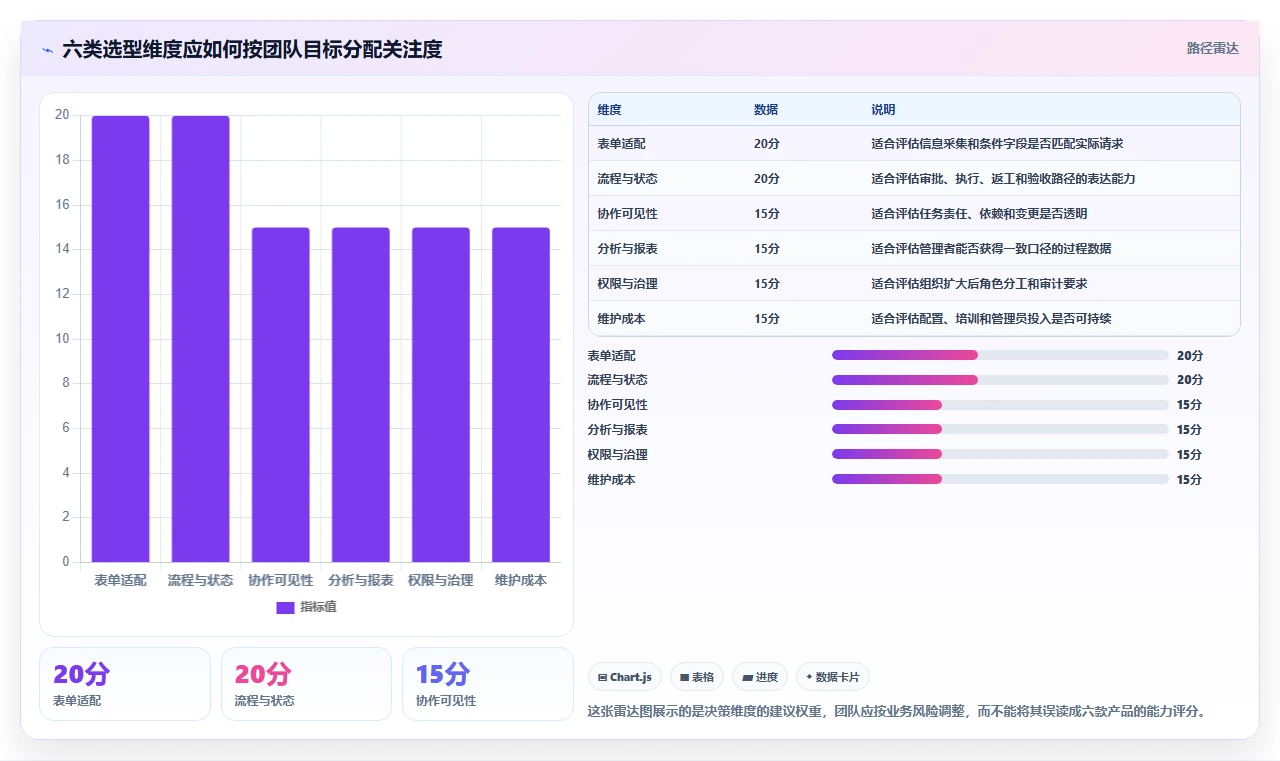

下面的评分卡不是产品实测结果,也不是市场排名,而是我建议团队在试用前采用的情景化决策模型。分值代表某类场景下应给该维度的关注优先级,不代表工具客观能力。团队应根据自身流程调整权重,并让每个候选工具用同一套任务接受测试。
| 评估维度 | 建议权重 | 实际验证问题 | 常见反例 |
|---|---|---|---|
| 表单适配 | 20% | 能否只向提交者展示当前请求需要的信息? | 为了支持所有部门,表单出现大量无关字段 |
| 流程与状态 | 20% | 能否表达真实评审、执行、验收和回退路径? | 流程只能直线前进,实际团队只能线下补流程 |
| 协作可见性 | 15% | 负责人、依赖、变更和风险是否能被相关人及时看到? | 进度仍需要项目经理逐个私聊收集 |
| 分析与报表 | 15% | 能否按统一口径查看周期、逾期、请求来源和工作量? | 看板很多,但字段不一致导致结果无法比较 |
| 权限与治理 | 15% | 是否能按角色控制查看、编辑、审批及管理权限? | 权限只能靠约定,人员变化后配置没人维护 |
| 维护成本 | 15% | 日常配置、培训、迁移、支持分别由谁负责? | 只有少数管理员懂配置,流程变更长期排队 |
评分时要给每项保留证据,而不是只写“好用”或“功能强”。例如“请求提交到首次评审平均耗时”可以从试点记录计算;“执行者是否能理解字段”可以通过实际任务试跑并记录补问次数。这样团队在采购讨论中就能区分客观观察和个人偏好。
3. 给不同工具设置同一组测试任务
公平比较的关键不是让工具做最擅长的演示,而是用相同任务检验是否符合你的工作方式。我会准备一组覆盖正常、异常和变更情况的测试请求,让提交人和执行者分别操作。
- 正常请求:字段完整、优先级明确、无外部依赖,测试从提交到交付的基础路径。
- 信息缺失:缺少验收标准或影响范围,测试系统能否指出缺口并方便补充。
- 优先级冲突:两个请求都标为高优先级,测试评审机制是否支持比较理由。
- 范围变更:执行中增加需求,测试能否记录变更来源、影响和批准人。
- 人员替换:负责人离开或转交,测试任务上下文和权限是否能顺利移交。
- 关闭与复开:验收未通过或后续发现问题,测试历史记录和状态路径是否清晰。
每个任务都应记录完成时间、补问次数、操作错误、线下沟通次数和管理员介入次数。若某款工具让普通用户顺利完成任务,却需要管理员频繁手动修正,它的体验成本并没有消失,只是换了承担者。

4. 把成本从订阅费扩展到总拥有成本
项目管理工具的成本不只有许可费用。实施、迁移、权限治理、培训、系统集成、管理员维护和重复录入都会消耗团队时间。一个订阅价格较低的方案,如果每周仍要人工汇总多个系统的进度,长期成本可能高于账面费用。
建议用同一口径计算年度总拥有成本:许可与附加组件费用,加上实施和集成的人力,再加上管理员维护、用户培训及系统外重复处理的时间成本。人力成本可以用组织内部的完全成本估算,重点是不同候选方案使用同一算法,而不是追求虚假的精确小数。
还要单独核实采购条款和合规要求。不同版本的功能、自动化额度、存储限制、单点登录、审计能力和支持响应可能不同。对企业采购来说,能否导出数据、终止服务后的迁移安排、数据处理条款和供应商支持能力,通常比一两个便利功能更值得提前确认。
五、具体案例与数据观察:用小规模试点避免大规模返工
1. 一个跨部门项目请求的试点设计
下面是一个用于展示评估方法的情景案例,不代表某家企业的公开实测数据。设想一家约150人的组织,每月处理40项跨部门项目请求,参与团队包括产品、研发、市场和客户成功。旧流程通过表格和聊天工具收集信息,试点目标是减少重复确认,并让负责人能够追溯评审和执行状态。

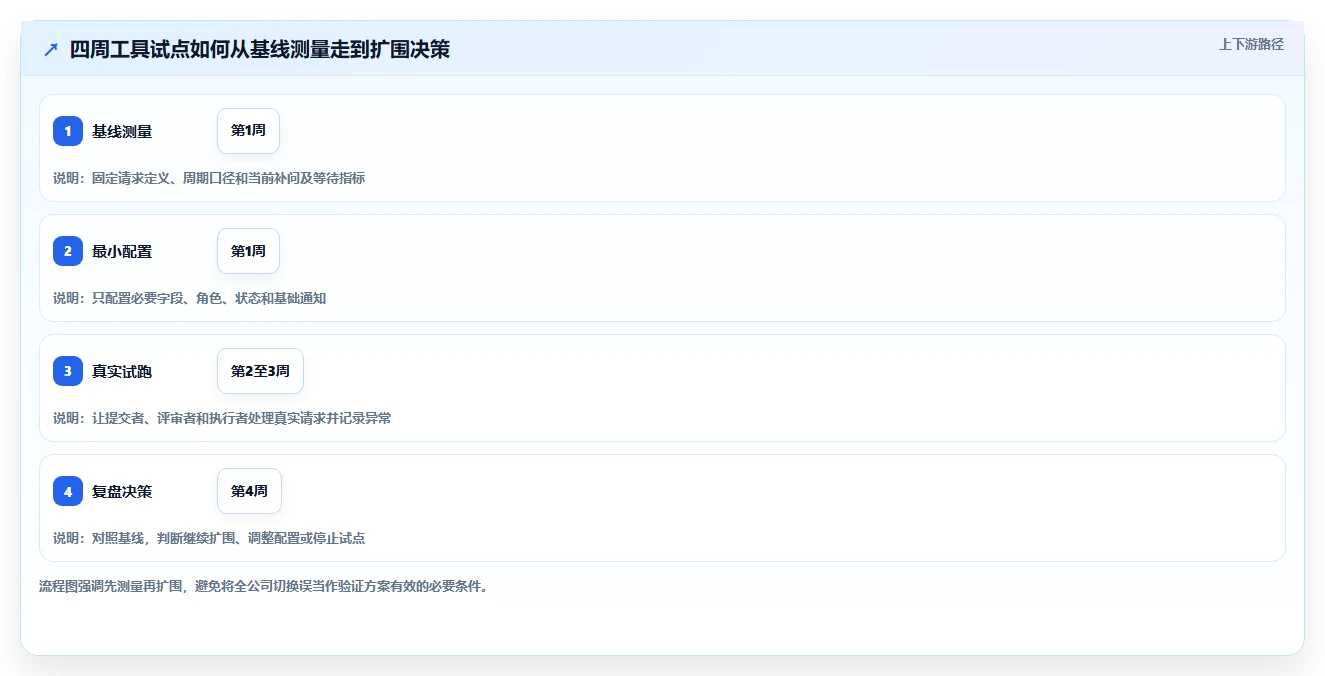

试点先运行四周,不迁移全部历史项目,也不要求所有部门同时切换。第一周梳理现有流程并选定字段,第二周由两个团队试跑,第三周根据补问和误填情况修改表单,第四周观察稳定性。试点结束后再决定是否扩展,避免因为初期热情而忽略长期维护。
2. 试点中的字段设计示例
请求入口可以统一,但不同类型的项目请求应呈现不同字段。以下以“客户影响类产品需求”为例,字段选择强调每一项都有明确用途。
| 字段 | 是否必填 | 填写责任人 | 用于什么决策 | 设计提醒 |
|---|---|---|---|---|
| 请求类型 | 是 | 提交者 | 决定后续表单分支和评审路径 | 选项要描述业务含义,避免多个选项语义重叠 |
| 客户或业务背景 | 是 | 提交者 | 帮助评审者理解请求来源与实际影响 | 提供简短示例,避免只填写客户名称 |
| 期望结果 | 是 | 提交者 | 判断请求解决什么问题,而非只记录方案 | 要求描述可观察变化,不强迫提交者给出技术设计 |
| 验收条件 | 是 | 提交者与评审者共同确认 | 支持执行完成后的验收 | 提交者无法确认时允许标记待澄清,不宜诱导猜测 |
| 业务影响等级 | 否,评审后补充 | 评审者 | 支持优先级判断和资源分配 | 提供等级定义和例子,避免所有请求都选最高等级 |
| 目标交付日期 | 否 | 提交者提供,评审者确认 | 用于协调外部承诺与团队容量 | 区分硬性期限和期望日期,记录约束来源 |
| 负责人、创建时间和状态历史 | 由系统维护 | 系统或管理员配置 | 用于追踪责任、等待时间和状态变化 | 避免要求用户手动重复填系统已经掌握的信息 |
这个例子里有一个容易被忽视的设计决定:优先级不由提交者单方面填写。提交者可以说明业务影响和时间约束,评审者再根据统一规则定级。这样做不是降低提交者的话语权,而是把“事实输入”和“资源排序”拆开,减少所有请求都被标成紧急的情况。
3. 比较前后数据时,先说明口径和边界
为便于演示,假设试点前四周和试点后四周均观察40项请求,并使用同一团队、同一请求定义和同一周期口径。下列数据是情景模拟,不是实际客户结果,也不是行业基准。它展示的是应该如何记录指标,而不是保证换工具后必然获得同样改善。

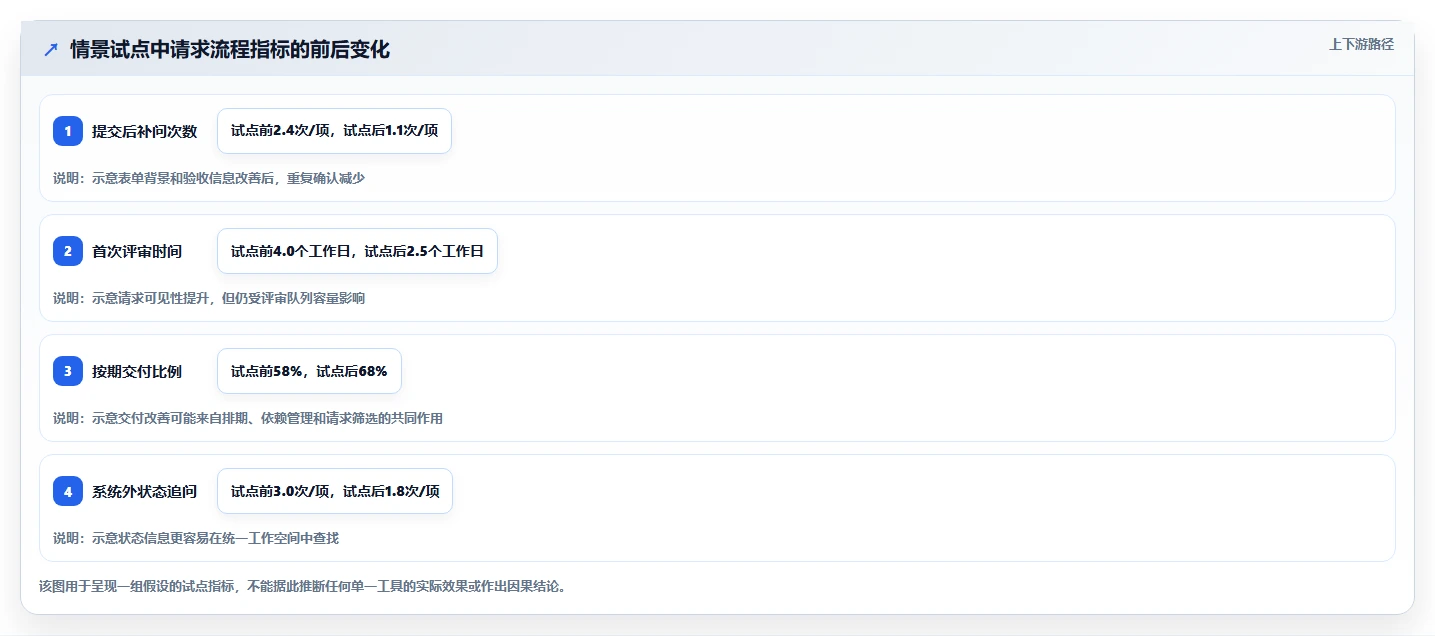

| 观察指标 | 试点前情景值 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 提交后补问次数 | 每项平均2.4次 | 每项平均1.1次 | 可能反映背景和验收信息更完整,也需排除请求复杂度变化 |
| 提交至首次评审时间 | 中位数4.0个工作日 | 中位数2.5个工作日 | 可能反映队列可见性改善,仍需检查评审人容量 |
| 按期交付比例 | 58% | 68% | 可能与排期和依赖管理有关,不能单独归因于表单 |
| 系统外状态追问 | 每项平均3.0次 | 每项平均1.8次 | 可观察状态信息是否更容易被相关人看到 |
解读这些数字时,我会特别避免把所有变化都归功于新工具。试点团队可能同时减少了请求范围、增加了评审频率,或将低优先级事项暂缓;这些变化都会影响周期和交付率。要识别工具本身的作用,至少需要记录请求类型、工作量、团队容量和外部依赖,并使用相同统计口径对照。

4. 如何把情景数字转成可复用的试点方法
团队不必追求复杂统计,关键是同一指标在试点前后定义一致。比如“首次评审时间”从提交时刻算到首次有决策记录的时间,而不是第一次有人打开任务的时间;“按期交付”则要事先说明承诺日期是否允许经批准变更。
我建议同时保留一项效率指标和一项质量指标。只盯着处理速度,团队可能会把复杂请求过早关闭;只盯着信息完整率,又可能让提交者承担过多填表工作。一个较平衡的观察组合包括请求补问次数、首次评审周期、按期交付比例、验收返工率和提交放弃率。
如果团队发现填写时间上升、请求放弃率增加,但补问次数没有下降,就应该先删减字段或改进问题说明,而不是继续增加强制项。如果信息完整度提升,却没有改善排队时间,则瓶颈可能在评审容量或资源排期,而不在表单。
六、不同情况下的行动建议:按团队规模与流程复杂度落地
1. 小团队:先建立入口和看板纪律
当团队人数较少、项目依赖简单、决策链短时,选择Trello这类轻量看板方案进行试用,或者评估Asana等协作型工具,往往比马上搭建复杂工作流更合适。先统一任务标题、负责人、截止日期、验收标准和状态更新频率,观察成员是否持续使用。
小团队的重点不是把所有工作数字化,而是明确哪类事情必须进系统、哪类即时沟通不必转成任务。若任务卡片长期无人更新,先检查工作约定和负责人,而不是不断增加提醒规则。
2. 研发团队:验证工作项、依赖和变更追溯
研发团队选型时,应拿真实的需求、缺陷和技术任务试跑,确认工作项类型是否符合团队习惯,状态流转是否体现评审与测试,需求变更是否能保留历史,以及团队的代码、测试或发布系统是否需要集成。
Jira和PingCode都可以纳入研发协作候选集,但适配结果取决于具体版本、配置和组织要求。对中大型研发组织,特别要验证跨项目可见性、角色边界、管理员配置能力和数据口径。不要以演示环境里“能建一个看板”为判断标准。
3. 跨部门团队:优先统一请求定义和评审规则
跨部门协作的主要难点通常不是看板,而是优先级、交付责任和“完成”的定义不一致。可先用统一入口承接请求,再为不同业务类型配置独立问题集。评审时统一讨论业务影响、工作量、风险、依赖和期限约束,避免不同部门各自使用同一个字段却表达不同意思。
Asana、monday.com或ClickUp可以作为跨职能工作空间候选进行试点;若组织还需要较强的研发工作流和治理能力,也应把PingCode或Jira放进同一业务场景进行验证。选择依据应是整条流程的适配度,不是界面是否更像某个部门熟悉的工具。
4. 中大型组织:把治理能力纳入采购门槛
当组织规模超过100人,项目跨部门、角色多、权限要求细时,工具治理就不是上线后的附属事项。应提前确认谁负责模板、字段、权限、自动化和数据规范,是否能限制随意创建新字段,以及部门级配置与企业级统计如何兼容。
PingCode可作为中大型组织项目管理平台的评估对象之一,建议用产品、研发、测试和管理角色共同参与试点,测试跨团队项目、工作项关联、权限管理、报表口径和配置维护。对于任何候选产品,都应要求供应商或实施方说明版本能力、迁移方式、支持边界和数据退出方案,并保留书面确认。
5. 有合规或数据边界要求的团队:先做风险核验
涉及客户数据、个人信息、受监管业务或企业内部敏感信息时,优先检查数据存储和处理条款、访问控制、审计能力、备份与恢复、账号生命周期、第三方集成和数据导出。功能试用通过,不代表安全与合规评估完成。
安全审查要覆盖实际使用路径。例如,匿名表单能否被外部访问?项目链接是否可能被转发?离职用户的任务如何移交?第三方插件会获得哪些数据?这些问题应在采购和上线前答清楚,而不是等到发生异常后再补流程。

七、不同情况下的取舍:什么时候要选简单,什么时候要选强治理
1. 选轻量工具,还是选配置能力更强的平台
若流程稳定、任务依赖少、团队更需要让工作透明,轻量工具的低学习成本可能是优势。若工作对象复杂、审批路径多、审计和权限要求高,能够表达真实治理规则的平台更值得认真评估。但配置能力越强,治理责任通常也越重,必须有人持续管理字段、规则和权限。
选择轻量方案的代价,是未来流程变复杂时可能需要迁移或增加系统;选择强配置平台的代价,则是上线周期、培训和管理员工作量可能增加。比较时要把这两类未来成本都放进讨论,不应只比较第一年的许可价格。
2. 一个平台全包,还是多个工具各司其职
一个平台覆盖任务、文档、沟通和报表,可以减少切换,但也可能让用户面对功能过载,并使特定专业流程受到平台边界限制。多个工具分工清晰,可能更适合研发、设计和服务等差异很大的场景,却会增加身份管理、数据同步和跨系统汇总的成本。
可用三个问题判断是否需要整合:用户是否重复录入同一信息?管理者是否需要手工拼接多个系统的报表?某一系统发生变更后,其他团队是否还能找到可信的状态?如果这三项影响较低,未必需要强行合并;如果已经造成显著返工,整合才有明确业务理由。
3. 标准化与灵活性之间要留出边界
完全标准化会让少数特殊项目难以落地,完全自由又会让数据口径和报表失去意义。更可执行的办法是定义企业级最小标准:任务责任人、状态、优先级定义、完成标准和必要审计信息保持一致;团队可在此基础上增加少量本地字段。
每个新增字段都应回答三个问题:谁填写、谁使用、多久复核一次。没人使用的字段应考虑删除;多个团队含义不同的字段,应拆分定义或统一术语;无法在系统中准确表达的特殊流程,则应明确例外处理方式,而非用模糊选项掩盖差异。
4. 订阅价格与长期效率要分别判断
工具价格是容易比较的部分,效率收益则必须经过测量。若候选平台让任务状态更清楚,但没有减少补问、等待或重复录入,收益可能没有达到预期;若价格较高,却能减少大量人工汇总和流程返工,也可能具有合理性。最终判断应建立在试点数据和成本口径上,而不是凭“功能更多所以更值”。
对六款工具的最终短名单,我会采用“场景符合度、实施成本、治理可持续性”三项联合判断。任一项明显不符合,都应停下来补验证。团队真正需要的不是功能目录最厚的产品,而是能够在现有组织条件下稳定执行工作约定的工具。
5. 采购前的最终核对清单
- 写清楚要改善的业务指标,并建立试点前基线。
- 用真实请求测试正常流程、信息缺失、优先级冲突和变更场景。
- 核对字段是否有责任人、使用者和后续动作。
- 确认用户权限、审计要求、数据导出和服务终止后的迁移安排。
- 核实当前套餐、附加组件、自动化限制、集成范围和支持条款。
- 安排管理员与一线用户共同试用,不让采购或管理层单独代替使用者判断。
- 在扩围前复盘提交成本、补问次数、等待时间、返工和系统外沟通变化。
八、结尾:别把效率寄托在一张更复杂的表单上
1. 用一条真实流程做下一步
对2026年的项目管理工具选型,我最看重的不是“谁的功能最多”,而是团队能否把工作从请求入口一路追踪到验收,并让每个字段都服务于一个清楚的决策。表单是流程的一部分,不是流程本身;工具也不会自动替团队决定优先级、明确责任或治理例外。
下一步可以先挑一条每周都会发生的项目请求流程,记录当前补问、等待、返工和状态追问,再用六款工具中的两到三款建立最小试点。只有当真实用户能够顺利提交、评审者能够据此决策、执行者能够追踪变更、管理者能够解释数据时,才值得扩大部署。
我的最终判断是:好工具不是让表单变得无所不包,而是让必要信息在正确的时间到达正确的人,并留下可复盘的决策链。先把流程和指标定义清楚,再比较产品;先验证小范围收益,再投入全面切换。这样得到的效率提升,才更可能在试点热度过去后继续存在。
常见问题解答(FAQ)
1. 2026年对比6款项目管理工具的表单功能,应该重点看哪些指标?
我在挑选项目管理工具时,发现表单功能的介绍常常都写着“支持自定义”,但真正上线后,字段规则和流程衔接才决定好不好用。我应该用什么标准比较6款工具,才不会只看功能数量?
不要先按字段数量给6款工具排名,先拿同一条真实流程做横向测试,例如“员工提交需求,负责人补充信息,团队评估,进入待办”。比较的重点是提交者能否顺利填写、信息能否自动流转,以及后续是否还要人工搬运。可以按下表给每项能力打0至5分,再乘以权重。权重应反映团队的主要痛点;
如果最浪费时间的是反复补资料,就提高字段校验和条件逻辑的权重,而不是优先比较表单外观。
评估项建议权重验证方法 必填、格式校验与条件字段25%故意漏填或选择不同选项,检查提示与字段变化是否正确 提交后自动创建任务及字段映射25%核对负责人、优先级、截止日期等是否准确进入任务 权限、外部提交与数据可见范围20%用内部成员和外部提交者分别测试可查看内容 通知、审批与状态流转15%检查提交后是否通知正确角色,状态能否按规则推进 移动端体验、导出与维护成本15%用手机完成提交,并测试数据导出和字段调整 对比表中可先将候选工具标为A至F,填入团队实测分数。
没有真实测试记录时,不要把宣传页上的“支持”直接当成满分;能否适配你们的具体流程,比功能清单看起来有多长更重要。
2. 项目管理工具的表单,怎样才能真正提升团队效率?
我想用表单减少需求沟通,却担心只是把原来的聊天内容换成一堆必填项。我该怎么判断它有没有真的节省时间,而不是让提交者和项目经理都多做一步?
表单是否提高效率,关键不在于收集了多少信息,而在于能否减少后续澄清和重复录入。建议从一个高频入口开始,例如需求申请或缺陷反馈,只保留“分流、估算、处理”必须用到的信息;暂时没人用来判断或执行的字段,可以先不收集。可以用处理前后的往返次数做小范围核算。
举例来说,假设每月收到100条需求,原流程中每条平均需要2.4次补充沟通,改进后降到0.8次,那么理论上每月少160次往返。这里是演算示例,不是行业基准;团队应以自己的记录替换这些数字。试运行时,至少记录三项:提交完整率、从提交到首次有效处理的时间、每条需求的平均补充沟通次数。
若完整率上升,但处理时间没有下降,可能是审批环节过多;若提交量明显下滑,则应检查表单是否太长、术语是否难懂,或提交者是否看不到进度。一个实用判断标准是:表单提交后,负责人能否直接决定“接受、退回补充或转交”,而不是再把内容复制到另一个系统。
如果仍要手工搬运数据,表单可能改善了信息收集,却还没有改善完整工作流。
3. 小团队和大型团队,选择项目管理工具的表单功能时有什么不同?
我在给团队选工具时,看到不少产品都能做自定义表单,但团队规模和协作方式差异很大。我不确定小团队该不该为复杂权限买单,也想知道大型团队最容易忽视什么。
小团队通常更应关注搭建和维护是否简单。若只有少数人负责分派任务,字段能否快速调整、提交后能否自动生成任务、手机填写是否顺畅,往往比复杂的多级审批更有价值。选得过重,维护表单本身就会变成一项长期工作。大型团队则要优先核对权限边界、跨部门字段定义、审批责任和数据留存。
表单一旦成为统一入口,字段含义不一致就会造成报表失真;而外部合作方能否提交、能否看到内部评论,也需要在采购前实际验证。可用下面的方式快速判断评估重点: 少于20人、流程简单:优先测试易用性、任务自动创建和调整速度。多个部门共用:重点测试字段标准、权限分层、审批流和报表口径。
涉及客户或外部供应商:额外检查外部提交体验、数据可见范围和导出能力。人数只是提示,不是硬性门槛。一个十几人的团队如果处理敏感客户资料,也需要严谨权限;一个大型团队若只用于内部简单登记,未必需要复杂审批。最好按数据敏感度和流程分支数量决定复杂度。
4. 采购前怎样验证项目管理工具的表单能力,避免上线后才发现不合适?
我不想只看演示视频或销售介绍,因为演示里的流程通常很顺。我应该准备什么样的试用任务,才能提前发现字段映射、权限或自动化上的问题?
准备一条“正常路径”和两条“异常路径”进行试用。正常路径模拟完整提交并生成任务;异常路径可以是必填项缺失、选择特定选项后需要额外字段,或外部人员提交但不能查看内部信息。这样比只做一次顺利提交更容易暴露配置缺口。
试用时逐项核对提交内容是否准确映射到任务字段,负责人和通知对象是否正确,失败时提交者能否理解如何修正。再由手机用户完成一次提交,并让没有配置权限的成员尝试查看或修改数据,避免把“管理员能用”误当成“所有人都能用”。
建议用5至10个真实但脱敏的案例跑完小规模试点,并记录每个案例的提交耗时、补充沟通次数和人工修正项。试点重点不是凑出一个漂亮的效率百分比,而是找到哪些规则还需解释、哪些字段没人填写、哪些自动化容易误分派。
上线前还应确认字段或流程调整由谁维护、历史数据如何导出、权限变化是否留有记录,以及订阅到期或迁移时能否取回数据。若供应商不能让团队验证这些关键环节,即使演示效果很好,也应先降低采购承诺,继续评估替代方案。
文章包含AI辅助创作:2026年项目管理效率大提升:6款顶级项目管理工具表单全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/217947
