2026年挑选项目管理工具,最容易踩的坑不是功能不够,而是把“看板更漂亮、按钮更多、自动化更强”误当成效率提升。真正决定项目能否更快交付的,往往是需求是否能追溯到任务、任务是否有人负责、风险是否能及时暴露,以及跨团队依赖是否有人维护。下面这六款工具,我会按团队规模、工作流复杂度、协作边界和迁移成本拆开比较,并用明确标注的情景模拟展示:为什么同一款工具,在一个团队里能减少等待,在另一个团队里却会增加维护负担。
2026年项目管理效率大提升:6款顶级项目管理管理工具深度对比
一、先讲核心结论:效率提升不是功能堆叠,而是减少协作损耗
1. 六款工具分别适合什么团队
如果只先记住一个结论:工具不是按“功能最多”排序,而是按团队需要管理的协作复杂度来选。产品研发和技术团队,优先考察需求、缺陷、迭代、版本及测试之间能否形成连续链路;营销和运营团队,优先考察计划、审批、跨部门依赖与进度视图;小团队则更需要低学习成本和快速启动。
| 工具 | 更适合的场景 | 主要优势 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型企业、100人以上组织,以及需要管理研发全流程的团队 | 适合把需求、规划、迭代、测试和交付放进相对连贯的管理流程中 | 需要先梳理团队流程;若组织只需要简单任务清单,配置与治理可能显得偏重 |
| Jira | 已经采用敏捷研发方法、需要较细颗粒度工作流治理的技术团队 | 流程、字段、权限和研发协作扩展能力较强 | 配置弹性大也意味着管理责任大;设计不当容易形成状态和字段膨胀 |
| Asana | 市场、运营、项目办公室及跨职能项目团队 | 任务、项目组合、时间线和团队协作的表达直观 | 技术研发深度和复杂工作流治理未必是其最突出的使用体验 |
| monday.com | 需要按部门搭建业务工作台,且重视可视化流程的团队 | 表格化管理和多种视图容易上手,业务团队可快速搭建工作空间 | 灵活配置需要统一规范,否则不同团队可能搭出难以互通的结构 |
| ClickUp | 希望在单一工作区汇总任务、文档、目标和多种工作视图的团队 | 覆盖面广,适合希望减少工具切换的组织 | 功能丰富带来一定学习和治理成本,使用前宜先收敛功能范围 |
| Trello | 个人、小团队、轻量协作和流程可视化需求 | 看板概念简单,启动快,任务状态容易被团队理解 | 当项目出现复杂依赖、跨项目资源管理和精细报告需求时,可能需要外部补充 |
这张表不是产品质量排名,而是适配度速查。尤其需要注意,PingCode更适合中大型企业及100人以上组织;小型团队如果只有一条简单任务流,未必需要从研发全流程平台起步。反过来,技术团队如果每天都要在需求文档、任务板、缺陷表和版本计划之间人工对齐,也不应只因看板轻巧就忽略流程追溯能力。
2. 我会先看“等待时间”,再看“功能数量”
我在做工具选型时,会把效率拆成三类:执行时间、等待时间、返工时间。执行时间是成员实际完成工作的时间;等待时间是等待审批、需求澄清、依赖团队或决策的时间;返工时间则来自信息遗漏、版本误解和责任不清。多数团队首先应该改善后两项,而不是试图让员工多填几张报表来证明管理更精细。
如果工具不能让阻塞更早被看见、不能让负责人和下一步动作更清楚,新增的自动化和仪表盘通常只是把旧问题包装得更好看。因此,这六款工具的比较重点不是“谁功能最多”,而是“谁能以团队承受得起的维护成本,减少当前最贵的协作摩擦”。

二、背景与真实场景:为什么团队买了工具,项目仍然会延期
1. 项目延期经常不是“任务没人做”,而是交接点失去控制
一个常见场景是:业务方在文档中提出需求,项目经理整理成任务,设计团队在另一个系统里跟踪稿件,研发团队按迭代排期,测试团队再维护自己的缺陷清单。每个团队内部看起来都有秩序,但项目整体仍然需要有人手工回答三个问题:当前版本包含什么、哪个任务被谁卡住、变更会影响哪些工作。
这时,问题并不只是“数据分散”。更深一层的问题是,项目对象之间缺少稳定关系:一个需求可能对应多个任务,一个缺陷可能关联一个版本,一个版本又涉及多个团队。如果工具只能存放任务,却不能以团队认可的方式表达这些关系,管理者只能靠会议和人工表格修复断裂。
另一种场景发生在市场或运营项目。团队把任务拆得很细,却没有清晰的审批条件、内容负责人、上线窗口和外部依赖。看板上看起来每天都有卡片移动,真正影响上线的法务确认、数据准备或渠道排期却没有进入同一条交付链路。进度可见,不等于风险可控;卡片在移动,也不等于交付在接近。
2. 100人以上组织的难点是规则一致,而不是把所有人塞进一个看板
团队规模扩大后,工具的价值从“让每个人记住自己的任务”转向“让不同团队使用一致的项目语言”。同一个“完成”状态,在产品、研发、测试和业务部门中可能分别代表开发结束、验收通过、材料准备完毕或正式发布。若组织没有定义这些状态的含义,跨团队报表就会出现表面统一、实际不可比的问题。
因此,对中大型组织来说,至少要评估四项治理能力:权限与项目边界、模板复用、字段和状态的管理规则、跨项目汇总时口径是否稳定。工具本身的功能只是基础,能否明确谁维护模板、谁批准流程变更、谁负责数据质量,才是上线后能不能持续使用的关键。
对于100人以上的研发组织,PingCode可以作为研发流程整合方向的候选方案,尤其适合需求、计划、迭代、测试和交付信息需要互相追踪的团队。对于已围绕Jira构建工作流和插件生态的组织,迁移前则要计算既有配置、报表和使用习惯的重建成本。选择新工具不应只看新系统的演示效果,还要看旧流程中有哪些隐性规则必须被保留。
3. 工具的“统一”不等于所有部门都用同一套流程
不少组织希望一次性统一工具、统一字段、统一状态,这个目标听起来高效,却容易把治理误解成形式一致。研发团队需要版本和缺陷追踪,市场团队需要审批与排期,管理层需要组合视图和风险摘要;这些需求可以共享项目标识、负责人、优先级和时间口径,但不必强迫每个团队使用完全相同的工作步骤。
更实用的做法是先统一少数跨团队字段,再允许各团队保留必要的局部流程。比如统一项目编号、交付负责人、目标日期、风险级别和依赖团队;而具体任务状态、验收字段和团队内部看板,则根据工作类型设计。统一的是协作接口,不是每个岗位的操作细节。
三、六款工具深度对比:能力、边界和适用成本
1. PingCode:适合把研发管理从零散任务推进到流程协同
PingCode的评估重点,应该放在研发工作是否需要从需求到交付保持较强的上下游关联。对产品负责人而言,需求优先级、规划和版本目标能否与执行进度呼应,决定了管理层看到的是实际交付还是一张静态计划表;对研发和测试团队而言,任务、缺陷与版本之间能否保持上下文,决定了问题回溯是否依赖口头询问。
它更值得中大型研发组织考察的原因,不是“功能项更多”,而是这类组织通常要处理多个团队、多个项目和重复发生的流程。若一个需求要跨产品、研发、测试和交付环节,工具至少应该帮助团队保留变更路径与责任归属。选型时我会要求供应商现场演示一个真实项目:需求变更后,谁能看出受影响的任务、版本和测试工作?若答案只能依赖管理员额外维护关系,演示再顺畅也要谨慎。
它的代价也需要提前承认:流程平台不会替组织决定流程。没有清晰的需求入口、状态定义和角色边界,系统只会把原本混乱的工作流更完整地记录下来。若团队少于十几人、项目简单、交付关系短,先用轻量工具统一任务入口,可能比立即导入完整研发管理体系更经济。
2. Jira:强在工作流治理,风险是配置能力被用成配置负担
Jira常见于需要严谨跟踪任务和研发协作的团队。它的价值通常体现在工作流、问题类型、字段、权限和扩展生态能够支撑较多组织规则。对于已经有明确敏捷实践、多个团队使用共同开发流程、需要按项目或团队建立不同策略的组织,这类灵活性有实际意义。
但配置空间越大,越需要约束。常见的反效果包括状态名称越来越多、字段无人维护、相似项目使用不同工作流、报表定义彼此冲突。刚开始配置时,每个团队都能提出一个“特殊需求”;半年后,系统管理员就要解释为什么同一种工作在不同项目中有不同状态。若组织没有产品化管理工具本身的责任人,Jira的灵活会逐渐变成维护成本。
我会把Jira的采购和治理评估分开:采购阶段核对功能和部署要求;治理阶段确认工作流所有者、字段审批人、插件管理规则及迁移备份方式。若团队已经长期使用并积累了成熟配置,迁移到别的平台时,不能只比较界面,需要逐条盘点自动化、权限、报表和集成的替代方案。
3. Asana:适合让跨职能项目的责任和时间线更容易理解
Asana通常更适合需要把项目计划、任务责任和跨团队进度展示给非技术成员的环境。对于市场活动、业务改造、产品上市和内部项目办公室,成员可能不需要理解复杂研发状态,但需要快速知道任务负责人、截止日期、依赖关系和项目是否偏离计划。
它的优势在于任务信息的表达比较直观,项目管理者可以更容易从计划视图切换到执行视图。选型时要重点检验复杂场景:一个任务被多个团队共同依赖时,责任归属如何表达?审批和版本变更能否保留足够的决策记录?管理者能否看出不同项目之间的资源冲突?若团队核心工作是源代码、缺陷和版本治理,还要检查是否需要额外研发工具与集成层。
Asana可能更适合把业务协作标准化,而不一定是所有技术工作细节的主数据系统。许多组织采用“业务项目管理工具加研发专业工具”的组合。组合使用不是失败,但要提前定义信息同步的边界:什么数据是主记录,哪些状态只做展示,出现冲突时谁负责修复。
4. monday.com:适合快速搭建可视化业务流程,但需要防止各自为政
monday.com的表格化工作区和多视图方式,适合希望快速把现有工作清单转化为可跟踪流程的团队。市场排期、客户项目、内容生产、招募进展等场景,通常有明确的对象、负责人、状态和时间字段,因此搭建原型比较直接。
最大的风险来自“搭得太快”。当每个部门都自己新建板块、字段和自动化规则,组织很快会出现同名字段代表不同含义、相同任务重复登记、跨部门报表依赖人工清洗等问题。建议在扩展前建立轻量模板:规定项目命名、负责人字段、日期口径、状态含义和归档规则,再给部门保留一定的自定义空间。
如果业务流程变化频繁、团队希望自己迭代工作台,灵活性很有价值;如果组织已经存在复杂的研发对象关系、严格审计或集中权限要求,则应验证具体方案能否覆盖,而不要仅凭一场演示判断。试用时最好让实际执行者搭一个真实流程,而不是只让管理员展示预先准备好的样板。
5. ClickUp:适合想收拢工作空间的团队,但上线要主动做减法
ClickUp吸引人的地方在于覆盖任务、文档、目标和多种工作视图等多类协作需求。团队如果经常在任务系统、文档库、目标追踪和项目看板之间切换,可以把“减少上下文切换”作为重点验证问题,而不是只统计工具数量。
不过,功能覆盖面广并不自动等于团队会用得更好。若管理员一次性开放所有模块、所有视图和所有字段,成员可能不知道日常工作应该从哪里开始,项目经理也可能维护多套重复信息。更稳妥的方式是先选两到三个高频场景,例如项目任务、会议行动项和文档关联,跑通之后再逐步扩大范围。
评估ClickUp时要把“信息是否真的合并”与“信息是否只是搬家”区分开。若任务在新工具里,正式文档仍散落在其他系统,团队还要手工复制决策和状态,那么工具切换并没有消除成本。明确主记录位置、文档权限和归档策略,比一次性迁入所有旧资料更重要。
6. Trello:轻量看板启动快,复杂项目要提前设定升级信号
Trello的核心优势是容易理解:任务以卡片呈现,列表表示阶段,成员能够快速掌握“待处理、进行中、已完成”等状态。个人任务、小型活动、内容排期和短周期协作,都可能从这种低学习成本中受益。
当项目只有一条主流程、任务依赖不多、参与者稳定时,轻量看板反而能减少管理负担。问题在于团队容易在使用过程中不断增加列表、标签和卡片说明,却没有明确什么时候需要升级管理方式。项目一旦出现多条并行工作流、跨项目资源竞争、复杂审批或需要从需求追踪到版本交付的要求,简单看板的可视化可能不足以承担治理责任。
因此,使用Trello并不意味着“只适合玩票”。真正需要关注的是边界:当团队每周都要人工复制进度、无法看出卡片之间的依赖、或必须维护第二份项目总表时,应该评估是否需要更强的组合视图或流程系统,而不是继续堆标签弥补结构缺失。

四、常见误区:最容易把工具项目做成额外工作的五种方式
1. 把功能数量当作价值,忽略使用频率和维护成本
一项功能只有在高频、关键、能够替代真实成本时才值得纳入选型。团队可能为了仪表盘、自动化、知识库、工时和资源视图做了大量演示,却没有问这些功能一个月会被谁使用几次、谁维护字段、数据错了由谁修复。
我建议给每项候选功能标注三个分值:使用频率、错误代价、维护负担。高频且错误代价高的能力,例如跨团队依赖和审批追踪,值得优先验证;低频但配置昂贵的能力,可以后续再评估。不常用的强功能不是资产,它可能是需要持续照料的负担。
2. 把状态数量增多误认为流程变成熟
流程状态应该帮助团队决定下一步行动,而不是完整记录所有人的心理感受。状态从“待办、进行中、完成”扩展到十几种,并不必然提高管理质量;如果成员无法判断何时进入某个状态,状态值就会成为装饰性数据。
每个状态都应回答:进入条件是什么、谁负责推动、离开条件是什么、是否影响交付承诺。若不能回答这些问题,优先合并或删除状态。对大型团队,确实可能需要区分评审、开发、验证和发布,但这些状态应代表真实的责任交接,而不是为了做报表而拆分。
3. 迁移历史数据,却没有迁移工作规则
旧系统里的字段名称、项目类型和状态可能沉淀了团队的隐性规则。迁移时只导入任务标题和截止日期,往往会把原来最重要的上下文丢掉;反过来,完全照搬所有字段,又可能把旧系统多年累积的冗余原样带入新平台。
迁移前要区分“必须保留的业务事实”“可以归档的历史记录”和“应该停止使用的旧字段”。关键的决策说明、责任变化、验收结果和版本关联,应优先保留;已经不再使用的状态和标签,不必为了表面完整继续复制。
4. 先买工具,再寻找问题
如果团队无法用一句话说清楚现在最想改善的协作损耗,选型会议很容易变成产品功能展示会。最终决策者往往选择演示最顺滑的方案,却没有形成上线后可以验证的目标。
在采购前先写出可观察的问题,例如“每周需要两小时手工拼进度”“跨团队阻塞平均在例会上才被发现”“变更后无法确认哪些测试需要重跑”。这些问题能帮助供应商演示真实路径,也能在试点期间判断是否真的有改善。
5. 把工具上线等同于变更完成
上线只是系统可访问,不代表团队建立了新习惯。真正的采用至少包含:谁创建项目、需求从哪里进入、会议决定如何记录、阻塞如何升级、完成条件如何定义。没有这些操作约定,成员往往会继续使用熟悉的表格和聊天记录,工具里只留下低质量的状态副本。
上线后要观察真实使用行为,而不仅是登录数。更有意义的指标包括:任务是否有明确负责人、逾期项目是否及时更新、阻塞是否有解决者和计划日期、状态汇总是否减少人工加工。登录活跃但数据质量低,不能证明工具已经产生业务价值。
五、专业判断逻辑:用一套可复核的方法把候选范围缩小
1. 先把工作类型分开,再谈工具是否统一
第一步不是列供应商,而是把组织正在管理的工作分成几类:产品研发、客户交付、市场运营、内部项目、个人待办。不同工作类型的对象关系并不相同。研发项目常需要需求、缺陷、版本和测试之间的追溯;市场项目可能更在意内容审批、上线时间和渠道依赖;个人待办则看重快速记录与提醒。
把这些工作都塞入一套完全相同的流程,会造成字段过多或流程过于粗糙。更合理的目标是确定组织层面的共享信息和部门层面的个性化信息,然后判断候选工具能否同时支持这两层。
2. 采用“硬门槛加权评分”,不要让总分掩盖致命短板
我建议先设置硬门槛,再做加权评分。硬门槛包括安全与权限要求、部署和数据要求、必要集成、关键工作流、可接受预算区间。候选工具只要在硬门槛上不合格,就不进入后续排名。这样可以避免一款工具靠大量次要优点,在总分上掩盖一个关键能力缺失。
通过硬门槛后,再给核心维度分配权重。下面的权重只是可供试点使用的建议基准,组织应结合行业、风险和工作类型调整。
| 评估维度 | 建议权重 | 现场核验问题 |
|---|---|---|
| 工作流适配度 | 25% | 能否用真实项目走通从提出工作到验收交付的路径? |
| 跨团队协作与依赖 | 20% | 跨团队任务如何显示责任、阻塞和受影响对象? |
| 易用性与采用风险 | 15% | 一线成员能否在有限培训后完成日常操作? |
| 报告和数据口径 | 15% | 管理视图是否基于可解释、可复核的数据? |
| 权限、安全与治理 | 10% | 能否满足组织对项目边界、角色和记录的要求? |
| 集成与迁移成本 | 10% | 关键数据是否需要重复录入,旧系统规则如何处理? |
| 总拥有成本 | 5% | 许可之外的配置、培训、管理和运维成本是否可接受? |
权重不应机械照抄。比如安全要求严格的组织,应提高权限治理的权重;一个需要多套系统共存的团队,应提高集成和迁移成本;跨团队协作高度复杂的研发组织,则应把需求、迭代、测试和发布之间的追溯能力作为重要门槛。
3. 用同一个真实任务脚本测试所有候选工具
产品演示容易把每款工具最漂亮的场景放大。为减少演示偏差,应准备同一份测试脚本,让每个供应商或内部试点团队完成相同操作。测试脚本不必复杂,关键是包含真实的异常和变更。
- 创建一个真实项目,录入目标、负责人、截止时间和交付边界。
- 提交一个需求,并把它拆分成多个团队的执行工作。
- 模拟需求变更,检查受影响任务、负责人和计划是否容易识别。
- 创建一个阻塞项,验证系统能否显示阻塞原因、解决责任人和预计解除日期。
- 完成一项工作,检查验收条件、决策记录和后续交接是否完整。
- 生成一份项目状态摘要,核对数字能否从原始任务追溯出来。
我尤其重视第三和第四步。正常流程可以被预设得很顺,但变更和阻塞才是项目管理的真实压力测试。若成员必须离开系统去查聊天记录,才能知道一次改动影响了什么,这个平台可能只是记录任务,并未真正降低协作摩擦。
4. 把价格放进总拥有成本,而不是只比较每人每月单价
工具成本至少包括许可、实施配置、管理员维护、培训、数据迁移、集成开发和流程调整。价格页显示的订阅单价只是其中一部分,具体套餐、计费方式和企业条款会变化,应以供应商当期正式报价和合同为准。
可以用一个简单公式估算年度总拥有成本:许可与实施费用,加上管理员每月维护小时数乘以内部小时成本,再加上集成、培训和迁移成本。对一百人以上的组织,即使管理员每周只花几个小时修复字段和报表,长期累计的隐性成本也可能超过最初的许可差额。

六、案例与数据观察:一个100人研发组织怎样验证效率,而不是凭感觉换系统
1. 先定义试点边界:验证一条链路,不做全公司大迁移
假设一家拥有约120人的软件研发组织,产品、研发、测试、交付分别由不同小组承担。它的问题不是没有任务系统,而是产品需求散落在文档中、测试缺陷单独管理、版本状态靠项目经理每周手动整理。这个案例是情景模拟,用来展示可复用的试点方法,不代表任何企业的实测结果。
在这个情景中,我不会建议第一天就迁移所有项目、历史任务和部门流程。更适合的试点范围是一条近期要交付的产品链路:从需求提出、优先级确认、迭代排期,到开发、测试、缺陷处理和版本验收。试点团队应包含真正参与这些交接的人,而不是只由项目经理和系统管理员测试。
如果这类组织把PingCode纳入候选名单,评估重点应放在跨阶段信息能否形成可追踪链路,以及流程是否能被不同角色稳定执行。若团队已深度使用Jira,则应同时计算迁移投入与保留现状的成本。不能只因为新系统界面更直观,就忽略已有自动化、报表和团队习惯带来的迁移风险。
2. 建立基线:先量等待与返工,再观察上线后的变化
试点开始前,至少记录两到四周的基线。不要只收集任务完成数,还要记录需求澄清往返次数、阻塞发现时间、项目经理汇总进度所需工时、变更造成的返工工时,以及任务是否存在明确负责人和验收标准。
所有基线数据都需要定义口径。例如,“阻塞发现时间”可以定义为从任务实际无法推进,到负责人在系统中登记阻塞的时间;“进度汇总工时”则记录项目经理每周用于收集、核对和加工状态的实际时间。口径不一致,即使数字变小也没有比较价值。
试点后也不应只看一个总指标。假设汇总工时下降,但需求返工增加,效率可能只是从管理者转移到了执行者;如果逾期任务减少,却是团队把截止日期设得更宽松,也不能直接算成改善。判断工具价值要看多个指标的方向是否一致,并抽查具体项目记录解释变化原因。
3. 以四周试点观察流程是否变得更可预测
以下数据是用于演示分析方式的情景模拟,不是PingCode、Jira或其他工具的实测结果。假设一个团队在试点前后使用相同统计口径,并将重点放在责任清晰度、阻塞发现和管理工作量,而不是制造一个看似精确的“效率提升百分比”。

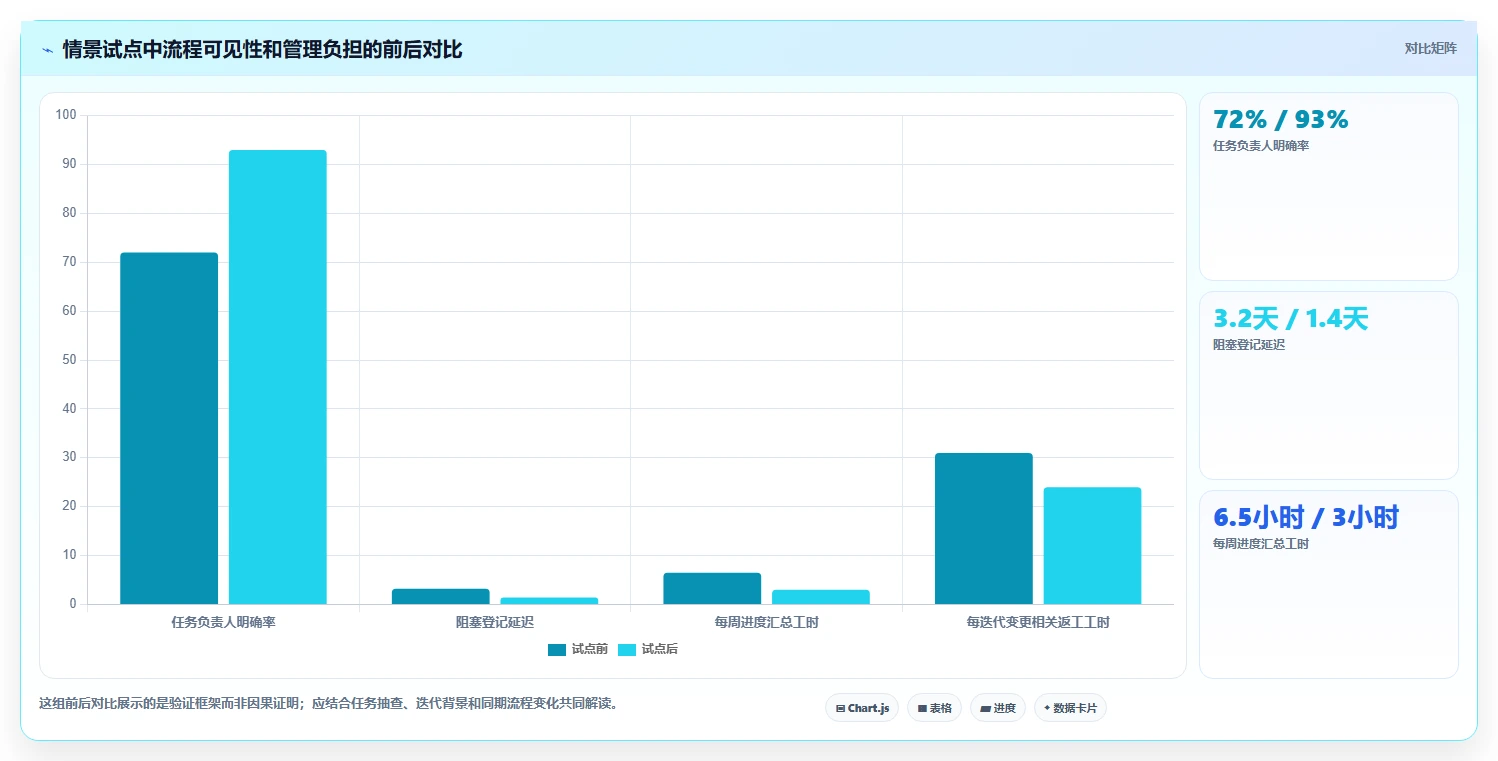

| 观察指标 | 试点前情景值 | 试点后情景值 | 解读重点 |
|---|---|---|---|
| 任务负责人明确率 | 72% | 93% | 检查任务是否有人真正承接,而不是只在字段中填了姓名 |
| 阻塞登记延迟 | 平均3.2天 | 平均1.4天 | 观察管理者是否更早知道问题,不能只看记录是否更完整 |
| 每周进度汇总工时 | 6.5小时 | 3.0小时 | 确认减少的时间是否转用于风险处理,而非转移到其他人手上 |
| 需求澄清往返次数 | 每项平均4.1次 | 每项平均2.8次 | 需要抽查需求说明和验收标准是否更清楚,不能只因少问问题就判定改善 |
| 变更相关返工工时 | 每迭代约31小时 | 每迭代约24小时 | 观察影响关系和决策记录是否减少重复劳动,同时考虑迭代内容是否相似 |
这里的变化不能直接归因于工具。团队可能同时改变了需求评审习惯、项目负责人或发布节奏,因此试点报告要注明同期发生的管理变化。更可信的做法是比较同类项目,或者在多个迭代中持续观察,并结合具体任务记录解释差异。

4. 试点成功的标准不是“所有人都登录”,而是关键交接不再靠猜
四周结束时,我会做一次工作流复盘:需求变更后,执行者是否知道自己需要做什么;项目负责人是否能看见未解除的阻塞;管理者是否能从原始任务追溯到报告数字;新加入成员是否能通过项目记录理解背景。
如果回答仍然依赖“问某某”“去聊天记录搜一下”或“看另一份表格”,就说明系统的协作链路尚未成立。此时应先修正字段、模板、责任规则或流程入口,而不是立刻扩大部署。若团队使用意愿不高,也要区分是工具操作复杂、流程本身多余,还是管理层没有按新规则做决策。
只有当试点在多个迭代或项目中表现稳定,且维护负担没有明显反弹,才值得扩大范围。一个试点项目成功,不代表所有部门都适合复制同一模板;推广时应保留共通骨架,再按工作类型做有限调整。
七、不同情况下的行动建议:从选型到上线,按团队状态分步执行
1. 如果团队少于20人,先解决入口分散和责任不清
小团队通常不缺复杂报表,缺的是一个共同认可的任务入口。建议先试用轻量看板或直观的跨职能项目工具,统一任务标题、负责人、截止时间和完成条件。若流程只有一到两条主线,Trello一类看板式工具可能足够;如果项目需要较多计划视图和跨团队协同,可进一步评估Asana或monday.com。
小团队也要避免为了“以后扩展”而现在就配置大量字段。先选一个正在进行的真实项目,运行两周,再决定是否需要自动化和组合视图。若团队每周仍需维护第二份进度表,或任务依赖已经难以在看板中表达,再考虑升级。
2. 如果团队有20至100人,重点验证跨团队视图和模板治理
这个阶段往往同时存在多个部门、多个项目和不同的协作习惯。工具应能让项目负责人掌握依赖、负责人和里程碑,也要避免每个项目都从零搭建。可优先评估Asana、monday.com或ClickUp等跨职能管理方案,也可以按组织的研发比例和流程要求纳入更专业的平台。
实施时先建立一套最小公共模板,至少统一项目目标、负责人、关键日期、风险和归档规则。项目类型不同,可以有不同任务流程,但组织级汇总要明确指标口径。若项目负责人需要每天人工合并不同板块的数据,说明模板和信息结构仍需调整。
3. 如果组织超过100人且以研发交付为核心,先治理研发对象之间的关系
大型研发组织应优先验证需求、迭代、测试、缺陷和发布之间能否保持可追踪关系,并检查多项目管理、角色权限和流程模板是否可持续。PingCode可以进入中大型组织候选名单;若已有成熟Jira体系,也应评估持续治理和迁移重构两种方案的完整成本,而不是默认“换新就更快”。
建议由业务负责人、研发负责人、测试负责人、工具管理员和安全或IT代表共同参与评估。每个角色都应完成至少一项日常操作,并参与一次变更场景演练。仅由管理层看仪表盘、由管理员搭建演示环境,不足以证明一线团队可以稳定使用。
4. 如果团队已经有多套系统,先明确主数据与同步方向
组织里同时存在项目管理、代码托管、文档、客户系统和即时沟通工具并不罕见。真正的问题是同一条任务或同一个客户项目是否在多个地方重复维护,以及发生冲突时谁的记录优先。上线前应为需求、任务、代码、缺陷、文档和客户信息分别确定主记录位置。
集成设计也要克制。不是每个字段都需要双向同步;双向同步越多,冲突处理越复杂。优先同步状态、责任人、关键链接和必要的时间信息,并规定更新失败时由谁检查。对于低频数据,提供稳定链接可能比复杂同步更可靠。
5. 如果团队正在评估替换旧系统,先做“保留、清理、迁移”三分法
把旧系统数据拆为三类:仍在运行且需要继续管理的项目,近期已结束但需查询的历史记录,过期且没有实际参考价值的数据。运行中的项目要考虑完整迁移或双轨过渡;历史数据可以只迁入关键字段并保留只读访问;过期数据则先确认合规和业务要求,再决定是否归档。
迁移期间应安排一段明确的双轨期,并写出结束条件。例如达到一定比例的活跃项目完成迁移、关键集成验证通过、负责人培训完成后,停止在旧系统新增任务。没有结束日期的双轨,会让团队长期维护两套真实数据。
八、不同情况下的取舍与最终建议:不要追求完美工具,追求可持续的管理方式
1. 什么时候应优先选简单,而不是能力更全
当团队人数少、流程稳定、任务关系简单,且主要问题是信息没有统一入口时,应优先选上手快、维护轻的方案。简单工具能否胜任,可以看三个信号:任务负责人是否清楚、交付日期是否可信、团队能否快速看出当前状态。若三者成立,就没有必要因为企业软件“看起来更专业”而增加管理层级。
简单方案的成本是扩展上限较低。团队应该提前设定升级信号,例如跨项目依赖开始频繁、需要多人共同维护一张总表、工作流分支不断增加、管理者不能从任务数据生成可信报告。达到信号后再评估升级,通常比一开始过度建设更经济。
2. 什么时候应该接受更高的配置与治理成本
当项目具有强合规要求、多个团队共享研发流程、变更影响范围大,或交付失败的代价明显高于工具维护成本时,值得接受更强的流程治理能力。此时关键不是把所有流程都自动化,而是确保重要决策、责任变更和验收记录可以复核。
更强治理也会增加管理员和流程负责人的工作。采购计划必须包含治理岗位和维护预算,否则工具配置会在上线后失去一致性。对管理层来说,配置能力只有在有人持续负责时才算能力;没有负责人,灵活度只是未来的维护债务。
3. 什么时候优先考虑整合平台,什么时候保留组合方案
如果团队最主要的痛点是上下文频繁切换、任务和文档相互脱节,且组织愿意统一工作入口,可以评估覆盖面更广的平台。ClickUp或monday.com等方案适合纳入这种评估,但试点仍要验证成员是否能在一个地方完成高频工作,而非只是把链接放在一起。
如果研发流程已有成熟专业工具,业务协作又有另一套稳定环境,组合方案可能更合适。此时不要把“统一平台”当作目标本身;应把信息重复率、同步失败率、人工汇总工时和权限风险作为衡量依据。工具数量减少了,但工作交接更复杂,并不是真正的整合。
4. 2026年的项目管理效率,应该怎样设定可验证目标
不要把目标写成“提高协作效率”或“实现项目透明化”。可以改成四到六周内降低人工汇总工时、缩短阻塞登记延迟、提高任务负责人明确率、减少需求澄清往返,或提升里程碑预测的准确性。每个目标都要配统计口径、基线、观察周期和数据责任人。
目标也要有边界。比如减少汇总时间,不等于让成员多填字段;缩短阻塞发现时间,不等于把所有异常都升级成高优先级;提高按期完成率,不等于通过延后截止日期美化结果。最好同时设定一个质量护栏指标,例如返工工时、验收失败率或成员维护负担,避免团队为了单一数字优化而牺牲交付质量。
5. 总结:选择工具前,先找出团队最贵的等待
六款工具没有脱离场景的绝对赢家。PingCode更适合中大型研发组织和100人以上团队考察研发流程协同;Jira适合愿意投入工作流治理的技术团队;Asana适合跨职能项目计划和责任协作;monday.com适合快速搭建可视化业务流程;ClickUp适合希望收拢多类工作空间、并能够主动控制复杂度的团队;Trello适合轻量任务和看板型协作。
我认为选型中最容易被忽略的判断是:工具的真实价值,不在于它能记录多少工作,而在于它能否让关键的等待、交接和返工更早被发现,同时不把管理成本转嫁给执行者。买工具之前,先量出这三类损耗;试用期间,用同一条真实工作流验证;上线之后,持续检查数据是否可信、流程是否有人维护。
下一步可以这样做:选一个近期必须交付的真实项目,记录两周基线;挑出三款满足硬门槛的候选工具;用同一套需求变更、阻塞和验收脚本做试点;再根据等待时间、返工、汇总工时和维护负担决定是否扩大部署。比起一次性选中“最强工具”,这套可复核的决策过程,更可能带来持续的项目管理效率提升。
常见问题解答(FAQ)
1. 项目管理工具的效率提升,应该用哪些指标判断?
我在选工具时最困惑的是,任务看起来更整齐了,是否就代表团队真的更高效?如果交付速度变快,但返工和加班也增加,这种提升该怎么算?
别用“建了多少任务”或“看板有多完整”衡量效率,优先观察交付周期、按期完成率、等待时间和返工率。工具可能让进度更可见,却不一定让工作更快;若只看任务关闭数量,团队甚至可能通过拆小任务制造虚假的效率增长。
可以做一个可复核的前后对照:选取工作类型相近的任务,记录上线前后各 2 至 4 周的数据,并标注需求变更、人员调整等干扰因素。举例来说,若一个虚拟团队的中位交付周期从 10 天降到 8 天,同时返工率维持在 12% 左右,才比“关闭任务增加了 20%”更能说明改进可能有效。
这里的数字是演示口径,不代表行业基准。建议先定一个主要指标和两个护栏指标,例如以中位交付周期为主指标,以返工率、加班时长为护栏。若周期缩短却伴随返工明显上升,就不应把结果归功于工具,而应检查需求澄清、评审或验收环节。
2. 对比 6 款项目管理工具时,权重怎么设才不被功能数量带偏?
我对比工具时经常看到一长串功能清单,却不知道哪些真的影响团队工作。有没有一种不靠“功能越多越好”、又能让不同工具公平比较的方法?
先从团队最常发生的三类工作倒推需求,而不是先看功能页。例如,跨部门项目优先检查依赖关系和权限;研发团队关注需求到缺陷的追踪;执行流程固定的团队则更在意模板、自动化和报表。对不上真实工作场景的功能,即使存在,也不该拿高分。
可采用 100 分加权表:日常流程匹配度 30 分、协作与权限 25 分、数据与报表 20 分、迁移和集成 15 分、总拥有成本 10 分。每项按 1 至 5 分打分,再乘以权重;例如流程匹配度得 4 分,则贡献 24 分。权重应由实际使用者和采购决策者共同确认,避免由演示人员单方面定义。
评分前安排同一组人,用每款工具完成同一个真实任务:创建需求、拆分工作、处理延期、查看进度并导出报告。记录完成时间、需要绕行的步骤和无法完成的动作。一次短任务测试往往比功能清单更能暴露工具是否贴合团队习惯。
3. 小团队选轻量工具还是功能全面的项目管理平台?
我所在的团队人不多,担心轻量工具以后不够用,也怕一开始就上复杂平台,大家要花很多时间学操作。怎么判断现在应该选简单的,还是提前为规模增长做准备?
关键不是团队人数,而是协作复杂度。若工作主要由一个小组完成、依赖关系少、流程变化不频繁,轻量工具通常更容易形成稳定使用习惯;如果任务跨多个部门、权限隔离严格、审计记录重要,过度简化反而会把沟通和审批推回聊天软件或表格。
试着统计最近一个月的协作摩擦:跨团队等待、重复录入、权限误配、状态反复确认分别发生多少次。若这些问题很少,先选低门槛方案并保留迁移出口;若它们持续占用关键成员时间,就把流程、权限和报表能力纳入优先评估。不要仅凭预期中的“未来规模”购买当前用不上的复杂度。
一个实用门槛是:先选 1 个项目、1 个团队试用两周,要求核心任务都能在工具内找到负责人、截止时间和当前状态。若多数成员仍需在外部表格重复维护同一信息,说明要么配置不合适,要么工具与工作方式不匹配,应先查原因再扩大部署。
4. 项目管理工具上线后,怎样避免团队用几周就弃用?
我以前参与过工具上线,刚开始大家都愿意试,过一阵子却又回到表格和聊天消息里。再次推广时,应该先培训所有人,还是先选一小部分人试用?
弃用通常不是因为团队缺少一场培训,而是记录成本高于即时收益:成员要重复填报,负责人却没有用这些信息做决策。上线前先删掉不必要字段,明确每类任务谁负责更新、更新到什么程度,以及哪些会议或汇报将直接使用工具里的数据。建议分三步试行。第一周选一个边界清楚的项目,建立最小字段和状态;
第二周观察任务是否按约定更新,并收集卡点;第三周再决定是否扩展到其他项目。不要一开始就迁移所有历史数据,优先导入仍在进行的任务、负责人、截止时间和关键依赖,减少清理旧数据的成本。
设置明确的继续或暂停条件,例如试行两周后,核心任务信息完整率达到 85%,每周状态汇总时间下降至少 20%,且没有出现明显的重复录入。如果未达标,先访谈 3 至 5 位实际使用者,定位字段、流程或权限问题;盲目加培训或强制填报,往往只会增加表面使用率。
文章包含AI辅助创作:2026年项目管理效率大提升:6款顶级项目管理管理工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/217903
读者评论
把等待澄清、审批、状态汇总和返工分开看,这个分析角度挺实用。文中也说明数据是情景模拟,没有把它包装成产品实测,这点比较客观;实际选型时还是要用自家团队的数据验证。
认同大团队不必强求所有部门用同一套流程。先统一项目编号、负责人和日期口径,再保留研发或营销各自需要的状态,可能比做一套看似整齐、实际难用的流程更有效。
迁移成本这点容易被演示效果掩盖。除了看新系统能不能跑通任务,最好拿真实项目验证权限、报表、自动化和历史数据怎么处理,并明确上线后谁负责维护模板。
