2026 年挑选 Scrum 管理软件,最容易踩的坑不是选错功能,而是把“任务看板更漂亮”误当成“研发瓶颈已经消失”。如果需求反复变更、评审排队、测试环境拥堵或跨团队依赖没有被识别,再完整的燃尽图也只能把延误画得更清楚。本文比较五款值得进入候选名单的软件,并用一套可复算的选型方法判断它们各自适合什么组织、解决哪类问题,以及何时不值得投入。
一、先讲结论:五款软件对应五种不同的投资理由
1. 不要把“最好用”当成“最值得投资”
我评估 Scrum 软件时,不先问功能有多少,而先问它是否能改变团队的工作流:需求如何进入待办列表,谁决定优先级,迭代承诺如何形成,阻塞如何暴露,交付结果如何反馈到下一轮计划。
这也是本文的核心判断:软件价值不在于它能画出多少张图,而在于团队能否用同一套数据更早发现偏差、减少手工对账,并明确下一步由谁处理。如果只有项目经理在维护看板,开发、测试、产品和交付仍通过聊天记录交换状态,购买更高级的套餐通常不会自动带来研发提速。
按常见需求,我会把五款候选软件这样定位:Jira 适合复杂流程和生态集成;PingCode 更适合希望把研发全流程放在同一平台、且需要中文场景支持的中大型团队;Azure DevOps 适合深度使用微软开发工具链的组织;Linear 适合偏好轻量、快速迭代的产品研发团队;ClickUp 适合希望把项目协作与多类型工作集中管理的团队。
这些是选型定位,不是无条件排名。相同的软件,在十几人的产品小组和数百人的多业务线研发组织中,实际成本、治理难度和迁移风险都可能不同。尤其是审批、权限、数据驻留、审计和私有化等要求,必须以供应商当前合同和官方文档为准,不能只凭功能介绍页判断。
| 候选软件 | 更适合的场景 | 投资前重点验证 | 不宜优先选择的情况 |
|---|---|---|---|
| Jira | 流程复杂、已有大量开发与协作集成、需要自定义工作流 | 配置治理、插件成本、管理员投入、报表口径 | 团队没有流程负责人,且只需要轻量迭代看板 |
| PingCode | 中大型研发组织,希望覆盖需求、迭代、测试、交付等协作环节 | 现有流程映射、跨团队权限、迁移方式、部署与服务条件 | 只有单一小团队、流程很简单,平台化能力短期用不上 |
| Azure DevOps | 代码、构建、测试和工作项需要与微软研发工具链协同 | 团队实际使用的服务范围、权限模型、与既有系统的衔接 | 研发工具链不在微软生态,或希望采用极简看板 |
| Linear | 产品研发团队追求低摩擦的 issue 管理和迭代协作 | 复杂流程支持、企业治理、数据导出与集成边界 | 必须执行大量审批、复杂权限或本地化管理规则 |
| ClickUp | 研发与运营、设计、市场等多职能工作需要统一管理 | 空间结构、模板治理、研发专属流程的可维护性 | 研发团队要求严格且高度定制的工程工作流 |
2. 我的推荐不是功能排名,而是从瓶颈反推工具
如果团队目前最明显的损失是需求频繁插队,重点应看待办列表、优先级治理和变更记录;如果损失发生在开发完成之后,应关注测试流转、缺陷关联、构建和发布状态;如果跨团队工作经常互相等待,则要检验依赖关系、责任人和风险升级机制。
在 100 人以上的组织,软件选型还要考虑团队之间的标准化边界。一个部门能在两天内搭好看板,不等于多个业务线可以长期共用一套字段和权限。此时,治理模型、数据迁移、管理报表和管理员工作量,往往比一个迭代页面多几个按钮更重要。

3. 先写清楚要买到的结果
提交采购申请前,我建议把目标改写成可观察的业务结果,而不是“提升协作效率”这类难以验收的口号。例如:每周用于手工汇总进度的时间从多少小时降到多少小时;迭代中途新增工作占比是否下降;阻塞事项从发现到指派责任人的时间是否缩短。
这种写法会迫使采购方区分软件能力和管理动作。比如,系统能够记录需求变更,不代表产品负责人已经控制了变更;系统能够显示阻塞,不代表团队建立了处理阻塞的升级路径。验收标准应同时包含工具指标和行为指标。
二、为什么团队有看板,研发还是会卡住
1. Scrum 软件管理的是可见性,不是组织意愿
Scrum 的基本协作节奏包括产品待办列表、冲刺计划、每日 Scrum、评审和回顾。Scrum Guide 2020 强调透明、检视和适应。软件可以帮助团队留下工作项、状态和历史记录,却不能替团队决定哪些工作最重要,也不能替团队承担承诺。
我在分析研发瓶颈时,会先把“慢”拆成四种等待:等待需求澄清、等待代码评审、等待测试资源、等待外部团队交付。它们看起来都像是“迭代延期”,原因却完全不同。工具如果只记录任务从开始到结束,可能展示出延期,却无法说明时间到底耗在何处。
因此,评估流程时至少要观察工作项状态是否能表达真实过程。例如,“进行中”里是否混着开发、评审、等待环境和等待产品答疑;如果一个状态包含四种不同状态,平均周期时间就很难用于改进。过度简化状态会丢失诊断信息,过度细分又会增加维护负担。
2. 瓶颈往往出现在交接点,而不是个人速度

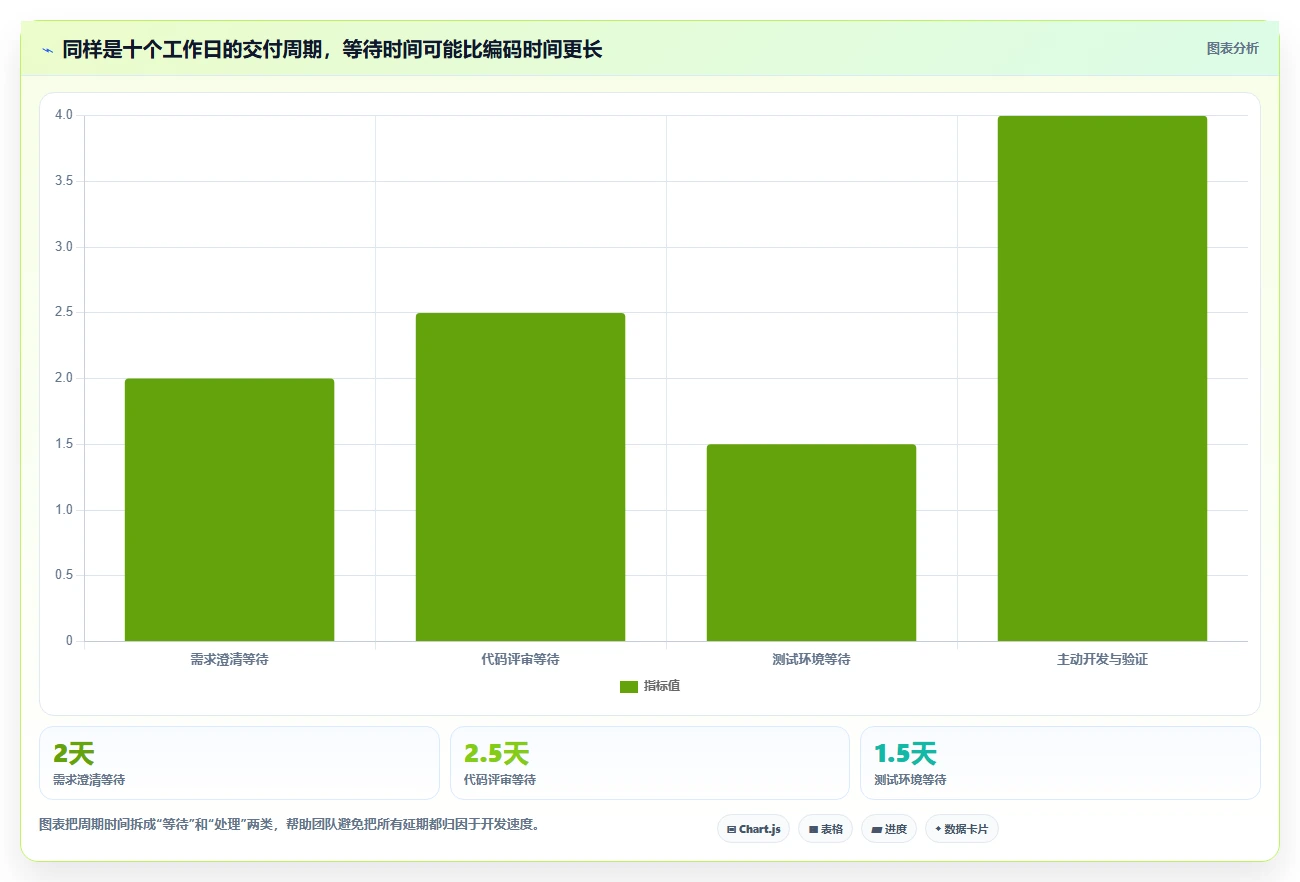

一个常见场景是:开发人员已经完成代码,却在评审队列中等待两天;测试人员同时接到多个团队的集中提测,导致缺陷验证排队;产品负责人在迭代中不断加入“只改一点”的新需求。此时,团队成员看起来都很忙,交付流动却没有变快。
这类问题的核心是队列与批量交接。工作项在部门之间等待,常常比实际加工时间更长。单纯增加个人任务数,甚至可能让在制品进一步堆积。看板应帮助团队识别工作在何处停留、停留多久、是否超过约定阈值,而不只是展示每个人手上有多少任务。
排查时,我更愿意先取四到六周的工作项历史,抽样看每一项从进入某个状态到离开的时间,再把主动处理时间与等待时间分开。即使暂时没有可靠的自动分析,也可以从几十个代表性工作项开始人工分类。一个小样本的过程观察,通常比一张没有口径说明的年度燃尽图更有诊断价值。

3. 需求质量和团队容量决定预测是否可信
团队承诺一个迭代的工作量,依赖于需求是否足够清晰、团队是否稳定、历史交付数据是否具有可比性。把故事点当作跨团队通用产能单位,或者把某个迭代的速度直接变成个人绩效指标,都会扭曲估算行为。
Scrum 团队的速度可以用于团队内部预测,但不宜被当成个人效率排名。不同团队对故事点的理解不同,技术复杂度、测试策略和工作范围也不同。若管理层拿多个团队的速度直接比较,团队可能通过拆分方式、估点方式或隐藏工作量来“优化数字”,而不是改善交付。
更可靠的做法是把预测与结果一起观察:承诺了多少工作,完成了多少,哪些工作被新增或移出,未完成的原因是什么。核心不是追求每轮百分之百完成,而是让偏差有解释、容量有边界、下一轮计划能据此调整。
4. 组织规模越大,治理成本越容易被低估
在小团队里,大家可以通过口头约定理解字段和状态;到了多个产品线、多个角色和多个交付节奏并存时,口头约定会快速失效。有人把“已完成”理解为代码合并,有人理解为测试通过,还有人认为必须上线后才算完成,报表自然会出现冲突。
大型组织还要决定哪些规则全局统一,哪些允许团队自主管理。统一过度,会把本地流程压平;自由过度,则让跨团队汇总变成反复清洗数据。选型时应要求供应商或实施方演示如何管理模板、字段、权限、历史记录和跨项目视图,而不是只看单个项目的漂亮演示。
对 100 人以上组织,我通常会先指定流程负责人和系统管理员,再确定最小的统一数据模型:工作项类型、状态含义、优先级口径、迭代边界和交付定义。其余配置先保留弹性,避免第一天就把所有团队锁进一套难以维护的复杂流程。
三、常见误区:买到功能,不等于买到改进
1. 误区一:功能列表越长,投资回报越高
功能列表很容易比较,但真正带来持续成本的往往是配置维护、培训、数据清理、权限治理和集成故障。团队可能为了“用上所有功能”建立几十种工作项类型,半年后却没有人说得清哪些字段必须填写、哪些报表仍然可信。
我会把功能分成三层:当前必须能力、未来一年可能需要的能力、暂时只是演示加分项。采购评审优先检查第一层是否能顺利完成真实工作;第二层看是否有可行扩展路径;第三层不应成为报价决策的主要理由。
如果一个功能需要复杂配置才能落地,就要把配置维护人力也计入总成本。每多一个必填字段,都要问它是否能支持决策、合规或协作;如果答案只有“报表以后可能会用到”,就不应轻易增加录入负担。
2. 误区二:燃尽图下降,说明团队越来越高效
燃尽图是观察剩余工作变化的一种方式,不是研发产能的完整证明。新增范围、估算口径变化、任务重新拆分,都可能改变曲线。如果图表没有同时解释范围变化,团队即使按时交付,也可能被误判为表现不佳。
我会把燃尽图与范围变更记录、未完成原因和交付结果放在一起看。若燃尽图中途上升,先问是不是新增了工作;若曲线长期平缓,检查任务是否过大、状态更新是否滞后;若每轮最后一天突然归零,可能是任务粒度太粗或更新集中发生。
3. 误区三:速度高的团队就是更优秀的团队
速度不是跨团队统一标尺。它只在同一个团队、相对稳定的估算尺度和工作类型下,才可能用于辅助预测。将速度直接绑定绩效,会使估算从规划工具变成博弈目标,最终伤害数据质量。
更值得关注的指标通常包括交付周期、部署频率、变更失败率、恢复时间,以及团队自身定义的质量和用户结果。Google Cloud 的 DORA 研究长期关注软件交付效能,核心启示之一是从系统能力和交付结果理解绩效,而不是把某一个团队活动量指标当作完整答案。具体指标和定义应以 DORA 当前公开资料为准。
4. 误区四:迁移数据就是把旧系统字段全部搬过去
旧系统里的每个字段、状态和自动化规则,未必值得保留。直接照搬会把历史流程债务带进新平台,也会让新团队误以为所有旧规则都仍然有效。
迁移前应该区分三类信息:必须用于审计或追溯的数据;当前工作流仍需要的业务数据;可以归档而不必进入新系统的历史字段。迁移验证也不能只看记录数量,还要抽查关联关系、权限、附件、评论和状态历史是否符合业务要求。
如果迁移过程涉及合规数据,应事先确认导出格式、保留期限、访问权限、数据处理地点和删除机制。任何关于数据驻留、加密或合规认证的承诺,都应以当前合同、供应商安全材料和法务核验结果为准。
5. 误区五:只要软件支持 Scrum,团队就适合 Scrum
工具提供迭代、待办列表和每日站会模板,并不代表所有工作都适合固定长度冲刺。线上支持、紧急运维和持续流入的需求,可能更适合结合看板管理,或者为计划内工作与突发工作设置明确容量边界。
在同一组织里,产品研发、平台工程、客户支持和合规项目的工作节奏也可能不同。软件要支持团队透明管理,而不是让每一种工作都被强行塞进同一套迭代节奏。否则团队会在系统里完成“流程合规”,却仍然用表格和聊天工具处理真正的工作。
四、专业判断逻辑:用一套可复用的评分方法做选型
1. 第一层先做硬性条件筛选
评分之前先设淘汰条件。比如组织要求特定部署方式、单点登录、审计记录、细粒度权限、数据导出或明确的安全审查机制,候选软件只要无法满足关键要求,就不应通过平均分弥补。
同理,如果团队必须与现有代码托管、持续集成、缺陷跟踪或身份管理系统互通,就要用真实环境验证集成,而不是只听“支持集成”。要确认同步方向、字段映射、失败重试、权限继承和维护责任。接口能连通,不代表数据能长期保持一致。
建议把必须项写成可验收的问题,例如:“新建需求后,哪些字段会同步到开发工作项?”“用户离职后,历史记录和权限如何处理?”“管理员能否导出审计所需的数据?”每个问题都要有责任人、演示步骤和验收证据。
2. 第二层按业务权重评分,而不是按演示印象打分
以下是我建议用于首轮比较的权重框架。权重不是行业标准,而是一个可调整的起点:流程与协作适配 25%,可观测性与报表 20%,集成能力 15%,治理与权限 15%,实施迁移成本 15%,易用性与培训成本 10%。安全和合规若属于硬性要求,应从权重评分改为淘汰门槛。
每项按 1 到 5 分评分,并要求试点团队附上“分数对应的证据”。例如,不能只给“报表能力 4 分”,而应记录具体报表能否显示范围变化、等待时间、未完成原因,以及这些数据是否能由实际工作项生成。
| 评估维度 | 建议权重 | 现场验证问题 | 常见扣分信号 |
|---|---|---|---|
| 流程与协作适配 | 25% | 能否覆盖团队从需求澄清到交付的真实步骤? | 必须用大量线下表格补充系统状态 |
| 可观测性与报表 | 20% | 能否区分处理时间、等待时间和范围变化? | 只有总进度图,无法解释延期原因 |
| 集成能力 | 15% | 工作项与代码、构建、测试和发布记录如何关联? | 集成需要手工重复录入或依赖脆弱脚本 |
| 治理与权限 | 15% | 不同团队能否共享必要口径并保留权限边界? | 要么全部开放,要么配置复杂到无人维护 |
| 实施与迁移成本 | 15% | 迁移、培训、配置和运营分别由谁承担? | 报价只包含订阅费,没有实施与维护计划 |
| 易用性与培训成本 | 10% | 新成员能否在短时间内完成常见工作? | 关键操作依赖管理员代办或长篇手册 |
评分计算可以使用“单项得分乘以权重,再求和”。但总分只负责缩小候选范围,不负责替代判断。如果一个平台在安全、数据迁移或权限上触发硬性风险,即使综合分高,也不能因此通过。

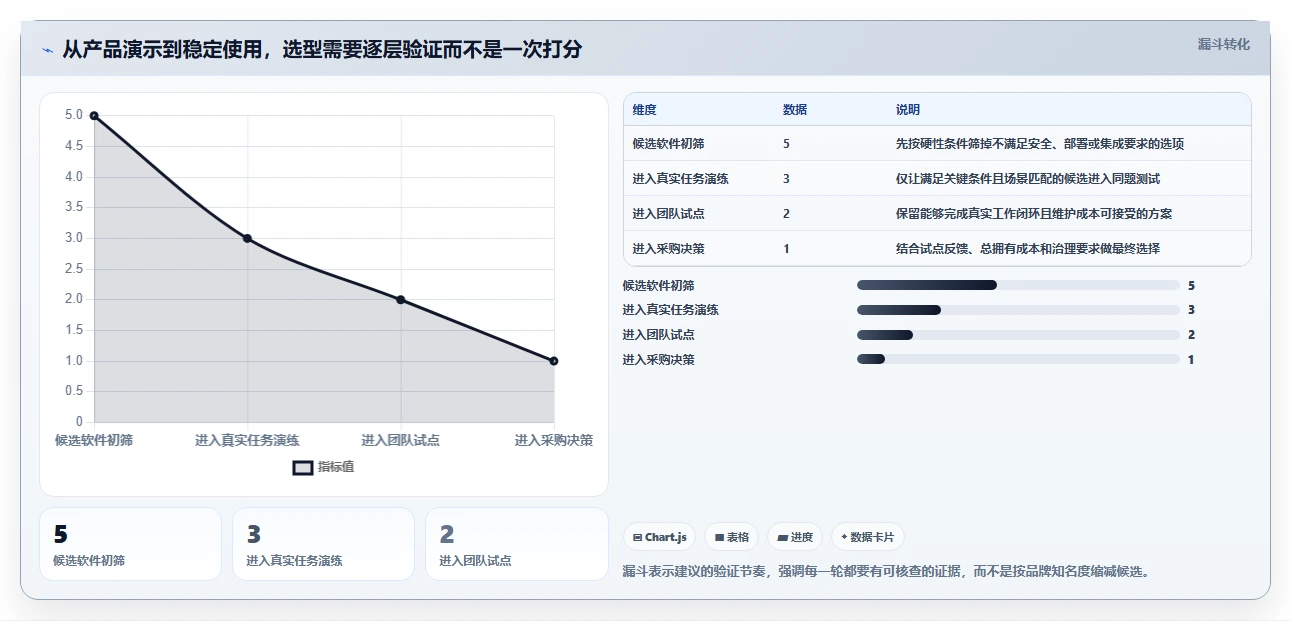

3. 第三层用真实任务完成闭环测试
产品演示通常会展示最顺的路径,而采购方需要测试真实的复杂路径。我建议从近期已完成的工作中选取 10 到 20 个典型案例:一个普通需求、一个临时变更、一个跨团队依赖、一个高优先级缺陷、一个未按时完成的任务,以及一个需要追溯的发布。
然后让候选系统各自完成同一组动作:创建和拆分工作项、安排迭代、关联代码或测试、更新状态、记录阻塞、追踪范围变动、形成回顾数据。每次记录完成时间、额外手工步骤、需要管理员介入的次数,以及最终报表是否能回答团队的问题。
小型任务样本不是统计学意义上的产品评测,却足以发现大量摩擦。比如同一条需求需要在两个系统重复维护、关键字段无法同步,或完成后的历史信息无法追溯。这些差异在供应商演示里不一定明显,在真实试用中却会不断累积。

4. 第四层计算总拥有成本,不只比较单用户订阅费

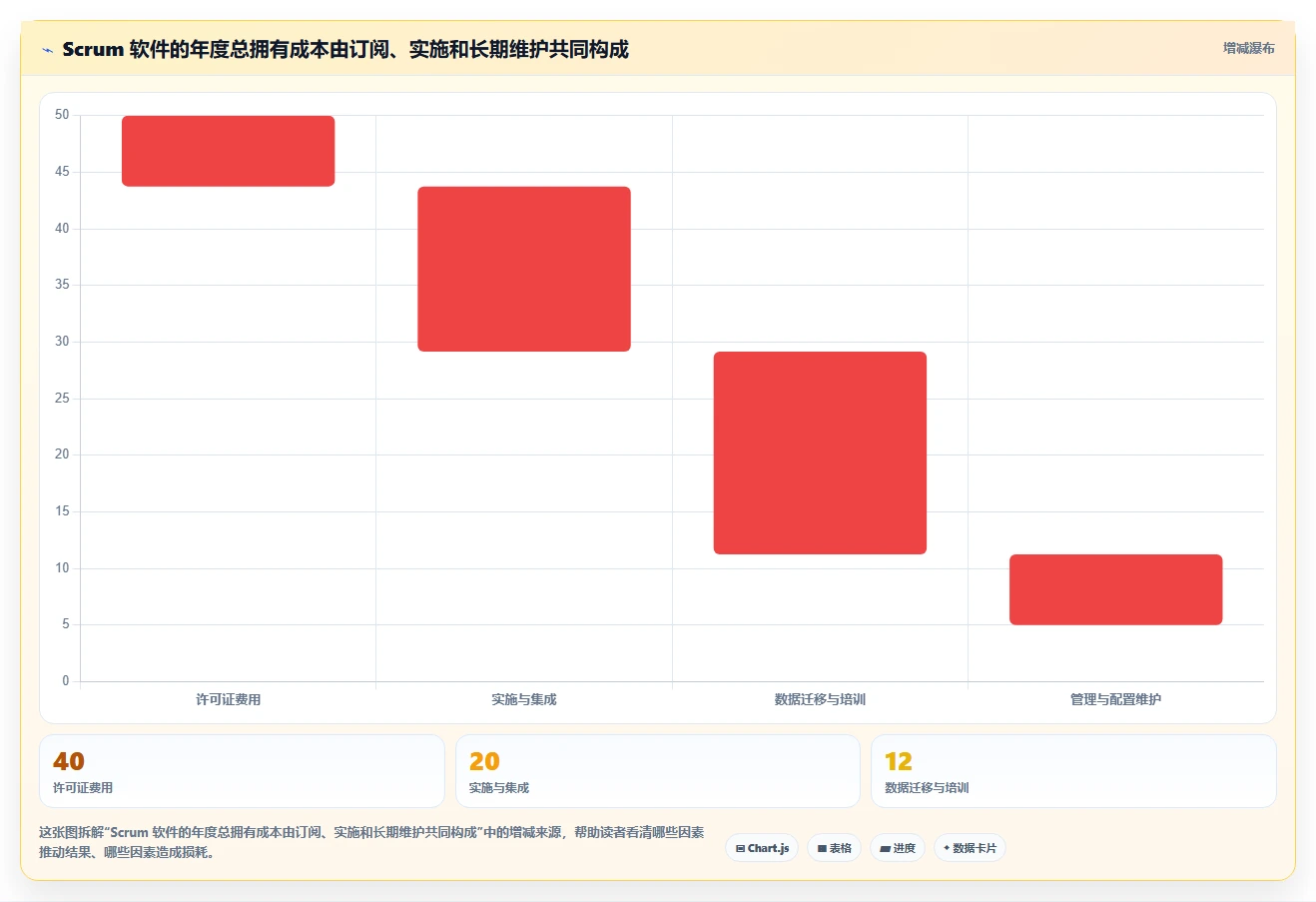

软件的年度成本至少包括许可证、实施服务、系统集成、管理员投入、培训、数据迁移和后续维护。若涉及多个团队或较高权限治理,还要考虑流程负责人用于维护模板、字段、自动化和报表的时间。
可以用一个简单的估算式:年度总拥有成本等于订阅费用,加实施与集成费用,加迁移与培训费用,再加管理员和流程维护的年度人力成本。不同供应商的报价和计费方式可能随时间与合同范围变化,本文不提供固定价格;采购时应以正式报价、合同条款和当前产品说明为准。
反过来,收益也不能只写“效率提升”。可以估计每月减少的人工汇总小时数、减少的重复录入次数、缩短的阻塞处理时间,以及因流程透明而降低的交付风险。收益估算应说明口径、观察周期和责任人,避免把主观满意度直接折算成确定的财务回报。

5. 用试点前后的过程指标判断是否真的改善
试点不应只问“大家喜不喜欢”,还应比较上线前后同类工作项的过程表现。可以记录需求从进入待办到可开发的时间、评审队列等待时间、迭代中途新增工作比例、每周人工汇总耗时和工作项状态缺失率。
试点周期通常需要覆盖至少几个完整的工作节奏,才有机会看到培训、适应和流程修正的影响。若试点只运行一周,团队可能还处在录入习惯形成阶段;若周期太长而没有明确目标,试点又会变成没有退出条件的长期并行运营。
观察时必须尽量保持口径一致。比如上线前统计的是所有任务,上线后只统计已关闭任务,前后比较就不公平;如果一个季度恰逢重大版本发布,工作量结构变化也会影响结果。任何变化都应同时记录样本、范围和干扰因素。
五、五款 Scrum 管理软件逐一拆解:看适配,不看光环
1. Jira:适合流程复杂且愿意投资治理的团队
Jira 常见的选型吸引力在于工作项管理、流程配置和与开发协作生态的连接能力。对已有成熟工具链、多个项目采用不同工作流、需要围绕问题跟踪进行细致配置的团队,它可以进入优先候选名单。
但配置能力越强,越需要控制配置复杂度。团队若没有明确的流程所有者,项目管理员可能各自增加字段、状态和自动化规则。短期看,大家都能按自己的方式工作;长期看,跨项目报表、管理员交接和数据治理会变难。
试用时,我会先问三个问题:是否能用有限状态表达当前真实流程;跨项目报表能否沿用统一口径;插件和自动化规则的维护责任由谁承担。若需要依赖大量插件才能完成基础流程,也要把插件采购、兼容性和升级影响计入总成本。
适合优先考虑的情况:工作流有实际复杂度、已有系统集成基础、组织能指定管理员和流程负责人。需要谨慎的情况:小团队只想快速管理十几项工作,或组织希望完全不投入治理就自动获得统一流程。
2. PingCode:适合评估研发全流程协作的中大型团队
PingCode 面向研发管理场景,尤其值得中大型企业和 100 人以上组织纳入比较。对于需求管理、迭代协作、测试缺陷、项目跟进和交付信息分散在多个系统中的团队,关键价值应从“是否减少跨系统来回确认”来验证,而不是单看模块数量。
我会把它放进试点评估,前提是组织确实存在研发协作链路的断点:产品需求与研发工作项脱节,测试缺陷无法回溯到版本,项目管理者每周需要人工拼接多份状态表,或者管理层无法用统一口径查看跨团队进展。若团队只有一条简单开发线,流程断点并不存在,就要先计算平台化能力是否会变成闲置功能。
对于 100 人以上组织,演示不应只让一个项目经理操作。产品、开发、测试、项目管理和系统管理员都应参与,分别验证自己的日常任务。还要确认多项目权限、字段标准、组织级报表、数据迁移、部署选项和服务支持如何满足当前治理要求;这些细节需依据供应商现行产品文档及合同核验。
我会要求做一个跨角色场景:产品提出一项需求,研发团队拆解并排入迭代,测试登记缺陷,修复后追踪验证,管理者查看范围变化和依赖,最后把交付情况纳入复盘。任何环节若仍需在邮件、表格或聊天记录中人工补全,都应记录下来,判断这是不是可以接受的边界。
适合优先考虑的情况:研发规模较大、希望减少流程割裂、需要平台级管理和跨团队视图。需要谨慎的情况:组织尚未定义统一口径、没有系统运营责任人,或购买动机只是希望用新平台替代管理改进。
3. Azure DevOps:适合微软开发工具链占主导的组织
Azure DevOps 的考察重点,是它与组织现有开发流程的整体衔接。如果团队已经依赖微软相关代码托管、构建、测试或部署服务,工作项与工程流程之间的关联可能成为优势。具体适配取决于团队实际使用的服务、权限设计和部署方式,不能仅凭组织购买了微软产品就推断一定合适。
试用应验证从需求到工程交付的链路:工作项如何关联代码提交、构建结果、测试记录和发布信息;失败的同步如何追踪;谁负责权限和项目配置;非工程角色是否容易理解状态。还要检查团队是否需要大量额外工具来处理路线图、跨团队管理或本地化报告。
适合优先考虑的情况:工具链与微软生态高度一致、工程过程希望减少重复录入。需要谨慎的情况:现有研发系统分散在其他生态,或者组织只需要简单的 Scrum 看板,不打算使用更广泛的工程协作能力。
4. Linear:适合看重轻量操作和快速反馈的产品团队
Linear 常被放在偏轻量的 issue 管理和产品研发协作场景中评估。若团队希望减少界面摩擦、快速维护工作项和迭代状态,它可以成为值得试用的候选。实际体验应由每天处理工作项的人验证,而不是由采购者独自判断。
轻量并不等于适合所有流程。企业级权限、审计、复杂审批、多层组织汇总、数据驻留和本地化需求,都应逐项确认当前产品能力与合同边界。尤其当组织要让多条业务线共享平台时,需要评估简洁体验能否与治理要求共存。
试点时可以观察一个关键问题:团队是否能在不依赖额外表格的情况下,完成日常计划、处理变更、追踪缺陷并复盘交付。如果团队管理方式本身很轻,系统不应被人为配置得过重;反之,如果流程必须依赖多层审批,轻量工具可能需要外部流程补充。
适合优先考虑的情况:产品研发团队规模适中、流程清楚、重视低摩擦协作。需要谨慎的情况:企业有复杂治理需求、跨部门权限边界严格,或需要深度覆盖研发之外的大量项目类型。
5. ClickUp:适合多职能协作集中管理的团队
ClickUp 可作为需要集中管理多种工作类型的组织候选,例如研发、设计、运营和项目协作希望共用平台。选型时的关键不是它能否管理很多类型的任务,而是能否让研发团队在共用空间中保留足够清晰的迭代、缺陷和交付管理方式。
多用途平台容易出现“什么都能放进去,但没人知道应该放在哪里”的问题。空间、列表、视图、模板和字段若缺少治理,很快会产生多个相似但不一致的项目结构。必须在试点中明确默认模板、命名规则、权限边界和归档规则,并验证这些规则是否容易长期执行。
如果研发团队已有成熟的代码与构建集成要求,应实际测试工作项关联,而不是假设通用任务管理能力等同于研发工程流程能力。若关键数据仍需人工双录,统一平台的表面整合可能会换来更高的日常维护成本。
适合优先考虑的情况:组织希望多个职能共享工作空间,同时研发流程相对标准。需要谨慎的情况:工程管理要求很复杂,或者团队需要深度的研发专属状态治理和跨项目依赖管理。
| 软件 | 主要投资逻辑 | 试点最该暴露的问题 | 选型风险 |
|---|---|---|---|
| Jira | 用灵活配置承载复杂流程 | 配置能否标准化并长期维护 | 插件和规则累积成治理负担 |
| PingCode | 评估研发全流程协同和组织级视图 | 跨角色链路是否真正减少信息断点 | 组织流程未定义时容易出现平台先行 |
| Azure DevOps | 减少微软工程工具链中的重复协作 | 现有工程服务能否自然衔接工作项 | 生态不匹配时仍需外围系统补位 |
| Linear | 降低日常工作项管理摩擦 | 轻量体验能否覆盖企业治理要求 | 复杂流程和组织级控制可能需要额外方案 |
| ClickUp | 统一多职能项目协作空间 | 共用平台能否保持研发流程清晰 | 模板和空间增长后可能出现结构混乱 |
六、案例与数据观察:用一个模拟场景看投资是否划算
1. 案例设定:120 人研发组织,每周都在手工拼进度
以下案例为情景模拟,用于演示如何计算选型收益,不代表某家企业的真实客户数据,也不是任何软件的实测结果。假设一家有 120 名研发相关人员的组织,工作分布在四个产品团队,每周由项目管理人员和技术负责人手工汇总状态。

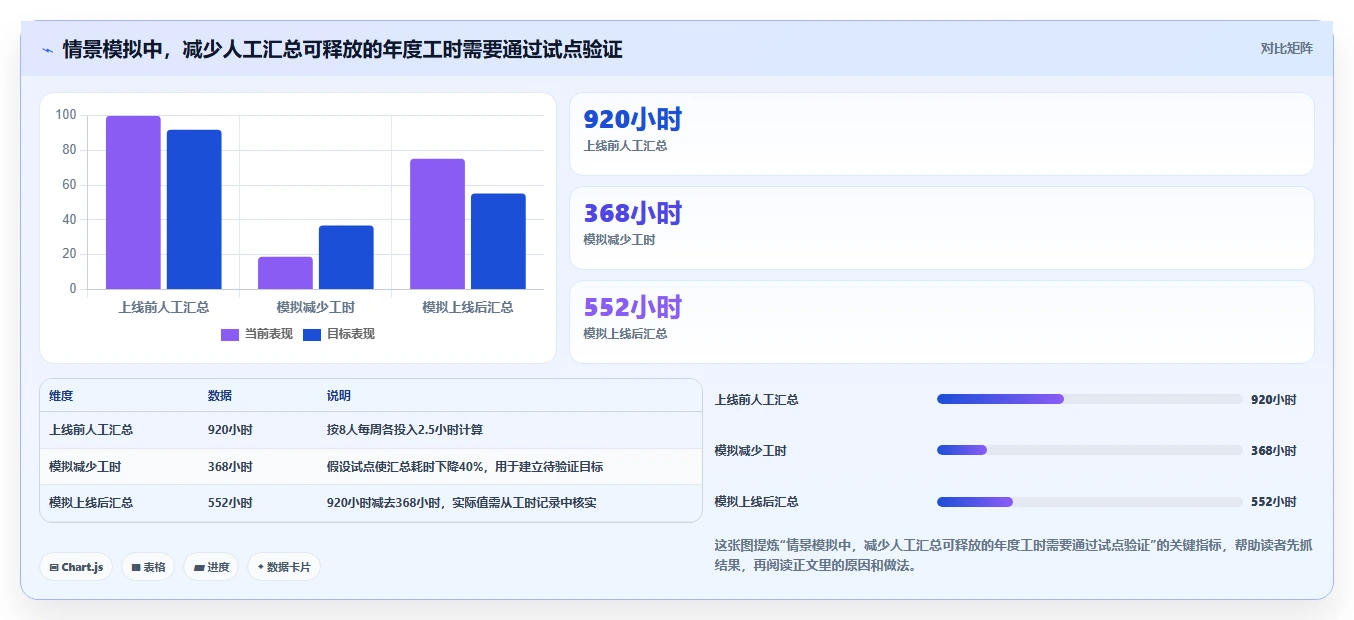

假设每周有 8 名负责人各花 2.5 小时汇总和核对状态,则每周投入约 20 小时。按每年 46 个有效工作周估算,年度人工汇总时间约为 920 小时。这个数字只反映表格汇总与核对,不包括会议时间、重复录入和因信息滞后造成的等待。
若试点后把周报整理时间降低 40%,则每年节省约 368 小时。这里的 40% 是模拟目标,不是软件保证值。真正是否实现,要用上线前后同口径的时间记录验证;如果节省下来的时间没有转为需求分析、风险处理或交付工作,它的业务收益也不能简单按工资成本全额计算。

2. 先算人力释放,再看其他可能收益
同一个模拟组织还可以观察重复录入、状态缺失和阻塞处理。假设每周 60 个工作项中有 15% 的状态需要人工二次确认,那么每周约有 9 项需要额外核对。这个比例同样是情景假设,应在试点前用抽样记录替换。
这里不建议把“减少 9 次核对”直接等同于“研发效率提高”。更有意义的问题是:哪些核对来自系统无法同步,哪些来自状态定义不一致,哪些是责任人忘记更新。工具可能减少前两类摩擦,但第三类还需要团队建立工作习惯和责任机制。
我通常把收益分成三层:直接节省的重复劳动、提前暴露风险带来的损失规避、交付信息更透明后支持的管理决策。第一层相对容易计量;第二层要有延期、返工或故障的历史数据;第三层最容易被夸大,应谨慎描述为决策支持能力,而不是确定的现金收益。
3. 别把相关性误当成软件带来的因果结果
如果上线后交付周期下降,至少还要检查同期是否减少了需求范围、增加了人员、冻结了版本,或更换了测试策略。单纯比较上线前后两个数字,无法证明变化由软件造成。
更稳妥的试点方法是选择相似团队或相似工作类型作为参照,记录基线和干扰因素,至少保持一段可比较的观察窗口。条件允许时,可以先在一个团队部署,再在另一个相似团队延后部署,比较两者变化;但要确保试点不会造成业务不公平或重要安全风险。
即使无法做严格的对照实验,也可以保留工作项层面的过程证据:需求进入时间、开始处理时间、评审时间、测试时间和完成时间。这样团队至少能判断瓶颈转移到了哪里,而不只是得出“感觉快了”或“感觉更忙”的主观结论。
4. 试点数据至少要有五个口径
- 样本范围:统计哪些产品、团队、工作项类型和迭代,排除项也要记录。
- 时间边界:说明统计周期、节假日和版本发布等特殊因素。
- 指标定义:例如“交付周期”从工作项进入待办、开始开发还是进入评审时开始计算。
- 数据完整度:记录状态缺失、重复工作项、跨系统同步失败和手动修正的情况。
- 责任人:明确谁负责采集、复核和解释数据,避免只由软件管理员单方面出具结论。
这套做法听起来比看一张仪表盘麻烦,但它能避免把无效数据当成采购证明。如果团队无法解释指标的生成方式,就不应把该指标用于承诺投资回报。
七、不同情况下的行动建议与取舍
1. 十人左右的小团队:先用最小流程验证问题
小团队通常不需要一开始就购买复杂平台。先用清晰的待办列表、责任人、优先级、迭代边界和完成定义,运行两个到三个迭代周期,确认真正的问题在哪里。若现有工具足以支撑这些动作,采购可以暂缓。
若确实需要新软件,优先考虑团队每天使用时是否顺手、是否容易维护,以及数据是否方便导出。不要因为未来可能扩张,就提前搭建大量审批和字段。未来规模化需要平台能力,但过早配置的成本同样真实存在。
2. 30 至 100 人:重点看跨团队依赖和口径一致
这个阶段常见的变化是团队数量增加、管理者开始需要跨项目视图,但各组仍保留一定流程差异。试点应检验团队级自主和组织级汇总能否并存:哪些字段必须统一,哪些状态可以由团队自定义,跨团队依赖如何被发现和升级。
建议由两个特征不同的团队共同试点,例如一个产品功能团队和一个平台团队。若软件只适合其中一个,管理层要判断是否值得采用双工具策略,还是通过流程调整缩小差异。强行统一并不总比多工具更便宜,维护两个系统也不总是合理。
3. 100 人以上:把平台运营能力写进采购方案
中大型组织要明确工具上线后的责任结构:谁管理组织模板,谁审批流程变更,谁维护集成,谁处理权限,谁负责数据口径。没有这些职责,平台很容易在上线后逐渐变成“人人都能改、没人负责收敛”。
如果组织对研发流程有较多跨团队协作要求,可以将 PingCode 纳入重点评估范围,同时用真实场景确认需求、迭代、测试和交付信息能否形成连续链路。不能因为平台定位覆盖研发流程,就跳过现有系统集成、安全、部署、权限和迁移验证。
中大型组织还要设计分阶段推广计划。先定义统一的最小数据规范,再选择业务代表团队试点,修正模板后逐步扩展。第一阶段不必强求所有管理报表完整;先确保工作项真实、状态可信、责任清楚,比追求全组织一次上线更稳健。
4. 强依赖微软工程生态:先验证工程链路是否减少手工步骤
如果代码、构建、测试和部署大多已经在微软工具链中运行,Azure DevOps 应进入技术验证。采购团队要统计每一类集成的实际使用者和维护者,并核对数据是否能在工作项和工程活动间正确关联。
若工程团队偏好其他生态,或管理层主要想解决跨部门项目汇总问题,不应仅因组织已经使用某项微软服务就认定它是首选。系统组合是否匹配真实流程,比品牌统一更重要。
5. 工作流复杂且已有成熟管理员:评估 Jira 的弹性是否值得
如果组织有明确的流程负责人、现有工作流差异确实有业务理由,并且需要丰富集成,Jira 的配置弹性可能具有投资价值。评估时要把配置模板、自动化规则、插件更新和管理员交接都纳入实施计划。
如果每个团队都要求自己的状态、字段和报表,先问差异是否来自真实业务,还是历史习惯。能标准化的部分应尽量标准化;确实不能统一的部分要记录理由和维护成本。配置能力不是鼓励无限定制的许可证。
6. 团队要同时管理研发与非研发项目:验证 ClickUp 的共用边界
多个职能希望共用一个平台时,ClickUp 可以作为候选,但应先选出研发专属的最小流程,测试它是否能在统一空间中保持清晰。团队成员要能判断任务属于哪个项目、状态意味着什么、完成证据在哪里,管理者也要能从共用空间中准确筛选研发工作。
若共用平台导致研发信息淹没在大量一般任务中,可以考虑保留研发专用系统,再用集成提供必要汇总。统一入口不一定等于统一底层平台;对有明确专业流程的团队,适度分层有时比全量合并更可维护。
7. 预算有限:按瓶颈排序,不要按套餐档位排序
预算受限时,我会优先投资能减少当前最大损失的能力。若每周主要耗费在进度汇总,就优先验证自动化数据汇总;若主要问题是需求不断插队,先建立优先级和变更记录;若主要问题是测试排队,先让测试容量和工作流可见。
也要把成本拆成一次性成本和持续成本。一个低价套餐如果需要大量手工维护,不一定比高价但流程顺畅的方案更省;一个功能丰富的方案如果只有少数能力会被实际采用,也可能造成预算浪费。最终应比较可验证的年度总拥有成本,而不是只比较每用户订阅价格。
8. 仍在使用旧工具:先决定迁移什么、留下什么
不要把“换系统”当作迁移的唯一目标。先整理旧系统中的项目、字段、状态、自动化和集成,标记出长期无人使用、意义不清或重复的数据。然后制定迁移映射表:旧字段对应新字段、无法映射的数据如何保留、哪些历史记录只做归档。
切换期间要定义并行期长度、数据写入规则和回滚条件。若新旧系统同时允许创建和更新同一条信息,短期方便,长期容易产生冲突。最好明确唯一可信来源和停止旧系统写入的时间点。
八、试点执行清单:六周内回答是否值得买
1. 第一步:选一个有代表性的团队,而非最容易成功的团队
试点团队应有真实协作需求,也愿意提供反馈。只挑最支持项目的人,可能得到过于乐观的结果;只挑流程最混乱的团队,又可能把组织问题误判为软件问题。选择一个需求、开发、测试协作相对完整的团队,并说明它的限制条件。
2. 第二步:固定基线和成功标准
试点开始前记录现状,例如每周手工汇总小时数、状态缺失比例、迭代中途新增工作占比、典型工作项周期时间和跨系统重复录入次数。成功标准要控制在三到五项,且每项都要有口径、目标和数据负责人。
不要只设“满意度达到 90%”之类目标。满意度可以作为体验反馈,但必须与实际操作摩擦、数据完整性和工作结果共同判断。如果满意度高却需要大量线下补充,试点仍未证明系统能够承担核心工作。
3. 第三步:按真实任务运行,不额外制造演示数据
试点期间应尽量使用真实需求和缺陷,不要建立一套只为演示而存在的虚拟项目。真实工作会暴露团队最不愿意手工维护的字段、容易遗漏的交接和需要追溯的决策记录。
每周安排一次短复盘,记录系统摩擦、流程摩擦和培训问题。比如字段填写困难属于界面或流程配置问题;需求一直不清楚则属于上游协作问题;权限审批太慢可能涉及治理规则。不同问题要由不同责任人处理。
4. 第四步:把试点问题分成可修复、需取舍和不可接受
- 可修复问题:通过模板、培训或有限配置即可解决,且维护责任明确。
- 需取舍问题:例如轻量操作和复杂治理之间的冲突,需要管理层明确优先级。
- 不可接受问题:触及安全、审计、关键集成或数据迁移硬性要求,不能靠培训弥补。
这种分类可以避免试点复盘变成“大家提出很多意见,最后全部记下来”。真正的决策应当说明哪些问题会在签约前解决、哪些会作为已知限制接受、哪些问题使方案退出候选。
5. 第五步:做退出判断,不让试点无限延期
试点结束时至少回答四个问题:核心工作流是否可以在系统内完成;与现有工具之间的重复劳动是否减少;关键数据是否可解释、可导出、可追溯;实施和维护投入是否在可接受范围内。
若只有体验改善,却没有流程数据或明确的成本变化,可以延长试点一次,但要说明缺少的证据和新截止日期。若关键要求无法满足,应及时退出,而不是因为已经投入培训和配置成本就继续采购。这种沉没成本不应成为下一笔预算的理由。

九、最后的取舍:买平台之前,先决定要改变什么
1. 五款工具没有脱离组织背景的绝对冠军
Jira 的价值在于复杂流程的可塑性,代价是需要控制配置和集成治理;PingCode 值得中大型研发组织验证其跨环节协同能力,前提是组织确实需要平台化管理并能运营平台;Azure DevOps 的价值受微软工程生态适配度影响;Linear 的优势取决于轻量操作是否比复杂治理更重要;ClickUp 的价值来自跨职能集中管理,但要防止研发流程被泛化。
因此,候选软件不应按知名度、功能数量或销售演示排名。把同一组真实工作项交给不同候选系统处理,观察路径、等待、手工步骤、数据完整性和管理成本,才是更接近真实投资决策的比较方法。
2. 先把瓶颈写成可验证的假设
例如:“每周状态汇总消耗大量时间”是一项可测的现状;“上线后汇总时间会下降 40%”则是一项待验证假设。试点的意义不是证明采购决定正确,而是尽早发现假设不成立的地方。
如果主要瓶颈是需求决策慢,系统不能替负责人做优先级取舍;如果主要瓶颈是测试容量不足,任务看板不能凭空增加测试资源;如果主要瓶颈是跨团队责任模糊,增加字段也不等于责任落地。软件可以放大清晰流程,也可能把混乱流程更精确地记录下来。
3. 下一步怎么做
- 用一页纸写下团队当前最昂贵的三个等待或重复劳动,并给出发生频率与影响。
- 设定硬性条件,包括安全、部署、权限、数据迁移、集成和审计要求。
- 从五款软件中选出最多三款,按同一组真实任务完成闭环演练。
- 在试点前记录基线,试点中保存过程证据,结束时比较成本、风险和使用摩擦。
- 由研发、产品、测试、管理和系统运营角色共同决策,并明确上线后的流程负责人。
我最看重的不是哪款软件承诺了最多功能,而是它能否让团队在不额外制造大量录入负担的前提下,及时看见工作停在哪里、为什么停、由谁处理,以及改进后是否真的变快。2026 年值得投资的 Scrum 管理软件,不是替团队做管理的工具,而是让管理问题更早暴露、让改进效果可以验证的工作系统。
下一步不要先谈全公司推广。先找一个具有代表性的研发团队,设定基线,挑选真实工作项,完成一次有退出条件的试点。数据证明流程改善、维护成本可控,再扩大投资;数据不支持,就调整流程或更换候选,而不是继续为一个无法解决瓶颈的系统买单。
常见问题解答(FAQ)
1. 2026年值得优先评估的5款Scrum管理软件有哪些?
我在给团队筛选Scrum工具时,最纠结的不是功能多不多,而是它能不能贴合现有研发流程。我想先拿到一份短名单,也想知道不同规模、不同技术栈的团队该怎么区分。
可以先把 Jira、Azure DevOps、Linear、ClickUp 和 Trello 纳入候选,但这不是脱离团队场景的绝对排名。Jira适合需要灵活配置工作流、权限和报表的团队;Azure DevOps适合已经使用微软研发与交付生态的团队;
Linear更适合重视轻量协作和快速操作的产品研发团队;ClickUp适合希望把项目与文档等协作内容集中管理的团队;Trello适合流程简单、希望快速上手的小团队。具体功能、集成和价格会随版本及套餐变化,决策前应核对官方信息。
我的判断是,工具是否能减少重复录入、让阻塞项及时浮现,比功能清单的长度更能预测长期使用效果。
2. Scrum软件选型时,应该优先看价格还是看总使用成本?
我曾经只盯着每个账号的订阅价格,后来才发现配置、培训和维护也会持续占用团队时间。我想知道怎样把这些隐性成本算进去,避免买了便宜方案,最后却让开发人员花更多时间做管理。
建议比较总使用成本,而不只看订阅费。可以把成本拆成账号费用、初始配置与迁移、培训、集成维护,以及每周重复录入和报表整理所耗的工时。举例来说,假设20人团队每人每周多花15分钟维护两套系统,一年按46个工作周计算,就是230小时;若内部核算工时成本为每小时300元,这部分的示例成本约为6.9万元。
这个数字是计算示例,不代表任何团队的实测结果。选型时应把相同的团队人数、使用周期和工时假设放进比较表,再核对套餐限制与续费条件。
3. 团队的Scrum瓶颈,怎样判断是流程问题还是软件问题?
我遇到过任务板看起来很完整,迭代却总是延期的情况,因此不确定换工具能不能解决问题。我想知道应先检查哪些数据,才能分清是软件不好用,还是需求拆分、评审或跨团队协作出了问题。
先别急着换软件,先观察连续3个迭代的任务流转。记录每个任务从进入开发到完成的时间、在制任务数量、阻塞时长、迭代承诺与实际完成量,并标注需求变更和外部依赖。若任务长期停在等待评审或等待其他团队,瓶颈更可能在协作约定;若成员反复手工同步状态、无法及时发现逾期或依赖关系,工具能力才可能是主要限制。
可把“在制任务持续增长、已开始任务长期不动”作为调查信号,而不是通用判定阈值;不同团队的任务规模和工作方式差异很大。
4. 怎样用小范围试点,判断一款Scrum软件是否适合团队?
我不想因为一次演示就让整个研发部门换工具,也担心试点只挑最积极的成员,结果看起来很好、推广后却没人愿意用。我想要一个周期短、能暴露真实问题的试用方法。
选一个包含产品、研发和测试角色的真实小组,跑完两个完整迭代;不要只演示理想流程,也要纳入需求变更、任务阻塞和迭代复盘。试点前记录当前的状态同步耗时、逾期任务数、阻塞项发现时间和迭代完成情况,试点结束后用同一口径复测。再让成员分别评价任务更新是否方便、信息是否重复、管理者是否能及时发现风险。
若状态同步工时下降,但阻塞项仍然发现过晚,说明工具可能改善了录入,却没有解决协作机制;这时应先调整流程约定,再决定是否扩大采购。
文章包含AI辅助创作:突破研发瓶颈:2026年最值得投资的5款scrum管理软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/216869
读者评论
把等待时间拆成需求澄清、评审和测试环境几类很实用。团队看起来都很忙,不代表交付流动顺畅;选工具前先抽样检查工作项历史,确实比只看燃尽图更能定位问题。
五款工具的定位写得比较克制,尤其提醒大型团队把管理员投入、权限和迁移成本算进去。建议试用时用一条真实需求走完评审、测试和发布流程,别只看演示页面。
赞同不要横向比较不同团队的速度。要是把故事点直接用于绩效,估算很容易变成博弈。文章提到的验收指标也更可操作,不过实际统计前还得统一状态定义和数据口径。
