如何选择适合你的一机一档管理系统?2026年最新选型指南

如何选择适合你的一机一档管理系统,真正的分水岭通常不是“有没有设备台账”,而是一次设备调拨、维修或盘点发生时,现场人员能不能在几分钟内找到可信记录。选错系统,企业可能只是把纸质卡片换成电子表格;选对系统,设备身份、责任人、位置、维修履历、校准状态和报废依据才会沿着全生命周期连起来。本文给出一套可落地的 2026 年选型方法,并用明确标注的情景模拟数据说明如何验证效果。

如何选择适合你的一机一档管理系统?2026年最新选型指南

一、先讲核心结论:不要先比功能表,先验证档案能不能跟着设备走

1. 一机一档的核心不是“建档”,而是身份、事件和责任连续

一机一档,是以单台设备为核心,把它从采购、验收、启用、点检、维修、校准、调拨到停用、报废的记录串成一份可追溯档案。这里的“一机”可以是生产设备、检验仪器、实验室设备、医疗设备、工程机械,也可以是需要独立追踪的高价值设施。

我判断系统是否真正支持一机一档,通常不看产品页面上有多少模块,而是拿一台设备追问五件事:它是谁、现在在哪里、谁负责、最近发生了什么、下一步应当做什么。如果回答依赖多个表格、聊天记录或个人记忆,档案就还没有闭环。

选型时优先验证四项能力:设备唯一身份、业务事件留痕、流程责任闭环、档案可导出。二维码、看板、报表和移动端很重要,但它们是入口和呈现方式;设备身份与事件数据才是档案的底座。

2. 先按业务复杂度分层,再决定买什么规模的系统

设备数量不是唯一的选型尺度。300 台设备分散在多个地点、需要校准和审批,可能比 3000 台集中存放的普通资产更复杂。真正拉开实施难度的,往往是设备类别数量、业务地点、关键设备占比、流程差异、系统接口和监管要求。

业务类型 常见特征 优先关注的能力 容易忽略的风险
小型机构或单一场地 设备集中、流程简单、专职管理员少 扫码查档、批量导入、点检提醒、简单报表 为复杂功能付费,最后仍靠表格维护
多部门、多场地企业 设备分散、责任人变化频繁、审批环节较多 组织权限、调拨流程、移动端、跨地点统计 不同部门自行定义字段,数据无法汇总
生产或质量要求较高的组织 设备状态影响生产、安全、检测或合规 维修工单、校准管理、停机记录、审计追溯 只记录“已维修”,缺少原因、处理过程和验证
集团或多法人组织 制度统一但现场差异明显,系统众多 多组织权限、主数据治理、接口、数据隔离 总部强推统一流程,现场绕开系统另建台账

3. 选型结果应当是一份可验证的方案,而不只是一张评分表

一份可执行的选型结论至少应回答:先覆盖哪些设备、谁是业务负责人、首期导入哪些数据、哪些流程必须上线、哪些系统要对接、如何验收、失败时怎样退出。没有这些内容,即使产品演示很流畅,也无法证明它能进入日常工作。

我建议先定义一个小范围试点,再用真实设备跑完整场景。与其问“系统是否支持维修模块”,不如现场演示“设备报修后,维修人员如何接单、如何记录原因、如何更换部件、谁确认恢复、档案如何自动更新”。采购前能跑通业务,远比采购后再补流程便宜。

如何选择适合你的一机一档管理系统?2026年最新选型指南

二、背景与真实场景:设备档案为什么总在关键时刻失灵

1. 台账存在,不等于现场能找到正确的那一份

常见的设备台账并非完全没有数据,而是信息散落在不同载体:财务系统记录资产编号和折旧,维修人员保存故障记录,质量部门管理校准证书,现场班组贴着纸质点检表,设备管理员另有一份电子表格。每一份记录单独看都合理,合在一起却常常无法确认是不是同一台设备。

最容易暴露问题的时刻,通常不是日常巡检,而是设备搬迁、突发故障、外部审核、事故复盘或责任人更换。有人按资产编号查到一个地点,现场却已经搬走;有人拿着旧版说明书维修,设备型号和部件已经更换;有人想找最近一次校准记录,却发现证书存放在离职员工的个人目录里。

因此,我会把“记录能否关联到唯一设备”作为第一道门槛。只用设备名称关联,风险很高:同一型号可能有数十台;只用财务资产编号,也可能遇到设备未入账、编号重用或历史编码不统一。通常需要建立稳定的内部设备主键,并保留旧编号、财务编号、出厂编号等别名。

2. 设备履历断点通常来自流程,而不是人员不认真

现场人员不愿录入,未必是态度问题。更常见的原因是系统要求填写的信息超出当下任务需要,录入入口太远,网络不稳定,或记录提交后没有任何反馈。维修人员已经在工单系统填过故障,再到另一个系统重复填一次,结果往往是两个系统都不完整。

还有一种结构性断点:设备发生调拨,但流程只更新了位置,没有更新责任人;设备完成维修,却没有由使用部门确认恢复;校准结果已经过期,却没有任何机制阻止设备继续被当作合格设备使用。系统即使记录很多,如果没有把事件连接到责任和后续动作,档案仍然只是“信息仓库”。

选型时要观察的不是“是否支持流程配置”,而是流程能否在不增加无谓录入的前提下,把必要信息留住。比如维修工单关闭时,是否能自动回写故障时间、维修时间、停机时长、维修人员、原因分类和验证结果;如果需要重复填同一字段,现场很快会找到绕过系统的办法。

3. 设备风险不同,档案完整度的要求也不同

一台普通办公打印设备,与一台停机就影响整条生产线的关键设备,不应套用同一套档案标准。前者可能只需管理责任人、位置、采购信息和维修记录;后者还可能需要备件、更换部件、点检标准、停机损失、校准结果、风险等级和备用方案。

我会建议企业先区分关键设备、一般设备和低价值设备,而不是要求所有设备都填满同样多的字段。过度管理会让一线觉得系统是负担,管理不足又会让关键设备的风险不可见。合理做法是设置分层模板:关键设备字段更完整、审批更严格、记录频率更高;普通设备保持轻量。

设备管理的目标也不只是“资产找得到”。对于生产和检测场景,系统还应帮助回答设备是否可以继续使用、是否存在逾期任务、是否发生重复故障、维修等待是否过长,以及资产投入是否与实际利用相匹配。

如何选择适合你的一机一档管理系统?2026年最新选型指南

三、常见误区:看起来先进的功能,未必能解决档案失真

1. 误区一:设备数量多,就一定要买最复杂的平台

设备规模能影响性能、权限和导入能力,但不能单独决定系统复杂度。一个拥有数千台低风险设备的单一场地,可能只需要统一台账、二维码、责任人和维修记录;一个只有几百台设备的实验室,如果涉及校准、证书、环境条件和审计追溯,流程反而更复杂。

判断系统规模是否合适,可以问三个问题:有多少种设备管理流程?有多少个需要隔离的数据范围?有多少个必须实时交换数据的外围系统?如果这些问题的答案都很简单,却采购了大量定制功能,实施成本和维护成本很可能高于管理收益。

2. 误区二:二维码贴上去,就等于实现一机一档

二维码只解决了“如何快速打开记录”的问题,不会自动解决身份错误、数据过期和流程断点。标签贴错、重复编码、二维码脱落、设备换外壳后没有重贴,都可能造成扫码结果错误。更重要的是,扫码打开的记录是否能显示设备当前状态,是否允许现场发起报修、调拨或点检。

在测试移动端时,我建议至少测四种条件:正常网络、弱网、断网后恢复、不同权限账号。不要只看手机页面是否漂亮。要验证扫码后能否确认设备名称、型号、位置和状态;离线提交是否有明确提示;重复扫码是否会产生重复工单;照片和附件是否能成功上传。

3. 误区三:功能越多越好,字段越全越专业

字段数量不是档案质量的替代指标。一个需要填写五十个字段的维修表单,如果其中三十项没人知道怎么填,最终会出现大量“其他”“不详”或虚构内容。档案看起来更完整,信息价值却更低。

每个字段都应有明确用途:用于识别设备、触发任务、支持分析、满足审计,或帮助现场决策。如果无法说清某字段谁维护、何时填写、错误会造成什么后果,就不应该把它设为强制项。高质量系统允许根据设备类型和业务阶段展示不同字段。

4. 误区四:供应商承诺能对接,就代表接口已经可用

“支持接口”通常只说明系统具备某种技术能力,并不代表数据映射、异常处理、身份匹配和责任边界已经确定。比如财务系统把设备列为“固定资产”,设备管理系统却把同一对象拆成主机、附件和可更换模块;如果没有编码规则和关联策略,接口只会更快地同步错数据。

对接评估要看真实字段、同步方向、频率、失败重试、重复数据处理、接口日志和责任人。采购合同或实施方案中,应明确哪些数据由哪个系统作为权威来源,发生冲突时如何裁决,接口故障期间如何补录,以及对账由谁负责。

5. 误区五:先把旧数据全部搬进去,后面再慢慢清理

迁移脏数据不会自动变干净。它会让旧问题进入新系统,并且因为新系统有了统一界面,错误记录更容易被误认为准确数据。批量导入之前,至少应处理重复设备、无效设备、空缺关键字段、历史编号映射和状态不明记录。

我倾向于把数据拆成“首期必须可信”“可以后补”“仅保留历史备查”三类。设备唯一身份、在用状态、位置、责任人和关键风险字段通常属于第一类;旧维修附件可以分批归档;无法确认的历史记录应标注待核验,而不是悄悄填一个猜测值。

如何选择适合你的一机一档管理系统?2026年最新选型指南

四、专业判断逻辑:用一套可复核的标准筛掉不合适方案

1. 第一步:先划定设备范围与风险分层

不要从供应商功能菜单开始,而要从设备清单和业务风险开始。为每台设备尽可能补齐设备类别、使用地点、当前状态、责任部门、关键程度和管理要求。信息不完整时,先标记不确定性,避免把猜测当作主数据。

随后将设备按风险和管理复杂度分层。例如,关键生产设备、检测仪器、涉及安全要求的设备可归为高关注等级;通用办公设备、低价值辅助设备可以采用轻量档案。分层不是为了增加标签,而是决定字段、任务频率、审批要求和数据留存深度。

如果组织还没有明确“关键设备”的定义,我建议由设备、生产、质量、安全和财务共同制定标准。可以考虑故障对产量的影响、替代设备是否可用、停机恢复时间、测量结果对质量的影响,以及设备故障可能带来的人员或环境风险。

2. 第二步:把一台设备的完整生命周期画出来

选一台代表性设备,按实际发生顺序梳理业务事件:采购申请、到货验收、安装启用、日常点检、故障报修、维修确认、校准或检测、调拨、停用和报废。每个事件都要明确发起人、必填信息、审批人、系统自动动作和最终档案记录。

流程图上如果出现“找管理员帮忙补一下”“月底再集中录入”“先用纸单以后再补”,就要把这些环节当作实施风险。临时补录并非绝对不能用,但必须规定时限、责任人和异常监控,否则它会变成默认流程。

3. 第三步:核对设备主数据和唯一身份策略

设备主数据至少要有一个不随地点或负责人变化的内部唯一标识。设备名称、俗称、型号、制造商、出厂编号、财务资产编号和现场标签都可以作为属性或别名,但不宜让它们相互替代。

对一台设备更换部件、迁移位置或变更责任人时,设备主身份通常应保持不变;如果设备主体被拆分、合并或整体替换,则应根据管理规则建立新旧关系。系统需要支持历史编号查询,才能让老工单、纸质证书和历史审计材料继续找到对应设备。

4. 第四步:把系统能力映射到具体任务,而不是模块名称

业务任务 需要验证的系统行为 验收证据
设备入库建档 支持模板导入、重复识别、必填校验和附件关联 导入日志、重复记录清单、抽样档案
现场查档 扫码后展示当前状态、位置、责任人和待办事项 不同账号、不同网络条件下的现场操作记录
点检执行 按设备类型生成任务,记录时间、结果、异常和处理人 计划任务、逾期提醒、异常转工单的完整记录
维修处理 串联报修、接单、诊断、用料、维修和恢复确认 一张工单从发起到关闭的完整履历
调拨变更 保留原位置和变更历史,避免覆盖后查不到旧记录 调拨审批、前后地点、责任人和生效时间
档案导出 支持按设备导出记录、附件索引和变更轨迹 无需供应商手工整理即可完成抽样导出

5. 第五步:评估数据、安全、权限和退出能力

设备档案可能包含生产布局、故障细节、供应商信息、检测证书和个人操作记录。评估时要问清数据存储位置、备份频率、恢复目标、传输和存储保护、操作日志留存、管理员权限边界,以及供应商人员是否能够查看客户数据。

权限设计不应只有“管理员”和“普通用户”两档。至少要区分查看、编辑、审批、导出、配置和用户管理,并支持按组织、场地、设备类别或数据范围授权。跨部门统计需要汇总数据时,不代表所有人都应该看到全部附件或敏感字段。

同样重要的是退出能力。合同结束或系统更换时,企业能否批量导出结构化数据、附件和操作记录?导出文件能否读懂字段含义?是否需要供应商额外收费才能拿回数据?这些问题应在采购前确认,而不是在系统已经运行多年后才发现。

如何选择适合你的一机一档管理系统?2026年最新选型指南

6. 第六步:把评分与否决条件分开

很多选型表把所有指标加权求总分,结果是某个方案在界面、报表和功能数量上拿高分,掩盖了关键缺陷。我的做法是先设否决条件,再做加权评分。否决条件可以包括关键数据无法导出、核心流程不能留痕、权限不满足安全要求、无法处理必要的设备编码规则,或试点中关键场景无法闭环。

通过否决项后,再对易用性、流程适配、移动能力、报表分析、接口、实施服务、总拥有成本和供应商持续服务能力评分。权重由业务风险决定:设备停机代价高的组织,应提高维修闭环和响应能力权重;场地分散的组织,应提高移动端和离线适配权重。

7. 第七步:以业务脚本做现场演示和试点验收

要求供应商使用企业提供的设备样本,而不是只用预置演示数据。脚本应包含正常流程和异常流程:重复设备导入、设备位置修改、维修退回、校准过期、无权限用户尝试导出、弱网扫码、工单关闭后修改记录等。

每个脚本都要写明预期结果和证据。例如“维修关闭后,设备档案出现维修日期、故障原因、处理措施和恢复确认;原始记录保留修改人和时间;设备状态从停机维修变为可用”。如果只由演示人员口头说明“系统支持”,没有在系统里实际操作,就不应计入通过。

如何选择适合你的一机一档管理系统?2026年最新选型指南

五、案例与数据观察:用一组情景模拟看清试点该测什么

1. 案例设定:多场地制造组织的首期试点

下面的数据是为了说明评估方法而构造的情景模拟,不是某家企业的真实经营数据,也不是行业平均值。假设一家有三个生产场地的制造组织,候选设备约1200台,其中约180台属于生产关键或质量检测相关设备;旧记录分别来自电子表格、纸质维修单和证书文件夹。

该组织的试点范围选为180台设备,覆盖三个场地、四类设备和两种维修流程。首期目标不是一次性替换全部管理工具,而是验证设备身份、点检、维修、校准、调拨和档案导出是否能在同一套流程中连起来。

试点前,项目组先抽样核对设备标签、使用位置和档案记录,再明确谁负责主数据、谁确认现场状态、谁处理历史数据冲突。对无法确认的设备,不直接删除或补猜测值,而是进入待核验清单,由业务负责人逐项裁定。

2. 将试点指标分为数据质量、流程效率和实际采用三类

只统计登录人数或录入条数,很容易误判试点成功。一个更有用的指标组合,至少包含三类:数据质量看身份匹配、关键字段完整度和重复率;流程效率看报修到接单、维修关闭、档案查找和统计所需时间;实际采用看按期完成率、现场操作成功率和线下补录比例。

还要给每个指标写清分母、时间范围和数据来源。例如,“维修闭环率”是已关闭工单中拥有原因、处理措施和恢复确认的比例,还是所有报修事件中最终有关闭结果的比例?两种口径看上去都叫闭环率,实际含义并不相同。

指标 建议口径 采集方式 常见误读
设备身份匹配率 抽样设备中,系统记录与现场铭牌、位置和责任信息一致的比例 现场抽查和档案核对 只按导入成功条数计算,忽略设备是否对应正确
关键字段完整率 已定义为必需的字段中,填写有效且通过校验的比例 系统字段校验和人工抽样 把“其他”“未知”当成有效值,虚高数据质量
维修记录闭环率 包含故障、处理措施、责任人和恢复确认的已关闭工单占比 工单抽样和档案回查 只看工单是否关闭,不看关闭内容是否可追溯
现场完成时间 从扫码进入任务到提交有效记录的中位耗时 系统时间戳及现场观察 仅看平均值,忽略少数复杂流程和异常任务
线下补录比例 先在线下记录、之后再补录的事件占比 访谈、纸单抽查和时间戳比对 系统里最终有数据就认为现场流程已数字化

3. 模拟结果:流程变快不代表数据自动变准

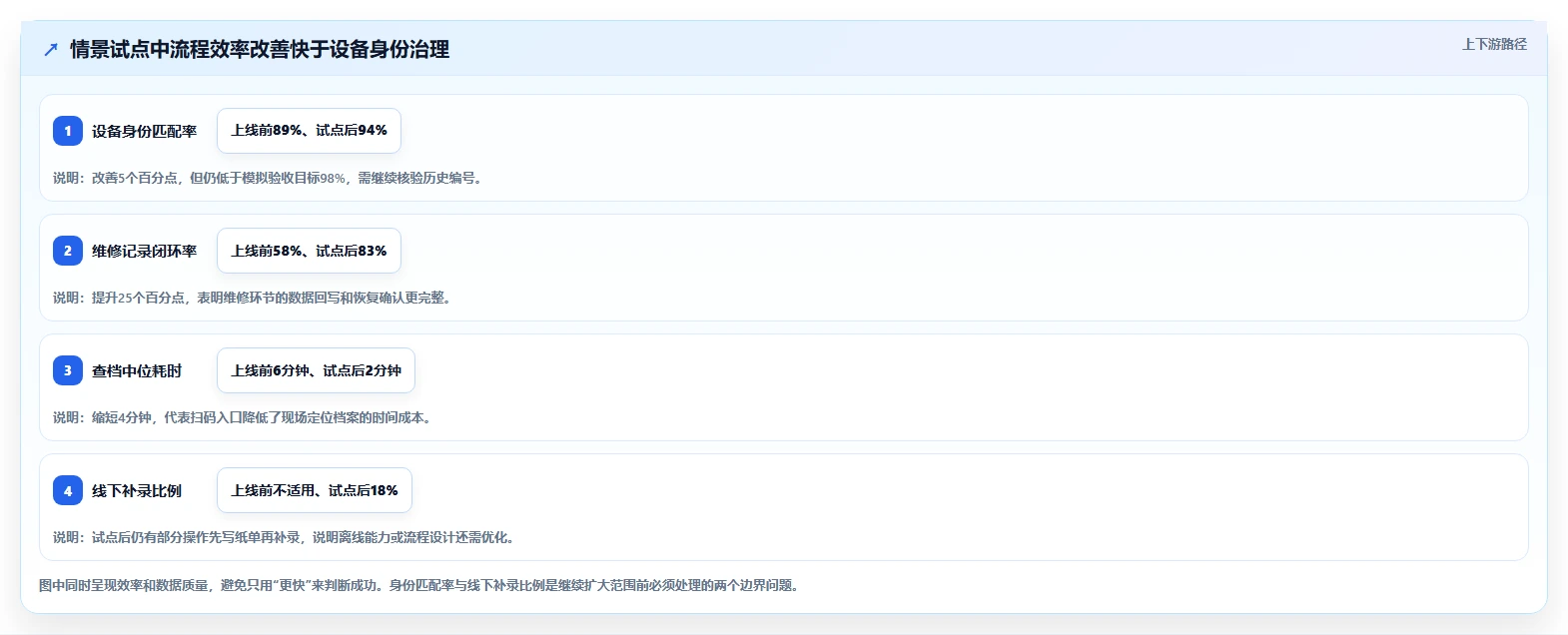

在情景模拟中,试点运行一个月后,现场查档中位耗时从约6分钟降到2分钟,维修记录闭环率从58%升至83%。但设备身份匹配率只从89%提升到94%,没有达到项目组设定的98%验收目标。原因不是系统无法管理档案,而是旧资产编号与现场铭牌之间仍有一批历史映射关系没有确认。

这个差异非常值得重视:查档速度改善,说明入口和流程更顺;身份匹配仍不足,说明数据治理没有完成。若此时只对外宣布“系统上线成功”,之后维修数据和成本分析可能仍然对应错设备。因此,试点指标要能暴露短板,而不是只展示改善幅度。

如何选择适合你的一机一档管理系统?2026年最新选型指南

4. 找到未达标原因,比平均改善值更重要

试点出现未达标,不一定意味着产品不合适。需要进一步判断原因属于哪一类:系统能力缺口、主数据质量不足、流程设计不合理、用户培训不到位,还是组织责任不清。不同原因对应不同决策:系统缺口要复测或更换方案,数据问题要补治理,流程问题要重新设计,责任问题则需要管理层指定负责人。

建议为每个未达标项建立整改记录,包含问题描述、影响设备范围、责任人、完成期限、验证方式和复测结果。不要只登记“待优化”。例如,“扫码后弱网提交失败”应写明出现地点、设备型号、网络条件、失败率和系统日志,而不是简单写“移动端体验不好”。

5. 试点结束时要做一次反向审计

从系统中随机抽取设备档案,再到现场核验;也从现场随机抽取设备,再回系统查档。双向抽样能发现不同问题:前者可能发现系统有记录但设备已不存在,后者可能发现现场设备没有建档或编码重复。

试点验收最好覆盖至少三个角度:设备档案是否准确,关键流程是否有完整记录,用户是否愿意在现场使用。对高风险设备,还应追踪一次完整的异常处理,确认提醒、审批、处理、复核和档案归档没有断点。

如何选择适合你的一机一档管理系统?2026年最新选型指南

六、不同情况下的行动建议:按组织成熟度安排落地路径

1. 设备少、流程简单:先做可信台账和扫码查询

如果设备集中在一个场地,只有少量管理员,且维修、校准和审批都比较简单,首期重点应是统一设备身份、位置、责任人、状态和附件。选择系统时优先看批量导入、查询速度、扫码体验、权限配置、数据导出和价格透明度。

此类组织不要一开始就上线复杂的多级审批、设备预测维护或大量自定义表单。先把在用设备清单做准,让现场扫码能看到最新档案,再观察哪些流程确实需要系统化。功能越少不等于能力越弱,关键是系统是否容易持续维护。

2. 多部门、多地点:优先统一主数据和权限规则

多地点组织往往不是缺少流程,而是同一流程在不同场地叫法不同、字段不同、审批人不同。上线前要先统一哪些数据必须一致,哪些流程允许本地配置。设备类别、状态、故障分类和责任人规则通常值得统一;场地特有的点检项目可以保留差异,但应有统一的编码和统计口径。

这种情况下,建议先选择两个流程成熟度不同的场地做试点:一个愿意配合、数据相对完整;另一个能代表实际复杂情况。只在最先进的场地试点,容易高估全集团的采用能力;只选问题最多的场地,又可能把试点变成数据清理项目。

3. 关键设备影响生产或质量:把状态控制与记录闭环作为硬指标

如果设备状态直接影响产能、产品质量或安全,选型要重点验证设备状态变化能否触发后续动作。设备处于维修中时,是否能阻止或提醒使用?校准到期前是否通知责任人?维修完成后是否需要确认才能恢复可用?异常点检是否能转成工单并追踪到关闭?

对关键设备,不建议只以录入完成率作为验收指标。更重要的是状态准确率、逾期任务处理率、异常关闭时长、重复故障识别能力和关键附件可追溯性。若业务要求仍由人工判断,也应保证系统显示清楚、提醒到位并保留决定依据。

4. 现有系统较多:先划定权威数据源和接口边界

如果组织已经使用财务、采购、维修或生产系统,先画数据流向图,明确谁负责设备身份、采购金额、维修工单、库存备件和校准证书。不是每个系统都要成为数据中心,也不是所有数据都要双向同步。

通常可以将设备基础身份和位置由设备主数据管理,将采购和折旧信息由财务系统管理,将维修任务由维修模块或工单系统管理,再通过稳定设备标识进行关联。接口先解决核心字段和关键事件,不要在第一期就追求所有字段实时同步。

5. 监管或审计要求高:将证据留存与修改追踪提前验证

对审计敏感的场景,重点确认记录是否可以追踪到操作者、时间、修改前后内容和审批过程;附件是否能关联具体设备和事件;导出后是否能保留必要的上下文。仅有“最后修改时间”可能不足以解释一项关键记录是如何变化的。

涉及特定行业监管或强制标准时,应由企业的质量、合规或法务人员核对适用要求。系统功能不能替代制度判断,也不能因为产品宣称“满足合规”就默认符合所有业务边界。验收应基于企业实际适用的文件、流程和记录期限。

6. 预算有限:把钱投在数据质量和高风险流程,而不是视觉装饰

预算紧张时,可以分阶段投入:先盘点和编码,再上线查档、点检和维修闭环,然后补充分析、接口和设备利用率管理。分阶段不等于重复采购,前提是首期系统的数据结构和导出能力支持后续扩展。

如果必须做取舍,我通常建议保留设备唯一身份、权限、安全、关键流程留痕和数据导出,先推迟复杂看板、定制门户和低频分析。界面体验很重要,但它不能弥补设备主数据错误,也不能代替流程责任。

如何选择适合你的一机一档管理系统?2026年最新选型指南

七、选型时的取舍:哪些值得坚持,哪些可以留到后续

1. 不要妥协的底线:身份稳定、记录可追溯、数据可退出

设备唯一标识不稳定,档案之间就无法可靠关联;关键事件没有历史留痕,审计和复盘就会失去依据;数据无法完整导出,企业就会被长期锁在单一系统里。这三项不一定是最显眼的功能,却应当列为采购底线。

同时要确保系统有基本的权限和安全能力,能够限制不必要的查看、编辑和导出。若供应商无法说明数据备份、恢复和退出机制,或者关键数据只能通过人工逐条整理拿回,就应当把风险写入评估结论,而不是等上线后再解决。

2. 可以后置的能力:复杂预测、全面自动化和定制大屏

设备故障预测、智能分析和复杂大屏可能有价值,但它们依赖足够干净、连续、可解释的历史数据。若故障分类长期填写不一致,维修记录缺少原因和措施,直接上线预测功能很容易得到看似精确、实际难以行动的结果。

可以先把维修数据结构化,稳定采集故障类型、停机时长、处理措施和更换部件,再评估是否需要更高级的分析。管理层大屏也应先服务具体决策,例如哪些设备逾期、哪些故障重复发生、哪些场地工单积压,而不是只展示总设备数和图表数量。

3. 轻量产品与专业平台的取舍

比较维度 轻量方案更合适的情况 专业方案更合适的情况 需要警惕的信号
流程复杂度 以建档、查档、简单维修为主 点检、校准、维修、审批和状态联动较多 产品能配置很多流程,但实际每次改动都依赖定制
设备分布 单场地,责任边界清楚 跨地点、跨部门或跨法人管理 组织权限无法细分,现场只能共用管理员账号
数据分析 少量固定报表即可支持管理 需要按设备类别、故障和场地持续分析 报表只能看总数,不能追溯到具体设备和事件
实施资源 内部管理员可承担少量维护 有业务负责人和持续运维团队 方案过度依赖个别实施人员,交接后无人维护
退出与扩展 数据导出清楚,业务简单 需要接口、权限扩展和长期演进 字段结构封闭,附件或操作日志无法完整导出

4. 标准产品与定制开发的取舍

标准产品通常能减少从零开发的时间,也更容易获得持续升级,但企业需要接受一定程度的流程适配。定制开发更容易贴合差异化流程,却会增加需求变更、人员交接、技术升级和长期维护负担。

决定是否定制前,先确认差异是不是核心业务要求,还是历史习惯。如果某个审批步骤只是沿用纸面流程,但并没有风险控制价值,适合借上线机会精简;如果差异来自法规、设备安全或质量控制要求,则应验证标准配置能否满足,不能简单要求现场迁就软件。

5. 云端与本地部署的取舍

部署方式不应只按“云端更先进”或“本地更安全”来判断。需要结合企业的数据分类、网络环境、工厂现场条件、访问方式、运维团队和业务连续性要求,评估数据保护、恢复能力、升级安排、接口连通和长期成本。

现场网络条件较差时,移动端是否支持离线或弱网操作,可能比部署位置更直接影响采用率。若选择本地部署,也要确认补丁、备份、监控和故障恢复由谁负责;没有稳定运维能力的本地系统,同样可能面临安全和可用性风险。

八、从采购到上线:把选型结论变成可执行项目

1. 采购前先准备四份材料

  • 设备范围清单:包含设备编码、名称、型号、位置、责任部门、状态和关键程度,无法确认的字段单独标记。
  • 业务场景清单:写明建档、点检、维修、调拨、校准、停用和报废的真实处理方式。
  • 系统接口清单:说明现有系统、数据来源、交换方向、更新频率和异常责任人。
  • 验收指标清单:定义数据质量、流程闭环、操作耗时、权限和导出的口径及目标。

这四份材料不需要一开始就完美,但需要由业务部门共同确认。供应商可以帮助梳理,但不应由供应商单方面替企业定义设备分类、责任边界和验收口径。

2. 合同和实施方案要明确边界

合同或项目附件中,应写明许可范围、设备或用户规模、实施内容、培训次数、接口数量、数据迁移范围、验收标准、缺陷处理、服务响应、数据归属和退出支持。对“可配置”“支持接口”“提供培训”等模糊表述,最好要求补充具体交付物。

数据迁移要明确谁负责清理、谁确认字段映射、哪些附件纳入首期、错误数据如何返工。若企业负责准备模板,应约定模板字段和校验规则;若供应商负责迁移,应约定抽样标准和错误率阈值。否则很容易出现双方都认为对方应当负责的情况。

3. 上线顺序要先稳住关键主数据,再扩大流程范围

建议先完成设备分类、编码规则、组织权限和首期设备导入,再上线扫码查档、维修和点检。经过一轮现场验证后,再逐步扩展校准、备件、成本、利用率和分析能力。一次性上线过多模块会让用户同时面对新系统、新流程和旧数据问题,难以判断问题来源。

试点成功也不等于立即全量复制。扩围前应检查:首期数据问题是否有整改机制、不同场地是否能采用统一规则、系统性能是否满足预期、关键用户能否独立处理常见问题。扩围要有明确的暂停条件,而不是按计划日期自动推进。

4. 建立上线后的运营机制

系统运行后,需要有人持续负责设备主数据、字段规则、权限、流程和报表。建议明确业务系统负责人、设备管理员、场地关键用户和技术运维的职责,并设定数据抽查周期、问题响应时限和规则变更审批方式。

每月或每季度可以抽查设备身份、责任人、位置、逾期任务和维修闭环记录。抽查结果不仅用于纠错,也要反馈给流程负责人:如果某类字段长期缺失,可能是字段无用、流程入口不合理或责任划分不清,不一定只是提醒用户“认真填写”。

5. 用分阶段目标避免“上线即结束”

阶段 重点目标 可观察结果
准备阶段 明确范围、分类、编码、责任和验收口径 设备清单有版本,数据问题有负责人
试点阶段 验证高频流程和现场使用条件 关键脚本通过,问题有整改记录
扩围阶段 复制规则并处理场地差异 各场地数据口径一致,差异有明确配置依据
运营阶段 持续改善数据质量和管理决策 抽查问题下降,逾期和重复故障可被发现并处理

如何选择适合你的一机一档管理系统?2026年最新选型指南

九、最后怎么做:一份能在两周内启动的选型行动清单

1. 第一周:完成现状盘点与风险排序

  1. 从财务、设备、维修和现场部门收集现有设备清单及资料来源。
  2. 抽查不同类别设备,核对系统记录、现场铭牌、位置和责任人。
  3. 识别关键设备、校准设备、频繁维修设备和记录缺失设备。
  4. 绘制建档、点检、维修、调拨、校准和报废的实际流程。
  5. 把问题分成身份错误、记录缺失、流程断点、权限风险和接口问题。

2. 第二周:编写演示脚本并确定试点验收线

  1. 选出代表性设备和典型场景,包含正常操作与至少两类异常流程。
  2. 要求候选方案使用企业提供的样本数据现场演示。
  3. 设定设备身份匹配、关键字段完整、工单闭环、现场耗时和导出能力的验收标准。
  4. 列出必须满足的安全、权限、备份、接口和退出条件。
  5. 由设备、使用部门、质量或合规、信息技术和采购共同评审。

3. 供应商沟通时,优先问这十个问题

  • 设备唯一标识如何设计,能否同时保留旧编号、财务编号和铭牌编号?
  • 重复导入或编码冲突时,系统如何提示和处理?
  • 位置、责任人和设备状态发生变化后,能否查看历史记录?
  • 维修、点检和校准记录能否自动关联设备档案?
  • 现场弱网或断网时,移动操作如何处理,数据冲突如何提示?
  • 不同场地、部门和岗位的查看、编辑、审批、导出权限如何配置?
  • 既有系统之间的数据由谁作为权威来源,接口失败如何补偿?
  • 能否批量导出设备数据、附件索引、操作记录和字段说明?
  • 实施、迁移、接口、培训和后续维护分别包含哪些交付物?
  • 合同结束或更换系统时,数据和附件如何完整移交?

4. 做决定时,把“必须满足”和“有更好”分开

最后评审时,可以将结论分成三栏:必须满足的底线、影响效率的重要能力、可延后或可替代的体验功能。这样既避免为了少数亮点接受重大风险,也避免因为暂时不具备某个高级模块就否定整个方案。

每一项评分都应能追溯到演示记录、试点结果、合同条款或明确的技术说明。没有证据的承诺,不应与已经验证的能力获得同等分值。对仍需验证的内容,明确责任人、测试方法和截止日期,再决定是否进入采购。

十、结论:系统选择的核心,是让每台设备都有可信的“过去、现在和下一步”

1. 选型判断归纳

一机一档管理系统的价值,不在于把所有资料集中放进一个页面,而在于设备发生变化时,身份不乱、历史不丢、责任明确、任务能跟进。适合你的方案,应同时匹配设备风险、组织流程、现场网络、数据基础和持续运维能力,而不是单纯以设备数量或功能数量决定。

如果你现在还在比较产品,我建议先做一次小型现场审计:随机选取一批设备,从系统查到现场,再从现场反查系统;记录身份不一致、责任人缺失、维修履历断点和附件找不到的情况。这个结果会比一份功能宣传册更清楚地说明,你应该先解决什么问题。

2. 下一步行动

先确定首期试点范围,再用一台关键设备跑通建档、扫码、点检、维修、状态变更和档案导出。把成功标准写成可量化的指标,也把数据无法匹配、弱网操作失败、权限越界和记录不能导出设为明确的风险检查项。

我的最终判断是:先选能把关键设备管对的系统,再考虑把更多设备管全;先证明档案可信,再追求智能分析。能让现场愿意用、管理者能核实、企业未来能带走数据的方案,才是经得起 2026 年业务变化的一机一档管理系统。

常见问题解答(FAQ)

1. 选择一机一档管理系统,先看哪些核心能力?

我正在给工厂设备管理找系统,看到的功能清单几乎都有档案、巡检和维修,光比功能数量很难判断。我的重点是设备从入厂、使用到维修报废能不能形成连续记录,而不是再多一个电子表格。

先把“一机一档”理解为设备全生命周期的单一可信记录,而不是给每台设备建一个可上传文件的文件夹。选型时优先检查设备身份、技术资料、点检保养、故障维修、备件更换、责任人变更和报废处置能否关联到同一台设备,并保留操作时间与责任人。可以拿一台真实设备做贯穿测试:扫描设备二维码,查看铭牌和说明书;

提交一次点检异常;生成维修工单;记录更换的备件;最后检查档案是否自动汇总这些事件。若维修记录仍要人工复制到档案,或同一设备在不同模块出现重复编号,功能再多也容易变成新的数据孤岛。建议把能力分成三档:必须有设备唯一编码、权限和审计记录;重要的是移动端扫码、异常闭环和到期提醒;

加分项才是预测性维护、智能分析等。先把基础记录做准确,再评估高级能力,能避免为暂时用不到的功能付费。

2. 一机一档系统部署在本地还是云端,应该怎么选?

我担心设备资料、维修记录和供应商信息放到云上之后,权限或网络出问题会影响现场工作;但本地部署又可能需要自己维护服务器。有没有一套不只看宣传口径、能落到实际管理责任上的判断方法?

不要先把“本地更安全”或“云端更省事”当成结论。真正要核对的是数据由谁保管、谁能访问、故障时谁负责恢复,以及现场断网时关键流程能否继续。涉及工艺参数、关键设备或严格内网隔离的场景,应确认本地部署是否支持备份恢复、补丁更新和异地容灾,并明确这些工作由哪一方承担。

多厂区协同、IT运维人手有限的组织,可以评估云端方案,但要核对数据存储区域、加密方式、管理员权限、导出能力和服务中断后的应急安排。选型前安排一次“故障演练”:模拟普通员工离职、管理员误删记录、网络中断和系统恢复,逐项确认权限撤销、历史追溯、离线作业及恢复时间目标。

供应商若只能回答“有备份”,却说不清备份频率、保留周期和恢复验证方式,部署模式的风险就还没有评估完成。

3. 如何判断一机一档管理系统是否适合现场人员使用?

我最怕系统上线后办公室觉得流程完整,维修和点检人员却嫌操作麻烦,最后继续用纸单或聊天软件报修。选型演示时应该怎样测试,才能看出实际使用中的阻力,而不是只看界面是否好看?

把测试场景交给真正使用系统的人,不要只让项目负责人看供应商演示。现场人员每天要处理的是找设备、确认状态、录入异常和补充维修结果;每多一次登录、重复填写或不必要的必填项,都会增加绕开系统的可能。

可以选设备分布较散、资料相对齐全的一条产线,邀请一名点检人员和一名维修人员完成扫码查档、提交异常、接单、填写处理结果和复核。记录完成时间、需要求助的次数、重复录入项,以及任务是否能在手机上不中断地完成;这些是试点观察指标,不应直接当成全行业标准。

尤其要测弱网、戴手套操作、二维码损坏后的备用查找方式,以及班组交接时未完成工单如何转交。若系统只在办公室电脑上顺畅,现场仍要先记纸单、事后补录,那么它管理的是事后数据,不一定管理得了实际工作。

4. 一机一档系统的迁移成本和实施风险,怎样提前算清楚?

我手上有多年积累的设备台账、纸质维修单和不同格式的说明书,担心采购后才发现资料无法导入,或上线期间影响正常点检。除了软件报价,我还应该把哪些成本和验收条件写进计划?

总成本不只是许可费用,还包括数据整理、旧系统接口、二维码制作、现场培训、流程调整、历史资料补录和后续维护。先抽取一小批有代表性的设备做迁移试验,建议覆盖资料完整、缺字段、重复编号和已停用等情况;这能比一次性导入全部数据更早暴露问题。

迁移前先统一设备编码、所属区域、设备类别、责任班组和状态等关键字段,并明确重复记录如何合并、缺失值如何标记、附件如何关联。不要把空白字段批量填成看似完整的默认值,否则档案表面整齐,实际会误导维修和管理决策。

验收应约定可核对的结果,例如抽样设备的编码与现场一致、关键附件能打开、历史维修记录可追溯、不同角色只能执行授权操作,并完成一次备份恢复演练。先做限定范围的试点,再按问题清单分批扩展;若供应方拒绝提供可导出的数据格式或清晰的退出方案,应把数据迁出成本作为重要风险重新评估。

读者评论

陆
陆雅楠

把二维码当成入口而不是管理成果,这个判断很实用。我们之前试点时,扫码能打开档案,但调拨后的责任人没更新,现场还是得打电话确认。选型演示最好把调拨、维修和恢复确认连起来跑一遍。

段
段佳宁

数据先分成必须可信、可以后补和历史备查,比一次性全量导入稳妥。尤其旧编号和重复设备,如果没核清就直接迁移,后面做统计时很难判断记录是否对应同一台设备。

曹
曹嘉宁

文中的成本数字明确是情景模拟,这点值得保留。实际比较时除了许可费,还应把接口维护、数据清理和内部工时纳入三年成本;否则低报价不一定代表总投入更低。

文章包含AI辅助创作:如何选择适合你的一机一档管理系统?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/216768

赞 (0)
飞飞飞飞
高效办公必备!2026年值得关注的8大Word编辑方法盘点
上一篇 2小时前
2026年效率之选:7款顶级wiki开发工具全面对比
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
