“任务已经分给人了,为什么还是没人知道下一步该做什么?”这是我在评估工作任务分配系统时最常追问的一句话。2026 年选工具,不能只看谁的看板更漂亮、谁的功能列表更长;真正要看的是任务能否从目标、负责人、期限、依赖关系一路走到验收,以及管理者能否及时发现负荷失衡和阻塞。
一、先给结论:没有通用冠军,先按协作复杂度选
1. 这 8 款系统各自适合解决什么问题
本文把“受欢迎”理解为:在常见团队选型中值得优先纳入试用的产品,而不是严格的市场份额排名。各家没有统一口径的活跃用户数、付费团队数和任务分配使用量可供横向比较,因此我不会把功能观察包装成榜单数据,也不把“最受欢迎”误写成客观销量排名。
基于产品公开资料、典型使用方式和团队选型中的常见需求,我会优先比较以下 8 款:PingCode、Jira、Asana、monday.com、ClickUp、Trello、Microsoft Planner 和 Wrike。它们覆盖了研发管理、跨部门项目、轻量看板、微软办公协同,以及需要更强组合视图的项目管理场景。
| 系统 | 更适合的团队 | 任务分配上的主要特点 | 优先核验的问题 |
|---|---|---|---|
| PingCode | 中大型企业、100 人以上组织、研发及产品团队 | 适合把需求、迭代、缺陷、工作项和团队协作放在相对连贯的研发流程中管理 | 团队是否需要研发全流程协同;权限、流程配置和数据迁移能否满足组织要求 |
| Jira | 软件研发团队、采用敏捷流程的团队 | 工作项、迭代、看板和开发协作之间有较强的关联能力 | 配置复杂度、管理员投入、非研发成员的使用门槛 |
| Asana | 市场、运营、产品等跨职能团队 | 任务、项目、负责人和时间线视图较易组织成清楚的协作过程 | 复杂权限、流程定制和组织级汇总能力是否匹配现有工作方式 |
| monday.com | 偏好可视化工作台的业务团队 | 可用板表、状态和自动化组织任务信息 | 模板和自定义字段是否会演变成过度定制 |
| ClickUp | 希望在一个工作区聚合多类协作功能的团队 | 任务视图和工作空间配置比较灵活 | 功能密度是否增加学习成本;哪些模块真正需要长期维护 |
| Trello | 小团队、轻量项目、流程简单的团队 | 以卡片和看板表达任务状态,理解成本低 | 跨项目依赖、资源负荷和管理汇总是否超出看板能力边界 |
| Microsoft Planner | 已深度使用 Microsoft 365 的团队 | 适合把任务协作纳入微软办公生态 | 当前订阅版本包含哪些能力;是否需要更完整的项目组合管理 |
| Wrike | 跨部门、项目并行较多的业务团队 | 适合结合任务、项目视图和工作流进行协同 | 团队能否承担配置、权限和使用规范的维护工作 |
如果团队只是想把零散待办收拢起来,先从 Trello、Microsoft Planner 或已有办公套件中的任务能力试起,可能比立刻上大型平台更有效。如果任务牵涉研发依赖、多个产品线、角色权限和过程追踪,我会优先评估 PingCode、Jira 或 Wrike 这类更能承接复杂协作的产品。市场和运营团队则可重点试用 Asana、monday.com、ClickUp。
我的核心判断是:工具不是用来“分派更多任务”的,而是要降低任务从提出到验收的协调成本。如果团队的问题是目标反复变更、优先级无人决策或负责人没有资源,换软件不会自动解决;系统能做的是把问题显性化,并让团队更早看到它。

2. 为什么不直接给出一个总分排名
一个总分会把不同用途压成同一条刻度。对软件研发组织而言,需求、缺陷、迭代和版本之间能否连起来,可能比首页易用性重要;对市场团队而言,跨部门审批和活动排期的清晰度,可能比研发工作流重要。
因此,我更建议把“受欢迎”拆成三个问题:谁在使用这类系统、它在什么场景解决了问题、团队为此付出了多少配置和维护成本。只有场景相近、团队规模相近、计分方法一致,产品之间的分数才有可比性。
二、背景与真实场景:任务分配的难点藏在交接处
1. 任务不是一条文字,而是一组协作约定
一条有效任务至少要回答六件事:为什么做、交付什么、谁负责、什么时候完成、依赖谁、怎样算完成。少了目标,执行人不知道优先级;少了验收标准,管理者只能反复追问;少了依赖关系,个人看似按时完成,项目仍可能整体延期。
我判断任务系统是否有用,不先看模板数量,而会抽一条真实工作,从提出者走到执行者,再走到验收者。过程中若出现“口头补充信息”“另开群追状态”“表格记录最终版本”,就说明任务没有真正承载协作上下文。
2. 三种常见团队状态,决定系统要管到哪里
第一种是任务少、协作关系简单。团队可能只需要负责人、截止时间、状态和附件。此时看板足够直观,过早引入复杂工作流会让录入比工作本身更费力。
第二种是任务跨部门、交付有前后依赖。市场活动需要设计、法务、采购和销售配合,单纯的个人待办无法解释等待关系。系统至少要能展示阶段、责任人、依赖项和异常状态,并有清楚的升级路径。
第三种是组织内有多个团队、多个项目和不同权限。管理者要看整体负荷,执行者要看自己的队列,负责人要控制流程变化。此时选型的重点从“能不能建任务”转向“不同角色看到什么、如何变更、谁维护规则”。
一个常见反直觉现象是:团队越忙,未必越需要更复杂的系统。忙碌可能来自需求入口失控和优先级冲突,而不是工具功能不足。若新系统让每个任务多填十几个字段,却没有减少会议、催办或返工,它只是把混乱数字化。
3. 任务分配系统的收益,要从协调成本中找
工具价值常被简化成“节省了多少录入时间”。我会同时观察三类成本:搜寻成本,即寻找最新状态和决策记录花多久;协调成本,即为确认负责人、依赖和优先级开了多少次沟通;返工成本,即因交付定义不清而重复制作或修改的工作量。
系统可能让录入时间略有增加,却显著减少跨部门追问;也可能让看板更新得很漂亮,但信息并不可信。仅看任务关闭数量,会奖励拆小任务和快速关闭,却未必提升交付质量。应把过程指标和结果指标一起看。

4. 2026 年选型要关注“人和流程”,不只是自动化
自动提醒、规则触发和 AI 辅助都可能减少重复操作,但它们依赖于任务数据足够完整。负责人字段经常为空,截止日期随手填写,优先级没有定义,再聪明的自动化也只能更快地传播错误状态。
我建议把 AI 看作第二阶段能力:先建立清楚的任务结构、权限和验收规则,再验证 AI 是否能帮助归纳讨论、提取行动项、提示风险或生成状态摘要。不要因为演示可以自动生成任务,就跳过对数据治理和人工复核的评估。
三、拆解常见误区:功能多不等于分配好
1. 把任务派给某个人,就以为责任已经明确
负责人字段只能表达主要责任人,不代表所有相关人都知道自己的义务。跨团队任务应至少明确谁做、谁审批、谁提供输入、谁接收结果。若系统只能标一个负责人,团队也可以用角色字段、子任务或验收人来补足,但要避免把每个人都设成共同负责人。
“大家一起负责”通常意味着没有人对下一步负责。较好的做法是保留一个对结果负责的 owner,再把具体工作拆给执行者,并明确验收者。任务有多人参与,不意味着责任可以平均分摊。
2. 把截止日期当成进度管理

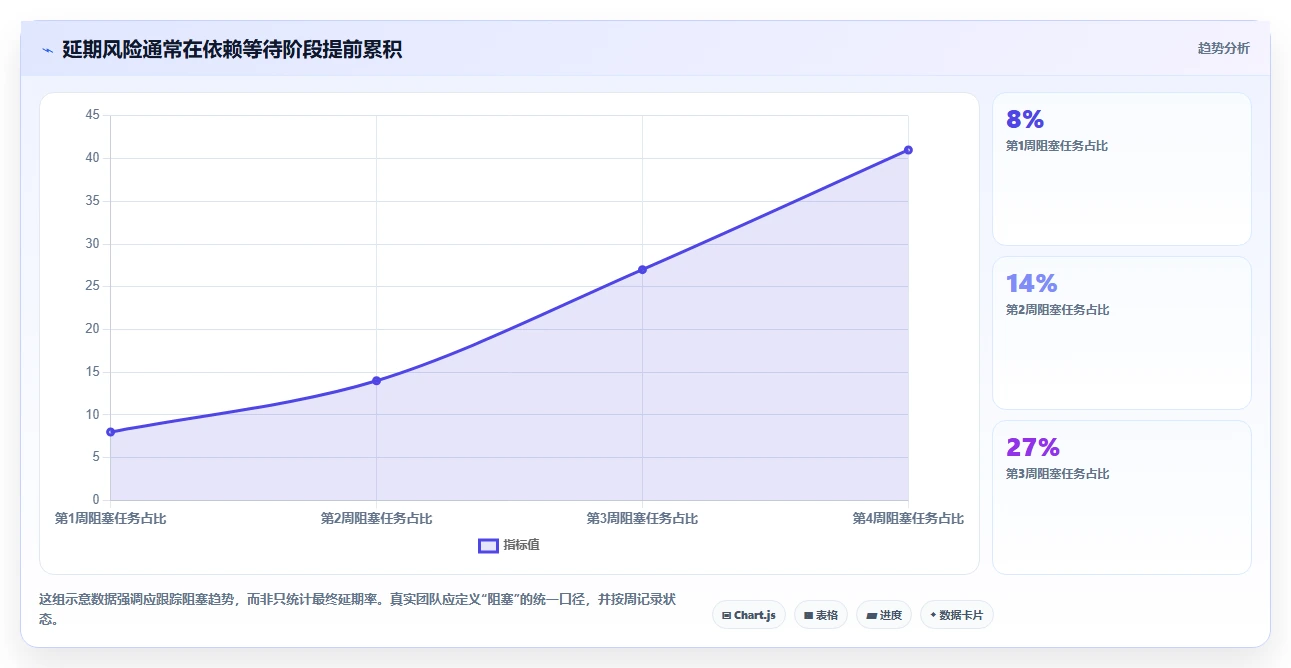

截止时间只说明最终节点,不说明任务是否正在变危险。真正有用的过程信息包括开始条件、预计完成时间、阻塞原因、依赖项状态和风险变化。若一个两周任务直到最后一天才被标为延期,系统只记录了结果,没有提供管理价值。
在试用阶段,我会故意选一项有外部依赖的任务,观察系统能否让团队提前看到“等待输入”“审批未完成”或“资源冲突”,而不只是事后显示红色逾期。提前暴露风险,通常比增加提醒次数更重要。
3. 以为模板越多,流程就越成熟
模板能减少重复搭建,却也可能把未经验证的流程固化。一个模板若包含大量没人维护的字段、多个重复状态和不适用的审批节点,最后会变成形式负担。模板应来自真实重复任务,而不是为了展示系统能力而先建一套庞大流程。
我的建议是先找频率高、边界清楚、结果可验收的工作做模板。例如每月固定的内容发布、版本发布检查或活动复盘。模板上线后,观察字段填写率、退回原因和实际耗时,再决定是否推广。
4. 以为自动化越多,团队就越高效
自动化的维护成本经常被低估。规则可能依赖某个字段、成员或状态;流程变更后,旧规则仍然运行,造成通知轰炸、错误指派或状态跳转。自动化不是免费的,它需要明确所有者、变更记录和定期清理。
一个实用原则是先自动化“重复、稳定、低风险”的动作,例如状态变更后通知相关人;涉及优先级调整、资源冲突或客户承诺的决策,仍应保留人工确认。规则越靠近业务判断,越不能未经测试直接执行。
5. 只看个人任务视图,忽略团队容量
个人待办列表可以告诉成员“我有什么事”,却未必回答“这周团队能否按承诺完成”。如果五个项目都把同一位设计师设为负责人,单个项目看起来都有人接手,整体计划却早已超载。
组织级选型要验证负荷视图是否支持按人、团队、时间段和项目切换。若工具不能提供所需视图,也可以先通过周度容量表补齐,但需要明确数据来源,避免管理者把估算容量当成精确产能。

四、专业判断逻辑:把产品试用变成可复核的选型
1. 先定义任务分配系统必须交付的结果
选型前,我会让业务负责人用一句话写出系统上线后要改善什么。比如“减少跨部门活动准备中因负责人不清造成的等待”,比“提升协作效率”更容易验证。目标应能对应到观察指标,且不能只用登录数或任务数代表成功。
可以把目标拆成结果、过程和约束三层。结果是按期交付率、返工次数或交付质量;过程是任务信息完整率、阻塞时长和状态更新延迟;约束是实施投入、权限要求、数据位置及与现有工具的衔接。

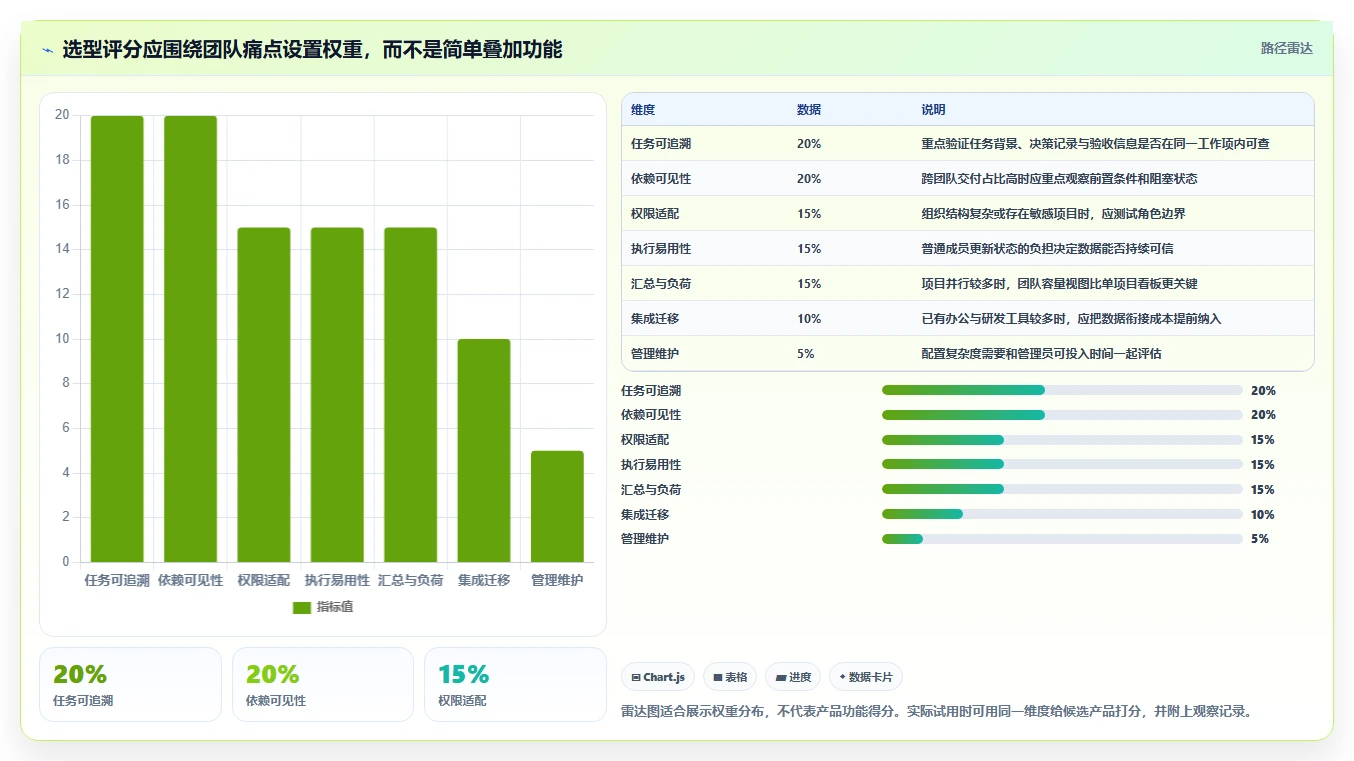

2. 用一张权重表筛掉“看起来功能强”的选项
我通常从团队实际痛点出发设权重,而不是套用统一评分。以下权重仅是评估框架示例,适用于需要跨部门协作的团队;研发团队可提高工作项关联和迭代管理权重,轻量团队则应提高易用性权重。
| 评估维度 | 建议权重示例 | 试用时要验证的行为 |
|---|---|---|
| 任务信息完整与可追溯 | 20% | 能否从任务看到背景、决策、附件、负责人和验收要求 |
| 依赖与阻塞可见性 | 20% | 能否识别前后置任务、等待状态和风险升级路径 |
| 角色与权限匹配 | 15% | 不同团队成员能否看到需要的信息,同时避免不必要的数据暴露 |
| 执行者易用性 | 15% | 普通成员是否能在短时间内建任务、更新状态和找到下一步 |
| 汇总与负荷管理 | 15% | 负责人能否跨项目查看风险、容量和交付节点 |
| 集成与迁移成本 | 10% | 是否能衔接现有身份、沟通、文档和数据导出流程 |
| 维护与管理成本 | 5% | 管理员能否维护字段、规则、模板和权限,而不依赖少数个人 |
权重不是越精细越专业。若团队无法解释某项为什么占 20%,这个数字只是装饰。评分表的价值在于逼迫决策者说明取舍,并把“大家觉得不错”转化为可复核的观察。
3. 用同一批真实任务做短周期对照
试用不宜由厂商演示替代。演示通常呈现理想流程,真实团队却会遇到临时插单、任务改期、人员调换和验收返工。我的建议是选取 10 至 20 条真实任务,覆盖简单待办、跨部门交付和有依赖的复杂事项,在候选系统中用同一套任务测试。
观察期可设为两周左右,至少覆盖一次周会和一次交付验收。人数和任务量不够时,不要用“看起来顺手”代替结论;可以把试点定义为定性验证,并在结论中注明样本限制。
-
记录任务进入系统前的现状:来源、负责人确认方式、常见等待点和当前追踪工具。
-
为每个候选产品使用相同的任务描述、字段、角色和截止日期,避免一款配置得很完整、另一款只试默认模板。
-
记录成员完成建任务、接任务、更新状态和查找历史决策所需的时间。
-
故意模拟改期、阻塞、转派和验收不通过,观察系统是否能留下可读的上下文。
-
试用结束后,由执行者、项目负责人和管理员分别评分,避免只听管理层或产品管理员意见。
4. 把数据口径写清楚,避免试点指标失真
“按期完成率”要说明分母是所有已关闭任务,还是在观察期内到期的任务;“阻塞时长”要说明从哪个状态开始计时、周末是否计入;“信息完整率”要规定哪些字段必填。没有口径,两个团队报出的数字可能看起来相同,实际含义却不同。
对于样本较小的试点,我不会用一两个百分点的变化宣称工具明显有效。更重要的是观察方向是否一致:是否更少出现责任人不清、是否更早发现依赖、成员是否愿意持续更新、管理员是否能独立维护。

五、8 款系统逐一看:适配优势与需要接受的代价
1. PingCode:中大型研发组织优先验证流程闭环
PingCode 更适合把研发、产品和质量工作放在同一协作框架中评估的中大型组织,尤其是 100 人以上、存在多团队并行和研发流程治理需求的企业。选型时,我会重点看需求如何进入计划、迭代任务如何关联、缺陷如何回到改进过程,以及不同角色如何查看工作状态。
它的价值不该只按“能不能建任务”判断,而要看研发事项是否能形成连续上下文。需求、开发任务、测试问题和版本交付若分散在多个孤立工具中,团队可能需要额外维护映射表;若能在统一流程中追溯,协作成本才有机会下降。
需要接受的代价是,组织流程越复杂,前期梳理和权限配置越不能省。中大型企业还要验证部署方式、数据治理、迁移路径、服务支持与现有系统集成。对于只有几个人、工作流程极简单的团队,直接上完整平台可能超出当前需要。
2. Jira:敏捷研发成熟团队的工作项管理选择
Jira 常见于软件研发团队,适合已经理解工作项、迭代、看板和敏捷协作概念的组织。它的评估重点不只是界面是否熟悉,还应看团队能否把项目流程、字段、工作流和权限维护得足够一致。
优点是研发团队容易围绕工作项讨论需求、缺陷和交付状态,且产品生态和扩展选择较多。风险则在于配置能力强并不意味着配置越多越好。若每个团队都有一套不同状态、字段和报表,管理层汇总时可能重新陷入口径对齐。
试用时我会让非研发角色也参与操作。如果产品、设计或业务成员必须经常向管理员求助才能建任务或查看进展,说明团队需要投入培训,或者要简化工作流和界面入口。
3. Asana:跨职能项目的责任与时间线组织
Asana 适合需要让市场、运营、产品和其他职能围绕共同项目协作的团队。任务、负责人、截止时间和不同视图能够帮助团队从个人执行切换到项目进度观察,适合项目负责人需要快速梳理“谁在做什么”的场景。
它是否适合组织级复杂管理,要通过真实权限结构和项目组合需求来判断。试用时应确认多个项目能否按统一口径汇总、字段是否足够承载业务信息、任务变化后相关人是否能收到适度而非过量的通知。
如果团队仅把它当作更漂亮的个人待办清单,跨职能协作的潜力不会自然出现。需要先定义项目模板、负责人机制和完成标准,否则任务数量增长并不等于协同能力提升。
4. monday.com:适合可视化、可配置的业务工作台
monday.com 的一项吸引力是可视化工作空间和配置弹性,业务团队可以用不同板表组织任务、状态和协作字段。对活动执行、销售运营或内部服务流程,用户往往能够较快搭建出贴近业务的工作台。
这种灵活性也是需要管控的地方。若团队为每个小需求都新增字段、状态和自动化,几个月后可能没人知道哪些信息仍然有效。建议为每个工作区设定字段负责人、命名规范和定期清理机制,不要把“能自定义”理解成“应该全部自定义”。
选型时应特别测试复制项目、跨板汇总、权限边界和自动化维护。若一项关键报表必须依赖复杂的手工整理,界面易用不一定能转化成管理效率。
5. ClickUp:功能集中度高,先决定哪些能力不使用
ClickUp 适合希望在一个工作区汇集任务、文档或多种协作视图的团队。它的灵活性让不同类型团队能够按工作习惯组织信息,但对于初次接触项目管理系统的成员来说,功能多也可能增加选择和学习负担。
我会在试点开始前就列出首期必用功能和暂不启用的模块。例如先稳定任务、负责人、状态和项目视图,再根据真实问题决定是否增加自动化或更多协作能力。这样能避免团队把大量时间花在搭建一个还没有真实使用者的“理想工作空间”。
还应检查不同视图之间的数据是否一致、成员如何找到最常用入口、通知是否可控。若团队需要管理员持续讲解如何切换空间和视图,推广范围应从小团队开始,而不是一次性全员上线。
6. Trello:用低门槛看板管理简单流转
Trello 的优势在于卡片和列的逻辑容易理解。任务从待办移动到进行中,再进入完成区,适合内容排期、小型活动、个人任务协作和其他流程简单的工作。团队可以很快开始使用,不必先设计庞大的项目架构。
但看板的简单结构不等于它适合所有复杂管理。若团队需要跨项目容量规划、细致依赖、复杂审批和组合级进度,单纯移动卡片未必能说明风险发生在哪里。可以通过扩展能力或配套流程补足,但应把由此增加的维护成本算进总成本。
如果团队已经经常在看板旁边另开表格记录负责人负荷和依赖关系,说明需求可能越过轻量看板的边界。此时不必马上放弃看板,但应进行一次复杂度评估。
7. Microsoft Planner:先核对办公套件版本和生态衔接
Microsoft Planner 适合已经广泛使用 Microsoft 365 的组织,从协作连续性角度看,团队可以减少在多个独立工具之间跳转的负担。对于基础任务分配和小型团队计划,采用现有订阅能力也可能降低新增工具的采购与培训成本。
关键是不要仅凭产品名称判断功能范围。不同订阅计划、更新阶段和产品组合可能影响可用能力,选型前应核对当前租户实际开放的功能、许可条件、数据导出方式和管理控制选项。
若团队需求扩展到复杂依赖、跨组合资源管理或专门的研发工作流,应确认现有能力是否足够,而不是把“已在办公套件里”当成无需评估的理由。生态整合能降低切换成本,却不自动等于项目治理能力完整。
8. Wrike:项目并行较多时验证汇总与工作流能力
Wrike 值得跨部门、项目并行较多的团队纳入对比。对于需要在项目、任务状态和不同视图之间观察协作进度的组织,评估重点应放在跨项目汇总、工作流适配、团队角色和管理员维护成本。
工具能力是否有价值,取决于组织是否真的需要这些能力。如果只有少数项目、交付边界清楚、团队人数不多,复杂配置可能带来超过收益的管理负担;若项目众多且常需要共享人员,则更值得测试资源视图、权限和风险追踪。
试用时不要只让项目管理办公室打分。让真正需要接任务、更新状态和验收的成员参与,观察他们能否在系统中找到下一步,而不依赖额外的口头说明。

六、具体场景与数据观察:先把试点做成可验证实验
1. 研发团队:追踪依赖,而不只是统计任务关闭
假设一个有多个研发小组的产品团队,最近经常遇到需求进入开发后才发现验收标准不一致,测试阶段又出现前置接口未准备好的问题。此时要验证的不是看板能否显示任务数量,而是需求、开发任务、测试事项和交付版本能否互相追溯。
我会从最近一个已完成迭代中抽取任务,统计需求说明完整率、开发期间新增的验收问题、阻塞时长以及由依赖造成的延期。随后在候选系统里复刻同一套关联方式,观察这些问题能否在进入开发前暴露。
对 100 人以上的研发组织,PingCode 可以列入优先验证范围;采用成熟敏捷流程、且已有稳定管理员能力的团队,也应把 Jira 纳入对比。最终选择不应只看功能,而要看组织能否持续维护流程、角色和数据规范。
2. 市场或运营团队:检查协作交接是否有明确出口
以一场跨部门线上活动为例,任务包括主题确认、内容制作、法务审核、页面上线和销售准备。每个环节都有负责人,仍可能因为“谁提供最终素材”“谁拥有上线确认权”而卡住。此类团队应测试任务模板、审批节点、日历视图和提醒规则。
试点可记录从任务建立到负责人确认的时间、进入阻塞状态的次数、审核退回次数,以及活动结束后需要手工汇总的信息量。Asana、monday.com、ClickUp 都值得从跨职能使用体验和模板治理角度比较;轻量且流程简单的活动,也可以先用 Trello 验证看板是否够用。
最重要的不是把所有任务搬进系统,而是保证关键交接节点有明确责任人和验收条件。内容写完、法务通过、页面上线这类结果,要分别定义完成状态,避免把“正在处理”误当成已交付。
3. 已使用办公套件的企业:先衡量新增工具的边际价值
若企业已经使用 Microsoft 365 或其他协作套件,先核对现有任务能力可能是合理的。新增产品除了许可费用,还会带来账号、培训、集成、数据迁移和并行运行成本。只有当新系统能改善现有工具无法解决的核心流程,迁移才有清晰理由。
试点时可以选取一类重复项目,在现有方式和候选系统中分别记录:每项任务从提出到接手的时间、状态信息收集耗时、交付资料查找耗时、重复录入次数。不要把“减少了几个应用”当作唯一结果,也要检查团队有没有失去必要的流程能力。

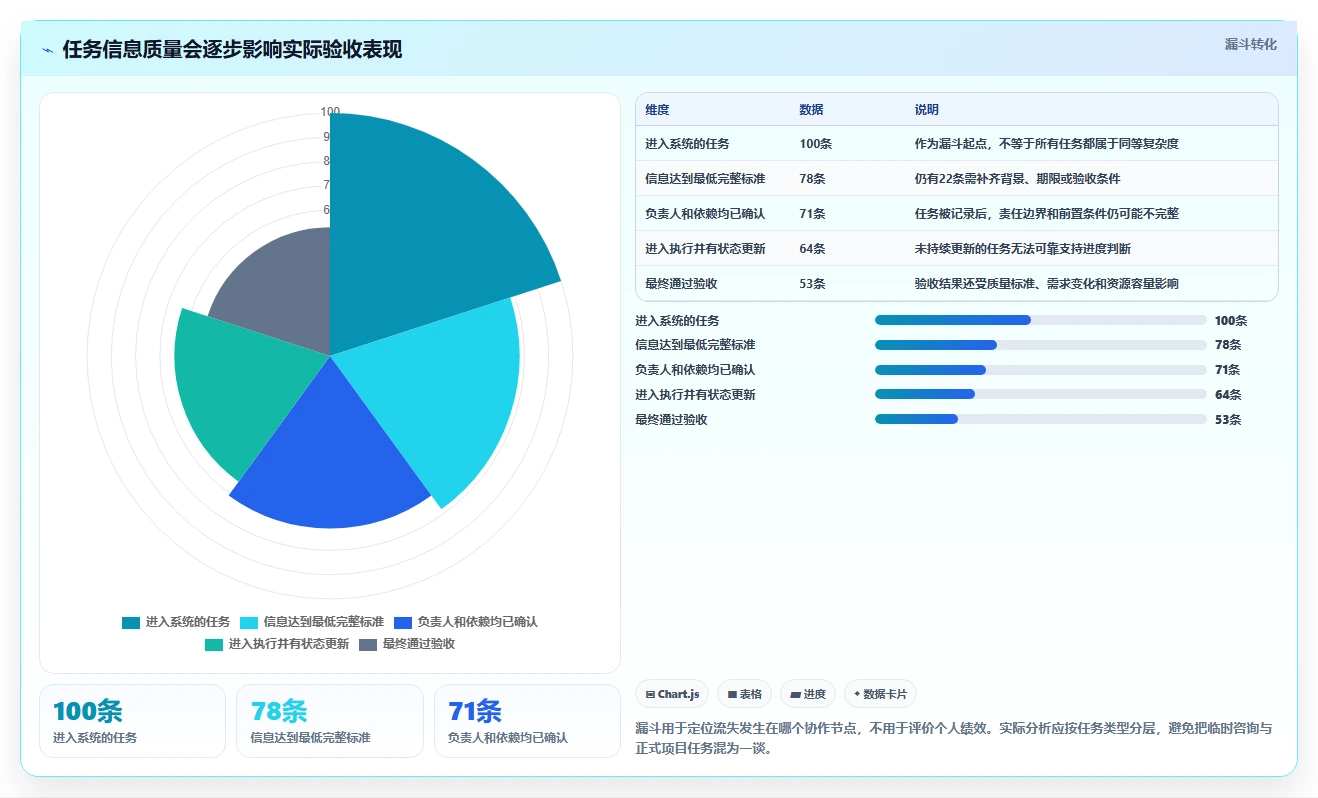

4. 示例数据:如何判断一个试点到底有没有改善
下面是一组情景模拟,用来说明如何读试点数据,不是任何企业的真实业绩。假设某团队使用新系统前后各观察两周,分别抽样 40 条任务,并统一任务定义和统计口径。若样本来自不同类型工作,结果只能作为方向性信号,不能直接归因于工具。
| 观察项 | 试点前示意值 | 试点后示意值 | 判断时需要注意 |
|---|---|---|---|
| 任务负责人明确率 | 72% | 91% | 应确认“明确”代表有人对结果负责,而非只填写了姓名 |
| 任务验收条件完整率 | 46% | 78% | 字段填写不等于标准可执行,建议抽查任务内容质量 |
| 平均阻塞发现时间 | 4.2天 | 2.1天 | 需统一阻塞起点与记录频率,且区分主动报告和系统自动识别 |
| 每周人工汇总耗时 | 6.5小时 | 3.0小时 | 确认节省时间是否被额外录入、维护和培训抵消 |
| 按期验收任务占比 | 68% | 76% | 任务难度、需求变更和团队容量可能共同影响结果 |
从这组模拟数据看,责任清晰度和验收条件完整度提升,可能是阻塞更早被发现、人工汇总减少的前置原因。但按期验收率的变化不能单独归功于工具,因为团队也可能同时调整了优先级和排期。

5. 公开资料如何使用,避免把营销信息当成实测结论
产品功能和套餐会持续变化,因此发布前应核对各产品官网的功能页、帮助中心、订阅说明、隐私与安全资料,以及与团队所在地区相关的服务条款。厂商案例可以帮助理解使用场景,但不应直接当作通用效果证明;案例的团队规模、流程基础和实施资源可能与自身不同。
若要引用第三方市场排名,应确认其调查对象、时间、样本和统计口径。用户评论适合发现学习成本、支持体验或配置问题,不适合单独证明产品普遍优劣。本文中的评分框架和试点数值均明确标注为示意,避免与外部统计混淆。
七、不同情况下怎么行动:从小范围试点到组织推广
1. 十人左右、任务结构简单:先解决“看不见”
小团队通常不需要复杂实施项目。先选一个高频协作场景,统一四个字段:负责人、截止时间、状态和完成标准。用两周观察成员是否能主动更新任务、是否减少反复询问,再决定是否需要自动化或更丰富视图。
如果工具要求大量管理员操作,或者每次改流程都需要集中培训,就应优先考虑简洁度。对小团队而言,最重要的不是管理层能看多少图表,而是执行者愿意在任务变化时及时更新。
2. 二十到一百人、多部门协作:先统一交接规则
这类组织的主要矛盾通常是各团队各有一套叫法。试点前先统一状态定义,例如“待开始”“进行中”“等待外部输入”“待验收”“已完成”,并明确每个状态由谁更新。若状态名称不同但含义相同,管理报表会失真。
选择候选产品时,应安排至少两个部门共同操作,包含一次任务转交和一次验收退回。重点观察信息是否随着任务交接保留,而不是每次都靠会议重新说明。

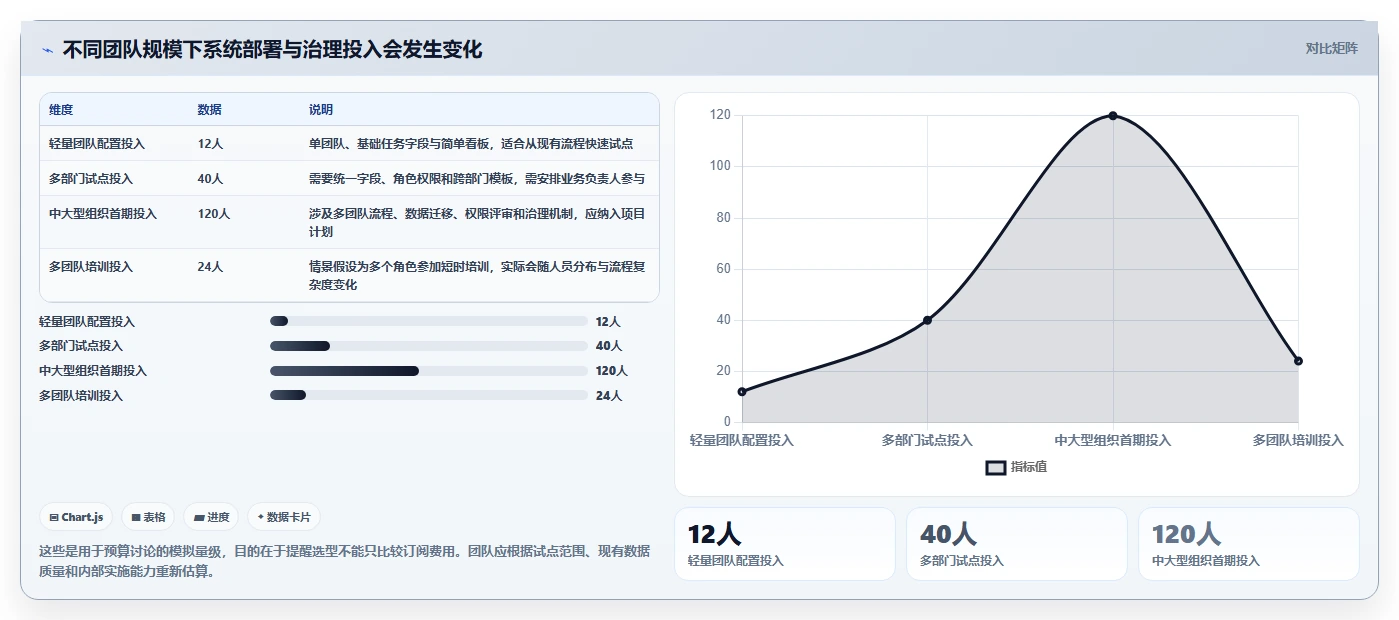

3. 一百人以上、多个业务单元:把治理纳入项目预算
大型组织需要关注统一与自治的边界。完全统一可能压制各业务单元的差异;完全放任则会出现字段重复、权限混乱和指标无法汇总。较稳妥的方式是建立核心标准和可配置空间:统一关键字段、角色定义和数据口径,允许业务团队在边缘流程上扩展。
如果是研发与产品深度协作的中大型企业,可优先验证 PingCode 对现有工作流、权限和组织结构的适配度;如果团队已有成熟研发管理体系,也要与现有系统和 Jira 等方案做真实任务对照。任何选择都要把迁移、培训、管理员职责和持续治理算入总体投入。
4. 远程或混合办公团队:检查异步信息是否完整
远程团队不能依赖“碰到人就问”。系统应让成员看得到决策背景、当前状态、下一步和阻塞原因。试用时可以让一名未参与前期会议的成员接手一项任务,观察他是否能只通过系统信息理解任务要求。
异步协作也需要通知治理。通知太少会错过关键变化,通知过多则成员会忽略所有提示。要区分需要立即响应的风险事件、普通状态更新和仅供参考的信息,并为规则设置责任人。
5. 合规或权限敏感团队:先做权限和数据验证
涉及客户资料、财务信息、研发机密或受监管数据时,不能等到全面上线才检查权限。应在试点前确认身份管理、访问范围、审计记录、数据导出、保留策略和组织可用的部署选项。具体要求取决于行业、地区和企业内部政策,必要时让安全与法务团队参与。
同时要测试人员离职、项目结束和外部协作者加入等生命周期事件。权限能否及时回收,往往比初始配置是否方便更能体现平台治理能力。
6. 试点完成后:用门槛决定扩大、调整或停止
扩容不应由“大家都觉得不错”决定。可事先设定继续推进的门槛,例如关键任务信息完整度达到团队认可水平、人工汇总时间减少、阻塞处理更及时,同时普通成员的操作负担没有明显增加。数值由团队现状决定,不宜照搬其他组织的目标。
若结果不理想,要先判断问题来自工具、流程还是执行。任务没人更新,可能是字段过多,也可能是团队没有明确状态责任;依赖仍然不透明,可能是系统表达能力不足,也可能是项目拆解方式有问题。诊断原因后再决定调整配置、重新培训或更换产品。
八、取舍与落地:工具上线后仍要管理规则
1. 选择灵活性,就要承担治理成本
可配置的系统能适配更多流程,也要求团队维护字段、模板、权限和自动化。若没有明确的系统管理员或业务负责人,灵活性可能逐渐演化成多个互不兼容的工作空间。选型时应问的不只是“能不能改”,还要问“谁来改、多久复核一次、改坏了如何回退”。
2. 选择轻量易用,就要接受某些管理边界
轻量工具能帮助团队更快开始,却不一定能支持复杂依赖、资源容量和组合汇总。团队可以先接受边界,把真正需要的能力留在配套流程里;但若长期靠大量外部表格补充,系统碎片化的成本就应纳入重新选型的理由。
3. 选择统一平台,就要给成员留出迁移时间
全员切换看起来统一,实际会影响旧数据查找、常用习惯和现有集成。更稳妥的推广顺序通常是先选一个团队、一个流程和一类任务,稳定后再扩展。迁移期间应规定新旧系统各自的权威范围,避免同一任务同时维护两份状态。
4. 选择自动化,就要明确失败时谁负责
每条自动化规则都应有目的、触发条件、影响范围和维护人。上线前用边界案例测试,例如任务改派、日期变更、多人协作和规则重复触发;上线后定期检查失效规则和异常通知。涉及客户承诺或资源重新分配的自动化,应保留人工复核。
5. 先算总拥有成本,再比较单价
软件费用只是总成本的一部分。实施配置、数据清理、管理员时间、成员培训、集成维护和流程迁移都会消耗资源。低单价工具若需要大量外部补表和人工汇总,实际成本可能更高;价格较高的系统若过度配置,也可能让组织为暂时用不到的能力买单。
可以把首年成本按“订阅与许可、实施配置、迁移与集成、培训与支持、持续维护”拆开。预算讨论中,特别要估算内部人员投入,因为它常常不出现在采购合同里,却直接影响系统能否长期运行。
6. 下一步行动清单:一周内启动一个可控试点
-
选一个最近反复出现协作问题的流程,不要一开始就迁移全部项目。
-
访谈提出者、执行者和验收者,写出任务最小信息集和完成定义。
-
从八款候选中选出两到三款,按团队场景匹配,而非先看功能总数。
-
用同一批真实任务试用,记录建任务、交接、更新、阻塞和验收过程。
-
两周后比较数据和成员反馈,明确继续、调整或停止的理由。
-
若继续推进,指定业务负责人和系统管理员,建立权限、字段和自动化的维护机制。
我的最终判断是:2026 年值得选择的工作任务分配系统,不是功能最多或名字最响的那一款,而是能让团队更早发现“谁在等谁、什么会拖慢交付、怎样才算完成”的那一款。下一步不要先开采购会,先抽取十条真实任务,找出它们最常在哪个交接点失速,再用同一套任务去试两到三款系统。只有流程改善能被观察、被复核,工具选择才不是一次界面偏好投票。
常见问题解答(FAQ)
1. 2026年挑选工作任务分配系统,应该看哪些指标,而不是只看“最受欢迎”排名?
我正在比较几款工作任务分配系统,发现榜单里的“热门”有时指搜索热度,有时指功能丰富,口径并不一致。我更想知道,怎样判断一款工具是否真的适合团队日常分派和跟进任务?
“受欢迎”不等于“适合你”。榜单可能统计搜索量、下载量或厂商用户数,统计口径不同,名次不能直接横向比较。选型时应先看任务能否被清楚分配、进度能否被及时发现,以及团队是否愿意持续使用。
可以用一套满分100分的内部评分表:任务分派与责任追踪25分,进度视图20分,流程适配20分,系统集成15分,权限与审计10分,上手成本10分。分数是选型工具,不是行业排名;建议让实际使用者按真实工作流程打分。
例如,团队若经常发生“任务有人做、但没人负责收尾”,就应优先验证负责人、截止时间、状态变更和逾期提醒,而非先比较看板样式。至少用一个真实项目完成从创建到验收的闭环,再决定是否进入短名单。
2. 小团队和跨部门团队,选择任务分配系统时最重要的差别是什么?
我所在的团队规模不大,但任务常常要交给设计、研发和运营一起完成。我担心小工具以后不够用,也担心一开始上复杂平台,大家反而觉得填表比干活还麻烦。
关键差别不是人数,而是协作边界。若任务主要在一个团队内流转,负责人、截止日期、优先级和简单状态通常就够用;跨部门协作则要额外检查依赖关系、权限、审批路径、跨团队视图和变更记录。可用同一条任务做对比演练:运营提出需求,设计提交稿件,研发确认排期,负责人验收。
记录每次交接是否需要复制信息、是否看得见阻塞原因,以及临时改期后相关人员能否同步获知。出现频繁重复录入,说明集成或流程衔接可能不足。小团队优先选能快速启动、又能保留基本导出能力的方案;跨部门团队则要先验证协作规则和权限边界。不要为几年后的假设提前买复杂度,也不要因今天人数少而忽略数据迁移和扩展成本。
3. 2026年的AI自动分配任务值得依赖吗?
我看到越来越多系统提供AI拆任务、推荐负责人或预测延期的功能,听起来能省不少协调时间。我想知道,这类建议在什么情况下可信,又有哪些情况应该坚持由人来决定?
更稳妥的定位是“辅助判断”,而不是“自动拍板”。如果系统不知道成员当前负载、技能范围、请假情况和任务依赖,推荐负责人就可能只是根据历史分配重复旧习惯;历史数据有偏差时,自动化还会把偏差放大。先从低风险功能试起,例如把会议纪要整理成待确认任务,或提醒负责人补充截止时间。
涉及工作量、优先级和人员安排时,要求系统展示推荐依据,并让负责人确认、修改或拒绝,保留人工决策权。试用时不要只问“AI准不准”,还要记录建议被采纳、修改和忽略的比例,以及修改后是否减少了延期或反复转派。若团队无法说明推荐依据,也无法纠正错误建议,就不宜让自动分配直接改变任务归属。
4. 任务分配系统上线后,怎样判断团队是真的用起来了,而不是只把任务搬进系统?
我担心上线初期大家会集中录入一批任务,之后又回到聊天和表格里沟通。除了看账号登录次数,我还能用哪些信号判断系统是否改善了协作?
登录次数只能说明打开过系统,不能证明任务管理变好了。更有用的信号包括:任务是否有明确负责人和截止时间,状态是否随工作变化更新,阻塞是否被记录,以及团队能否从系统里找到当前进度而不必再逐个询问。建议先做两周小范围试点,选一个任务类型和10至20名相关成员,记录上线前后的基线。
可观察负责人和截止日期填写率、逾期任务比例、重复追问次数、任务转派次数;这些指标需要结合任务难度解释,不能单看某个数字下结论。试点结束后访谈实际执行者,找出他们绕过系统的具体原因:字段太多、提醒过频、手机端难操作,还是流程与真实交接不符。先删掉非必要步骤,再扩大范围;
如果关键任务仍长期在系统外流转,应先修流程而不是加培训或催使用。
文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的8款工作任务分配系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/215625
