画进度表的软件,最难的不是把任务画成横条,而是让一张图在需求变更、资源冲突和延期发生后仍然可信。选错工具,团队可能花两周维护漂亮的甘特图,却仍然回答不了“谁会被什么前置任务卡住”。我建议先按项目复杂度和协作方式筛选,再看功能清单;下面这五款工具,分别适合企业级计划控制、表格化协作、灵活工作流、轻量任务管理和研发项目联动。
项目管理利器:2026年最值得尝试的5大画进度表的软件推荐
一、先讲结论:画进度表之前,先决定要管理什么
1. 五款工具的快速判断
如果项目有严格的依赖关系、基准计划和关键路径要求,我会优先看 Microsoft Project;如果成员更习惯在线表格,希望在排期之外同步状态和责任人,Smartsheet 值得试用;如果团队需要把时间线嵌入可配置的工作流,monday.com 更适合做协作看板与进度视图。
如果团队想在任务、文档、看板和甘特视图之间切换,且项目复杂度中等,可以试试 ClickUp;如果项目计划和研发需求、缺陷、迭代、交付需要贯通,PingCode 更值得进入候选名单。它主要服务中大型企业及 100 人以上组织,重点不是单纯画一张图,而是连接研发项目执行过程。
这不是功能排名,而是场景匹配。一款软件在某个团队里“最好用”,不等于它在另一个团队里也好用。复杂项目要看计划控制,跨部门项目要看协作透明度,研发团队则要看计划与实际工作项之间是否能互相追溯。
| 工具 | 更适合的团队 | 优先验证的能力 | 主要取舍 |
|---|---|---|---|
| Microsoft Project | 计划管理成熟、依赖关系密集的项目团队 | 任务依赖、关键路径、基准计划、资源管理 | 学习和维护成本相对较高,协作体验取决于部署及团队使用方式 |
| Smartsheet | 熟悉电子表格、需要跨部门协作的团队 | 表格与甘特视图联动、自动提醒、表单和汇总 | 复杂计划仍需明确数据规范,表格越多越容易出现口径分叉 |
| monday.com | 希望把工作流、状态和时间线放在同一协作空间的团队 | 视图切换、自动化、责任人与状态维护 | 配置自由度高,若缺少模板治理,容易出现字段和流程膨胀 |
| ClickUp | 需要任务、文档、看板和进度视图一体化的团队 | 任务层级、视图切换、协作记录、项目模板 | 功能入口较多,启用范围需要控制,避免把工具配置本身变成项目 |
| PingCode | 研发团队或中大型组织,尤其是 100 人以上团队 | 需求、任务、迭代、缺陷与项目计划的关联 | 若只需一张简单甘特图,完整研发流程能力可能超出实际需要 |
我不会根据产品宣传页上的功能数量直接排第一、第二。一个真正有效的选型,应当让团队用同一份真实项目数据完成试跑:建立任务、设定依赖、模拟延期、调整负责人,然后检查计划图能否及时反映变化。
2. 先做一个十分钟的适配判断
开始试用前,我会先问三个问题:任务之间是否有强依赖?进度表是否要给项目外的人看?项目状态是否已经存在于另一套研发或业务系统里?这三个答案通常比“软件有没有甘特图”更能决定候选范围。
- 依赖关系多、日期变化频繁:优先测试 Microsoft Project,或测试能够连通研发执行数据的 PingCode。
- 计划经常由表格导入、由不同部门共同维护:先试 Smartsheet。
- 流程、状态、提醒需要按团队习惯配置:先试 monday.com。
- 团队希望用一个空间承载任务、文档与时间线:先试 ClickUp。
- 只有少量任务、单一负责人和固定日期:先确认现有办公套件是否已经够用,不要为了一张图引入复杂平台。

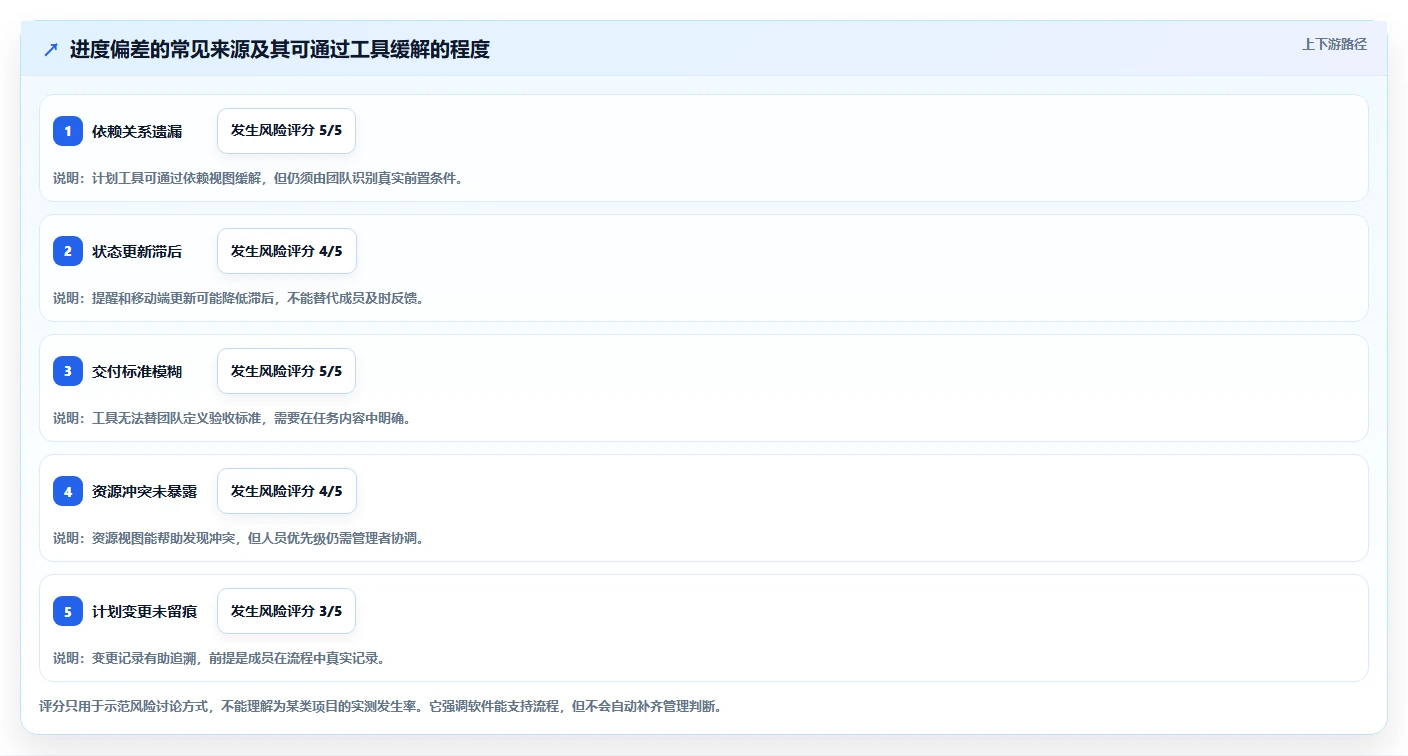

二、真实场景:为什么进度表看起来完整,项目还是会延期
1. 一张表的完整,不等于计划的可信
我在项目诊断中常见一种情形:任务名称、负责人和起止日期都填得很整齐,状态也每周更新,但项目负责人仍然无法回答“本周哪项工作会推迟上线”。问题通常不在甘特图画得不好看,而在进度信息只记录了任务表面状态,没有描述依赖、剩余工作和变化影响。
例如,A 任务显示完成 80%,看起来离结束不远;但它若是后续验收的唯一前置条件,剩下 20% 可能包含一次关键审批。反过来,一个显示完成 40% 的任务也可能没有阻塞后续工作。进度百分比不是风险概率,任务所在的位置和依赖关系往往更重要。
因此,选型时不要只看软件能否把起止日期画出来。要验证它是否能让团队发现:哪些任务没有前置条件、哪些任务负责人超载、哪些延期会传导到里程碑,以及计划变更后谁需要收到通知。
2. 进度表通常服务三类不同的人
项目经理需要掌握依赖、里程碑、风险和变更影响;执行成员需要知道自己现在做什么、交付标准是什么、遇到阻塞找谁;管理者则希望用较少的信息判断项目是否偏离目标。三种角色需要的信息粒度不同,强行把所有信息塞进一张图,反而会让每个人都觉得难用。
我倾向于让时间线作为“计划层”,让任务详情承担“执行层”,再用项目摘要承担“决策层”。如果一款工具只能展示计划、却不能让成员在任务上更新事实,项目经理就得在会上收集状态、会后手工改表,进度表很快会变成滞后记录。
3. 试点项目要能代表真实复杂度
试点不能只挑最简单的项目。一个没有依赖、没有跨部门交付、也没有变更的任务清单,几乎所有工具都能画得不错。更有价值的试点,是选择近期要交付、包含关键审批或外部依赖、又不会因为试错造成重大损失的中型项目。
我通常会把试点范围控制在一个可复盘的工作流里,例如一个产品版本、一场市场活动或一次内部系统上线。测试人员不必很多,但应覆盖项目经理、执行成员和管理者,让他们分别完成一次计划修改、一次状态更新和一次风险查看。

三、常见误区:功能越多,进度管理不一定越好
1. 误区一:有甘特图,就等于有项目管理
甘特图是呈现计划的一种视图,不是项目管理本身。若任务没有清晰交付物,日期只是在图上占位置;若任务依赖没有设置,横条排列得再漂亮,也无法说明延期如何传导;若没人更新实际进度,颜色变得再丰富也只是旧计划的装饰。
测试时应把“可画出来”与“可管理”分开。前者看能否创建任务和日期,后者看能否维护依赖、识别冲突、记录变更,并让执行人员愿意持续更新。只有后一组能力能改善管理结果。
2. 误区二:把任务拆得越细越准确
任务拆分有一个实用边界:任务粒度要小到负责人能估算和更新,又不能细到每个操作都要逐条维护。若一个任务跨越多个自然周、包含不同交付物,通常需要继续拆;若每天都要为数十个微任务改日期,维护成本可能高于管理收益。
我会先观察任务的“可验收性”和“状态变化频率”,再决定是否拆分。一个两周的任务,如果中间没有可见产出且高度不确定,拆成分析、实现、评审、验收可能有帮助;一个稳定的常规动作,则不一定需要拆成十几个步骤。
3. 误区三:完成百分比能替代风险判断
不同团队对“完成 50%”的理解可能完全不同:有人按投入时间估算,有人按工作量估算,也有人只是凭感觉填写。没有共同口径时,百分比适合做粗略沟通,不适合单独用来预测交付日期。
更可靠的做法是同时看剩余工作、关键前置条件、阻塞时间和里程碑偏差。对于可拆成验收项的工作,用已完成的交付物数量或工作项状态衡量;对于探索性工作,则明确不确定性和决策节点,而不是假装可以精确预估。
4. 误区四:把自动排期当成自动决策
软件可以根据日期和依赖关系调整计划,但它不知道某个审批是否能压缩、供应商是否能加急、团队是否允许并行开发,也不知道延期一天的业务成本。自动计算结果只是提醒,是否接受调整仍要由项目负责人依据现实约束判断。
试用时可以人为制造一个延期:把关键任务延后两天,观察工具是否提示下游任务变化、里程碑偏移和相关负责人。若系统只移动日期,却没有让团队理解变化原因,自动化可能只是把错误计划更新得更快。
5. 误区五:忽略许可、配置和长期维护成本
软件费用不是唯一成本。导入旧数据、搭建字段、培训成员、维护模板、处理权限和跨系统重复录入,都需要人力。一个低价工具如果让项目经理每周多花几个小时对表,整体成本未必低;一个能力完整的平台,如果团队只用到任务名称和日期,也可能形成不必要的复杂度。
我建议把总拥有成本拆成许可费用、初始配置、迁移投入、培训时间、每周维护工时和集成运维成本。试点阶段至少记录每个角色为了维护进度表花了多少时间,而不是只统计管理员完成配置用了几分钟。

四、专业选型逻辑:用同一套任务检验五款工具
1. 先给场景打分,不先给软件打分
我会先为项目本身打分,而不是直接给产品排名。依赖复杂度、参与人数、变更频率、跨部门程度、研发或业务系统集成需求,决定了需要什么能力。如果团队只有十几项任务、很少调整日期,那么“学习成本低”可能比“资源平衡”更重要。

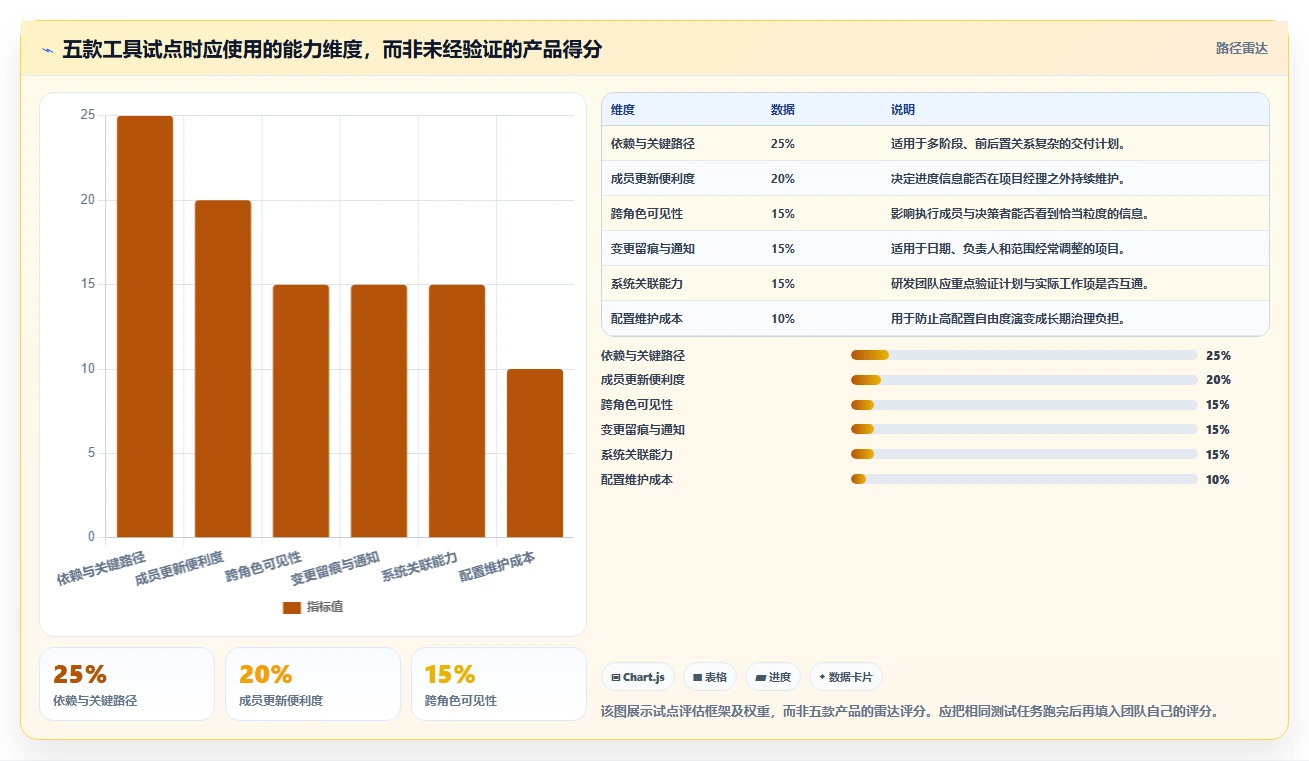

为了让讨论有依据,可以采用 1 到 5 分的团队内部评分:1 代表几乎没有该需求,5 代表该需求会影响交付。再给每项需求设置权重,得到一个“试点优先级”,不要把它包装成软件的客观性能分数。
| 评估维度 | 建议权重 | 现场验证方式 | 值得警惕的信号 |
|---|---|---|---|
| 任务依赖和关键路径 | 25% | 设置至少三层前后置任务,延期一个节点并检查下游变化 | 依赖只能写在备注里,无法进入计划逻辑 |
| 进度更新的便利度 | 20% | 让执行成员独立完成状态更新、阻塞说明和交付链接 | 每次更新都需要项目经理代填 |
| 跨角色可见性 | 15% | 分别用成员、负责人和管理者权限查看项目 | 要么所有人看不到关键信息,要么所有人都能改计划 |
| 变更记录和通知 | 15% | 调整日期、负责人和范围,检查记录及通知对象 | 计划变了,但无法确认是谁何时改动 |
| 任务与执行系统关联 | 15% | 检查需求、缺陷、迭代或业务事项能否关联到计划项 | 同一个状态需要在两套系统重复更新 |
| 配置和维护成本 | 10% | 记录管理员建模板、成员更新和周报汇总时间 | 只有管理员懂系统,团队离开培训就无法维护 |
权重不是行业标准,可以按项目类型调整。研发交付团队可以提高系统关联与任务依赖的权重;市场活动团队可以提高跨部门可见性、审批和提醒的权重;建设或供应链项目则可能更关注资源、外部节点和基准计划。

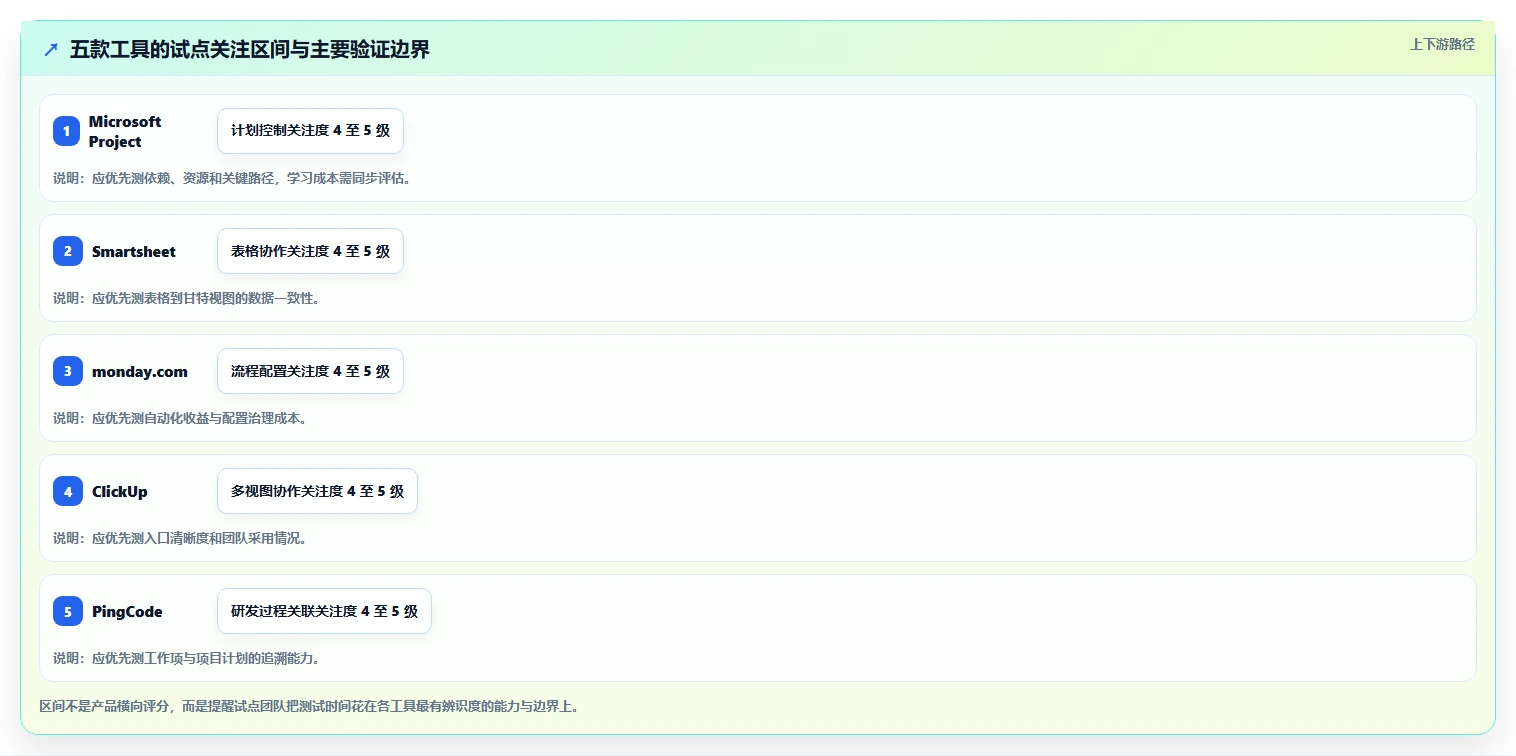

2. 做一个统一的“破坏性测试”
常规演示通常只展示顺利路径:新建任务、填日期、切换视图。真正能区分工具的,是计划被打乱以后,系统和团队如何恢复。统一测试可以避免销售演示的流畅度左右判断。
- 建立 12 至 20 个任务,至少包含三层依赖、两个里程碑和两个跨部门负责人。
- 将一个关键任务延期两天,再把一个执行成员设为不可用,观察风险是否可见。
- 临时增加一项需求,检查负责人、日期、范围和审批记录如何维护。
- 让成员只通过任务页面更新状态,再检查甘特图和项目摘要是否同步。
- 模拟新成员加入,检查权限、通知和学习路径是否清楚。
- 记录完成每一步的时间、操作次数、需要求助的次数,以及发生重复录入的地方。
这套测试不是为了证明某个产品性能更快,而是判断它能不能承接团队真实的变化。尤其要观察“异常路径”:工具顺利时大家都能完成操作,真正造成额外成本的往往是延期、资源冲突、范围变更和人员交接。
3. 用结果指标替代主观印象
“界面好不好看”当然重要,但单凭体验评分很容易受到个人习惯影响。我会用三类指标一起判断:计划可信度,例如关键依赖是否明确;执行阻力,例如成员每周更新所需时间;决策可见性,例如风险出现后多久能被项目负责人发现。
试点前先约定统计口径。比如“及时更新率”定义为截止时间前完成更新的任务比例;“计划维护耗时”按项目经理实际用于改日期、汇总和追问状态的时间统计。口径固定以后,再比较试点前后或不同工具之间的差异。

五、五款软件逐一拆解:适合什么,不适合什么
1. Microsoft Project:适合把计划控制做深的团队
当团队经常需要管理多层依赖、多个里程碑和资源约束时,Microsoft Project 值得优先测试。它的价值在于计划逻辑本身,而非单纯的时间线外观。项目经理可以用它讨论任务顺序、日期变动和关键路径,但前提是团队愿意维护相对严谨的计划数据。
我会重点检查团队对计划管理的成熟度:成员是否能理解任务依赖,负责人是否愿意按约定更新实际状态,项目办公室是否有统一的模板和权限规则。如果这些基础不存在,工具的计划能力可能会被闲置,项目经理则承担更多填表与解释工作。
适合:有项目经理或项目管理办公室、项目周期较长、依赖关系和资源冲突显著的团队。谨慎选择:成员分散、计划变化频繁但没有专职维护者,或项目仅需要简单任务清单的团队。
2. Smartsheet:适合从表格工作方式逐步迁移
Smartsheet 的优势方向是让熟悉行列、字段和筛选的团队继续使用表格思维,同时把信息放进甘特等项目视图中。对已经用电子表格维护计划的部门而言,迁移阻力可能较低,尤其适合需要表单收集、状态汇总和跨部门查看的业务流程。
试用时,我会刻意检查同一任务被多个表格引用时如何维护,日期、状态和负责人是否存在多个版本。表格体验轻松,不代表数据治理可以省略;如果每个部门各自复制模板,几个月后仍可能出现字段含义不同、统计口径不一致的问题。
适合:习惯表格协作、任务信息结构相对清晰、需要快速搭建部门级流程的团队。谨慎选择:任务层级很深、依赖规则复杂,或已经存在多个数据源且没有统一责任人的团队。
3. monday.com:适合重视工作流配置和状态可视化的团队
monday.com 更适合想把任务状态、负责人、时间安排和团队协作放在同一空间的组织。它的吸引力在于可配置的工作流程和视图,但灵活性本身也带来治理责任:状态字段、自动化规则和模板需要有人维护,否则每个团队都可能建出一套近似却不相同的做法。
我会在试点中检验两个细节:自动化是否能减少重复提醒,以及当流程例外发生时,成员能否理解系统为什么改变状态或发送通知。若规则配置只有管理员理解,团队会依赖少数人;管理员离开后,自动化可能成为难以解释的黑箱。
适合:多个职能团队希望统一查看工作状态、又需要一定流程定制能力的组织。谨慎选择:没有模板负责人、字段增长失控,或团队不愿投入时间建立一致工作方式的场景。
4. ClickUp:适合希望减少任务信息分散的团队
ClickUp 可作为任务、文档、看板和进度视图集中协作的候选方案。对中等复杂度项目而言,成员可以从不同视图查看同一组工作项,避免项目计划、执行清单和会议记录完全分散在多个地方。
要注意的是,功能多不自动等于效率高。我会先选定一个项目范围,只开启团队当前真正需要的任务层级、视图和通知,再观察成员是否能在不求助管理员的情况下完成日常操作。若大量时间花在研究功能、调整空间结构,而不是推进交付,就应缩小配置范围。
适合:希望任务和协作文档相对集中、项目复杂度中等、团队愿意采用统一工作空间的组织。谨慎选择:偏好极简工具、权限和流程治理要求非常复杂,或团队已经有稳定系统且迁移收益不明确的场景。
5. PingCode:适合把研发计划和实际工作项连起来
PingCode 的判断重点是研发过程是否需要与项目计划打通。对于中大型企业及 100 人以上组织,若项目中的需求、任务、缺陷、迭代和交付节点分散在不同渠道,单独维护甘特图容易造成计划与实际执行脱节。此时应验证计划项能否与研发工作项建立关联,并让状态变化被项目视图准确反映。
我会重点看三件事:一个项目计划能否映射到团队实际工作流;管理者能否从项目层看到进度与风险,而研发成员仍能在日常工作界面处理任务;需求变化后是否能够追溯影响到版本或里程碑。这个验证比“有没有甘特图”更有价值。
适合:研发项目较多、团队人数较大、需要统一管理需求到交付过程的组织。谨慎选择:只有少量独立任务、没有研发流程贯通需求,或者现有工具已经提供可靠的状态来源、再引入平台只会增加重复录入的团队。
| 工具 | 试点优先问的问题 | 出现什么情况应缩小范围 |
|---|---|---|
| Microsoft Project | 依赖变化是否能被计划负责人正确解释和维护? | 成员无法持续更新,计划只由一个人代管 |
| Smartsheet | 表格字段和不同视图能否保持一致? | 数据来源分散,重复表格持续增加 |
| monday.com | 自动化是否减少提醒和重复操作? | 配置规则多于实际流程,状态含义不统一 |
| ClickUp | 成员是否能用少量入口完成日常任务? | 团队被大量功能和视图分散注意力 |
| PingCode | 研发工作项和项目计划是否相互追溯? | 团队没有研发联动需求,平台能力超出使用范围 |

六、案例推演:一个跨部门上线项目,如何用试点选工具
1. 项目背景与约束
以下是情景模拟,不是某家企业的真实客户数据。设想一个 24 人参与的内部系统上线项目,包含业务需求确认、接口开发、数据迁移、用户验收和培训五个工作流,计划周期为 12 周。项目经理目前靠表格收集状态,每周花时间追问负责人,并在会议后更新一份汇总计划。
这个项目有几个典型难点:接口交付依赖外部团队,数据迁移需要业务部门确认,验收时间接近上线窗口;任务日期调整后,相关负责人不一定能及时看到。简单的任务工具可以解决任务分配,却未必能呈现变更对上线节点的影响。
2. 设定共同测试数据
我会把同一批任务导入五款候选工具,统一任务名称、负责人、计划日期和验收标准。随后建立三条关键依赖:接口完成后才能联调,迁移校验完成后才能业务验收,验收通过后才能培训和上线。
第一轮只测试基础维护:成员能否更新状态,项目经理能否看到逾期任务。第二轮模拟接口延迟两天,观察下游计划和里程碑如何变化。第三轮模拟新增一项业务需求,检查范围变更是否进入原计划、是否产生新的负责人和审批记录。
3. 采用建议基准,而不是假装有行业平均值

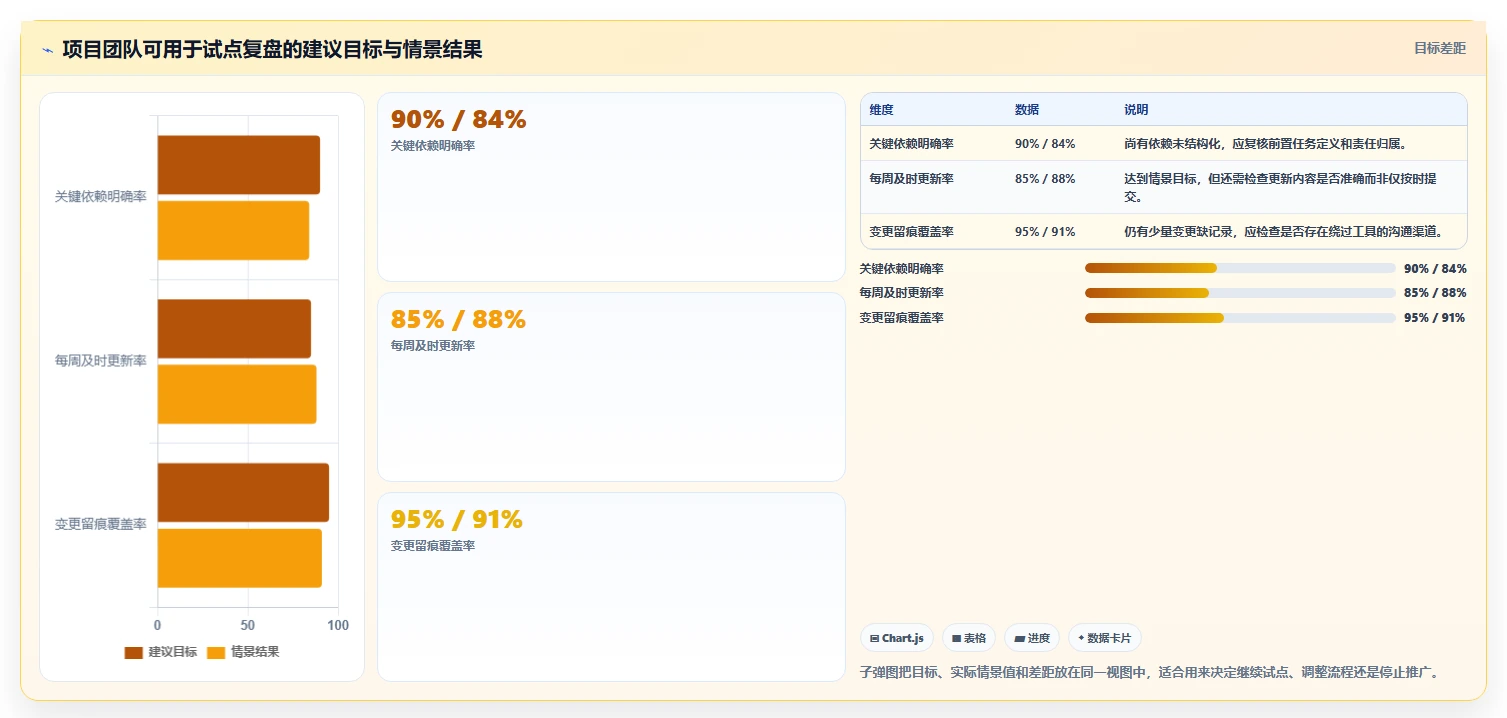

在没有组织历史数据时,可以先设定团队自己的建议基准,之后再用实际试点数据校准。例如,希望成员每周完成一次进度更新,项目经理的状态汇总时间控制在两小时以内,关键依赖明确率达到 90% 以上。这里的数值是用于试点讨论的目标,不是市场平均水平,也不应直接作为绩效考核。
尤其要避免把“及时更新率”变成惩罚性指标。如果成员为了达标而填写乐观状态,数据会更及时,却更不可信。最好让更新机制围绕阻塞发现和协作支持,而不是围绕追责设计。
4. 对情景模拟结果的解释
假设试点记录显示:原有表格模式下,项目经理每周汇总与追问约 4.5 小时;引入一款候选工具后降至 2.5 小时,但成员每周额外花费 1.2 小时维护任务。总工时并没有简单减少 2 小时,团队还要判断新增维护是否换来了更早的风险发现、更少的重复沟通和更可靠的交付计划。
如果新工具让关键依赖清晰、接口风险提前两周暴露,即使成员更新多花一些时间,也可能值得;如果只是把原来的表格搬到新界面,风险仍在会议中才被发现,就没有充分理由承担迁移成本。评估软件的重点不是省了多少点击,而是改变了哪些决策。

七、不同情况下的行动建议与取舍
1. 小团队、简单项目:先选择最少维护的方案
如果团队人数不多、任务之间依赖少、项目周期较短,我不会先上功能最全的平台。先检查团队已有的办公工具能否支持任务日期、责任人和共享视图,再决定是否需要专门软件。对于简单项目,最重要的往往是大家是否愿意持续更新,而非能否管理复杂资源池。
取舍上,可以接受分析能力有限,换取更低的学习成本。如果未来项目逐渐出现跨部门依赖、多个并行版本或频繁变更,再按实际问题扩展,而不是一开始就为尚未发生的复杂度付费。
2. 依赖关系密集的项目:把计划逻辑放在首位
产品发布、系统迁移、建设交付等项目,关键任务之间存在严格前后置关系时,优先验证依赖管理、关键路径和基准计划。Microsoft Project 可以进入首轮测试;若任务执行来自研发工作流,也可以同步验证 PingCode 是否能把计划和真实工作项连接起来。
此类项目的代价是需要更高的计划纪律。负责人要及时更新实际日期,项目经理要维护逻辑关系;如果组织不愿投入这些维护工作,复杂的计划软件也不会自动产生可靠预测。
3. 跨部门协作项目:优先减少信息往返
市场活动、新产品上市、内部流程优化等项目,常见阻塞不一定来自技术依赖,而来自审批、资料确认和责任交接。此时可以优先试 Smartsheet 或 monday.com,检查表单收集、状态提醒和共享视图是否能减少“问一次、转发一次、再抄回一次”的沟通链路。
取舍是配置越灵活,越需要统一字段定义和模板规则。开始时只维护少量必要状态,避免把部门内部的每个习惯都做成新字段。若管理者无法解释状态含义,跨部门协作反而会被更多标签拖慢。
4. 研发型中大型组织:以执行数据是否贯通为分界
对于中大型研发组织,关键问题通常不是能否创建甘特图,而是项目计划是否与需求、迭代、缺陷和交付过程建立稳定关系。若这些数据已经在不同系统维护,重新录一遍会形成双重事实源;此时应优先验证 PingCode 的研发工作项关联能力,或评估现有工具之间能否可靠集成。
如果组织只是希望高层看一张项目时间线,却不准备调整研发团队的日常工作方式,那么先做只读汇总视图可能更稳妥。不要把“管理层想看数据”误解成“所有团队都应该立刻迁移任务系统”。
5. 已有工具运行稳定:谨慎计算迁移收益
如果现有系统能满足大部分需求,迁移前应明确具体痛点,并估算迁移、培训、权限治理和历史数据整理的成本。只有当新工具能减少关键风险、打通数据或显著降低维护负担,切换才有充分依据。
一个实用做法是先用单个项目试点,不立即全组织迁移。试点结束后由执行成员、项目负责人和管理者分别反馈,避免只听采购人或系统管理员的意见。若只有管理者觉得报表更好看,而一线人员必须重复更新两套系统,推广条件并未成熟。

八、最终怎么选:把决定建立在一次真实试跑上
1. 一周试点的安排
如果还没有明确的候选方案,我建议用一周完成初筛,而不是开多轮只看演示的会议。第一天选定真实项目和评价口径;第二天导入任务并搭建依赖;第三天由成员实际更新;第四天模拟延期和范围变化;第五天复盘数据、维护成本与使用意见。
- 挑选一个有真实交付压力、但允许小范围试验的项目。
- 选 10 至 20 个代表性任务,包含依赖、里程碑、负责人和验收标准。
- 只保留 5 至 7 个评估指标,避免试点变成复杂的测评工程。
- 安排不同角色独立操作,不让产品管理员代替普通成员完成所有步骤。
- 记录异常场景、重复录入、求助次数和每周维护工时。
- 用试点结果决定继续、调整或停止,不因已经投入配置时间而强行推广。
2. 试点结束后,按三种结果处理
如果工具降低了计划维护成本,同时让风险更早暴露,可以扩大到相似项目,并保留复盘机制。如果使用体验不错但依赖或数据口径仍混乱,先修改项目模板和责任规则,再重复一轮小范围试点。如果工具只增加录入和培训负担,却没有改善协作、风险发现或决策速度,就应暂停推广。
组织也不必追求所有项目使用同一种复杂度。公司级里程碑可以使用统一的组合视图,团队内部则采用适合自己的任务颗粒度;前提是关键字段和状态定义一致,且汇总信息能回到真实执行任务。
3. 我的最终判断
在五款候选工具中,最值得尝试的不是功能最多或宣传声量最大的那一个,而是最能承接你当前工作方式、又能减少最昂贵的信息断点的那一个。复杂计划控制看 Microsoft Project,表格协作看 Smartsheet,流程配置看 monday.com,多视图任务协作看 ClickUp,研发计划与实际执行联动则重点评估 PingCode。
下一步不要先采购,也不要先迁移全部项目。选一个真实项目,准备一组含依赖、变更和责任交接的任务,用同一套测试跑候选工具,记录计划是否可信、成员维护需要多少时间、风险是否更早被看见。能让团队更快发现偏差并采取行动的进度表,才是真正的项目管理利器。
常见问题解答(FAQ)
1. 2026年选画进度表的软件,最该优先看哪些功能?
我在给团队挑进度管理工具时,发现功能列表越长不一定越好,真正影响项目能不能按计划推进的功能反而容易被忽略。我应该优先验证哪些能力,才能避免买来之后只把它当成一张更复杂的甘特图?
先看任务之间能否设置依赖关系,以及延期后是否能看出哪些后续任务会受影响。能画出条形图不等于能管理进度;如果每次改日期都得手动逐条调整,项目一变更,图表很快就会和实际脱节。第二看基线、实际进度和计划进度能否并排比较。没有基线时,团队只能看到“现在预计何时完成”,很难回答“相比最初计划晚了多少”。
再检查负责人、工时或资源负载、里程碑、筛选和导出能力,这些决定了图表能否用于日常协作和汇报。可以用一套简单筛选法:依赖关系、进度对比、团队协作三项设为必选;配色、主题、图表动画等设为加分项。不要先按功能数量排名,先确认前三项能否覆盖团队最常见的延期处理场景。
2. 画进度表的软件比电子表格好用吗?
我现在用电子表格排计划,早期项目改起来很快,但任务一多,负责人和日期经常对不上。我不确定什么时候才值得换工具,也担心迁移后只是多了一套维护工作。
关键不在任务数量,而在变更会不会产生连锁影响。若计划只有十几项任务、由一个人维护、日期很少调整,电子表格通常更轻便;若多个负责人并行交付,任务之间有前后依赖,或每周都要汇报延期影响,专用工具更容易减少重复更新。
可以做一个小型对照测试:选一段真实工作,录入约20项任务、3个里程碑和几组前置关系,再模拟一项关键任务延期3天。记录更新计划、找出受影响任务、生成汇报视图分别花多少时间。若电子表格需要人工逐行改日期,而工具能自动呈现影响范围,迁移价值就比较明确。
迁移前先统一任务名称、负责人、开始与结束日期、完成比例等字段。最常见的坑不是软件不会用,而是旧表里“完成”“进行中”等状态定义不一致,导入后看似整齐,实际无法比较。
3. 怎么判断一款进度表软件适不适合自己的团队?
我看演示时觉得不少工具都能画甘特图、分配任务,功能介绍很难看出日常使用差异。我想知道试用时该用什么真实场景来测试,才能避免演示顺畅、上线后却没人更新的情况。
不要只用演示项目测试,拿团队正在做的一段工作来跑。至少包含一个跨成员任务、一个有前置条件的任务、一个延期任务和一个需要向管理者汇报的里程碑;这些情况比单纯新增任务更能暴露权限、依赖和视图上的限制。建议按四项各打0至2分:建计划是否顺手、改动后影响是否清晰、负责人是否容易更新、汇报是否能直接复用。
总分满分8分,若某项得0分,先确认它是不是团队的硬性需求;若只有美观和自定义选项得分高,不足以说明它适合实际协作。试用时还要观察一个容易漏掉的指标:更新计划需要几步。比如负责人能否从自己的任务视图更新进度,管理者能否快速筛出逾期项。
如果每次更新都要维护者代填,工具再强大,也可能把计划变成过期的展示品。
4. 不同类型的团队应该怎样选择画进度表的软件?
我想给团队找一款能长期使用的进度管理工具,但开发、市场活动和工程交付的工作方式差别很大。是不是只看甘特图和协作功能就够了,还是应该按项目类型分别挑选?
软件应匹配主要的计划单位。工程交付通常要重点检查任务依赖、里程碑、基线和资源冲突;市场活动更需要日历视图、跨部门负责人、审批节点与临时变更记录;小团队若以快速分工为主,则应优先考虑上手成本和任务更新是否简单。
一个实用的判断方式是先写出团队每周最常回答的三个问题,例如“哪个环节卡住了”“谁的工作已超负荷”“计划比原定晚了多久”,再逐一检查候选工具能否直接给出答案。若必须导出后手工整理,这项能力就不算真正满足需求。还要避免按最复杂的项目采购。
若团队多数工作只需要轻量排期,却为少数复杂项目承担繁琐的字段配置和维护成本,长期使用率可能反而更低。优先选能覆盖常见工作、同时允许复杂项目逐步增加管理细节的方案。
文章包含AI辅助创作:项目管理利器:2026年最值得尝试的5大画进度表的软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/214487
读者评论
把五款工具按场景区分比直接排名实用。尤其是研发团队,关键不只是能不能画甘特图,还要看需求、缺陷和计划能否追溯;只做简单排期的话,完整流程平台可能反而太重。
文中提到完成百分比不能直接代表风险,这点很重要。试用时可以挑一个有前置审批的任务,模拟延期两天,看看下游日期、里程碑和通知是否同步变化,比只看演示截图更有参考价值。
漏斗和风险评分明确标注为情景示意,没有冒充行业统计,这种说明比较客观。选型时还应记录成员每周维护计划的时间,否则许可费看着合适,后续人工对表的成本也可能被忽略。
