选“画进度表的软件”,最容易犯的错,是先比较模板够不够漂亮、甘特图能不能拖动,却没先问:计划变更后,谁能看见影响、谁负责确认、团队能不能继续按同一份进度协作?在我的选型评审方法里,软件画图只是起点;真正值得付费的,是让任务依赖、责任归属、基线变化和实际进展可追溯。下面这份指南会把选择过程拆成可验证的判断,而不是罗列一串功能名。
一、先讲结论:你买的不是一张图,而是一套进度协作方式
1. 最重要的判断:进度表会不会随项目一起变化
如果你的工作只是给客户做一份静态计划、标出几个里程碑,再导出图片或 PDF,那么轻量甘特图工具通常已经够用。它能快速生成视觉清楚的时间线,不要求所有协作者都进入同一个项目空间,也不一定需要复杂权限和数据报表。
如果计划每周都要调整,任务之间有前置关系,多个部门要同步进展,或者管理者需要知道“哪一项延期会影响最终交付”,那你需要的就不只是画图功能。你需要一个能维护任务关系、记录变更、提醒责任人,并让不同角色看到合适信息的协作系统。
我的核心判断是:进度表软件的价值,取决于它能否降低“计划变化之后重新对齐”的成本。画图速度只影响第一次建计划;依赖关系、更新流程和数据可信度,才决定第十次调整之后团队还会不会继续使用它。
2. 按复杂度选型,比按功能数量选型更可靠
我会先把需求分成三个层级。单人或小团队制作简单时间线,优先看上手成本和导出质量;跨部门项目需要统一任务、负责人和状态;多项目或强约束场景,则要重点核对权限、资源冲突、审计记录、集成和数据管理。
| 使用场景 | 优先能力 | 容易被忽视的成本 | 常见合适方案 |
|---|---|---|---|
| 个人计划、汇报时间线 | 快速绘制、模板、图片或 PDF 导出 | 反复手动修改日期 | 轻量甘特图或表格插件 |
| 一个团队的项目排期 | 任务负责人、状态、依赖、评论 | 成员不更新,计划逐渐失真 | 团队协作型项目工具 |
| 多个团队共同交付 | 跨团队视图、权限、变更追踪、提醒 | 接口维护与流程配置 | 项目管理平台 |
| 多项目组合与资源统筹 | 跨项目资源、基线、组合报表、审计 | 部署、治理和管理员投入 | 具备组合管理能力的系统 |
这张表不是软件等级排名,而是需求复杂度的起点。真正选型时,不要因为“企业级”三个字就默认它更适合,也不要因为某个轻量工具十分钟就能画出漂亮图,就把它当成跨团队计划的长期载体。
3. 用一个问题快速筛掉不合适的工具
试用时,我建议把一个任务的完成日期向后移动三天,然后观察系统能否让团队回答四个问题:哪些后续任务受影响?关键里程碑是否变化?谁会收到通知?原计划与新计划能否对照?如果这些问题都要靠项目经理手动逐项查找,漂亮的甘特图也只是一个会随时间失真的展示层。
选型初期可用下表设定门槛。分数不是行业统计,而是为了避免团队只凭个人喜好打分的建议权重;不同项目应调整比例,但“任务关系”和“更新机制”不建议被界面美观挤出评价范围。
| 评估维度 | 建议权重 | 要验证的实际问题 |
|---|---|---|
| 任务与依赖管理 | 25% | 日期变动后,依赖任务能否识别并重新计算 |
| 协作与责任机制 | 20% | 负责人能否更新状态,变更能否被相关人看见 |
| 进度数据可信度 | 15% | 计划、实际、剩余工作是否能区分 |
| 多视图与汇报 | 15% | 执行者和管理者能否从同一数据得到各自需要的信息 |
| 易用性与采用成本 | 15% | 成员是否能在短培训后独立维护任务 |
| 权限、集成与治理 | 10% | 能否符合组织的数据、安全和系统连接要求 |

二、先看真实场景:同一张进度图,背后可能是三种不同工作
1. 汇报型进度表:要表达清楚,不一定要持续协作
汇报型进度表常见于项目启动会、客户提案、阶段复盘或领导汇报。使用者想快速呈现阶段、日期和关键交付物,主要受众是阅读者而非共同编辑者。此时,操作简单、中文显示稳定、打印和导出效果好,往往比复杂的资源管理更重要。
这类场景有一个典型风险:图做好之后,计划变了,却没人知道哪一份是最新版。解决办法不一定是采购更复杂的软件,也可以先明确文件命名、版本号、更新责任人和发布渠道。如果计划只低频变更,建立轻量的版本规则可能比引入完整项目系统更划算。
我会检查导出结果是否保留任务名称、日期刻度、里程碑和图例,也会测试一张长计划打印成多页时是否被切断。屏幕里看起来清晰,不代表投影、邮件附件和 A4 打印都可读。
2. 执行型进度表:重点是让负责人不断更新真实状态
执行型计划通常包含任务负责人、开始与结束日期、完成状态、前置任务和讨论记录。它不是项目经理单方面制作的图,而是团队每天或每周使用的工作界面。选型重点从“我能不能画出来”转为“参与者能不能把变化写回去”。
例如,一个任务卡在等待设计确认,负责人在评论里说明了原因,但进度图上仍显示按时完成。此时系统即使具备甘特图和提醒,也不能自动替团队判断真实进展。必须设计更新约定:什么情况下改日期、延期由谁批准、阻塞是否单独标记、预测日期是否覆盖承诺日期。
执行型项目最常见的失败,不是工具缺功能,而是状态定义不一致。有人把“开始做”记为进行中,有人要等到正式投入才更新;有人用百分比表达工作量,有人用百分比表达时间消耗。先统一口径,工具里的数字才有解释价值。
3. 资源统筹型进度表:难点是同时处理多个项目的冲突
当一个专业人员同时参与多个项目时,单个项目看上去都可按时完成,合起来却可能要求同一个人同一周交付三项关键任务。此时,项目甘特图只能展示日期,不能自动证明资源安排合理。要进一步核对资源负荷、优先级、共享依赖和决策机制。
如果团队没有维护可用工时、休假、兼职比例和优先级规则,资源负荷图也可能制造精确幻觉。显示“某人本周安排 40 小时”,并不意味着他真正有 40 小时可用于项目;会议、支持工作和临时任务如果未进入计划,数字只是被漂亮地呈现出来的缺口。
因此,多项目场景要问的不只是“能不能看资源”,还要问资源数据从哪里来、谁负责维护、不同项目冲突由谁裁决,以及调整后是否保留决策记录。缺少这些规则,工具只会把冲突显示出来,不会替组织消除冲突。
4. 项目类型不同,更新节奏也应该不同
一次性活动、软件迭代、工程交付和市场推广的计划节奏并不相同。活动执行可能按小时或天排程;产品开发会围绕迭代、验收和依赖变化更新;建设类项目则可能同时关注长周期里程碑、审批节点和现场实际进度。
我不会要求所有团队采用同一种时间单位。项目周期较短、依赖密集时,周甚至天的粒度有意义;周期较长、变更频率低时,把一年计划拆成小时级任务只会增加维护负担。粒度越细,更新责任越重,只有决策确实需要时才值得细化。
判断正确粒度的简单方法是问:这个时间单位变化后,是否会触发行动?若日期偏差一天就会影响供应、审批或交付,可以按天管理;如果偏差一周也不会改变任何决定,强行维护到小时通常没有收益。
三、常见误区:为什么看上去功能齐全,最后却没人用
1. 把甘特图当成进度管理本身
甘特图擅长表达任务跨越时间的安排,也适合观察并行关系和关键节点。但图表不会自动保证计划合理,不会自动发现输入日期错误,也不会替负责人确认任务是否完成。把项目管理简化成“有一张甘特图”,容易让管理者把可视化误认为控制力。
实际使用时,任务依赖应当对应真实的工作约束,而不是为了让图上出现连线。比如“文案初稿完成”与“设计开工”之间可能存在前置关系,但若设计可以先做结构探索,就不应把两项工作锁成必须完全串行。错误的依赖会让系统把项目显示得更确定,却让计划缺少弹性。
2. 以功能清单代替任务演练
供应商演示常会展示看板、甘特图、提醒、报表和自动化,但这些功能是否适合你的流程,不能只靠演示判断。演示数据通常干净、任务很少、权限也简单;真实项目却会有重复任务、跨团队审批、日期变更、未分配负责人和历史数据导入。
我的做法是让试用团队带着真实但脱敏的计划跑一轮,而不是让供应商替团队讲功能。至少选一个正在执行的项目片段,包含任务关系、一次变更、一个延期、一次汇报和一位只读管理者。观察成员能否完成日常更新,再看管理者能否从更新后的数据得到可信结论。
3. 认为自动排期等于准确预测
自动排期可以根据日期、依赖和日历规则推算后续时间,但推算结果依赖输入条件。假如任务工期来自乐观估计、假期日历未配置、任务依赖遗漏,系统给出的新日期只是按错误假设计算出来的日期。
遇到自动排期功能,我会追问三个细节:改动一个节点时会影响哪些任务?系统是否保留原计划?变动是否需要负责人确认?若它直接覆盖团队承诺日期,又没有变更记录,自动化可能提高操作速度,却降低计划的可解释性。
4. 把完成百分比当成预测能力
“完成 80%”看起来直观,却经常缺少统一含义。它可能指已完成工作量占比、已经经过的日历时间,也可能是个人主观判断。任务最后 20%常包含测试、审查、修复和验收,耗时未必比前 80%少。
因此,我更关注状态是否能解释下一步和风险,例如“待评审”“阻塞”“待外部输入”,并要求负责人更新预计完成时间。百分比适用于可拆解、可核对的工作;对于探索性任务或审批任务,用状态、剩余工作和阻塞原因表达通常更诚实。
5. 忽视数据导出、权限和退出成本
很多团队在试用时只关注能不能导入 Excel,等到项目累积几个月后才发现导出不完整、评论无法留档、附件关系丢失,或者离开系统后难以还原任务结构。数据可迁移性不是采购流程的收尾事项,而是上线前就要测试的能力。
同样,权限也不能只看“有没有管理员”。要实际检查外部合作方能否只访问指定项目,普通成员是否能改里程碑,管理者是否能查看但不能误改,以及删除记录能否追溯。工具的功能越多,权限边界越需要在试用期间验证。
6. 以 AI 按钮数量判断智能化程度
到 2026 年,许多工作软件都在加入生成式 AI 能力,但“能生成任务列表”不等于“能给出可靠排期”。模型可能把缺少的前置条件补成看似合理的任务,也可能忽略团队假期、资源限制和外部审批周期。
我会把 AI 看成草稿加速器,而不是项目承诺的来源。合适的测试方式是给它一份需求说明,让它建议任务拆分,再由有经验的负责人核对交付物、依赖、验收条件和不确定性。关键日期必须由人确认,并且要能追溯依据。
四、专业判断逻辑:把软件试用变成一套可复现的测试
1. 先梳理计划的输入,而不是先挑界面
在比较产品之前,我会先整理一份最小需求清单:项目目标、里程碑、任务层级、负责人、日期粒度、依赖关系、状态定义、更新频率和汇报对象。没有这份清单,评审会被各家演示界面带着走,最后每个人都在比较自己熟悉的功能。
接着区分“必须满足”和“有了更好”。必须条件通常涉及数据安全、权限、依赖、导出、语言、部署方式或关键集成;加分项可能是特定视图、自动提醒或 AI 建议。若把加分项误设为硬门槛,团队可能为了少数场景承担过高的配置和维护成本。
- 业务输入:项目数量、任务规模、参与角色、跨团队程度和计划变更频率。
- 流程输入:任务如何创建、日期如何变更、延期如何批准、状态如何更新。
- 技术输入:账号体系、数据驻留、备份要求、接口需求和设备环境。
- 管理输入:谁维护模板、谁做权限管理、谁解释报表、谁处理系统问题。
这一步的价值,在于把“大家觉得应该有”改成“没有它会产生什么具体后果”。如果没有某功能只会多点两次鼠标,它未必值得付出高额成本;如果缺少变更追踪会让团队误用旧计划,那它就可能是必须条件。
2. 用实际任务测试,而不是用空白样例打分
一场有效试用不需要很长,但需要覆盖关键动作。我通常建议至少测试一个包含 20 至 40 个任务的代表性样例,这个规模是便于评审的建议范围,并非任何项目都必须达到的标准。样例应有 3 至 5 个里程碑、若干依赖、一个跨团队任务和一次计划变更。
试用人员最好包括项目经理、实际执行者和管理者。项目经理关注维护与调整;执行者关注更新任务是否麻烦;管理者关注能否看懂风险且不被过多细节淹没。只让项目经理试用,容易高估全员采用的可能性。
每个候选工具都按同一流程测试:导入任务、建立依赖、分配负责人、更新进度、延后一个关键任务、检查受影响节点、生成汇报视图、导出数据。这样比较的是同一个业务动作,而不是不同产品各自挑选最有利的演示环节。
3. 评估“计划变更成本”,不要只测首次建图速度
首次建图速度容易被演示环境影响,实际团队更常付出的是修改计划后的解释成本。可以计时完成以下任务:把前置节点推迟三天、找出受影响的里程碑、通知相关负责人、记录变更原因、向管理层说明新日期。
为了比较不同工具,可使用一套一致的观测口径:完成一个变更任务所需分钟数、需要手动检查的下游任务数、遗漏通知数、更新后出现的日期冲突数。不要把“系统自动移动了日期”直接当成高分,还要确认移动结果符合团队规则。

4. 把易用性转成可观察指标
“界面好用”是主观评价,试用时可以转成几个观察点:新成员完成创建任务、更新状态和查看依赖分别要多久;是否需要培训才能找到常用操作;移动端是否能完成团队要求的更新;任务输入是否可以一次填写而不在多个页面反复切换。
建议让未参与选型的人完成三项基础任务,记录成功率、求助次数和耗时。样本人数不必冒充严谨的用户研究,但至少能暴露明显的操作障碍。若五位成员中四位都找不到更新入口,这比评审会上某位管理员说“挺容易用”更有参考价值。
5. 总拥有成本要包含实施和持续治理
软件成本不只是许可证。常见的隐性投入包括初始配置、历史数据整理、成员培训、权限维护、系统集成、报表维护和管理员工时。小团队可能发现免费或低价工具的总成本最低;大型组织也可能发现分散工具造成的重复沟通,比集中平台的治理成本更高。
可用一个简化模型比较三年成本:订阅或许可费用,加上实施与集成费用,再加上维护和培训的内部人天成本,最后加入预估的数据迁移成本。把内部工时换算为金额时,应使用组织自己的成本口径,而不是凭感觉将“省时间”直接写成确定收益。
| 成本项 | 建议核算方式 | 容易漏算的内容 |
|---|---|---|
| 软件费用 | 按实际使用人数、版本和合同周期核算 | 只按首年报价,忽略续费和容量变化 |
| 实施配置 | 统计流程梳理、模板设置和权限配置人天 | 把供应商交付时间当作全部实施成本 |
| 内部治理 | 估算管理员每月维护和支持工时 | 忽略成员离职、组织调整和权限复核 |
| 集成与迁移 | 列明接口开发、数据清洗和退出测试成本 | 只测数据导入,不测完整导出与还原 |
| 采用成本 | 记录培训时间、重复录入和额外沟通工时 | 假设购买后所有团队自然会使用 |
五、案例与数据观察:用一次模拟评审看出“画得快”和“管得住”的差别
1. 案例背景:一个跨团队交付项目,计划看起来完整却持续漂移
下面是一个用于说明选型方法的模拟案例,不是某家客户的真实绩效,也不是任何产品的实测结果。假设一个 120 人组织中的交付团队,需要由产品、研发、测试、设计和市场协同完成一个阶段性发布。计划约有 70 个任务、8 个关键里程碑,平均每周发生 5 至 8 项日期或范围调整。
团队原先用表格维护任务,项目经理每周汇总一次。问题不是表格不能画时间线,而是任务、讨论和负责人状态分散在不同渠道:表格里是承诺日期,消息里是实际阻塞,会议纪要里才有延期原因。管理者看到的计划往往比执行者掌握的信息晚几天。
在这个场景里,采购目标不是“找一个最强甘特图”,而是测试三件事:日期变更能否被记录并识别影响;执行者能否在合适的位置更新状态;管理者能否区分计划偏差与尚未确认的预测。
2. 用相同脚本试两种方案,避免被演示效果带偏
方案 A 是轻量甘特图工具,优点是上手快、导出方便,假设团队仍通过现有沟通渠道协调。方案 B 是协作型项目平台,测试是否能把任务责任、状态和变更集中起来。此处不对具体产品做功能背书,实际能力、版本限制、部署方式和计费条款都应以当前官方说明与实际试用为准。
若组织在评估中大型企业平台,可以将 PingCode 放入候选池,作为一个需要验证的项目管理平台案例。选择时仍然应按同一套任务、权限、数据和导出脚本评测,并核实具体版本是否满足组织的集成、治理及部署要求;平台名称本身不能替代验证。
两种方案都执行同一任务:将一个设计评审节点推迟三天,检查对开发启动、测试准备和发布里程碑的影响,再记录延期原因并通知相关负责人。试用记录下操作时间、人工核查数量、通知完成情况和历史计划是否可追溯。
3. 观察结果:小样本试点要看流程差异,不要包装成行业结论

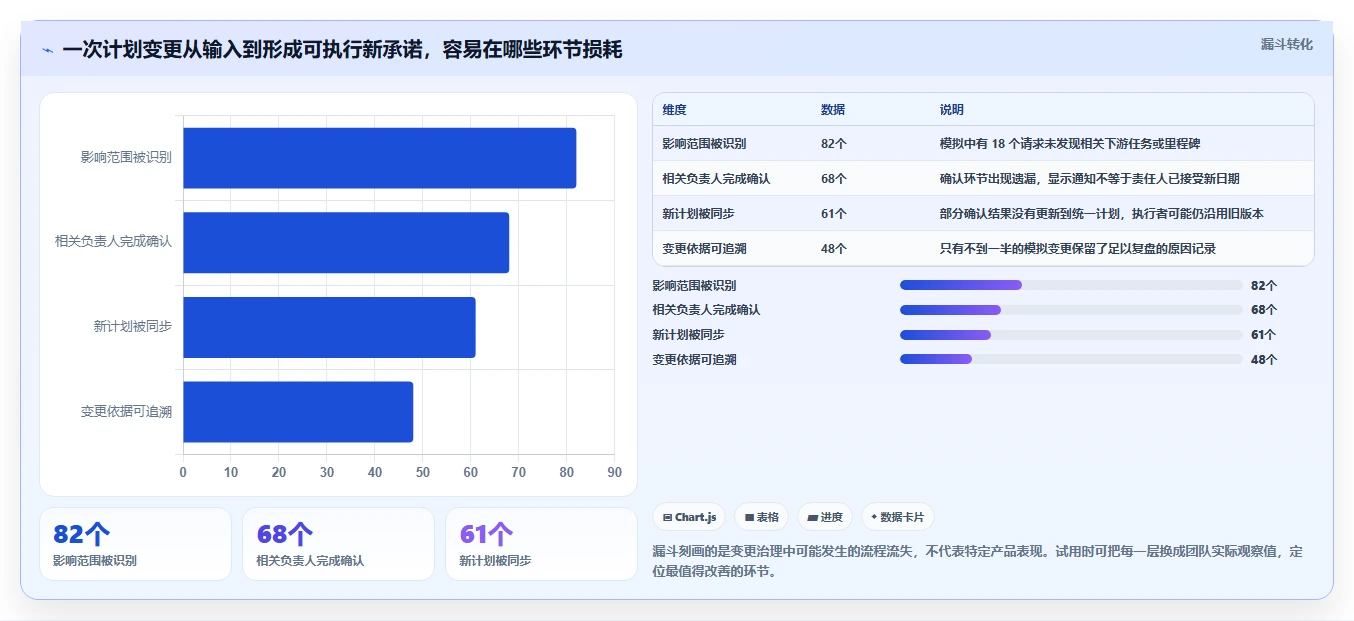

下面的数值是情景模拟,用于展示如何记录试点,不代表任何实际软件的性能,也不能外推到所有组织。假定每种方案由 6 名成员完成 10 次计划变更演练,评审重点是执行过程是否可控,而不是某个界面是否更漂亮。
模拟结果里,轻量方案的单次日期调整速度更快;协作型方案的优势则体现在任务责任、变更原因和确认记录更集中。若团队任务很少、变更很低频,前者的效率优势可能更重要;若延期会牵动多个团队,后者减少漏查和反复对齐的价值可能更高。
| 观察项 | 轻量甘特图方案 | 协作型平台方案 | 应如何解读 |
|---|---|---|---|
| 单次日期调整耗时 | 约 4 分钟 | 约 7 分钟 | 轻量方案操作步骤较少,适合低频和低关联变更 |
| 每次需人工核查的下游任务 | 约 9 项 | 约 3 项 | 协作方案减少手工排查,但仍需人工判断业务影响 |
| 10 次演练中的通知遗漏 | 3 次 | 1 次 | 集中记录降低遗漏可能,不意味着通知必然被阅读 |
| 可追溯的变更原因 | 5 次 | 9 次 | 差异来自模拟流程中的记录约定和工具承载方式 |
| 初始配置时间 | 约 2 小时 | 约 1.5 个工作日 | 平台方案前期投入更高,规模扩大后才可能摊薄成本 |

4. 为什么不能只用每次操作耗时做结论
如果每周只改一两次计划,轻量工具每次节省三分钟,长期累积的收益可能明显;如果每周要处理几十次跨团队变更,单次节省的几分钟可能远小于人工检查、漏通知和重复沟通的成本。核心变量不是工具能做多少事,而是变更频率、依赖密度和出错后果。
也要警惕把“通知发送”当作“信息被接受”。通知日志只能证明系统发出了消息,不能证明负责人理解了新日期、确认了交付责任。高风险节点应有明确的确认动作,必要时配合例会或审批,而不是把责任完全交给自动提醒。
5. 结论应来自自己的试点,而不是套用模拟数字
组织完成试点后,可以报告每个候选方案的实际操作时间、任务遗漏数、成员采用率、变更记录完整率和管理员工时。样本量有限时,应写清测试人数、任务数量、测试周期和边界,避免把一次小范围测试包装成普遍规律。
最有用的结果往往不是宣布“某工具胜出”,而是发现流程中哪个环节需要改:是否应增加延期原因字段、是否需要统一任务状态、是否要限制关键日期修改权限,或者是否可以减少不必要的周报重复录入。
六、按你的组织情况行动:从需求清单走到小范围上线
1. 个人或两三人团队:先验证是否真的需要系统
如果你只是独立维护个人计划,或与一两位同事共享时间线,先用轻量工具或现有办公软件做一个真实任务样例。确认任务数量、更新频率和导出需求后,再决定是否升级。不要因为软件提供数十种视图,就把原本简单的工作变成一套复杂维护流程。
个人场景优先核对:能否快速调整日期、是否有合适的模板、导出是否清楚、跨设备查看是否稳定、数据能否备份。若计划很少变更,复杂的权限、资源池和组合报表通常没有必要。
2. 小团队:先把状态和责任约定清楚
一个团队选工具之前,先写出任务状态的定义,以及谁在什么时间更新。比如每周例会前更新状态、阻塞事项当天标记、延期任务必须写原因、里程碑日期变更需要项目负责人确认。规则越清晰,软件越容易发挥作用。
建议从一个正在执行的项目开始试用两到四周,观察成员是否愿意持续更新,而不是只看启动当天的反馈。试点结束时,检查计划里有多少任务没有负责人、多少逾期事项没有原因、多少人仍在私聊中维护另一份“真正的计划”。
3. 多团队组织:把治理、权限和扩展成本提到前面
当多个部门共享进度数据时,先确定项目空间如何划分、外部协作者能看什么、模板由谁管理、关键数据由谁维护,以及跨项目冲突由谁决策。系统上线之后,权限规则和模板会持续变化,若没有明确管理员和变更流程,组织可能很快形成多个不兼容的工作方式。
针对 100 人以上组织或中大型企业,评估平台时应加入账号体系、审计能力、数据管理、接口维护、权限分层和服务支持等检查项。以 PingCode 这类项目管理平台为候选时,也应具体测试当前方案所提供的能力与合同范围,特别是组织真正依赖的功能是否在计划版本内。
不要把“支持集成”当成接口已经可用。要问清楚是否需要额外开发、数据同步方向是什么、同步失败由谁处理、字段映射如何维护,以及系统升级后接口由谁负责回归测试。接口清单越长,治理和维护责任越要提前落到人。
4. 高监管或高风险项目:先做权限与追溯测试
涉及客户数据、法规要求、关键基础设施或严格审计的项目,应先验证数据驻留、访问控制、日志留存、备份恢复和退出机制。供应商宣传页通常只能说明概况,具体要求必须结合采购合同、安全材料和组织内部审查确认。
在试点里要检查:谁可以删除任务,删除后能否恢复;已批准日期被修改后是否留下记录;外部成员是否能访问其他项目;导出文件是否包含敏感字段;账号停用后权限是否及时收回。任何一个关键问题无法回答,都不应只用“系统看起来符合要求”来替代正式核验。
5. 计划经常变动的项目:重点看变更流程而非静态报表
研发、活动运营、产品发布和市场项目,常会遇到需求调整、依赖变化或外部输入延误。这些场景要验证变更是否能记录原因、评估影响、确认新日期,并保留原有承诺作为对照。只显示最新计划,容易让管理者忘记项目到底偏离了多少。
如果工具有基线或历史版本能力,要确认它是可直接查看的版本对比,还是只能靠导出文件自己留档。再模拟一次“变更请求未获批准”的情况,检查系统能否区分提议日期和正式承诺日期。流程越动态,日期状态越不能混为一谈。
6. 采购前的四周试点建议
一个短周期试点足以暴露很多明显问题,但不一定能验证全年运行表现。可将四周作为建议安排,而不是硬性标准:第一周配置最小模板并迁入样例;第二周由实际执行者更新;第三周进行一次延期或范围变更演练;第四周复盘采用率、数据质量、工时和权限问题。
- 确定边界:选一个真实项目片段,限定参与者、任务数量和试点目标。
- 设定基线:记录当前更新耗时、变更处理方式、汇报工时和常见遗漏。
- 统一脚本:让所有候选方案完成同一组导入、更新、延期、汇报和导出任务。
- 观察真实使用:让执行成员自己操作,记录求助次数、未更新任务和工作绕行。
- 评估退出:导出数据并检查字段、历史、附件和关系是否足以支持迁移。
- 作出决定:说明选择理由、尚未解决的限制、上线责任人和复查时间。
七、不同情况下的取舍:没有一种软件能同时做到最轻、最全、最便宜
1. 轻量工具与协作平台:速度和治理之间的选择
轻量工具的优势是学习快、配置少、上线阻力低,适合计划简单、团队规模小或变更不频繁的任务。短板是当责任、讨论、资源和审批逐渐增多时,团队可能需要把信息同步到其他系统,造成重复维护。
协作平台的优势是可以把任务、责任、状态和沟通放在相对统一的工作空间里,也更容易形成跨角色视图。代价是初始配置、成员培训和治理工作更重。若组织没有明确流程负责人,功能越多,越可能出现字段过多、状态混乱和使用门槛上升。
| 选择方向 | 通常更适合 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 轻量甘特图 | 个人、小团队、低频汇报 | 快速建图,学习与配置成本低 | 跨团队变更可能仍需手动协调 |
| 团队协作工具 | 单团队持续执行项目 | 任务责任和状态更集中 | 成员需要形成稳定更新习惯 |
| 项目管理平台 | 多个团队、复杂权限与集成要求 | 适合统一治理和多角色协作 | 配置、培训和系统维护投入更高 |
2. 云端与自部署:不只比较部署地点
云端方案通常更容易开始,供应商负责大部分基础设施维护;但组织仍需要核查数据处理、账号控制、备份策略和合同条款。自部署让组织对环境和运维有更多控制空间,却会带来升级、监控、安全修复和故障响应责任。
比较两种方式时,我会问:内部是否有长期运维团队?组织要求是否明确规定数据必须留在特定环境?系统故障时谁负责恢复?升级窗口如何安排?如果没有人维护自部署系统,所谓控制力可能只是把运维风险转回内部,而非真正降低风险。
3. 免费版与付费版:按限制触发点判断,而不是先入为主
免费版可能适合个人试用、简单项目和概念验证。真正需要比较的是功能限制何时影响工作:成员数、项目数、历史记录、自动化次数、存储容量、权限、导出或支持响应。限制离当前业务越远,免费版本的性价比越高。
付费版是否值得,取决于它是否替团队减少了可量化的工作或风险。若付费功能只是增加更多图表,却没有改善计划更新、交付协同和审计需求,升级理由并不充分。反过来,如果免费版没有必要的权限和数据导出能力,表面节省的费用可能换来更高的迁移成本。
4. 自由度与标准化:配置空间越大,治理要求越高
高度可配置的工具适合流程差异大、需要组合多种工作方式的组织,但也容易让不同团队各自建立状态、字段和模板。高度标准化的系统更容易形成统一报表,却可能压缩特殊项目的灵活空间。
一个实用折中是:统一少数跨项目必需字段,例如负责人、状态、目标日期、风险和项目归属;允许团队在此基础上增加局部字段,但不让自定义项破坏组织级统计。标准化不是所有项目长得一样,而是关键数据能以一致口径被解释。
5. 自动化与人工确认:把机器放在合适的决策层
重复的提醒、状态汇总和常规通知适合自动化;涉及范围承诺、资源优先级和对外发布日期的决定,则通常需要人工确认。自动化越接近重大承诺,越要明确规则、审批权限和回退机制。
我倾向先自动化低风险、可逆的动作,例如提醒负责人更新任务;再测试中风险动作,例如根据依赖关系提示可能受影响节点;最后才考虑自动改写正式日期。逐步上线能让团队看清自动化究竟节省了什么,也更容易发现错误规则。
八、最终判断:用可验证的进度可信度,替代“功能看起来很多”
1. 选型完成时,应该能回答五个问题
第一,计划发生变化时,系统如何区分原承诺、建议日期和正式新日期?第二,任务负责人如何更新状态,哪些人需要确认?第三,管理者怎样从同一数据看出偏差和风险?第四,数据、权限和历史记录怎样导出与追溯?第五,谁会持续维护模板、流程、接口和成员权限?
如果这些问题只能得到“应该可以”或“以后再说”,试点还没有完成。比起购买后再补流程,我更建议把关键问题变成采购前的演练任务,并让业务负责人、实际用户和技术治理人员共同签字确认。
2. 给自己设一个明确的停止条件
选型容易无限延长,团队不断加功能、换演示、扩大候选清单,最后仍然没有真实数据。可以预先设定停止条件:必须项全部通过,试点目标达到约定阈值,关键用户能独立操作,退出与权限风险可接受,三年总成本在预算范围内。满足条件后就做决定,不再为非关键功能反复摇摆。
如果没有候选方案完全满足,也不一定要继续找“完美软件”。可以先采用较简单的方案,同时记录明确的升级触发点,例如团队数量增加、跨项目资源冲突超过某个程度、变更漏通知连续发生,或手工汇总每月超过约定工时。触发点比模糊的“以后需要更强工具”更容易执行。
3. 下一步怎么做:一小时准备,一周验证,一个周期复盘
今天就可以先做三件事:找出一份正在使用的项目计划;挑出最近一次日期变更,回放从提出到通知的过程;统计维护它花了多少时间、涉及多少人、遗漏了什么信息。此处不需要完整调查,先用真实工作样本替代抽象需求就够了。
接下来,把这份样本用于两到三个候选工具的同脚本试用,并让实际执行者参与评分。试用结束后,把结果写成一页决策记录:选择依据、未覆盖需求、成本假设、数据退出方案和复核日期。这样即便未来需要换工具,团队也能沿用这套判断,而不是重新从界面演示开始。
我最终看重的不是进度表能画得多完整,而是计划偏离时,团队能否更早发现、准确说明并共同确认下一步。如果软件只让计划看起来更整齐,却没有让责任、变化和风险更清楚,它提升的是展示效果,不是交付能力。先用真实变更做测试,再决定要不要为更强的协作和治理能力付费。
常见问题解答(FAQ)
1. 选择画进度表的软件,最应该先看哪些功能?
我想给一个跨部门项目画进度表,但发现有些工具只能画出时间条,有些还能关联任务和负责人。我不太确定,哪些功能是真正影响项目推进的,哪些只是看起来专业。
先判断进度表是一次性汇报材料,还是项目执行中的协作工具。前者重点看模板、样式、导出和打印;后者则要关注任务依赖、负责人、实际进度、基线对比、权限和变更记录。功能多不等于适合,关键是计划变动后,相关任务能否及时跟着更新。
可以用一个具体场景测试:假设项目有40项任务、3个团队,原定第8周完成的测试延期一周。观察工具能否显示哪些后续任务受影响、谁需要调整安排,以及当前进度与原计划差多少。如果只能手动拖动时间条,却不能追踪影响范围,它更像绘图工具,而不是进度管理工具。
选型时建议把功能分为三层:必须有的是任务日期、负责人和可读的时间轴;团队协作通常需要依赖关系、状态更新和变更记录;关键路径、资源负荷或基线分析,则只在项目复杂度确实需要时纳入。先列出每天会用到的动作,再看功能清单,比按功能数量筛选更可靠。
2. 团队多人一起维护画进度表的软件,应该重点考察什么?
我负责汇总多个团队的进度,常常收到不同版本的表格,改完一处又要反复确认谁的版本才是最新的。我想知道,除了多人编辑之外,还应该怎样判断一款工具能不能减少协作混乱。
多人协作的核心不是“能同时打开”,而是每次修改能否追溯到任务、人员和时间。试用时检查是否能按负责人分配任务、查看状态更新时间、记录重要变更,并限制不同角色的查看或编辑范围。若工具没有清晰的修改记录,多人协作可能只是把版本冲突从邮件搬到了网页上。
可以模拟一个8人团队的周例会:让每位负责人更新自己负责的任务,再由项目负责人查看延期项和未来两周的安排。记录完成这件事用了几步、是否需要重复录入、更新后其他人能否立即看到。若每个人都要在工具里更新一次、又在汇报表里填一次,维护成本很可能会让进度数据逐渐失真。还要核实权限是否符合实际流程。
例如,外部协作者是否只能查看指定任务,普通成员能否修改项目基线,管理者能否查看汇总但不误改细节。选择时优先验证协作规则与团队工作方式是否匹配,而不是只看用户数量上限或实时编辑的演示效果。
3. 画进度表用电子表格就够了,还是应该换专门的软件?
我现在用电子表格维护项目计划,开始时觉得灵活,后来任务一多,就要手动改日期、筛选延期项,还得确认大家有没有拿错文件。我不确定这是使用方法没理顺,还是已经到了该换工具的时候。
电子表格并非不专业,任务少、依赖关系简单、主要由一人维护时,它往往是成本最低的选择。判断是否需要升级,别只看行数,可以观察每周花在核对版本、同步日期和汇总延期上的时间,以及一次调整会不会牵连多个负责人。
使用情形电子表格通常够用考虑专门工具的信号 维护人数一至两人集中维护多人分别更新且常有版本冲突 任务关系任务彼此独立或关联很少延期会连锁影响后续安排 汇报方式偶尔制作静态汇报需要持续查看状态、责任人和变更 一个实用的切换信号是:每周维护与核对已经占用数小时,或者日期调整后必须逐项检查下游任务。
此时可以先挑一个真实项目试运行,而不是立刻迁移所有计划。对照记录导入前后的更新时间、重复录入次数和延期识别时间,确认收益覆盖了培训与维护成本,再决定是否扩大使用范围。
4. 试用画进度表的软件时,怎样判断它是否适合自己的项目?
我试过一些工具,演示时看起来都挺直观,但真正把任务、负责人和日期放进去后,才发现导入困难或团队不愿意更新。我想用一次短试用尽早识别这些问题,避免上线后再返工。
不要只用空白模板试用,选一个正在进行、规模适中的项目,准备20至30项真实任务、几种不同负责人和至少一处任务依赖。试用目标不是把所有功能看一遍,而是完成一次完整循环:导入计划、分配任务、模拟延期、查看影响、生成团队能读懂的进度视图。
可以按100分做简单评分:任务与依赖管理占30分,协作和权限占25分,数据导入导出占20分,视图与汇报占15分,学习和维护成本占10分。每项按1至5分评价后乘以权重;如果关键项低于3分,即使总分不错,也应先查清是否会卡住实际流程。
尤其要做一次“反向测试”:把一项任务延期,看看系统能否让团队发现受影响的安排;再尝试导出数据,确认日期、负责人和任务关系没有丢失。试用结束时询问实际使用者:更新一次任务需要多久、哪些步骤最不顺、他们是否愿意每周继续使用。用户持续更新的可能性,比演示页面是否漂亮更能预测工具是否适合。
文章包含AI辅助创作:如何选择适合你的画进度表的软件?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/214482
读者评论
文中把“日期后移三天”的测试讲得很实用。我们之前只看甘特图是否好用,真正上线后才发现变更没有通知到下游负责人,最后还是靠群里反复确认。
关于完成百分比的提醒很有必要。团队成员对“完成80%”理解不一致时,报表看起来精确,实际却很难据此判断能否按期交付。
多项目场景的资源数据确实容易失真。如果会议、支持工作和休假没有纳入维护,负荷视图就只能作为排查线索,不能直接当作排期结论。
