2026 年选 Windows 工厂测试工具,最容易踩的坑不是选错了编程语言,而是把“能跑通一块样机”误当成“能稳定支撑多条产线”。《2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案》讨论的重点,不该是哪个软件名气最大,而是测试流程能否复现、结果能否追溯、设备故障能否定位,以及换线和维护成本能否接受。本文把常见方案分成六类,结合一条模拟的电子装配线,解释各自适合什么场景、容易在哪一步失手,以及怎样用小规模验证避免买完才发现不合适。

一、先讲核心结论:工具选型要围绕产线约束,而不是功能清单

1. 六类方案各自适合什么任务

如果先给结论:已有成熟仪器和测试流程、需要统一编排与报告,优先评估 NI TestStand;测试对象本身就依赖复杂测量、图形化仪器控制或信号处理,LabVIEW 更适合作为测试开发环境;主要接入 Keysight 仪器、希望采用相应自动化生态时,可以评估 Keysight PathWave Test Automation Platform。

如果测试逻辑相对清楚、团队擅长脚本、需要快速接入数据库和内部系统,Python 测试框架通常更灵活;如果企业以 Windows 桌面程序、设备驱动、内部服务集成为主,C#/.NET 更容易融入现有技术体系;如果关键诉求是跨工序追溯、权限、质量处置和生产报表,则应评估带测试数据功能的 MES/QMS 平台,但不要默认它能取代底层测试执行程序。

最重要的判断是:测试执行引擎、仪器控制层、测试数据平台和生产管理平台是不同层次。有些方案能覆盖其中两层,有些只负责其中一层。采购时如果把它们放在同一张“功能打勾表”里比较,很容易把“能保存结果”误判成“具备完整质量追溯能力”。

方案 主要定位 更适合的场景 优先验证的风险
NI TestStand 测试序列编排与执行 多步骤测试、多个测试站、需要操作员界面和结果记录 授权与部署成本、序列版本管理、仪器驱动兼容
LabVIEW 测试程序开发与仪器控制 测量、信号采集、复杂仪器控制和可视化较多 程序结构是否可维护、开发人员依赖、运行时部署
Keysight PathWave Test Automation Platform 自动化测试开发与执行 以相应仪器生态为主的自动化测试环境 支持型号、接口、版本、授权范围及现有代码迁移
Python 测试框架 自建测试逻辑与自动化 团队有脚本能力、测试变化快、系统集成需求多 框架治理、并发稳定性、依赖和版本锁定
C#/.NET 自研程序 Windows 客户端及服务开发 已有 .NET 团队、需要定制界面和企业系统接入 开发周期、测试覆盖、交接和长期维护
MES/QMS 测试数据模块 生产流程与质量数据管理 跨工序追溯、质量处置和生产管理是核心诉求 与测试站实时交互能力、离线策略、现场操作复杂度

这张表不是采购排名。它把六类方案放在各自负责的层次上,帮助团队先排除“用途不匹配”的候选项,再进入同类方案的试用和报价比较。厂商实际功能会随版本、授权和部署方式变化,签约前应核实具体版本与现场设备,而不是只看产品类别。

2. 我会先确认四个不可妥协条件

我做选型评审时,不会一上来讨论界面好不好看,而会先要求项目组把四件事写成验收条件:关键测试结果能不能追溯到产品、工位和程序版本;仪器通讯失败时,系统能不能区分产品不良与设备异常;换型后能不能防止错误程序继续生产;断网或服务器故障时,现场能否安全停测或按规定缓存数据。

只要其中一项没有答案,后续的功能演示就很可能是在看“顺利路径”,而不是验证产线会遇到的情况。对制造现场而言,真正昂贵的不是程序多写了几天,而是错误判定、批量误放行和停线后无法快速复盘。

3. 别用“功能最多”代替“总成本最低”

总拥有成本至少要包括软件授权、开发与调试、仪器驱动适配、工位部署、培训、版本维护、数据存储、异常恢复和停线风险。免费或开源框架可能减少初始许可支出,但如果组织没有代码审查、版本发布和现场支持能力,长期成本未必低。商业平台也不一定更省钱,若实际只使用少数功能,却承担了较重的部署和授权成本,同样不划算。

2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案

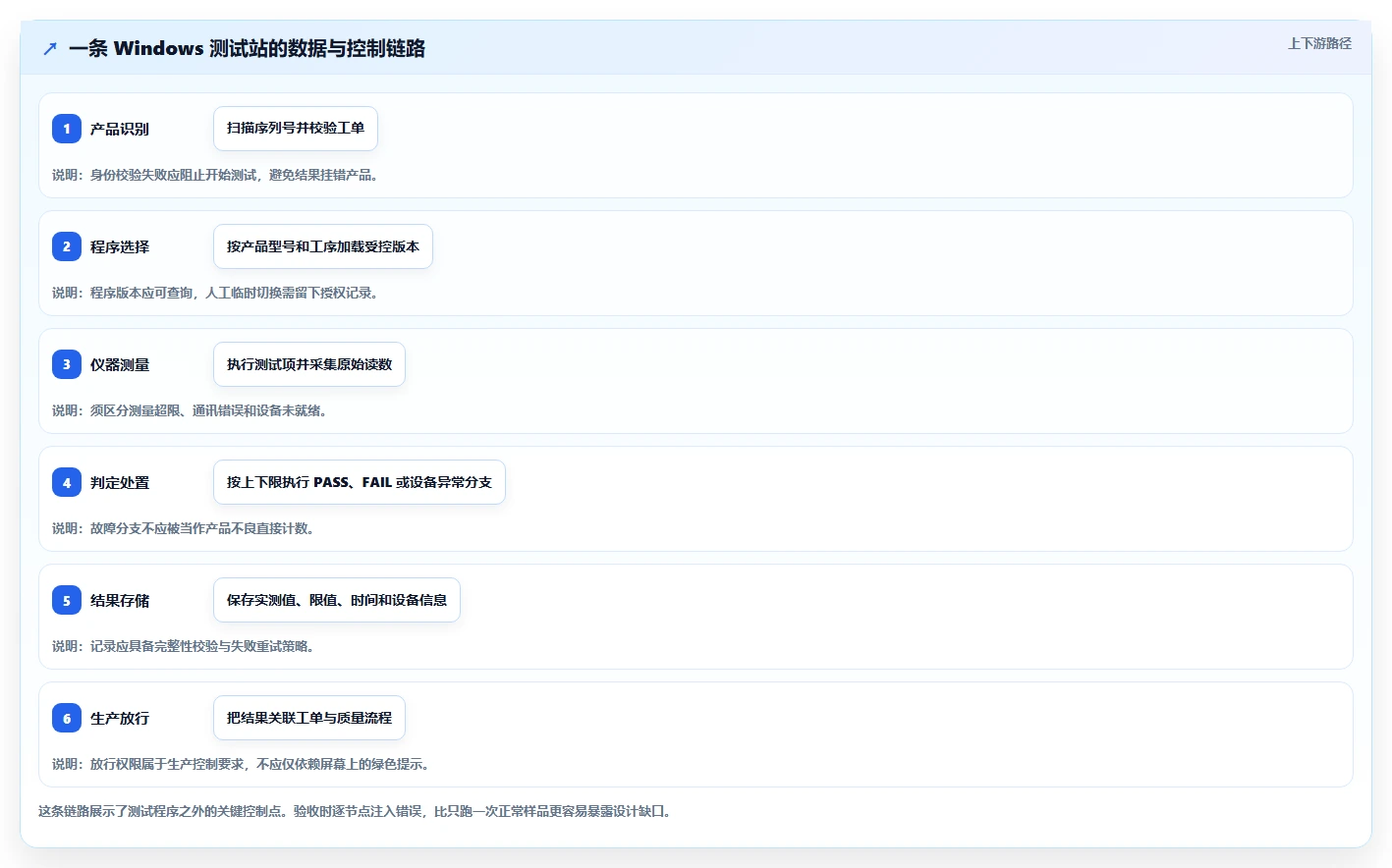

二、背景与真实场景:一台 Windows 测试机,背后是整条数据链

1. “Win 工厂测试工具”通常不是一个单独的软件问题

工厂里说“我们需要 Windows 测试工具”,现场往往指的是一套组合:Windows 工业电脑、测试程序、仪器驱动、条码枪、PLC 或继电器板、数据库接口、操作员界面和报表系统。测试软件只是链路中的一环。测试站能启动,不等于产品身份绑定正确;能显示 PASS,不等于结果已经可靠写入数据库;数据库有记录,也不等于记录对应了正确的程序版本。

我建议先画出一张从产品进入工位到结果离开工位的数据流图。至少标出产品识别、程序选择、仪器测量、上下限判定、异常处置、数据上传和放行权限。把每一步的输入、输出、失败后的动作写清楚,通常比先看十几页功能介绍更快发现关键需求。

2. 用一条模拟产线说明问题为什么会发生

下面的场景是用于说明决策方法的模拟案例,不是某家工厂的实测结果:一家电子装配工厂有 3 条线、8 个测试工位,每个产品需完成 12 项测试,条码由操作员扫描,测试站通过 USB、串口和 LAN 控制不同仪器。每月有两次左右的产品换型,质量团队要求能够从序列号追溯到测试项、实测值、上下限、程序版本和设备编号。

这个团队初期把目标写成“自动化、能导出 Excel、支持 Windows”。试用后才发现,真正的难点是三个例外:仪器偶发断连时,程序把通讯错误记成测试失败;换型后,旧程序仍能启动;局域网短时中断时,结果显示成功却没有上传。三个问题都不在最初的功能清单里,却直接影响误判风险和产线放行。

我的判断是,测试工具选型应该先对“错误如何被发现和处理”做设计,再看正常流程跑得多顺。正常流程演示通常只要几分钟,异常恢复和结果追溯才决定这套方案能不能进入量产。

3. Windows 版本和设备生命周期不可放到最后

工业现场常见的误区是“现在能运行,以后再说”。但测试机的操作系统、仪器驱动、数据库客户端和应用程序存在版本依赖。微软官方生命周期信息显示,Windows 10 Home 和 Pro 的常规支持已于 2025 年 10 月 14 日结束;工业版本、长期服务版本及组织使用的具体版本要依据各自适用的生命周期条款核实,不能把一个版本的截止时间套用到所有设备。

因此,2026 年新建或扩建测试站时,应把目标操作系统版本、补丁策略、驱动可用性、离线更新流程和安全责任写进验收文件。对不能频繁升级的工位,也要明确谁维护镜像、谁批准补丁、怎样在备机上验证更新。操作系统升级不只是 IT 事项,它可能影响仪器通讯、授权服务和现场停线窗口。

4. 先分清四类系统角色

测试开发工具负责写测量逻辑和控制仪器;测试执行工具负责安排步骤、执行顺序、失败分支和操作员交互;数据服务负责存储与查询结果;生产质量平台负责工单、物料、工序、权限和质量处置。现实方案可能把两类角色合并,但不能假设某个产品天然覆盖全部责任。

例如,测量程序显示仪器读数,不代表它能解决跨工位的唯一序列号规则;数据库接受一条结果,不代表它能阻止未经授权的程序上线。选型文档最好逐项写“由谁负责”,而不是只写“系统支持追溯”。

2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案

三、常见误区:为什么“试用时很好用”量产后仍然出问题

1. 误区一:只比较软件界面和功能数量

界面直观、功能多,确实会让演示更顺畅,但不能替代工位级验证。现场应追问:测试项目能否锁定上下限;程序变更是否经过审批;失败后能否查看原始读数;同一序列号重复测试如何处理;断网后是否会形成重复记录;授权服务中断时系统如何表现。

我会要求供应商或开发团队用本厂的一段真实流程现场演示,至少包含一次正常测试、一次产品失败、一次仪器通讯异常和一次数据上传失败。若演示只能展示首页和报表,说明评估还停留在界面层。

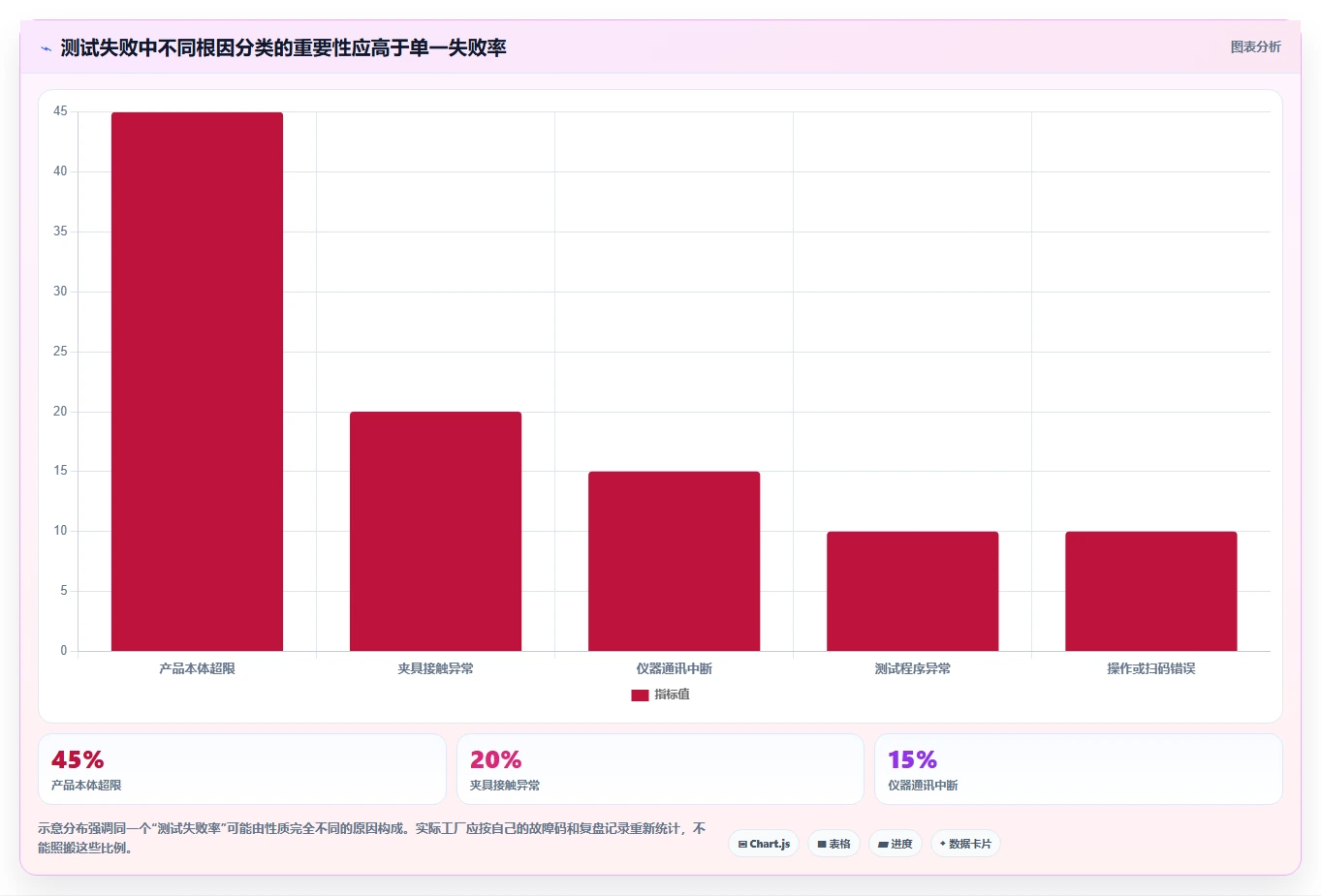

2. 误区二:把测试失败率当成工具稳定性

产品测试失败可能来自产品本身,也可能来自仪器、夹具、线缆、接触不良、环境条件、程序缺陷或操作不当。如果系统只输出 PASS/FAIL,工程师会失去区分根因的能力。至少应把“产品判定失败”“设备或通讯异常”“测试程序异常”“数据服务异常”分开记录,并制定不同的复测与升级策略。

尤其要慎重处理自动重测。重测可以帮助识别瞬时接触问题,但如果没有记录首测结果、重测原因和最终判定,团队可能无意中掩盖产品缺陷。质量规则应决定何时允许重测、谁有权限、结果怎样保留,而不是让程序员随手加一个“失败后再跑一次”。

3. 误区三:认为 Python 免费,所以总成本最低

Python 及其常用测试生态能够降低入门门槛,但开源不等于零成本。现场还需要维护依赖版本、运行环境、日志、安装包、权限、自动更新、异常恢复和技术交接。如果每个工程师都在自己的电脑上装不同版本的库,同一程序在开发机可运行、在产线机无法运行并不意外。

Python 方案的成本优势,通常建立在团队能把工程规范一起做好:依赖锁定、代码评审、自动化测试、发布包签名、回滚策略和运行日志都要纳入设计。若这些工作没人负责,许可费省下来的部分可能转化为现场支持与停线成本。

4. 误区四:认为 MES 接入就等于测试追溯完成

MES 能够管理工单、产品流转、人员和工序,是生产追溯的重要组成部分,但测试站仍要提供可信、结构清楚的结果。只上传最终 PASS/FAIL,可能无法回答“哪一项测了多少”“当时使用什么上下限”“程序是否在批准版本”“失败后有没有复测”等问题。

相反,如果把所有测量明细、波形和日志都不加筛选地上传,也可能造成数据库膨胀、查询变慢和存储费用上升。应根据质量与法规要求定义数据分层:哪些字段必须逐件保存,哪些原始文件需要保留,保留期限多长,谁能修改或导出。

5. 误区五:把“支持 Windows”看成完整兼容承诺

“支持 Windows”可能只表示软件能在某一版本启动,并不代表所有仪器、驱动、授权模块和自动化接口都能正常工作。测试前要核对具体 Windows 版本、位数、运行时组件、驱动版本、USB 或串口转接器型号、证书策略和数据库连接方式。

我会把兼容性验证分成三层:第一层是安装与启动;第二层是长时间运行和异常恢复;第三层是升级、重启和断网后的行为。只完成第一层,就不能称为完成产线兼容性验证。

6. 误区六:把单站速度当作整线效率

单个工位测试时间缩短,并不一定提高产能。如果扫码、上料、夹具动作、结果上传或人工复核成为瓶颈,软件再快也不会明显提升整线产出。反过来,为追求速度跳过稳定性检查,可能增加误判和返工,最终拖低有效产出。

建议同时记录测试执行时间、人工操作时间、设备等待时间、异常恢复时间和重测比例。评估改造前后的变化时,要采用相同产品、相同工位条件和相同统计口径,并注明样本量与观察周期。

2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案

四、六种方案的专业对比:谁负责什么,谁要为维护买单

1. NI TestStand:适合把多步骤测试流程标准化

NI TestStand 的典型价值在于测试序列编排与执行管理。对于一项测试要调用多个测量步骤、处理条件分支、控制操作员交互、生成结果并在不同工位复用的团队,它可以帮助把流程从单一工程师的脚本中抽离出来,形成更明确的序列结构。

它并不意味着所有测量逻辑都应写在同一工具里。复杂仪器控制、算法和信号处理可能由配套开发环境或其他模块承担。选型时要问清楚:现有驱动如何接入、序列和测量代码如何分别版本管理、运行时授权如何计算、多个工位部署是否需要额外许可,以及工程师离职后谁能维护。

更适合:测试步骤较多、需要统一执行规则、多个工位希望复用流程的团队。需要谨慎:只有一个简单测试站、测试逻辑变化极少,且团队没有相应开发与授权预算的场景。

2. LabVIEW:适合测量与仪器控制占比高的项目

LabVIEW 常用于测试、测量和仪器控制开发。图形化编程对可视化数据流、快速搭建测量流程和仪器交互有帮助,尤其当系统包含多种仪器、采样和信号处理时,团队可能更容易将测量逻辑组织出来。

实际风险常在后期维护:图形化并不会自动带来模块化,过大的程序块、随意的共享状态和缺少接口约定,一样会造成难以定位的问题。需要评估开发人员熟悉程度、程序结构规范、代码审查方式、运行环境部署、版本控制和授权成本。也要明确它是测试应用的开发层,是否还需要独立的测试执行、数据管理或生产系统集成。

更适合:测量逻辑复杂、仪器控制比例高、团队已有相关经验的项目。需要谨慎:团队希望完全依靠少数人员的个人经验长期维护,或需求主要是企业应用界面和业务流程、测量本身很简单的场景。

3. Keysight PathWave Test Automation Platform:适合评估相应仪器生态的自动化需求

如果现场大量使用 Keysight 仪器,或项目已经建立在相应自动化测试生态中,Keysight PathWave Test Automation Platform 值得纳入候选。其是否合适,不能只看产品介绍中出现的自动化能力,而要逐一确认仪器型号、接口方式、软件版本、驱动支持、旧程序迁移和授权许可。

我建议测试团队带着现有的一段代表性程序做验证,而不是只做空白项目演示。至少要覆盖最常用的仪器、一个冷门型号、一个失败分支和一个数据输出接口。如果生产现场同时使用多家厂商的仪器,就要额外评估混合设备支持是否顺畅,以及跨厂商设备的问题最终由谁负责。

更适合:已有相关仪器和团队经验,能从生态一致性中获益的项目。需要谨慎:仪器品牌混杂、旧代码迁移量大,或选型主要受某一台仪器的演示效果影响而未验证整线需求的团队。

4. Python 测试框架:适合快速迭代,但要先治理代码

Python 方案常见组合包括测试框架、仪器通讯库、日志、配置文件和自建运行器。它的长处是灵活、容易连接内部 API、数据处理和自动化流程,且可根据现有人员能力快速验证想法。它的弱点也来自同一处:架构、测试、打包、权限和兼容性需要组织自己负责。

进入量产前,至少应统一项目模板、依赖管理、配置与程序分离、日志字段、异常分类、代码评审、发布签名和回滚。还要规定测试限值不能由普通操作员随意修改,配置变化要有版本记录。否则“灵活”会变成每个工位各一套、现场不敢升级的维护负担。

更适合:团队有稳定的软件工程能力、需求变化频繁、系统集成多的项目。需要谨慎:没有专职维护人、代码只在个人电脑上管理、交付后没有版本支持机制的项目。

5. C#/.NET 自研:适合融入 Windows 企业应用体系

若组织已有 .NET 团队、Windows 客户端规范、统一身份认证和内部数据库服务,C#/.NET 自研测试程序可以更容易与现有技术栈对接。对于操作界面、权限、接口服务、数据验证和企业内部组件有较多定制需求的项目,自研能够减少不必要的产品边界限制。

但自研并不天然拥有“更贴合业务”的优势。它要自行实现测试序列模型、驱动封装、日志、错误处理、操作员权限、版本发布和质量报告。如果项目时间表只计算首版开发、不计算测试、现场验证、交接和维护,就会低估真实成本。自研程序也需要像商业软件一样做变更控制与验收。

更适合:已有可持续的软件团队,且需求与企业 Windows 生态紧密相关。需要谨慎:把核心测试系统交给临时项目组开发,量产后却没有明确负责人和维护预算的情况。

6. MES/QMS 测试数据模块:适合跨工序追溯,不一定负责仪器执行

如果最难的问题是产品经过多个工序后,质量团队无法把测试结果、工单、人员、物料批次和异常处理串起来,那么 MES/QMS 平台可能是关键组成部分。它可以支撑生产流程、质量处置和权限规则,让测试数据进入企业可管理的上下文。

但要确认平台接收数据的方式与现场要求是否匹配:能否实时校验产品身份和工单;测试站离线时如何缓存;重复上传怎样去重;必填字段是否能校验;仪器原始数据是否需要单独存储;平台不可用时生产线如何安全处理。若平台只适合接收最终结果,底层测试执行和设备异常处理仍需另一套方案。

更适合:多工序追溯、质量流程和企业级权限管理是主要痛点的组织。需要谨慎:期待平台直接替代全部仪器控制和测试程序、却没有验证接口与实时行为的项目。

评估维度 优先看什么 建议的验证方法
仪器适配 型号、接口、驱动、超时和重连 用现场最常用及最难适配的设备各测一次
执行控制 条件分支、失败处理、复测规则 构造产品失败、设备异常和程序异常三种情况
数据追溯 序列号、工位、限值、实测值、程序版本 从一条成品记录反向追到原始测试明细
部署维护 安装、升级、备份、回滚和权限 在备用测试机上重装并恢复一个已发布版本
量产运行 连续运行、断网恢复、重复记录处理 执行跨班次压力测试和网络中断演练

五、案例与数据观察:用小规模试点验证真正的成本

1. 先建立可复核的试点,而不是凭感觉选赢家

回到前面的模拟产线,我会让候选方案分别完成同一段代表性流程:读取产品码、调用两类仪器、执行 12 个测试项中的代表项、处理一次失败、生成结果并写入数据端。对比时使用同一台电脑、同一组仪器、同一批测试样品和同一套网络条件,记录准备工时、调试工时、单次执行时间、异常恢复时间和数据完整率。

这里的“数据完整率”不能只定义为有记录。应明确必需字段是否齐全、结果是否关联到正确序列号、程序版本是否一致、失败记录是否保留、重试后是否产生重复行。每个指标都要给出计算口径、样本数量和观察时间,否则不同方案的数据不可比。

2. 不要拿虚构的性能数字做采购结论

不同工厂的测试项、仪器、网络、夹具和操作方式差异很大,直接宣称某软件可让产能提升固定百分比,通常没有决策价值。下面的试点数字是情景模拟,作用是展示成本核算方法,不是任何产品的实测性能或行业基准。正式评估时必须替换为本厂数据。

假设现有测试站每天有 420 次测试,平均每次人工记录与结果核对耗时 40 秒。如果新方案通过条码绑定和自动写入,将这部分操作减少到 15 秒,理论上每个工作日可减少约 2.9 小时的人工操作时间:420 ×(40-15)秒 ÷ 3600。这个结果还没有计入培训、异常处理、维护和误操作成本,因此不能直接等同于节省的人数或金额。

同样地,如果单次测试本身从 50 秒降到 45 秒,理论测试容量会增加,但只有在测试工位是整线瓶颈、上下料时间不变且质量判定可靠时,才可能转换成有效产出。试点必须记录瓶颈位置,而不是只记录软件计时器上的速度。

3. 试点建议覆盖三类故障和一次换型

我的试点清单至少包含三类故障:仪器通讯中断、数据服务暂不可用、产品确实超出上下限。每类故障都要观察系统提示、记录字段、操作员下一步动作、恢复后数据是否完整,以及最终质量判定是否正确。

另外至少做一次换型演练:使用不同型号产品进入工位,确认系统依据工单或受控配置加载正确测试程序;尝试用旧版本程序启动,确认系统会阻止或明确告警;完成换型后,再核对报告中的型号、程序版本和上下限。一次完整的换型验证,往往比再看一次首页演示更能检验方案是否适合量产。

4. 用成本模型算全周期,而不是只比首年报价

我会把成本拆成六项:软件授权与续费、开发配置、设备适配、部署与培训、每年维护、异常与停线风险。可以先用三年或五年作为比较周期,再将一次性费用和持续费用分开。不同方案的报价模式不一样,因此要把工位数、并发数、开发人员许可、运行许可、服务器组件和升级服务逐项核对。

示例测算表里的金额应由本厂供应商报价和工时记录填入。不要把模拟金额当成行业价格,也不要因免费框架没有许可报价就把其成本填为零。自研开发、环境维护、现场支持和交接,同样需要工时估算。

成本项 应记录的数据 容易漏算的部分
软件与授权 开发许可、运行许可、工位数、年度费用 测试人员、备用站和离线站的授权限制
开发与适配 开发人天、仪器接入工时、接口改造费用 旧程序迁移、特殊型号和失败场景处理
部署与培训 工位安装时间、操作员培训时长 备机配置、镜像维护和跨班次培训
维护与升级 年度支持人天、补丁和版本验证时长 驱动不兼容、数据库升级和系统迁移
运行风险 异常次数、恢复时长、受影响工位数 停线、批次隔离、复测和质量复盘成本

2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案

5. 用小样本发现方向,用足够长的运行验证稳定性

试点初期可以用少量样品确认流程和字段,但不足以证明长时间运行可靠。建议分阶段:先做功能样本测试,再做跨班次连续运行,最后在受控条件下演练断网、重启、程序回滚和备机恢复。每一阶段都应有明确退出条件,不能以“看起来没问题”代替验收。

如果测试时间或不良率是决策指标,应记录样本数、产品型号、班次、工位、环境条件和操作员差异。样本少时,偶然结果容易被误读;对低频故障,数天试运行也可能碰不到。此时应结合故障注入测试,而不是只等待真实异常出现。

2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案

六、专业选型逻辑:把需求变成可验收的问题

1. 第一步:定义测试站边界和失败成本

先回答测试站测什么、谁操作、测完由谁放行、失败后产品去哪里。再区分产品风险等级、工位数量、日测试量、测试时长和变更频率。若一次误放行可能造成批量返工或安全风险,验证、权限、追溯和审计要求就应排在界面易用性之前。

把“可靠、快速、易用”改写成可以验证的问题。例如,不说“系统要可靠”,而说“通讯超时必须产生独立故障码,不能记录为产品 FAIL”;不说“需要追溯”,而说“输入序列号可查询测试项、实测值、上下限、时间、设备编号和程序版本”。

2. 第二步:确认现有资产与团队能力

盘点 Windows 工业电脑、仪器型号、通信接口、条码系统、数据库、网络限制、现有程序和工程师能力。当前团队已经维护哪类代码、是否有自动化测试经验、谁负责上线和现场支持,都会改变方案的真实成本。

如果仪器和团队都集中在一个成熟生态里,沿用并扩展现有体系可能比重新搭建更稳;如果设备品牌复杂、企业接口要求多,开放的自建方案可能更灵活,但需要更强的工程管理。不要因为某个工具在实验室熟悉,就忽略它在工厂网络、安全策略和多工位部署中的适配工作。

3. 第三步:建立需求权重,但设置否决项

可以用评分表比较成本、仪器适配、开发效率、追溯能力、维护能力和部署难度,但对关键风险应设置否决项。例如,无法保存程序版本、无法区分设备异常与产品失败、不能在目标系统上稳定运行,即使总分高也不应进入量产。

评分权重必须由生产、质量、测试工程和 IT 一起确定。测试工程师可能更关注仪器控制,质量团队更关注数据完整性,生产管理更关注停线恢复,IT 更关注系统维护和安全。让单一部门设权重,容易把本部门的便利误当成全厂最优。

4. 第四步:用同一份测试脚本验证候选方案

候选方案要面对相同的测试任务、样品、设备和故障注入。验收至少覆盖正常执行、上下限判定、通讯异常、扫码错误、数据服务中断、程序切换、权限控制、结果查询和版本回滚。可以让各供应商或内部团队使用同一份测试用例,以降低演示差异带来的误判。

记录的不只是“通过或不通过”,还包括完成所需工时、外部依赖、临时配置、脚本修改难度和故障定位时间。如果一个方案只有在厂商工程师现场操作时才表现稳定,这一依赖本身就应纳入维护风险评估。

5. 第五步:验证数据治理和网络异常策略

测试结果要明确字段定义、单位、时间格式、限值来源、程序版本、设备身份、操作员身份和变更历史。需要保留原始测量数据还是只留判定结果,应由质量风险、追溯要求和存储策略共同决定。对于波形、图像等大文件,可评估独立存储并在结果记录中保留索引与校验信息。

网络中断时的策略要明确是禁止测试、允许本地缓存、还是允许有限时间继续运行。无论选择哪种,都要避免“屏幕显示成功、后台却丢记录”的灰区。恢复后还要验证重复提交、顺序错乱、过期工单和产品身份冲突的处理方式。

6. 第六步:把软件验证和操作员流程一起验收

测试程序即使逻辑正确,如果操作员看不懂错误提示,也会产生绕过流程的行为。提示应说明问题类别、允许的下一步和需要联系的角色;不宜只弹出含有内部技术术语的异常码。操作员不应拥有修改测试限值、切换未经批准程序或删除失败记录的权限。

培训应覆盖正常操作、失败后的隔离、扫码错误、设备报警和交接班说明。验收时让真实用户在没有开发人员提示的情况下完成任务,观察他们是否能判断下一步,而不只是询问“界面是否满意”。

七、不同情况下的行动建议:从低风险试用到多线部署

1. 只有一个测试站、测试项目少

先不要购买复杂平台。梳理关键测试项、设备接口、结果字段和异常处理,再评估轻量脚本、现有开发环境或简单执行工具。即便规模小,也应保留程序版本、限值、设备编号和原始判定记录,避免初期省事成为后续追溯的障碍。

行动顺序是:先做一台备用机验证安装;再用正常样品和故障样品验证判定;最后才接入生产数据系统。若未来可能扩展到多站,应提前定义配置格式和日志字段,不要等到复制程序时才发现每台设备逻辑不同。

2. 多工位、多型号、需要复用测试序列

优先评估能够集中管理测试流程或明确支持序列复用的方案,包括 TestStand 等执行编排工具、现有成熟测试框架或企业自研平台。重点验证产品型号与程序版本绑定、工位配置差异、权限、批量部署和回滚。

先选一条代表性产线,不要一次性把所有产品和工位迁移。迁移中并行记录旧流程与新流程的结果差异,确认两边的测试定义、上下限和失败处理一致后,再扩大范围。并行期应有明确结束条件,避免两套系统长期并存却无人负责数据一致性。

3. 仪器控制和信号处理复杂

先由测试工程师列出仪器型号、采样方式、触发逻辑、数据处理和校准要求,然后做一个覆盖复杂路径的原型。LabVIEW、相应厂商自动化平台和自建框架都可以进入候选,关键不是语言偏好,而是仪器驱动成熟度、测量可重复性和团队维护能力。

原型阶段特别要验证测量精度与判定逻辑,不要只观察程序是否能读到数值。可用已知参考信号、校准设备或已验证的对照程序进行比对,并保存方法、条件和结果。若工具改变了采样、滤波或数据类型处理方式,需确认不会改变判定结果。

4. 主要痛点是跨工序追溯与质量流程

评估 MES/QMS 是否能与测试执行层清晰协作。先把产品身份、工单、工序、测试站、程序版本和质量处置流程画出来,再决定结果由测试站推送还是平台调用。不要只看报表展示效果,要测试一次失败品如何隔离、如何复测、如何审批放行,以及记录怎样被修改或审计。

如果生产现场对网络稳定性有顾虑,应先做离线和恢复演练。测试站与平台间需要定义消息唯一标识、重试策略和幂等规则,避免网络恢复后同一测试结果被重复记账或错关联到其他产品。

5. 预算有限,但团队软件能力较强

可以先用 Python 或 C#/.NET 搭建受控试点,把预算投入到必要的设备适配、自动化测试、版本管理和现场验证。开源组件应有维护人、版本固定策略和安全审查;自研程序要设置代码仓库、发布流程、回滚包和文档最低要求。

不要让“预算有限”演变成“质量控制也省掉”。可以缩小试点范围、减少非必要报表或延后高级分析功能,但不应省略失败原因分类、程序版本追溯、权限控制和数据备份。省钱应优先从减少不必要功能开始,而不是削弱关键质量防线。

6. 计划扩展到多工厂或长期运行

先定义共用标准:程序命名、测试项编码、单位、结果字段、配置格式、错误分类、版本规则和发布审批。跨厂复制时,允许设备差异通过受控配置表达,但不应让不同工厂各自修改核心判定逻辑而不留记录。

还要明确中心团队与本地团队的责任边界:谁批准测试程序,谁负责仪器驱动,谁处理现场异常,谁维护系统账号和数据库。多工厂部署的核心难题往往不是把软件装上去,而是避免同名程序在不同地点代表不同测试规则。

八、不同情况下的取舍:没有最好,只有风险更可控

1. 选择成熟商业工具,接受授权和生态边界

商业工具的优势通常是已有产品化能力、文档、支持服务和较成熟的执行模型,适合组织希望缩短基础设施搭建时间、并愿意为许可与服务付费的场景。代价是需要适应产品架构、授权方式和供应商支持边界,也要核实版本生命周期和迁移成本。

比较商业工具时,不能只拿首年报价互相对照。要确认后续工位扩容、备用站、开发人员变化、运行时部署和升级服务的价格机制。关键组件一旦绑定特定生态,未来迁移时也可能需要重新验证程序与设备接口。

2. 选择自建方案,接受团队对全生命周期负责

自建工具的优势是可按业务流程定制、便于连接内部服务,也可能利用团队已有技术栈。其代价是组织要承担产品设计、测试、部署、安全、文档、培训和长期维护。没有稳定负责人时,自建系统最容易在首位开发者离开后变成“不能轻易改,也没人敢重写”。

做自建决定前,应确认至少有明确的产品责任人、代码维护团队、发布与回滚机制、现场支持安排,以及足够的验证时间。若这些条件不具备,先用成熟工具完成关键工作,往往比仓促自研更稳妥。

3. 选择平台集成,接受项目治理和数据设计投入

平台化适合需要跨工序、跨工厂管理质量与生产数据的组织,但集成项目会涉及接口、主数据、权限、流程、历史数据和用户培训。平台上线不等于数据自然变干净,也不等于现场自然按照流程操作。

真正的取舍是:是否值得为了统一追溯,投入时间治理产品编码、工序关系和数据定义。若这些基础数据本身不一致,先上平台可能只是更快地把不一致暴露出来。平台项目应把数据治理和现场流程改造纳入范围,不要把全部成败归因于测试软件。

4. 选择快速上线,接受以后补架构的代价

小范围快速试点有价值,但必须划定边界:哪些产品可以先用,哪些风险暂不覆盖,出现什么情况立即回退,何时完成正式验收。临时脚本不应在没有审核和版本控制的情况下悄悄扩散到多条线。

短期可接受的方案,必须有明确退出条件和迁移计划。比如先用单站验证仪器适配,但在推广前补齐数据字段、权限、回滚和培训。没有计划的临时方案,往往会因为“已经在生产上运行”而长期留存。

九、把选型落到行动:一份可以直接启动的两周评估计划

1. 第 1 至 2 天:收集现场事实

召集测试工程、生产、质量和 IT,记录工位数量、产品型号、测试项、仪器型号、Windows 版本、数据去向、当前异常类型和典型停线场景。优先拿真实样品、程序和测试记录,避免仅依赖口头描述。

2. 第 3 至 4 天:定义验收问题与否决项

将需求拆成必须满足、重要加分和暂不需要三类。必须项写成可观察结果,例如“断网后不得静默丢失测试记录”;否决项写明触发条件,例如“无法区分设备通讯失败与产品超限,则不进入量产评审”。

3. 第 5 至 8 天:候选方案使用同一任务试跑

准备一段代表性流程、同一组仪器和统一测试样品,让候选团队完成正常路径、失败路径、数据上传和结果查询。记录实施工时、外部依赖、异常定位时间、界面操作步骤和结果字段完整性,保留测试过程记录。

4. 第 9 至 10 天:计算三年成本并做风险复盘

汇总报价、开发与适配人天、培训、维护、升级和停线风险假设。对不确定数据标注来源和置信程度,不要用一个看似精确的分数掩盖信息缺失。再由质量、生产和 IT 共同确认尚未验证的风险,以及是否值得进入更长周期试点。

5. 评估结束时要有明确决策记录

决策记录至少写明选择理由、未选择方案的原因、尚未解决的风险、验收指标、责任人、试点范围、回退条件和下一次复审时间。这样即使负责人变化,也能知道当初选择是基于哪些现场事实,而不是只留下一个采购名称。

十、总结:先选对责任边界,再选具体工具

Windows 工厂测试工具的真正差异,不是“谁的功能列表更长”,而是谁能在你的设备、人员、质量规则和网络条件下,持续产出可信且可追溯的测试结果。NI TestStand、LabVIEW、Keysight PathWave Test Automation Platform、Python、C#/.NET 和 MES/QMS 模块各有适用边界;它们并非总能互相替代,实际方案也可能由两类或多类工具组成。

我最不建议的做法,是只凭演示、熟人推荐或“免费”“行业领先”这类标签拍板。更稳妥的路径是先画数据链路,确定关键风险,再拿同一段真实任务做对照试点;同时验证异常分类、版本控制、网络中断、结果追溯和长期维护。对量产测试来说,能正确处理失败,比顺利跑完一次更重要;能解释结果从哪里来,比多生成一张报表更有价值。

下一步可以先组织一次 60 分钟的现场需求评审:让测试工程师带仪器清单,让质量团队带追溯要求,让生产人员讲清楚换型与异常处置,让 IT 核实 Windows 生命周期、网络和部署限制。随后选一条代表性工位,按本文的验证步骤做小范围试点。把现场数据填进成本模型,再决定买工具、搭框架还是组合使用,通常比先买再补需求更省时间,也更能避免量产后的返工。

常见问题解答(FAQ)

1. 2026年 Windows 工厂测试常见的6类工具分别适合做什么?

我在给产线规划电脑测试时,发现很多资料把硬件监控、压力测试和性能跑分混在一起说。它们看起来都能“测电脑”,但我不知道哪些能直接用于出厂判定,哪些只能辅助排查。

先把“Windows 工厂测试工具”理解为用于 Windows 电脑生产、维修或出货验证的工具。选择时不应只看工具数量,而要看它覆盖的是哪种风险:功能异常、持续负载、硬件状态还是性能偏差。六类工具的分工并不相同:PassMark BurnInTest 适合组合式压力与硬件功能测试;

OCCT 适合对 CPU、GPU、内存和电源负载进行针对性压力验证;AIDA64 可用于系统信息、传感器监控和稳定性测试;HWiNFO 更适合采集温度、电压、频率等传感器数据,本身不应被当成完整压力测试;CrystalDiskMark 用于存储读写性能抽测;

MemTest86 通常从启动介质运行,适合隔离操作系统后检查内存,不能简单归入 Windows 内运行的软件。专家判断:这六类不是六个可互换的“同类产品”。例如,磁盘跑分正常不能证明磁盘健康,传感器读数正常也不能证明机器经受住了持续负载。产线方案应按风险组合,而不是按工具名气做单选。

2. 工厂产线应该怎么从这6类工具中选出合适组合?

我负责的装机线需要在节拍、覆盖率和软件成本之间找平衡,既不能每台机器测太久,也不想漏掉批次性故障。我应该先买一个功能最全的工具,还是按测试阶段组合不同工具?

先按故障风险和测试时长分层,而不是先采购“功能最多”的软件。一个实用的起点是:所有机器做短时基础检查,抽样机器做长时稳定性验证;出现异常时,再调用针对性工具复测。具体覆盖范围应由产品规格、历史故障和售后数据决定。例如,基础站可检查设备识别、磁盘信息、温度传感器和关键功能;

压力站用 BurnInTest 或 OCCT 做设定时长的负载测试,并用 HWiNFO 记录温度与频率;存储性能站用 CrystalDiskMark 对照同型号、同接口的基准区间;内存疑点则安排 MemTest86 离线复测。

AIDA64 可补充系统信息采集或稳定性验证,但要避免与其他工具重复施加过量负载。选型时记录每台机器的测试时长、失败率、复测率和误报率。比如一条线若单机增加 10 分钟测试、日产 300 台,就会额外占用约 50 个工时小时;这是排产成本,不应被“多测总是更好”掩盖。

该数字仅为计算示例,实际应按班次与并行工位核算。

3. 怎样判断测试结果是机器故障,还是工具误报或测试条件不一致?

我遇到过同一批电脑有的测试通过、有的报错,但换了操作系统镜像或驱动后结果又不一样。我担心把正常机器误判为不良品,也担心只看一次通过就放过潜在故障,应该怎么复核?

不要把单次“通过/失败”直接当作结论。先固定测试条件:BIOS 版本、驱动、操作系统镜像、电源模式、环境温度、负载时长和工具版本都应留档;否则不同工位的结果不可比,温度或性能差异可能来自配置,而不是硬件故障。复核时按故障类型拆分:先保留原始日志和传感器曲线,再运行单项测试定位部件;

例如 OCCT 报错后,可检查错误时间点的温度、频率和功耗,再用内存或存储专项工具交叉验证。若错误只在高温或长负载出现,应记录发生条件,不要为了让机器“通过”而随意降低测试强度。阈值必须按机型规格和实测基线制定,而非照搬网上的通用温度或跑分线。

可用同型号、同配置的合格样机建立参考区间,并用重复测试区分偶发波动与稳定复现;例如把“同一错误在两次独立复测中重现”设为升级排查条件,只是流程示例,不能替代产品规范。

4. 把 Windows 测试工具部署到工厂前,最容易忽略哪些问题?

我准备把测试从工程师手动操作改成多个工位统一执行,但担心工具在无网络环境下无法激活、日志格式各不相同,或者测试窗口弹出后影响自动化脚本。我该在正式上线前验证哪些细节?

上线前先做小批量试运行,而不是直接复制到整条产线。重点验证静默启动、命令行参数、权限需求、重启后的状态恢复、离线授权、日志导出和失败退出码;如果工具只能靠人工点击判断,自动化系统就很难稳定地把结果归档到序列号。

建议统一日志字段:设备序列号、主板与关键部件信息、工具及版本、测试项目、开始与结束时间、结果、错误码和原始日志路径。先拿 20 至 30 台不同配置机器做试点,检查日志是否能准确对应设备,并统计单机耗时、失败复现率和人工介入次数;样本数量是便于启动验证的建议,不代表统计学上的充分样本。

还要核对商业授权、企业部署权限和升级策略,并固定经过验证的工具版本。自动更新可能导致不同工位测试逻辑不一致;另一方面,某些工具在 Windows 内运行,另一些需要启动介质,必须提前设计工位切换与数据回传方式。最终验收标准应是结果可追溯、异常可复现、产线可维护,而不只是“软件能打开”。

读者评论

戴
戴诗涵

文中把产品失败、仪器通讯异常和数据上传失败分开处理,这点很实用。现场如果只记录 PASS/FAIL,后续确实很难判断该复测产品还是先排查设备。

黎
黎文博

Python方案的隐性维护成本讲得比较到位。依赖锁定、发布回滚和运行环境管理如果没人负责,省下的授权费用可能会变成产线支持成本。

王
王星宇

Windows版本和驱动兼容性容易被选型忽略。建议验收时用实际工位验证补丁、断网和仪器重连场景,而不只是确认软件能启动。

文章包含AI辅助创作:2026年必看:6大win工厂测试工具全面对比,助你轻松选择最佳方案,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/212976
