提升生产效率!2026年度7款热门win工厂测试工具深度盘点

工厂测试效率低,常常不是测试仪器不够快,而是同一台设备换班后要重新连线、测试结果散落在本地文件、失败品无法追溯到具体工位。盘点2026年度热门 Windows 工厂测试工具时,我更关注一个容易被排行榜忽略的问题:它们分别解决测试流程、仪器控制、视觉检测还是质量分析,选错层级,买得越多未必越快。下面按实际工作边界拆解七种常见方案,并用明确标注的情景模拟说明怎样选、怎样算投入回报。

一、先讲结论:七款工具并不在同一条起跑线上

1. 先按任务选工具,不要先按品牌排座次

如果目标是把多台仪器、多种测试步骤和判定逻辑组织成稳定的产线流程,NI TestStand更接近测试执行与序列管理平台;需要自定义仪器控制、数据采集和操作界面时,LabVIEW或Python加PyVISA更合适。测试站数量多、需要标准化Windows应用和深度连接企业系统时,C#/.NET值得评估。

如果测试核心是电子仪器自动化,Keysight PathWave Test Automation可作为测试自动化方向的候选;如果关键质量门是外观、字符或装配状态,Cognex In-Sight视觉工具更贴近视觉检测;如果问题在于过程波动、能力分析和抽样质量判断,Minitab处理的是统计分析,不是产线测试控制。

我的核心判断是:先把“测什么、怎么测、如何判、结果交给谁”四件事拆开,再决定买哪类软件。这七种方案有的负责执行测试,有的负责控制仪器,有的负责视觉判断,有的负责质量分析。把它们当成同类软件按单价横比,是工厂选型里最容易造成返工的做法。

工具或方案 主要位置 较适合的任务 选型时先问什么
NI TestStand 测试序列与执行管理 多步骤、多个测试模块、测试流程需要复用 团队是否需要序列管理、结果记录与模块化扩展
LabVIEW 测试应用开发与仪器交互 数据采集、仪器控制、图形化测试界面 现有人员是否熟悉图形化开发,项目是否需要快速搭建
Keysight PathWave Test Automation 测试自动化 电子测试流程、仪器与测试步骤自动化 现有仪器、测试流程和软件生态是否匹配
Python + PyVISA 脚本式仪器控制 低成本验证、灵活集成、定制测试脚本 谁负责长期维护、异常处理和版本管理
C#/.NET Windows测试应用开发 多工位应用、用户界面、数据库及系统集成 是否有稳定的软件工程能力和部署规范
Cognex In-Sight 机器视觉检测 外观、字符、定位、装配和尺寸类检查 样件变化、光学条件和误检漏检成本如何
Minitab 统计质量分析 过程能力、试验设计、波动和质量数据分析 数据是否可靠、分析结论能否反馈到工艺

表中“位置”比“排名”重要。比如,视觉工具可以把不良品挡在工位,但它并不天然承担整条测试流程的调度;统计软件可以解释过程波动,却不会自动替代设备驱动或站点程序。工厂通常需要的是清晰的工具链,而不是一款包办所有事情的软件。

提升生产效率!2026年度7款热门win工厂测试工具深度盘点

2. 如果只能记住一个选型顺序

我建议按“瓶颈工位,测试流程,设备接口,结果闭环,维护能力”的顺序筛选。先确认损失发生在哪个环节,再看工具能否打通该环节,最后判断团队能不能长期维护。只因为某款工具“功能多”就采购,通常会把原有流程包装成更复杂的流程。

对小批量、多型号、工艺经常变化的产线,灵活性和调试速度往往比高度标准化更重要;对多班次、大批量、跨厂复制的产线,版本控制、故障恢复、结果追溯和权限管理通常更重要。工具选型必须匹配生产节拍与变更频率,而不是只看演示效果。

二、背景和真实场景:Windows测试站的效率损失藏在交接处

1. 一条测试链通常由四段组成

在典型的Windows工厂测试站里,测试并非单个程序启动后就结束。操作员先识别工单、产品或序列号,再连接仪器和夹具,执行测试步骤,最后保存结果并处理通过、失败或待复测状态。任何一段没有约定好,都会让测试速度和数据质量同时受影响。

我会把测试链拆成四段:输入识别、测试执行、判定记录、异常处置。输入识别不稳定,可能测试错型号;执行过程不透明,换人后容易漏步骤;判定记录不完整,质量部门无法追溯;异常处置没闭环,维修后复测与首次测试混在一起。

因此,工厂测量效率不能只看单次测试时间。更有决策价值的指标包括工位可用率、一次通过率、重复测试率、结果完整率、换型耗时、故障恢复时间,以及每班因软件或接口问题停线的分钟数。

2. 真实选型中,设备接口往往比软件界面更早暴露问题

选型演示通常发生在设备状态良好、网络畅通、样品固定、工程师在场的条件下。但产线现场有USB设备重连、串口号变化、仪器响应超时、操作员误触、Windows更新重启、工单数据延迟等情况。演示时能跑通一次,不等于夜班连续运行八小时也可靠。

我会在评估初期就要求候选方案用真实仪器和真实样件跑一轮,而不是只看供应商准备好的模拟数据。测试不能只记录“是否通过”,还要记录异常发生时系统是否能解释原因、能否安全重试、是否留下完整日志,以及操作员是否知道下一步该做什么。

还要厘清Windows电脑与测试设备之间的责任边界。Windows应用可能负责界面和数据处理,仪器固件负责测量,PLC或安全控制器负责设备互锁。若软件层级混淆,容易把安全联锁放进普通桌面程序,或把实时性要求过高的任务交给不适合的组件。

3. 生产现场更需要“可恢复”,而不是只追求“跑得快”

测试程序快一秒,未必能抵消一次异常后人工排查二十分钟的损失。实际效率不仅是程序正常运行时的速度,还包括错误识别、恢复路径、交接透明度和数据补录成本。判断工具是否提升效率,应看正常路径与异常路径的合计成本。

例如,假设一台站点每件测试用时60秒,程序提速5%只节约约3秒;但若每班发生一次接口异常,平均需要人工排查12分钟,异常处理造成的损失就可能远高于单件节约。这里的数字只用于说明计算方法,实际产线应以设备日志、停线记录和工时观察替换。

提升生产效率!2026年度7款热门win工厂测试工具深度盘点

三、常见误区:看起来省时间的做法,可能把成本转移到后面

1. 误区一:把七款工具做成一个“谁第一”的总榜

测试执行软件、开发环境、视觉检测和统计分析工具的评价尺度不同。用同一套评分表比较“界面好不好看、功能多不多、价格高不高”,会掩盖真正的适用边界。Minitab不需要和测试序列工具争夺仪器控制能力,视觉检测系统也不应因无法替代数据库报表而被判为低效。

更合理的方式是先按任务设门槛:必须支持哪些仪器接口、是否需要离线运行、数据能否导出、是否要与现有系统对接、故障时能否保留现场状态。达不到硬门槛的工具先淘汰,再在合格方案之间做成本和维护能力比较。

2. 误区二:把脚本短、开发快等同于长期维护便宜

Python脚本很适合快速验证测试思路,但“能跑”与“适合多班次生产”之间还有一段工程化距离。生产使用需要处理超时、重试、日志、配置管理、依赖版本、权限、数据校验和异常退出。缺少这些机制,脚本短小可能只是把复杂度藏在现场人员的操作习惯里。

C#/.NET同样不是天然更稳定。它可以构建较规范的Windows应用,但如果项目没有自动化测试、安装包管理、版本回滚和代码审查,应用仍会因一次临时改动产生难以追溯的问题。工具选型要评估的是团队的交付方式,而不只是语言或开发环境。

3. 误区三:只比较采购费用,不算停线和维护总成本

软件费用只是总拥有成本的一部分。还应计算开发与验证工时、仪器接口适配、数据库或网络改造、操作员培训、版本升级、故障排查和跨站复制成本。有些方案初期投入较低,但每个新增型号都要手工改程序;另一些方案起步更重,却可能降低后续复制成本。

我建议把成本分为一次性成本和持续成本,并把停线风险单独列出来。尤其是关键工位,测试程序出错不仅会造成产量损失,也可能放行不合格品。不要把“没有报价”误解为“没有成本”,人工维护和隐性停线都是真实支出。

4. 误区四:以为自动化会自动提高一次通过率

自动化能够提高执行一致性,但不能自动修复错误的测试限值、失准的仪器、变形的夹具或不稳定的样件。若测量系统本身存在偏差,自动化只是更稳定地重复错误。上线前要确认校准状态、测量系统能力、测试覆盖率和判定规则,而不是把软件上线当作质量改善的充分条件。

视觉检测尤其容易出现“演示样品全通过,量产误报很多”的落差。光源、角度、表面反光、产品批次差异和污渍都会改变图像。应以正常样品、边界样品和真实缺陷样品构建验证集,并统计误报与漏检,而不是只看单张图的识别效果。

5. 误区五:把数据采集当成数据闭环

结果被写进CSV或数据库,不代表数据已经可用。结果需要与产品序列号、工单、设备、程序版本、操作员、时间戳、校准状态和测试条件关联。没有这些上下文,后续分析很难判断某个异常究竟来自产品、设备还是程序变更。

更重要的是,分析结果要能够改变行动。比如统计分析发现某参数逐步偏移,是否有人负责确认设备状态?视觉系统发现缺陷集中在某批来料,是否能关联供应批次?只有明确责任人与处置流程,数据采集才形成质量闭环。

提升生产效率!2026年度7款热门win工厂测试工具深度盘点

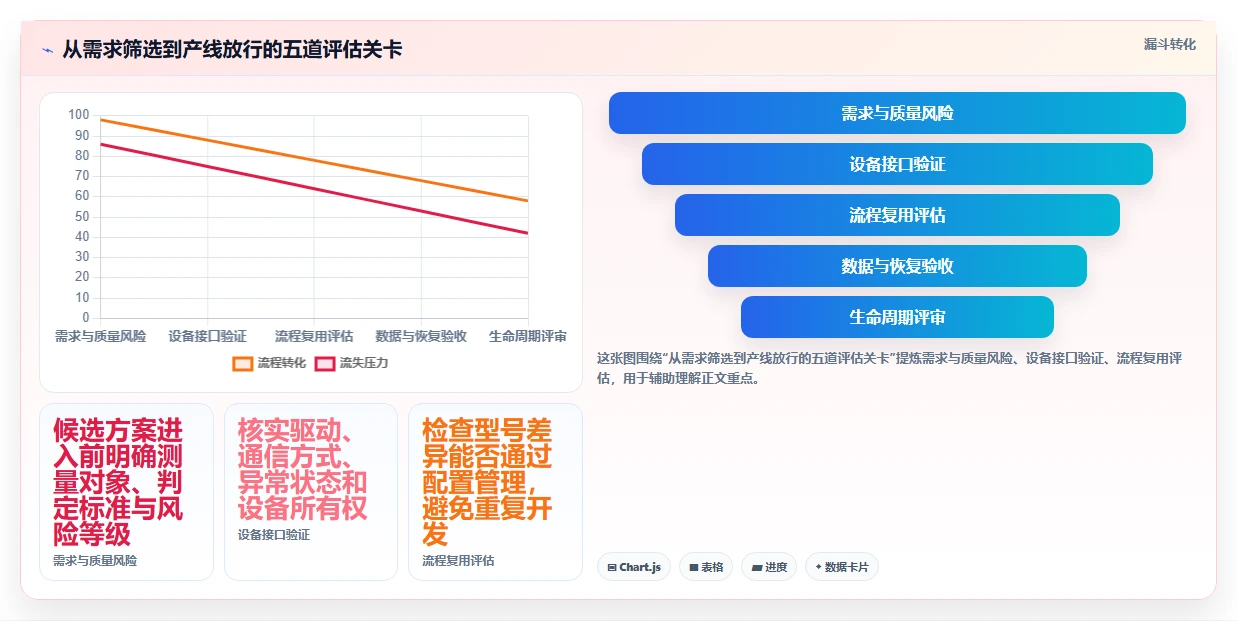

四、专业判断逻辑:从需求到采购,用五道关卡筛工具

1. 第一关:明确测试对象与质量风险

先定义被测对象是电子模块、机械部件、整机,还是包装与外观;再写清楚被测特性、允许范围、测试条件和不合格处置。若测试对象、判定规则仍在变,优先考虑方便验证与修改的方案,不宜一开始就追求跨工厂统一架构。

同时标出风险等级。某些测试失败只影响节拍,某些误判会造成安全风险或客户退货。风险高的测试要有明确的权限控制、程序版本锁定、校准记录和异常审计,不能仅凭操作员口头确认。

2. 第二关:画出设备与软件接口清单

把仪器、夹具、扫码器、相机、PLC、工控机、数据库及上位系统列成清单。每个设备注明通信方式、驱动依赖、接口所有者、超时行为和替代方案。接口清单能尽早暴露“设备型号支持但驱动版本不匹配”或“产线网络不允许直接访问数据库”等问题。

对于关键接口,我会要求做最小可行验证:连接真实设备,连续执行足够次数,模拟断线、重启和超时,确认恢复行为。测试次数不应由演示方便决定,而应覆盖可观察到的设备波动与班次条件。若样本不足,应明确写成待验证风险,不要用一次成功冒充可靠性证明。

3. 第三关:确认测试流程能否拆分和复用

把测试步骤拆成初始化、测量、判定、记录、清理和异常处理模块,检查相同步骤能否在不同产品型号间复用。模块化的价值不是代码看起来整齐,而是参数变更有边界、问题定位更快,且同类产品不用维护多份近似程序。

如果不同产品只改变测试限值和步骤顺序,应优先确认工具能否将配置与程序逻辑分离。若每次换型号都要改代码、重新部署并重新验证,型号增加后维护成本会快速上升。相反,若产品差异大、工艺持续探索,过度抽象也会让工程师被框架拖慢。

4. 第四关:把结果追溯与异常恢复写进验收条件

验收不能只写“功能正常”。应明确结果字段、数据落库规则、失败重试方式、设备离线处理、程序版本识别、断电恢复和日志保留要求。还要验证重复扫码、重复提交、网络中断和操作员误操作时,系统是否会产生重复记录或丢失结果。

对生产系统来说,安全失败通常比静默失败更可取。无法确认设备状态时,软件应停止或进入明确的待处理状态,而不是默认测试通过。失败提示也要面向现场人员,告诉他们检查什么、是否可以重试、何时必须呼叫工程师。

5. 第五关:估算生命周期成本和组织能力

评估团队是否具备设备驱动、Windows应用、数据库、视觉调试、统计分析等所需技能。一个技术上合适的方案,如果只有一位工程师会维护,人员离职或轮岗后就可能成为生产风险。至少要规划代码与配置交接、维护手册、版本备份和替岗培训。

预算模型可以写成:生命周期成本=软件与设备投入+开发验证工时+培训与部署成本+持续维护成本+预期停线损失。这个公式不是为了制造精确到小数点的答案,而是逼团队把过去容易遗漏的成本摆上桌面,并用试点数据逐步校准。

提升生产效率!2026年度7款热门win工厂测试工具深度盘点

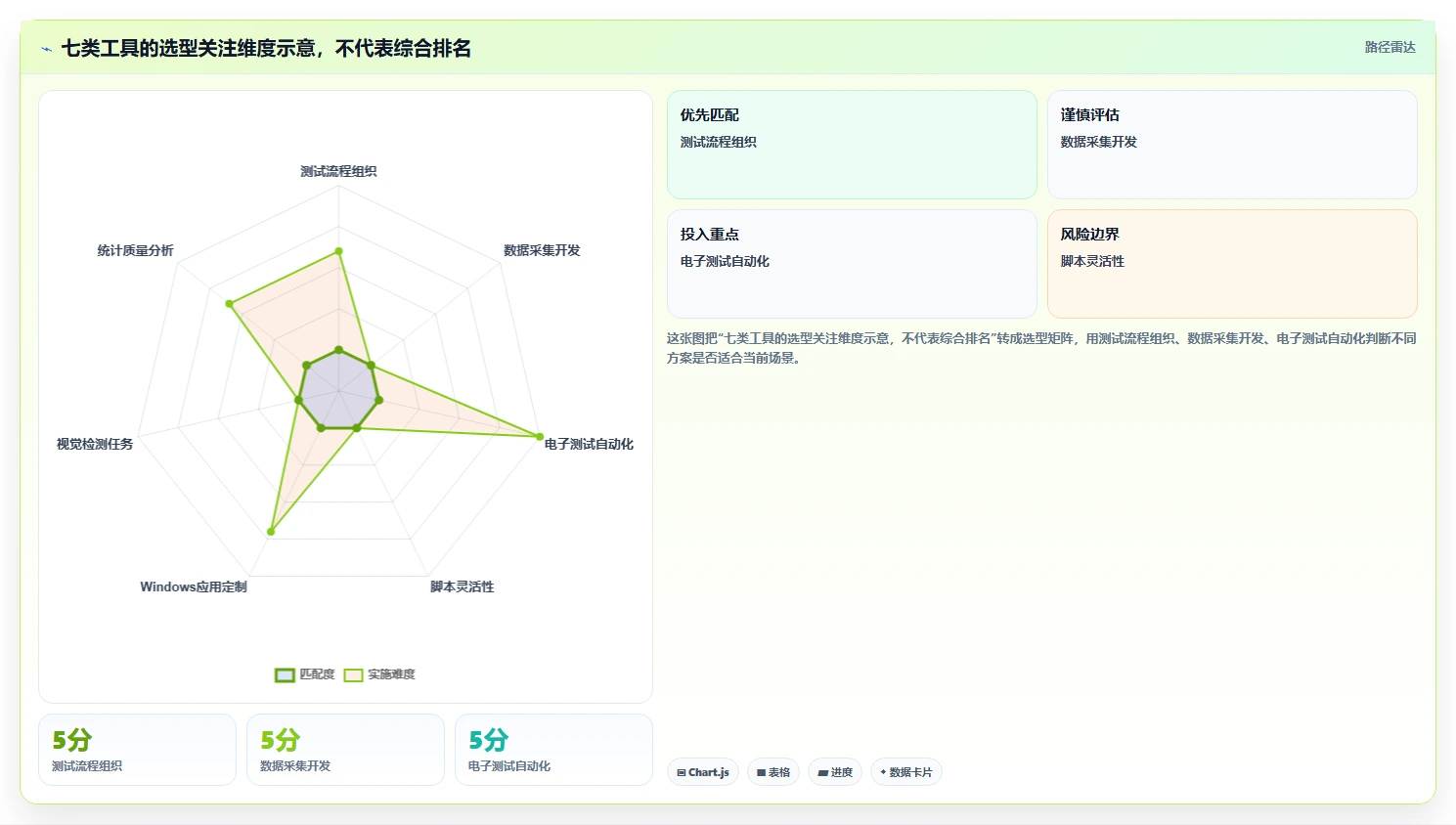

五、七款工具深度盘点:优势、边界与适用场景

1. NI TestStand:测试流程复杂时,优先评估序列管理能力

NI TestStand面向测试序列执行与管理,适合步骤较多、测试模块需要复用、需要统一组织测试流程的场景。它的价值通常不在“测量本身变快”,而在于帮助工程团队把测试过程组织得更可维护,并连接不同测试模块与结果记录机制。

我会重点核查现有测试代码、仪器驱动和团队技能是否能与之配合。若工厂只有一个简单测试步骤、一个仪器、一个固定型号,专门引入序列管理平台可能让系统复杂度超过业务收益。若多个产品共享大量步骤、多个工程师共同维护,流程管理带来的复用价值才更值得评估。

采购前应确认版本兼容、部署方式、许可和升级策略,并在目标Windows环境验证实际序列。还要检查失败步骤如何继续或停止、测试结果如何关联产品、模块升级是否影响已验证程序。具体功能与授权边界以供应商当前产品文档和商务条款为准。

2. LabVIEW:图形化测试开发的效率,取决于团队能否维护

LabVIEW常见于仪器控制、数据采集和测试应用开发。其图形化编程方式便于构建测量流程和工程界面,对熟悉该环境的团队而言,搭建原型和设备交互可能很高效。尤其是测试项目需要直接处理信号、采集数据或集成多种仪器时,可以纳入候选。

需要留意的是,图形化并不代表没有软件工程复杂度。大型应用同样需要模块边界、错误处理、版本控制、配置管理和代码审查。若程序高度依赖单一工程师的个人习惯,后续增加功能或定位现场故障可能变得困难。

评估时不只要看开发演示,还要让团队修改一个真实测试步骤、处理一次仪器断连,并验证程序能否在目标机器部署。还应核对运行环境、设备驱动、授权和应用分发方式,避免开发机能运行而产线工控机无法稳定部署。

3. Keysight PathWave Test Automation:适合把电子测试自动化作为主线评估

Keysight PathWave Test Automation可作为电子测试自动化方向的候选,尤其当测试工作依赖仪器控制、测试步骤编排和电子测量流程时,值得结合现有设备生态进行验证。真正的适配程度取决于具体仪器型号、接口、测试序列和团队现有工程资产,不能只看产品名称或演示界面。

实际评估应要求用待测产品和目标仪器完成端到端测试:从产品识别、测试启动、测量采集,到失败判定、结果存档和复测处理。若只验证单个仪器的通信,无法证明产线流程、数据接口和异常恢复已经适配。

还要确认许可证、支持的环境、版本兼容性及与现有测试代码的关系。对已有大量自建程序的团队,迁移成本可能是决策关键;对新建测试线,则可把标准化和后续复制纳入收益测算。具体功能与授权应以当前官方资料为准。

4. Python + PyVISA:快速验证很有吸引力,生产化要补齐工程护栏

Python配合PyVISA等相关库,可用于通过常见仪器通信接口编写测试脚本,适合工程师快速验证仪器指令、探索测量流程或搭建定制化方案。它的吸引力在于灵活、生态广,原型阶段容易试错;但工具本身不会替团队自动建立生产运行规范。

生产部署前,至少要处理依赖锁定、日志结构、超时与重试策略、设备状态检查、结果校验、程序版本标识、配置备份和异常退出。脚本还应避免把仪器地址、测试限值和业务规则散落在代码里,否则换设备或换型号时容易误改。

我通常会把Python方案分成两种判断:如果只是少量工位、工程师能力稳定、测试流程变化快,它可能是性价比高的起步方案;如果要在多工厂、多班次、多人协同下长期运行,就需要有明确的软件架构、发布流程与维护责任,否则低开发门槛会转化为高维护风险。

5. C#/.NET:需要深度定制Windows测试应用时,控制力强但责任也大

C#/.NET适用于希望构建定制Windows测试应用、连接数据库或企业系统、实现用户权限与复杂业务逻辑的团队。它的优势是可以围绕工厂实际流程设计应用,较容易把扫描、测试、判定、报表和接口放进统一的软件工程中。

这类方案的成败高度依赖项目治理。要有代码托管、自动构建、测试环境、部署包、日志规范、版本回滚和现场支持机制。若开发工作由临时外包完成、源码和部署资料没有交接,即便首期功能完整,后续设备升级和产品变更也可能卡在原开发人员身上。

我会把C#/.NET与现成测试平台做成本次和后续扩展两套评估。短期看,自研可能需要更多开发与验证;长期看,如果工厂有稳定的软件团队、多个系统需要深度集成,定制能力可能有价值。若只有少数简单测试站,维护团队不足,就要谨慎对待“全部自研”的诱惑。

6. Cognex In-Sight:视觉检测的关键变量常常不在算法按钮上

Cognex In-Sight适合评估视觉检查相关任务,例如定位、字符、外观或装配状态识别。具体产品组件和Windows端配置、开发或管理方式需要按当前产品资料确认;现场方案还涉及相机、镜头、光源、安装结构和样件条件,不能只把软件能力当成检测能力。

视觉试点的核心不是“能不能识别一张好看的图片”,而是面对批次差异、表面反光、污渍、偏位和边界缺陷时,误报与漏检表现如何。建议将正常件、缺陷件和临界件分组,保留原图与判定结果,并复核错误样本,而不是只报总体准确率。

若缺陷类型清晰、成像条件可控、人工目检重复性差,视觉检测可能带来明显价值;若产品外观波动大、缺陷定义含糊、缺陷样本不足,先改进照明、夹具和质量标准,往往比更换识别方案更有效。

7. Minitab:把质量数据变成决策依据,不要拿它代替实时控制

Minitab面向统计分析和质量改进工作,可用于探索数据分布、过程能力、变量关系、试验设计等问题。它适合工艺、质量和工程人员分析“为什么波动”“哪些因素可能相关”,但不是工位的仪器控制器,也不应被误当作实时测试执行平台。

分析结论的可信度受输入数据质量限制。若测试记录缺少产品批次、设备编号、程序版本或时间信息,分析可能把不同条件下的数据混在一起。样本量、抽样方式和测量系统能力也会影响判断,统计图表不能替代正确的采样设计。

适合的做法是让测试系统负责稳定采集和追溯,让统计分析工具负责探索与验证,再将结论反馈到测试限值、工艺参数或维护计划。质量人员需要明确分析问题、验证假设并跟踪措施效果,不能把生成一张图当成问题已经解决。

工具 最值得验证的能力 主要风险 更适合的组织条件
NI TestStand 流程编排、模块复用、测试结果组织 简单任务引入平台后增加不必要复杂度 测试步骤多、团队协作和复用需求明确
LabVIEW 数据采集、仪器交互、工程界面 应用过度依赖个人经验或缺少维护规范 有相关开发经验与仪器测试团队
PathWave Test Automation 电子测试流程和仪器生态适配 现有资产迁移、授权及设备兼容需核实 电子测试流程较复杂且需自动化管理
Python + PyVISA 仪器通信验证、快速定制、脚本灵活性 部署和异常治理不足导致维护成本外溢 工程团队能负责脚本工程化与持续维护
C#/.NET Windows应用定制、数据库和系统集成 自研范围失控或源码交接不完整 有持续软件开发与运维能力
Cognex In-Sight 视觉检测稳定性及样件适配 成像条件不稳定,误报漏检成本高 缺陷定义明确且光学条件可验证
Minitab 质量数据分析和过程改进 数据不完整或抽样设计不当导致误判 有质量数据治理和分析决策流程

提升生产效率!2026年度7款热门win工厂测试工具深度盘点

六、具体案例与数据观察:用一条模拟产线算清改善从哪里来

1. 情景设定:先用同一把尺比较改造前后

以下案例为情景模拟,不是某家工厂的真实项目数据,也不代表行业基准。假设一家电子装配工厂有12个Windows测试工位、两班制,单件正常测试约90秒,测试结果由本地程序记录后再汇总。现场发现型号切换靠工程师手工改配置,仪器偶发掉线后需人工重启,失败件的复测记录与首次测试记录不容易区分。

假设该厂选取其中4个代表性工位试点,采用“测试流程整理+接口异常日志+程序版本标识+结果字段统一”的组合措施。工具组合并不预设为某个单品:仪器控制可由既有平台或脚本承担,流程管理按现有开发能力选择,统计分析用来观察试点前后的差异。

试点前先收集四周基线,试点后再观察四周,并尽量控制产品型号、班次和产量结构。统计时分别记录正常测试节拍、异常停机时间、重复测试率、结果缺失率和换型时间。若两组产品结构差异很大,直接比较平均数可能误导,应按型号或测试难度分层。

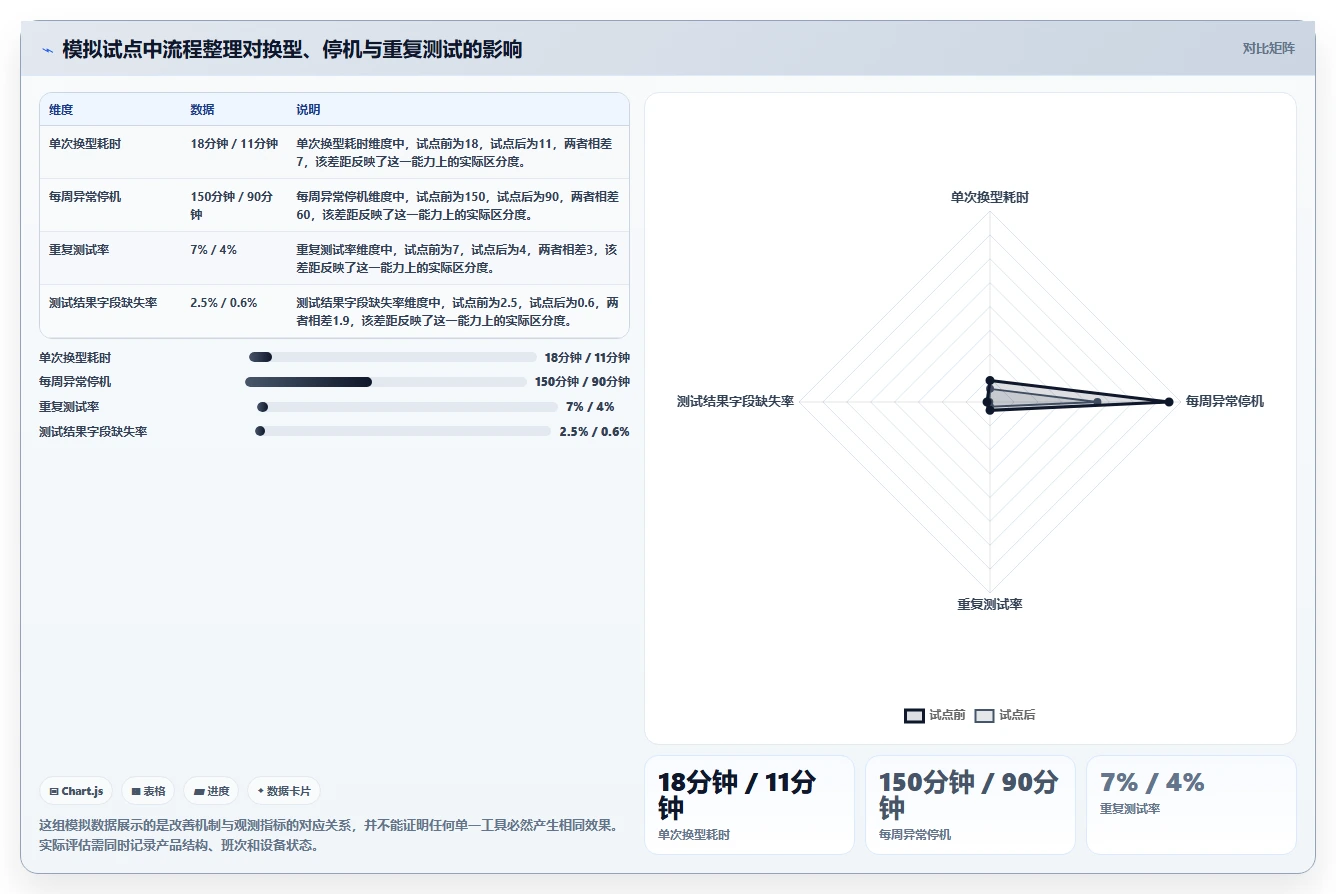

2. 指标变化要解释机制,不要只展示百分比

假设模拟结果显示:换型从每次18分钟降至11分钟,异常停机从每周150分钟降至90分钟,重复测试率从7%降至4%,结果字段缺失率从2.5%降至0.6%。这些数字的意义不在于“改善幅度漂亮”,而在于每项变化都有可验证机制:配置化减少手工修改,日志缩短排障时间,复测状态规范减少重复执行,字段校验改善数据完整性。

仍需注意,结果变化不能单独归因于软件。操作员培训、夹具维护、产品结构变化和管理节奏都可能产生影响。若要判断工具本身的贡献,应保留对照工位或分阶段上线,并记录同期的设备、人员和产品变化。

提升生产效率!2026年度7款热门win工厂测试工具深度盘点

3. 把节省时间换算成产能之前,先确认瓶颈位置

换型节省7分钟,只有在换型频繁且该工位限制产出时,才可能转化为可用产能。如果换型每周只发生一次,或下游工位本来就有排队,节省时间的经济价值可能低于直接收益预期。应把节省工时、增加产出和减少质量风险分开核算,避免重复计算同一份收益。

停机改善也要拆分:有多少来自更快定位,有多少来自设备可靠性改善,有多少只是异常记录更完整。前者能归入软件与流程价值,后两者可能需要设备维护或操作规范配合。分清原因,才能决定后续预算投向是继续优化软件、改造接口还是换夹具。

4. 真实试点建议保留“失败样本”

只展示通过的产品会低估系统风险。试点记录里应包括断线、超时、错扫、重复提交、异常复测、数据库不可用和临界样件等场景。每类故障至少记录发生条件、系统提示、恢复步骤、数据是否完整和恢复耗时。

我更愿意接受一个在试点中暴露问题、并能解释和恢复的方案,而不是一个只在理想演示里表现完美的方案。试点最有价值的产出,通常不是漂亮的平均节拍,而是已知故障清单、边界条件和下一阶段验收标准。

七、按不同工厂条件给出行动建议与取舍

1. 小型工厂或单工位:先做最小闭环,避免过度平台化

如果只有少量测试工位、型号不多、现场工程师能维护脚本,可从现有仪器接口和轻量应用开始。先把扫码、设备状态、测试判定、结果保存和异常记录做完整,再根据维护压力决定是否引入更完整的测试流程平台。

此时最该避免的是一次性建设过大的通用框架。先挑一个高频、可量化、风险可控的工位,验证接口稳定性和数据追溯,再逐步复制。若当前痛点仅是质量波动分析,则补充统计分析能力可能比重写测试程序更直接。

2. 多型号、小批量:优先看配置管理和换型成本

多型号、小批量生产的主要难题往往是频繁换型和测试规则差异。评估工具时要验证型号配置能否分离、程序版本能否清晰识别、限值能否受控修改,以及换型后如何确认测试配方与产品一致。

灵活脚本或定制应用可能适合快速变更,但每次修改都要保留审批、验证和回滚记录。不要为了追求“一个程序兼容所有型号”而把逻辑堆得难以理解。可复用的公共步骤与产品专属步骤应有清楚边界。

3. 多班次、大批量:优先看稳定性、追溯和恢复能力

大批量和多班次生产更需要一致的测试执行、完整的日志、明确的异常恢复和程序版本控制。候选方案要经受长时间运行、断网、设备重连和异常样件验证;还要确认夜班操作员在没有开发人员现场支持时,能否按提示恢复或正确升级处理。

这种环境下,采购成本通常不是唯一重点。一次错误放行、长时间停线或不可追溯的批次,可能远比软件预算昂贵。适度增加标准化和自动监控投入是合理取舍,但仍需避免把不必要的系统复杂度引进关键路径。

4. 视觉检查为主:先验证光学条件,再比较算法和软件

如果问题主要是外观缺陷、字符读取或装配状态,先收集缺陷样本并确认缺陷定义,再搭建稳定成像条件。相机视角、镜头、光源和夹具定位往往决定可识别信息,软件选型应在真实成像条件下进行。

验收要分别看误报和漏检,并根据缺陷严重程度设不同成本权重。误报会增加人工复核和停线,漏检可能带来客户风险。总体准确率单一数字可能掩盖严重缺陷的漏检,因此必须查看分类结果和边界样本。

5. 质量分析为主:先补齐数据上下文,再上统计工具

若工厂已经有大量测试数据,但无法解释波动来源,统计分析工具可以帮助形成假设与验证路径。开始前应统一字段定义、设备和程序版本标识、抽样规则和异常编码。没有这些基础,复杂分析只会让不完整数据看起来更专业。

统计结果最终需要落到工艺动作、维护计划或测试策略调整,并设置复查时间。若分析发现某个参数与不良相关,还要进一步验证因果关系,不能只凭相关性就修改限值或判定标准。

6. 各类方案都要做取舍:速度、灵活性、标准化不是同时最大化

优先目标 可能更适合的方向 需要接受的取舍
快速验证新测试想法 Python脚本或现有开发环境 要自行补足生产级部署、日志和维护规范
复杂测试步骤复用 测试序列管理方案 需评估平台学习成本、许可证与既有资产迁移
高度定制Windows流程 C#/.NET应用 团队承担持续开发、测试与运维责任
仪器数据采集和控制 LabVIEW或适配的仪器自动化方案 需确认人员技能、驱动兼容和目标机器部署条件
外观与装配自动检查 视觉检测方案 前期需投入成像、样本构建和误判验证
质量波动解释与改进 统计分析工具 对数据质量、抽样设计和分析能力有要求

没有一种方案能同时把灵活性、低成本、跨厂复制、低维护和高度定制都做到最好。团队应明确最重要的两三个目标,并写明愿意接受的代价。若供应商或内部方案承诺“所有目标都无代价实现”,就要进一步追问维护、迁移、授权和异常处理的具体方式。

八、下一步怎么做:用四周把选型从讨论变成证据

1. 第一周:建立基线并找出瓶颈

挑选一个代表性工位,记录产品型号、班次、单件测试时间、换型耗时、异常停机、重复测试和结果缺失。至少区分正常测试、失败复测和设备故障三条路径。没有基线,后续改善就无法判断来自工具还是同期变化。

2. 第二周:列出硬约束,筛掉不匹配方案

整理仪器型号与接口、Windows环境、网络限制、数据字段、权限要求、部署方式和维护人员能力。把“必须满足”和“可以后续改善”分开,并请生产、质量、设备、IT和测试工程师共同确认,避免技术团队单方面定义需求。

3. 第三周:用真实设备做异常场景验证

让候选方案在真实设备上连续运行,并刻意触发断线、超时、错误扫码、重复提交和网络故障。保存日志、结果文件、程序版本和恢复时间。若视觉任务占主导,还要加入边界样件和不同批次图片;若统计分析占主导,则核对采样设计与字段完整性。

4. 第四周:按总拥有成本和维护责任做决策

将采购、开发、部署、培训、持续维护和停线风险放在同一张评审表里。明确上线后谁负责程序变更、谁批准限值修改、谁处理夜班故障、如何回滚版本。即使最后选择暂不采购,也要留下试点结果和未解决风险,这些材料能避免下次从头讨论。

我的最终建议是,不要从“哪款工具最热门”开始,而要从“哪一种损失最贵、它发生在哪个环节”开始。先定义瓶颈,后选工具;先验证异常路径,后承诺规模化;先把结果追溯与维护责任说清楚,再计算节拍收益。Windows工厂测试工具真正的价值,不是把测试过程变得更炫,而是让每一次测量更一致、每一个失败更可解释、每一次改动都能被追溯。

常见问题解答(FAQ)

1. 2026年选择 Windows 工厂测试工具,应该优先比较哪些指标?

我在给产线做工具初筛时,最困惑的是:功能列表看起来都很全,实际接入设备后却可能卡在驱动、通信协议或报告追溯上。我不想只按“热门程度”选,想知道怎样用一套标准筛掉不适合现场的产品。

先按产线约束筛选,再比较功能。可用一张评分表做初筛:Windows 版本与驱动兼容性占 25%,仪器和 PLC 协议接入占 25%,测试记录与追溯占 20%,断网运行能力占 15%,部署维护成本占 10%,操作易用性占 5%。这些权重是便于团队讨论的评估起点,不是行业统一排名。

每项按 1,5 分评分,并要求供应商用你的设备、样品和测试流程演示,而不是只看标准功能演示。特别要验证异常流程:设备掉线、测试中断、重复扫码、参数越限时,系统能否明确提示、保留记录并避免误判。若核心协议或追溯能力不达标,即使界面更漂亮,也不应靠总分把短板抵消。

2. 怎么判断一款工厂测试工具是否真的能提升生产效率?

我担心“效率提升”只是宣传话术:软件演示很流畅,到了产线却多出扫码、确认和补录步骤。我应该记录哪些数据,才能判断换工具后是真省时间,而不是把工作转移给操作员或质检人员?

建议在改造前后记录同一工位的单件测试时长、人工操作时长、一次通过率、误测率、返测率和故障恢复时间。至少观察多个班次,并保持样品、测试项目和操作流程一致;只比较最快的一次演示结果没有参考价值。例如,假设旧流程平均每件 42 秒,新流程为 31 秒,单件节省 11 秒;

若每天测试 1,200 件,理论上节省约 3.7 个工时(1,200×11÷3,600)。这只是计算示例,实际收益还要扣除换型、设备等待、异常处理和维护时间。最好同时看中位数与高分位耗时,避免少数异常工单被平均值掩盖。

3. Windows 工厂测试工具接入仪器和 PLC 时,哪些兼容问题最容易被忽略?

我遇到过软件宣称支持串口或网络通信,但现场设备接上后仍频繁超时,最后发现波特率、寄存器映射或驱动版本并不一致。我想在采购前把这类问题尽量暴露出来,具体该怎样做兼容性验证?

不要只确认“支持串口、网口或某类协议”,要核对具体设备型号、固件版本、通信参数、指令集和数据格式。采购验证时准备一张设备清单,逐台记录连接方式、驱动依赖、读写权限、超时设置及异常码处理方式,并要求现场完成真实读写,而不只是展示模拟数据。

测试至少覆盖正常读取、断线重连、设备忙、返回值越界、重复触发和 Windows 重启恢复。还要确认测试结果能否关联产品序列号、工单、工位、设备编号与时间戳;若设备读数正确却无法追溯到具体产品,后续质量分析仍会留下断点。

4. 工厂测试数据应该保存在本地还是云端,选型时怎样避免后续成本失控?

我在规划产线系统时,常纠结测试数据要不要上云:云端便于跨厂区查看,本地部署又让人觉得更可控。我也担心报价只包含软件许可,后面还会产生接口开发、服务器、升级和数据迁移费用。

先按断网时是否必须继续生产来决定架构。如果网络中断不能停测,可优先验证本地缓存、离线执行与恢复联网后的补传机制;如果需要跨厂区汇总,再评估云端或混合部署。无论哪种方式,都要明确数据保留期限、备份频率、访问权限、导出格式和故障恢复责任。

预算不要只看首年授权费,应把接口开发、设备驱动、服务器或云资源、培训、版本升级、运维支持和数据迁移纳入至少三年的总拥有成本。签约前用小范围试点验证一条真实流程,并在验收条件中写明性能指标、数据导出能力、故障响应时间和退出时的数据交付方式。

读者评论

崔
崔清越

把七类工具按测试流程、仪器控制、视觉和统计分析分开讲很实用,确实不能只看一个总榜。我们选型时也遇到过软件能跑、仪器接口却不稳定的情况,建议试点时把连续运行和异常恢复一起验。

黎
黎静怡

文中的耗时数字明确标成情景模拟,这点比较客观。实际核算时,除了单件节省几秒,我还会把每班故障排查时间、复测率和换型工时记下来,否则很容易高估自动化收益。

曹
曹嘉宁

视觉检测部分说到光照和样件差异很关键。只用标准样品演示不够,最好把边界品、真实缺陷和不同批次都纳入验证,并分别统计误报、漏检,避免上线后人工复核反而增加。

文章包含AI辅助创作:提升生产效率!2026年度7款热门win工厂测试工具深度盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/212940

赞 (0)
飞飞飞飞
项目经理福音:2026年最受欢迎的7款project项目进度软件全面评测
上一篇 5小时前
智能化项目管理时代:2026年最值得投资的5款PMO管理线上平台
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
