2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

项目时间计划软件最容易制造的错觉,是把一张看起来完整的甘特图当成了可靠承诺。实际排期时,真正决定计划能不能执行的,往往不是图表有多漂亮,而是依赖关系是否清楚、变更能不能及时传回负责人、负荷是否真实,以及团队是否愿意持续维护。本文围绕这四件事,对 5 款可以制作项目时间计划的软件进行场景化比较,并用一个明确标注为模拟的项目,说明如何选、如何算、如何避免把计划做成“只在汇报时更新”的装饰品。

一、先讲结论:选工具前,先判断你的计划要解决什么问题

1. 五款工具的快速结论

如果你要的是复杂项目的依赖排程、关键路径和较强的计划控制,可以优先评估 Microsoft Planner 高级功能及其对应的项目管理能力。它更适合已经使用微软协作生态、需要把任务排程与团队日常协作衔接起来的组织。具体功能和许可范围会随产品版本、租户配置而变化,采购前要按实际账号验证。

如果团队按项目、部门或跨职能小组协作,且需要让非项目经理也容易看懂时间线,Asana 通常更容易上手。若项目计划还要连到表格化运营、审批、报表或大量自定义字段,Smartsheet 的表格思路更对路。Monday.com 更适合希望把项目状态、时间线、自动化和团队工作台放在一个可配置界面中的团队。PingCode 则更适合产品研发及中大型组织,尤其是需要把需求、研发任务、迭代和交付节奏连起来的团队;

其目标用户包含 100 人以上组织,选型时应重点确认团队当前使用的研发流程能否映射到系统中。

如果只记住一个判断:工具不是越“项目管理”越好,而是越能把计划中的变化反馈到真实执行越好。一个能稳定更新、责任清晰的简化时间表,通常比一张字段齐全却无人维护的复杂甘特图更有价值。

工具 更适合的计划场景 主要优势 需要重点验证
Microsoft Planner 高级功能 依赖较多、微软生态协作、需要规范排程 与微软协作环境衔接;适合结构化任务与时间安排 实际租户中的高级排程、报表、许可及功能边界
Asana 跨职能项目、可视化时间线、希望快速推广 任务协作直观;对业务团队较易理解 高级时间线和依赖功能对应的订阅层级
Smartsheet 表格化计划、运营流程、定制字段与报表 熟悉表格的团队学习成本较低;计划数据组织灵活 复杂表格的维护责任、自动化及权限方案
Monday.com 希望自定义工作台、追踪状态和跨团队协作 视图与工作流配置灵活;适合可视化管理 配置是否过度、不同套餐的视图与自动化限制
PingCode 产品研发、需求到交付的计划协同 更贴近研发项目、迭代及交付管理语境 现有流程映射、组织规模适配、迁移和治理成本

上表是场景判断,不是按统一版本做出的实验室排名。各产品的功能组合、套餐名称和许可范围可能调整;购买决策应在试用账号中验证“依赖、基线、权限、汇报、导入导出”这些关键操作,而不能仅凭官网功能清单下结论。

2. 我采用的比较方法

我不会把产品功能数量直接当成效果。对时间计划工具,我通常先画出计划从创建到变更的闭环:任务如何拆分、谁负责、前置条件是什么、进度从哪里来、延期如何传导、谁收到提醒、管理者如何判断影响。闭环中任何一环靠人工重复抄写,工具的价值都会打折。

下文对产品的描述依据其公开产品定位和常见功能设计来做场景比较,不代表对当前所有套餐逐项实测,也不替代采购前的产品验证。案例中的任务量、工时和效率数据均为情景模拟,用途是展示决策方法,不应被解读为任何工具的真实客户结果。

3. 一张计划表的价值,应该看执行反馈

我会把“计划能不能制作”看成最低门槛,把“计划变化能不能推动决策”看成真正的分水岭。一个有用的系统至少要回答:这项任务为什么排在这里?依赖谁?延期会影响哪个里程碑?当前负责人是否有空?如果负责人离开或需求改变,计划如何调整?回答不了这些问题,甘特图只是展示视图,不是管理机制。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

二、真实场景:为什么项目时间计划经常“上线即过时”

1. 计划不是任务清单,而是一组带约束的承诺

项目计划至少包含任务、负责人、时间窗口、完成条件和依赖关系。再往前一步,还要说明估算依据、可用资源、外部审批和不确定性。把“上线新功能”写成一个两周任务,看似简洁,却无法看出需求澄清、设计评审、开发、测试、发布准备之间是否存在串行关系,也无法判断一个延期到底只是局部晚了两天,还是会推迟整个里程碑。

时间计划软件能降低信息分散的成本,但不能替团队做出承诺。若任务负责人没有参与估算,排期就更像管理者给出的日期,而不是执行者认可的方案。这个差别一开始可能看不出来,通常到第一次跨团队交付、需求变更或测试返工时才暴露。

2. 一个可复算的模拟案例

假设一家 120 人的产品团队,要在 10 周内完成一个面向企业客户的新功能。项目包含 6 个小组、48 项主要任务、3 个外部审批节点和 2 个必须按顺序完成的交付里程碑。核心工程师同时支持线上维护,每周能投入项目的时间不是 40 小时,而是约 24 小时。

若项目经理只按“任务数除以总工时”排日期,会忽略关键工程师的可用时间、审批等待和返工缓冲。比如测试任务依赖开发提测,开发延迟后测试窗口被压缩;若项目时间线没有建立依赖关系,管理者可能仍看到原定发布日期,却没有看到测试阶段已经失去完整工作日。

在这个案例中,我会先标出三个不可随意移动的节点:需求冻结、客户验收窗口、上线窗口;再从上线节点向前拆解测试、开发、设计和审批任务。关键不是把所有任务都精确到小时,而是确认哪些任务决定日期、哪些任务可以并行、哪些任务存在外部等待。

3. 时间线失真的四个常见源头

  • 估算把等待时间漏掉。审批、环境准备、客户反馈和数据迁移可能不需要团队持续投入人力,却会占用日历时间。
  • 依赖只存在于会议纪要。当任务关系没有进系统,人员变动或计划更新时,隐藏依赖不会自动提醒下游负责人。
  • 负责人被当成无限资源。同一位专家被多个项目同时排满,所有计划单独看都合理,合在一起却无法执行。
  • 完成状态没有统一定义。“开发完成”可能指代码提交,也可能指测试通过。状态口径不一致,进度百分比就没有可比性。

这些问题不是换一款软件就会消失。软件能把它们显性化、减少遗漏,却不能替代估算规则、责任机制和变更决策。选型时要问的不是“有没有甘特图”,而是“团队能否用统一方式维护甘特图背后的数据”。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

三、拆解误区:功能列表看起来完整,不等于工具适合你

1. 误区一:有甘特图就能管好项目时间

甘特图擅长表达任务在日历上的位置,但它本身不保证任务拆得合理、依赖填得完整或资源分配可执行。如果团队只有日期,没有前置关系,那么把任务拖到某一天并不会自动形成可靠的项目网络。选工具时,我会要求实际演示一条跨团队依赖:上游延迟后,下游日期如何变化、谁能看到、是否保留原计划以供复盘。

同时要区分“可视化依赖”和“可计算依赖”。有些视图能画出连线,但未必按依赖自动重排;有些产品则需特定套餐、权限或配置才开放相应能力。演示时要用真实的任务结构操作,而不是只看产品截图。

2. 误区二:功能越多,项目控制越强

字段、自动化、视图和报表越多,初看越像管理能力更强,但每增加一层配置,也增加维护成本。若团队每次更新进度需要填状态、百分比、风险、实际工时、预计完成日和备注,而其中多数信息并不用于决策,维护质量很快会下滑。

我的做法是先列出每个字段的使用者和决策用途。没有明确使用者、不会触发行动、不能用于复盘的字段,先不要纳入试点。计划数据的可信度,不取决于字段数量,而取决于团队是否知道何时、由谁、为哪个决策更新它。

3. 误区三:一个统一模板适用于所有项目

软件上线项目、产品迭代、营销活动和硬件交付的时间结构并不相同。软件迭代可能按短周期滚动计划,营销项目有明确的创意审批与投放窗口,硬件交付则受采购、生产和运输周期制约。强行用同一套阶段、状态和字段,短期看起来规范,长期往往形成大量无意义的例外。

比较合适的方式是统一最小公共信息,例如负责人、日期、依赖、完成条件和风险等级;再允许项目类型使用自己的阶段和报表。工具是否支持合理区分模板,比它预装多少“最佳实践模板”更值得关注。

4. 误区四:迁移历史任务等于完成上线

把旧表格导入新系统,只解决了数据搬运。若旧表格中的“完成”“阻塞”“待确认”没有统一解释,导入后也只是把原有歧义换了一个界面。真正的上线还要确认角色权限、信息更新频率、里程碑定义、例外处理和旧系统停止维护的时间。

迁移前至少要抽取一个正在执行的项目,逐项核对任务数量、负责人、截止日期、依赖关系和状态。对无法映射的字段,不应默认丢弃;应明确是重命名、归档还是停止采集,并让使用者知道原因。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

四、专业判断逻辑:怎样把五款工具放在同一把尺上

1. 先分清计划复杂度,而不是先按公司规模选

公司人数能帮助判断治理需求,但不能单独决定工具。一个 20 人团队也可能负责多供应商、强依赖的交付项目;一个 500 人组织也可能只需管理一组轻量活动。真正影响排程复杂度的,是任务依赖密度、跨团队交接数量、外部约束、资源共享程度和计划变更频率。

我通常把需求分成三个层次。第一层是“日期可见”:任务有负责人和起止时间,团队需要一眼看到进展。第二层是“依赖可控”:任务之间存在前后关系,延期需要评估对里程碑的影响。第三层是“组合可治理”:多个项目共享关键人员、预算或技术资源,需要跨项目查看负荷和优先级。工具应匹配实际层次,而不是把所有团队都推向最高复杂度。

2. 用六项指标做采购前评分

为避免试用演变成“谁的界面更顺眼”,我会让参与评估的人用同一组情景任务打分。每项从 1 到 5 分,评分时记录具体操作和失败点,不接受只写“好用”“功能强”。以下权重是建议起点,可以按项目风险调整。

评估项 建议权重 试用时怎么验证 低分通常意味着什么
依赖与日期变更 25% 修改上游任务日期,检查下游影响及提醒 计划关系主要靠人工传播
维护成本 20% 让实际负责人独立更新一周进度 项目经理需反复代填,数据易过时
资源负荷可见性 18% 让同一专家跨两个项目,观察冲突能否识别 各项目单独合理,组合后可能超载
跨团队协作 15% 验证交接、审批、评论和责任变更 信息仍散落在邮件或聊天中
报表与计划基线 12% 查看原计划与当前预测的差异 只能看到最新日期,无法解释偏差
权限与迁移 10% 测试访客、外部协作者、导入导出和权限继承 上线或退出时可能出现治理风险

每个评分都应附一个实际证据。例如“依赖变更 4 分”应说明是自动更新日期、发送提醒,还是仅提供可视化连线。这样能避免不同评估者把同一分数理解成不同能力,也便于后续与供应商核对版本差异。

3. 试用不看演示项目,要跑一个真实切片

我建议选择一个周期约 4 至 8 周、涉及至少两个团队、任务依赖可辨认的小项目进行验证。项目不必覆盖公司所有流程,但要有真实负责人、真实审批和至少一次计划变化。用产品方准备好的演示数据,通常测不出导入质量、责任边界和协作摩擦。

  1. 导入或重建 20 至 40 项真实任务,检查负责人、日期和阶段是否能准确映射。
  2. 设置 5 条以上关键依赖,其中至少一条跨团队,测试日期变化的影响路径。
  3. 让执行者而不是项目管理员完成一次状态更新,记录耗时与疑问。
  4. 安排一次审批或外部等待,观察等待状态是否能与实际工作区分。
  5. 在试点中途调整一个里程碑,记录谁收到变化、多久完成重排、旧预测是否保留。
  6. 结束时检查能否输出负责人视图、管理者视图和复盘所需的原计划与实际结果。

这里的关键不是试点持续多久,而是能否触发一次真实变化。没有变化的试点只能证明团队会填表,无法证明系统能帮团队管理变化。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

五、五款工具逐一比较:适配边界比功能数量更重要

1. Microsoft Planner 高级功能:适合先看依赖与生态衔接

当企业已经把日常协作放在微软工作环境中,排程工具能否融入现有账号、文件、会议与团队协作,是很现实的选型因素。Microsoft Planner 的高级能力适合纳入候选,尤其当团队需要结构化任务、时间线和依赖管理时。具体能力在不同许可和产品组合中可能不同,应在企业实际租户里验证,而不是只用公开演示环境下判断。

它的优势是降低生态切换成本;需要留意的是,团队容易把“已有账号”误当成“已具备需要的排程能力”。试用时应重点检查任务层级、依赖关系、日期调整、项目视图、基线或报表,以及团队成员是否能以当前许可参与。若关键能力需要额外许可,要将用户范围、管理员配置和续费成本一起算入。

适用判断:优先用于组织已有较成熟微软协作环境、项目负责人愿意做标准化管理,且复杂计划能力确有需求的情况。若实际项目只有十几项简单任务,且没有依赖和资源冲突,先评估更轻量的现有功能往往更经济。

2. Asana:适合让跨职能团队看懂同一条时间线

Asana 的价值常体现在协作可读性:任务可以与负责人、状态、时间和讨论关联,团队成员较容易从自己的工作视角理解全局计划。对于产品发布、市场活动、内部项目等跨职能场景,时间线视图可以帮助大家发现并行任务和交接节点。

要特别验证高级依赖、项目组合视图、自动化和报表对应的套餐条件。试点时也应留意,一个任务是否会被重复创建到多个项目、评论和文件如何沉淀、跨项目负责人怎样查看负荷。如果团队把所有需求都堆在一个大项目中,时间线再直观也无法解决分类与权限混乱。

适用判断:项目协作参与者多、项目经理希望降低学习门槛、计划重点在跨职能透明度时,可以优先测试。若团队需要精细到工时级别的资源规划,或需要高度定制的表格化运营逻辑,则应将能力边界在试用中确认。

3. Smartsheet:适合以表格为工作语言的计划团队

Smartsheet 的表格思路对长期使用电子表格的团队较自然。任务行、列字段、筛选、汇总和不同视图可以承载较多运营信息,因此适合排期同时还要维护负责人、审批状态、预算或交付物等字段的项目。

灵活并不等于省治理。表格一旦允许每个部门自行加列、改状态和复制模板,很容易产生多个口径相近但含义不同的字段。项目负责人需要指定模板所有者、命名规则和归档机制;否则系统会逐渐变成更难清理的共享表格集合。

适用判断:团队熟悉表格,计划数据还要支撑审批、运营报表或多维筛选时,值得重点评估。若执行者很少使用表格、或项目需要严格控制流程与权限,试用时要专门检查使用体验和治理成本。

4. Monday.com:适合需要配置工作台,但要防止“搭建过度”

Monday.com 的一项吸引力是工作台和状态视图的可配置程度。团队可以围绕项目、任务、负责人和状态组织工作,并用不同视图呈现进展。对于项目类型多、管理方式还在演进、愿意投入一定运营精力的团队,这种可塑性有现实价值。

风险也来自可塑性本身:配置项目越多,表单、状态、自动化和字段越容易分叉。若每个项目经理各搭一套,管理层很快会遇到“同名状态不同义、同类项目无法对比”的问题。应优先验证模板复制后的治理规则、自动化额度、权限结构和跨项目汇总效果。

适用判断:组织愿意安排流程负责人维护工作台,且需要多种可视化方式时,可以进入候选。若团队期待购买后无需治理,或者当前缺少统一的项目状态口径,建议先完成流程设计再决定配置规模。

5. PingCode:适合把研发计划放回需求与交付链路中

对产品研发团队来说,项目时间线若与需求、开发任务、测试、迭代和交付脱节,项目经理通常还得在两套系统里重复维护。PingCode 更贴近研发管理语境,适合评估需求到交付的协同方式,特别是团队已经有明确的产品研发流程、需要跨角色跟踪交付节奏的情形。

面向 100 人以上组织时,关键问题不仅是单个项目经理能否排计划,还包括多团队是否能采用统一规则、权限能否匹配职责、历史数据如何迁移、管理者能否跨项目识别风险。对中大型组织而言,流程映射和推广设计的重要性常常不低于功能演示。

需要避免的是把研发流程工具当成所有项目的通用解法。营销活动、行政安排或短期活动计划可能不需要研发需求、迭代和交付的管理结构。若组织同时有多类项目,应考虑统一底层治理还是按场景采用不同工具,而不是为了“平台统一”让每个团队都套用不合适的流程。

适用判断:核心项目是软件研发或产品交付,团队规模和协作复杂度已经让需求、任务与发布计划难以靠表格维护时,值得优先做真实流程试点。若只是轻量甘特图需求,评估投入与实际收益后再决定是否引入更完整的研发管理体系。

6. 横向比较时,要比较同一个任务而非不同的产品演示

我会让五款候选工具都处理同一个模拟变化:一个上游设计任务延迟 3 个工作日,开发、测试和客户验收分别会受到什么影响?负责人能否看到变化?项目经理是否能区分旧承诺与当前预测?管理者能否定位风险而不是只看到“延期”标签?这个测试比看五段彼此不同的宣传演示更有判断力。

验证任务 必须观察的结果 容易漏看的风险
上游任务延期 下游日期、依赖提醒和里程碑影响是否清晰 只有视觉连线,没有实际变更传播
负责人同时参与多个项目 能否识别冲突和实际可用时间 各项目独立看起来都合理,合并后超载
审批等待两天 等待状态是否与执行工时区分 日历时间和投入工时混为一谈
阶段定义改变 旧数据、报表和模板是否仍可理解 阶段变更导致历史统计口径失效
项目结束归档 能否保留计划偏差与实际结果 只有最新版本,无法复盘原始承诺

六、具体案例与数据观察:用一个 10 周项目检验计划质量

1. 先做日历排程,再校验可用工时

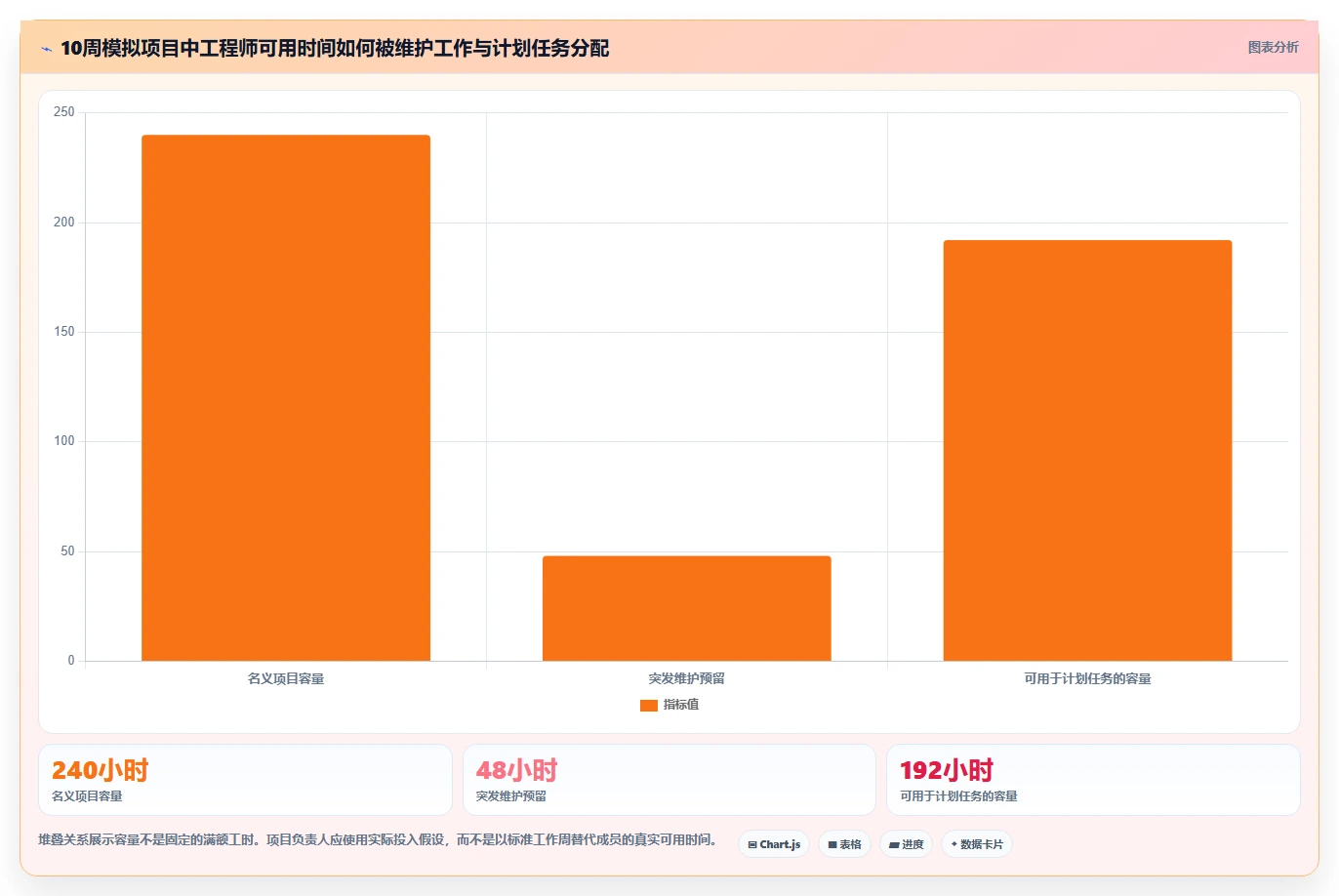

回到前文的模拟案例:6 个小组、48 项主要任务、10 周目标。假设核心工程师每周有 24 小时可投入项目,10 周理论上可提供 240 小时;但若每周预留 20% 处理突发维护,实际可排入计划的时间只有 192 小时。若排期仍按每周 40 小时计算,就会高估其可用能力约一倍。

这不是说每项任务都必须精确记录工时,而是要明确计划采用的容量假设。轻量项目可用“本周可投入半天、一天或三天”这样的粗粒度估算;高风险项目则需要进一步拆分工作量、等待时间和缓冲。关键在于同一项目中,所有人不能各自使用不同的估算口径。

2. 把“日期风险”与“工作量风险”分开

一个任务延迟可能来自工作量超过估算,也可能来自外部等待。两者处理方式不同:工作量风险可能要增援、缩小范围或重新排序;等待风险可能需要升级审批、提前发出请求或调整并行工作。若工具只允许填一个“延期原因”,团队很难从历史数据中判断到底是估算偏差还是流程等待。

我建议至少区分三类影响:执行工作未完成、前置输入未到、决策或审批未完成。项目复盘时,再看不同类型出现的频率、平均等待时长和受影响的里程碑。数据量较少时不要急着做复杂统计,但分类一致本身就能提高下一轮估算质量。

3. 进度百分比不如可验证的完成条件

“开发完成 80%”很难直接用于排程,因为剩下的 20% 可能包含最难的集成和修复。相比之下,将任务定义为“接口实现并通过集成测试”更可核验。对于跨团队任务,我会尽量设置明确的交付物或验收条件,再把状态变化与可观察结果绑定。

若确实需要百分比,应说明计算口径,例如按子任务完成数、可验证交付物或阶段权重计算。不同项目可以采用不同方法,但同一个项目的百分比需要可解释,否则管理者会把主观进度误当成剩余工期预测。

4. 用情景模拟估算维护投入,而非只比较订阅价格

假设项目经理每周花 6 小时收集各团队进度,采用更顺畅的更新机制后降到 3 小时;一个 10 周项目可释放约 30 小时管理时间。这只是情景推算,并非任何产品的实测结果。它说明订阅费用之外,还要计入维护工时、培训、管理员投入、迁移和报表整理成本。

如果工具看起来便宜,但每周都要由项目经理手动核对多份表格,实际总成本可能更高。反过来,功能更完整的平台也不必然更划算:如果团队用不到资源管理、复杂审批或跨项目组合能力,额外配置和维护反而可能变成负担。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

七、不同情况下的行动建议:把选型变成一个可执行试点

1. 小团队、任务简单、没有明显依赖

如果团队少于十几人,项目周期短,任务之间大多可以并行,先从现有协作工具或轻量任务视图开始。建立最小字段:负责人、计划开始与结束日期、状态、完成条件和阻塞原因。试运行两到四周,观察大家能否自行更新,再决定是否需要正式甘特图或更完整的平台。

此时不建议一开始就引入复杂的资源分配、工时记录和多层审批。先证明计划信息能被持续维护,再增加能力。否则团队把时间花在配置流程上,项目本身反而没有得到更多帮助。

2. 多团队协作,延期会影响里程碑

当上游交付推迟会压缩下游测试或验收,工具必须能表达依赖和计划变化。试点重点放在依赖关系、通知、里程碑、原计划与当前预测的区别上。选择具体项目测试“延迟 3 天”的完整影响链,不要只检查能否画出甘特图。

如果组织里已经有统一的协作生态,应先评估它现有的项目排程能力是否足够,避免为了单一视图额外引入系统。若现有工具无法支持关键路径或跨团队计划,再比较新增工具带来的改善是否大于双系统维护成本。

3. 多项目争用同一批关键人员

项目各自按时排好,并不代表组合起来可行。此时要把关键人员的可用时间纳入试点,检查能否看到跨项目负荷,以及管理者有没有能力根据优先级调整资源。若产品只有单项目甘特图,却无法汇总共享人员的工作冲突,就要评估是否需要组合管理能力,或用一套明确的资源评审机制补足。

不要把利用率长期排到 100% 当成效率。计划总会遇到缺陷、支持、休假和决策等待,完全没有缓冲的排期只是把风险从表格里隐藏起来。对关键岗位可先设定容量预留,再用真实数据逐月修正,不必一开始追求细到每小时的准确度。

4. 中大型研发组织,需要连接需求与交付

若产品、研发、测试和交付使用多套系统,且项目计划经常与需求状态脱节,应把“需求到版本”的链路纳入采购试点。PingCode 可作为研发流程候选,重点验证需求、研发任务、迭代安排和交付计划如何衔接,以及不同团队的权限和视图能否适配现有治理方式。

中大型组织还要安排流程负责人、管理员和推广节奏。至少先选一个代表性团队,定义项目模板和状态含义,再扩大范围。不要一口气将所有部门迁入,尤其不要在流程口径未统一时先导入大量历史任务。

5. 需要快速做管理汇报,但执行信息仍分散

如果主要痛点是每周汇总进展,先识别信息为何分散:团队不会更新、工具之间无法同步,还是管理层需要的指标没有定义。新平台不一定能解决口径问题。建议先统一“计划日期、预测日期、实际完成日期”的含义,再测试自动汇总是否减少重复录入。

管理视图应回答行动问题,例如哪些里程碑可能延期、需要哪个角色决策、哪些任务受同一资源限制。若报表只有红黄绿状态,却没有原因和负责人,颜色本身不会改善交付。

6. 采购前两周试点安排

  1. 第 1 至 2 天:挑选项目并确定试点目标,只选一个最主要的问题,例如依赖传导或减少汇总时间。
  2. 第 3 至 5 天:搭建最小模板,导入真实任务,检查字段映射和权限。
  3. 第 6 至 8 天:让实际负责人独立更新,记录完成一次更新所需时间与遇到的阻碍。
  4. 第 9 至 10 天:触发一次计划变化,观察影响通知、计划重算和跨团队响应。
  5. 第 11 至 12 天:对照试点前后的汇总耗时、信息遗漏和风险发现时间。
  6. 第 13 至 14 天:根据证据决定继续、调整流程或停止试点,并记录尚未验证的版本与许可问题。

两周足以检验使用摩擦和关键流程,但不足以证明长期投资回报。涉及续费、数据迁移或组织推广时,还应评估管理员工时、培训需求、权限模型和退出方案。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

八、不同方案的取舍:省事、可控与灵活很难同时最大化

1. 易上手与精细控制的取舍

轻量工具通常更容易让普通成员参与,但可能不足以支撑复杂依赖、资源组合和治理要求;功能更完整的平台能承载更多规则,却需要管理员、模板和培训。不要把“学习成本低”与“项目控制强”混为一谈,也不要因为组织规模大就默认所有项目都需要重型流程。

判断方法是先估算错误排期的代价。如果项目延期会影响客户合同、合规节点或重大版本发布,增加计划治理投入可能合理;若项目可随时调整、依赖稀少,过度控制造成的维护成本可能高于排期风险。

2. 灵活配置与统一治理的取舍

高度可配置能适应不同部门,但也容易形成多个互不兼容的状态、字段与模板。统一模板便于汇总,却可能压平业务差异。较稳妥的折中是统一少数关键口径,例如里程碑、风险等级和日期含义,同时允许任务阶段和项目视图按业务类型变化。

组织需要明确谁有权创建模板、谁批准关键字段变更、旧模板何时停用。没有治理责任人时,越灵活的平台越可能积累流程债务。这个成本不一定出现在首轮采购报价里,却会体现在报表整理和数据清理上。

3. 全面替换与渐进接入的取舍

全面替换能减少长期双系统维护,但短期迁移风险和培训负担较大;渐进接入容易控制风险,却可能让信息在新旧系统之间重复维护。选择前要指定唯一的“计划事实来源”,明确哪套系统中的日期与状态具有权威性。否则同一个项目出现两套截止日期,工具越多,沟通成本越高。

渐进接入适合先验证流程、逐步扩展的场景,但试点结束后必须设定去留期限。若旧表格无限期保留为备用台账,团队通常会继续维护两份数据,最终无法判断哪份准确。

4. 计划精度与缓冲空间的取舍

计划可以精确到具体日期,不代表预测就准确。估算越细,输入假设也越多;如果需求、资源和外部审批仍不确定,细到小时只会制造虚假的确定感。对长周期项目,按阶段滚动细化通常比一次性把全部任务排到很远更可靠。

应把缓冲视为对不确定性的显式管理,而非团队效率低下的证据。缓冲可以放在项目级、阶段级或特定风险节点,但需要说明由谁管理、什么情况可以动用、动用后如何重新预测。完全不留缓冲,往往只是把隐性风险推到最后。

5. 订阅价格与总拥有成本的取舍

比较价格时,不要只看单用户订阅费。还要考虑管理员维护、模板搭建、数据迁移、培训、外部协作者许可、自动化额度和退出成本。若一个工具要求大量人工整理状态,低价并不一定代表低成本;若高级功能只有少数项目需要,则可以评估按角色或团队逐步配置,而非全员购买最高层级。

采购前应向供应商确认报价口径、许可边界、数据导出方式和关键功能对应的套餐。对于合同周期、服务等级和数据安全要求,应由采购、信息安全和法务相关人员共同核对,不能仅依靠产品演示作判断。

2026年效率之选:5大可以制作项目时间计划的软件工具深度对比

九、结论与下一步:别先买“最强工具”,先验证最贵的失误

1. 选型最该先问的三个问题

第一,项目延期最常从哪里产生:估算偏差、外部等待、依赖遗漏,还是资源冲突?第二,计划信息目前由谁维护,维护一次要花多少时间?第三,哪些决策需要通过计划数据完成,例如是否调整范围、增加资源或改动交付窗口?这三个问题能帮团队把采购需求从抽象的“需要甘特图”变成可以测试的任务。

如果主要问题是跨职能团队看不懂进度,可以从协作可读性和更新体验入手;如果主要问题是依赖传导和关键路径,应优先验证排程逻辑;如果主要问题是研发需求与交付计划脱节,则应测试研发流程衔接;如果主要问题是同一批人被多个项目争用,就必须把跨项目负荷纳入评估。

2. 给不同团队的简明建议

  • 轻量项目:先用现有协作工具建立日期、负责人和完成条件,确认团队能持续更新后再扩展。
  • 跨团队项目:重点测试依赖变化、里程碑影响、计划基线和提醒,而非仅比较时间线界面。
  • 表格驱动团队:可评估 Smartsheet,但要同时制定字段、模板和权限治理规则。
  • 微软生态团队:可把 Microsoft Planner 高级功能纳入试点,并核对企业租户许可及实际功能。
  • 需要快速推广的业务协作团队:可比较 Asana 和 Monday.com 的使用门槛、配置成本与跨项目可见性。
  • 中大型研发组织:可将 PingCode 放入需求到交付的真实流程试点,先验证代表性团队,再决定推广范围。

3. 最后一个判断:计划不是承诺日期的展示板

项目时间计划的价值,不是让每个人都看到一个看似精确的结束日期,而是让团队更早发现“日期为什么可能失守”,并且知道下一步由谁做什么。工具的优劣,最终体现在风险出现后,团队是否减少了重复汇报、缩短了影响确认时间、保留了原计划与实际结果,并能从偏差中改进下一轮估算。

下一步可以先挑一个真实项目,选出 20 至 40 项任务,画清最关键的依赖,再让实际负责人完成一次更新和一次延期处理。记录这两次操作花了多久、漏了什么、谁需要额外解释。用这组证据去试用候选工具,再讨论采购,通常比先看功能表、再试图把团队塞进系统里更有效。

我的最终建议是:把“更新是否自然、变化是否传导、偏差是否能复盘”作为三条硬标准。五款工具没有脱离场景的绝对冠军;适合你的方案,是能以合理的维护成本让真实项目计划持续接近现实的那一款。

常见问题解答(FAQ)

1. 制作项目时间计划,甘特图够用吗?

我现在主要用甘特图排项目,但计划一变,后续任务的日期就得手动调整。我不确定该优先选甘特图好看的软件,还是选能处理依赖关系和资源冲突的工具。

如果项目只有少量任务、负责人固定、变更不频繁,甘特图通常够用;真正容易踩坑的是任务之间有依赖关系,却只把它们画成一排日期。前置任务延期后,工具若不能同步更新后续计划,图表看起来完整,实际排期已经失真。

选工具时,拿一个真实项目检查三件事:能否设置任务依赖、变更前置任务后能否重算后续日期、能否区分基线计划与当前计划。还要确认延期提醒和关键路径是否适合团队的管理方式;功能越多不一定越好,团队若不维护依赖关系,再复杂的排期能力也发挥不出来。

2. 对比5款项目时间计划软件,怎样避免只看功能清单?

我看了几款工具的功能介绍,几乎都有甘特图、看板和报表,光比功能数量很难选。我想知道能不能用同一套任务做测试,判断哪款更适合团队日常排期。

建议用同一份小型真实计划做试用,而不是照着销售演示走。可以准备约20个任务,包含3个里程碑、5组前后依赖、两名成员的并行任务,以及一次关键任务延期;依次测试创建计划、调整日期、查看影响和导出汇报。

评分可先设为:依赖与排期准确性30%、日常更新效率25%、协作与提醒20%、报表和导出15%、权限及数据迁移10%。这些权重不是行业标准,而是适合多数跨职能项目的起点评分;如果团队最头疼的是审批或合规,就应提高相应指标权重。记录每一步耗时和失败点,比“功能支持”打勾更能反映真实成本。

3. 项目时间计划应该怎样估算,才不至于一开始就排得过满?

我以前按负责人报出的单一工期排计划,项目到后期经常因为联调和等待审批延期。我想知道有没有一种简单方法,既能解释估算依据,又不会把所有任务都随意加上很大的缓冲。

对不确定性较高的任务,可以分别估算乐观、最可能和悲观工期,再用加权估算:(乐观工期+4×最可能工期+悲观工期)÷6。例如三种估算分别为3、5、9个工作日,结果约为5.3天,比直接选5天更能体现风险。随后单独识别跨团队等待、审批和联调等风险,不要把缓冲平均塞进每个任务。

若上述任务还依赖外部团队,可在排期中标注等待节点,并用历史数据设缓冲;没有历史数据时,先把缓冲作为显式假设,项目复盘后再调整,避免把估算误差藏在日期里。

4. 选项目时间计划软件时,最值得先验证的是什么?

我担心新工具上线后,大家仍然在表格里维护日期,软件里的计划很快就过期。团队里既有项目负责人,也有只偶尔更新进度的成员,我不知道该先看功能还是先看使用门槛。

优先验证更新是否足够轻:普通成员能否快速找到自己的任务、更新进度并说明阻塞,负责人能否看到变更对后续节点的影响。试点时可选一个正在进行的项目,连续观察两周,记录任务按时更新率、计划变更后的同步耗时,以及逾期任务被发现的时间。

例如,若任务更新率持续偏低,问题未必是提醒不够,也可能是字段太多、状态定义不清或维护责任不明。先删掉非必需字段、明确谁维护日期,再看数据是否改善。只有当成员愿意持续更新,自动排期、仪表盘和预警才有可信数据可用;选型时应把实际采纳成本与功能能力一起评估。

读者评论

卢
卢子涵

把案例明确标成情景模拟挺重要,避免把权重和工期误当成实测数据。实际选型时,还是得拿团队自己的项目验证依赖和负荷。

史
史知夏

文中提到先从上线节点倒推任务很实用。我们排期时常漏掉审批等待,结果开发延期后测试时间被挤压;这类依赖确实要在工具里实际演示。

段
段启航

字段多不代表计划更可靠。若每周更新要填一堆没人用于决策的信息,团队很快就会敷衍。先定清楚负责人和更新口径,比追求复杂报表更现实。

文章包含AI辅助创作:2026年效率之选:5大可以制作项目时间计划的软件工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/212318
