自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

《自主可控:2026年最佳5款可本地部署的项目管理软件选型指南》真正要回答的,不是“哪款工具功能最多”,而是当代码、需求、客户资料和项目进度不能交给公有云时,团队能否在自己的基础设施上把工具长期运行、持续升级,并在人员离职或供应商变化后仍然拿得回数据。我的核心判断是:本地部署项目管理软件的选型,应该先看数据边界、运维能力和协作流程,再比较看板、甘特图与报表;否则,买到的可能不是自主可控,而是一套需要自己长期维护却没人负责的系统。

一、先讲核心结论:本地部署没有一款适合所有团队的“最佳”

1. 五款候选工具,分别解决五类问题

如果把选型问题拆开看,这五款工具的定位差异比功能清单更重要:PingCode 偏向企业级研发与产品协作;GitLab Self-Managed 擅长把代码、持续集成和开发任务放在同一平台;OpenProject 更适合项目组合、计划与进度管理;Redmine 适合重视开源、可定制和轻量运行的团队;YouTrack Server 则在敏捷跟踪、问题管理与工作流配置之间提供相对均衡的选择。

这不是按市场份额或统一实测结果排出的名次。不同产品的授权方式、部署选项和功能边界会随版本变化,尤其是企业版能力、用户数限制和支持服务,最终应以厂商当前的官方说明和合同为准。本文所说的“最佳”,指的是在相应团队条件下更值得优先验证,而不是宣布一款工具在所有场景中胜出。

工具 更适合优先评估的场景 主要优势 选型前重点核实
PingCode 中大型研发组织,希望集中管理需求、项目、测试与研发协作 围绕研发协作提供较完整的流程视角 私有部署方案、模块范围、并发与容量、升级支持、合同中的数据边界
GitLab Self-Managed 工程团队已经依赖 GitLab,希望将代码与开发任务、流水线衔接 代码仓库、合并请求和 DevOps 流程关联紧密 项目管理能力与版本、许可层级的对应关系;实例运维复杂度
OpenProject 需要甘特计划、工作包、时间记录或跨部门项目跟踪 计划与进度视图较突出,适用范围不局限于软件研发 社区版与企业版差异、插件及集成、升级和支持方式
Redmine 偏好开源、自行维护,愿意配置流程和插件的技术团队 基础问题跟踪和项目协作模式清晰,部署资源需求通常较可控 插件兼容、界面体验、升级责任、定制代码的后续维护成本
YouTrack Server 希望用敏捷看板和工作流跟踪任务、缺陷与团队工作 问题跟踪、敏捷管理与流程配置较灵活 服务器版适用条件、用户规模许可、功能与授权的当前对应关系

这张表适合用于缩小候选范围,不适合直接作为采购排名。最终决策需要由真实任务验证:同一个需求能不能从提出、拆解、开发、测试走到发布;权限能不能按组织划分;数据能不能在备份中完整恢复。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

2. 按团队条件快速缩小范围

  • 研发流程要统一,且团队规模较大:先验证 PingCode 的私有部署方案,再与现有研发工具链对照,重点看需求、测试、权限和审计是否能落到同一个运行边界内。
  • 代码平台已经统一在 GitLab:优先检查 GitLab Self-Managed 的项目管理能力是否满足团队要求。若组合项目、跨部门依赖或产品需求流程较重,不要仅凭“已经有代码平台”就认定无需其他工具。
  • 管理重点是计划、里程碑和跨部门项目:将 OpenProject 放入首轮试用,使用真实项目验证工作包、甘特计划、时间记录和汇报视图。
  • 有工程人员维护系统,预算有限且需求简单:Redmine 可以进入候选,但要把插件升级、主题和定制脚本的维护时间纳入总成本。
  • 需要敏捷看板、缺陷跟踪和灵活工作流:验证 YouTrack Server 的部署模式、授权边界与团队工作流,不要只看看板演示。

我建议先筛两款,而不是同时部署五套。五套并行试用会把团队的时间花在配置演示环境上,反而没有足够精力测权限、迁移、备份恢复和真实任务。先用场景筛选,再以同一份验收清单对照,结论通常更可靠。

二、背景与真实场景:为什么“能装在内网”不等于自主可控

1. 自主可控至少包含四个边界

“本地部署”通常指软件运行在组织能够控制的服务器、私有云或指定环境中,但这个词本身并不保证全部数据都留在本地。身份认证可能调用外部服务,邮件可能通过第三方发送,附件可能写入对象存储,监控数据也可能发往外部平台。采购前,必须把每一种数据流向问清楚。

我会把自主可控拆成四个可验证的边界:数据归属、基础设施控制、运行维护能力和退出能力。只满足第一项,团队可能只是“数据存本地”;只有四项都能给出责任人、操作记录与演练结果,才接近可持续的自主控制。

  • 数据边界:任务内容、附件、用户信息、日志、备份和搜索索引分别保存在哪里?哪些数据会进入外部服务?
  • 基础设施边界:服务器、数据库、对象存储、网络出口和密钥由谁管理?生产与测试环境如何隔离?
  • 运行边界:谁负责补丁、版本升级、容量规划、故障响应和安全事件?供应商支持人员如何获得授权?
  • 退出边界:数据能否批量导出?导出的附件、用户、关系和历史记录是否完整?导出后能否迁入替代工具?

特别容易忽略的是“功能使用数据”和“业务内容数据”的区别。即使业务记录保存在内部服务器,如果产品许可校验、遥测、错误追踪或外部身份服务会产生网络请求,也应确认这些请求传输什么字段、是否可关闭、关闭后对许可与支持有何影响。不要根据“可私有化”四个字推断网络完全隔离。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

2. 四类组织,风险重点不一样

受监管或承担高保密项目的组织,关注的不只是服务器位置,还包括数据分类分级、账户权限、日志留存、补丁窗口、备份隔离和供应商远程支持。技术上可以部署,不等于合规审查已经通过;安全、法务和业务负责人应共同确认边界。

一百人以上的研发组织,主要挑战往往不是“能不能建一个看板”,而是多团队如何共用项目模型、如何管理项目之间的依赖、怎样区分研发管理者与外部协作方权限,以及系统升级时如何避免流程停摆。工具的权限粒度、审计能力和组织级报表要进入试用验收。

几十人的技术团队,更常见的隐性成本是运维能力不足。开源软件不一定比商业软件便宜:如果没有人维护数据库、监控、备份和升级,故障成本会落到项目负责人和开发人员身上。

非研发部门的项目团队,往往重视阶段计划、负责人、里程碑和进度汇报。研发专用术语、复杂工作流和大量字段可能让日常协作变重。选择前要让真实使用者完成一轮任务,而不是由 IT 部门单独评审功能。

3. 选型要同时算三本账

我在选型评审中会把成本分成许可成本、运行成本和变更成本。许可成本容易询价,运行成本包括服务器、数据库、存储、监控、备份、安全加固和支持;变更成本则包括数据迁移、流程调整、培训、插件维护和退出时的导出转换。

把三本账分开,可以避免一种常见错觉:某个产品首年许可费用低,就被当成总成本低。真正影响三年投入的,通常是每次升级要多少人天、故障恢复需要多久、管理员是否能独立处理权限与流程调整。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

三、五款软件逐一拆解:优势要和限制一起看

1. PingCode:适合把研发协作放在同一个流程里评估

对于中大型研发组织,PingCode 值得优先进入评估名单的原因,不是“模块多”,而是它面向研发协作场景组织功能。需求、项目、测试、研发任务和团队协作之间是否能建立清晰关联,直接决定团队能否减少重复录入和跨工具追问。

它更适合已经有明确研发流程、希望建立统一工作视图的组织,尤其是涉及多个团队、产品线或测试环节时。若企业需要私有部署,应在采购前确认具体交付模式、支持的基础设施、功能模块范围、版本升级节奏、许可方式和供应商支持流程。私有部署选项需要按项目方案与合同确认,不能只凭通用产品介绍推定。

不适合直接上马的情况也很明确:团队只有简单任务清单,没有专门管理员;当前痛点其实是目标不清或角色职责混乱;或者组织要求完全断网,但产品交付和许可校验条件尚未确认。此时应先把流程和网络要求写成验收条件,再做技术验证。

2. GitLab Self-Managed:代码与开发协作衔接强,项目组合管理要另行验证

GitLab Self-Managed 的突出价值是工程过程衔接:代码仓库、合并请求、问题跟踪和 CI/CD 能形成比较连贯的研发链路。对于开发团队而言,任务和代码变更能互相追溯,通常比再维护一套脱节的任务系统更有吸引力。

但“已有 GitLab”不等于“项目管理已经完整”。复杂需求评审、跨产品组合计划、非研发部门协同、资源与预算管理,可能需要额外设计或其他系统补足。部分功能还会因版本或许可层级不同而变化,采购前应逐项映射目标能力与实际部署版本。

它的另一个取舍是运维要求。自托管代码平台本身可能是关键生产系统,需要处理升级、数据库容量、存储增长、备份、恢复和高可用设计。若团队已经有成熟平台工程能力,整合的收益可能很高;若只是为了一个看板新增一套复杂实例,整体成本未必划算。

3. OpenProject:计划和进度管理优先时值得试用

OpenProject 的适用面不只限于软件研发。工作包、时间计划、甘特图和项目状态视图,对需要里程碑、依赖关系和阶段进度的工程、交付或跨部门项目有实际价值。评估时应拿正在执行的项目测试计划变更,而不是只演示一张静态甘特图。

它尤其适合项目负责人需要回答“哪些工作延误会影响后续里程碑”这一类问题的团队。若使用者主要通过即时沟通和短周期看板协作,复杂计划字段可能增加录入负担;应确认计划视图是否能由任务数据自动生成,而非要求成员维护两套信息。

OpenProject 存在不同产品计划与服务安排。社区版和企业版能力、支持服务、插件或集成范围要以当前官方说明为准。自建社区版也不是“没有成本”:团队仍需对部署、备份、安全和升级负责。

4. Redmine:开源灵活,但插件越多,升级治理越重要

Redmine 是许多团队考虑自建问题跟踪系统时会评估的选项。它的优势在于开源、自行部署空间较大,并且可以围绕项目、问题、版本和知识内容建立基础协作流程。对于熟悉服务器和应用维护的团队,这种可掌控性有吸引力。

它的弱点也来自灵活性。团队可能通过插件、主题或本地代码把系统逐步改造成“自己想要的样子”,但每增加一项依赖,就需要回答:谁维护、如何测试兼容、上游更新后多久跟进、插件停止维护后怎么办?缺少插件清单和责任人时,系统会变成只有少数人敢升级的内部资产。

因此,Redmine 更适合有明确技术负责人、需求相对稳定且能够控制定制范围的组织。若用户体验、现成企业支持、复杂权限治理或深度跨系统集成是硬性条件,应通过真实原型验证,不要默认开源项目能够低成本补齐所有能力。

5. YouTrack Server:敏捷工作流灵活,先核实服务器版与授权条件

YouTrack Server 可以纳入需要问题跟踪、敏捷看板和可配置工作流的团队的候选范围。其价值在于围绕任务和缺陷组织工作,并支持团队对状态、字段与流程进行调整。对工程团队来说,试用时应观察成员是否能快速找到待办、负责人、优先级和历史记录。

评估重点不是只看工作流编辑器,而是检查流程维护是否依赖少数高级管理员。工作流越灵活,越要规定谁能修改、修改如何审批、配置如何测试和回滚。否则,业务变化很快会沉淀成难以解释的状态分支。

部署形态、服务器版可用条件、用户数量和许可模式可能随厂商政策变化。本文不把某个版本或价格作为长期事实,采购团队应直接核验当前官方产品与许可页面,并确认安全更新周期和支持渠道。

6. 把“功能清单”改成“关键任务验收”

五款软件对比时,最有效的方式不是在表格里数功能,而是用一组相同任务走完整流程。比如:新建需求、分配负责人、拆分子任务、关联代码或测试、变更优先级、记录阻塞、生成迭代视图、导出项目数据。每项都由实际使用者操作,并记录完成时间、需要的管理员协助和遗漏信息。

我建议每款候选工具至少测试一个日常任务、一个异常任务和一个退出任务。日常任务检验效率,异常任务检验流程韧性,退出任务则检验数据是否真正可带走。只演示顺利路径,几乎无法发现权限和恢复方面的问题。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

四、常见误区:把部署选项当成结果,容易低估长期责任

1. 误区一:装在内网,就代表数据绝不会外流

应用部署位置只回答“主服务运行在哪里”,没有回答登录、许可验证、邮件、对象存储、遥测和供应商支持如何工作。采购前应画出数据流图,逐项确认目的地、字段、传输加密、保留方式和关闭选项。涉及敏感数据时,还要让安全团队复核真实配置,而不是只接受销售口头承诺。

最实际的验收方式,是在测试环境观察网络请求与系统日志,并在断开外网或限制出口的条件下验证核心功能。测试结果要注明版本、配置和时间,因为不同版本、插件和集成方式可能改变数据路径。

2. 误区二:开源软件就一定更便宜

开源减少或免去的可能是特定许可支出,不会自动免除系统管理员、升级测试、插件治理、备份恢复和安全响应的成本。团队每月若要投入固定人天维护系统,这些人天应进入成本核算,而不是被视为“反正有工程师”的免费资源。

开源也不意味着没有商业支持;同样,商业产品也不意味着所有运维都由供应商承担。应把支持范围写成可核验的问题:故障响应时间是什么,覆盖哪些模块,谁负责数据库问题,升级失败如何处理,支持人员是否需要远程访问。

3. 误区三:功能越多,团队效率就越高

每个必填字段、状态和审批节点都在消耗使用者时间。功能只有在减少重复沟通、降低遗漏或改善决策时才有价值。试用中要记录“完成一项典型任务需要几次页面跳转、多少次重复录入、多少次管理员介入”,而不是只记录菜单数量。

复杂流程应该分阶段开放。先让系统覆盖团队最常见的工作,再根据数据发现真正的管理缺口。上线第一天就复制所有历史审批,常见结果是流程看起来完整,成员却通过私聊和表格绕开系统。

4. 误区四:备份文件存在,就等于能恢复

备份是否有效,要通过恢复演练证明。项目管理系统通常包含数据库、附件、搜索索引、配置、身份映射和密钥等多个部分。仅备份数据库而漏掉附件目录,或者只保存文件却没有测试版本兼容,都可能在恢复时暴露缺口。

采购和上线前要明确恢复点目标与恢复时间目标。前者说明最多能接受丢失多少时间的数据,后者说明业务希望多快恢复。目标必须结合系统重要性与预算设定,再用演练记录验证,不能只在文档中写一个漂亮数字。

5. 误区五:迁移就是把任务导成表格

项目数据有关系结构:任务可能关联版本、迭代、附件、评论、人员和审批记录。导出一个 CSV 文件不一定能保留这些关系。迁移前应抽样核对字段映射、附件完整性、用户身份、历史活动、权限和链接跳转,并验证目标系统能否再次导出。

如果旧系统的数据量大、历史规则复杂,迁移应单独做小批量演练。先选一个有代表性但可控的项目,完整迁移到测试环境,由业务用户确认内容,再决定是否扩大范围。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

五、专业判断逻辑:用可复现的评估代替“看起来不错”

1. 先写约束,再安排演示

在安排产品演示前,我会先把不能妥协的条件写成清单:部署位置、是否允许外网访问、身份认证方式、审计保留要求、数据分类、并发规模、可用性目标、备份策略和预算边界。然后区分“必须满足”和“可以折中”,避免在演示后才发现候选产品不满足硬性限制。

一个实用做法是为每项要求标注验证方法。比如“支持私有部署”要对应部署拓扑和合同说明;“支持权限控制”要对应不同角色的实操测试;“支持数据导出”要对应实际导出文件与再导入测试。没有验证方法的要求,往往只是愿望。

2. 采用两阶段评分,不让总分掩盖红线

第一阶段检查红线:数据边界、合规要求、身份集成、备份恢复和组织认可的部署方式。任何一项不满足,都不应靠其他功能得分补回来。第二阶段才比较流程适配、使用体验、集成能力、管理视图、总拥有成本和实施难度。

如果采用评分,可以把每个维度按一至五分打分,并为分数附上证据。三分不是“感觉一般”,而应写清楚是哪项测试未通过或仍需供应商确认。权重也要由业务负责人、安全负责人和 IT 共同确定,不能由单一部门把自己的偏好当成全公司的优先级。

3. 给每项能力设置可观察的验收指标

功能验收要从口号变成指标。例如,不写“工作流灵活”,而写“管理员能否在不改代码的情况下新增一个审批状态,并完成测试与回滚”;不写“支持审计”,而写“指定角色修改任务状态后,审计记录能否显示操作者、时间、前后值并按要求导出”。

同样,性能不能只依赖厂商给出的单机规格。要用接近实际的数据量、附件大小、并发用户数和复杂筛选操作测试。小规模测试通过,只能说明小规模测试通过,不能据此推断生产环境的长期容量。

4. 将上线后的治理安排写进选型材料

选型结论应包含系统所有者、技术管理员、业务流程负责人、安全联系人和供应商支持联系人。还要写明升级频率、补丁流程、备份负责人、恢复演练周期、插件审批和配置变更记录方式。没有明确负责人,就不要把系统当成“已经完成交付”。

权限治理也应有规则。至少要区分普通成员、项目负责人、管理员、审计人员和外部协作者,并确认离职、转岗、供应商合作结束时如何撤销权限。团队规模越大,越不能依赖管理员记忆进行账户清理。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

六、具体案例与数据观察:用一百二十人研发组织做一次情景推演

1. 案例设定:问题不是缺少看板,而是信息断在工具之间

下面是一个用于说明评估方法的情景推演,不是某家客户的真实案例,也不是产品性能实测。假设某企业有约一百二十名研发及测试人员,分成六个团队,产品需求、研发任务、测试缺陷和发布记录分散在多个系统中。管理层希望把核心协作数据部署在内部环境,同时保留代码平台。

在这个情景中,团队的原始问题包括:需求变更后开发和测试未同步、迭代状态需要人工汇总、跨团队依赖靠会议追踪、系统管理员不知道附件备份是否完整。选型重点因此不是“谁的看板最好看”,而是需求到交付的链路、跨团队可见性、权限、审计和恢复。

2. 用同一组任务比较候选工具

测试任务设为:产品提出一项需求,评审后拆成研发与测试子任务;开发提交代码并关联任务;测试记录缺陷;负责人变更迭代优先级;管理者查看延期原因;管理员导出该需求及相关历史。每款候选工具都使用相同流程,记录每个步骤由谁操作、是否需要第二次录入、哪些字段无法映射。

这个测试会较早区分候选工具的适配方向。GitLab Self-Managed 可重点验证代码与开发任务的关联;PingCode 可重点验证研发环节之间的协作链路与组织级视图;OpenProject 可重点验证跨团队计划和里程碑;Redmine 要额外记录插件依赖;YouTrack Server 则检查工作流变化是否能被管理员稳妥维护。

3. 示例评分:只作为评审方法,不是产品排名

下表展示如何记录一次试用结果。分数是情景模拟的填表示例,不代表五款软件的实测结论。真实评审中,应由团队在目标版本和实际环境中测试后替换,并在每个分数旁附证据链接或截图编号。

评估维度 权重示例 应记录的证据 通过判断
部署与数据边界 25% 部署拓扑、网络请求清单、外部服务说明 所有关键数据路径明确,硬性安全要求满足
关键任务完整度 25% 需求、开发、测试、发布任务的操作记录 关键流程无需不可接受的重复录入或线下补表
权限与审计 15% 角色测试、权限变更记录、审计导出样本 关键操作可追溯,外部协作权限可限制和撤销
数据迁移与恢复 15% 测试导出、恢复日志、附件与关系抽检结果 能按既定目标恢复,并能解释迁移中的损失范围
运维与升级 10% 升级演练、监控项、备份负责人、故障手册 组织有能力按计划维护,或已落实服务支持
三年总成本 10% 许可报价、服务器估算、人天与培训预算 口径统一,关键成本项有责任人和预算来源

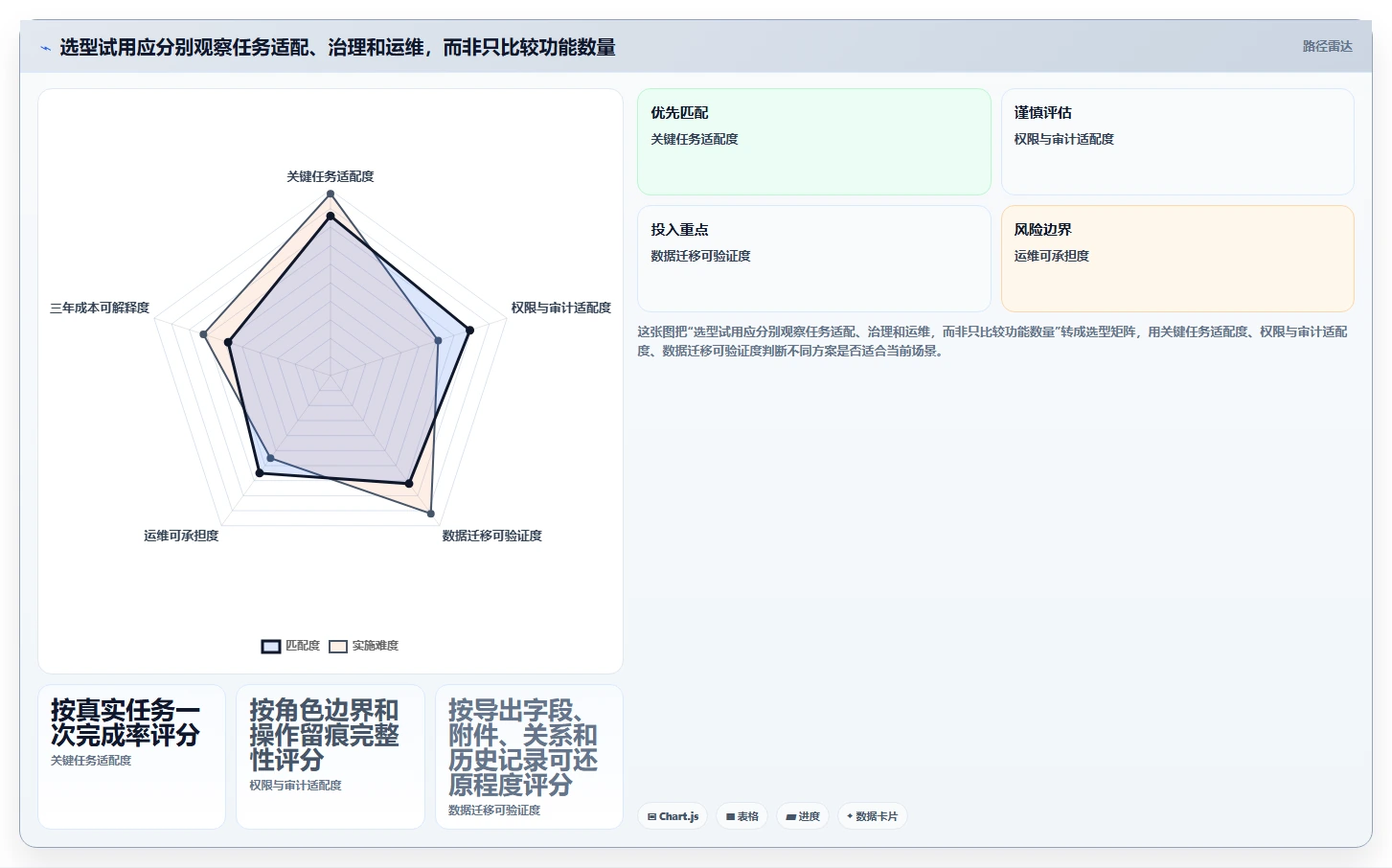

权重只是示例。若数据合规是不可妥协条件,就应把它设为通过门槛,而不是让它仅占总分的一部分。总分能帮助比较,却不能替代风险审查。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

4. 如何判断试点是否值得扩大

试点前先固定基线,至少采集两周的汇总耗时、重复录入、需求变更漏同步次数、依赖追踪时间和权限处理工单。试点期间保持统计口径不变,并注明团队规模、任务数量和假期等影响因素。样本不大时,不要把个别周的波动解释成长期收益。

结果也不应只看“任务完成得更快”。如果汇总时间减少,却增加了管理员配置工时;或者开发流程变顺,但外部协作者无法按要求隔离,整体上未必是改进。试点报告应同时呈现业务收益、运维投入、风险变化和未解决问题。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

七、不同情况下的行动建议:从需求边界走到试点验收

1. 高保密或严格隔离环境

先确定断网、有限外网还是专网条件,再向供应商或实施方索取可落地的部署架构、许可校验说明、升级包获取方式、外部依赖清单和远程支持流程。要求在测试环境验证关键业务功能是否能在约束条件下运行,并记录无法离线完成的功能。

安全团队还应确认日志、备份、密钥和应急账户的管理方式。高保密环境不宜先选工具、后补安全控制。若供应商支持必须远程接入,应明确审批、时间窗口、操作留痕和访问撤销方式。

2. 中大型研发组织,尤其是一百人以上

把评估重点放在组织模型和治理成本,而非单一团队的看板体验。验证多团队空间、权限继承、跨项目视图、需求与测试关系、审计导出、身份集成和批量管理。PingCode 可作为研发协作方案之一优先评估,具体是否合适仍取决于组织现有流程、部署方案和服务边界。

试点应覆盖不同成熟度的团队:一个流程稳定的团队、一个经常跨团队协作的团队,以及一个有较多外部协作的团队。只在最成熟的小团队成功,不足以证明全公司能顺利推广。

3. 预算有限、技术团队较小

先计算谁来维护,而不是先判断哪款许可免费。列出每月可投入的管理员工时、当前数据库经验、监控能力和故障值守安排。若无人承担安全更新和恢复演练,优先寻找能提供明确支持的方案,或把使用范围控制在低风险试点内。

若采用 Redmine 或其他开源方案,建立插件目录、版本兼容表和定制记录。新插件上线前要确认维护者、数据访问范围、升级影响和替代选项。小团队最怕的不是功能少,而是系统只有一名成员理解且无人接班。

4. 工程工具链已经围绕 GitLab 建立

先测试 GitLab Self-Managed 能否覆盖当前开发任务、代码关联和流水线协作,而不是为了追求统一而迁移所有项目流程。若团队管理需求超出其适用范围,再明确哪些能力由主平台承担、哪些由补充工具承担,并定义数据同步的权威来源。

避免两个系统同时维护同一项状态。例如,迭代状态若在两个平台都能修改,就要规定哪个是唯一可信来源;否则整合带来的页面入口增加,可能不如原先的分散状态。

5. 以交付计划或跨部门项目为中心

让项目经理、业务负责人和实际执行者共同试用 OpenProject 等偏计划管理的方案。重点观察里程碑调整后,任务依赖和状态是否能被准确理解;如果团队习惯短周期看板,则额外检查计划功能会不会变成重复维护。

非研发团队也可以使用研发工具,但应先移除无关术语与不必要字段。试点时邀请不熟悉软件工程流程的成员完成任务,若只有管理员能解释页面上的概念,说明工具配置还没有达到业务可用状态。

6. 先做一个范围可控的三十天试点

  1. 第1至3天:确定业务场景、数据边界、评估角色、基线指标和退出测试范围。
  2. 第4至10天:完成测试环境部署、身份集成、权限配置与基础数据导入,保留配置记录。
  3. 第11至24天:让真实团队执行日常任务,记录完成时间、绕行、管理员介入和故障情况。
  4. 第25至27天:进行备份恢复、数据导出、附件抽检和异常账号撤销演练。
  5. 第28至30天:由业务、安全和 IT 共同评审收益、剩余风险、预算和扩容条件。

三十天是一个便于安排的试点周期,不是所有组织都必须照搬。任务频率低、审批链复杂或需要观察月度项目周期的团队,可能需要更长时间;无论周期多长,退出演练都应纳入计划,而不是等到采购结束后再考虑。

八、不同情况下的取舍:选择更适合承担的复杂度

1. 企业级能力与内部可维护性

商业产品往往能提供更完整的支持和组织级能力,但采购前要确认哪些能力在当前部署方案中可用,哪些需要额外许可或服务。开源产品让团队有更多控制空间,但控制权也意味着责任:组织要承担补丁、兼容、排障和长期升级。

可以用一个简单问题判断:如果关键管理员下周离职,系统还能否安全运行、完成恢复并进行常规变更?若答案是否定的,问题不一定在软件,而在组织能力没有形成冗余。

2. 功能集成与工具边界清晰

一体化平台的优势是减少数据断点,风险是把更多流程集中到单一系统,迁移和升级影响面更大。多个专用工具的优势是各自聚焦,代价是身份、字段、状态和附件需要跨系统同步。团队应评估实际的信息流,而不是把“平台多”或“平台少”当成效率本身。

若保留多工具组合,必须定义主数据归属。例如任务状态由哪个系统维护、代码关系由哪个系统保存、用户身份以哪个目录为准。缺少唯一来源时,接口再多也可能只是在同步不一致。

3. 自建部署与托管服务

自建给组织更多基础设施控制力,但组织也需要承担容量、安全、可用性、备份和灾难恢复责任。托管服务可能减少部分基础运维,却未必符合数据驻留或隔离要求。两种方式都需要逐条核实实际合同和架构,不能只凭“云”或“本地”的标签下结论。

如果组织选择本地部署,应预算环境冗余、监控、备份存储和恢复演练。只准备一台服务器,把所有组件放在一起,并不能自动满足高可用或容灾要求。

4. 可定制性与升级稳定性

字段、工作流和插件让系统更贴合组织,但定制越多,越需要版本管理、测试环境和回滚方案。我的建议是优先用产品原生配置满足需求,只有明确业务价值且无法用标准能力解决时才开发定制功能。

每项定制都要有负责人、业务理由、影响范围、替代方案和退出日期。没有这些信息的定制很容易永久留下,后来每次升级都变成“没人敢动”的风险点。

自主可控:2026年最佳5款可本地部署的项目管理软件选型指南

5. 速度与治理成熟度

快速上线可以帮助团队尽早发现问题,但没有权限、备份和负责人安排的快速上线,可能只是把风险推迟到生产阶段。反过来,治理流程如果过度复杂,试点可能长期无法启动。较稳妥的做法是先设定最小安全门槛,再在受控范围内试用,并为每个扩展阶段设置明确通过条件。

对大多数组织而言,值得购买的不是功能最多的软件,而是团队能够持续运行、能解释数据去向、能通过恢复测试、也能在未来退出的软件。产品本身提供可能性,治理能力决定这种可能性是否真实。

九、采购前的核对清单与最终结论

1. 采购前逐项确认

  • 部署模式、支持的操作系统、数据库、存储和网络条件是否与内部标准一致。
  • 任务数据、附件、身份信息、日志、备份和遥测分别流向哪里,哪些外部连接可以关闭或替换。
  • 目标版本有哪些功能,哪些属于额外许可、插件、专业服务或特定部署方案。
  • 账号、角色、外部协作者、审计日志和离职撤权能否满足内部治理要求。
  • 升级、补丁、漏洞响应、远程支持和故障服务边界是否已经书面确认。
  • 数据导出是否包括附件、关系、历史记录和配置;是否完成过目标环境导入验证。
  • 备份覆盖哪些组件,恢复演练由谁执行,恢复目标是否符合业务要求。
  • 三年成本是否包含许可、服务器、存储、支持、管理员人天、迁移、培训和升级维护。
  • 试点范围、成功指标、风险接受人、扩容条件和退出条件是否有书面记录。

2. 最终判断:把“控制权”落实为可验证的能力

2026 年选择可本地部署的项目管理软件,最容易犯的错误仍然是把“部署在自己的服务器上”当成最终目标。真正有价值的自主可控,是组织能够回答数据在哪里、谁能访问、故障如何恢复、升级由谁负责、供应商变化时怎样退出,并且能用演练结果证明答案成立。

如果你现在正在选型,下一步不要先约五场产品演示。先写出三类关键任务、五项不可妥协的边界和一份三年成本表,然后筛出两款候选工具,在真实数据结构和真实角色下试用。试点结束时,除了确认功能是否好用,还要拿到一份恢复记录、一份数据导出抽检结果和一份责任人清单。

我对这类选型的独特判断是:自主可控不是软件的一个标签,而是组织在没有供应商替你做决定时,仍然能维护、审计、恢复和迁移的能力。如果团队暂时没有这种能力,就先缩小范围、明确责任、补齐演练;选一款更容易接管的系统,往往比追求功能最全更接近真正的长期控制。

3. 参考资料与核验原则

本文对产品定位的概括,参考各产品官方公开的产品说明、部署文档、版本与许可页面,包括 PingCode 官方产品资料、GitLab Self-Managed 文档、OpenProject 文档与产品计划说明、Redmine 官方站点和文档,以及 YouTrack Server 官方文档与许可说明。由于产品能力、许可和部署政策会变化,采购时应以当前官方页面、实际交付方案和合同条款为准。

文中的评分维度、试点周期、成本指数及案例数据均已明确标注为评估框架或情景模拟,不应当作行业统计、产品测试结果或报价依据。正式决策应使用团队自己的任务样本、网络观察、工时记录和恢复演练结果替换示例数据。

常见问题解答(FAQ)

1. 2026年选本地部署的项目管理软件,怎样判断哪款真正适合团队?

我在看本地部署方案时,发现“支持私有化”并不等于系统完全可控:有的产品能装进内网,却仍依赖外部授权、更新或特定云服务。我该用哪些标准比较,才不至于只看功能列表和宣传语?

先设硬门槛,再比较功能。硬门槛建议包括:断网时核心功能可用、数据能完整导出、备份可独立恢复、授权机制符合内网条件、升级路径可验证。任何一项不满足,都不应靠高分功能补偿。

通过门槛后,可用一张加权表评估:数据与部署控制 25 分,流程适配 20 分,权限审计 15 分,集成能力 15 分,升级与维护 15 分,使用体验 10 分。分数不是行业标准,而是让评审团队明确取舍;安全要求更高的组织,应相应提高数据控制和审计权重。

比较时让候选系统完成同一组任务,例如创建需求、拆分迭代、变更负责人、导出记录、恢复备份。不要把“功能存在”记作通过,只有实际操作成功且留下记录,才算满足。

2. 本地部署项目管理软件的试用,怎样设计才能测出真实差异?

我担心演示环境里的功能看起来都很顺,真正放进公司内网后,部署、权限和恢复却冒出问题。有没有一套投入不大、但能尽早暴露短板的验证流程?

建议做两周小规模验证,而不是只听厂商演示。准备一台与目标环境接近的测试服务器,限制外网访问,并邀请 8,12 名代表性用户,覆盖项目负责人、开发、测试和只读管理者。测试数据可包含 3 个项目、约 200 条任务、几次状态变更和权限调整。

第一周验证日常操作与权限边界:普通成员能否看到不该访问的项目,离职账号停用后权限是否立即失效,审计记录能否追溯关键变更。第二周验证故障场景:备份后在干净环境恢复,模拟服务重启,并确认断网时登录、通知和任务编辑哪些可用、哪些不可用。记录每项任务的完成时间、失败点和人工绕行步骤。

比如“备份成功”不代表可恢复;只有在另一环境恢复后,抽查任务、附件、评论和权限都完整,才算通过。这个差异往往比首页功能数量更能影响上线风险。

3. 项目管理软件部署在内网,就能保证数据自主可控吗?

我原本以为服务器放在自己的机房,数据就自然掌握在自己手里。后来才意识到,授权、升级、日志和依赖组件也可能影响控制权;选型时应该逐项查什么?

内网部署解决的是数据运行位置,不自动解决数据控制权。评估时应把控制链拆成四部分:数据能否完整导出,系统是否存在外部授权或联网依赖,管理员能否审计关键操作,出现停服或供应商变更时能否继续使用和维护。

要求供应方说明离线安装、授权续期、补丁获取和紧急升级的具体流程,并在测试环境中验证,而不是只接受“支持内网”的口头承诺。还要核对依赖组件清单、漏洞响应方式、版本支持周期,以及日志和附件的保存、删除规则。一个实用判断是做“断网与退出演练”:切断测试环境外网,确认核心流程仍可运行;

再按约定格式导出数据,检查是否包含任务关系、评论、附件索引和用户映射。若只能导出表格,却丢失关系和历史记录,迁移自主权仍然有限。

4. 从旧系统迁移到本地部署的项目管理软件,怎样避免数据和流程迁过去却用不起来?

我最担心的不是把任务表导入新系统,而是历史评论、附件、状态变化和权限映射丢失,最后团队只能重新建账。我该怎样安排迁移验证,并判断是否值得切换?

不要先做全量迁移。先抽取一批能代表复杂情况的数据,例如包含附件、跨项目关联、已关闭任务和多次状态变更的记录,建立字段映射表,明确哪些内容原样保留、哪些需要转换、哪些无法迁移。安排至少两轮试迁移:第一轮检查字段和关系映射,第二轮由真实使用者按日常任务验收。

抽样核对任务数量、附件可打开率、负责人映射、评论时间线和权限结果;对关键字段设置明确阈值,例如关键任务及附件必须逐条核对,而不是只比较总记录数。切换决策还要算维护成本:实施与迁移工时,加上服务器、备份、升级、安全维护和管理员投入。

若新系统减少了外部依赖,却需要长期人工补录或维护大量自定义流程,表面上的自主可控可能换来了更高运营负担;应先用试点测出差额,再决定是否扩大范围。

读者评论

彭
彭程

把数据边界拆成任务、附件、身份和遥测几条路径来核实,这点很实用。尤其附件常和数据库分开存,恢复演练不能只看数据库是否启动。

金
金可欣

开源自维护不等于总成本低,插件兼容、升级回归和管理员工时都该算进三年投入。对缺少专职运维的小团队,这可能比许可费用更关键。

张
张宁

文中的评分明确只是筛选方向,不是性能测试,这样表述比较客观。实际试用时用同一条需求走完权限、协作、备份恢复和导出流程,比看演示更有参考价值。

文章包含AI辅助创作:自主可控:2026年最佳5款可本地部署的项目管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/212126

赞 (0)
飞飞飞飞
2026年效率之选:7款顶级协同任务软件工具大盘点
上一篇 4小时前
研发团队必备:2026年最受欢迎的7款协作平台PingCode推荐
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
