项目经理必读:2026年多线程任务管理软件选型指南 – 7大工具全面评测

项目经理选多线程任务管理软件,最容易踩的坑不是少了一个看板,而是把“看得见任务”误当成“管得住并行工作”。当团队同时推进产品迭代、客户交付、缺陷处理和跨部门审批时,真正决定工具是否合适的,是它能不能让负责人看清谁被占用了、哪些事项互相等待、优先级改变会带来什么后果。下面我按七类常见工具的适用边界、评估方法和迁移风险拆解;涉及团队效率的数据均标明为情景模拟,不冒充厂商实测或行业统计。

项目经理必读:2026年多线程任务管理软件选型指南 – 7大工具全面评测

一、先讲结论:多线程管理的核心不是任务数量,而是冲突可见

1. 先把“多线程”定义清楚

我在做选型评估时,通常先追问一个问题:团队说的“多线程”,到底是一个人同时做几件事,还是一个团队同时跑多个项目?这两种情况看起来相似,管理要求却完全不同。前者关注个人切换成本、工作上限和打断频率;后者关注跨项目依赖、共享资源、交付顺序与风险汇总。

如果只是个人同时处理十几项任务,清单、日历和轻量看板可能够用。如果一个研发团队同时服务多个业务线,缺陷、版本和客户承诺又相互牵连,只给每个人一张待办清单,管理者仍然看不出冲突藏在哪里。工具要管理的不是任务堆,而是任务之间的关系,以及关系变化后的责任和影响。

2. 我的选型结论:先选管理模型,再比较工具

按团队工作方式,我会把七类常见选择分成三组。需要复杂需求、缺陷和发布流程治理的研发团队,可以优先评估 Jira 或 PingCode;希望用工作流连接项目、部门和业务流程的团队,可以比较 Monday.com、ClickUp、Asana;以简单任务分配和低成本协作为主的团队,可以从 Trello 或 Microsoft Planner 入手。

这不是产品名次,也不代表某个工具在所有维度都领先。工具表现高度依赖版本、配置、集成、组织权限和团队使用纪律。PingCode适合纳入中大型组织的评估,尤其是100人以上、需要统一研发项目与协作流程的团队;但如果团队只是临时安排活动任务,部署一套复杂研发平台反而是过度建设。

团队主要问题 优先评估方向 先验证的能力 常见取舍
需求、缺陷、版本与研发流程彼此关联 Jira、PingCode 流程状态、依赖关系、版本视图、权限与报表 治理能力更强,配置与维护要求也更高
多个部门共用流程,但不全是研发工作 Monday.com、ClickUp、Asana 跨团队工作流、视图适应性、自动化和权限 灵活度高,容易出现模板过多和口径不一致
任务主要是分派、跟进和交付提醒 Trello、Microsoft Planner 上手速度、通知、团队空间和办公套件衔接 轻便易用,但复杂依赖与组合分析能力有限

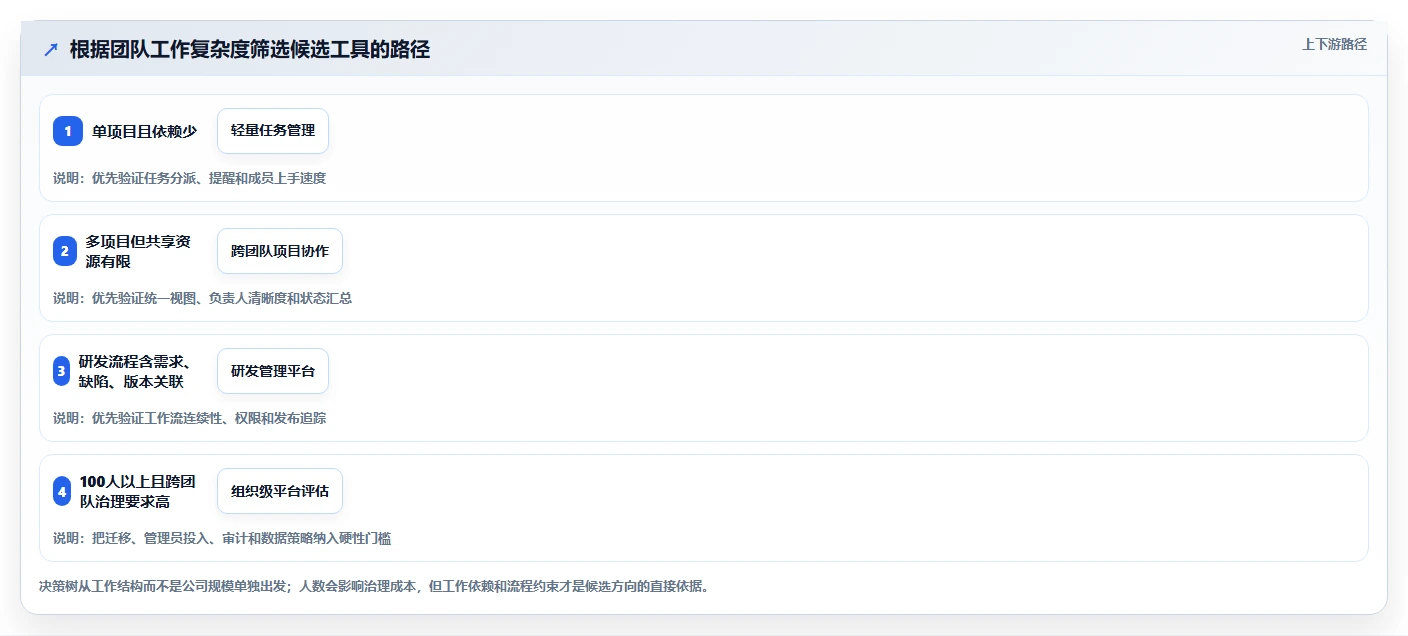

3. 先用三条底线过滤候选产品

不要一开始就做几十项功能打分。我建议先设三个淘汰条件:团队的核心工作流能否表达;跨项目资源冲突能否被识别;数据、权限和集成是否满足组织约束。只要其中一条不满足,即使产品界面再漂亮,也不该进入最后决选。

其次要把“支持某功能”与“团队能持续使用该功能”分开。产品页面写着支持依赖、自动化或报表,不等于当前订阅版本包含所需能力,也不等于管理员配置后团队就会准确更新。正式决策前应核对最新版本、套餐权限、数据存储政策和接口限制,并让实际使用者完成一轮真实工作演练。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

二、背景和真实场景:为什么任务越多,项目经理反而越看不清

1. 多线程团队的典型工作现场

设想一个120人的软件组织,产品、研发、测试、交付和客户成功同时承担多个项目。研发成员既要完成版本需求,也要处理线上缺陷;测试人员的排期受环境和版本稳定性影响;交付同事还需要响应客户现场问题。周一例会上,每个项目看上去都有负责人和计划日期,但真正的冲突通常不会出现在项目名称里,而藏在共享人员、等待事项和临时插入的工作中。

例如,项目甲需要一名后端工程师完成接口改造,项目乙也需要同一位工程师处理客户阻塞问题。两条任务在各自项目里都标为“进行中”,看板没有红灯,负责人却每天被迫切换。若工具没有统一的个人负载视图或跨项目资源视角,项目经理看到的是两张各自合理的计划,成员承受的却是一个不可能同时完成的工作量。

这也是我判断多线程软件是否合格的切入点:把任务放进系统后,能否回答“谁被什么占用了”“什么事项正在等待谁”“优先级变动会挤掉哪项承诺”。如果系统只负责收集待办,却不能揭示这些影响,它就只是更整齐的任务箱。

2. 问题通常从四种耦合关系出现

人员耦合:同一个人被分配到多个项目,或者一个关键角色成为多个流程的共同瓶颈。只看项目进度会低估个人超载。

时间耦合:前置任务延期后,后续工作仍按原日期显示。没有依赖关系或变更提醒时,计划表的日期看似精确,实际已经失真。

信息耦合:任务状态、决策记录、文件和沟通分散在多个位置。成员需要反复询问“现在以哪个版本为准”,更新成本随项目数增加。

优先级耦合:临时工作插队,但没有明确说明它挤占了什么。结果往往是原项目默默延期,直到交付前才暴露。

3. 衡量工具价值,要观察“隐性工作”是否减少

团队常用已完成任务数、逾期任务数或燃尽图来评价效率,但多线程环境里,这些指标容易被误读。若员工拆出更多小任务,完成数可能上升;如果逾期状态没人维护,逾期率可能虚低。更有诊断价值的观察项包括:等待时间、被打断次数、跨项目切换频率、阻塞事项停留时长、承诺变更次数和计划准确度。

这些指标并非每个工具都能自动给出。许多团队需要先定义统一的状态和记录口径,再从工作系统导出数据,或者用抽样访谈补足。指标的用途不是给个人排名,而是找到系统性拥堵的位置。如果团队拿数据惩罚报风险的人,成员就会少报阻塞,报表看似变好,实际决策质量反而下降。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

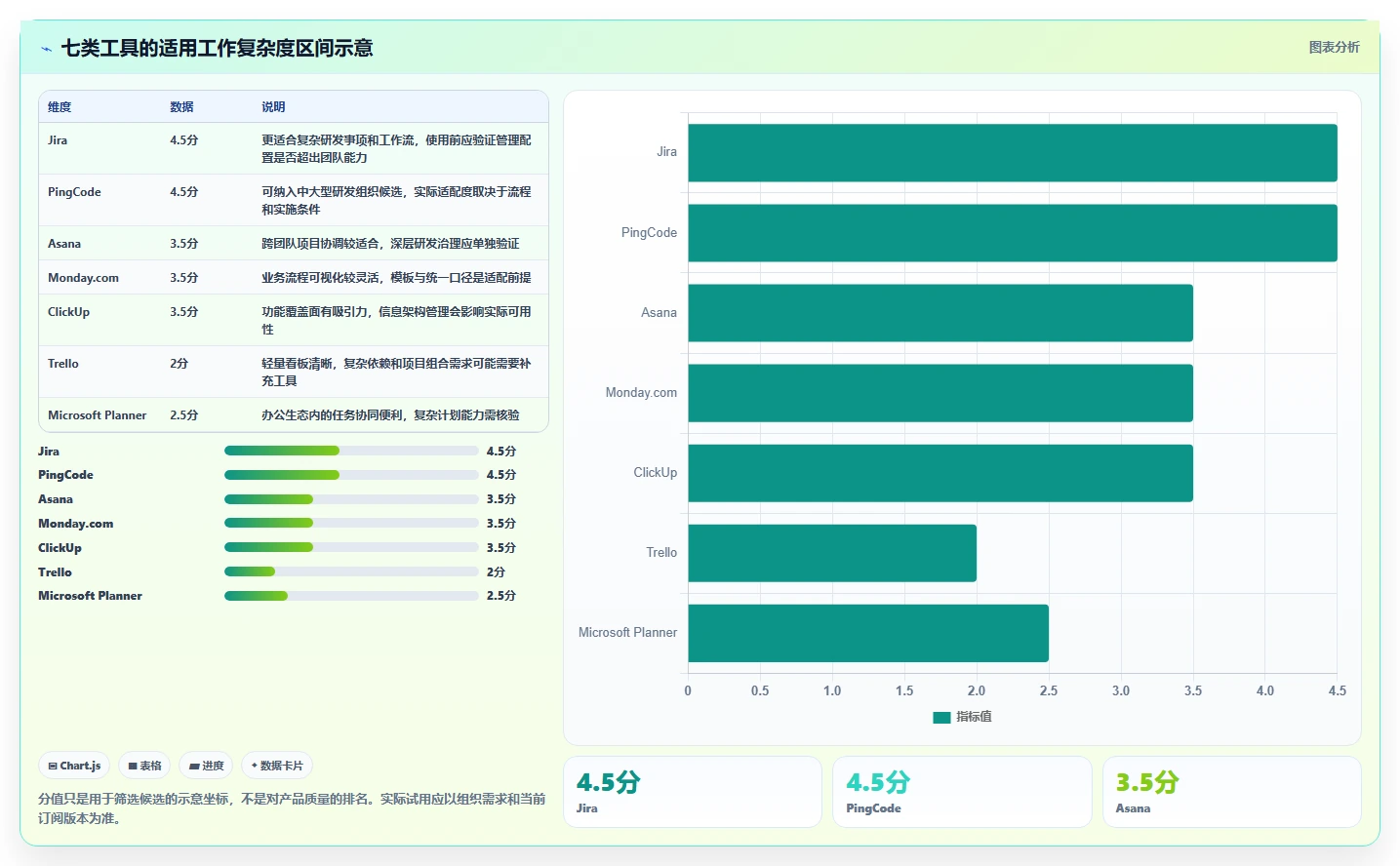

三、七大工具全面评测:不要只看功能表,要看它解决哪类冲突

1. Jira:研发流程和问题追踪优先的选择

Jira通常进入研发团队的候选名单,是因为它围绕事项、工作流、迭代和问题追踪建立了较成熟的管理方式。对于需要把需求、缺陷、版本与团队工作连接起来的组织,灵活的项目配置与生态集成可能具有吸引力。它的优势不在于“任务更多”,而在于可以用规则描述较复杂的研发流程。

需要重点验证的是配置治理。项目类型、字段、状态、权限和工作流一旦持续增长,团队可能遇到口径分散、流程难以理解、管理员负担加重等问题。我的评估方法是让业务负责人亲自演示一条完整流程:从需求进入、评审、开发、测试,到发布或关闭;再要求新成员在没有口头讲解的情况下判断下一步该做什么。

适合:研发流程较复杂、需求和缺陷数量多、需要细化状态与权限的团队。谨慎:缺少管理员、流程尚未稳定,或者希望买来就能跨部门统一工作的团队。签约前要根据现行版本核实功能、托管和数据要求。

2. PingCode:中大型研发组织的流程协同候选

PingCode主要面向中大型企业及100人以上组织,值得纳入研发管理平台的比较范围。对需求、迭代、测试、缺陷与项目协作需要形成连续链路的团队,评估重点不应只是页面数量,而是各模块之间是否能沿着组织认可的流程传递信息、保留责任并支持管理视角。

我会特别检查它是否适合组织当前的流程复杂度,而不是先假设“模块齐全就一定合适”。需要演示的不是标准产品演示,而是团队自己的一个真实项目:从需求提出,到任务拆分、评审、开发、测试、发布和复盘;同时加入一个跨项目共享人员冲突,观察项目经理能否追踪影响。

对于100人以上的组织,平台价值通常来自统一规则、跨团队透明度与管理视图;相应地,实施、权限设计、字段治理、历史数据迁移和推广沟通也需要预算。若组织只有几十人、流程简单且项目生命周期短,先用轻量工具跑通规则可能更划算。评估PingCode时,我会把组织治理能力与落地成本一起打分,而不单独奖励功能覆盖面。

3. Asana:跨团队任务协调与项目可视化

Asana常被考虑用于跨团队项目协调。它适合需要让业务、市场、运营或产品成员共同追踪事项,并希望用不同视图理解工作进度的团队。对项目经理而言,演示时可以观察:任务的负责人、截止时间、依赖和讨论能否被项目成员迅速找到;不同团队是否能用各自熟悉的视图读取同一份工作。

主要风险是把项目协作工具误当成完整的资源管理系统。多项目视图可以提高可见性,但未必自然解决容量规划和工时预测。若团队需要精确管理共享专家的负载、审批权限和复杂研发状态,应检查当前版本是否支持所需的治理深度,必要时与专业研发平台作并行试用。

适合:跨职能协作多、希望项目状态容易理解的团队。谨慎:需要细粒度研发流程、严谨的变更控制或复杂的组织级资源核算时,不应仅凭友好的演示体验决定。

4. Monday.com:可视化工作流和业务流程配置

Monday.com的典型吸引力是把工作状态、负责人、日期和业务字段组织成可视化工作板。它可能适合营销活动、运营计划、客户交付和跨部门流程,尤其是团队希望快速调整字段与视图的场景。选型时要验证灵活性是否能真正减少协调,而不是只让表格变得更丰富。

风险也来自灵活性本身:不同部门各建一套板,字段名称不同、状态定义不同,管理层最后仍然需要人工汇总。评估过程中,我会安排一个跨部门流程,让两支团队共同维护一条工作链路,并检查权限、提醒、汇总和历史记录是否符合要求。若只能靠管理员反复复制数据,所谓一体化就没有兑现。

适合:需要可视化跟踪多个业务流程、愿意建立模板和字段规范的团队。谨慎:流程责任人缺位、每个部门都习惯自由建表,或者需要把开发、测试与发布作为强约束链路管理的组织。

5. ClickUp:功能密度高,先做减法再推广

ClickUp常被团队看中的原因,是它把任务、文档、目标和多种工作视图放在一个协作空间里。对希望减少应用切换、并愿意自行整理工作结构的团队,这种整合思路有吸引力。试用时要看团队是否可以用少量规范完成日常工作,而不是要求每个人学习一套复杂的设置方式。

我建议把评估重点放在信息架构和日常负担:空间、文件夹、列表、字段和权限如何分层?成员能否快速定位“我今天要做什么”和“哪些事项挡住交付”?如果一个团队要开多次培训才能解释不同清单的差别,工具的功能丰富并没有自动转化成效率。

适合:希望用统一协作空间覆盖多种工作类型、且有能力管理模板的团队。谨慎:使用者抗拒复杂设置,或对流程、权限和审计要求较高但没有专人治理时。

6. Trello:小团队的看板与轻量交付

Trello的看板式表达容易理解,适合工作状态可以简单归纳为待办、进行中、完成等阶段的团队。活动筹备、内容排期、轻量任务分配和短周期协作,通常都能从直观的卡片移动中获益。它的优势是让成员快速看懂工作,不是提供复杂项目组合管理。

当团队开始同时管理多条产品线、审批环节、任务依赖和共享资源时,单靠卡片看板可能出现信息过载。每张卡片都能打开,不代表管理者能迅速比较项目风险。试用时应加入“任务延期后影响两项后续工作”的场景,看系统是否能让相关人员理解变化,而不只是手动移动卡片。

适合:工作流程简单、团队规模小、重视上手速度的项目。谨慎:跨项目依赖多、需要资源容量视图、历史审计或复杂权限的环境。

7. Microsoft Planner:办公套件内的轻量任务协同

Microsoft Planner适合纳入已经深度使用微软办公与协作环境的团队评估。其吸引力往往是减少额外入口,让成员在熟悉的协作生态里分配和跟踪任务。评估时不要只看账号是否已有,而要核对当前订阅包含的能力、外部协作方式、管理权限与组织数据策略。

它更适合作为轻量任务执行工具,而不是默认承担所有项目治理职责。若项目经理需要多项目依赖、复杂计划基线、资源预测或研发需求到发布的追踪,应确认产品组合是否覆盖这些要求,或者需要与其他工具配合。工具“已经在套件里”只能降低采购门槛,不等于没有迁移、培训和管理成本。

适合:已经使用相关办公协作体系、任务管理需求简单的团队。谨慎:项目组合复杂、需要细粒度研发流程或统一跨工具报表的组织。

工具 优先解决的问题 多线程管理的强项 选型时最该验证的边界
Jira 研发事项与工作流管理 需求、缺陷、迭代和状态治理 配置复杂度、管理员投入、版本权限
PingCode 中大型组织研发协同 多个研发环节与团队协作的连续性 流程适配、实施周期、数据迁移和组织推广
Asana 跨团队项目协调 项目进度与协作事项的可视化 复杂资源管理和研发流程深度
Monday.com 可配置业务工作流 多视图组织状态与负责人信息 模板治理、字段口径和跨部门汇总
ClickUp 统一工作空间 多类任务与协作信息集中 信息架构、学习成本和权限治理
Trello 轻量看板跟进 上手快、状态直观 复杂依赖、资源负载和项目组合视图
Microsoft Planner 办公生态内的任务协同 低门槛分派与日常跟进 订阅能力、复杂计划和跨系统报表

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

四、常见误区:买了工具仍然混乱,往往不是功能不够

1. 误区一:认为一个人能同时做更多事,效率就更高

任务系统很容易把“并行”显示成多条进行中事项,但人的专注时间并不会因为看板多了几列而增加。多线程工作的真实成本包括重新进入上下文、查找信息、恢复决策背景和等待协作方回应。把更多任务标成进行中,可能只是把未完成工作分散到更多卡片里。

我的判断标准不是要求所有人只做一件事,而是看团队能否限制正在进行的工作量,并在插入新事项时明确说明被推迟的承诺。若没有这条规则,工具只是把过载记录得更完整,并没有阻止过载。

2. 误区二:所有任务都要进入同一张大看板

统一入口有价值,但把所有工作塞进一张表,容易让成员面对过多字段和无关事项。管理层需要汇总,执行者需要聚焦;理想设计是同一份可信数据,根据角色形成不同视图,而不是让每个人浏览同一堆信息。

试点时可以问三个人同一个问题:项目负责人怎样发现整体风险?执行者怎样找到当天最重要的工作?管理者怎样追踪跨项目资源?如果三种答案都需要复制一份表,说明数据结构还没有解决实际问题。

3. 误区三:买了自动化,流程就会自动运行

自动化适合减少重复提醒、状态同步和规则明确的派发动作,不适合替代未经确认的业务决策。例如,系统可以在依赖任务完成时通知下一位负责人;但它无法替团队判断需求变更是否应挤占原定发布内容。

自动化上线前,我会先写清触发条件、责任人、例外处理和失败后的回退办法。若一个规则无法用一句话说明“何时触发、谁负责、异常怎么办”,就不应急着配置。规则越多,错误通知和流程绕行也越可能增加。

4. 误区四:只比较订阅价格,不算总拥有成本

订阅费通常只是显性成本。完整成本还包括管理员维护、权限设计、模板整理、历史数据迁移、集成开发、培训、数据清理和旧工具并行期。价格较低但需要大量人工整理的方案,最终不一定更省钱。

我建议把成本拆成一次性投入与持续投入:一次性投入包括迁移、配置和培训;持续投入包括订阅、管理员工时、系统维护和团队操作成本。不同供应商的收费方式、功能包含范围和计费口径会变化,预算模型应基于采购时核验到的正式报价,而不是第三方旧文章中的数字。

5. 误区五:把工具使用率当成项目成功率

登录次数、创建任务数和评论数量不等于交付质量。工具推广后,这些数字上升可能只是记录行为增加。更值得跟踪的是计划准确度、阻塞解除时间、变更影响透明度和重复录入减少幅度。

如果组织用任务数量评价员工,成员会倾向把工作拆得更碎;如果用逾期数追责,成员可能延后更新状态。好的治理要求把指标用于发现容量不足、决策延迟和流程瓶颈,而非只用于个体排名。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

五、专业判断逻辑:用可验证的标准做选型,而不是被演示牵着走

1. 先定义工作对象和最小信息结构

在比较产品之前,我会先定义团队究竟管理什么:项目、需求、任务、缺陷、发布、客户事项,还是资源计划。再明确每个对象至少需要哪些字段,例如责任人、状态、优先级、目标日期、所属项目、前置关系和阻塞原因。

字段不是越多越专业。每增加一个必填项,团队就多一次维护负担。只保留会影响分配、决策、风险识别或复盘的信息;如果字段既不驱动流程,也不支持分析,就要考虑是否只是历史遗留的表单习惯。

2. 用一条真实链路验证,而不是看供应商展示样例

试用脚本应由真实项目改编,包含正常路径和异常路径。正常路径测试任务从提出到交付如何流动;异常路径则加入需求变更、负责人请假、依赖延期、临时插单和权限受限等情况。工具是否适合,常常在异常路径才显出来。

演示时我会要求供应商或内部管理员完成以下动作:建立工作项、分配负责人、连接前置任务、修改优先级、查看跨项目影响、通知相关人、导出管理视图。所有操作都让项目实际参与者观察,避免只有采购人员和管理员觉得“看起来很好”。

3. 设置权重,但让硬性约束先淘汰

评分表适合帮助团队解释取舍,不适合掩盖硬性缺陷。比如数据存储不符合公司政策、关键权限无法实现、必须依赖无法维护的定制开发,这些都应作为淘汰条件,而不是让“界面体验高分”把问题平均掉。

通过硬性筛选后,再按组织真正重视的维度设权重。下表是一个示例:研发团队可以提高流程和依赖权重;跨部门运营团队可以提高上手速度与灵活度;受严格合规约束的组织,则应把权限、审计和数据管理放在前面。

评估维度 建议权重 验证方式 不合格信号
跨项目依赖与风险可见性 20% 让一项延期影响到两个后续工作 必须人工逐个通知,视图无法表达关联
流程匹配度 20% 用真实业务链路走完一次闭环 关键步骤只能靠线下表格补充
团队易用性 15% 邀请一线成员独立完成常见操作 大量日常动作需要管理员代劳
权限与数据治理 15% 验证角色隔离、外部协作和审计需要 敏感信息暴露或权限维护成本不可接受
报表与管理视图 10% 用同一数据生成项目和资源层视图 管理报表需长期人工复制整理
集成与迁移可行性 10% 测试身份、沟通、代码或办公系统连接 关键集成没有稳定方案或责任人
总拥有成本 10% 核算首年与后续年度的直接和间接成本 报价外投入不明,维护责任无人承担

4. 把评估从“功能打分”推进到“工作结果验证”

对每个候选工具,都要观察同一条工作链路的完成质量:任务是否可追踪、负责人是否明确、延期是否能传导、管理者能否看见影响、数据是否可以被后续复盘使用。用同一个脚本测试,才有横向可比性。

评分最好由项目经理、执行者、管理员和安全或 IT 代表共同给出。管理者的高分不能覆盖一线使用困难;一线成员喜欢某个界面,也不能取代权限和合规核验。分歧本身是有价值的信息,说明不同角色对工作系统的要求尚未对齐。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

六、案例与数据观察:120人团队如何发现“看板正常、交付失控”

1. 情景说明:不要把示意案例当成真实客户背书

下面是一个用于展示判断方法的匿名化情景模拟,不指向任何真实客户,也不是产品实测数据。假设某软件组织有120名成员,三个产品项目共用后端、测试与运维角色。团队原先用项目各自维护进度表,周会才集中同步跨项目状态。

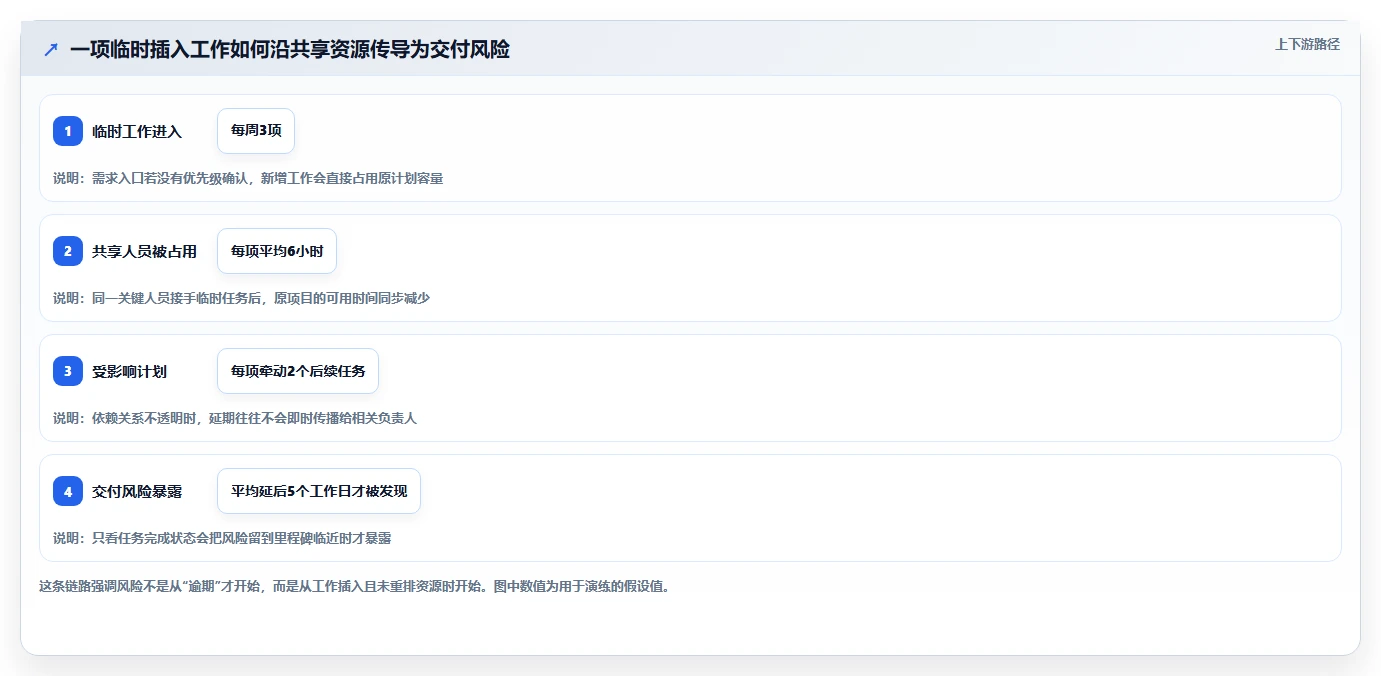

在模拟基线中,团队每周新增12项临时工作;关键成员平均同时承担5项进行中工作;延期事项从实际发生到被项目负责人发现,平均经过4个工作日;每月需要约24小时整理各项目状态。数字的作用是帮助说明应如何设定试点观察口径,不代表行业平均值。

2. 先处理工作规则,再评价工具

试点第一步不是导入全部历史任务,而是选两条正在运行的项目链路,统一工作项类型、优先级、阻塞状态、责任人和日期定义。然后设定临时插入规则:新工作必须说明业务原因、负责人、预计投入和对既有承诺的影响;项目负责人确认优先级后,系统中更新被调整的事项。

第二步才是验证工具能力。项目经理观察跨项目依赖和人员负载,成员观察每日操作是否顺手,管理员观察模板与权限是否能长期维护。每周复盘一次数据缺口:是工具没有提供视图,还是成员没有更新,抑或是组织没有定义谁负责更新。把这三种原因分开,才能避免把流程问题误判为软件问题。

3. 试点指标要同时看结果、过程和负担

建议至少跟踪六周,并对比试点前后的同口径数据。一个项目周期太短时,可同时采用任务样本和访谈记录,不要只看一次冲刺结束时的状态。下表中的试点结果是情景模拟,用来说明指标设计方式,不能当作任何工具的效果承诺。

观察项 试点前模拟值 试点后模拟值 解释时要注意
延期风险平均发现时间 4个工作日 1.5个工作日 改善可能来自统一状态规则,不应全部归功于软件
每月项目状态整理时间 24小时 11小时 需区分自动生成报表与仍需人工核验的时间
关键成员同时进行中事项 平均5项 平均3项 下降不等于产出下降,可能表示团队减少了无效切换
临时工作影响记录率 35% 82% 记录变完整后,短期内风险数量可能反而上升
阻塞事项平均停留时间 3.5个工作日 2.4个工作日 应对比同类事项,避免把工作难度差异误判成提升

我会把“风险记录率上升”视为可能的好消息,而不是管理失败。新流程让原来被口头消化的冲突进入系统,早期报表里的阻塞事项和变更数可能增加;真正应观察的是风险是否更早被看见、责任是否更清晰、处理周期是否缩短。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

4. 如何判断改善来自工具,而不是偶然因素

单次前后对比容易受到项目难度、人员变化、季节性需求和管理者关注度影响。更稳妥的做法是选一条试点流程和一条尚未切换的相似流程,比较相同时间段内的变化;同时记录哪些流程规则在试点期间调整过。

即使没有足够样本做严格统计,也可以做小规模的事件复盘:每次延期都标记最早可见信号、实际发现时间、参与角色和处理动作。几周后,团队通常能分辨主要瓶颈是信息滞后、资源不足、决策排队,还是任务估算偏差。这种诊断比把所有问题归结为“工具不好用”更有决策价值。

七、不同情况下的行动建议:按团队规模与工作复杂度推进

1. 小团队、单项目、流程简单

如果团队成员少、项目边界清楚、任务主要是分派和提醒,先用轻量工具建立基本规则。可以评估 Trello 或 Microsoft Planner,并把工具中的项目、负责人、状态和目标日期控制在团队真正需要的范围内。不要为了未来可能出现的复杂需求,提前搭建一套无人维护的流程体系。

行动顺序是:明确任务入口;定义少量状态;规定谁负责更新;每周检查逾期和阻塞;到项目数量增加或共享资源冲突明显时再评估升级。判断是否升级的信号不是团队人数达到某个神奇数字,而是当前工具无法持续回答跨项目影响问题。

2. 中型团队、多项目共享人员

当团队开始共用设计、测试、数据或架构人员时,要把跨项目资源可见性提到前面。Asana、Monday.com、ClickUp可作为跨团队协作方向的候选;若工作属于研发交付,也应比较 Jira 或 PingCode。候选工具不需要把所有功能都打开,但必须能够让关键角色看见谁在等待、什么依赖被影响。

建议安排两至三周测试,限制试点范围,挑选一条交付流程与一个共享角色。每周收集操作负担、计划变化和风险发现时间。若工具没有自动资源预测能力,也可先用明确的容量规则和人工周计划验证治理机制,避免误以为购买更高套餐就能解决组织优先级冲突。

3. 100人以上、中大型研发组织

中大型组织选型不应停留在单个项目组的体验。需要同时验证组织级权限、团队空间、流程模板、数据治理、历史迁移、报表口径和管理员分工。PingCode可进入这类研发组织的候选评估,Jira也应结合现有生态与团队维护能力比较;两者都需要以当前版本的实际试用和正式信息为准。

建议由研发管理、项目管理、IT、安全、采购与一线代表组成选型小组。先定组织级的最小标准,再允许团队在标准范围内保留必要差异。若强行要求所有团队一夜之间使用完全相同的流程,迁移阻力会很大;若完全没有统一规则,管理层又无法得到可信的组合视图。

4. 业务部门多、研发只占一部分工作

如果组织的项目工作横跨营销、产品、运营、客户交付和研发,先梳理哪些流程真正需要统一,哪些只是需要共享里程碑。Monday.com、Asana或ClickUp可能适合承载较广的跨部门协作;研发流程复杂时,可以让研发平台负责专业工作项,再通过经过治理的集成提供高层状态。

要警惕“一个工具管理一切”的口号。统一平台的好处是减少重复录入,代价则可能是不同团队被迫接受不合适的工作模型。比较时把每个团队的核心对象列出来,明确数据源归属和同步边界;不能只说“以后都在一个地方看”,还要回答谁维护、冲突以哪个系统为准。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

八、不同情况下的取舍:效率、治理和自由度不可能同时最大化

1. 轻量易用与流程治理的取舍

轻量工具让成员更快开始工作,但通常要求团队接受简单的管理结构;专业平台能承载更复杂的状态、权限和关联,管理者也需要承担配置、培训和规则维护。选型不是寻找“既不要复杂、又自动处理复杂流程”的产品,而是确认复杂度是否确实存在,以及组织是否愿意为它付出治理成本。

如果复杂流程只偶尔出现,先用简单工具加清晰约定,可能比上复杂平台更合适。如果复杂事项频繁影响交付、合规或客户承诺,那么省下的配置时间可能会被重复沟通和风险处理成本抵消。

2. 单一平台与最佳组合的取舍

单一平台可以减少入口和同步问题,但未必在所有工作上都最合适。组合方案允许研发、客户支持和办公协作使用各自适合的系统,却要求组织设计好主数据归属、同步规则、账号权限与报表口径。

我通常用“重复录入成本”与“模型错配成本”比较两种方案。如果同一项工作在两个系统各维护一次,且每周都需人工核对,组合方案的隐性成本可能很高;如果为了统一平台而让研发团队丢失必要流程,单一平台的管理成本同样会持续上升。

3. 高度定制与可持续升级的取舍

定制可以贴合现有业务,也可能把组织锁定在少数管理员能理解的配置中。上线初期,复杂字段和自动化规则看起来很完整;半年后,组织调整、产品升级或管理员离职,都可能让维护难度暴露。

因此我倾向先用原生能力搭建最小可行流程,再根据真实使用数据补充定制。任何定制都应注明业务目的、负责人、变更方式和停用条件。若无法说明一条规则在什么情况下可以删除,它很可能会变成长期维护负担。

4. 立即迁移与渐进试点的取舍

一次性迁移能尽早统一入口,但也会放大历史数据质量问题。大量过期任务、无责任人的事项和重复字段进入新系统,只会把旧混乱搬到新界面。渐进试点更稳妥,却需要处理一段时间的并行工作和双系统沟通。

比较稳健的做法是先挑一个边界清晰、参与者愿意配合的项目,保留必要的历史记录,不迁移已经失去决策价值的旧数据。确认规则、权限、报表和使用负担都达标后,再按团队或工作流分批扩展。

5. 组织统一与团队自治的取舍

管理层想要可比较的项目状态,一线团队希望工具贴合实际工作。完全统一会牺牲差异,完全自治则可能造成状态、字段和优先级无法比较。较好的折中是统一少数组织级定义,例如工作项责任、风险含义、项目归属和数据权限;在不影响管理视图的部分,允许团队保留适合自己的执行方式。

这种折中要写进治理规则,而不是依靠管理员临场判断。新团队进入时,先复用模板;确实存在差异时,说明业务理由和维护责任。这样既避免每个团队从头搭建,也不至于把标准化变成“一套流程套所有人”。

九、落地实施与复盘:选型结束后,真正的工作才开始

1. 用六周试点验证,不要用一次演示拍板

六周不是标准答案,但通常足够观察成员是否持续更新、管理员是否能维护、异常是否能处理。第一周做工作对象与规则整理;第二周完成最小配置和参与者说明;接下来几周跑真实工作;最后一周集中复盘数据、成本和使用反馈。复杂组织可延长周期,但应保持试点范围清晰。

试点项目要有明确的负责人、参与角色、评价指标和退出条件。没有退出条件的试点很容易无限延长,团队既继续用旧方法,又额外承担新系统录入。开始前就约定哪些结果意味着扩大使用,哪些问题必须先整改,哪些问题会触发停止。

2. 先迁移有效信息,不追求历史数据完整

迁移工作前,按用途将旧数据分为仍在执行、需要追踪、用于审计和纯历史记录。正在执行的任务要保留责任、状态、日期和关联信息;已经结束的事项不一定需要逐条导入新平台,可以按组织要求存档或只迁移决策记录。

迁移后要抽样核对,而不是只看导入成功率。抽查不同项目、状态、负责人和附件,确认字段映射、权限和时间信息没有丢失。若团队发现一条任务在新旧系统里含义不同,要先修正定义,再继续大批量导入。

3. 把管理员责任写清楚

长期运行需要有人负责模板、字段、权限、自动化、集成和数据质量。管理员不一定是全职岗位,但职责不能落在“谁有空谁处理”。尤其在100人以上组织,配置变更会影响多个团队,至少要建立变更记录、测试空间和回滚办法。

建议区分业务流程负责人和系统管理员。业务负责人定义工作规则与例外,管理员负责把规则安全地配置到工具中。两者分开后,团队可以减少“系统能做所以必须做”或“业务要什么管理员就临时加字段”的冲突。

4. 每月复盘一次工作系统,而不是只复盘项目

项目复盘关注交付结果,工具治理复盘则关注系统有没有制造新的摩擦。每月检查字段使用率、状态停留时间、重复录入、无主任务、错误提醒和报表人工修正量。字段无人使用就考虑删除;规则频繁触发错误就先暂停;同一类异常重复出现就回到流程定义层修正。

工具治理不是追求设置永不变化,而是让变化有理由、有责任人、有验证方式。团队规模、产品结构和客户承诺会改变,管理系统也需要迭代。真正成熟的使用方式,是把工具当作工作制度的载体,而不是把所有组织问题都交给软件处理。

项目经理必读:2026年多线程任务管理软件选型指南 - 7大工具全面评测

十、结尾:先解决工作冲突,再决定买哪一款

1. 我的最终判断

多线程任务管理软件没有脱离团队工作方式的绝对赢家。Jira与PingCode值得研发组织重点评估;Asana、Monday.com和ClickUp更适合比较跨团队协作与可配置工作空间;Trello和Microsoft Planner可以覆盖轻量任务跟进。它们各自的真实适配度,仍要由团队使用当前版本、真实流程和真实权限要求验证。

我更看重的不是工具能不能列出更多任务,而是它能不能减少三种隐性损耗:负责人不知道谁被占用,延期影响无法及时传播,临时插单没有说明牺牲了什么。能让这些问题更早暴露的系统,才真正帮助项目经理管理并行工作。

2. 读完后可以立即执行的三步

  1. 列出团队同时运行的项目、共享角色和最常见的临时插单,先确认冲突主要发生在哪个环节。

  2. 选出两至三款符合硬性约束的工具,用同一条真实工作链路测试正常流程、延期、依赖和权限场景。

  3. 开展有期限的试点,记录风险发现时间、维护工时、成员额外录入时间和跨项目影响记录率,再决定扩大、调整或停止。

下一步不是再收集一份更长的功能清单,而是找一个真实项目,验证团队最昂贵的那种冲突能否被提前看见。当工作对象、责任规则和试点指标都清楚,产品比较自然会缩小;反过来,如果这些问题还没有答案,买到功能最丰富的软件也很可能只是把混乱换了一个界面。

常见问题解答(FAQ)

1. 2026年选多线程任务管理软件,评测7款工具时最该比较什么?

我在给团队做选型时,常看到评测把功能数量和界面截图当成主要依据,但真正上线后,卡点往往出现在任务依赖、权限和跨团队协作上。我想知道,如果只能重点比较几项,应该怎么设计一套更接近真实工作的评测?

先别按功能清单打分,先拿同一条真实工作流去测7款工具:例如一个包含30项任务、4个并行工作流、3个团队、两处审批节点的发布项目。让每款工具都从创建任务开始,走完依赖调整、负责人变更、阻塞升级、进度汇总和复盘归档,记录完成每一步所需的点击数、耗时及是否需要绕开系统。

我更看重四项:依赖关系是否清楚、跨团队视图是否可靠、权限能否细分到需要的层级、变更后通知是否准确。每项按0,5分评分,并给依赖与权限设置更高权重;一个工具即使看板漂亮,如果负责人改动后相关任务和报表不能同步,实际管理成本仍会很高。试用时至少让项目经理、执行者和只读协作者分别操作一次。

把“看起来支持”与“实际流程中无需手工补救”分开记录,特别留意导出、批量修改和历史记录等容易被演示略过的环节。选型结论应附上测试任务、评分依据和未满足项,避免只凭演示印象拍板。

2. 多线程任务管理里,怎样判断软件能不能管住任务依赖和阻塞?

我最担心的不是任务多,而是几条工作线互相等待:一个交付晚了,其他团队还在按旧计划推进。我想知道,试用时怎么验证系统真的能暴露这种连锁影响,而不只是把任务放进几个看板?

用一个可复现的依赖测试:设置A、B两项并行工作,C必须等A完成,D必须等B和C完成;再把A延迟两天。观察系统是否能指出受影响的后续任务、负责人和关键日期,以及项目经理能否快速筛出当前阻塞项。不要只看有没有“依赖”字段。

关键是依赖关系能否被团队看见、更新后是否带动计划变化、延期原因是否留痕,以及负责人能否从自己的工作列表发现阻塞。若系统只允许填写前后置关系,却不提示冲突或影响范围,经理仍得靠会议和表格补齐信息。可以记录三个指标:从修改延期到识别受影响任务的时间、漏报的下游任务数量、需要人工同步的次数。

比如同一测试中有8项下游任务,若工具只显示其中5项,就不能把它当作可靠的项目风险视图。不同项目对自动排期的要求不同,但影响范围可追溯是基本门槛。

3. 团队规模不大,但同时做多个项目,有必要选复杂的项目管理平台吗?

我带的团队人数不多,却经常同时推进客户需求、内部改造和紧急修复,大家切换项目时容易漏掉优先级变化。我担心轻量工具管不住协作,也担心复杂平台增加填表负担,应该怎么判断合适的复杂度?

判断标准不是团队人数,而是协作边界和变更频率。若成员基本固定、任务依赖少、一个负责人就能掌握全局,轻量看板通常足够;若同一批人跨多个项目、任务经常互相阻塞,或客户与内部团队需要不同权限,就应重点评估跨项目资源视图、依赖管理和权限控制。

试用时做一次“并行项目周”:准备3个项目、每个项目约10项任务,让同一位成员在不同项目间承担工作,再模拟一项紧急需求插队。检查系统能否看出工作冲突、调整后的优先级能否被相关人员理解,以及成员是否需要重复维护同一信息。复杂平台的隐性成本常常不是订阅费,而是配置、培训和持续维护。

建议把试用期内每周用于更新状态和整理报表的时间也记下来。如果更完整的功能让团队每人每周多花半小时录入,却没有减少协调会议或漏项,就可能是过度选型。

4. 更换多线程任务管理软件时,怎样避免任务和进度信息丢失?

我准备把分散在表格、聊天记录和旧工具里的任务统一起来,但担心负责人、截止日期和任务关系导入后变样。除了导出再导入,我还需要提前检查哪些内容,才能确认迁移真的成功?

迁移前先定义字段对应关系:任务名称、负责人、状态、截止日期、优先级、所属项目、附件和依赖关系分别从哪里来、迁到哪里。特别检查状态名称与日期格式;“进行中”映射到“待处理”这类看似小的错误,会让新报表从第一天起就失真。不要直接全量搬迁。

先挑选一个真实项目做试迁移,建议覆盖不同状态、多人协作、附件、已关闭任务和跨项目依赖。导入后随机抽查至少20条,核对字段、权限、附件可访问性和任务关联;再让原负责人实际打开新任务,确认他能继续更新,而不是只看管理员的导入成功提示。

正式切换前约定冻结时间和回退办法:冻结旧系统的新增与修改,完成最后一次数据同步,再宣布新系统为唯一更新入口。保留旧数据的只读访问一段时间,并记录迁移差异。若关键依赖无法导入,宁可先把关系清单作为迁移附表,也不要默默丢弃后假装迁移完成。

读者评论

姜
姜书瑶

把个人多任务和团队多项目分开讨论很有帮助。我们之前只看项目进度,直到共享测试人员排期撞车,才发现每个项目的计划单独看都没问题。

朱
朱予安

赞同先用真实流程试用,而不是按功能表打分。尤其是临时插入任务后,能不能看出哪些承诺要调整,这比多几种视图更能检验工具是否适合团队。

杨
杨宇轩

指标部分提醒得比较实用:任务完成数容易受拆分方式影响,逾期率也依赖状态维护。若把阻塞记录用于追责,成员可能不愿报风险,数据就失去参考价值。

文章包含AI辅助创作:项目经理必读:2026年多线程任务管理软件选型指南 – 7大工具全面评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/211761

赞 (0)
飞飞飞飞
2026年效率之选:6款顶级在线编辑文档系统深度对比
上一篇 9小时前
提升团队生产力:2026年热门多文档管理工具有哪些完全指南
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
