一条问题从“有人提出来”到“有人确认解决”,中间可能要经过群聊、邮件、表格、研发看板和客户回访;真正拖慢团队的,往往不是缺少工具,而是问题没有明确负责人、下一步动作和验收口径。本文把在线问题跟进工具放进同一条业务链路比较:从收集、分派、协作、升级到关闭,分析 Jira、Trello、Asana、ClickUp、Linear、GitHub Issues 和 PingCode 各自更适合什么场景,以及选型时最容易被忽略的成本。
一、先讲核心结论:选工具,先看问题如何闭环
1. 七款工具没有绝对赢家,只有流程适配度差异
如果团队主要处理软件缺陷、需求和研发任务,且需要状态流转、字段约束、权限和跨项目报表,Jira、PingCode更值得优先评估。两者都更适合把问题纳入正式工作流,而不是只做一张待办清单。
如果问题类型简单、参与者少、首要目标是让大家立刻开始更新状态,Trello的看板方式容易上手。若问题横跨市场、运营、客户成功和产品团队,Asana或ClickUp在跨职能任务组织方面更灵活,但需要提前约定字段和项目模板。
如果团队以软件工程师为主,问题与代码仓库、提交记录和开发流程紧密相关,Linear或GitHub Issues可以减少研发协作中的上下文切换。若公司已有成熟的代码托管和开发协作习惯,后者的优势尤其容易发挥出来。
我的判断重点不是“功能最多”,而是一个问题能否在不依赖某个员工记忆的情况下,从提出一路走到验收。如果负责人、截止时间、优先级、处理状态和验收结果没有明确落点,仪表盘做得再漂亮,仍然只是把失控过程数字化。

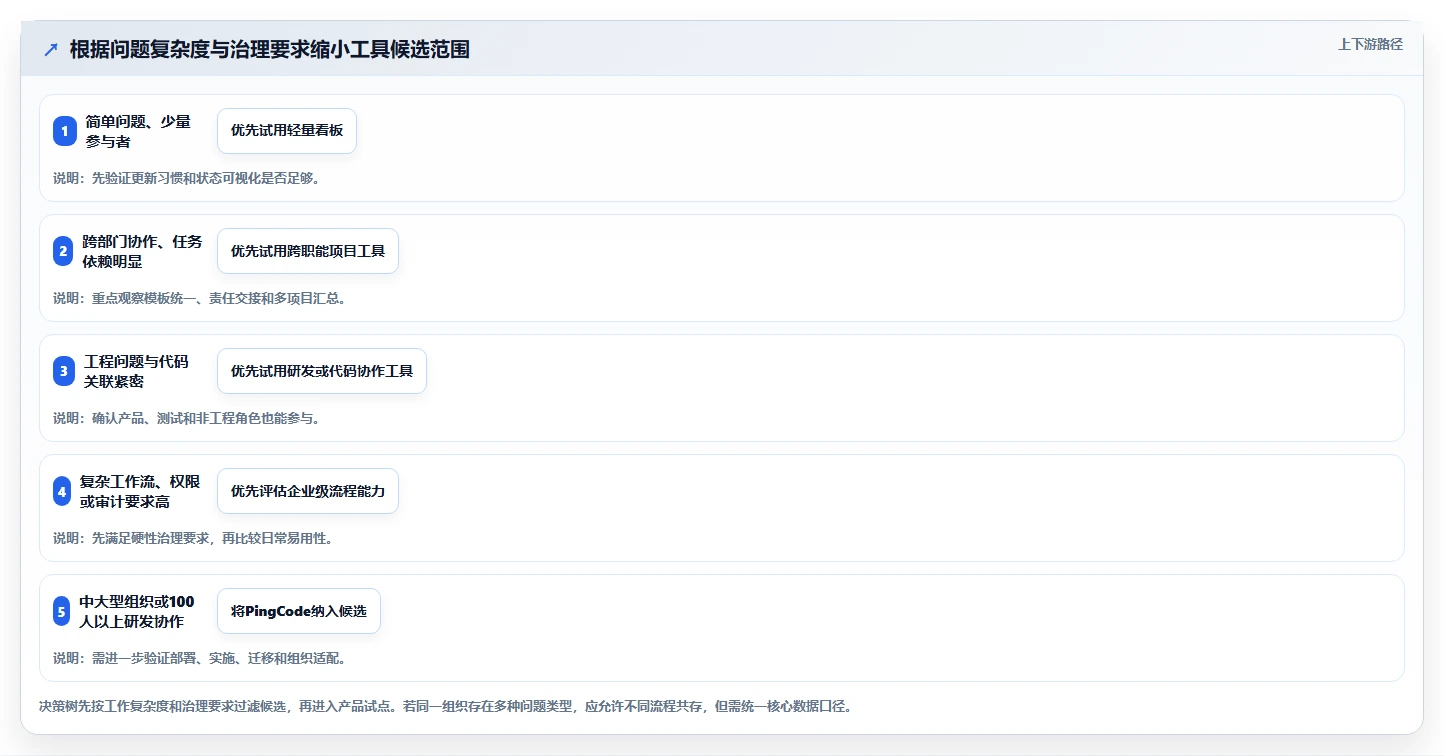

2. 先用三条问题确定候选范围
选型前,我会先问三个问题:第一,谁会提出问题,是否包括公司外部的客户或供应商;第二,问题是否需要审批、升级、SLA或审计记录;第三,问题解决后,是否要和版本、代码、需求或客户记录关联。答案基本决定了工具的复杂度下限。
- 问题主要来自研发内部:优先评估 Jira、PingCode、Linear 和 GitHub Issues。
- 问题由多个业务部门共同处理:优先评估 Asana、ClickUp、PingCode,必要时再比较 Jira 的配置能力。
- 团队规模小、流程简单:先试 Trello,避免为尚不存在的复杂度付出配置成本。
- 问题必须被审计、分级或升级:把工作流、权限、记录留存和报表放在易用性之前评估。
团队人数是参考条件,不是决定条件。20人的团队若涉及安全事件、客户承诺或合规审批,也可能需要较强的流程控制;200人的团队若只是共享简单待办,也未必一开始就需要复杂配置。真正要估算的是协作边界、问题风险和流程变化频率。

3. 本文比较方法与数据边界
为了避免把营销页面上的功能清单当作效率证据,本文按同一条典型流程比较七款产品:用户提交问题,负责人接手,团队补充信息,处理人更新进度,必要时升级,最后由提出者或指定验收人确认关闭。比较重点是流程是否能被产品承载,以及落地时需要付出的配置和治理成本。
产品能力会随版本、套餐、集成方式和管理员配置变化。文中不把某个套餐中的权限、自动化或报表能力说成所有用户都能直接使用;正式采购前,应以厂商当期官方产品文档、套餐说明和试用环境为准。涉及工具间分数和时间的图表均会明确标注为情景模拟或建议基准,不是第三方实测结论,也不是厂商承诺。
二、为什么问题跟进会失控:问题不是“记录下来”就算处理
1. 一个问题通常要经过五个不同阶段
我通常把问题跟进拆成五段:入口收集、分类分派、处理协作、结果验证、复盘改进。很多团队只重点建设前两段,导致“问题都进系统了”,但处理进度仍要靠负责人逐个催问。
- 入口收集:描述现象、影响范围、发生时间、相关客户或系统。
- 分类分派:判断问题类型、优先级、服务对象和责任团队。
- 处理协作:补充证据、讨论方案、更新预计完成时间,必要时升级。
- 结果验证:由适当角色检查解决结果是否符合预期。
- 复盘改进:识别重复问题、流程缺口和根因,避免只关闭单条记录。
这五段的责任人可能不是同一个人。比如客服接收客户反馈,产品判断影响范围,研发修复问题,客户成功确认客户体验,运营再汇总重复故障。若工具只有“创建人”和“处理人”两个角色,团队就可能在验收、知会和复盘环节丢失责任。
问题跟进也不等于缺陷管理。一个问题可以是系统错误,也可以是审批卡住、交付延期、内容错误、设备异常或客户投诉。工具应能容纳不同问题类型,同时避免把所有事项都塞进一个没有规则的“大杂烩项目”。

2. 工具要承载责任,而不只是承载文字
群聊适合快速讨论,不适合长期担任唯一台账。消息会被新话题淹没,状态无法稳定统计,搜索出来的内容也未必能说明现在谁负责。表格适合轻量登记,但当同一问题需要多团队接力、权限区分和历史追踪时,维护状态往往开始依赖人工。
真正有用的问题记录,至少应能回答六个问题:现在是什么状态、谁负责下一步、何时到期、卡在哪里、谁来验收、什么条件下可以关闭。缺少其中任何一项,都可能在忙碌时把问题推回群聊和私下提醒。
3. 问题跟进的难点往往出现在交接点
团队容易把时间花在“处理任务”,却低估交接成本。比如客服把客户原话转给产品,产品又要求补充日志;研发给出修复版本,客服不知道是否可以回复客户。单个动作都不复杂,但每次交接都要重新解释背景。
因此,我评估工具时会看关联记录能否保留上下文、责任变更是否留下轨迹、通知能否发给真正需要行动的人。一套工具若能让交接信息少写一次、少问一次,通常比多一个漂亮视图更能提升日常效率。

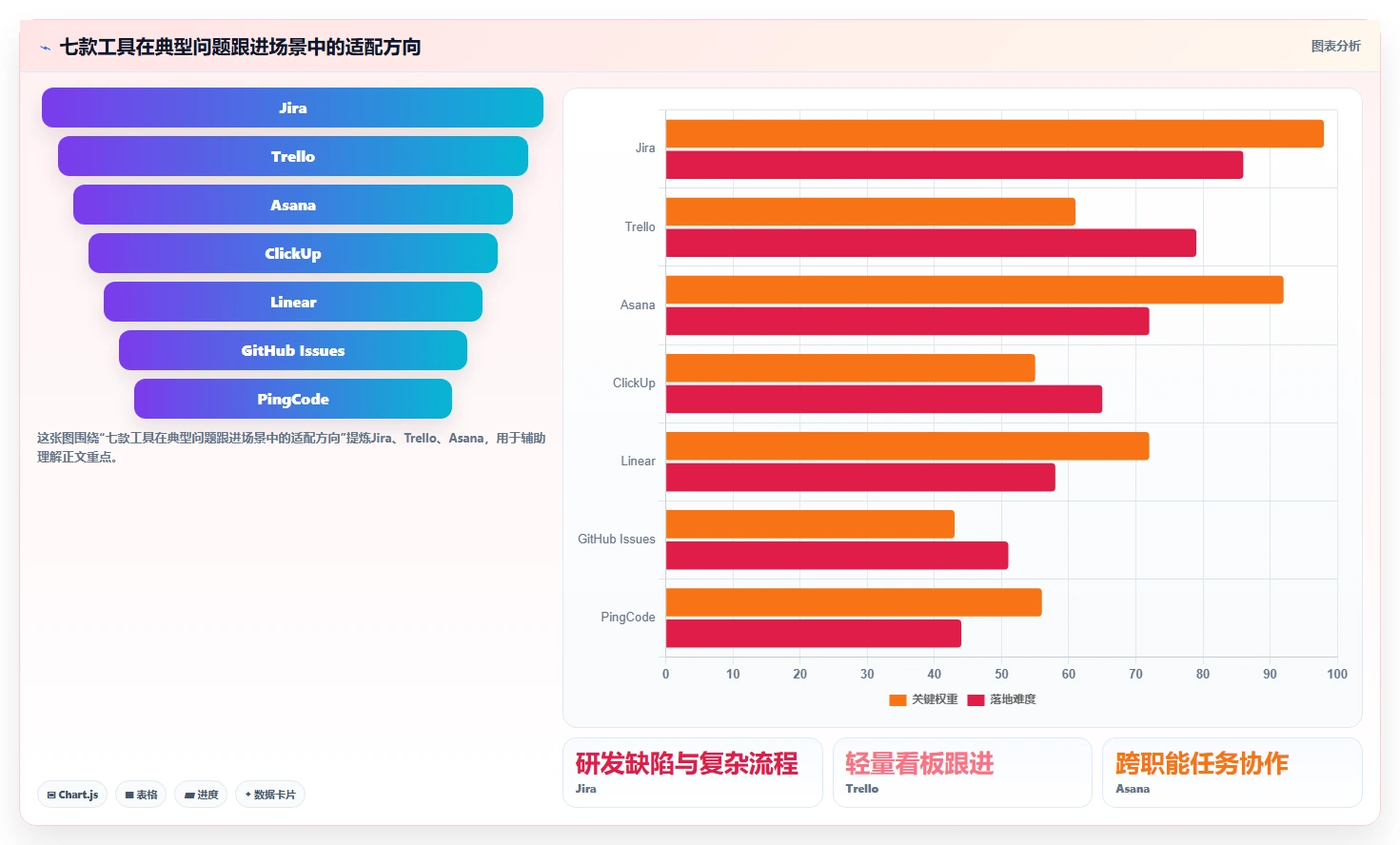

三、七款在线问题跟进工具逐一比较
1. Jira:适合需要细化流程与工程协作的团队
Jira常见于软件研发、缺陷追踪和敏捷项目管理场景。它的优势在于能够围绕问题类型、状态流转、字段、权限和项目结构搭建较细的管理方式。对有明确研发流程、需要跨团队追踪变更和处理记录的组织来说,这种可配置性很有价值。
需要注意的是,可配置并不等于无需治理。字段、工作流和权限一旦随团队习惯不断叠加,员工可能面对大量选项,管理员也要持续解释规则。试用时不要只看能不能建立复杂流程,而要测试新成员能否在短时间内完成创建、分派、更新和关闭。
- 更适合:研发团队、复杂缺陷流程、多项目并行、需要细分权限和记录的组织。
- 重点验证:工作流维护、跨项目报表、字段数量、用户培训成本和套餐边界。
- 谨慎选择:团队没有专人维护配置,问题类型又非常简单时,过度设计会制造负担。
2. Trello:适合把简单问题快速放上看板
Trello以看板式组织任务而被广泛使用。对小团队来说,“待处理、处理中、等待反馈、已完成”这样的列表能迅速形成共享视图,卡片也便于承载负责人、评论和附件等协作信息。它适合轻量跟进,不需要一开始就让全员学习复杂的项目模型。
它的边界也很直观:问题一多、类型一复杂,仅靠卡片移动和列表分类可能难以表达审批、升级、跨项目统计或精细化责任关系。团队常见的补救方式是增加列表和标签,直到看板信息过载。此时应判断问题是否已经从“待办可视化”变成“流程管理”。
- 更适合:小团队、活动执行、内容问题跟进、简单服务请求和短周期协作。
- 重点验证:卡片增长后的检索方式、跨团队汇总、重复问题识别和状态规则。
- 谨慎选择:需要严格升级、审计轨迹或复杂权限的事项,不要仅凭看板直观就拍板。
3. Asana:适合跨职能任务与责任协调
Asana通常适合组织任务、项目和跨部门协作。对于问题需要从提出、评估、执行到复核,且参与者分散在运营、市场、产品或客户团队的场景,项目视图与任务责任安排能帮助大家看见进度和依赖关系。
选型时要验证的是问题管理的细节是否足够:团队能否区分问题类别、优先级和服务时限,能否方便地从多个项目汇总未解决事项,以及角色变化时是否能保留清晰的责任线。若团队把它作为全公司问题入口,需要先设计统一模板,而不是让每个部门都自由创建一套字段。
- 更适合:跨部门项目、运营执行、流程改进和需要任务依赖的协作。
- 重点验证:统一分类、跨项目报告、问题升级方式和外部反馈接入。
- 谨慎选择:以工程缺陷、代码关联和研发状态流为核心的团队,应和研发专用工具比较。
4. ClickUp:适合希望在一个工作空间组织多类工作的团队
ClickUp的产品思路覆盖任务、文档和多种工作视图等场景。对于想在一个空间里统一跟踪问题、项目和行动项的团队,它的灵活性可以减少工具之间的跳转,也能适应不同部门的工作表达方式。
灵活性的代价是配置选择变多。团队需要决定层级、字段、视图和模板如何统一,否则不同部门可能对同一个状态有不同理解。试用时,我建议先用一条真实问题流程做端到端演练,再评估要多少设置才能让普通员工不依靠培训文档完成工作。
- 更适合:需要统一多种工作类型、团队愿意建立模板和维护规范的组织。
- 重点验证:字段和层级是否过多、跨团队视图是否易读、通知是否可控。
- 谨慎选择:如果团队没有流程负责人,过多自定义可能造成结构不一致。
5. Linear:适合追求轻快协作的产品与工程团队
Linear面向产品和软件开发协作,常被重视界面效率、键盘操作和研发任务组织的团队纳入候选。它适合工程人员希望快速建单、分配、更新和查看迭代进展的场景,尤其是团队已形成相对一致的研发节奏。
它是否适合公司级问题管理,要看非研发角色能否顺畅参与,以及业务部门是否需要复杂审批、客户服务流程或细粒度权限。工具在工程场景中的流畅体验,不能自动推导出它适合所有部门的投诉、行政和运营问题。
- 更适合:产品与工程协作紧密、研发流程清晰、偏好轻量操作的团队。
- 重点验证:非研发人员参与成本、跨部门报表、权限需求和外部反馈流程。
- 谨慎选择:若问题需要复杂企业审批或广泛的业务流程管理,应做专项验证。
6. GitHub Issues:适合与代码仓库紧密关联的问题
GitHub Issues的主要优势是与代码仓库及相关开发协作保持近距离。工程师可以围绕仓库问题记录讨论和跟进事项;对于已经把代码托管和协作集中在GitHub的团队,减少跳转本身就可能带来实际价值。
但它不应被默认视为完整的企业服务台或跨部门项目系统。若客服、产品、运营都要参与,需确认非开发角色是否能快速理解仓库、标签和问题关联方式。也要检查问题是否需要跨仓库汇总、复杂状态、审批记录或客户可见入口。
- 更适合:围绕代码仓库的问题、开源协作、工程团队内部的技术事项。
- 重点验证:跨仓库追踪、业务角色体验、权限和非代码问题的分类管理。
- 谨慎选择:把客户投诉、行政事项和研发缺陷全部混入同一仓库,可能造成语义混乱。
7. PingCode:适合需要研发协同与组织级管理的团队
PingCode主要面向中大型企业及100人以上组织,可用于研发项目与相关协作管理。对需要将产品需求、研发事项和团队进度放在相对统一的协作体系中管理的组织,值得纳入对比。是否适合具体团队,仍要以实际试用、部署要求、权限模型和当期套餐能力为准。
我会重点检查三件事:第一,问题是否能沿着团队真实的研发流程流转;第二,管理者能否查看进展而不要求每个成员重复填报;第三,平台能否适配组织现有的角色划分和信息安全要求。企业工具不能只看功能覆盖面,还要算实施、培训、迁移和长期治理成本。
- 更适合:中大型组织、100人以上团队、需要研发协作和组织级流程管理的企业。
- 重点验证:部署与数据要求、权限颗粒度、流程配置、历史数据迁移和实施支持。
- 谨慎选择:小团队若只需简单清单,应先核算管理复杂度与实际收益是否匹配。
下表是场景定位,不是功能打分。具体能力可能受产品版本、套餐、集成和管理员设置影响,采购前应基于同一测试流程逐项核实。
| 工具 | 优先考虑的场景 | 主要优势 | 需要重点验证的边界 |
|---|---|---|---|
| Jira | 研发问题与复杂工作流 | 流程和项目管理的配置空间较大 | 配置治理、培训与日常维护成本 |
| Trello | 简单问题看板 | 上手直观,状态可视化清楚 | 复杂审批、跨项目分析和规模扩展 |
| Asana | 跨部门任务协作 | 便于组织项目任务和责任关系 | 研发细节、统一问题分类和跨项目汇总 |
| ClickUp | 多类工作统一组织 | 视图和工作组织方式灵活 | 模板治理、信息一致性和设置复杂度 |
| Linear | 产品与工程团队协作 | 偏向轻快的研发工作流 | 非研发参与、企业审批与广泛业务适配 |
| GitHub Issues | 与代码仓库关联的问题 | 工程上下文距离较短 | 非工程场景、跨仓库和企业级服务流程 |
| PingCode | 中大型组织的研发协同管理 | 面向组织级研发协作需求 | 部署、权限、迁移和实施成本 |

四、常见误区:工具上线了,问题却没有更快解决
1. 把功能数量当作效率
功能多不等于流程有效。若团队只使用任务标题和评论,复杂报表、自动化和权限配置并不会自然产生收益;相反,过多选项会增加创建和维护负担。选型时应先确认每项能力对应哪个真实问题,再决定是否需要它。
一个可操作的验证方法是记录“为了完成一次标准问题跟进,成员要做多少次输入和切换”。如果工具要求重复填写同样的客户、项目和责任信息,功能再多也会拖慢流程。优先减少重复动作,再讨论增加自动化。
2. 把“所有问题进一个系统”误认为统一治理
集中入口有价值,但不意味着所有事项都应该使用同一套字段和状态。软件缺陷、客户投诉和行政申请的处理责任、风险等级和验收条件不同。更稳妥的方式是共用入口或治理规则,同时按问题类型提供合理模板。
如果分类需要十几种、字段需要逐项解释,说明分类设计可能过度。起步阶段可先用少量常见类别,定期检查“其他”占比和错误分类,再决定是否扩展。分类不是越细越好,而是要能改变分派、处理或分析决策。
3. 只关注创建速度,不关注关闭质量
创建一条问题通常只需几分钟,真正困难的是确认它已经解决。处理人点击“完成”不一定代表提出者认可,也不一定代表修复结果经过验证。高风险事项应明确验收人和验收证据;普通问题也至少要定义可接受的关闭条件。
还要区分“已修复”“已部署”“已验证”和“已告知”。这些状态对某些团队可能可以合并,对另一些团队则不能。若修复代码已经提交但尚未发布,直接标记关闭会掩盖真实进度。

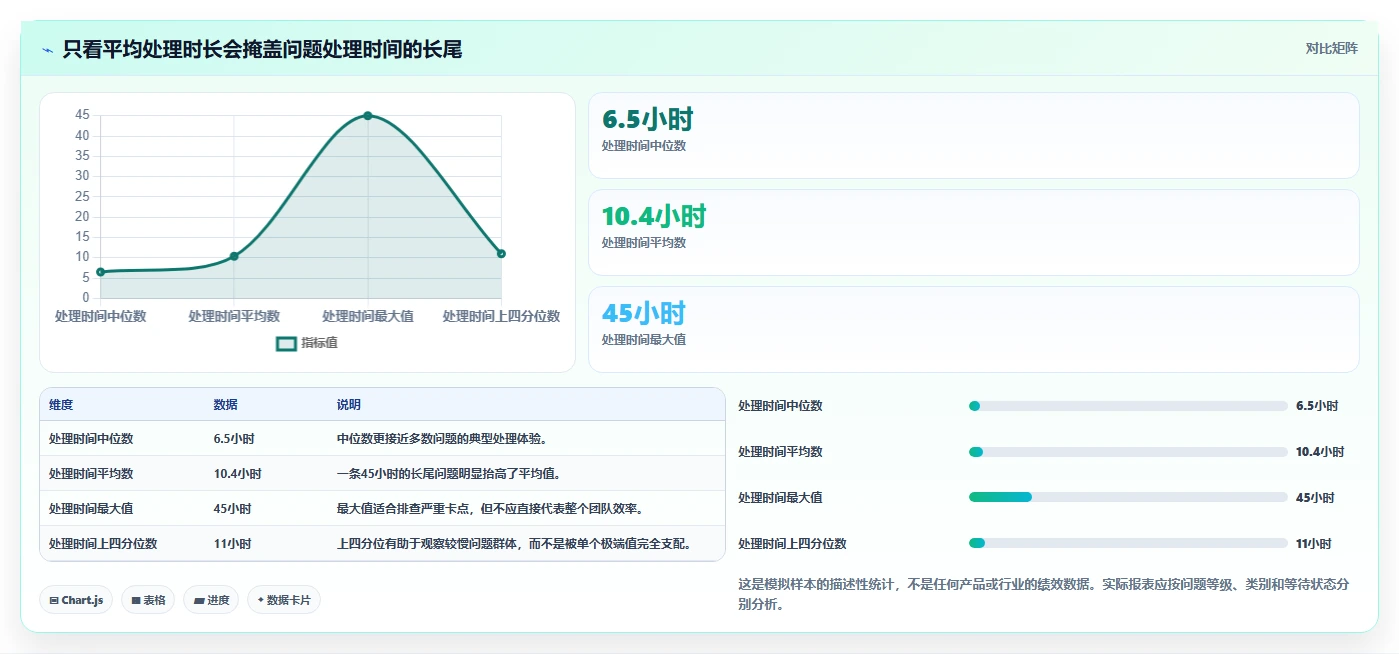

4. 把平均处理时长当成唯一绩效指标
平均值容易被少数长期问题拉偏,也可能掩盖大量快速关闭但反复重开的记录。我更愿意同时看首次响应时间、分派耗时、解决时间的中位数、超期比例和重开率,并按问题类型或严重程度分组。
更重要的是,数据用于发现流程瓶颈,而不是简单评价个人。若一个团队的分派耗时很长,原因可能是入口信息不全或责任边界模糊,不一定是某位负责人工作慢。缺少背景的排名,会让成员学会尽快关闭问题,而不是解决问题。

5. 把自动化当成流程设计的替代品
自动化适合处理规则清楚、重复频繁的动作,例如按类别分派、临期提醒、状态变更通知或自动填充固定字段。若团队还没有定义什么叫高优先级、谁负责升级、哪些状态可以关闭,自动化只会更快地执行含糊规则。
上线自动化前,先观察人工流程中的例外情况。一个规则若需要大量“除非……”才能描述,应该先缩小适用范围,或让人做一次判断后再自动处理后续动作。自动化的目标是减少机械操作,不是把判断责任藏起来。

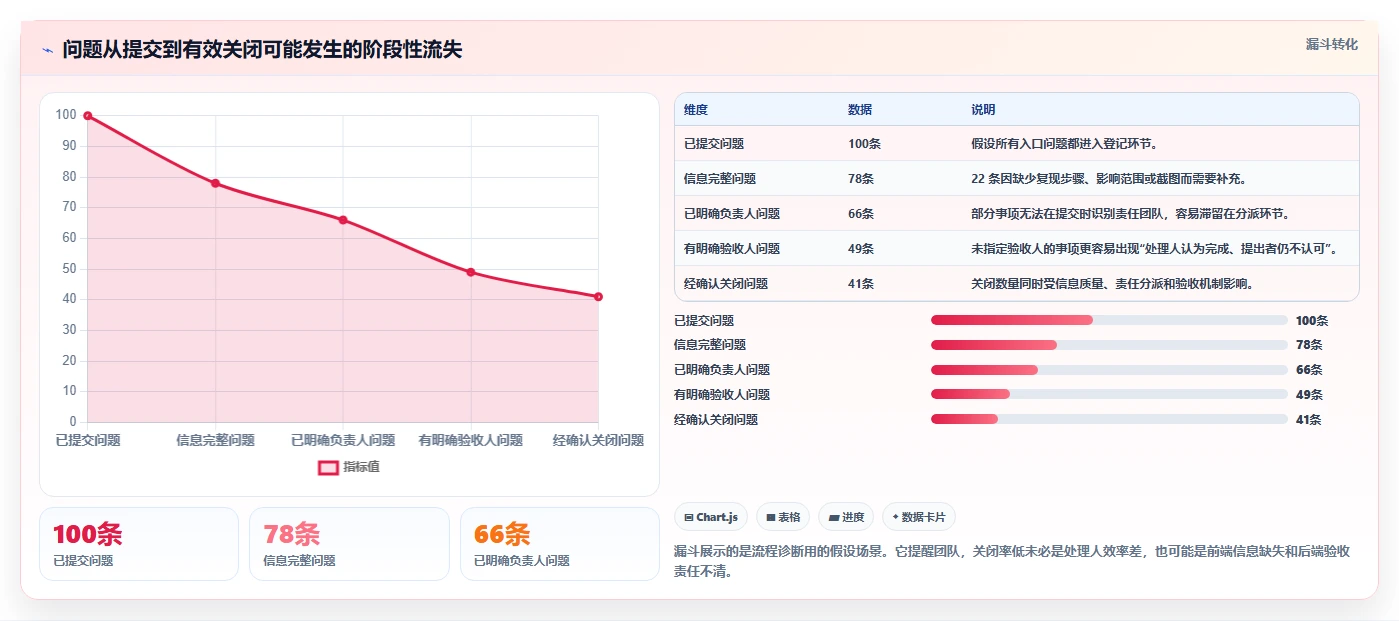

五、专业选型逻辑:用同一批真实问题做试跑
1. 先定义问题跟进的最小数据模型
我建议试点阶段至少统一以下信息:问题标题、问题类型、影响范围、严重程度、负责人、提出时间、目标时间、当前状态、下一步动作、验收人和关闭依据。不是每个工具都要把它们做成强制字段,但团队必须知道这些信息分别在哪里维护。
字段要少到成员愿意填,又要多到负责人能正确分派。我的经验判断是,不应在没有使用证据时一次性设计完整“企业级字段字典”。先用一周真实问题找出必要字段,再增加能够改变处理决策的字段。
2. 用真实样本,不要用产品演示里的理想任务
演示环境中的任务通常信息完整、责任明确、没有等待外部反馈,也没有重复打开。真实问题则可能缺日志、跨部门、涉及多个客户,或者在修复后再次出现。试用应从最近发生的问题里抽取样本,隐去敏感信息后,逐条录入候选工具。
至少准备三类样本:一个普通问题、一个需要跨团队协作的问题、一个曾经超期或反复打开的问题。每款工具都用同一批样本完成提交、分派、更新、升级和关闭,才有可能比较出真实操作差异。
- 统计从创建到找到负责人的耗时。
- 记录成员需要切换的页面或应用数量。
- 观察信息补充和责任交接是否发生重复沟通。
- 检查负责人能否看见等待项、超期项和风险项。
- 尝试重开问题,确认历史信息和验收记录是否保留。
- 让未参与配置的员工独立完成一次任务,检验真实上手门槛。
3. 用分阶段评分代替“一张总分表”
把工具压缩成单一总分,会让团队忽略关键底线。权限和审计无法满足的工具,不应因为操作界面流畅就被平均分“救回来”。我更建议先设门槛,再比较效率:安全、身份管理、数据要求等属于门槛项;流程效率、报表和学习成本属于比较项。
对于通过门槛的候选工具,可用五分制记录试点观察,并为每项保留具体证据。评分不是为了制造精确感,而是让决策人看见争议来自哪里。例如,研发团队重视代码关联,客服团队重视外部入口,双方权重不同,分歧应在试点前说清楚。
| 评估层 | 核验内容 | 通过或比较的判断方式 |
|---|---|---|
| 硬性门槛 | 数据、权限、身份认证、部署与合规要求 | 无法满足关键要求,直接淘汰或补充采购验证 |
| 流程适配 | 状态、分派、升级、验收、重开 | 同一真实案例能否完整闭环且责任清楚 |
| 协作效率 | 通知、评论、附件、记录关联和交接 | 是否减少重复解释、人工催问和工具切换 |
| 治理成本 | 配置、培训、模板维护、用户管理 | 谁负责长期维护,团队是否有对应时间和能力 |
| 数据可用性 | 积压、超期、响应、处理时长和重开 | 能否按类别和严重度分析,而不只产出总数 |

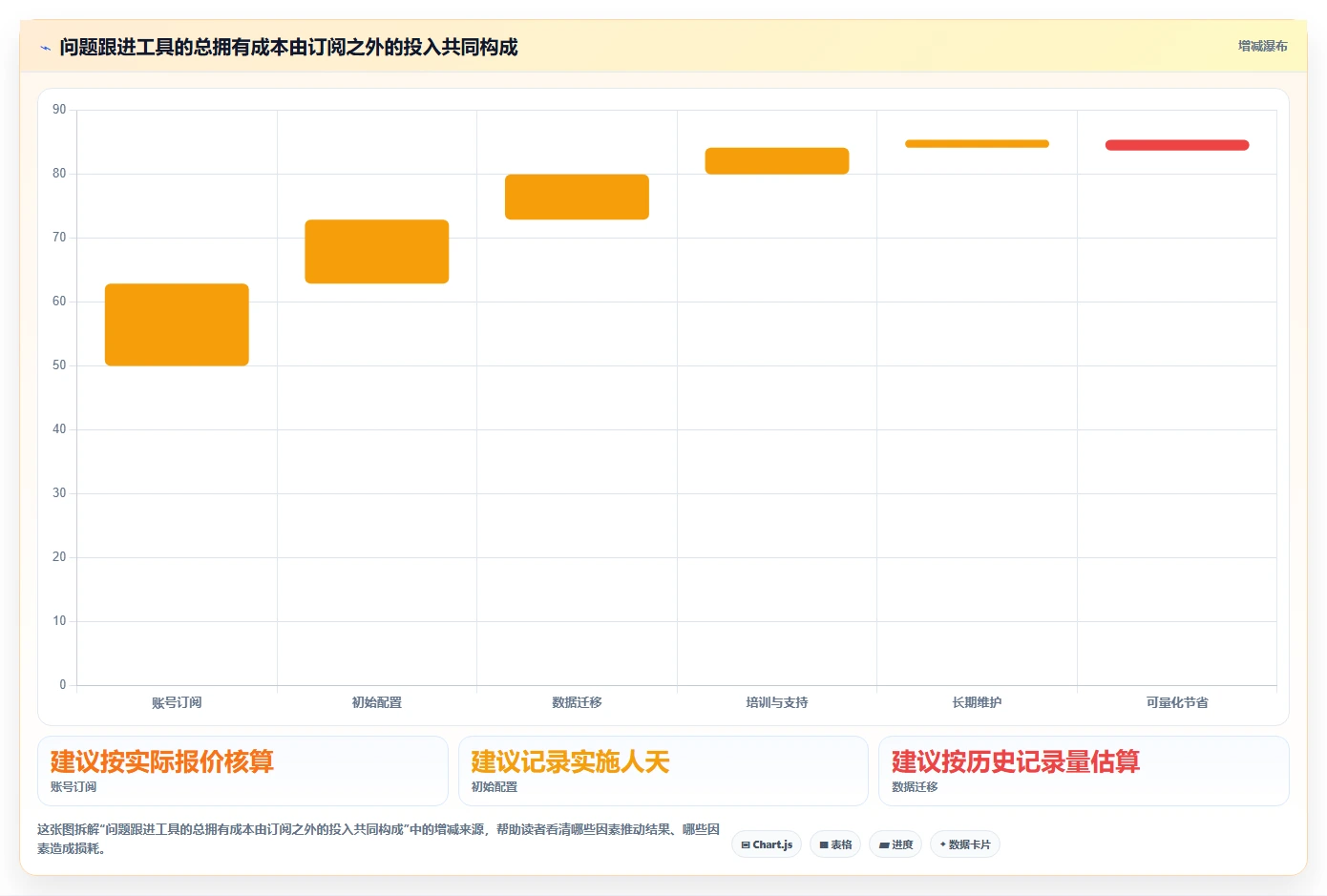

4. 把“工具成本”算成总拥有成本
采购成本不只是每个账号的订阅费用。还要考虑实施、迁移、管理员时间、培训、集成和流程变化带来的维护成本。不同厂商的收费方式和套餐条件可能变化,本文不提供未经核验的统一价格;应向厂商确认当前套餐、付费用户口径、存储限制、支持服务和续费条件。
一个实用估算方法是:把每月重复发生的人工催办、状态汇总、数据清洗和跨工具搬运时间记录下来,再估算工具能减少多少。不要用“理论上节省很多”做预算依据。若工具每周节省几小时,但需要一名管理员长期投入大量时间维护,就要把两边都计入。

5. 把验证窗口控制在能看出问题的长度

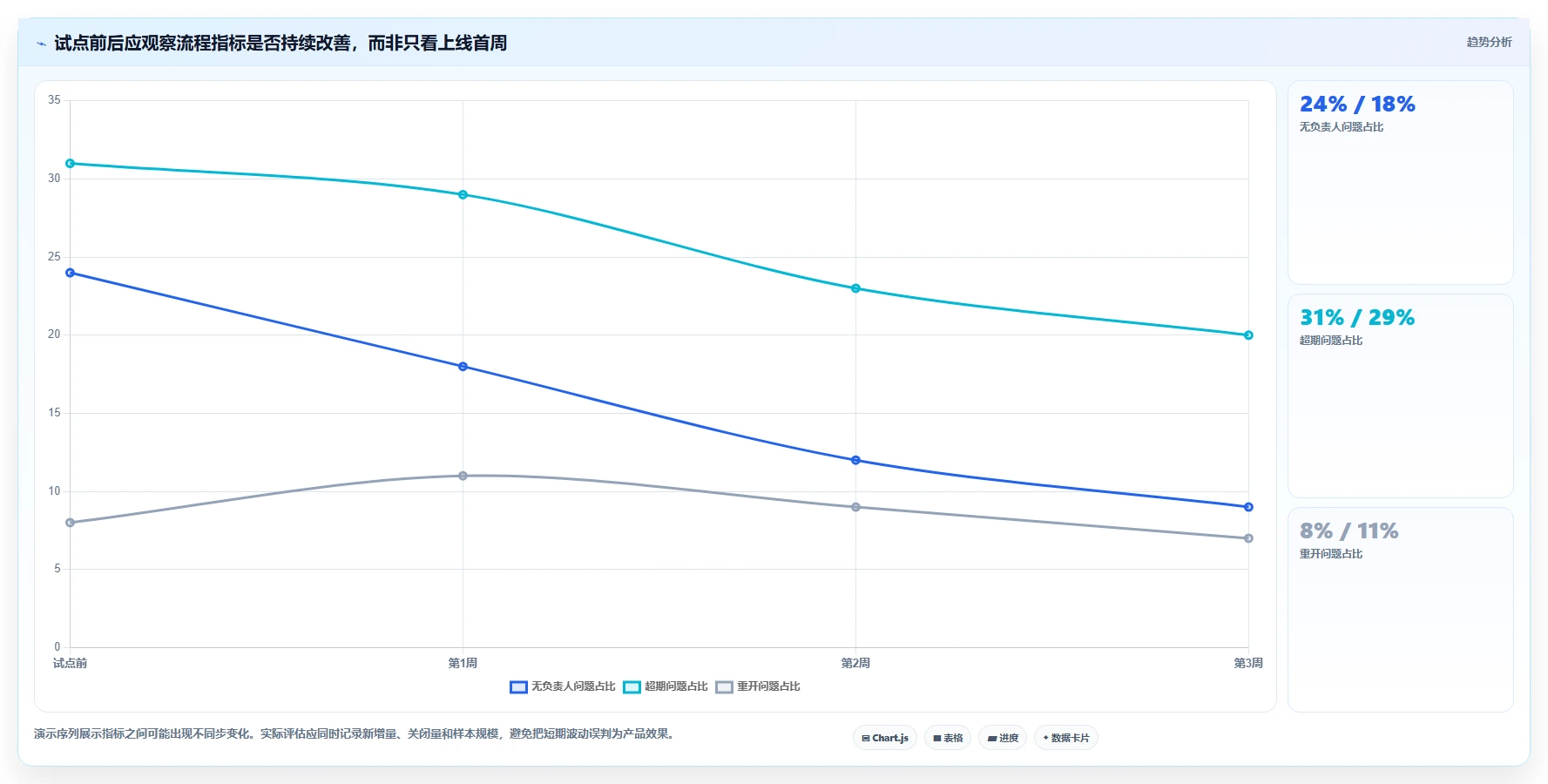

试点太短,只能看见建项目和建字段;试点太长,成员会在流程尚未定型时形成局部习惯。通常应覆盖一个完整的问题处理周期,并至少经历一次例外场景,比如超期、转派或重开。具体时长应根据团队问题频率决定,不必为了追求固定天数而拖延。
试点期间记录基线和变化:每周新增多少问题、多少问题缺少负责人、多少问题超期、平均需要几次催问,以及重开率如何变化。若总量很低,不要过度解读百分比;同时报告分子、分母和观察周期。

六、具体案例与数据观察:用一个问题追踪流程看差异
1. 案例设定:客户反馈到账状态显示异常
设想一家提供线上服务的企业收到客户反馈:页面显示交易成功,但后台记录没有及时更新。客服需要记录客户描述,产品判断影响范围,研发排查日志,支持人员跟踪客户沟通,最终由业务负责人确认客户侧状态恢复。这个例子包含外部反馈、工程处理和业务验收,比单纯分配一条待办更接近日常问题跟进。
问题记录至少要保留发生时间、影响对象、复现条件、关联版本、当前负责人和对外回复口径。若客户信息涉及敏感数据,试点应使用脱敏样本,并确认权限配置和数据留存符合公司的要求。
2. 看七款工具在这个案例里的使用重点
在Jira或PingCode中,我会重点验证能否把问题分类、研发处理状态和验收步骤组织在合适的流程里;在Trello中,则观察团队能否通过卡片和列表保持清晰交接,且不会因问题增多而失去检索能力。
在Asana或ClickUp中,验证不同部门是否能共享关键上下文,同时保留各自的任务视图;在Linear中,观察产品和研发能否顺畅协作,也要让客服试用创建和查看问题;在GitHub Issues中,重点检查它与代码仓库的关联是否足以支撑研发,同时是否有合理方式处理客服侧信息。
这里没有预设“哪款一定更快”。如果团队原本就使用某款工具,成员熟悉度会影响试点结果;如果新工具需要迁移数据,首次录入时间也不应和成熟流程直接比较。更可靠的做法是把工具熟悉度、场景覆盖和操作结果分别记录。
3. 一个可复用的模拟测量样表
下表中的数字是情景模拟,用于展示怎样记录试点,不代表对七款产品的真实测量。团队可以把样本数量、工时口径和实际结果填入同一结构,避免用主观感受代替证据。

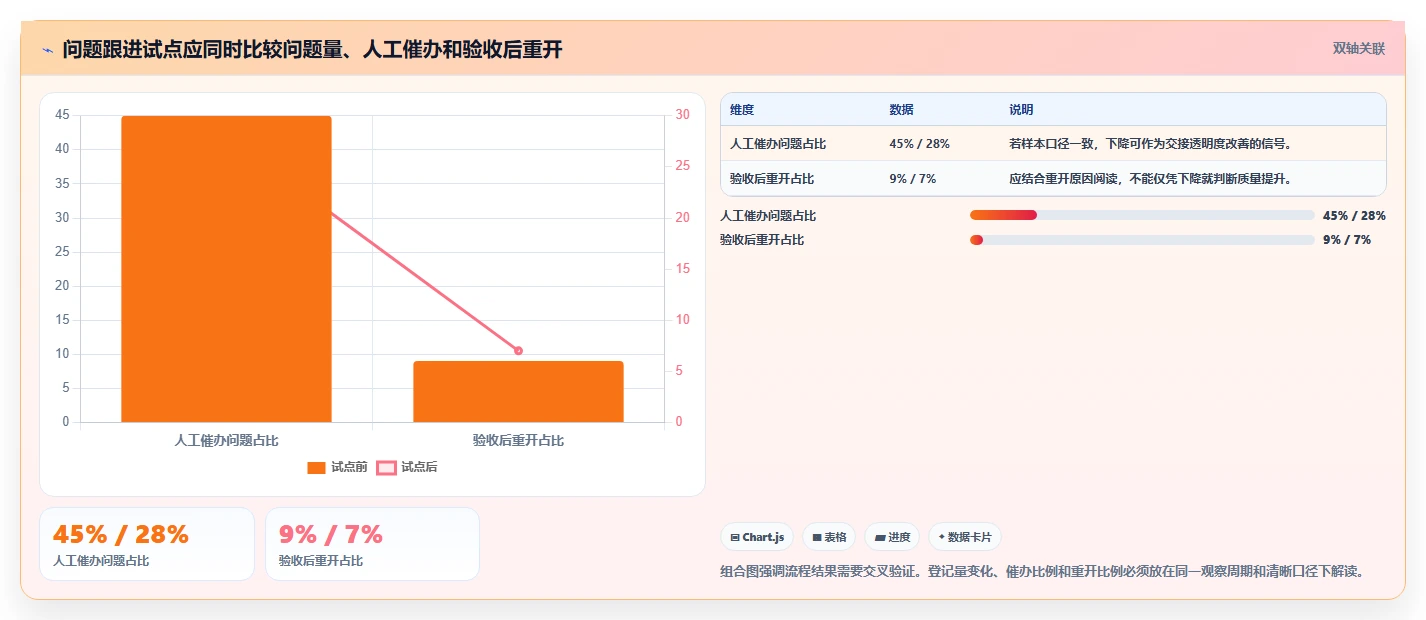

| 观察项 | 试点前基线示例 | 试点后示例 | 解释方式 |
|---|---|---|---|
| 首次明确负责人耗时 | 中位数 6 小时 | 中位数 2 小时 | 若确有下降,检查是否来自分派规则,而非只因样本更简单 |
| 首次响应时间 | 中位数 4 小时 | 中位数 3 小时 | 需要与工作时段、问题等级和入口渠道一起解释 |
| 需要人工催问的问题占比 | 45% | 28% | 下降可能意味着责任和提醒机制更清楚,也要排除问题量变化 |
| 验收后重开占比 | 9% | 7% | 样本量较小时不宜过度下结论,应持续观察 |
这组样表里,最值得关注的未必是处理时间降低,而是需要催问的问题占比。催问减少通常意味着系统记录正在替代部分个人记忆;但若团队通过减少问题登记来“改善”比例,指标也会失真。因此必须同时看新增问题量、关闭问题量和未登记反馈抽样结果。

4. 怎样区分工具效果和管理动作的效果
试点上线时,往往同时发生培训、流程改造、负责人调整和管理者关注增加。若指标变好,不能把所有变化都归功于软件。应记录同期发生的流程变化,并保留试点前后的相似问题样本;必要时让一个相近团队暂时保持旧流程,作为观察对照,但不能因此影响高风险问题处理。
我会特别留意三类反例:系统里状态变得更完整,群聊里的追问却没减少;关闭速度提高,重开问题也增加;管理报表更丰富,成员每条问题反而要填更多重复字段。出现这些情况时,说明应先优化流程设计,而不是继续购买附加功能。
七、不同情况下的行动建议与取舍
1. 小团队:先验证问题看板是否够用
若团队少于几十人、问题类型少、跨部门交接不复杂,可以先用Trello或现有协作工具搭建轻量流程。只保留少量状态和必填信息,试运行一个完整周期,再看是否出现跨项目统计、升级、审计或权限方面的真实缺口。
小团队最该避免的是为了“以后可能用到”提前搭建复杂系统。未来需求可以通过可迁移的数据结构保留,但当前流程应该以员工愿意持续更新为先。若大家仍靠私聊提醒,先解决责任规则和更新习惯,再考虑扩展功能。
2. 研发团队:优先验证问题与开发工作的关联
研发团队可以从Jira、Linear、GitHub Issues和PingCode中筛选,但不能只看工程师喜好。还要检查产品经理如何补充背景、测试人员如何提交结果、管理者如何看风险,以及业务人员能否理解状态。
如果团队需要细化的状态流转和跨项目管理,应重点试用流程配置与报表;如果研发规模较小且工作紧贴代码仓库,可以先从GitHub Issues或Linear做流程验证。中大型组织或100人以上团队,可把PingCode纳入对比,重点核对组织级协同、实施和权限要求。
3. 跨部门团队:先统一词义,再统一工具
客服说“已解决”,可能是客户收到回复;研发说“已解决”,可能是代码已修复;业务负责人说“已解决”,可能是客户结果已经恢复。这些词若不统一,任何工具都会出现状态冲突。
跨部门试点前,先写清楚每个关键状态的进入条件、退出条件和责任人。比如“待验收”意味着处理动作已完成、但指定验收人尚未确认;“已关闭”意味着验收条件达成或按规则获得豁免。词义清楚后,再比较Asana、ClickUp、Jira或PingCode等工具的流程承载方式。
4. 高风险问题:流程控制优先于界面轻快
涉及安全事件、资金、客户权益或合规事项时,工具需要支持明确责任、受控访问、记录追踪和及时升级。团队应向供应商核实权限、审计、数据处理、备份与服务承诺,必要时由安全、法务和采购共同评估。
此类场景不应为了节省几分钟操作时间而使用缺少必要治理能力的轻量工具。与此同时,复杂工具也不能替代制度:谁有权关闭事件、谁批准例外、何时通知相关方,仍要由组织明确。
5. 已有多套工具:先做系统边界,而不是急着全部替换
企业常见的现实不是“没有工具”,而是不同部门已经各自形成记录习惯。一次性迁移可能导致历史记录丢失、关联链接失效和用户抵触。先画出问题从哪里进入、谁维护主记录、哪些信息需要同步,再确定整合、集成或逐步替换的顺序。
若不同系统分别承担代码管理、客户沟通和企业审批,未必需要全部合并。可以先明确唯一的问题主记录在哪里,其他系统只保留必要关联或更新。工具整合的目标不是应用数量最低,而是责任和信息不重复、不冲突。

6. 采购决策前,先写一页试点结论
试点结束后,用一页纸回答五件事:哪个问题流程改善了、哪些问题仍靠线下补救、谁承担管理员工作、哪些要求尚未验证、若采购需要额外投入什么。若结论只能写“大家觉得不错”,试点就还没有形成可执行的决策证据。
同时把未解决事项列成明确取舍:例如,团队愿意接受某项报表弱一些,以换取更低的上手成本;或者愿意承担配置投入,以换取更细的权限控制。采购不是消除所有缺点,而是在重要场景里选择可接受的缺点。
八、上线后的治理:让工具持续有用,而不是越用越重
1. 给问题入口设定轻量规则
问题入口要方便提交,也要让后续处理人拿到必要信息。可以用提示语引导提交者补充“发生了什么、影响谁、何时发生、如何复现、期望结果是什么”。不要强迫提交者填写自己无法判断的信息,例如根因或技术责任团队。
提交信息不足时,应有清楚的补充流程和负责人,不能把不完整记录无限期留在“待处理”。如果问题经过补充后仍不属于团队处理范围,要记录转交去向或关闭原因,而非静默删除。
2. 每月清理一次流程噪音
流程上线一段时间后,定期检查没人使用的字段、重复状态、失效模板和长期无人认领的问题。维护不应只由管理员凭感觉进行,可以查看字段填写率、状态停留时长、错误分类和未更新记录,针对实际阻塞做小幅调整。
清理时不要频繁更改状态含义。若确实要改,说明生效日期、历史记录如何解释,以及需要谁重新培训。状态语义变化会影响历史报表,也可能让不同团队对同一时期的数据产生不同理解。
3. 把指标用于改进系统,而不是制造新的负担
问题数量增加不一定意味着工作变差,也可能说明入口变得可信;处理时间缩短也不一定代表客户体验变好。指标需要和问题严重程度、入口渠道、等待状态、重开原因一起阅读,才能看出真正的瓶颈。
团队可按月追踪新增、关闭、积压、超期、首次响应、处理时长中位数和重开率。每个指标都要写明口径和责任人。若一个数据没人用于决策,就应考虑停止采集,减少填报负担。
九、FAQ:在线问题跟进工具选型的常见疑问
1. 在线问题跟进工具和项目管理工具有什么区别?
问题跟进工具强调问题从提出到验收的闭环,包括分类、分派、响应、升级和关闭;项目管理工具更强调目标、计划、依赖、资源与交付。两类能力经常出现在同一平台里,但选型重点不同。若团队主要处理客户投诉或运营异常,先看入口、责任和升级;若问题只是项目执行中的任务,再重点看计划与依赖关系。
2. 七款工具里哪款最容易上手?
没有脱离团队背景的统一答案。对习惯看板、流程简单的小团队,Trello通常比较直观;熟悉研发协作的团队可能更容易使用Linear或GitHub Issues;组织若已有相关工具经验,Jira、Asana、ClickUp或PingCode的上手门槛也会随培训和配置而变化。最好让未参与选型的人完成同一项试点任务,再比较操作耗时和错误率。
3. 小公司有必要买复杂的问题管理平台吗?
关键看风险与协作复杂度,而不是只看员工人数。若小公司处理高风险客户事项,需要权限、审计和明确升级,复杂流程可能有必要;若只是几个人共享待办,轻量看板更合适。可先用真实问题验证当前工具的不足,再为明确缺口采购,而不是为假设中的未来规模提前付出管理成本。
4. 如何判断工具是否真的提高效率?
先确定基线和观察周期,至少追踪负责人明确时间、首次响应、超期比例、催办频率、处理时长中位数和重开率。记录样本数量,并按问题类别和严重程度分组。工具上线后若指标改善,还要核对同期是否发生人员调整、培训或流程变化,避免把管理动作的效果全部归到软件上。
5. 可以用电子表格代替专门工具吗?
如果问题量少、责任关系简单、权限需求有限,表格可以作为起步方案。出现多人同时编辑冲突、状态更新靠人工催促、历史记录难追踪、跨项目统计反复清洗,或高风险事项需要审计时,就应该重新评估专门工具。表格不是天然低效,问题在于它是否还能稳定承载团队当前的责任链条。
6. 是否应该把所有部门的问题都放进同一个项目?
不一定。统一入口和统一核心指标有助于组织观察问题,但各部门的处理流程、权限和验收条件可能不同。更合理的做法通常是共享基础字段和治理规则,为不同问题类型配置合适的工作流,并明确哪些数据需要汇总。若所有事项都在一个项目里用一套状态,反而可能让成员难以理解。
7. 试用时最值得检查哪一步?
不要只检查创建问题。最值得演练的是“跨角色交接到关闭”:提交者提供信息,负责人接手,协作者更新,问题升级,验收人确认,最后重开一次检查历史记录是否连贯。系统在简单演示中都能创建任务,真正的差异往往出现在责任变化、例外处理和结果验证阶段。
十、结语:好工具不是让问题消失,而是让责任不消失
2026年选在线问题跟进工具,我不建议从功能数量或知名度开始,而应从最近发生的真实问题开始。先弄清楚问题从哪里来、经过谁的手、在哪个交接点最容易卡住,再用同一组样本验证候选工具。
七款工具各有适用边界:Trello适合轻量看板,Asana适合跨职能任务协作,ClickUp适合希望集中组织多类工作的团队,Linear和GitHub Issues更贴近产品研发及代码协作,Jira适合需要较细流程管理的团队,PingCode则值得中大型组织及100人以上团队评估研发协同与组织级管理需求。具体能力和成本仍应以当期官方资料、套餐和试点结果为准。
我的最终判断是:工具的价值不在于多记录了多少问题,而在于减少了多少“我以为有人在跟”的空档。下一步可以从最近一个月的问题里挑出普通、跨部门和曾经超期的案例,写清负责人、下一步、验收人和关闭条件,再邀请真实使用者用同一流程试跑两到三款候选工具。能把责任链条讲清楚、让团队愿意持续更新、并且把管理成本控制在可承受范围内的,才是适合你们的效率之选。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年效率之选:7款好用的在线问题跟进工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/211701
读者评论
文中把100条问题的流转漏斗明确标为情景模拟,这点比较严谨。实际选型时,建议团队先用自己的历史问题数据跑一遍,看看卡在信息补充、分派还是验收。
我觉得“谁来验收”确实容易被忽略。以前处理人改成已完成,提出问题的人却不知道结果,最后还得在群里追问。把验收人和关闭条件设清楚,比多加几个状态更实用。
小团队先用看板、复杂流程再评估专业工具,这个思路比较务实。不过问题量增加后,标签和列表容易越堆越多;试用时最好拿一条真实问题完整走到关闭,再判断是否需要升级工具。
